Готовность по видам работ на 01.01.18г.
- кровля - 99%;
- м/п - 100%;
- лифты - 99%;
- внутренние сантехработы - 98%;
- фасад - 99%;
- электромонтаж - 98%;
- вентиляция - 99%;
- метал. двери - 98%;
- безпещанка - 98%;
- входная группа - 50%;
- плитка (с/у, МОПы) - 70%;
- обои - 95%;
- внутренняя столярка - 40%;
- покраска МОПов - 95%;
- придомовые сети - 90%;
- благоустройство - 80%;
- пусконаладка - 75%.
- кровля - 99%;
- м/п - 100%;
- лифты - 99%;
- внутренние сантехработы - 98%;
- фасад - 99%;
- электромонтаж - 98%;
- вентиляция - 99%;
- метал. двери - 98%;
- безпещанка - 98%;
- входная группа - 50%;
- плитка (с/у, МОПы) - 70%;
- обои - 95%;
- внутренняя столярка - 40%;
- покраска МОПов - 95%;
- придомовые сети - 90%;
- благоустройство - 80%;
- пусконаладка - 75%.
Непересичный
Н
Постоянный пользователь
162
01 июня 2017
23 янв 2018 19:46
Так понимаю, 28 февраля, чуть больше месяца до получения сертификата.
ИзАркады, скажите, когда ожидается комиссия?
ИзАркады, скажите, когда ожидается комиссия?
Qviki
Постоянный пользователь
264
05 октября 2015
24 янв 2018 11:42
Цитата "Непересичный":Так понимаю, 28 февраля, чуть больше месяца до получения сертификата.
ИзАркады, скажите, когда ожидается комиссия?
А откуда информация о получении сертификата 28 февраля?
user-1
u
Постоянный пользователь
407
14 октября 2015
26 янв 2018 12:09
сегодня
user-1
u
Постоянный пользователь
407
14 октября 2015
30 янв 2018 11:57
сегодня
изАркады
Ветеран
1 883
18 сентября 2015
06 фев 2018 12:14

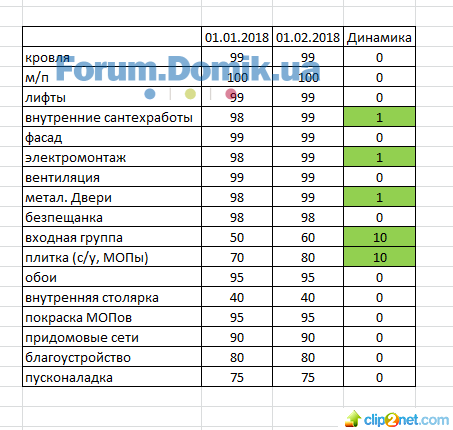

Готовность на 01.02.18г.
- кровля - 99%;
- м/п - 100%;
- лифты - 99%;
- внутренняя сантехника - 99%;
- фасад - 99%;
- электромонтаж - 99%;
- вентиляция - 99%;
- входные двери - 99%;
- безпещанка - 98%;
- входная группа - 60%;
- плитка - 80%;
- обои - 95%;
- межкомнатные двери - 40%;
- линолеум - 0%;
- покраска МОПов - 95%;
- придомовые сети - 90%;
- благоустройство - 80%;
- пусконаладка - 75%.
- кровля - 99%;
- м/п - 100%;
- лифты - 99%;
- внутренняя сантехника - 99%;
- фасад - 99%;
- электромонтаж - 99%;
- вентиляция - 99%;
- входные двери - 99%;
- безпещанка - 98%;
- входная группа - 60%;
- плитка - 80%;
- обои - 95%;
- межкомнатные двери - 40%;
- линолеум - 0%;
- покраска МОПов - 95%;
- придомовые сети - 90%;
- благоустройство - 80%;
- пусконаладка - 75%.
Dagda
Пользователь
58
06 октября 2017
06 фев 2018 13:58
Дякую
Horov
Гость
4
12 мая 2016
06 фев 2018 15:36
Динамика ошеломляющая....
Непересичный
Н
Постоянный пользователь
162
01 июня 2017
06 фев 2018 16:08
Потому и просмотры запретили.
С такими темпами к осени успеют?
С такими темпами к осени успеют?
Oleg49
O
Ветеран
1 665
13 июля 2016
09 фев 2018 21:30
Цитата "Непересичный":Потому и просмотры запретили.
С такими темпами к осени успеют?
Нет. Что-то 11-й совсем расслабился.

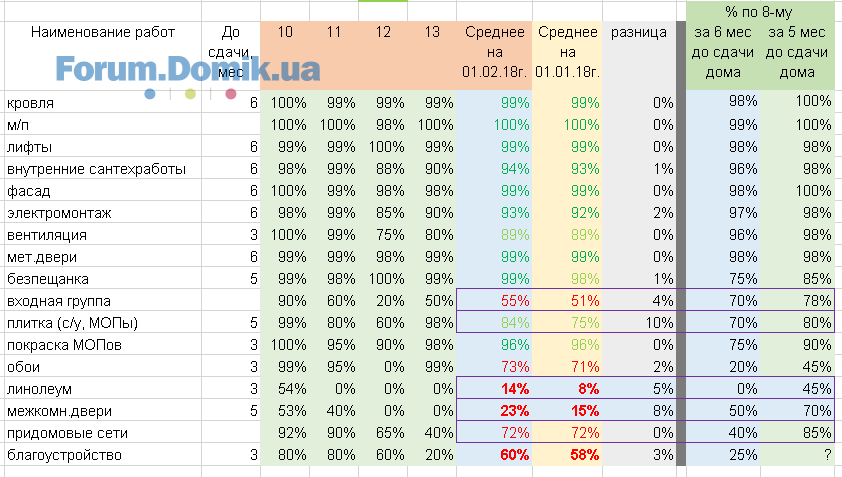

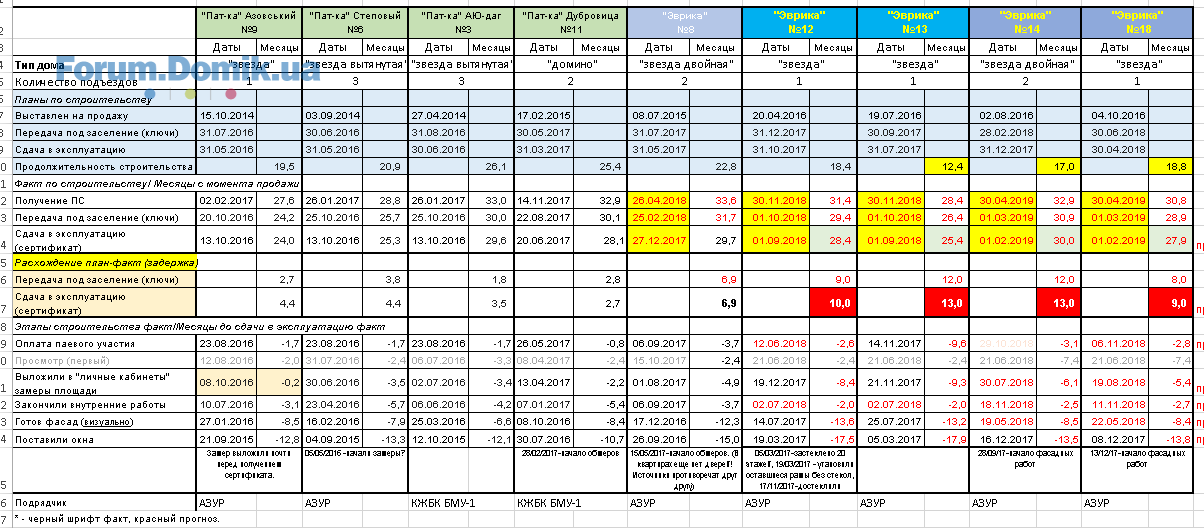

Поэтому специально для 11-го прогноз. Прогноз юбилейный (прошел ровно год). И самый-самый ужасный прогноз(на сегодня). Но оптимистический
. Первая очередь 7, 10-13.
Коротко о ситуации.
1. Работы практически остановлены. Наибольший прогресс по плитке 10% за месяц. Межкомнатные двери - 8%. Линолеум - 5%. Кто знаком с математикой может оценить сколько времени с такими темпами будут проводиться работы.
2. Отопление в 12 и 13 домах запускаться не будет. Почему? Ответ очевиден. Сравним готовность по 11-му дому за декабрь и январь. Напоминаю, дом отапливается! Прогресс только по плитке и входной группе!!! Зачем тратить газ еще на 2 дома?
Выводы.
1. В сравнении с 8-м, дома 10-13 все также находятся за 5-6 мес до сдачи.
2. Существенного ускорения в работах раньше апреля не вижу. Пока среднесуточная температура не достигнет +10.
3. По сравнению с 8-м работ в два раза больше. (4-подъезда вместо 2-х).
Как результат, І-я очередь получит сертификат не раньше 01.09.2018. Заселение конец сентябрь - октябрь.
Задержка 10-13 мес в зависимости от дома.
14-й.
Фасад "мучают" уже 4.5месяца. Готовность 60%. Может к маю закончат. Но самое интересное начнется, когда I-я очередь с задержкой по внутренним работам начнет "наползать" на 14-й. Так что задержка в 13 мес будет за счастье. Сертификат дом получит не раньше февраля следующего года.
Задержка 13мес.
18-й
Если повезет сдадут с 14-м. А если не повезет?
Напоминаю (как всегда), прогноз оптимистический. Т.е. будет пересматриваться только в худшую сторону.
ПС. Забыл сказать. Аркада отказала 12-му дому в встрече (на стройплощадке, даже не на Ольгинской!). Это первый случай отказа на официальный запрос инвесторов (о котором я знаю). Очень настораживает данный прецедент.
ППС. Отношение Аркады к инвесторам становится все более скотским. "Дубровица" провела 5 официальных встреч с Аркадой. 2 из них на Ольгинской! В Эврике официальных встреч на Ольгинской - ноль. Будут ли вообще встречи?
Dagda
Пользователь
58
06 октября 2017
10 фев 2018 08:58
просто опускаються руки
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
12 фев 2018 10:37
Добрый день соседи!!

Как мы с Вами будем поступать? По моему надо собираться с остальными соседями из 7,10-14 домов и идти на митинг...
Кто за? Можно на выходных встретится где-то и обсуждать дальнейшие действия!!!!

Как мы с Вами будем поступать? По моему надо собираться с остальными соседями из 7,10-14 домов и идти на митинг...
Кто за? Можно на выходных встретится где-то и обсуждать дальнейшие действия!!!!
Dagda
Пользователь
58
06 октября 2017
12 фев 2018 12:06
Доброго дня, я бачу, що з 11 фактично я один присутній на форумі за останні місяці. Найбільша проблема в тому, що я за тисячі км від Києва. Невпинно наближається час приїзду в Київ для постійного проживання, а виходить так, що приїздити просто нема куди

1px
Постоянный пользователь
132
19 октября 2017
13 фев 2018 18:43
Цитата "Dagda":Доброго дня, я бачу, що з 11 фактично я один присутній на форумі за останні місяці. Найбільша проблема в тому, що я за тисячі км від Києва. Невпинно наближається час приїзду в Київ для постійного проживання, а виходить так, що приїздити просто нема куди
Схоже ще до наступної зими наш будинок здадуть і затримка буде в 1 рік, що досить непогано

user-1
u
Постоянный пользователь
407
14 октября 2015
14 фев 2018 04:21
Цитата "1px":
Схоже ще до наступної зими наш будинок здадуть і затримка буде в 1 рік, що досить непогано
Досить не погано для Аркады и ужасно для инвесторов. Не нужно рассписываться за всех. Например, у людей снимающих квартиру годовой убыток будет составлять, к примеру, 7000грн.x12месяцев=84000грн. Если вы так защищаете Аркаду, то может вместо нее компенсируете инвесторам убытки?
Dagda
Пользователь
58
06 октября 2017
14 фев 2018 06:23
я думаю, це був сарказм

tyty
Пользователь
66
16 мая 2015
14 фев 2018 09:30
Цитата "user-1":
Досить не погано для Аркады и ужасно для инвесторов. Не нужно рассписываться за всех. Например, у людей снимающих квартиру годовой убыток будет составлять, к примеру, 7000грн.x12месяцев=84000грн. Если вы так защищаете Аркаду, то может вместо нее компенсируете инвесторам убытки?
Я бы сказал около 120 000грн за 12месяцев:
10 000(включая комуналку) *12= 120 000грн
Я бы эти средства на мебель потратил бы и на другие вещи.
kvitka_kvitka
k
Пользователь
61
09 июня 2017
14 фев 2018 10:12
Цитата "tyty":
Я бы сказал около 120 000грн за 12месяцев:
10 000(включая комуналку) *12= 120 000грн
Я бы эти средства на мебель потратил бы и на другие вещи.
Ну тут уже дивлячись хто і що знімає...
Alexandroff
Постоянный пользователь
383
05 декабря 2016
14 фев 2018 10:17
Цитата "tyty":
Я бы сказал около 120 000грн за 12месяцев:
10 000(включая комуналку) *12= 120 000грн
Я бы эти средства на мебель потратил бы и на другие вещи.
Коммуналку приписывать не честно, т.к. Вы ее всеравно платите, не зависимо от того - Ваша квартира или съемная.
1px
Постоянный пользователь
132
19 октября 2017
14 фев 2018 11:21
Цитата "user-1":
Досить не погано для Аркады и ужасно для инвесторов. Не нужно рассписываться за всех. Например, у людей снимающих квартиру годовой убыток будет составлять, к примеру, 7000грн.x12месяцев=84000грн. Если вы так защищаете Аркаду, то может вместо нее компенсируете инвесторам убытки?
Перед інвестуванням я порівняв успіхи інших забудовників, рік-півтора затримки не рідкість. Терміни здачі орієнтовні, якби вони справдилися, я би вважав то дивом)
Розумію, що люди, котрі не мали справ з новобудом планували собі інше — а тепер репетують.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Саванна Сити | БЗБК | Бровары, ул. Чубинского16.01665
- ЖК Континент, Буча, ул. Тихого, 416.01937
- ЖК Lake House | Лейк Хаус | Киевгорстрой, Укрбуд | ул. Маршала Малиновского, 2а16.011 223
- ЖК "Столичный квартал", Ирпень, ул. Новооскольская, 10в16.013 520
- ЖК Lemonade | Киев, ул. Ломоносова, 36а | GEOS16.013 650
- ЖК Амурський | Київ, вул. Михайла Максимовича (Ломоносова/Амурська)16.018 316
- ЖК Демеевский квартал / Олимпійське / Панорамне Містечко | Киів, вул. Ракетна, 2415.012 002
- ЖК "Крона", Софиевская Борщаговка, ул. Киевская15.013
- ЖК София Киевская | Софиевская Борщаговка, ул. Горького | София Буд Групп15.01342
- ЖК Greenville на Печерске | Greenville | Киев, пер. Новопечерский, 515.0170
- Стоит ли сейчас покупать недвижимость?17.014 970
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Генеральне прибирання після ремонту14.011
- Отзывы о кондиционерах. Какой кондиционер лучше07.01279
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Львів, вул. Тернопільська, 4225.123
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Материал многоквартирного дома новостройки. Какой лучше?24.1213
- Як краще захистити відкритий балкон20.121
- Каналізація і водопостачання - Оцінка якості заміни труб у квартирі20.121
- Как вернуть хороший вид деревянной посуде14.014
- Как удалить различные пятна с пола из ламината13.0114
- Как можно избавиться от запаха сигарет в квартире?07.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
