Э якісь новини? Шось писати в Террактору - як в трубу..

Звіт будівництва ЖК Terracotta Листопад — Жовтень 2022
Наш Terracotta кожного дня вирує життям. Цієї осені ми активно проводили внутрішні будівельні роботи, прокладали водопровід, світло, газ та ливнену систему до житлового комплексу.
В період з жовтня по листопад було виконано:
✅ Будинок №1
- Монтаж керамічної плитки виконано по 19 поверх, це 95% від загального об'єму
- Завершили стяжку підлоги у всьому будинку, виконано на 100%
- Виконана штукатурка фойє, готовність — 100%

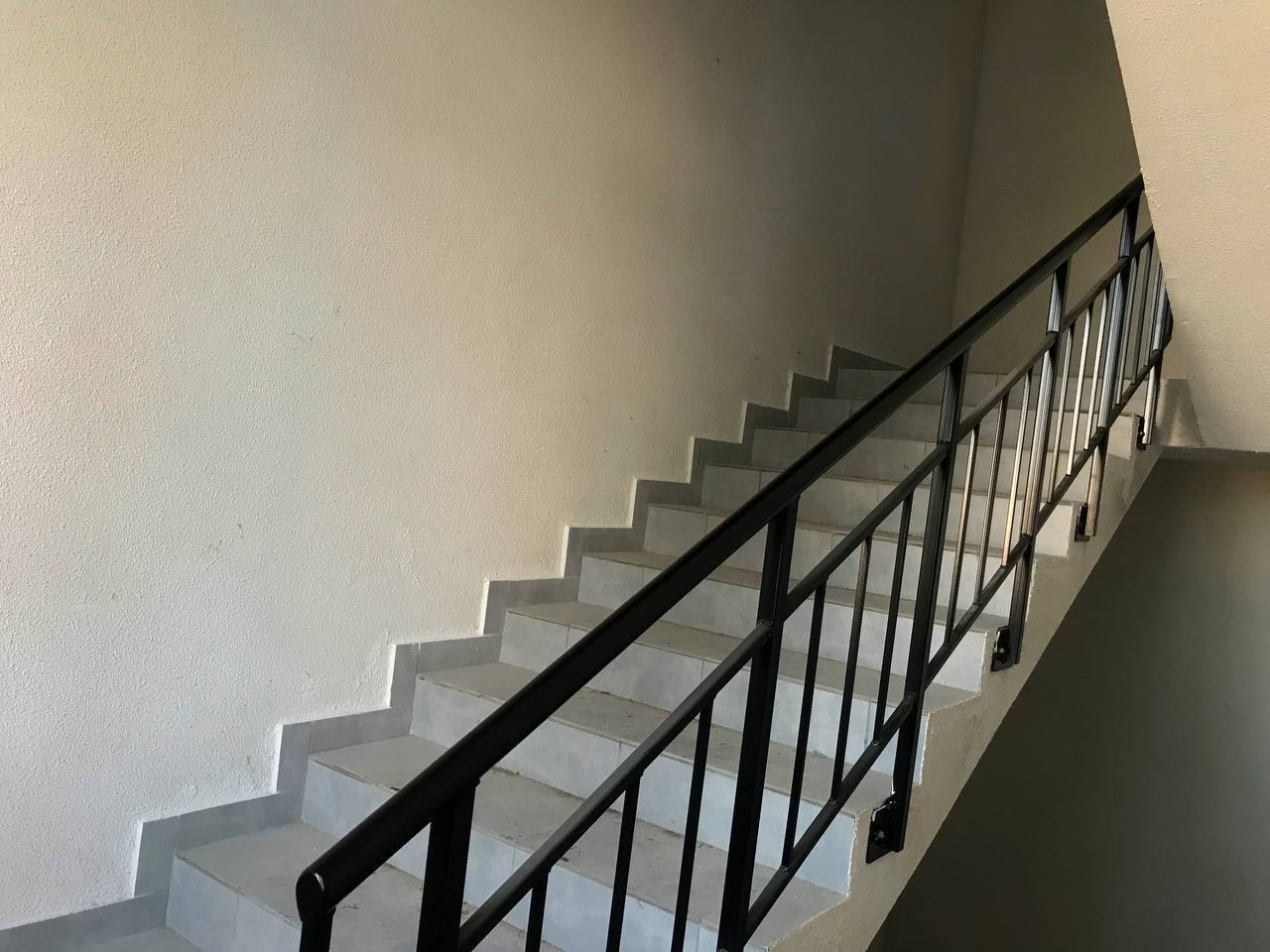

- Вставновлювались сходові огорожі на сходових маршах, половина вже готова.
✅ Будинок №2
- Роботи з фойє 1 поверху завершено, повна готовність
- Монтувались огородження сходів, змонтували 100% сходинкових маршів
- Керамічна плитка в будинку вже готова, виконано 100% об'єму
- Почали монтаж вентильованого фасаду будинку. Завезені матерали, зведені будівельні риштування та розпочаті роботи
✅ Будинок №3
- Фойє 1 поверху, роботи по ньому також фіналузвались, повна готовність
- Активно монтувались квартирні лічильники, було оснащено 70% квартир
- Кожен сходовий марш, від першого до останнього поверху, отримав своє огородження, тому готовність — 100%
✅ Будинок №4
- Упорядження фойє 1 поверху — 100%
- В кожній квартирі вже влаштовані лічильники, готовність — 100%
- Встановили 100% огородження сходинкових маршів
✅ Загальні роботи в Будинках №4,3,2
Встановлення дверей:
- 1й будинок, встановлено 98% дверей
- В будинках 4,3,2 встановлені всі двері в повному об'ємі
Підвальні приміщення 4,3,2 будинку виконані 100%
Зараз всі підвальні роботи зосереджені на будинку №1
Виконали монтаж обладнання та оснащення трасформаторної
на всі 4 будинки
Проводились зовнішні інженерні роботи:
- Pаведені кабельні лінії на всі 4 будинки, готовність — 100%
- Зливова система та каналізація виконані на 100%
- Водопровід майже завершено, виконано 95%, роботи вже фіналізуються
- Підземні комунікації газопостачання завершено на 95%
Благоустрій території 1,2,3,4 будинків:
- Прокладається тротуарна плитка
- Встановлюються бордюри
- Монтуються фігурні елементи мощення
Детальна інформація про вільні квартири в ЖК Terracotta:
044 299 50 79
Андрей19
Звіт будівництва ЖК Terracotta Листопад — Жовтень 2022
Наш Terracotta кожного дня вирує життям. Цієї осені ми активно проводили внутрішні будівельні роботи, прокладали водопровід, світло, газ та ливнену систему до житлового комплексу.
В період з жовтня по листопад було виконано:
✅ Будинок №1
- Монтаж керамічної плитки виконано по 19 поверх, це 95% від загального об'єму
- Завершили стяжку підлоги у всьому будинку, виконано на 100%
- Виконана штукатурка фойє, готовність — 100%
- Вставновлювались сходові огорожі на сходових маршах, половина вже готова.
✅ Будинок №2
- Роботи з фойє 1 поверху завершено, повна готовність
- Монтувались огородження сходів, змонтували 100% сходинкових маршів
- Керамічна плитка в будинку вже готова, виконано 100% об'єму
- Почали монтаж вентильованого фасаду будинку. Завезені матерали, зведені будівельні риштування та розпочаті роботи
✅ Будинок №3
- Фойє 1 поверху, роботи по ньому також фіналузвались, повна готовність
- Активно монтувались квартирні лічильники, було оснащено 70% квартир
- Кожен сходовий марш, від першого до останнього поверху, отримав своє огородження, тому готовність — 100%
✅ Будинок №4
- Упорядження фойє 1 поверху — 100%
- В кожній квартирі вже влаштовані лічильники, готовність — 100%
- Встановили 100% огородження сходинкових маршів
✅ Загальні роботи в Будинках №4,3,2
Встановлення дверей:
- 1й будинок, встановлено 98% дверей
- В будинках 4,3,2 встановлені всі двері в повному об'ємі
Підвальні приміщення 4,3,2 будинку виконані 100%
Зараз всі підвальні роботи зосереджені на будинку №1
Виконали монтаж обладнання та оснащення трасформаторної
на всі 4 будинки
Проводились зовнішні інженерні роботи:
- Pаведені кабельні лінії на всі 4 будинки, готовність — 100%
- Зливова система та каналізація виконані на 100%
- Водопровід майже завершено, виконано 95%, роботи вже фіналізуються
- Підземні комунікації газопостачання завершено на 95%
Благоустрій території 1,2,3,4 будинків:
- Прокладається тротуарна плитка
- Встановлюються бордюри
- Монтуються фігурні елементи мощення
Детальна інформація про вільні квартири в ЖК Terracotta:
044 299 50 79
Сколько Вы ещё будете тянуть этого кота за хвост?сейчас пока тепло начинайте пускать людей на ремонты,опять дотянете до холодов и будет таже песня
Коли обіцяють здати будинок? Чи не дають дозволи через скандал?

Force 4578
Коли обіцяють здати будинок? Чи не дають дозволи через скандал?
Задрали уже, в прошлому році кормили завтраками... Літом здача, потім до нового року здача, потім весною, а тепер кажуть літом. По ходу в цьому році також нічого ждати, хоч все вже побудовано
та щас опять до осени дотянут,потом холода ,тоесть в не зависимости от сдачи дома можно смело на сейчас добавлять минимум один год до получения квартиры(
Force 4578
Коли обіцяють здати будинок? Чи не дають дозволи через скандал?
А що за скандал?
Розмовляв з робочими, ще місяця півтори тому, їх наче дрючили щоб за два місяці вже все доробил, але сказали що точно місяця 4 ще по роботах. Подивився зовні, наче багато доробили вже. А от по доках потім ще скільки не відомо. Але роботи точно вже пішли активно, бо стояло довго. Точно краще ніж кгс який взагалі нічого не робить ні де
Заїзжала на будівнтцтво. Охрана сказала, що з 1.09 їх вже знімають і буде ЖЕК, так що, є надія отримати ключі в цьому році.

В 3 доме на 3 этаже уже сделан ремонт и горит свет. Кто-то из приближенных уже заселился
Ні хто не дізнавався чи варто чекати вже запуск на ремонт?

android2016
Ні хто не дізнавався чи варто чекати вже запуск на ремонт?
Поки що запрошують тільки на перегляд квартир. На ремонт будуть запускать після підписання документів
У зв'язку з великою кількістю звернень надаємо роз’яснення та сповіщаємо про подальші дії.
1. Перш за все - вітаємо інвесторів та підтверджуємо отримання сертифікатів готовності до введення ЖК Terracotta в експлуатацію. Також, інформуємо, що комплекс в процесі отримання поштової адреси.
2. Для того, аби інвестор мав право укласти договір відступлення чи в подальшому оформити право власності, він зобов'язаний повністю оплатити вартість квартири. Якщо у вас договір з розтермінуванням і ви все ще не сплатили 100% вартості житла, то дізнатися розмір актуального залишку.
3. Станом на зараз отримані всі обміри по фактичним площам квартир. Вже формуються інформаційні листи про обміри, що в подальшому будуть відправлені Укрпоштою на адресу, яка за попереднім договором вказана інвестором як місце реєстрації, або місце тимчасового проживання. Якщо у вас змінилось місце проживання чи реєстрації відносно вказаного в попередньому договорі то якомога швидше проінформуйте нас.
4. Згідно попереднього договору, після отримання листа інвестор має виконати усі свої зобов'язання, що пов'язані з отриманням обмірів фактичної площі житла.
5. Інформуємо, що створення, реєстрація, внесення в єдину електронну базу та присвоєння унікального ідентифікатора по кожному з технічних паспортів - це вкрай затратна по часу справа. Тому попереджуємо, що ми не можемо вказати крайній термін закінчення цієї процедури.
6. Перед підписанням основного договору відповідний відділ буде повністю оновлювати всі дані по інвесторам. Тому, якщо у Вас відбулись будь-які зміни в документах, наголошуємо, будь-які, чи відбулась зміна самого формату документів (наприклад фізичного паспорту на ID-картку).
7. Порядок запрошень інвесторів на огляди квартир, оформлення відповідних актів та в подальшому укладання основного договору буде відбуватися за внутрішньо визначеною черговістю забудовника на яку неможливо вплинути без невідкладних ситуацій, або, якщо це пов'язано з несенням служби у військових формуваннях та захистом країни.
Дякуємо за ваше терпіння та розуміння.
З повагою,
Команда Perfect group
17.07.2023

android2016
У зв'язку з великою кількістю звернень надаємо роз’яснення та сповіщаємо про подальші дії.
1. Перш за все - вітаємо інвесторів та підтверджуємо отримання сертифікатів готовності до введення ЖК Terracotta в експлуатацію. Також, інформуємо, що комплекс в процесі отримання поштової адреси.
2. Для того, аби інвестор мав право укласти договір відступлення чи в подальшому оформити право власності, він зобов'язаний повністю оплатити вартість квартири. Якщо у вас договір з розтермінуванням і ви все ще не сплатили 100% вартості житла, то дізнатися розмір актуального залишку.
3. Станом на зараз отримані всі обміри по фактичним площам квартир. Вже формуються інформаційні листи про обміри, що в подальшому будуть відправлені Укрпоштою на адресу, яка за попереднім договором вказана інвестором як місце реєстрації, або місце тимчасового проживання. Якщо у вас змінилось місце проживання чи реєстрації відносно вказаного в попередньому договорі то якомога швидше проінформуйте нас.
4. Згідно попереднього договору, після отримання листа інвестор має виконати усі свої зобов'язання, що пов'язані з отриманням обмірів фактичної площі житла.
5. Інформуємо, що створення, реєстрація, внесення в єдину електронну базу та присвоєння унікального ідентифікатора по кожному з технічних паспортів - це вкрай затратна по часу справа. Тому попереджуємо, що ми не можемо вказати крайній термін закінчення цієї процедури.
6. Перед підписанням основного договору відповідний відділ буде повністю оновлювати всі дані по інвесторам. Тому, якщо у Вас відбулись будь-які зміни в документах, наголошуємо, будь-які, чи відбулась зміна самого формату документів (наприклад фізичного паспорту на ID-картку).
7. Порядок запрошень інвесторів на огляди квартир, оформлення відповідних актів та в подальшому укладання основного договору буде відбуватися за внутрішньо визначеною черговістю забудовника на яку неможливо вплинути без невідкладних ситуацій, або, якщо це пов'язано з несенням служби у військових формуваннях та захистом країни.
Дякуємо за ваше терпіння та розуміння.
З повагою,
Команда Perfect group
17.07.2023
Це ж не найсвіжіша інфа.
Вже допускають на перегляд , але э моменти. Після перегляду та підпису акту прийому, чекати мінімум 2 місяці на оформлення права власності (лише через будівельну компанію чомусь, через цнап не дають). Якість квартири дуже норм.
Вже є ті хто заселився? як якість?

Никто ещё не заселился, только на ремонты обещают начать запускать.

spodik
А що це за вкид ?"Perfect group обманывает инвесторов и кидает на квартиры. Не несут никакой ответственность за строительство и передачу квартир владельцам . Приглашают в офис своего нотариуса и заключат левые договора . 76 человек в Терракоте остались без жилья "
Це не вкид, було 2 фонда. Всі хто купував у фонда Ярославна отримали квартири, у Амтела накладений арешт на квартири по кримінальній справі з майбутньою конфіскацією.Тому інвестори не можуть отримати власність. Перфект Груп від цього відхрещуються
Viki92
Це не вкид, було 2 фонда. Всі хто купував у фонда Ярославна отримали квартири, у Амтела накладений арешт на квартири по кримінальній справі з майбутньою конфіскацією.Тому інвестори не можуть отримати власність. Перфект Груп від цього відхрещуються
Доброго дня! Підкажіть, будь ласка, я як розрізнити у якого фонду придбано. У нашому договорі ТОВ Інколор Україна, дир. Ю.В. Шпаковський.

- ЖК Оранжерея | Edelburg Development | ул. Николая Василенко, 215.0477
- ЖК Sanville Park, Софіївська Борщагівка, Вул. Богдана Хмельницького 25а15.0416
- ЖК Atria City. Teremky | Атриа Сити. Теремки | Чабаны, Одесское шоссе, 615.04908
- ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка15.045 549
- ЖК "Гранд Парк", Бровары, ул. Фельдмана, 112.04104
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная11.041 146
- ЖК Свитло Парк | Svitlo Park | Futura Hata | Надднепрянское шоссе, 2а11.044 170
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7410.042 261
- ЖК Зіркова Вежа 1 | 2 | Элит-Фасад Групп | Вишгород, вул. Шолуденко, 2610.04408
- ЖК Лондон Парк | ул. Луговая, 3б10.0484
- Стоит ли сейчас покупать недвижимость?15.044 268
- Допоможіть розібратись з податками11.042
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Какой потолок лучше? Натяжной или из гипсокартона?11.026
- Вибір міжкімнатних дверей для приватного будинку: які краще?06.021
- Как выбрать промышленный жироуловитель для предприятия?06.021
- Хочу дом. Что дешевле - купить готовый или построить самому?04.02100
- Строительство и ремонт по Киеву и Киевской области01.02
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315
