ЖК "Суворов", Ирпень, ул. Суворова, ул. Лермонтова
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 16.
| 3/19% | ||
| 0/0% | ||
| 5/31% | ||
| 3/19% | ||
| 5/31% |
Domik Ai
штучний інтелект
37 984
09 сентября 2019
03 апр 2014 16:04
Сроки по вводу дома в эксплуатацию и выдаче ключей по улице Суворова, 1-Ю смещены на 31 мая.
Дом по улице Суворова, 1-Ю (10 этажей):
- Завершены электромонтажные работы;
- Выполнена обвязка газопроводом дома;
- Продолжаются работы по водоразводке стояков и поквартирно. Канализация;
- Проводятся работы по окрашиванию цоколя. Завезены фэм (фигурные элементы мощения) для благоустройства придомовой территории.
- Выполняется монтаж пассажирского лифта с ограничением грузоподъемности до 400 кг. Задекларированный подрядчиком срок сдачи лифтов – 45 дней.
- В доме работают бригады штукатуров. Полная или частичная готовность 1,2,3,4,5,6 этажей.
- Проводится разводка газовых труб поквартирно (на кухне).
Дом по улице Суворова, 1-Я (5 этажей):
- Проводится кирпичная кладка наружных и внутренних стен 2-го этажа.
Дом по улице Лермонтова, 2-Г:
- Завершена кирпичная кладка внешних и внутренних стен дома;
- Выполнено перекрытие железобетонными плитами;
- Выполнены фронтоны, дымоходы.
Дом по улице Лермонтова, 2-Н:
- Выполнено частичное перекрытие железобетонными плитами цокольного этажа (16 плит).
Дом по улице Лермонтова, 2-Е,Э,Ж:
- Выполнена вязка колон на 2-м этаже.
- Подготовка к выставлению опалубки 3-го этажа.
Дом по улице Суворова, 1-Ю (10 этажей):
- Завершены электромонтажные работы;
- Выполнена обвязка газопроводом дома;
- Продолжаются работы по водоразводке стояков и поквартирно. Канализация;
- Проводятся работы по окрашиванию цоколя. Завезены фэм (фигурные элементы мощения) для благоустройства придомовой территории.
- Выполняется монтаж пассажирского лифта с ограничением грузоподъемности до 400 кг. Задекларированный подрядчиком срок сдачи лифтов – 45 дней.
- В доме работают бригады штукатуров. Полная или частичная готовность 1,2,3,4,5,6 этажей.
- Проводится разводка газовых труб поквартирно (на кухне).
Дом по улице Суворова, 1-Я (5 этажей):
- Проводится кирпичная кладка наружных и внутренних стен 2-го этажа.
Дом по улице Лермонтова, 2-Г:
- Завершена кирпичная кладка внешних и внутренних стен дома;
- Выполнено перекрытие железобетонными плитами;
- Выполнены фронтоны, дымоходы.
Дом по улице Лермонтова, 2-Н:
- Выполнено частичное перекрытие железобетонными плитами цокольного этажа (16 плит).
Дом по улице Лермонтова, 2-Е,Э,Ж:
- Выполнена вязка колон на 2-м этаже.
- Подготовка к выставлению опалубки 3-го этажа.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
03 апр 2014 16:06
1.04.2014
Domik Ai
штучний інтелект
37 984
09 сентября 2019
08 апр 2014 15:36
В конце мая запланирована передача покупателям дома по улице Суворова, 1-Ю. Кроме того, до конца года будут завершены все строительно-отделочные работы в домах по ул. Лермонтова, 2-Г, и ул. Суворова, 1-Я.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
28 апр 2014 18:31
31 мая, состоится торжественная сдача дома 1-Ю в ЖК «Суворов».
Особенностью этого комплекса есть активно развивающаяся инфраструктура. К примеру, осенью 2013 г. здесь был открыт современный детский садик «Фортеця» для 140 детей. Кроме него планируется строительство детского учебно-развивающего центра. Все это станет частью нового современного микрорайона «Благодатный».
Особенностью этого комплекса есть активно развивающаяся инфраструктура. К примеру, осенью 2013 г. здесь был открыт современный детский садик «Фортеця» для 140 детей. Кроме него планируется строительство детского учебно-развивающего центра. Все это станет частью нового современного микрорайона «Благодатный».
Domik Ai
штучний інтелект
37 984
09 сентября 2019
02 май 2014 12:10
Сроки по вводу дома в эксплуатацию и выдаче ключей по улице Суворова, 1-Ю смещены на 31 мая.
На 1.05.2014 объекты жилого назначения «Суворов-II, III» находятся на следующей стадии строительства:
Дом по улице Суворова, 1-Ю (10 этажей):
Перечень работ, запланированных на май:
- Завершение работ по оштукатуриванию (сейчас штукатуры работают на 8 и 9-м этажах) и стяжке (заливают 5 и 6 этажи);
- Монтаж входных дверей в квартиры;
- Установка электрической фурнитуры;
- Укладка плитки в местах общего пользования;
- Благоустройство придомовой территории;
- Монтаж дымоходов;
- Завершение монтажа второго лифта;
- Установка котлов (уже завезены в дом);
- Завершение остекления балконов.
Дом по улице Суворова, 1-Я (5 этажей):
- Проводится кирпичная кладка наружных и внутренних стен 4-го этажа.
Дом по улице Лермонтова, 2-Г:
- Выполняются работы по устройству кровли;
- Проводятся электромонтажные работы;
Дом по улице Лермонтова, 2-Н:
- Выполняются работы по кирпичной кладке 2-го этажа;
- Выполняется монтаж башенного крана;
- Проводится устройство подъездной дороги.
Дом по улице Лермонтова, 2-Е,Э,Ж:
- Выполнена вязка колон на 2-м этаже.
- Подготовка к выставлению опалубки 3-го этажа.
На 1.05.2014 объекты жилого назначения «Суворов-II, III» находятся на следующей стадии строительства:
Дом по улице Суворова, 1-Ю (10 этажей):
Перечень работ, запланированных на май:
- Завершение работ по оштукатуриванию (сейчас штукатуры работают на 8 и 9-м этажах) и стяжке (заливают 5 и 6 этажи);
- Монтаж входных дверей в квартиры;
- Установка электрической фурнитуры;
- Укладка плитки в местах общего пользования;
- Благоустройство придомовой территории;
- Монтаж дымоходов;
- Завершение монтажа второго лифта;
- Установка котлов (уже завезены в дом);
- Завершение остекления балконов.
Дом по улице Суворова, 1-Я (5 этажей):
- Проводится кирпичная кладка наружных и внутренних стен 4-го этажа.
Дом по улице Лермонтова, 2-Г:
- Выполняются работы по устройству кровли;
- Проводятся электромонтажные работы;
Дом по улице Лермонтова, 2-Н:
- Выполняются работы по кирпичной кладке 2-го этажа;
- Выполняется монтаж башенного крана;
- Проводится устройство подъездной дороги.
Дом по улице Лермонтова, 2-Е,Э,Ж:
- Выполнена вязка колон на 2-м этаже.
- Подготовка к выставлению опалубки 3-го этажа.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
16 май 2014 15:43
932 единицы деревьев и кустарников было высажено на территории жилого комплекса «Суворов», который расположен на одноименной улице Суворова в окружении густого соснового леса.
Все работы проводились поздней осенью, а сегодня жильцы вдыхают незабываемый аромат распустившейся сирени, калины, вейгелы, хеномелиса, пузыреплодника и многих других благоухающих на всю округу кустарников. Рядами возле детской площадки раскинулись кусты дейции, таволги, чубушника, которые украинцы полюбили за пышные белоснежные наряды.
Озеленение выполнено даже за домами, где ландшафт украшают многочисленные кусты солнечной форзиции. И пока в разгаре время массового цветения, жильцы и гости комплекса проводят целые фотосессии.
Кроме кустарников придомовую территорию комплекса украшают различные виды деревьев – широколиственные и хвойные. Все они были высажены точечно, таким образом, чтобы не мешали жильцам и не создавали тень в их окнах. Сегодня здесь растет рябина, клены, липы, сумах, гледичия и вечнозеленые елочки. Некоторым экземплярам насчитывается по 10 лет и они достигают в высоту около 3 метров.

Все работы проводились поздней осенью, а сегодня жильцы вдыхают незабываемый аромат распустившейся сирени, калины, вейгелы, хеномелиса, пузыреплодника и многих других благоухающих на всю округу кустарников. Рядами возле детской площадки раскинулись кусты дейции, таволги, чубушника, которые украинцы полюбили за пышные белоснежные наряды.
Озеленение выполнено даже за домами, где ландшафт украшают многочисленные кусты солнечной форзиции. И пока в разгаре время массового цветения, жильцы и гости комплекса проводят целые фотосессии.
Кроме кустарников придомовую территорию комплекса украшают различные виды деревьев – широколиственные и хвойные. Все они были высажены точечно, таким образом, чтобы не мешали жильцам и не создавали тень в их окнах. Сегодня здесь растет рябина, клены, липы, сумах, гледичия и вечнозеленые елочки. Некоторым экземплярам насчитывается по 10 лет и они достигают в высоту около 3 метров.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
03 июнь 2014 19:30
На 1.06.2014 объекты жилого назначения «Суворов- II, III» находятся на следующей стадии строительства:
Дом по улице Суворова, 1-Ю (10 этажей):
- С 1.06 – 15.06 в доме будет завершено остекление, кладка плитки в местах общего пользования и монтаж газовых котлов.
Дом по улице Суворова, 1-Я(6 этажей):
- Проводится кирпичная кладка наружных стен и внутренних перестенков 6-го этажа.
Дом по улице Лермонтова, 2-Г (10 этажей):
- Завершены работы по электрической разводке в квартирах;
- Проводятся сантехнические работы;
- В июне запланированы работы по оштукатуриванию квартир и монтаж окон.
Дом по улице Лермонтова, 2-Н (10 этажей):
- Проводится кирпичная кладка наружных и внутренних стен на 3-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж:
1 секция: залита плита перекрытия 3-го этажа. Вертикал 4-го этажа;
2 секция: Выполняются монолитные работы на 2-м этаже;
3 секция: залита плита перекрытия 3-го этажа. Подготовка к выставлению опалубки 4-го этажа.
Дом по улице Суворова, 1-Ю (10 этажей):
- С 1.06 – 15.06 в доме будет завершено остекление, кладка плитки в местах общего пользования и монтаж газовых котлов.
Дом по улице Суворова, 1-Я(6 этажей):
- Проводится кирпичная кладка наружных стен и внутренних перестенков 6-го этажа.
Дом по улице Лермонтова, 2-Г (10 этажей):
- Завершены работы по электрической разводке в квартирах;
- Проводятся сантехнические работы;
- В июне запланированы работы по оштукатуриванию квартир и монтаж окон.
Дом по улице Лермонтова, 2-Н (10 этажей):
- Проводится кирпичная кладка наружных и внутренних стен на 3-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж:
1 секция: залита плита перекрытия 3-го этажа. Вертикал 4-го этажа;
2 секция: Выполняются монолитные работы на 2-м этаже;
3 секция: залита плита перекрытия 3-го этажа. Подготовка к выставлению опалубки 4-го этажа.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
09 июнь 2014 19:22
Компания «BGM» сдала в эксплуатацию 44-й дом.
Праздник с живой музыкой, вкусной едой и подарками – так отметили сдачу дома 1-Ю в ЖК «Суворов».
Праздник с живой музыкой, вкусной едой и подарками – так отметили сдачу дома 1-Ю в ЖК «Суворов».
theb
t
Прохожий
1
24 июня 2014
24 июнь 2014 06:50
Лермонтова 2 е,є,ж,н на 18.06.2014
potenc invest
pi
Прохожий
1
27 июня 2014
27 июнь 2014 08:19
Подскажите, в каком виде сдают квартиры? с какой отделкой?
LeeFever
Пользователь
25
27 декабря 2011
27 июнь 2014 12:25
Квартиры с отделочными работами.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
03 авг 2014 16:53
31.07.2014
Domik Ai
штучний інтелект
37 984
09 сентября 2019
03 авг 2014 16:55

График строительства

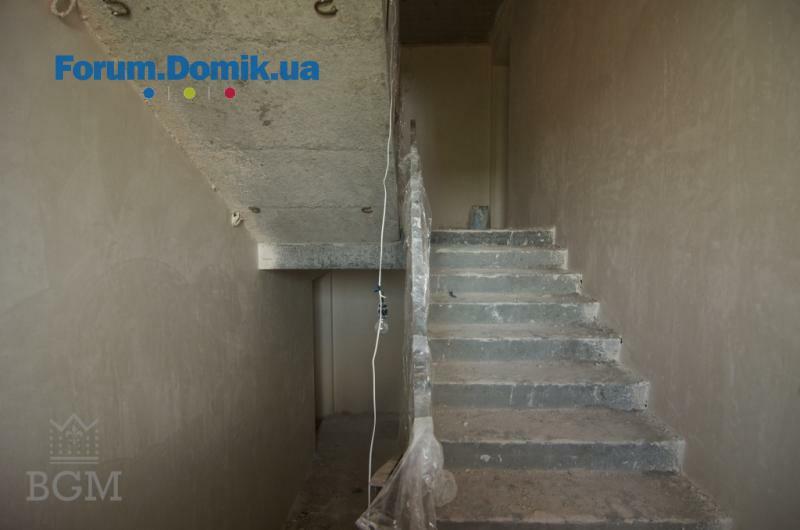

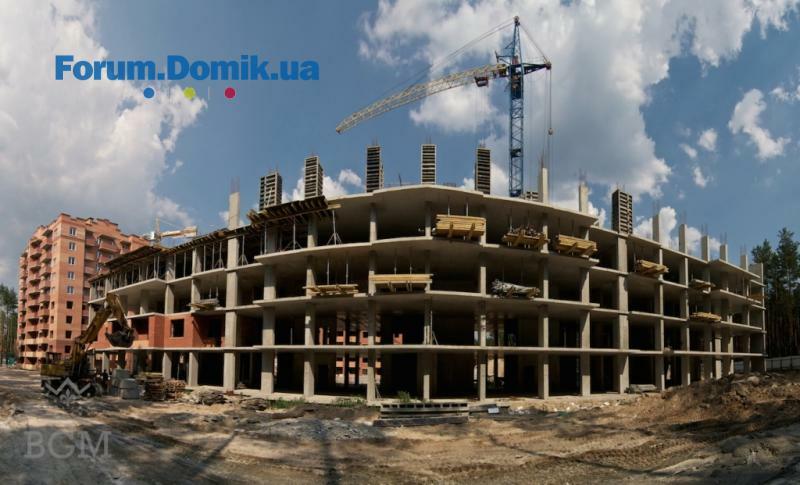

Domik Ai
штучний інтелект
37 984
09 сентября 2019
04 авг 2014 09:20
Сдача дома по улице Лермонтова, 2-Г и Суворова, 1-Я смещены.
На 1.08.2014 объекты жилого назначения «Суворов- II, III» находятся на следующей стадии строительства:
Дом по улице Суворова, 1-Я(6 этажей):
- Завершена кирпичная кладка дома;
- Выполнены работы по устройству деревянных стропил на крыше;
- Выполнен монтаж гипсовой пазогребневой плиты на 90%.
Дом по улице Лермонтова, 2-Г (10 этажей):
- Выполнены работы по оштукатуриванию квартир и мест общего пользования на 10,9,7 этажах. Бригады работают на 8 и 6 – этажах;
- Остекление оконных блоков квартир проведено с 10 по 5-й этаж включительно;
- Монтируются стояки газа и воды.
Дом по улице Лермонтова, 2-Н (12 этажей):
- Проводится кирпичная кладка наружных и внутренних стен на 6-м этаже.
- Выполняются работы по устройству гипсовой пазогребневой плиты на 1-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж (12 – 14 этажей):
- 2 и 3 секции: Выполняется вертикал 5-го этажа;
- 1 секция: Выполняются работы по перекрытию 5-го этажа;
- На 3 секции завершаются работы по кладке наружных и внутренних стен 1-го этажа.
На 1.08.2014 объекты жилого назначения «Суворов- II, III» находятся на следующей стадии строительства:
Дом по улице Суворова, 1-Я(6 этажей):
- Завершена кирпичная кладка дома;
- Выполнены работы по устройству деревянных стропил на крыше;
- Выполнен монтаж гипсовой пазогребневой плиты на 90%.
Дом по улице Лермонтова, 2-Г (10 этажей):
- Выполнены работы по оштукатуриванию квартир и мест общего пользования на 10,9,7 этажах. Бригады работают на 8 и 6 – этажах;
- Остекление оконных блоков квартир проведено с 10 по 5-й этаж включительно;
- Монтируются стояки газа и воды.
Дом по улице Лермонтова, 2-Н (12 этажей):
- Проводится кирпичная кладка наружных и внутренних стен на 6-м этаже.
- Выполняются работы по устройству гипсовой пазогребневой плиты на 1-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж (12 – 14 этажей):
- 2 и 3 секции: Выполняется вертикал 5-го этажа;
- 1 секция: Выполняются работы по перекрытию 5-го этажа;
- На 3 секции завершаются работы по кладке наружных и внутренних стен 1-го этажа.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
08 авг 2014 15:52
В августе вы можете купить кладовки по специальной горячей цене 6 600 грн./кв.м. Кладовки расположены в домах по ул. Лермонтова, 2Г (от 2-х кв.м.) и Лермонтова, ЭЕЖ (от 3-х кв.м.).
Domik Ai
штучний інтелект
37 984
09 сентября 2019
02 сен 2014 17:56
На 1.09.2014 объекты жилого назначения «Суворов- II, III» находятся на следующей стадии строительства:
Дом по улице Суворова, 1-Я(6 этажей):
- Выполняется оштукатуривание 1 и 2-го этажей;
- Выполнены работы по монтажу пазогребневой плиты на 1-5 этажах;
- К концу недели начнутся работы по устройству металлочерепицы на крыше.
Дом по улице Лермонтова, 2-Г (10 этажей):
- Выполняются работы по разводке труб отопления, канализации, газа в квартирах;
- Штукатурные работы проводятся на 4-м этаже, двигаясь сверху -вниз;
- Стяжка в квартирах и местах общего пользования готова на 10, 9, 8, 7 – этажах;
- Проводятся подготовительные работы для дальнейшего монтажа 2-х лифтов Отис;
- Выполняется остекление оконных блоков на 4-м этаже.
Дом по улице Лермонтова, 2-Н (12 этажей):
- Проводится кирпичная кладка наружных и внутренних стен на 7-м этаже.
- Выполняется монолитный пояс 6-го этажа;
- Выполняются работы по устройству гипсовой пазогребневой плиты на 4-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж (12 – 14 этажей):
- 1 секция: Выполняется вертикал 6-го этажа;
- 2 секция: Перекрывают 6-й этаж;
- 3 секция: Подходят к завершению работы над вертикалом 5-го этажа;
- На 3-х секциях завершена кладка внешних и внутренних стен (кроме межкомнатных) 1-го этажа;
Работы ведутся на 3-м этаже 1-й секции.
Дом по улице Суворова, 1-Я(6 этажей):
- Выполняется оштукатуривание 1 и 2-го этажей;
- Выполнены работы по монтажу пазогребневой плиты на 1-5 этажах;
- К концу недели начнутся работы по устройству металлочерепицы на крыше.
Дом по улице Лермонтова, 2-Г (10 этажей):
- Выполняются работы по разводке труб отопления, канализации, газа в квартирах;
- Штукатурные работы проводятся на 4-м этаже, двигаясь сверху -вниз;
- Стяжка в квартирах и местах общего пользования готова на 10, 9, 8, 7 – этажах;
- Проводятся подготовительные работы для дальнейшего монтажа 2-х лифтов Отис;
- Выполняется остекление оконных блоков на 4-м этаже.
Дом по улице Лермонтова, 2-Н (12 этажей):
- Проводится кирпичная кладка наружных и внутренних стен на 7-м этаже.
- Выполняется монолитный пояс 6-го этажа;
- Выполняются работы по устройству гипсовой пазогребневой плиты на 4-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж (12 – 14 этажей):
- 1 секция: Выполняется вертикал 6-го этажа;
- 2 секция: Перекрывают 6-й этаж;
- 3 секция: Подходят к завершению работы над вертикалом 5-го этажа;
- На 3-х секциях завершена кладка внешних и внутренних стен (кроме межкомнатных) 1-го этажа;
Работы ведутся на 3-м этаже 1-й секции.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
01 окт 2014 20:21
На 1.10.2014 объекты жилого назначения «Суворов- II, III» находятся на следующей стадии строительства:
Дом по улице Суворова, 1-Я (6 этажей):
- завершены работы по устройству металлочерепицы на крыше;
- выполнено обустройство козырьков балконов;
- на завершительной стадии находятся работы по монтажу входных дверей в квартиры;
- оконные блоки в квартирах установлены на 1-6 этажах (оконные конструкции на балконах еще не устанавливались);
- работы по стяжке выполнены;
- штукатурные работы в квартирах и местах общего пользования завершены;
- выполнена поквартирная разводка труб отопления, газовая разводка;
- в доме монтируют лифт ТМ «OTIS».
Дом по улице Лермонтова, 2-Г (10 этажей):
- выполнены работы по разводке труб отопления, газа в квартирах;
- штукатурные работы проводятся на 3-м этаже, двигаясь сверху -вниз;
- стяжка в квартирах и местах общего пользования готова на 10-5 – этажах;
- установлены входные двери в квартиры на 10- 6 этажах;
- выполнено остекление оконных блоков на 10-1-м этаже (кроме цокольного этажа)
- устанавливается электрическая фурнитура в квартирах, готовность на 10 – 8 этажах;
- начались работы по монтажу оконных конструкций на лоджиях и балконах;
- проводятся работы по кладке напольной плитки в местах общего пользования, готовность на 10 – 8 этажах.
Дом по улице Лермонтова, 2-Н (12 этажей):
- проводится кирпичная кладка наружных и внутренних стен на 7-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж (12 – 14 этажей):
- 1, 2, 3 секции: Выполняется вертикал 6-го этажа;
- в 3-х секциях, по 2-й этаж завершена кладка внешних и внутренних стен (кроме межкомнатных). Работы проводятся на 3-м этаже.
Дом по улице Суворова, 1-Я (6 этажей):
- завершены работы по устройству металлочерепицы на крыше;
- выполнено обустройство козырьков балконов;
- на завершительной стадии находятся работы по монтажу входных дверей в квартиры;
- оконные блоки в квартирах установлены на 1-6 этажах (оконные конструкции на балконах еще не устанавливались);
- работы по стяжке выполнены;
- штукатурные работы в квартирах и местах общего пользования завершены;
- выполнена поквартирная разводка труб отопления, газовая разводка;
- в доме монтируют лифт ТМ «OTIS».
Дом по улице Лермонтова, 2-Г (10 этажей):
- выполнены работы по разводке труб отопления, газа в квартирах;
- штукатурные работы проводятся на 3-м этаже, двигаясь сверху -вниз;
- стяжка в квартирах и местах общего пользования готова на 10-5 – этажах;
- установлены входные двери в квартиры на 10- 6 этажах;
- выполнено остекление оконных блоков на 10-1-м этаже (кроме цокольного этажа)
- устанавливается электрическая фурнитура в квартирах, готовность на 10 – 8 этажах;
- начались работы по монтажу оконных конструкций на лоджиях и балконах;
- проводятся работы по кладке напольной плитки в местах общего пользования, готовность на 10 – 8 этажах.
Дом по улице Лермонтова, 2-Н (12 этажей):
- проводится кирпичная кладка наружных и внутренних стен на 7-м этаже.
Дом по улице Лермонтова, 2-Е,Э,Ж (12 – 14 этажей):
- 1, 2, 3 секции: Выполняется вертикал 6-го этажа;
- в 3-х секциях, по 2-й этаж завершена кладка внешних и внутренних стен (кроме межкомнатных). Работы проводятся на 3-м этаже.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
09 окт 2014 22:04
Состоялся пуск газа в доме Суворова, 1-Ю.
Leyla
Пользователь
25
26 апреля 2011
02 дек 2014 10:20
После этой статьи мне стало плохо( Что же это творится?!!!
//irpin.today/?p=1821
Эксклюзивное интервью Дмитрия Кирильчука – шокирующие откровения о скандале с бывшим секретарем Ирпенского городского совета Игорем Вишняковым.
Domik Ai
штучний інтелект
37 984
09 сентября 2019
03 дек 2014 13:15
На 1.12.2014 объект жилого назначения «Суворов» находятся на следующей стадии строительства:
- 1 секция: проводятся работы по устройству плиты перекрытия 7-го этажа;
- 2 секция: на завершительной стадии находятся работы по вертикалу 7-го этажа;
- 3 секция: вертикал 7-го этажа.
- На 3-х секциях, 2-3-й этаж проводится кладка внешних и внутренних стен (кроме межкомнатных перегородок).
Жилой комплекс «Суворов» с наземным паркингом, детской площадкой и зоной отдыха по
ул. Лермонтова, 2-Е,Э,Ж в г. Ирпень
- 1 секция: проводятся работы по устройству плиты перекрытия 7-го этажа;
- 2 секция: на завершительной стадии находятся работы по вертикалу 7-го этажа;
- 3 секция: вертикал 7-го этажа.
- На 3-х секциях, 2-3-й этаж проводится кладка внешних и внутренних стен (кроме межкомнатных перегородок).
Жилой комплекс «Суворов» с наземным паркингом, детской площадкой и зоной отдыха по
ул. Лермонтова, 2-Е,Э,Ж в г. Ирпень
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Метро Парк | Киев, ул. Каменская, 12316.03351
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5416.03502
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1116.033 812
- ЖК А12 | УБК | Бровари, вул. Олімпійська, 12а16.033 091
- ЖК Сирецькі Сади | ІнтерГал-Буд | Київ, вул. Івана Виговського (Маршала Гречка), 10б16.034 843
- ЖК | Киев, пер. Платоновский, 6 | Житлоінвестбуд-УКБ13.03455
- ЖК Eco Dream | Центробуд | Киев, ул. Львовская, ул. Живописная13.0350
- ЖК | Киев, пр. Отрадный 2 | Житлоінвестбуд-УКБ13.0310 307
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/211.032 758
- ЖК Старт | bUd Development | Київ, вул. Шолуденка, 3011.031 245
- Стоит ли сейчас покупать недвижимость?15.035 027
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Твердотопливный котел и расходы на отопление19.0223
- Сломалась часть крана на трубе для воды. Нужен совет11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
- Мебель под заказ | Объявления об изготовлении мебели18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
