Новости строительства ЖК «Start Life» на 03.12.2018г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;
- завершены работы по монтажу межкомнатных перегородок;
Парадное №2:
- ведутся работы по кладке кирпича машинного отделения, парапетов и котельни;
- продолжаются работы по монтажу межкомнатных перегородок;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу вент-каналов 5-го этажа;
- заврешены работы по кирпичной кладке 8-го этажа;
Парадное №2:
- ведутся подготовительные работы по монтажу армопояса 8-го этажа;
- ведутся работы по кладке кирпича 8-го этажа;- ведутся работы по монтажу внутренних перегородок поквартирно на 6-ом этаже;
- ведутся работы по монтажу вент-каналов 6-го этажа;
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;
- завершены работы по монтажу межкомнатных перегородок;
Парадное №2:
- ведутся работы по кладке кирпича машинного отделения, парапетов и котельни;
- продолжаются работы по монтажу межкомнатных перегородок;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу вент-каналов 5-го этажа;
- заврешены работы по кирпичной кладке 8-го этажа;
Парадное №2:
- ведутся подготовительные работы по монтажу армопояса 8-го этажа;
- ведутся работы по кладке кирпича 8-го этажа;- ведутся работы по монтажу внутренних перегородок поквартирно на 6-ом этаже;
- ведутся работы по монтажу вент-каналов 6-го этажа;
С уважением, Prof-Group!
alozzy
a
Гость
4
22 февраля 2018
10 дек 2018 11:56
А что будет происходить со строительством второй секции дальше? Какой план работ пока приостановлена штукатурка, расскажите?
Access
A
Пользователь
40
31 октября 2018
11 дек 2018 09:41
Вряд ли Вам кто-то что-то "расскажет"...
Мой посторонний глаз видит:
- у них сейчас банально мало рабочих! можно токо гадать почему;
- ссылки на погоду - смешны;
- одновременно строится 5 домов - 1 в центре ВЫшгорода + 2 дома ФР_Б +2 дома СтартЛ.
- отделочные работы идут в 3 домах...и очень медленно...
Просрочка - порядка 1 года (по всем выше перечисленным домам).
Судя по всему, оба стартлайфа будут пытаться сдать одновременно...возможно, пытаясь тем самым сэкономить на затратах.
Мой посторонний глаз видит:
- у них сейчас банально мало рабочих! можно токо гадать почему;
- ссылки на погоду - смешны;
- одновременно строится 5 домов - 1 в центре ВЫшгорода + 2 дома ФР_Б +2 дома СтартЛ.
- отделочные работы идут в 3 домах...и очень медленно...
Просрочка - порядка 1 года (по всем выше перечисленным домам).
Судя по всему, оба стартлайфа будут пытаться сдать одновременно...возможно, пытаясь тем самым сэкономить на затратах.
kelseydmitrii

Гость
5
29 октября 2018
11 дек 2018 10:25
Цитата "alozzy":А что будет происходить со строительством второй секции дальше? Какой план работ пока приостановлена штукатурка, расскажите?
тоже интересно, так как работы приоставлены уже 3-ю неделю
ЖК «Start Life»

Представитель
76
31 августа 2017
17 дек 2018 11:25
Новости строительства ЖК «Start Life» на 17.12.2018г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;
Парадное №2:
- завершаются работы по кладке кирпича машинного отделения, парапетов и котельной;
- продолжаются работы по монтажу межкомнатных перегородок 11-го этажа.
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу вент-каналов 6-го этажа;
- ведутся работы по монтажу вент-каналов 7-го этажа;
- завершены работы по кладке кирпича 9-го этажа;
- продолжаются работы по армопоясу 9-го этажа.
Парадное №2:
- завершены работы по монтажу внутренних перегородок поквартирно на 7-ом этаже;
- завершены работы по монтажу вент-каналов 7-го этажа;
- завершены работы по монтажу плит перекрытия 8-го этажа.
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;
Парадное №2:
- завершаются работы по кладке кирпича машинного отделения, парапетов и котельной;
- продолжаются работы по монтажу межкомнатных перегородок 11-го этажа.
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу вент-каналов 6-го этажа;
- ведутся работы по монтажу вент-каналов 7-го этажа;
- завершены работы по кладке кирпича 9-го этажа;
- продолжаются работы по армопоясу 9-го этажа.
Парадное №2:
- завершены работы по монтажу внутренних перегородок поквартирно на 7-ом этаже;
- завершены работы по монтажу вент-каналов 7-го этажа;
- завершены работы по монтажу плит перекрытия 8-го этажа.
С уважением, Prof-Group!
kelseydmitrii

Гость
5
29 октября 2018
13 янв 2019 10:15
Кто знает, есть какие новости по ходу строительства? На оф сайте информация не обновлялась с 24.12
Access
A
Пользователь
40
31 октября 2018
13 янв 2019 15:53
Думаю, Вам надо запастись терпением.... на 1 год - т.е. не 1 кв 2019, а 1 кв. 2020г.
zhekas

Новичок
6
01 февраля 2011
13 янв 2019 18:52
Так до 14 вроде ж выходные у них были.
Ну и по сдаче все затягивают. Наивно надеяться, что сдадут в срок если до этого в городе практически все застройщики не сдавали в срок)
Ну и по сдаче все затягивают. Наивно надеяться, что сдадут в срок если до этого в городе практически все застройщики не сдавали в срок)

Access
A
Пользователь
40
31 октября 2018
14 янв 2019 06:56
Цитата "zhekas":... в городе практически все застройщики не сдавали в срок
Ну эт не оправдание.
У всех всё по разному.
Профрембуд, судя по всему, решил установить рекорд. С такими то темпами.
olena_tannerman
o
Пользователь
21
04 декабря 2017
14 янв 2019 09:40
До 14 были выходные, они предупреждали. В 20-х числах декабря работы шли активно.
Access
A
Пользователь
40
31 октября 2018
15 янв 2019 08:16
Тут важно понимать не "активность", а реальные сроки сдачи дома, получения квартир в собственность и возможности инвесторам начать ремонт своих квартир.
Сдаются дома с черновой, т.е. "никакой" отделкой!
Посмотрите на их соседей - Фр.Бульвар - 1 дом - инвесторы токо сейчас получают права собств. на квартиры (должны были в 4 кв.2017) - просрочка год. Фр.Б-2 - должны были в 1 кв.2018 - уже 1 кв.2019, дом НЕ сдан. Можно продолжать.
Моя знакомая купила под сына квартиру во 2 доме С_Л. Наивно надеялась успеть сделать за лето 2019 ремонт, чтобы осенью студент отпочковался. Ан не получится. Нюанс в том, что в 1 кв и 4 кв сдавать подобные черновые дома нет смысла (разве что только по документам) - там ни жить, ни ремонты делать невозможно. Отапливать пустой 11 эт. дом и кидать людей ещё и на деньги только ради того, чтобы они и нанятые ремонтники занялись отделкой квартир и платили ещё и за отопление нежилого дома - глупо.
Поэтому - реальное заселение-ремонты С_Л - 2 квартал 2020 - не раньше. Это если - по чесноку!
Вот Вам и все "активно-пассивно"
Сдаются дома с черновой, т.е. "никакой" отделкой!
Посмотрите на их соседей - Фр.Бульвар - 1 дом - инвесторы токо сейчас получают права собств. на квартиры (должны были в 4 кв.2017) - просрочка год. Фр.Б-2 - должны были в 1 кв.2018 - уже 1 кв.2019, дом НЕ сдан. Можно продолжать.
Моя знакомая купила под сына квартиру во 2 доме С_Л. Наивно надеялась успеть сделать за лето 2019 ремонт, чтобы осенью студент отпочковался. Ан не получится. Нюанс в том, что в 1 кв и 4 кв сдавать подобные черновые дома нет смысла (разве что только по документам) - там ни жить, ни ремонты делать невозможно. Отапливать пустой 11 эт. дом и кидать людей ещё и на деньги только ради того, чтобы они и нанятые ремонтники занялись отделкой квартир и платили ещё и за отопление нежилого дома - глупо.
Поэтому - реальное заселение-ремонты С_Л - 2 квартал 2020 - не раньше. Это если - по чесноку!
Вот Вам и все "активно-пассивно"

Access
A
Пользователь
40
31 октября 2018
16 янв 2019 13:52
Небольшое уточнение к ранее написанному. Сегодня побывал на стройке.
Фр.бульвар - 1 дом - НЕ сдан!!! Поэтому не вполне понятно, о каких правах собственности на квартиры (а это утверждали на прошлой неделе в отделе продаж) в незданном доме может идти речь.
По СтартЛайфу - во 2-м доме, который должны были сдать в 1 кв. 2019 - тишина, человек 6 кладут кирпич на 9 этаже 1-го СтЛ (который должны сдать в 4 кв.2019. Пара человек копошится во 2 доме Фр.Б.
Как-то грустно от увиденного. Банально - некому работать!
Кстати, те, кто вложился на стадии котлована в 2017 в СтЛ по цене 10500 грн/м2 - получат квартиры (Дай Бог) в 2020 по цене 16000 грн/м2 (за 3 года фактическая цена м2 вырастает для инвестора на 50%.
А за 16000 грн\м2 можно приобрести уже готовые квартиры - и лучше и ближе.
Фр.бульвар - 1 дом - НЕ сдан!!! Поэтому не вполне понятно, о каких правах собственности на квартиры (а это утверждали на прошлой неделе в отделе продаж) в незданном доме может идти речь.
По СтартЛайфу - во 2-м доме, который должны были сдать в 1 кв. 2019 - тишина, человек 6 кладут кирпич на 9 этаже 1-го СтЛ (который должны сдать в 4 кв.2019. Пара человек копошится во 2 доме Фр.Б.
Как-то грустно от увиденного. Банально - некому работать!
Кстати, те, кто вложился на стадии котлована в 2017 в СтЛ по цене 10500 грн/м2 - получат квартиры (Дай Бог) в 2020 по цене 16000 грн/м2 (за 3 года фактическая цена м2 вырастает для инвестора на 50%.
А за 16000 грн\м2 можно приобрести уже готовые квартиры - и лучше и ближе.
An-Jo.

Гость
2
17 января 2019
17 янв 2019 12:13
Всем привет.Дом 2,секцыя 2,этаж 3.Всем соседям привет.

kelseydmitrii

Гость
5
29 октября 2018
17 янв 2019 14:07
Прошу прощения, а от куда ценник 16000?)
Access
A
Пользователь
40
31 октября 2018
17 янв 2019 14:47
умножьте стоимость 1м2 (она была 10650 - если быть точным) на 1,5 - и получите искомую величину.
почему на 1,5? - доходность Вашего актива в год 15-17%
Умножьте на 3 года - и получите 50%
Вы могли разместить деньги в банке на депозит, или в ОВГЗ под 15-17% годовых - но Вы этого не сделали, а вложились в недвижимость.
Все очень просто - время имеет денежное исчисление.
каждый год просрочки - удорожает для инвестора стоимость м2.
Не буду морочить голову более сложными финансовыми выкладками, типа NPV, IRR, ...
почему на 1,5? - доходность Вашего актива в год 15-17%
Умножьте на 3 года - и получите 50%
Вы могли разместить деньги в банке на депозит, или в ОВГЗ под 15-17% годовых - но Вы этого не сделали, а вложились в недвижимость.
Все очень просто - время имеет денежное исчисление.
каждый год просрочки - удорожает для инвестора стоимость м2.
Не буду морочить голову более сложными финансовыми выкладками, типа NPV, IRR, ...

Оляля

Пользователь
77
31 октября 2014
23 янв 2019 13:35
Access, Вы судя по всему человек знающий
Подскажите в каком надежном украинском банке есть такие волшебные ставки в 15-17% годовых.
Или я уж совсем от жизни отстала )) или за пару последних лет ставка +-5% в банках, даже приват который всегда славился своей щедростью на ставки дает +-10%

Подскажите в каком надежном украинском банке есть такие волшебные ставки в 15-17% годовых.
Или я уж совсем от жизни отстала )) или за пару последних лет ставка +-5% в банках, даже приват который всегда славился своей щедростью на ставки дает +-10%
Access
A
Пользователь
40
31 октября 2018
23 янв 2019 17:36
- И это есть правда.Цитата:Access, Вы судя по всему человек знающий![]()

Относительно "подсказок" - это не тема данного форума и сайта. Будет выглядеть как реклама...
Ставка рефинансирования НБУ - 18%. 17% в гривне (без налогов!) - реальный уровень доходности.
Если есть желание - посмотрите мои посты в ветке еще одного вышгородского долгостроя на этом сайте - Zenit. Там описана "ситуация" с кабалой в которую попадают горе инвесторы, подписывая навязываемые им "договора". Где нет ни пени, ни штрафов за срыв сроков строительства и сдачи дома. Представьте себе "ситуацию", когда застройщик взял бы кредит в банке и не вернул его в срок... с просрочкой на год-полтора

Причина именно в этом! Когда у горе застройщика нет денег и он не идет за ними в банк, а загоняет лопухов-"инвесторов" в договорные капканы и фактически получая бессрочные и беспроцентные, а подчас и невозвратные, кредиты.
Но, это большая тема и не для этого сайта...

Оляля

Пользователь
77
31 октября 2014
31 янв 2019 13:42
Access, раз уж Вы начали тут о депозитах для простых смертных с волшебными ставками - так расскажите в каком банке есть такие условия, ибо ваш ответ о рефинансировании НБУ на простой вопрос к вашему заявлению о депозитных ставках, хоть и наполнен умными речами но выглядят как-то слишком пусто и безосновательно ))
Ну а раз тема не для этого сайта и не для этого форума и в другой ветке другого долгостроя - так зачем вы ее тут открываете? Почему бы дальше не держать эту тему в тайне за семью замками? )) Вопрос риторический, ответа в принципе не требует ))
Ну а раз тема не для этого сайта и не для этого форума и в другой ветке другого долгостроя - так зачем вы ее тут открываете? Почему бы дальше не держать эту тему в тайне за семью замками? )) Вопрос риторический, ответа в принципе не требует ))
ЖК «Start Life»

Представитель
76
31 августа 2017
04 фев 2019 13:12
Новости строительства ЖК «Start Life» на 04.02.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж) ;
- ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);
Парадное №2:
- подготовительные работы по монтажу окон;
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж);
-ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 10-го этажа;
- продолжаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
Парадное №2:
- завершены работы по монтажу плит перекрытия 9-го этажа;
- завершены работы по кладке кирпича 10-го этажа;
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж) ;
- ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);
Парадное №2:
- подготовительные работы по монтажу окон;
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж);
-ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 10-го этажа;
- продолжаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
Парадное №2:
- завершены работы по монтажу плит перекрытия 9-го этажа;
- завершены работы по кладке кирпича 10-го этажа;
С уважением, Prof-Group!
ЖК «Start Life»

Представитель
76
31 августа 2017
11 фев 2019 14:55
Новости строительства ЖК «Start Life» на 11.02.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж) ;
- ведутся работы по монтажу окон;
Парадное №2:
- подготовительные работы по монтажу окон;
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж);
- ведутся работы по монтажу окон;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по кладке кирпича на 11 этаже;
Парадное №2:
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;

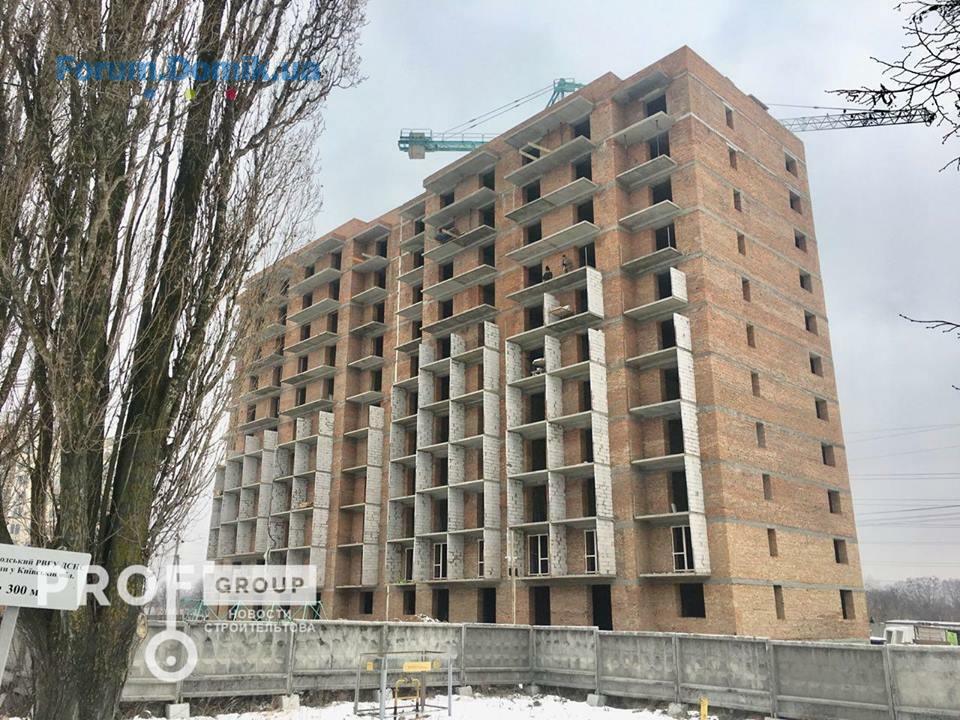

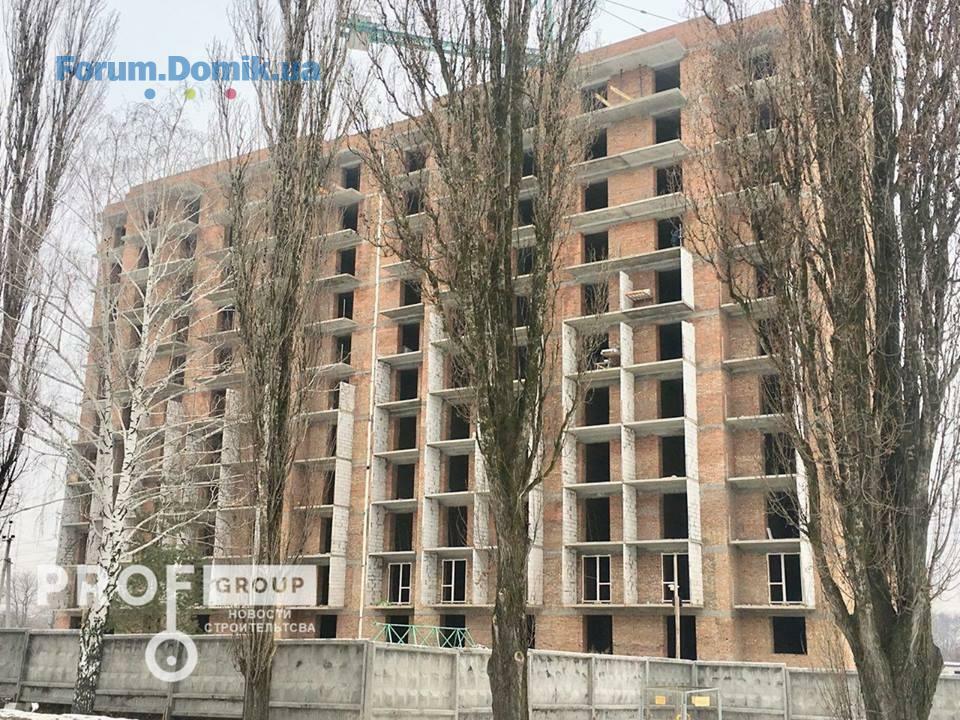

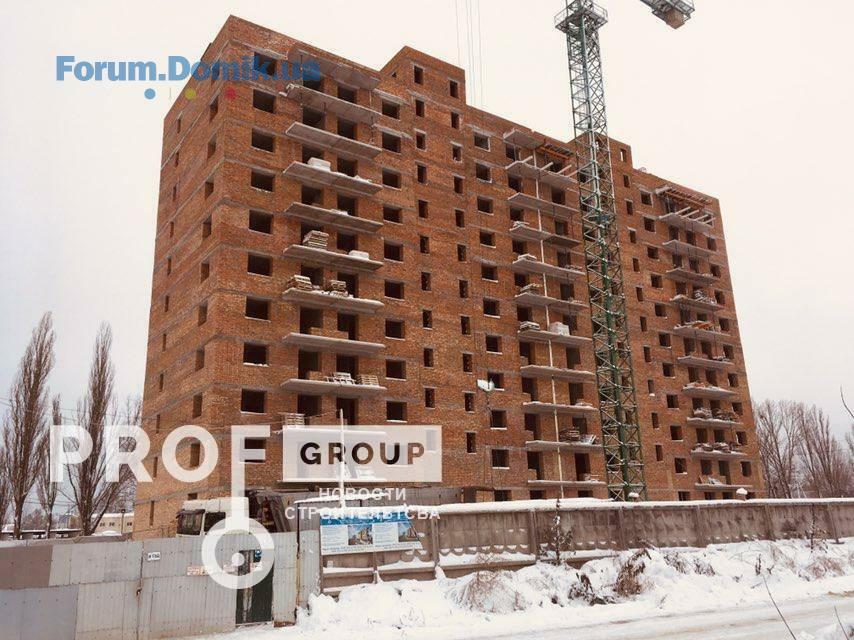

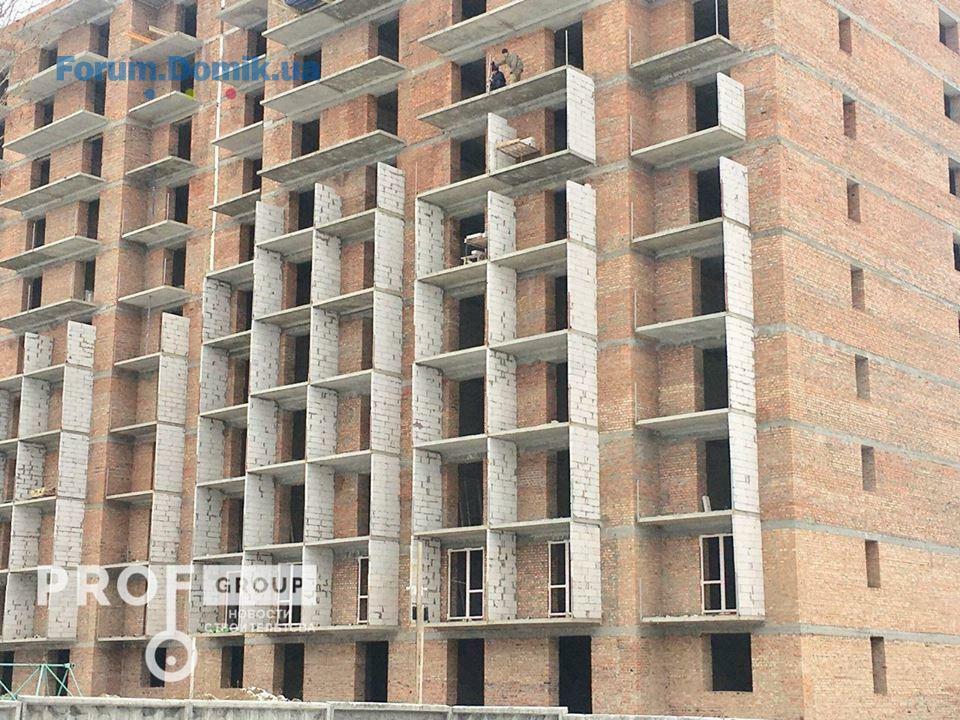

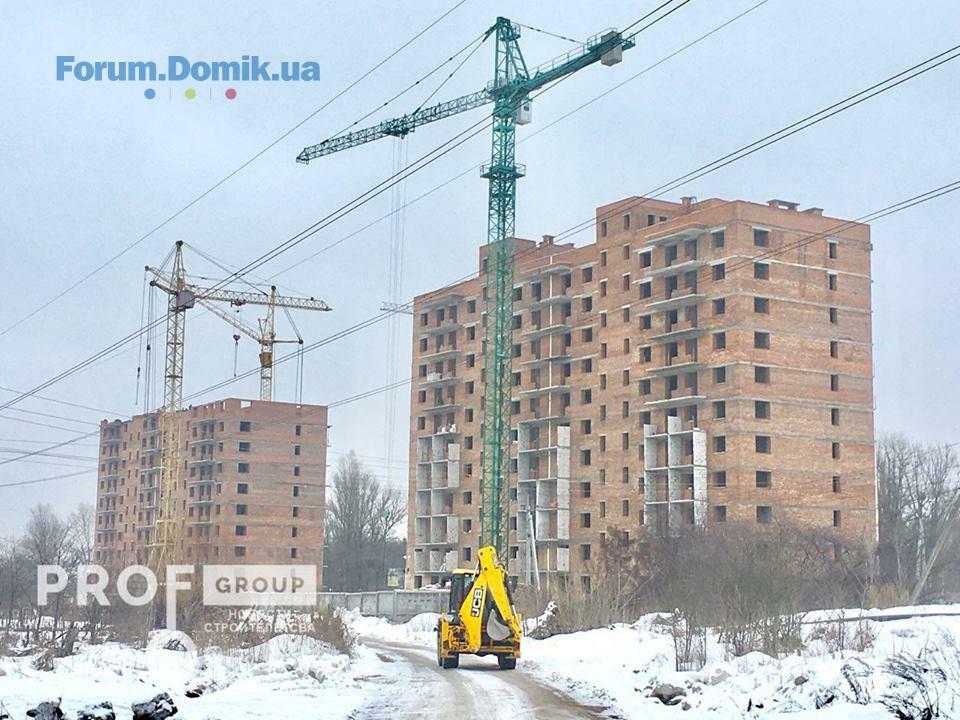

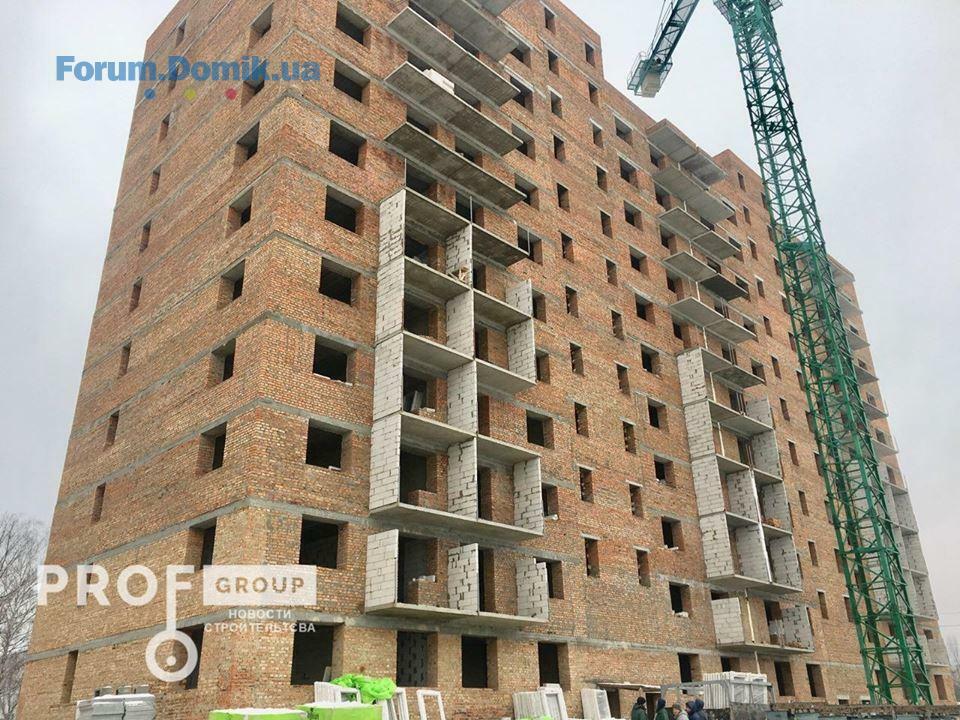

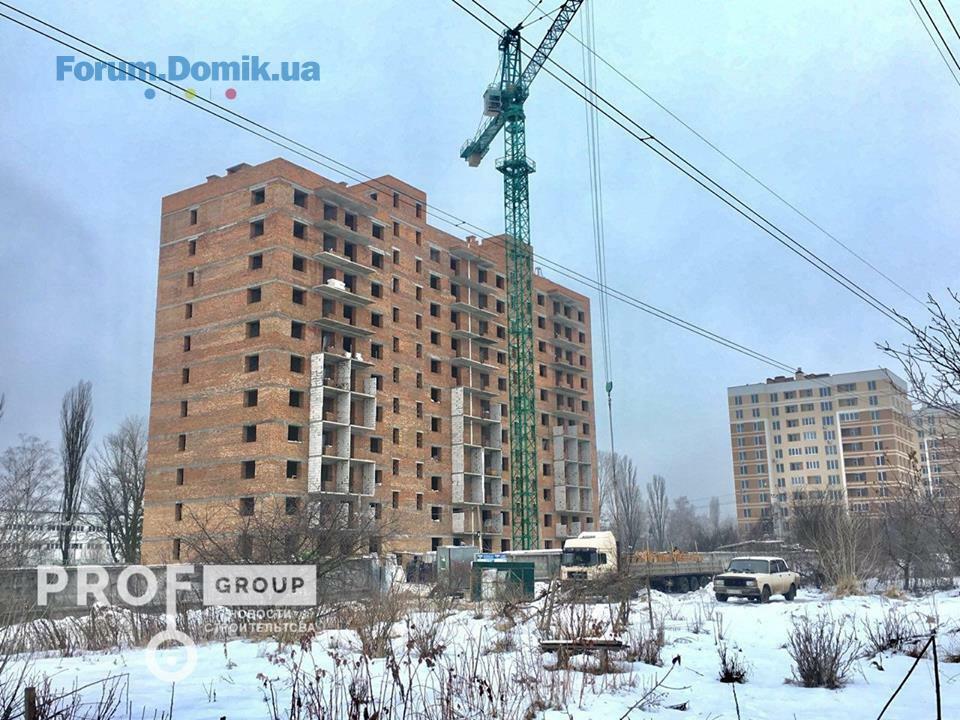

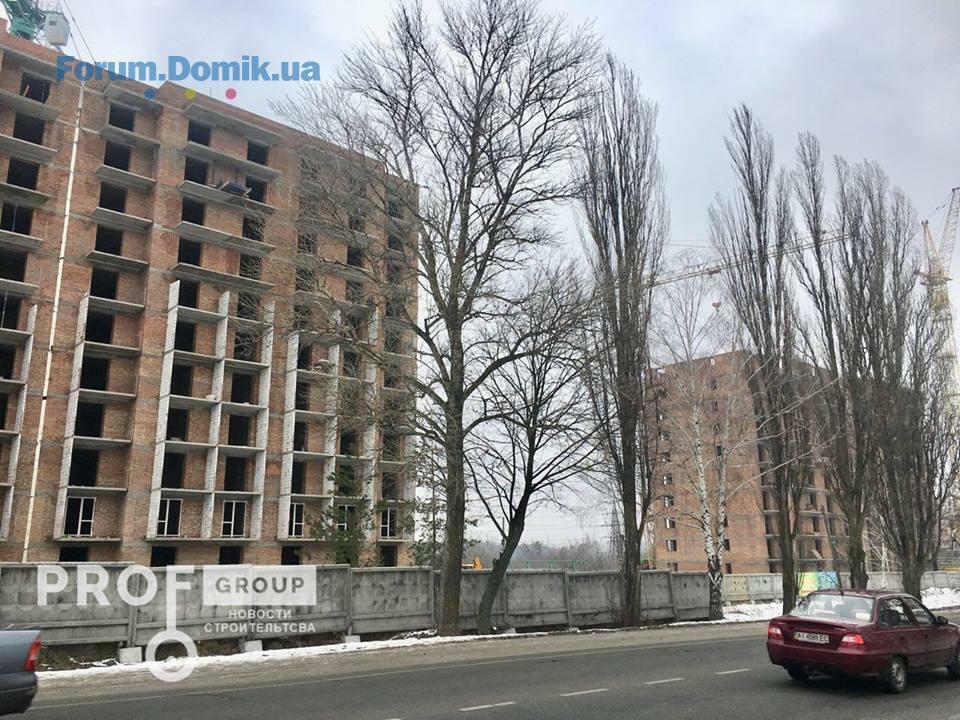

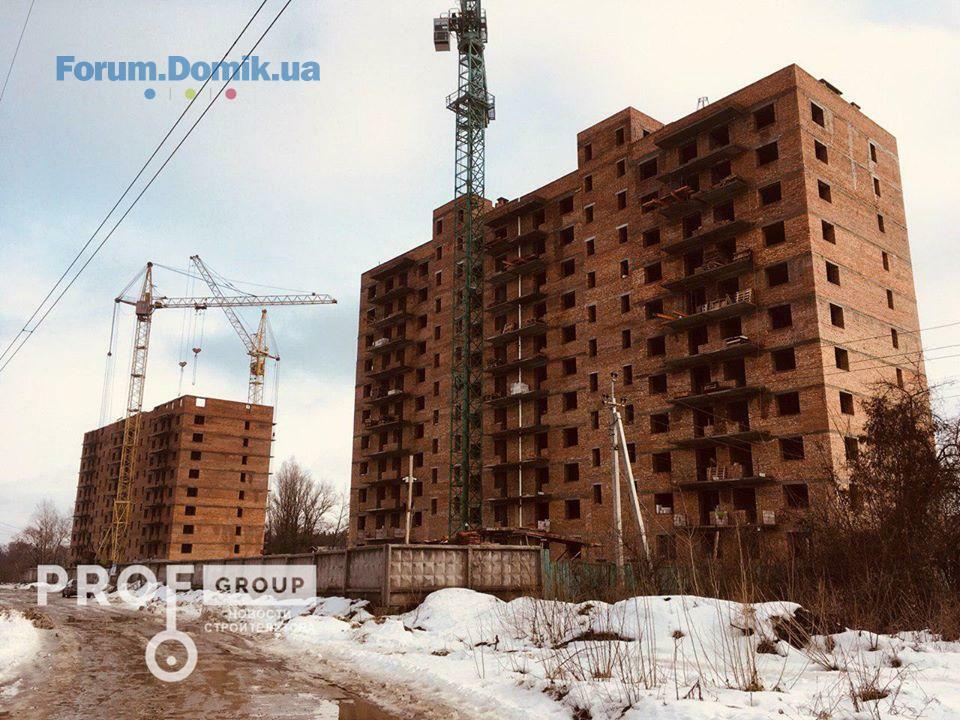

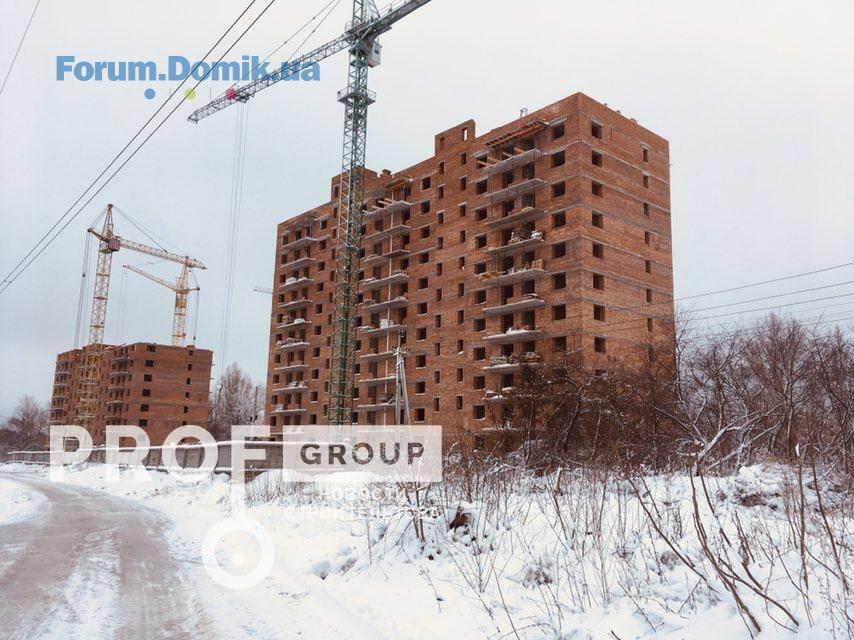

- ведутся работы по кладке кирпича на 11 этаже;
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.

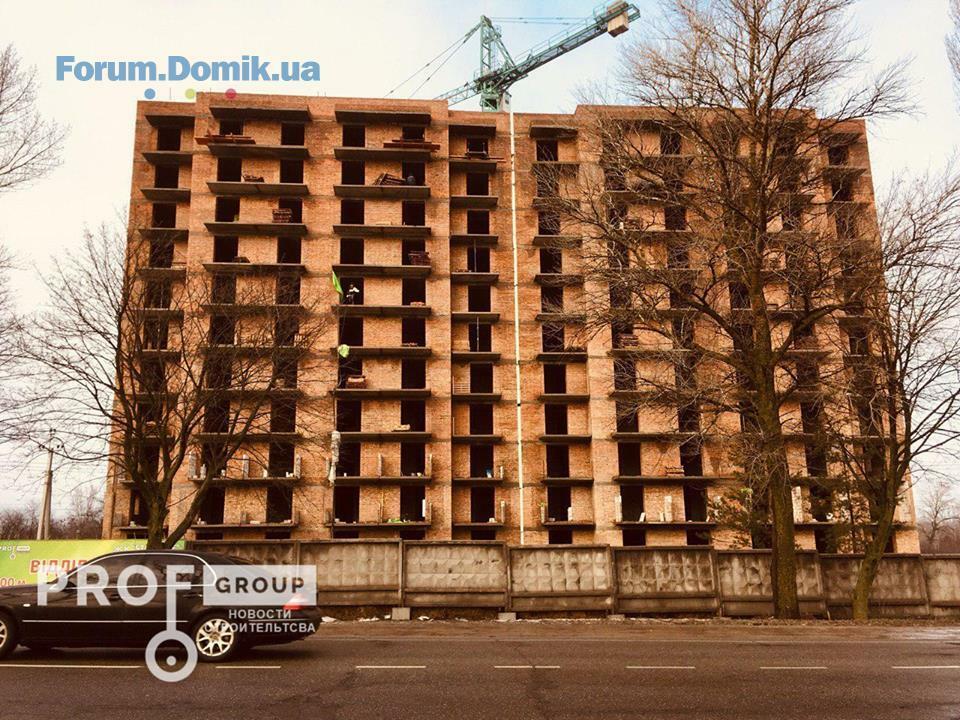

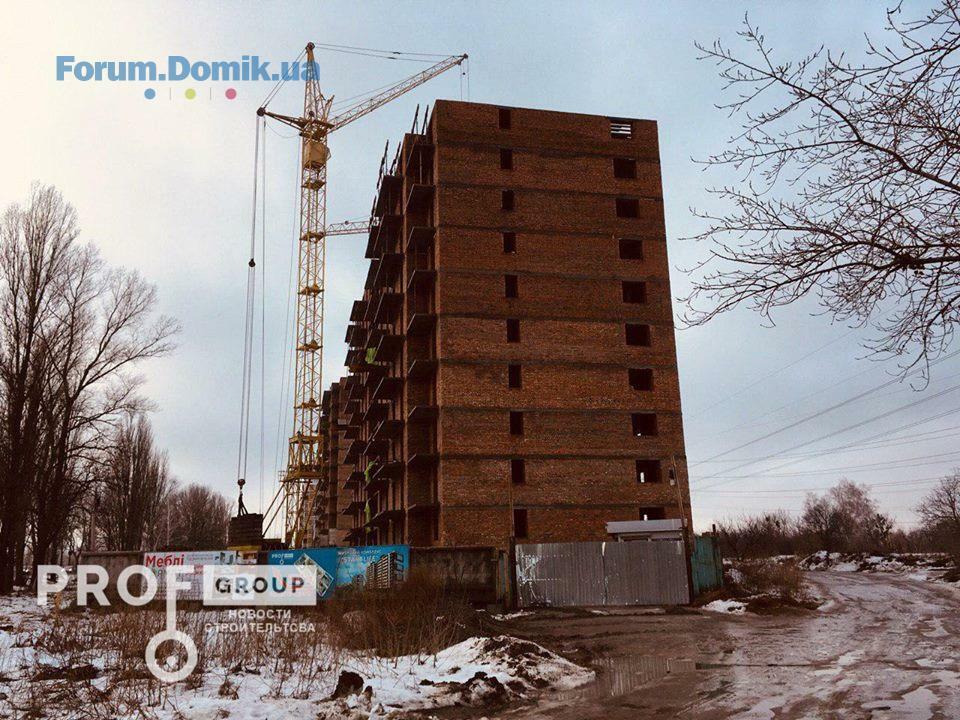

Парадное №1:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж) ;
- ведутся работы по монтажу окон;
Парадное №2:
- подготовительные работы по монтажу окон;
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж);
- ведутся работы по монтажу окон;

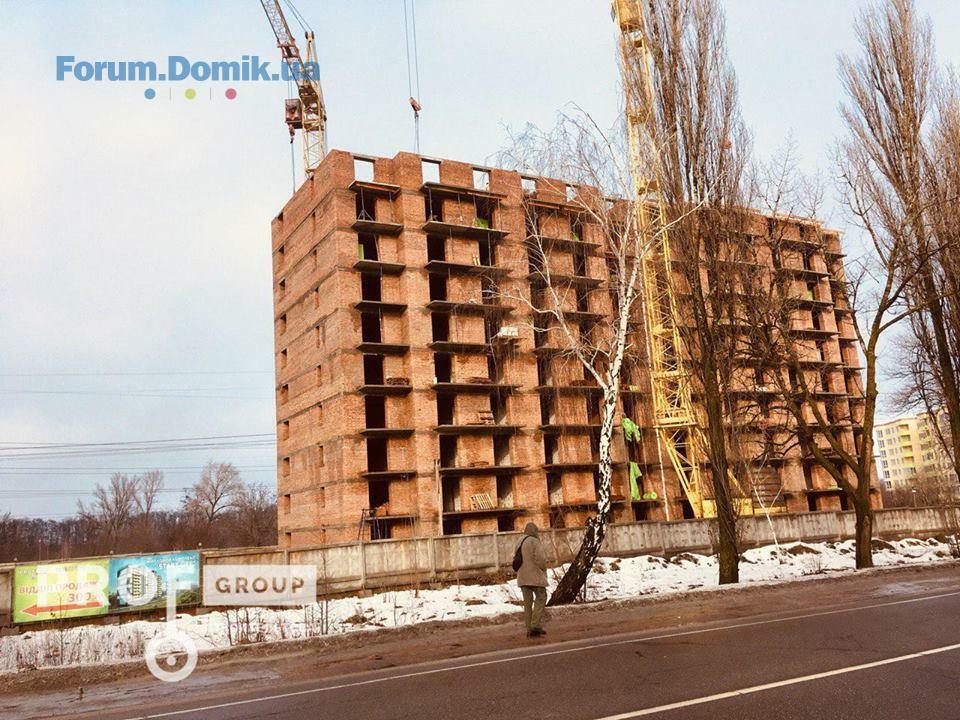

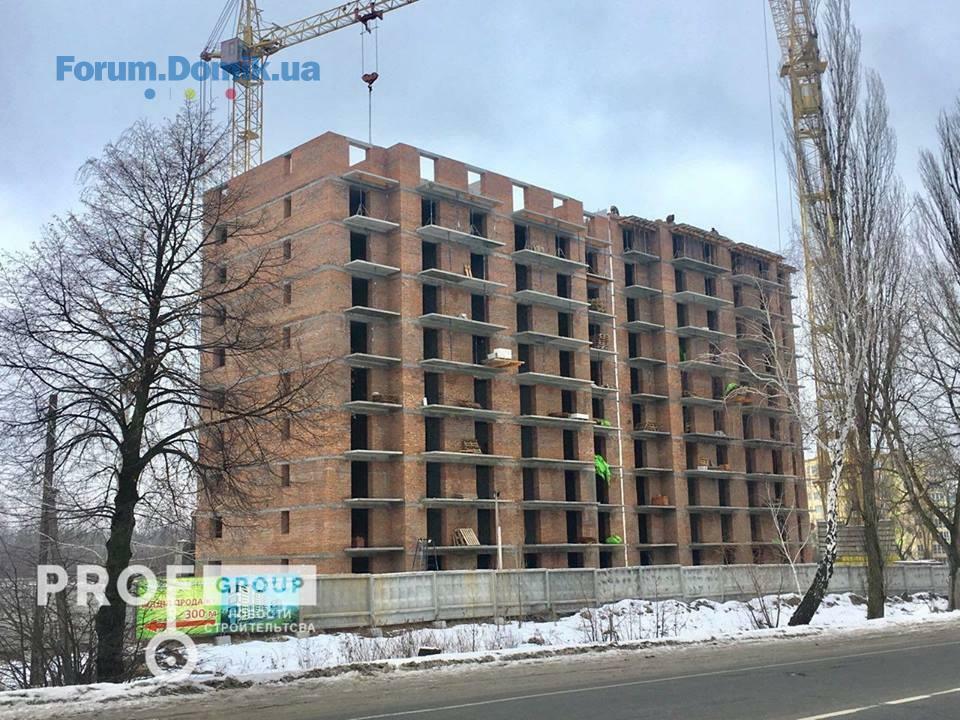

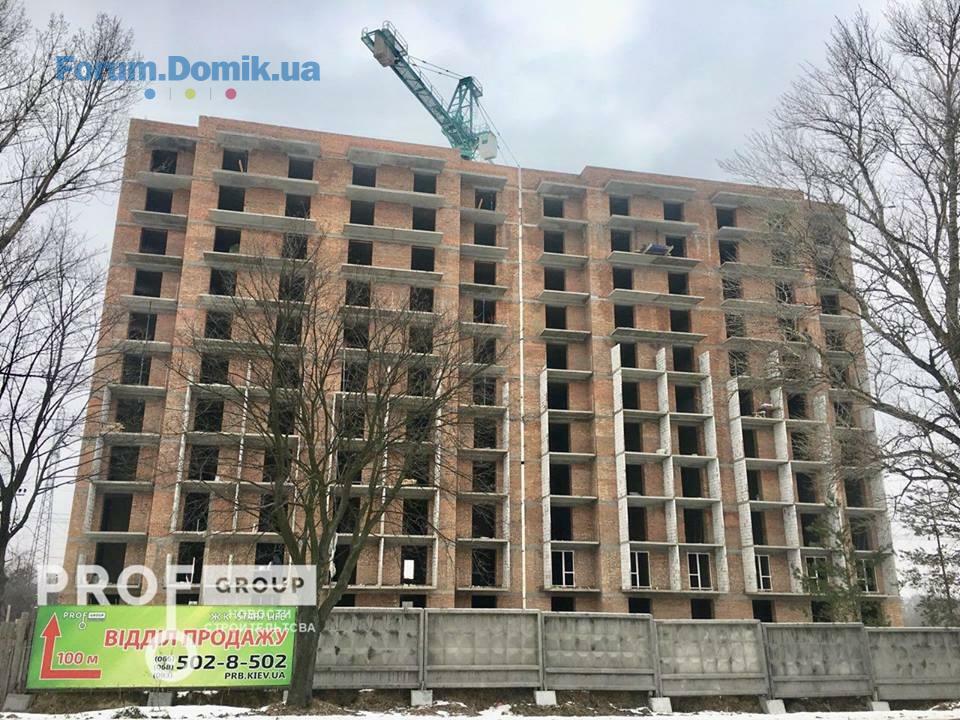

Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по кладке кирпича на 11 этаже;
Парадное №2:
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по кладке кирпича на 11 этаже;
С уважением, Prof-Group!

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4610.0973
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2210.09497
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2710.09456
- ЖК LookyanSky | Resa Development | Киев, ул. Лукьяновская08.0987
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а08.0930
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 208.09530
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1108.093 775
- ЖК PetrovSky | Prof-Group | Нові Петрівці, вул.1-го Травня07.0915
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 306.0967
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.09155
- Стоит ли сейчас покупать недвижимость?10.094 674
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
