С 1 по 30 ноября 2014 года в четвертой очереди жилого комплекса бизнес-класса "Сонячна брама" расположенном в городе Киеве на ул. Ломоносова 73-79, велись плановые строительно-монтажные работы. За указанный период работы велись в двух жилых домах.
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых витражей - выполнено на 70%
- Фасадные работы (утепление) - выполнено на 50% (работы временно приостановлены)
- Отделочные работы (штукатурка стен) - выполнено на 50% (работы временно приостановлены)
- Обустройство покрытия крыши - выполнено на 15%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Обустройство монолитного железобетонного каркаса здания - завершено
- Монтаж сборных железобетонных плит кровли - завершено
- Монтаж стояков вентиляции, водопровода, отопления, канализации - выполнено на 90%
- Монтаж нержавеющих ограждений балконов - выполнено на 80%
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых витражей - выполнено на 70%
- Фасадные работы (утепление) - выполнено на 50% (работы временно приостановлены)
- Отделочные работы (штукатурка стен) - выполнено на 50% (работы временно приостановлены)
- Обустройство покрытия крыши - выполнено на 15%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Обустройство монолитного железобетонного каркаса здания - завершено
- Монтаж сборных железобетонных плит кровли - завершено
- Монтаж стояков вентиляции, водопровода, отопления, канализации - выполнено на 90%
- Монтаж нержавеющих ограждений балконов - выполнено на 80%
Domik Ai

штучний інтелект
37 719
09 сентября 2019
05 дек 2014 22:05
Старт продаж квартир в четвертой очереди ЖК «Сонячна брама»
В завершающей четвертой очереди жилого комплекса бизнес-класса "Сонячна брама" расположенного в г. Киеве на ул. Ломоносова 73-79, началась продажа квартир. К продаже предлагаются квартиры в двух жилых домах этажностью 10 и 13 этажей (строительная нумерация Д-6, Д-7) находящихся на финальном этапе строительства.
К продаже предлагаются следующие квартиры:
- однокомнатные квартиры площадью от 54 м²
- двухкомнатные квартиры площадью от 73 м²
- трехкомнатные квартиры площадью от 106 м²
На данный момент введено в эксплуатацию три очереди строительства ЖК "Сонячна брама" в составе 12 жилых домов. В октябре 2014 года была введена в эксплуатацию третья очередь ЖК "Сонячна брама" на 234 квартиры.
В завершающей четвертой очереди жилого комплекса бизнес-класса "Сонячна брама" расположенного в г. Киеве на ул. Ломоносова 73-79, началась продажа квартир. К продаже предлагаются квартиры в двух жилых домах этажностью 10 и 13 этажей (строительная нумерация Д-6, Д-7) находящихся на финальном этапе строительства.
К продаже предлагаются следующие квартиры:
- однокомнатные квартиры площадью от 54 м²
- двухкомнатные квартиры площадью от 73 м²
- трехкомнатные квартиры площадью от 106 м²
На данный момент введено в эксплуатацию три очереди строительства ЖК "Сонячна брама" в составе 12 жилых домов. В октябре 2014 года была введена в эксплуатацию третья очередь ЖК "Сонячна брама" на 234 квартиры.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
14 янв 2015 21:20
четвертая очередь
Domik Ai

штучний інтелект
37 719
09 сентября 2019
14 янв 2015 21:20
С 1 по 31 декабря 2014 года в четвертой очереди жилого комплекса бизнес-класса "Сонячна брама" расположенного в городе Киеве на ул. Ломоносова 73-79, велись плановые строительно-монтажные работы. За указанный период работы велись в двух жилых домах.
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых витражей фасада - выполнено на 90%
- Обустройство покрытия крыши (каскадная металлическая кровля)- выполнено на 60%
- Замоноличивание стояков – выполнено на 90%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
-Обустройство площадок для установки крепления ограждений балконов – выполнено на 70%
- Замоноличивание стояков – выполнено на 75%
- Установка запорной арматуры на стояках водопровода ХВС и ГВС – завершено
- Обустройство компенсаторов на стояках ГВС – завершено
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых витражей фасада - выполнено на 90%
- Обустройство покрытия крыши (каскадная металлическая кровля)- выполнено на 60%
- Замоноличивание стояков – выполнено на 90%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
-Обустройство площадок для установки крепления ограждений балконов – выполнено на 70%
- Замоноличивание стояков – выполнено на 75%
- Установка запорной арматуры на стояках водопровода ХВС и ГВС – завершено
- Обустройство компенсаторов на стояках ГВС – завершено
flaiza

Пользователь
38
18 февраля 2013
15 янв 2015 12:06
Цитата "Gloom":Здравствуйте,
подскажите пожалуйста расценки на 1 комнатную и что стоит учитывать если решусь покупать именно у этого жк?
24 тыс за кв.м. - узнавала для 2-ком, но думаю, для 1-ком не ниже.
keti-1

Новичок
9
21 января 2015
21 янв 2015 20:25
А чего такая цена? Что входит в эту стоимость?
Rravgni

Пользователь
30
21 января 2015
08 фев 2015 12:30
Цитата "keti-1":А чего такая цена? Что входит в эту стоимость?
))) потому что "Сонячна Брама" считается если одним из лучших комплексов в своем классе и может себе позволить такие расценки.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
28 фев 2015 12:27
четвертая очередь
Domik Ai

штучний інтелект
37 719
09 сентября 2019
28 фев 2015 12:27
27 февраля 2015 года Голосеевская районная городская администрация выпустила распоряжение N114, согласно которого жилым домам третьей очереди ЖК "Сонячна брама"* были присвоены следующие почтовые адреса:
- Жилой дом Д-12 (строительная нумерация) - ул. Ломоносова, 71-З;
- Жилой дом Д-13 (строительная нумерация) - ул. Ломоносова, 71-Д;
- Жилой дом Д-14 (строительная нумерация) - ул. Ломоносова, 71-Е;
- Жилой дом Д-12 (строительная нумерация) - ул. Ломоносова, 71-З;
- Жилой дом Д-13 (строительная нумерация) - ул. Ломоносова, 71-Д;
- Жилой дом Д-14 (строительная нумерация) - ул. Ломоносова, 71-Е;
Domik Ai

штучний інтелект
37 719
09 сентября 2019
31 март 2015 20:34
В марте 2015 года в жилом комплексе бизнес-класса «Сонячна брама» по адресу ул. Ломоносова 73-Е состоялось торжественное открытие детского сада «Антошка».
Domik Ai

штучний інтелект
37 719
09 сентября 2019
14 апр 2015 16:56
С 1 по 31 марта 2015 года в четвертой очереди велись плановые строительно-монтажные работы. За указанный период работы велись в двух жилых домах и двух паркингах.
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- монтаж трубопроводов подвальной канализации – завершено
- разводка трубопроводов отопления и водопровода в квартирах – завершено
- разводка трубопроводов под прокладку электрических кабелей в квартирах – выполнено на 80%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- обустройство гидроизоляции кровли (первый слой) – завершено
- подключение ливнеприемных воронок, монтаж системы ливневой канализации – завершено
- монтаж индивидуального теплопункта – выполнено на 25%
В паркинге Ж-2 (строительная нумерация) велось обустройство монолитного железобетонного каркаса – выполнено на 30%.
В паркинге Ж-4 (строительная нумерация) велись монтаж системы пожарного водопровода – завершено.
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- монтаж трубопроводов подвальной канализации – завершено
- разводка трубопроводов отопления и водопровода в квартирах – завершено
- разводка трубопроводов под прокладку электрических кабелей в квартирах – выполнено на 80%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- обустройство гидроизоляции кровли (первый слой) – завершено
- подключение ливнеприемных воронок, монтаж системы ливневой канализации – завершено
- монтаж индивидуального теплопункта – выполнено на 25%
В паркинге Ж-2 (строительная нумерация) велось обустройство монолитного железобетонного каркаса – выполнено на 30%.
В паркинге Ж-4 (строительная нумерация) велись монтаж системы пожарного водопровода – завершено.
yanek_
y
Гость
4
23 марта 2014
14 апр 2015 17:21
Ну так... Я хоч і не будівельник проте враження такоі не квапливоі, розміренноі роботи. Особливо по будинку #7
Domik Ai

штучний інтелект
37 719
09 сентября 2019
16 май 2015 10:47
С 1 по 30 апреля 2015 года в четвертой очереди, жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж системы электроосвещения технических помещений подвала – завершено
- Монтаж электрической разводки квартир по стенам и полу – выполнено на 80%
- Монтаж системы электроосвещения технических помещений чердака – выполнено на 80%
- Монтаж электрокабелей подачи питания на квартиры – выполнено на 40%
- Монтаж системы электроосвещения технических помещений подвала – завершено
- Монтаж электрической разводки квартир по стенам и полу – выполнено на 80%
- Монтаж системы электроосвещения технических помещений чердака – выполнено на 80%
- Монтаж электрокабелей подачи питания на квартиры – выполнено на 40%
Domik Ai

штучний інтелект
37 719
09 сентября 2019
21 июль 2015 19:00
Совсем скоро в жилом комплексе «Сонячна брама» (проект компании ТММ) откроется отделение британской языковой школы DEC school. Это новое, уже четвертое, отделение школы в г. Киеве в сентябре 2015 года примет на обучение детей и взрослых.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
18 сен 2015 16:37
В ЖК «Сонячна брама» открылась школа английского языка DEC school.
Торжественное открытие четвертого отделения киевской сети школ состоялось 29 августа в ЖК «Сонячна брама», по ул. Ломоносова, 73в.
Торжественное открытие четвертого отделения киевской сети школ состоялось 29 августа в ЖК «Сонячна брама», по ул. Ломоносова, 73в.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
29 март 2016 17:58
В течение марта 2016 года в четвертой очереди жилого комплекса бизнес-класса "Сонячна брама" (проект компании ТММ) расположенного в г. Киеве по ул. Ломоносова 73-79, велись плановые строительно-монтажные работы.
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж ПВХ оконных конструкций
- Монтаж алюминиевых оконных конструкций 1-2 эт.
- Монтаж алюминиевых оконных конструкций 9-13 эт.
- Прокладка труб систем отопления, водопровода
- Прокладка труб электропроводки, прокладка электрических кабелей
- Прокладка труб системы СС
В апреле 2016 года по графику СМР (смена погодных условий) планируется возобновление фасадных работ по двум жилым домам четвертой очереди строительства.
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж ПВХ оконных конструкций
- Монтаж алюминиевых оконных конструкций 1-2 эт.
- Монтаж алюминиевых оконных конструкций 9-13 эт.
- Прокладка труб систем отопления, водопровода
- Прокладка труб электропроводки, прокладка электрических кабелей
- Прокладка труб системы СС
В апреле 2016 года по графику СМР (смена погодных условий) планируется возобновление фасадных работ по двум жилым домам четвертой очереди строительства.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
22 апр 2016 16:26
По состоянию на 22 апреля 2016 года в четвертой очереди велись плановые строительно-монтажные работы.
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж ПВХ оконных конструкций – выполнено на 95%
- Монтаж дверей МОП (мест общего пользования) – выполнено на 90%
- Монтаж фасадных конструкций из нержавеющей стали – выполнено на 70%
- Прокладка трубопроводов отопления, водопровода – выполнено на 50%
- Обустройство внутренних электрических сетей – выполнено на 40%
- Монтаж алюминиевых оконных конструкций – выполнено на 25%
- Утепление, отделка фасадов – выполнено на 25%
- Штукатурка стен – выполнено на 10%
- Стяжка пола – выполнено на 15%
В паркинге G4 велись следующие строительно-монтажные работы:
- Обустройство покрытия паркинга (гидроизоляция, утепление, дренаж, бетонная стяжка) – выполнено на 50%
- Утепление, отделка фасадов – выполнено на 40%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж ПВХ оконных конструкций – выполнено на 95%
- Монтаж дверей МОП (мест общего пользования) – выполнено на 90%
- Монтаж фасадных конструкций из нержавеющей стали – выполнено на 70%
- Прокладка трубопроводов отопления, водопровода – выполнено на 50%
- Обустройство внутренних электрических сетей – выполнено на 40%
- Монтаж алюминиевых оконных конструкций – выполнено на 25%
- Утепление, отделка фасадов – выполнено на 25%
- Штукатурка стен – выполнено на 10%
- Стяжка пола – выполнено на 15%
В паркинге G4 велись следующие строительно-монтажные работы:
- Обустройство покрытия паркинга (гидроизоляция, утепление, дренаж, бетонная стяжка) – выполнено на 50%
- Утепление, отделка фасадов – выполнено на 40%
Domik Ai

штучний інтелект
37 719
09 сентября 2019
29 июнь 2016 19:06
По состоянию на 29 июня 2016:
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых оконных конструкций - выполнено на 95%
- Прокладка трубопроводов отопления, водопровода - выполнено на 90%
- Устройство внутренних электрических сетей - выполнено на 90%
- Штукатурка стен - выполнено на 90%
- Стяжка пола - выполнено на 90%
- Утепление, отделка фасадов - выполнено на 65%
- Монтаж входных дверей в квартирах - выполнено на 50%
- Монтаж дверей коридорных шкафов (электричество, водопровод, отопление) - выполнено на 50%
- Монтаж дверей мест общего пользования - завершено
- Чистовая отделка мест общего пользования – работы начались
- Монтаж оборудования лифтов – работы начались
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых оконных конструкций - выполнено на 95%
- Устройство внутренних электрических сетей - выполнено на 70%
- Прокладка трубопроводов отопления, водопровода - выполнено на 70%
- Монтаж фасадных конструкций из нержавеющей стали - выполнено на 70%
- Штукатурка стен - выполнено на 60%
- Стяжка пола - выполнено на 10%

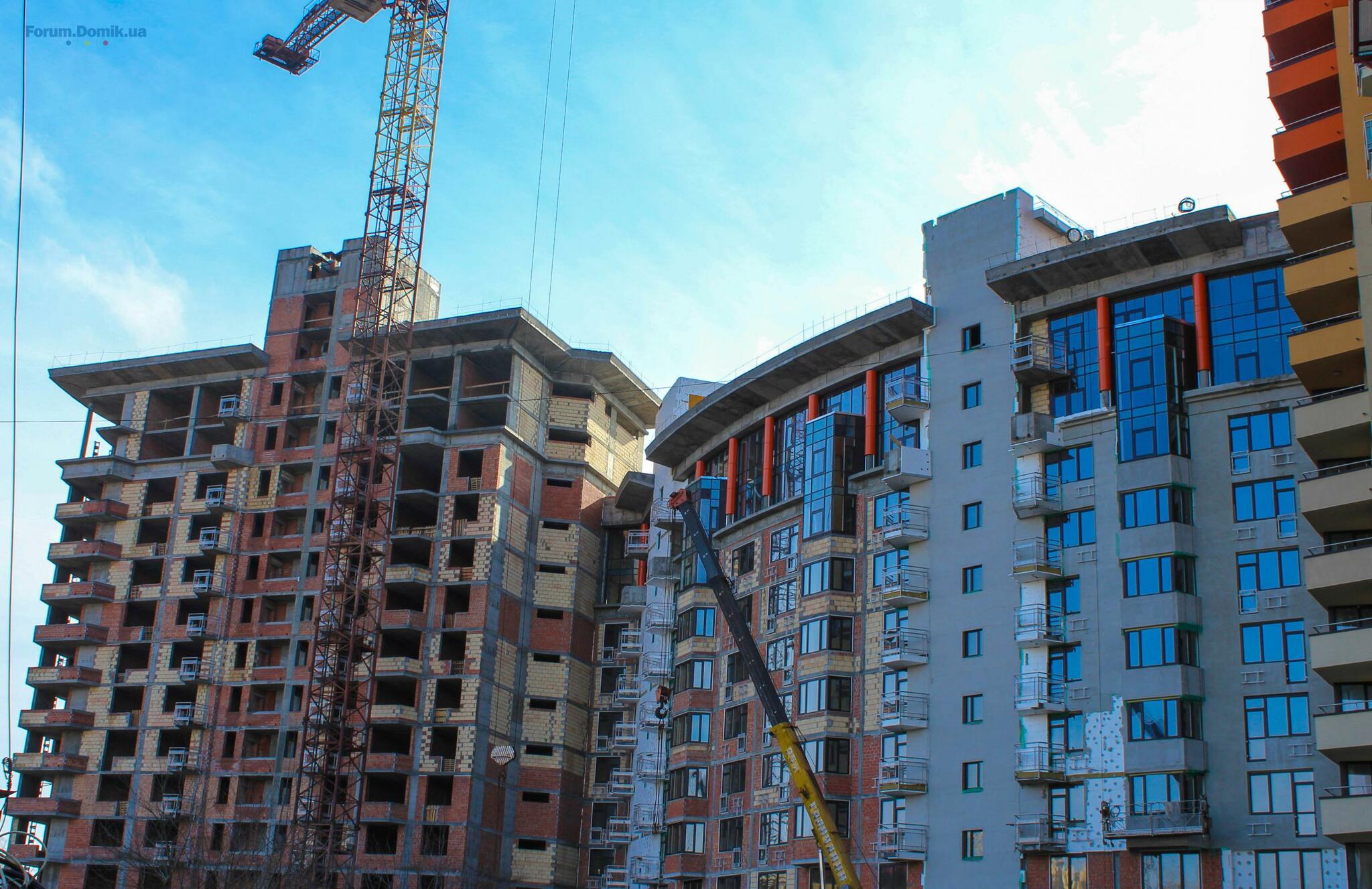

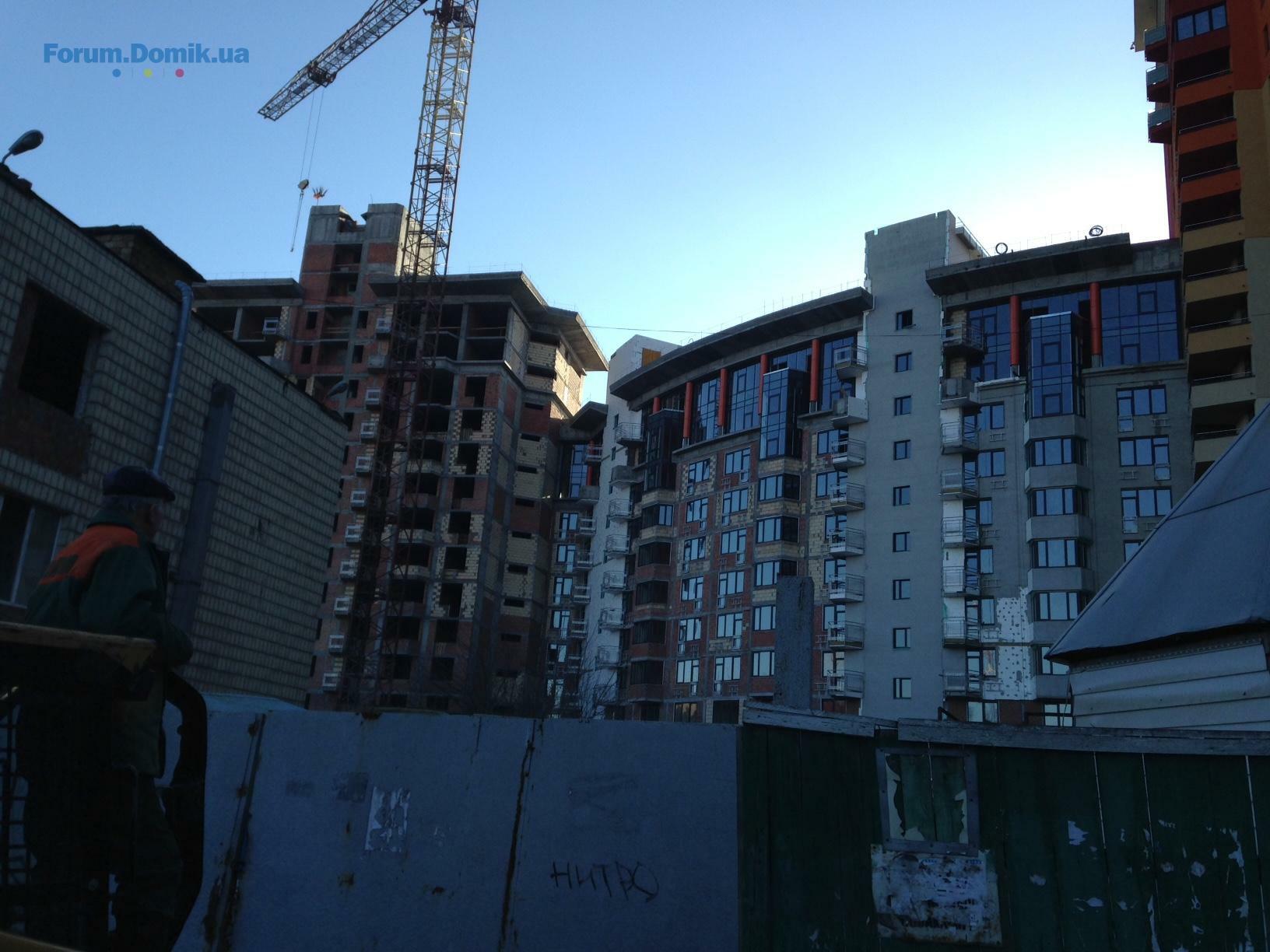

В паркинге G2 велись следующие строительно-монтажные работы:
- Устройство покрытия паркинга (гидроизоляция, дренаж, бетонная стяжка) - выполнено на 95%
- Благоустройство (тротуарная плитка) – работы начались

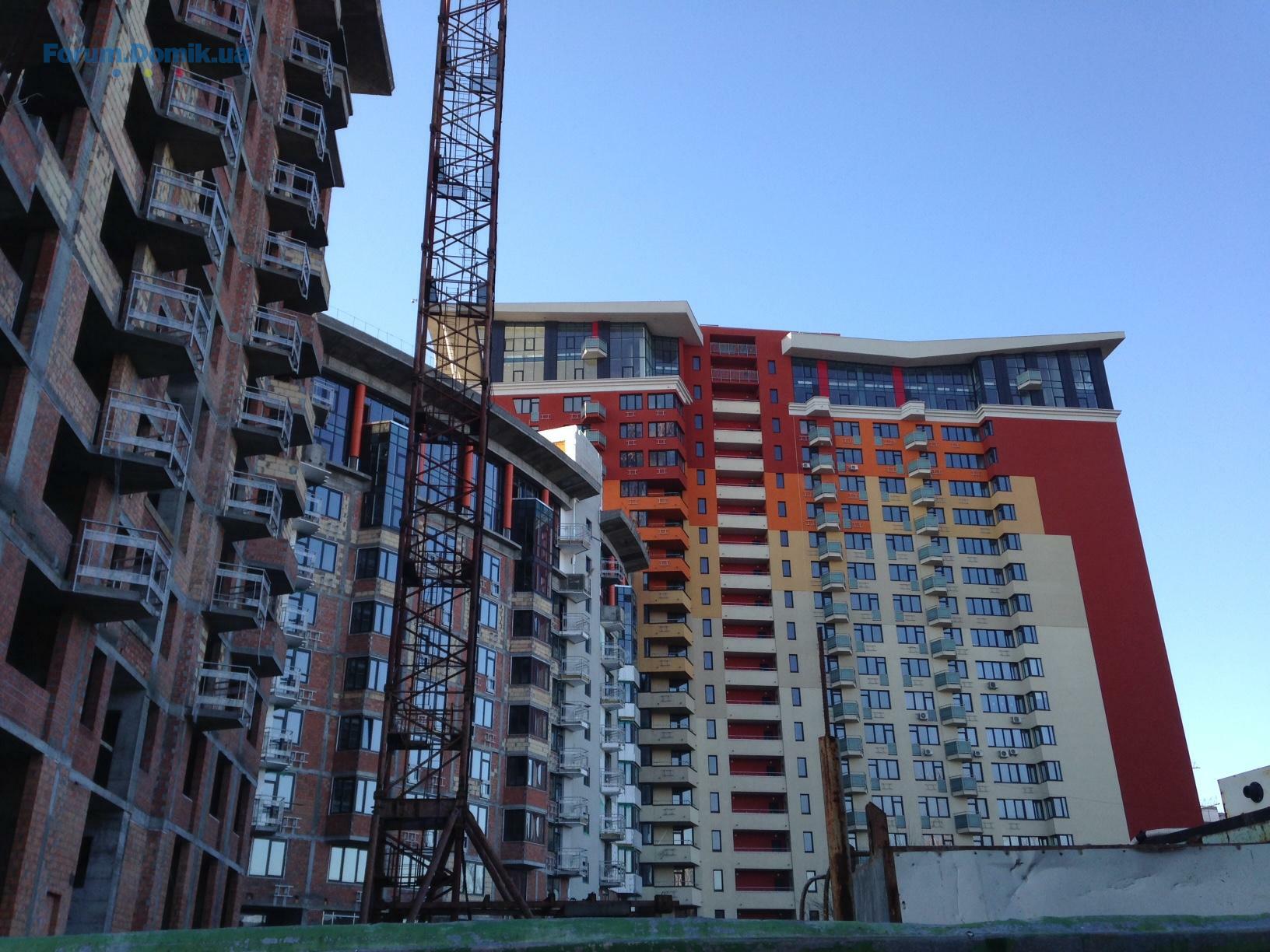

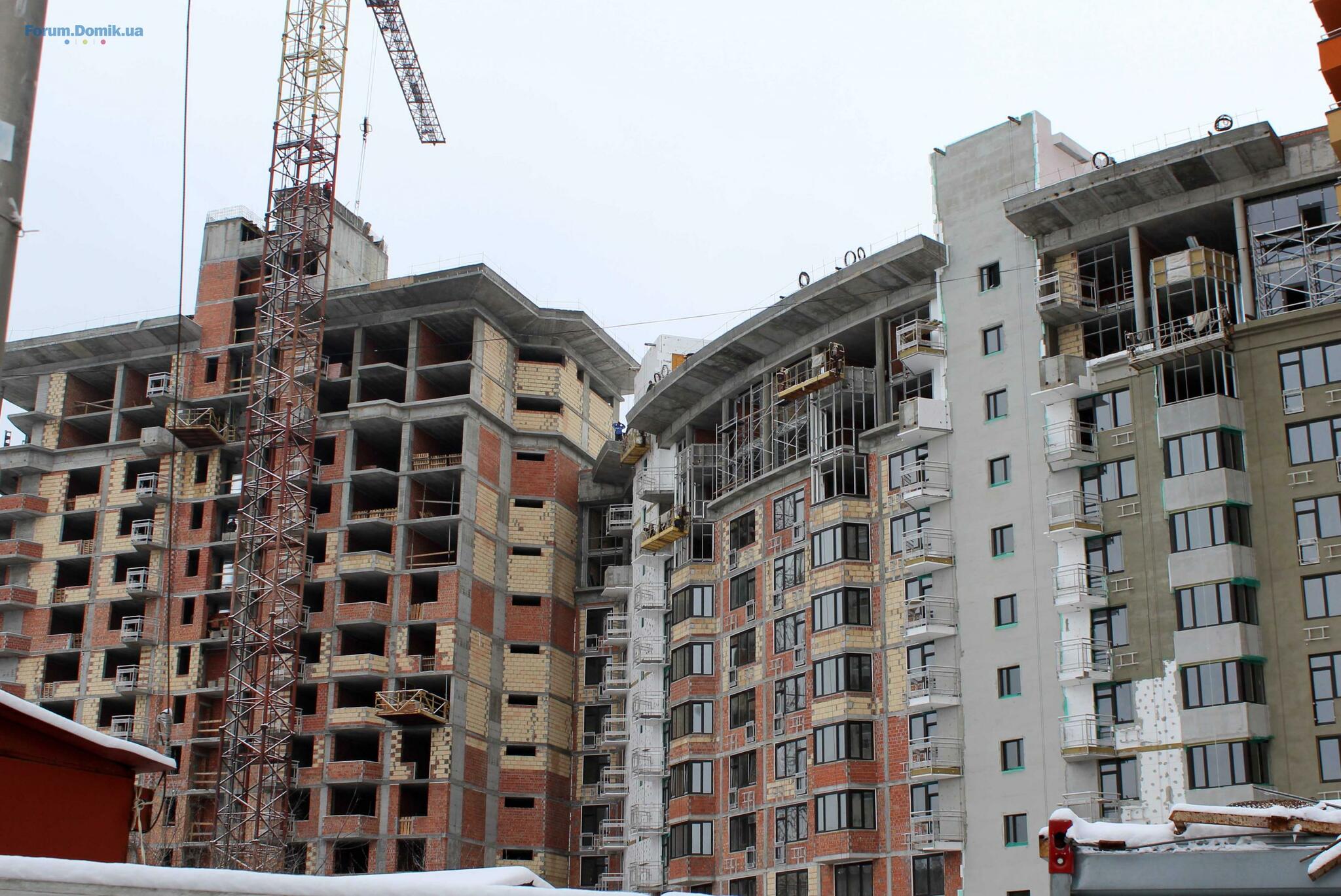

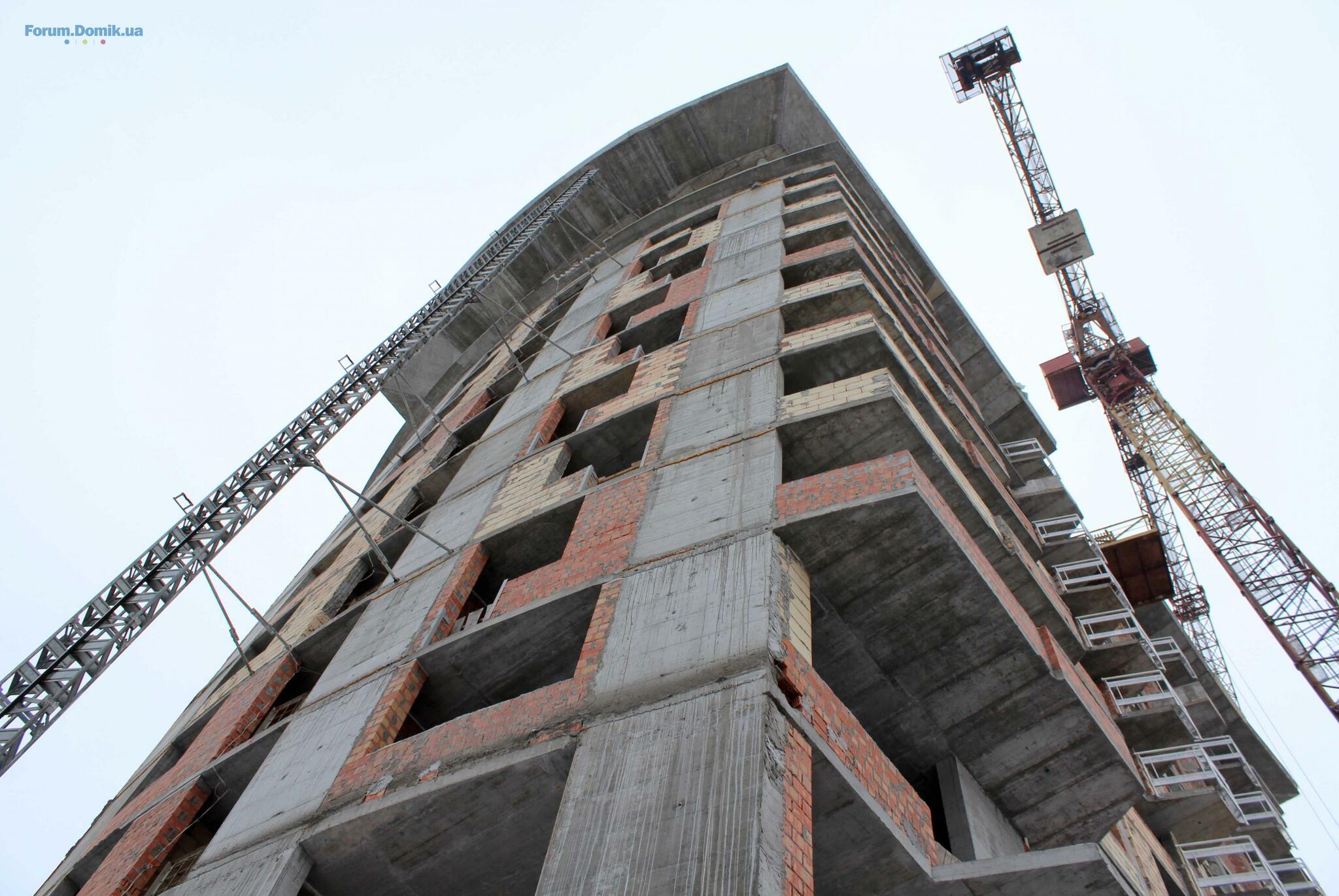

В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых оконных конструкций - выполнено на 95%
- Прокладка трубопроводов отопления, водопровода - выполнено на 90%
- Устройство внутренних электрических сетей - выполнено на 90%
- Штукатурка стен - выполнено на 90%
- Стяжка пола - выполнено на 90%
- Утепление, отделка фасадов - выполнено на 65%
- Монтаж входных дверей в квартирах - выполнено на 50%
- Монтаж дверей коридорных шкафов (электричество, водопровод, отопление) - выполнено на 50%
- Монтаж дверей мест общего пользования - завершено
- Чистовая отделка мест общего пользования – работы начались
- Монтаж оборудования лифтов – работы начались

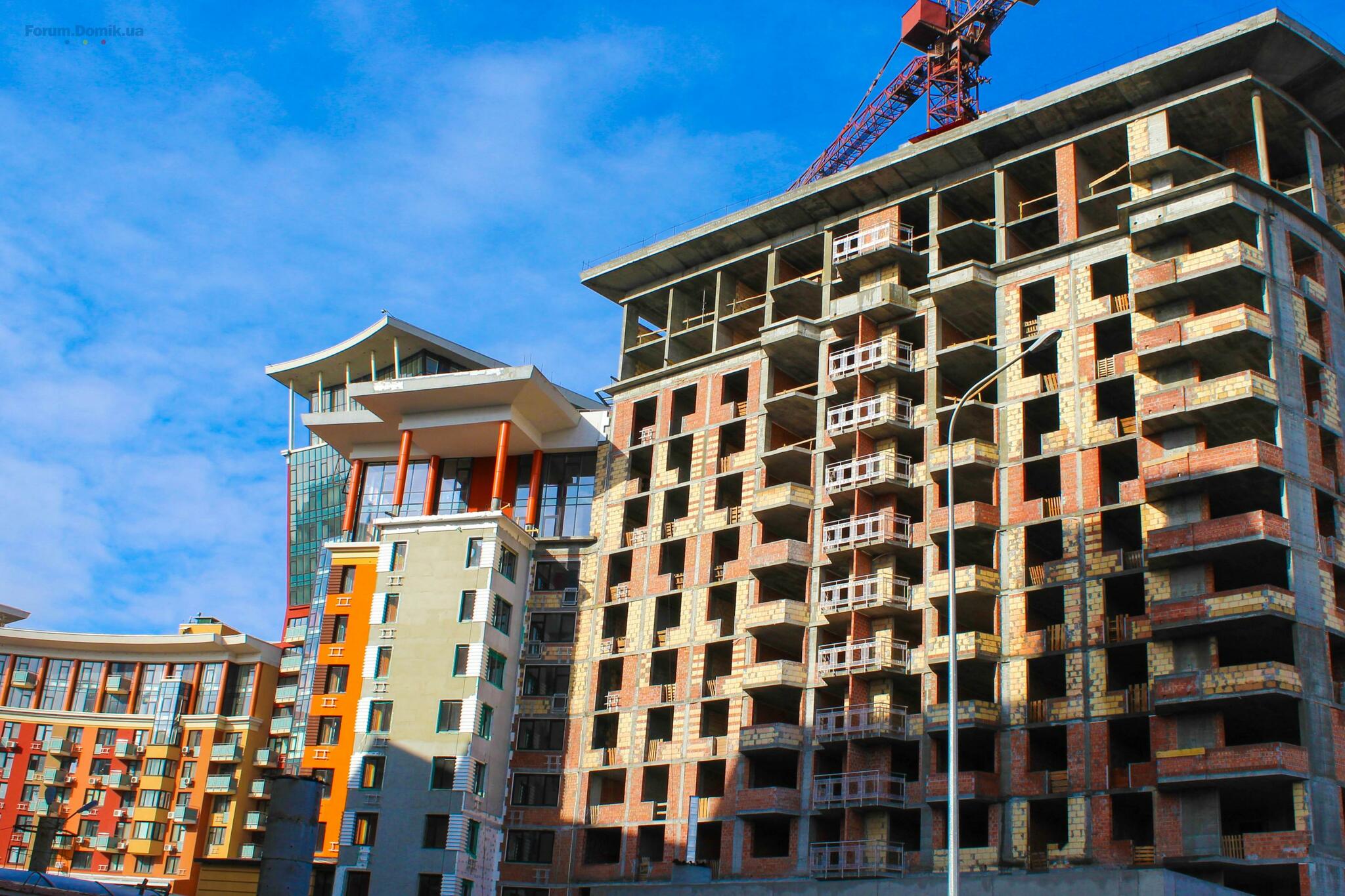

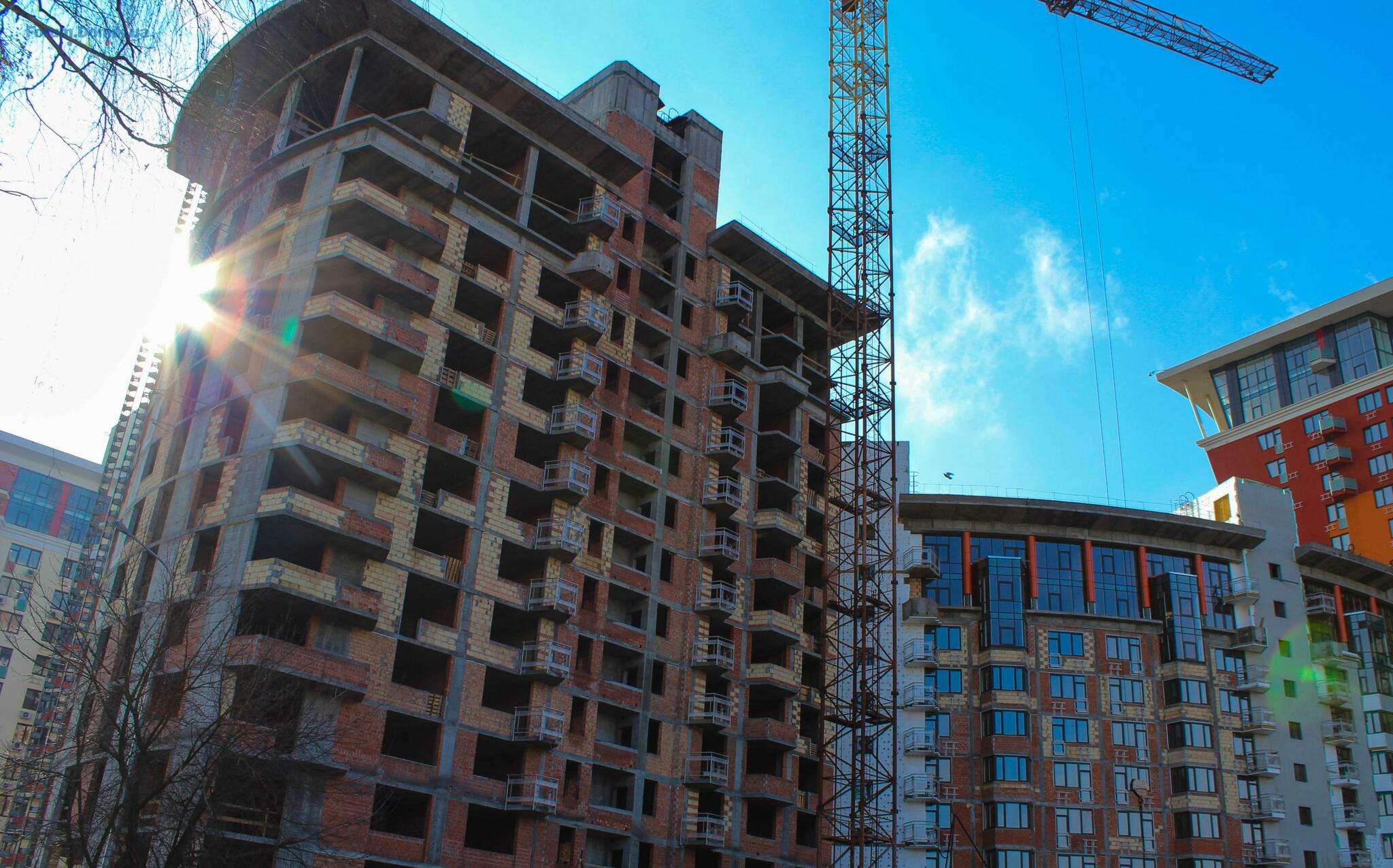

В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых оконных конструкций - выполнено на 95%
- Устройство внутренних электрических сетей - выполнено на 70%
- Прокладка трубопроводов отопления, водопровода - выполнено на 70%
- Монтаж фасадных конструкций из нержавеющей стали - выполнено на 70%
- Штукатурка стен - выполнено на 60%
- Стяжка пола - выполнено на 10%
В паркинге G2 велись следующие строительно-монтажные работы:
- Устройство покрытия паркинга (гидроизоляция, дренаж, бетонная стяжка) - выполнено на 95%
- Благоустройство (тротуарная плитка) – работы начались
Domik Ai

штучний інтелект
37 719
09 сентября 2019
01 авг 2016 19:26
По состоянию на 29 июля:
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Прокладка трубопроводов отопления, водопровода - завершено
- Монтаж входных дверей в квартирах - завершено
- Монтаж дверей МОП (электричество, водопровод, отопление) - завершено
- Штукатурка стен - выполнено на 95%
- Стяжка пола - выполнено на 95%
- Установка радиаторов в квартирах - выполнено на 90%
- Монтаж оборудования лифтов - выполнено на 90%
- Утепление, отделка фасадов - выполнено на 75%
- Чистовая отделка мест общего пользования - выполнено на 30%

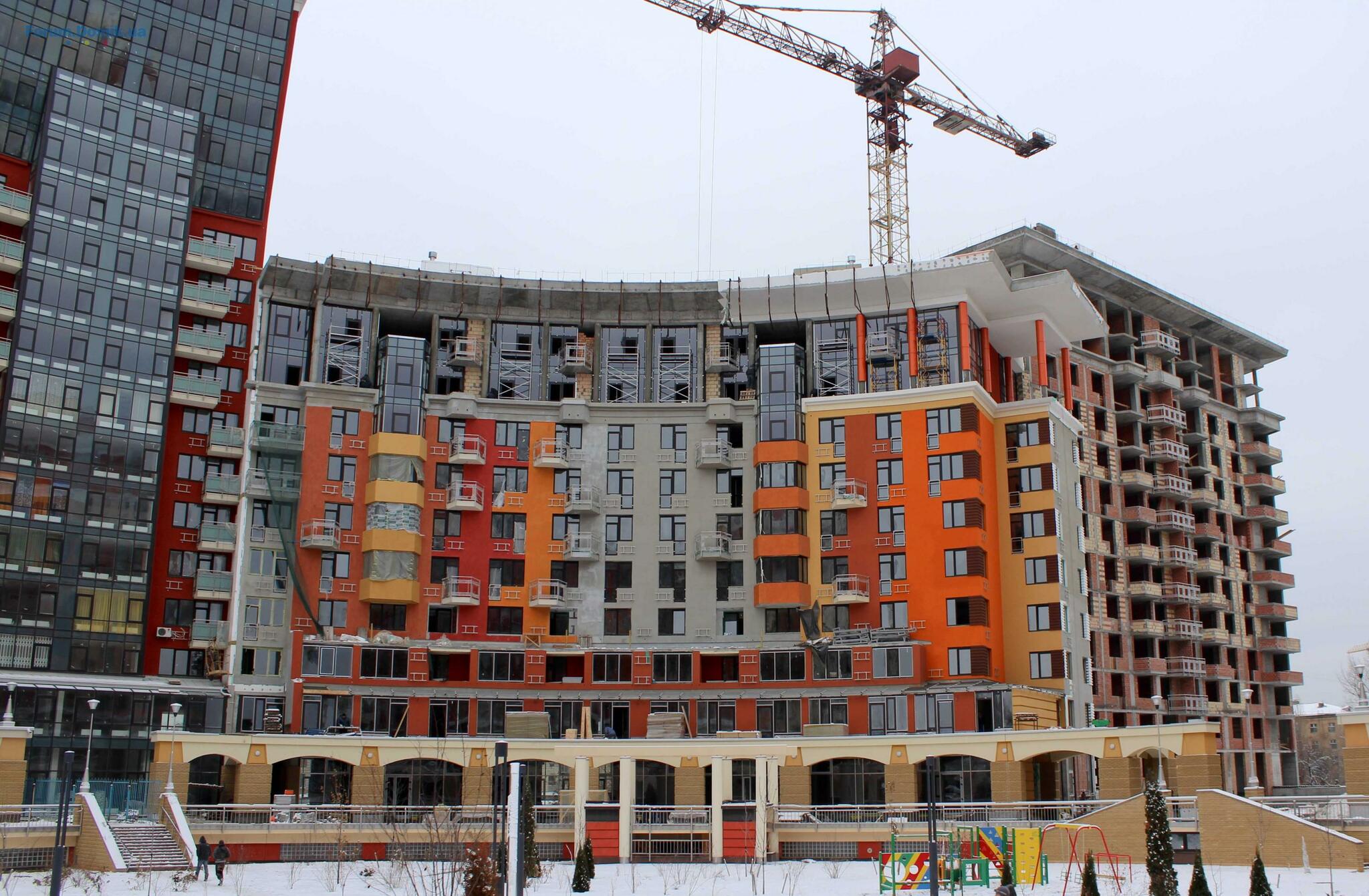

В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых оконных конструкций - завершено
- Устройство внутренних электрических сетей - выполнено на 90%
- Прокладка трубопроводов отопления, водопровода - выполнено на 90%
- Штукатурка стен - выполнено на 80%
- Стяжка пола - выполнено на 60%
- Монтаж дверей МОП (электричество, водопровод, отопление) - выполнено на 60%

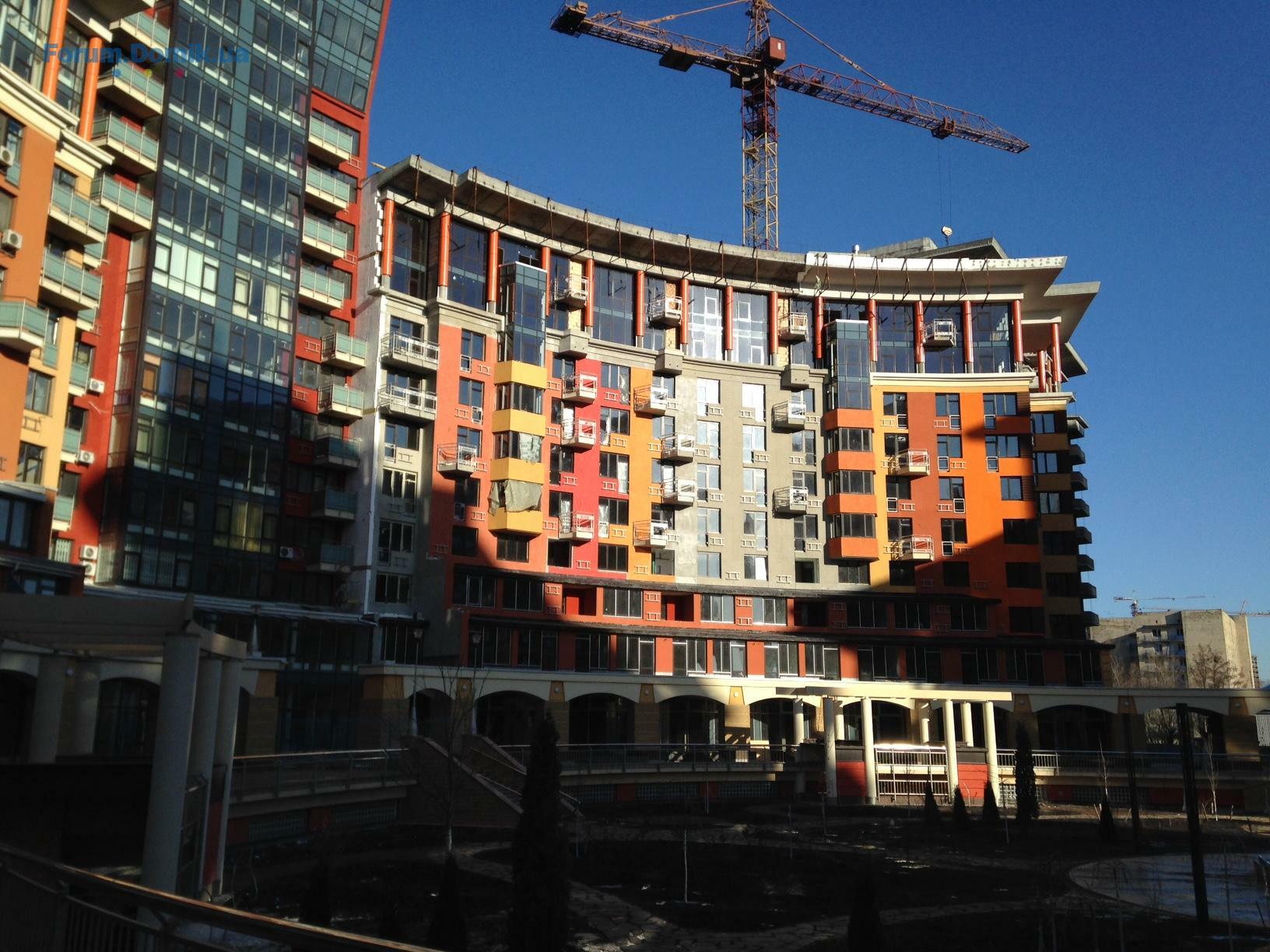

В паркинге G2 велись следующие строительно-монтажные работы:
- Устройство покрытия паркинга (гидроизоляция, дренаж, бетонная стяжка) - завершено
- Утепление отделки фасадов - завершено
- Благоустройство (тротуарная плитка) - выполнено на 40%
В жилом доме Д-7 (строительная нумерация) велись следующие строительно-монтажные работы:
- Прокладка трубопроводов отопления, водопровода - завершено
- Монтаж входных дверей в квартирах - завершено
- Монтаж дверей МОП (электричество, водопровод, отопление) - завершено
- Штукатурка стен - выполнено на 95%
- Стяжка пола - выполнено на 95%
- Установка радиаторов в квартирах - выполнено на 90%
- Монтаж оборудования лифтов - выполнено на 90%
- Утепление, отделка фасадов - выполнено на 75%
- Чистовая отделка мест общего пользования - выполнено на 30%
В жилом доме Д-6 (строительная нумерация) велись следующие строительно-монтажные работы:
- Монтаж алюминиевых оконных конструкций - завершено
- Устройство внутренних электрических сетей - выполнено на 90%
- Прокладка трубопроводов отопления, водопровода - выполнено на 90%
- Штукатурка стен - выполнено на 80%
- Стяжка пола - выполнено на 60%
- Монтаж дверей МОП (электричество, водопровод, отопление) - выполнено на 60%
В паркинге G2 велись следующие строительно-монтажные работы:
- Устройство покрытия паркинга (гидроизоляция, дренаж, бетонная стяжка) - завершено
- Утепление отделки фасадов - завершено
- Благоустройство (тротуарная плитка) - выполнено на 40%

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 220.0887
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2720.08446
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская20.082 062
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13919.0892
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)19.08262
- ЖК Галактика | Stolitsa Group | Киев, ул. Евгения Сверстюка (Марины Расковой), 419.087 021
- Бровары, ул. Симона Петлюры, 28 | Атлант19.08113
- Отзывы о застройщике MS18.083
- ЖК Мрия | Агробудмеханизация | Борисполь, ул. Франко, 21 |18.085
- ЖК O2 Residence | Saga Development | Киев, Бориспольское шоссе, ул. Лесная17.08135
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Стоит ли сейчас покупать недвижимость?18.084 601
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
