1. . .101213
15 фев 2019 08:55
Уважаемые инвесторы, продолжаем информировать вас о ходе строительных работ:

3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- работы по монтажу лифтовой шахты;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы.

4 секция:
- завершена газоблоковая кладка;
- установлены окна;
- проводятся подготовительные фасадные работы.

2 секция:
- проводятся монолитные работы 23-го этажа;
- установлена газоблоковая кладка с 3-го по 19-й этаж.
22 фев 2019 15:30
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- работы по монтажу лифтовой шахты;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы.
4 секция:
- завершена газоблоковая кладка;
- установлены окна;
- проводятся фасадные работы.
2 секция:
- проводятся монолитные работы 24-го этажа;
- установлена газоблоковая кладка с 3-го по 19-й этаж;
- проводятся работы по установке окон.
07 март 2019 08:01
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства по состоянию на начало марта:

3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- работы по монтажу лифтовой шахты;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы.

4 секция:
- завершена газоблоковая кладка;
- установлены окна;
- проводятся фасадные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций.

2 секция:
- проводятся завершающие монолитные работы;
- установлена газоблоковая кладка с 3-го по 20-й этажи;
- проводятся работы по установке окон.
15 март 2019 08:07
В этот чудесный весенний день продолжаем знакомить наших инвесторов с ходом строительства:

3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- работы по монтажу лифтовой шахты;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы;
- проводятся подготовительные работы для асфальтирования фасадной части.

4 секция:
- завершена газоблоковая кладка;
- установлены окна;
- проводятся фасадные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций.

2 секция:
- проводятся завершающие монолитные работы;
- установлена газоблоковая кладка с 3-го по 21-й этажи;
- проводятся работы по установке окон.
22 март 2019 08:03
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:

3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- работы по монтажу лифтовой шахты;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы;
- проводятся подготовительные работы для асфальтирования фасадной части.

4 секция:
- проводятся фасадные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций.

2 секция:
- проводятся завершающие монолитные работы;
- установлена газоблоковая кладка с 3-го по 21-й этажи;
- проводятся работы по установке окон.

1 секция:
- проводятся подготовительные работы.
29 март 2019 08:17
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- работы по монтажу лифтовой шахты;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы;
- проводятся подготовительные работы для асфальтирования фасадной части.

4 секция:
- проводятся фасадные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций.

2 секция:
- проводятся завершающие монолитные работы;
- установлена газоблоковая кладка с 3-го по 21-й этажи;
- проводятся работы по установке окон.

1 секция:
- проводятся подготовительные работы.
09 апр 2019 10:48
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:

1 секция:
- проводятся подготовительные работы.

2 секция:
- проводятся завершающие монолитные работы;
- установлена газоблоковая кладка с 3-го по 22-й этажи;
- проводятся работы по установке окон.

4 секция:
- проводятся фасадные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций.

3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы;
- проводятся работы подъездной фасадной части.
16 апр 2019 06:53
Дорогие инвесторы, к вашему вниманию отчет о ходе строительства:

4-я очередь
1 секция:
- проводятся подготовительные работы.

1-я очередь
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы;
- проводятся работы по благоустройству подъездной части фасадной группы.

2-я очередь
4 секция:
- проводятся фасадные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций.

3-я очередь
2 секция:
- завершены монолитные работы;
- установлена газоблоковая кладка с 3-го по 22-й этажи;
- установлены окна с 4-го по 10-й этажи.
17 апр 2019 11:25
уважаемый застройщик, а так же форумчане. Являюсь инфестором секции 3.

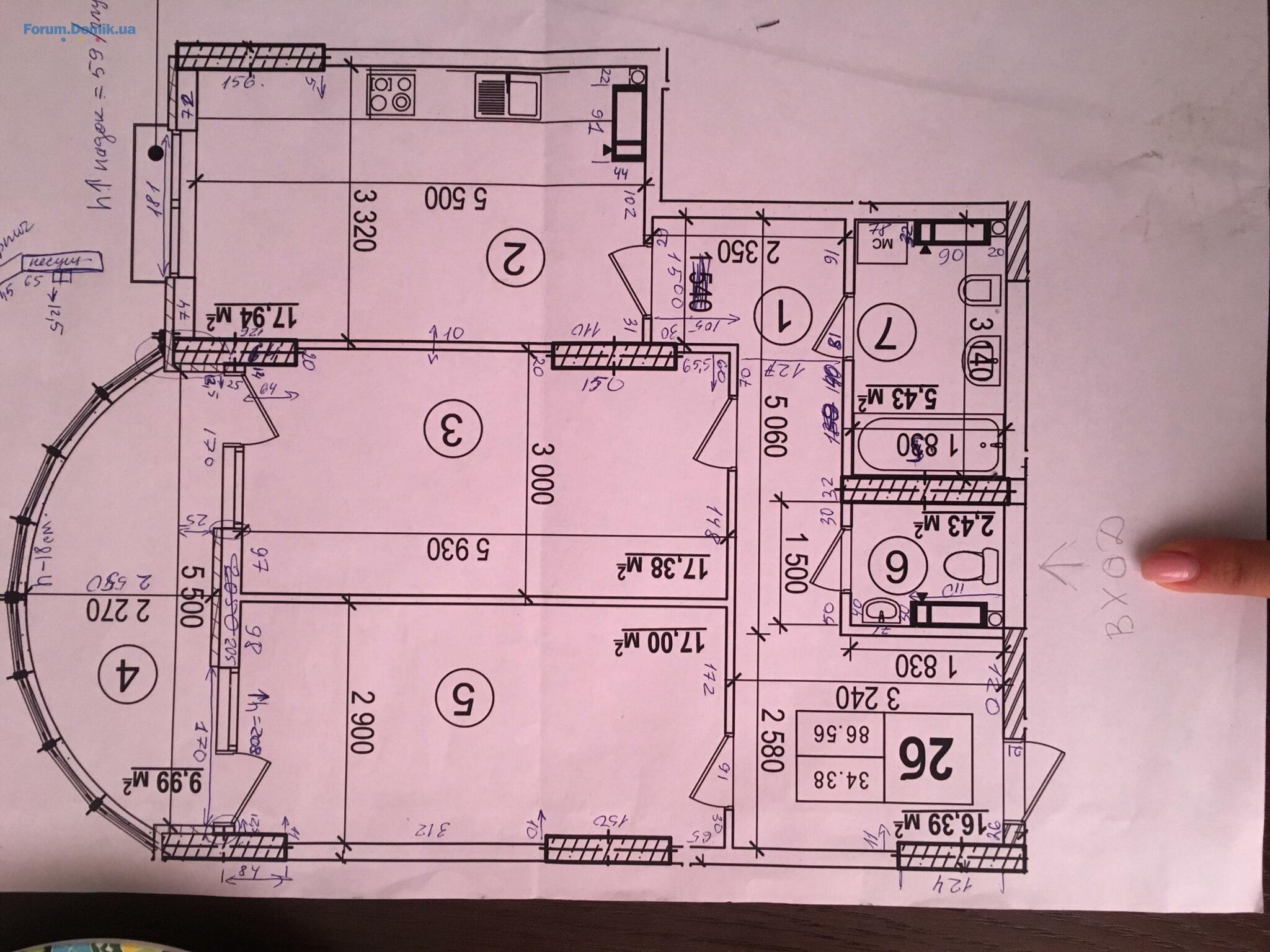

Интересует перепланировка - подскажите - возможен ли перенос входной двери в секции 3 и как это сделать? стена не несущая, хотели бы сделать вход через второй санузел(который нам не нужен) а прихожую 9м кв. сделать большой гардеробной.

в отделе продаж говорят что это категорически невозможно, так как уже покрашен коридор общего пользования и вообще такое невозможно в новостройках :ded: :faceoff:
Я уже нашла некоторые статьи в инете что двери такие переносят,но с чего начать и куда бежать (сколько стоит) не могу понять. Спасибо
18 апр 2019 14:27
так может Вам оставить входные двери в покое, а подвинуть стену маленького туалета, закрыть трубы и там сделать гардеробную? Если кто то будет стоять в коридоре, разносчик пиццы, например, будет не так слышно что делает Ваш муж в туалете. А то просто достроить стену к туалету, глядишь, у каждого своя отдельная гардеробная.
19 апр 2019 13:06
Цитата "Lena.kos":
уважаемый застройщик, а так же форумчане. Являюсь инфестором секции 3.

Интересует перепланировка - подскажите - возможен ли перенос входной двери в секции 3 и как это сделать? стена не несущая, хотели бы сделать вход через второй санузел(который нам не нужен) а прихожую 9м кв. сделать большой гардеробной.

в отделе продаж говорят что это категорически невозможно, так как уже покрашен коридор общего пользования и вообще такое невозможно в новостройках :ded: :faceoff:
Я уже нашла некоторые статьи в инете что двери такие переносят,но с чего начать и куда бежать (сколько стоит) не могу понять. Спасибо

Уважаемый инвестор, перенос двери уже невозможен, были проведены замеры БТИ, готовятся технические паспорта на квартиры, в случае не соответствия данных возникают проблемы с оформлением права собственности.
24 апр 2019 05:37
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:
4-я очередь
1 секция:
- проводятся подготовительные работы.

1-я очередь
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу навесного фасада офисной группы;
- внутренние работы по прокладке инженерных коммуникаций, покраске оштукатуренных стен, штукатурке стен лестничной группы;
- проводятся работы по благоустройству подъездной части фасадной группы.

2-я очередь
4 секция:
- проводятся фасадные работы;
- проводятся штукатурные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций.

3-я очередь
2 секция:
- завершены монолитные работы;
- установлена газоблоковая кладка с 3-го по 22-й этажи;
- установлены окна с 4-го по 10-й этажи.
08 май 2019 09:38
Дорогие инвесторы, к вашему вниманию отчет о ходе строительства:

4-я очередь
1 секция:
- проводятся подготовительные работы.

1-я очередь
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу декоративного фасада;
- внутренние работы по штукатурке стен лестничной группы, покраске оштукатуренных стен;
- проводятся работы по благоустройству подъездной части фасадной группы;
- работы по установке декоративного купола.

2-я очередь
4 секция:

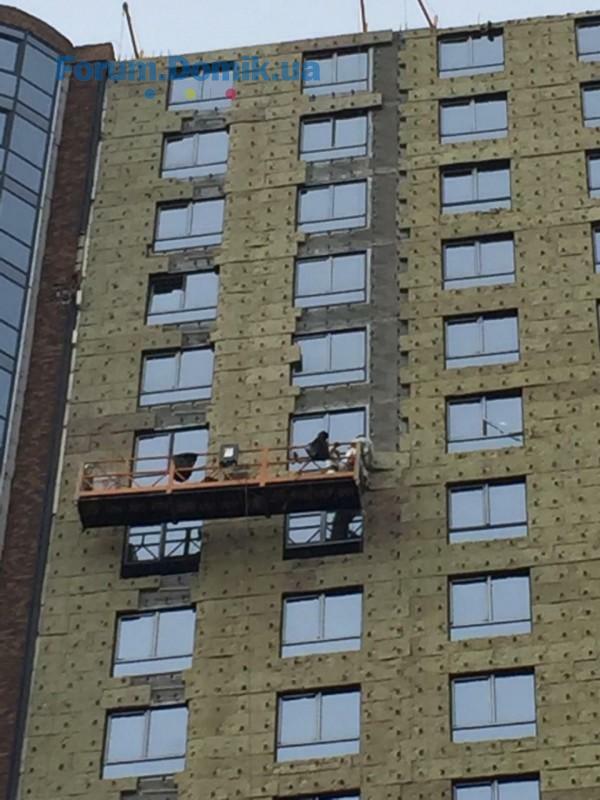

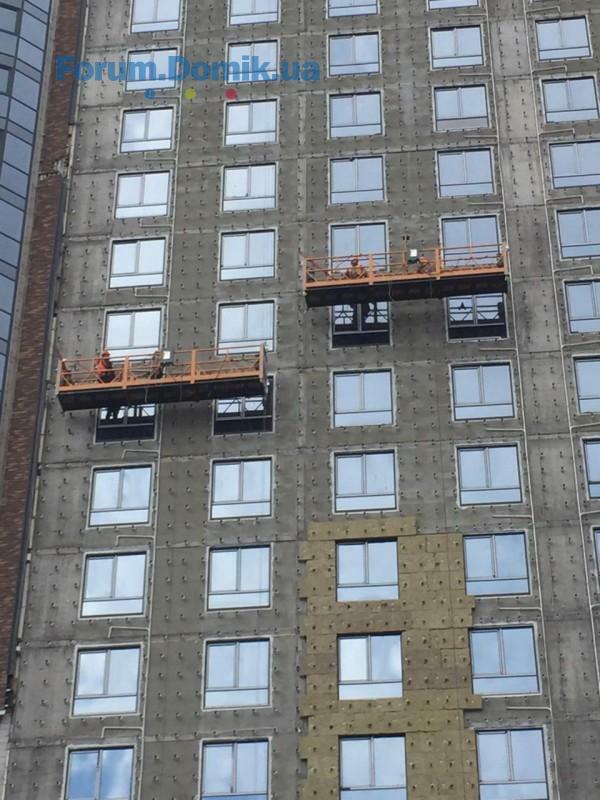

- проводятся фасадные работы;
- проводятся штукатурные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций;
- проводятся работы по установке эркерных окон.

3-я очередь
2 секция:
- завершены монолитные работы;
- установлена газоблоковая кладка с 3-го по 22-й этажи;
- установлены окна с 4-го по 10-й этажи.
20 май 2019 06:37

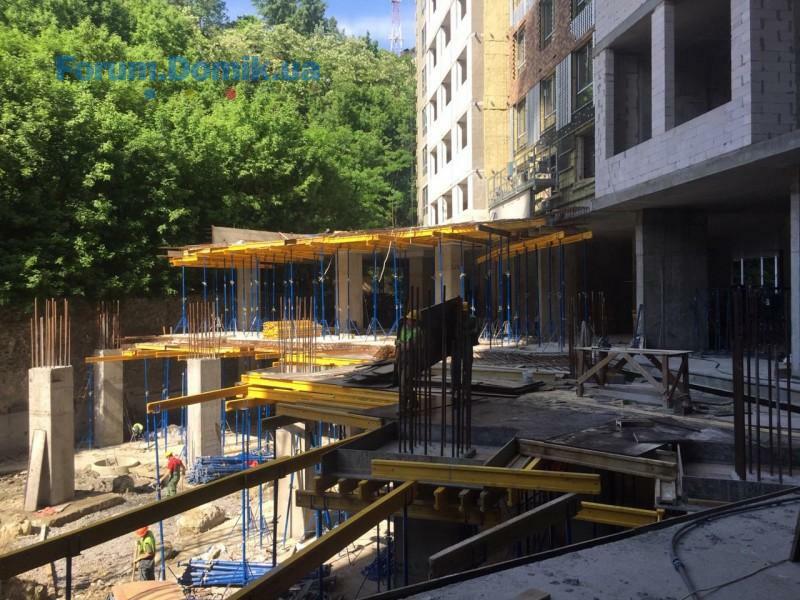

Уважаемые инвесторы, продолжаем ознакамливать вас с ходом строительных работ:

4-я очередь
1 секция:
- проводятся подготовительные работы.

1-я очередь
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу декоративного фасада;
- внутренние работы по штукатурке стен лестничной группы, покраске оштукатуренных стен;
- проводятся работы по благоустройству подъездной части фасадной группы;
- работы по установке декоративного купола.

2-я очередь
4 секция:
- проводятся фасадные работы;
- проводятся штукатурные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций;
- проводятся работы по установке эркерных окон.

3-я очередь
2 секция:
- завершены монолитные работы;
-проводятся завершающие работы по установке газоблоковой кладки;
- установлены окна с 4-го по 10-й этажи.
27 май 2019 06:47
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:

4-я очередь
1 секция:
- проводятся подготовительные работы.

1-я очередь
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу декоративного фасада;
- внутренние работы по штукатурке стен лестничной группы, покраске оштукатуренных стен;
- проводятся работы по благоустройству подъездной части фасадной группы;
- работы по установке декоративного купола.

2-я очередь
4 секция:
- проводятся фасадные работы;
- проводятся штукатурные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций;
- проводятся работы по установке эркерных окон.

3-я очередь
2 секция:
- завершены монолитные работы;
-проводятся завершающие работы по установке газоблоковой кладки;
- установлены окна с 4-го по 10-й этажи.
27 май 2019 07:22
Таке враження, що будинок візуально майже не міняється...
07 июнь 2019 13:32
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:

4-я очередь
1 секция:
- проводятся подготовительные работы.

1-я очередь
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу декоративного фасада;
- проводятся работы по благоустройству подъездной части фасадной группы;
- работы по установке декоративного купола.

2-я очередь
4 секция:
- проводятся фасадные работы;
- проводятся штукатурные работы;
- проводятся внутренние работы по прокладке инженерных коммуникаций;
- проводятся работы по установке эркерных окон.

3-я очередь
2 секция:
- завершены монолитные работы;
-проводятся завершающие работы по установке газоблоковой кладки;
- установлены окна с 4-го по 10-й этажи.
14 июнь 2019 14:39
Куда с форума пропали все инвесторы. Такое впечатление, что Застройщик неблагонадежный, судя по форумам введенных и строящихся объектов. Еще и эти "чистки" с последующими востановлениями Форума. Ко всему тут разбирательства по владельцу земли - не все однозначно на счет собственника этой площади, что сейчас активно застраивается. Все, кто инвестировал, что вам застройщик говорит про даты заселения?
21 июнь 2019 12:00
Дорогие инвесторы, к вашему вниманию очередной отчет о ходе строительства:

4-я очередь
1 секция:
- проводятся подготовительные работы.

1-я очередь
3 секция:
- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;
- работы по монтажу декоративного фасада;
- проводятся работы по благоустройству подъездной части фасадной группы;
- работы по установке декоративного купола.

2-я очередь
4 секция:
- проводятся фасадные работы;

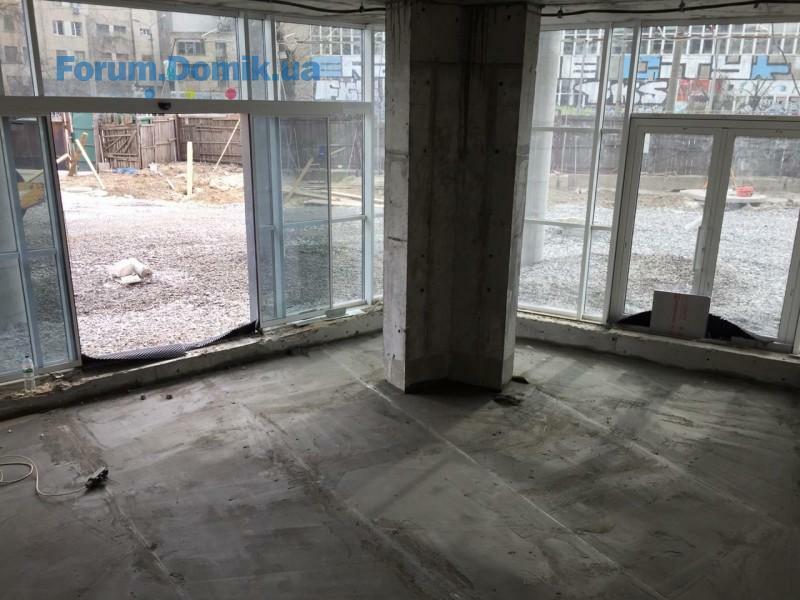

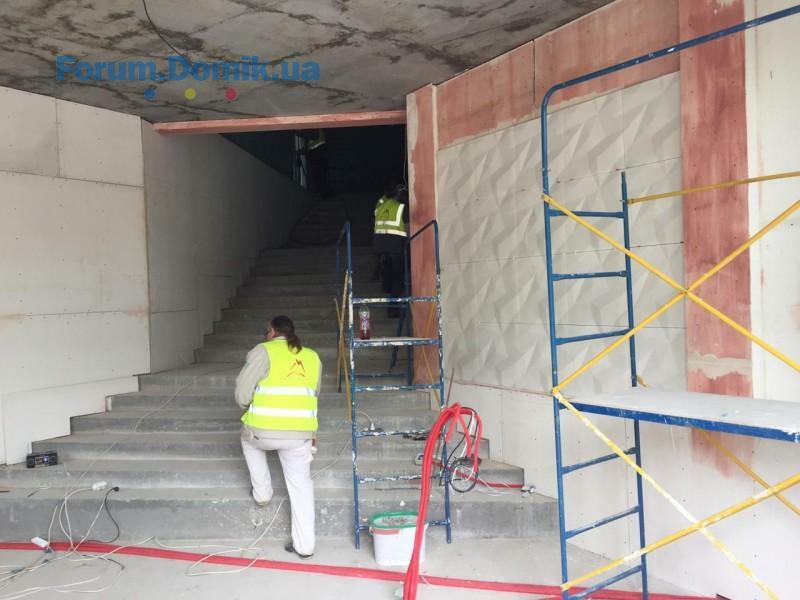

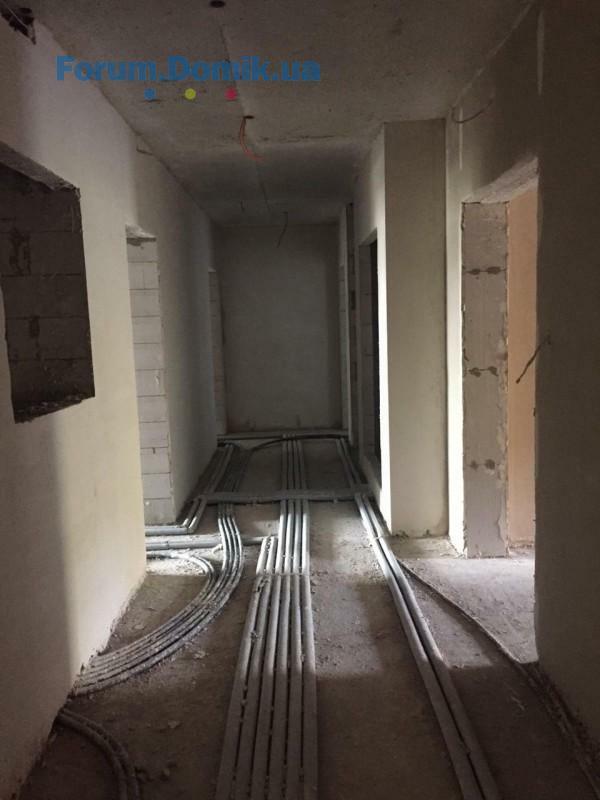

- проводятся внутренние работы по прокладке инженерных коммуникаций;

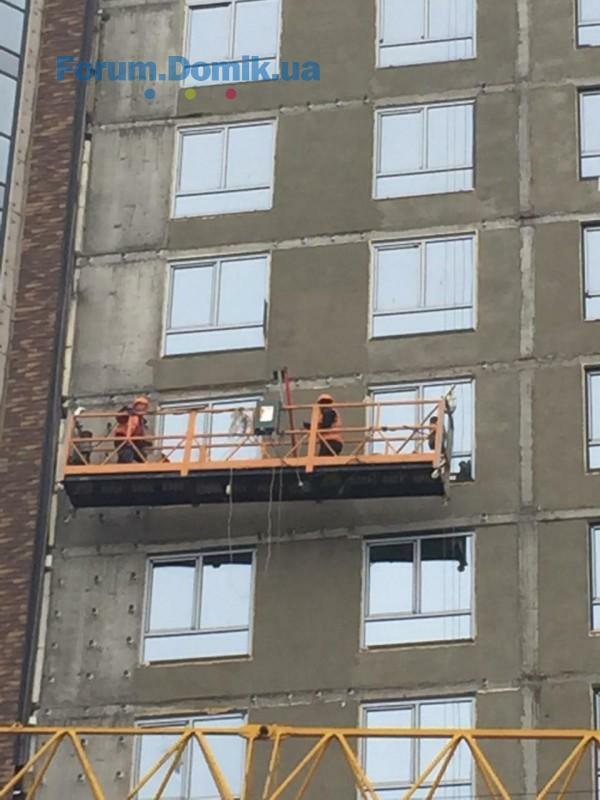

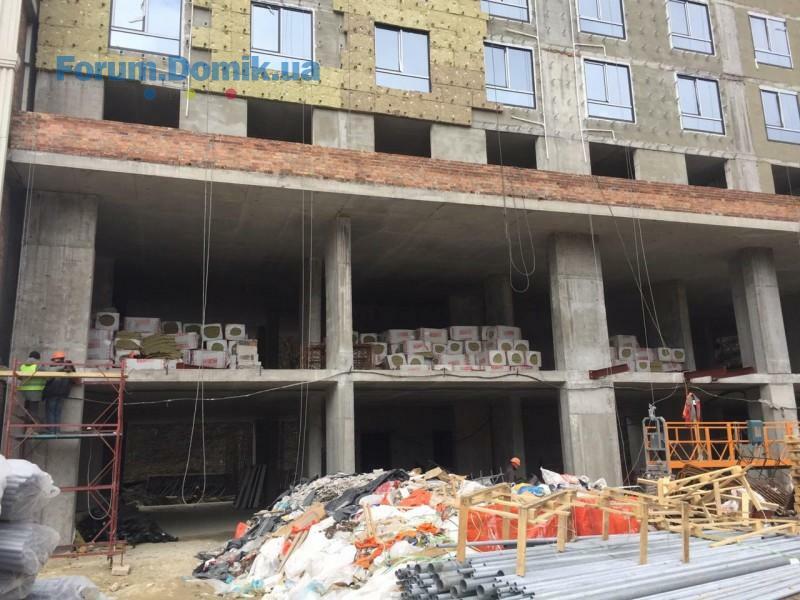

- проводятся работы по внутренней отделке МЗК (стяжка, штукатурка);

- проводятся работы по установке эркерных окон.

3-я очередь
2 секция:

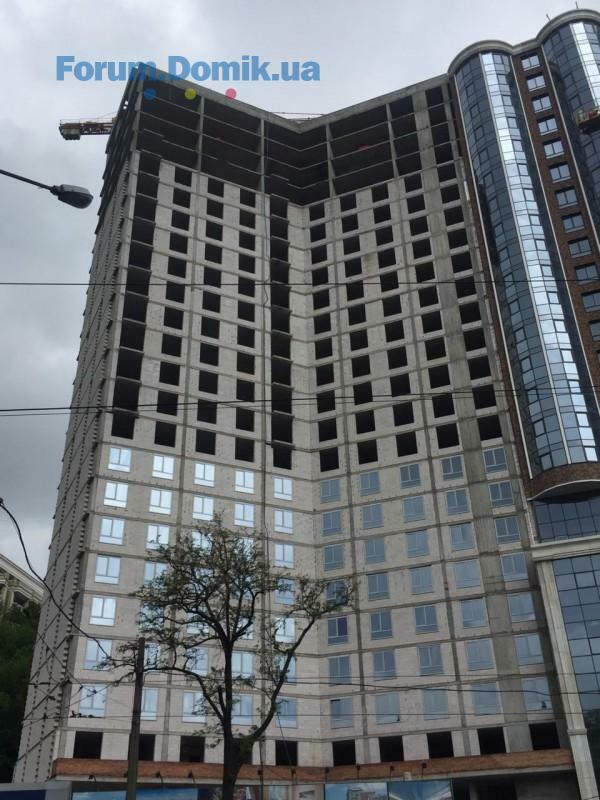

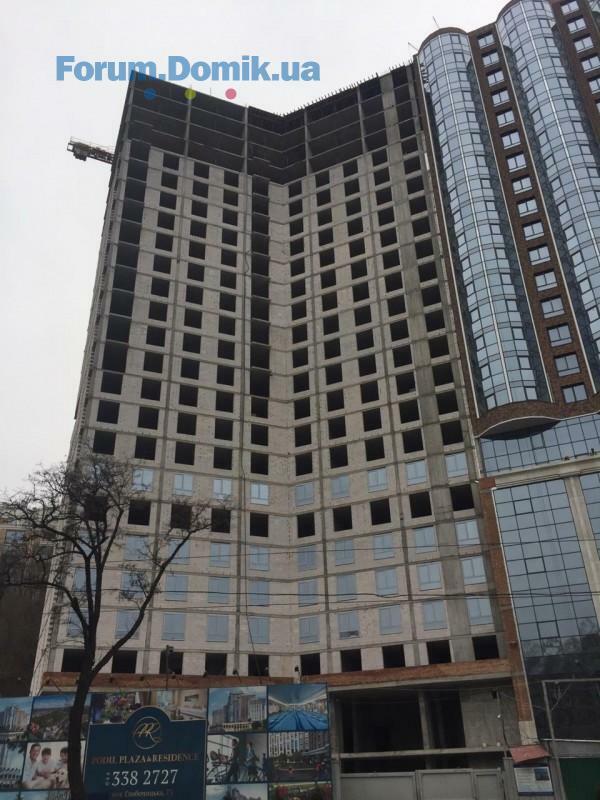

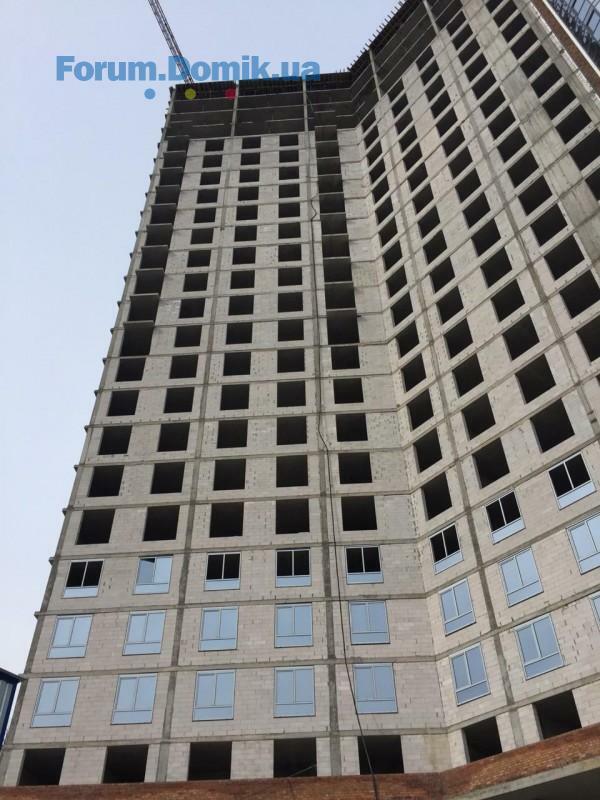

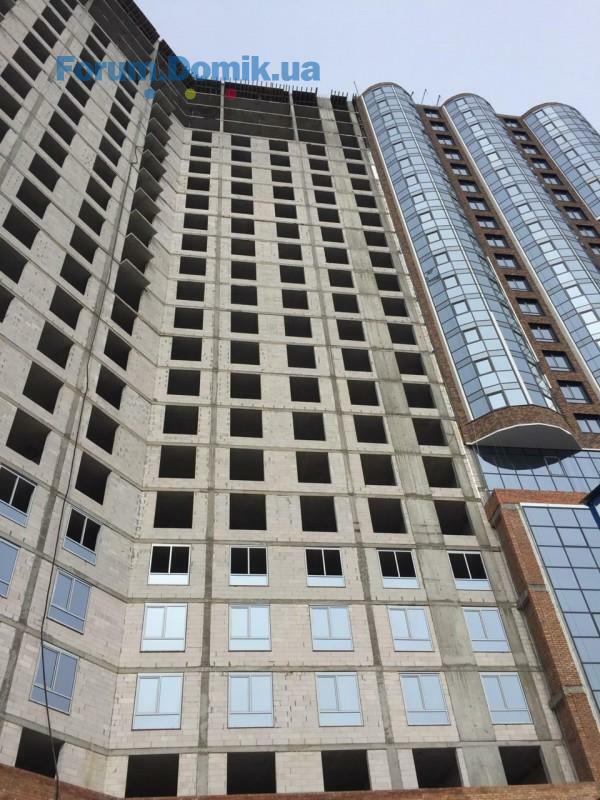

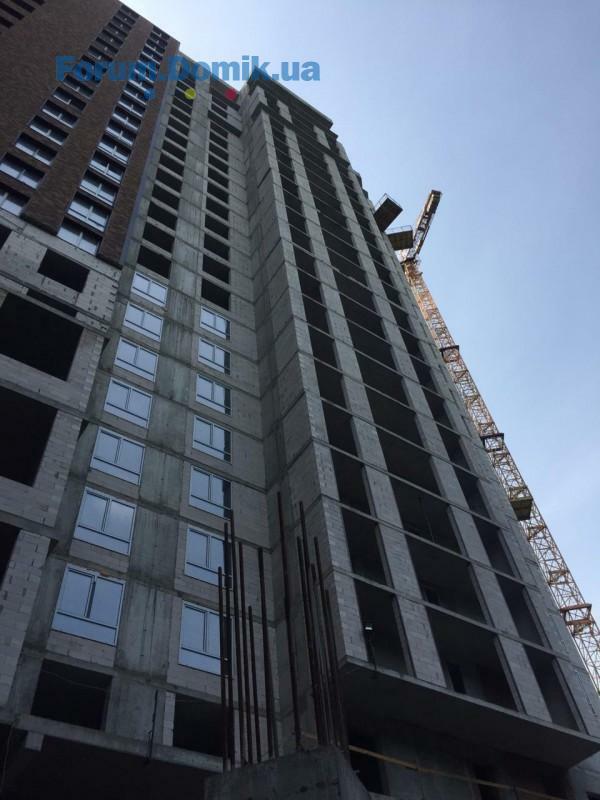

- завершены монолитные работы;

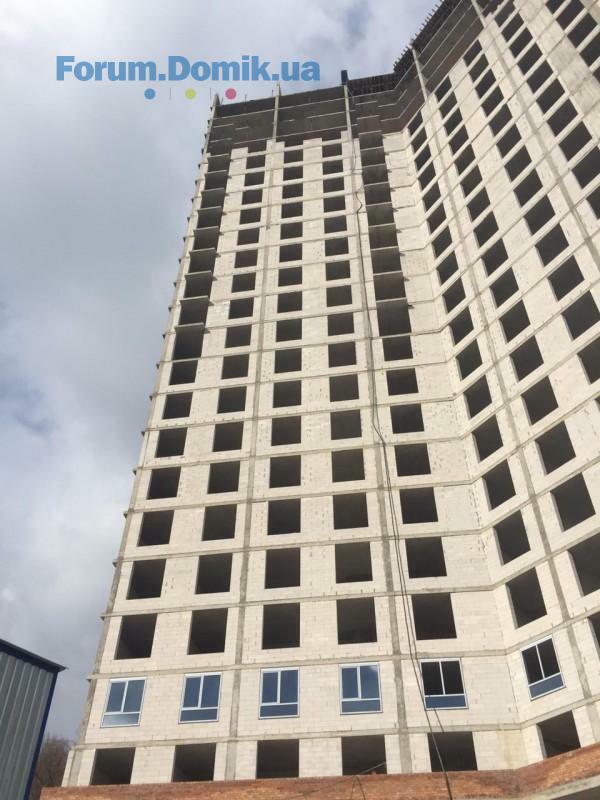

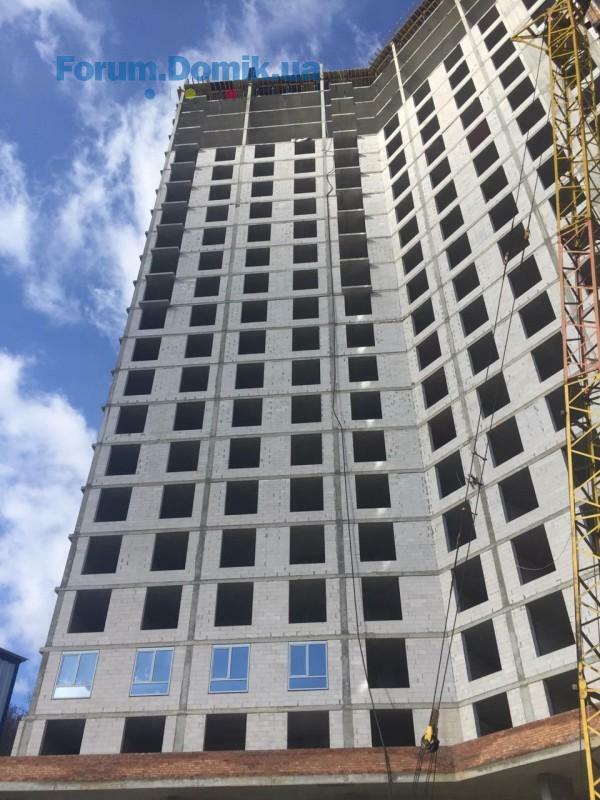

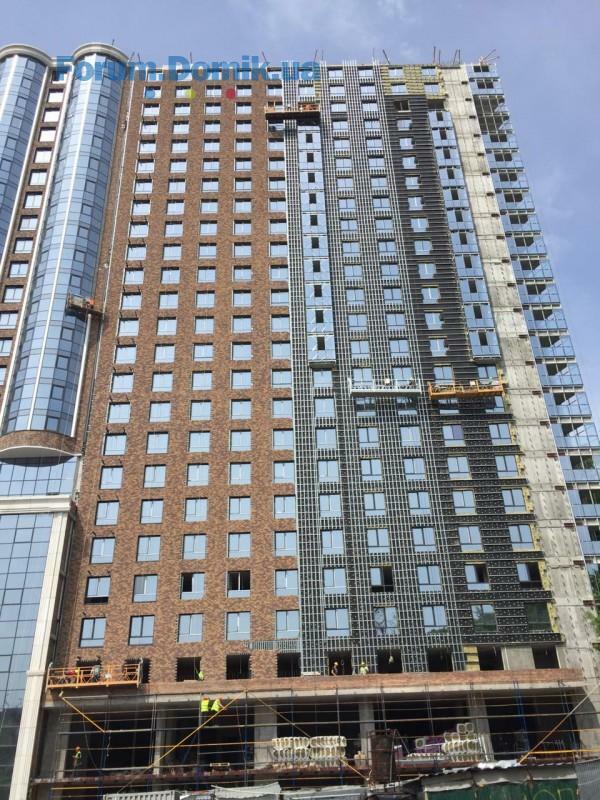

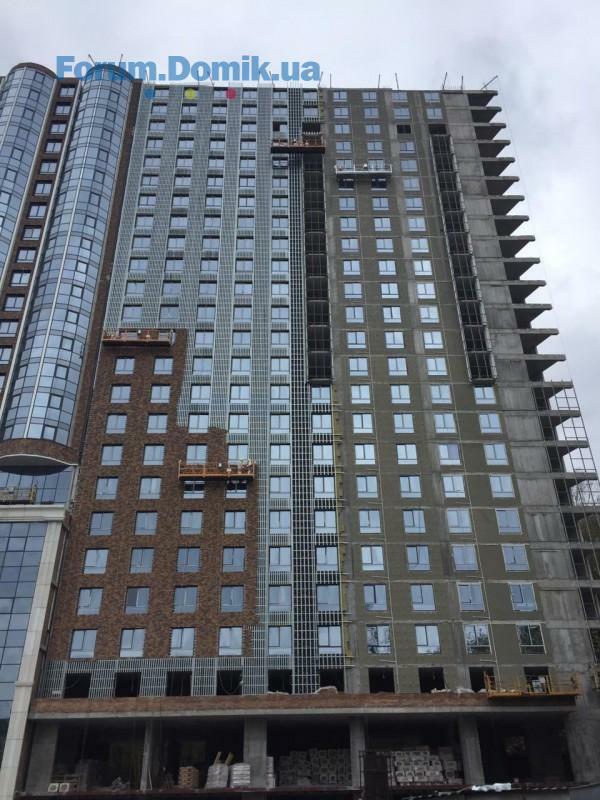

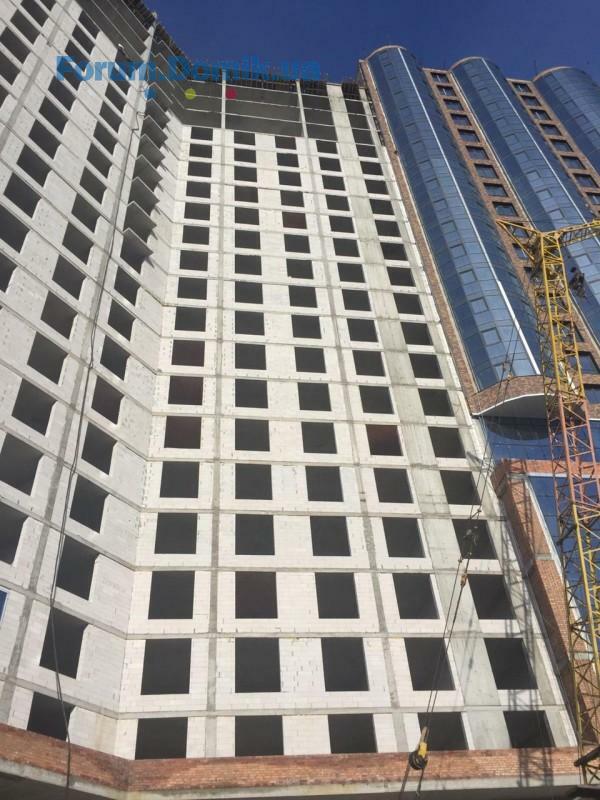

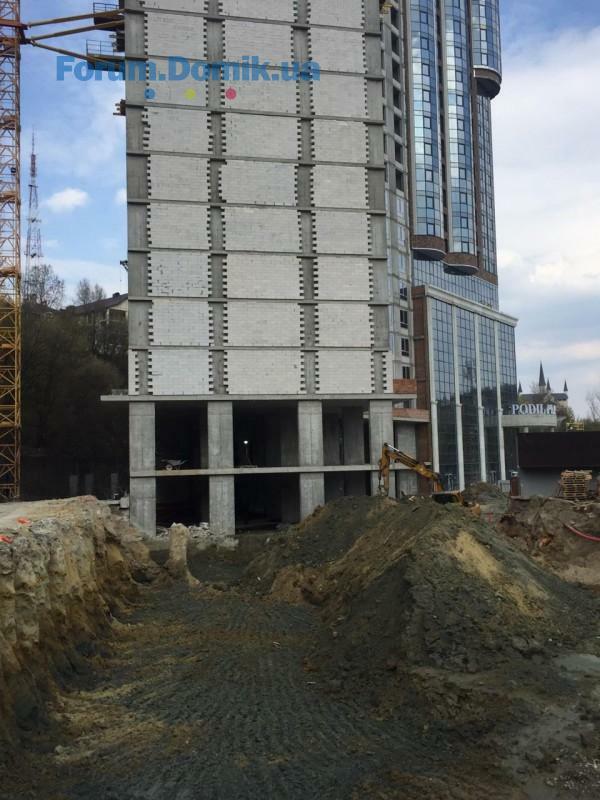

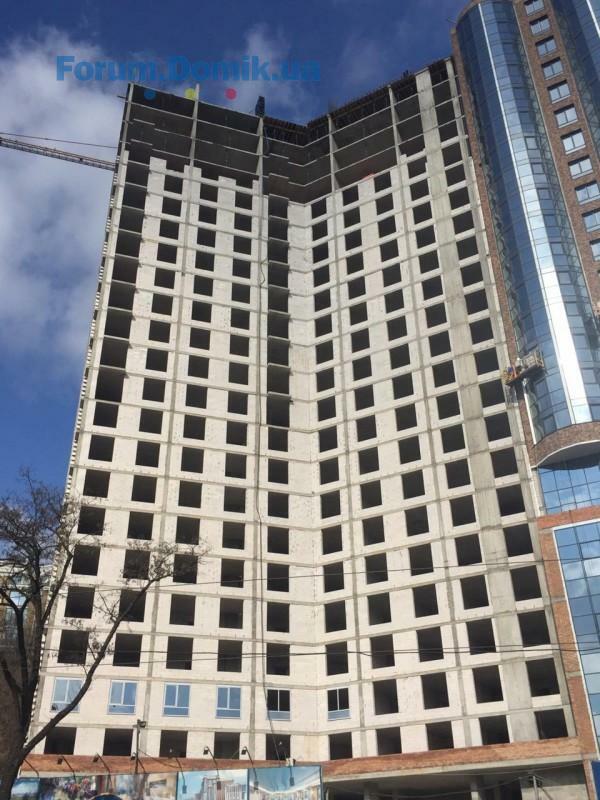

- завершены работы по установке газоблоковой кладки внешних стен;

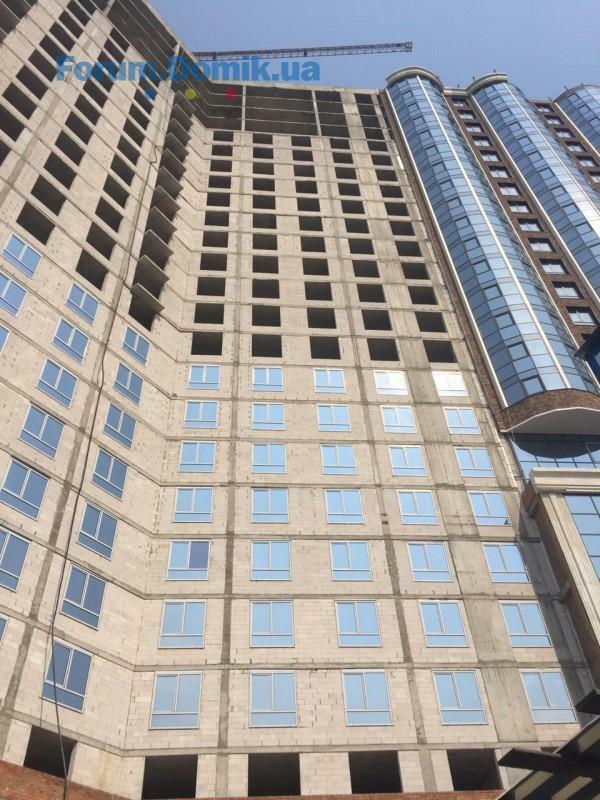

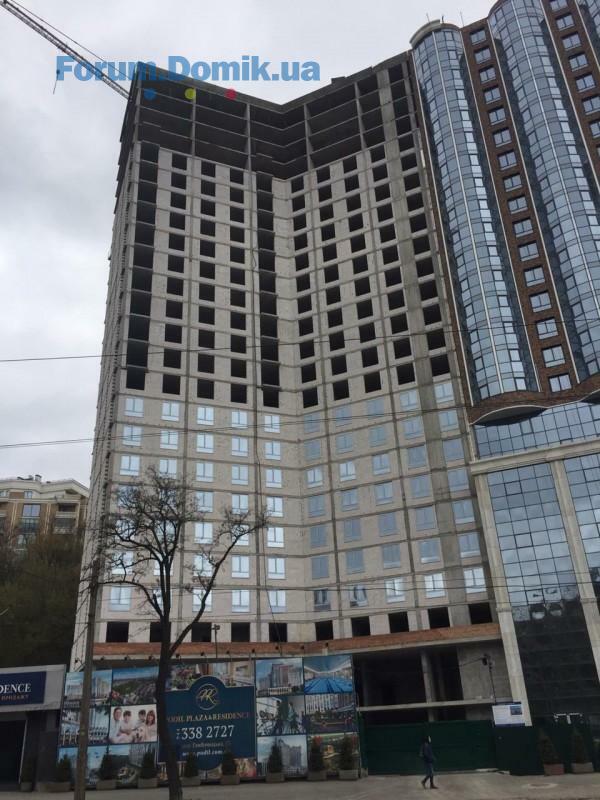

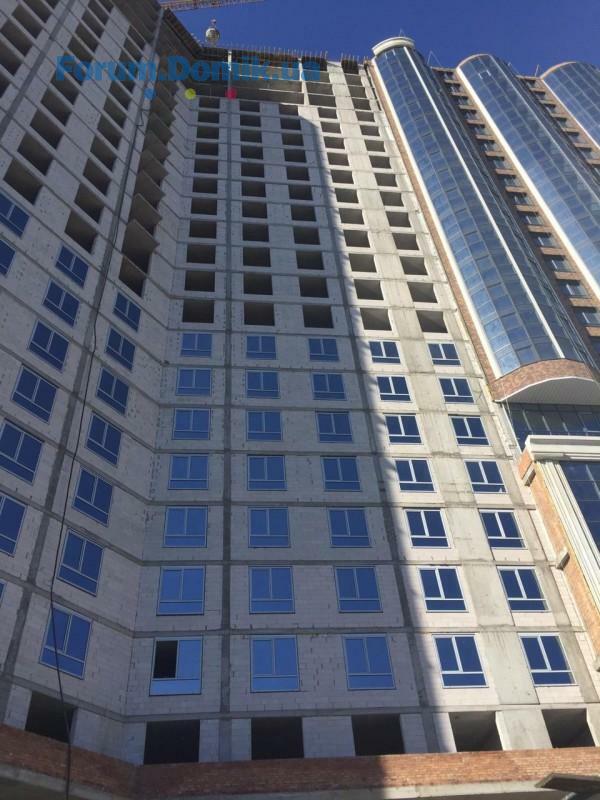

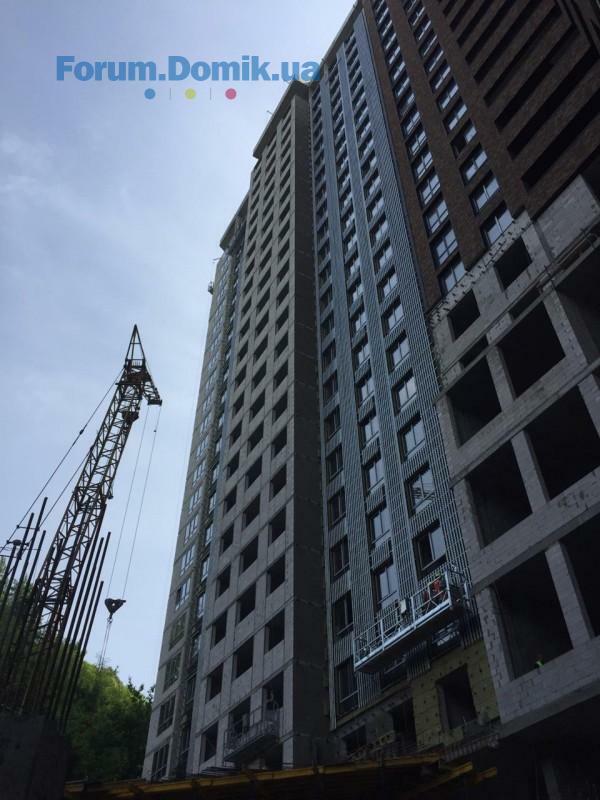

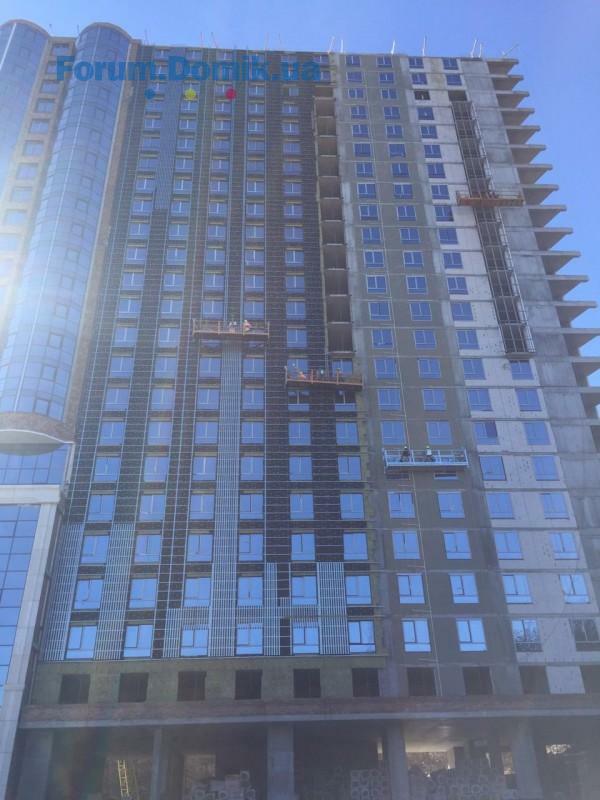

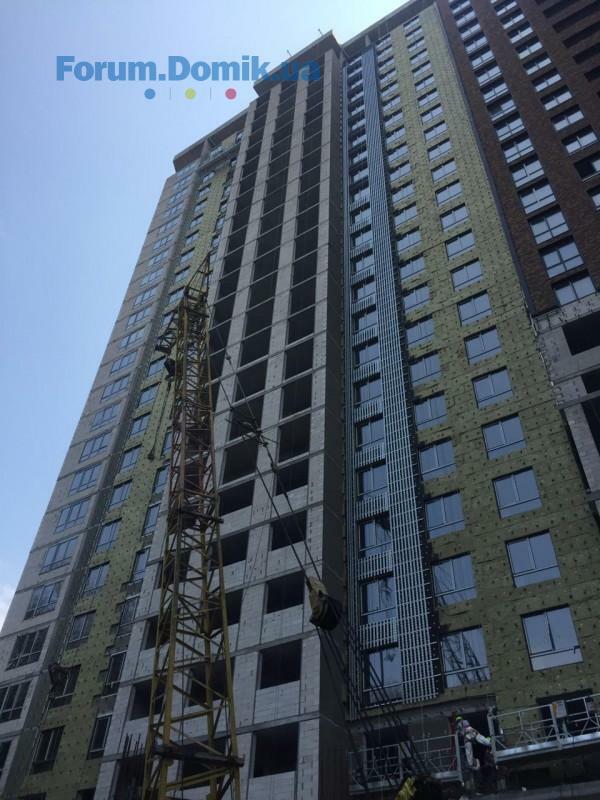

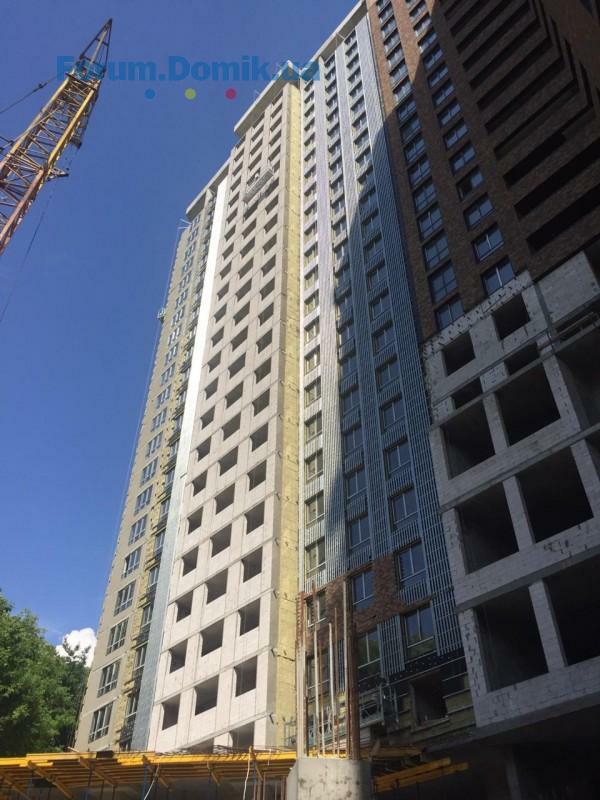

- установлены окна с 4-го по 10-й этажи.
23 июль 2019 08:22
Уважаемые инвесторы, к вашему вниманию отчет о ходе строительства:

4-я очередь
1 секция:

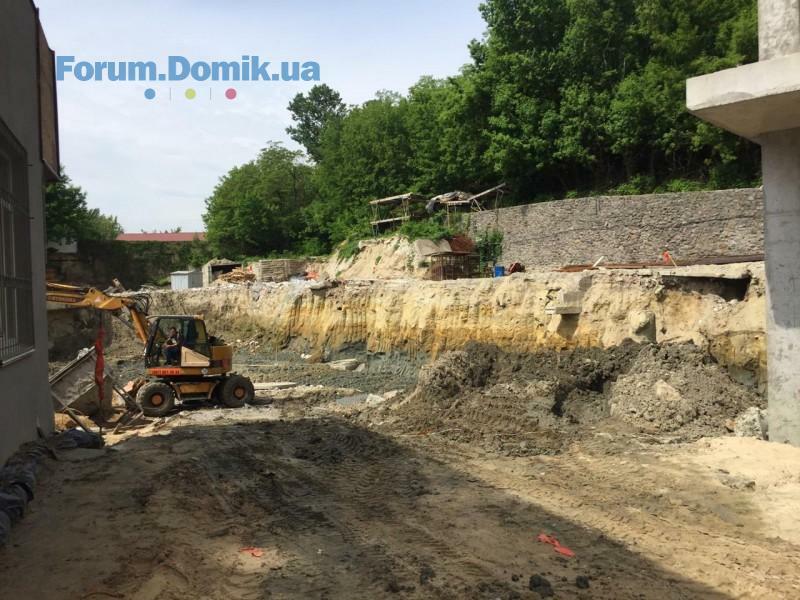

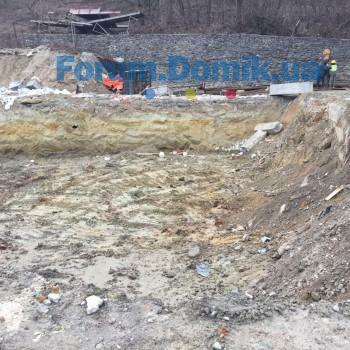

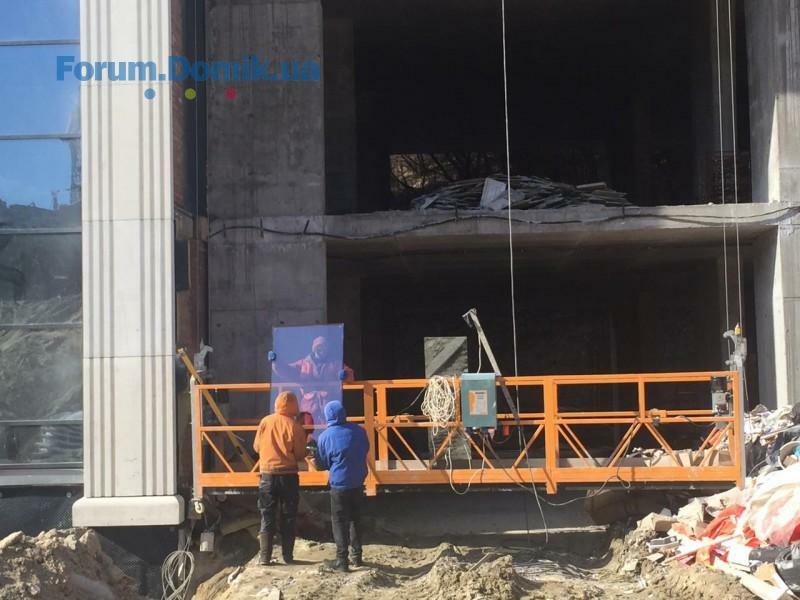

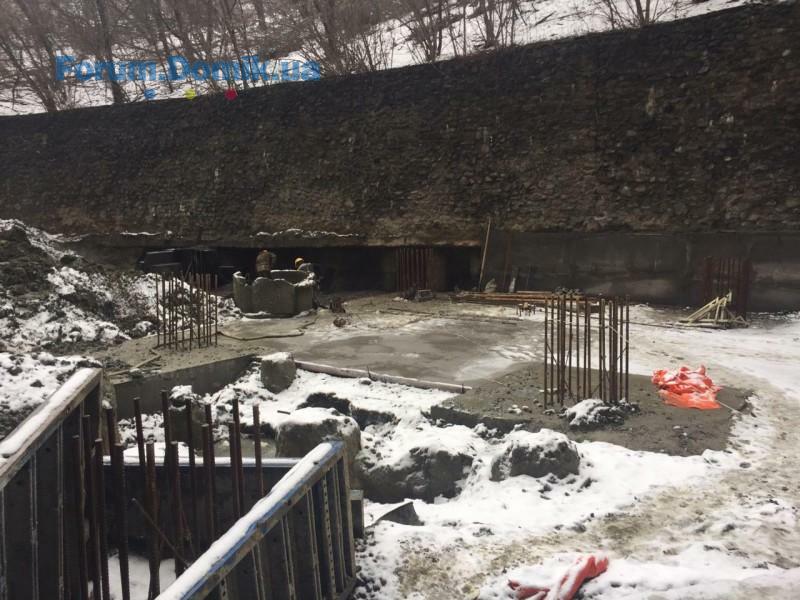

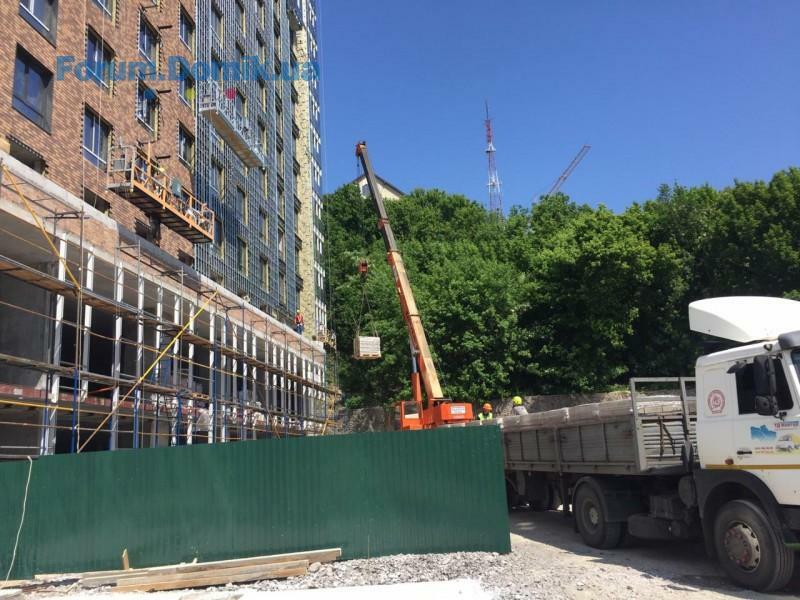

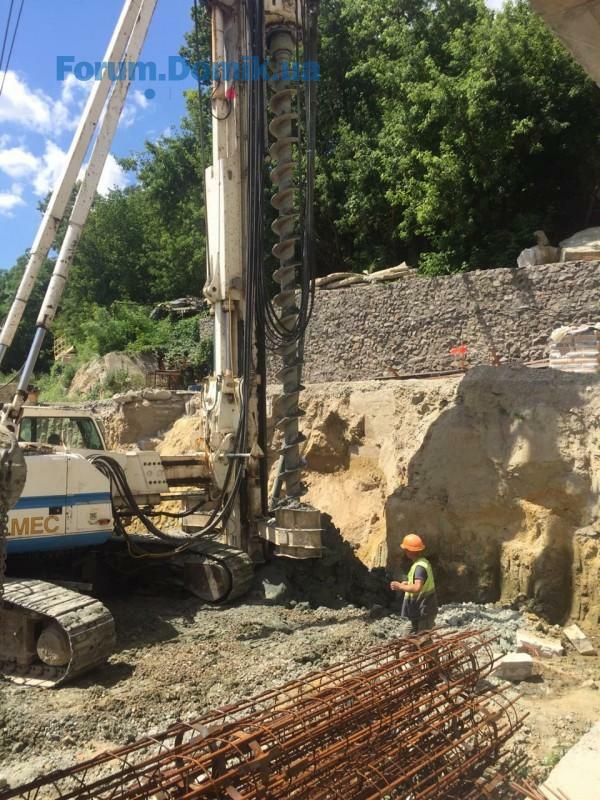

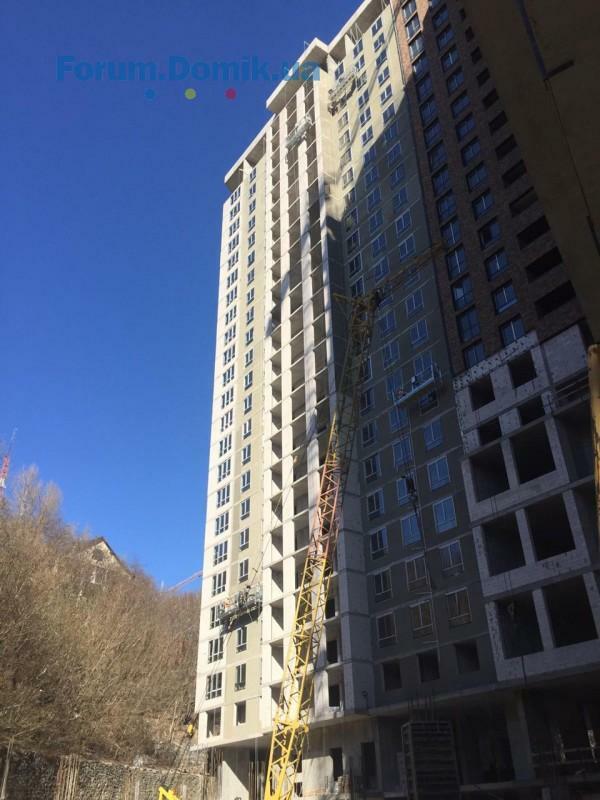

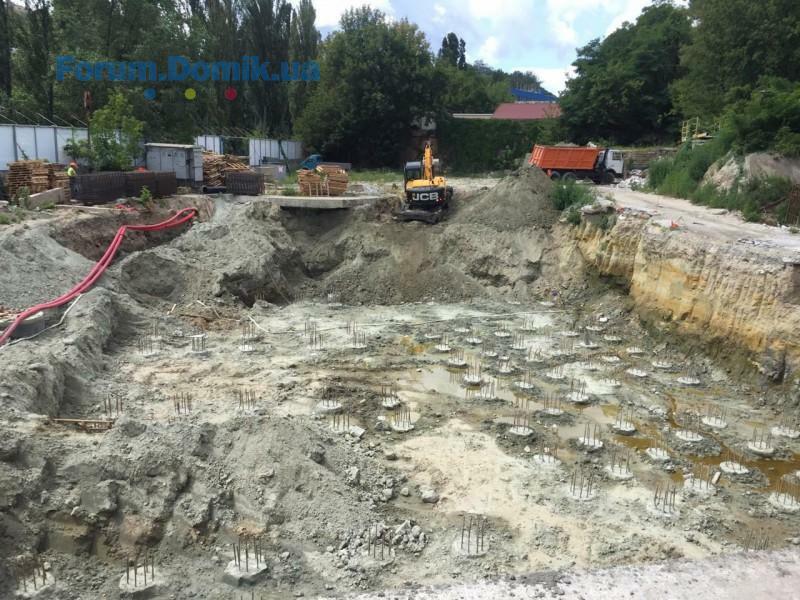

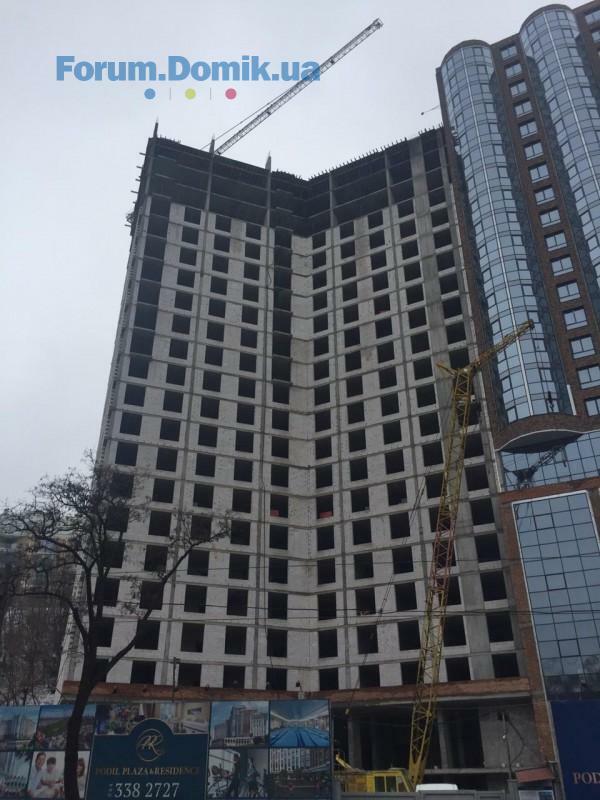

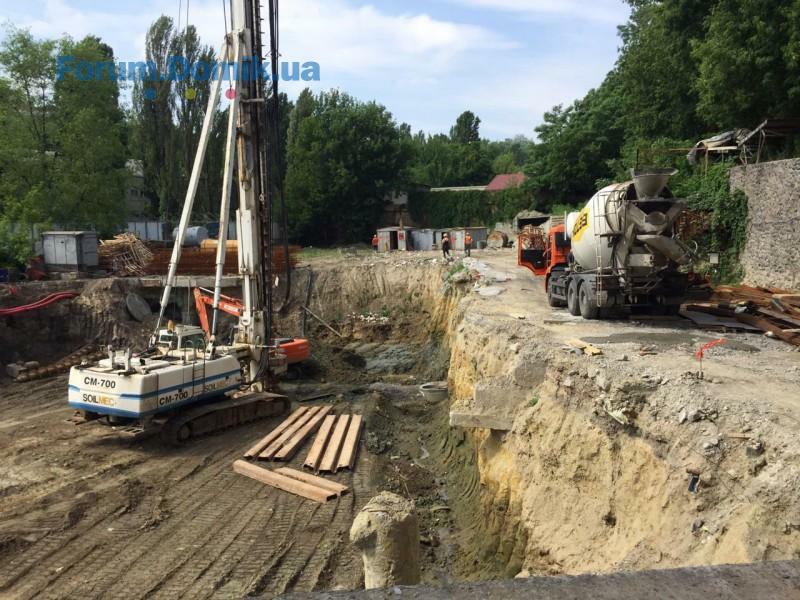

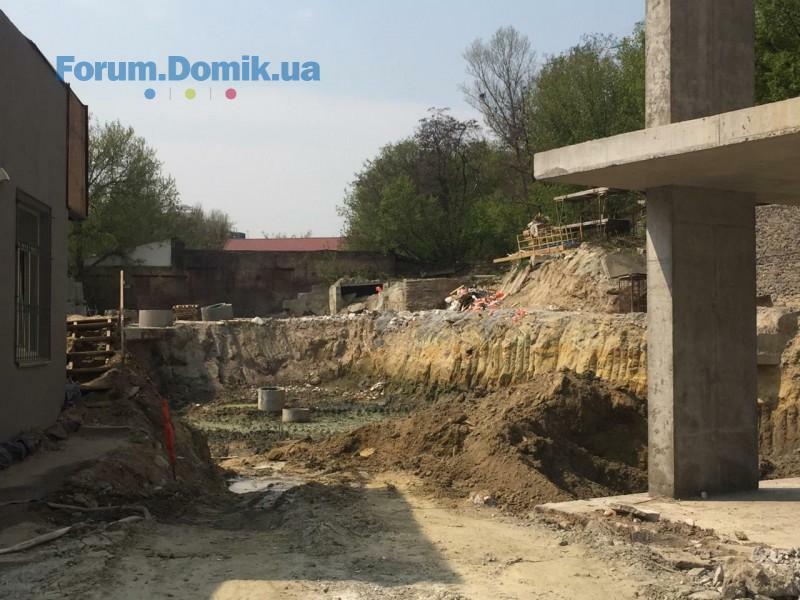

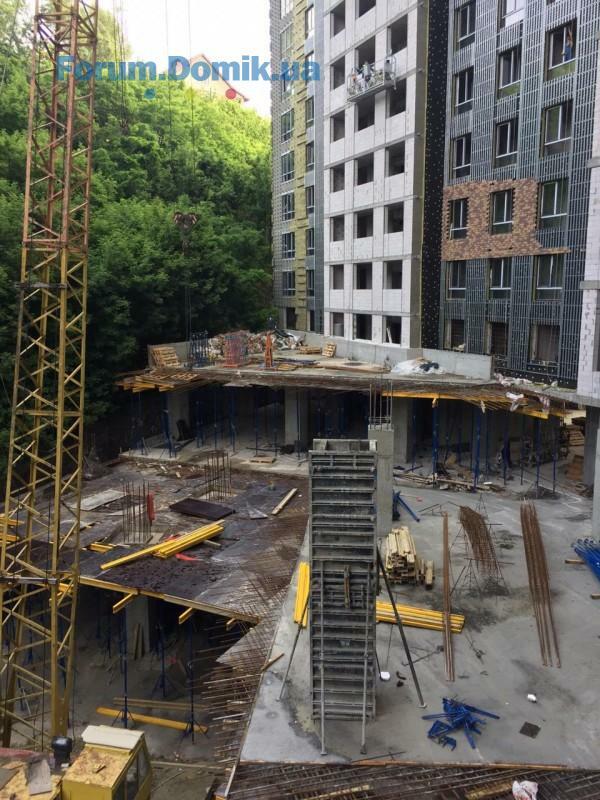

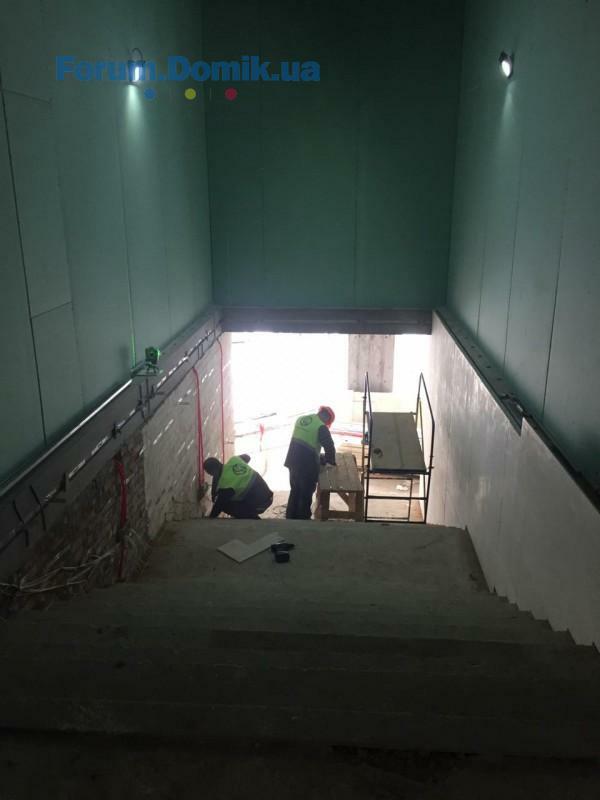

- проводятся работы по устройству и заливке свайного поля.

1-я очередь
3 секция:

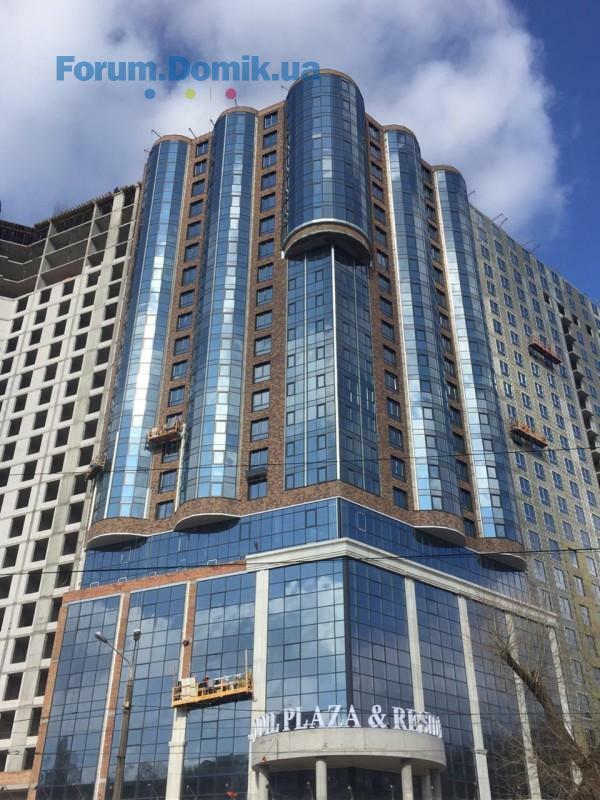

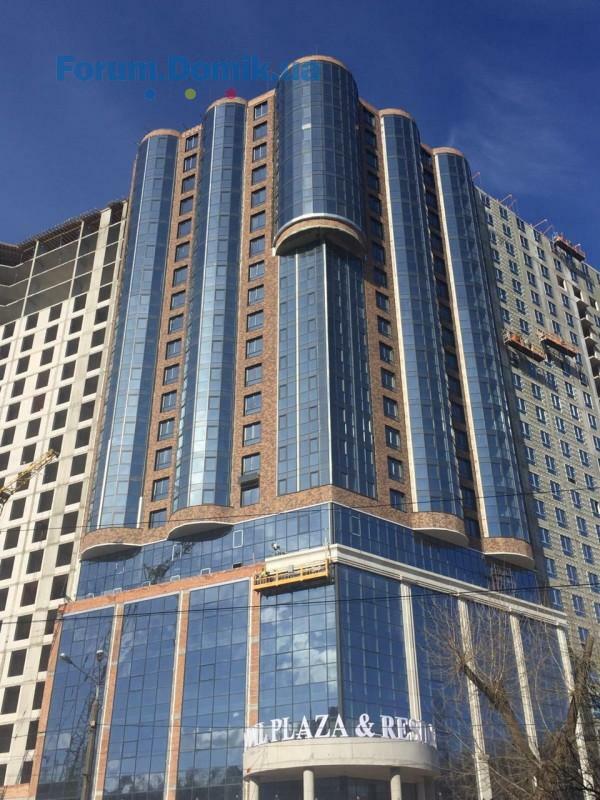

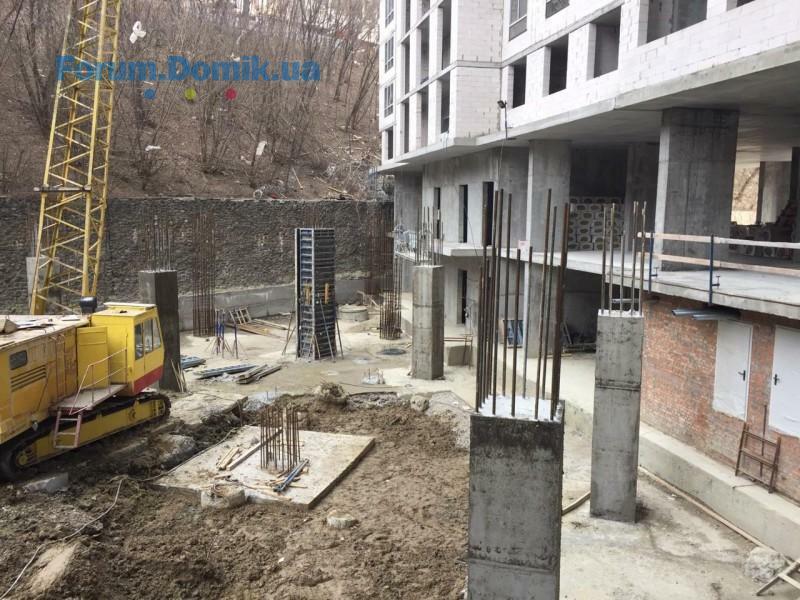

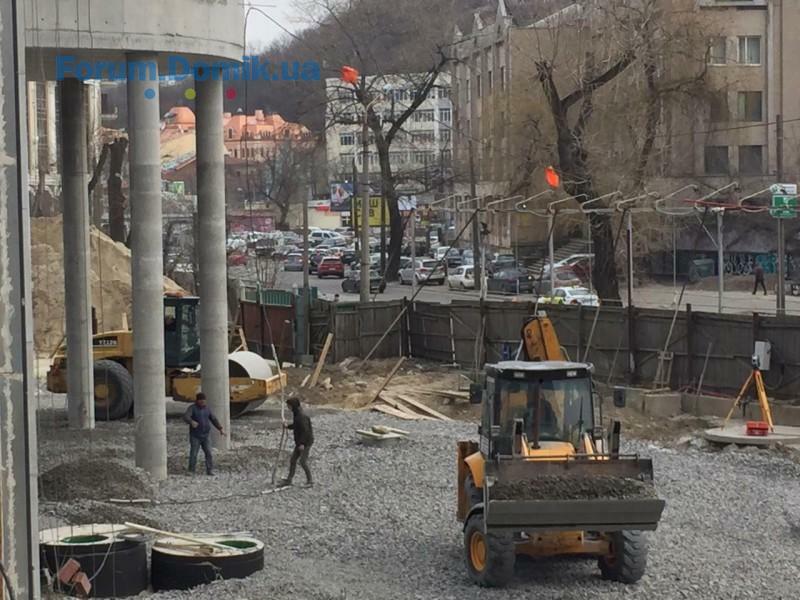

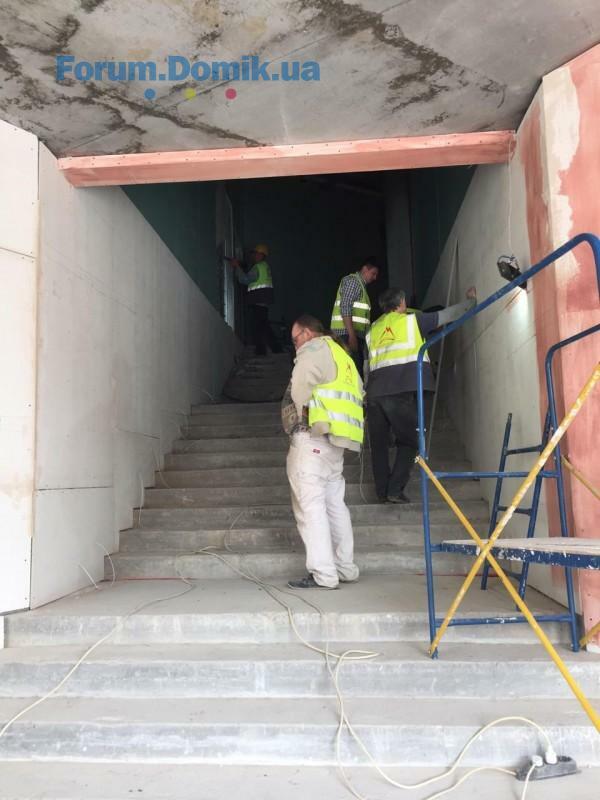

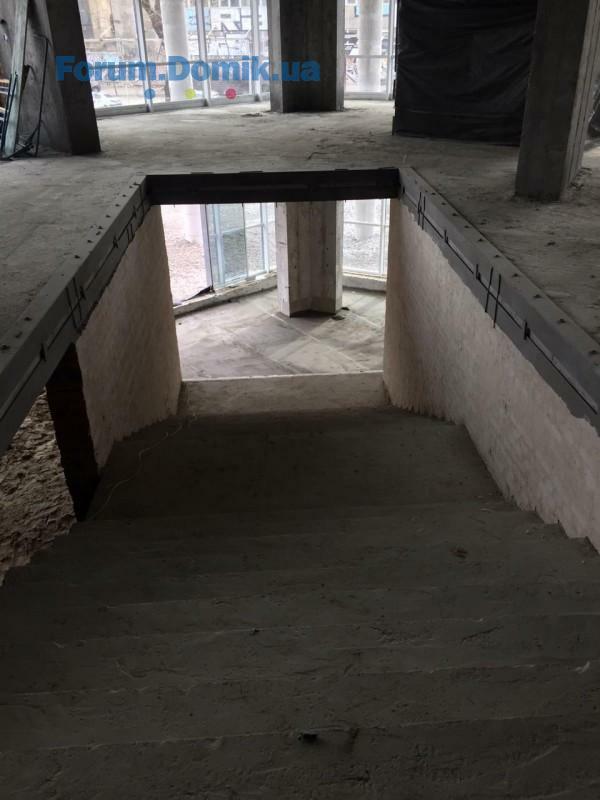

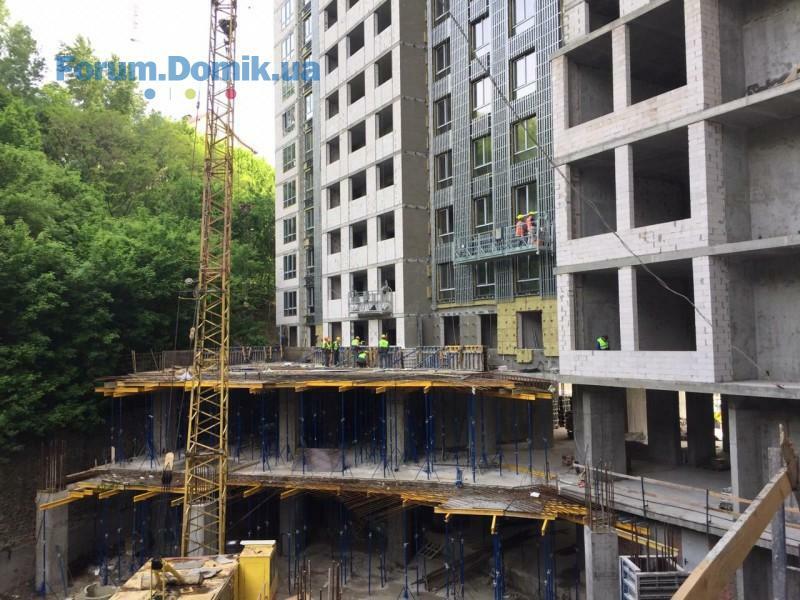

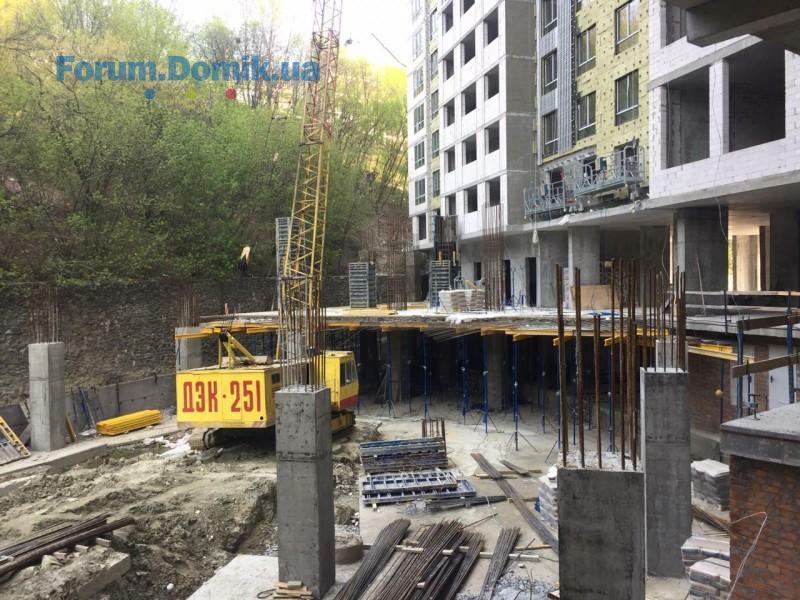

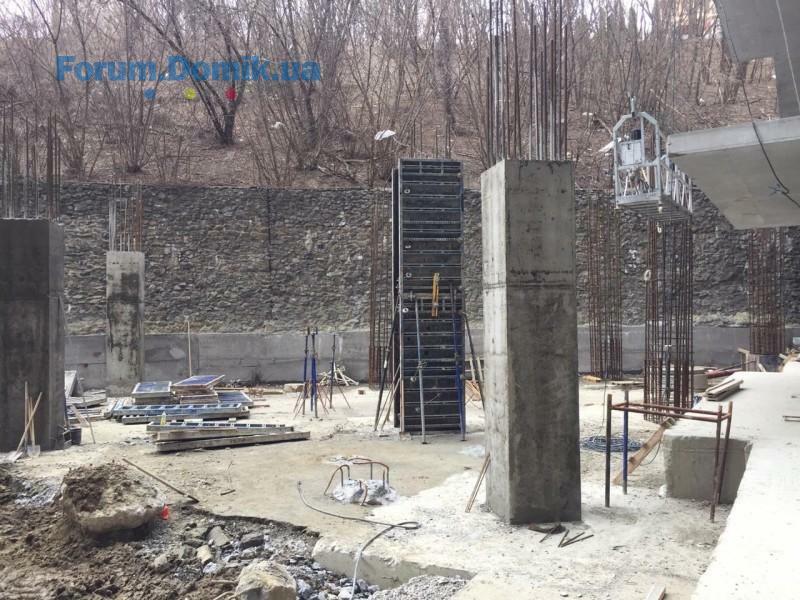

- проводятся монолитные работы по установке опорных конструкций стилобатной части внутреннего двора;

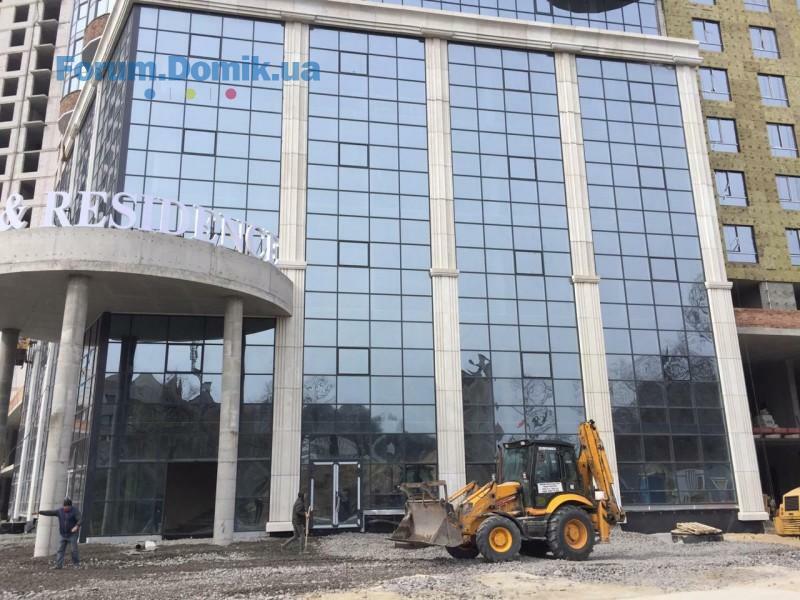

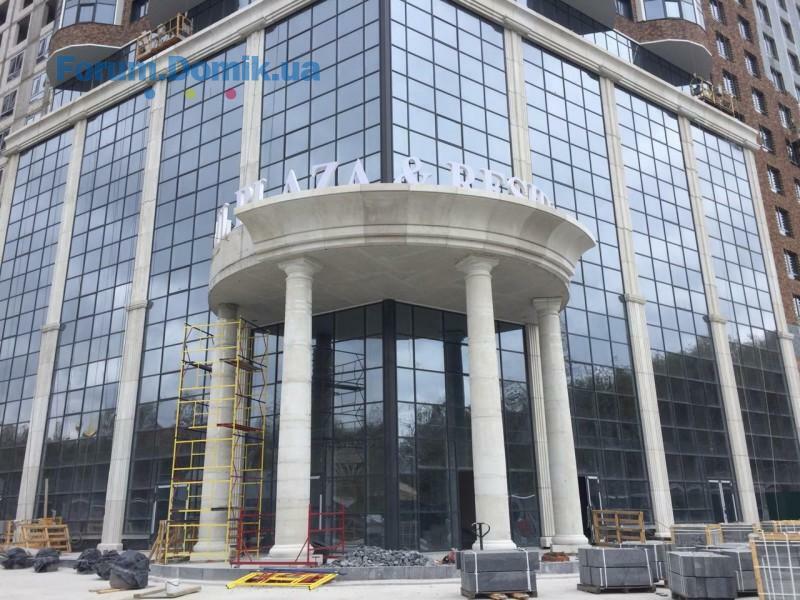

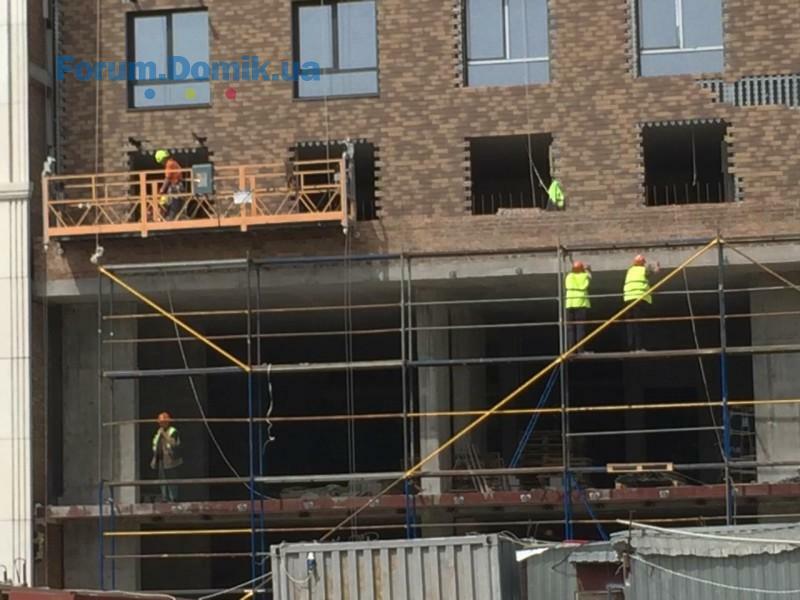

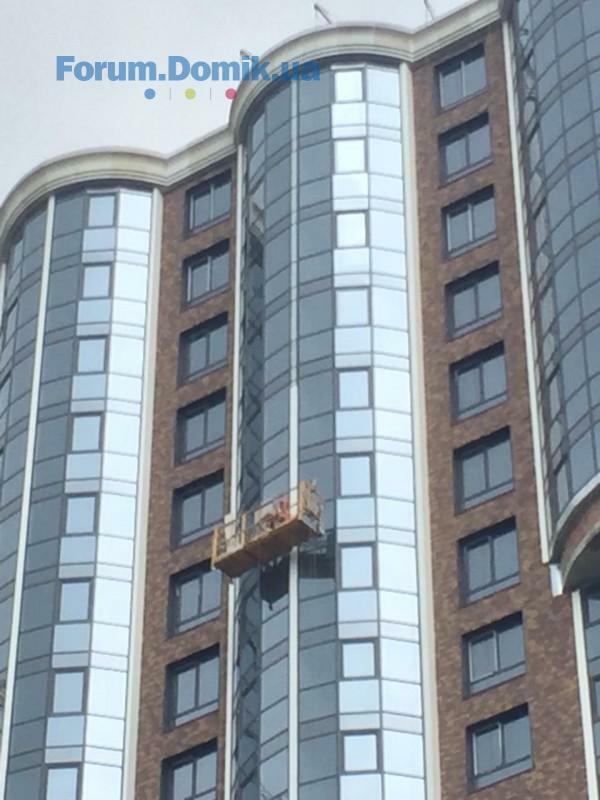

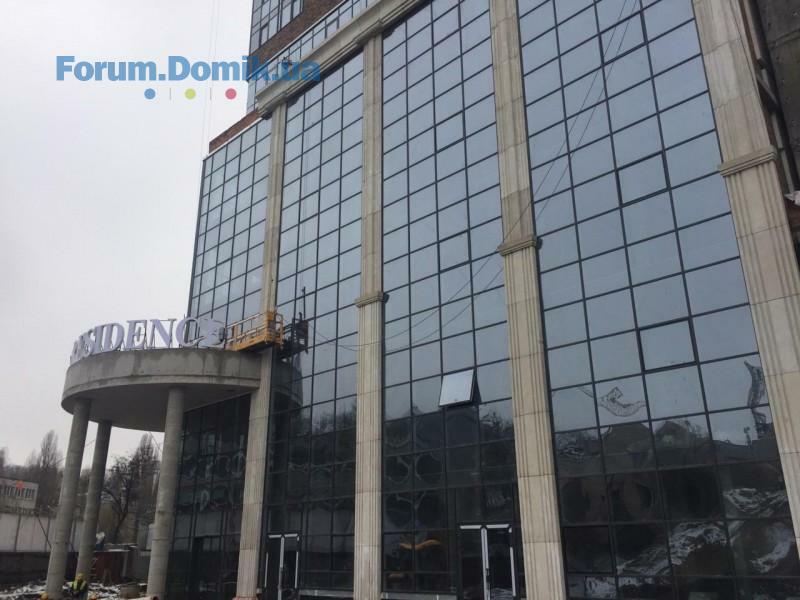

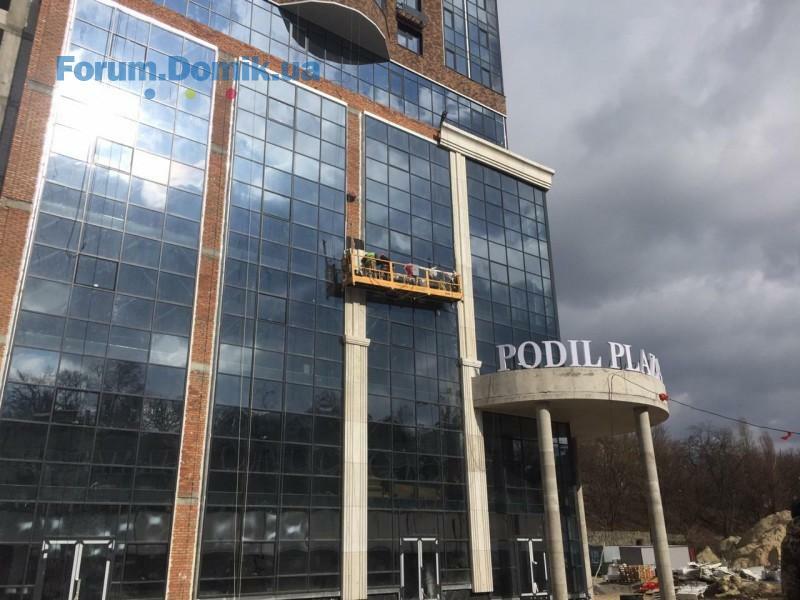

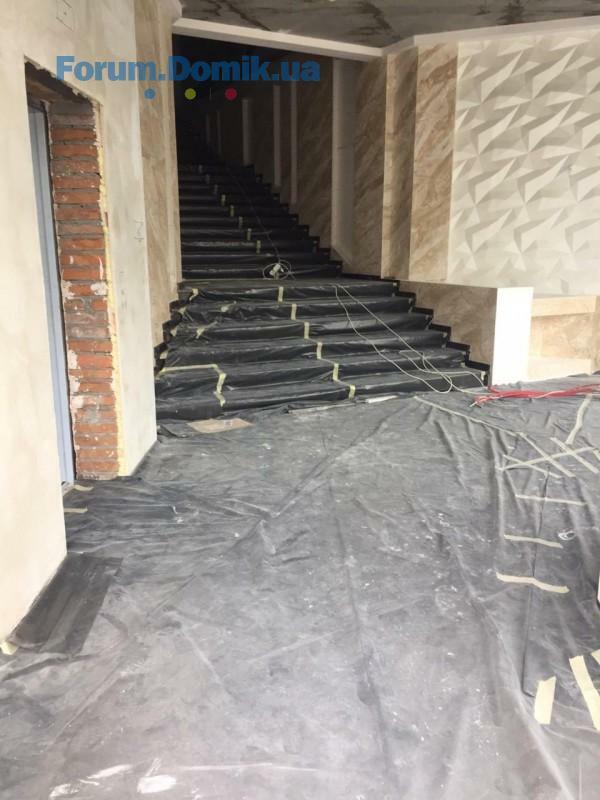

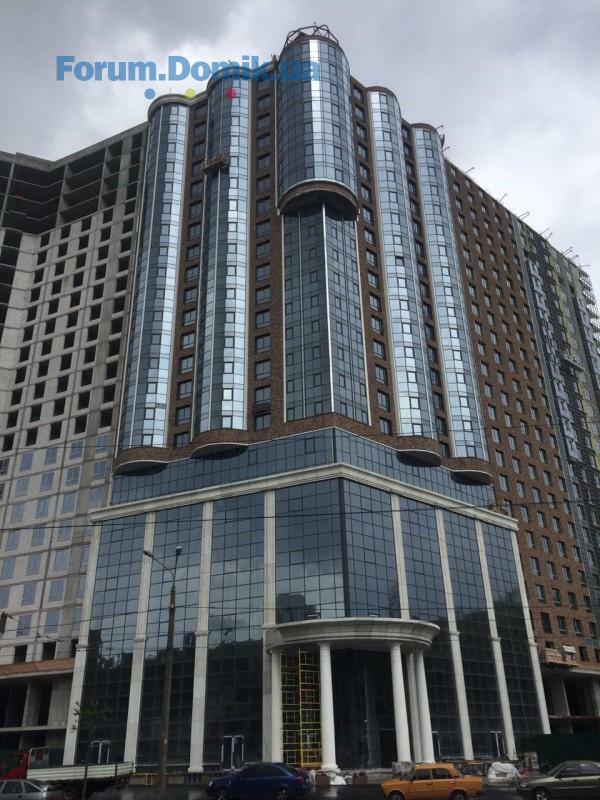

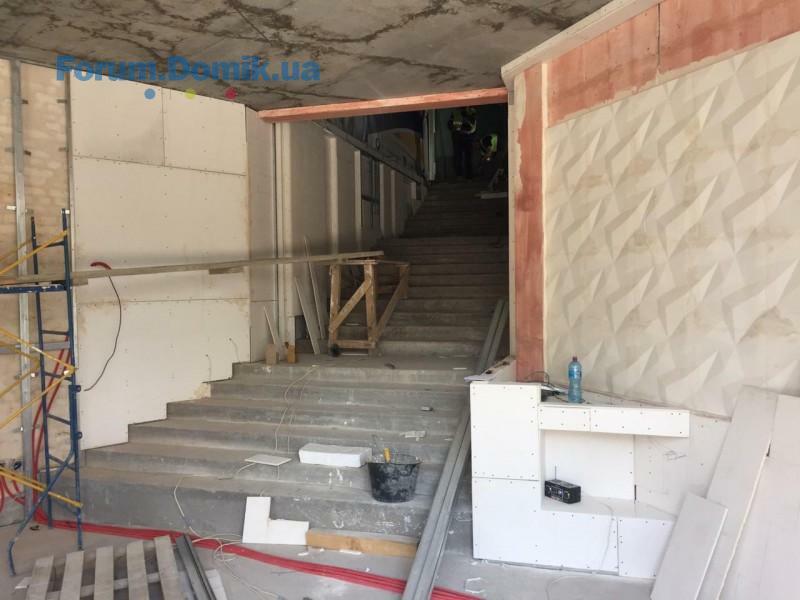

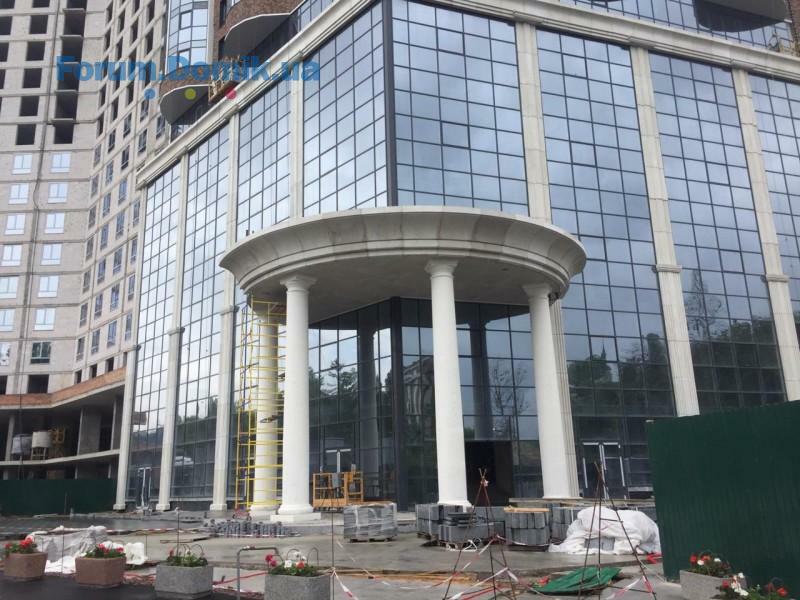

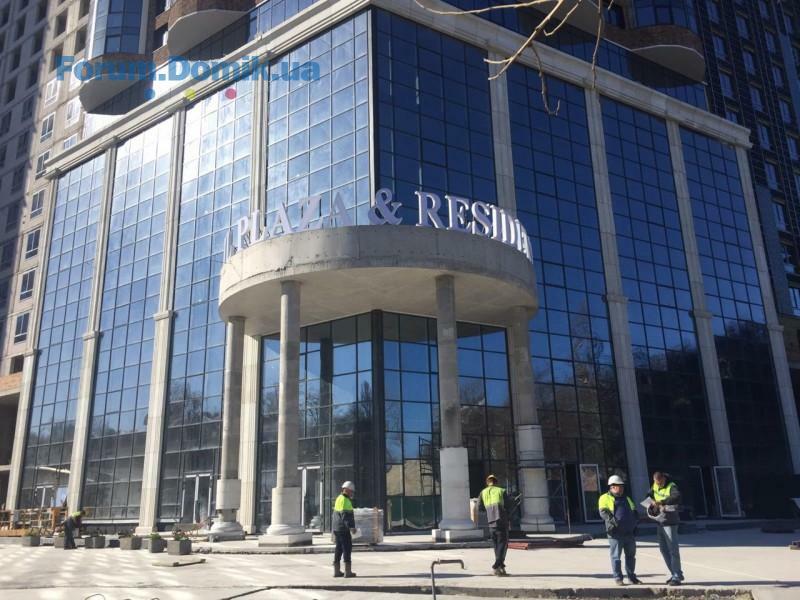

- работы по монтажу декоративного фасада;

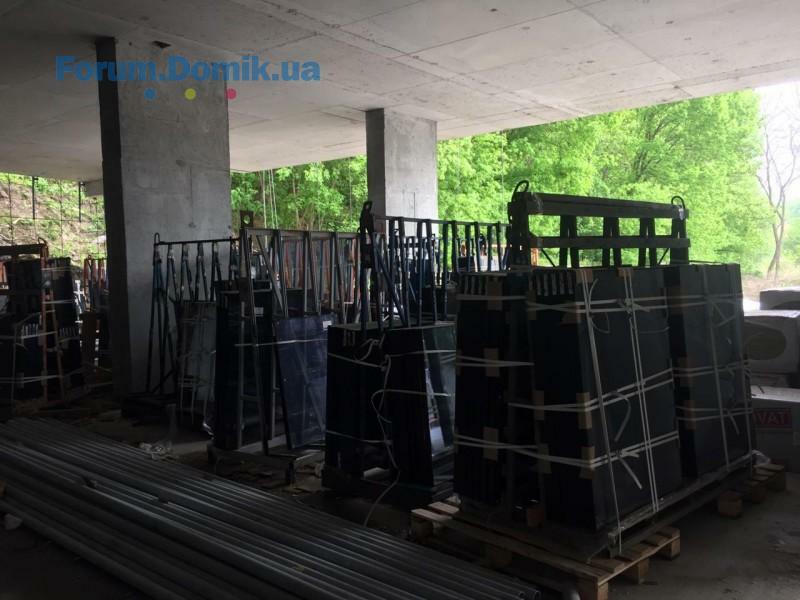

- проводятся работы по благоустройству подъездной части фасадной группы;

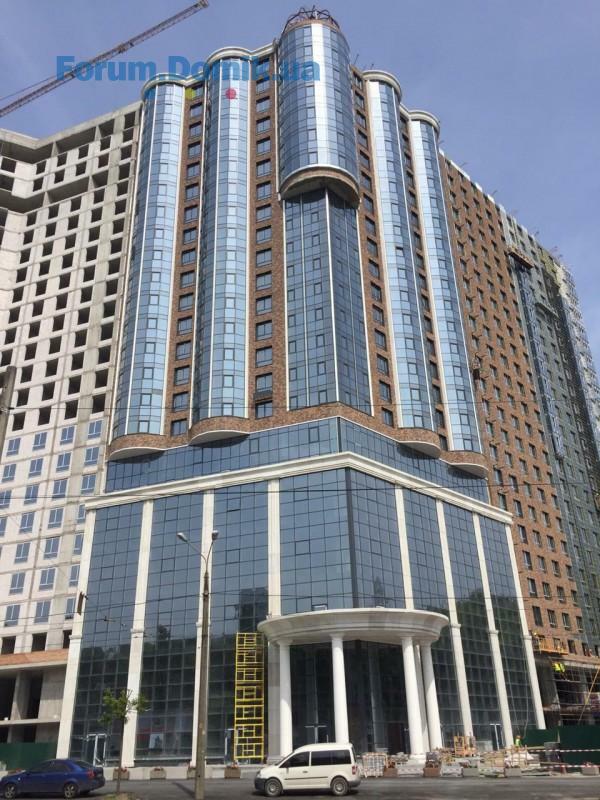

- работы по установке декоративного купола.

2-я очередь
4 секция:

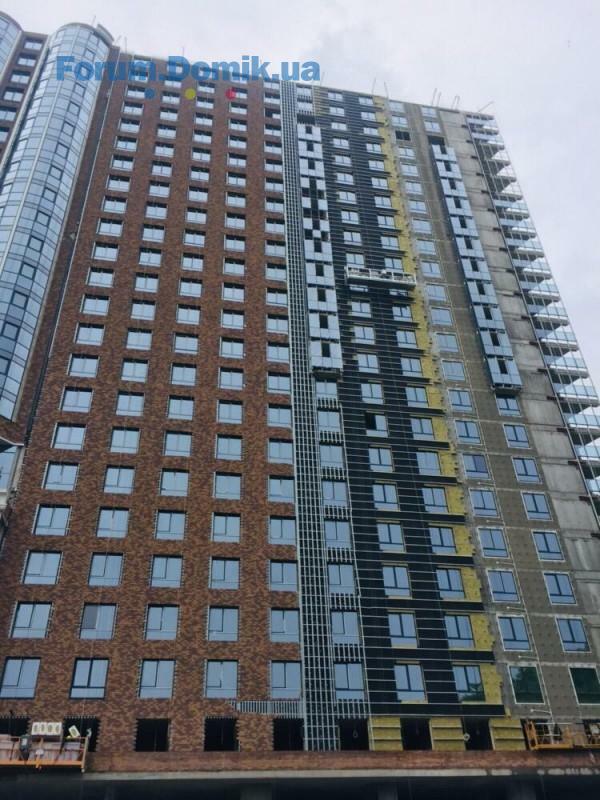

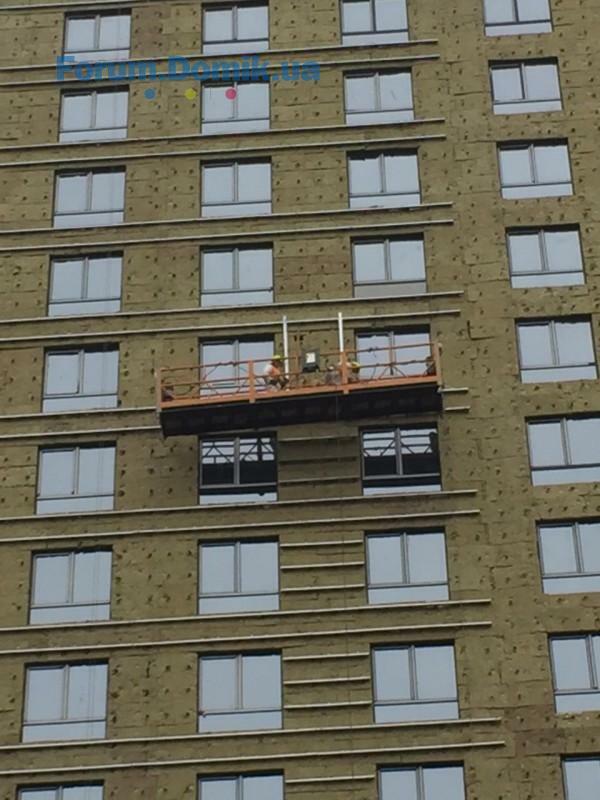

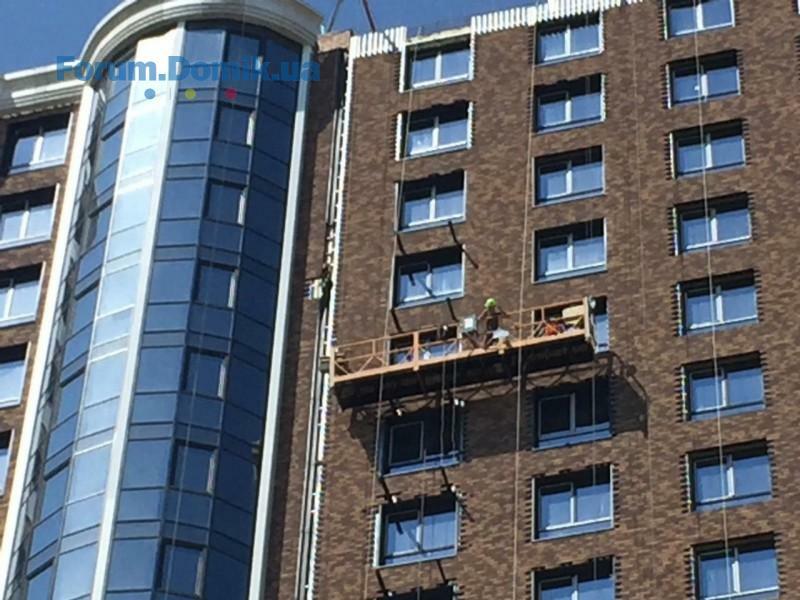

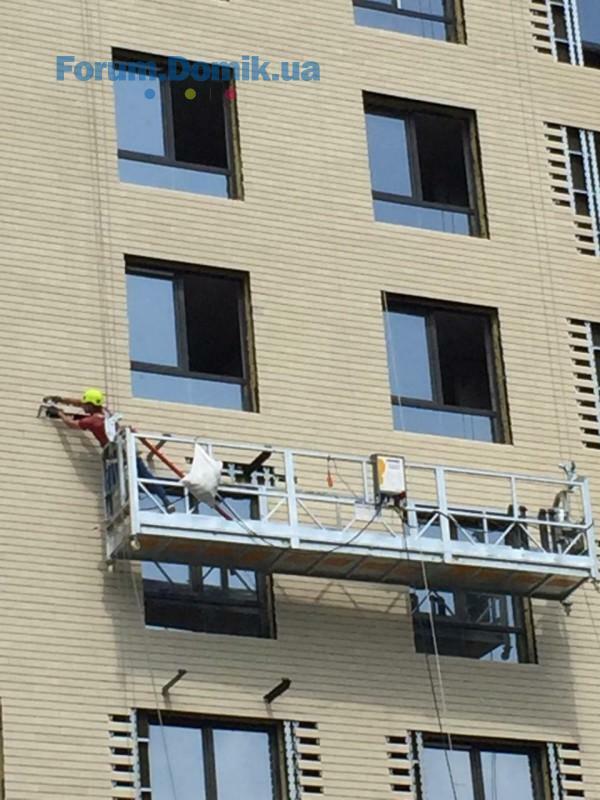

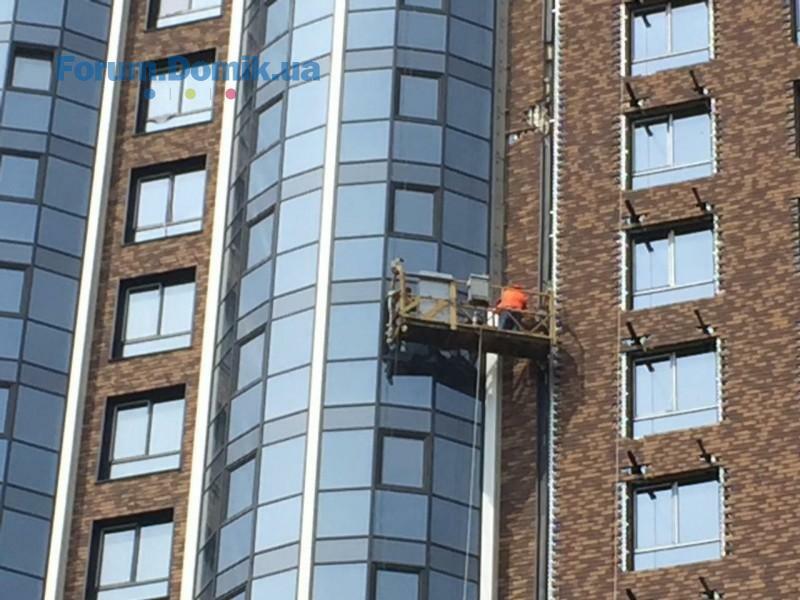

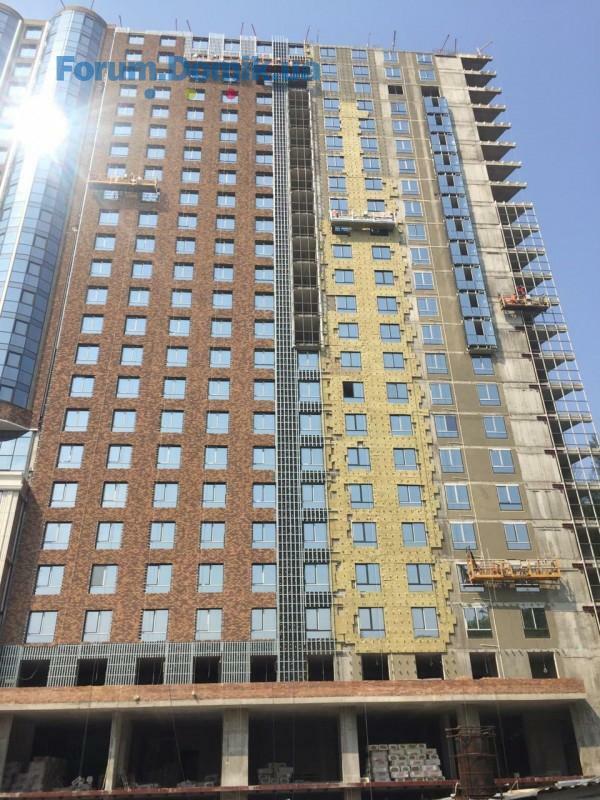

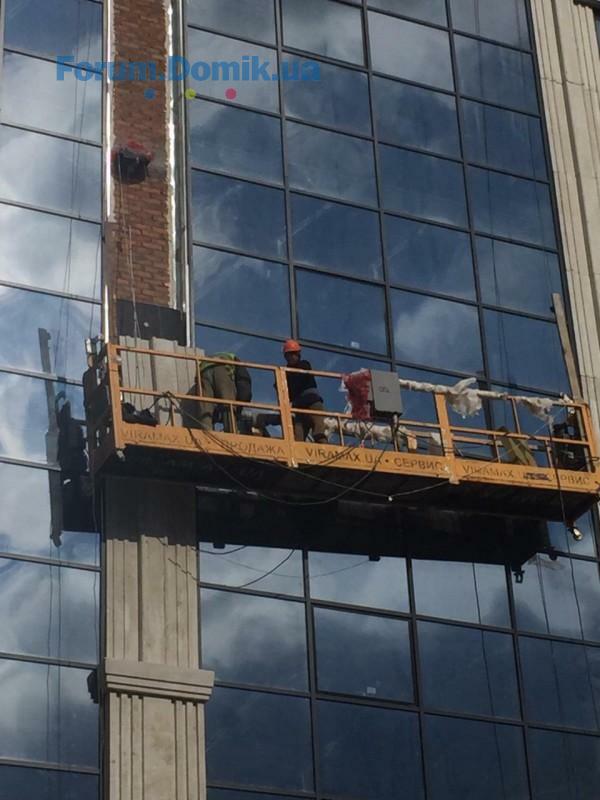

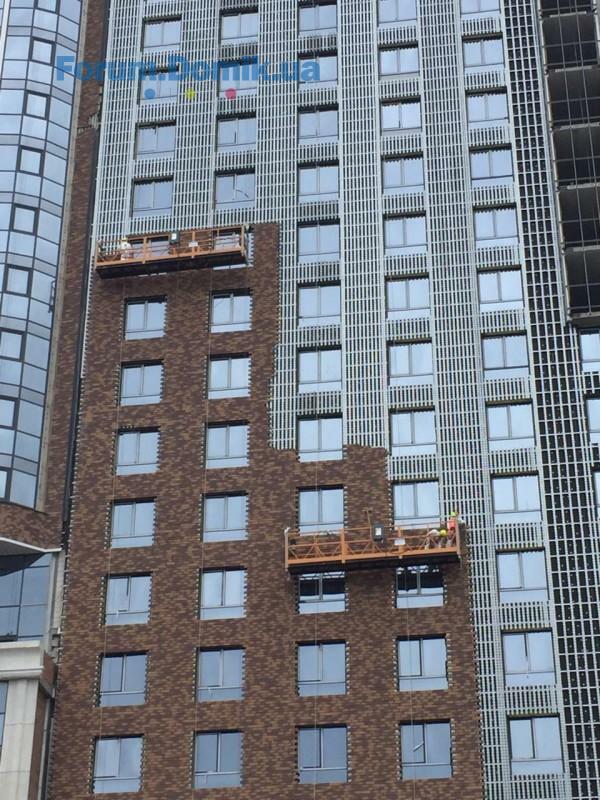

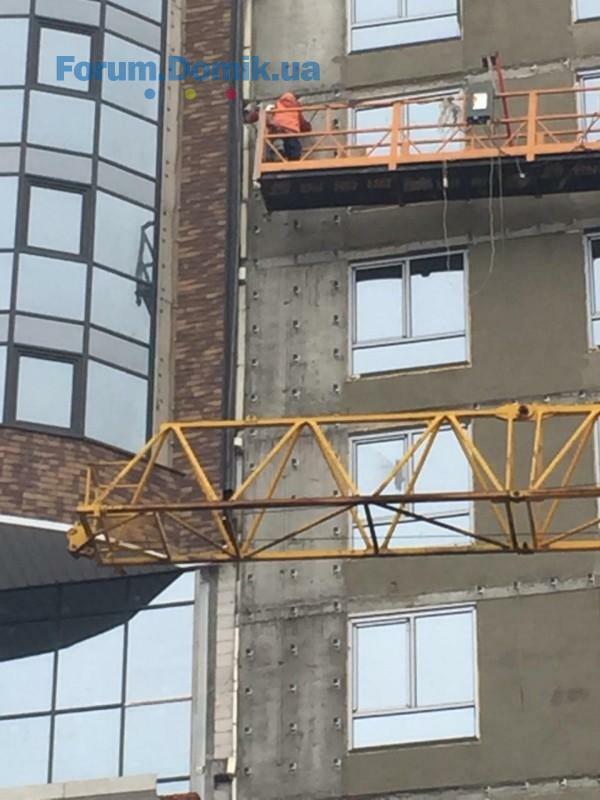

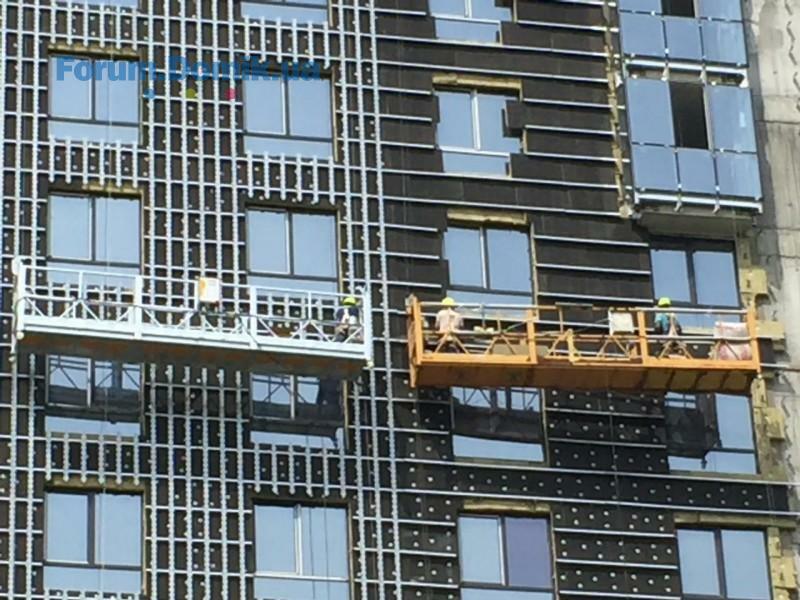

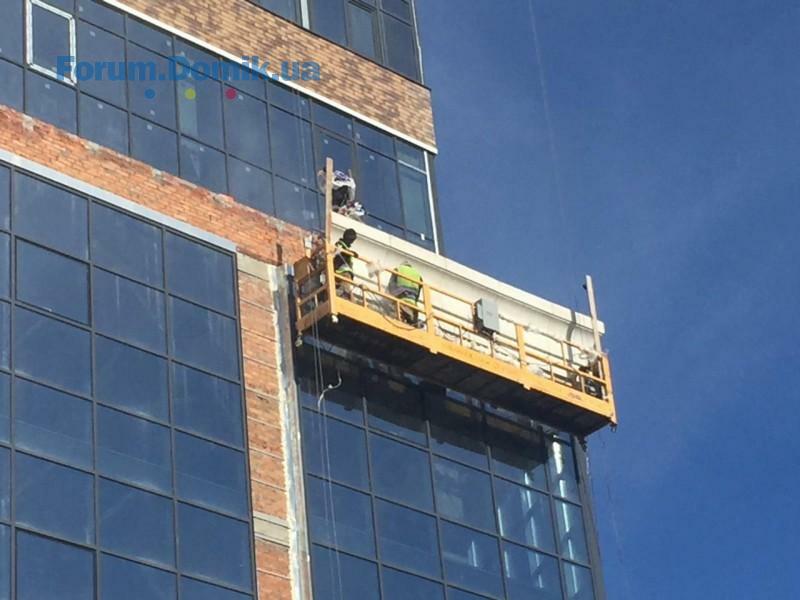

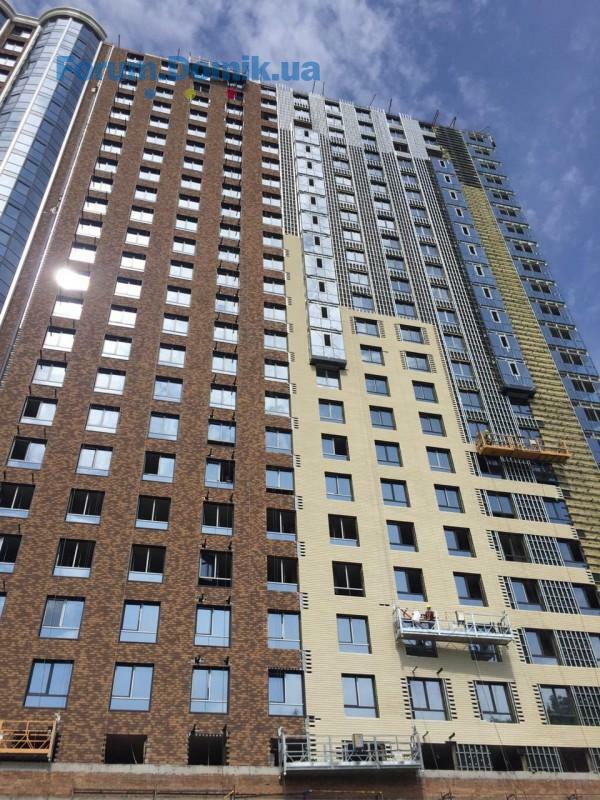

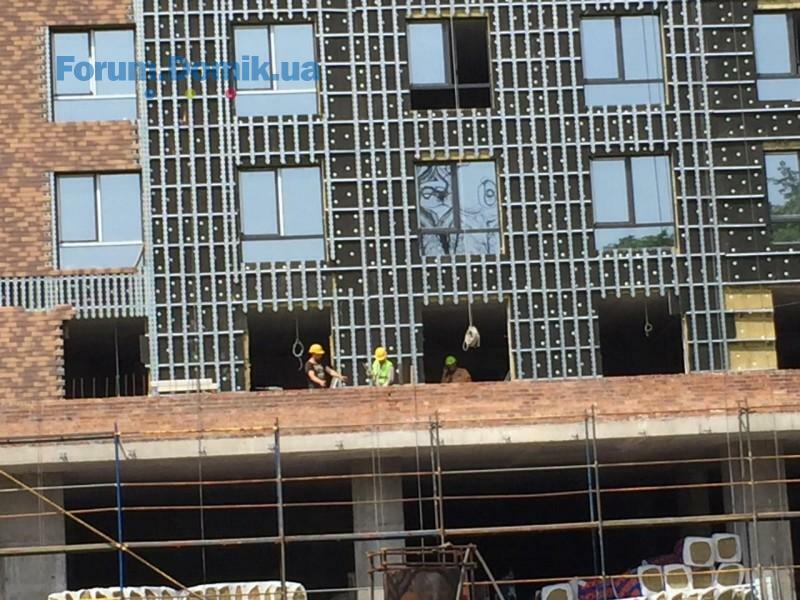

- проводятся фасадные работы;

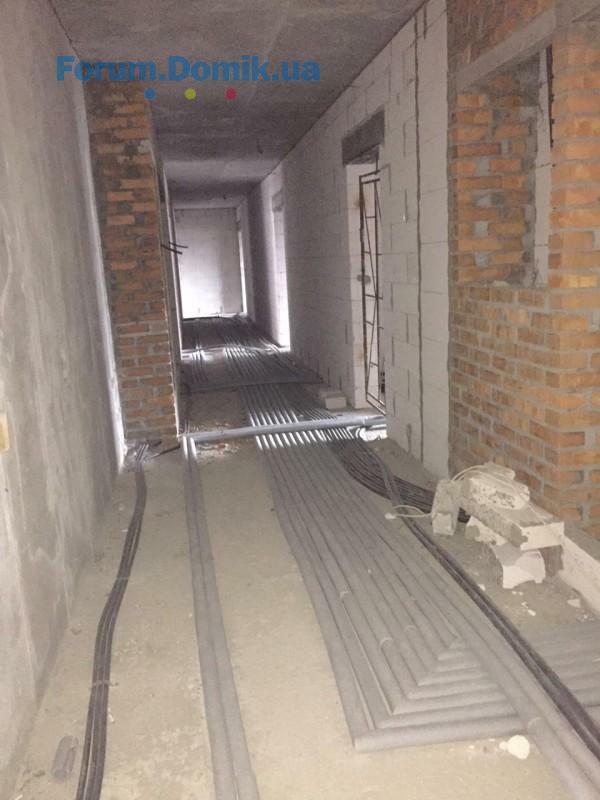

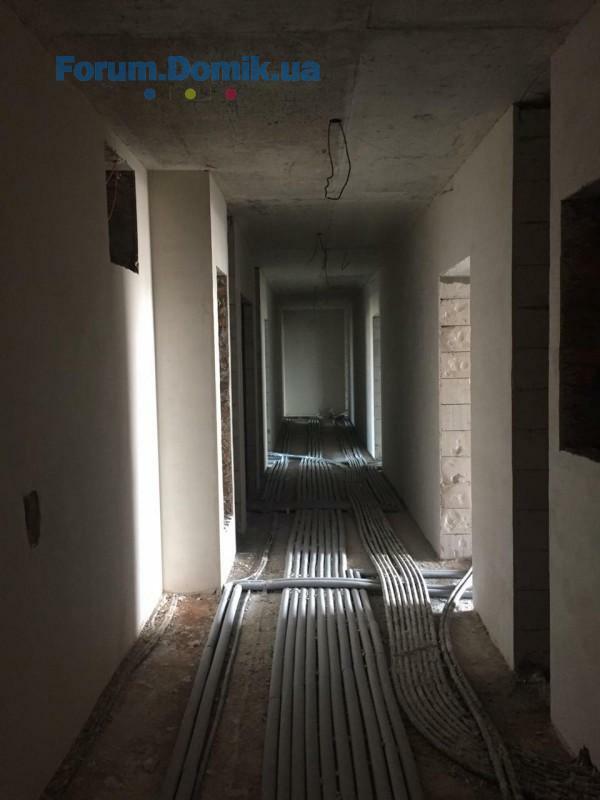

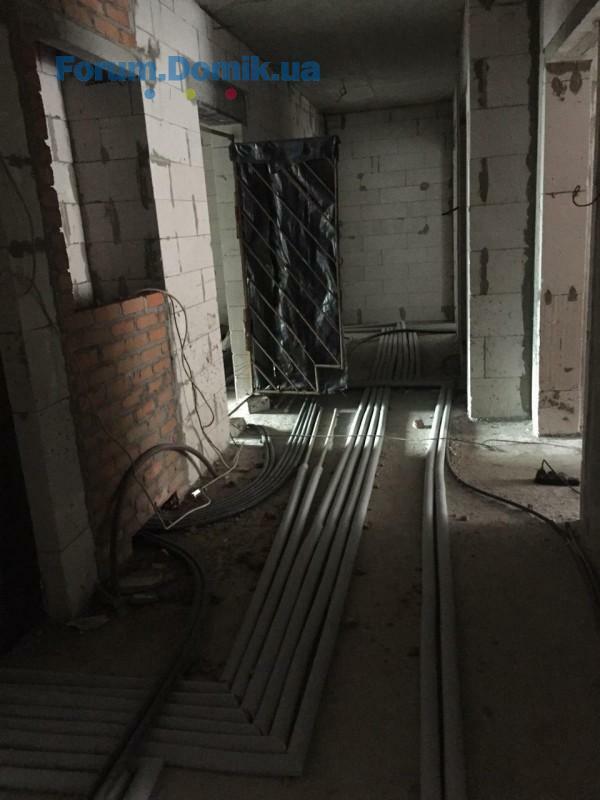

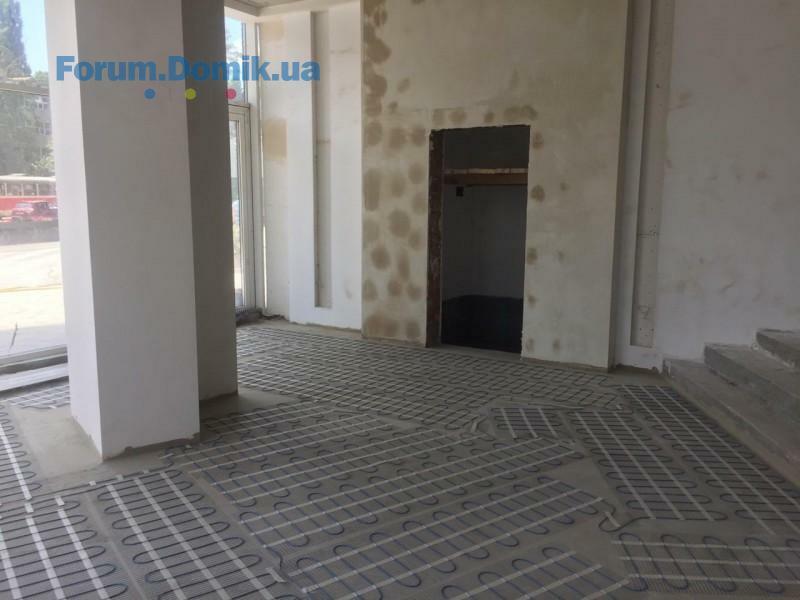

- проводятся внутренние работы по прокладке инженерных коммуникаций;

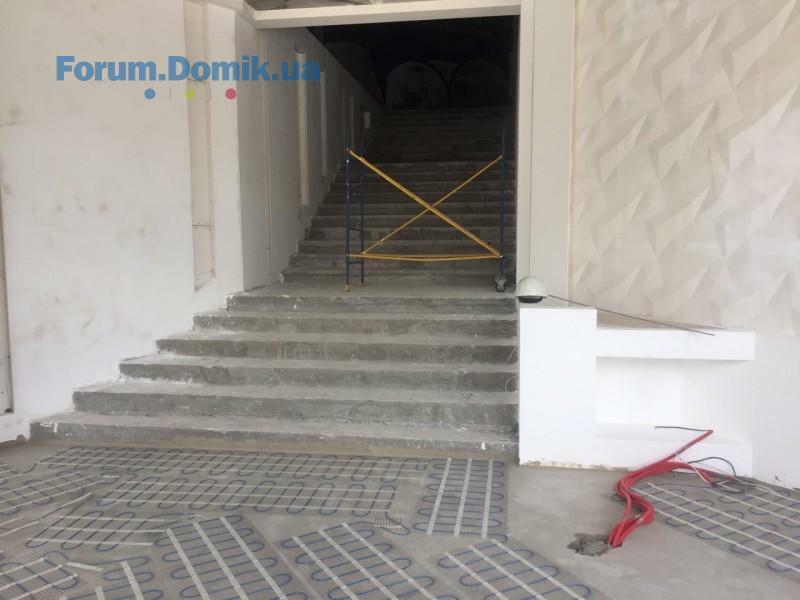

- проводятся работы по внутренней отделке МЗК (стяжка, штукатурка);

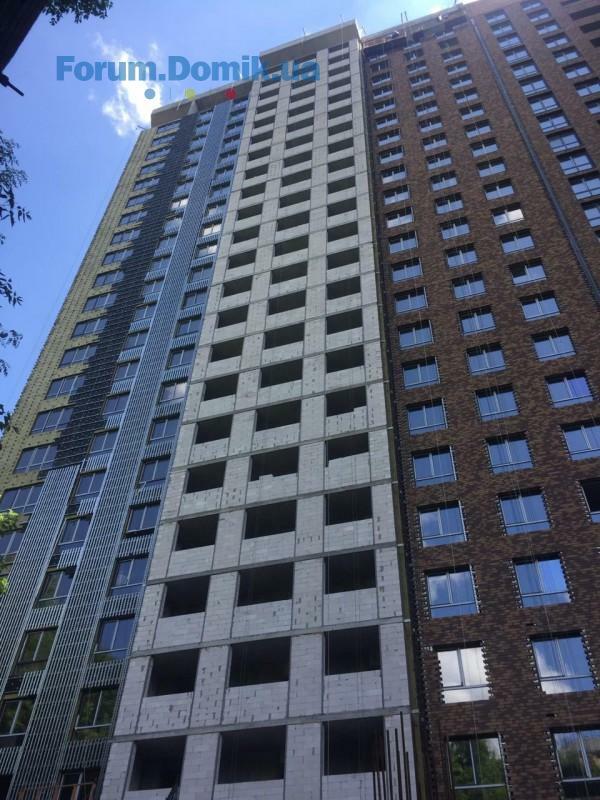

- проводятся работы по установке дверей.

3-я очередь
2 секция:

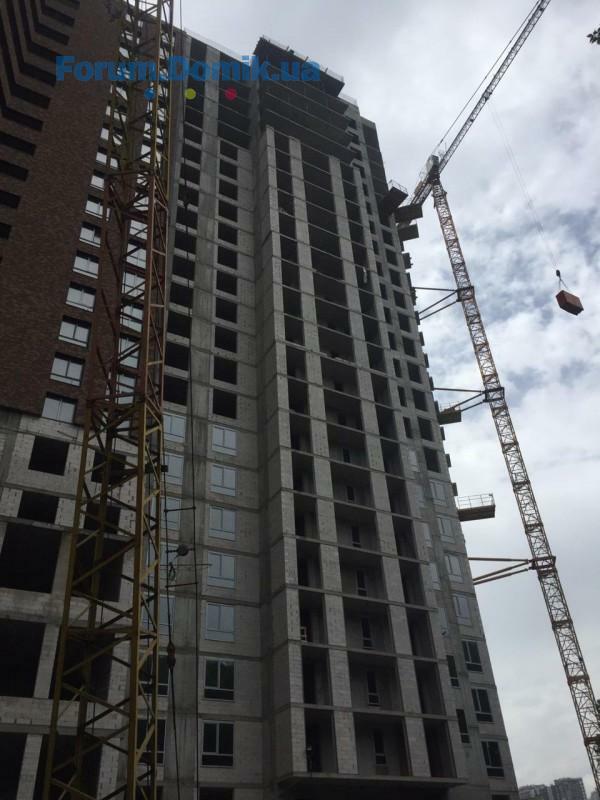

- завершены монолитные работы;
- завершены работы по установке газоблоковой кладки внешних стен;
- установлены окна с 4-го по 10-й этажи.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .101213
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
