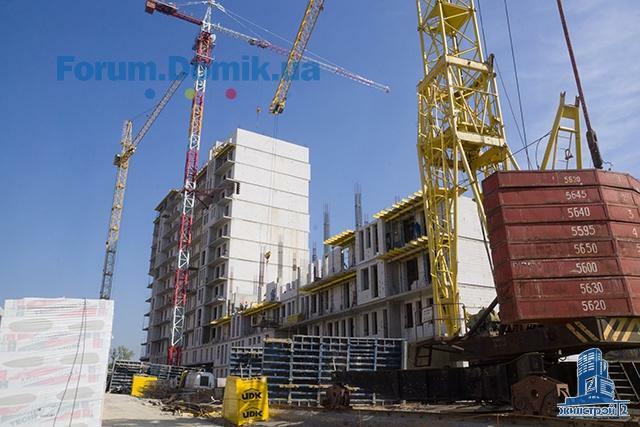

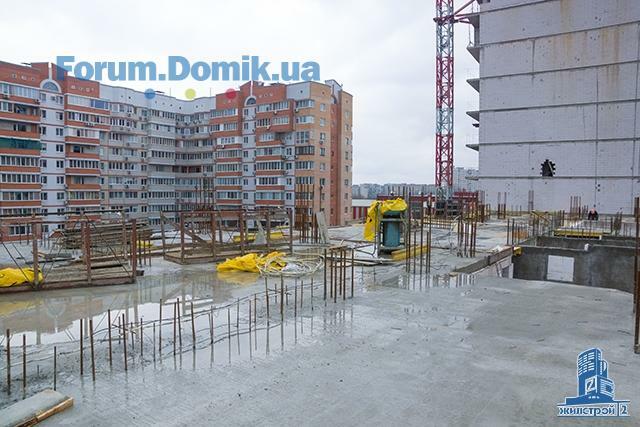

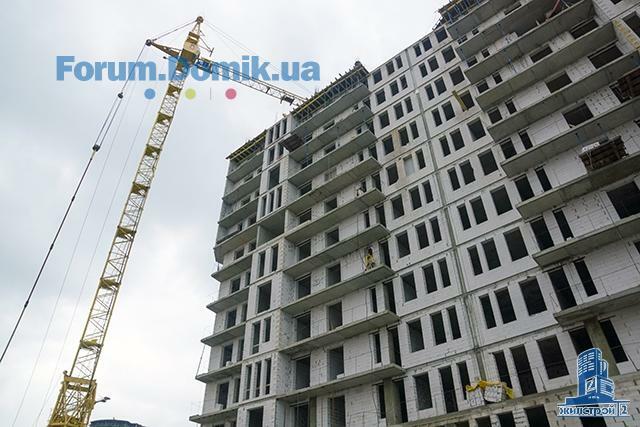

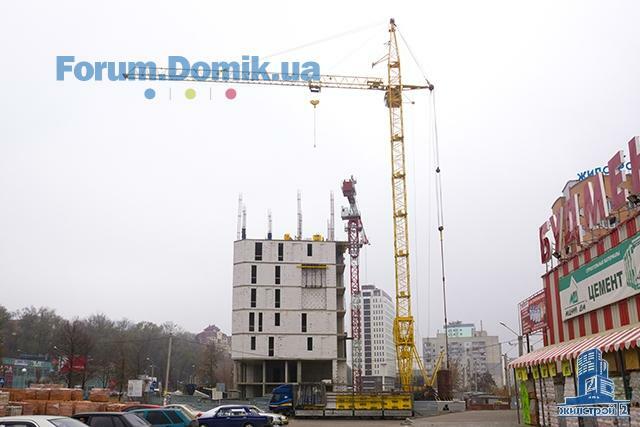

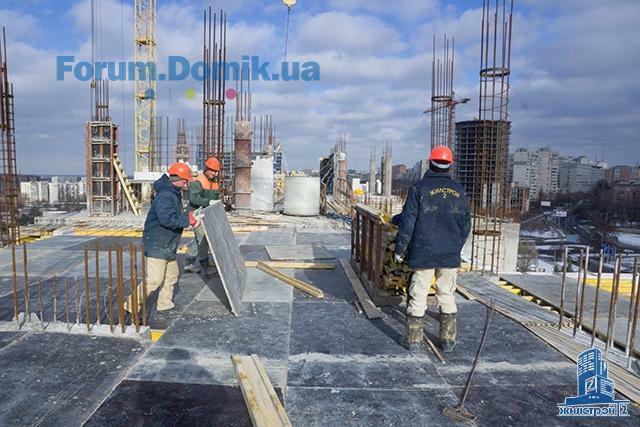

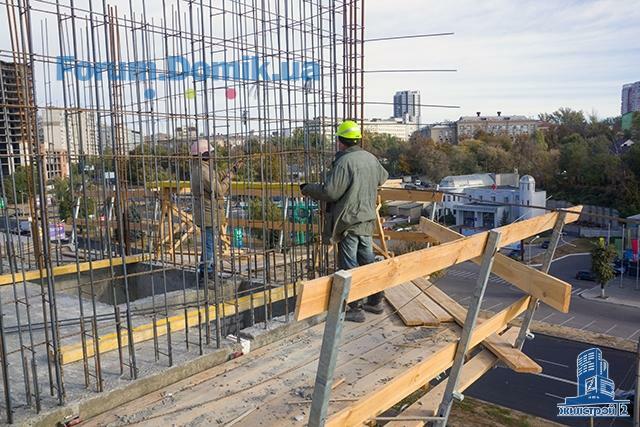

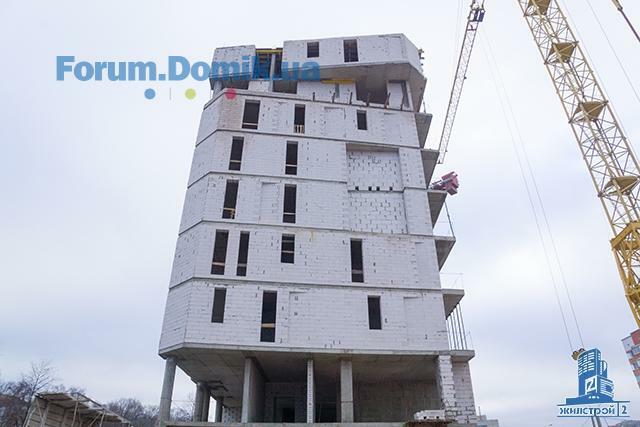

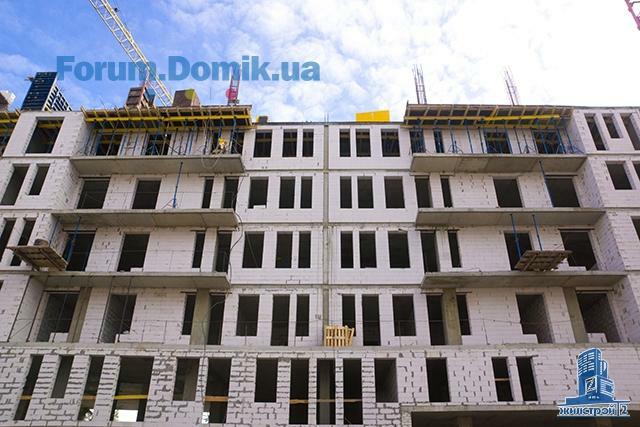

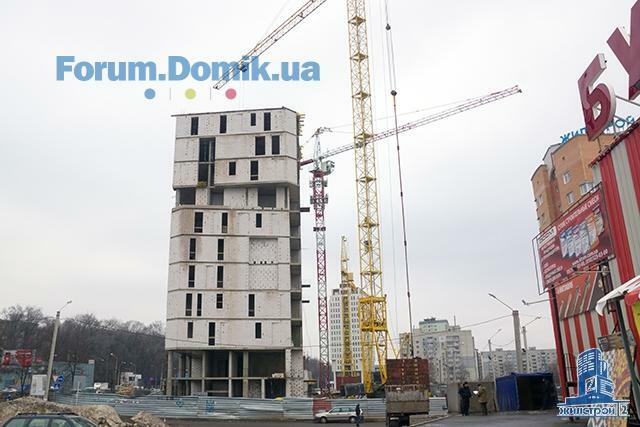

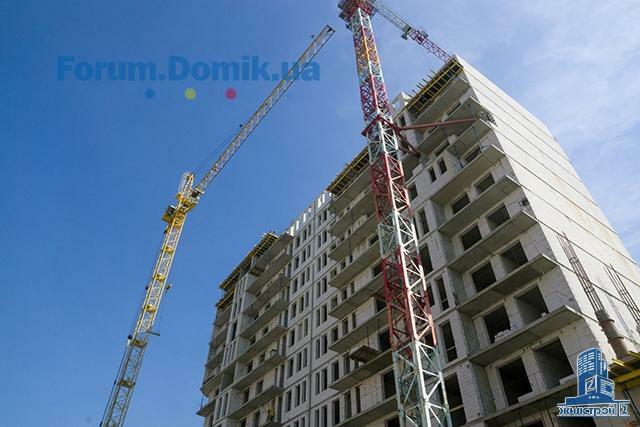

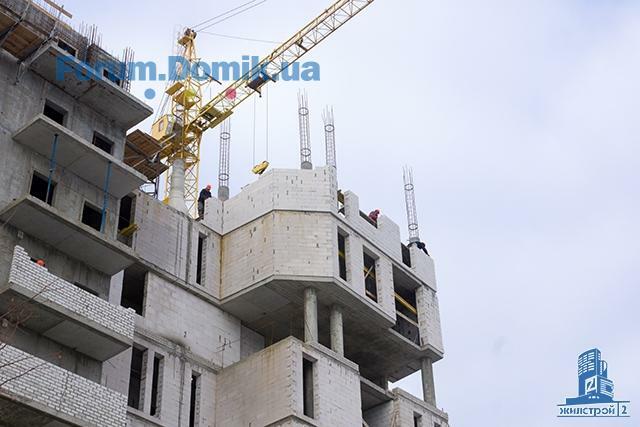

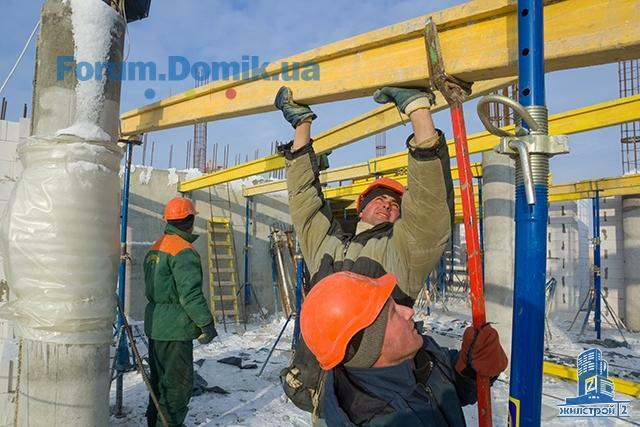

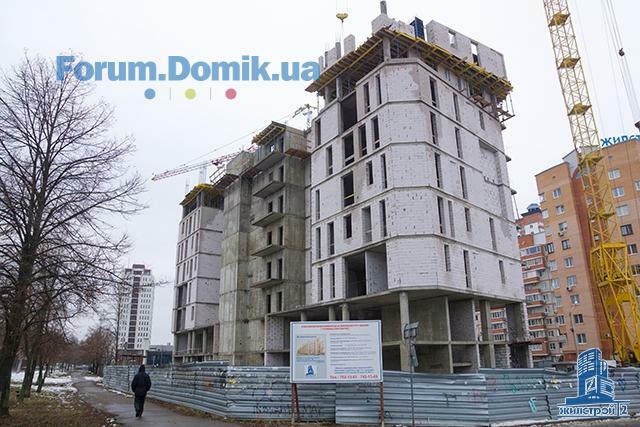

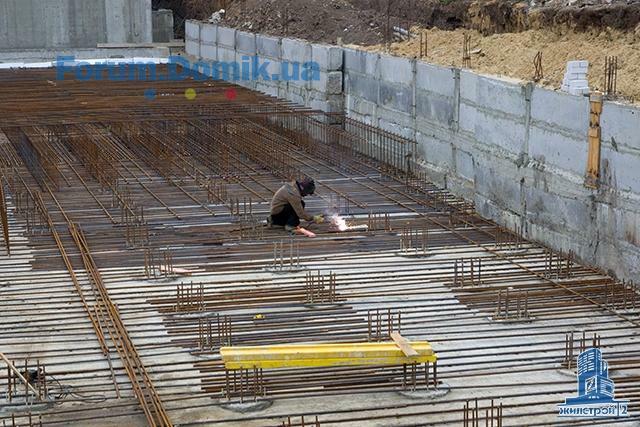

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завершили работы по устройству перекрытия над 6-м этажом.
На 7-м этаже забетонирована треть вертикальных конструкций, каменщики приступили к кладке наружных стен.

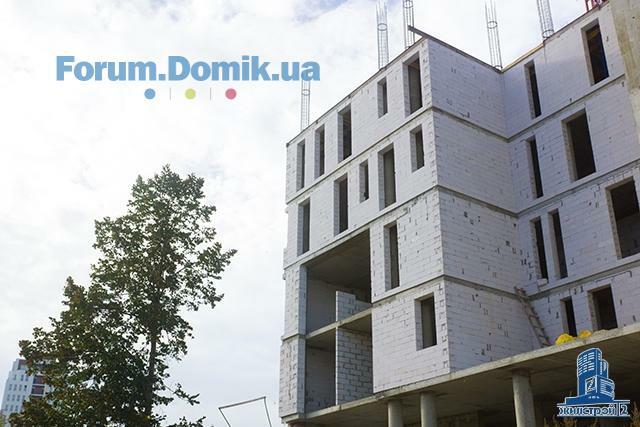

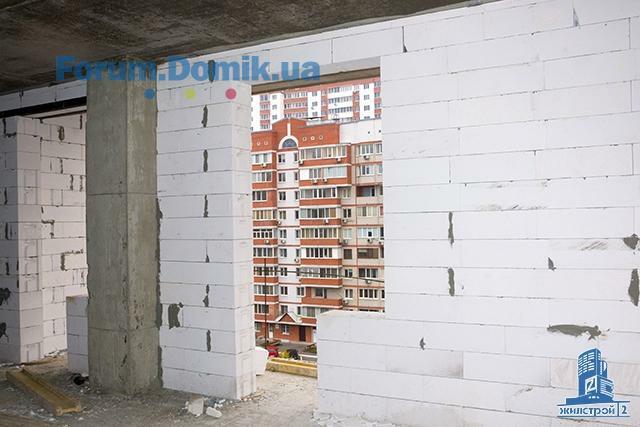

Выполнена половина объема кладки внутренних перегородок на 4-м этаже.

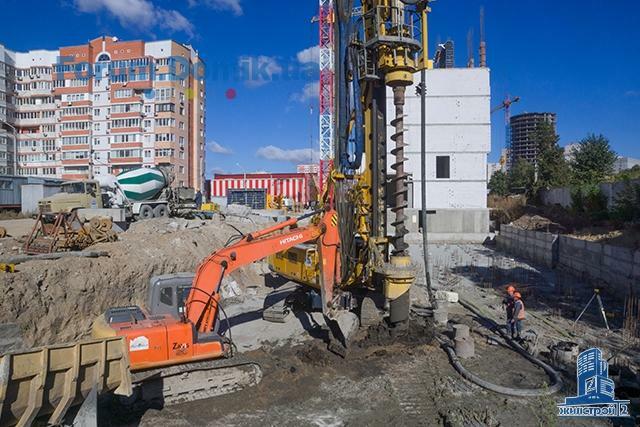

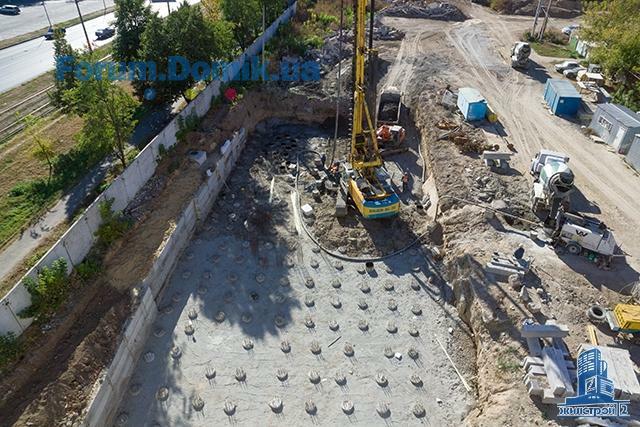

Во 2-й секции выполнены работы по устройству бетонного основания фундамента.
06 ноя 2015 22:05

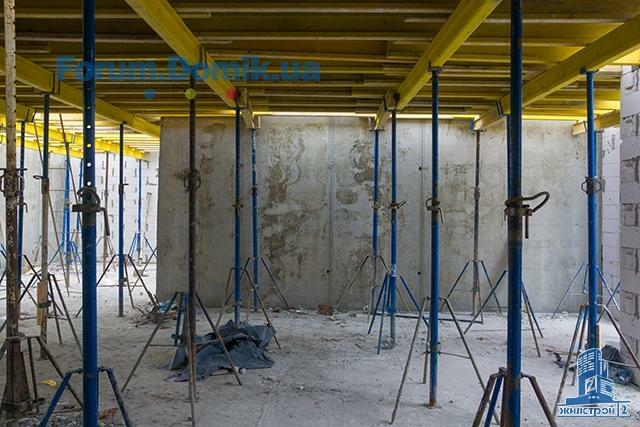

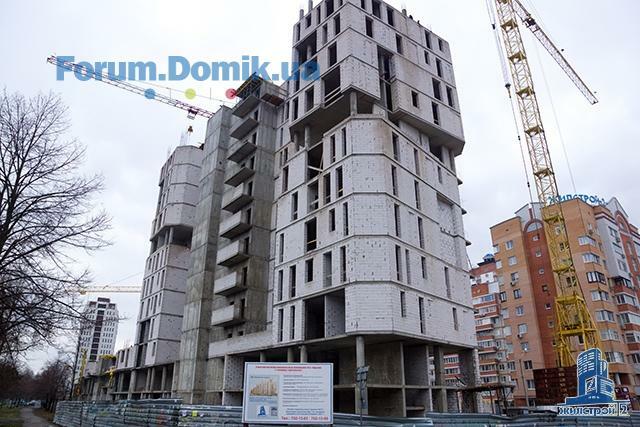

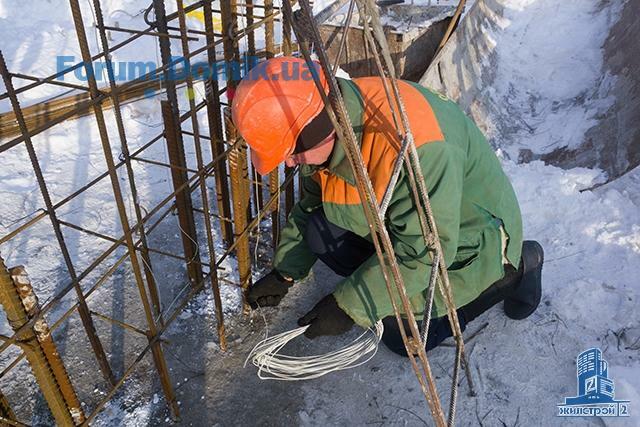

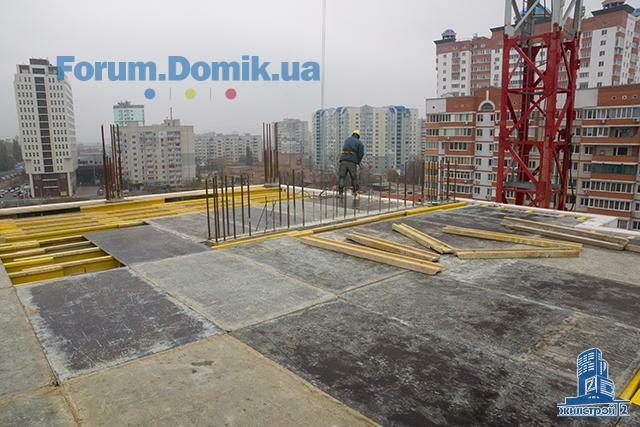

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» забетонировали вертикальные конструкции и выполнили кладку наружных стен 7-го этажа. Завершаются работы по устройству перекрытия над 7-м этажом. На 8-м этаже монтируются каркасы колонн. На 3-м этаже начат монтаж вентиляционных каналов.

Завершается кладка внутренних перегородок на 4-м этаже, начаты работы на 5-м этаже.

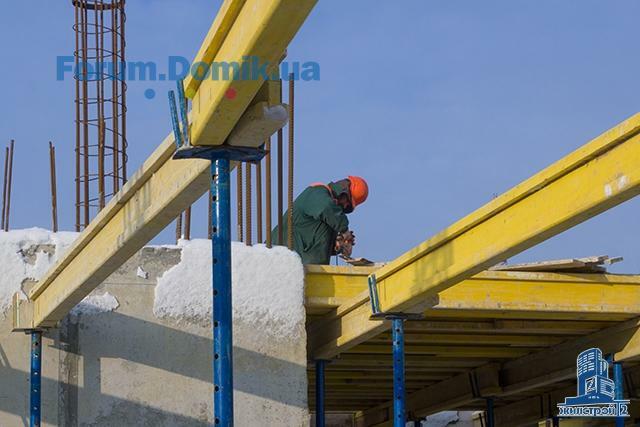

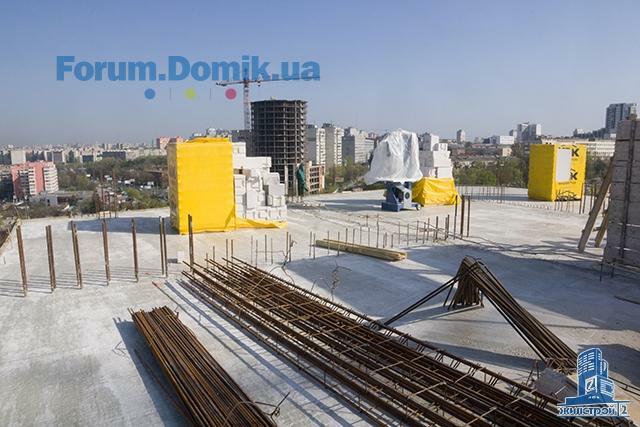

Во 2-й секции выполнена половина объема работ по армированию фундаментной плиты, ее бетонирование запланировано на середину ноября.

Ввод в эксплуатацию 1-й секции запланирован на III квартал 2017 года.
06 ноя 2015 22:05
13 ноя 2015 23:12

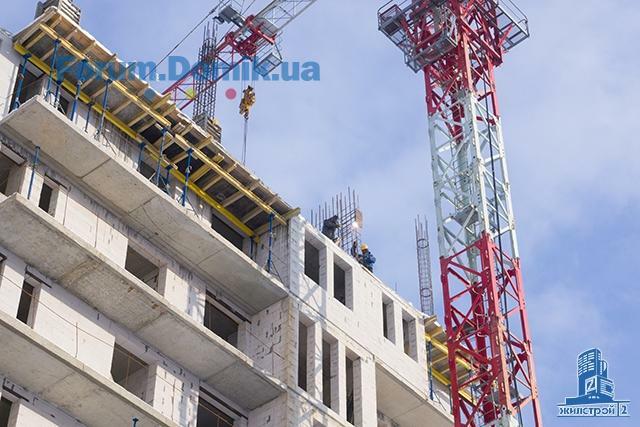

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завершили работы по по устройству перекрытия над 7-м этажом. На 8-м этаже забетонировано более половины вертикальных конструкций, выполнена треть объема кладки наружных стен. На 4-м этаже производится монтаж вентиляционных каналов.

Каменщики выполняют кладку внутренних перегородок на 5-м этаже.

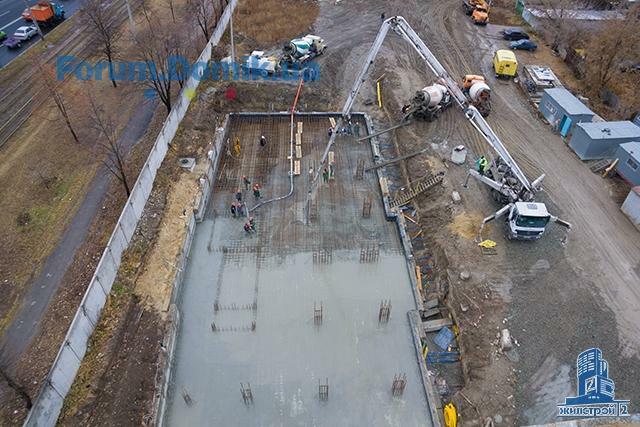

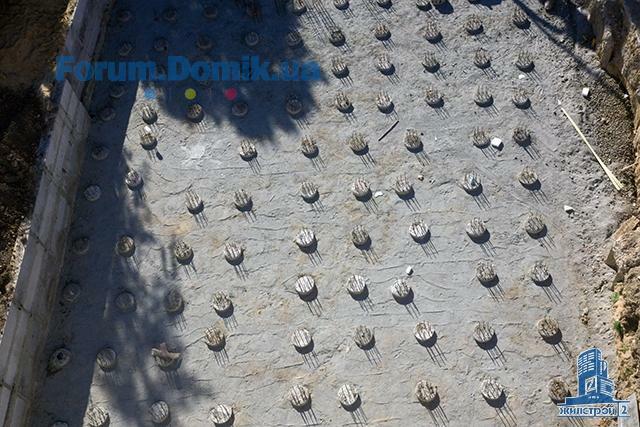

Во 2-й секции сегодня забетонирована фундаментная плита толщиной 900 мм. В процессе непрерывной заливки было использовано 750 кубометров бетона.
13 ноя 2015 23:13

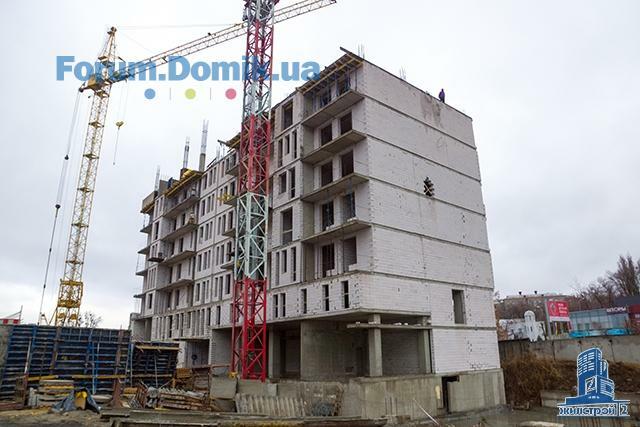

08 дек 2015 21:43

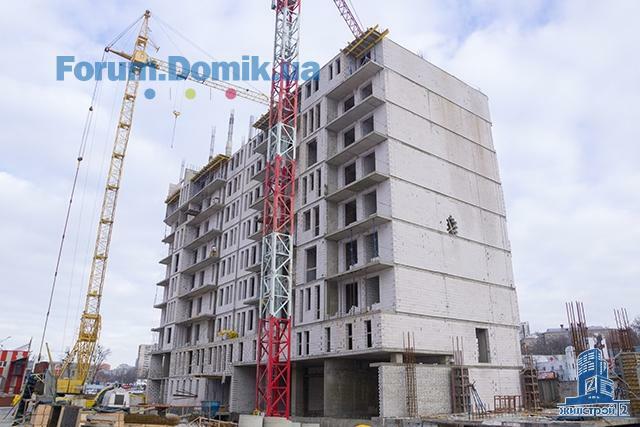

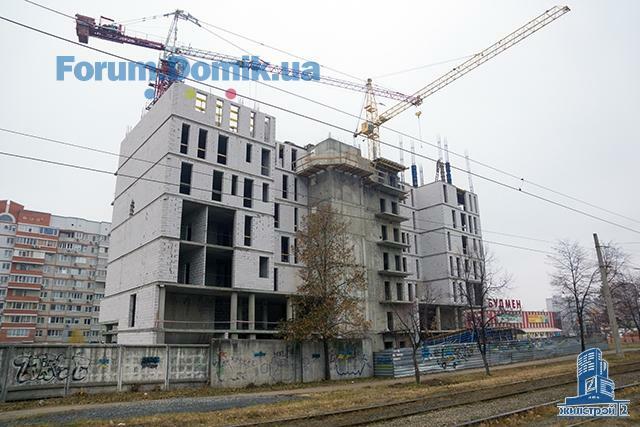

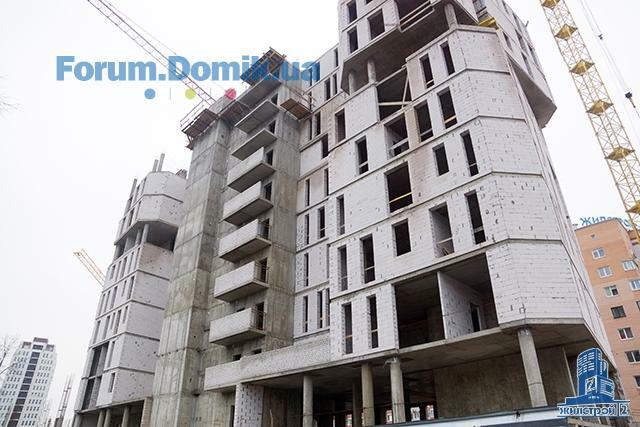

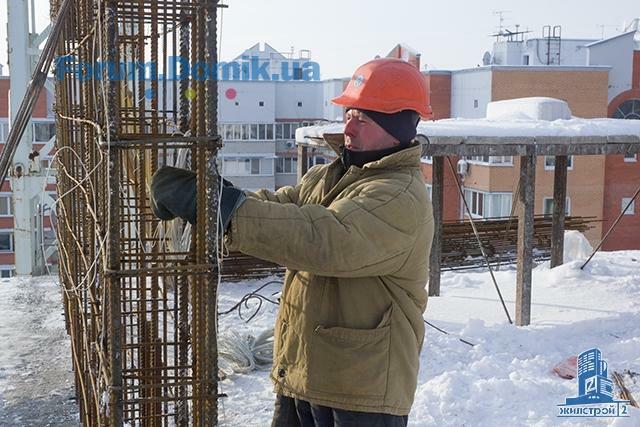

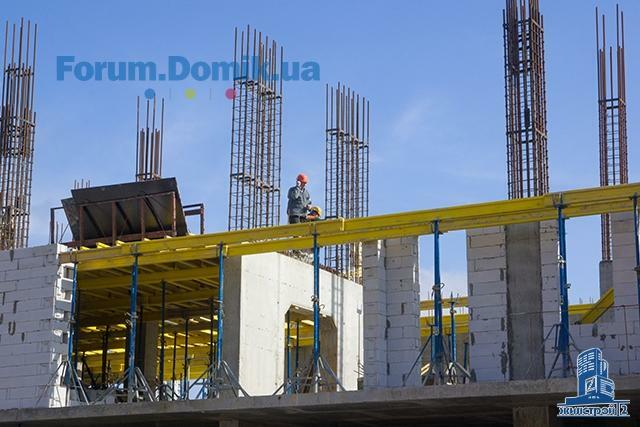

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» забетонировали две трети вертикальных конструкций 10-го этажа, каменщики продолжают кладку наружных стен.

В конце этой недели завершается кладка перегородок на 6-м этаже.

Во 2-й секции бетонируются наружные монолитные стены и вертикальные конструкции. Начаты работы по устройству перекрытия между подвальным и 1-м этажами.

Ввод в эксплуатацию 1-й секции запланирован на III квартал 2017 года.

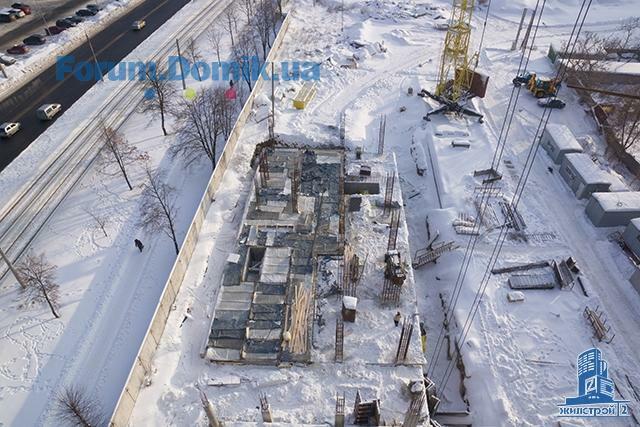

15 дек 2015 21:26
Очень хочу квартиру в этом районе.
25 дек 2015 18:33

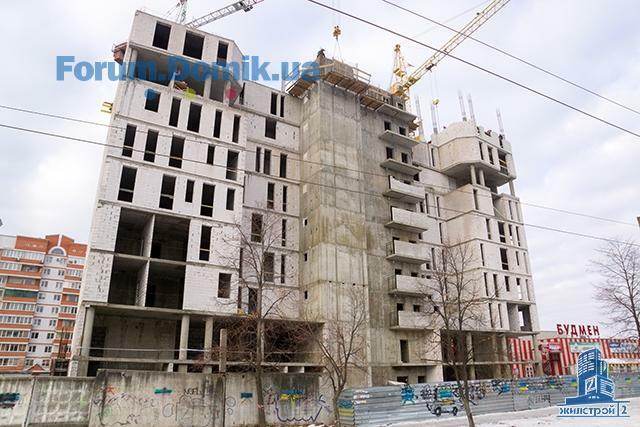

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» забетонировали вертикальные конструкции и выполнили кладку наружных стен 9-го этажа. Завершаются работы по устройству перекрытия над 9-м этажом.

На 10-м этаже начинаются работы по устройству колонн.
Каменщики выполнят кладку внутренних перегородок на 8-м этаже.

Во 2-й секции забетонированы вертикальные конструкции, завершается заливка бетоном наружных монолитных стен. Продолжаются работы по устройству перекрытия между подвальным и 1-м этажами.
18 янв 2016 21:33

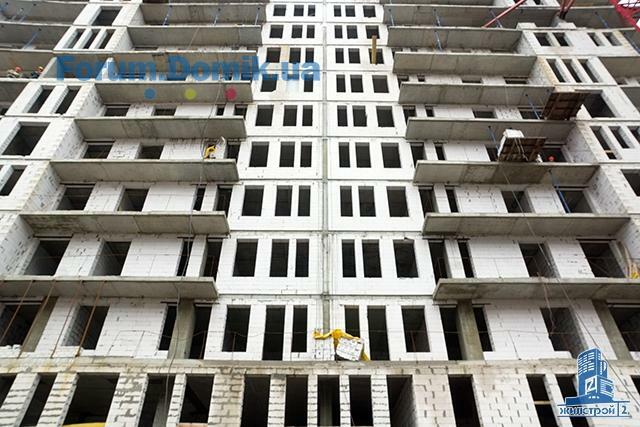

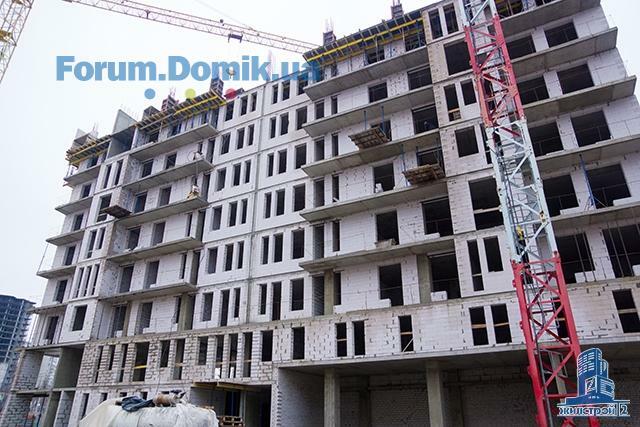

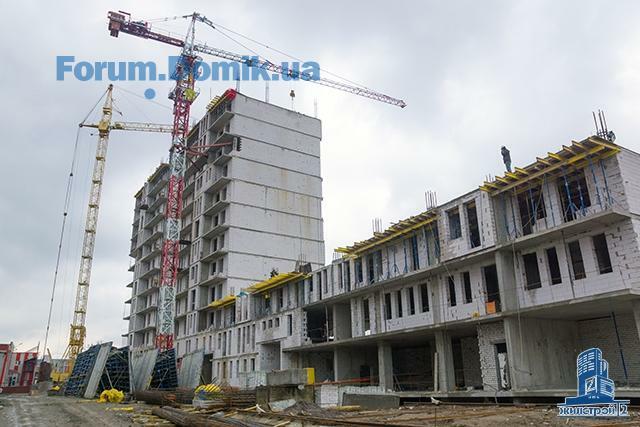

В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завершили работы по устройству перекрытия над 9-м этажом. На 10-м этаже забетонирована половина вертикальных конструкций, выполнена треть объема кладки наружных стен.

В понедельник завершается кладка внутренних перегородок на 8-м этаже, начинается монтаж опалубки первой части перекрытия над 10-м этажом.

Во 2-й секции во вторник завершаются работы по устройству перекрытия над подвалом. На 1-м этаже начато бетонирование колонн.
26 янв 2016 21:24
В 1-й секции монтажники УНР-427 ОДО «Жилстрой-2» завтра завершают бетонирование вертикальных конструкций 10-го этажа. Также на 10-м этаже ведется кладка наружных стен. Производится армирование опалубки первой части перекрытия над 10-м этажом, её бетонирование запланировано на пятницу.

Завершена кладка внутренних перегородок на 8-м этаже, начаты кладочные работы на 9-м этаже.

Во 2-й секции выполнены работы по устройству перекрытия над подвалом. На 1-м этаже бетонируются вертикальные конструкции, начинается кладка наружных стен. Кладка внутренних стен и перегородок ведется в подвальном этаже.
26 янв 2016 21:24
11 фев 2016 22:19

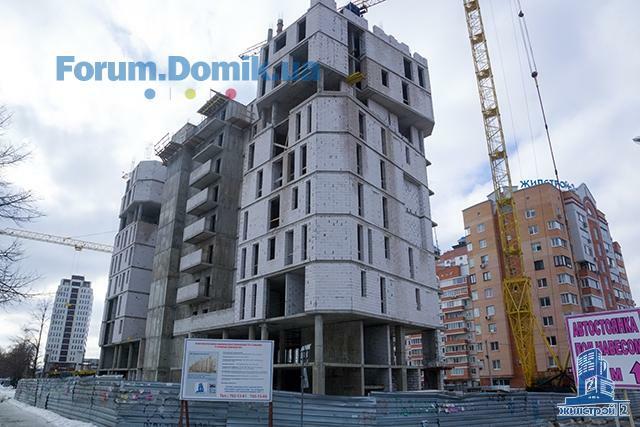

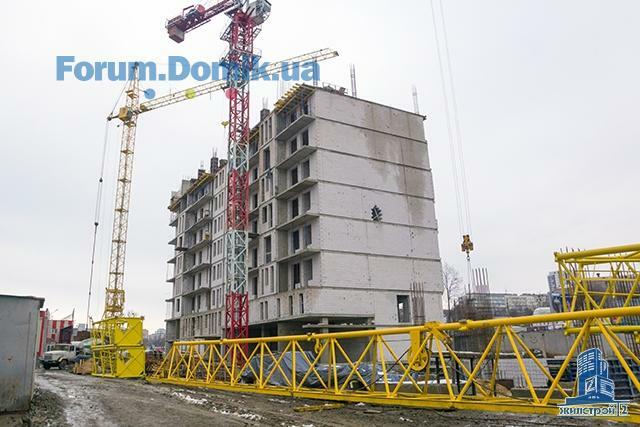

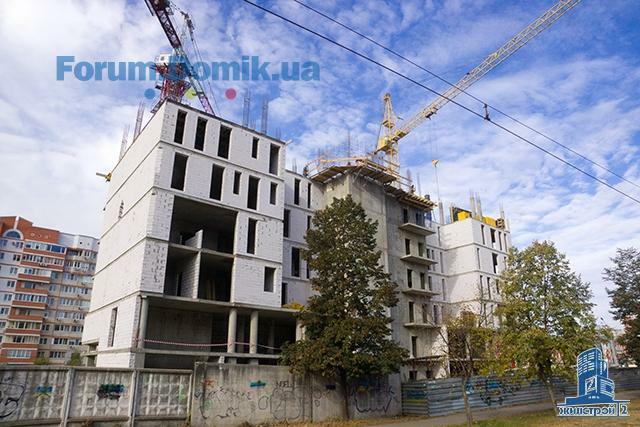

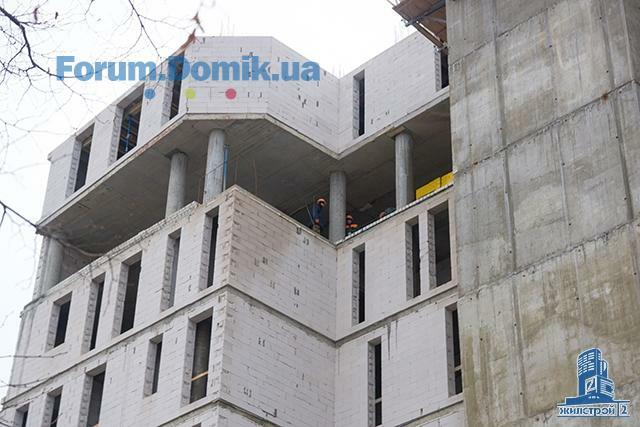

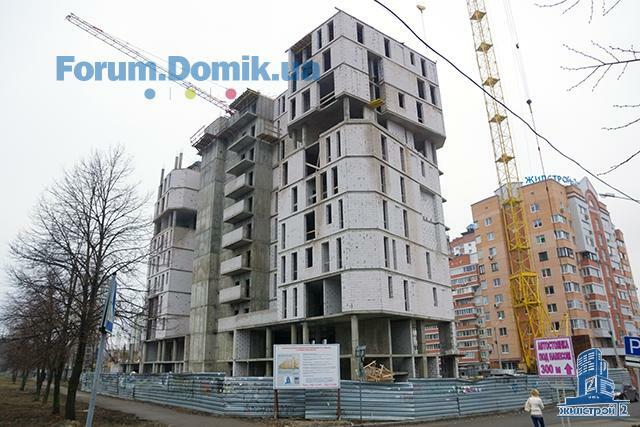

В 1-й секции строители УНР-427 ОДО «Жилстрой-2» забетонировали вертикальные конструкции и выполнили кладку наружных стен 10-го этажа. В понедельник завершаются работы по устройству перекрытия над 10-м этажом.

На 11-м этаже бетонируются вертикальные конструкции, начата кладка наружных стен. Завершена кладка внутренних перегородок на 9-м этаже.

Во 2-й секции на 1-м этаже забетонированы вертикальные конструкции, выполняются работы по устройству перекрытия над 1-м этажом. В подвальном этаже продолжается кладка внутренних стен и перегородок.
24 фев 2016 20:17

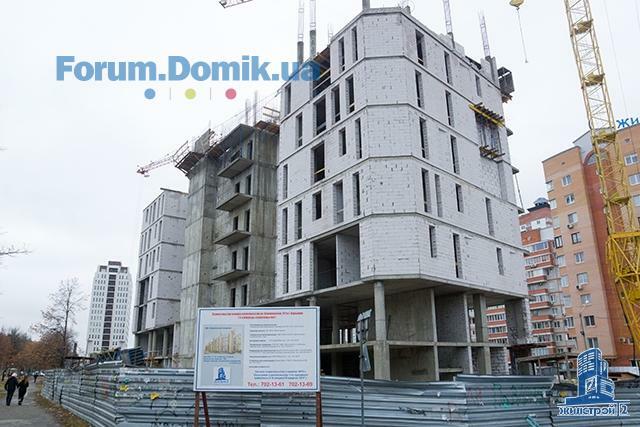

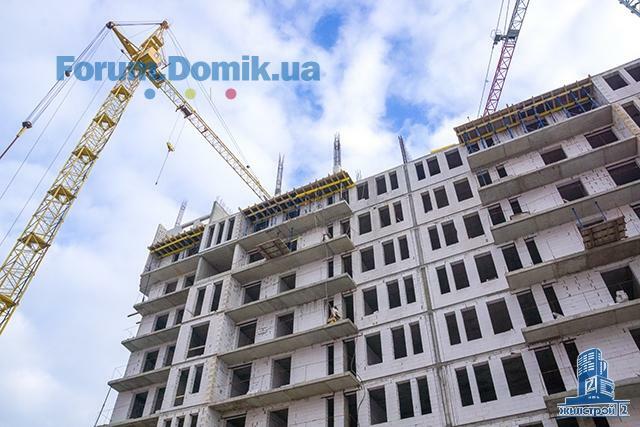

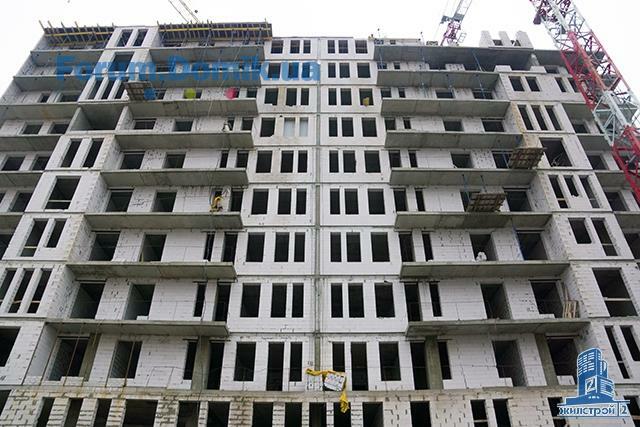

В 1-й секции строители УНР-427 ОДО «Жилстрой-2» полностью выполнили работы по устройству перекрытия над 10-м этажом. На 11-м этаже забетонированы вертикальные конструкции, завершается кладка наружных стен. В пятницу планируется залить бетоном половину перекрытия над 11-м этажом. Кладка внутренних перегородок выполнена на 2-9-м этажах, в понедельник начнутся работы на 10-м этаже.

Во 2-й секции на 2-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен. Выполняются работы по устройству перекрытия над 2-м этажом. Завершена кладка внутренних стен и перегородок в подвальном этаже.

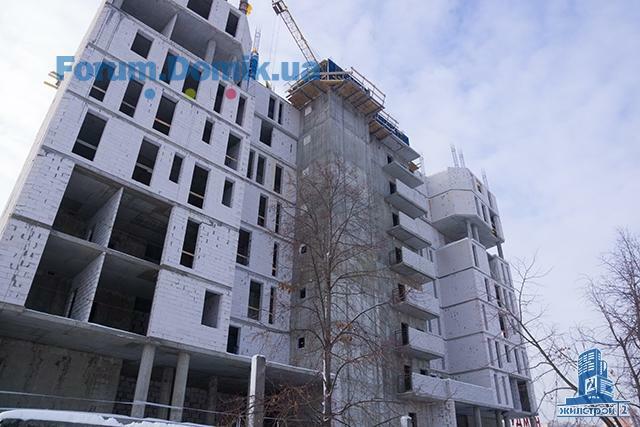

11 март 2016 19:05

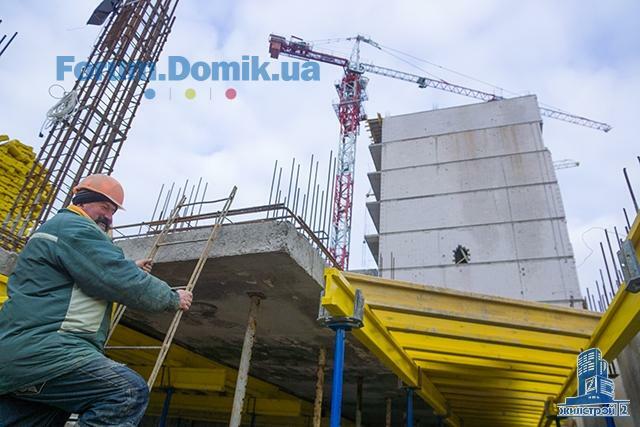

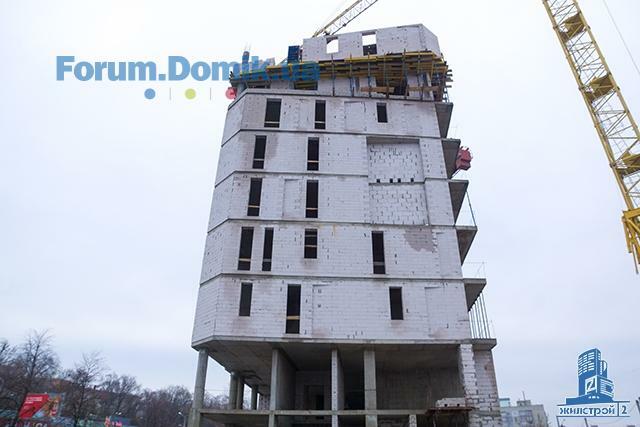

В 1-й секции строители УНР-427 ОДО «Жилстрой-2» завершили работы по устройству перекрытия над 11-м этажом. На 12-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен. Кладка внутренних перегородок ведется на 10-м этаже.

Во 2-й секции в понедельник будут завершены работы по устройству перекрытия над 2-м этажом. На 3-м этаже бетонируются вертикальные конструкции, начата кладка наружных стен.
29 март 2016 20:03

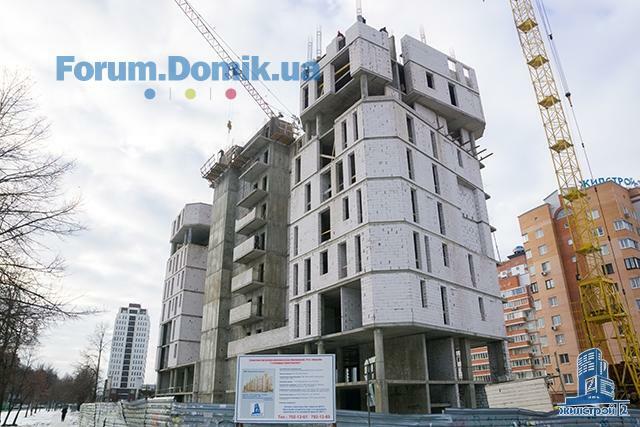

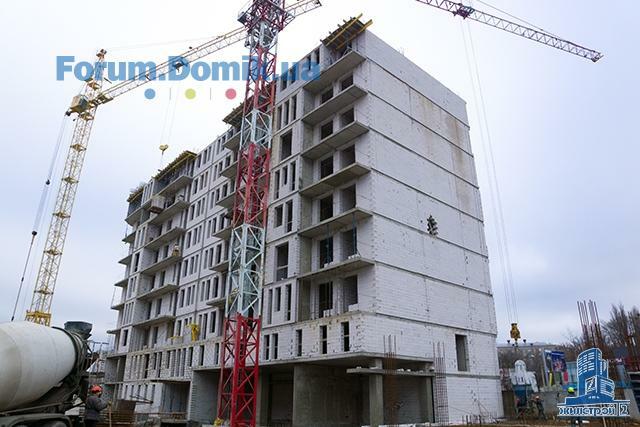

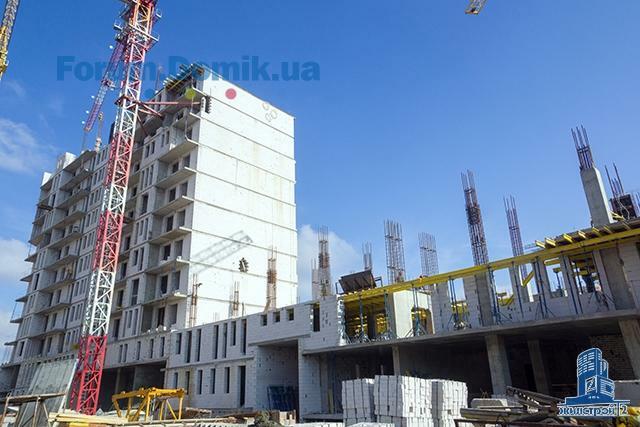

В 1-й секции строители завершили работы по устройству перекрытия над 12-м этажом. На 13-м этаже бетонируются вертикальные конструкции, сегодня начата кладка наружных стен. На 10-м этаже выполнена кладка внутренних перегородок.

Во 2-й секции возведён 3-й этаж, завершены работы по устройству перекрытия над 3-м этажом. кладка внутренних перегородок выполнена на 1-м этаже.
29 март 2016 20:03
18 апр 2016 19:59

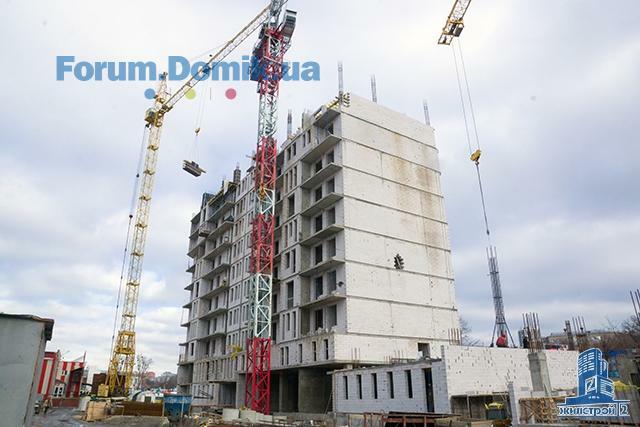

В 1-й секции на 13-м этаже забетонированы вертикальные конструкции, завершается кладка наружных стен. В понедельник будут полностью выполнены работы по устройству перекрытия над 13-м этажом. На 11-м этаже выполнена кладка внутренних перегородок.

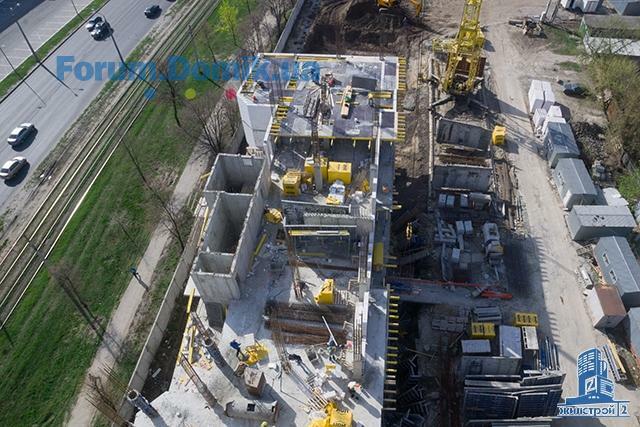

Во 2-й секции на 4-м этаже забетонированы вертикальные конструкции, выполнена половина объема кладки наружных стен, ведутся работы по устройству перекрытия над 4-м этажом.
18 апр 2016 19:59
18 апр 2016 19:59
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
