MaximusTs
M
Гость
5
17 сентября 2019
15 март 2021 09:45
Цитата "Ser_Gio » 08.02.2021 21:27":Реальний стан будівництва будинку #1
По дев’ятій секції верхні 6 поверхів стають монолітними, квартири більші, стіни тонші
Скажіть, будь ласка, звідки інформація що стіни роблять тонші? Вони будуть відрізняється від стін в інших секціях на тих самих поверхах?
ЖК Голосіївська Долина
Представитель
36
26 ноября 2020
17 март 2021 14:45
Оздоблення місць загального користування
Відео-екскурсія місцями загального користування 1-3 секцій. Ви матимете уяву, які інтер'єри будуть вас оточувати в подальшому.
Відео-екскурсія місцями загального користування 1-3 секцій. Ви матимете уяву, які інтер'єри будуть вас оточувати в подальшому.
Domik-Inform
forum bot
11 460
03 апреля 2017
30 март 2021 10:49
Скільки коштує квартира в ЖК «Голосіївська долина»
У березні 2021 року в житловому комплексі «Голосіївська долина» можна придбати одно-, дво- і трикімнатне житло. Найдоступніша квартира мінімальної площі 55,76 кв. м обійдеться інвестору в 1,38 млн грн. Забудовник пропонує покупцям можливість оформити розтермінування, але оскільки воно надається лише до кінця вересня, то щомісячний платіж складе значну суму.
У березні 2021 року в житловому комплексі «Голосіївська долина» можна придбати одно-, дво- і трикімнатне житло. Найдоступніша квартира мінімальної площі 55,76 кв. м обійдеться інвестору в 1,38 млн грн. Забудовник пропонує покупцям можливість оформити розтермінування, але оскільки воно надається лише до кінця вересня, то щомісячний платіж складе значну суму.
Alkon
Старожил
566
04 мая 2012
01 апр 2021 06:19
Строй Сити, добрый день!
Подскажите, пожалуйста:
- какое отопление будет в ЖК,
- на какой стадии подведение коммуникаций к дому,
- какие строки по сдаче 1-6 секций,
- где можно ознакомится с графиком строительства ЖК,
- когда начнется активное строительство ЖК
Заранее спасибо за ответ
Подскажите, пожалуйста:
- какое отопление будет в ЖК,
- на какой стадии подведение коммуникаций к дому,
- какие строки по сдаче 1-6 секций,
- где можно ознакомится с графиком строительства ЖК,
- когда начнется активное строительство ЖК
Заранее спасибо за ответ
ЖК Голосіївська Долина
Представитель
36
26 ноября 2020
12 апр 2021 14:48
Цитата "Alkon":Строй Сити, добрый день!
Подскажите, пожалуйста:
- какое отопление будет в ЖК,
- на какой стадии подведение коммуникаций к дому,
- какие строки по сдаче 1-6 секций,
- где можно ознакомится с графиком строительства ЖК,
- когда начнется активное строительство ЖК
Заранее спасибо за ответ
Доброго дня!
- Опалення в ЖК «Голосіївська Долина» буде централізоване;
- терміни здачі 1-6 секції – 2 квартал 2021 року;
- ознайомиться з графіком будівництва та іншою інформацією по ЖК ви можете на нашому ресурсі.
Ser_Gio
S
Пользователь
79
22 марта 2019
12 апр 2021 18:33
Так на сайті, вже другий місяць ніяких змін
Alkon
Старожил
566
04 мая 2012
16 апр 2021 05:46
Строй Сити, добрый день!
Как вы можете выдавать ключи во 2-м квартале, если 2-ой квартал сейчас и 4-6 секции далеко до этапа завершения строительства?
И судя по видам выполняемых работ, то и 1-3 секции не готовы к сдаче.
Доброго дня!
- Опалення в ЖК «Голосіївська Долина» буде централізоване;
- терміни здачі 1-6 секції – 2 квартал 2021 року;
- ознайомиться з графіком будівництва та іншою інформацією по ЖК ви можете на нашому ресурсі.
Ser_Gio
S
Пользователь
79
22 марта 2019
18 апр 2021 06:02
Строй Сіті, оновіть, будь-ласка інформацію з щомісячним ходом будівництва по секціям!!!
Тому що зовні, візуально будівельні роботи сповільнилися.
Тому що зовні, візуально будівельні роботи сповільнилися.
Zinoviy2018
Z
Пользователь
65
23 апреля 2018
18 апр 2021 06:41
Темпы строительства на грани фантастики
Похоже и этот строительный сезон в одно месть.
Похоже и этот строительный сезон в одно месть.
ЖК Голосіївська Долина
Представитель
36
26 ноября 2020
21 апр 2021 09:17

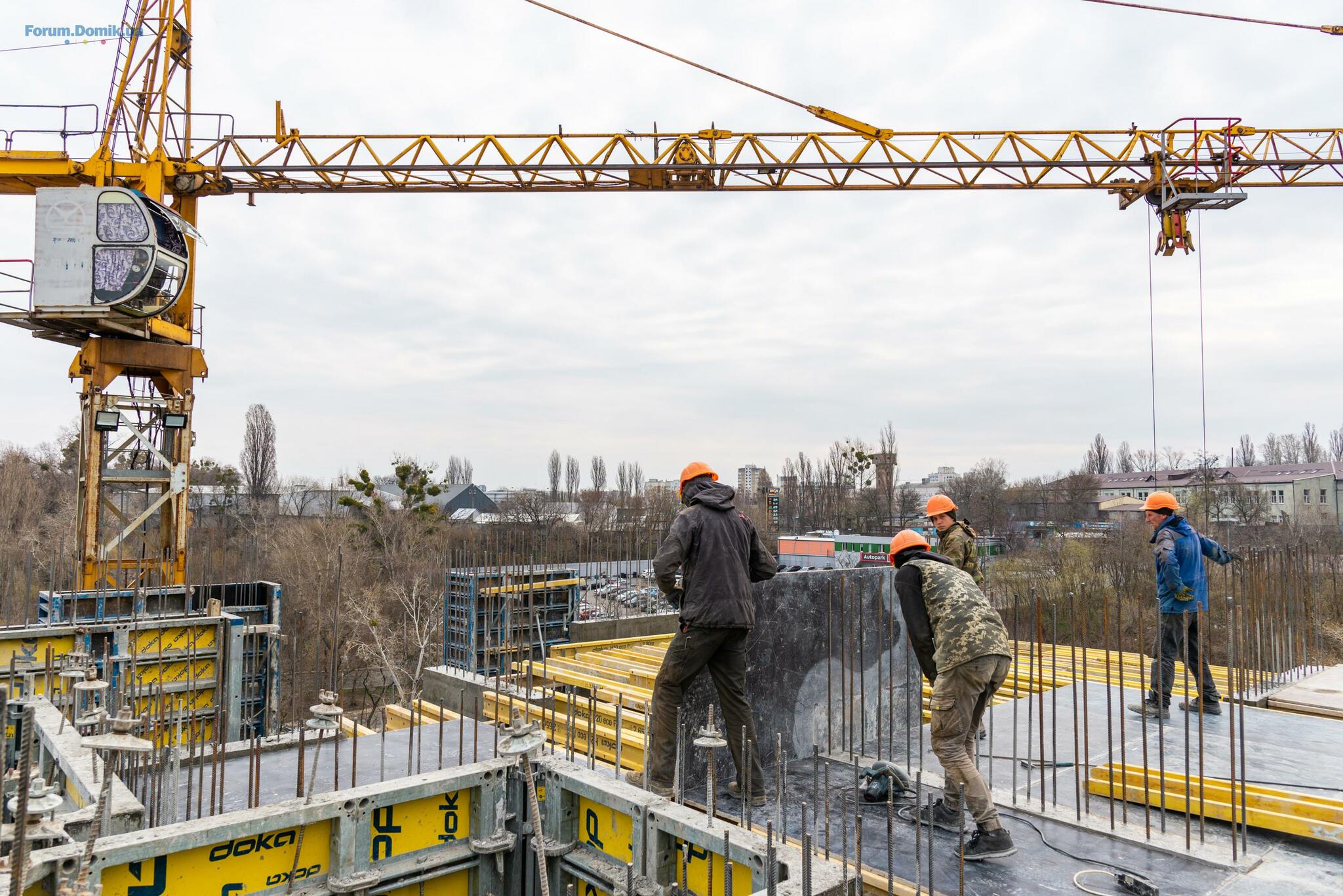

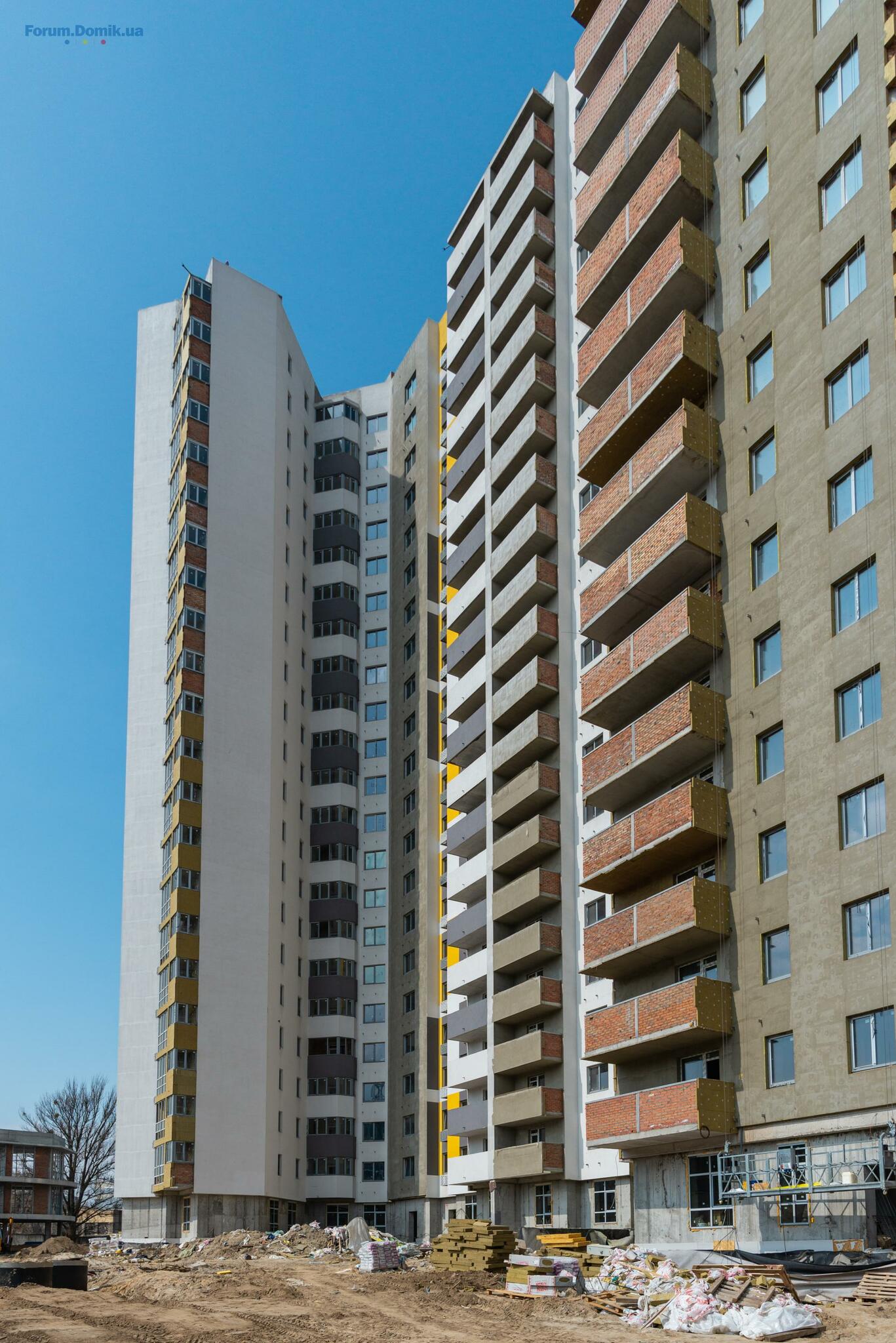

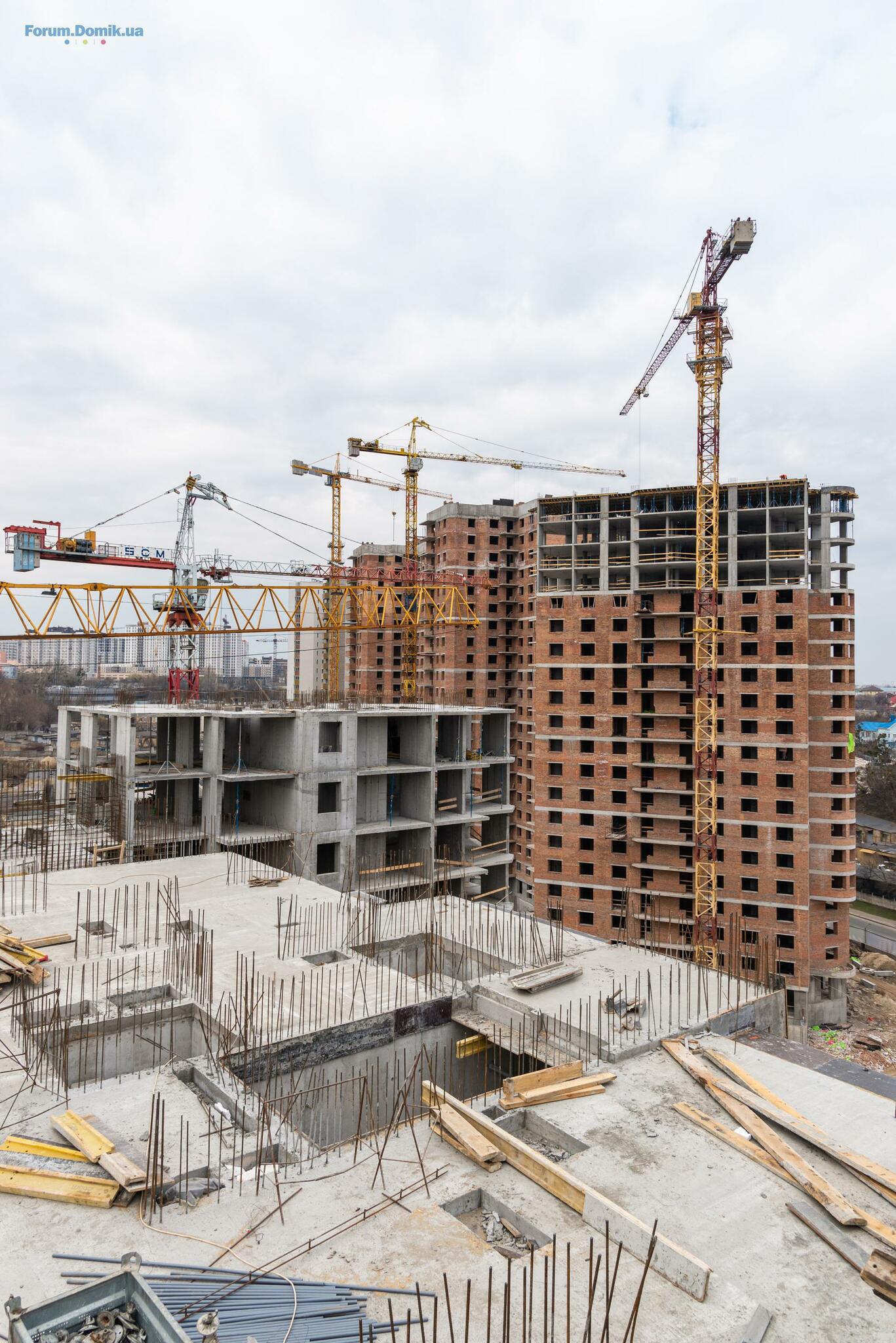

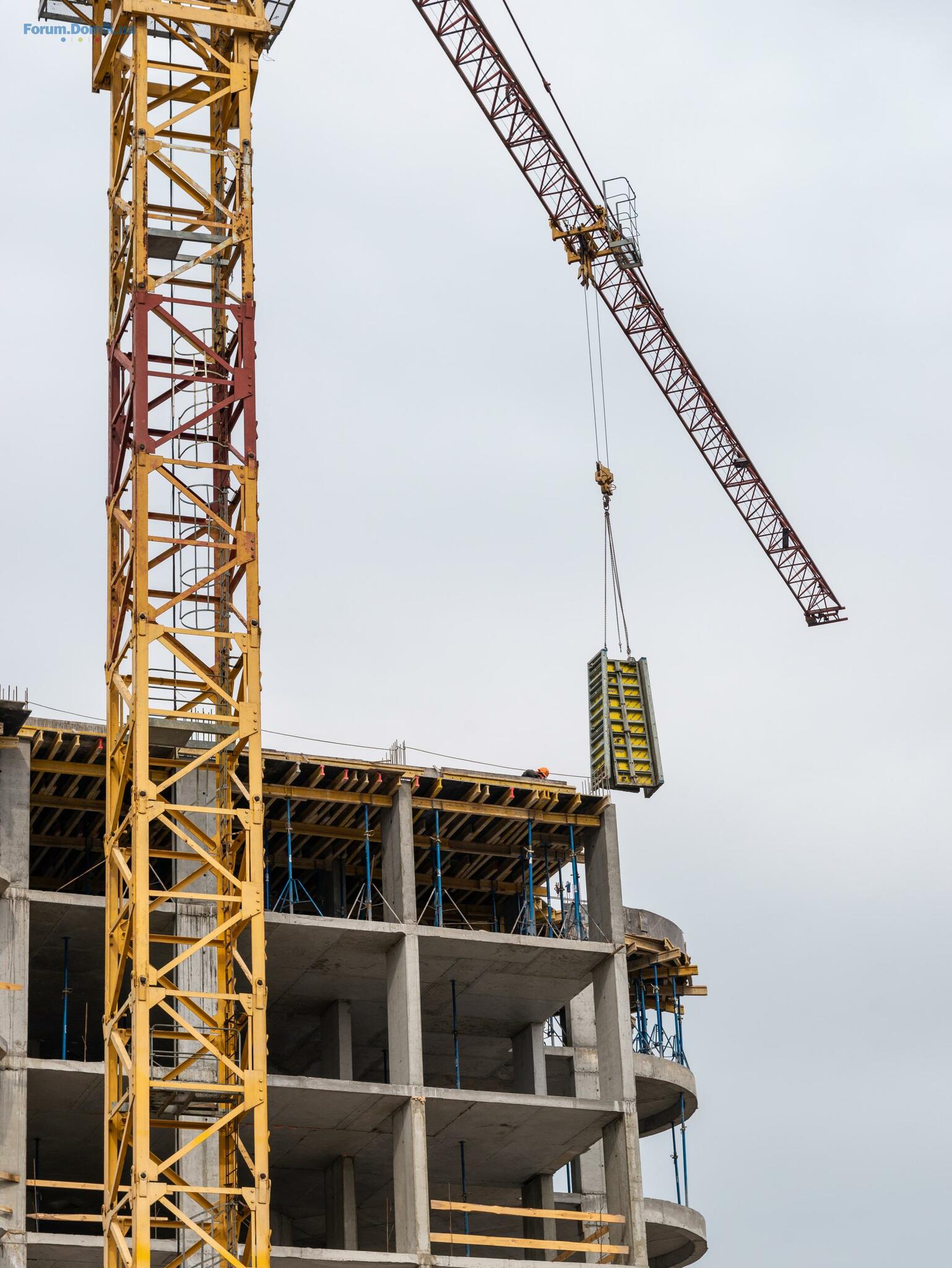

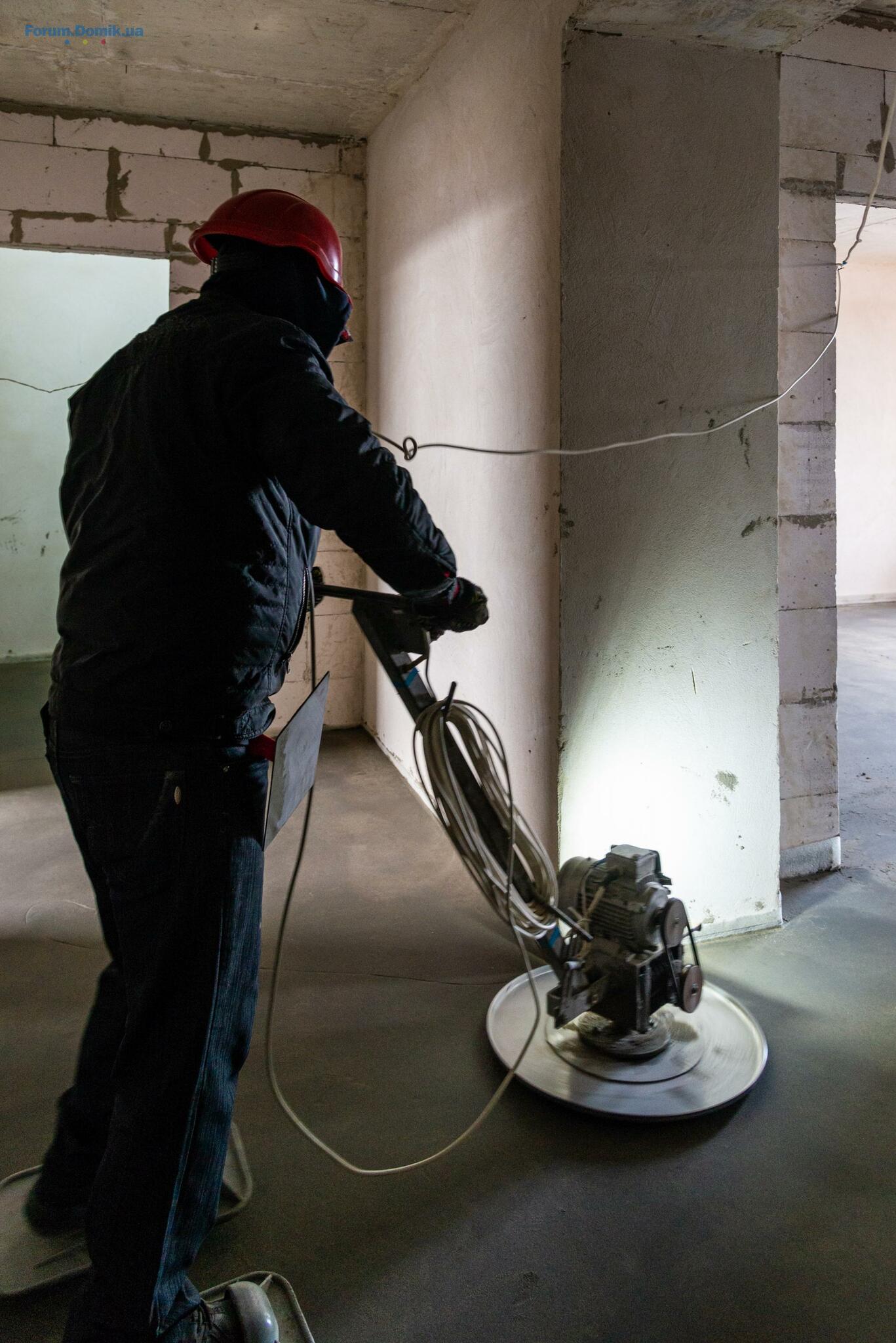

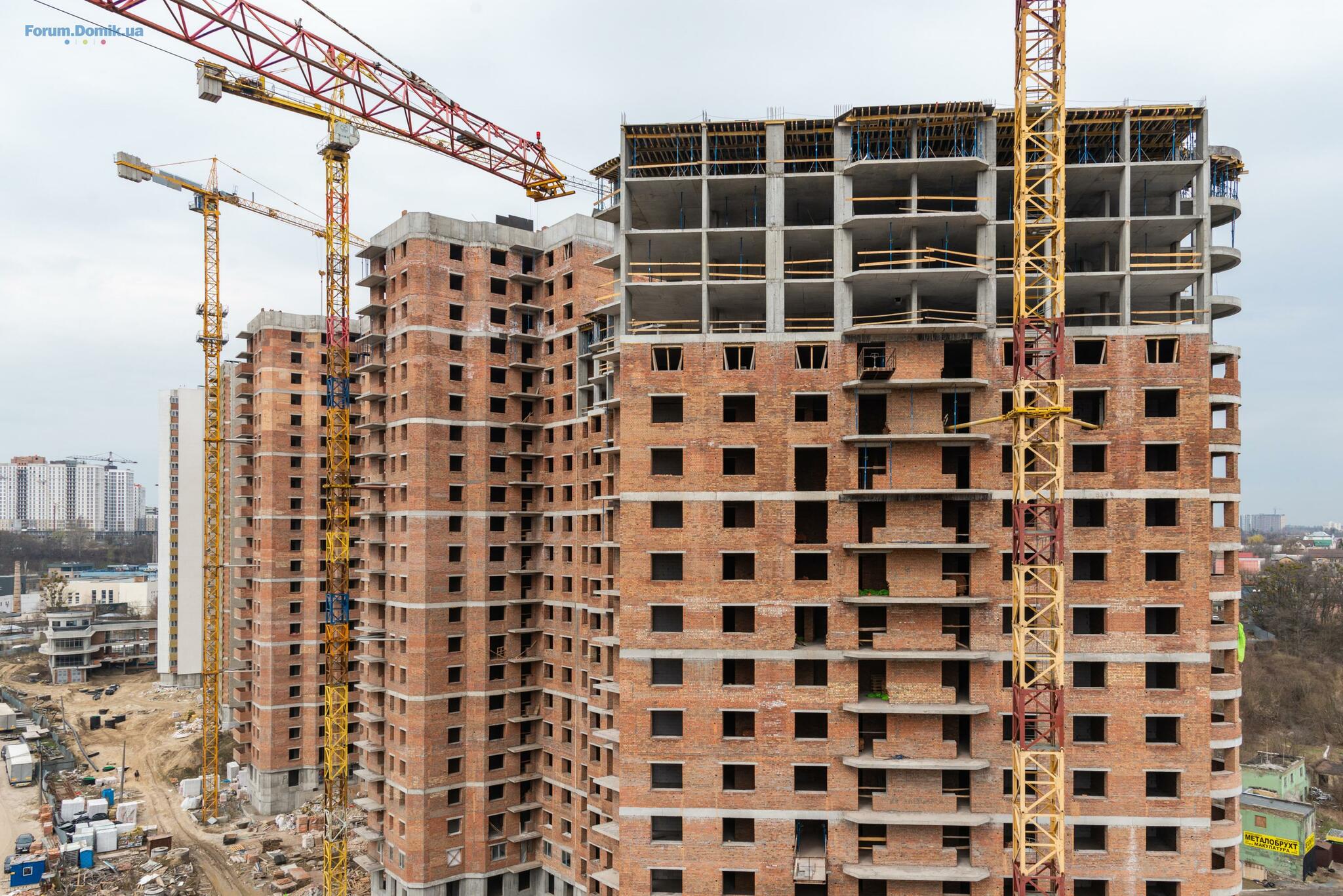

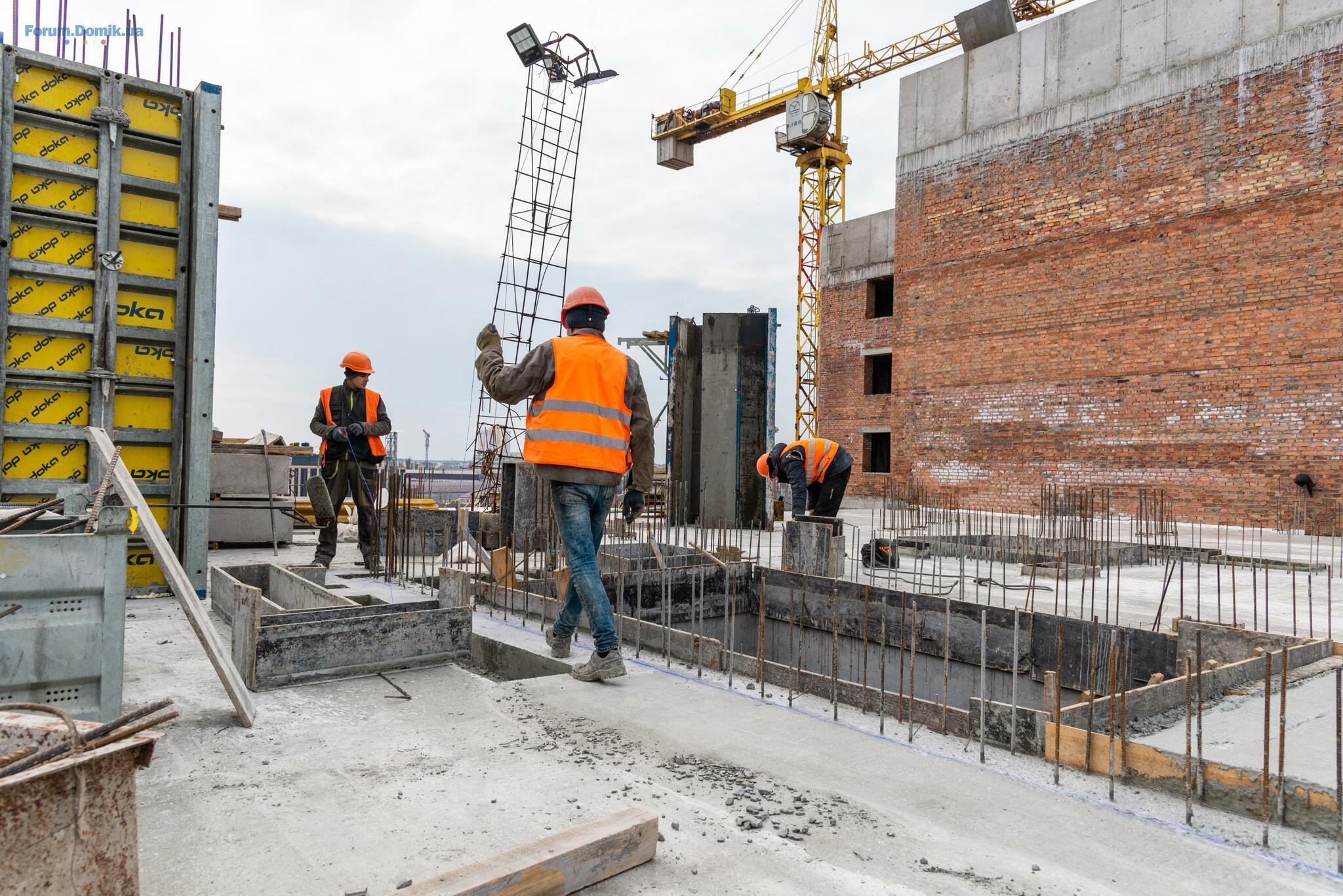

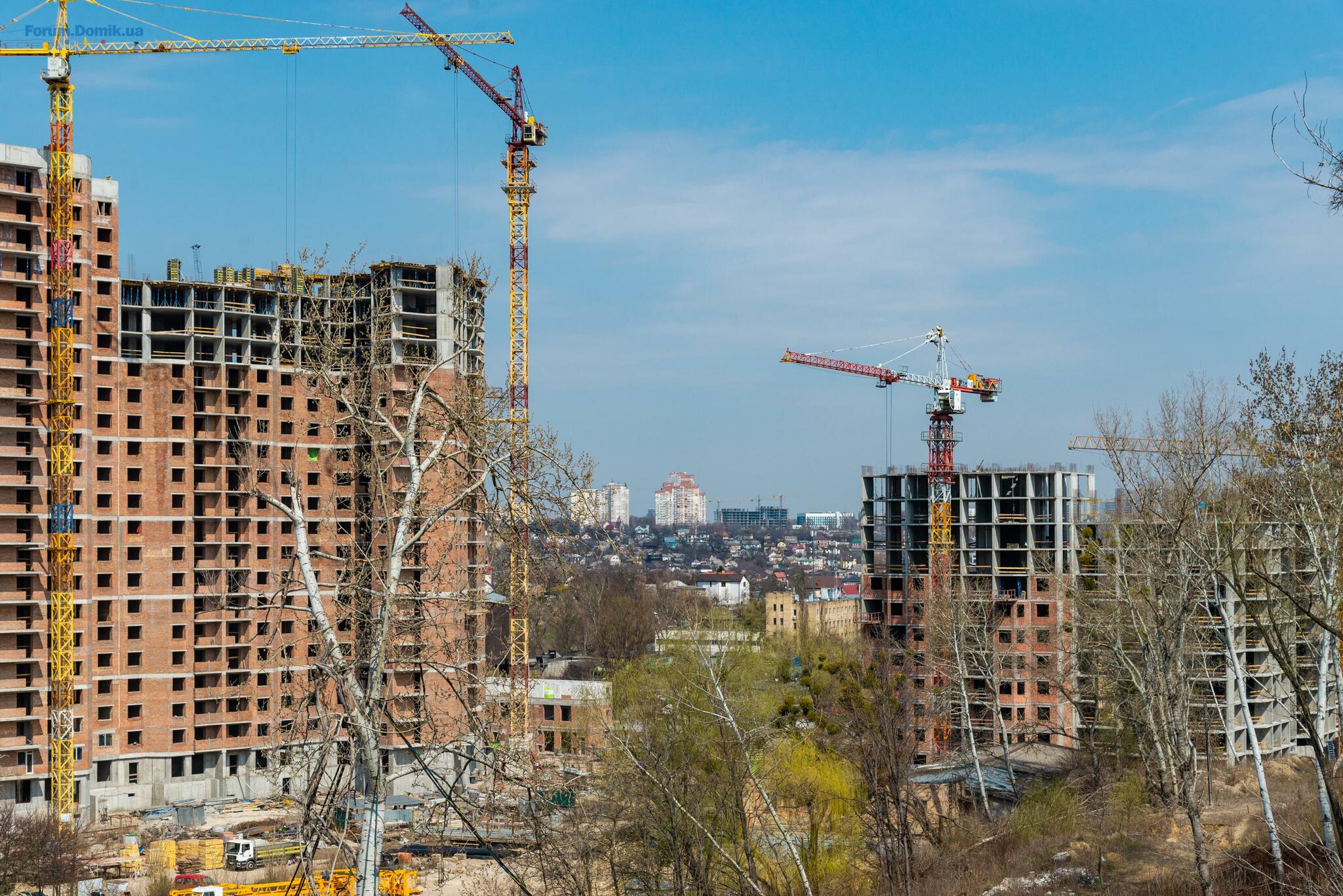

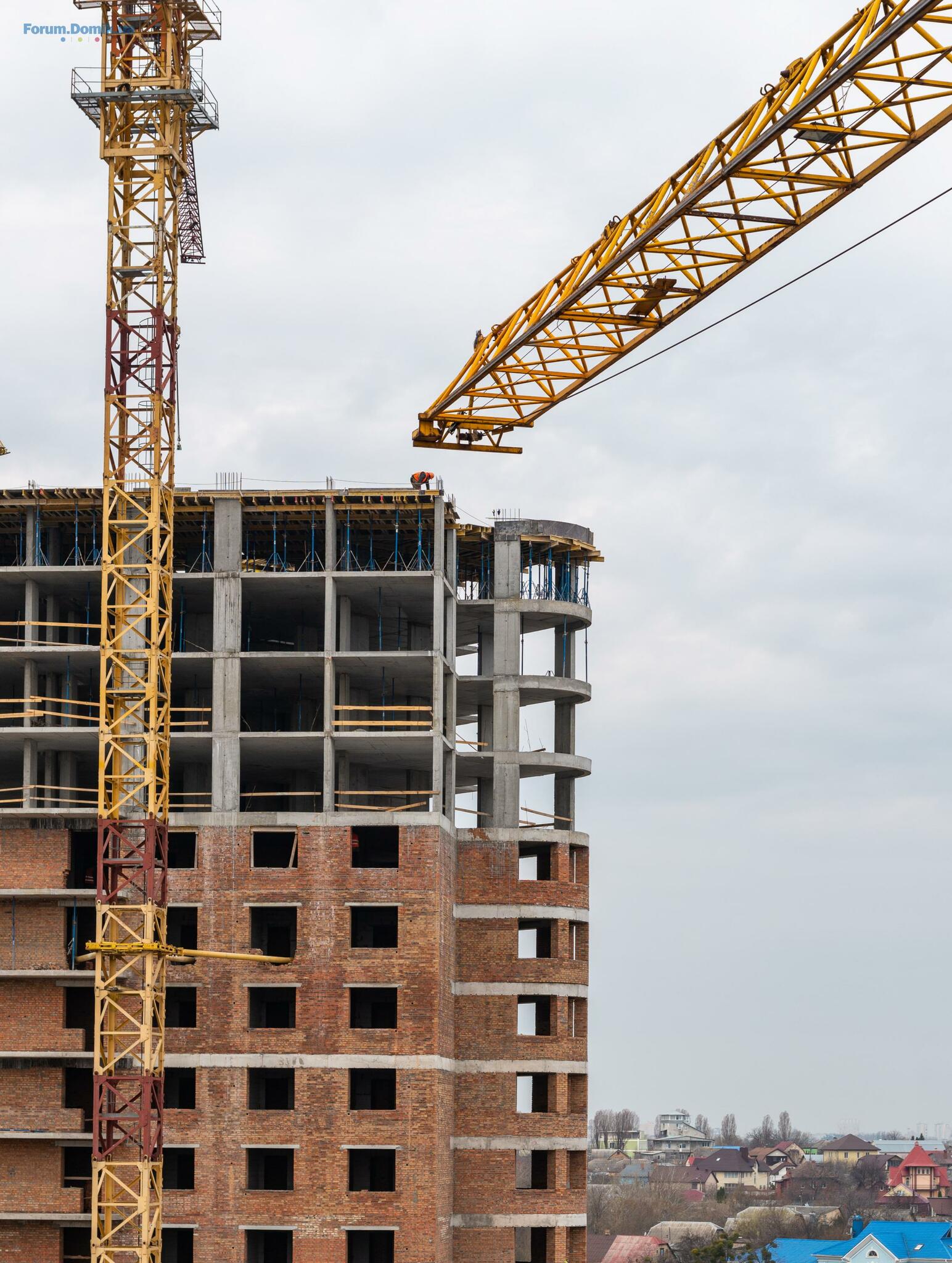

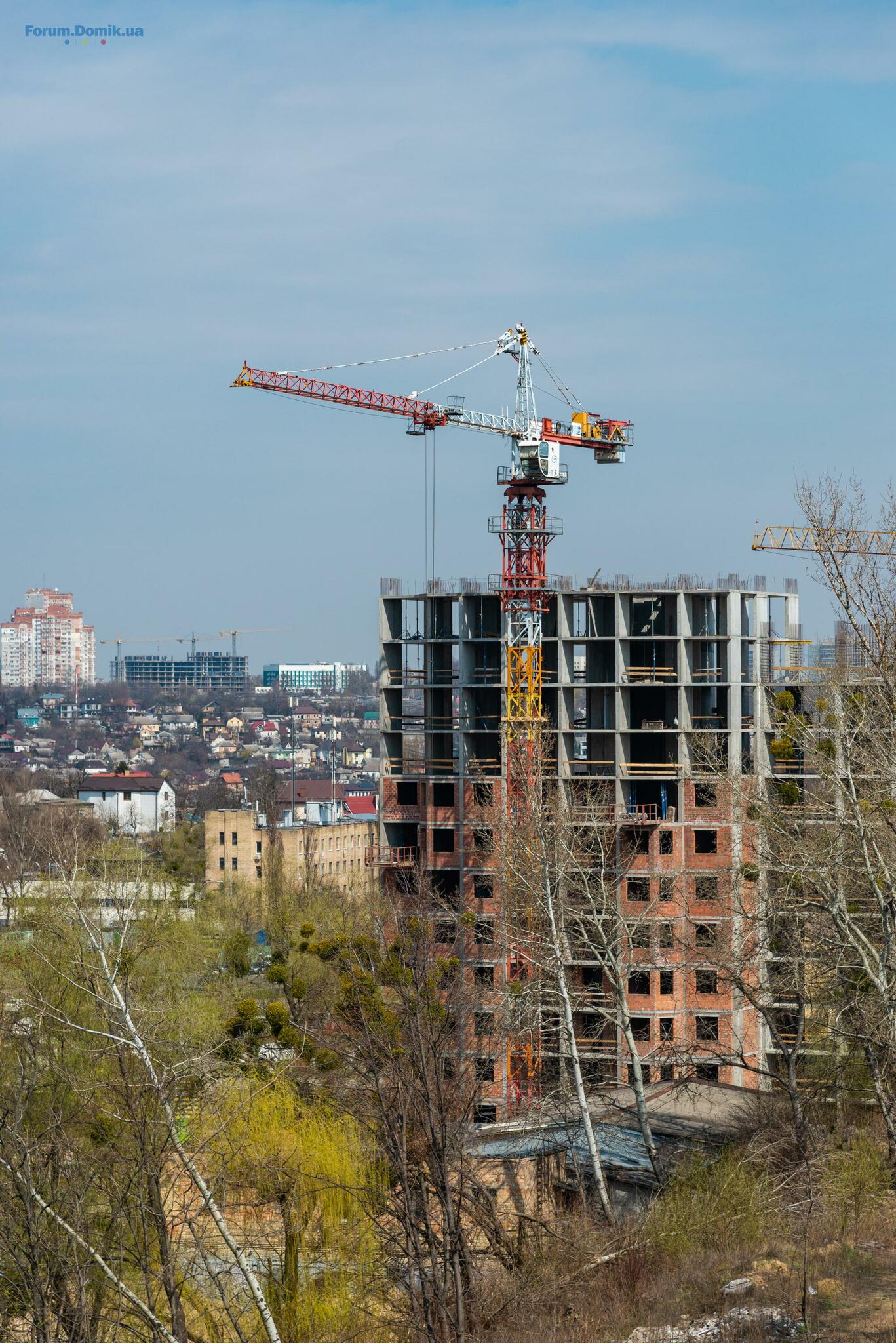

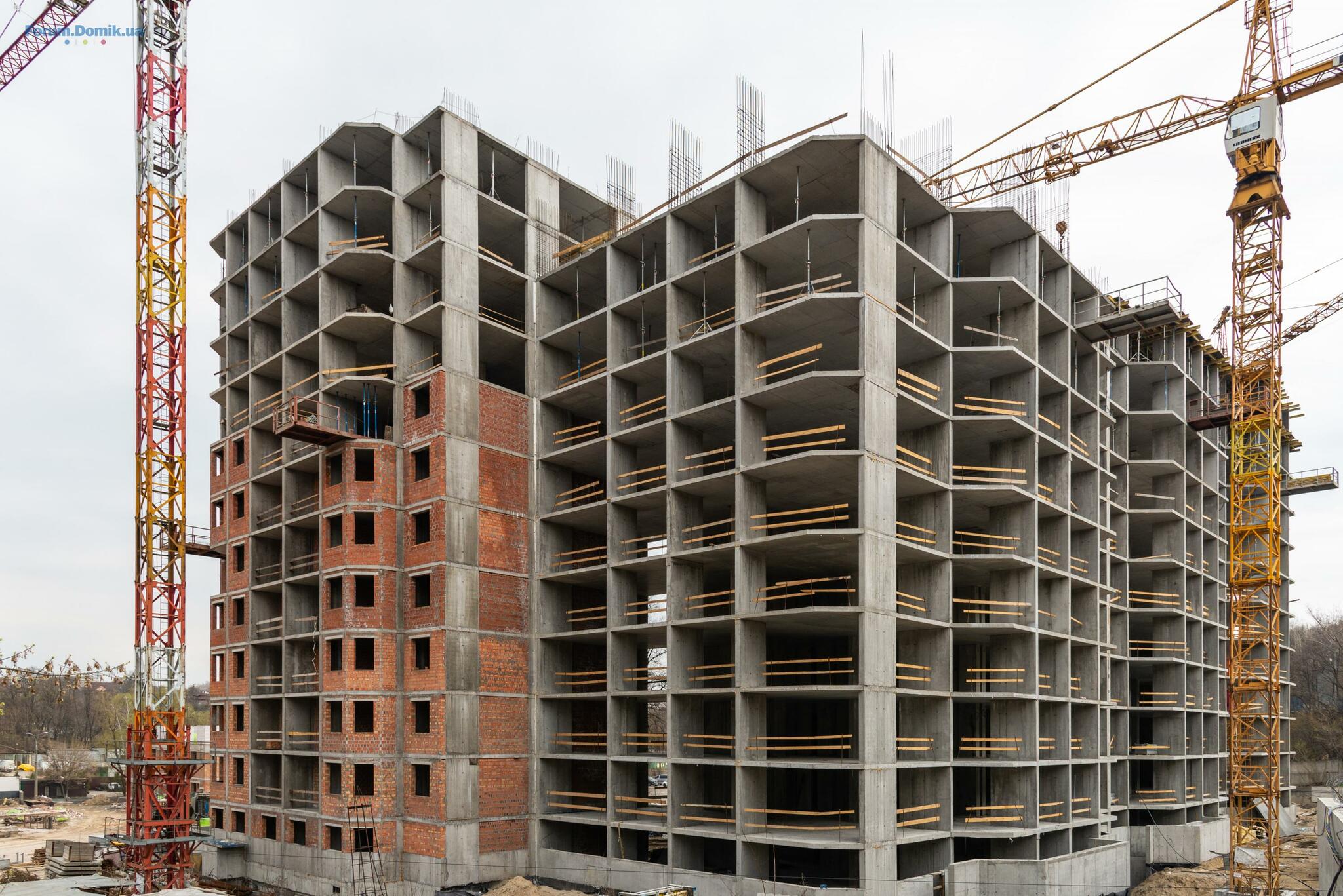

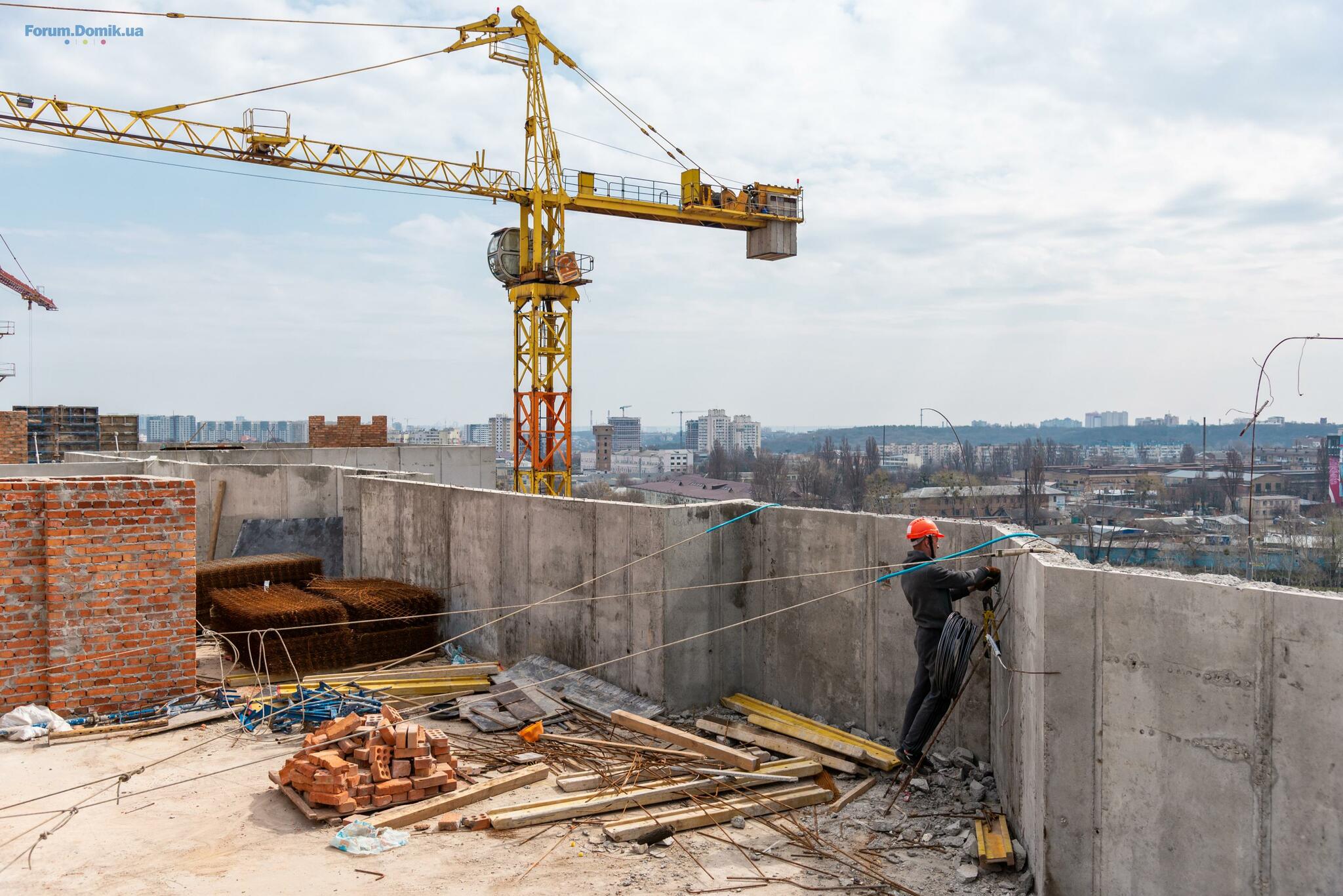

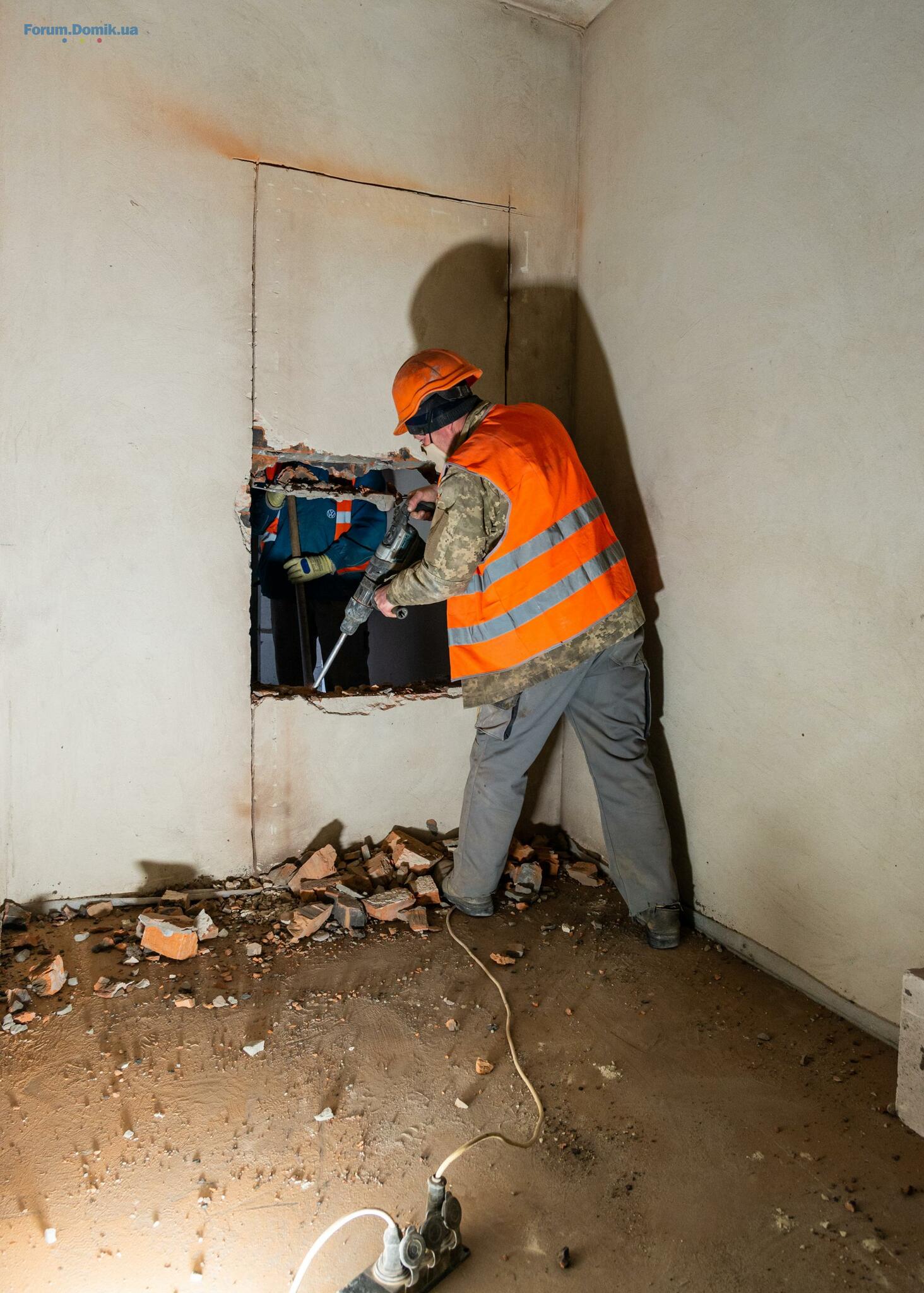

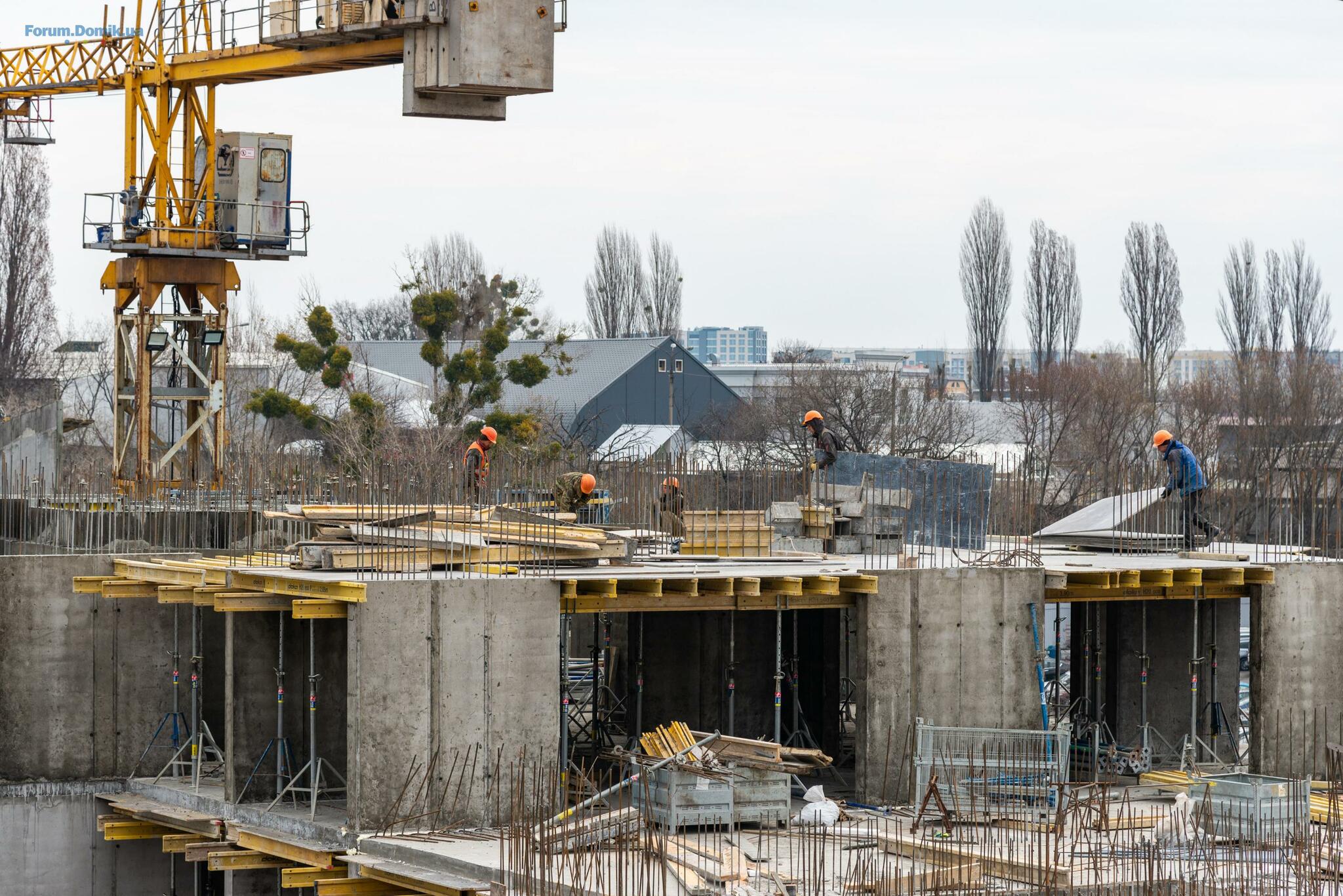

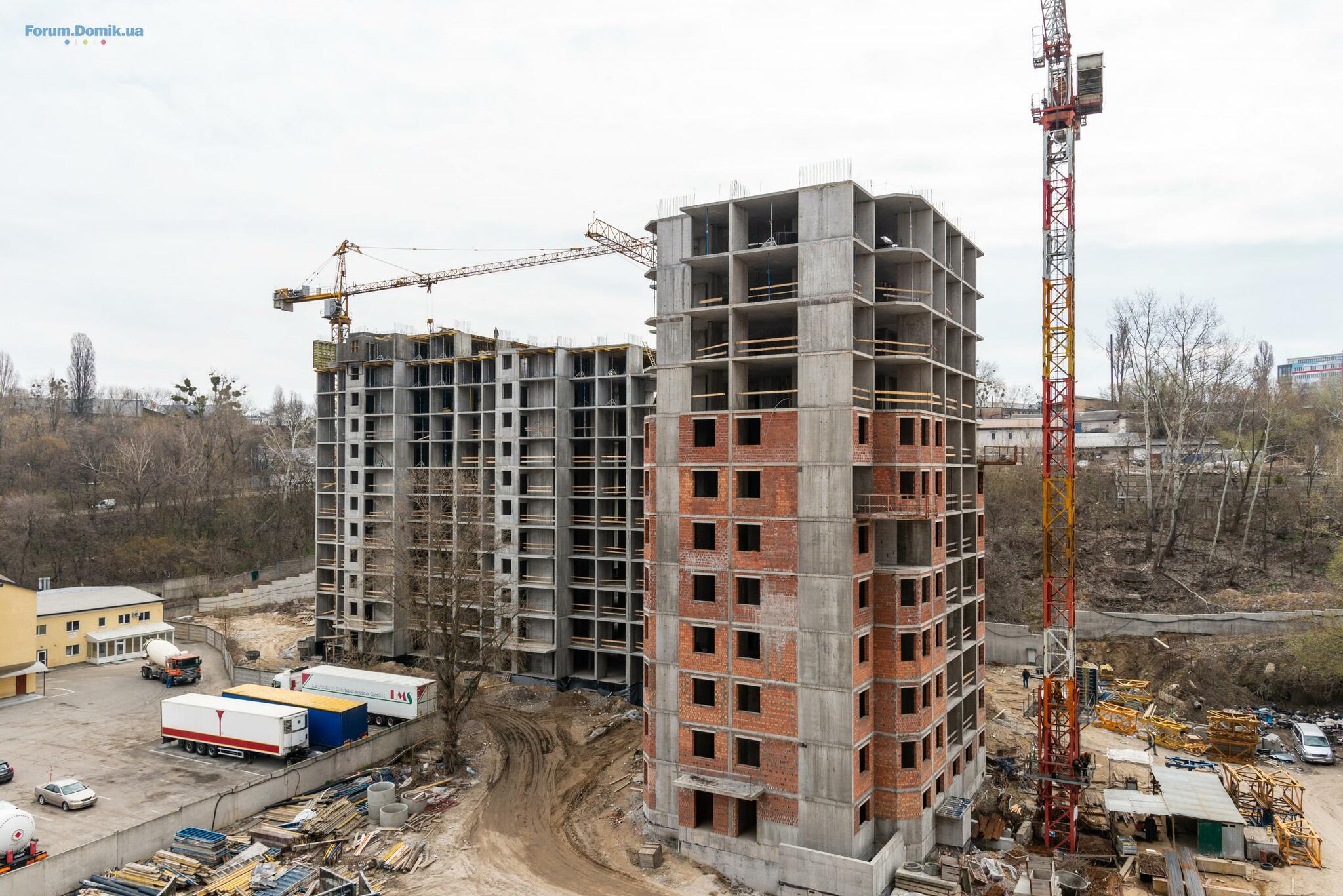

До вашої уваги фотозвіт з будівельного майданчика у квітні. Частина 1




















ЖК Голосіївська Долина
Представитель
36
26 ноября 2020
21 апр 2021 09:26

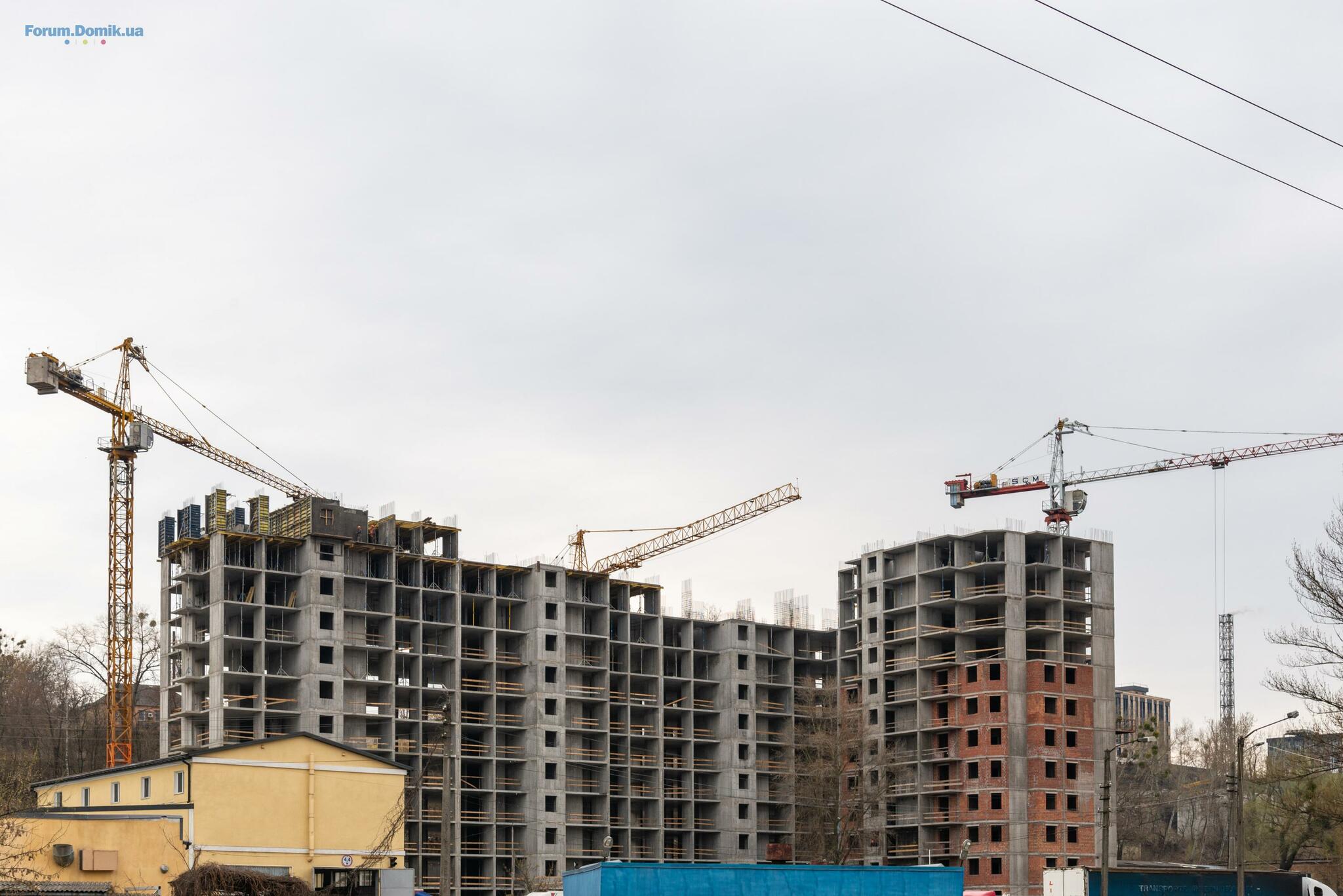

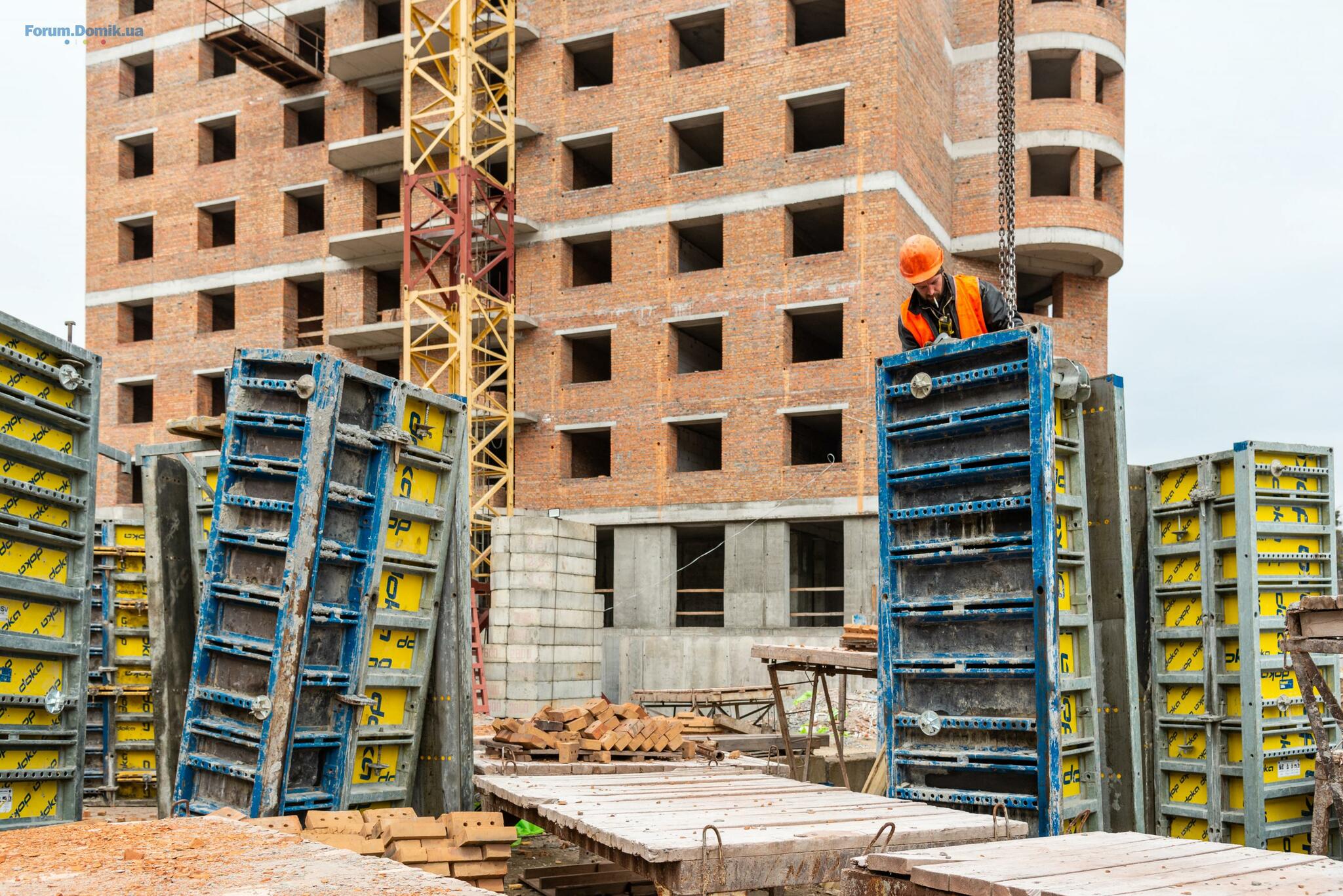

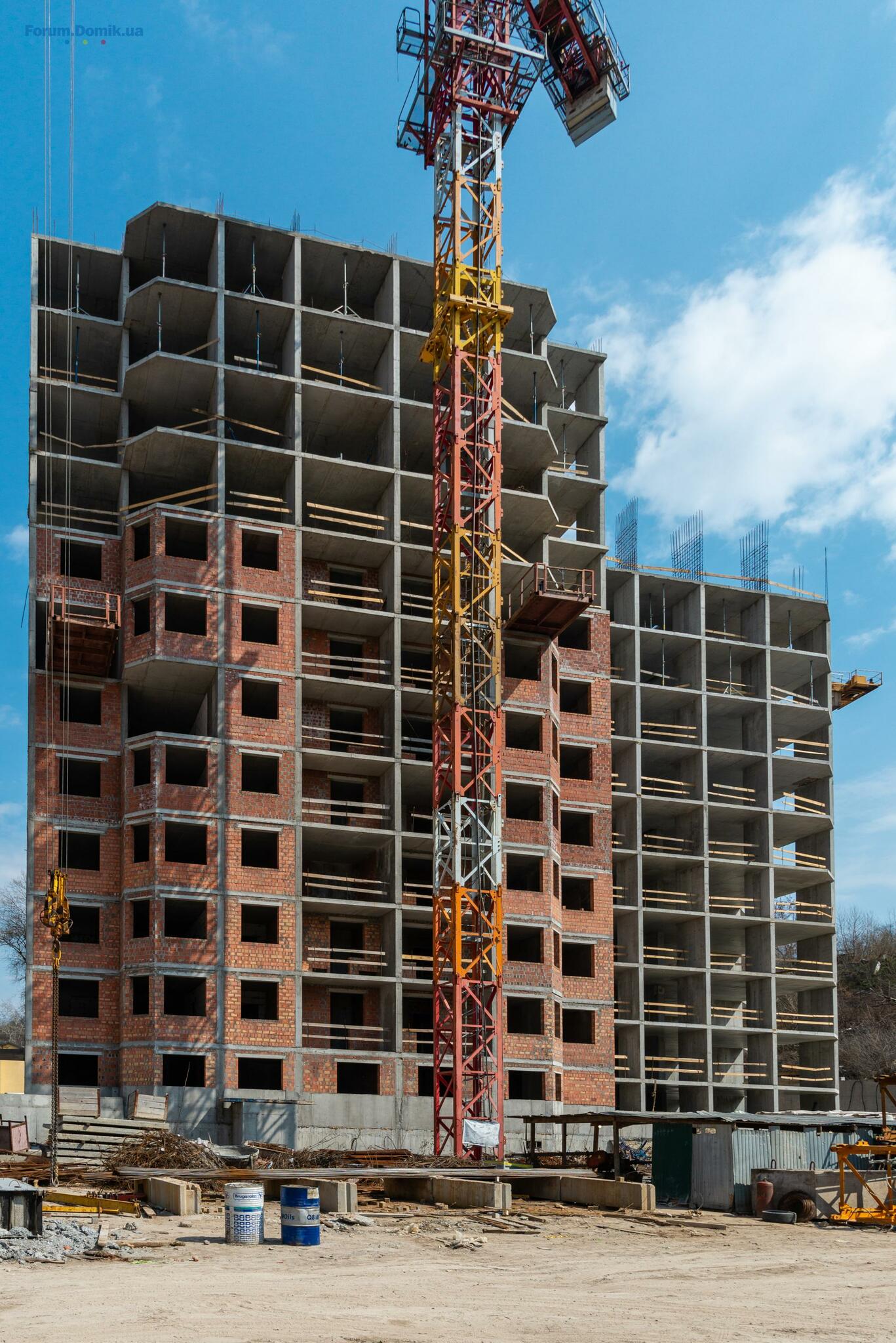

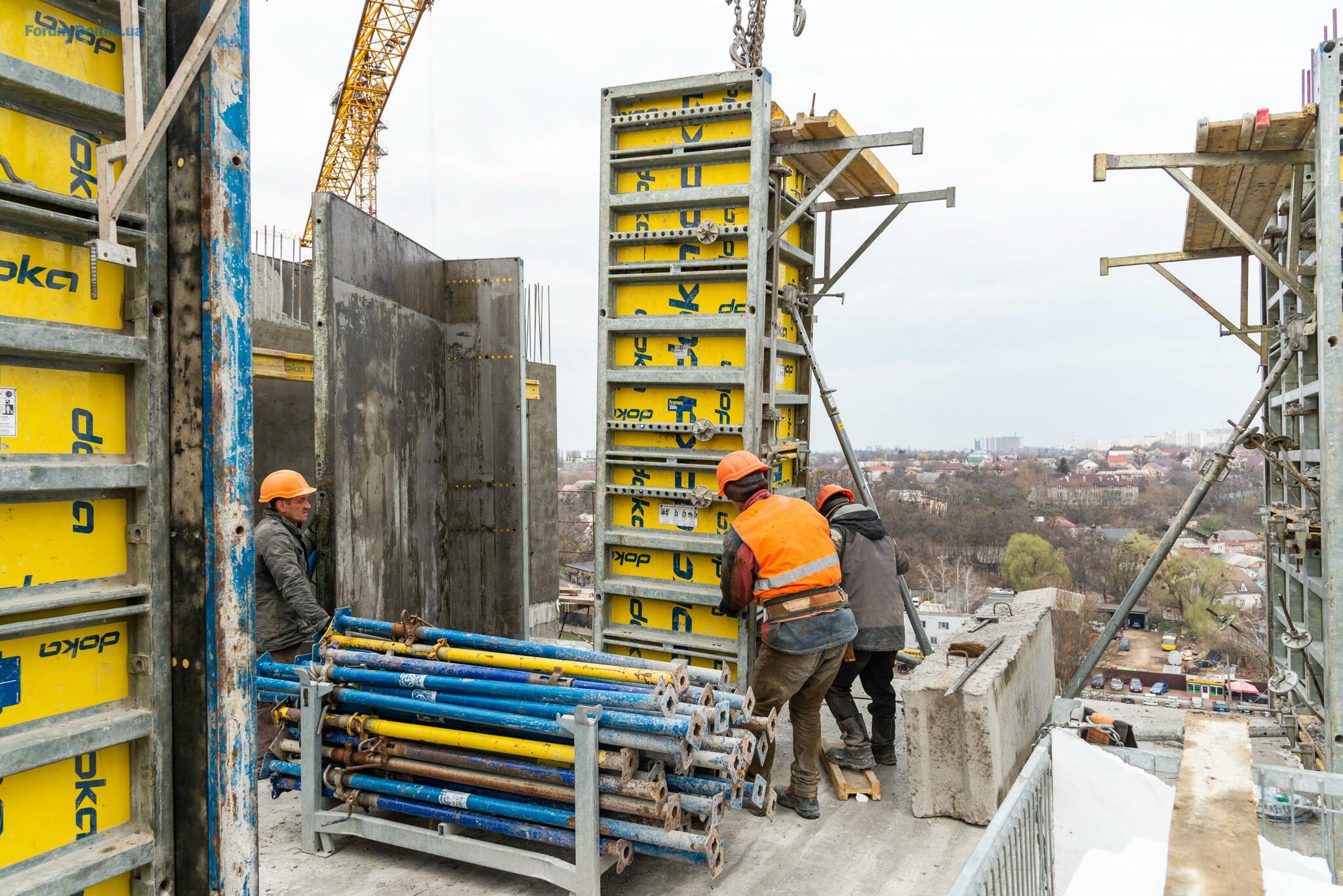

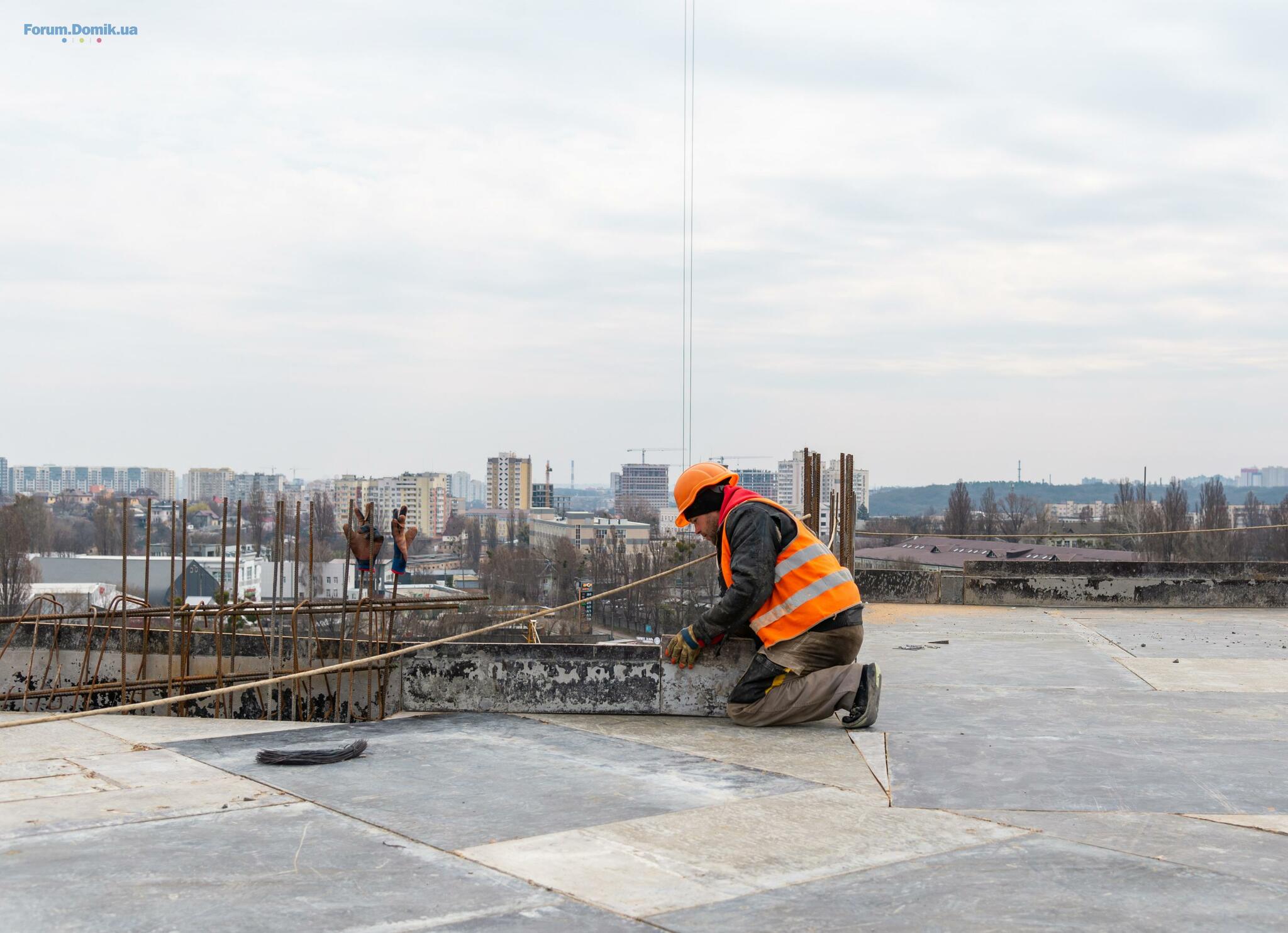

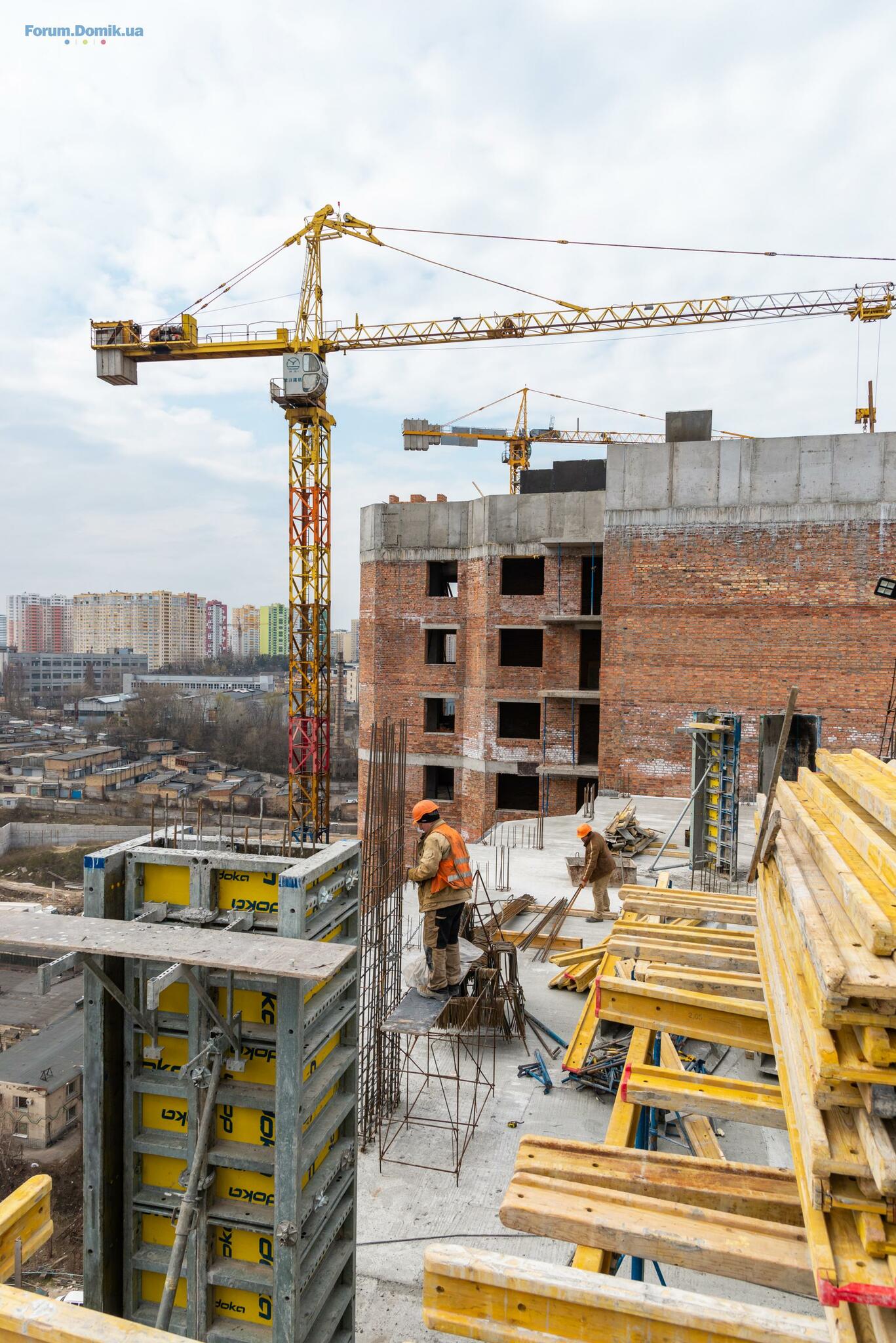

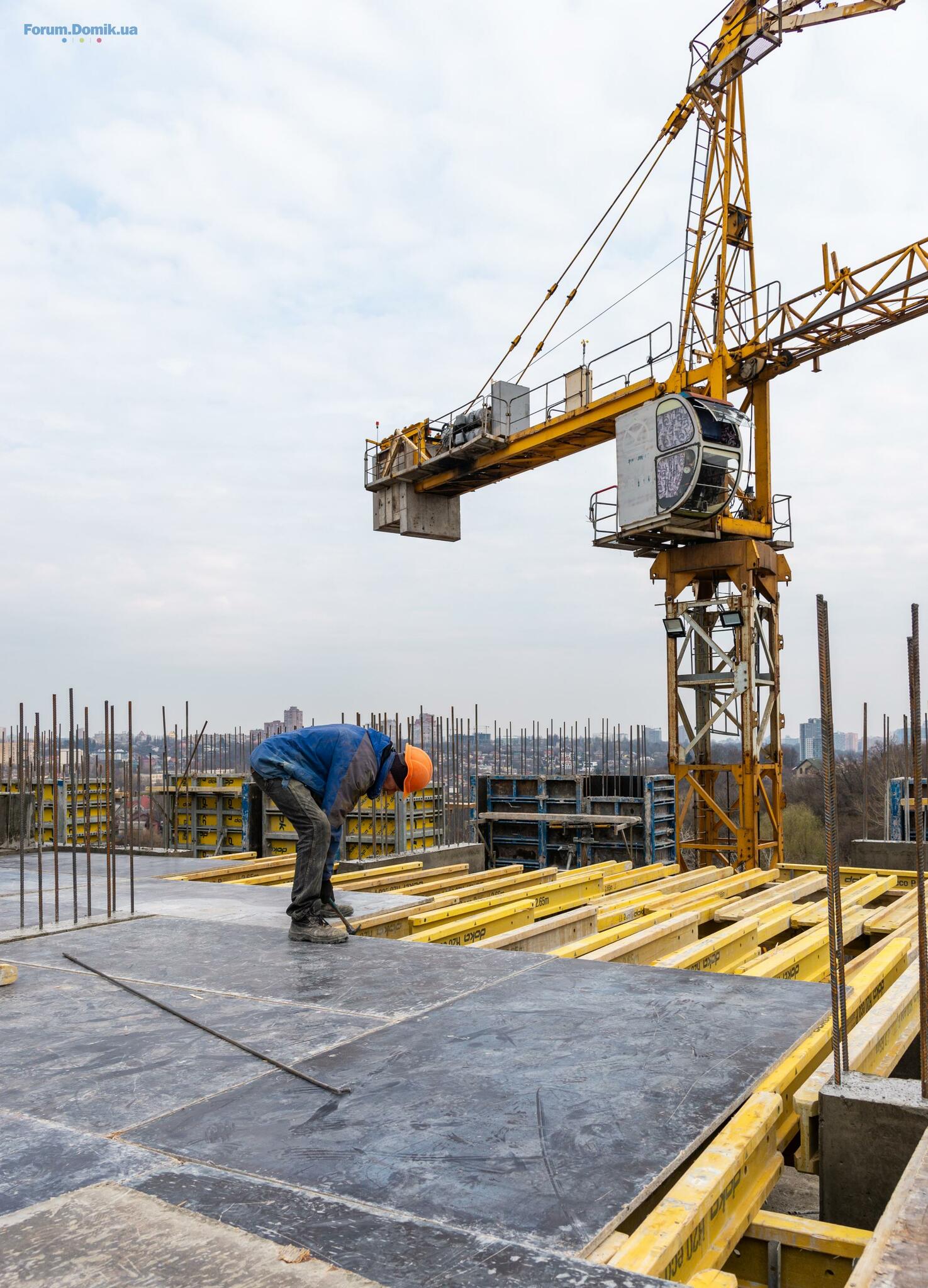

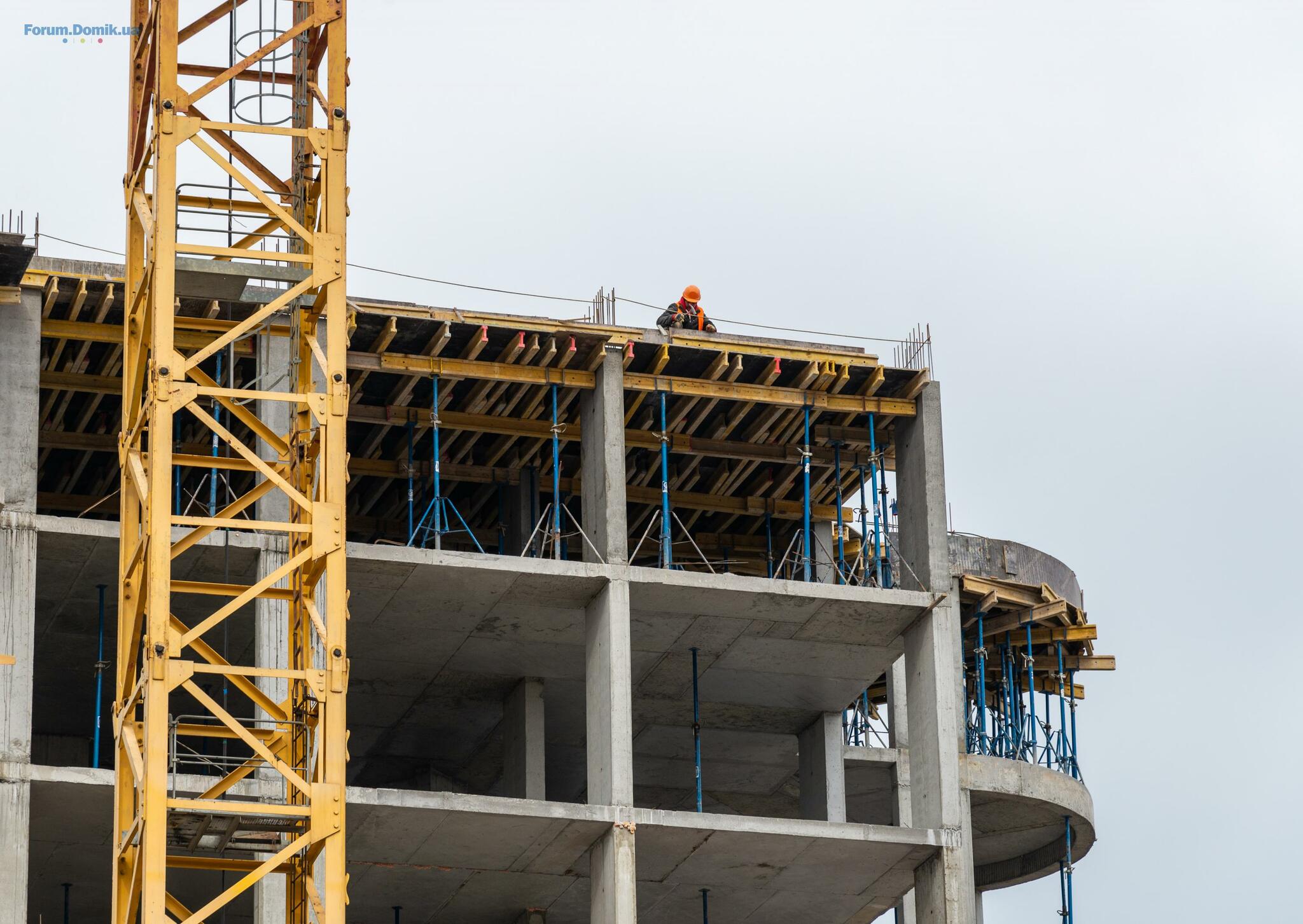

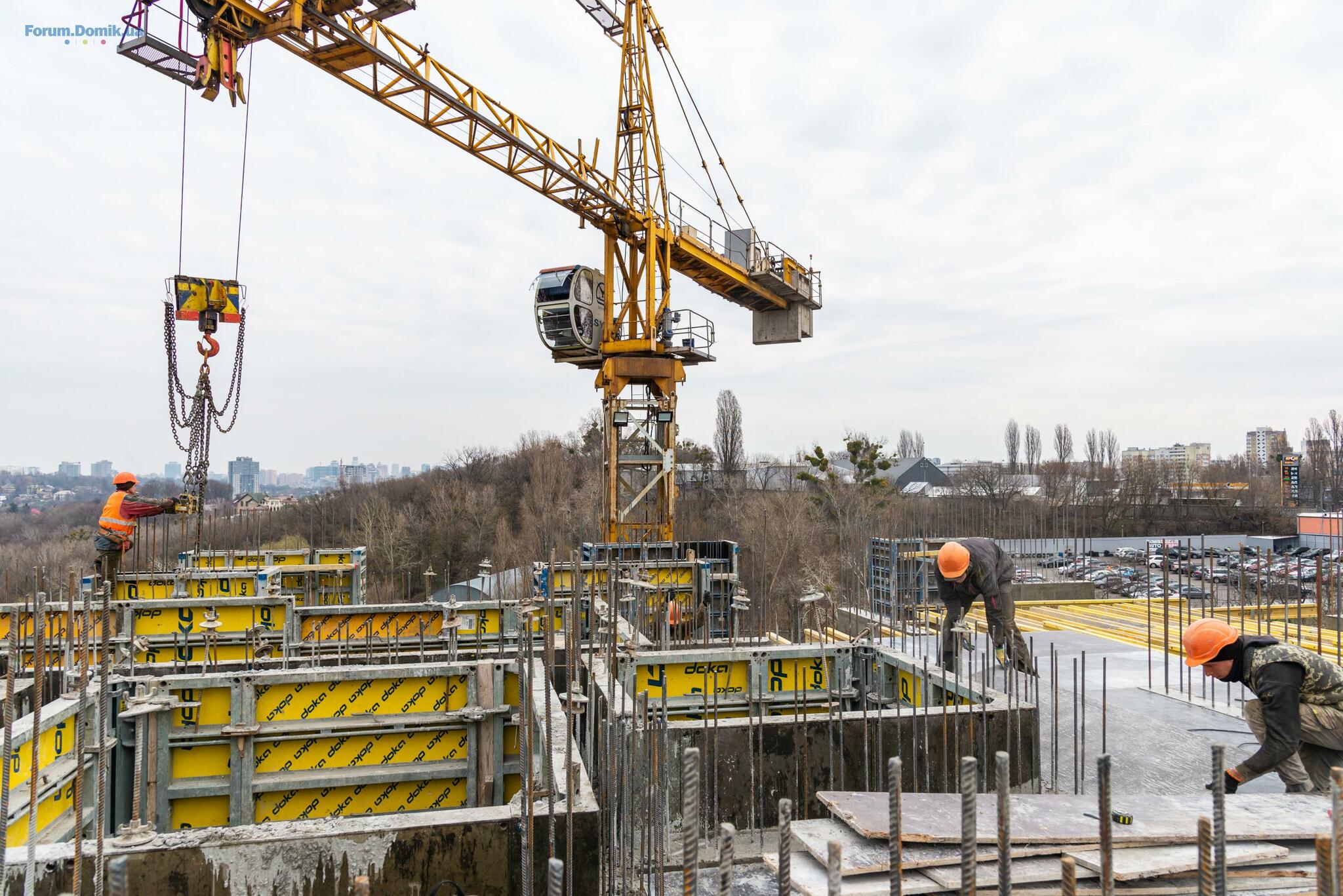

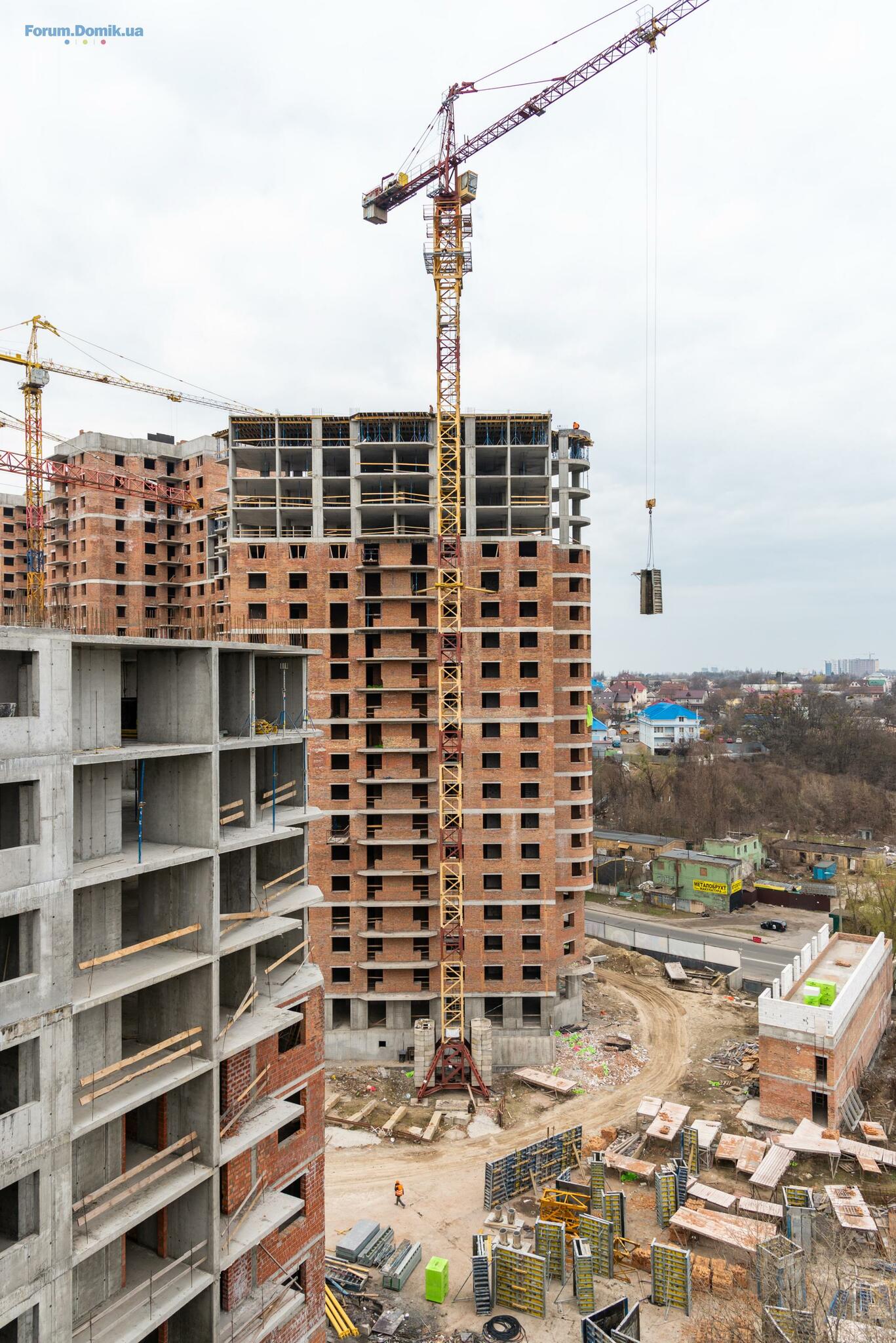

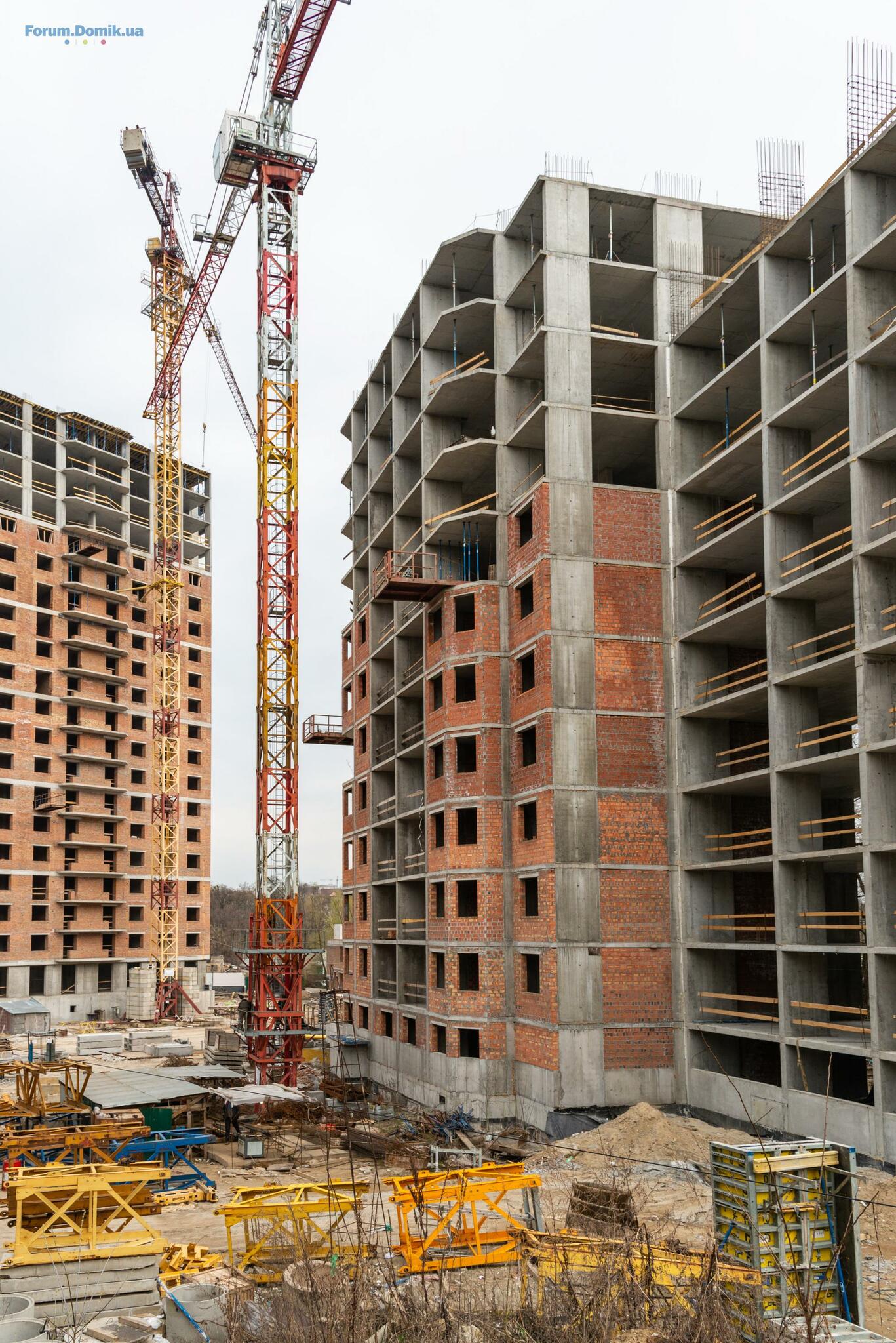

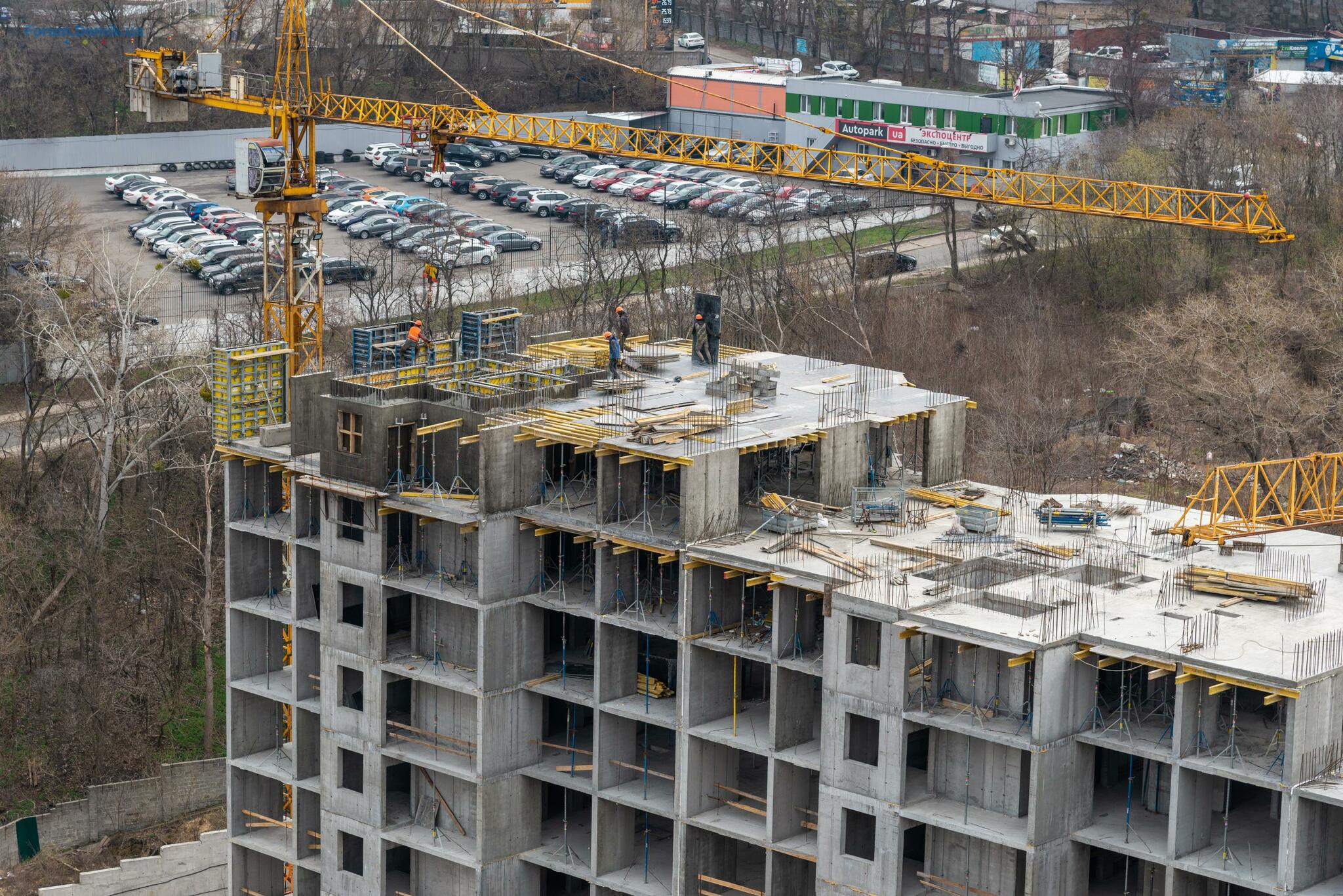

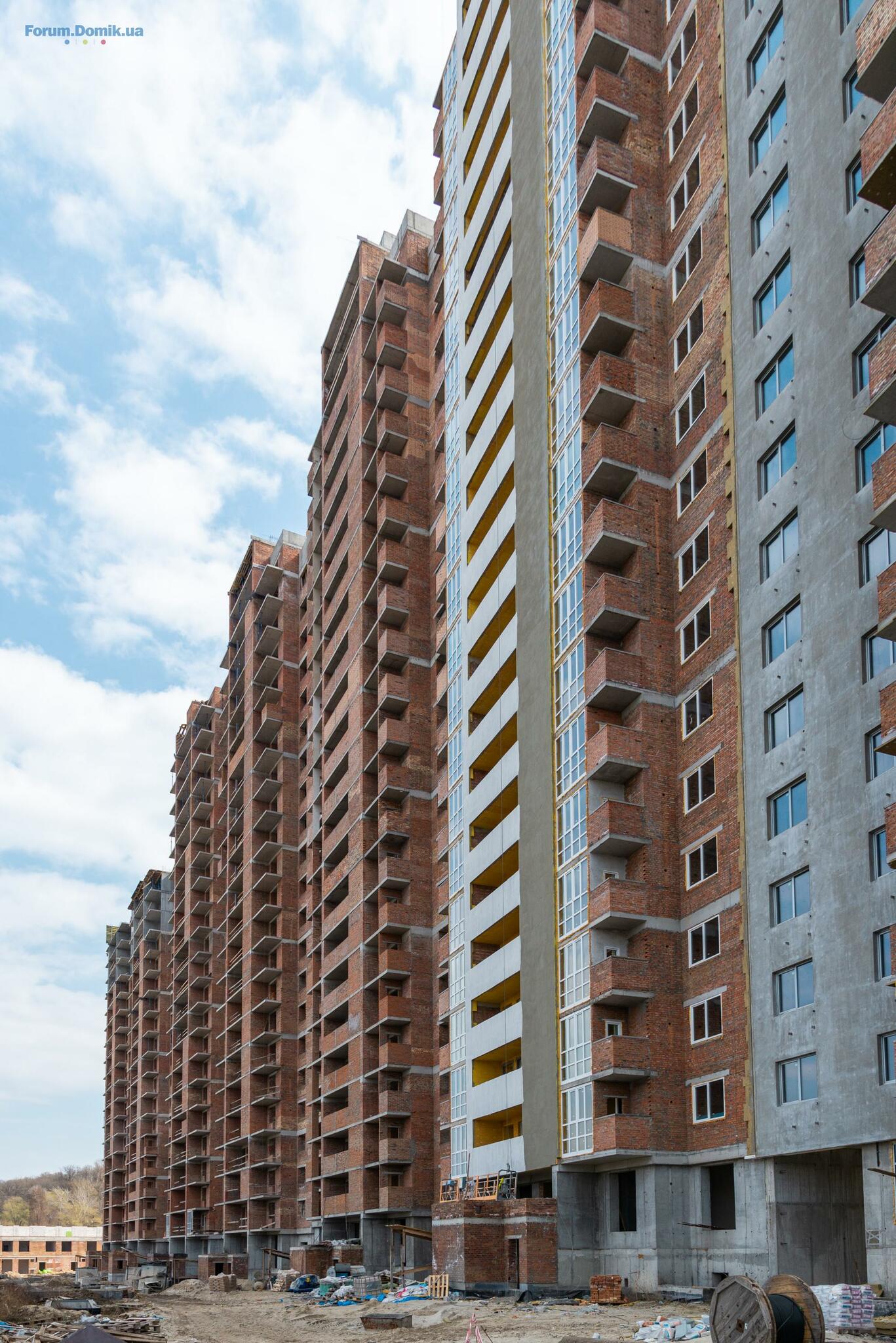

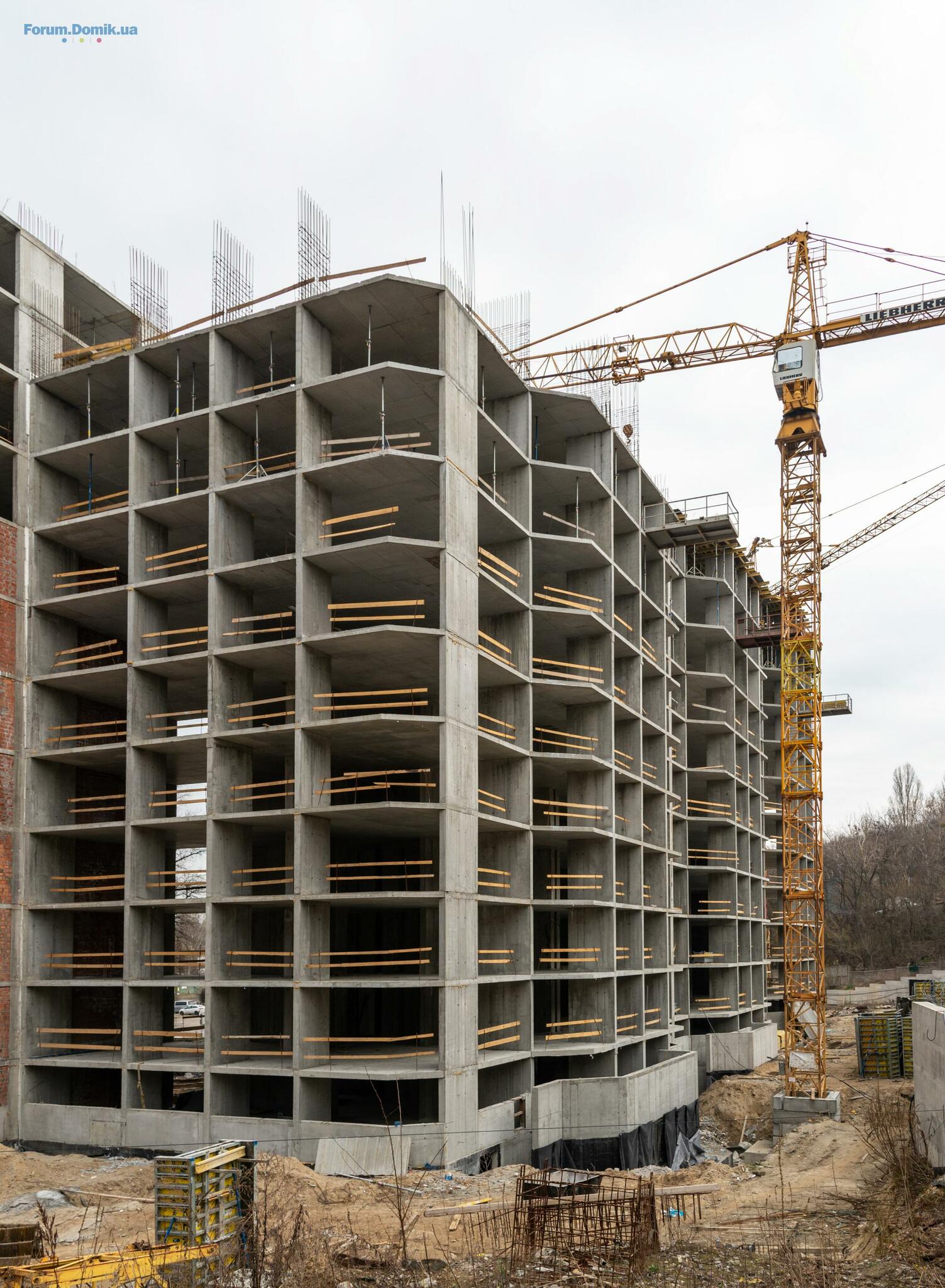

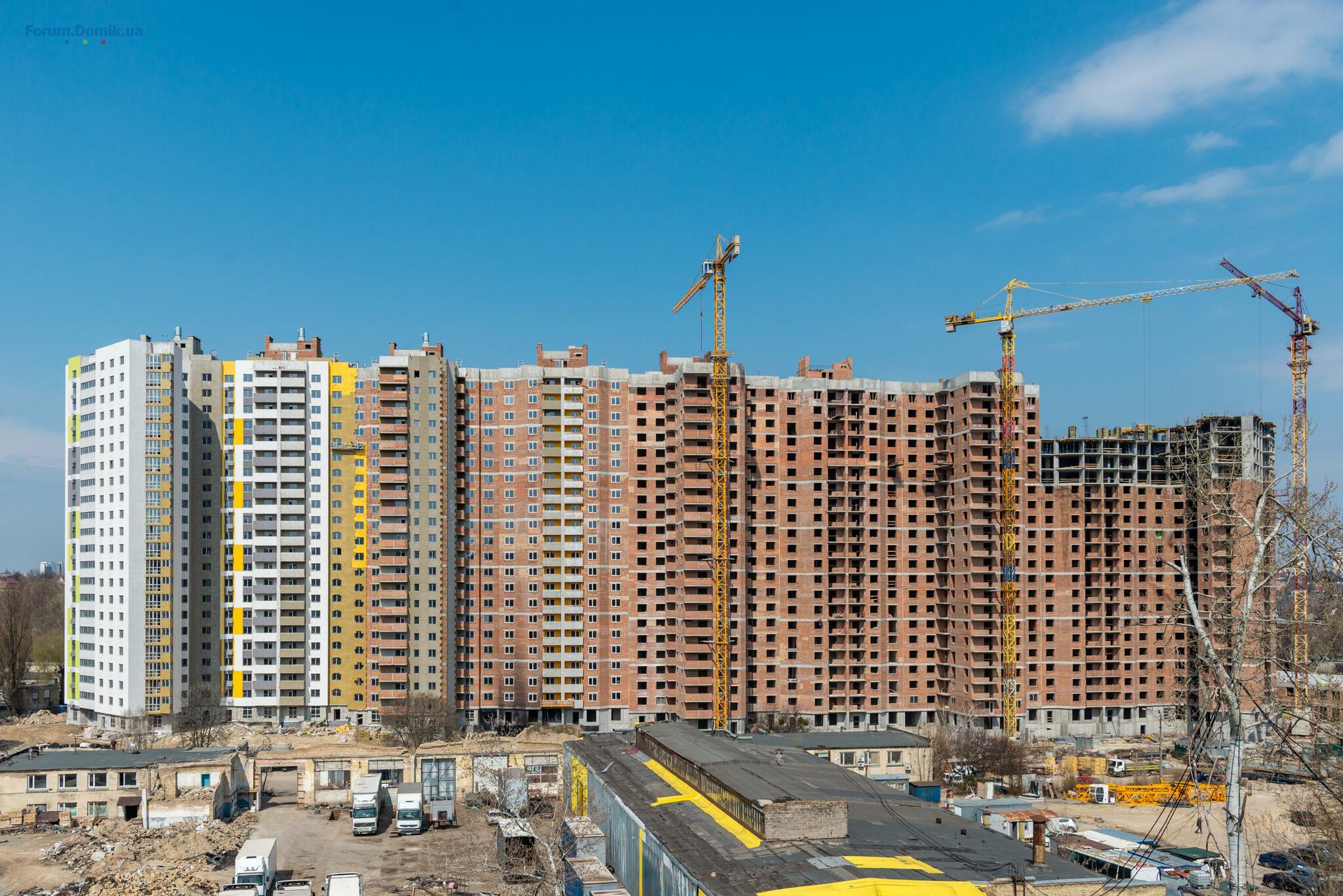

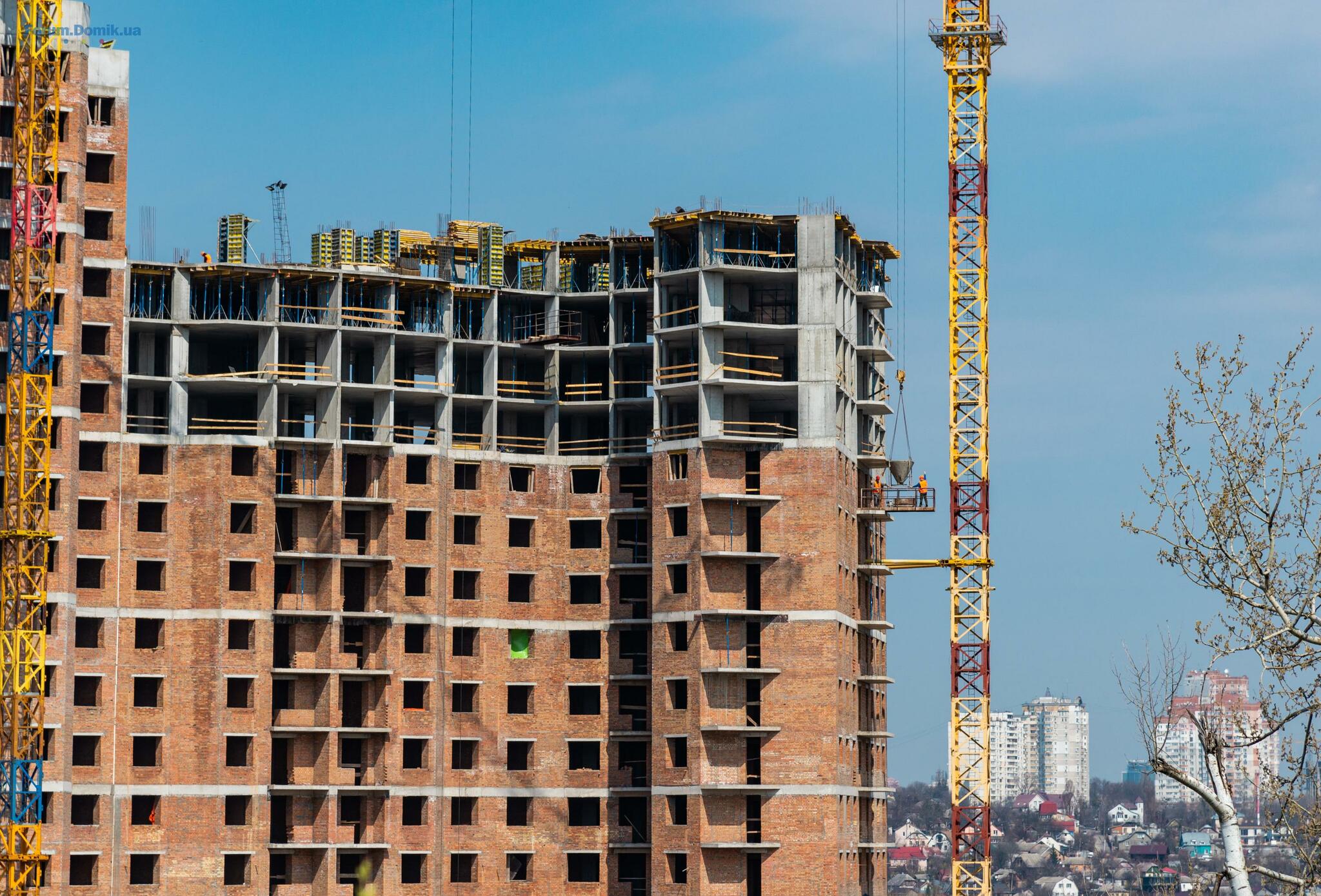

Частина 2























ЖК Голосіївська Долина
Представитель
36
26 ноября 2020
21 апр 2021 12:37

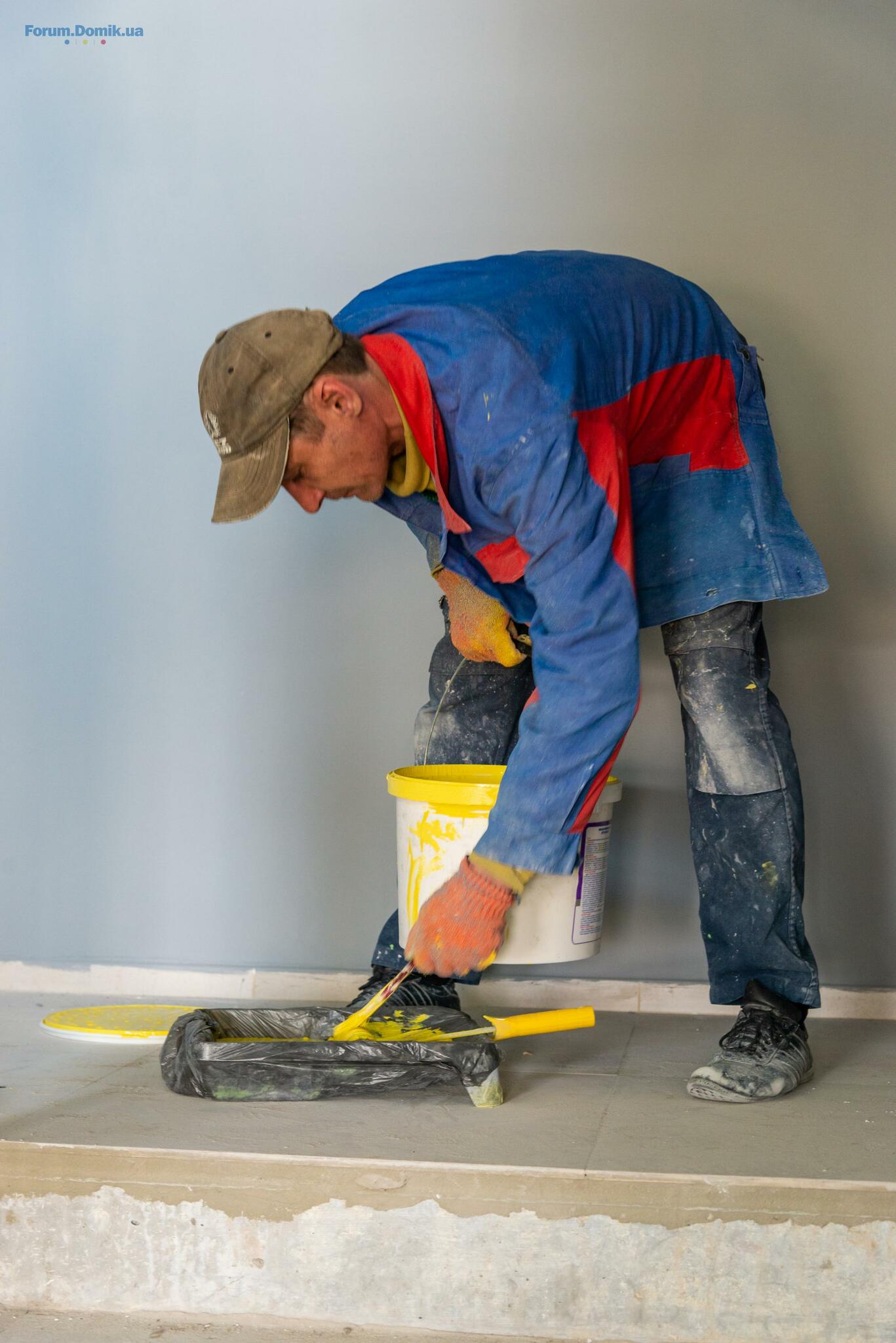

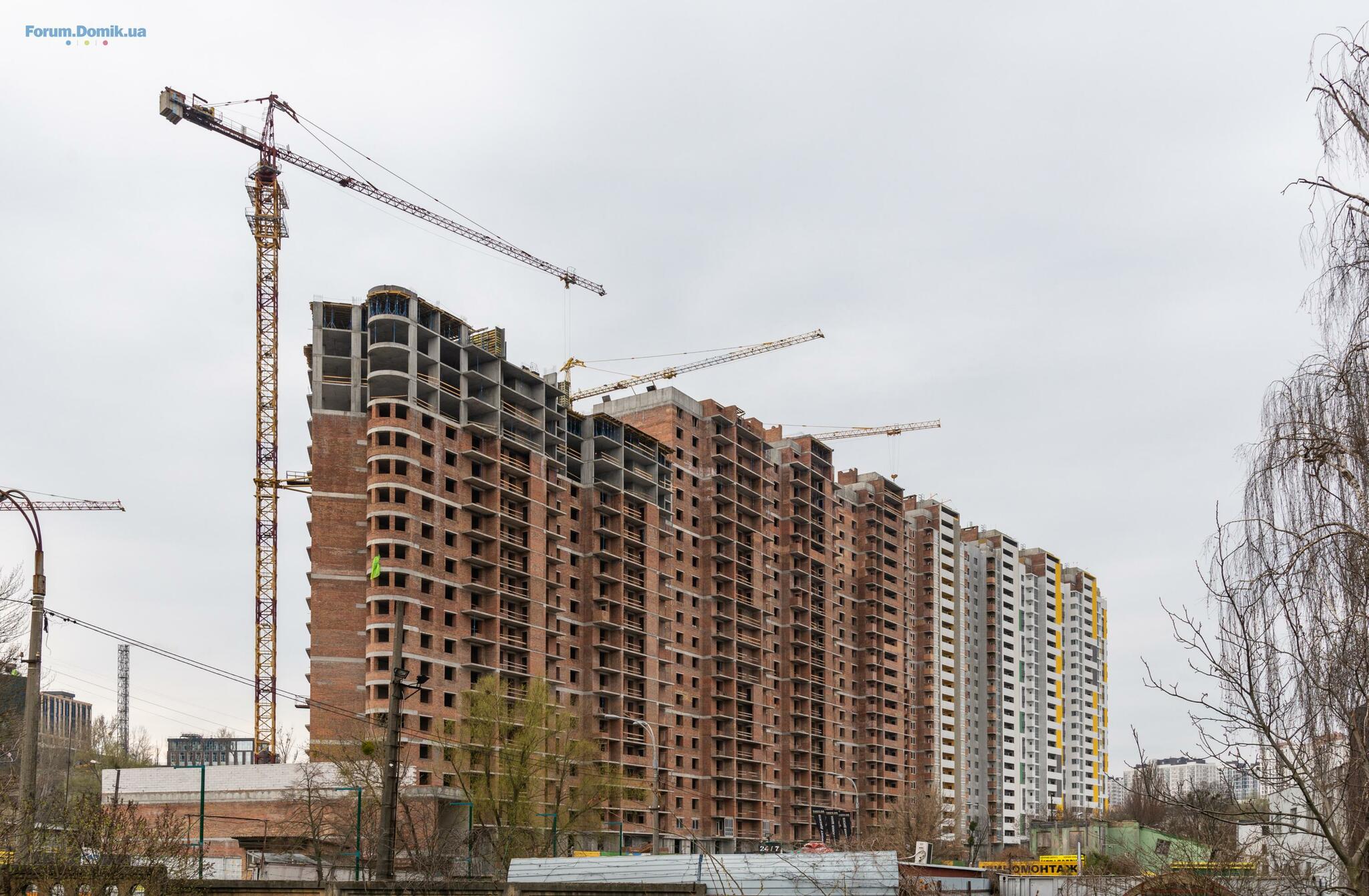

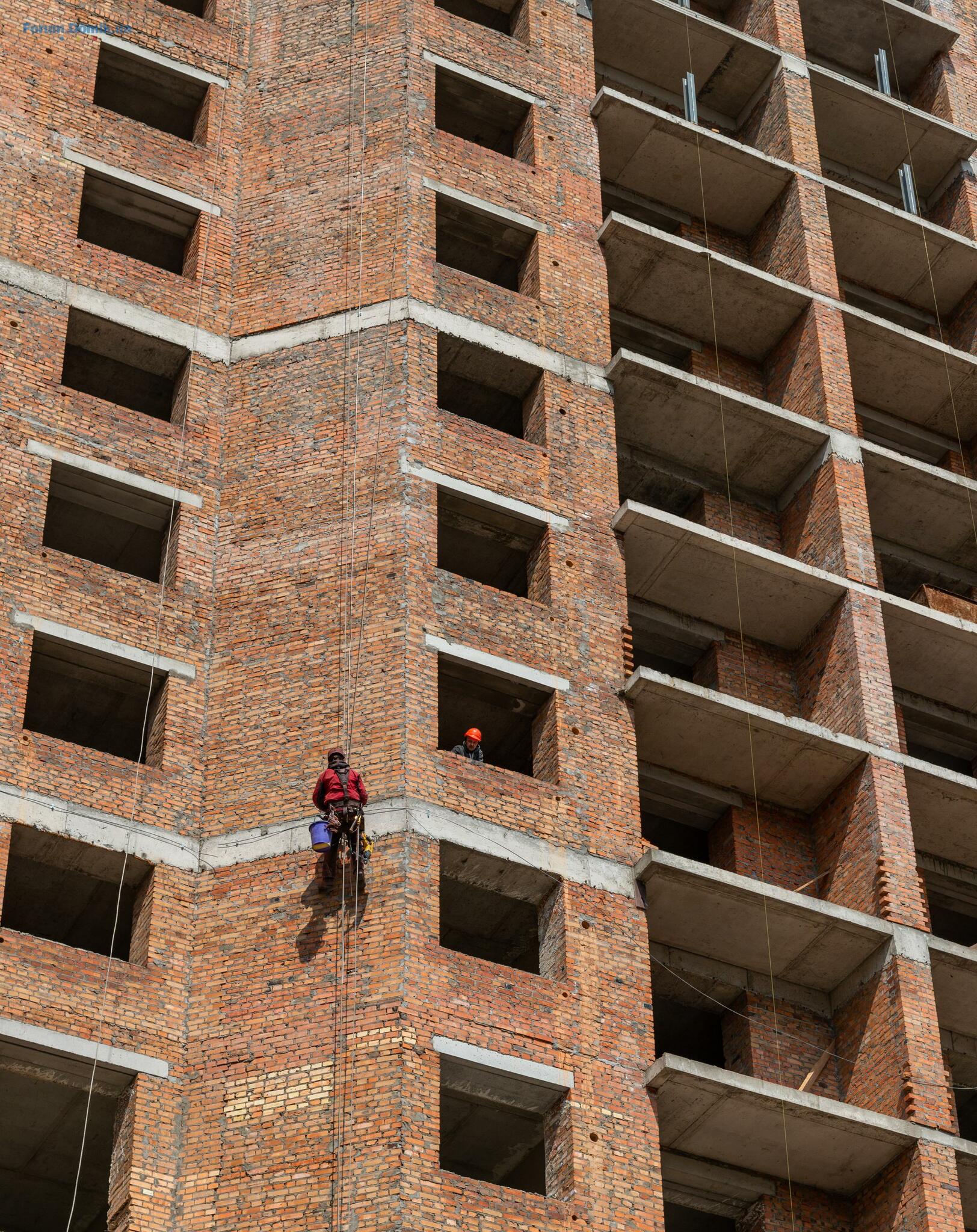

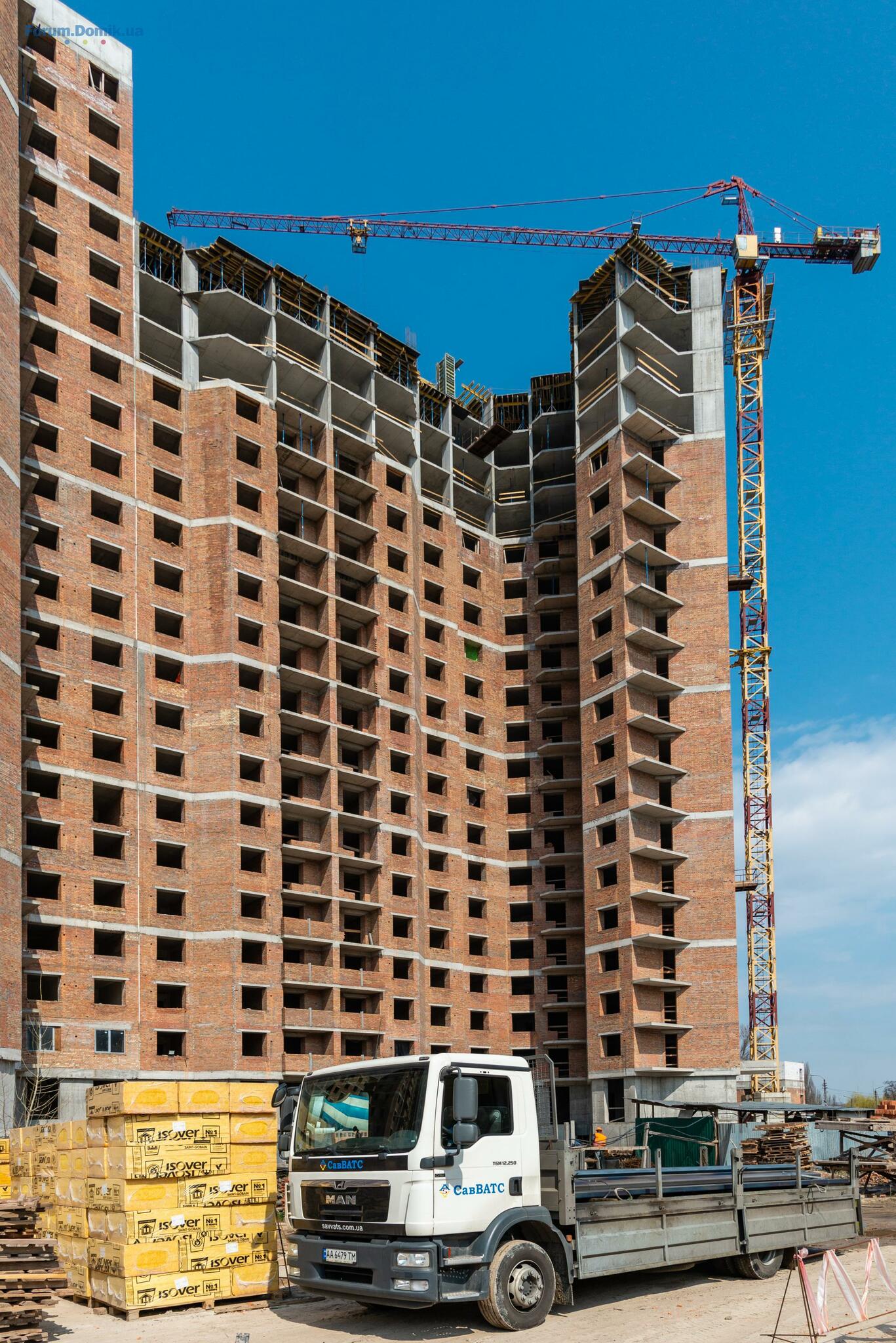

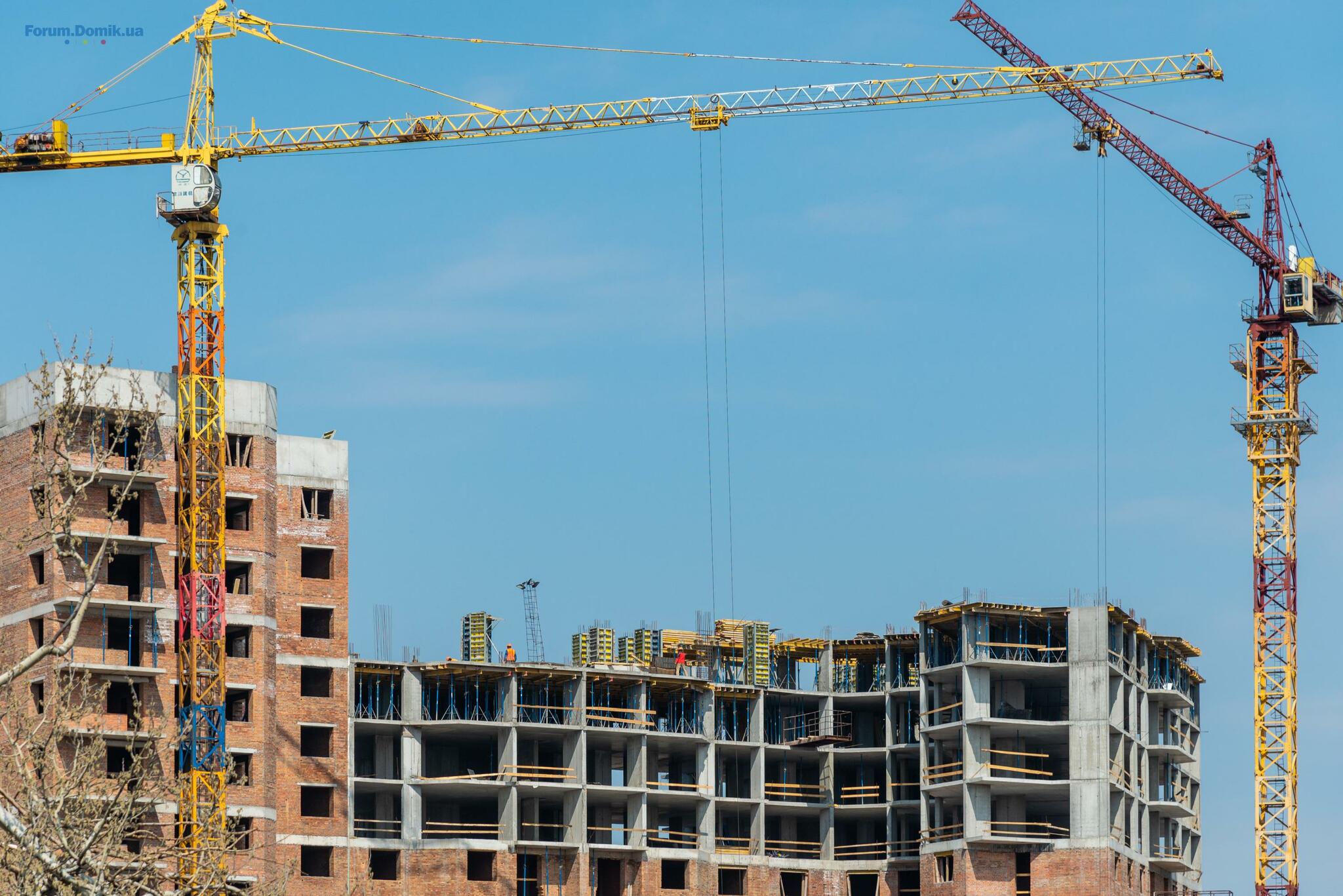

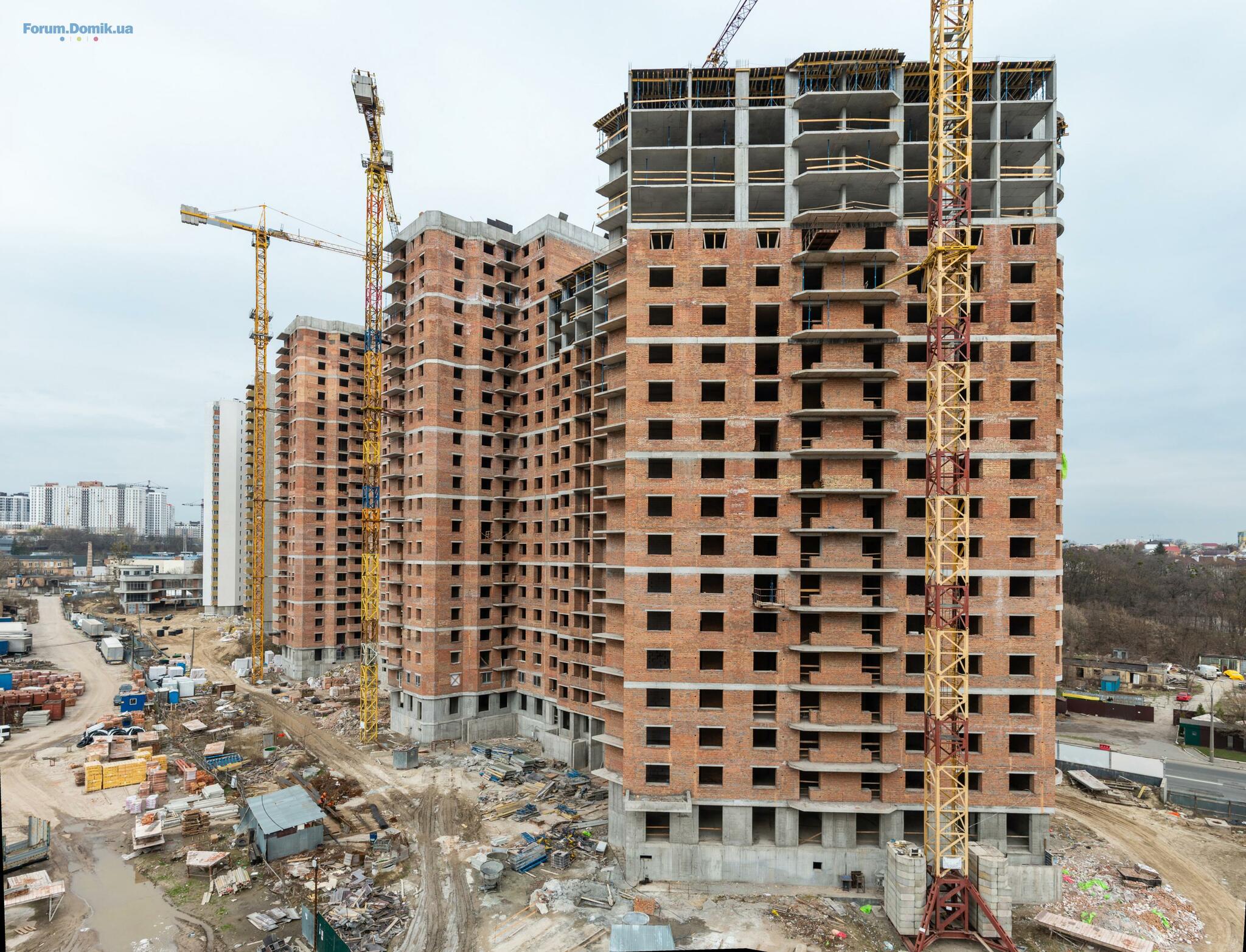

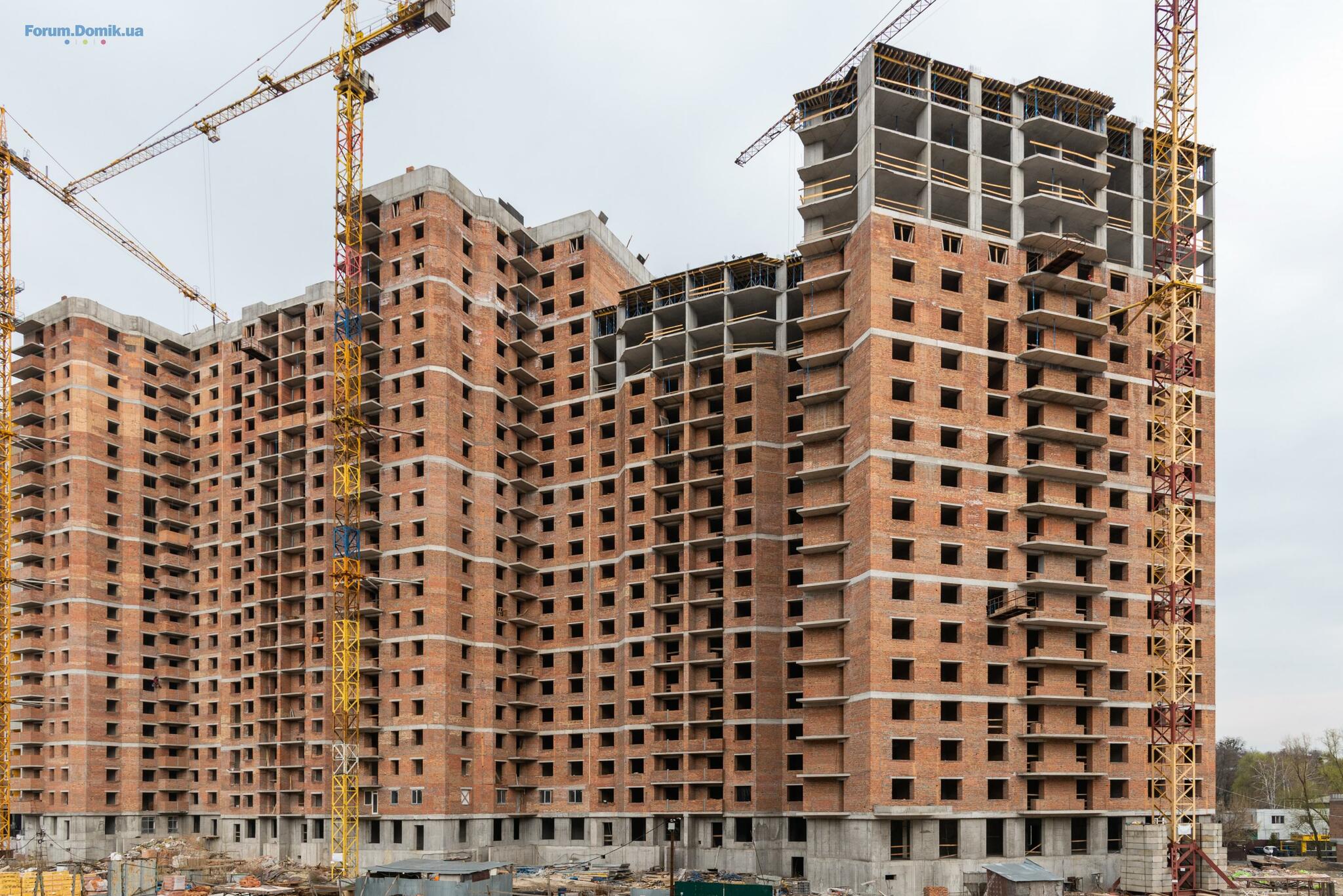

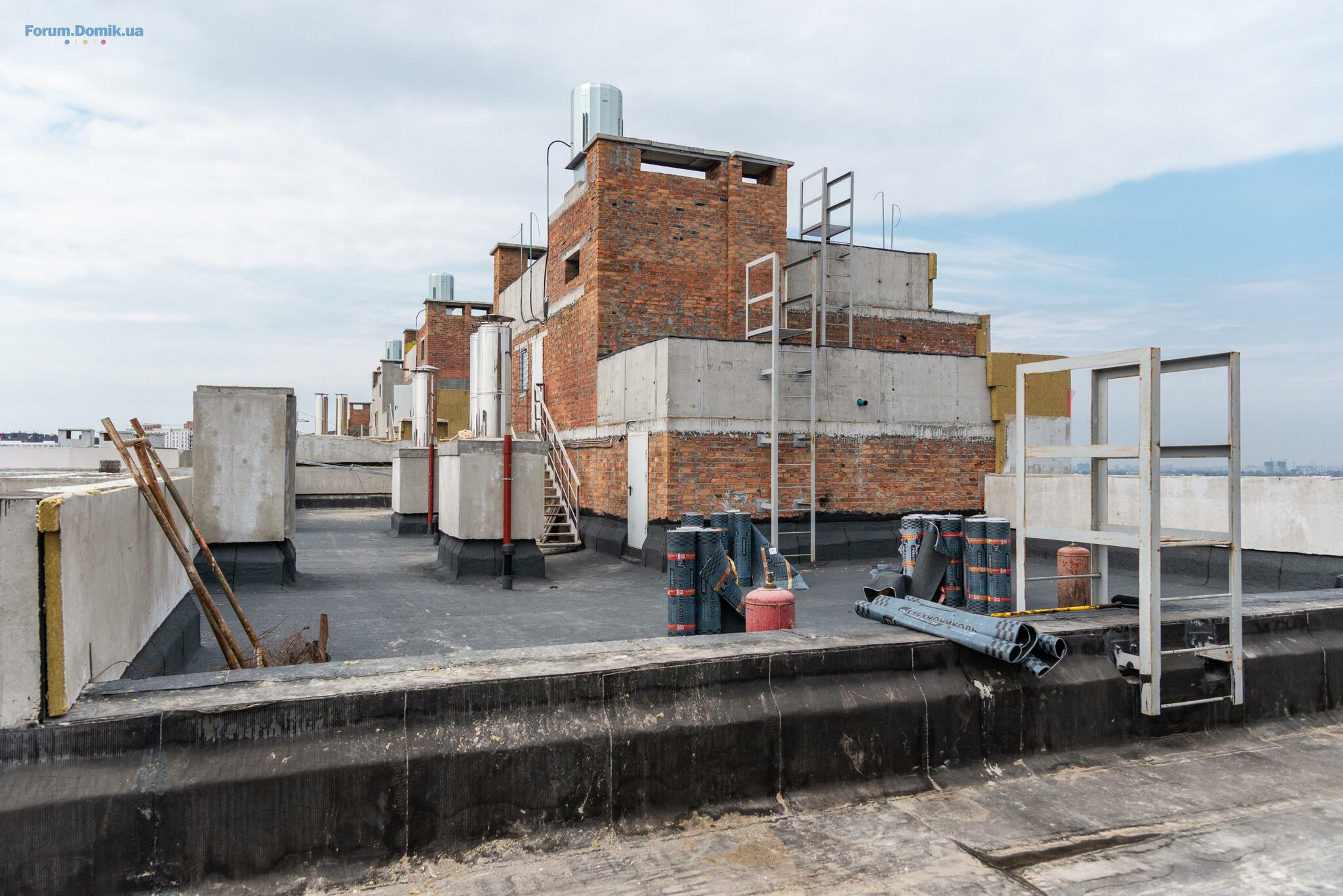

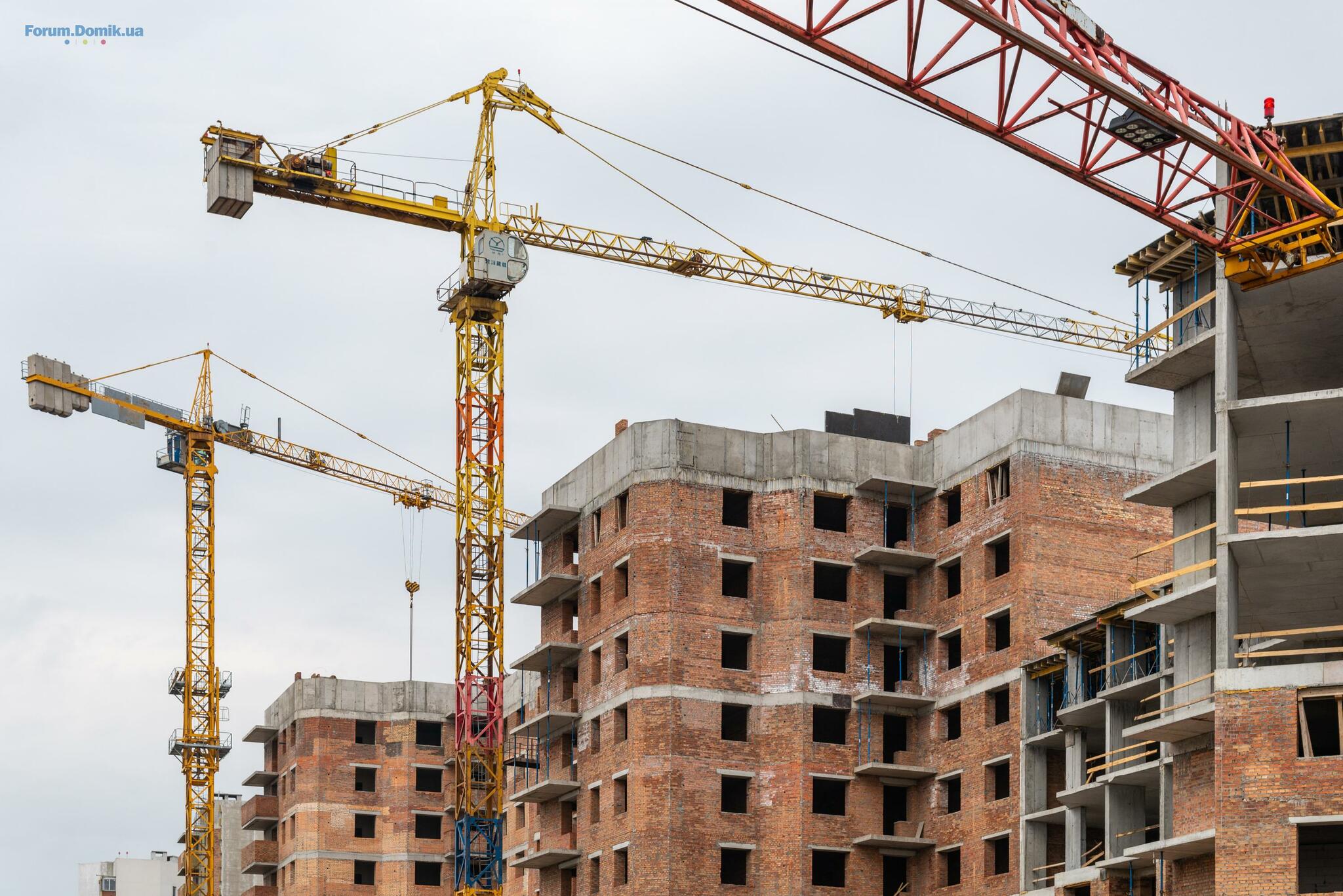

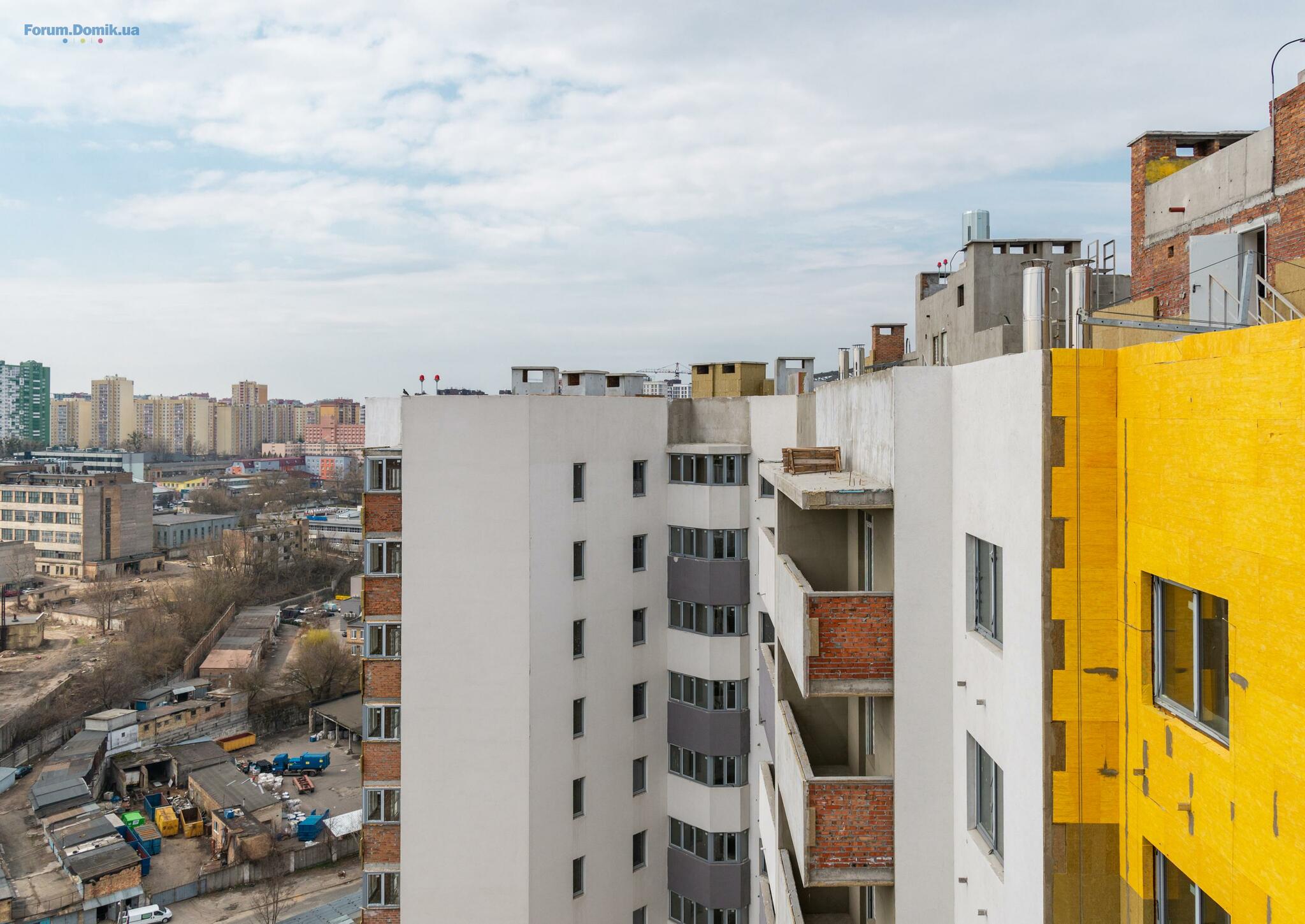

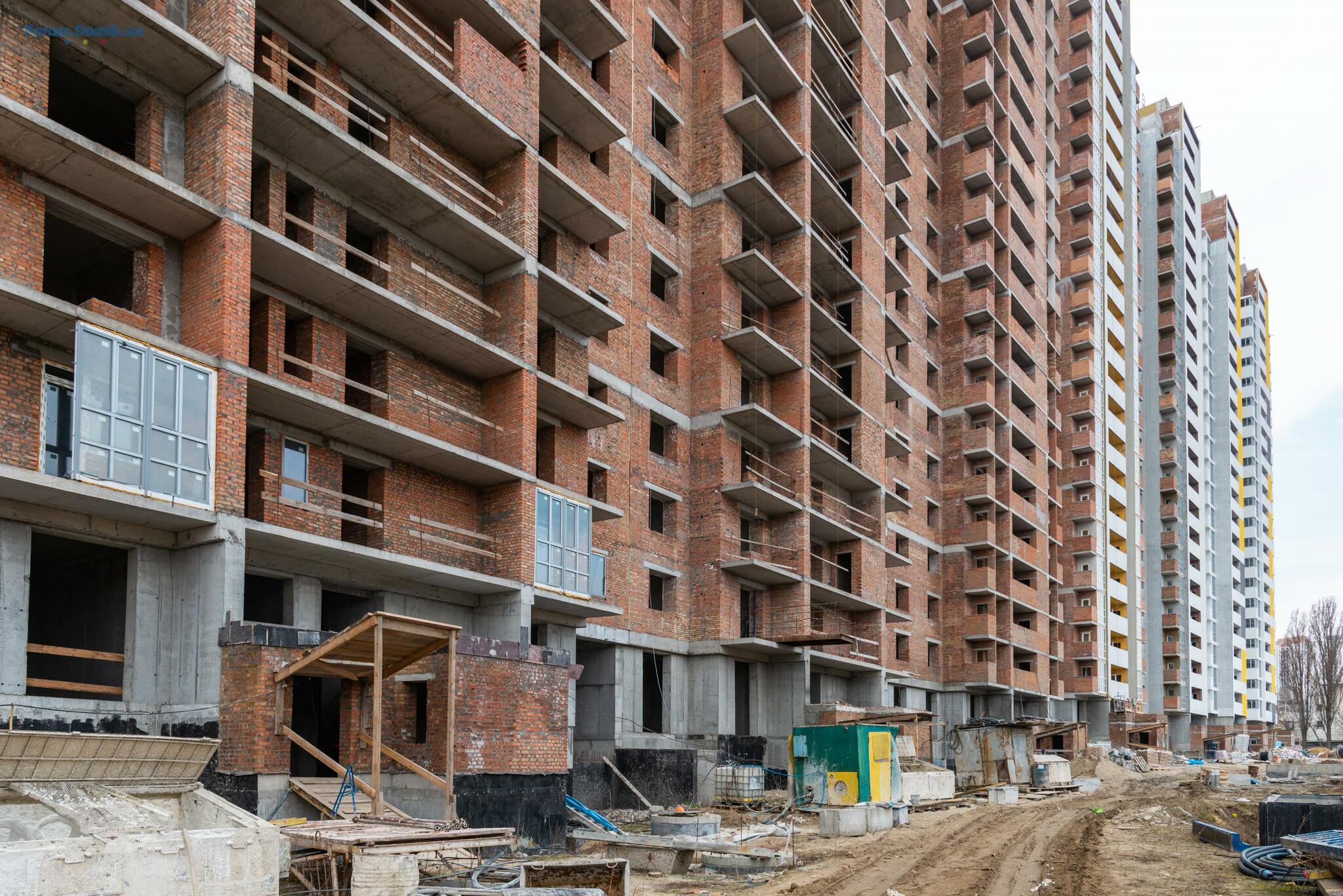

Виконання будівельно-монтажних робіт по об’єкту ЖК "Голосіїєвська долина" за березень 2021
Будинок №1
Секція №1

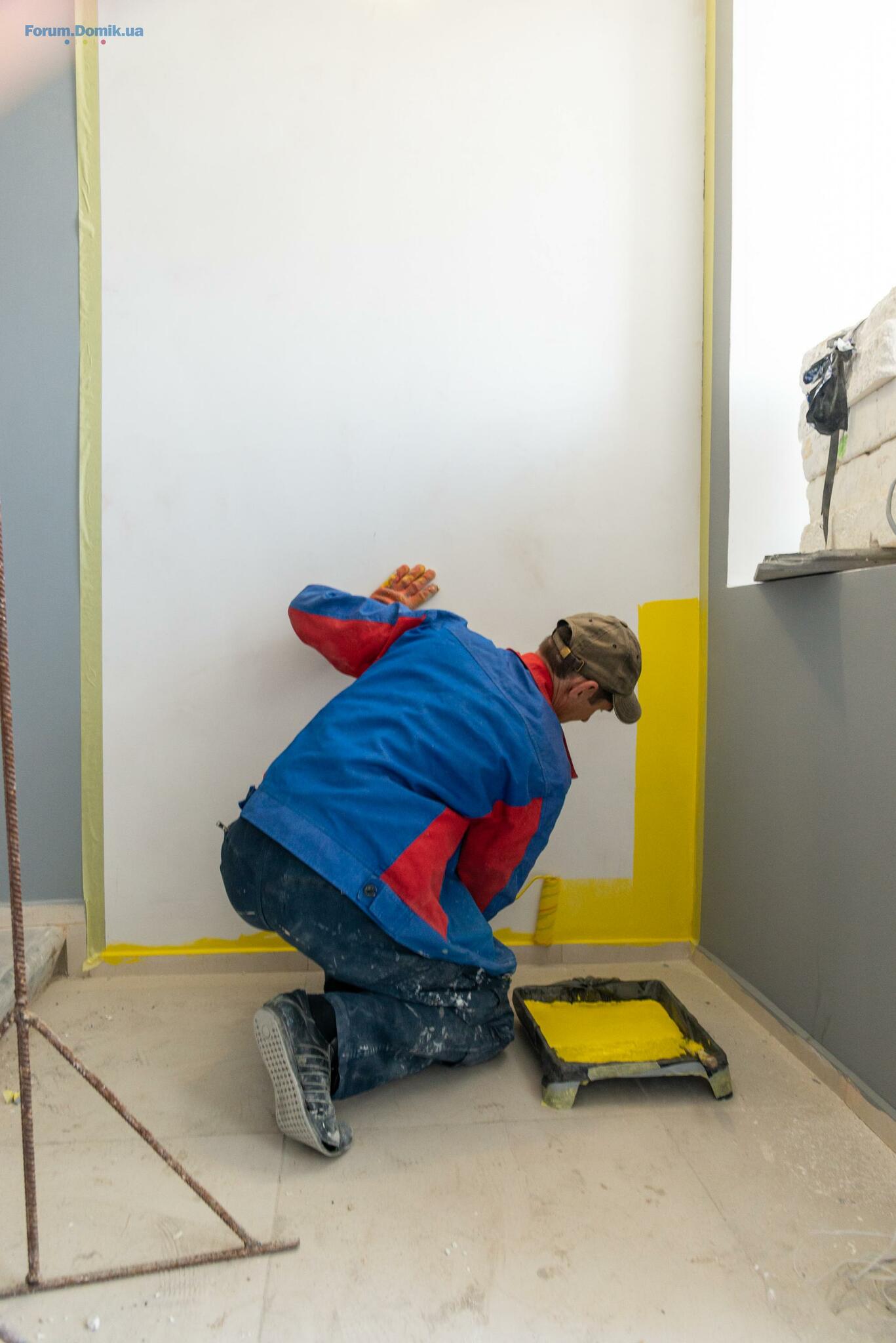

1 Закінчені малярні роботи поверхи №2-21
Секція №2
1 Закінчені підготовчі роботи під фінішну оздоблення 2-21поверх
2 Закінчені малярні роботи поверхи №2-21
Секція №3
1 Закінчені малярні роботи поверхи №2-12.
2 Воконано мурування ніш СПЗ 2-22 пов.
Секція №4

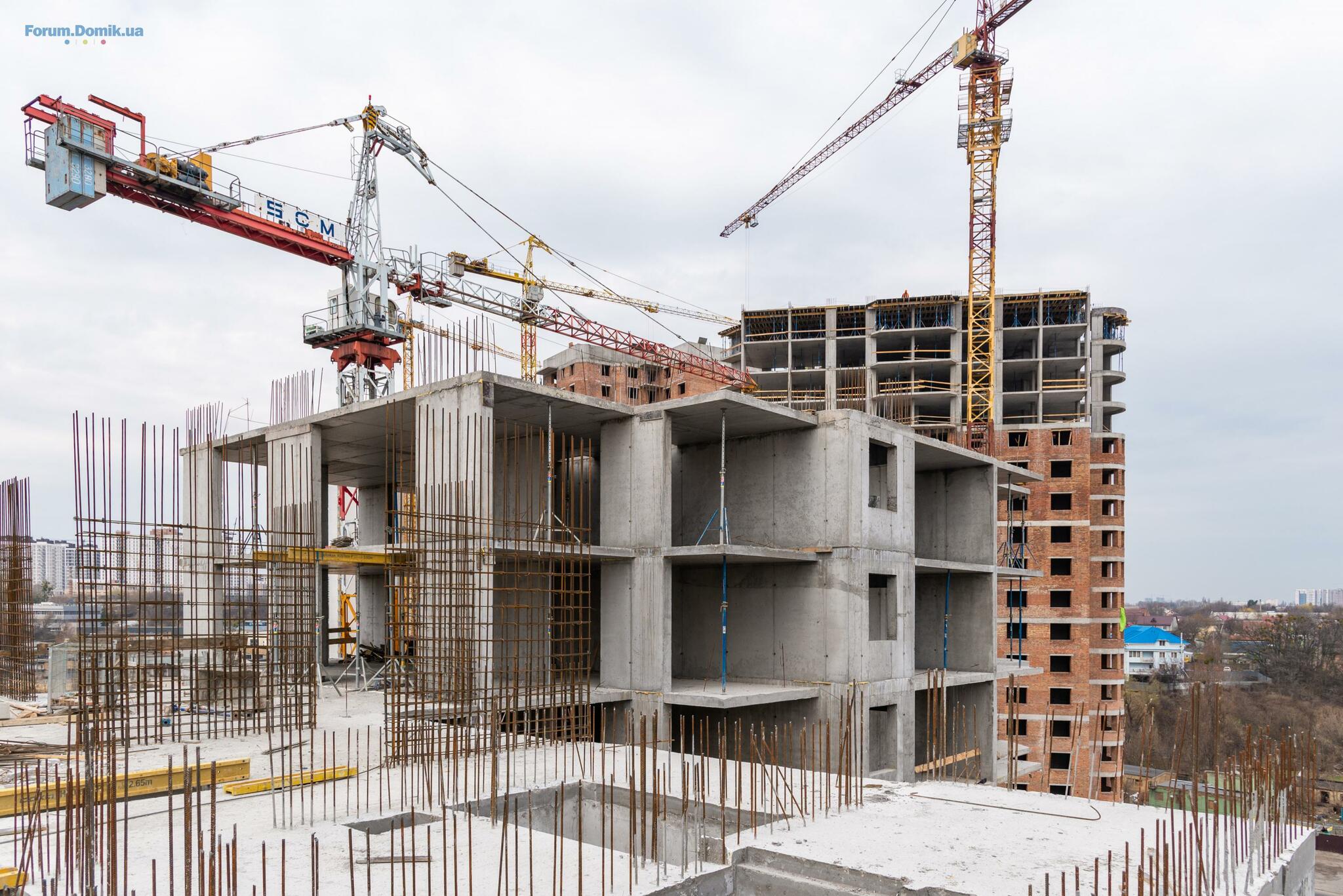

1 Виконуються фасадні роботи
Секція №5
1 Виконано зовнішнє огородження балконів
Секція №6
1 Виконано влаштування бетонного парапету покрівлі.

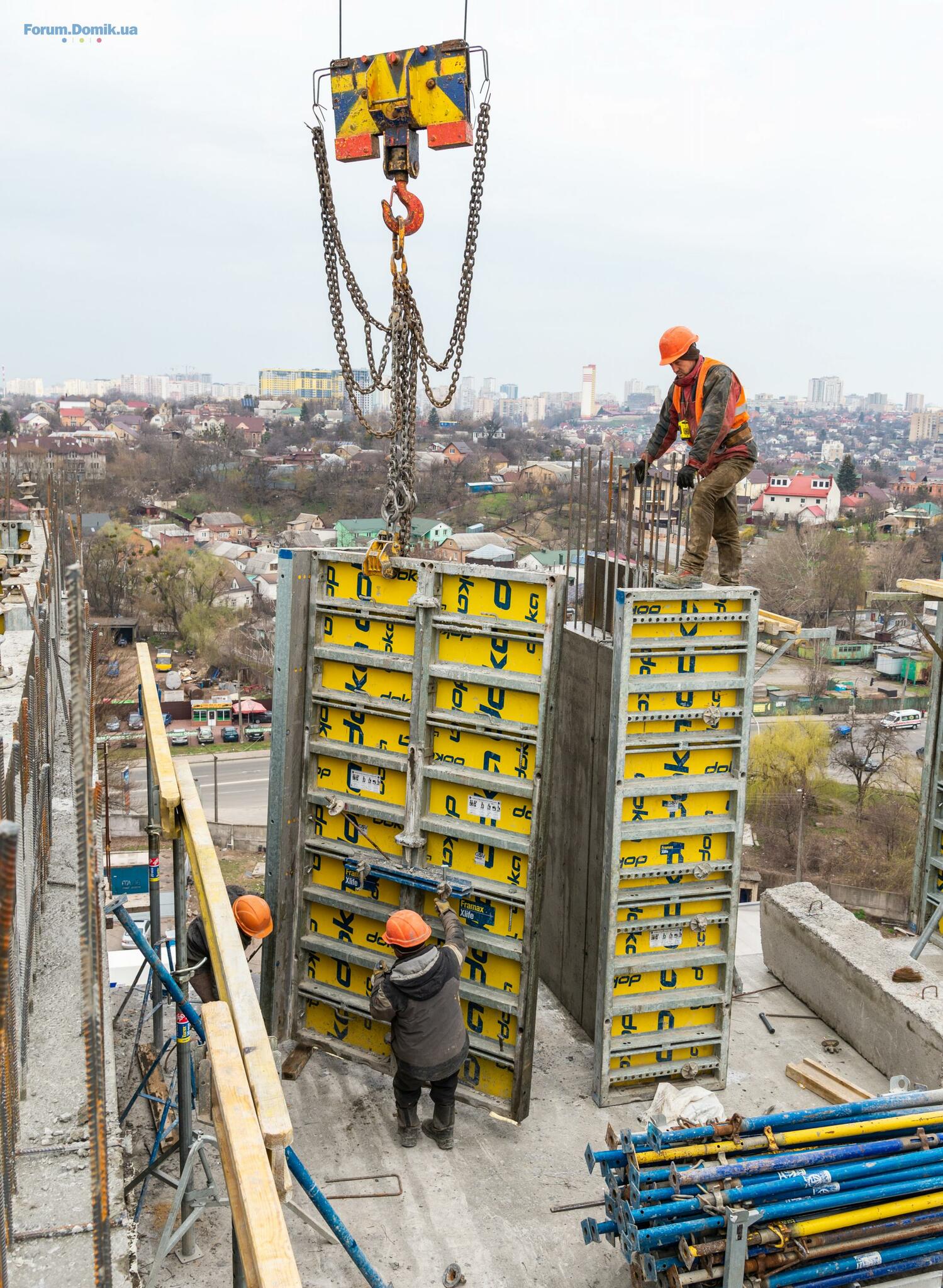

2. Закінчено влаштування цегляних та газоблочних перегородок поверхи №15,19,21
Секція №7
1. Виконано влаштування цегляної кладки технічного поверху на відм.+66.500
2. Виконано влаштування парапету на відм.+66.500
3. Закінчено влаштування цегляних та газоблочних перегородок поверхи №8,16,17

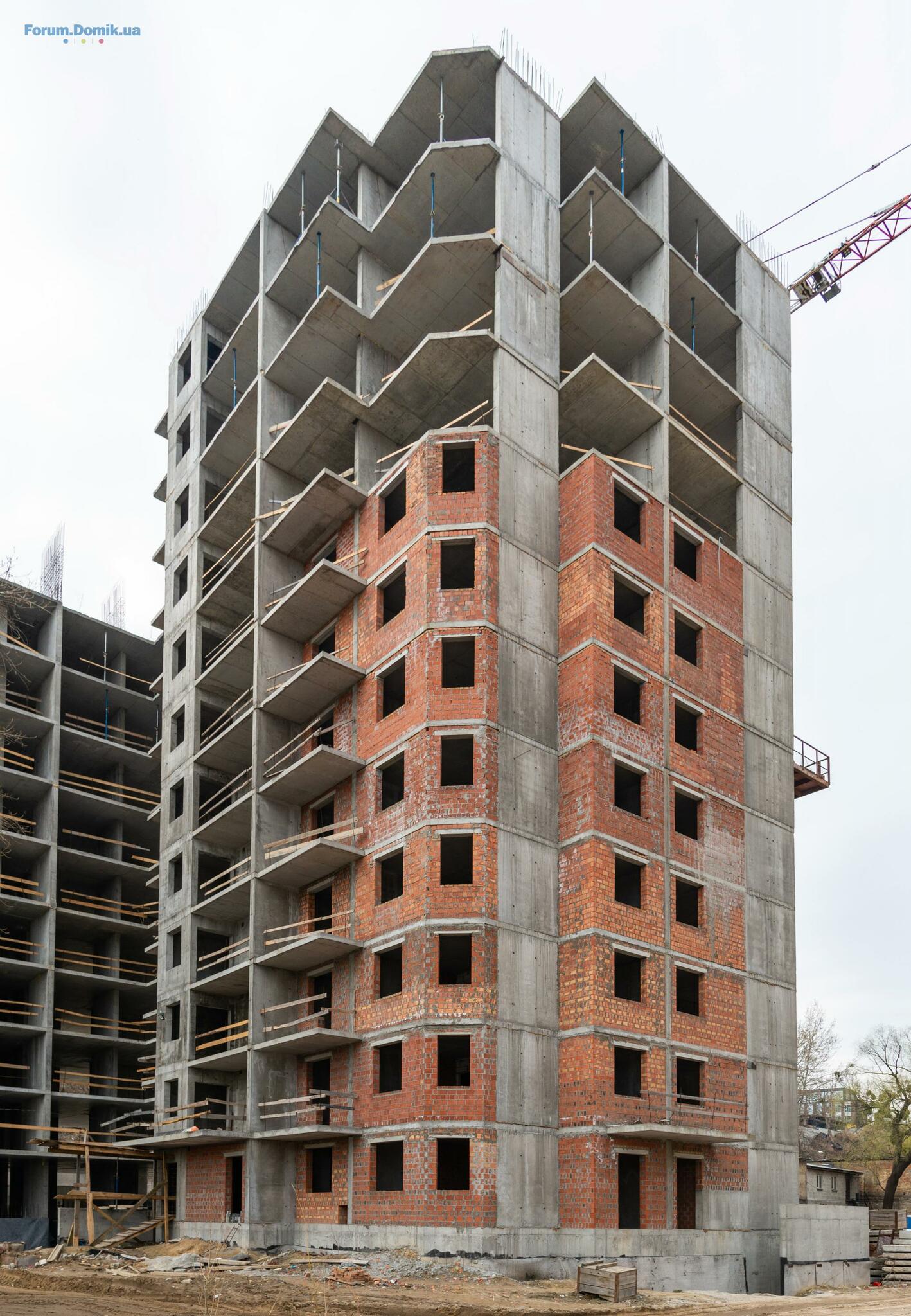

Секція №8
1 Закінчено влаштування цегляних та газоблочних перегородок поверх №16
2 Закінчено влаштування вертикальних конструкцій 18 поверху
3 Закінчено влаштування вертикальних конструкцій 19 поверху
4 Виконано влаштування плити перекриття 18 поверху
Секція №9
1 Закінчено влаштування цегляних та газоблочних перегородок поверхи №7,13,1415
2 Закінчено влаштування вертикальних конструкцій 19 поверху
3 Виконано влаштування плити перекриття 19 поверху
Будинок №2
Секція №1
1 Виконано влаштування плити перекриття 11 поверху
2 Виконано влаштування вертикальних конструкцій 11 поверху
3 Виконано влаштування плити перекриття 12 поверху
4 Виконано влаштування вертикальних конструкцій 12 поверху
Секція №2
1 Виконано влаштування вертикальних конструкцій 10 поверху
2 Виконано влаштування плити перекриття 10 поверху
Секція №3
1 Виконано влаштування плити перекриття 10 поверху
2 Виконано влаштування вертикальних конструкцій 11 поверху
Секція №4
1 Виконано влаштування плити перекриття 8 поверху
2 Виконано влаштування вертикальних конструкцій 9 поверху
3 Виконано влаштування плити перекриття 9 поверху
4 Виконано влаштування вертикальних конструкцій 10 поверху
Будинок №1
Секція №1
1 Закінчені малярні роботи поверхи №2-21
Секція №2
1 Закінчені підготовчі роботи під фінішну оздоблення 2-21поверх
2 Закінчені малярні роботи поверхи №2-21
Секція №3
1 Закінчені малярні роботи поверхи №2-12.
2 Воконано мурування ніш СПЗ 2-22 пов.
Секція №4
1 Виконуються фасадні роботи
Секція №5
1 Виконано зовнішнє огородження балконів
Секція №6
1 Виконано влаштування бетонного парапету покрівлі.
2. Закінчено влаштування цегляних та газоблочних перегородок поверхи №15,19,21
Секція №7
1. Виконано влаштування цегляної кладки технічного поверху на відм.+66.500
2. Виконано влаштування парапету на відм.+66.500
3. Закінчено влаштування цегляних та газоблочних перегородок поверхи №8,16,17
Секція №8
1 Закінчено влаштування цегляних та газоблочних перегородок поверх №16
2 Закінчено влаштування вертикальних конструкцій 18 поверху
3 Закінчено влаштування вертикальних конструкцій 19 поверху
4 Виконано влаштування плити перекриття 18 поверху
Секція №9
1 Закінчено влаштування цегляних та газоблочних перегородок поверхи №7,13,1415
2 Закінчено влаштування вертикальних конструкцій 19 поверху
3 Виконано влаштування плити перекриття 19 поверху
Будинок №2
Секція №1
1 Виконано влаштування плити перекриття 11 поверху
2 Виконано влаштування вертикальних конструкцій 11 поверху
3 Виконано влаштування плити перекриття 12 поверху
4 Виконано влаштування вертикальних конструкцій 12 поверху
Секція №2
1 Виконано влаштування вертикальних конструкцій 10 поверху
2 Виконано влаштування плити перекриття 10 поверху
Секція №3
1 Виконано влаштування плити перекриття 10 поверху
2 Виконано влаштування вертикальних конструкцій 11 поверху
Секція №4
1 Виконано влаштування плити перекриття 8 поверху
2 Виконано влаштування вертикальних конструкцій 9 поверху
3 Виконано влаштування плити перекриття 9 поверху
4 Виконано влаштування вертикальних конструкцій 10 поверху
Domik-Inform
forum bot
11 460
03 апреля 2017
21 апр 2021 13:15
Domik-Inform
forum bot
11 460
03 апреля 2017
21 апр 2021 18:25
Ser_Gio
S
Пользователь
79
22 марта 2019
05 май 2021 15:03
Погодка бомбезная, только строить!
А стройка стоит(((
А стройка стоит(((
Domik-Inform
forum bot
11 460
03 апреля 2017
06 май 2021 11:24

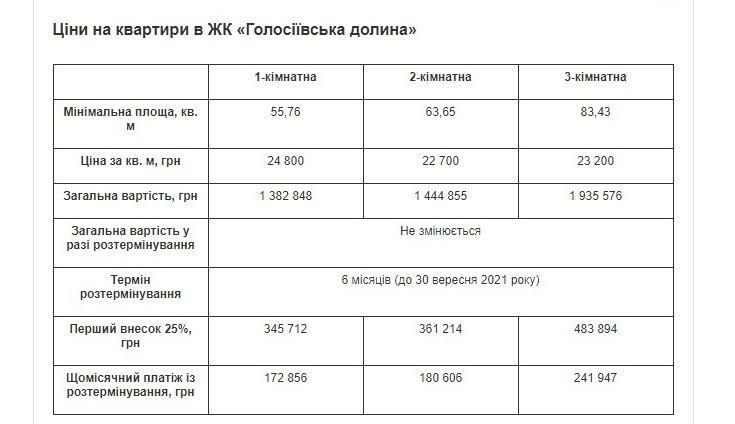

Знижки на 3-кімнатні квартири у ЖК «Голосіївська долина» продовжуються
До 31 травня 2021 знижка 8%. Акційна пропозиція діє за умови 100%-ї оплати.
До 31 травня 2021 знижка 8%. Акційна пропозиція діє за умови 100%-ї оплати.
Planet House
Постоянный пользователь
218
13 декабря 2020
06 май 2021 11:33
Если в этом году сдадут первые три секции это будет прорыв, маловероятно что в этом году будут проживать жильцы, по отоплению большой вопрос, придомовая вообще ноль работ,что сейчас выполнено по внутренним работам 2-3 секция - тайна фотоотчета нет, наружные работы видны но темпы двумя или тремя люльками соовсем не радужные. На исходе первый квартал 2021г Строй Сити пора переносить сроки сдачи.
Zinoviy2018
Z
Пользователь
65
23 апреля 2018
07 май 2021 07:37
Очередной чудо-застройщик. Темпы строительства на грани фантастики.
Stanislav1
S
Пользователь
33
26 марта 2019
09 май 2021 11:30
Пол года назад я думал что достроят первые секции к лету 2022, но теперь видно что так быстро скорее всего не осилят. Ждём ещё года три если застройщик не бросит объект
Shurok
S
Новичок
13
12 апреля 2017
10 май 2021 05:05

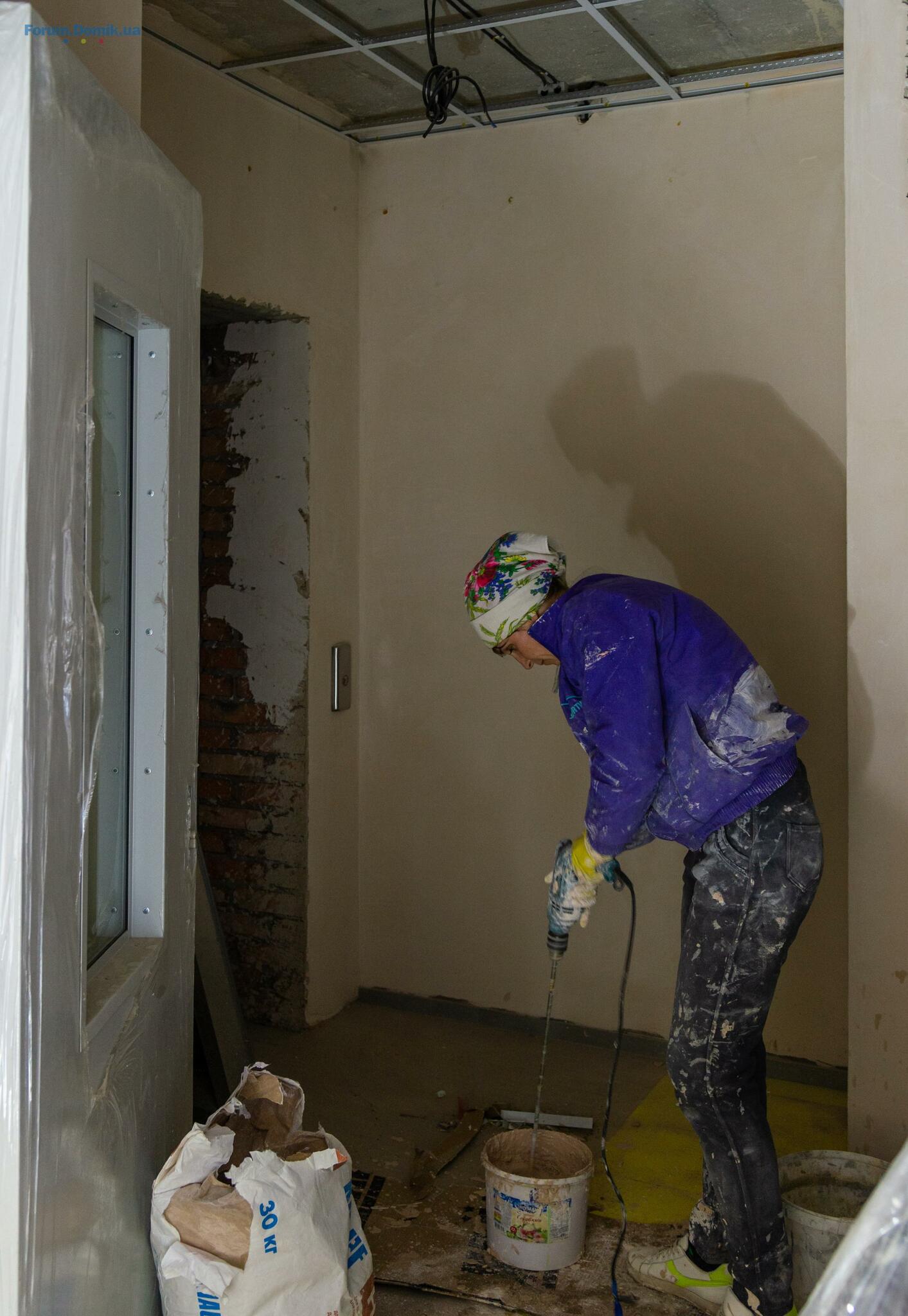

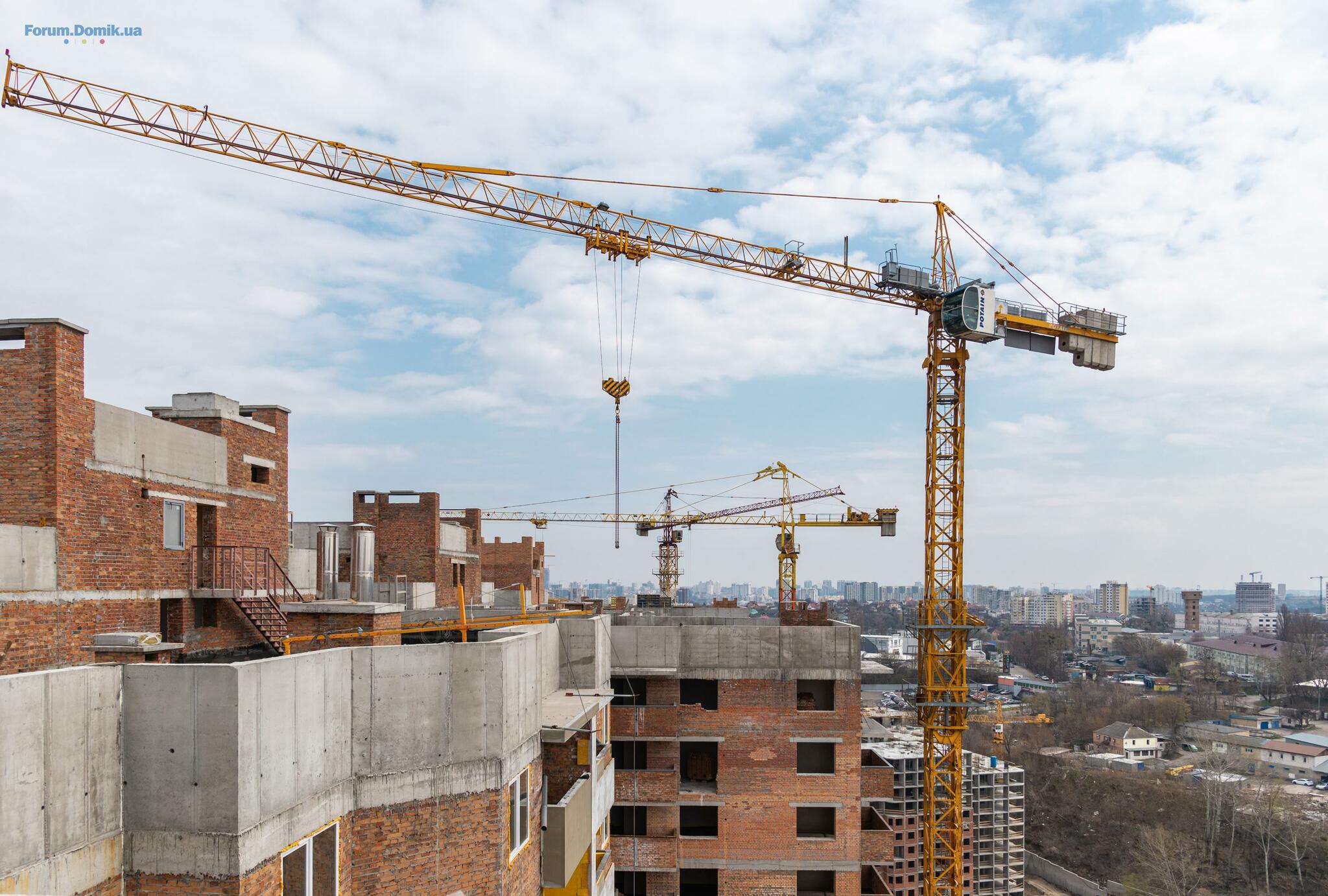

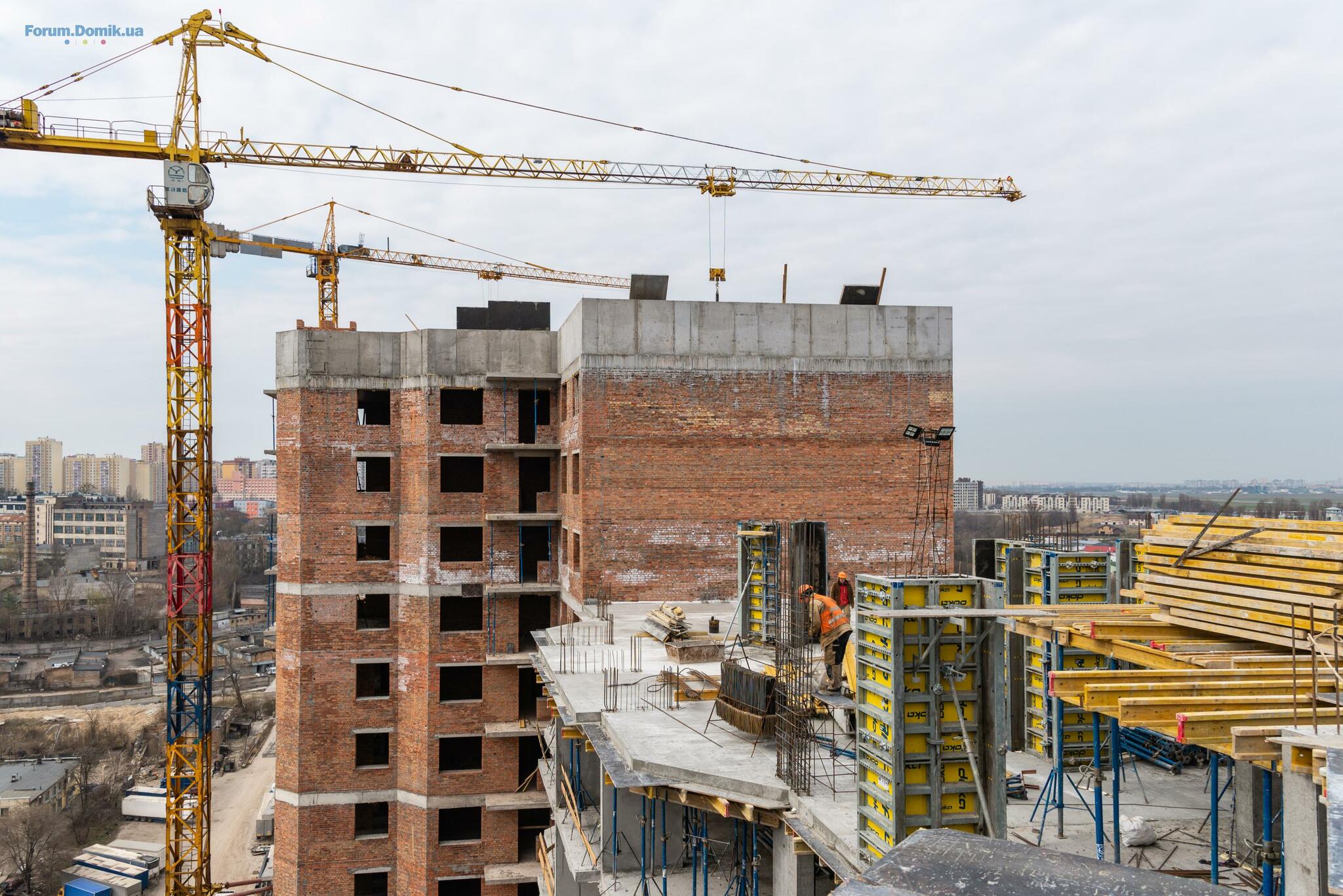

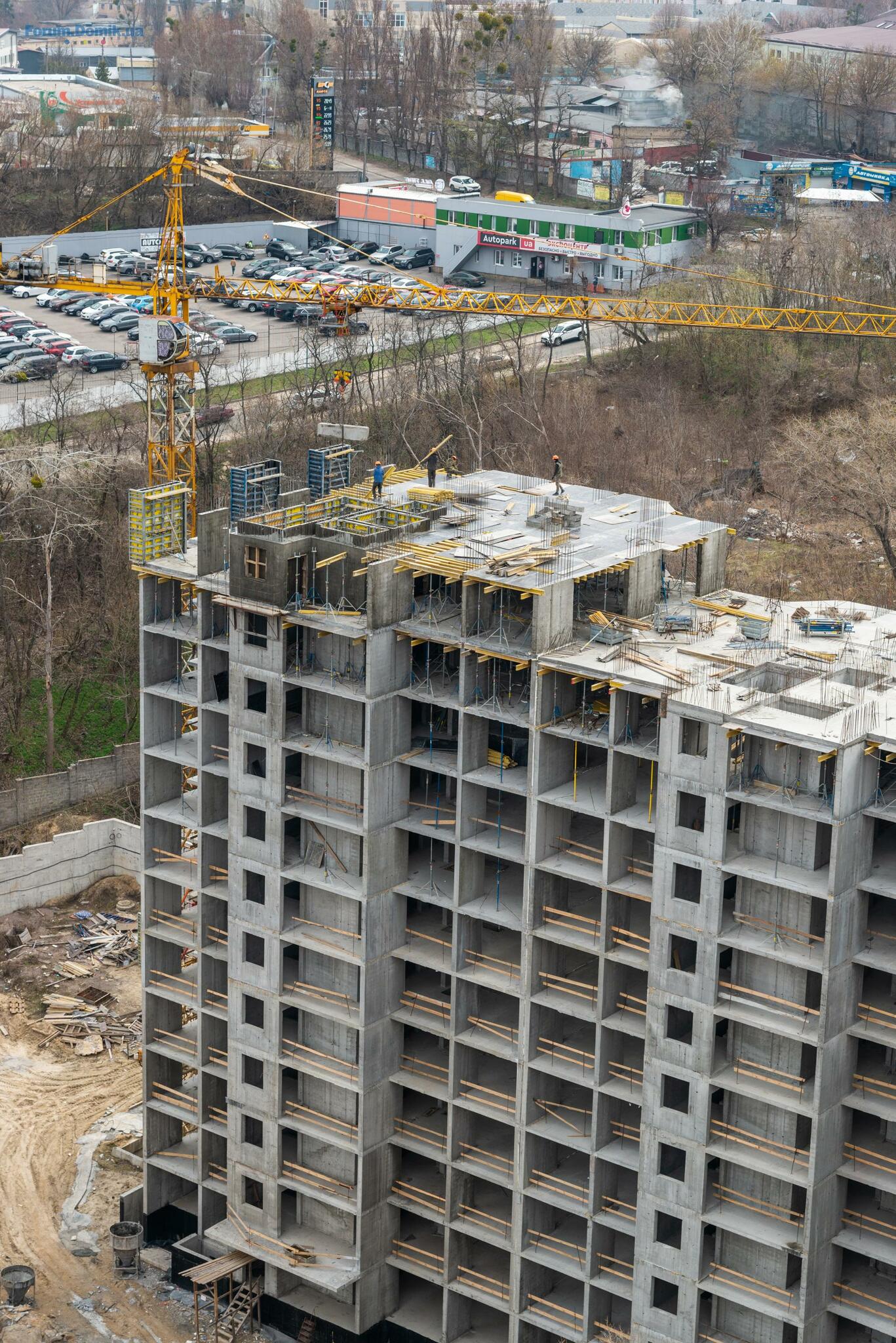

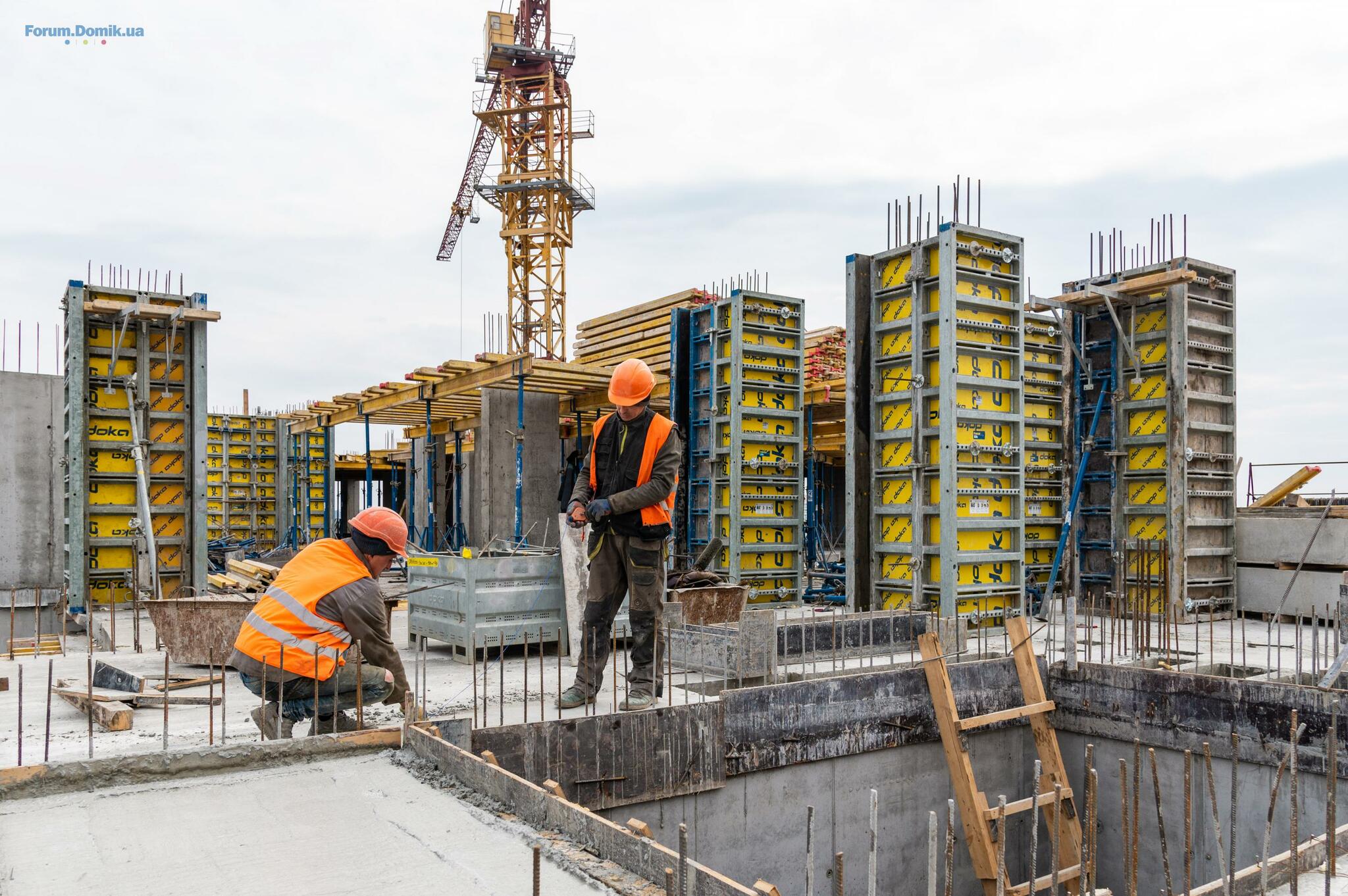

Статус будівництва на 09.05.2021
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Kaskad Residence | ІнтерГал-Буд | Київ, вул. Причальна, 5а13.061
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/212.062 759
- ЖК Медовий-2 | Київміськбуд | Київ, вул. Петра Радченка, 2711.06441
- ЖК Lake House | Лейк Хаус | Киевгорстрой, Укрбуд | ул. Маршала Малиновского, 2а11.061 225
- ЖК Great | РіЕЛ, IB Alliance | Киев, Днепровская набережная10.06744
- ЖК Olympic Park | Олимпик Парк | Status Group | Киев, Харьковское шоссе, 21009.06560
- ЖК Rybalsky | SAGA, Perfect Group | Киев, ул. Набережно-Рибальская 3,909.061 326
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)09.062 011
- ЖК Sky Avenue | ІнтерГал-Буд | Киев, ул. Святослава Хороброго (Народного Ополчения), 309.06347
- ЖК Сирецькі Сади | ІнтерГал-Буд | Киев, ул. Ивана Выговского (Маршала Гречка), 10б09.064 844
- Стоит ли сейчас покупать недвижимость?30.055 045
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Делать ремонт самостоятельно или нанять профессионалов14.0643
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Выбираю акриловую краску17.0320
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Спецтехника від "Укравтокомплект"12.061
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Что подарить мужчине?22.05353
- Замер уровня радиации дозиметром Киев03.051
- Электрик Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
