Подать объявление

ЖК Orange City | Оранж Сити | GEOS | Лысогорский спуск, 26а

ЗастройщикGEOS
Сдача ЖК2021 - 2023 г.
Планировки
от 28 000 Грн/м²
Карточка Домик
Индекс надёжности
114из 220
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 139.
35/25%
19/14%
28/20%
23/17%
34/24%
1. . .283284285
24 авг 2024 08:42
Шановні покупці житлового комплексу «Orange City».

Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!

Станом на 23.08.2024 року виконано:

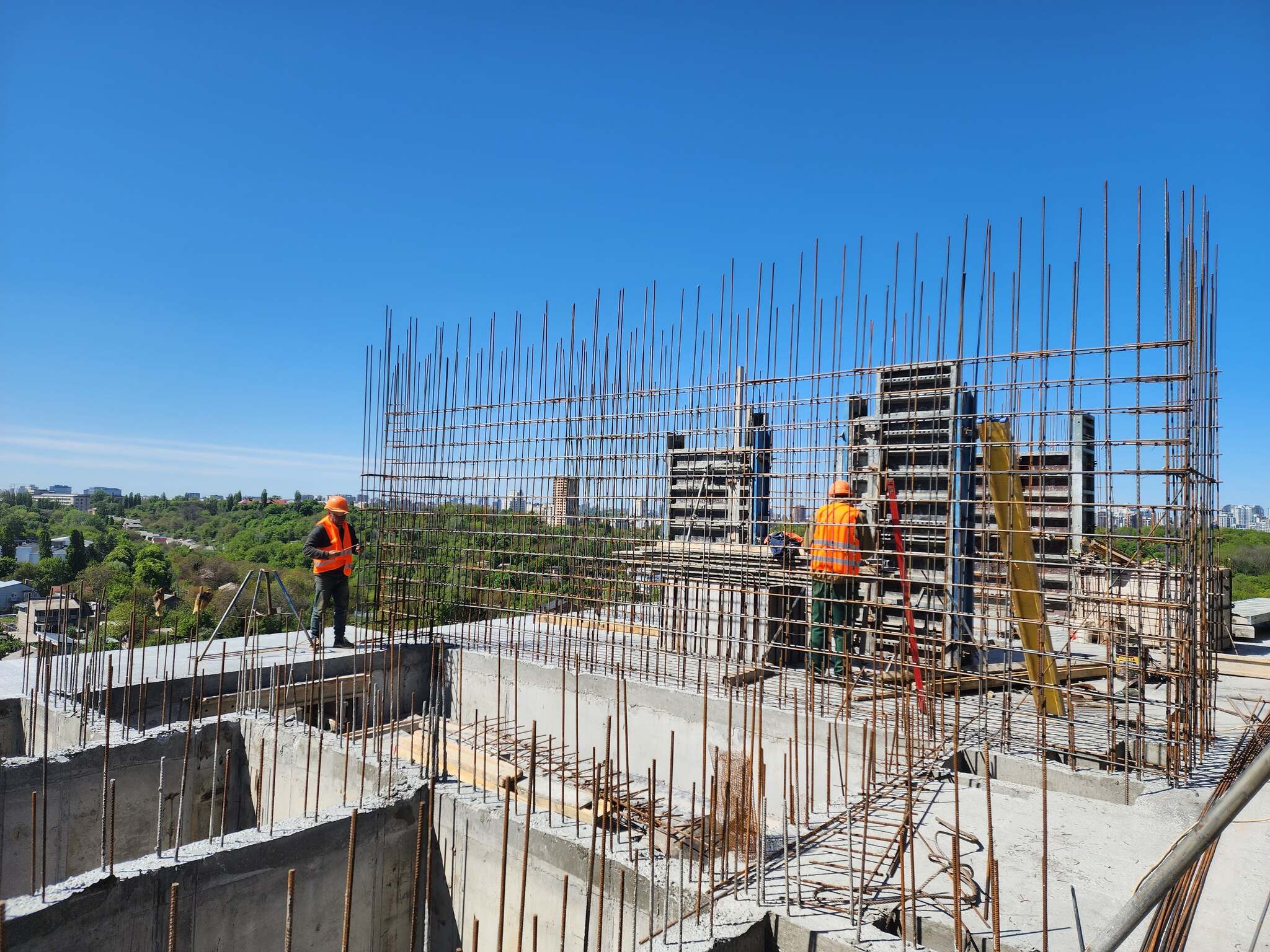

Секція 1 - виконано монолітно-каркасні роботи на рівні 16 поверху, перекриття 17 поверху.

Ведуться роботи із зовнішньої кладки на рівні 4 поверху.

Секція 2 -виконано монолітно-каркасні роботи на рівні 14 поверху, перекриття 15 поверху.

Ведуться роботи із зовнішньої кладки на рівні 10 поверху.

Ведуться роботи із скління на рівні 3 поверху.

18 окт 2024 14:11

Будьте бдительны при покупке квартиры по переуступке,одна из самых распространенных мошеннических схем это продажа по доверенности,в данном случае максимально ответственно относитесь к проверке документов и людей участвующих в схеме.

13 янв 2025 15:37

Шановні покупці житлового комплексу «Orange City». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи! Станом на 01.11.2024 року виконано:

  • Секція № 2 на 70 % виконано улаштування монолітного вертикалу 17-го поверху.
  • Виконано улаштування вікон на 10 поверхах секція №2.
  • Виконуємо улаштування газоблоку зовнішніх стін на 11,12,13 поверхах секції №2.
  • Виконується монтаж сходових маршів та вентблоків на секції № 1 та №2.
  • Виконуються роботи по гідроізоляції фундаменту з фасадної частини.

Відео: https://www.youtube.com/watch?v=8dxBAZRHQns&t=1s

13 фев 2025 06:38

Добрий день.Підскажіть,будь ласка,що по стройці??чи є якісь проблеми чи з будівництвом на даному етапі?

01 март 2025 14:11
Шановні покупці житлового комплексу «Orange City». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!

Станом на 01.03.2025 року виконано:

1 секція
Виконуються монолітні роботи на рівні 18 поверху
Встановлено вентиляційні канали до 16 поверху
Встановлено сходові марші до 10 поверху
Виконано кладку зовнішніх стін до 10 поверху
Виконані роботи по облаштуванню приямків
2 секція
Виконуються монолітні роботи на рівні 20 поверху
Встановлено вентиляційні канали до 16 поверху
Встановлено сходові марші до 19 поверху
Виконано кладку зовнішніх стін до 15 поверху
Виконані роботи по облаштуванню приямків
Ведуться роботи по встановленню вікон

Відео будівництва

Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
1. . .283284285
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
