уважаемый застройщик начинайте строить 1 очередь сколько можно тянуть
strojlistik
s
Пользователь
38
11 сентября 2019
25 июнь 2020 06:27
кто в курсе внутри реально чтото делается или нет?
или только по фасаду люльки двигаются
или только по фасаду люльки двигаются
Andrew Z
Постоянный пользователь
263
27 декабря 2016
25 июнь 2020 09:59
Цитата "strojlistik":кто в курсе внутри реально чтото делается или нет?
или только по фасаду люльки двигаются
Внутри и на крыше основные работы проводяться.
Барбариска
Постоянный пользователь
166
21 мая 2016
25 июнь 2020 11:19
так, внутрішні роботи зараз ведуться у всіх трьох секціях
darvin-kiev
d
Постоянный пользователь
317
15 апреля 2019
25 июнь 2020 11:24
Цитата "tvvlad » 24.06.2020 14:02":На сайте Геоса уже появилась новая дата здача в експлуатацію 30.09.20!
Через три месяца что то мало верится.Им хотя бы до конца года успеть.
недострой1
н
Пользователь
80
29 апреля 2020
25 июнь 2020 15:14
Цитата "Andrew Z » 25.06.2020 11:59":
Внутри и на крыше основные работы проводяться.
любые работы основные
strojlistik
s
Пользователь
38
11 сентября 2019
25 июнь 2020 17:40
Цитата "Барбариска » 25.06.2020 13:19":так, внутрішні роботи зараз ведуться у всіх трьох секціях
отлично
strojlistik
s
Пользователь
38
11 сентября 2019
27 июнь 2020 10:43
Геос как начнете рыть траншею для воды напишите об этом на форуме
У вас сразу повысятся продажи второй очереди
У вас сразу повысятся продажи второй очереди
Унуноктий
У
Старожил
1 000
14 августа 2010
29 июнь 2020 20:15
Цитата "darvin-kiev » 25.06.2020 13:24":
Через три месяца что то мало верится.Им хотя бы до конца года успеть.
Темп понятный, о 1 августа закончат полностью работы по фасаду, крышеи и первому этажу. После этого начнут придомовую, ну и внутри работа в 1 и 2 секции. За три месяца вполне реально. С учётом того что межквартирные и внутриквартирные перегородки уже есть во всех секциях.
Orangdolgostroi
O
Новичок
15
01 июня 2020
30 июнь 2020 07:50
Вы шутите? Не вводите людей в заблуждение! Одну начатую 3ю секцию возможно успеют закончить до зимы. А всю первую очередь до следующей зимы. Воду с Науки даже не начинали рыть.
Барбариска
Постоянный пользователь
166
21 мая 2016
30 июнь 2020 08:21
3 секція вже практично готова, там зараз триває фінішне оздоблення під'їзду. по 1 і 2 секціях ведуться внутрішні роботи. Перегородки ще навесні всі закінчені, там зараз розводять комунікації. Роботи ще достатньо, але темпи зараз хороші. От воду дійсно чекаєм
недострой1
н
Пользователь
80
29 апреля 2020
30 июнь 2020 10:50
Цитата "Унуноктий » 29.06.2020 22:15":
Темп понятный, о 1 августа закончат полностью работы по фасаду, крышеи и первому этажу. После этого начнут придомовую, ну и внутри работа в 1 и 2 секции. За три месяца вполне реально. С учётом того что межквартирные и внутриквартирные перегородки уже есть во всех секциях.
с такими темпами в этом году ничего не закончат (не введут и не заселят 1 очередь)
Andrew Z
Постоянный пользователь
263
27 декабря 2016
01 июль 2020 13:16
Вопрос к местным паникерам: как вы следите за прогрессом выполненной работы? У вас есть графики того, что сделано по факту и что еще осталось сделать?
darvin-kiev
d
Постоянный пользователь
317
15 апреля 2019
01 июль 2020 17:30
Цитата "Orangdolgostroi » 30.06.2020 09:50":Вы шутите? Не вводите людей в заблуждение! Одну начатую 3ю секцию возможно успеют закончить до зимы. А всю первую очередь до следующей зимы. Воду с Науки даже не начинали рыть.
Так и Газ тоже нужно вести.И котельную построить.
Orangdolgostroi
O
Новичок
15
01 июня 2020
02 июль 2020 10:13
Цитата "Andrew Z » 01.07.2020 15:16":Вопрос к местным паникерам: как вы следите за прогрессом выполненной работы? У вас есть графики того, что сделано по факту и что еще осталось сделать?
Есть график того, что должны были сделать год назад и до сих пор и не начинали делать. Даже 1 подъезд, который начали делать в конце лета 2019 до сих пор не могут закончить. Когда будет готов 3 подъезд и вся первая очередь можно посчитать по графику) Ах да, а у Вас есть график работ по водоснабжению и подключению котельных?
недострой1
н
Пользователь
80
29 апреля 2020
04 июль 2020 11:40
вопрос к казачком когда дом построят дайте очередной прогноз
GeosDev
G
Представник
538
04 августа 2016
07 июль 2020 10:43

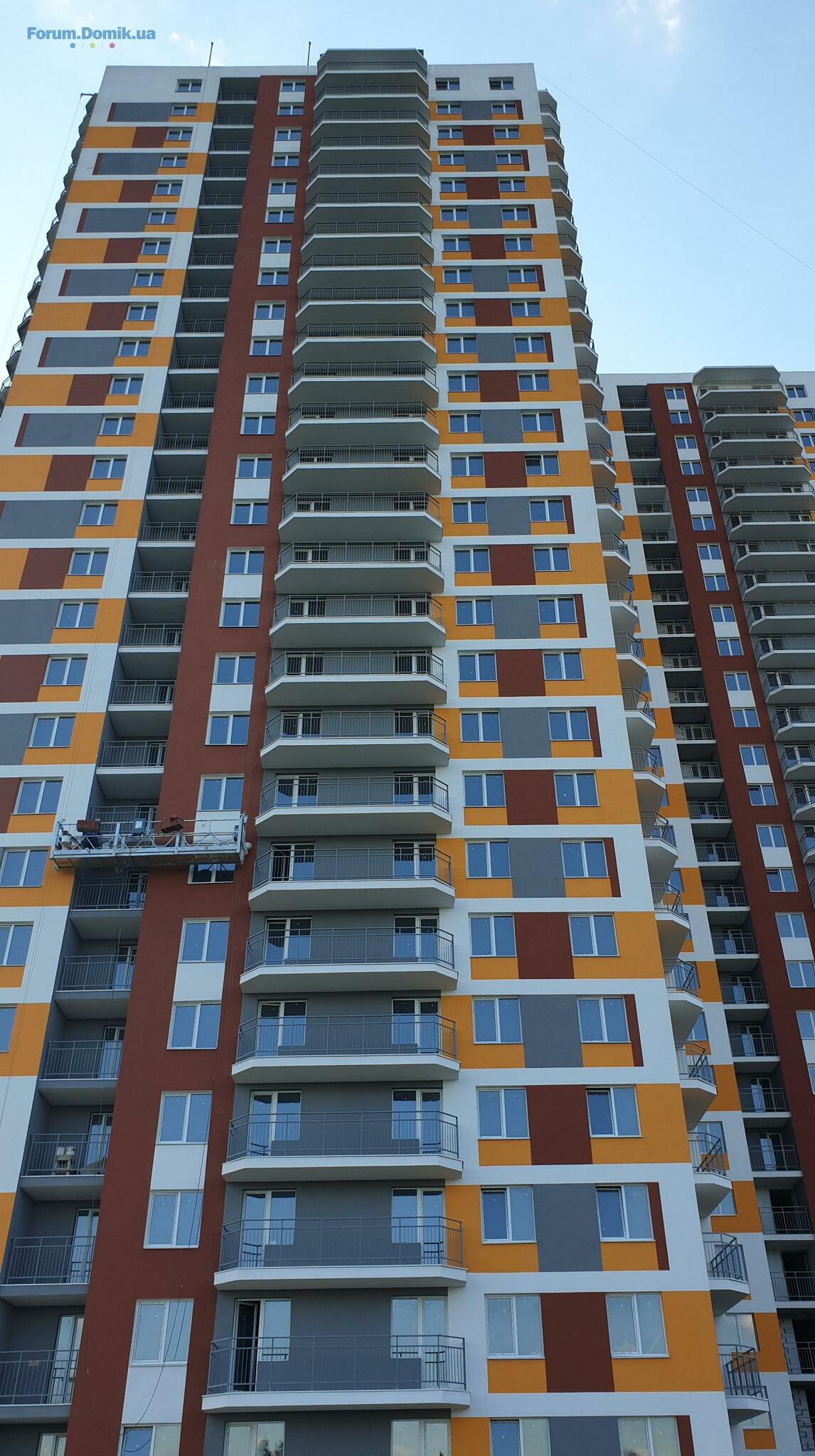

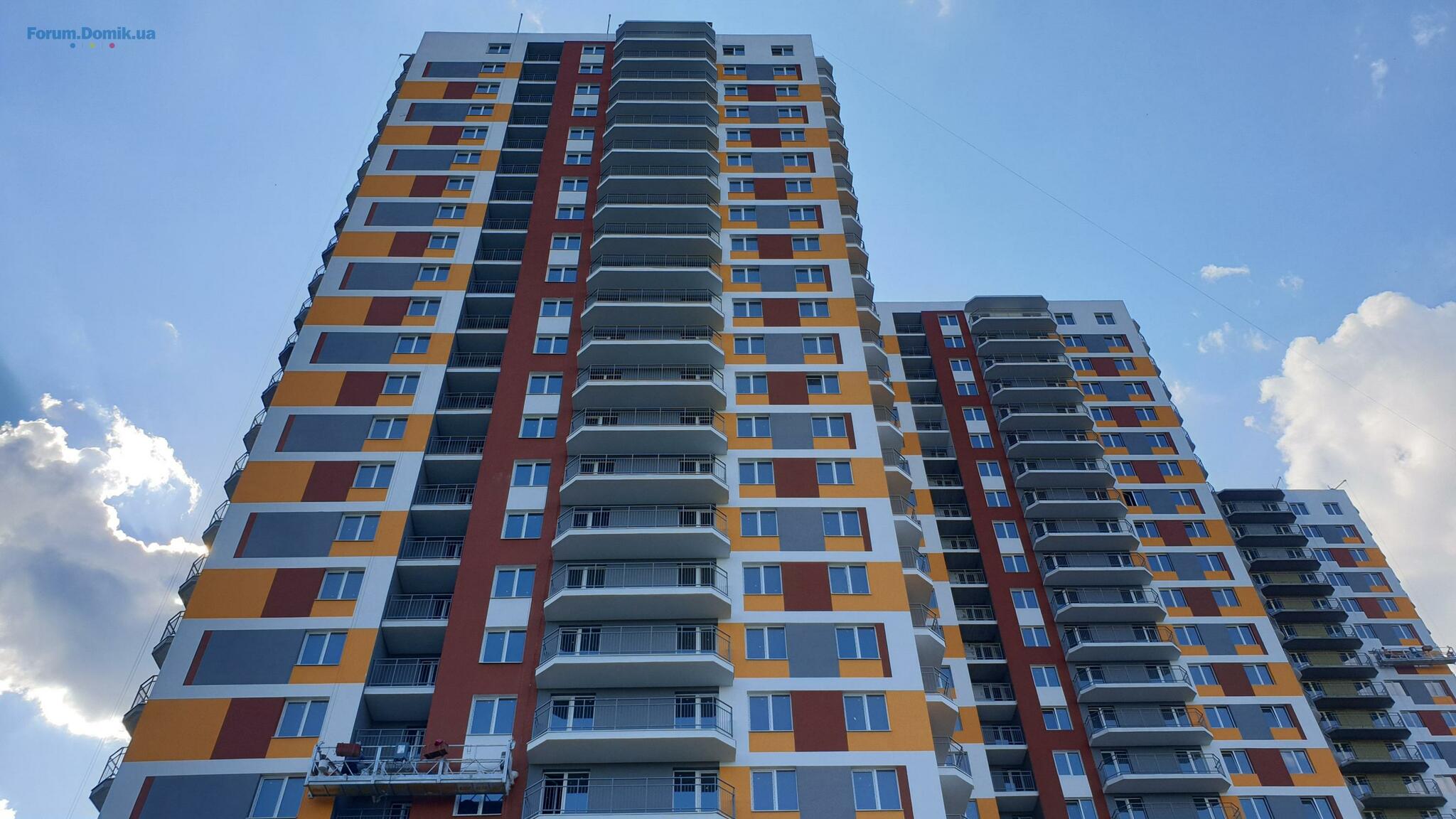

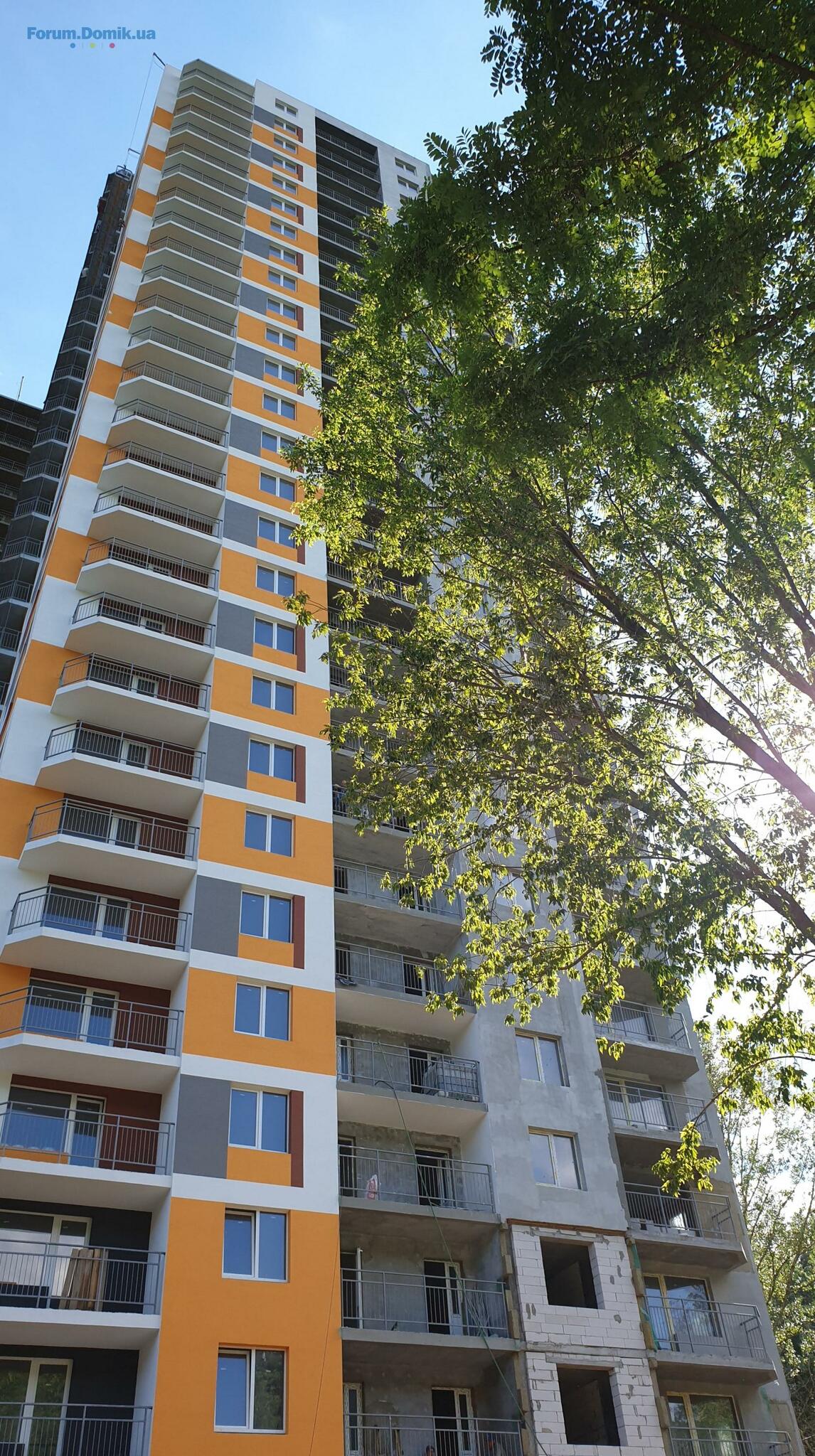

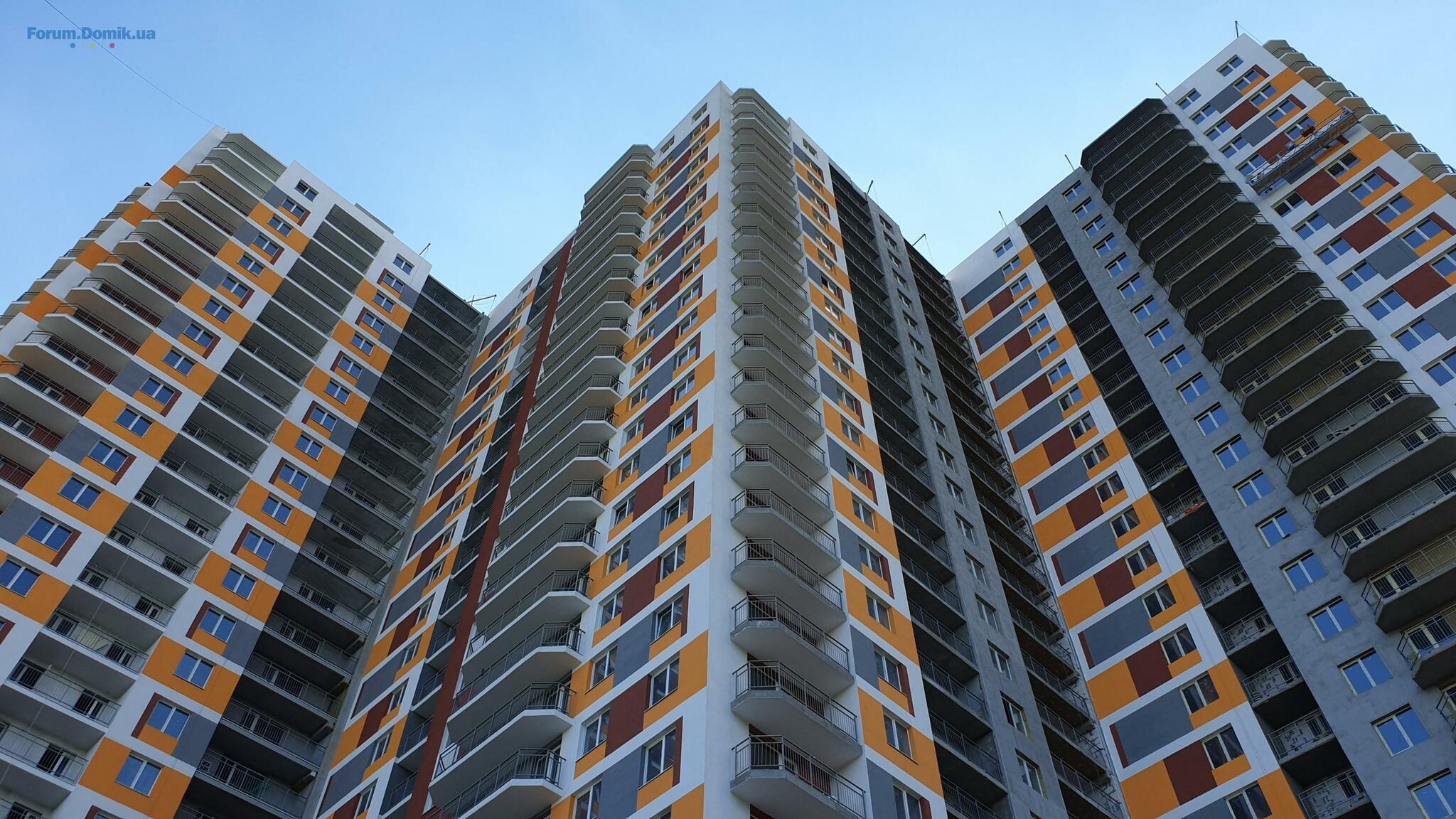

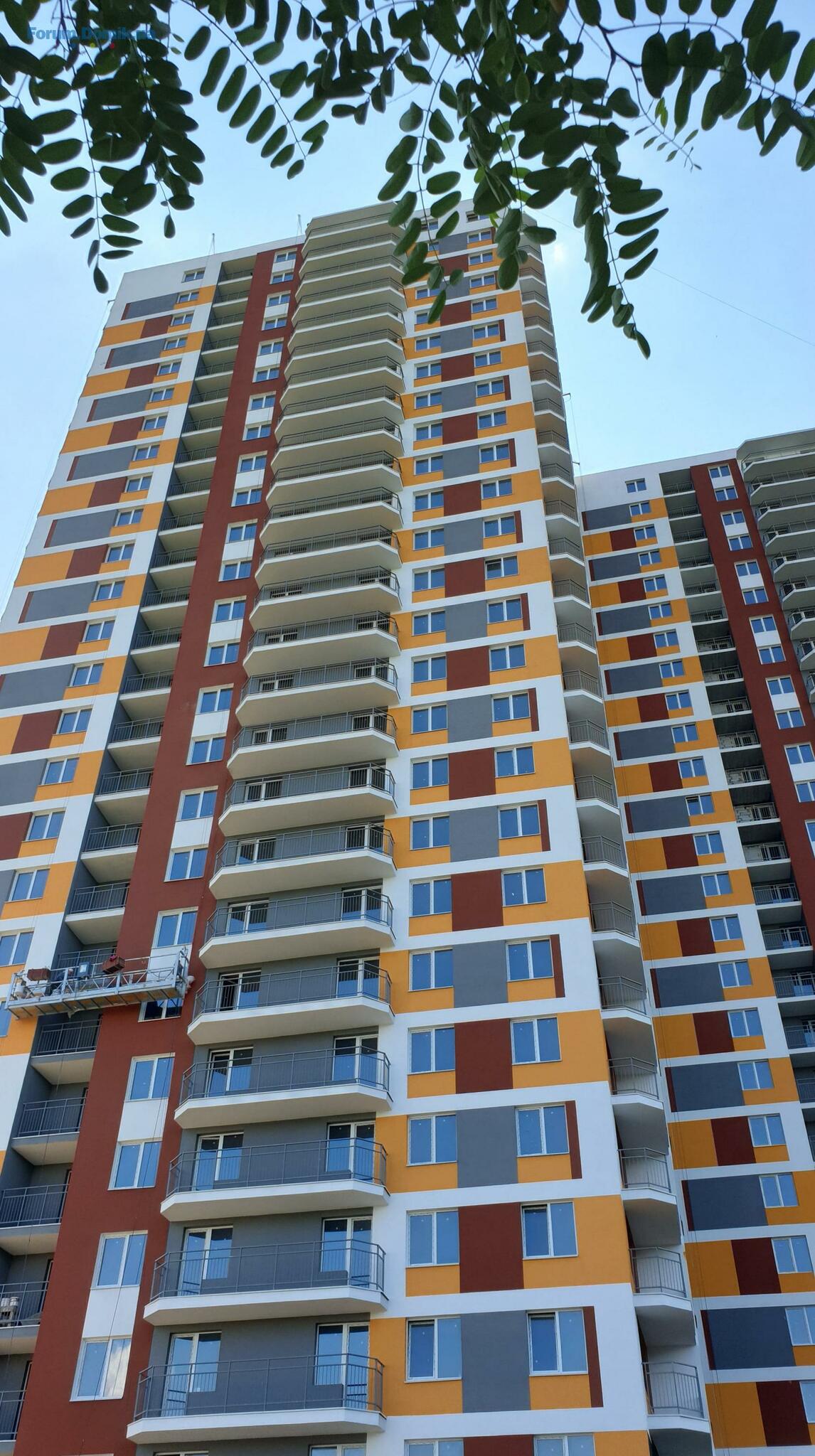

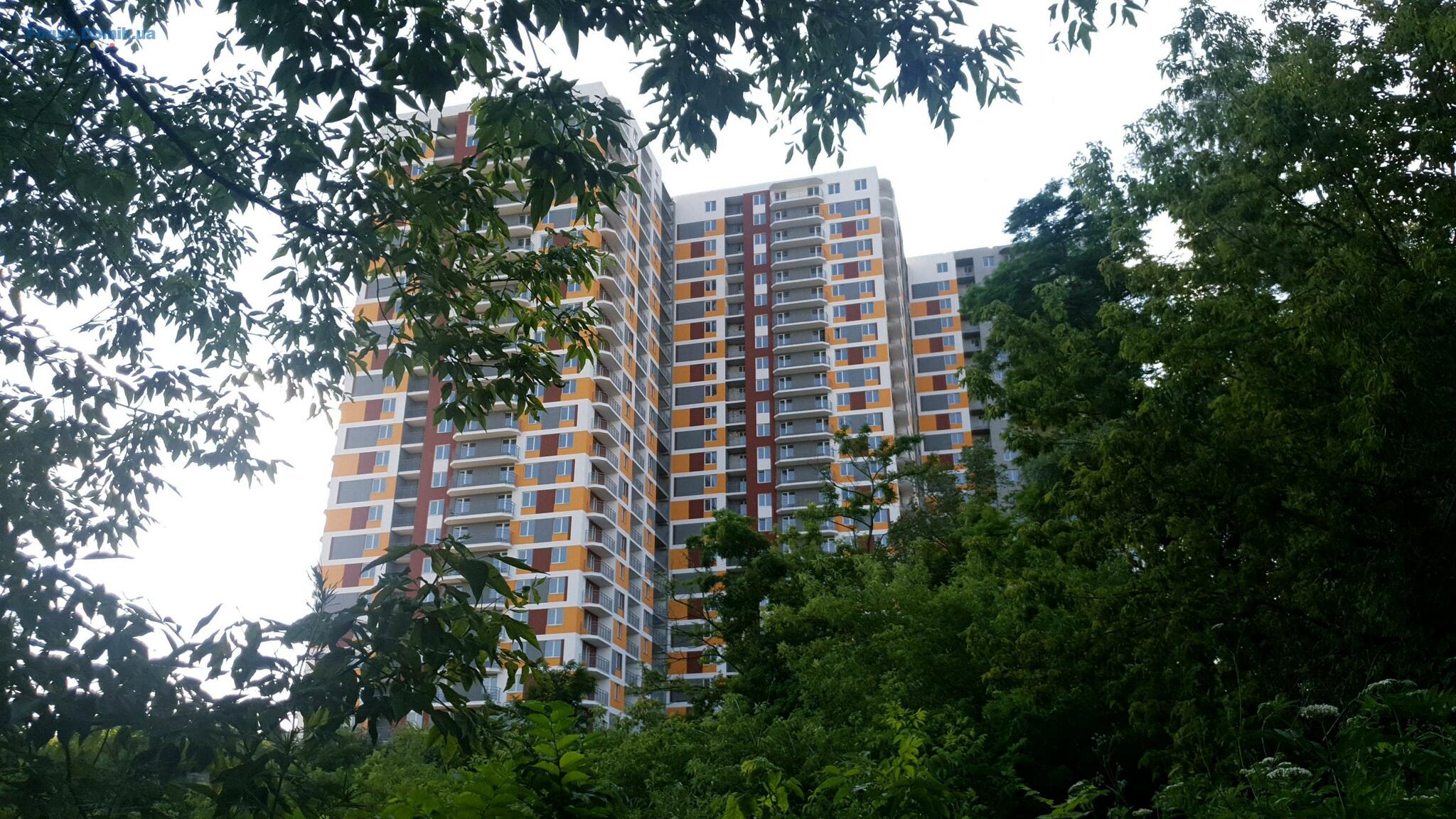

Шановні покупці житлового комплексу «Orange City». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!
Станом на 06.07.2020 року виконано:
І черга будівництва
секція №3
Завершено всі внутрішні кладочні роботи на 100%.
Встановлено дверні блоки в квартирах з 2 по 27 поверх, встановлені дверні блоки в МЗК з 2 по 27 поверх. Виконано 100%.
Фінішне оздоблення МЗК (стіни, підлогу, стелі) виконане на 3 - 15, 24 і 25 поверхах.
Стелі прошпакльовані з 2 по 27 поверхи.
Плиточні роботи виконані на 3 - 15, 24, 25 поверхах.
Роботи з оздоблення стін виконані на 3 - 15, 24, 25 поверхах.
Вхідні групи в МЗК та нежитлові приміщення виконані на 85%.
Роботи з монтажу радіаторів виконані з 13 по 25 поверх.
Встановлення гребінок ОВ і вентиляційних каналів виконане з 2 по 27 поверх.
Роботи по електриці: встановлені поверхові щитки з 2 по 27 поверх, виконаний завод кабелю в квартири з 16 по 27 поверх.
Покрівля виконана на 95%.
Встановлення відливів на вікнах виконано на 100%.
Обрамлення ліфтів виконано на 90%.
секція №2
Завершено всі внутрішні кладочні роботи на 100%.
Ведуться роботи по розводенню систем вентиляційних каналів і ОВ, виконані на 2-8 поверхах.
Стояки - 100%.
Поквартирне розводення виконане з 2 по 24 поверх.
Роботи по влаштуванню стяжки виконані з 2 по 23 поверх.
Завершено роботи по електророзведенню на 100%.
Штукатурення МЗК виконане на 80%.
Встановлено дверні блоки в квартирах з 2 по 3 поверх.
Встановлення відливів на вікнах виконане на 45%.
секція №1
Завершено всі внутрішні кладочні роботи на 100%.
Роботи по електророзведенню виконані з 2 по 20 поверх.
Штукатурення МЗК на 3 - 5 поверхах.
Ведуться роботи з благоустрою території.
ІІ черга будівництва.
Будинок №3.

Виконані роботи з влаштування пальового поля.
Ведуться роботи по влаштуванню плити перекриття, виконано 50%.
Приступили до монтажу баштового крана.
Станом на 06.07.2020 року виконано:
І черга будівництва
секція №3
Завершено всі внутрішні кладочні роботи на 100%.
Встановлено дверні блоки в квартирах з 2 по 27 поверх, встановлені дверні блоки в МЗК з 2 по 27 поверх. Виконано 100%.
Фінішне оздоблення МЗК (стіни, підлогу, стелі) виконане на 3 - 15, 24 і 25 поверхах.
Стелі прошпакльовані з 2 по 27 поверхи.
Плиточні роботи виконані на 3 - 15, 24, 25 поверхах.
Роботи з оздоблення стін виконані на 3 - 15, 24, 25 поверхах.
Вхідні групи в МЗК та нежитлові приміщення виконані на 85%.
Роботи з монтажу радіаторів виконані з 13 по 25 поверх.
Встановлення гребінок ОВ і вентиляційних каналів виконане з 2 по 27 поверх.
Роботи по електриці: встановлені поверхові щитки з 2 по 27 поверх, виконаний завод кабелю в квартири з 16 по 27 поверх.
Покрівля виконана на 95%.
Встановлення відливів на вікнах виконано на 100%.
Обрамлення ліфтів виконано на 90%.
секція №2
Завершено всі внутрішні кладочні роботи на 100%.
Ведуться роботи по розводенню систем вентиляційних каналів і ОВ, виконані на 2-8 поверхах.
Стояки - 100%.
Поквартирне розводення виконане з 2 по 24 поверх.
Роботи по влаштуванню стяжки виконані з 2 по 23 поверх.
Завершено роботи по електророзведенню на 100%.
Штукатурення МЗК виконане на 80%.
Встановлено дверні блоки в квартирах з 2 по 3 поверх.
Встановлення відливів на вікнах виконане на 45%.
секція №1
Завершено всі внутрішні кладочні роботи на 100%.
Роботи по електророзведенню виконані з 2 по 20 поверх.
Штукатурення МЗК на 3 - 5 поверхах.
Ведуться роботи з благоустрою території.
ІІ черга будівництва.
Будинок №3.

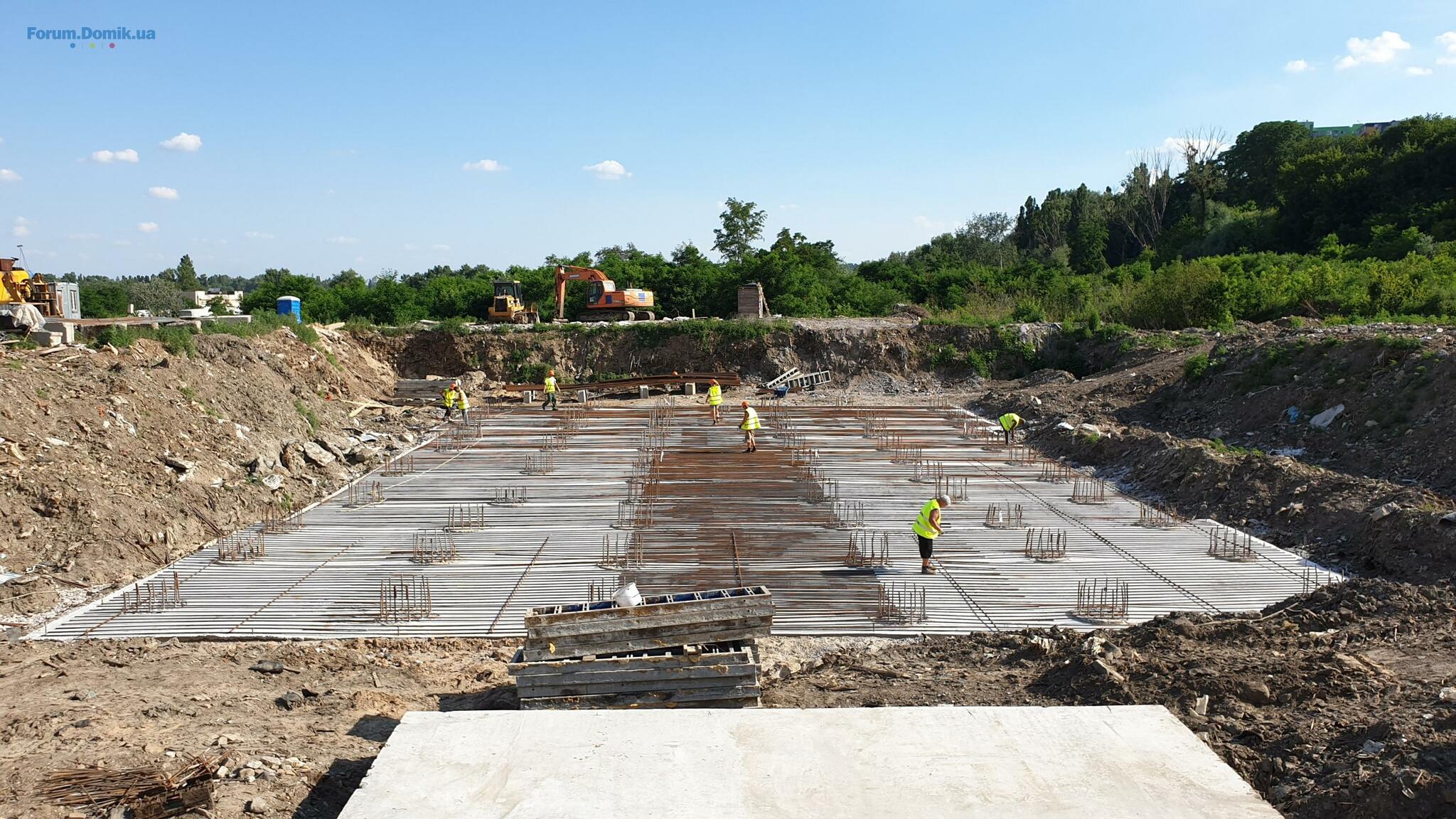

Виконані роботи з влаштування пальового поля.
Ведуться роботи по влаштуванню плити перекриття, виконано 50%.
Приступили до монтажу баштового крана.
Nicka_nick
N
Новичок
11
07 июля 2020
07 июль 2020 17:29
@Geos Admin,
Пожалуйста, предоставьте следующую информацию:
- на каком этапе прокладка водоснабжения
- на каком этапе канализация
- будет ли запуск на ремонты до ввода в эксплуатацию. Если да - то примерно когда
- когда планируется подача на сертификат сдачи в эксплуатацию
Пожалуйста, предоставьте следующую информацию:
- на каком этапе прокладка водоснабжения
- на каком этапе канализация
- будет ли запуск на ремонты до ввода в эксплуатацию. Если да - то примерно когда
- когда планируется подача на сертификат сдачи в эксплуатацию
anomalnuy
a
Гость
3
23 апреля 2019
07 июль 2020 21:39
я инвестор ,просрочка уже год и 3 месяца ..... фасад еле еле закончили, но по воде ,даже не начинали черти рыть , а рыть огого сколько нужно , документы на ту по воде уже как пол года есть , работы не начинали ..... Предупреждаю ,здадут картинку фасад без комуникаций , инвесторам обратную связь не дают ,полный мороз , нах нам ваша коробка без воды и канализации ,черти где информация ????
strojlistik
s
Пользователь
38
11 сентября 2019
08 июль 2020 12:45
Специалисты по воде тут есть ?
За какой срок теоретически можно прокопать траншею от Науки до Оранжа ?
За какой срок теоретически можно прокопать траншею от Науки до Оранжа ?
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- Опрос: Минимализм или классика?06.116
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2706.11459
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.11157
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а06.1142
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 306.1169
- ЖК Дніпровська Мрія | Галжитлобуд | ул. Сосюры, 606.11798
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б06.11118
- ЖК Метрополис | DiM | Киев, пр. Глушкова, ул. Заболотного06.113 538
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна04.11737
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1104.113 799
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Дно рынка недвижимости и влияющие факторы04.1115 253
- Стоит ли сейчас покупать недвижимость?29.104 723
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а06.116
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Продам фонарик шокер ОСА 928 Power plus04.111
- Пошук обладнання для магазину21.101
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
