жк Олимпик парк строится по графику строительных работ: сдача общестроительных работ 1й очереди строительства декабрь 2019г.
Олимпик парк

Пользователь
50
01 ноября 2018
13 сен 2019 09:39

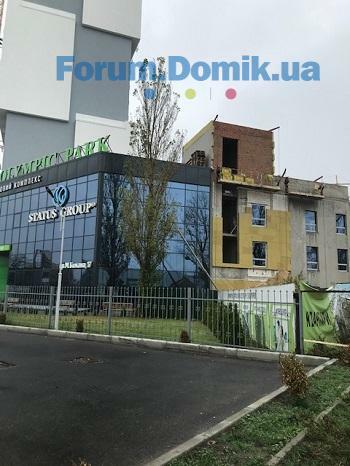

Ход строительства на 11.09.2019г.
1я секция жилого дома:
• монтаж стояков водопровода – закончены
• монтаж гребенок водоснабжения 15 этаж
• устройство поквартирного отопления и водоснабжения – закончены
• монтаж поэтажных электрощитов
• фасадные работы
• устройство мягкой кровли
• монтаж лифтов – грузовой лифт установлен, в работе пассажирский –монтаж лифтовых порталов
• монтаж пожарной сигнализации – завершен, выполняется монтаж клапанов дымоудаления
• оштукатуривания мест общего пользования - закончены
• стяжка мест общего пользования – закончена
• монтаж дверей в местах общего пользования - закончены
• монтаж поквартирных дверей – 14 этаж
• выполняются работы по чистовой отделке мест общего пользования - 12 этаж
• устройство напольной плитки в местах общего пользования.
2я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 22 этаж
• кладка наружных стен – 8 этаж
4я секция жилого дома:
• армирование фундаментного каркаса
Торговый комплекс:
• выполнен фундамент 2й очереди строительства
Офисный центр (2я очередь строительства):
• завершено перекрытие 3 этажа второй части офисного цента
• выполнен фундамент 3й части офисного центра
• выполняется кладка аэроком 1 й этаж
• выполняется кирпичная кладка лифтового помещения офисного центра
1я секция жилого дома:
• монтаж стояков водопровода – закончены
• монтаж гребенок водоснабжения 15 этаж
• устройство поквартирного отопления и водоснабжения – закончены
• монтаж поэтажных электрощитов
• фасадные работы
• устройство мягкой кровли
• монтаж лифтов – грузовой лифт установлен, в работе пассажирский –монтаж лифтовых порталов
• монтаж пожарной сигнализации – завершен, выполняется монтаж клапанов дымоудаления
• оштукатуривания мест общего пользования - закончены
• стяжка мест общего пользования – закончена
• монтаж дверей в местах общего пользования - закончены
• монтаж поквартирных дверей – 14 этаж
• выполняются работы по чистовой отделке мест общего пользования - 12 этаж
• устройство напольной плитки в местах общего пользования.
2я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 22 этаж
• кладка наружных стен – 8 этаж
4я секция жилого дома:
• армирование фундаментного каркаса
Торговый комплекс:
• выполнен фундамент 2й очереди строительства
Офисный центр (2я очередь строительства):
• завершено перекрытие 3 этажа второй части офисного цента
• выполнен фундамент 3й части офисного центра
• выполняется кладка аэроком 1 й этаж
• выполняется кирпичная кладка лифтового помещения офисного центра
Tasmanian Devil
TD
Новичок
12
15 сентября 2019
16 сен 2019 10:37

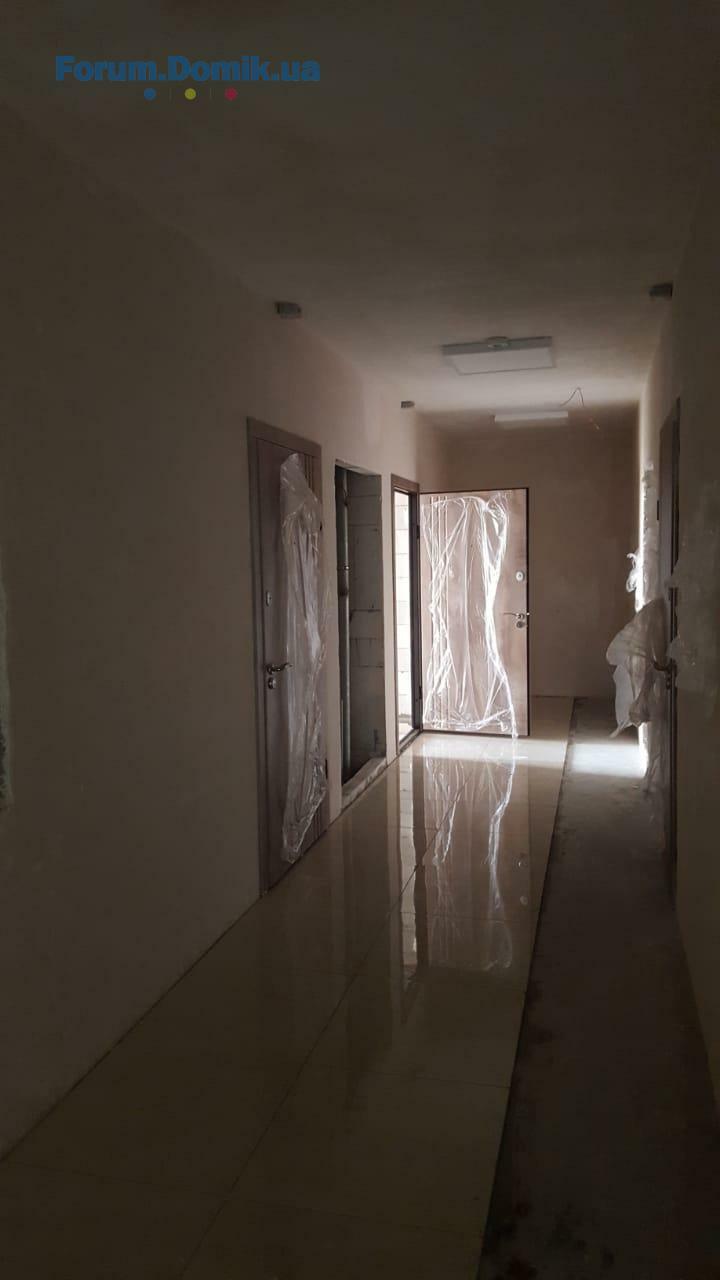

всем привет.кто-то подскажет,можно прогуляться по дому?подняться на высокий этаж?лифт уже вроде установили в первой секции.
TataFe
T
Пользователь
45
21 декабря 2018
16 сен 2019 14:24
Добрый день. я поднималась только на восьмой, видимо лифт еще не работает, дают светоотражающий жилет и каску. и с менеджером можно пройти посмотреть
свою будующую квартиру.
свою будующую квартиру.
Tasmanian Devil
TD
Новичок
12
15 сентября 2019
17 сен 2019 17:11
Думаю всё-таки надо на 27ой прогуляться)))
TataFe
T
Пользователь
45
21 декабря 2018
18 сен 2019 09:24
Прогуляетесь, расскажите что да как.
Tasmanian Devil
TD
Новичок
12
15 сентября 2019
18 сен 2019 11:04
Договорились.только шнурки поглажу,потом сразу прогуляюсь)
KoraCarerra

Постоянный пользователь
140
19 сентября 2013
22 сен 2019 03:33

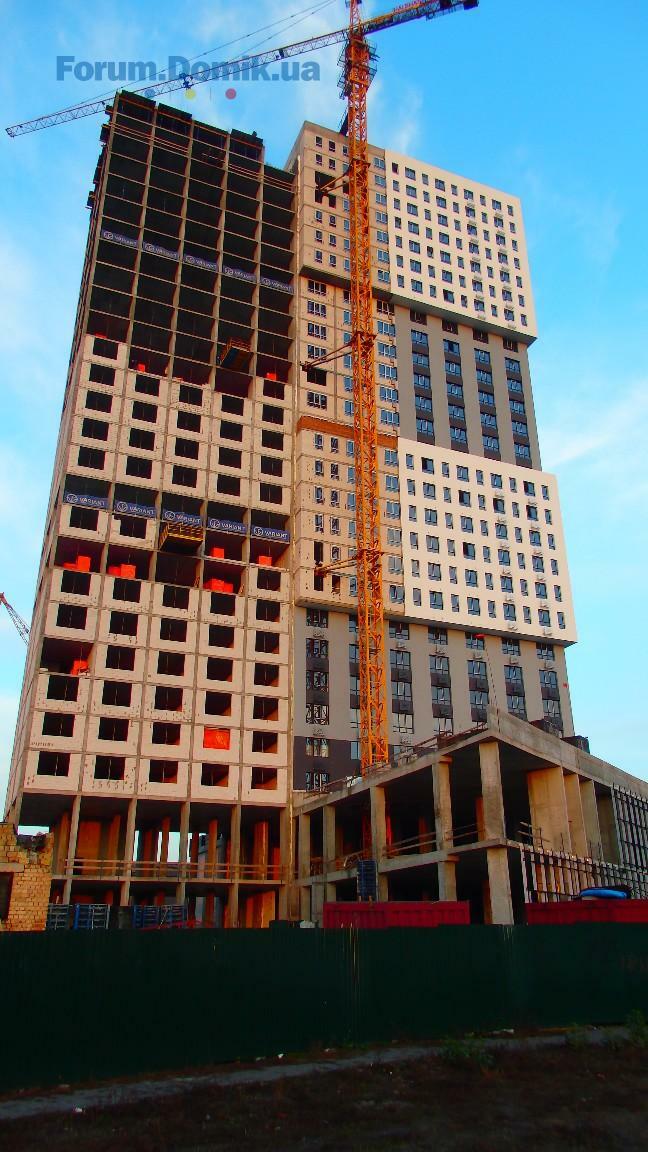

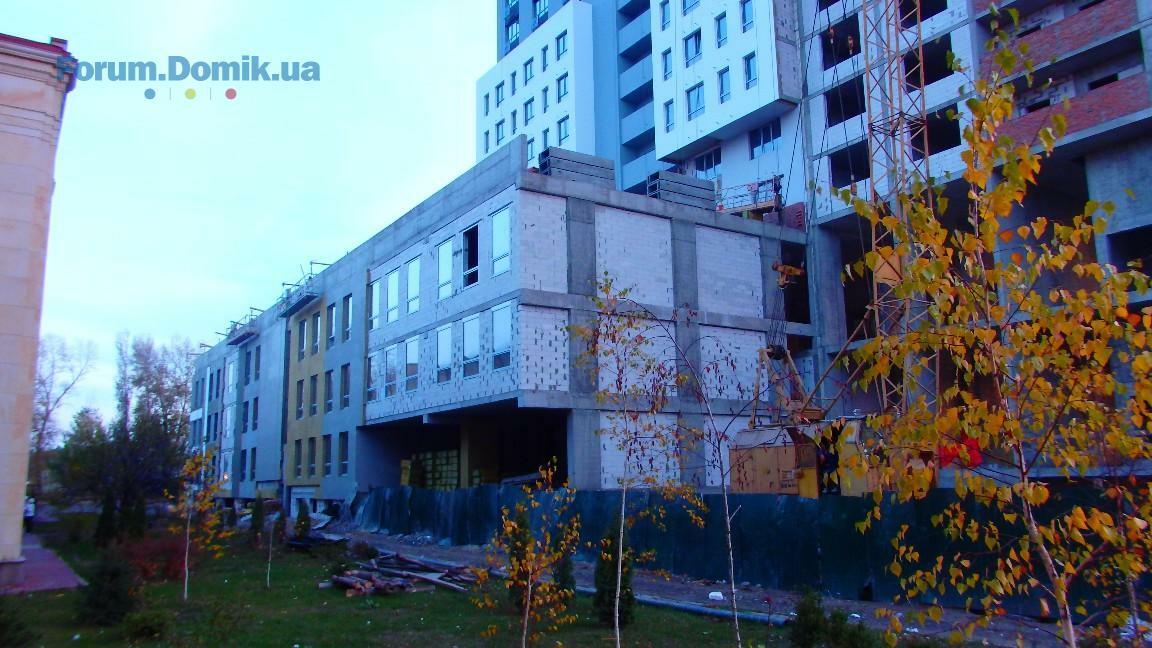

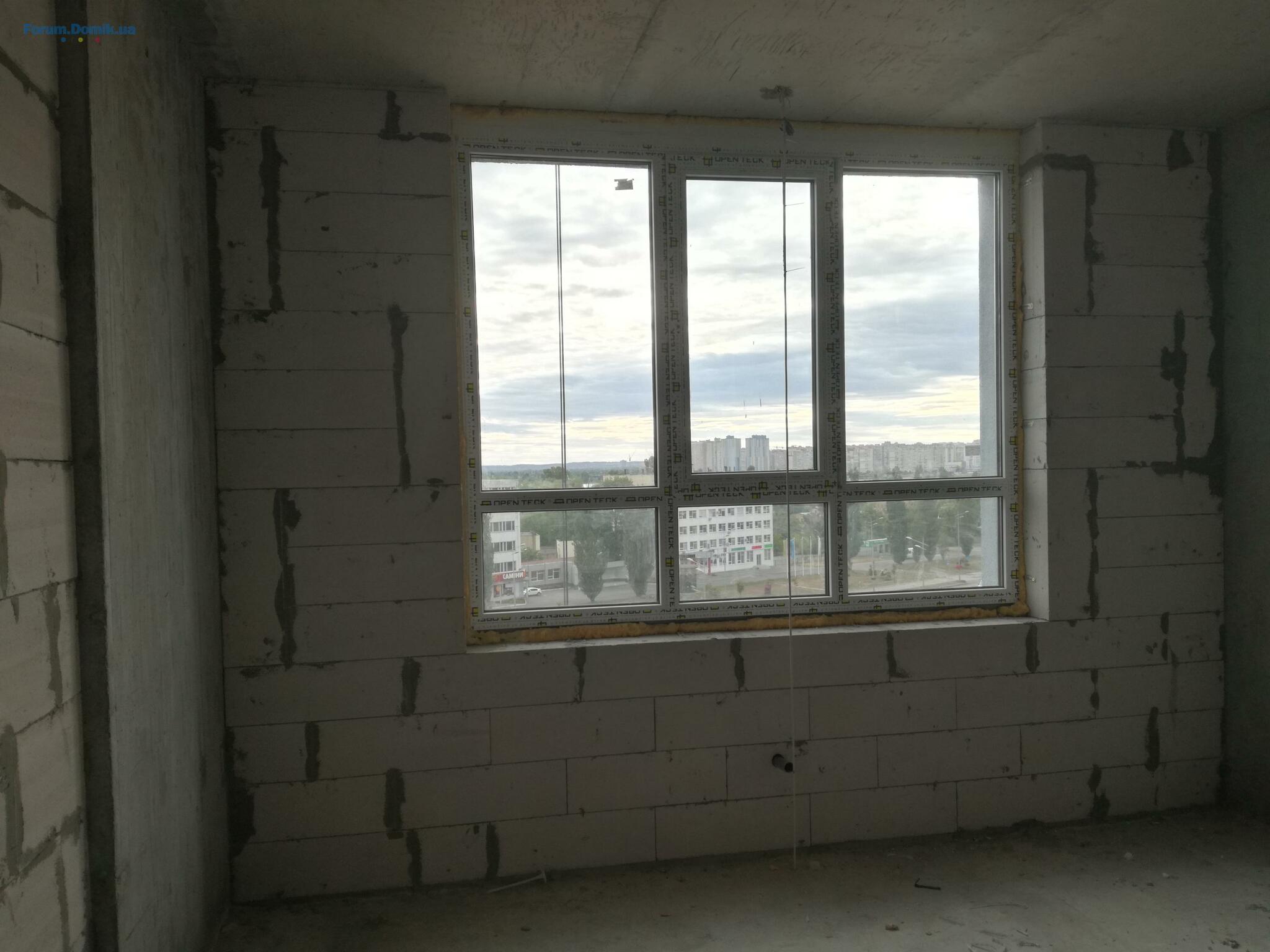

Ожидали увидеть уровень Атланта, но оказалось все гораздо лучше и по общению с ОП, и с осмотром реальности. По ней обнаружился плюсы:

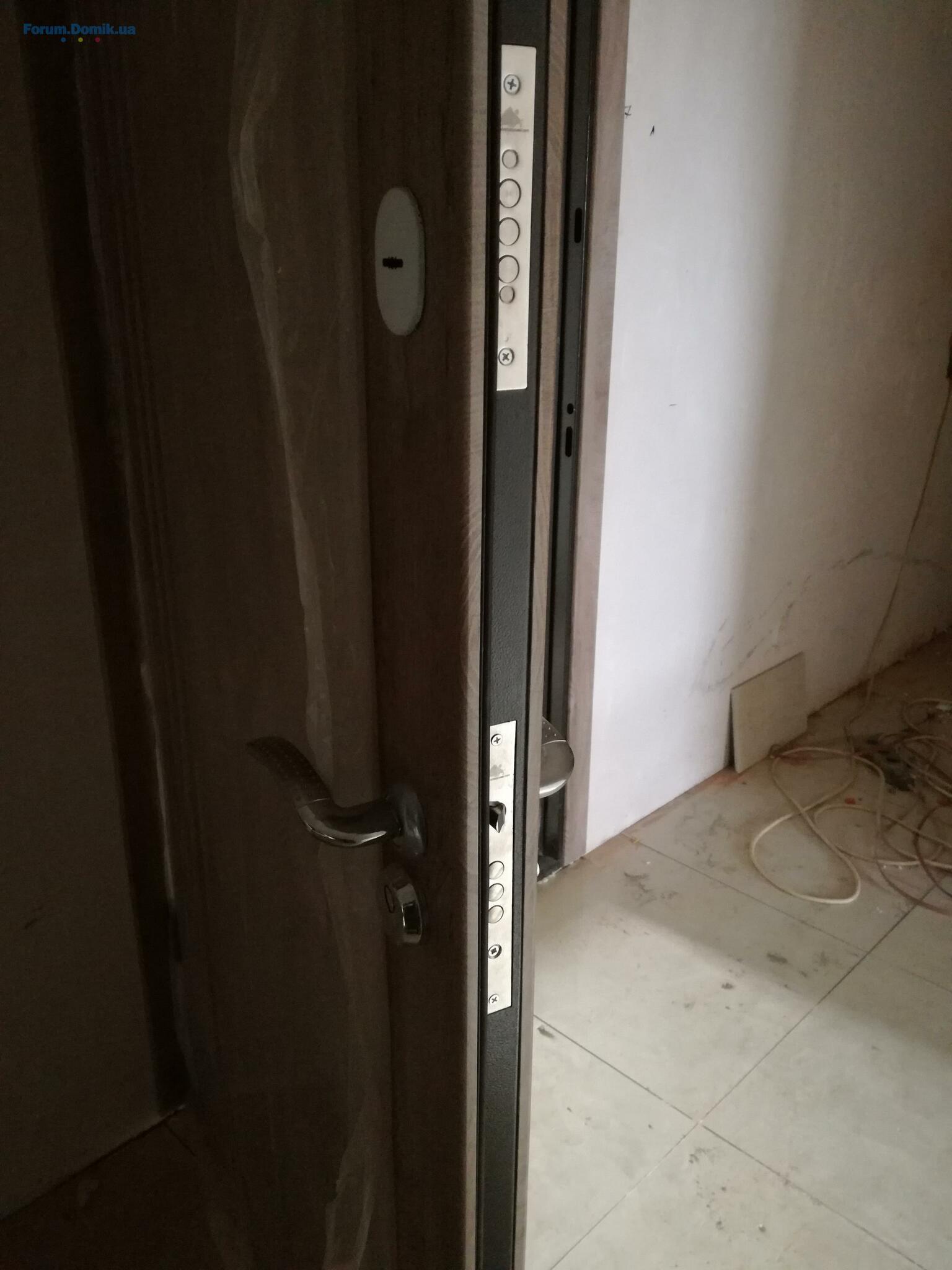

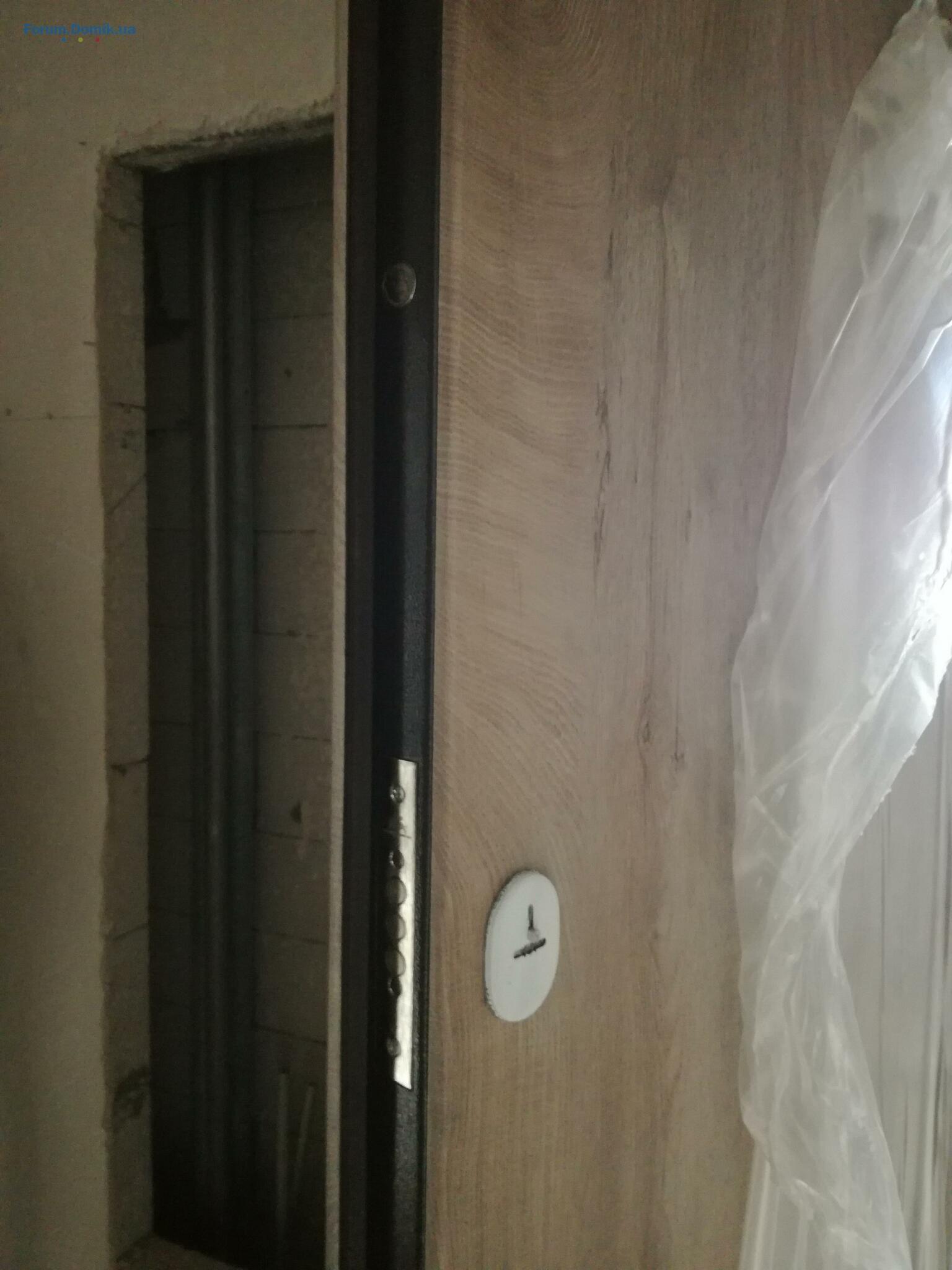

- вроде весьма хорошие двери с накладками с обоих сторон
- окна неплохо гасящие шум
- монолит торчит всего лишь на 5 см
- кладка и монолит - в некоторых местах есть фигня, но не критичная и все относительно приемлемо

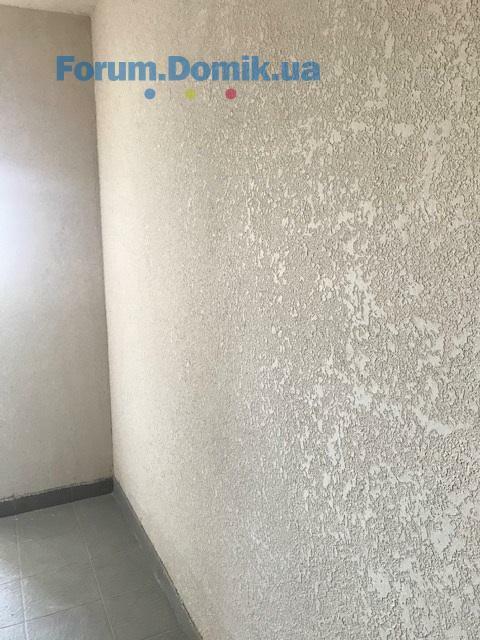

- штукатурка весьма ок при беглом осмотре
- ступеньки на лестничных пролетах комфортной высоты
- есть крепление под кондер, будут решетки и уже сделан ввод трассы в квартиру (по центру окна)
- в субботу рабочих много и работа идет сразу по нескольким направлениям одновременно.
минусы:
- кладку в санузлах прийдется переделывать
- дизайн окна - жесть. При моих 165см роста + 7 см каблуков и не смогла дотянуться до ручки. Муж повыше и хотя он кончиками пальцев едва дотягивался до ручки и конечно не достаточно, чтоб суметь ее повернуть. ИМХО стяжка эту проблему не решит. Вдобавок открывающаяся створка под потолок создаст большие проблемы тем, кто будет делать подвесной потолок или делать шумоизоляцию потолка.
Подобный дизайн окон видела в советских общественных зданиях, забугорных домах и новостроя мск, но там пропорции были несколько другие и нижняя часть - открывалась для проветривания и пр.

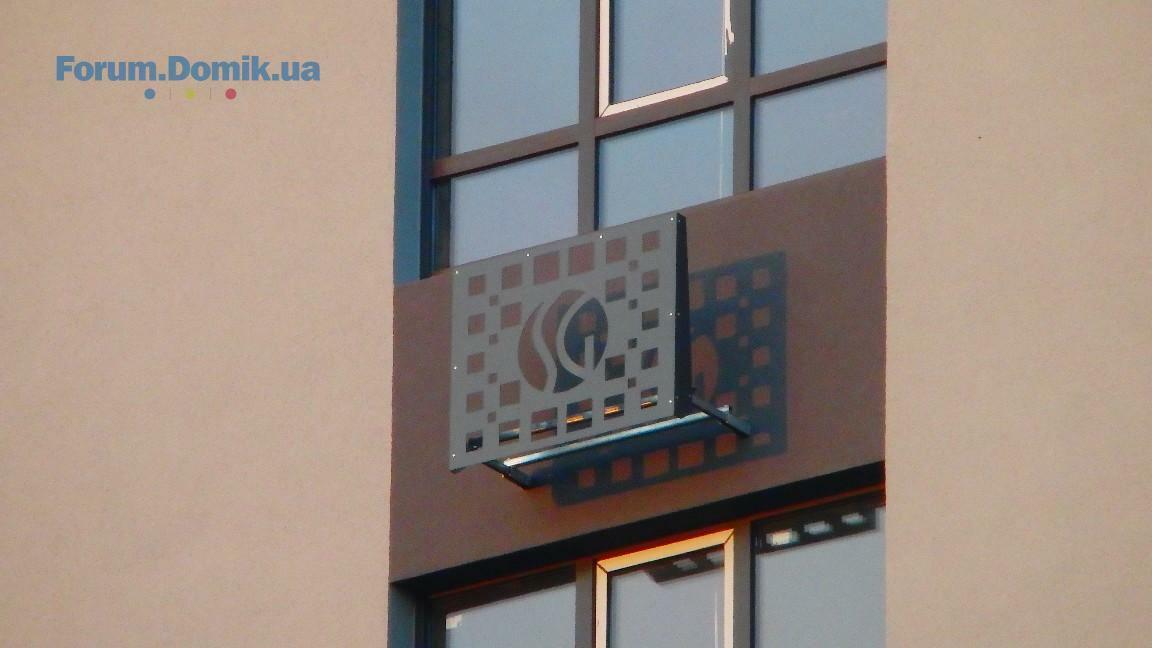

- как установить кондиционер и проводить его обслуживание... наверно, надо проф.альпинистов нанимать каждый раз. Особенно жесть будет, если слив конденсата наружу, т.к. трубка забивается хотя бы раз за летний сезон и хорошо, если пылью, а не насекомые свили гнездо/отложили личинок или устроили себе кладбище.
- инфо по достаточной шумоизоляции аерок 250(межквартирные стены) не нашла, есть только по 300. Но, и без поиска понятно, что в с/у и комнатах аерок 100 это вообще ни о чем.
- вроде весьма хорошие двери с накладками с обоих сторон
- окна неплохо гасящие шум
- монолит торчит всего лишь на 5 см
- кладка и монолит - в некоторых местах есть фигня, но не критичная и все относительно приемлемо
- штукатурка весьма ок при беглом осмотре
- ступеньки на лестничных пролетах комфортной высоты
- есть крепление под кондер, будут решетки и уже сделан ввод трассы в квартиру (по центру окна)
- в субботу рабочих много и работа идет сразу по нескольким направлениям одновременно.
минусы:
- кладку в санузлах прийдется переделывать
- дизайн окна - жесть. При моих 165см роста + 7 см каблуков и не смогла дотянуться до ручки. Муж повыше и хотя он кончиками пальцев едва дотягивался до ручки и конечно не достаточно, чтоб суметь ее повернуть. ИМХО стяжка эту проблему не решит. Вдобавок открывающаяся створка под потолок создаст большие проблемы тем, кто будет делать подвесной потолок или делать шумоизоляцию потолка.
Подобный дизайн окон видела в советских общественных зданиях, забугорных домах и новостроя мск, но там пропорции были несколько другие и нижняя часть - открывалась для проветривания и пр.
- как установить кондиционер и проводить его обслуживание... наверно, надо проф.альпинистов нанимать каждый раз. Особенно жесть будет, если слив конденсата наружу, т.к. трубка забивается хотя бы раз за летний сезон и хорошо, если пылью, а не насекомые свили гнездо/отложили личинок или устроили себе кладбище.
- инфо по достаточной шумоизоляции аерок 250(межквартирные стены) не нашла, есть только по 300. Но, и без поиска понятно, что в с/у и комнатах аерок 100 это вообще ни о чем.
TataFe
T
Пользователь
45
21 декабря 2018
24 сен 2019 10:44
Что-то не видно радиаторов, хотя писали что установлены
LANA 87

Пользователь
22
23 октября 2016
24 сен 2019 12:23
Странно, лично я нигде в отчетах о проделанной работе не встречала что б радиаторы уже были установлены. Где вы это прочли?? 🤔. Может их установят в самую последнюю очередь..
TataFe
T
Пользователь
45
21 декабря 2018
26 сен 2019 07:53
я не правильно выразилась, был вопрос предусмотрены ли радиаторы, ответ да, аллюминиевые с кпд 75%,но видно их не установили, т.к. не видно на фото или будут устанавливать в последнюю очередь.
GreenDom
G
Прохожий
1
26 сентября 2019
26 сен 2019 17:56
Скажите, а как можно покупать квартиру в самом грязном районе? Там же рядом мусорный завод Энергия и гомнярка станция аераций! Там летом такие запахи! Наверное покупают не местные и не киевляне. Во сюрприз будет потом))
inness
i
Гость
2
22 июля 2012
29 сен 2019 08:15
Не завидуйте)
Олимпик парк

Пользователь
50
01 ноября 2018
03 окт 2019 09:22
Ход строительства жк Олимпик парк на 02.10.2019г.
1я секция жилого дома:
• монтаж стояков водопровода – завершен
• монтаж гребенок водоснабжения 16 этаж
• устройство поквартирного отопления и водоснабжения – завершен
• монтаж поэтажных электрощитов

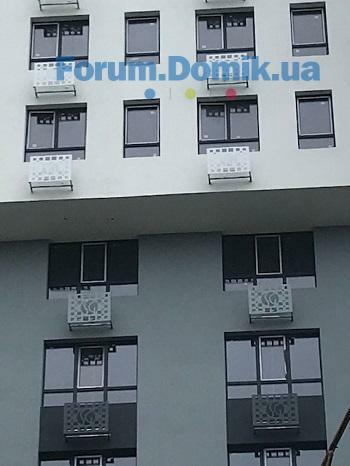

• фасадные работы
• устройство мягкой кровли - завершено
• монтаж лифтов – грузовой лифт и пассажирский – завершен
• монтаж пожарной сигнализации – завершен, выполняется монтаж клапанов дымоудаления
• оштукатуривания мест общего пользования - завершені
• стяжка мест общего пользования – завершена
• укладка плитки в местах общего пользования - 18 этаж
• устройство декоративной штукатурки в местах общего пользования – 8 этаж
• монтаж дверей в местах общего пользования - завершен
• монтаж поквартирных дверей – 20 этаж
2я секция жилого дома:

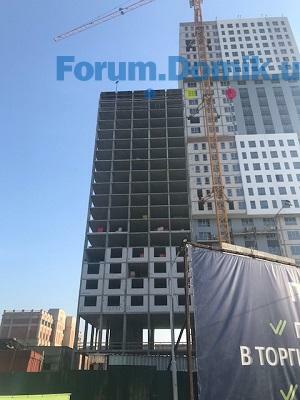

• монтаж монолитно-каркасного перекрытия - 23 этаж
• кладка наружных и внутренних стен – 8-12 этажи
4я секция жилого дома:
• армирование вертикальных конструкций цокольного этажа
Торговый комплекс:
• монтаж вертикальной конструкции цокольного этажа 2й очереди строительства - завершен
Офисный центр (2я очередь строительства):

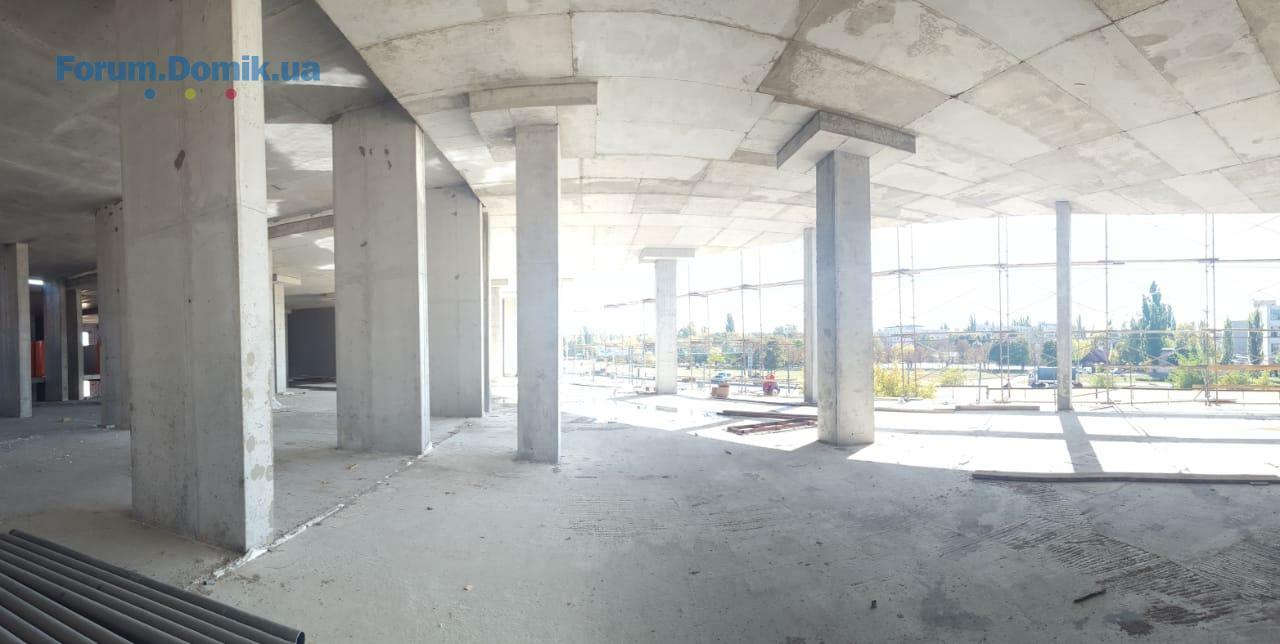

• перекрытие 2го этажа 3й части строительства офисного центра

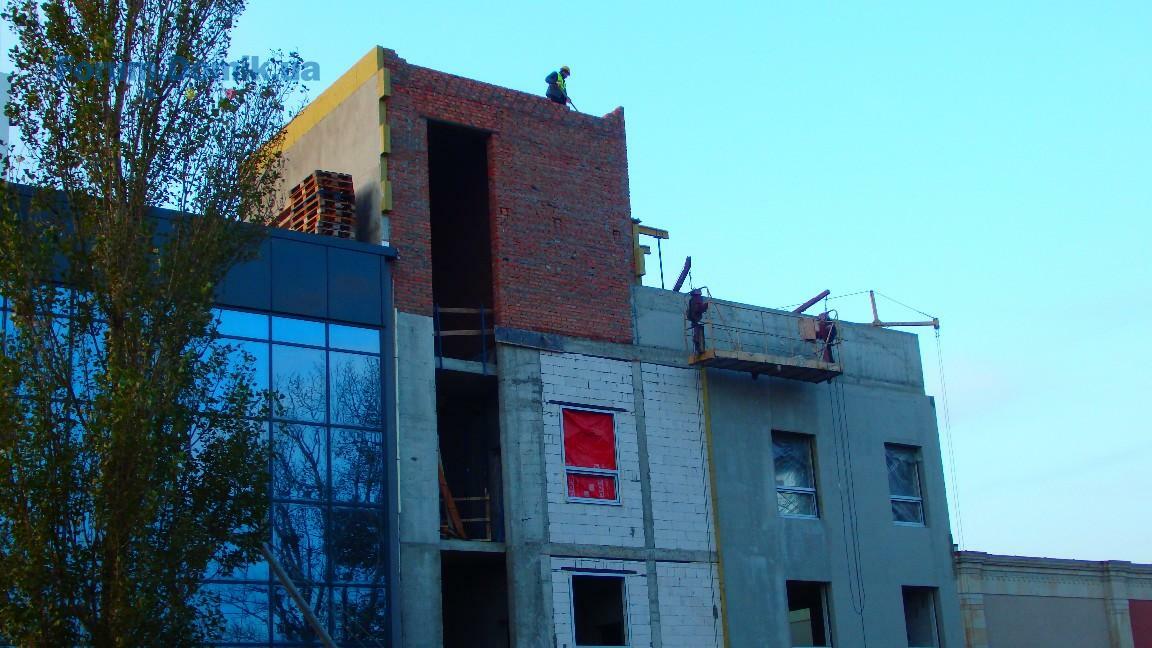

• кладка наружных стен
Стадион
Устройство подушки из щебня - завершено

1я секция жилого дома:
• монтаж стояков водопровода – завершен
• монтаж гребенок водоснабжения 16 этаж
• устройство поквартирного отопления и водоснабжения – завершен
• монтаж поэтажных электрощитов
• фасадные работы
• устройство мягкой кровли - завершено
• монтаж лифтов – грузовой лифт и пассажирский – завершен
• монтаж пожарной сигнализации – завершен, выполняется монтаж клапанов дымоудаления
• оштукатуривания мест общего пользования - завершені
• стяжка мест общего пользования – завершена
• укладка плитки в местах общего пользования - 18 этаж
• устройство декоративной штукатурки в местах общего пользования – 8 этаж
• монтаж дверей в местах общего пользования - завершен
• монтаж поквартирных дверей – 20 этаж
2я секция жилого дома:
• монтаж монолитно-каркасного перекрытия - 23 этаж
• кладка наружных и внутренних стен – 8-12 этажи
4я секция жилого дома:
• армирование вертикальных конструкций цокольного этажа
Торговый комплекс:
• монтаж вертикальной конструкции цокольного этажа 2й очереди строительства - завершен
Офисный центр (2я очередь строительства):
• перекрытие 2го этажа 3й части строительства офисного центра
• кладка наружных стен
Стадион
Устройство подушки из щебня - завершено

DomoWar
D
Пользователь
29
11 октября 2018
09 окт 2019 18:32
Отчёты по стройке идут регулярно в начале и в конце каждого месяца. Это конечно прогресс, но надо привлекать к ответам на вопросы не только отдел продаж, а и более компетентных представителей застройщика.
Лично у меня вопрос пока один - когда будут снесены старые здания и начнётся строительство 3 и 5 секции? Вопрос сноса зданий пока основной.
Лично у меня вопрос пока один - когда будут снесены старые здания и начнётся строительство 3 и 5 секции? Вопрос сноса зданий пока основной.
dariaAndrosova
d
Прохожий
1
18 октября 2019
18 окт 2019 14:57
Привет будущим соседям!) Не подскажите, можно ли подняться на 12 этаж первой секции? Уже хочеться посмотреть квартиру)
TataFe
T
Пользователь
45
21 декабря 2018
22 окт 2019 05:48
Можно, я поднималась на 8-ой
Олимпик парк

Пользователь
50
01 ноября 2018
22 окт 2019 10:12
Ход строительства жк «Олимпик парк» на 20.10.2019г.
1я секция жилого дома:
• монтаж стояков водопровода – завершен
• монтаж гребенок водоснабжения 18 этаж
• устройство поквартирного отопления и водоснабжения – завершен
• монтаж поэтажных электрощитов
• фасадные работы
• устройство мягкой кровли - завершено
• монтаж лифтов – грузовой лифт и пассажирский – завершен
• монтаж пожарной сигнализации – завершен, монтаж датчиков пожаротушения
• оштукатуривания мест общего пользования - завершено
• стяжка мест общего пользования – завершена
• укладка плитки в местах общего пользования - 20 этаж
• устройство декоративной штукатурки в местах общего пользования – 18 этаж
• монтаж дверей в местах общего пользования - завершен
• монтаж поквартирных дверей – завершен
2я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 26 этаж
• кладка наружных и внутренних стен – 14 этаж
4я секция жилого дома:
• армирование плиты перекрытия цокольного этажа
Торговый комплекс:

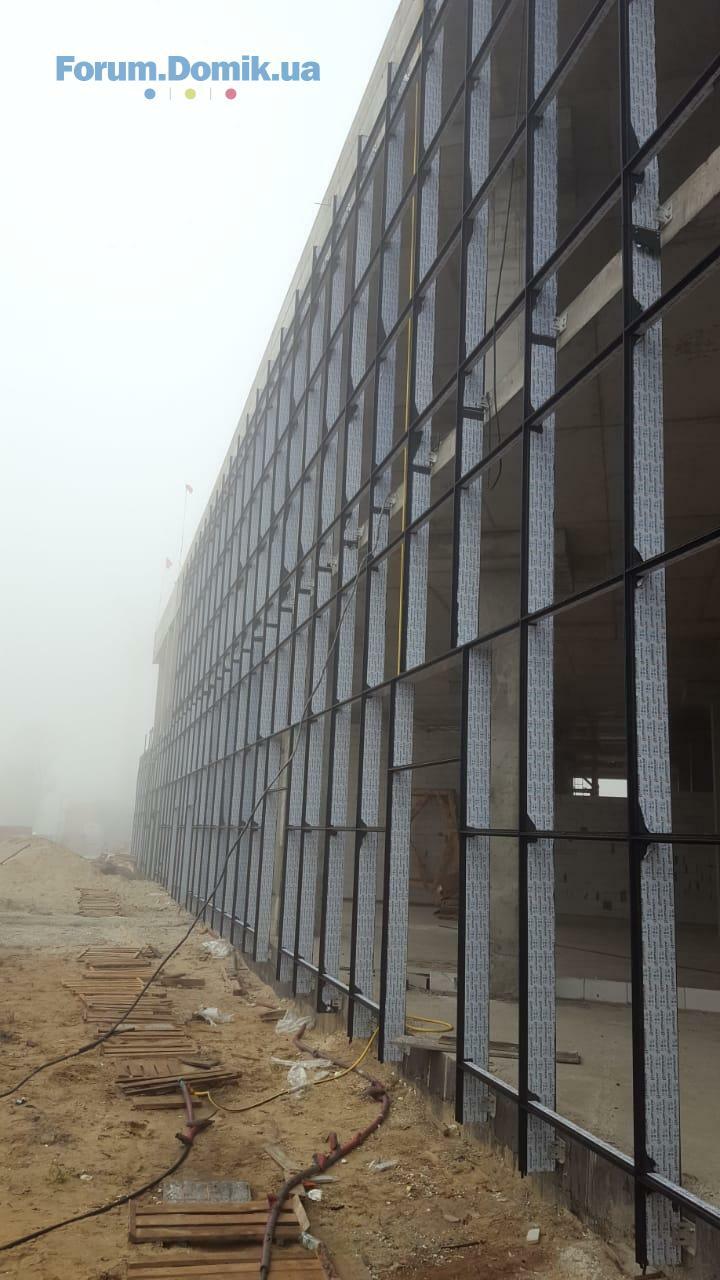

• 1я очередь строительства: кладка внутренних стен, устройство алюминиевого витражного фасада
• 2я очередь строительства: монолитное перекрытие цокольного этажа
Офисный центр (2я очередь строительства):
• 1я и 2я очередь строительства: кладка внутренних стен, монтаж окон – закончен, ведутся фасадные работы
• 3я очередь строительства: монолитное перекрытие 3го этажа
Сети: устройство наружной канализации
1я секция жилого дома:
• монтаж стояков водопровода – завершен
• монтаж гребенок водоснабжения 18 этаж
• устройство поквартирного отопления и водоснабжения – завершен
• монтаж поэтажных электрощитов
• фасадные работы
• устройство мягкой кровли - завершено
• монтаж лифтов – грузовой лифт и пассажирский – завершен
• монтаж пожарной сигнализации – завершен, монтаж датчиков пожаротушения
• оштукатуривания мест общего пользования - завершено
• стяжка мест общего пользования – завершена
• укладка плитки в местах общего пользования - 20 этаж
• устройство декоративной штукатурки в местах общего пользования – 18 этаж
• монтаж дверей в местах общего пользования - завершен
• монтаж поквартирных дверей – завершен
2я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 26 этаж
• кладка наружных и внутренних стен – 14 этаж
4я секция жилого дома:
• армирование плиты перекрытия цокольного этажа
Торговый комплекс:
• 1я очередь строительства: кладка внутренних стен, устройство алюминиевого витражного фасада
• 2я очередь строительства: монолитное перекрытие цокольного этажа
Офисный центр (2я очередь строительства):
• 1я и 2я очередь строительства: кладка внутренних стен, монтаж окон – закончен, ведутся фасадные работы
• 3я очередь строительства: монолитное перекрытие 3го этажа
Сети: устройство наружной канализации
DomoWar
D
Пользователь
29
11 октября 2018
05 ноя 2019 18:14

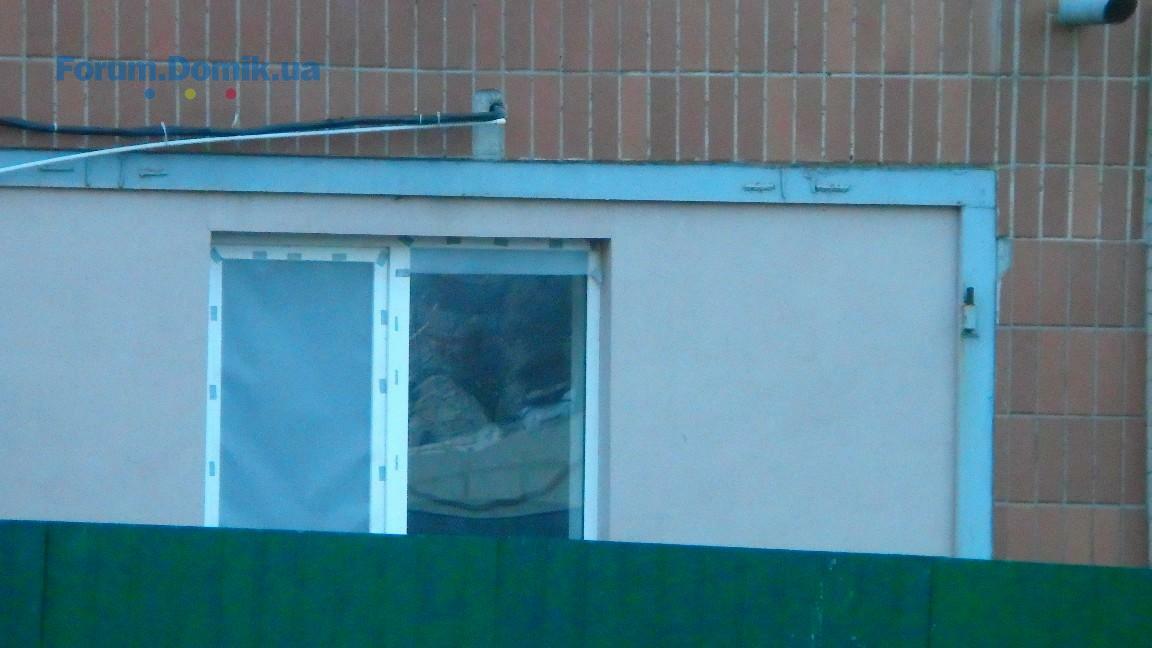

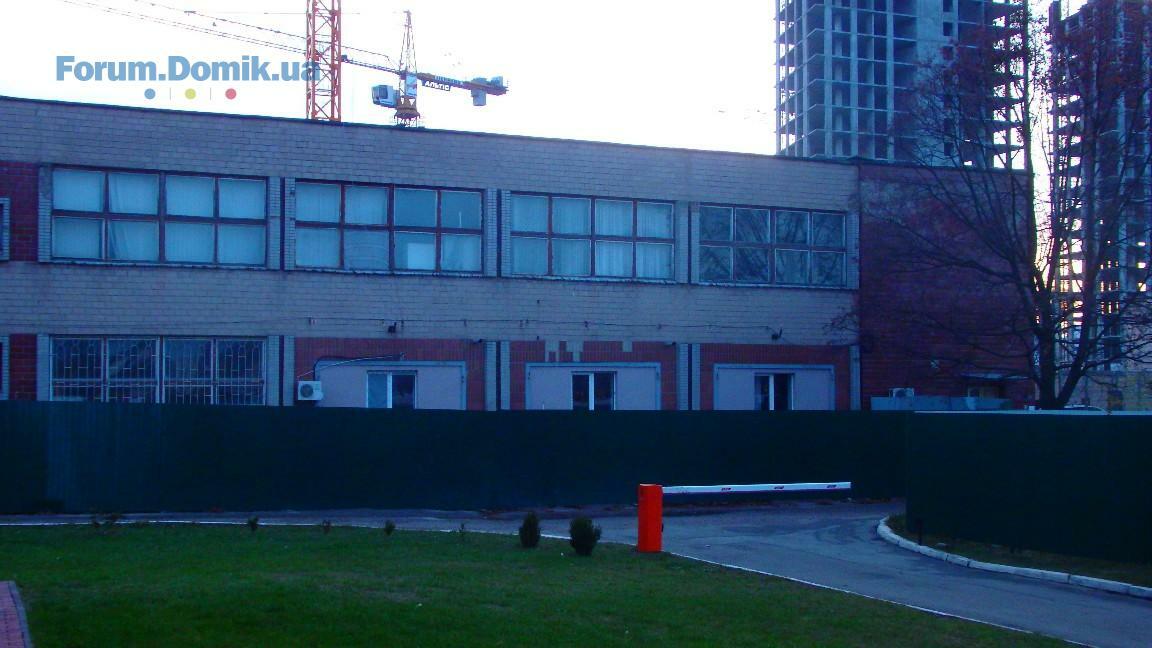

Был на стройке под вечер, поэтому в дом не попал. Там вечером темно. Что сказать, стройка идёт по плану и довольно быстро. Офисная часть продвинулась и все вроде хорошо, но в зданиях которые должны бы сносится наоборот продолжается жизнь.Горит свет, установлен новый кондиционер и даже поставили новые окна?! Ситуация странная и прямо скажем напрягает.Комментировать не буду, но выводы сделаю.
Олимпик парк

Пользователь
50
01 ноября 2018
12 ноя 2019 10:24

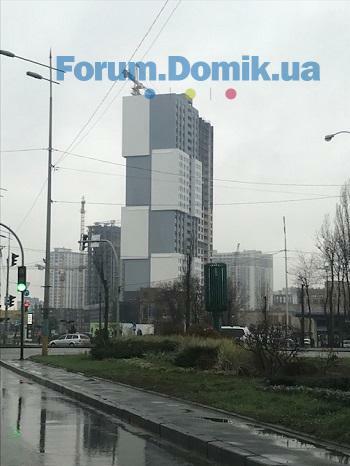

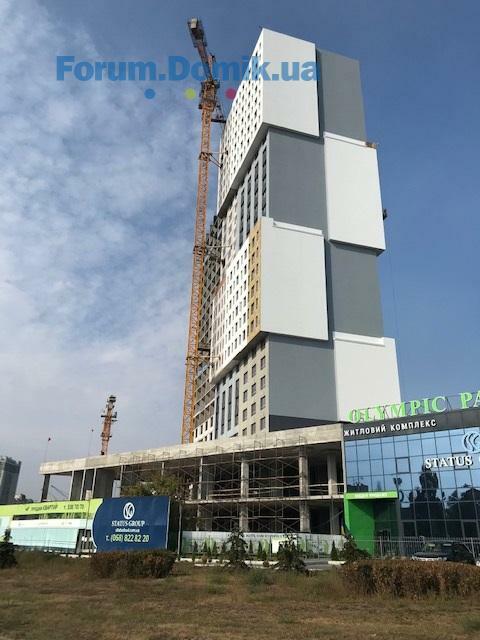

Ход строительства жк «Олимпик парк» на 08.11.2019г.
1я секция жилого дома:
• монтаж стояков водопровода – завершен
• монтаж гребенок водоснабжения - 20 этаж
• устройство поквартирного отопления и водоснабжения – завершен
• монтаж поэтажных электрощитов – 3 этаж

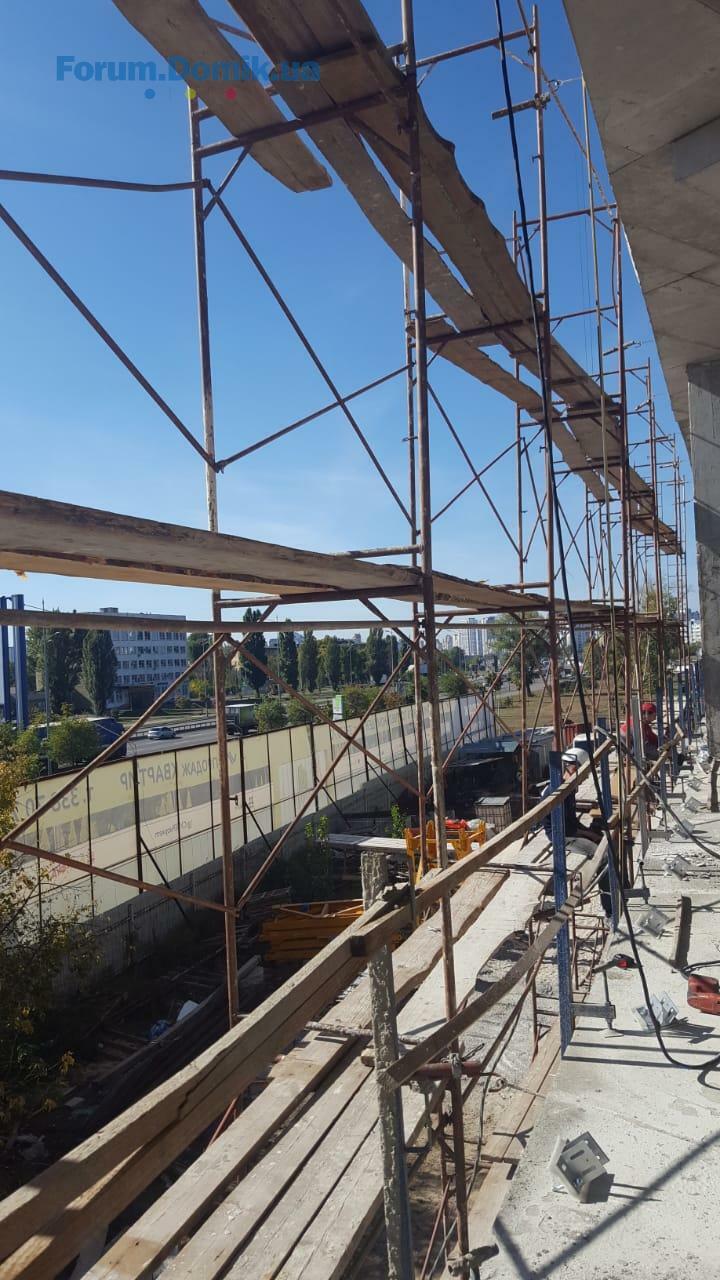

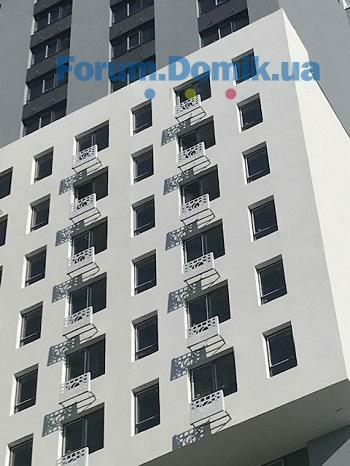

• фасадные работы – выполнено 98%
• устройство мягкой кровли - завершено
• монтаж лифтов – грузовой лифт и пассажирский – завершен
• монтаж пожарной сигнализации – завершен, монтаж датчиков пожаротушения – завершен в местах общего пользования

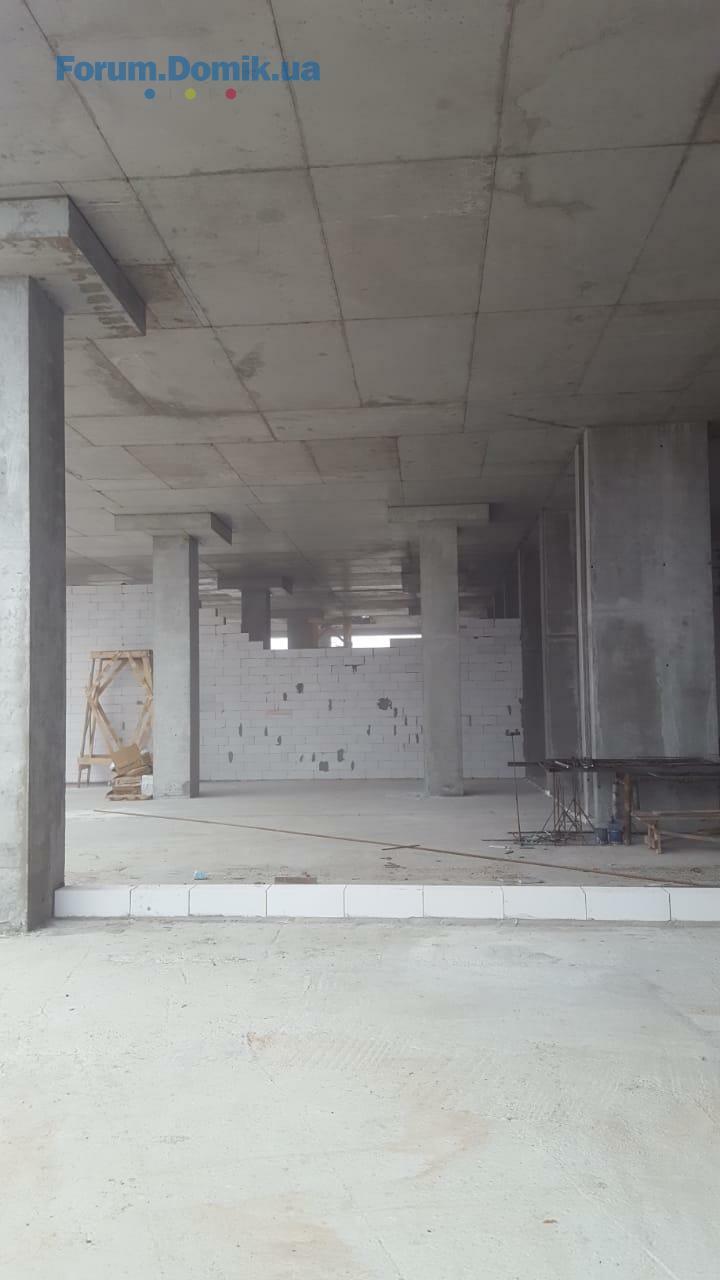

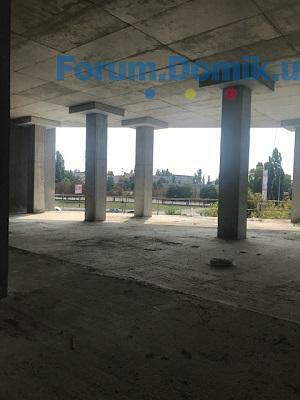

• оштукатуривания мест общего пользования - завершено

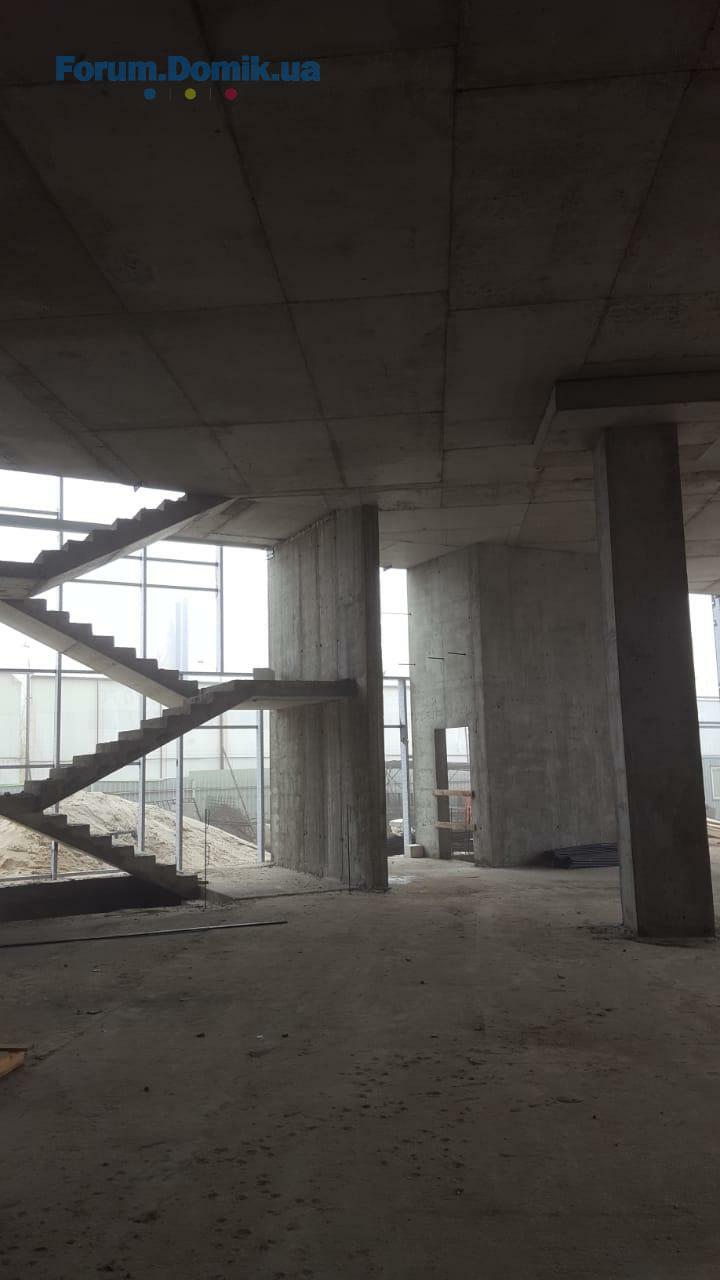

• стяжка мест общего пользования – завершена
• укладка плитки в местах общего пользования - 26 этаж
• устройство декоративной штукатурки в местах общего пользования – 21 этаж
• монтаж дверей в местах общего пользования - завершен
• монтаж поквартирных дверей – завершен
• монтаж дверей в кладовых помещениях и в лифтовом холе – 13 этаж
2я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 28 этаж
• кладка наружных и внутренних стен – 16 - 20 этажи
4я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 1го этажа
Торговый комплекс:
• 1я очередь строительства:
• кладка внутренних стен,
• устройство алюминиевого витражного фасада - завершен
• монтаж витражных стеклопакетов - начато
• 2я очередь строительства:

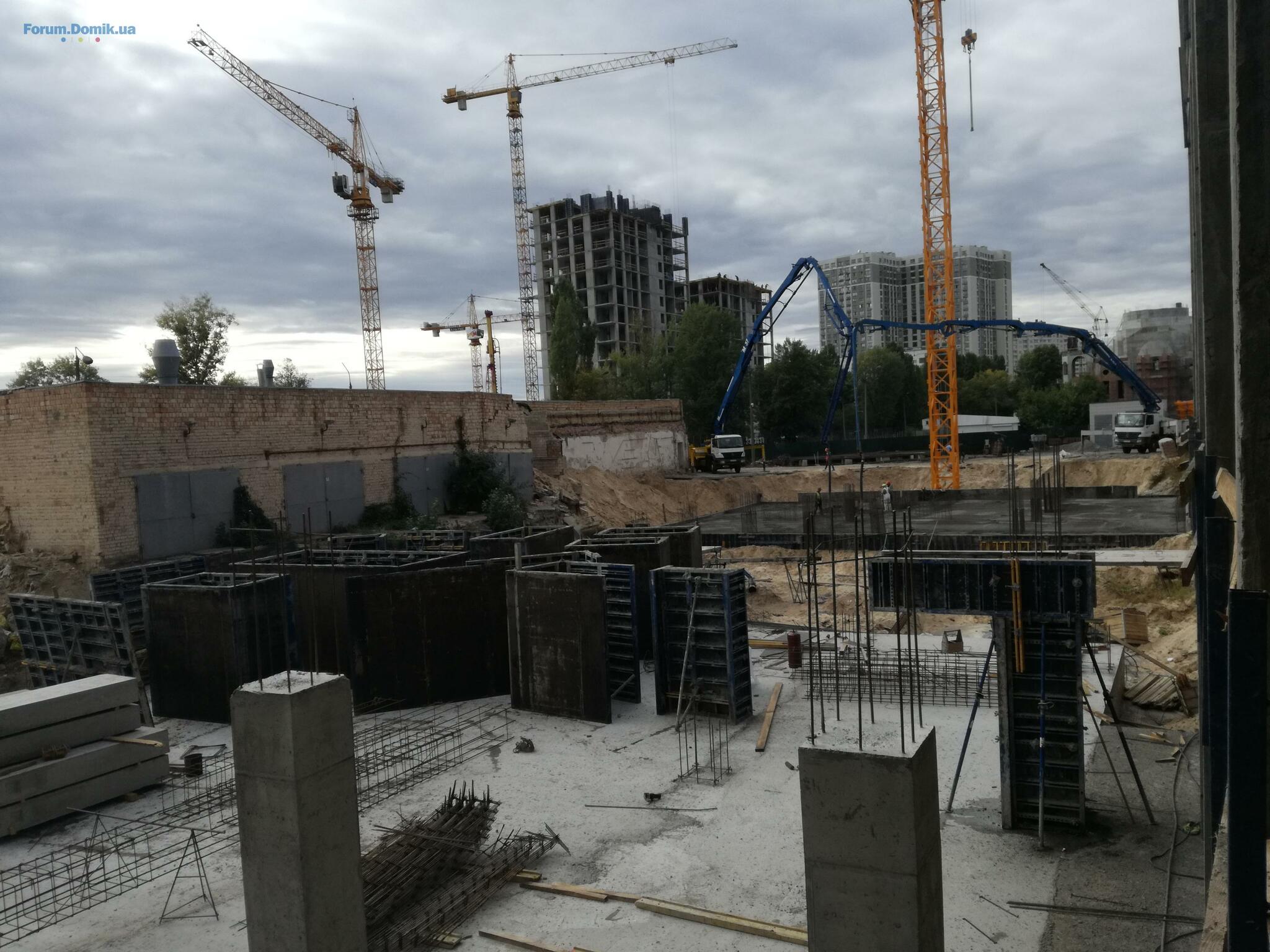

• монолитно-вертикальная конструкция - 1го этажа
Офисный центр:
1я и 2я очередь строительства:
• кладка внутренних стен – завершена

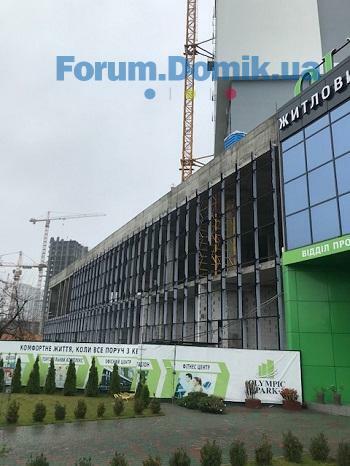

• монтаж окон – завершен

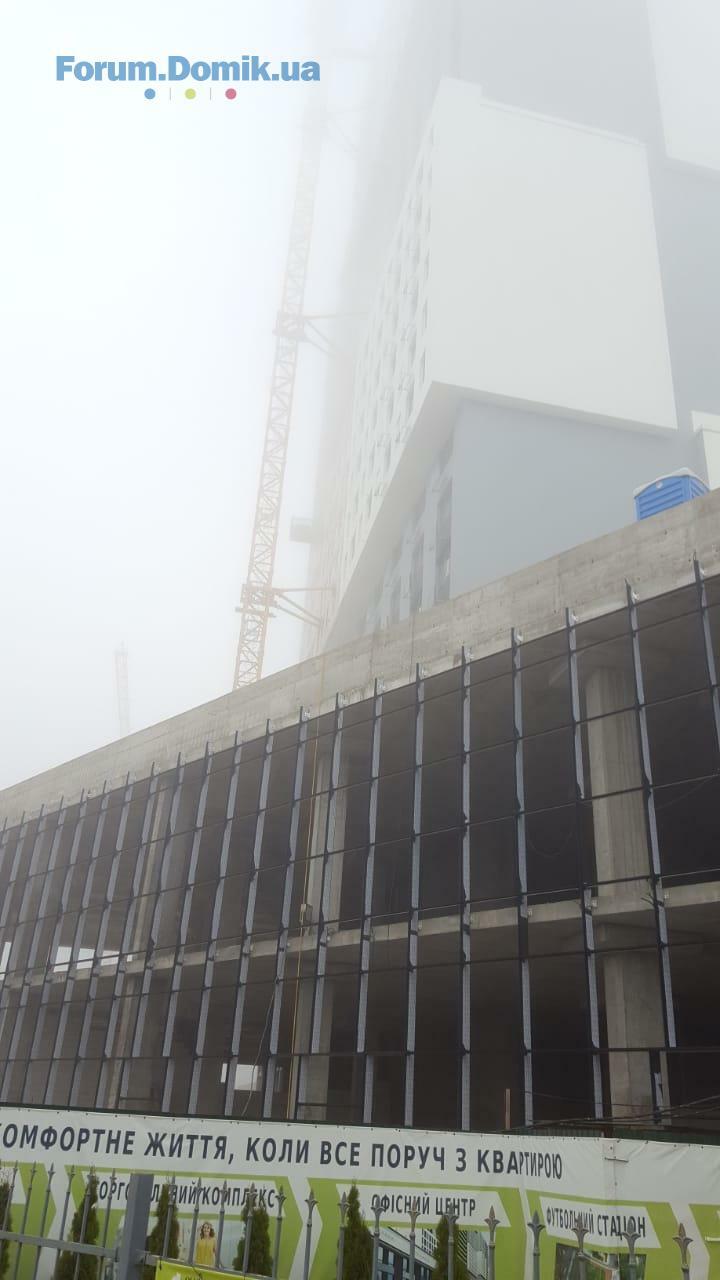

• ведутся фасадные работы
3я очередь строительства:
• монолитное перекрытие 3го этажа – завершено
• кладка наружных стен
1я секция жилого дома:
• монтаж стояков водопровода – завершен
• монтаж гребенок водоснабжения - 20 этаж
• устройство поквартирного отопления и водоснабжения – завершен
• монтаж поэтажных электрощитов – 3 этаж
• фасадные работы – выполнено 98%
• устройство мягкой кровли - завершено
• монтаж лифтов – грузовой лифт и пассажирский – завершен
• монтаж пожарной сигнализации – завершен, монтаж датчиков пожаротушения – завершен в местах общего пользования
• оштукатуривания мест общего пользования - завершено
• стяжка мест общего пользования – завершена
• укладка плитки в местах общего пользования - 26 этаж
• устройство декоративной штукатурки в местах общего пользования – 21 этаж
• монтаж дверей в местах общего пользования - завершен
• монтаж поквартирных дверей – завершен
• монтаж дверей в кладовых помещениях и в лифтовом холе – 13 этаж
2я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 28 этаж
• кладка наружных и внутренних стен – 16 - 20 этажи
4я секция жилого дома:
• монтаж монолитно-вертикальной конструкции - 1го этажа
Торговый комплекс:
• 1я очередь строительства:
• кладка внутренних стен,
• устройство алюминиевого витражного фасада - завершен
• монтаж витражных стеклопакетов - начато
• 2я очередь строительства:
• монолитно-вертикальная конструкция - 1го этажа
Офисный центр:
1я и 2я очередь строительства:
• кладка внутренних стен – завершена
• монтаж окон – завершен
• ведутся фасадные работы
3я очередь строительства:
• монолитное перекрытие 3го этажа – завершено
• кладка наружных стен

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Aquamarine | Really Building | Українка, просп. Днепровський, 2717.0771
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а17.0725
- ЖК Wellspring | Edelburg Development | Вишневе, вул. Остапа Вишни, 117.0790
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б17.07115
- ЖК Сирецькі Сади | ІнтерГал-Буд | Київ, вул. Івана Виговського (Маршала Гречка), 10б16.074 836
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна16.07729
- Київ, вул. Євгена Маланюка, 101 | Міськбудінвест16.07318
- ЖК Paradise Avenue | ZIM Group | Крюківщина вул. Чорновола16.072 501
- ЖК Озерний Гай | ІнтерГал-Буд | Гатне, вул. Свободи, 115.074 054
- ЖК Terracotta | Perfect Group | Київ, вул. Чернігівська, 815.07822
- Чи варто зараз купувати нерухомість?17.074 565
- Про агентство Атлант-А25.0620
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- ЖК Четыре Сезона | Будова | Одесса, просп. Гагарина, 1917.0710
- ЖК "Sakura", Свалява, пров. Достоєвського, 409.074
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5208.071
- ЖК Ріел Сіті | РІЕЛ | Львів, вул. Рудненська, 807.0750
- ЖК Велика Британія | РІЕЛ | Львів, вул. Шевченка, 1707.0750
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Під час встановлення плати, пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продам строительный инструмент16.041

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
