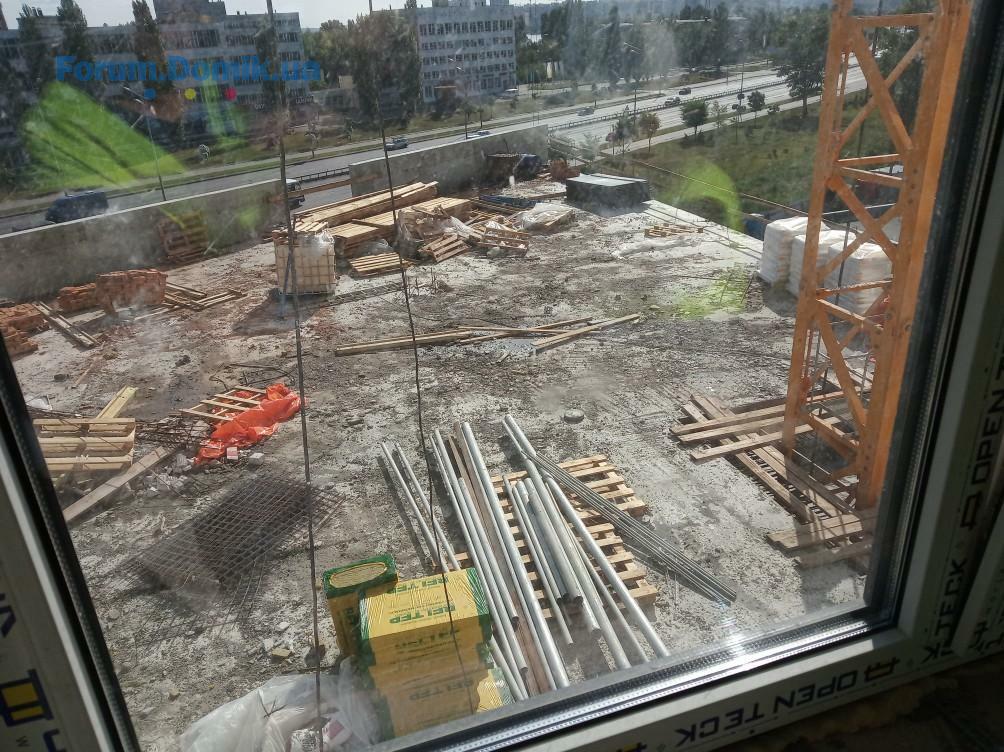

А по самой стройке да, идет ударными темпами и это объективно.

1я секция жилого дома:
• монтаж канализационных стояков – завершен
• монтаж стояков водопровода – 23 этаж
• устройство поквартирного отопления и водоснабжения – 23 этаж
• электромонтажные работы – по местам общего пользования закончены, ведутся работы по монтажу поэтажных электрощитов

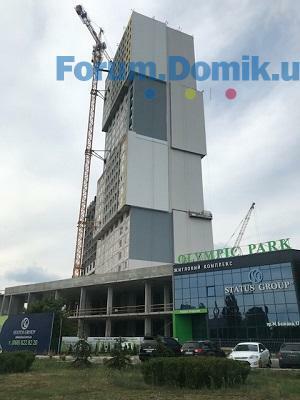

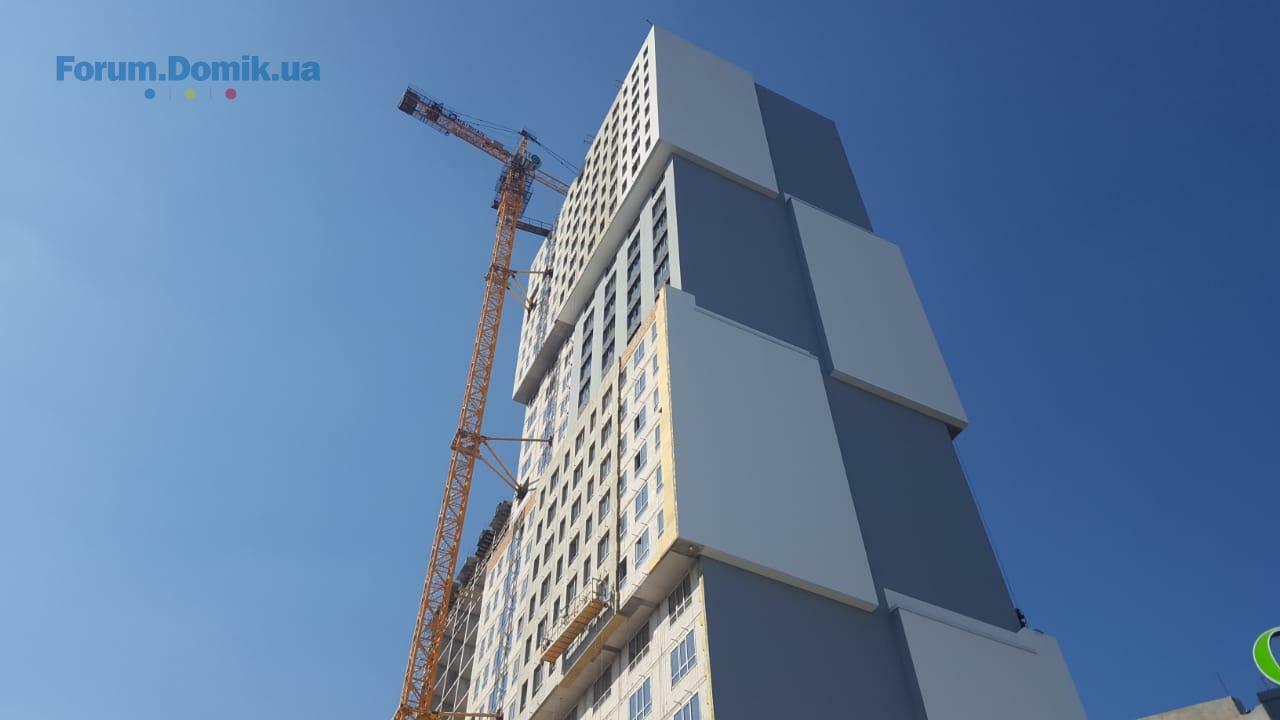

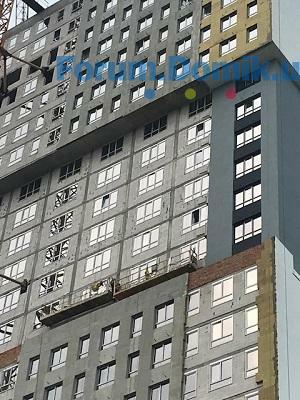

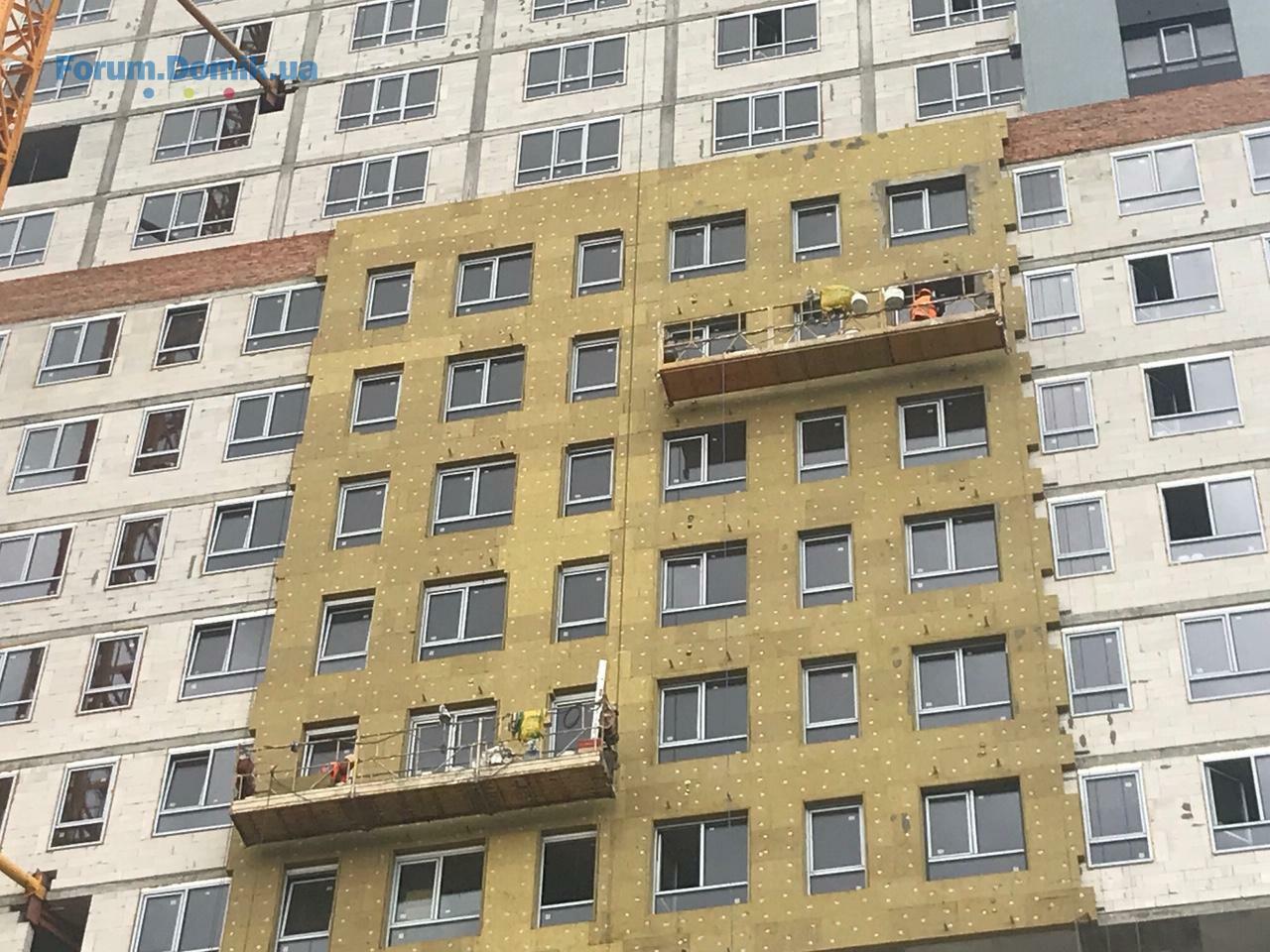

• ведутся фасадные работы

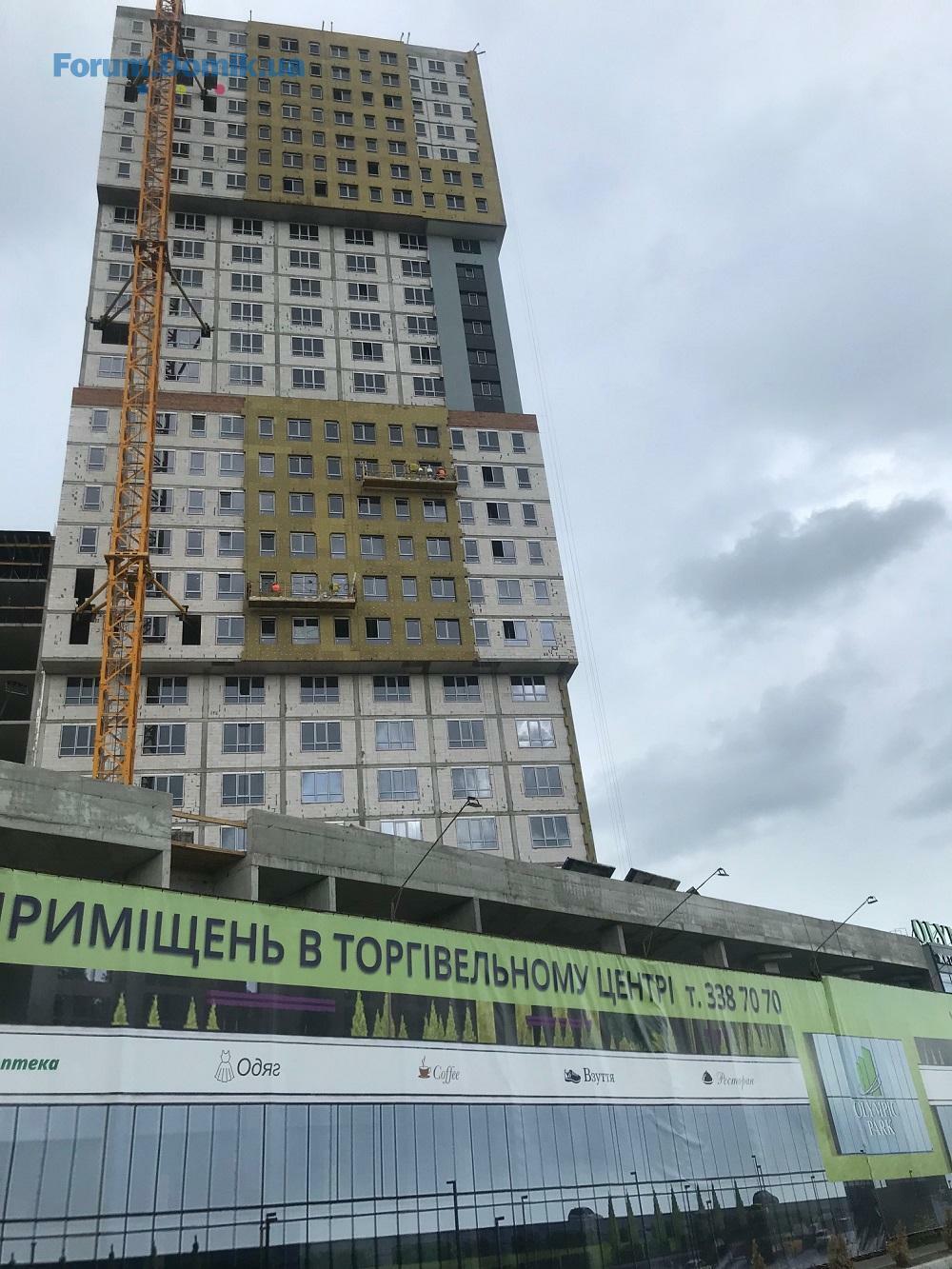

• ведутся работы по мягкой кровле
• монтаж лифтов
• монтаж пожарной сигнализации – завершен, выполняется монтаж клапана дымоудаления
• оштукатуривания мест общего пользования
2я секция жилого дома:

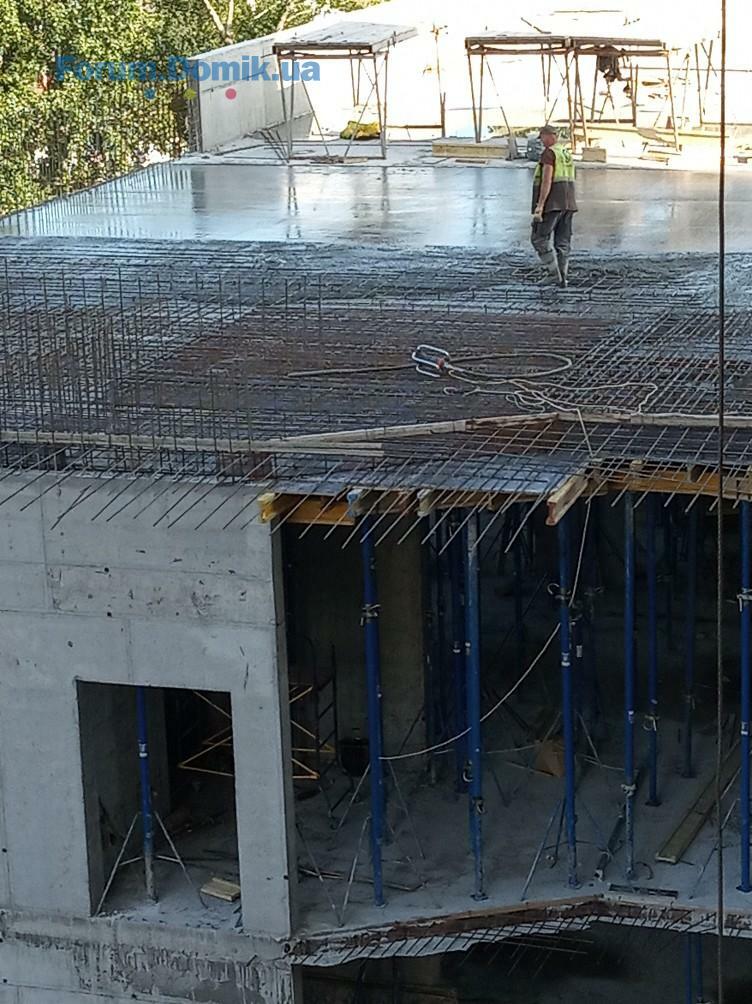

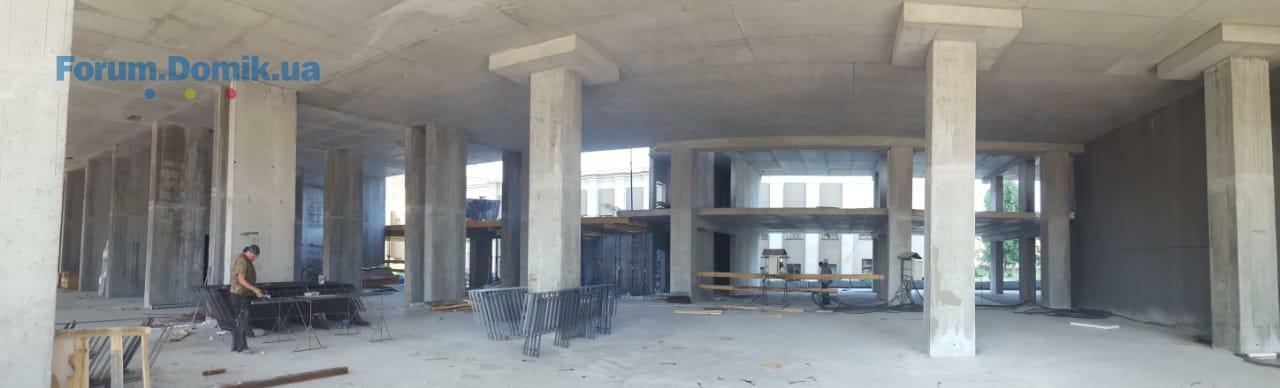

• монтаж монолитно-железобетонных вертикальных конструкций 1 секции закончен, выполняется устройство стяжек – 3 этаж
• кладка наружных стен – 4 этаж
4я секция жилого дома:
• обустройство буро-инъекционных свай – выполнено на 95%

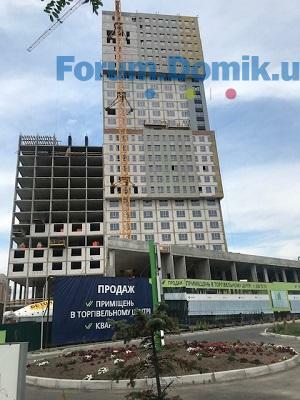

Торговый комплекс (2я очередь строиительства):

• выполняются подготовительные работы по устройству фундамента
Офисный центр:

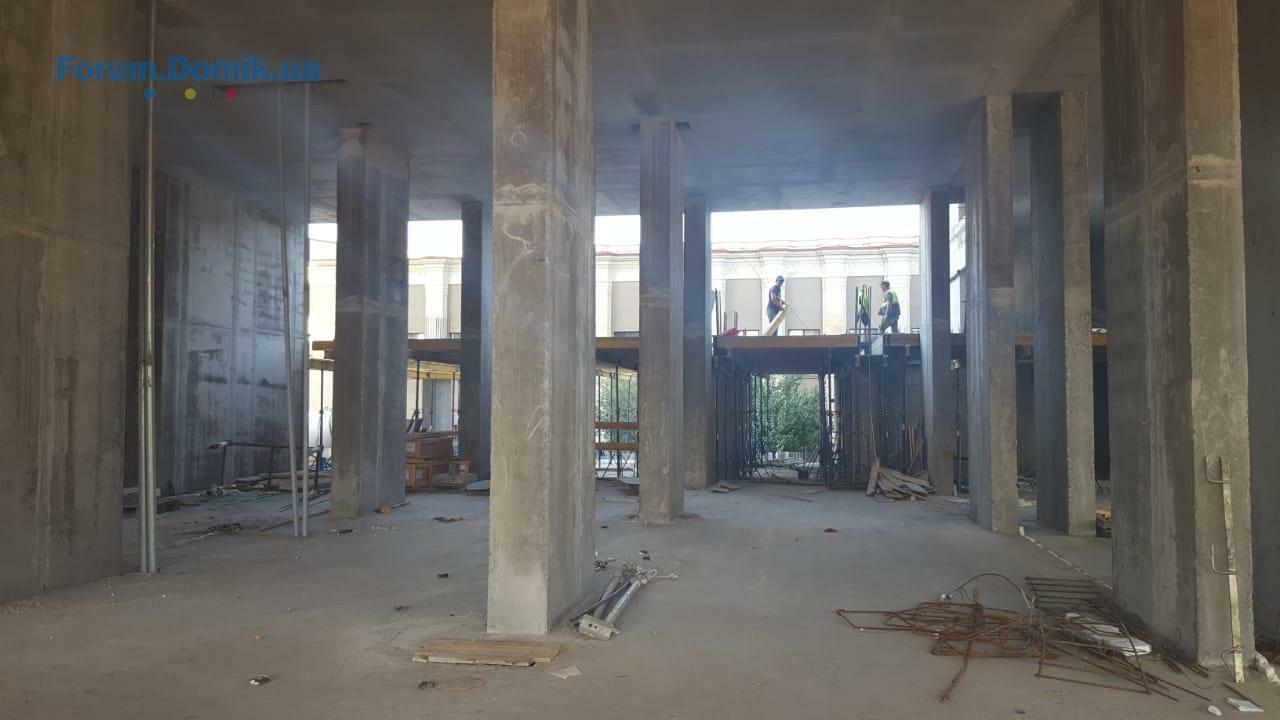

• выполняются вертикальные конструкции цокольного этажа 2-й очереди
Однако, перенос сроков к концу года ставит под большое сомнение отопление в доме этой зимой, а значит, ремонты начнуться уже с весны. вот это печально, так как лишних полгода оплачивать аренду.
Вот на этот вопрос действительно бы хотелось получить комментарий, а не на абстрактные рассуждения вовремя или нет...

1я секция жилого дома:
• монтаж канализационных стояков – завершен
• монтаж стояков водопровода – 25 этаж
• устройство поквартирного отопления и водоснабжения – 23 этаж
• электромонтажные работы – по местам общего пользования закончены, ведутся работы по монтажу поэтажных электрощитов
• ведутся фасадные работы
• ведутся работы по мягкой кровле
• монтаж лифтов – грузовой лифт установлен, в работе пассажирский
• монтаж пожарной сигнализации – завершен, выполняется монтаж клапана дымоудаления
• оштукатуривания мест общего пользования - 24 этаж
• стяжка мест общего пользования – 23 этаж
• подготовка к монтажу поквартирных дверей и дверей в местах общего пользования
2я секция жилого дома:
• монтаж монолитно-железобетонных вертикальных конструкций - 14 этаж
• кладка наружных стен – 6 этаж
4я секция жилого дома:
• обустройство буро-инъекционных свай – завершенно

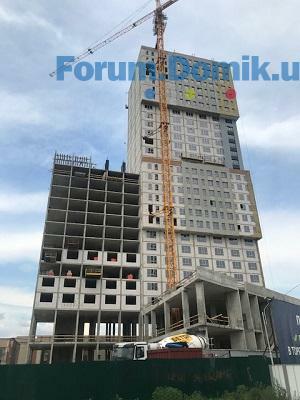

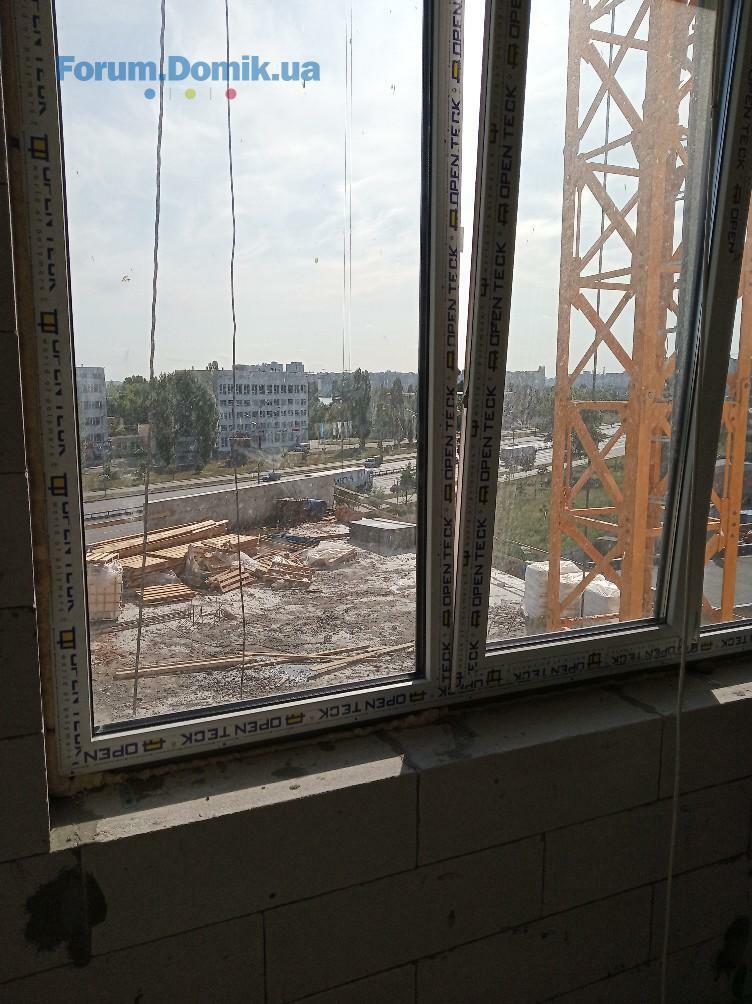

• ведутся работы по монтажу башенного крана

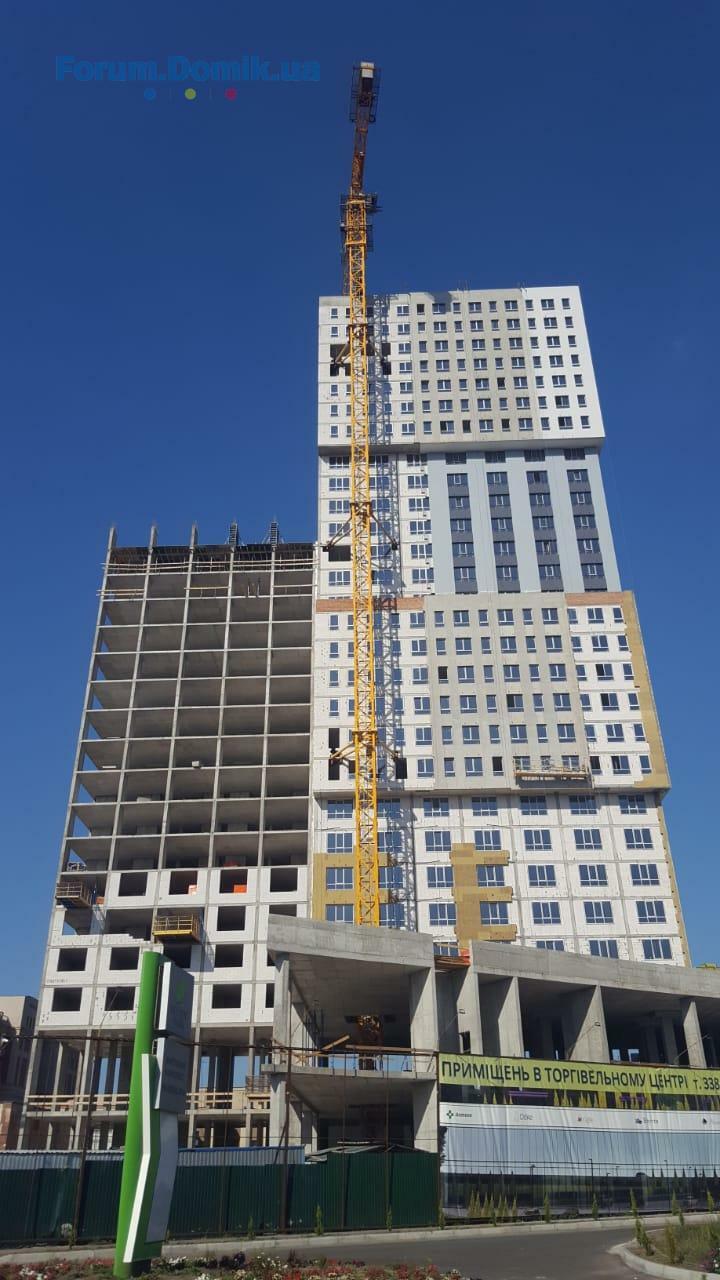

Торговый комплекс (2я очередь строительства):
• выполнены подготовительные работы по устройству фундамента
• выполняется изготовления каркасов для фундамента
Офисный центр:

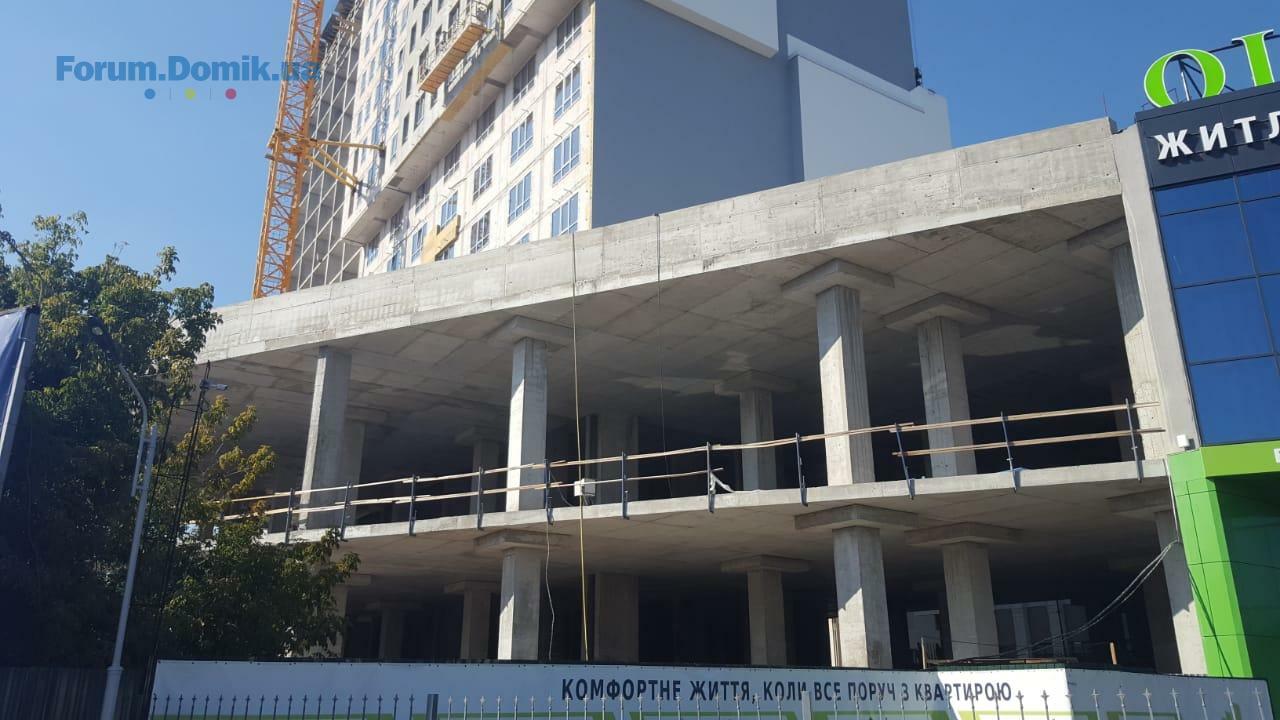

• монтаж монолитно-железобетонных вертикальных конструкций цокольного этажа 2-й очереди

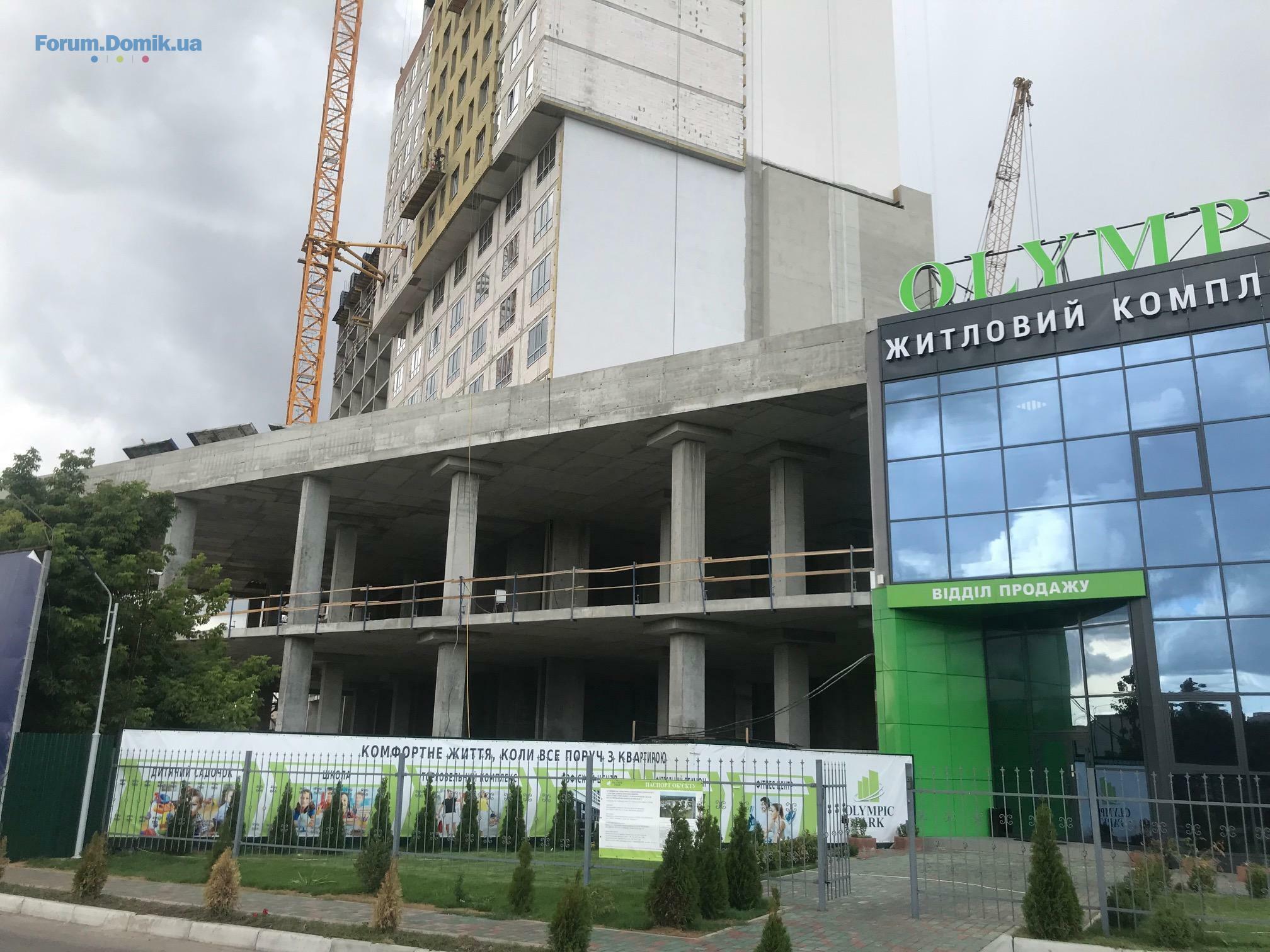

Цитата "SunyOK":вот свежая фоточка. последнне время стройка очень активная, что не может не радовать инвесторов второй секции. по первой секции фасадные работы несколько недель почти стоят на месте, возможно из-за погодных условий. что касается сроков, то да, они были смещены, но находятся в пределах условий договора. впрочем, я так и предполагал при инвестировании. никто из моих знакомых, ни у одного застройщика в Киеве не заселился всрок. задержка минимум 3-6 месяцев.
Однако, перенос сроков к концу года ставит под большое сомнение отопление в доме этой зимой, а значит, ремонты начнуться уже с весны. вот это печально, так как лишних полгода оплачивать аренду.
Вот на этот вопрос действительно бы хотелось получить комментарий, а не на абстрактные рассуждения вовремя или нет...
То что сроки перенесены, это не значит что их и дальше не перенесут... И да у всех застройщиков такое... В аркады и укрбуда ещё хуже ситуация...

С 12 августа 2019 года планируется повышение цен стоимости квадратного метра.
Інформація на сайті ЖК

1я секция жилого дома:
• монтаж стояков водопровода – закончены

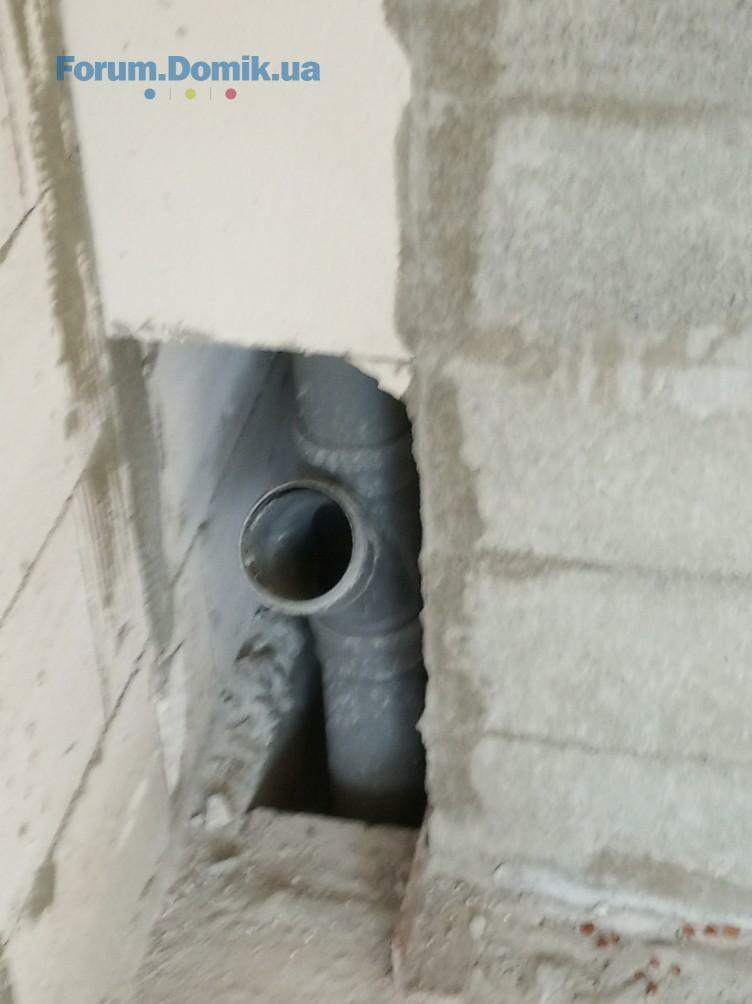

• монтаж гребенок водоснабжения 1-5 этажи
• устройство поквартирного отопления и водоснабжения – 26 этаж
• монтаж поэтажных электрощитов
• фасадные работы

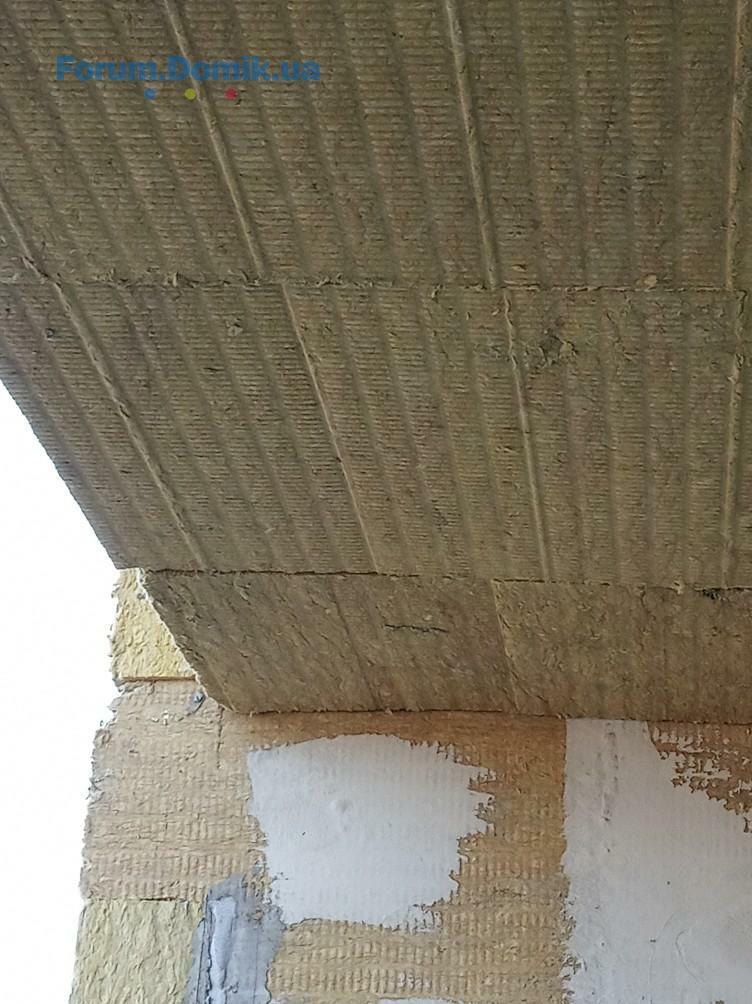

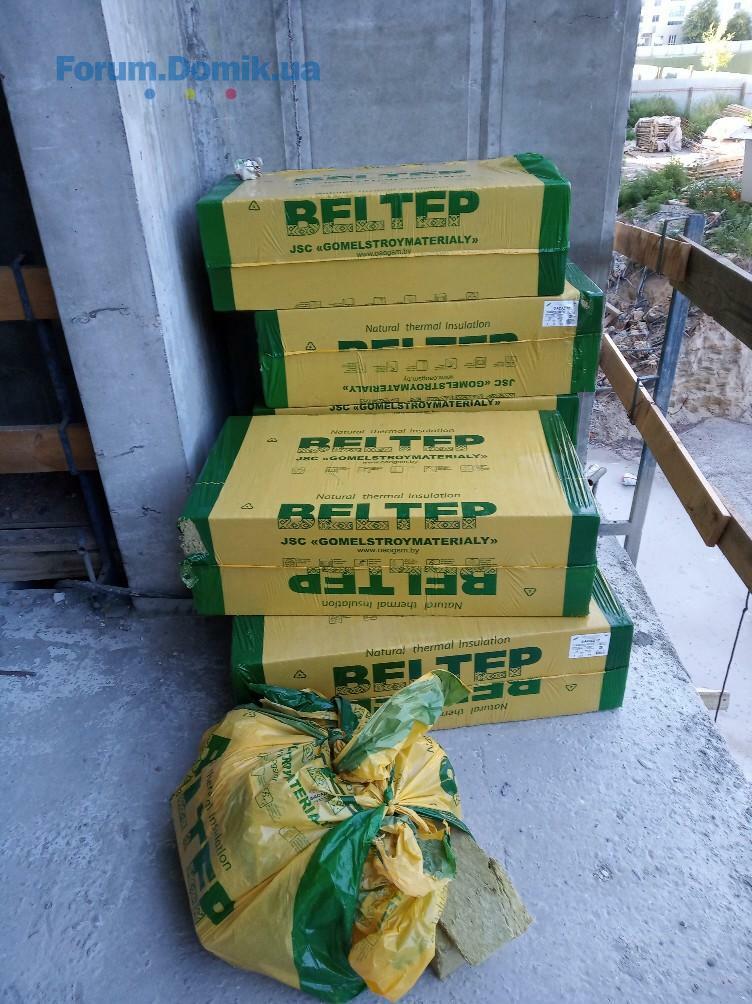

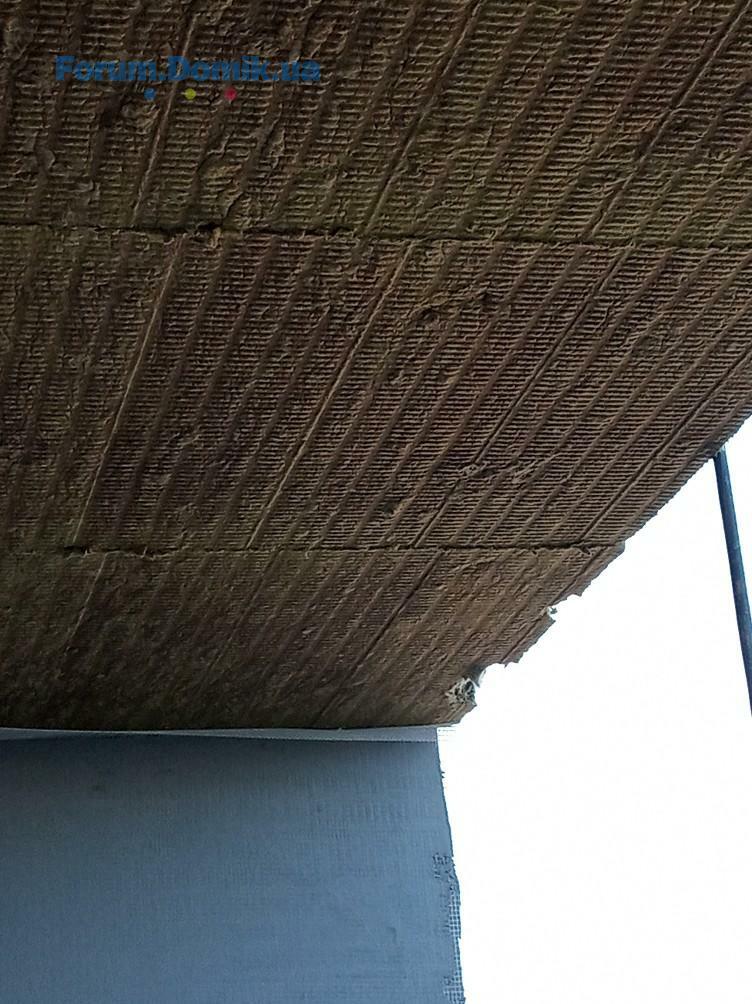

• ведутся работы по мягкой кровле – выполнено на 90%

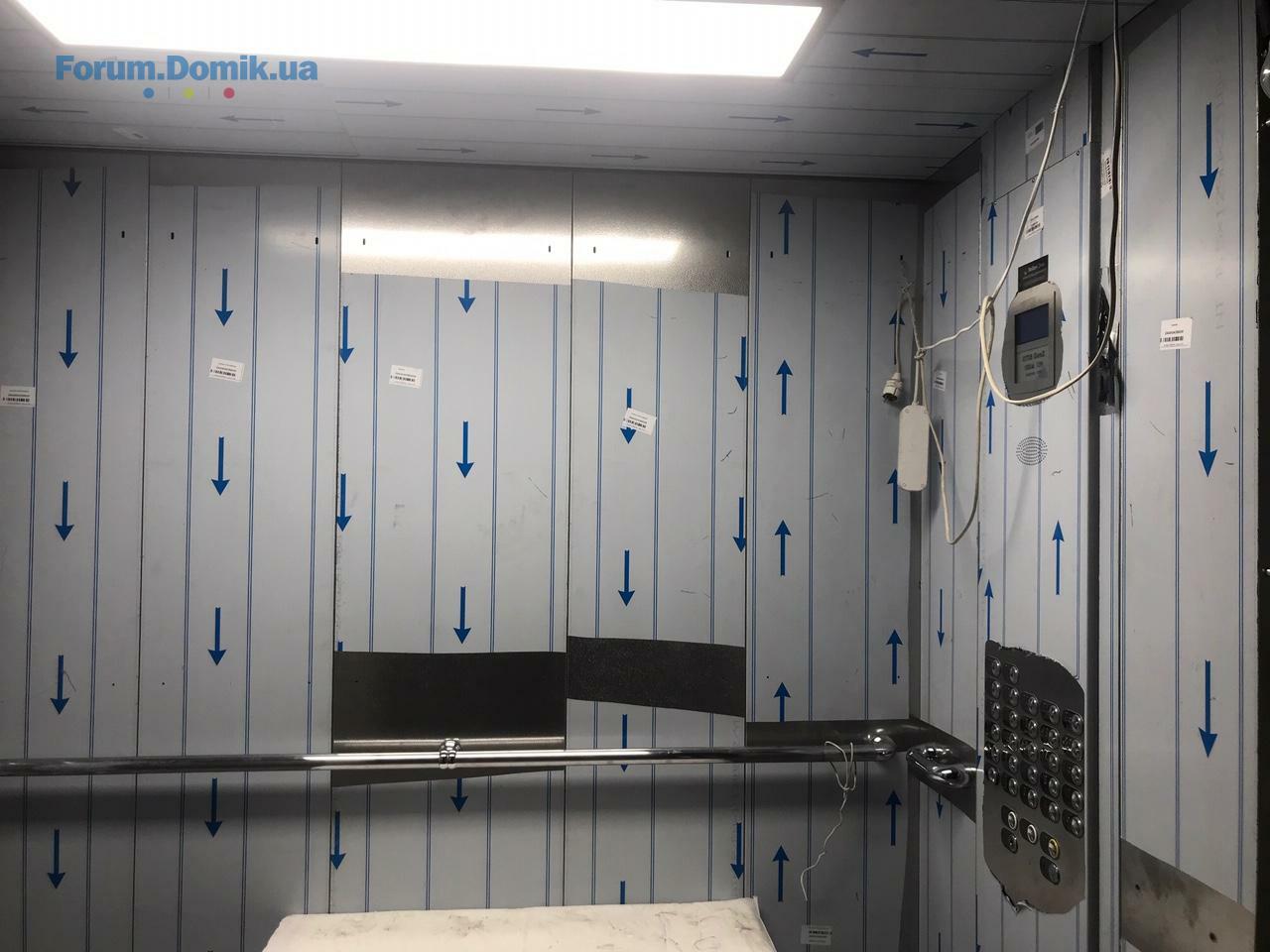

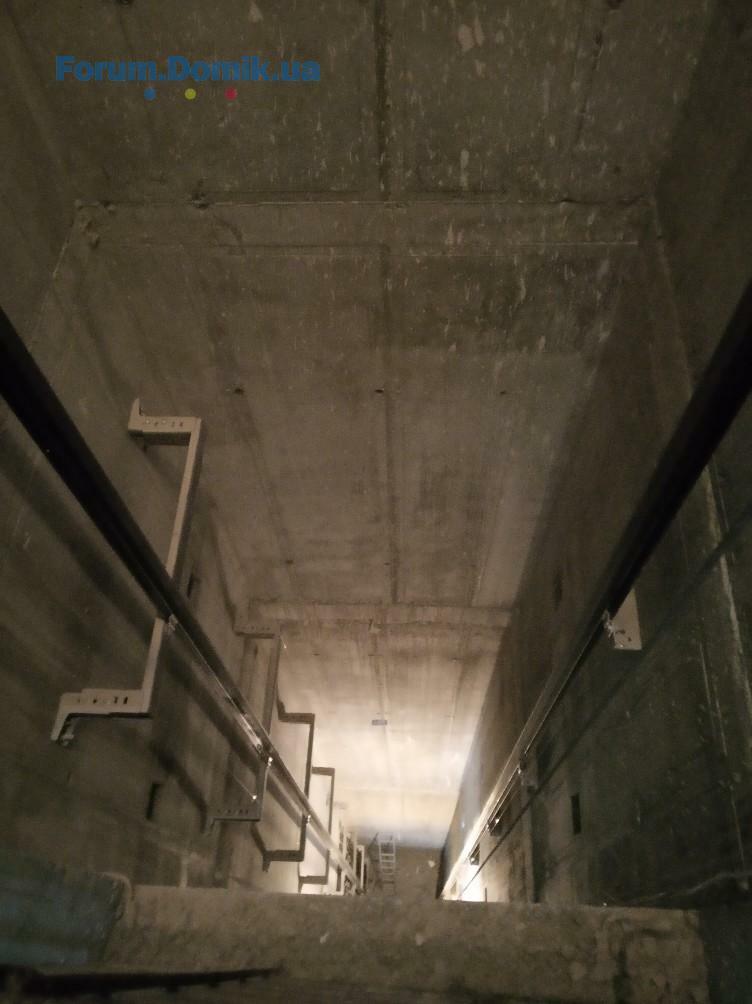

• монтаж лифтов – грузовой лифт установлен, в работе пассажирский – идет монтаж дверей
• монтаж пожарной сигнализации – завершен, выполняется монтаж клапанов дымоудаления
• оштукатуривания мест общего пользования - закончены
• стяжка мест общего пользования – закончена
• монтаж дверей в местах общего пользования - закончены

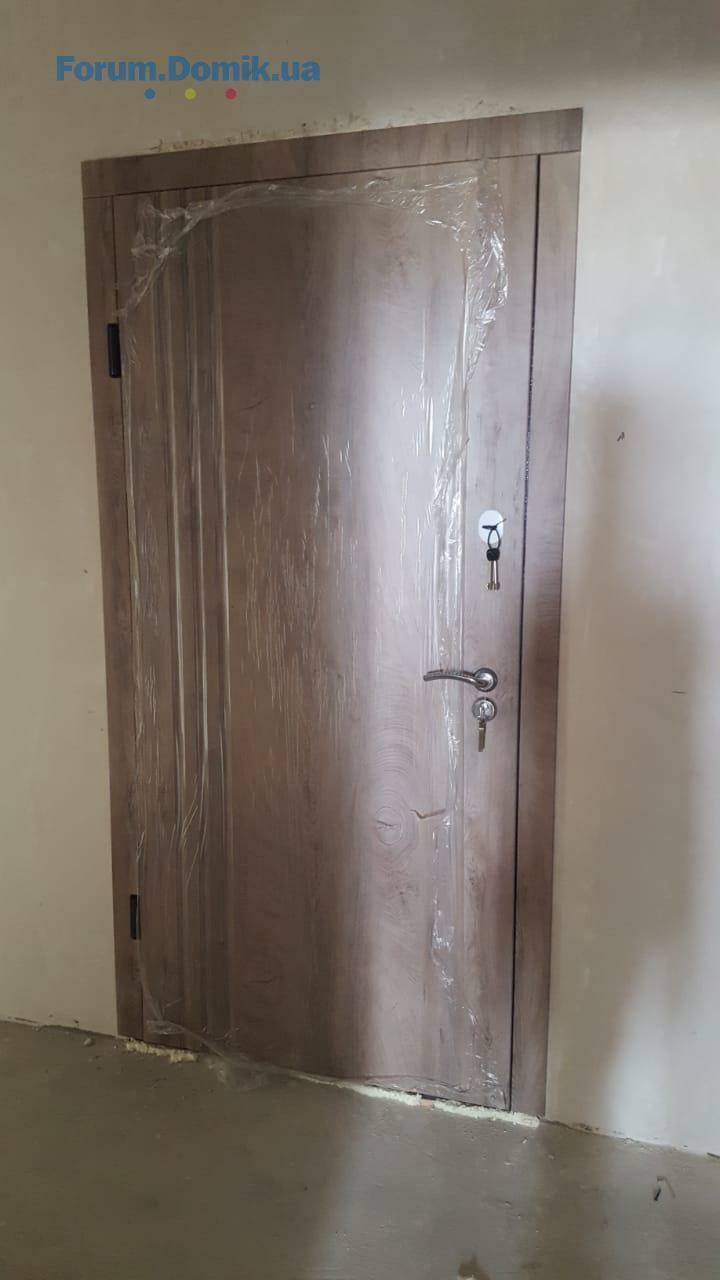

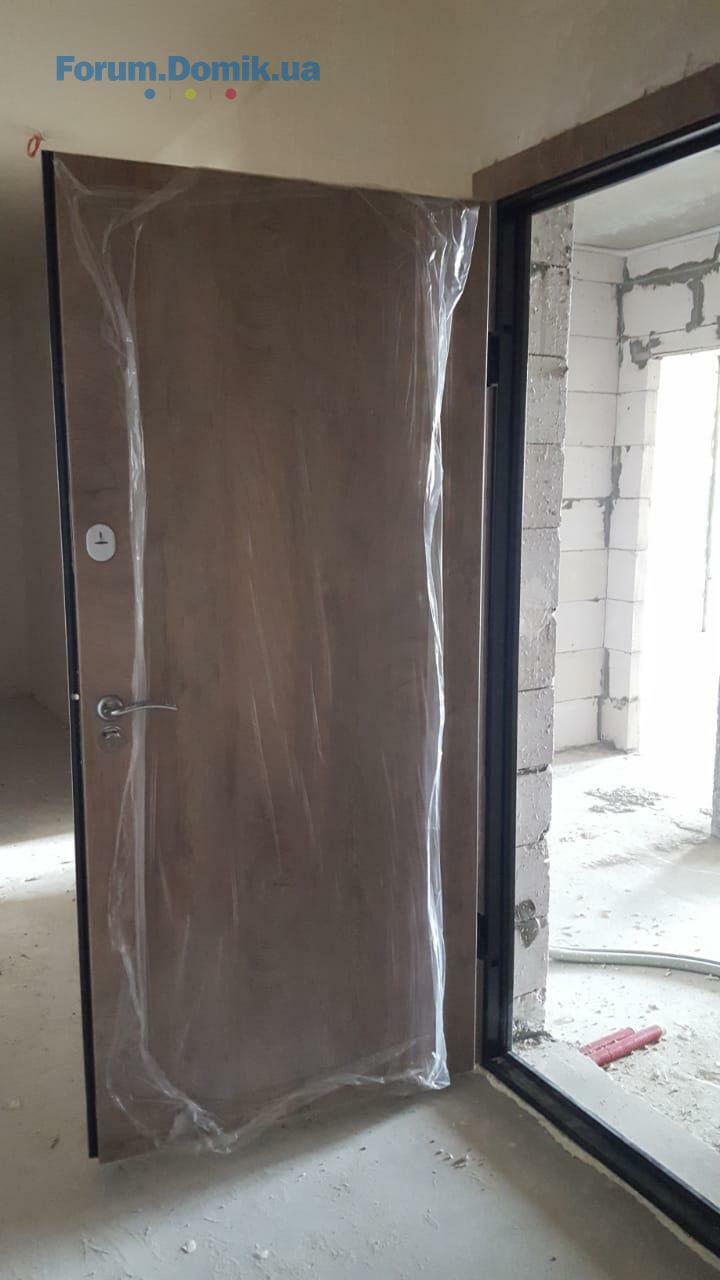

• монтаж поквартирных дверей – 5 этаж

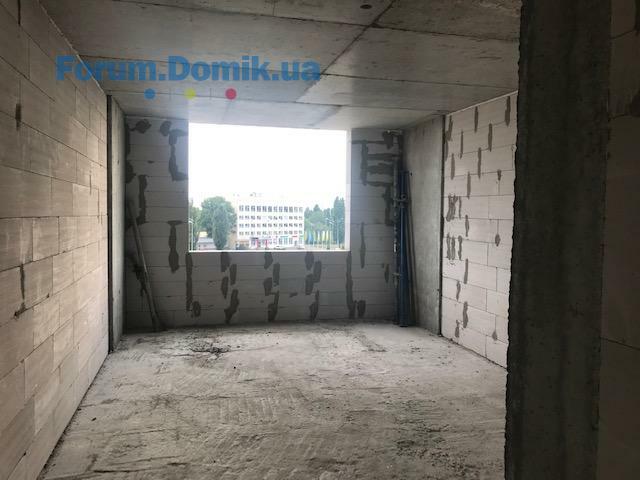

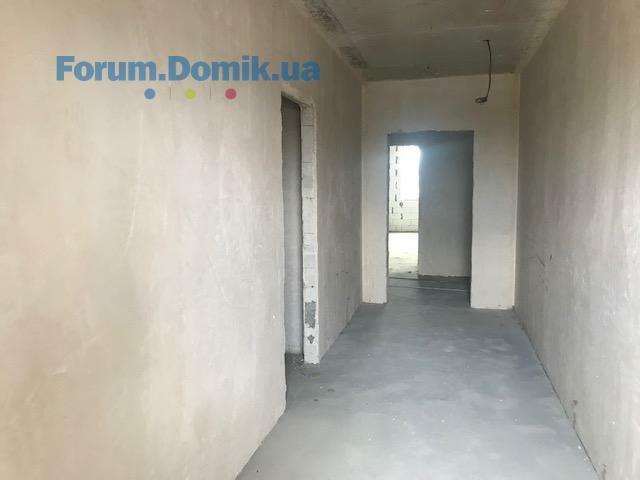

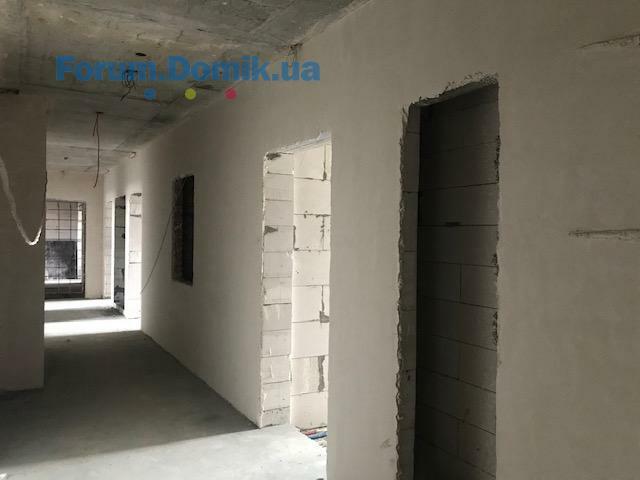

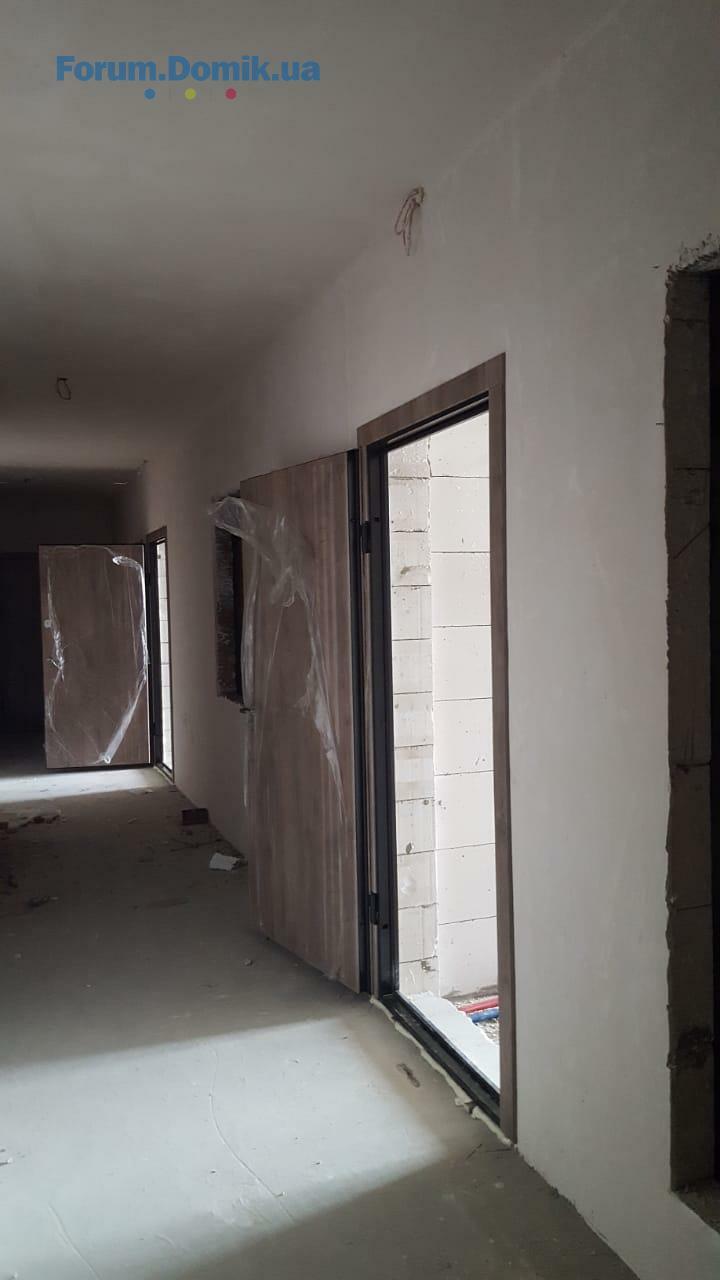

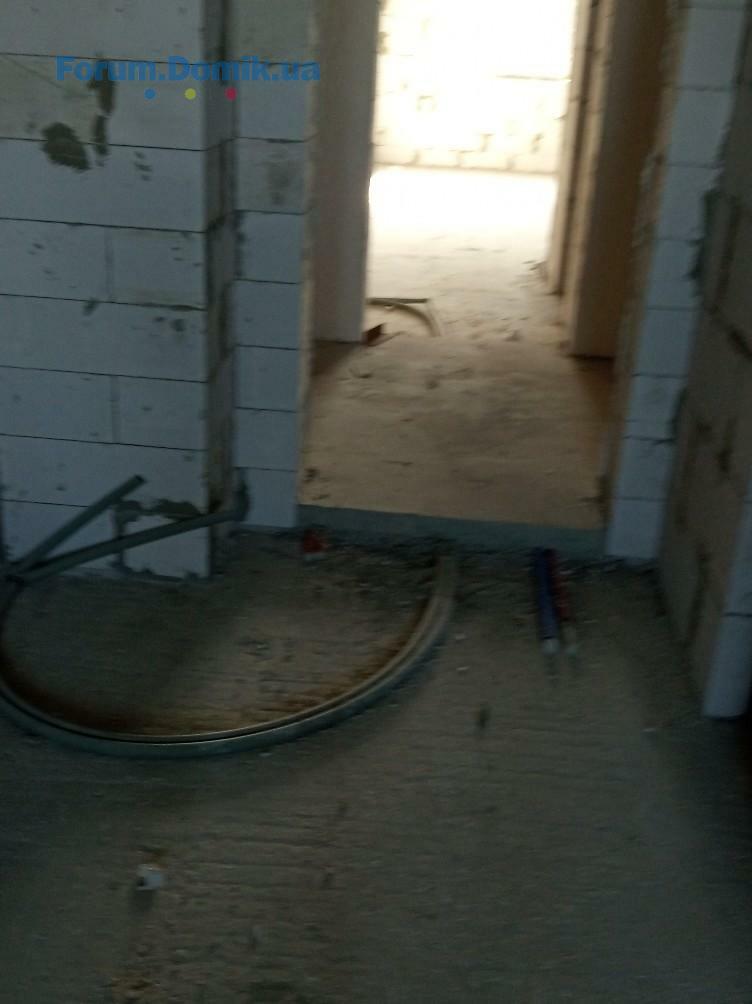

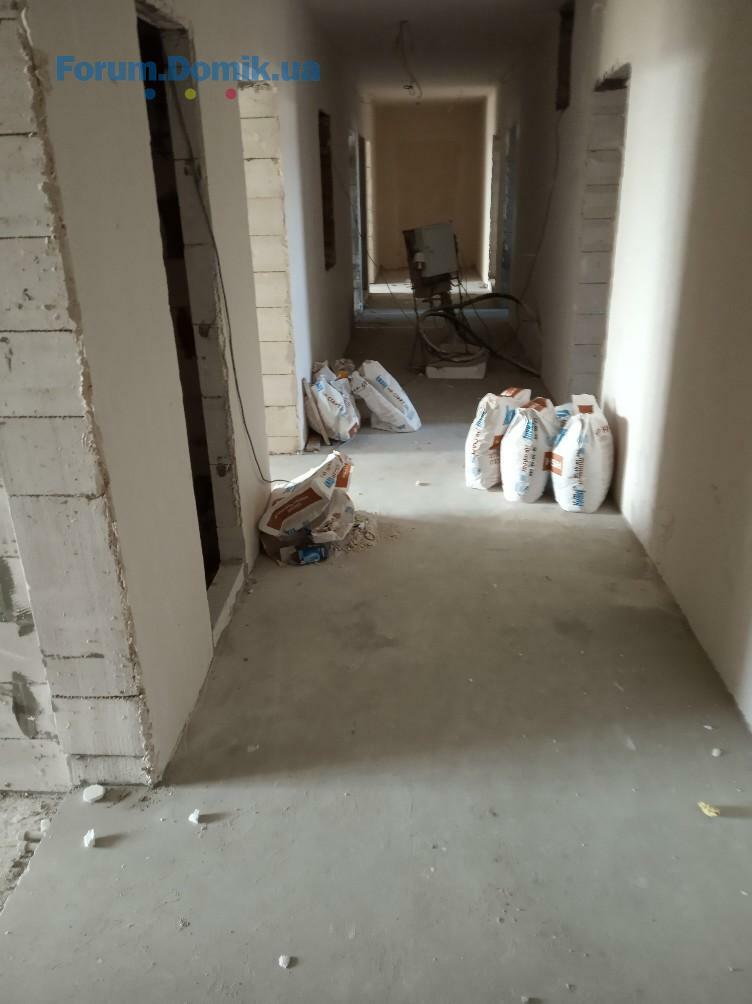

• выполняются работы по чистовой отделке мест общего пользования - 12 этаж
2я секция жилого дома:

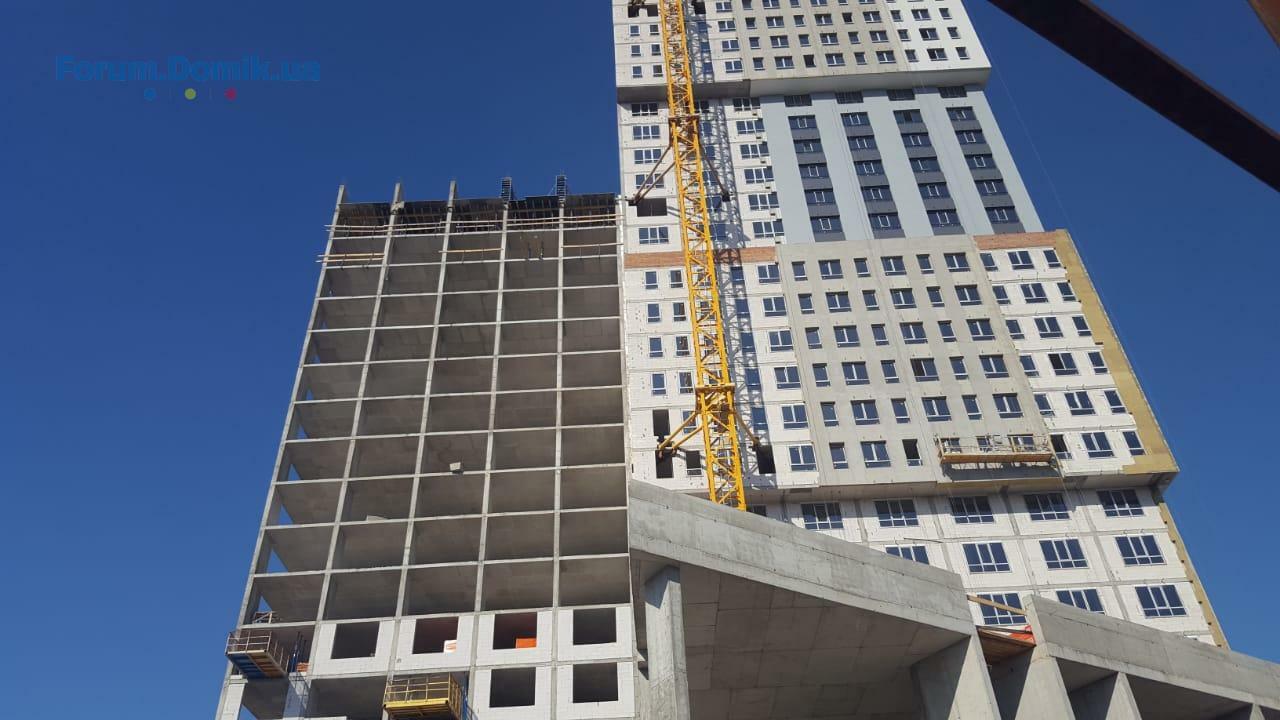

• монтаж монолитно-вертикальной конструкции - 18 этаж
• кладка наружных стен – 6 этаж
4я секция жилого дома:
• обустройство буро-инъекционных свай – завершенно
• монтаж башенного крана - завершен

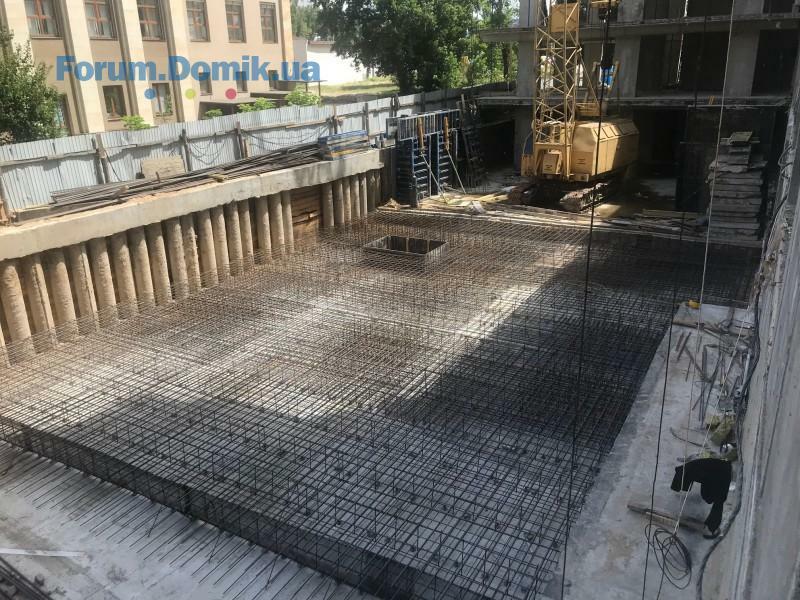

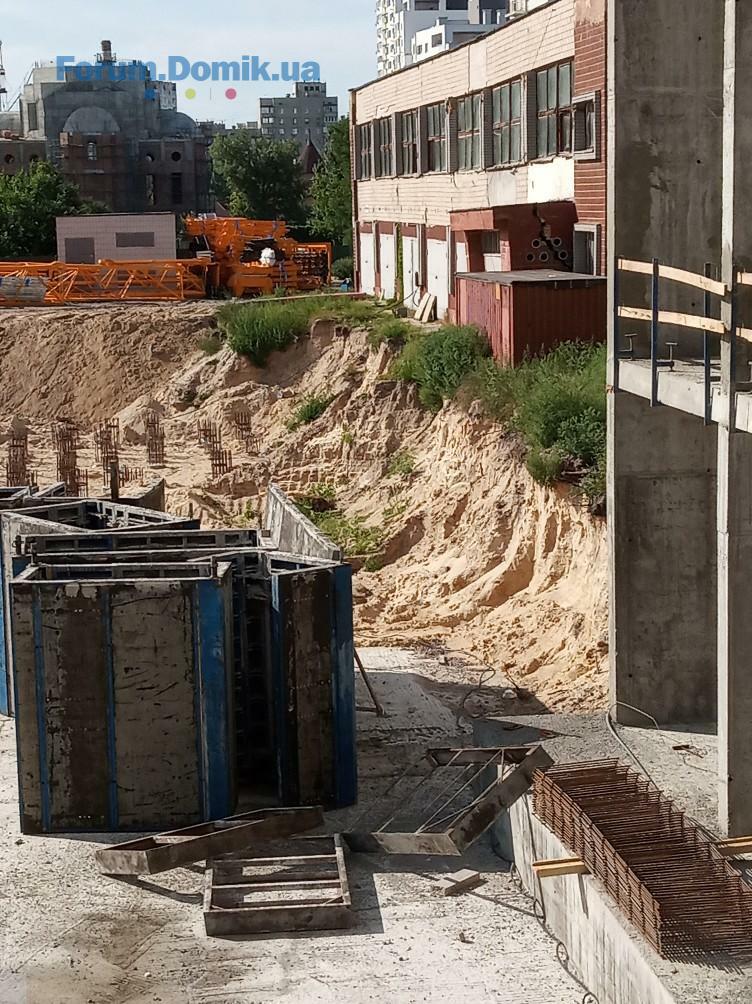

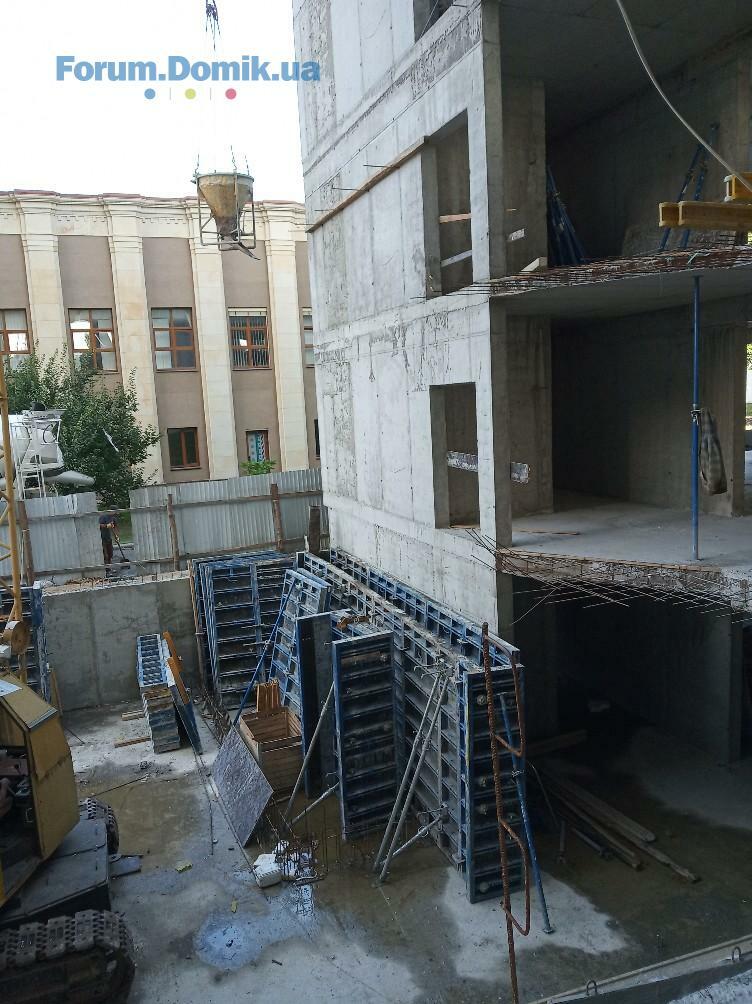

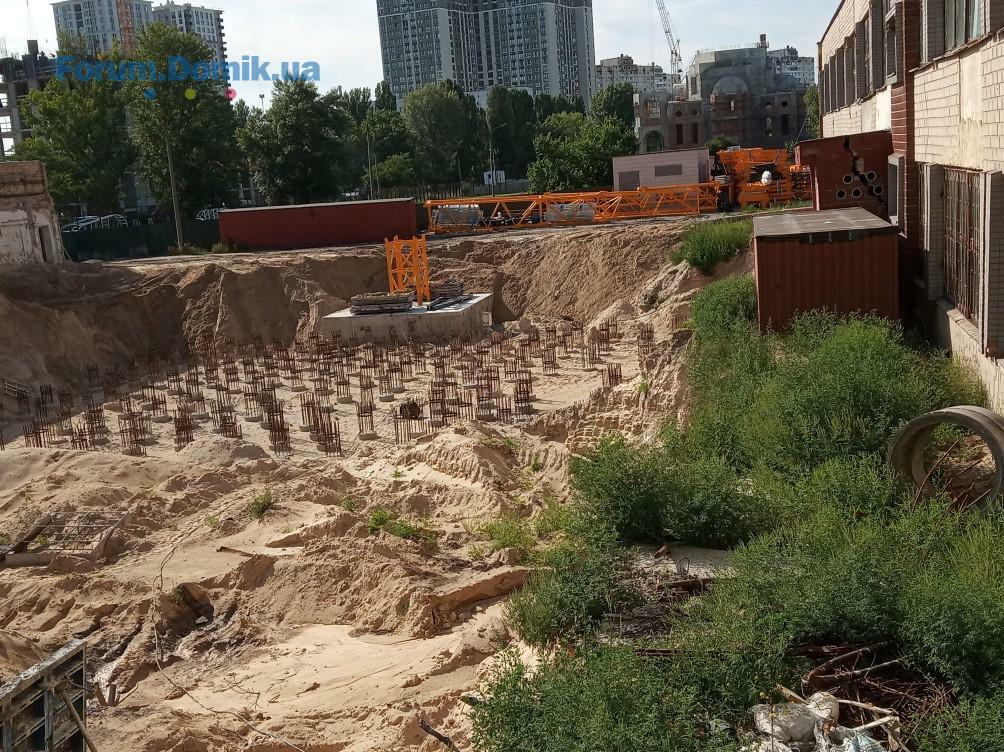

• выполняется щебневая подготовка под фундамент

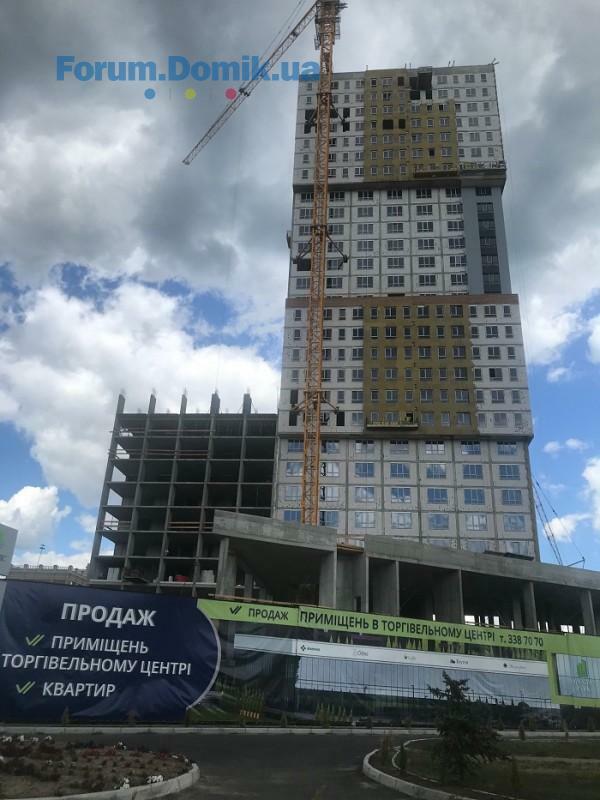

Торговый комплекс:
1я очередь строительства: оштукатуривания мест общего пользования
2я очередь строительства - устройство фундамента

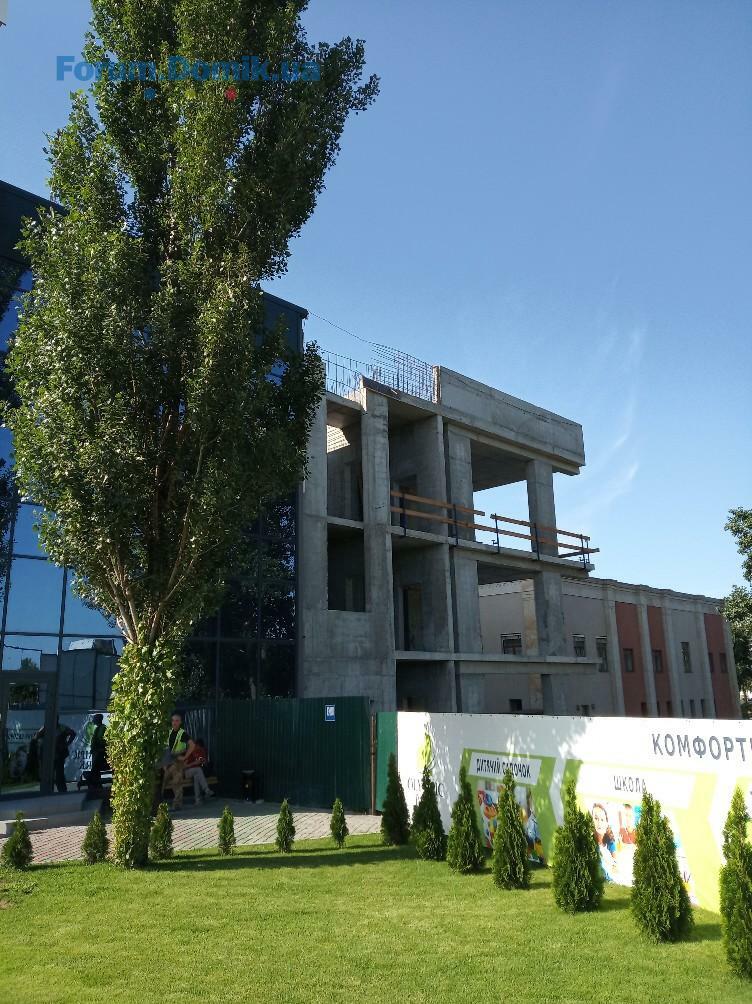

Офисный центр (2я очередь строительства):
• завершено перекрытие 3 этажа второй части офисного цента

Народ что там с гаражами?
Мне по моб. ОП обещал, что железно 4й квартал 2019 введут 1ю и 2ю секции и в планах у них вводить их вместе, да еще с половиной офисов и ТРЦ.
Кому что по вводу обещали?
По факту уже получили

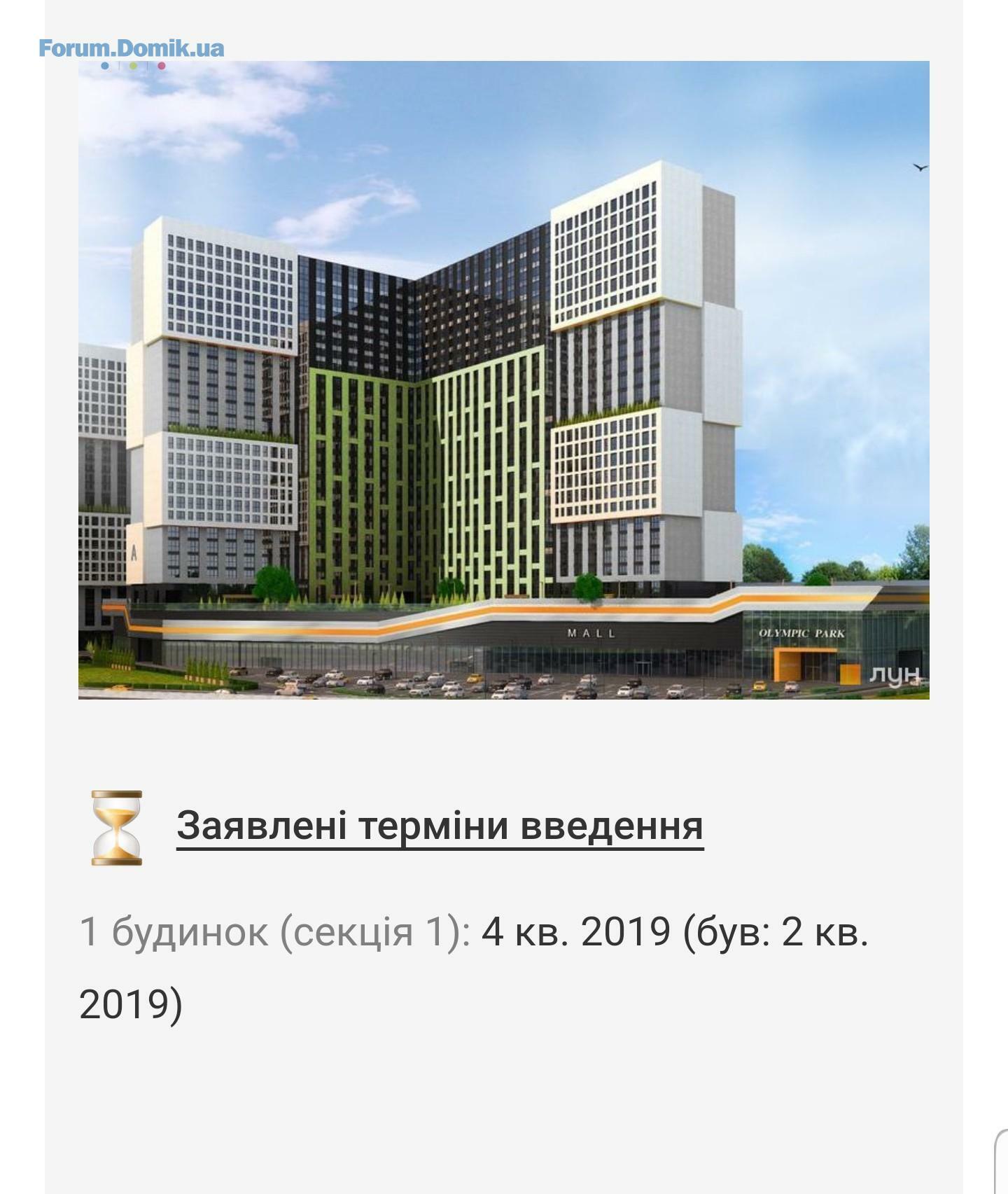

1я секция 4й квартал 2019
2я секция 2й квартал 2020
Для меня теперь вопрос к ОП, как вводить в эксплуатацию 1ю секцию если к ней пристегнут башенный кран?
Очевидно что пока не закончат 2ю секцию(а это долить монолит, положить стены, установить окна) кран никто не отцепит.

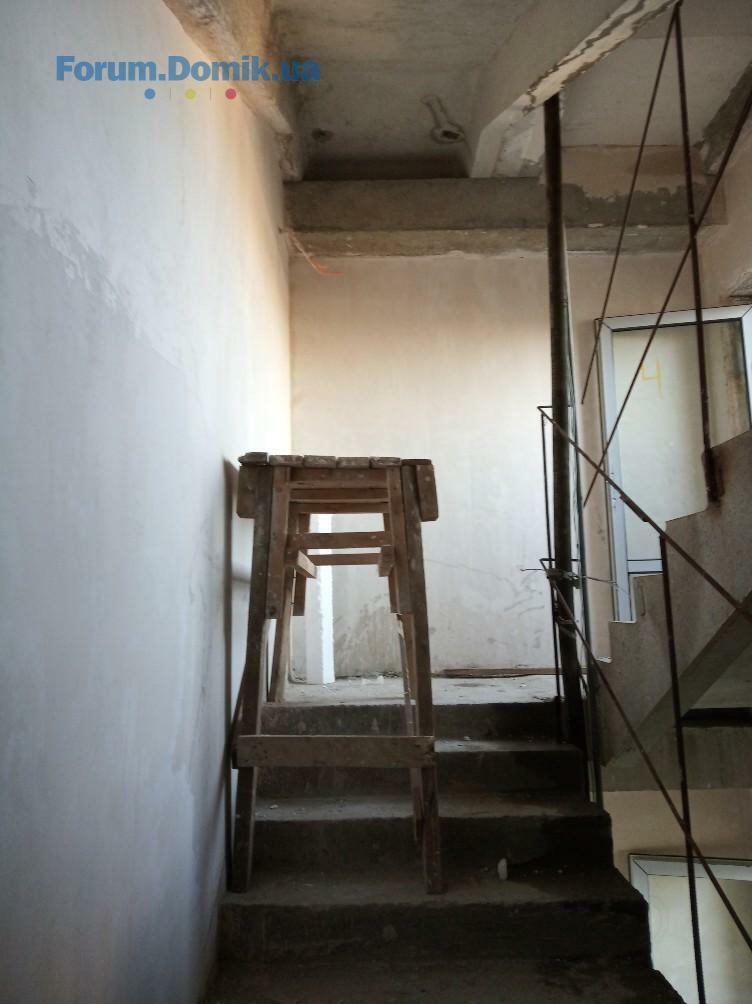

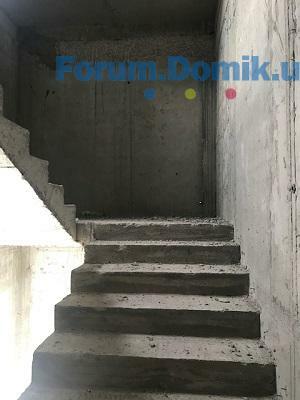

Есть еще один нюанс, помню по ДБН в высотке должно быть минимум 2е лестницы, может уже что то изменилось.. но судя по тому что оставили проходы 1й секции во 2ю с 3го по 11й этаж таки вторую лестницу планируют обеспечить за счет 2й секции, думаю это еще одна причина по которй могут отложить ввод.
Кому интересно, искал по ключевым словам, первое что нашло
ДБН В.1.1-7-2002. ПОЖАРНАЯ БЕЗОПАСНОСТЬ ОБЪЕКТОВ СТРОИТЕЛЬСТВА
//profidom.com.ua/v-1/v-1-1/1695-dbn-v-1 -1-7-2002-pozharnaja-bezopasnost-obektov -stroitelstva
5.13.Из здания, с каждого этажа и из помещения следует предусматривать не менее двух эвакуационных выходов, за исключением случаев, оговоренных НД.
Как и все, надеюсь на 4й квартал 2019.
Ну и ждём очередного отчёта по стройке. Отчёты пошли регулярные и это хорошо.

- ЖК Creator City | Креатор-Буд | Київ, вул. Дегтярівська, 17-1917.07524
- ЖК Синергія Сіті | Ірпінь, вул. О. Кобилянської (Достоєвського), пров. Озерний17.07221
- ЖК Dnipro Island | Креатор-Буд | Київ, Дніпровська Набережна, 16А17.0721
- ЖК Atmosfera Life, Вишневе, вул. Європейська17.075
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)17.073
- ЖК Синергія Київ | вул. Івана Кочерги, 17а17.0742
- Житловий квартал Еврика | Київ, вул. Академика Глушкова17.0722 490
- Житловий квартал Патріотика | Осокорки, вул. Бориса Гмирі, вул. Колекторна17.0718 715
- ЖК Aquamarine | Really Building | Українка, просп. Днепровський, 2717.0771
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а17.0725
- Чи варто зараз купувати нерухомість?17.074 565
- Про агентство Атлант-А25.0620
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- ЖК Четыре Сезона | Будова | Одесса, просп. Гагарина, 1917.0710
- ЖК "Sakura", Свалява, пров. Достоєвського, 409.074
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5208.071
- ЖК Ріел Сіті | РІЕЛ | Львів, вул. Рудненська, 807.0750
- ЖК Велика Британія | РІЕЛ | Львів, вул. Шевченка, 1707.0750
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Під час встановлення плати, пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продам строительный инструмент16.041
