Ua1254
U
Прохожий
1
29 июля 2019
29 июль 2019 11:02
Получается с ваших слов выше BD Holding, заведомо планируя строить 9ти этажный комплекс , путём обмана и введением в заблуждение в лице отдела продаж перед инвестором, скрытием фактов и предоставлением заведомо ложной информации расположил к себе инвесторов к покупке квартиры в каскадном доме с граничным сроком введения в эксплуатацию 4 кВ 2018, на словах и демонстрируя фактический готовый дом! Как в целом после подобной аферы можно верить в ваши объективно пустые отчёты о строительстве без особых изменений ?! Что вы готовы предложить обманутому вкладчику ? Какая будет компенсация потерянного времени и денег потерянных вкладчиком ожидая свои квартиры , кто то продолжает арендовать жильё хотя из-за вашего обмана рассчитывал уже пол года как жить в своей квартире , кто то не получает прибыли планируя сдавать квартиру в аренду ? Что нам делать пока вы решили всех нас обмануть и заработать ещё кусок продавая квартиры уже не в каскаде а 9 этажном доме?!
steelson
s
Пользователь
28
04 октября 2018
29 июль 2019 17:58
Я смотрю, Вы, молодой человек, не совсем компетентны в вопросах, касающихся 123го дома:
Как только начались разговоры про достройку этажей, я задал вопрос о нумерации квартир в отдел продаж и мне ответили что изначально квартиры продавались во второй секции по 79ю, а в третей начиналась нумерация с 112й.
Насколько я знаю- никаких техэтажей не предусмотрено. На 9ом этаже располагаются двухуровневые квартиры.
Если я неправ, то укажите в чем. Если ошибается представитель застройщика, то какой смысл читать ответы человека, который понятия не имеет о том что пишет.
От Вас никто не требует делать копии и относить лично в руки каждому инвестору. Всю разрешительную документацию можно посмотреть на сайте Державної архітектурно-будівельної інспекціі України, Вы только номер укажите и месяц документа. Например на сайте novostroyki.lun.ua в разрешительных документах на строительство ЖК Мюллер Хаус есть "Сообщение об изменении данных в разрешении на строительные работы серия ІУ № 120133580817 от декабря 2013 года".
Цитата "BD_Holding":В договорі вказано будівельний номер квартири. Який, в процесі будівництва, може змінюватись. Постійний номер буде вказано в технічному паспорті.
Как только начались разговоры про достройку этажей, я задал вопрос о нумерации квартир в отдел продаж и мне ответили что изначально квартиры продавались во второй секции по 79ю, а в третей начиналась нумерация с 112й.
Цитата "BD_Holding":Але ситуація склалась таким чином, що на початку будівництва документи потрібно було відкоректувати, а саме всю дозвільну документацію з 9 пов. (секція 1), 5 пов. (секція 2) і 4 пов. (3 секція) на 9 пов. + 1 техповерх (секція 1), 9 пов. + 1 техповерх (секція 2) і 9 пов. + 1 техповерх (3 секція).
Насколько я знаю- никаких техэтажей не предусмотрено. На 9ом этаже располагаются двухуровневые квартиры.
Если я неправ, то укажите в чем. Если ошибается представитель застройщика, то какой смысл читать ответы человека, который понятия не имеет о том что пишет.
Цитата "BD_Holding":Вся дозвільна документація (проектна, містобудівна, дозвільна) є у наявності ТОВ «ВІСТА-КОМФОРТ». Тобто, будівницво ведеться при наявності всіх дозволів та згідно норм чинного законодавства.
От Вас никто не требует делать копии и относить лично в руки каждому инвестору. Всю разрешительную документацию можно посмотреть на сайте Державної архітектурно-будівельної інспекціі України, Вы только номер укажите и месяц документа. Например на сайте novostroyki.lun.ua в разрешительных документах на строительство ЖК Мюллер Хаус есть "Сообщение об изменении данных в разрешении на строительные работы серия ІУ № 120133580817 от декабря 2013 года".
BD Holding
BH
Представитель
1 193
27 марта 2017
30 июль 2019 06:58

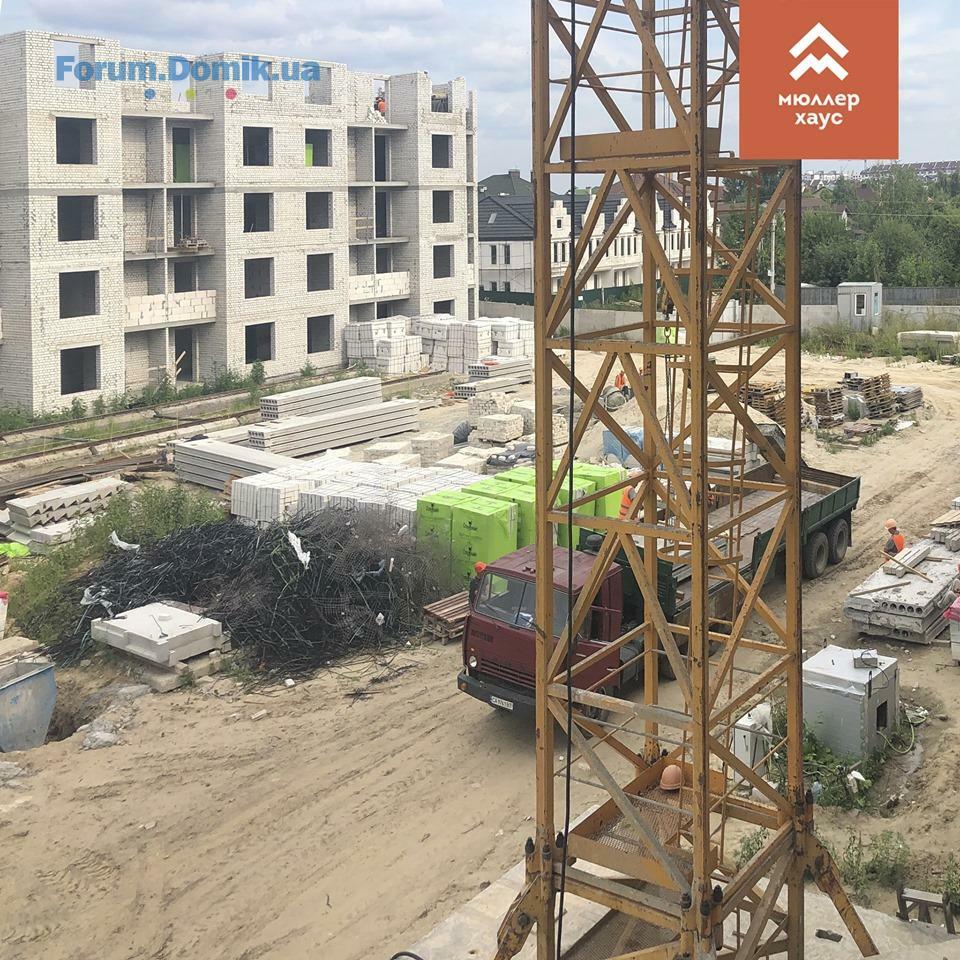

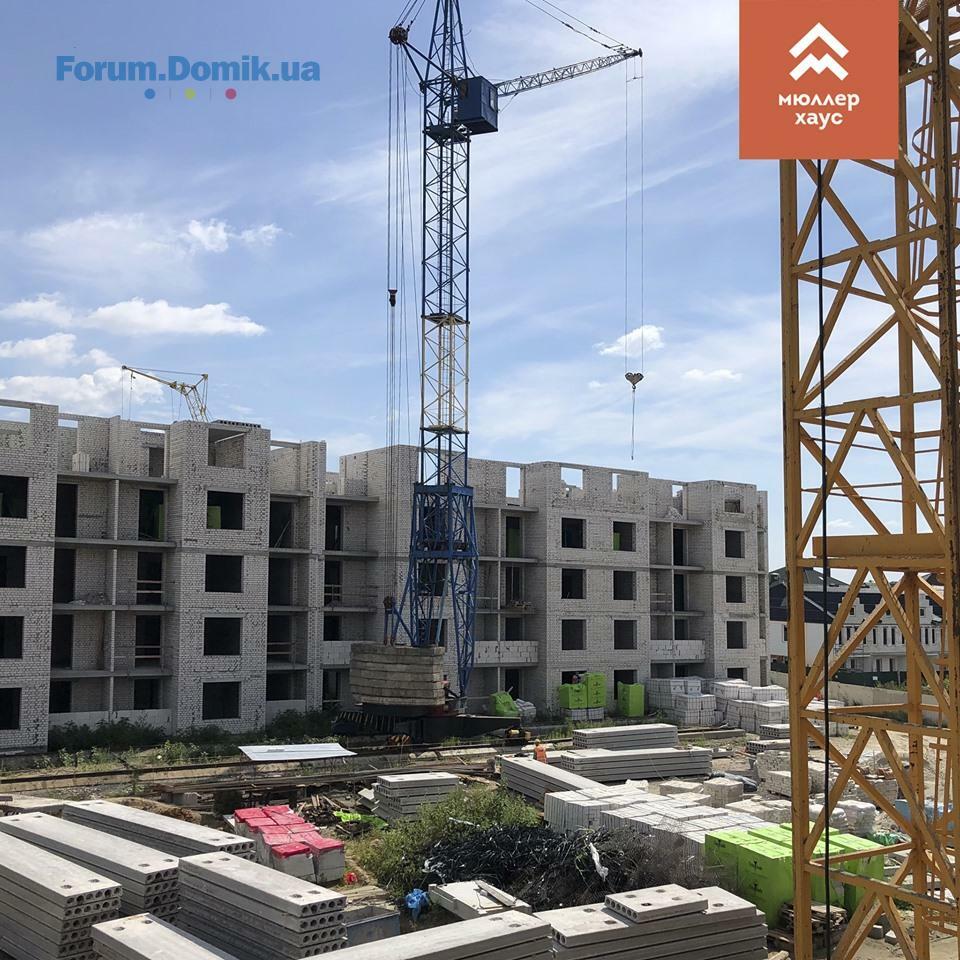

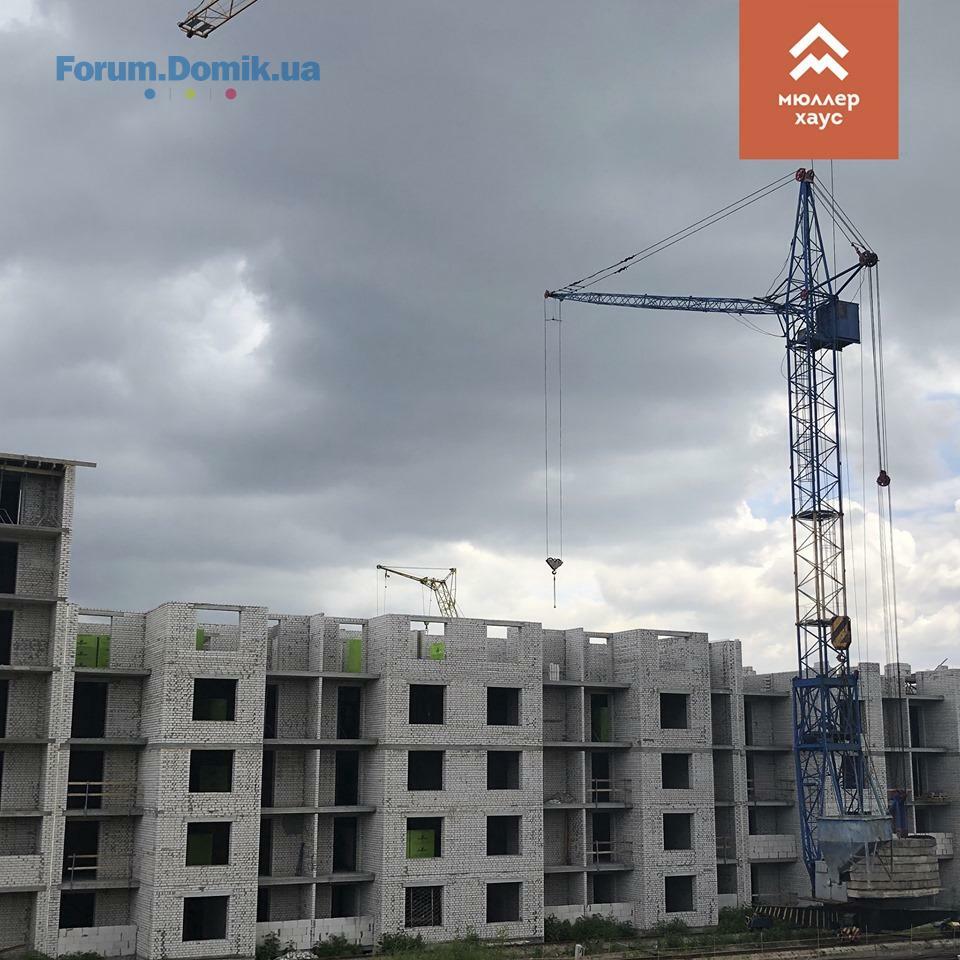

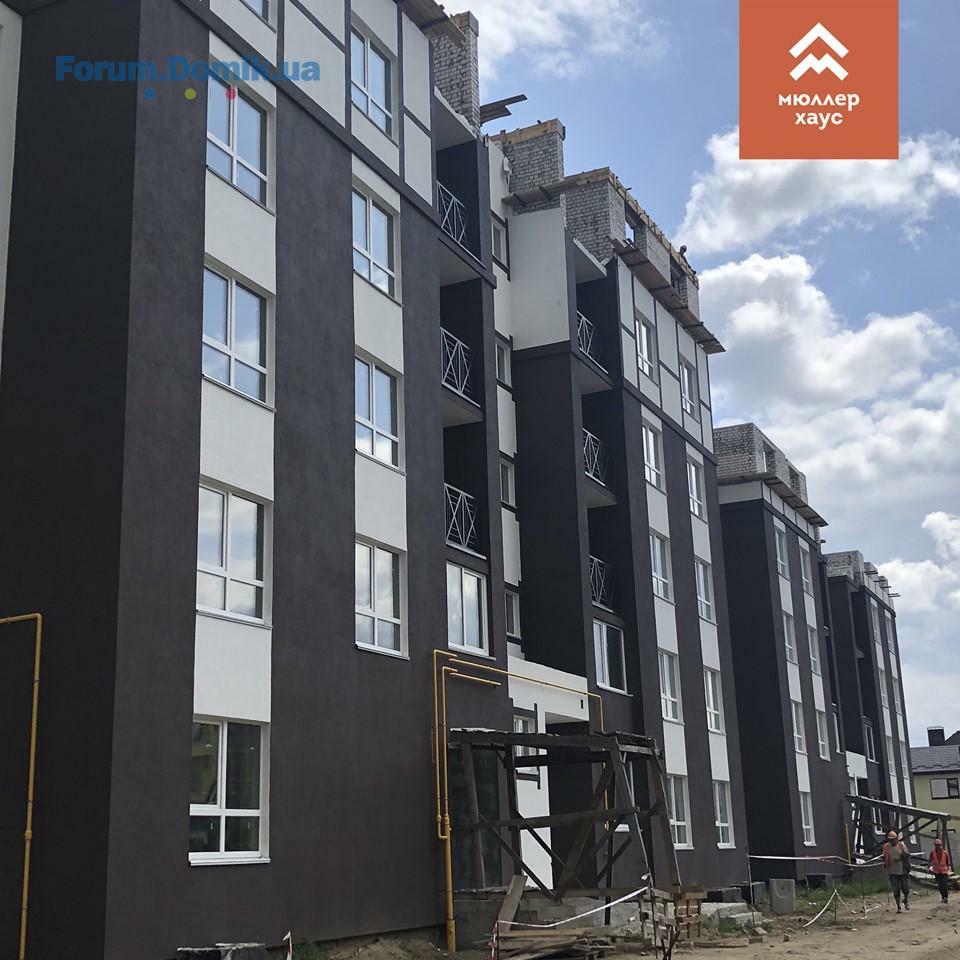

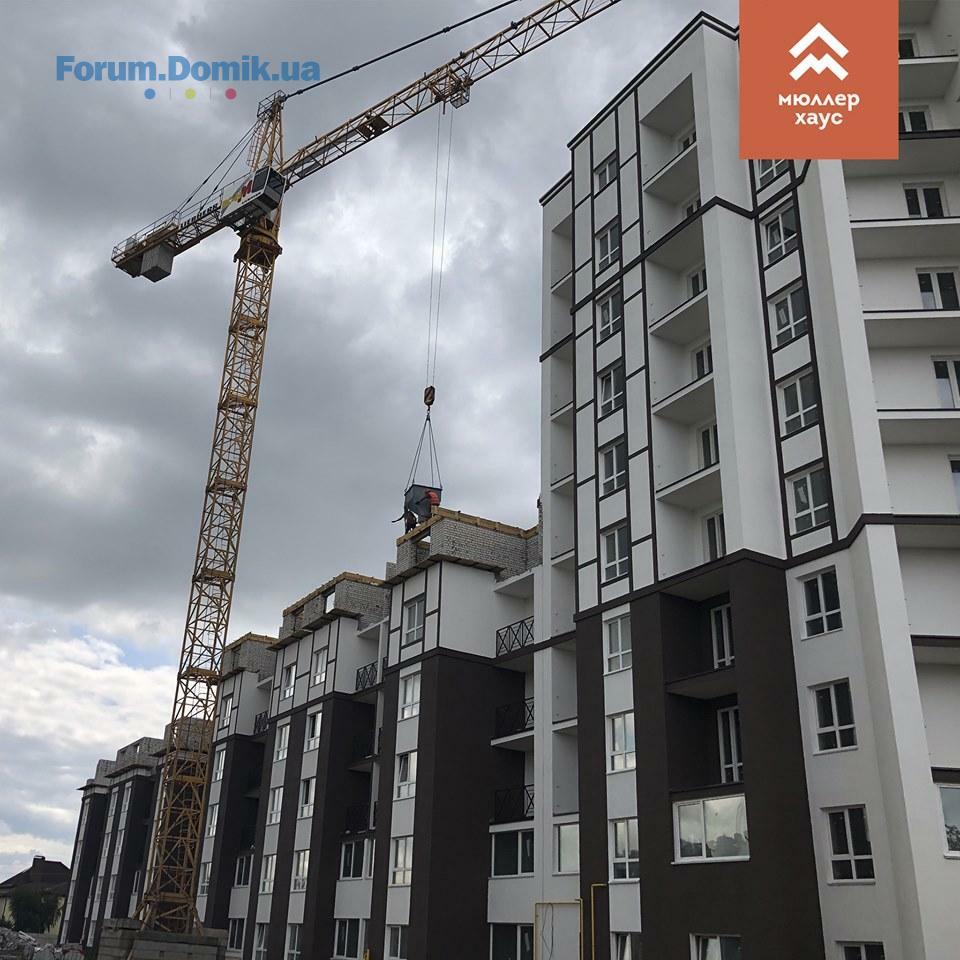

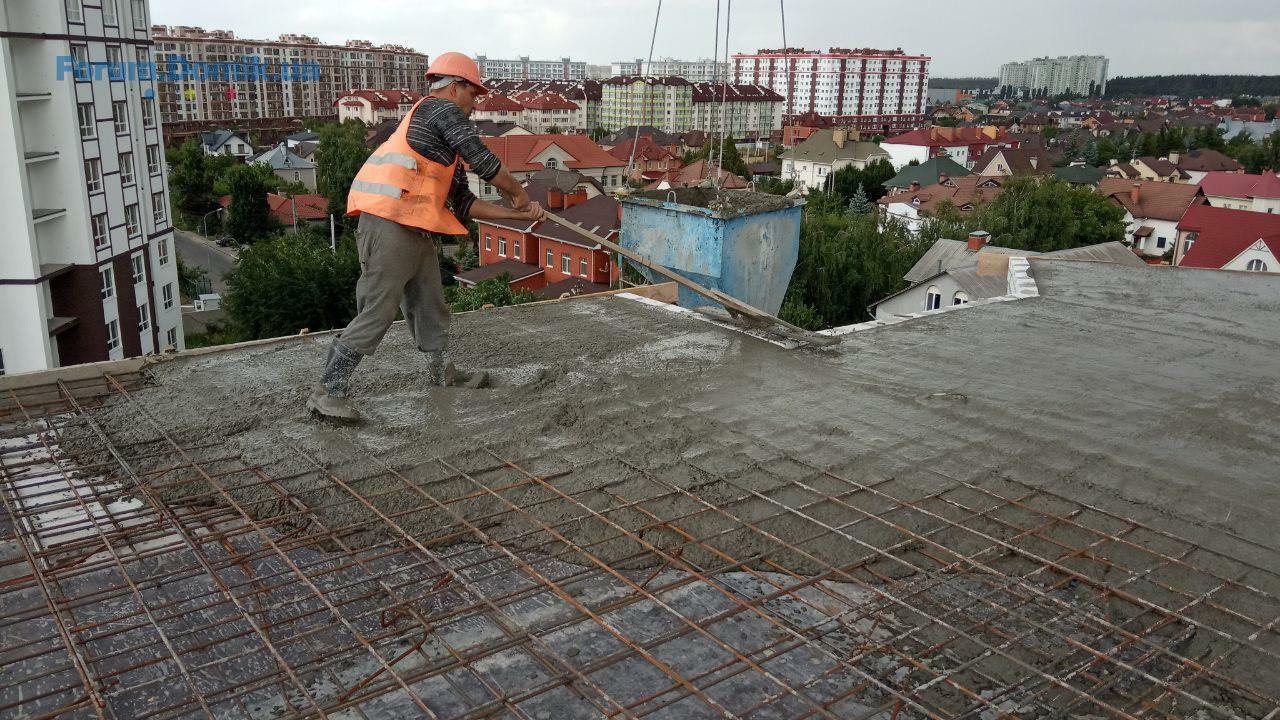

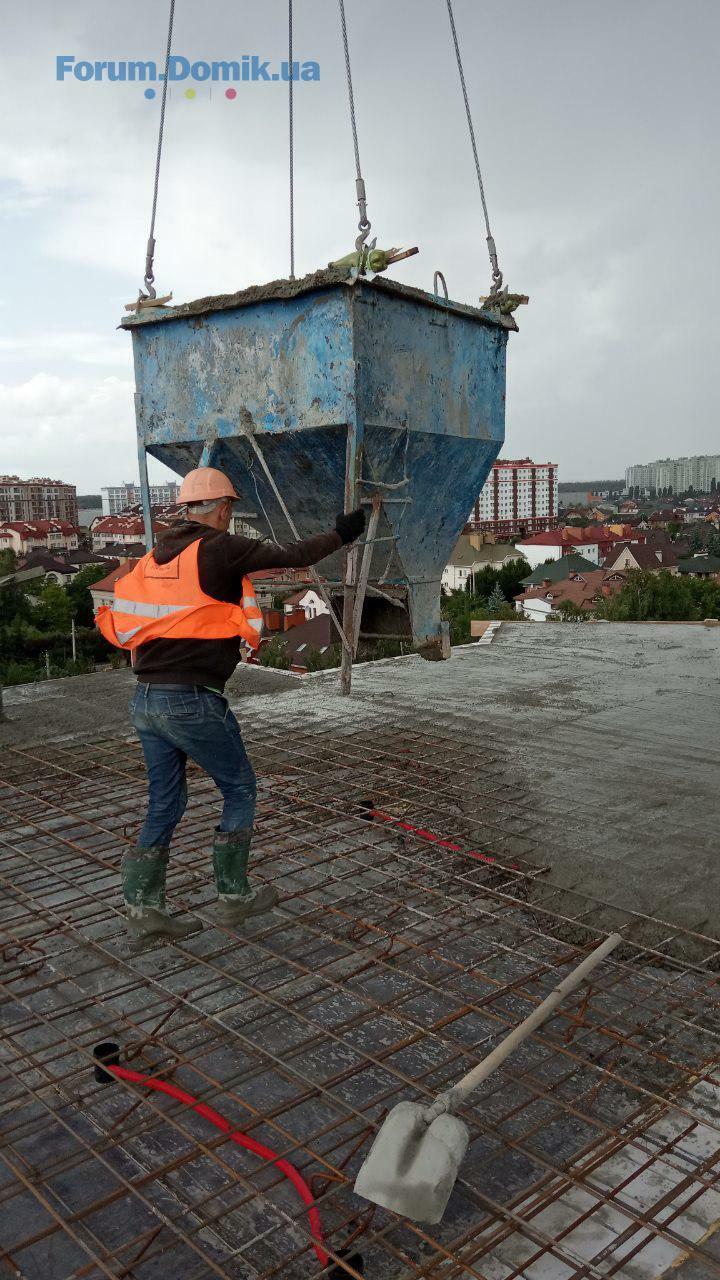

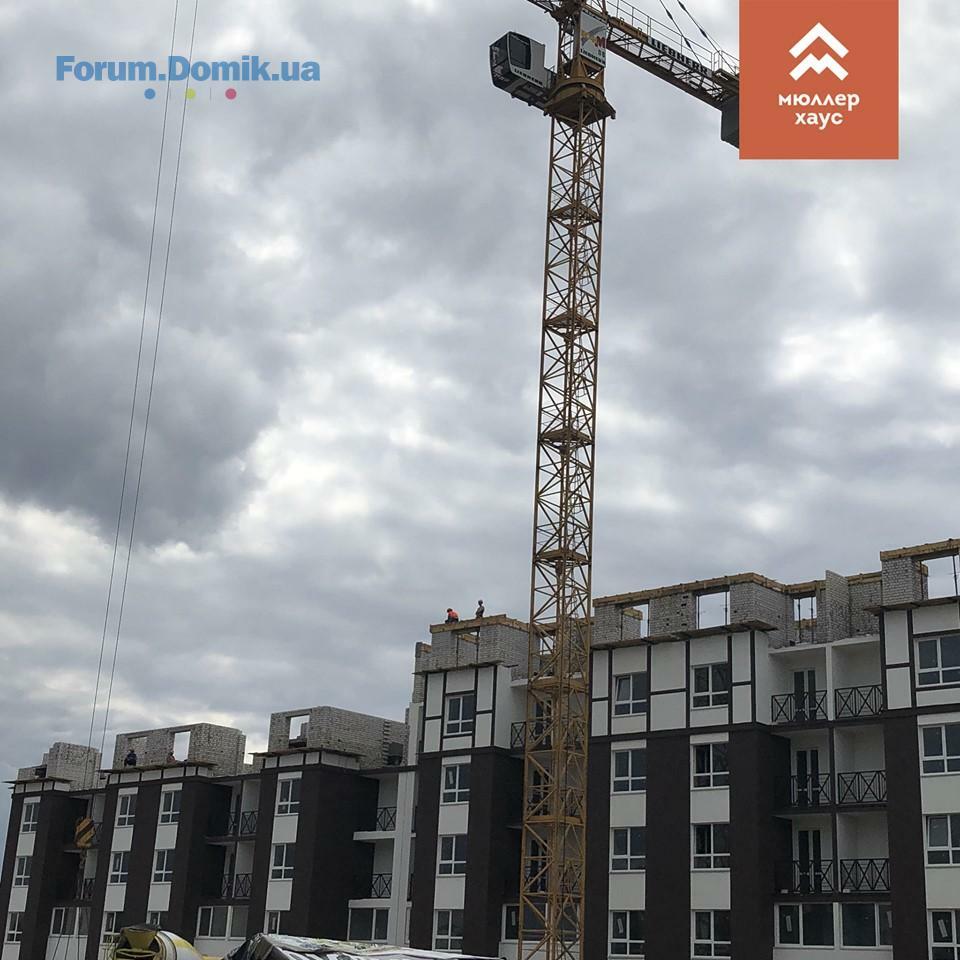

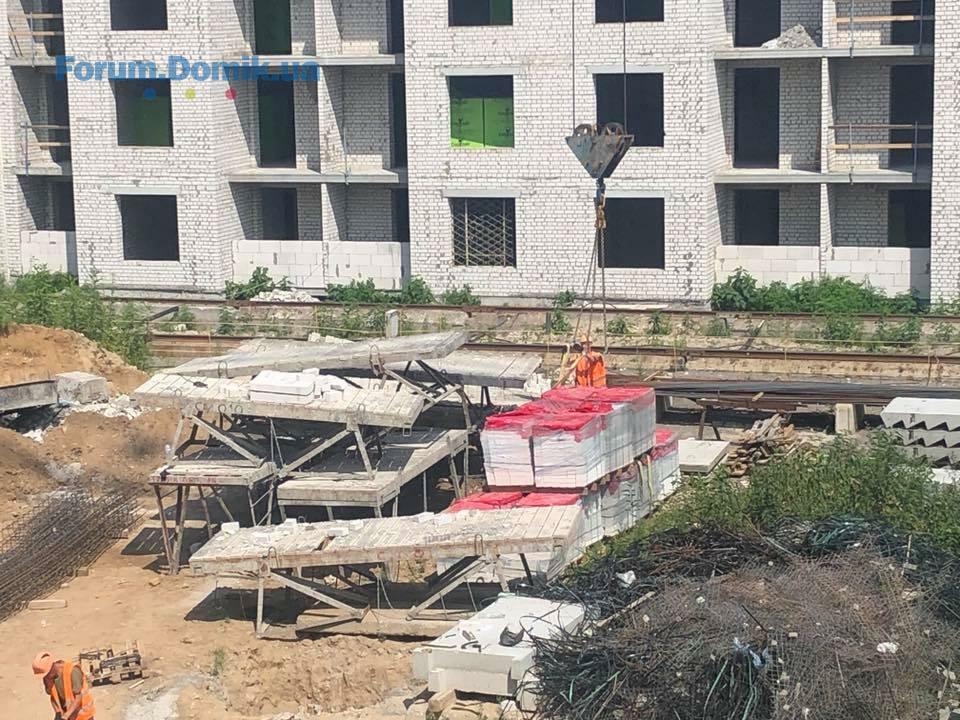

Ділимося оновленою інформацією з будмайданчика
✅ вул. Соборна 123
- продовжується влаштування заземлення трьох ГРЩ
- завершується влаштування заземлення 1 ГРЩ
- влаштування громовідведення
- завершення підведення інтернету
Секція 1
- тривають роботи із влаштування місць загального користування (МЗК)
- завершено монтаж дверей кладових
- продовжується гідроізоляція балконів
- виконуються роботи із монтажу балконних огороджень
- виконується влаштування вхідної групи у офіс №3
Секція 2
- завершено цегляну кладку 6 поверху
- влаштування опалубки на монолітний пояс 6 поверху
Секція 3
- зроблено розводку та вріз каналізації (К1, К2)
- на завершальному етапі монтаж балконних огороджень поверхів 1 – 4
- виконується влаштування газових стояків
✅ вул. Соборна 121
- влаштування вхідних груп на усіх секціях
Секція 1
- перекриття плити 7 поверху
Секція 2
- завершено мурування стін 5 поверху
Секція 3
- завершено влаштування плити перекриття 4 поверху
✅ вул. Соборна 119
Секція 3
- завершено зворотню засипку фундаменту
Секція 2
- завершено влаштування бетонної підготовки
✅ вул. Соборна 123
- продовжується влаштування заземлення трьох ГРЩ
- завершується влаштування заземлення 1 ГРЩ
- влаштування громовідведення
- завершення підведення інтернету
Секція 1
- тривають роботи із влаштування місць загального користування (МЗК)
- завершено монтаж дверей кладових
- продовжується гідроізоляція балконів
- виконуються роботи із монтажу балконних огороджень
- виконується влаштування вхідної групи у офіс №3
Секція 2
- завершено цегляну кладку 6 поверху
- влаштування опалубки на монолітний пояс 6 поверху
Секція 3
- зроблено розводку та вріз каналізації (К1, К2)
- на завершальному етапі монтаж балконних огороджень поверхів 1 – 4
- виконується влаштування газових стояків
✅ вул. Соборна 121
- влаштування вхідних груп на усіх секціях
Секція 1
- перекриття плити 7 поверху
Секція 2
- завершено мурування стін 5 поверху
Секція 3
- завершено влаштування плити перекриття 4 поверху
✅ вул. Соборна 119
Секція 3
- завершено зворотню засипку фундаменту
Секція 2
- завершено влаштування бетонної підготовки
Comporator
C
Пользователь
36
25 февраля 2019
30 июль 2019 07:39
За 3 тижні не збудувати одного поверху в одній секції... І це не дивлячись на існуюче відставання...
Anonymous
30 июль 2019 09:08
Bd Holding, ви знущаєтесь над інвесторами? Чому показали звіт, який публікували раніше? Будівництво зараз йде чи зупинилося? Що відбувається на будівництві?
Anasta.Sia

Пользователь
81
09 октября 2018
30 июль 2019 09:29
Цитата "Comporator":За 3 тижні не збудувати одного поверху в одній секції... І це не дивлячись на існуюче відставання...
«Будівельні роботи виконуються згідно плану та графіку. В назначені терміни здачі всіх будинків вкладаємося.» Вот это у них вообще шутка на 5 баллов. Нужно поучиться, чтобы так нагло врать.
Vasyarubkin
V
Гость
3
29 июля 2019
30 июль 2019 09:41
Цитата "BD_Holding":
Також звертаємо вашу увагу на те, що будівельні роботи на всіх будівельних об'єктах відбуваються за планом та графіком. Ми завжди виконували і надалі будемо виконувати свої зобов’язання перед інвесторами!
Где можем ознакомится с планом и графиком работ? Тогда мы и посмотрим как вы выполняете свои обязательства!
BD Holding
BH
Представитель
1 193
27 марта 2017
30 июль 2019 10:00
Цитата "steelson":Я смотрю, Вы, молодой человек, не совсем компетентны в вопросах, касающихся 123го дома:
Как только начались разговоры про достройку этажей, я задал вопрос о нумерации квартир в отдел продаж и мне ответили что изначально квартиры продавались во второй секции по 79ю, а в третей начиналась нумерация с 112й.
Насколько я знаю- никаких техэтажей не предусмотрено. На 9ом этаже располагаются двухуровневые квартиры.
Если я неправ, то укажите в чем. Если ошибается представитель застройщика, то какой смысл читать ответы человека, который понятия не имеет о том что пишет.
От Вас никто не требует делать копии и относить лично в руки каждому инвестору. Всю разрешительную документацию можно посмотреть на сайте Державної архітектурно-будівельної інспекціі України, Вы только номер укажите и месяц документа. Например на сайте novostroyki.lun.ua в разрешительных документах на строительство ЖК Мюллер Хаус есть "Сообщение об изменении данных в разрешении на строительные работы серия ІУ № 120133580817 от декабря 2013 года".
Доброго дня. Інформація на форумі нами вказана вірно. В договорі куплі-продажу деревативу вказано будівельний номер квартири (скрін відповідної частини договору для будинків 119, 121, 123) Дворівневих квартир в будинках комплексу немає. 9 пов. + 1 техповерх
BD Holding
BH
Представитель
1 193
27 марта 2017
30 июль 2019 10:04
Цитата " Dark Panther":Bd Holding, ви знущаєтесь над інвесторами? Чому показали звіт, який публікували раніше? Будівництво зараз йде чи зупинилося? Що відбувається на будівництві?
Доброго дня. Будівництво не зупинено, будівництво триває
BD Holding
BH
Представитель
1 193
27 марта 2017
06 авг 2019 06:17

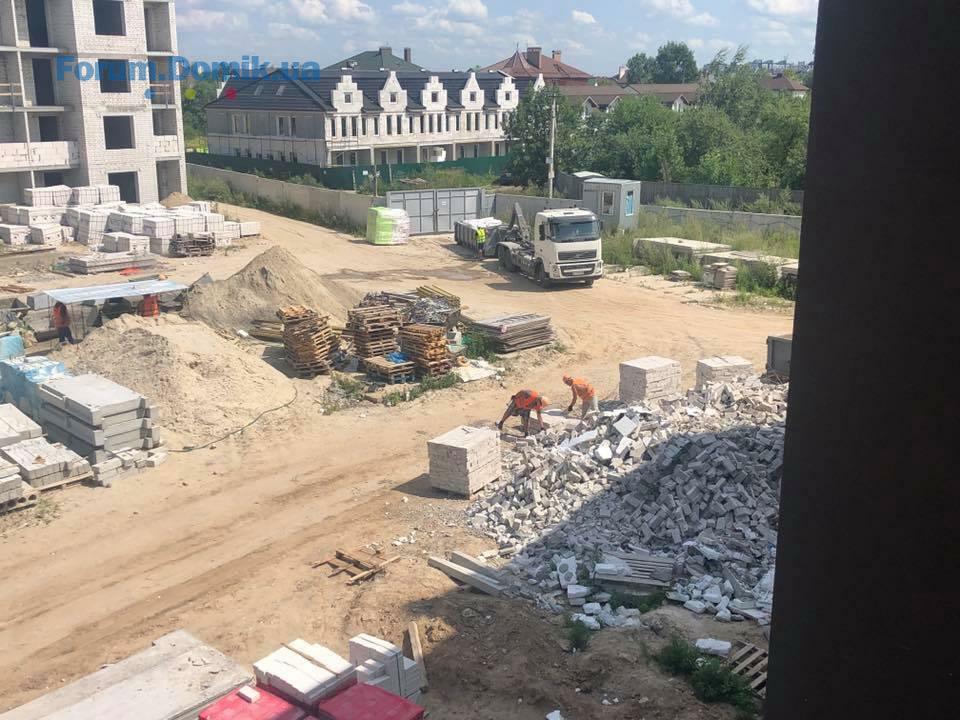

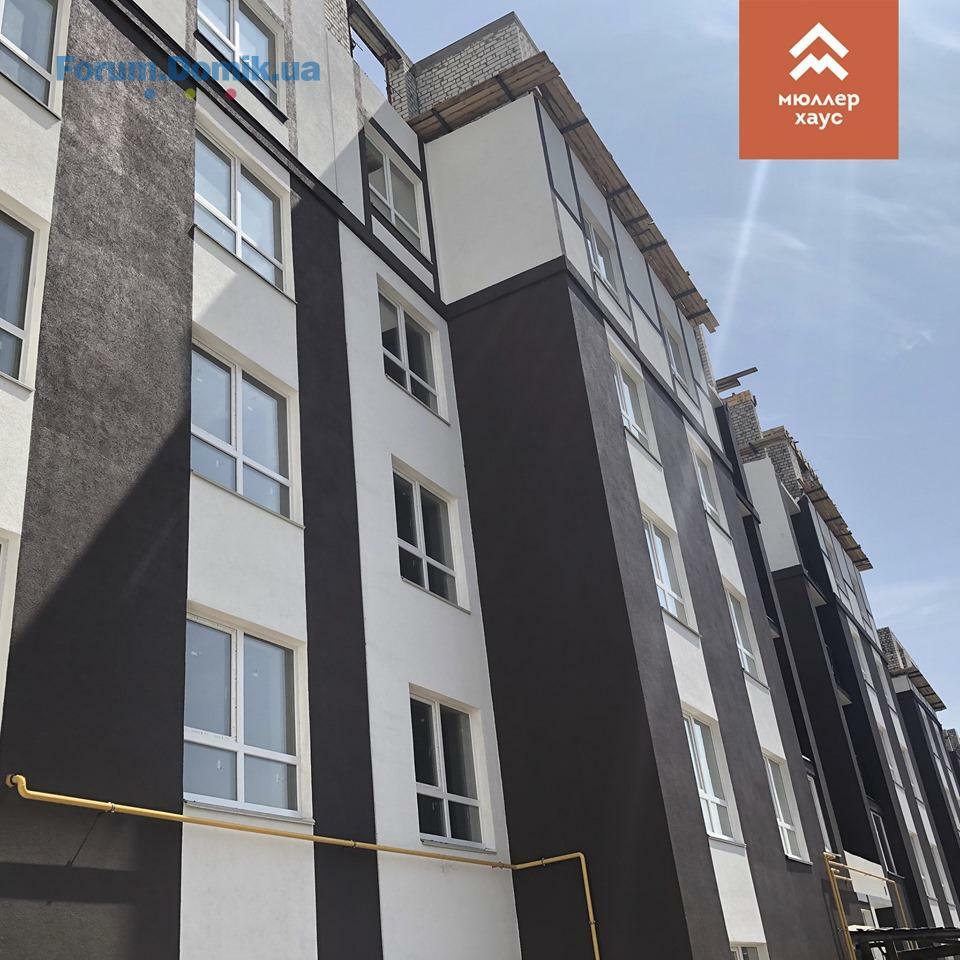

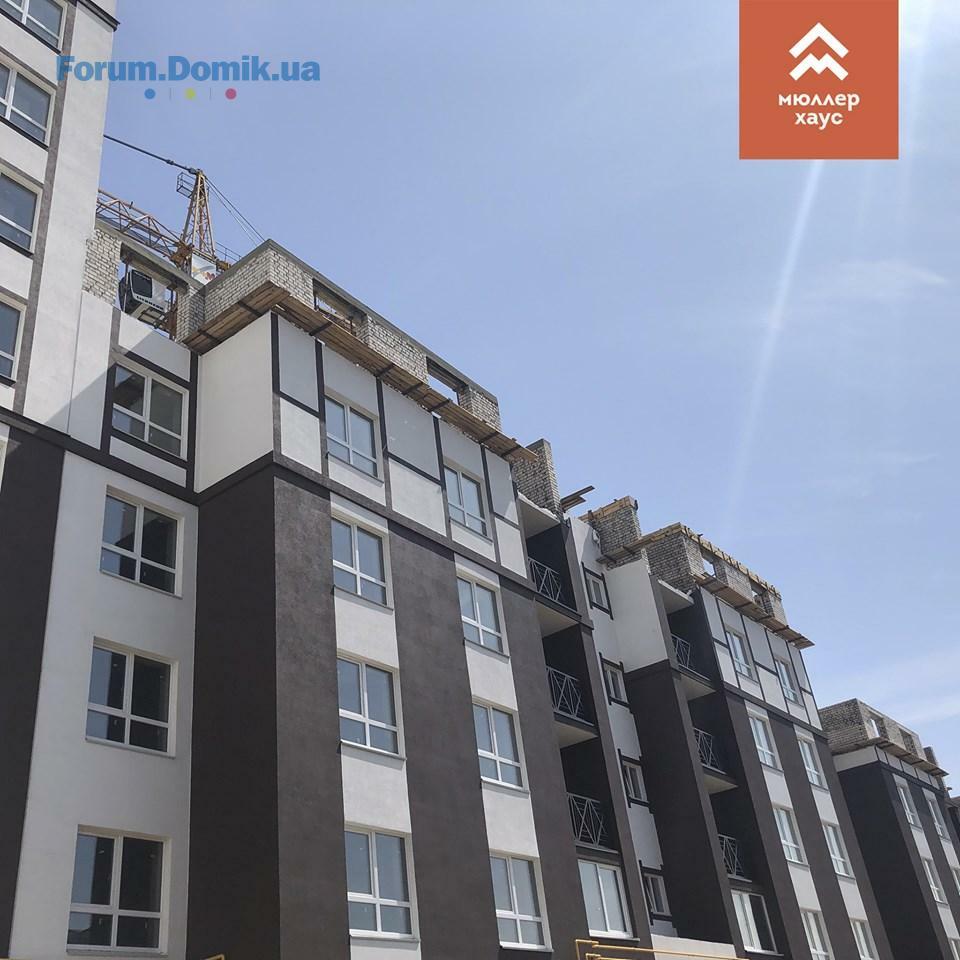

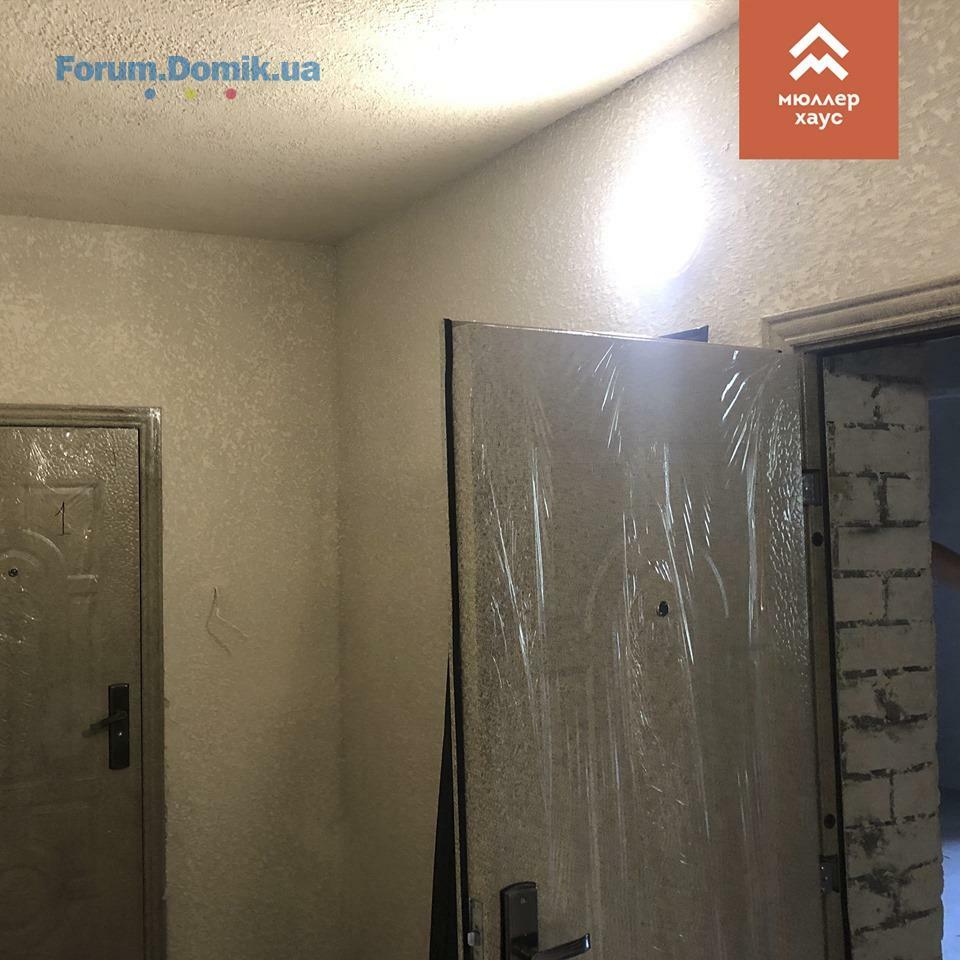

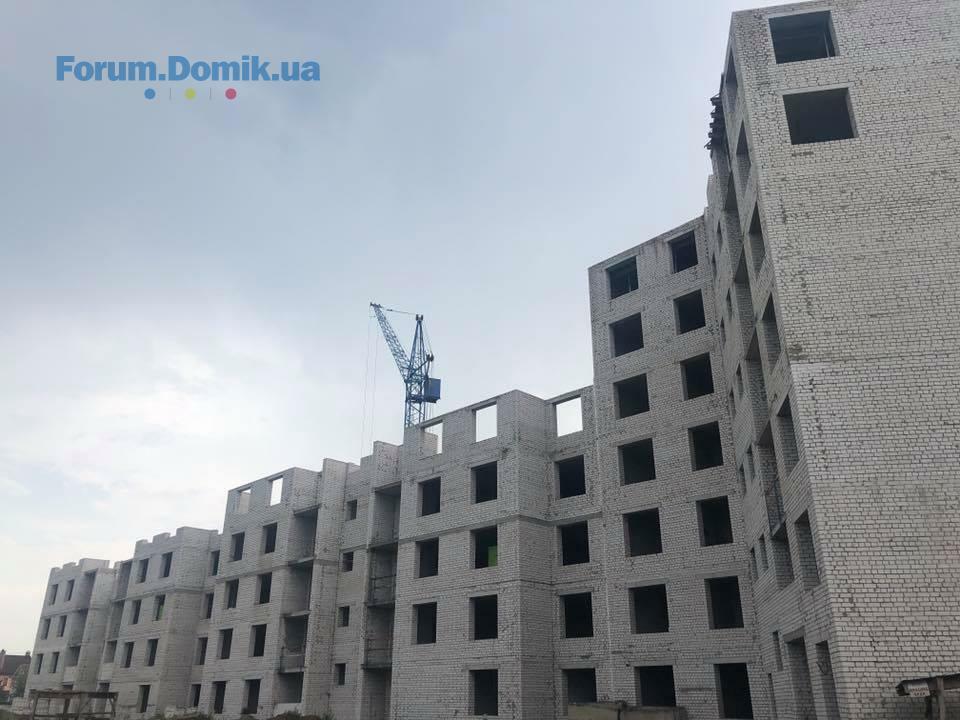

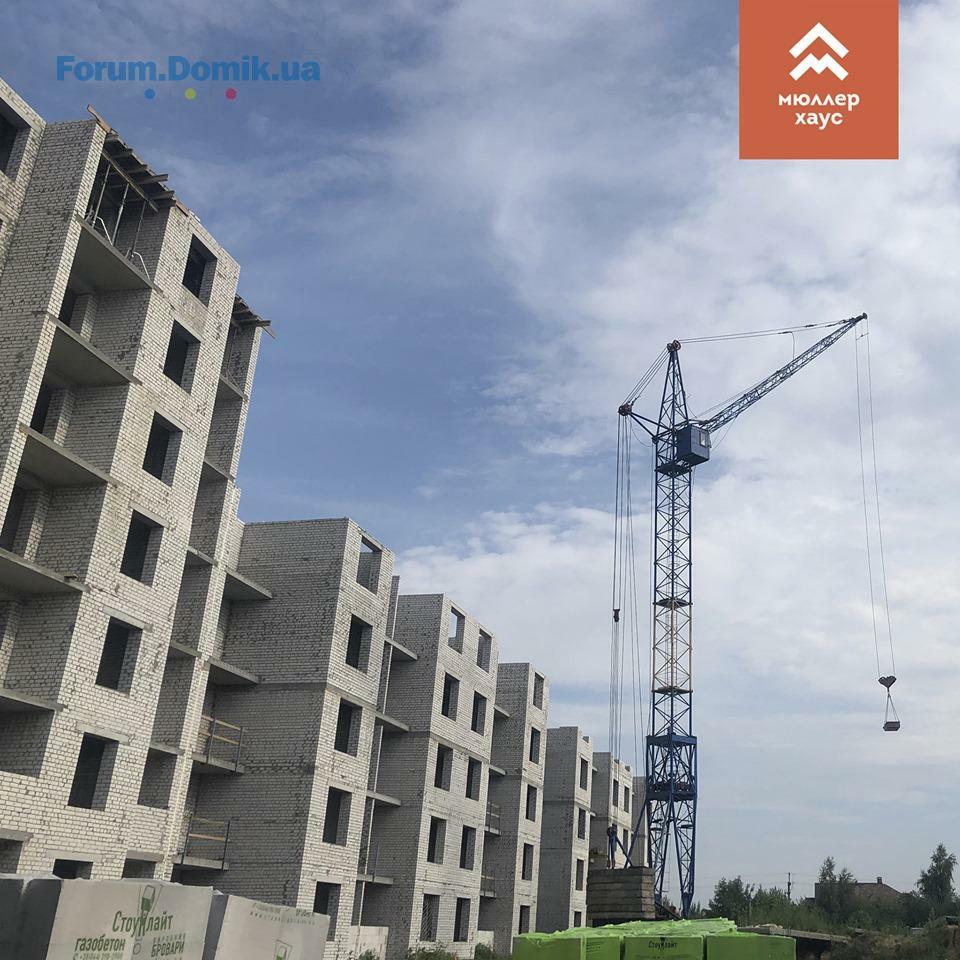

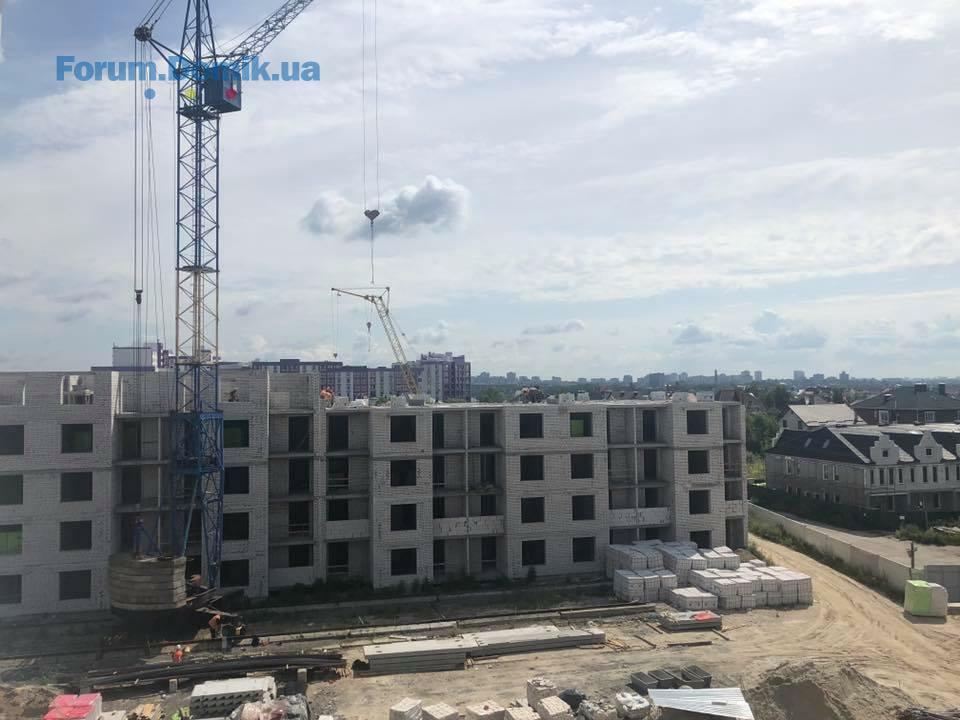

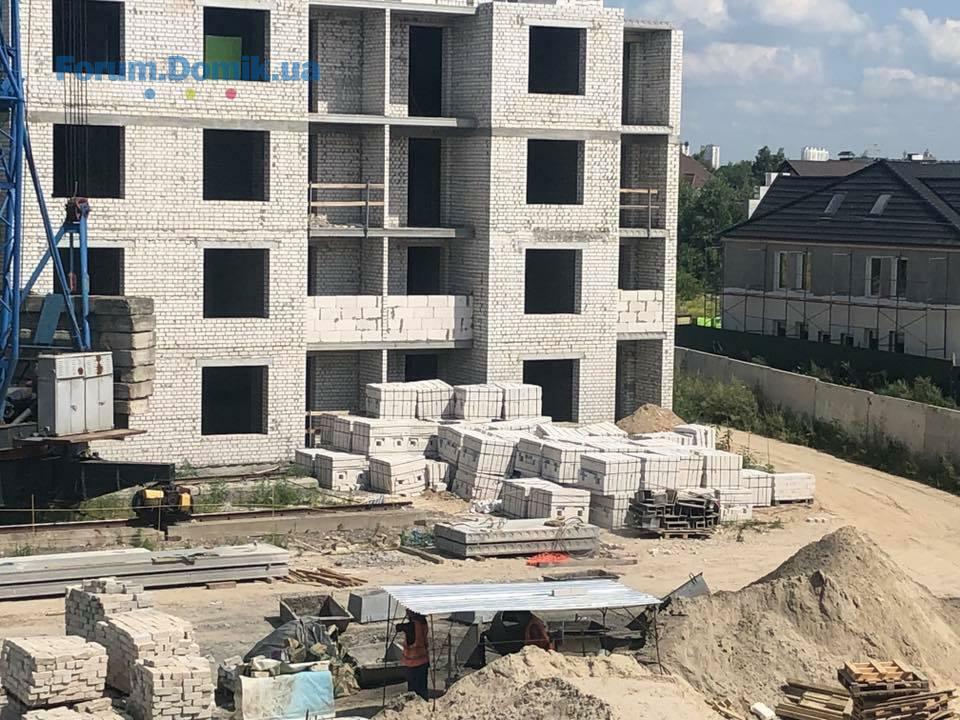

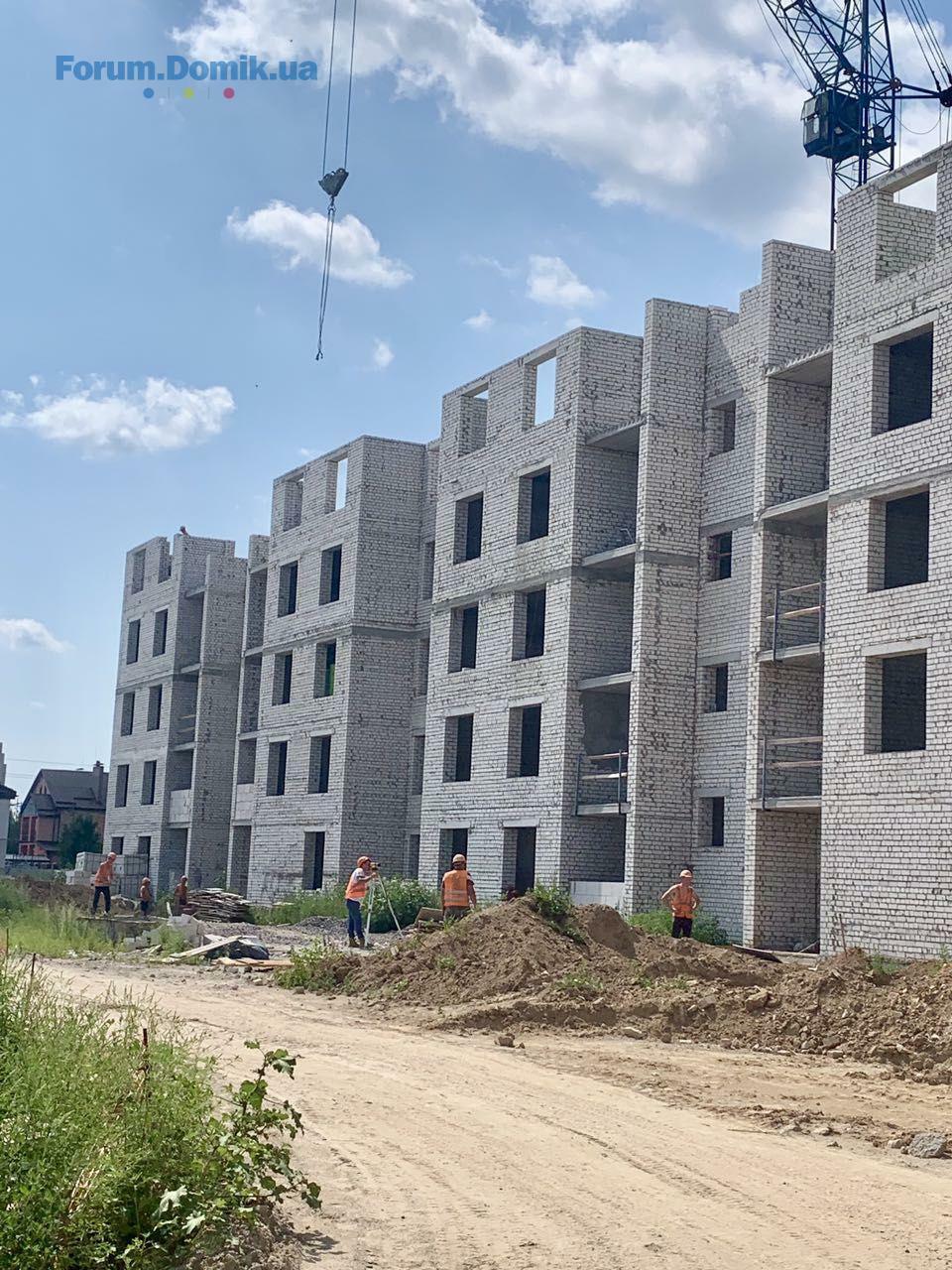

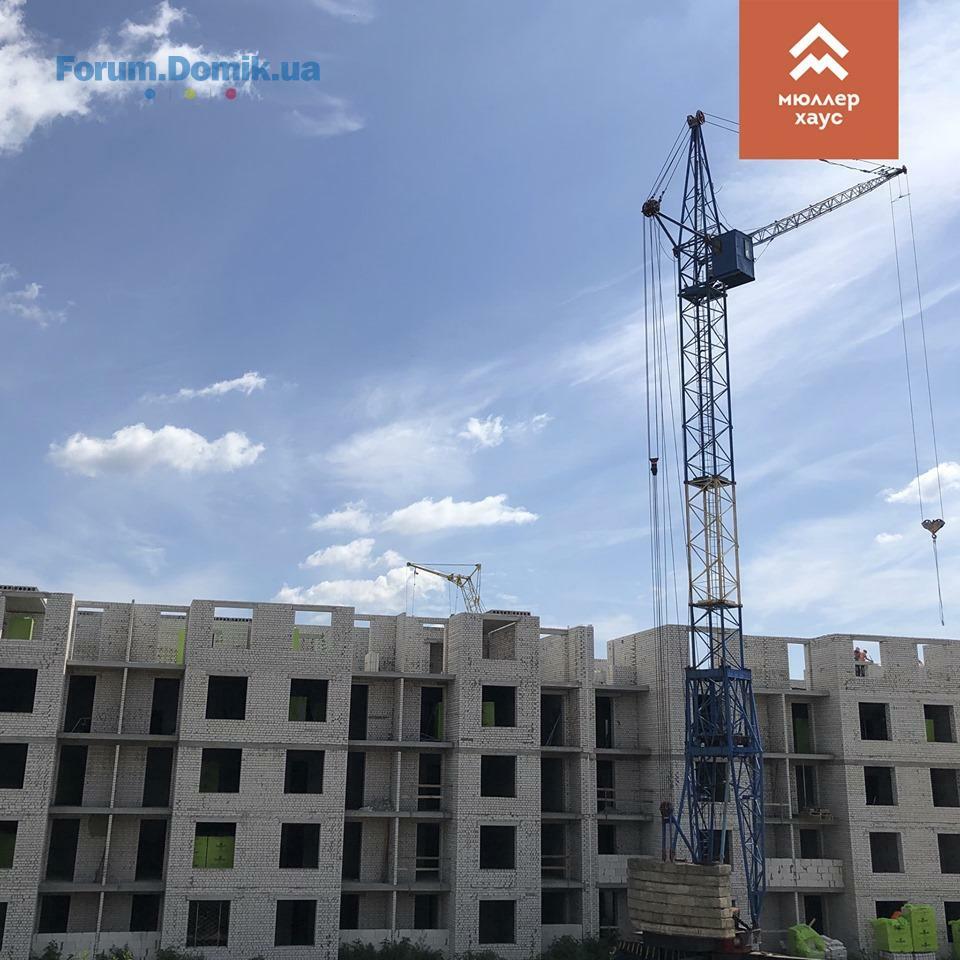

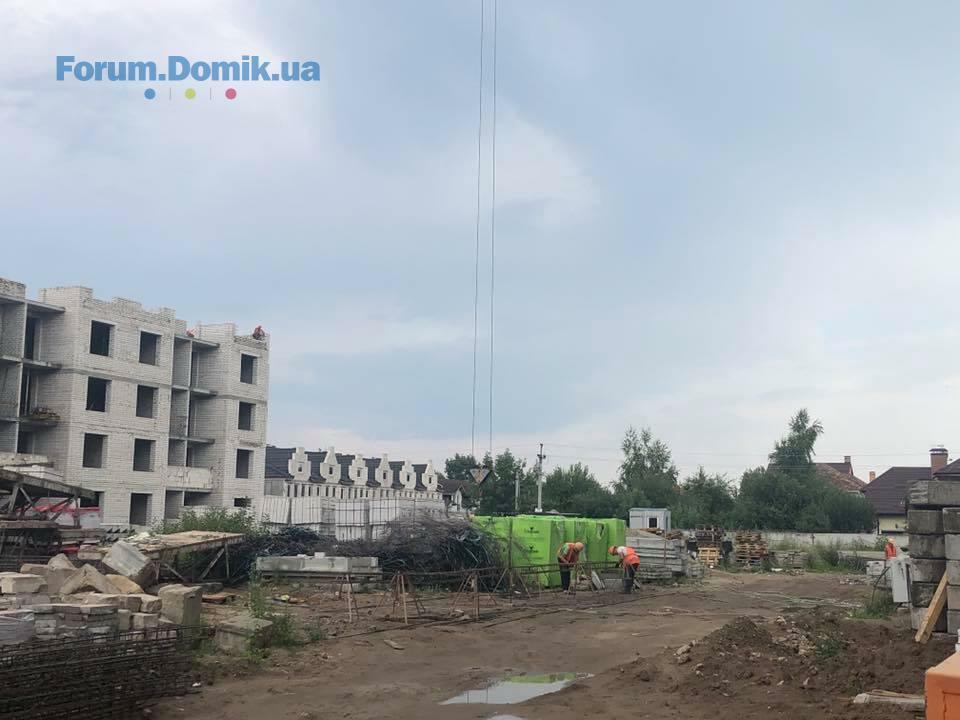

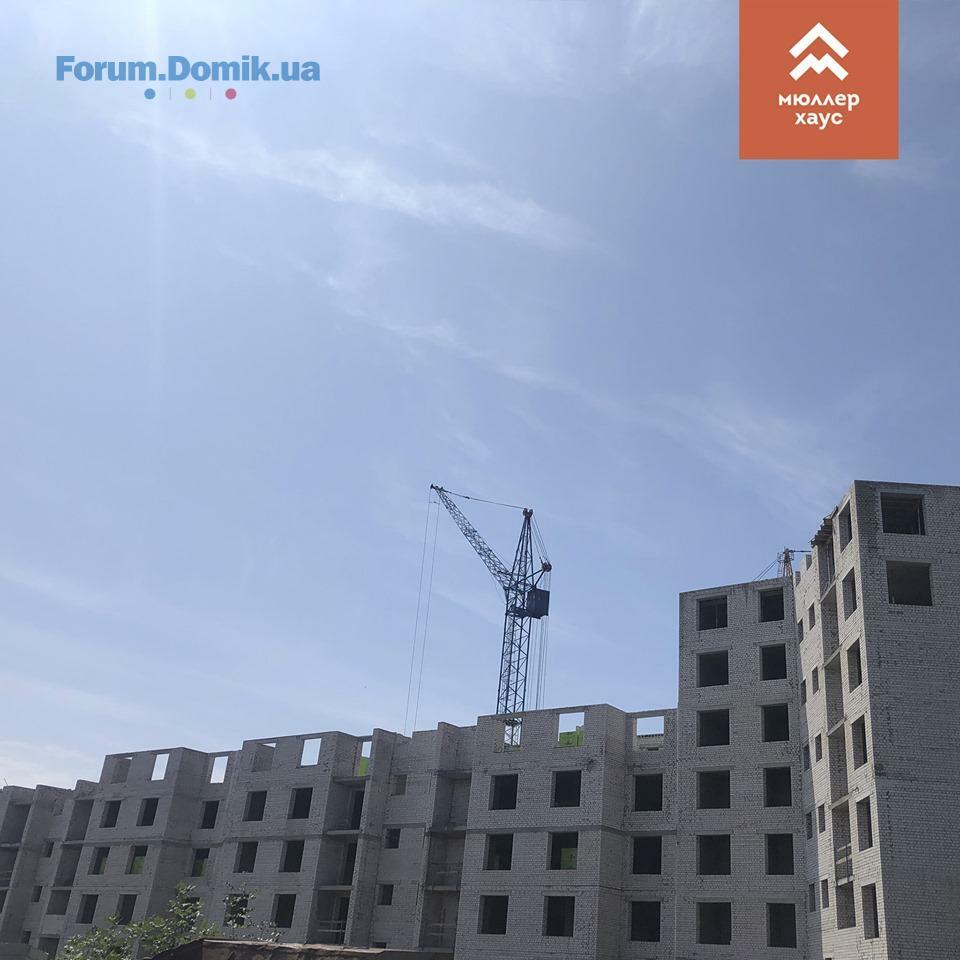

Ділимося оновленою інформацією про хід будівництва 🏗
✅ вул. Соборна 123
- завершено влаштування заземлення трьох ГРЩ;
- на завершальному етапі підведення інтернету;
Секція 1:
- тривають роботи із влаштування місць загального користування (МЗК);
- виготовляються балконні огородження;
- виконується влаштування вхідної групи у офіс №3;
Секція 2:
- робиться монолітний пояс 6 поверх;
Секція 3:
- зроблено монтаж балконних огороджень повЕрхи 1–4;
- виконується влаштування газових стояків;
✅ вул. Соборна 121
Секція 1:
- зроблено перекриття плити 7 поверху;
Секція 2:
- на 50% положені плити;
Секція 3:
- мурування стін 5 поверху.
✅ вул. Соборна 123
- завершено влаштування заземлення трьох ГРЩ;
- на завершальному етапі підведення інтернету;
Секція 1:
- тривають роботи із влаштування місць загального користування (МЗК);
- виготовляються балконні огородження;
- виконується влаштування вхідної групи у офіс №3;
Секція 2:
- робиться монолітний пояс 6 поверх;
Секція 3:
- зроблено монтаж балконних огороджень повЕрхи 1–4;
- виконується влаштування газових стояків;
✅ вул. Соборна 121
Секція 1:
- зроблено перекриття плити 7 поверху;
Секція 2:
- на 50% положені плити;
Секція 3:
- мурування стін 5 поверху.
Anasta.Sia

Пользователь
81
09 октября 2018
06 авг 2019 14:28
Цитата "BD_Holding":Шановна Anasta.Sia

1. Фундаменти житлового комплексу та об’єктів соціально-побутового призначення в с. Петропавлівська Борщагівка по вул. Соборна, 119, 121, 123 Києво-Святошинського району Київської області РОЗРАХОВАНІ на 11 поверхів. Буде збудовано гранично 10 поверхів (9 пов. + 1 техповерх).
Я смотрю на эти фото и понимаю, что нужно радоваться, что фундаменты рассчитаны максимум на 11 этажей, и не смогут ещё настроить выше кучу этажей

Anonymous
07 авг 2019 08:35
No comments((( будівництво реально стоїть. Народ, хто проїжджає повз Мюлєр Хаус , ви взагалі там бачите робочих?
BD Holding
BH
Представитель
1 193
27 марта 2017
07 авг 2019 12:12
Доброго дня. Будівництво не зупинено, будівництво триває кожного дня
Domik-Inform

forum bot
11 482
03 апреля 2017
07 авг 2019 20:23
kimoD
k
Прохожий
1
08 августа 2019
08 авг 2019 07:30
Цитата "BD_Holding":Доброго дня. Будівництво не зупинено, будівництво триває кожного дня
Навіщо викладати фото, які були зроблені майже місяць тому назад?
Milanka78
M
Новичок
13
09 июня 2019
11 авг 2019 06:27
на супер скидку 100 тыщ есть,а компенсировать убытки своим инвесторам за не выдачу ключей и не ввод в эксплуатацию 123 дома, то денег НЕТ и ПОЛНЫЙ МОРОЗ!
Anasta.Sia

Пользователь
81
09 октября 2018
11 авг 2019 06:49
Milanka78, Ваш вопрос рассматривается, ждите ответ)))
BD Holding
BH
Представитель
1 193
27 марта 2017
13 авг 2019 06:23
Цитата "kimoD":
Навіщо викладати фото, які були зроблені майже місяць тому назад?
Доброго дня. Шановний kimoD, період, в який були зроблені ці фото, абсолютно не має жодного значення, так як будівельні роботи на будівництві проводяться постійно
BD Holding
BH
Представитель
1 193
27 марта 2017
13 авг 2019 06:25
Цитата "Milanka78":на супер скидку 100 тыщ есть,а компенсировать убытки своим инвесторам за не выдачу ключей и не ввод в эксплуатацию 123 дома, то денег НЕТ и ПОЛНЫЙ МОРОЗ!
Доброго дня. Шановна Milanka78, щодо вашого запитання ви можете звернутись з письмовою заявою, яка буде розглядатись індивідуально
BD Holding
BH
Представитель
1 193
27 марта 2017
13 авг 2019 13:57

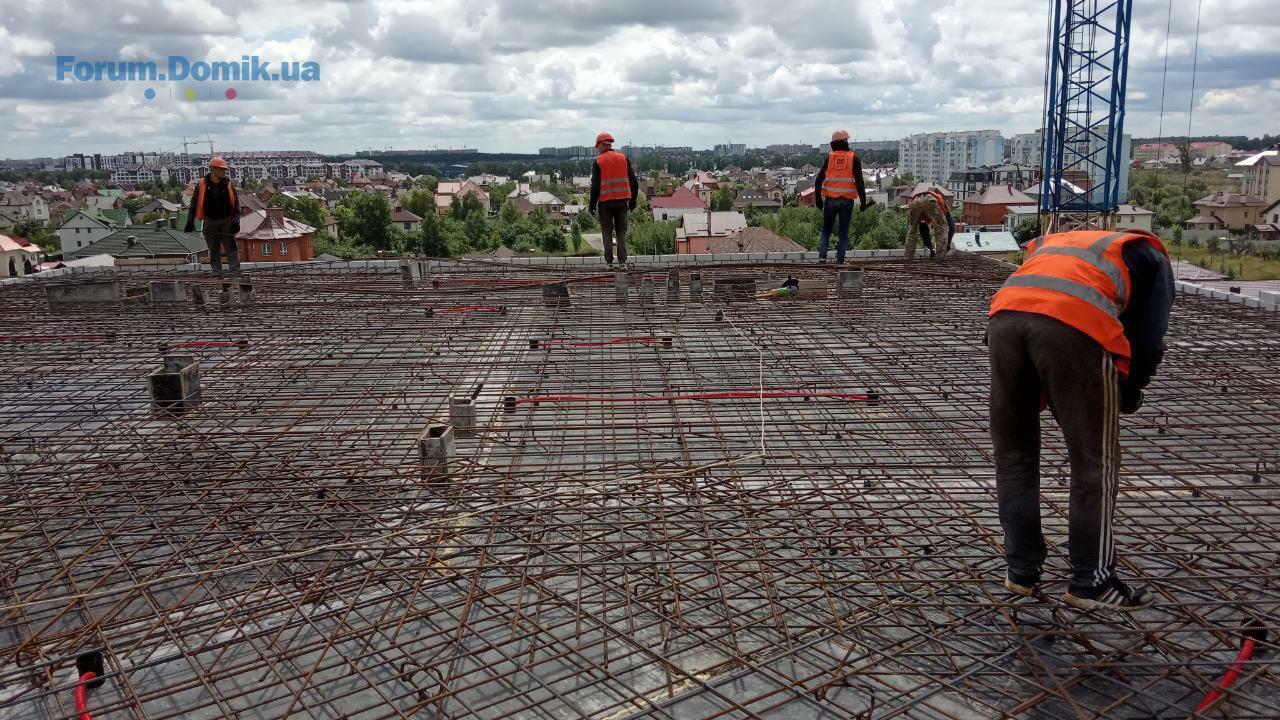

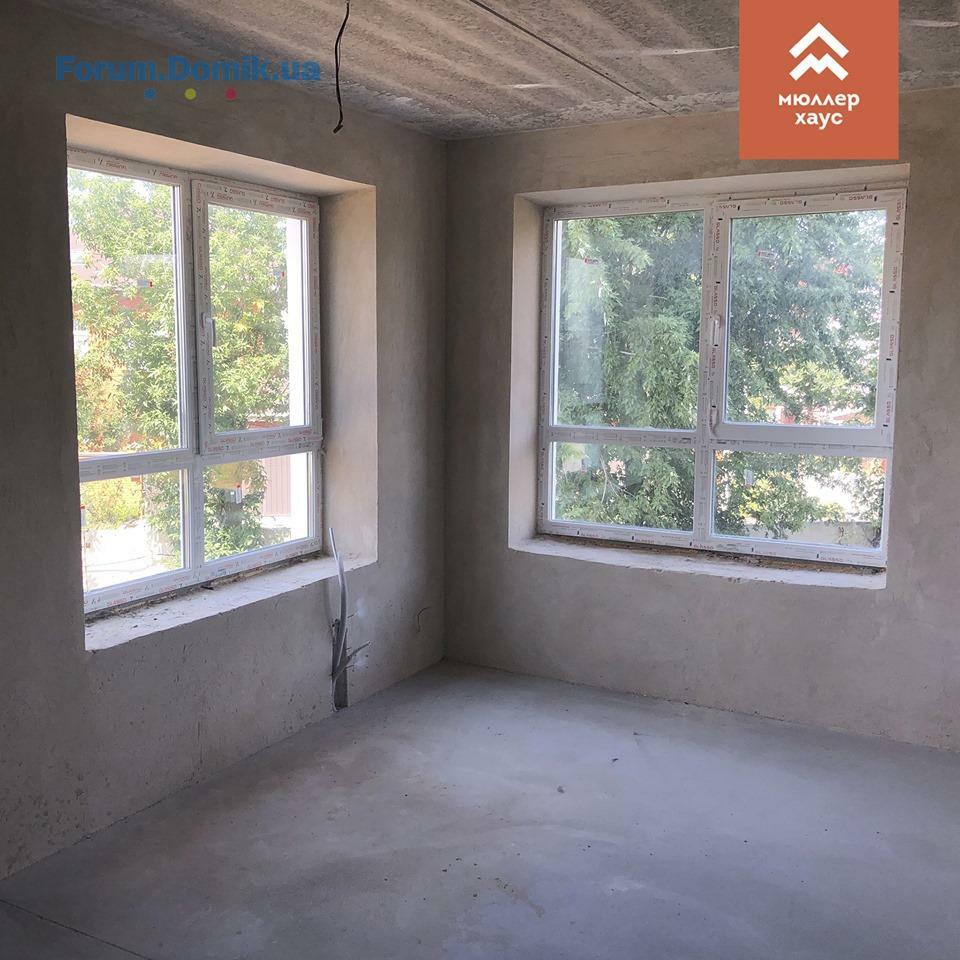

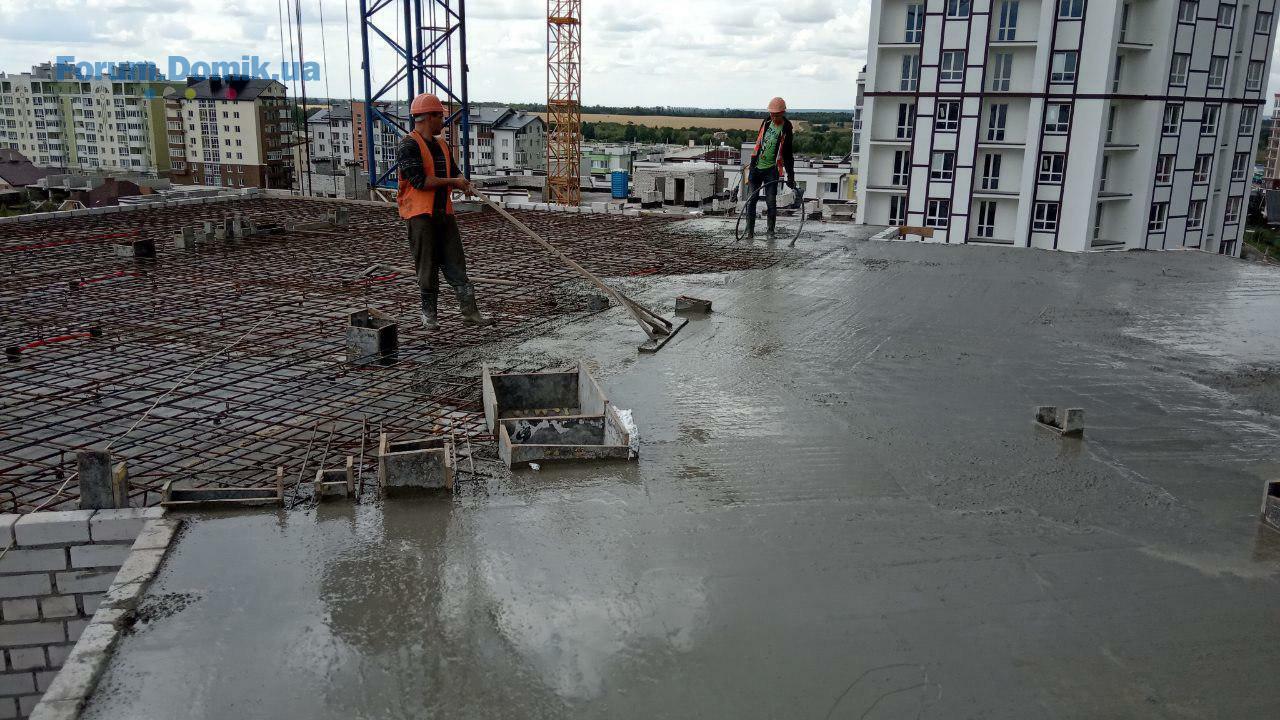

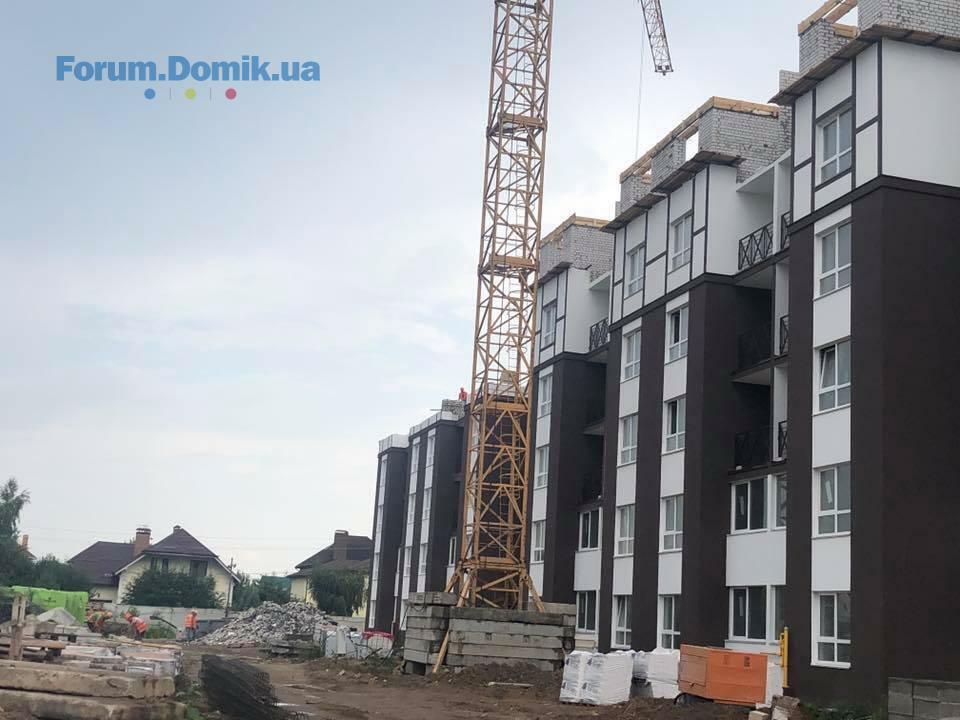

Ділимося оновленою інформацією про хід будівництва 🏗
✅ вул. Соборна 123
- на завершальному етапі підведення інтернету
- завершено громовідвід
Секція 1
- тривають роботи із влаштування місць загального користування (МЗК)
- виготовляються балконні огородження
- завершено влаштування вхідної групи у офіс №3
- завершено гідроізоляцію балконів
Секція 2
- завершено монтаж плит перекриття 6 поверху
Секція 3
- завершено мурування стін 5-го поверху
- завершено влаштування газових стояків
✅ вул. Соборна 121
Секція 1
- завершено влаштування вхідної групи
Секція 2
- виконується монтаж плит перекриття 5-го поверху
- завершено влаштування вхідної групи
Секція 3
- завершено мурування стін 5 поверху
- завершено влаштування вхідної групи
- влаштування перегородок з газоблоку на 1 поверсі
✅ вул. Соборна 123
- на завершальному етапі підведення інтернету
- завершено громовідвід
Секція 1
- тривають роботи із влаштування місць загального користування (МЗК)
- виготовляються балконні огородження
- завершено влаштування вхідної групи у офіс №3
- завершено гідроізоляцію балконів
Секція 2
- завершено монтаж плит перекриття 6 поверху
Секція 3
- завершено мурування стін 5-го поверху
- завершено влаштування газових стояків
✅ вул. Соборна 121
Секція 1
- завершено влаштування вхідної групи
Секція 2
- виконується монтаж плит перекриття 5-го поверху
- завершено влаштування вхідної групи
Секція 3
- завершено мурування стін 5 поверху
- завершено влаштування вхідної групи
- влаштування перегородок з газоблоку на 1 поверсі

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Rusaniv Residence | Русанив | Perfect Group, Citex | ул. Сверстюка23.06488
- Апарт-комплекс в Пуще Водице | Киевгорстрой | ул. Квитки Цисык 34,3623.06428
- ЖК Сенат | Senat | GEOS | Кольцевая дорога, 323.0662
- Дом №16, ЖК "Эврика"23.061 506
- МФК А136 Highlight Tower | DIM Group | ул. Антоновича, 136-13822.06404
- ЖК Синергия Киев | ул. Ивана Кочерги, 17а22.0640
- ЖК NVER | Taryan Group | бул. Леси Украинки, 7-921.0645
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1121.063 760
- ЖК River Port | Ривер Порт | Відважних | Ирпень, Гостомельское шоссе, 4921.0619
- ЖК Family and Friends | 2 очередь | GEOS | ул. Новополевая, 221.06525
- Стоит ли сейчас покупать недвижимость?23.064 533
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам видовую квартиру от одного из самых надёжного застройщика по г.Вышгород. ЖК "Зіркова Вежа".07.061
- Переуступлю квартиру ЖК Эврика07.061
- Сдам квартиры помесячно для отдыха около моря в Болгарии07.061
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
