19 июль 2021 12:35
на сайті Київміськбута, неможу знайти Міракс
20 июль 2021 10:35
КГС удалил свой долгострой Миракс с перечня объектов на сайте в мае или июне и снял свою эмблему с забора на стройке, после того как продал все квартиры. Видео и фото отчёты тоже прекратились на сегодняшний день, впрочем как и строительство.
20 июль 2021 14:30

Миракс можно найти на сайте КГС, если задать в параметрах поиска "Нежитлові приміщення" вместо "Квартири". Очевидно, все квартиры проданы. Прямая ссылка: https://kmb.ua/ua/objects/419-zhk-mirax

26 июль 2021 19:35
Хотелось бы увидеть отчет от КГС о ходе строительства
27 июль 2021 09:07
КГС уже не имеет отношения к стройке. их задача была продать квартиры.
28 июль 2021 15:29
28.07.2021
08 авг 2021 06:06

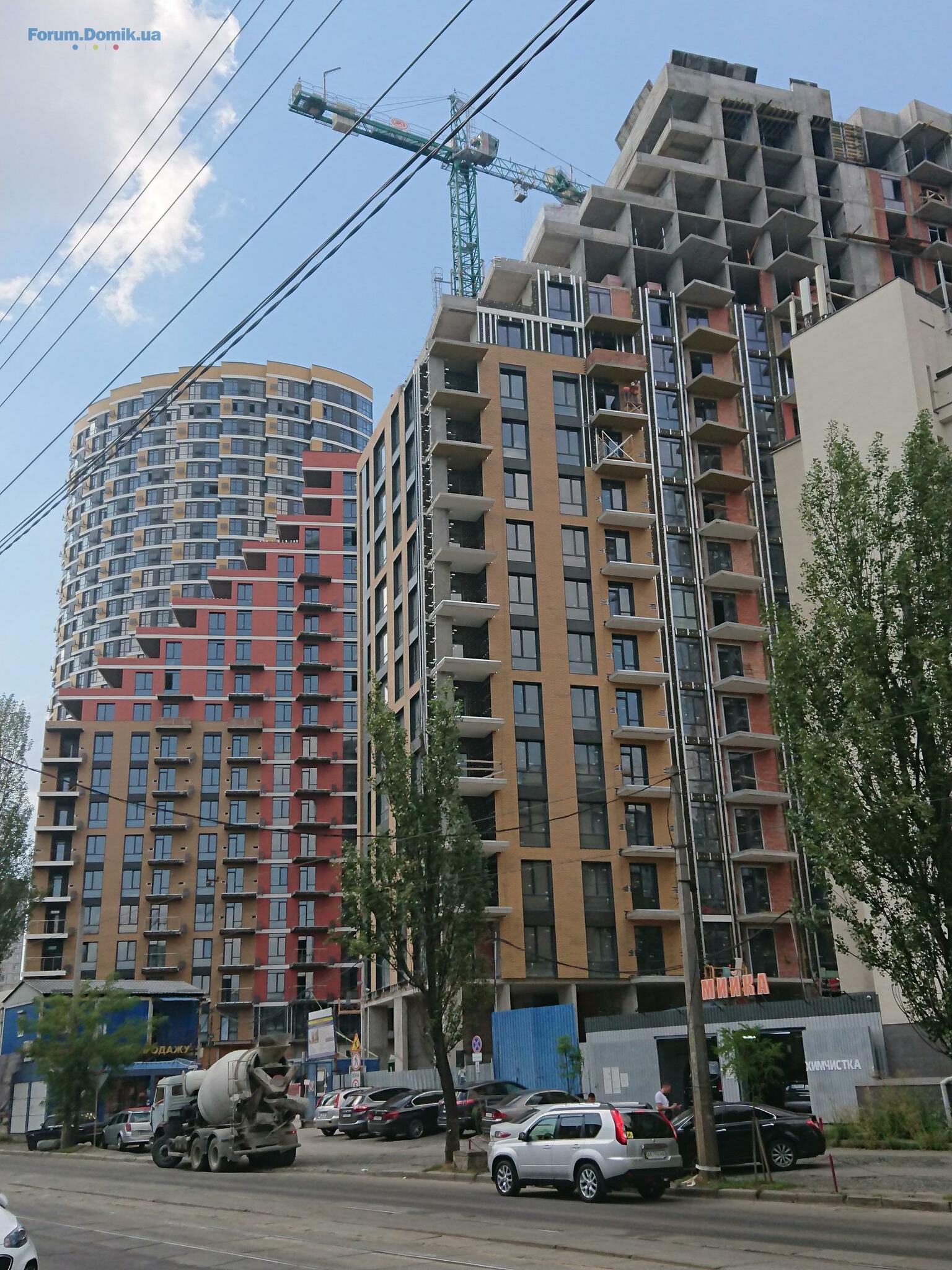

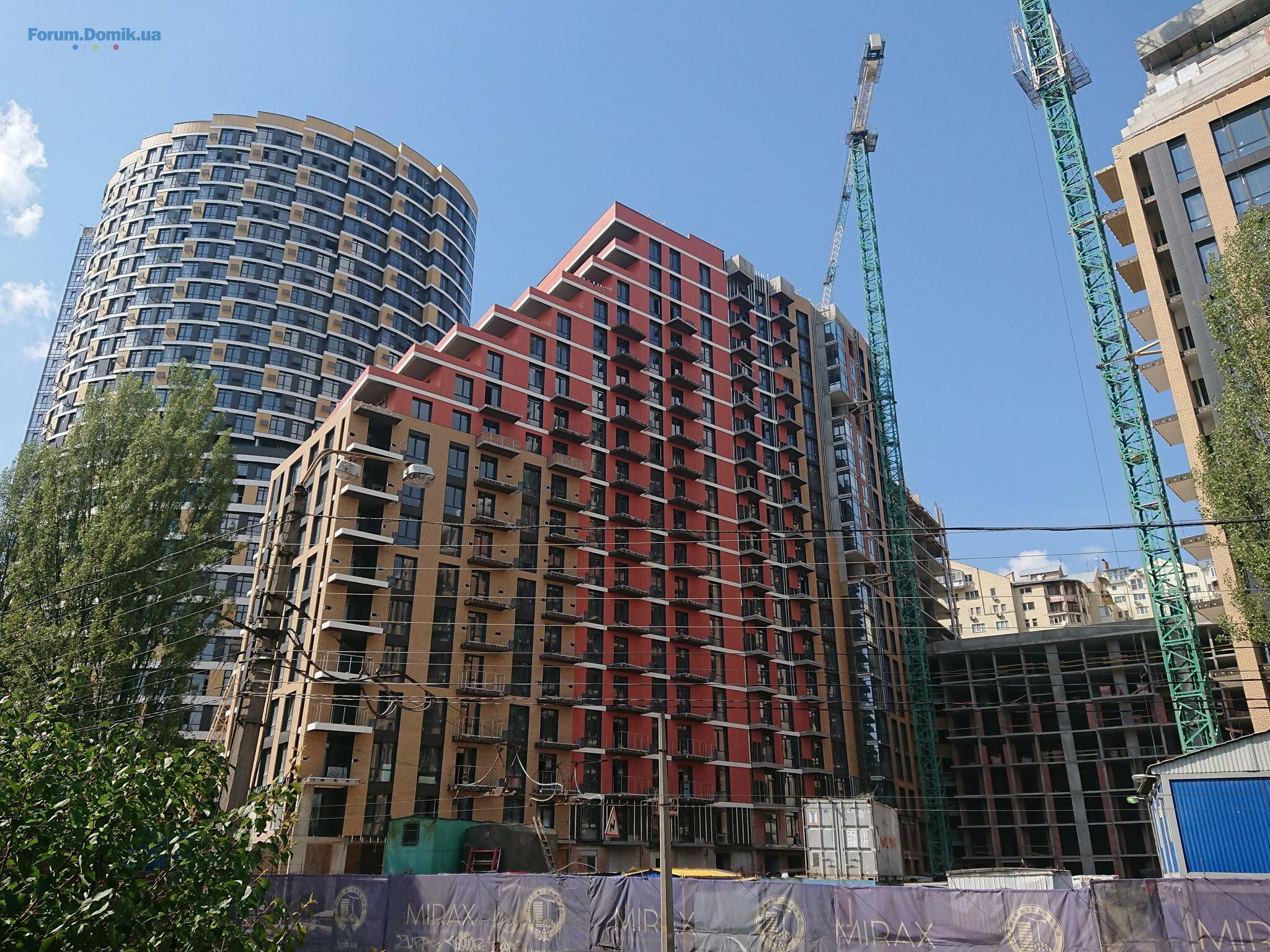

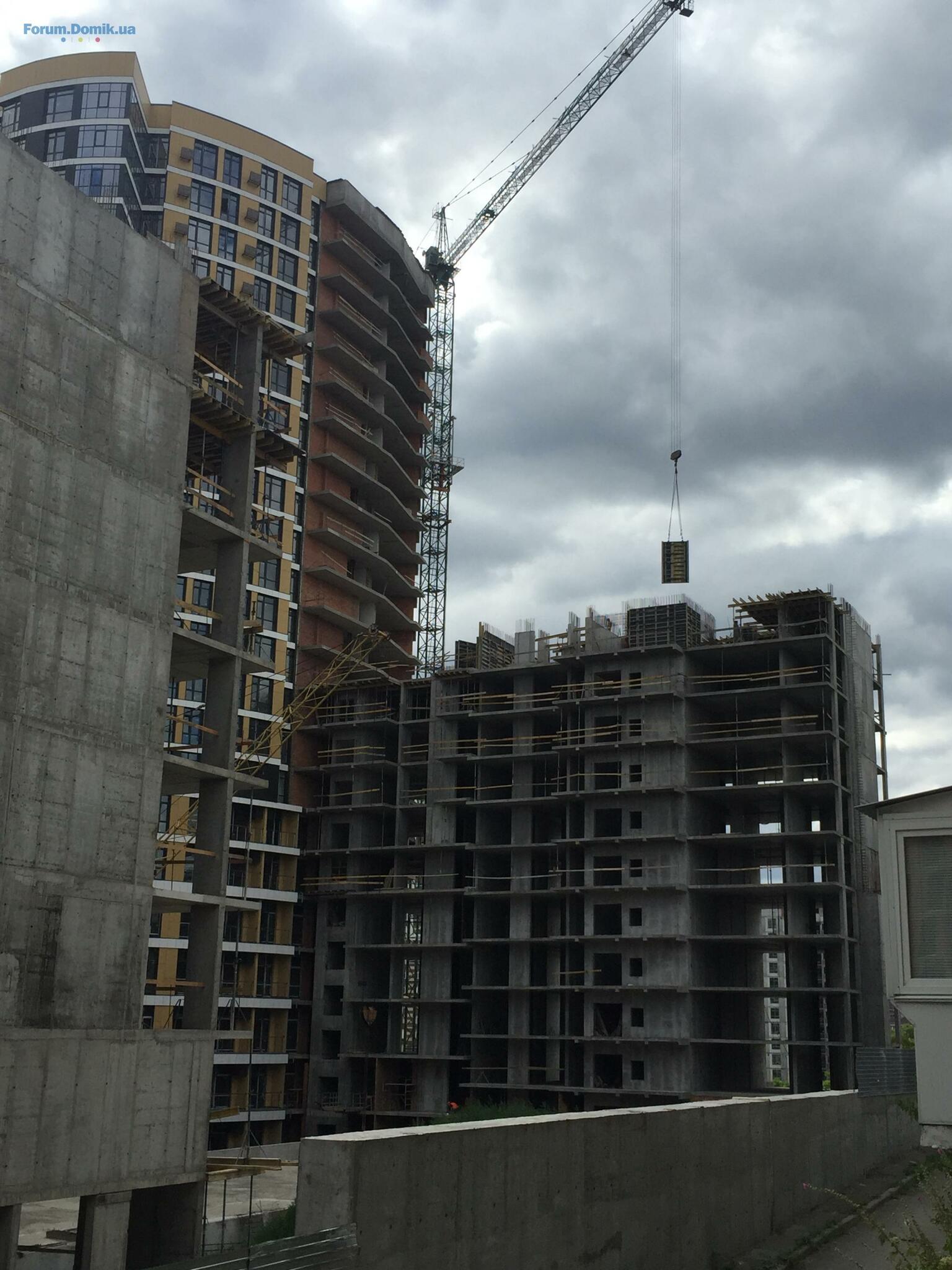

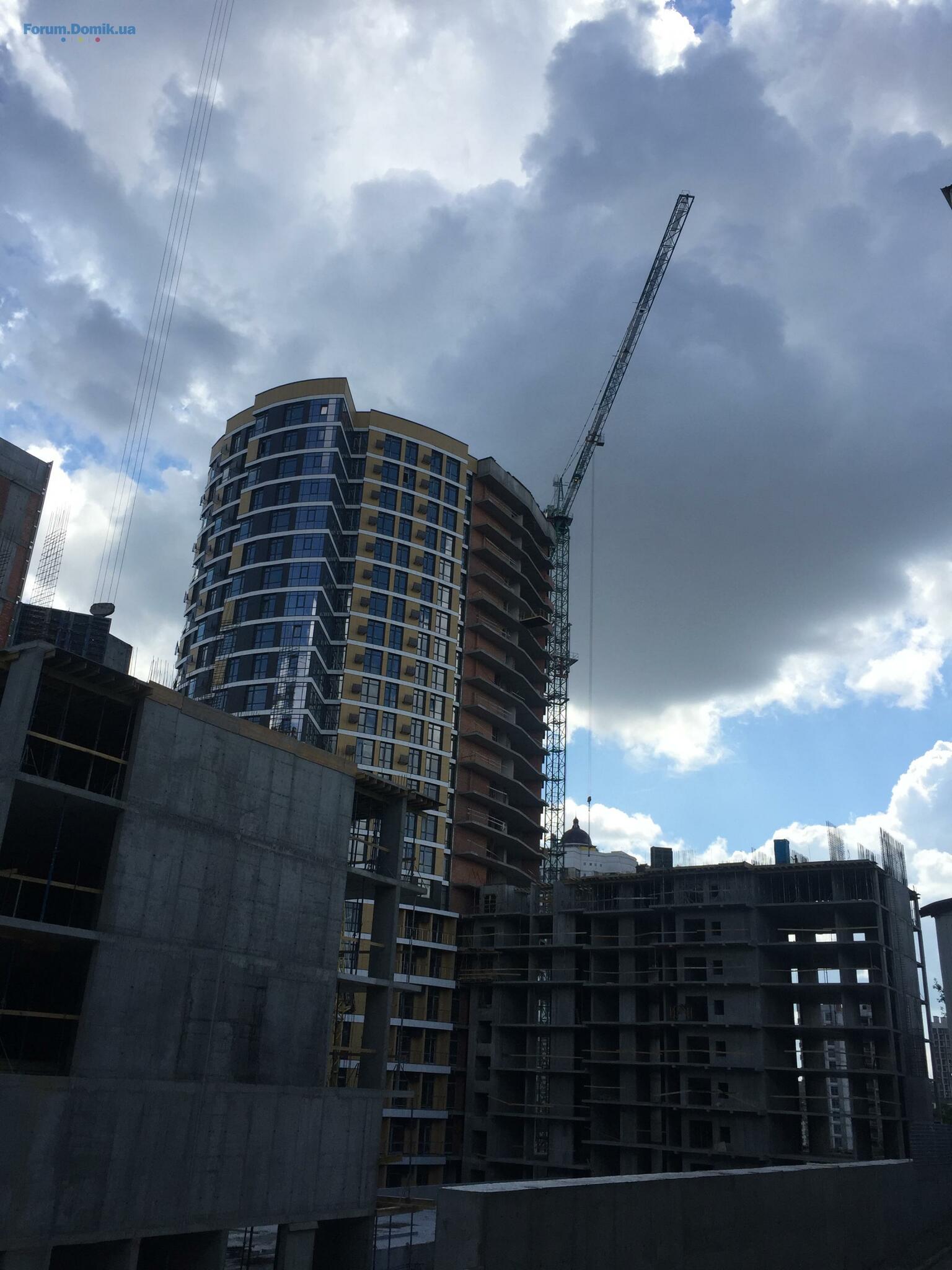

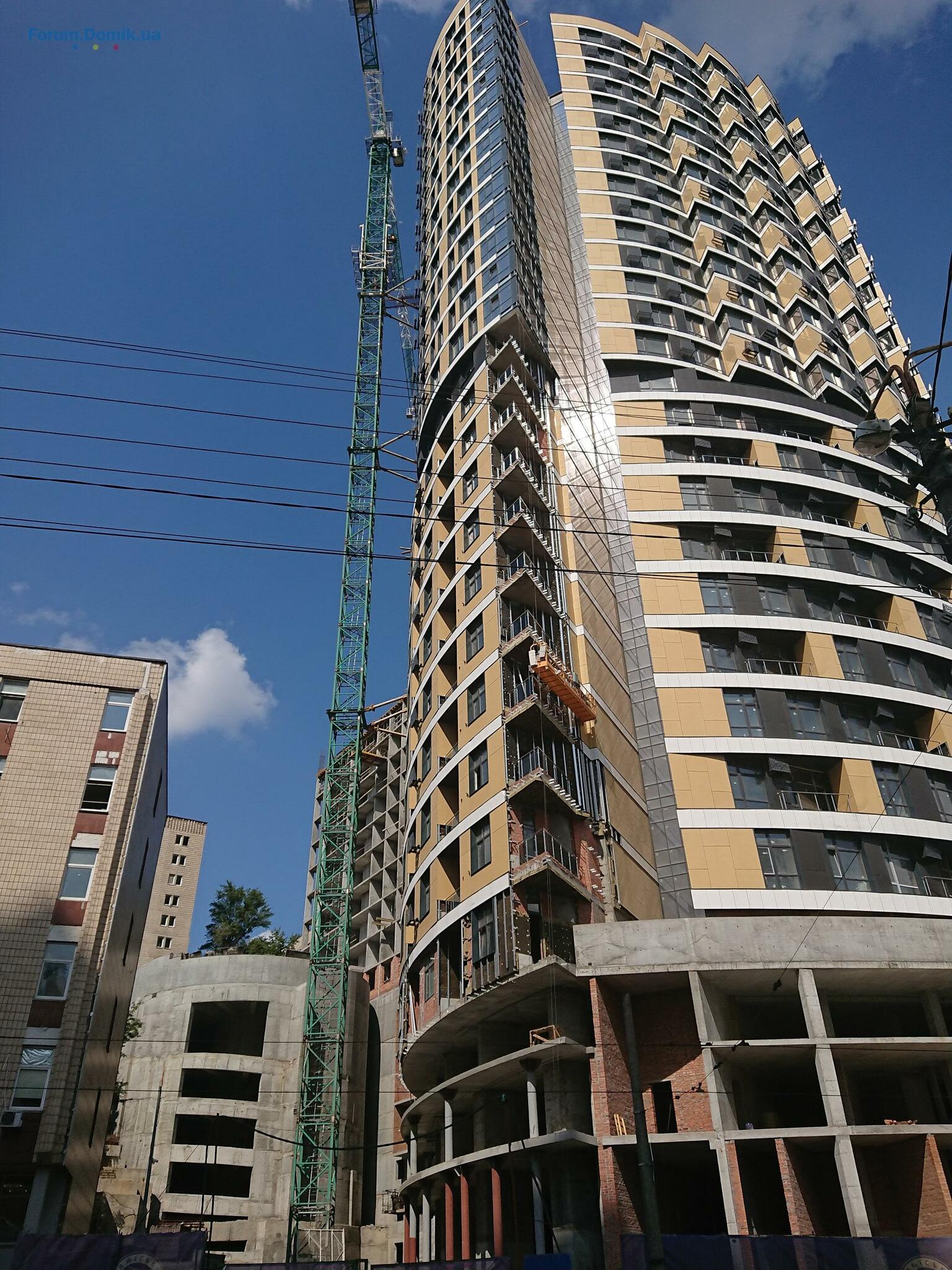

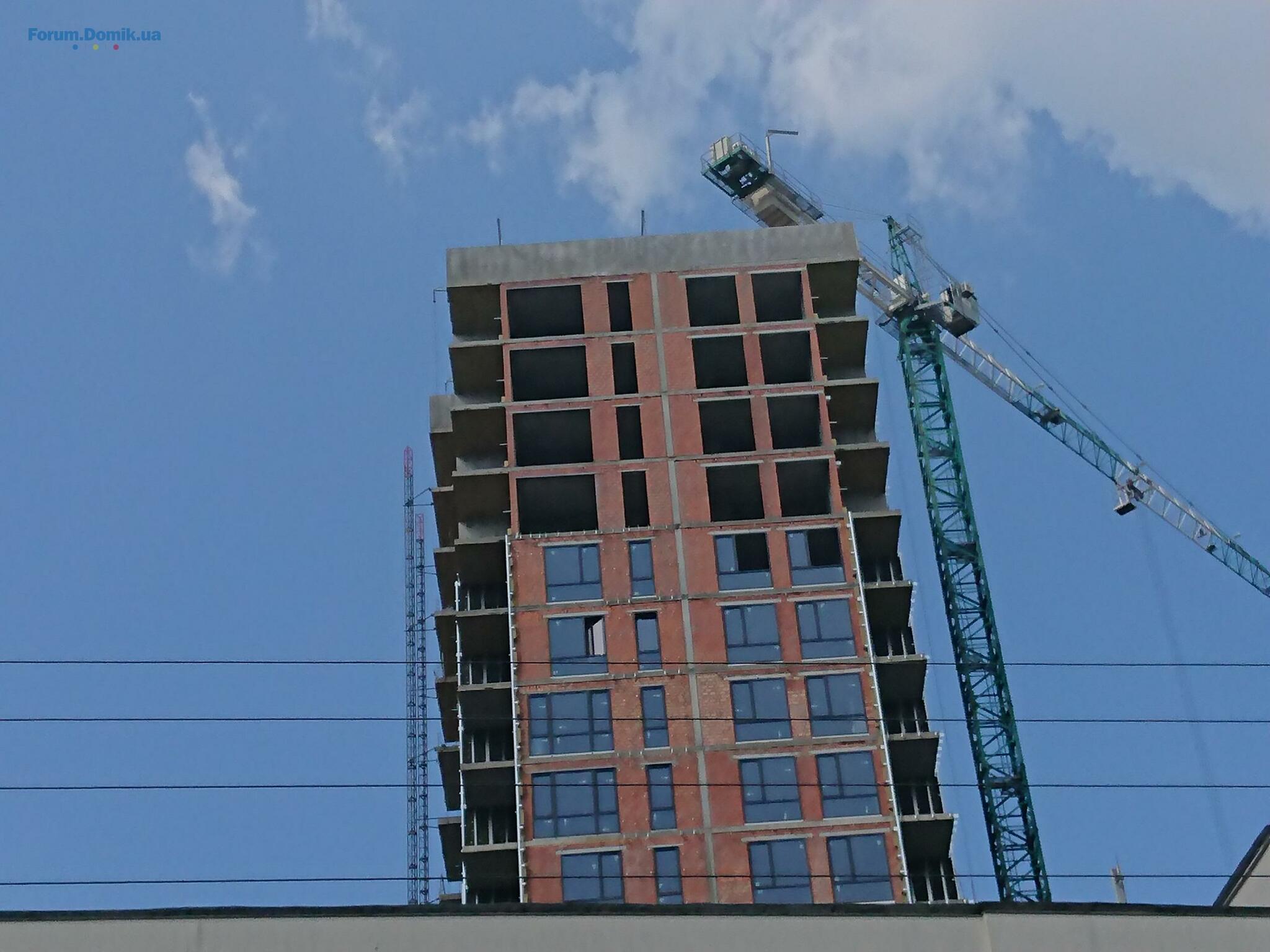

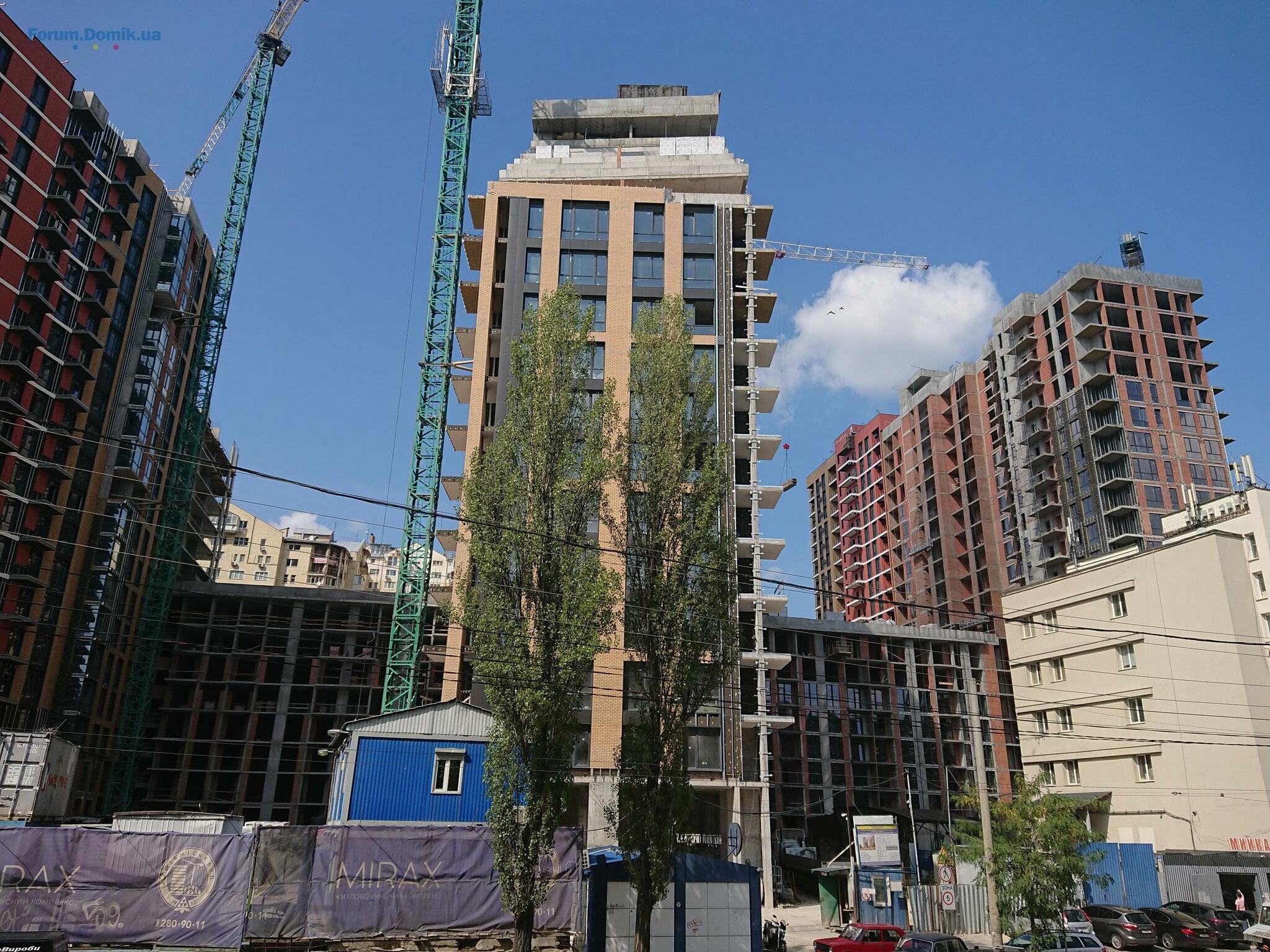

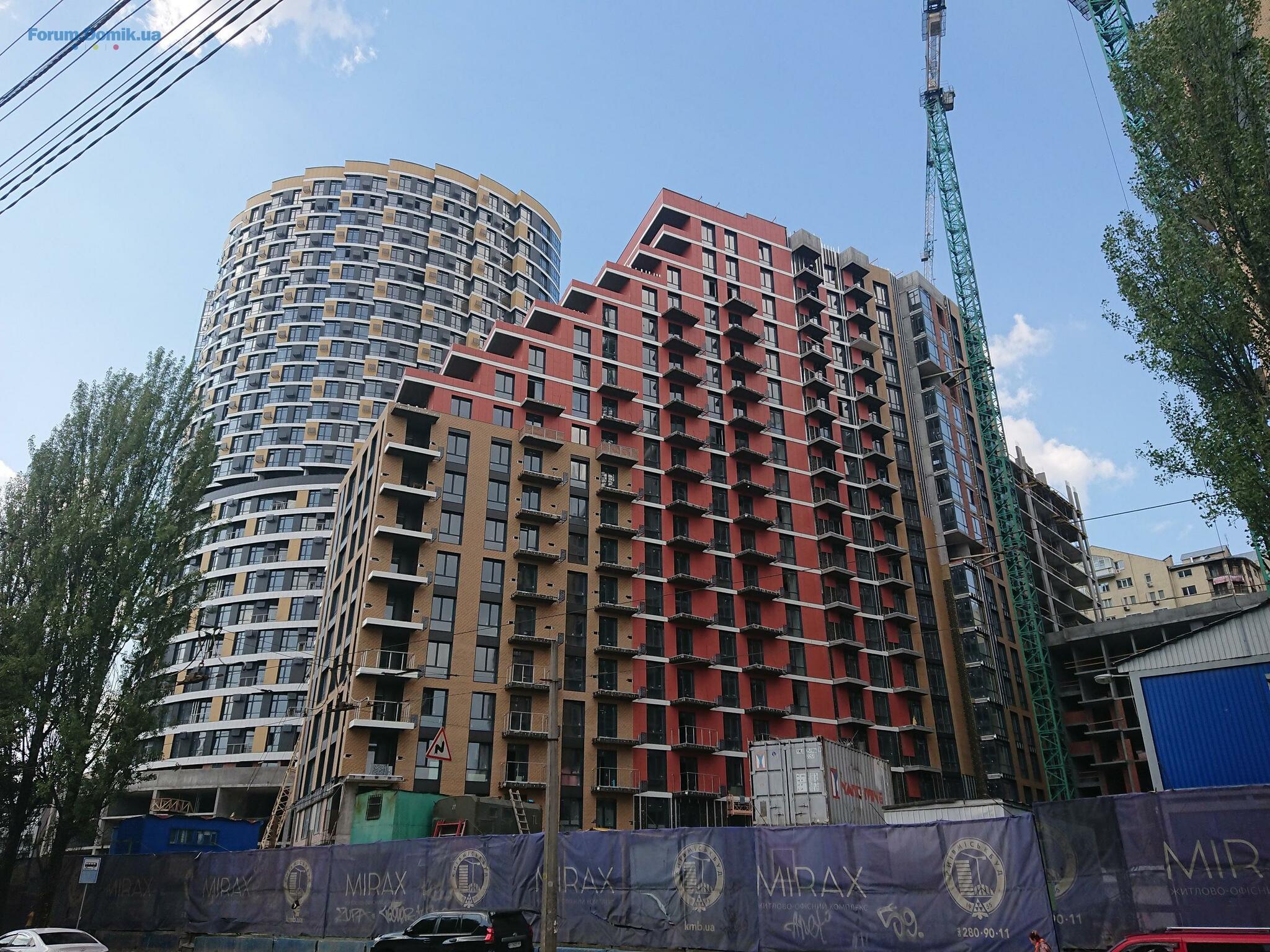

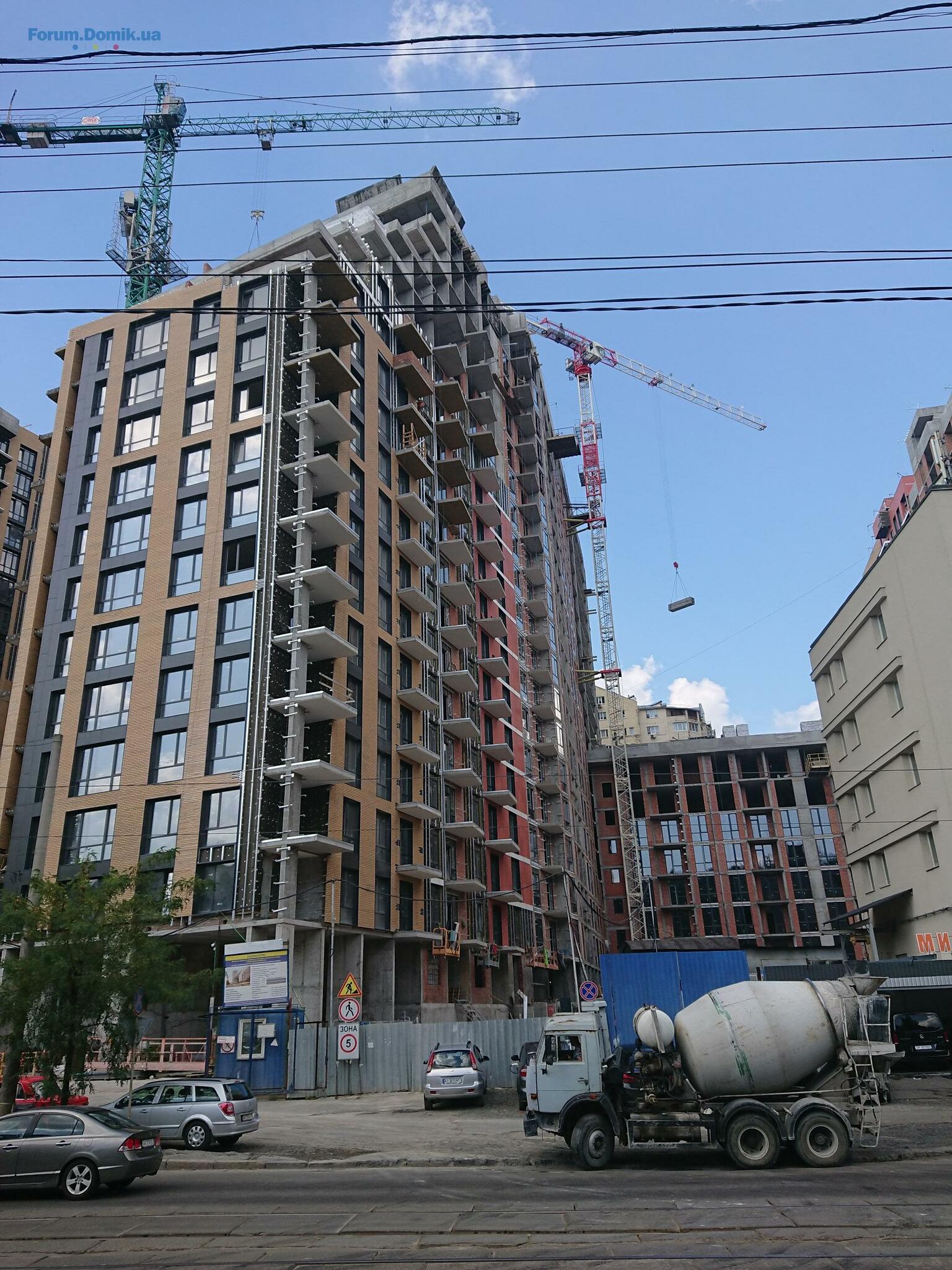

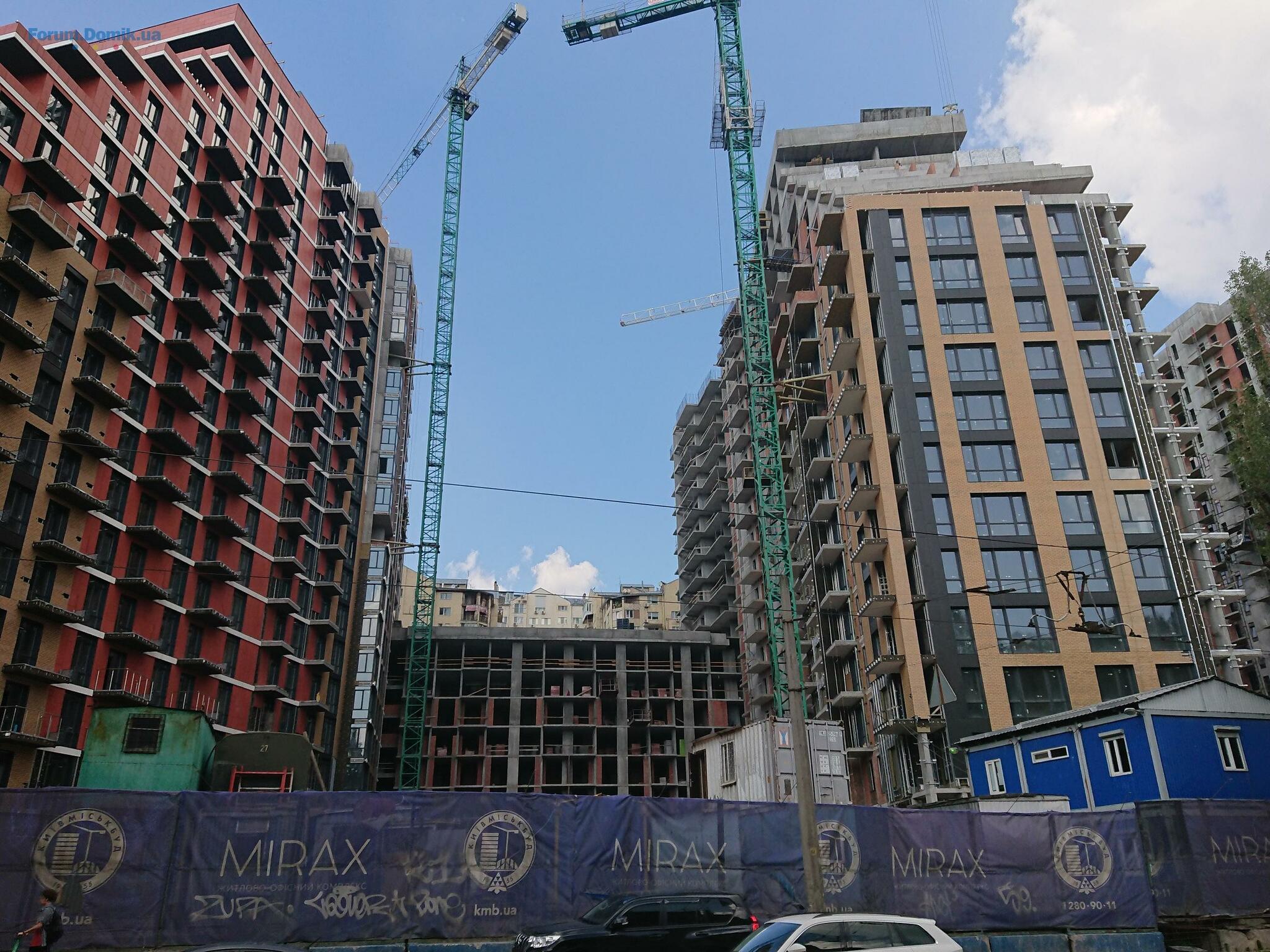

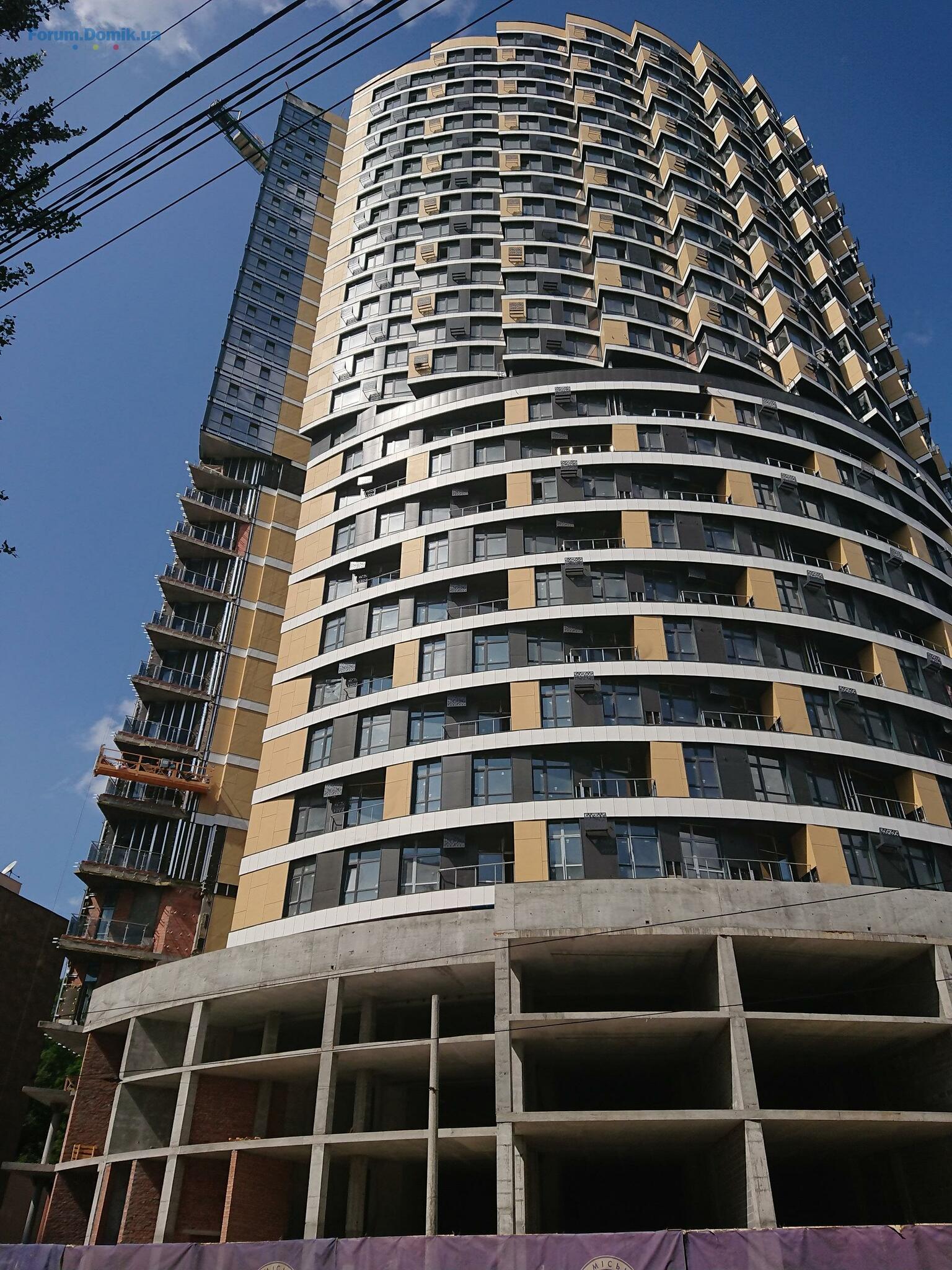

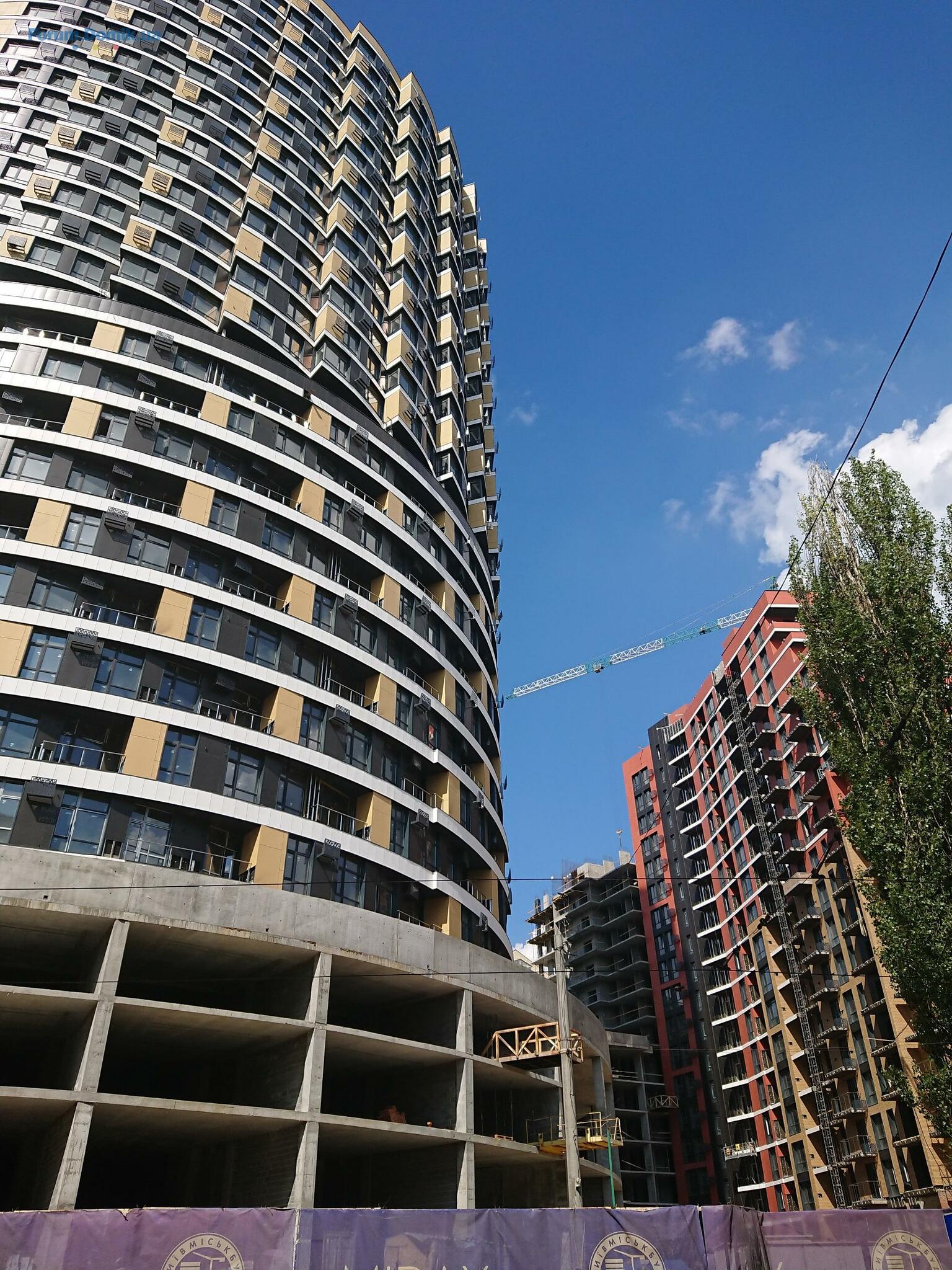

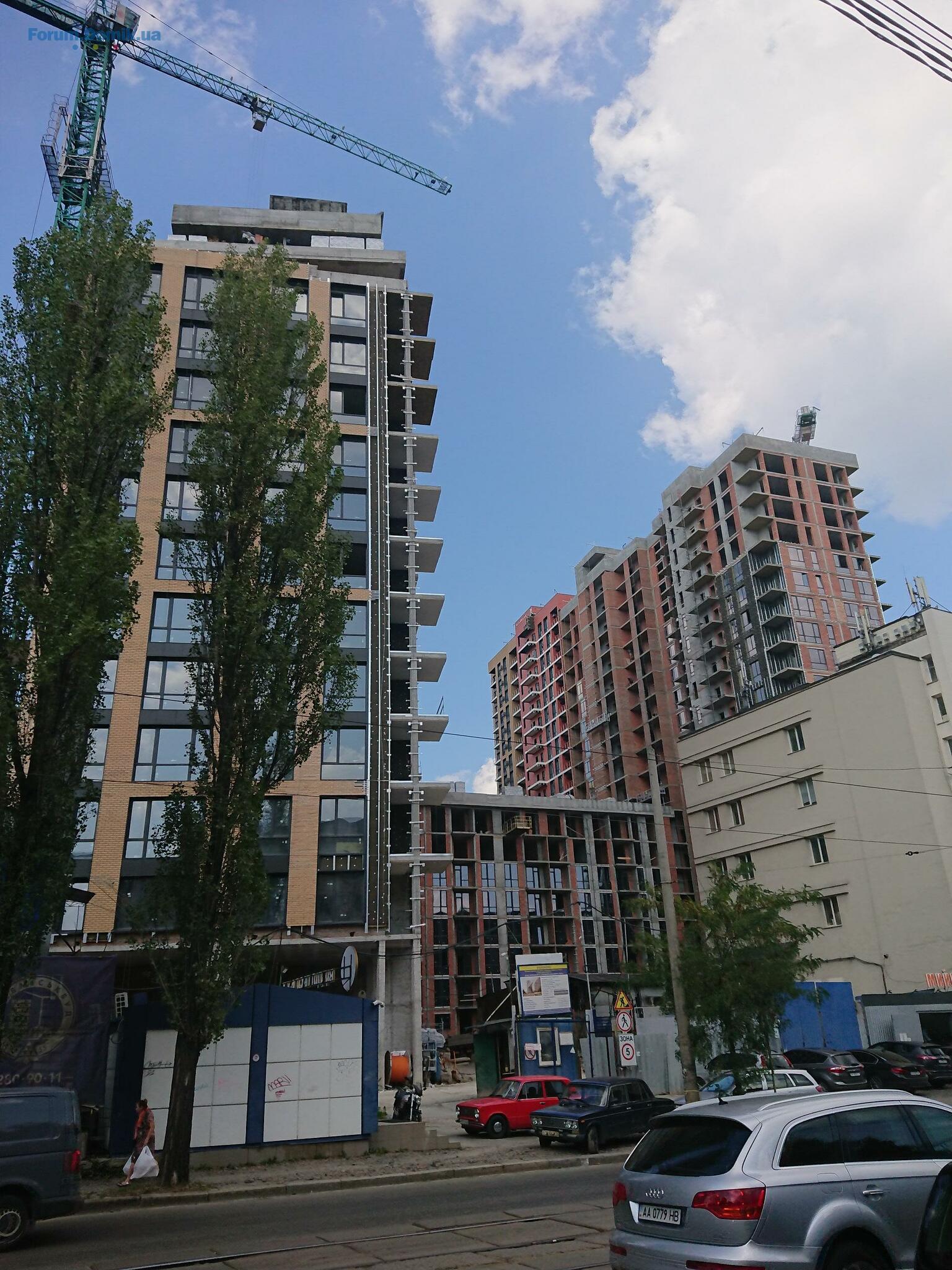

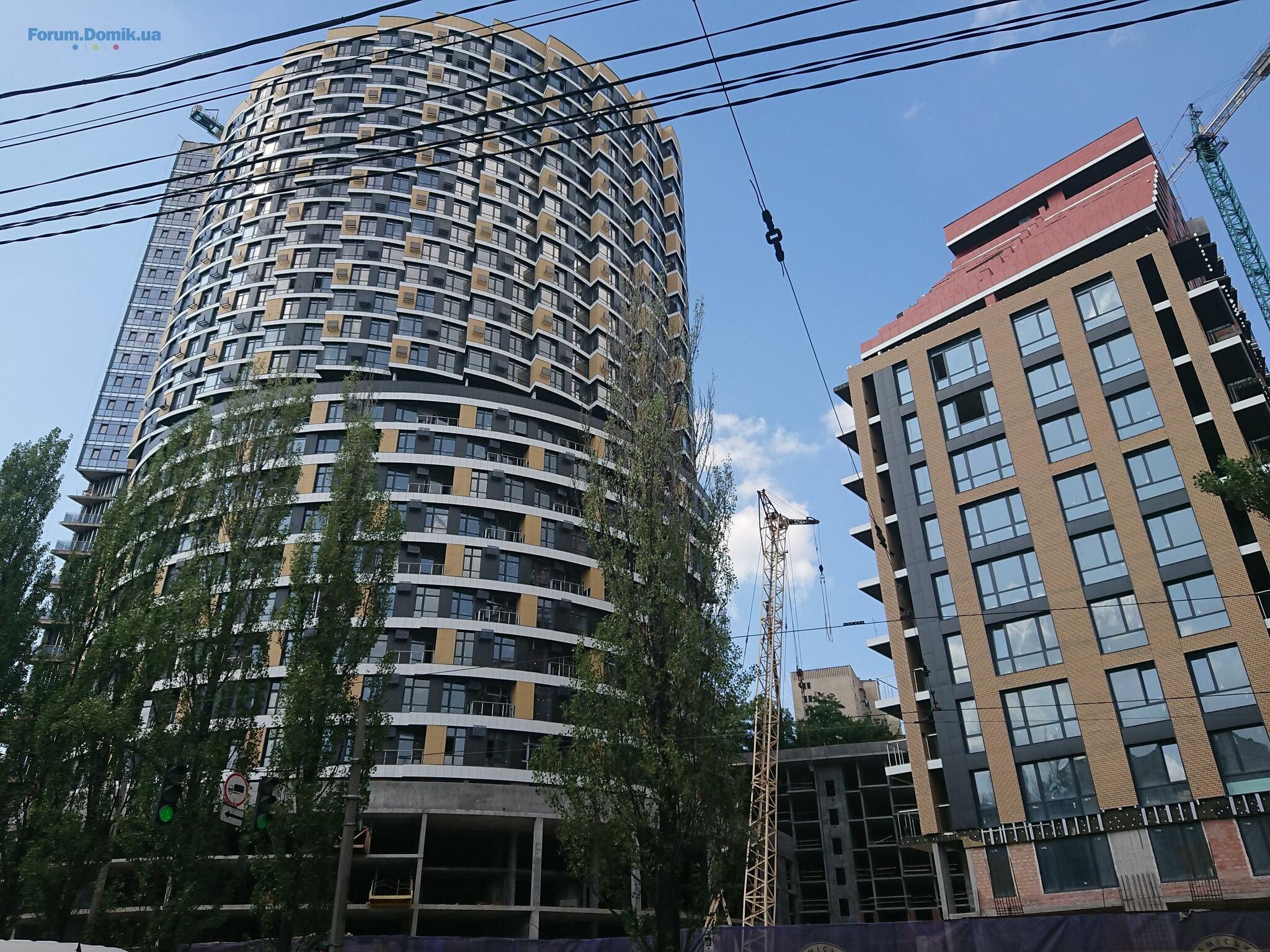

Дві фотографії, одна 28.06.21р., друга 07.08.21р.. Задача: вичисліть за скільки часу добудують цю секцію, якщо будуватимуть таким темпом.
10 авг 2021 10:09

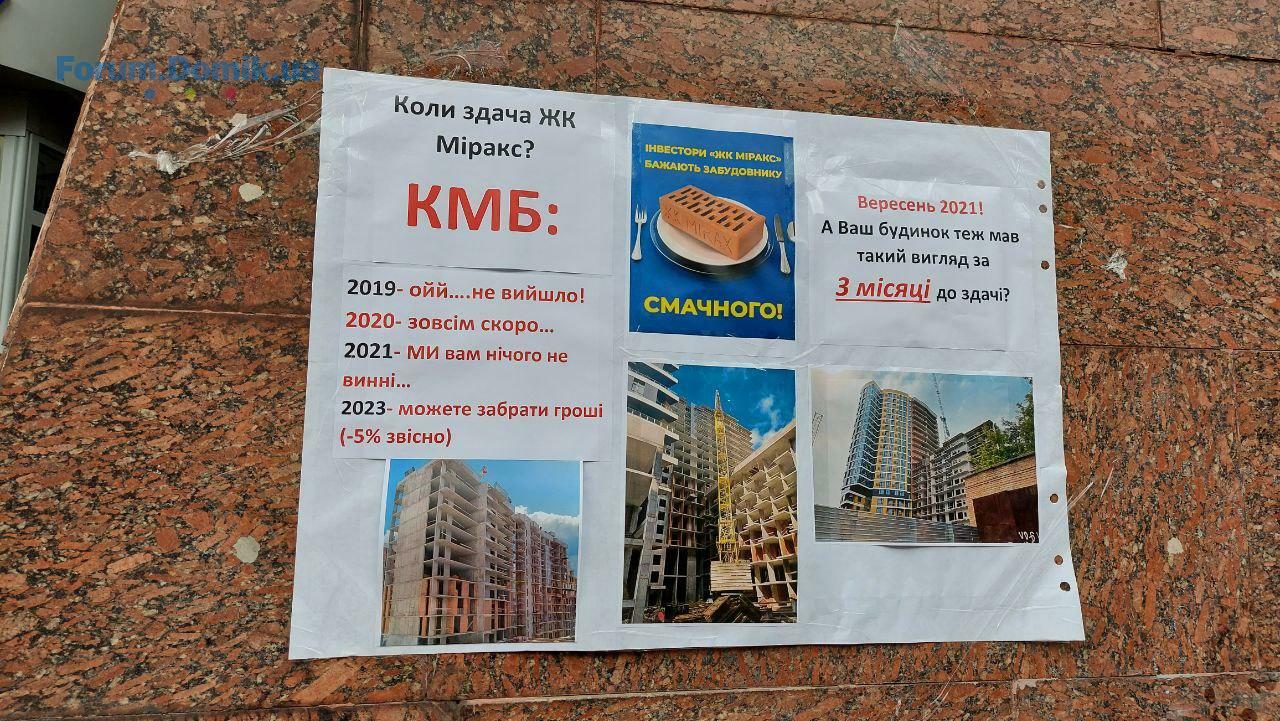

Недовольные инвесторы уже митинг организовали под офисом КГС, с плакатами 2 года задержки .....
Даже «начальник охраны» выходил. И даже полицию вызывали. Но… право мирных собраний есть право мирных собраний 😉
12 авг 2021 20:04
Зачем искусственно затягивать стройку, практически нет строительных бригад, вот-вот стройка станет, о какой сдаче можно продолжать говорить в этом году если монолиты не готовы, и в остальном прогресс близок к нулю!
14 авг 2021 09:21
Тривають акціЇ протесту
14 авг 2021 11:08
Что-то людей совсем горстка
27 авг 2021 11:40
Продовжуються акції протесту проти надзвичано повільного будівництва ЖК "Міракс". Будівництво схоже на імітацію будівництва. Десяток робочих на весь ЖК, один поверх моноліту в місяць. Заявлений термін сдачі - грудень 2021. У відділі продажу продовжують брехати про "Будівництво йде згідно графіків". Але ці графікі - комерційна тайна. Інвестори для КМБ, схоже, лохи, які вклали свої гроші в контору "Рога и копита". Дуже прикро все це
05 сен 2021 06:42

С - стабільність
13 сен 2021 07:22
После череды митингов, КГС предложил провести встречу 10 сентября на которой были даны ничем не подкреплённые обещания с потолка сдать летом 2022 и подключать электричество от Львовского Квартала.

Отчёт от @slawko:

Коротко, дайджест.

Встретились. Был главный инженер Регида, Василь Василич, нач.участка, технадзор.
Шевчук не приехал.

1. Срок за который ВОЗМОЖНО физически достроить - минимум год. Для этого нужно сыпать финансирование столько, сколько будет нужно. А такого у нас не будет. Без финансирования никто за год не достроит. Нынешние темпы - это 2-3 года еще.

2. Все публично отрицают неудовлетворительное финансирование. Но работники на стройке в частных беседах говорят, что зарплату задерживают, но по чучуть платят. «А вот нашему начальству - кмб не платит» - конец цитаты. В частных беседах вопрос финансирования не хотят обсуждать, иначе «по шапке дадут».

3. Врут, что сдадут летом 2022. Не моргнув глазом.

4. Электрику даст Реал (подстанция Львовского квартала). Якобы потянет весь ЖК Миракс. И якобы подавать заявку в ДТЭК не нужно. Со слов пана Региды, ждем когда ответят по поводу подключения к подстанции Львовского квартала.

5. Монолит 1Б закончат к февралю (обещает Владимир - нач.участка)

6. К апрелю 2022 будет уже застеклен и выполнена кладка 1Б (опять тот же нач. участка)

7. Водят показывать в 1А, где уже местами плитка лежит на полу. Напоминает экскурсии в Пхеньян.

8. 1Б внутри первые этажи уже даже начаты межкомнатные перегородки

9. По словам директора ген-подрядчика на стройке сейчас 190 чел и этого якобы достаточно, чтобы выполнять весь объем работ с нужным темпом. В эту цифру верится с трудом.

10. Встречаться готовы. Шумиху не хотят. Огласки побаиваются. Намекают на то, что сами себе хуже сделаем, если пирамида рухнет.

11. График якобы обещали, но веры в этот график нет. Сколько на нашей памяти было этих графиков? 3? И все отправились на гвоздик в уборную.

Как-то так.
20 сен 2021 19:15
А менеджменту Киевгорстроя наверное на зло инвесторам , так и хочется подпортить репутацию компании, смысл затягивать строительство, достраивать полюбе прийдется.

Уже одурачивать людей не получиться, в "сказки" никто не верит!
22 дек 2021 10:03

Комплекс нравится и визуально и расположение. Выглядит очень респектабельно. Год назад инвестировали. На сегодняшний день, я так понимаю,  вижу объем не сделанных работ, будет сдан в эксплуатацию через год, где-то в конце 2022 года.  Не раньше. Но, я к этому была готова еще год назад. Большие комплексы строятся лет 7, не меньше. А там еще видела укрепление склона производили со стороны Татарки. В общем, будем посмотреть...

07 янв 2022 19:52

Добрый вечер всем!)Давно никто не писал на форуме о темпах работ,кто то ездил на стройку,что там происходит и когда обещают достроить ЖК???

10 янв 2022 07:38

01.01.2022 - 09.01.2022 г.г. работы приостановлены на время праздников. С сегодняшнего дня 10.01.2022 г. работы возобновлены.

19 янв 2022 13:16

Уважаемый КГС, не хотите ли Вы предъявить отчет по факту строительства на сегодняшний день?

Последние фото от Вас были в ноябре. Может обновите фото?

Также очень интересует вопрос касательно коммуникаций для ЖК.
26 янв 2022 20:45

Да, хотелось бы фотоотчет посмотреть!!!

Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
1. . .219221222
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
