ЖК Lemonade | Киев, ул. Ломоносова, 36а | GEOS
Тема закрыта
| Застройщик | GEOS |
| Сдача ЖК | 2015 - 2018 г. |
| Планировки | от 19 500 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 131.
| 13/10% | ||
| 19/15% | ||
| 63/48% | ||
| 27/21% | ||
| 9/7% |
Alex_under
A
Пользователь
61
19 января 2015
01 апр 2015 07:03
Всім привіт, вчора був на будівництві: незалежно в кого Ви купували квартиру в будинки пускають.Вперше чую що когось не пускали.
neko
Постоянный пользователь
365
08 октября 2014
01 апр 2015 07:09
Цитата "Alex_under":Всім привіт, вчора був на будівництві: незалежно в кого Ви купували квартиру в будинки пускають.Вперше чую що когось не пускали.
Вас проводил внутрь Ваш менеджер из Геоса или из Будтехнологий?
Watcher
W
Постоянный пользователь
133
29 декабря 2014
01 апр 2015 12:09
камеру опять снесло
Discovery
D
Новичок
15
10 января 2015
01 апр 2015 16:33
Цитата "Watcher":камеру опять снесло
Популярность веб камеры на форуме зашкаливает

lusikSV
l
Постоянный пользователь
247
27 декабря 2014
01 апр 2015 17:03
Цитата "Discovery":
Популярность веб камеры на форуме зашкаливает
Это реальная возможность следить за ходом строительства.

Domik Ai
штучний інтелект
38 061
09 сентября 2019
01 апр 2015 17:27
1 Дом
В доме активно проводятся работы по устройству фасада. На сегодняшний день их готовность – 40%.
Подходят к завершению работы по разводке отопления по квартирам (85%) и монтажа лифтов (80%).
На 70% установлены пожарная сигнализация и система оповещения о пожаре.
3 Дом
В настоящее время выполняются работы по монтажу подвального помещения.
4 Дом
Обе секции становятся все выше: монтаж внешних и внутренних железобетонных панелей достиг 16 этажа. На уровне 12 этажа устанавливаются перегородки.
На 30% выполнены работы по монтажу стояков отопления. Оконные блоки установлены до 6 этажа включительно.
Началась работа по разводке подвальных труб (вода, отопление).
В доме активно проводятся работы по устройству фасада. На сегодняшний день их готовность – 40%.
Подходят к завершению работы по разводке отопления по квартирам (85%) и монтажа лифтов (80%).
На 70% установлены пожарная сигнализация и система оповещения о пожаре.
3 Дом
В настоящее время выполняются работы по монтажу подвального помещения.
4 Дом
Обе секции становятся все выше: монтаж внешних и внутренних железобетонных панелей достиг 16 этажа. На уровне 12 этажа устанавливаются перегородки.
На 30% выполнены работы по монтажу стояков отопления. Оконные блоки установлены до 6 этажа включительно.
Началась работа по разводке подвальных труб (вода, отопление).
Зайка.
Постоянный пользователь
495
01 августа 2014
01 апр 2015 18:33
Цитата "Domik - Новострой":1 Дом
В доме активно проводятся работы по устройству фасада. На сегодняшний день их готовность – 40%.
Подходят к завершению работы по разводке отопления по квартирам (85%) и монтажа лифтов (80%).
На 70% установлены пожарная сигнализация и система оповещения о пожаре.
3 Дом
В настоящее время выполняются работы по монтажу подвального помещения.
4 Дом
Обе секции становятся все выше: монтаж внешних и внутренних железобетонных панелей достиг 16 этажа. На уровне 12 этажа устанавливаются перегородки.
На 30% выполнены работы по монтажу стояков отопления. Оконные блоки установлены до 6 этажа включительно.
Началась работа по разводке подвальных труб (вода, отопление).
Спасибо, модератор!
Но вот не поняла. Вы написали, что фасад сделан на 40 процентов, это как? Сделали 10 этажей утепления стен полностью? Это если прикинуть, что может значить 40 процентов. Или как, что вы имели ввиду ?
85 разводка отопления по квартирах? Это они где-то до 20 этажа батареи и трубы по квартирах расставил или как?
Почему не могу понять, просто за последними постами на форуме такой бурной деятельности не наблюдалось на стройке, а здесь вот раз и такое чудо. Буду очень очень рада если все именно так!
И скажите как обстоят дела с окнами в первом доме?
Спасибо Вам большое за ответ!
И также ожидаю результаты проделанной работы от застройщика !!!!
Watcher
W
Постоянный пользователь
133
29 декабря 2014
01 апр 2015 20:09
А на камере видно, что еще 15 этаж не достроили в 4 доме, какое же это достигли 16 этажа?
Alex_under
A
Пользователь
61
19 января 2015
02 апр 2015 07:41
Цитата "Зайка.":
Спасибо, модератор!
Но вот не поняла. Вы написали, что фасад сделан на 40 процентов, это как? Сделали 10 этажей утепления стен полностью? Это если прикинуть, что может значить 40 процентов. Или как, что вы имели ввиду ?
85 разводка отопления по квартирах? Это они где-то до 20 этажа батареи и трубы по квартирах расставил или как?
Почему не могу понять, просто за последними постами на форуме такой бурной деятельности не наблюдалось на стройке, а здесь вот раз и такое чудо. Буду очень очень рада если все именно так!
И скажите как обстоят дела с окнами в первом доме?
Спасибо Вам большое за ответ!
И также ожидаю результаты проделанной работы от застройщика !!!!

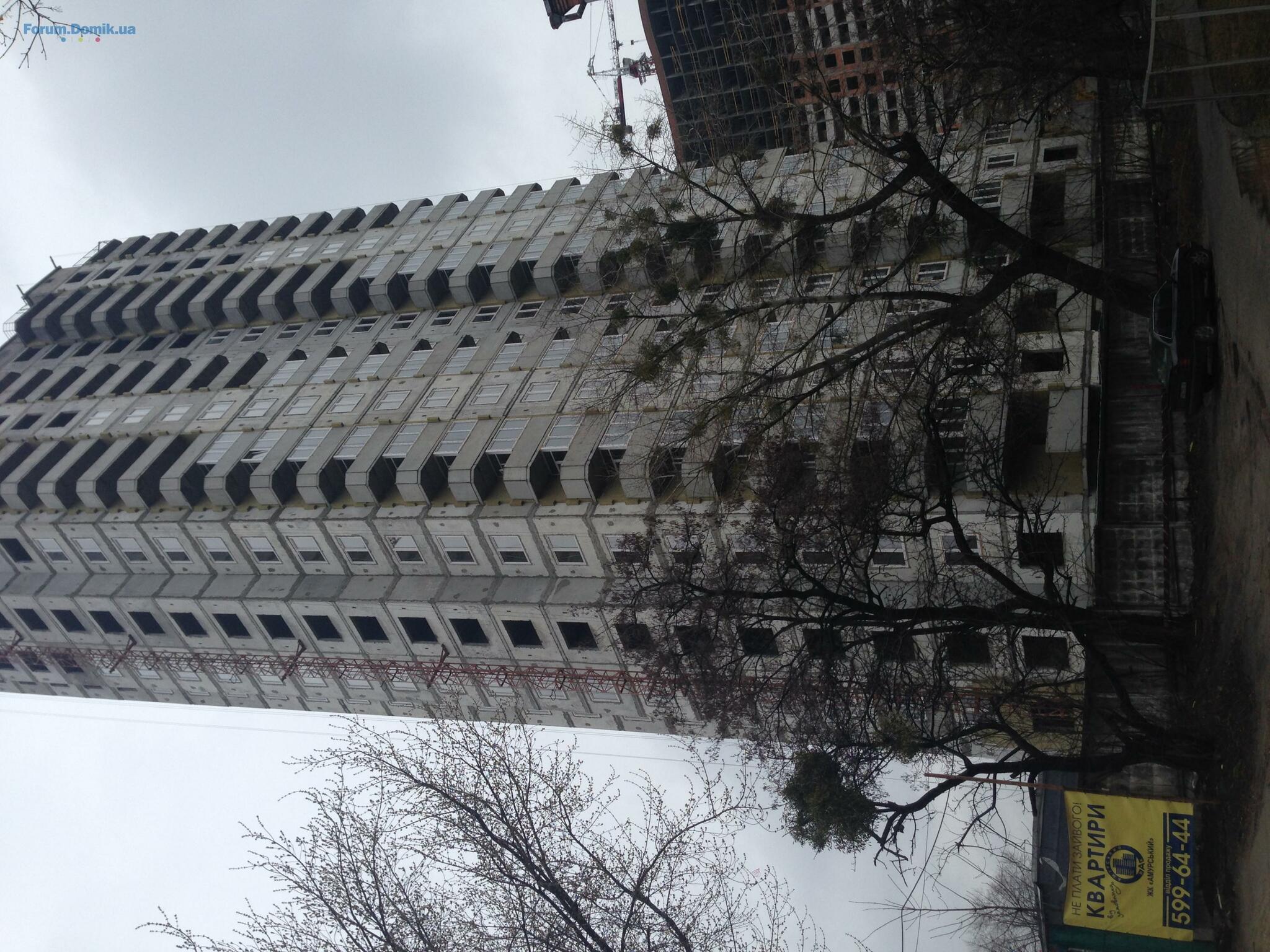

Всім привіт, у вівторок був на будівництві, всередину не заходив, тому що там не можу сказати. З фасадів не дуже віриться, можливо це береться з розрахунком балконів (вони утеплені). Відправляю свої фото
Зайка.
Постоянный пользователь
495
01 августа 2014
02 апр 2015 08:08
Цитата "Alex_under":
Всім привіт, у вівторок був на будівництві, всередину не заходив, тому що там не можу сказати. З фасадів не дуже віриться, можливо це береться з розрахунком балконів (вони утеплені). Відправляю свої фото
Спасибо за фотки! Видно, что за два месяца окна таки не поставили. Печально.
По фасаду нет там 40 %, как по мне. Видно только, что во вторник начали утеплять первый этаж.Зайка.
Постоянный пользователь
495
01 августа 2014
02 апр 2015 08:14
Цитата "Зайка.":
Спасибо, модератор!
Но вот не поняла. Вы написали, что фасад сделан на 40 процентов, это как? Сделали 10 этажей утепления стен полностью? Это если прикинуть, что может значить 40 процентов. Или как, что вы имели ввиду ?
85 разводка отопления по квартирах? Это они где-то до 20 этажа батареи и трубы по квартирах расставил или как?
Почему не могу понять, просто за последними постами на форуме такой бурной деятельности не наблюдалось на стройке, а здесь вот раз и такое чудо. Буду очень очень рада если все именно так!
И скажите как обстоят дела с окнами в первом доме?
Спасибо Вам большое за ответ!
И также ожидаю результаты проделанной работы от застройщика !!!!
Уважаемый ГЕОС, вы говорили, что не будете писать отчет по неделях, будете его делать за месяц.
Месяц прошел. Опубликуйте окладный, отчет. И напишите, пожалуйста, почему нет окон.
Не томите инвесторов своим ответом!
Flour
Пользователь
45
28 сентября 2014
02 апр 2015 18:40
Цитата "investor_lemonad":А у Вас договор с Геосом или Будтехнологией?
Киевгорстрой, а проходим с теми менеджерами которые есть на объекте.
lusikSV
l
Постоянный пользователь
247
27 декабря 2014
03 апр 2015 05:53
Цитата "Domik - Новострой":1 Дом
В доме активно проводятся работы по устройству фасада. На сегодняшний день их готовность – 40%.
Подходят к завершению работы по разводке отопления по квартирам (85%) и монтажа лифтов (80%).
На 70% установлены пожарная сигнализация и система оповещения о пожаре.
3 Дом
В настоящее время выполняются работы по монтажу подвального помещения.
4 Дом
Обе секции становятся все выше: монтаж внешних и внутренних железобетонных панелей достиг 16 этажа. На уровне 12 этажа устанавливаются перегородки.
На 30% выполнены работы по монтажу стояков отопления. Оконные блоки установлены до 6 этажа включительно.
Началась работа по разводке подвальных труб (вода, отопление).
А как быть с тем, что Кличко принял решение свыше 16 этажей в Киеве не будут строить?
investor_lemonad
i
Постоянный пользователь
129
31 октября 2014
03 апр 2015 07:59
Цитата "lusikSV":
А как быть с тем, что Кличко принял решение свыше 16 этажей в Киеве не будут строить?
Никак! Закон обратной силы не имеет. Разрешение получено на строительство 25 этажей - их и будут достраивать.
investor_lemonad
i
Постоянный пользователь
129
31 октября 2014
03 апр 2015 08:04
Добрый день, представители компании ГЕОС.
Пишу возможно в "пустоту", но очень хотелось бы, что бы вы обратили внимание на фото во вложении и донесли пожелание инвесторов (я думаю, его поддержат многие) до звена Вашей компании, которое за это отвечает! БОЛЬШАЯ просьба предусмотреть на фасаде кронштейны для установки кондиционеров с защитным экраном, установленные в определенных местах.
Пишу возможно в "пустоту", но очень хотелось бы, что бы вы обратили внимание на фото во вложении и донесли пожелание инвесторов (я думаю, его поддержат многие) до звена Вашей компании, которое за это отвечает! БОЛЬШАЯ просьба предусмотреть на фасаде кронштейны для установки кондиционеров с защитным экраном, установленные в определенных местах.
Alex_under
A
Пользователь
61
19 января 2015
03 апр 2015 09:22
Цитата "investor_lemonad":Добрый день, представители компании ГЕОС.
Пишу возможно в "пустоту", но очень хотелось бы, что бы вы обратили внимание на фото во вложении и донесли пожелание инвесторов (я думаю, его поддержат многие) до звена Вашей компании, которое за это отвечает! БОЛЬШАЯ просьба предусмотреть на фасаде кронштейны для установки кондиционеров с защитным экраном, установленные в определенных местах.
Доброго дня. Підтримую.
Тільки це порушує фасад і на мою думку можуть бути з нюанси із введенням в експлуатацію, але можна внести було б бажання.
Іще раз ідея дуже супер!!!
rralf
r
Пользователь
29
11 января 2015
03 апр 2015 09:26
Цитата "Alex_under":
Доброго дня. Підтримую.
Тільки це порушує фасад і на мою думку можуть бути з нюанси із введенням в експлуатацію, але можна внести було б бажання.
Іще раз ідея дуже супер!!!
Добрый день.
Идею поддерживаю.
В противном случае через 5 лет получим хаос из кондиционеров на фасаде.
neko
Постоянный пользователь
365
08 октября 2014
03 апр 2015 11:54

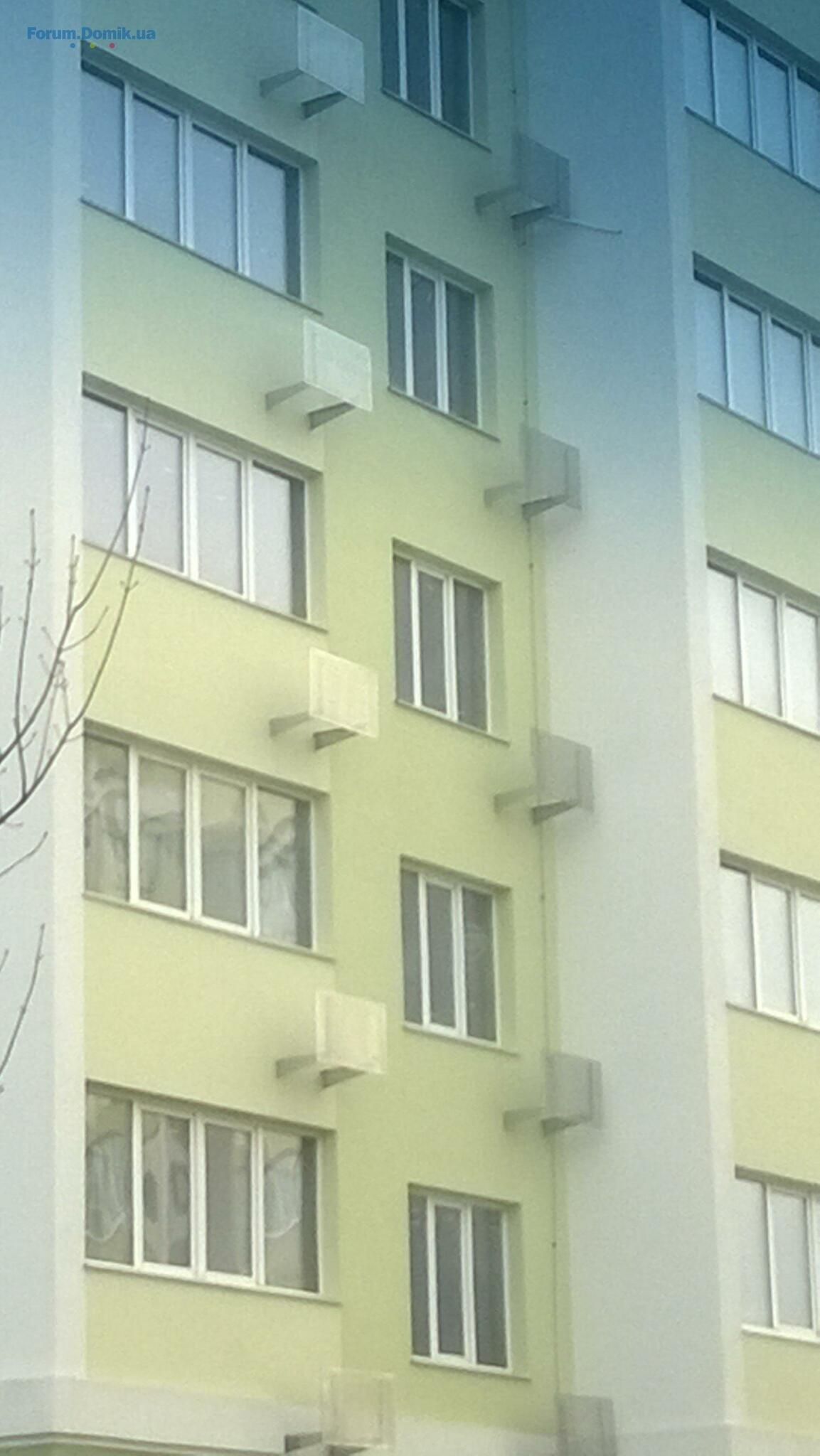

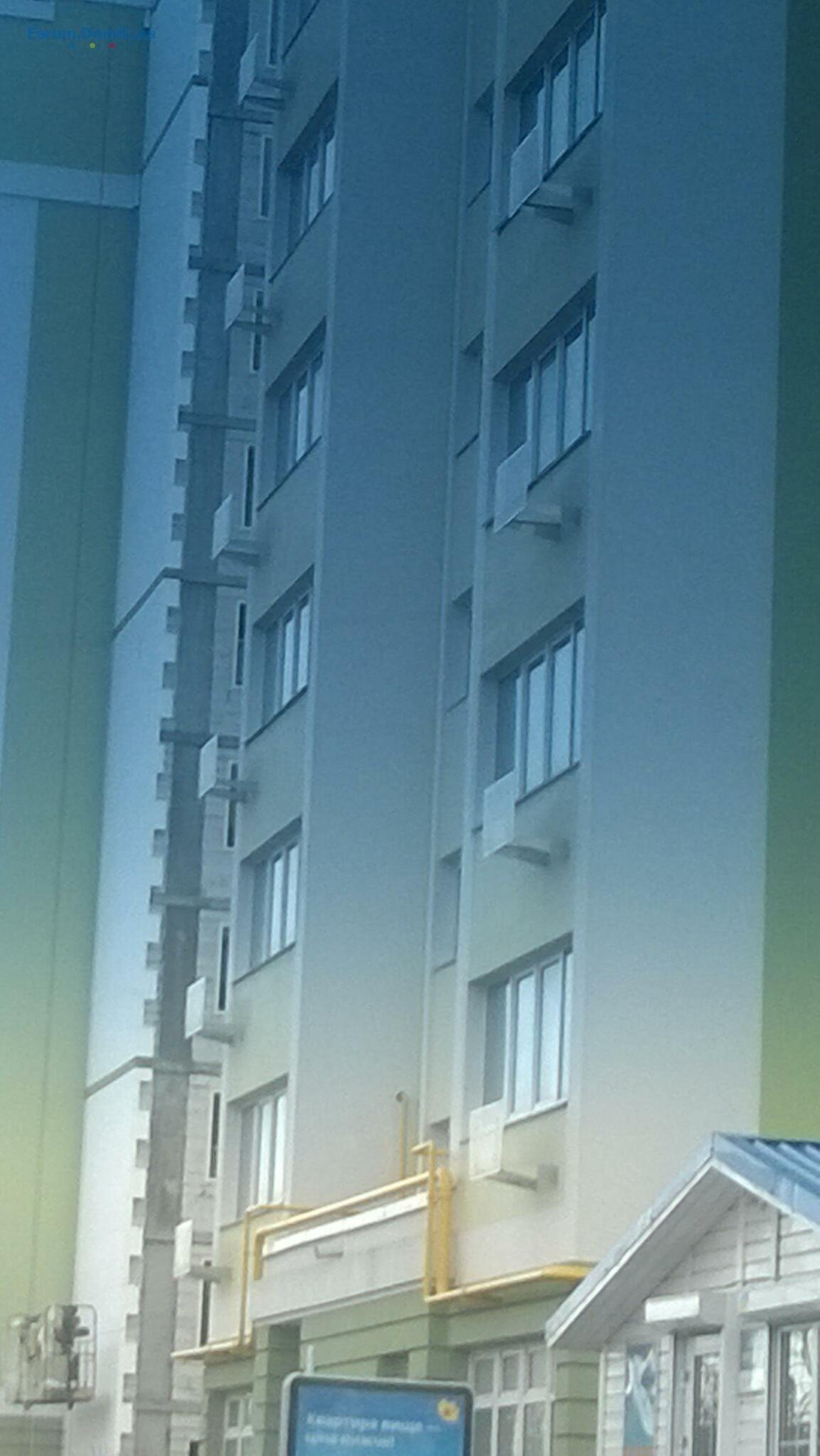

Цитата "investor_lemonad":БОЛЬШАЯ просьба предусмотреть на фасаде кронштейны для установки кондиционеров с защитным экраном, установленные в определенных местах.
Поддерживаю! но насколько мне известно, подобные изменения в проект уже не внесут.
Нам говорили в Будтехнологиях, что будет свой ЖЭК/аналогичная структура и вопросы эстетичности дома (вроде стекления балконов или обвешивания кондиционерами) будут в компетенции этой структуры. То есть вроде как мы голосом большинства будем принимать какой-нибудь типовой проект, которому все будут следовать.
investor_lemonad
i
Постоянный пользователь
129
31 октября 2014
03 апр 2015 15:29
Цитата "Alex_under":
Нужно внести несущественные изменения в паспорт фасада, на сдачу это не повлияет.
Watcher
W
Постоянный пользователь
133
29 декабря 2014
03 апр 2015 16:59

а где же там 40% фасада в первом доме? там же нет ваты ны 40%, а штукатурки и вообще нет
да и окна сбоку дома не застеклили в двушках... зачем обманывать, все же видно на фото
да и окна сбоку дома не застеклили в двушках... зачем обманывать, все же видно на фото
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- Дім 6 | ЖК Еврика18.05739
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а18.05160
- ЖК Синергія | Київ, вул. Івана Кочерги, 17а17.0547
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная17.0522
- ЖК Злагода | Київміськбуд, Укрбуд | Київ, вул. Архітектора Вербицького, 116.052 802
- Дом 17 | ЖК Эврика14.05747
- ЖК Вежа на Ломоносова | BudCapital | Київ, вул. Юлії Здановської (Ломоносова), 33/4312.05100
- ЖК | Київ, вул. Євгена Маланюка, 101 | буд. 26, 28, 31 | Міськбудінвест12.05323
- ЖК Європейські Липки | PROGROUP development | Софіївська Борщагівка, вул. Соборна11.058
- ЖК | Киев, пр. Отрадный 2 | Житлоінвестбуд-УКБ09.0510 308
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Стоит ли сейчас покупать недвижимость?19.045 041
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Выбираю акриловую краску17.0320
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Электрик Киев03.051
- Замер уровня радиации дозиметром Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
