ЖК "Квартал-Авиа", Вишневое, ул. Витянская, 2 - ООО "Инбуд"
| Застройщик | Альфа-Капитал-Инвест |
| Сдача ЖК | 2013 - 2021 г. |
| Планировки | от 27 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 32.
| 7/22% | ||
| 1/3% | ||
| 14/44% | ||
| 9/28% | ||
| 1/3% |
Domik Ai
штучний інтелект
38 081
09 сентября 2019
25 июнь 2015 21:08
С 18 июня 2015 года утверждены новые цены 1-го кв.м на квартиры и художественные мастерские в 1, 2, 3 и 5 секциях ЖК "Квартал-Авиа":
Корпус "А":
1, 2, 3 секции - 13 900 грн
Корпус "Б-1":
5 секция - 13 900 грн
Корпус "А":
1, 2, 3 секции - 13 900 грн
Корпус "Б-1":
5 секция - 13 900 грн
Domik Ai
штучний інтелект
38 081
09 сентября 2019
06 июль 2015 21:00
03.07.15
Корпус «А»:
- передаются квартиры доверителям, устраняются строительные недоделки в квартирах.
- ведутся внутренние строительные работы на 3 этаже.
Корпус «Б-1»:
- ведутся фундаментные работы в ТП
- продолжаются работы по устройству подпорной стены 4,5,6 секций
4 секция:
- монтаж сантехнических стояков
- монтаж труб системы отопления в МОПах
- продолжаются отделочные работы (штукатурка, шпатлевка, покраска) стен и потолков МОПов и лестничных клеток.
5 секция:
- проводятся подготовительные работы для выполнения кровельных работ
- ведутся подготовительные работы в машинном отделении лифтовой шахты.
- готовится к монтажу лифт (процесс комплектации)
- продолжаются работы по устройству входной группы.
- ведутся фасадные работы
6 секция:
- забетонировано перекрытие 10 этажа.
- ведутся внутренние работы по устройству вертикальных стояков водопровода, канализации, ливневки и отопления.
- ведётся кладка стен и перегородок на 4 этаже.
Корпус «А»:
- передаются квартиры доверителям, устраняются строительные недоделки в квартирах.
- ведутся внутренние строительные работы на 3 этаже.
Корпус «Б-1»:
- ведутся фундаментные работы в ТП
- продолжаются работы по устройству подпорной стены 4,5,6 секций
4 секция:
- монтаж сантехнических стояков
- монтаж труб системы отопления в МОПах
- продолжаются отделочные работы (штукатурка, шпатлевка, покраска) стен и потолков МОПов и лестничных клеток.
5 секция:
- проводятся подготовительные работы для выполнения кровельных работ
- ведутся подготовительные работы в машинном отделении лифтовой шахты.
- готовится к монтажу лифт (процесс комплектации)
- продолжаются работы по устройству входной группы.
- ведутся фасадные работы
6 секция:
- забетонировано перекрытие 10 этажа.
- ведутся внутренние работы по устройству вертикальных стояков водопровода, канализации, ливневки и отопления.
- ведётся кладка стен и перегородок на 4 этаже.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
06 июль 2015 21:00
WEST-OST
W
Прохожий
1
22 июля 2015
22 июль 2015 10:12
cijamus
c
Прохожий
1
23 июля 2015
23 июль 2015 07:03
Відео вище хибне: у 2007 почали будувати 1-3 секції, які вже побудовані і здані. 4-та секція ось-ось на здачі, 5-та також побудована, йдуть оздоблювальні роботи. У 6-й будується 11 поверх з 17. 7-а і 8-а секції вже залиті, протягом місяця привезуть ще 1 кран на ці секції. Можете походити у будівництва: будівельники активно залучені в роботу та завжди виконується якийсь пласт роботи.
Так, звісно, будівництво ведеться не так швидко, як хотілося. Але подивіться на ціни за кв/м. 2/3 комплекса вже побудовано - що може не подобатися?
Так, звісно, будівництво ведеться не так швидко, як хотілося. Але подивіться на ціни за кв/м. 2/3 комплекса вже побудовано - що може не подобатися?
Domik Ai
штучний інтелект
38 081
09 сентября 2019
31 июль 2015 16:49
30.07.15г:
Трансформаторная подстанция:
- проложен проектный силовой кабель !
- выполнен фундамент, гидроизоляция, заземление ТП
- ведутся подготовительные работы по устройству стен
Корпус «А»:
- выполнена стяжка на 3 этаже в 1 и 3 секциях
Корпус «Б-1»:
- идут работы по устройству подпорной стены ( поворот за 4 секцию).
4 секция:
- установлены гребенки отопления
- выполнена штукатурка, шпаклевка МОП ( с 2 по 5 этажи )
- установлены окна на балконах
5 секция:
- подготовительные работы по устройству кровли
6 секция:
- смонтированы лестничные марши 10 этажей
- ведутся работы по армированию вертикальных конструкций (колонны, диафрагмы) 11- го этажа
- смонтированы вентиляционные блоки 9 этажей
- начата кладка наружных стен и перегородок на 5 этаже
Корпус «Б-2»:
8 секция:
- выполнена бетонная подготовка под фундаментную плиту
- установлен металлический короб под лифтовой приямок
- ведутся подготовительные работы под ростверк
- начаты работы по армированию
Трансформаторная подстанция:
- проложен проектный силовой кабель !
- выполнен фундамент, гидроизоляция, заземление ТП
- ведутся подготовительные работы по устройству стен
Корпус «А»:
- выполнена стяжка на 3 этаже в 1 и 3 секциях
Корпус «Б-1»:
- идут работы по устройству подпорной стены ( поворот за 4 секцию).
4 секция:
- установлены гребенки отопления
- выполнена штукатурка, шпаклевка МОП ( с 2 по 5 этажи )
- установлены окна на балконах
5 секция:
- подготовительные работы по устройству кровли
6 секция:
- смонтированы лестничные марши 10 этажей
- ведутся работы по армированию вертикальных конструкций (колонны, диафрагмы) 11- го этажа
- смонтированы вентиляционные блоки 9 этажей
- начата кладка наружных стен и перегородок на 5 этаже
Корпус «Б-2»:
8 секция:
- выполнена бетонная подготовка под фундаментную плиту
- установлен металлический короб под лифтовой приямок
- ведутся подготовительные работы под ростверк
- начаты работы по армированию
Domik Ai
штучний інтелект
38 081
09 сентября 2019
31 июль 2015 16:50
Domik Ai
штучний інтелект
38 081
09 сентября 2019
31 авг 2015 14:24
30.08.15
Трансформаторная подстанция:
- ведется кладка наружных стен из силикатного кирпича
- устанавливается опалубка под плиту перекрытия
Корпус «Б-1»:
4 секция:
- установка радиаторов отопления на 2-4 этажах
- укладка плитки, покраска стен в МОПах, на лестничных клетках
5 секция:
- заканчивается монтаж пассажирского лифта
6 секция:
- кладка наружных стен и перегородок на 5 этаже, начаты работы на 6 этаже
- проводится песчаная подсыпка под плиту пола на 1-й этаж
Корпус «Б-2»:
8 секция:
- закончены работы по армированию плиты фундамента (нижняя сетка)
Трансформаторная подстанция:
- ведется кладка наружных стен из силикатного кирпича
- устанавливается опалубка под плиту перекрытия
Корпус «Б-1»:
4 секция:
- установка радиаторов отопления на 2-4 этажах
- укладка плитки, покраска стен в МОПах, на лестничных клетках
5 секция:
- заканчивается монтаж пассажирского лифта
6 секция:
- кладка наружных стен и перегородок на 5 этаже, начаты работы на 6 этаже
- проводится песчаная подсыпка под плиту пола на 1-й этаж
Корпус «Б-2»:
8 секция:
- закончены работы по армированию плиты фундамента (нижняя сетка)
Domik Ai
штучний інтелект
38 081
09 сентября 2019
31 авг 2015 14:24
drianna
Гость
3
21 октября 2015
20 окт 2015 21:30
Хотим купит квартиру в корпусе "Б-1", 6-я секция. Но ооочень пугает то, что это все так долго строится. Смотрю, последнее сообщениие было в августе, но с того времени изменений никаких по 6-й секции. Понятное дело, что к концу года строить не закончат, но каковы будут новые сроки? И кто-то недавно там покупал квартиру, никого не смутила ООО "ФК"ТОЛОКА"?

Tiger1
T
Гость
2
22 декабря 2015
25 дек 2015 12:08
Меня также интересует Б-1 секция 5 и секция 6 как они строят и какие сроки здачи?
Domik Ai
штучний інтелект
38 081
09 сентября 2019
04 янв 2016 18:48
Новые сроки сдачи в эксплуатацию 6,7,8 секций в ЖК "Квартал-Авиа":
- корпус "Б-1" ( 6 секция ) - август 2016
- корпус "Б-2" ( 7 и 8 секции ) - август 2017
- корпус "Б-1" ( 6 секция ) - август 2016
- корпус "Б-2" ( 7 и 8 секции ) - август 2017
elena.pst
e
Пользователь
77
09 января 2016
09 янв 2016 19:29
Ищу отзывы об этом комплексе, уж очень заманчивые цены, хотим вложиться...
Цитата:ЖК «Квартал-Авиа» предлагает Новогоднюю акцию:
"Зимний ценопад!"
КУПИ КВАРТИРУ со 100% ОПЛАТОЙ
от 8 925 грн за 1 кв.м.!
Корпус «Б-1»/6 секция/(стоимость 1 кв.м. со скидкой (-15%): 10 200 грн
Корпус «Б-2»/7 и 8 секции /(стоимость 1 кв.м. со скидкой (-15%): 8 925 грн
Форма оплаты: 100%
Срок действия акции* - с 01.12.2015 г. по 30.01.2016 г.
*Застройщик оставляет за собой право остановить акцию на свое усмотрение
murosay
m
Прохожий
1
27 января 2016
28 янв 2016 06:12
Претензий к дому нет, стороиться, хорошие планировки. Посмотрите у них на сайте+очень много маршруток в разных направлениях
Domik Ai
штучний інтелект
38 081
09 сентября 2019
28 янв 2016 19:26

Присвоение почтового адреса корпусу "Б-1".
Domik Ai
штучний інтелект
38 081
09 сентября 2019
25 фев 2016 20:28
Роботи останніх тижнів на будівельному майданчику:
6 секція
- закінчена плита 12 поверху, залито 50% колон-вертикал 13 поверху;
- змонтовано 20 вентиляційних блоків, прокладені стояки водозабезпечення ,каналізації, та труби під електрокабелі до 11 поверху;
- закінчуються роботи зовнішніх стін 1-го поверху;
- кладуться внутрішні стіни та перегородки з 4 по 9 поверх (працюють 12 чоловік);
- роботи по огородженню балконів.
5 секція
- встановлюються балконні рами;
- продовжуються роботи по облаштуванню покрівлі (орієнтовний термін закінчення 15 березня 2016 року);
- підготовчі роботи до монтажу ліфтів;
- підготовчі роботи для укладення полу 1-го поверху.
4 секція
- опалення місць загального користування з встановленням радіаторів;
- укладення плитки на 1-му поверсі;
- встановлений внутрішній домовий елекрощиток;
- вигороджено приміщення електрощитової;
- змонтовано протипожежні двері;
- виконані роботи по розводці гарячого та холодного водопостачання 1 –го поверху та офісних приміщень
6 секція
- закінчена плита 12 поверху, залито 50% колон-вертикал 13 поверху;
- змонтовано 20 вентиляційних блоків, прокладені стояки водозабезпечення ,каналізації, та труби під електрокабелі до 11 поверху;
- закінчуються роботи зовнішніх стін 1-го поверху;
- кладуться внутрішні стіни та перегородки з 4 по 9 поверх (працюють 12 чоловік);
- роботи по огородженню балконів.
5 секція
- встановлюються балконні рами;
- продовжуються роботи по облаштуванню покрівлі (орієнтовний термін закінчення 15 березня 2016 року);
- підготовчі роботи до монтажу ліфтів;
- підготовчі роботи для укладення полу 1-го поверху.
4 секція
- опалення місць загального користування з встановленням радіаторів;
- укладення плитки на 1-му поверсі;
- встановлений внутрішній домовий елекрощиток;
- вигороджено приміщення електрощитової;
- змонтовано протипожежні двері;
- виконані роботи по розводці гарячого та холодного водопостачання 1 –го поверху та офісних приміщень
wesai
w
Гость
2
17 ноября 2014
15 март 2016 22:08
Цитата "murosay":Претензий к дому нет, стороиться, хорошие планировки. Посмотрите у них на сайте+очень много маршруток в разных направлениях
Сколько лет строится уже? Сроки каждый месяц сдвигаются, если лет через 5 закончат будет хорошо. проблем там большое количество.
Domik Ai
штучний інтелект
38 081
09 сентября 2019
09 апр 2016 18:26
Корпус "А" (Секции № 1, 2, 3):
- Пущена горячая вода.
Корпус "Б-1"
4 секция:
- поключены свет, вода, канализация;
- заканчивается ремонт входной группы;
- запуск лифта
5 секция:
- проводятся работы по завершению ремонта фасада, начаты работы по электрике и инженерным сетям по МОПам,
- монтируется грузовой лифт.
6 секция:
- льется монолит 14 этажа;
- проводится кладка 14 этажа;
- монтируются окна до 10 этажа включительно
- проводятся работы по прокладке инженерных сетей,
7, 8 секции:
- ведутся монолитные работы по 1-му этажу.
- Пущена горячая вода.
Корпус "Б-1"
4 секция:
- поключены свет, вода, канализация;
- заканчивается ремонт входной группы;
- запуск лифта
5 секция:
- проводятся работы по завершению ремонта фасада, начаты работы по электрике и инженерным сетям по МОПам,
- монтируется грузовой лифт.
6 секция:
- льется монолит 14 этажа;
- проводится кладка 14 этажа;
- монтируются окна до 10 этажа включительно
- проводятся работы по прокладке инженерных сетей,
7, 8 секции:
- ведутся монолитные работы по 1-му этажу.
Homo_Sapiens
Новичок
7
28 апреля 2016
28 апр 2016 20:34
Б1 4секция -сдана. квартиры ВСЕ проданы!
А где живые люди на форуме? Ключи кому то дали (ремонтик делать)?
Может есть такие , что вселился в Б1 4секция? Люди, отзовитесь...
А где живые люди на форуме? Ключи кому то дали (ремонтик делать)?
Может есть такие , что вселился в Б1 4секция? Люди, отзовитесь...
Homo_Sapiens
Новичок
7
28 апреля 2016
20 май 2016 12:15

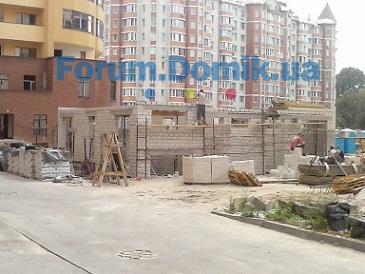

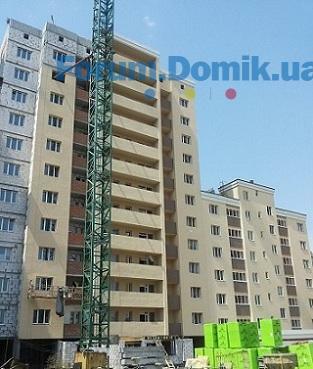

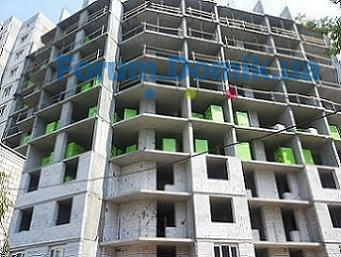

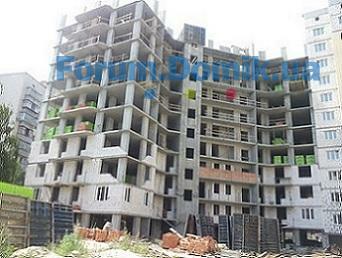

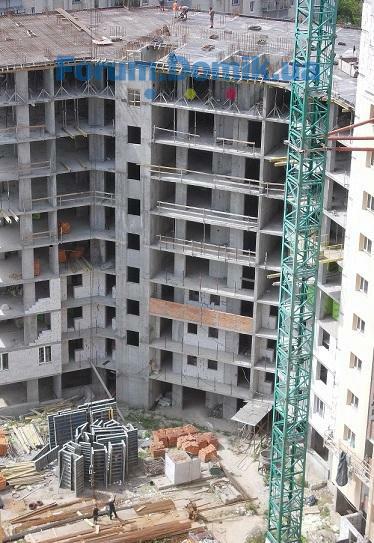

4я секция. покупатели делают ремонты. есть мелкие недочеты по принятым квартирам. НО сам факт вселения уже радует! всем соседям по 4й секц.большой привет!
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК RiverStone | Риверстоун | UDP | Днепровская набережная, 1405.06496
- ЖК FreeDOM | Київміськбуд, Укрбуд | Київ, пр. Броварський, пр. Георгія Нарбута (Визволителів)04.061 353
- Дом 17 | ЖК Эврика03.06749
- ЖК Святобор | City One Development, Інвест-Будресурс | Киев, ул. Львовская, 1503.061 497
- ЖК Great | РіЕЛ, IB Alliance | Киев, Днепровская набережная03.06743
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4503.06514
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)03.062 010
- ЖК H2O | Stolitsa Group | Киев, ул. Колекторная03.0624
- ЖК София Резиденс | Martynov Real Estate | Софиевская Борщаговка, ул. Яблоневая, 1503.06126
- ЖК Гвардейский | Киевгорстрой, Укрбуд | Киев, ул. Генерала Алмазова (Кутузова), 18/703.06522
- Стоит ли сейчас покупать недвижимость?30.055 045
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Делать ремонт самостоятельно или нанять профессионалов27.0542
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Что подарить мужчине?22.05353
- Замер уровня радиации дозиметром Киев03.051
- Электрик Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
