ЖК Гостомель Residence | ул. Богдана Хмельницкого, 1з

Застройщик | Галсинтез Буд |
Сдача ЖК | 2019 - 2023 г. |
Планировки | от 22 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 9.
0/0% | ||
2/22% | ||
0/0% | ||
4/44% | ||
3/33% |
Nazario
N
Гость
2
27 июля 2019
02 авг 2019 13:15
Доброго дня всім відвідувачам форуму!
Я зараз на стадії пошуку житла для своєї молодої родини. Обїздив безліч ЖК в Бучі, Гостомелі та Ірпені. Очі розбігаються від пропозицій, акцій від забудовників тощо.
Для мене важливими факторами при виборі місця проживання є: затишне місце, без купи машин в дворах будинку, можливість піших прогулянок для нас з дружиною та дітьми..
Серед переглянутих мною житлових комплексів, ЖК Гостомель Residence відрізняється якраз гарним розташуванням, видами з вікна і т.д.
А мені хотілося б почути від РЕАЛЬНИХ власників квартир у цьому ЖК їх точку зору:
-які є ще плюси(чи мінуси) в цьому ЖК
- як рухається будівництво
- що кажуть про підключення до мереж(зокрема, цікавить як буде тут з електроенергією. Бо в Бучі та Гостомелі в нових ЖК часто з цим виникають проблеми)
- ваша думка про серйозність забудовника та його наміри
- чи робить хтось вже ремонт в першому будинку(як про це мені сказали у відділу продажів)
- інші моменти.
Буду дуже вдячний за РЕАЛЬНУ ДОСТОВІРНУ інформацію!(не щодня доводиться інвестувати в будівництво власного житла))))
Я зараз на стадії пошуку житла для своєї молодої родини. Обїздив безліч ЖК в Бучі, Гостомелі та Ірпені. Очі розбігаються від пропозицій, акцій від забудовників тощо.
Для мене важливими факторами при виборі місця проживання є: затишне місце, без купи машин в дворах будинку, можливість піших прогулянок для нас з дружиною та дітьми..
Серед переглянутих мною житлових комплексів, ЖК Гостомель Residence відрізняється якраз гарним розташуванням, видами з вікна і т.д.
А мені хотілося б почути від РЕАЛЬНИХ власників квартир у цьому ЖК їх точку зору:
-які є ще плюси(чи мінуси) в цьому ЖК
- як рухається будівництво
- що кажуть про підключення до мереж(зокрема, цікавить як буде тут з електроенергією. Бо в Бучі та Гостомелі в нових ЖК часто з цим виникають проблеми)
- ваша думка про серйозність забудовника та його наміри
- чи робить хтось вже ремонт в першому будинку(як про це мені сказали у відділу продажів)
- інші моменти.
Буду дуже вдячний за РЕАЛЬНУ ДОСТОВІРНУ інформацію!(не щодня доводиться інвестувати в будівництво власного житла))))
Супермен

Пользователь
28
29 января 2019
03 авг 2019 07:29
Доброго дня! Можу відповісти на ваші питання. Який будинок ви вибрали?
Nazario
N
Гость
2
27 июля 2019
03 авг 2019 11:27
Добрий дeнь! А Ви вжe придбали житло там? Чи Ви прeдставляєтe тут забудовника?😁
Супермен

Пользователь
28
29 января 2019
03 авг 2019 16:44
Я інвестор 2го будинку
Socrates
S
Пользователь
39
21 января 2019
05 авг 2019 09:20
Плюсы понятны в принципе - про это реклама не молчит. Думаю лишний раз не стоит описывать что-либо.
Есть некоторые моменты которые к плюсам не отнести. Сдача первых двух секций отсрочена на 8 месяцев или более уже. Неустойку никак и ничем не компенсируют, даже тем, у кого по договору заявленные сроки которые могли просрочить - еще несколько раз просрочили... В принципе - это практика такая у всех комплексах, что поделать то. Но хотелось бы хотя бы практику покровского чтобы переняли (по чату выше вспоминалось уже). Но, обещают что в этом месяце две секции введут в эксплуатацию вроде как.
Строительство ведется. Но конечно же - не теми темпами которыми хотели бы инвесторы. Здесь никак иначе))) хахах)
Електроэнергия - подстанция подключена на постоянных условиях. Где-то мелькала эта информация. С этим не думаю что будут проблемы. По документам тоже все нормально.
По первому дому и ремонту в нем - да, вроде есть такая возможность. Во всяком случае проводка в определенных квартирах уже смонтирована.
Есть некоторые моменты которые к плюсам не отнести. Сдача первых двух секций отсрочена на 8 месяцев или более уже. Неустойку никак и ничем не компенсируют, даже тем, у кого по договору заявленные сроки которые могли просрочить - еще несколько раз просрочили... В принципе - это практика такая у всех комплексах, что поделать то. Но хотелось бы хотя бы практику покровского чтобы переняли (по чату выше вспоминалось уже). Но, обещают что в этом месяце две секции введут в эксплуатацию вроде как.
Строительство ведется. Но конечно же - не теми темпами которыми хотели бы инвесторы. Здесь никак иначе))) хахах)
Електроэнергия - подстанция подключена на постоянных условиях. Где-то мелькала эта информация. С этим не думаю что будут проблемы. По документам тоже все нормально.
По первому дому и ремонту в нем - да, вроде есть такая возможность. Во всяком случае проводка в определенных квартирах уже смонтирована.
Socrates
S
Пользователь
39
21 января 2019
05 авг 2019 09:22
Хотелось бы чтобы застройщик сделал на территории комплекса бюветы... Вода водопроводная не очень хороша...
Отдел продаж ЖК "Гостомель Residence"
Оп
Пользователь
57
31 июля 2017
06 авг 2019 13:56
Добрий день.
Вода в нашому районі незадовільної якості, саме тому ми протягнули до Житлового комплексу водопровід протяжністю більше 2 км. з іншого мікрорайону з водою від глибинних свердловин КП «Ірпіньводоканал». Ця вода, як і вся інша в регіоні, із високим вмістом заліза, саме тому в технічних умовах на 2 будинок передбачене будівництво станції знезалізнення. Отже через деякий час у квартири нашого комплексу буде постачатись очищена вода високої якості.
Ваша ідея з бюветом слушна, дякуємо, і ми обов‘язково візьмемо до уваги.
Вода в нашому районі незадовільної якості, саме тому ми протягнули до Житлового комплексу водопровід протяжністю більше 2 км. з іншого мікрорайону з водою від глибинних свердловин КП «Ірпіньводоканал». Ця вода, як і вся інша в регіоні, із високим вмістом заліза, саме тому в технічних умовах на 2 будинок передбачене будівництво станції знезалізнення. Отже через деякий час у квартири нашого комплексу буде постачатись очищена вода високої якості.
Ваша ідея з бюветом слушна, дякуємо, і ми обов‘язково візьмемо до уваги.
Супермен 2
С2
Прохожий
1
07 августа 2019
07 авг 2019 08:18
Доброго дня. Основною проблемою даного ЖК є те, що терміни здачі постійно переносять. Наприклад перший будинок секція 1,2 мали здати в 3 кварталі 2018 року. Тобто щоб збудувати дві секції у забудовника іде 2 роки. Не треба бути великим матиматиком щоб підрахувати коли здадуть секцію 3. Орієнтовно через рік, а 2й будинок 1-3сек орієнтовно 3 квартал 2021року. Пришвидчення роботи не спостерігається, будівельники шатаються як сонні мухи. Тут зрозуміло те, що потрібно шукати партнерів. Про відшкодування за затримки забудовник мовчить.
Socrates
S
Пользователь
39
21 января 2019
07 авг 2019 08:55
С 3й секцией может не быть больших задержек, если не повторится история с крышей как во второй. Тогда и работы по стяжке будут завершены до зимы. И не нужно будет ждать весны для нормализации температуры. Вода и канализация будут уже подведены к комплексу, так как будут введены в эксплуатацию первые две секции.
По строителям - во всяком случае, брусчаточники очень профессионально работают и очень быстро. Как минимум - на премию!))
Если не брать в учет что везде "может быть", "будут", "если" - то все получается очень оптимистично. Но теория и практика очень тяжело уживаются. А что в реальности будет - посмотрим))
По строителям - во всяком случае, брусчаточники очень профессионально работают и очень быстро. Как минимум - на премию!))
Если не брать в учет что везде "может быть", "будут", "если" - то все получается очень оптимистично. Но теория и практика очень тяжело уживаются. А что в реальности будет - посмотрим))
Alex intelligent
Ai
Гость
5
06 февраля 2019
07 авг 2019 11:20
Цитата "Супермен 2":Доброго дня. Основною проблемою даного ЖК є те, що терміни здачі постійно переносять. Наприклад перший будинок секція 1,2 мали здати в 3 кварталі 2018 року. Тобто щоб збудувати дві секції у забудовника іде 2 роки. Не треба бути великим матиматиком щоб підрахувати коли здадуть секцію 3. Орієнтовно через рік, а 2й будинок 1-3сек орієнтовно 3 квартал 2021року. Пришвидчення роботи не спостерігається, будівельники шатаються як сонні мухи. Тут зрозуміло те, що потрібно шукати партнерів. Про відшкодування за затримки забудовник мовчить.
Супермен 2! Прекращайте панику! Я инвестор первого дома, и постоянно контролирую ход строительства.
Вы только сегодня зарегистрированы на сайте.. а уже просчитали что и когда будет здано. Ваши сроки необоснованы.
Был на стройплощадке на прошлой неделе. И могу сказать, что работа идет активная(пусть и не реактивная). И я отчетливо вижу продвижение.
investor.22.k

Пользователь
56
23 марта 2018
14 окт 2019 19:24
Смотрю, ввод в експлуатацию 2 дома по-тихому перенесли со второго квартала 2020 на 4 квартал 2020.Так как и было написано мною ранее /26.04.19/, заселение, в лучшем случае весна-лето 2021г.
AnnaSG
A
Гость
2
09 марта 2019
17 окт 2019 08:57
Отдел продаж , уточните, пожалуйста 1 дом,1 и 2 секции уже сдали в эксплуатацию?
Socrates
S
Пользователь
39
21 января 2019
24 окт 2019 19:34
Цитата "AnnaSG":Отдел продаж , уточните, пожалуйста 1 дом,1 и 2 секции уже сдали в эксплуатацию?
Месяц дедлайн сдачи говорят вроде бы как.
Socrates
S
Пользователь
39
21 января 2019
24 окт 2019 19:35
Цитата "investor.22.k":Смотрю, ввод в експлуатацию 2 дома по-тихому перенесли со второго квартала 2020 на 4 квартал 2020.Так как и было написано мною ранее /26.04.19/, заселение, в лучшем случае весна-лето 2021г.
Ну что ж) Во всяком случае строительные работы ведутся по обоим домам... Пусть и не очень то и быстро.
TasyaIra
T
Гость
2
13 ноября 2019
13 ноя 2019 10:08
Здравствуйте, очень интересует вопрос, те кто уже заплатил 100% уже получили какие-то документы на руки?
Отдел продаж ЖК "Гостомель Residence"
Оп
Пользователь
57
31 июля 2017
06 дек 2019 11:43
Доброго дня, шановні інвестори нашого житлового комплексу та відвідувачі форуму!
Надаємо інформацію щодо ходу будівництва та новин ЖК «Гостомель Residence”
БУДИНОК 1 :

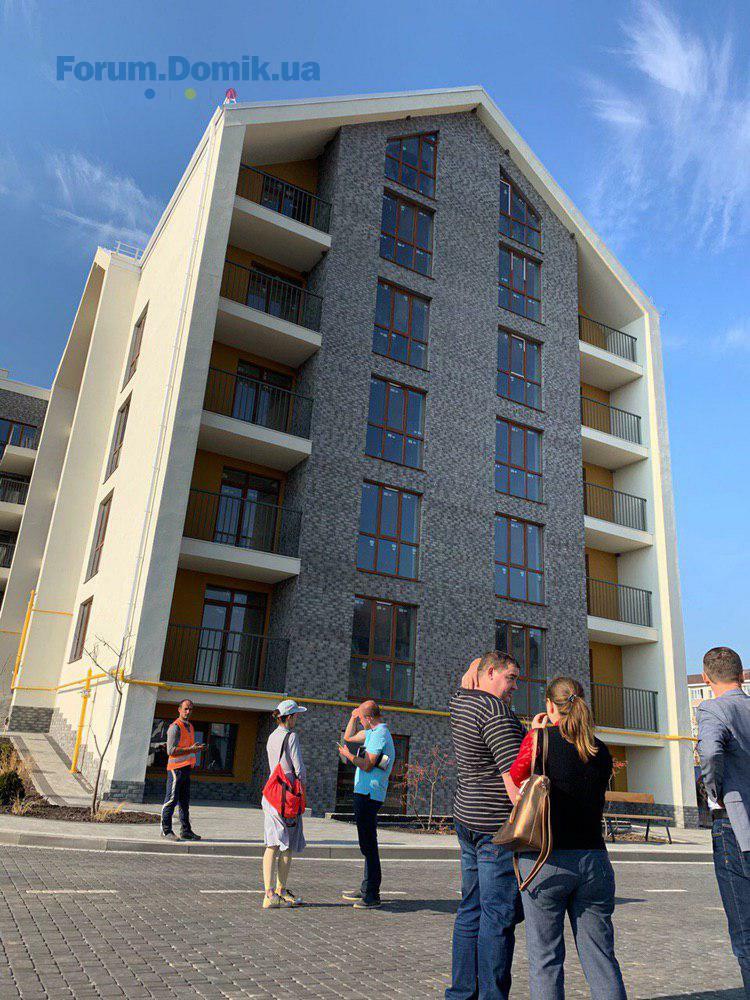

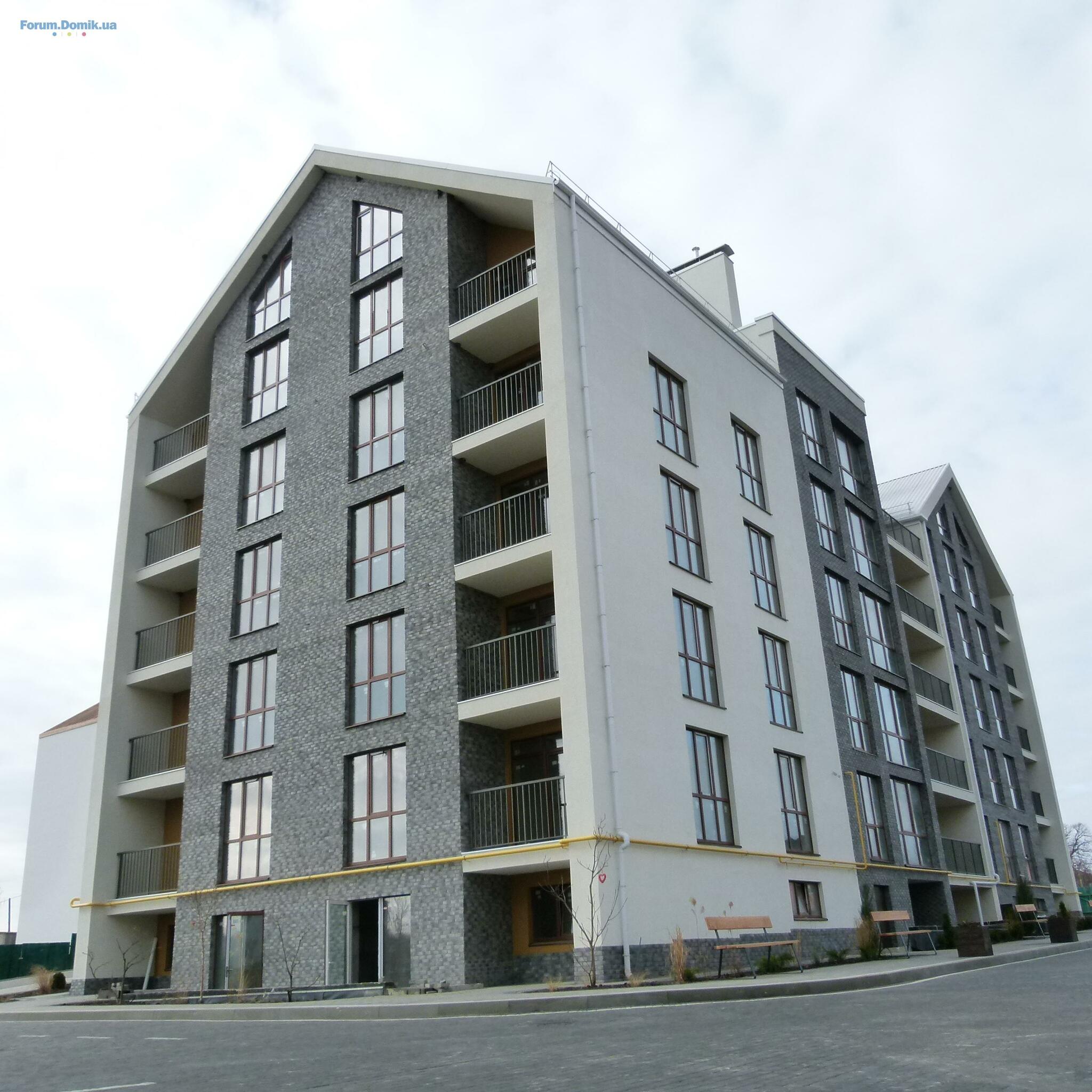

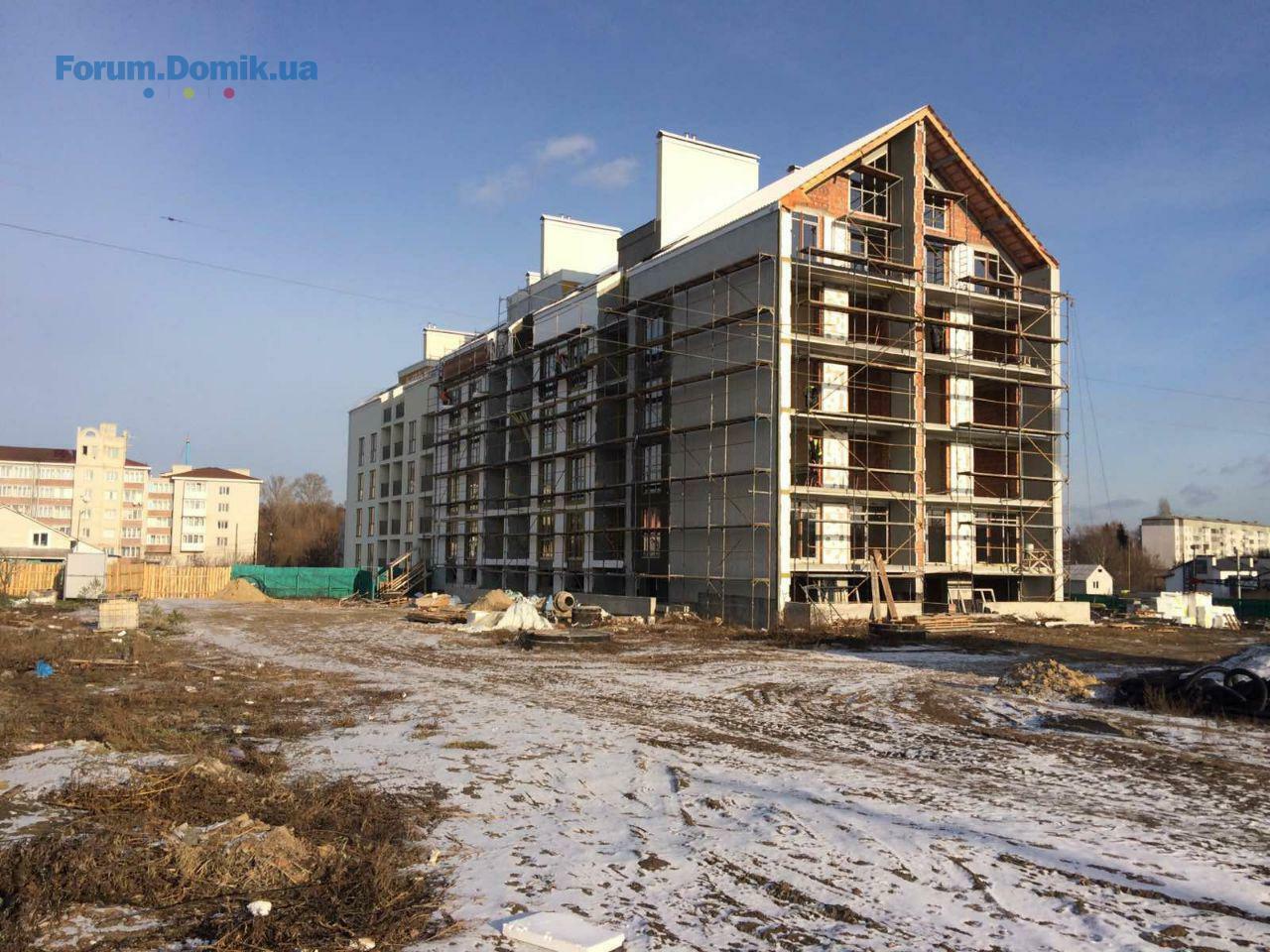

Перші дві секції готові до вводу в експлуатацію:
- виконаний весь необхідний обсяг робіт для отримання сертифікату готовності будинку (проводяться дрібні завершальні роботи та прибирання);
- інвестори, які мають бажання робити ремонти в своїх кватрирах до введення будинку в експлуатацію - отримали ключі (або ж, мають таку можливість);
- випробувана та повноцінно функціонує каналізаційна система;
- повноцінно функціонує система водопостачання в квартирах
- завершується монтаж котлів та радіаторів;

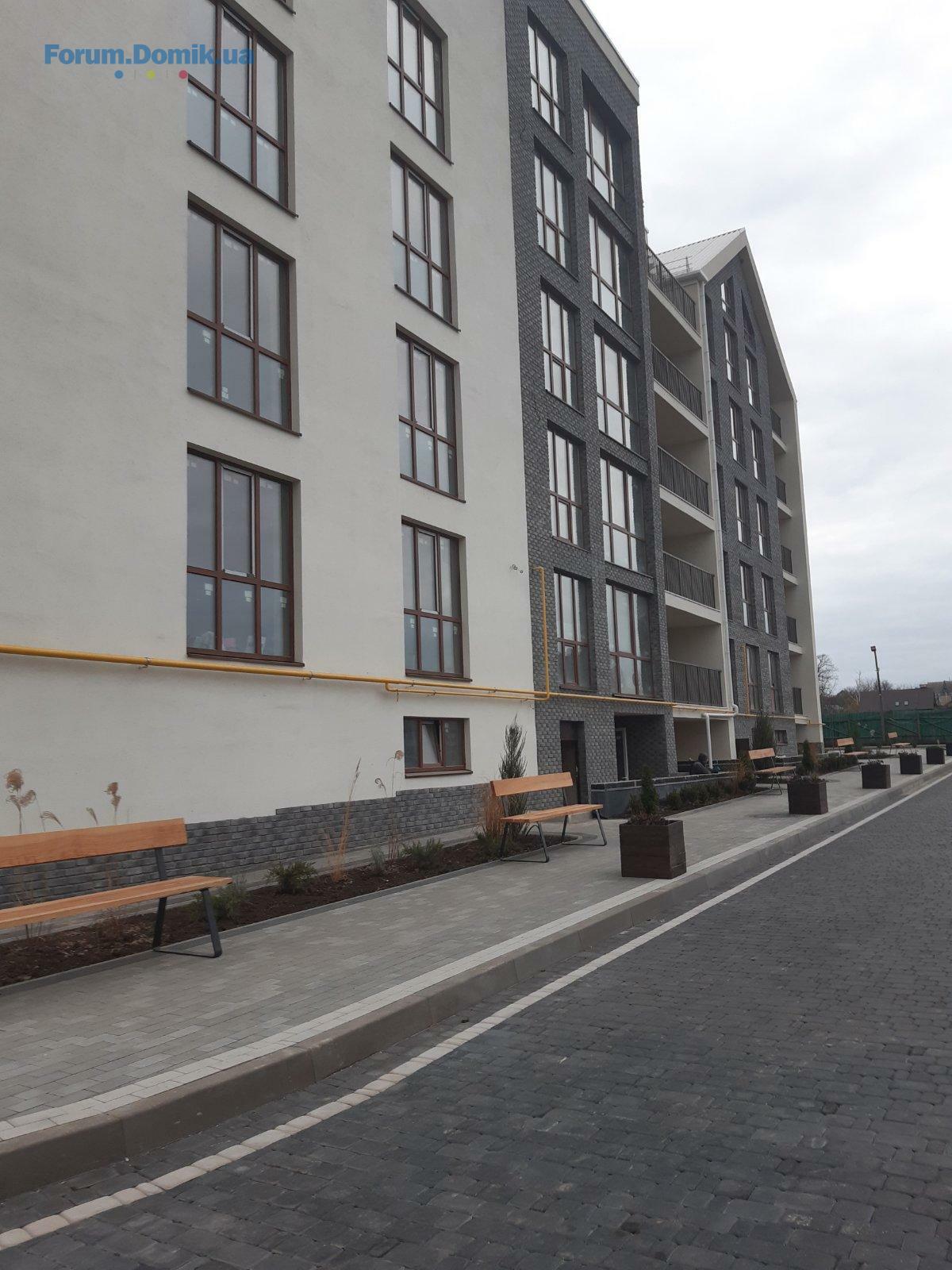

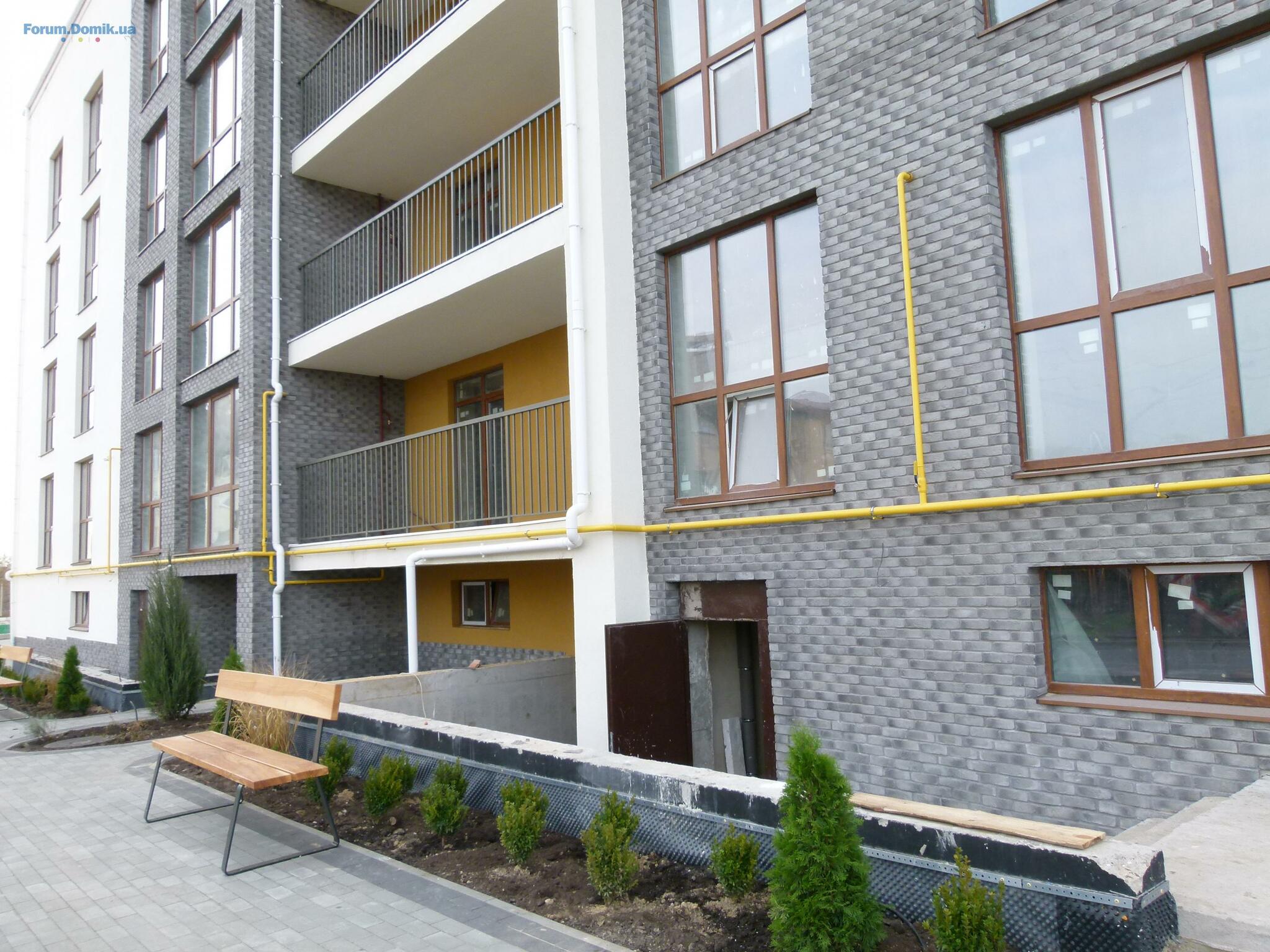

- виконано роботи по благоустрою прибудинкової території в тому числі система автоматичного поливу, висаджено дерева та різні види рослин;
- для максимального комфорту мешканців, відгороджено 1-2 секції від решти території комплексу, на якій продовжуються будівельні роботи.
І найголовніше - оплачена пайова участь в розвиток інфраструктури та завершена робота з підготовки документів для отримання сертифікату готовності 1-2 секцій.
На даний момент документи в роботі, чекаємо на приїзд інспектора і позитивний результат.
Надаємо інформацію щодо ходу будівництва та новин ЖК «Гостомель Residence”
БУДИНОК 1 :
Перші дві секції готові до вводу в експлуатацію:
- виконаний весь необхідний обсяг робіт для отримання сертифікату готовності будинку (проводяться дрібні завершальні роботи та прибирання);
- інвестори, які мають бажання робити ремонти в своїх кватрирах до введення будинку в експлуатацію - отримали ключі (або ж, мають таку можливість);
- випробувана та повноцінно функціонує каналізаційна система;
- повноцінно функціонує система водопостачання в квартирах
- завершується монтаж котлів та радіаторів;
- виконано роботи по благоустрою прибудинкової території в тому числі система автоматичного поливу, висаджено дерева та різні види рослин;
- для максимального комфорту мешканців, відгороджено 1-2 секції від решти території комплексу, на якій продовжуються будівельні роботи.
І найголовніше - оплачена пайова участь в розвиток інфраструктури та завершена робота з підготовки документів для отримання сертифікату готовності 1-2 секцій.
На даний момент документи в роботі, чекаємо на приїзд інспектора і позитивний результат.
Отдел продаж ЖК "Гостомель Residence"
Оп
Пользователь
57
31 июля 2017
06 дек 2019 11:47
З новин:
Представники забудовника провели зустріч із власниками квартир, відзвітували про виконані роботи, повідомили про стан оформлення документації, обговорили питання проведення ремонтів, порядку скління та розміщення зовнішніх блоків кондиціонерів та інші актуальні питання.
Зустріч пройшла в затишній приємній атмосфері. Майбутні мешканці комплексу задоволені, що отримали відповіді на всі свої запитання та познайомилися із майбутніми сусідами!
Ми робимо усе від нас залежне, щоб наші інвестори залишалися задоволені нашою роботою.
Сподіваємось, що бюрократичні перепони, які часто мають місце в наших реаліях, не стануть на заваді якнайшвидшого отримання сертифікату готовності.
Представники забудовника провели зустріч із власниками квартир, відзвітували про виконані роботи, повідомили про стан оформлення документації, обговорили питання проведення ремонтів, порядку скління та розміщення зовнішніх блоків кондиціонерів та інші актуальні питання.
Зустріч пройшла в затишній приємній атмосфері. Майбутні мешканці комплексу задоволені, що отримали відповіді на всі свої запитання та познайомилися із майбутніми сусідами!
Ми робимо усе від нас залежне, щоб наші інвестори залишалися задоволені нашою роботою.
Сподіваємось, що бюрократичні перепони, які часто мають місце в наших реаліях, не стануть на заваді якнайшвидшого отримання сертифікату готовності.
Отдел продаж ЖК "Гостомель Residence"
Оп
Пользователь
57
31 июля 2017
06 дек 2019 11:51

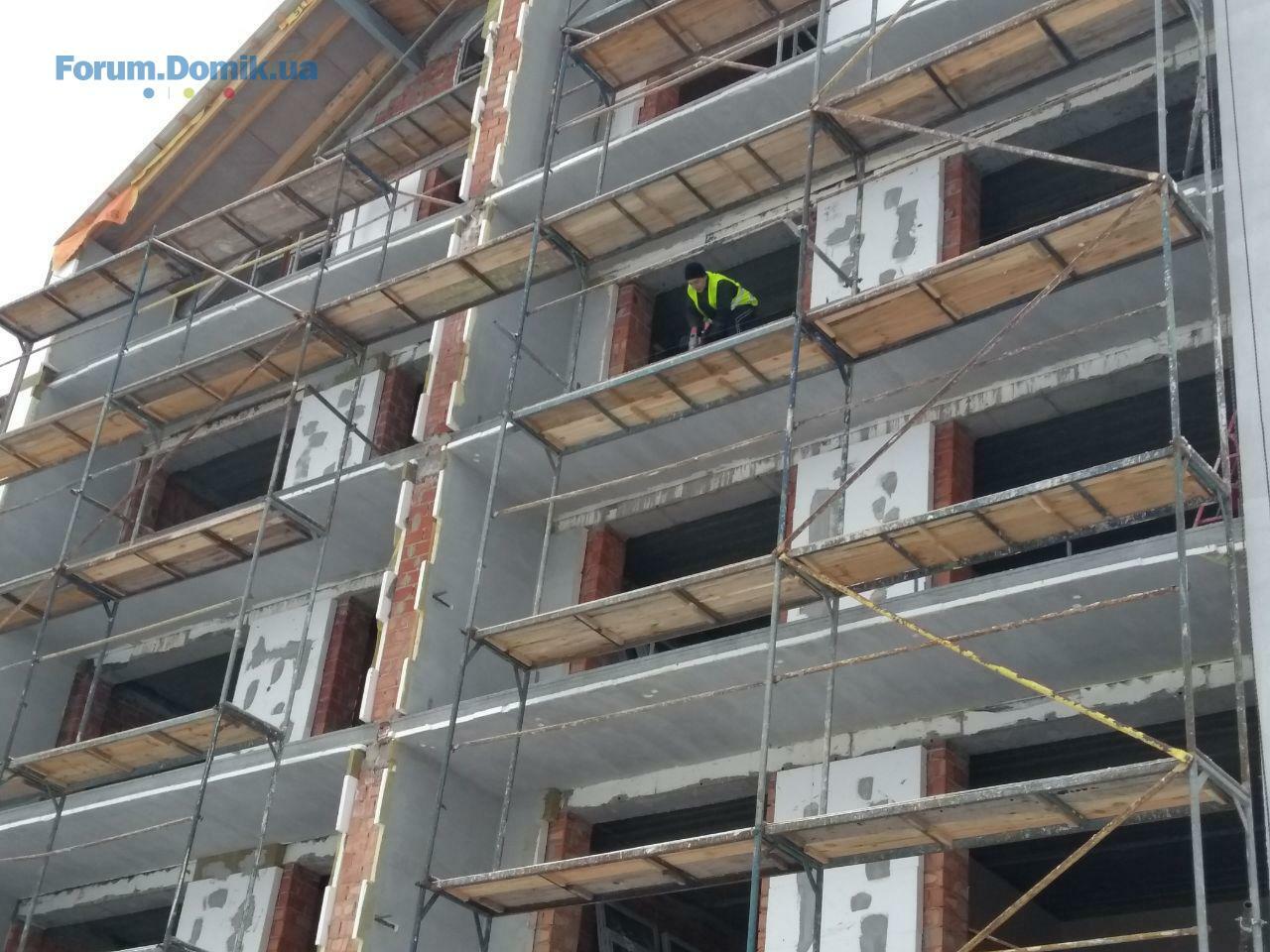

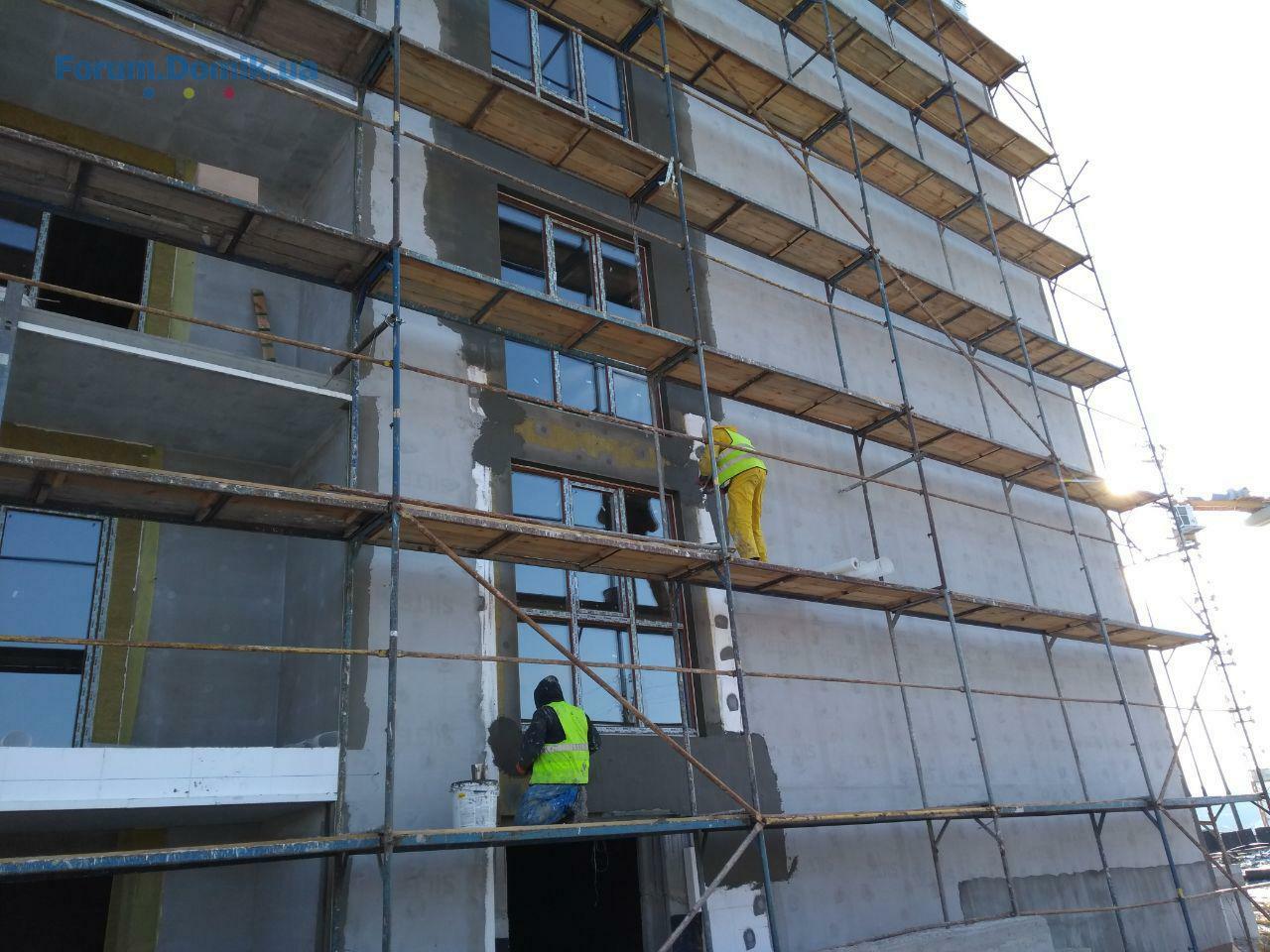

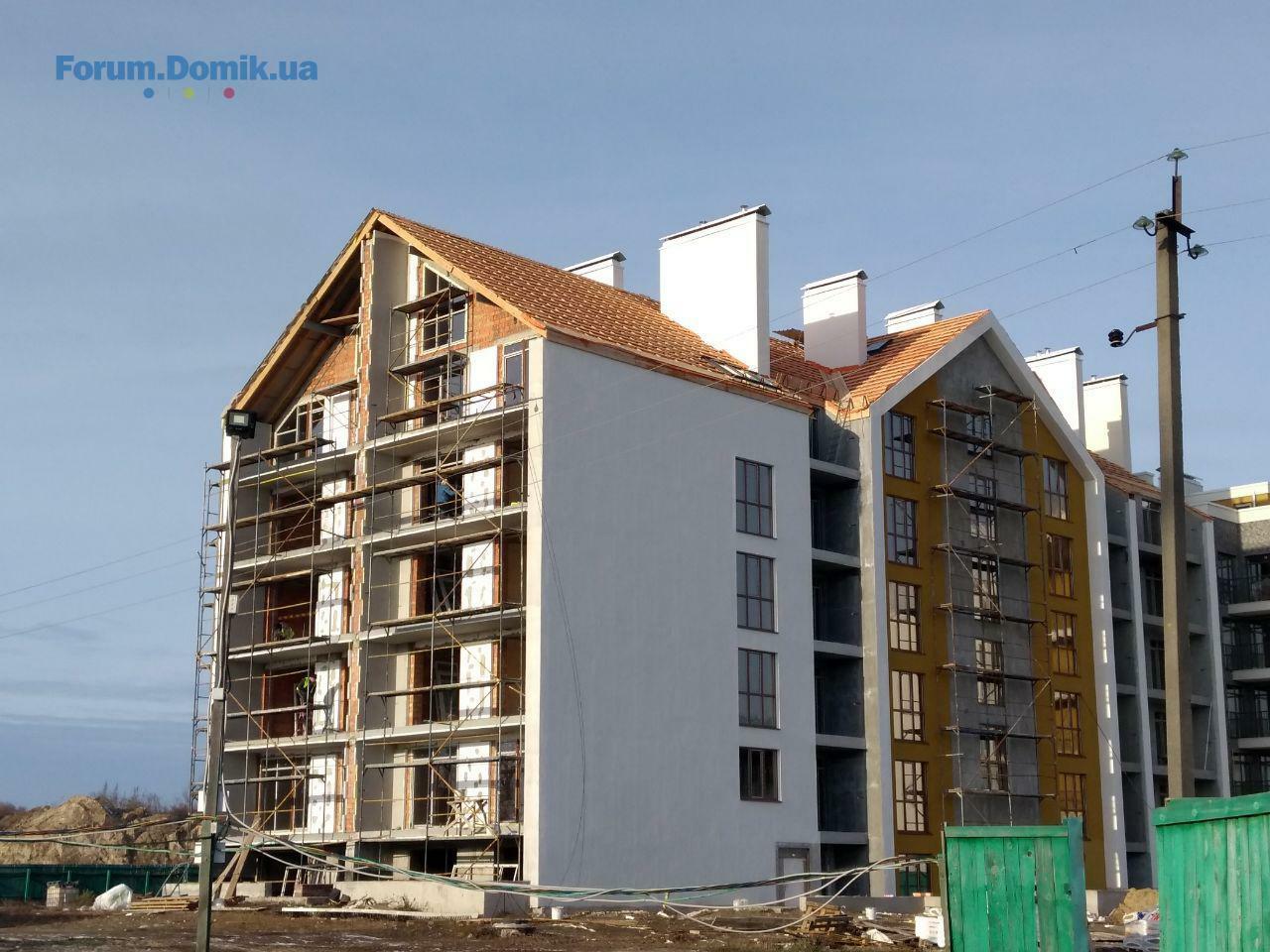

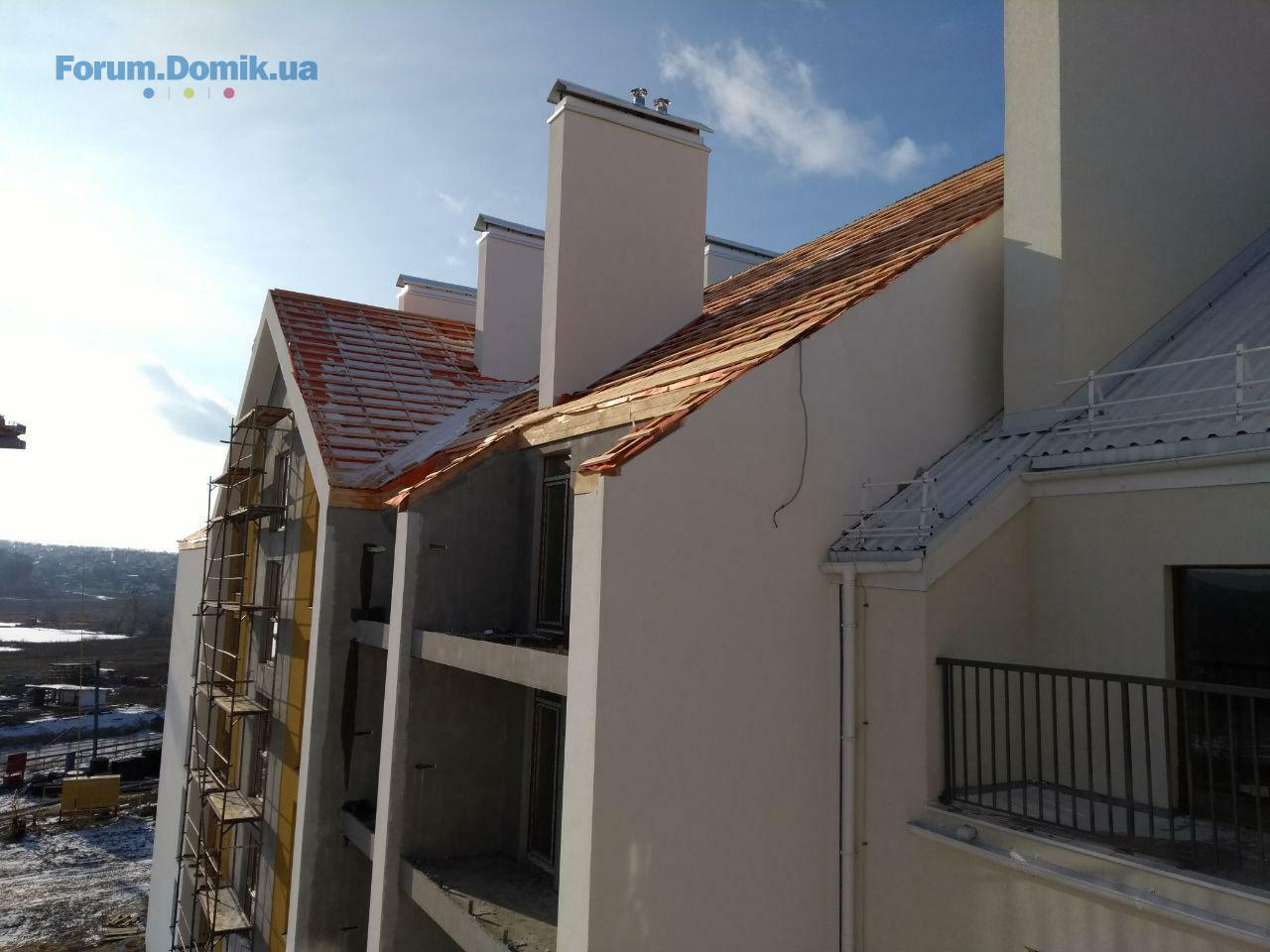

ТРЕТЯ СЕКЦІЯ БУДИНКУ 1.
- заведено всі комунікації в будівлю

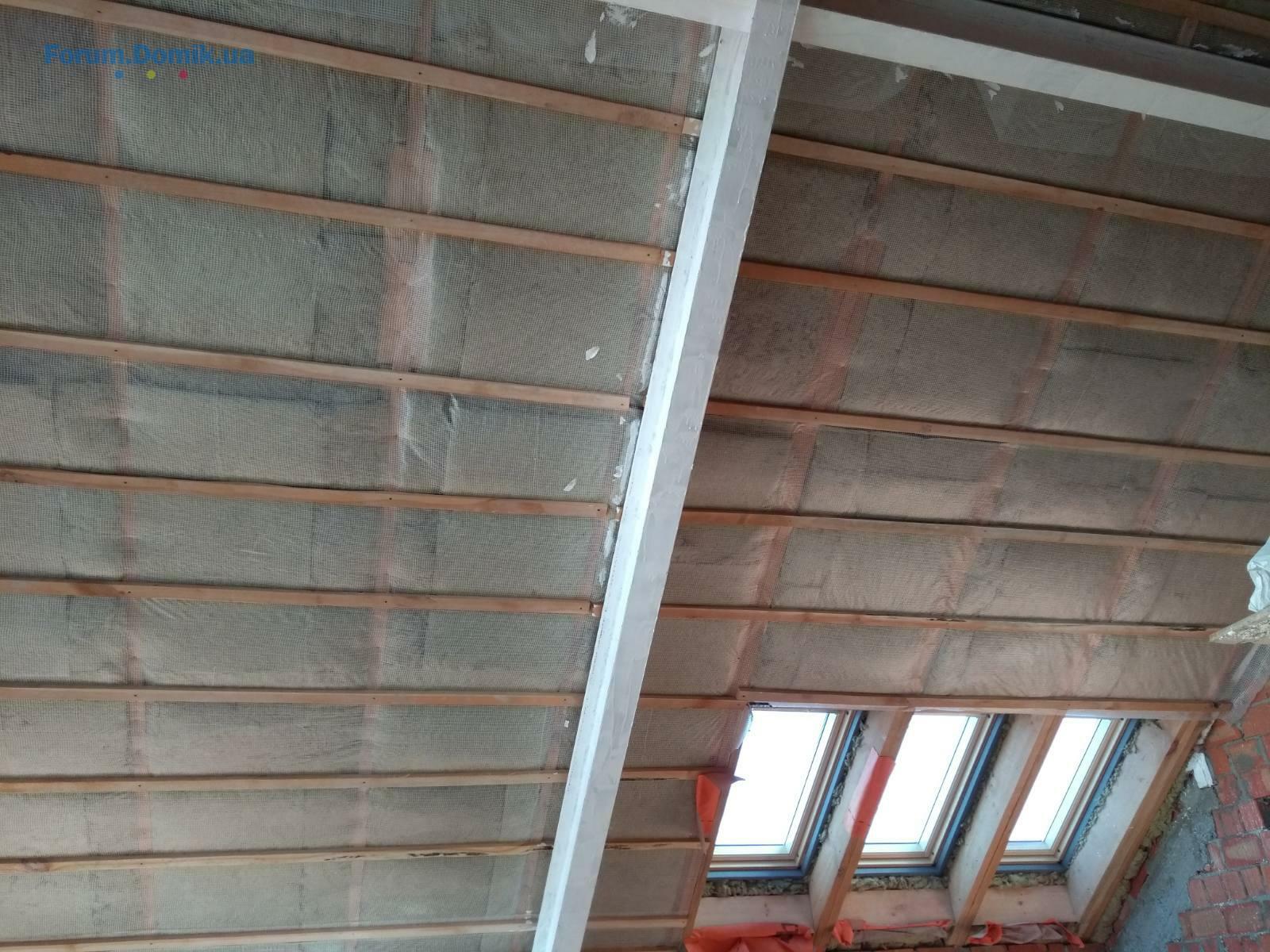

- закінчено роботи по утепленню покрівлі ( роботи по укладенню паробар'єру, утеплювача, гідробар'єру);
- проводяться роботи з монтажу металевих елементів покрівлі;
- закінчується монтаж вікон;

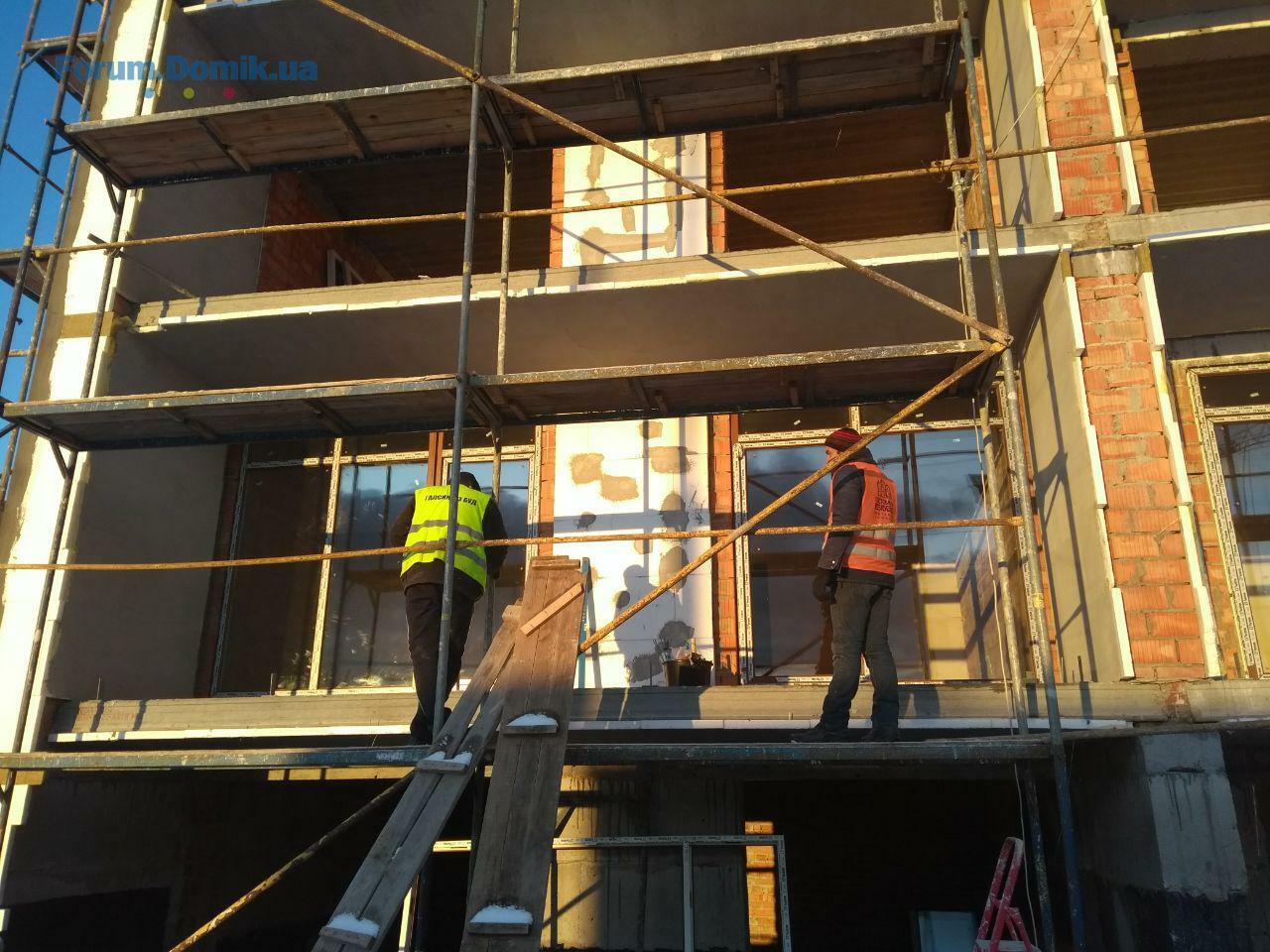

- продовжуються роботи з утеплення фасадів;
- продовжуються роботи з оздоблення фасадів.
- з організаційних питань: оплачена пайова участь в розвиток інфраструктури.
- заведено всі комунікації в будівлю
- закінчено роботи по утепленню покрівлі ( роботи по укладенню паробар'єру, утеплювача, гідробар'єру);
- проводяться роботи з монтажу металевих елементів покрівлі;
- закінчується монтаж вікон;
- продовжуються роботи з утеплення фасадів;
- продовжуються роботи з оздоблення фасадів.
- з організаційних питань: оплачена пайова участь в розвиток інфраструктури.
Отдел продаж ЖК "Гостомель Residence"
Оп
Пользователь
57
31 июля 2017
06 дек 2019 11:54
БУДИНОК 2.
1 секція:

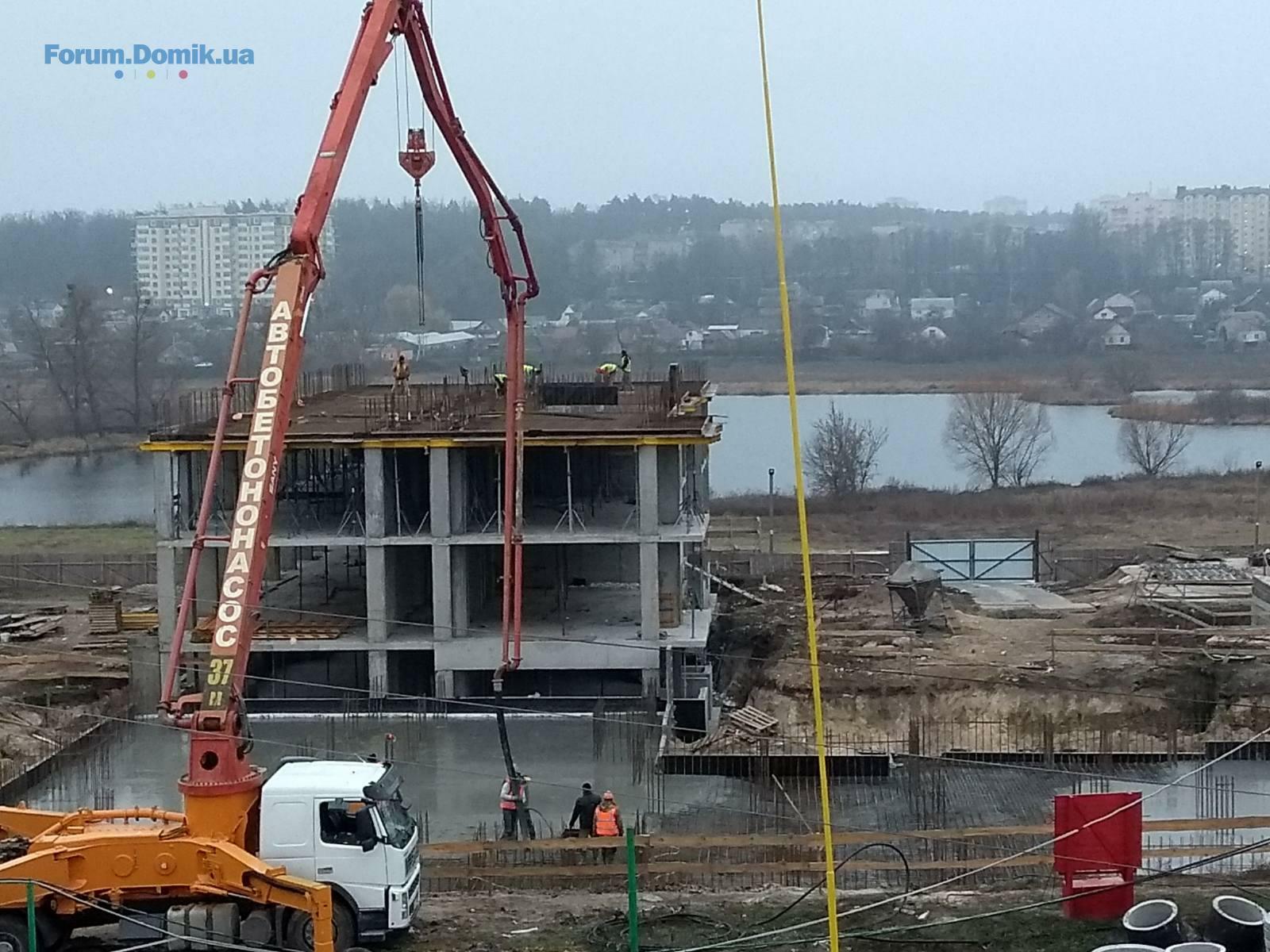

- влаштована плита перекриття 2 поверху;
- влаштовано монолітні залізобетонні сходи з цокольного до 2 поверху;
- армуються та бетонуються вертикальні залізобетонні елементи 3 поверху.
2-3 секція:

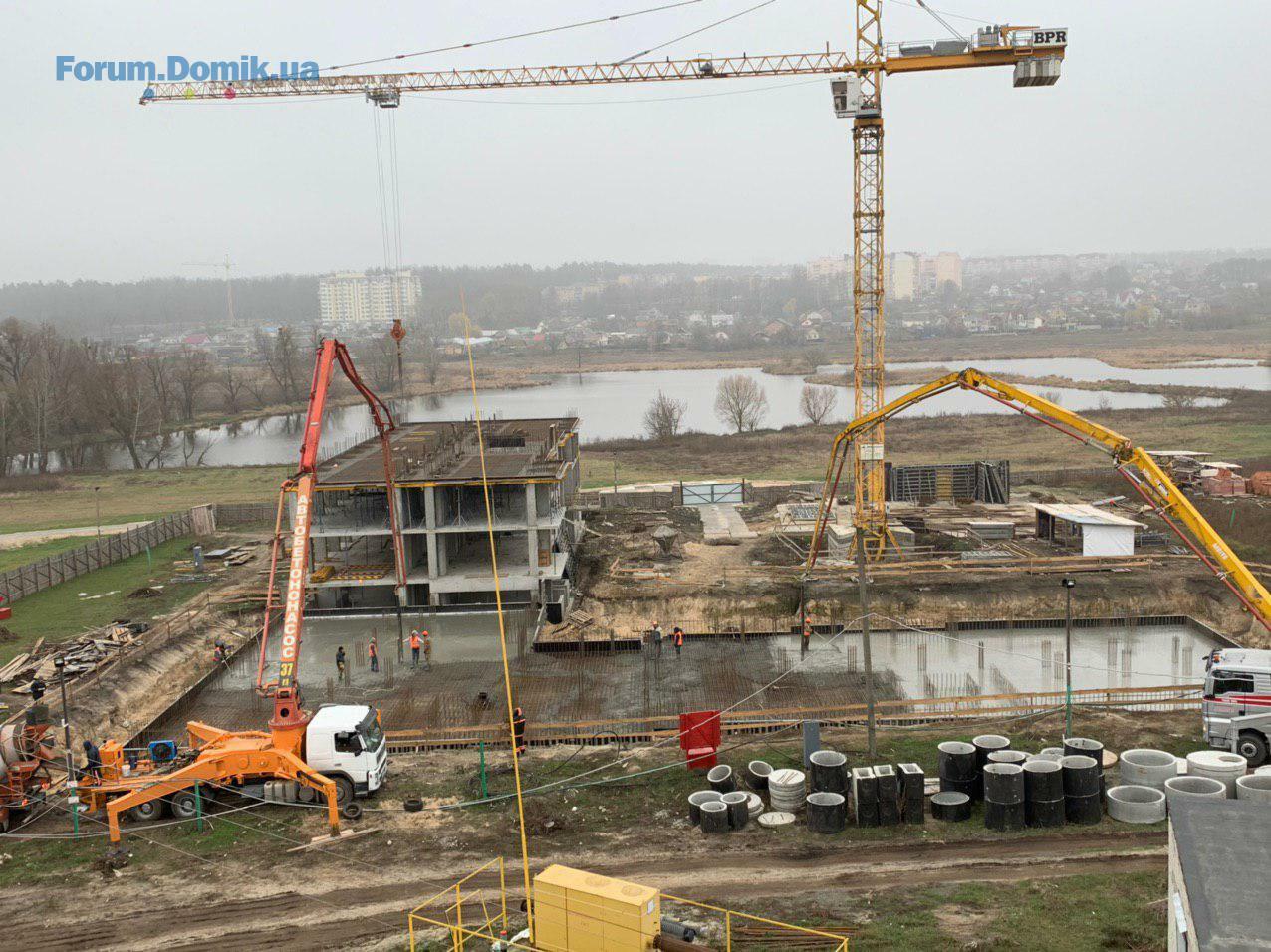

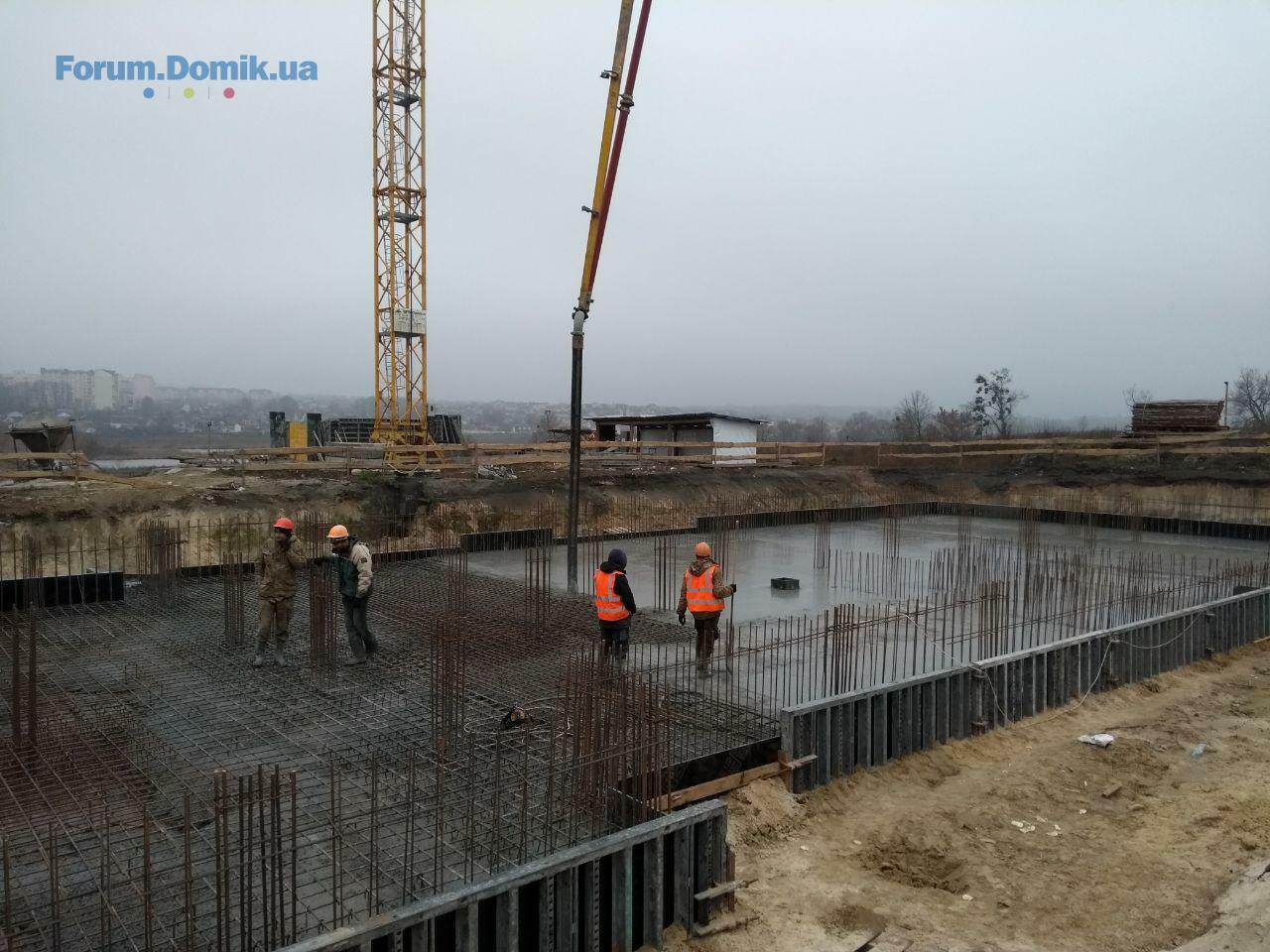

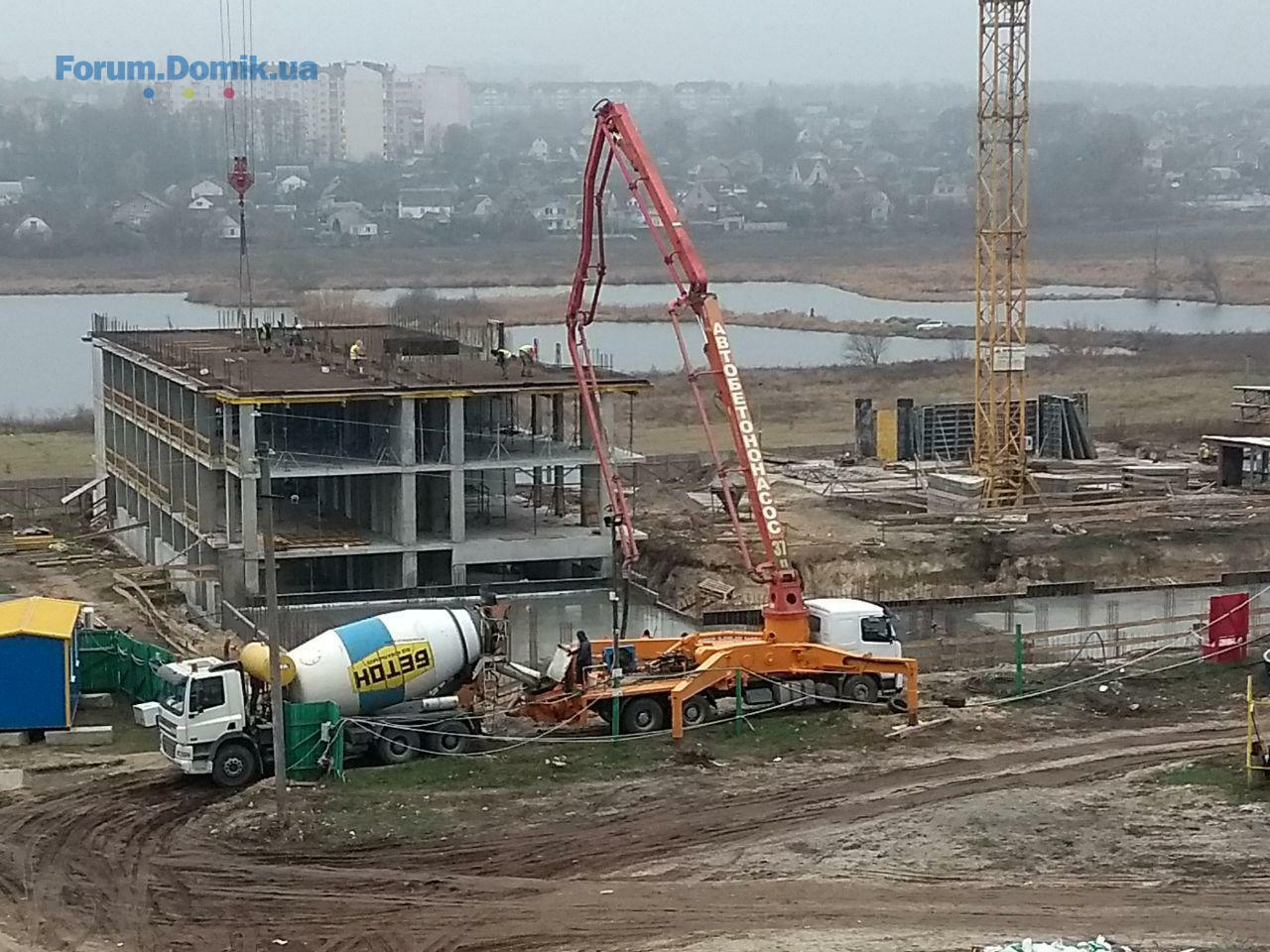

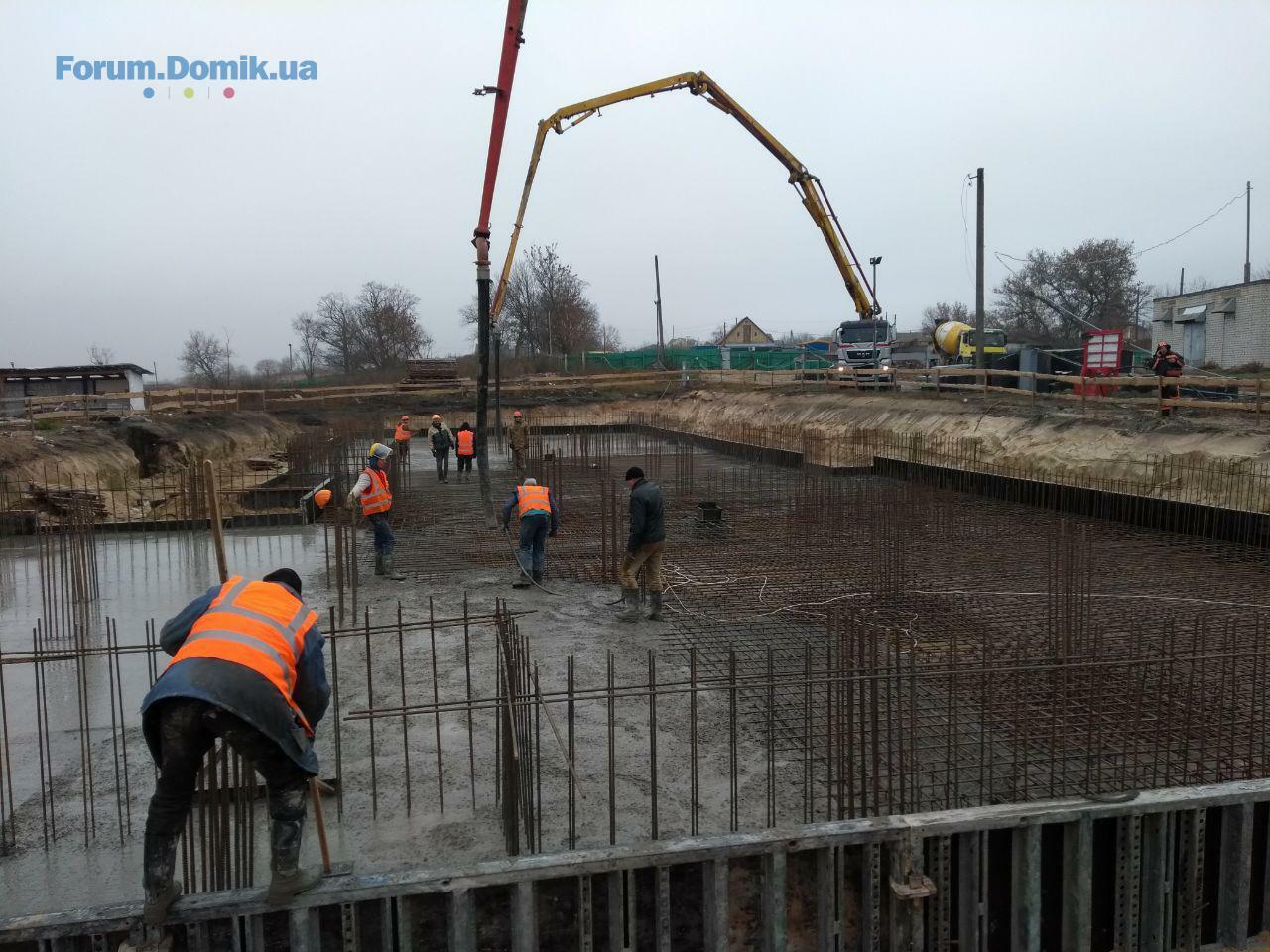

- влаштована бетонна підготовка та гідроізоляція фундаменту
- завершена фундаментна плита.
- влаштовано дренажні приямки та приямки ліфтових шахт
- готуються металеві вертикальні конструкції та опалубка для бетонування стін, пілонів та колон цокольного поверху.
1 секція:
- влаштована плита перекриття 2 поверху;
- влаштовано монолітні залізобетонні сходи з цокольного до 2 поверху;
- армуються та бетонуються вертикальні залізобетонні елементи 3 поверху.
2-3 секція:
- влаштована бетонна підготовка та гідроізоляція фундаменту
- завершена фундаментна плита.
- влаштовано дренажні приямки та приямки ліфтових шахт
- готуються металеві вертикальні конструкції та опалубка для бетонування стін, пілонів та колон цокольного поверху.
Отдел продаж ЖК "Гостомель Residence"
Оп
Пользователь
57
31 июля 2017
06 дек 2019 13:02
Також до Вашою уваги відео-звіт:

Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7404.042 253
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/203.042 742
- ЖК Healthy City | City One Development | ул. Джона Маккейна, 503.0410
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова03.04723
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная02.041 145
- ЖК Вышгород Сити Парк | Вышгород, пер. Прожекторный01.041 776
- ЖК Свитло Парк | Svitlo Park | Futura Hata | Надднепрянское шоссе, 2а01.044 168
- ЖК 7 Kvartal | 7 Квартал | Perfect Group, Edelburg Development | пр. Правды31.0347
- ЖК Республика | KAN Development | Кольцевая дорога, 130.032 436
- ЖК Форест | Спецжитлофонд | ул. Милютенко, ул. Шолом-Алейхема30.032 018
- Стоит ли сейчас покупать недвижимость?04.044 231
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Лифт в частном доме18.026
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Какой потолок лучше? Натяжной или из гипсокартона?11.026
- Вибір міжкімнатних дверей для приватного будинку: які краще?06.021
- Как выбрать промышленный жироуловитель для предприятия?06.021
- Хочу дом. Что дешевле - купить готовый или построить самому?04.02100
- Строительство и ремонт по Киеву и Киевской области01.02
- Тёплый пол, отзывы и советы27.01203
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315
- Входные и межкомнатные двери, продажа, изготовление, установка07.0335
- Посоветуйте юриста и нотариуса в Киеве25.026

Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
