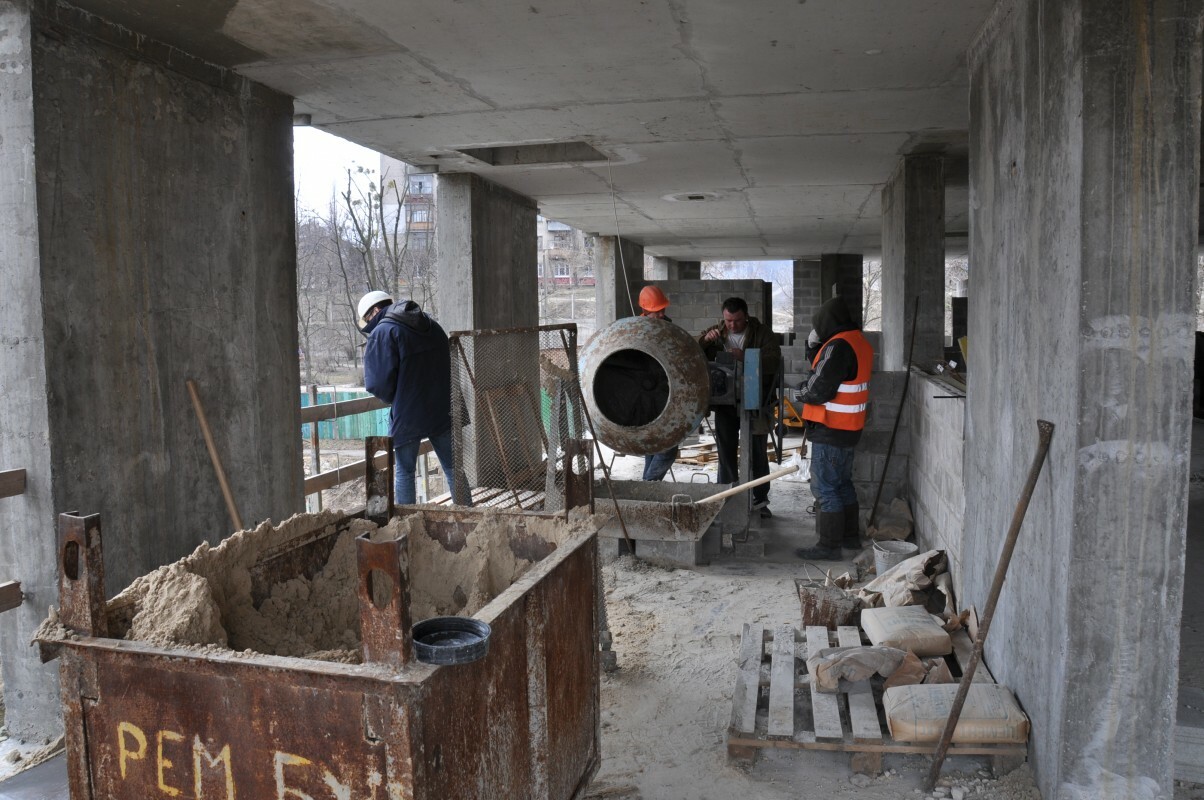

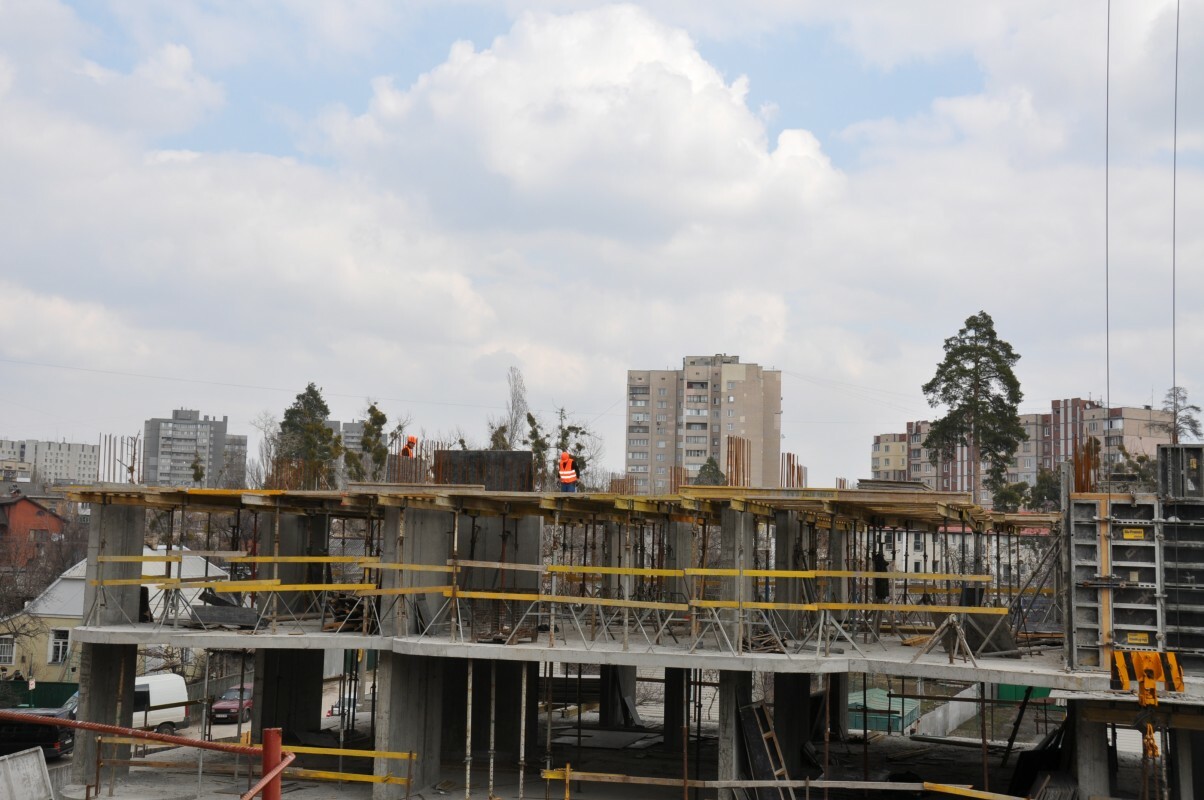

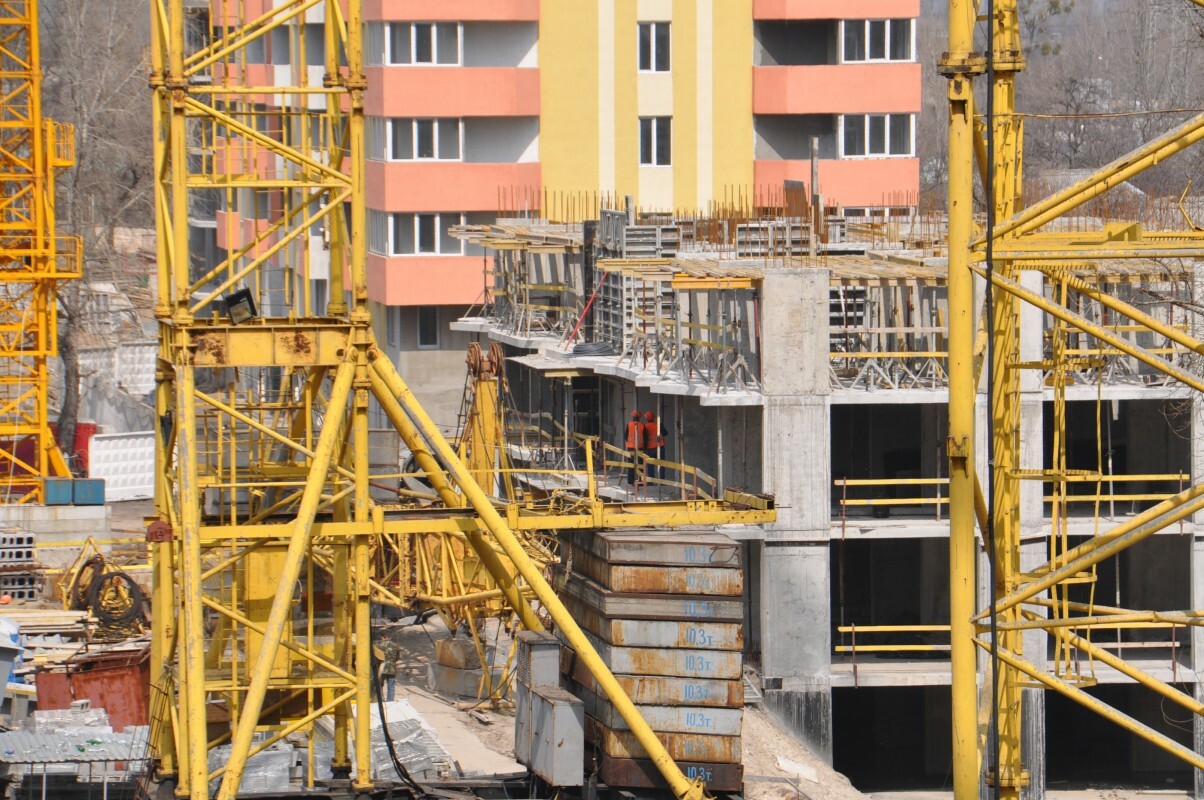

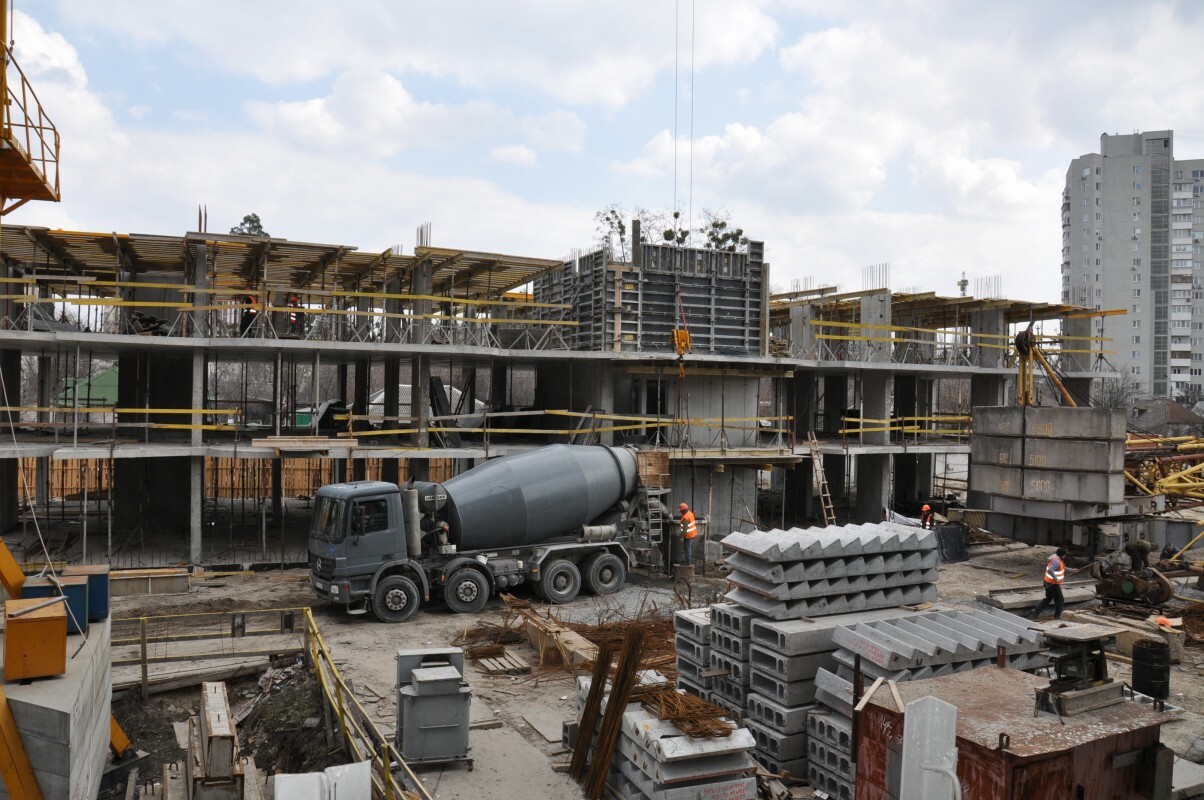

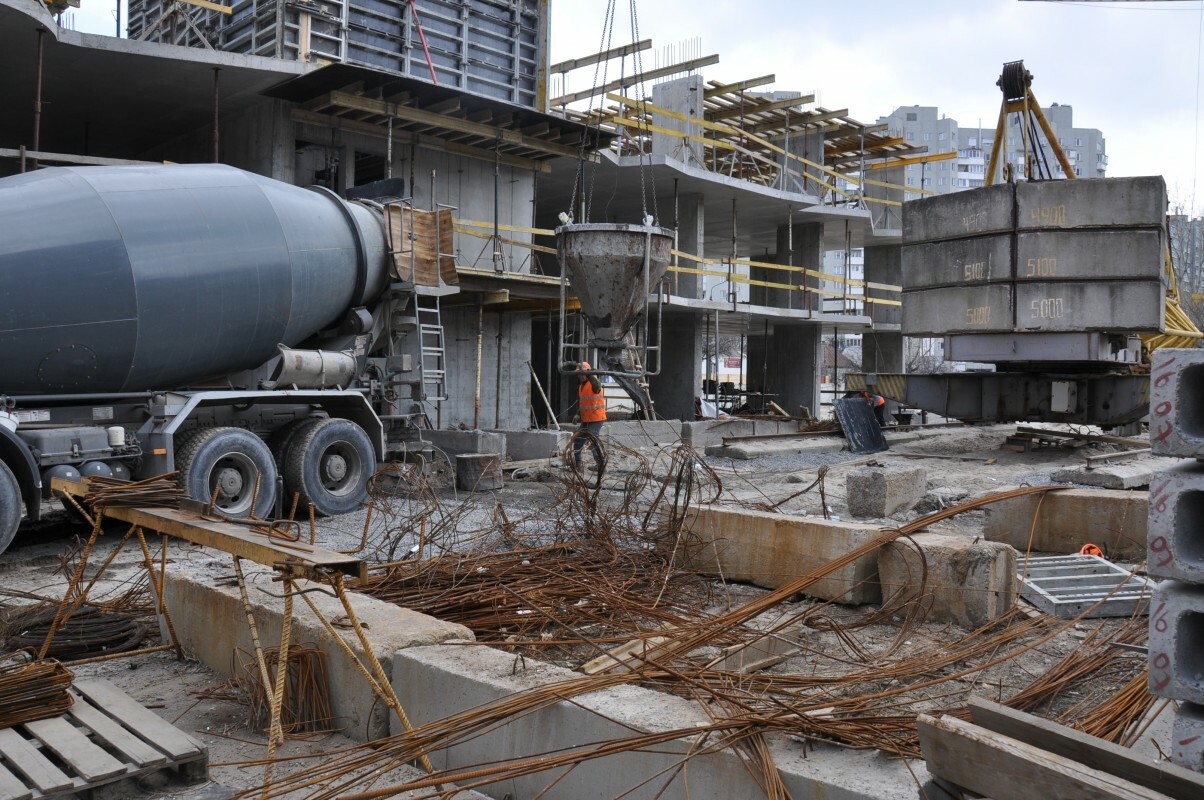

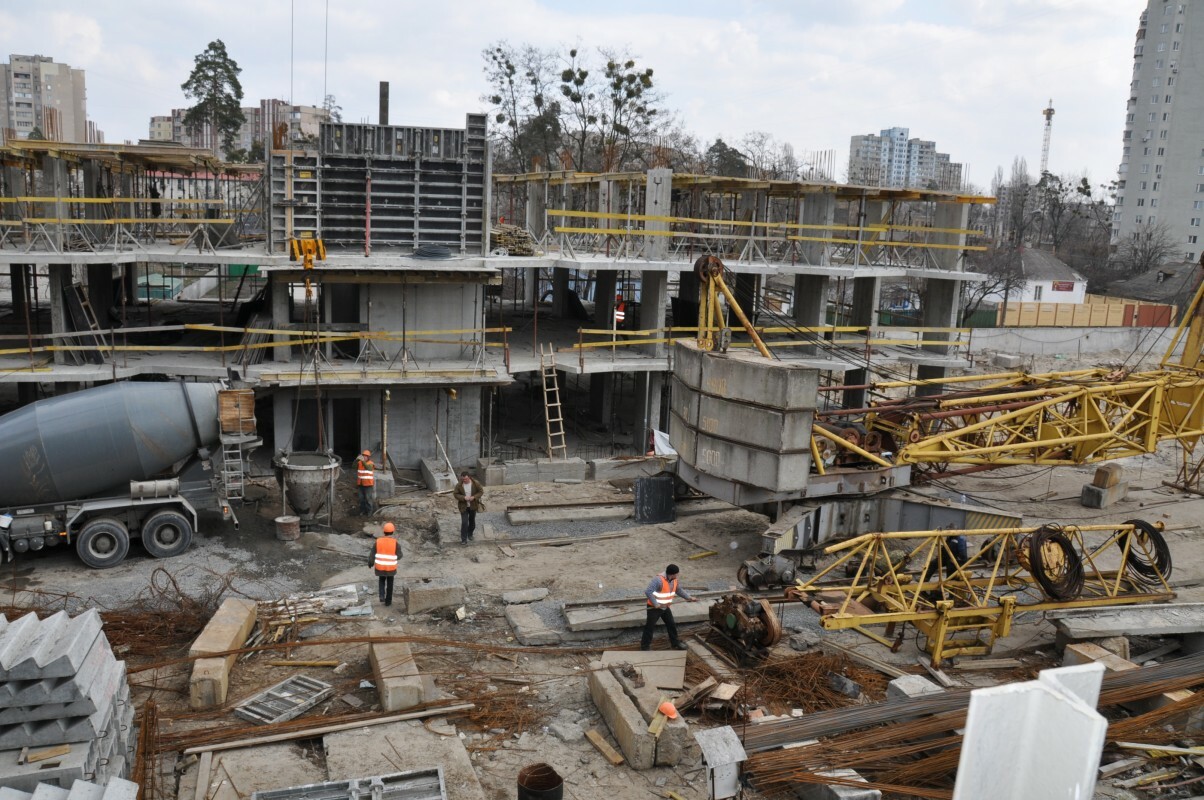

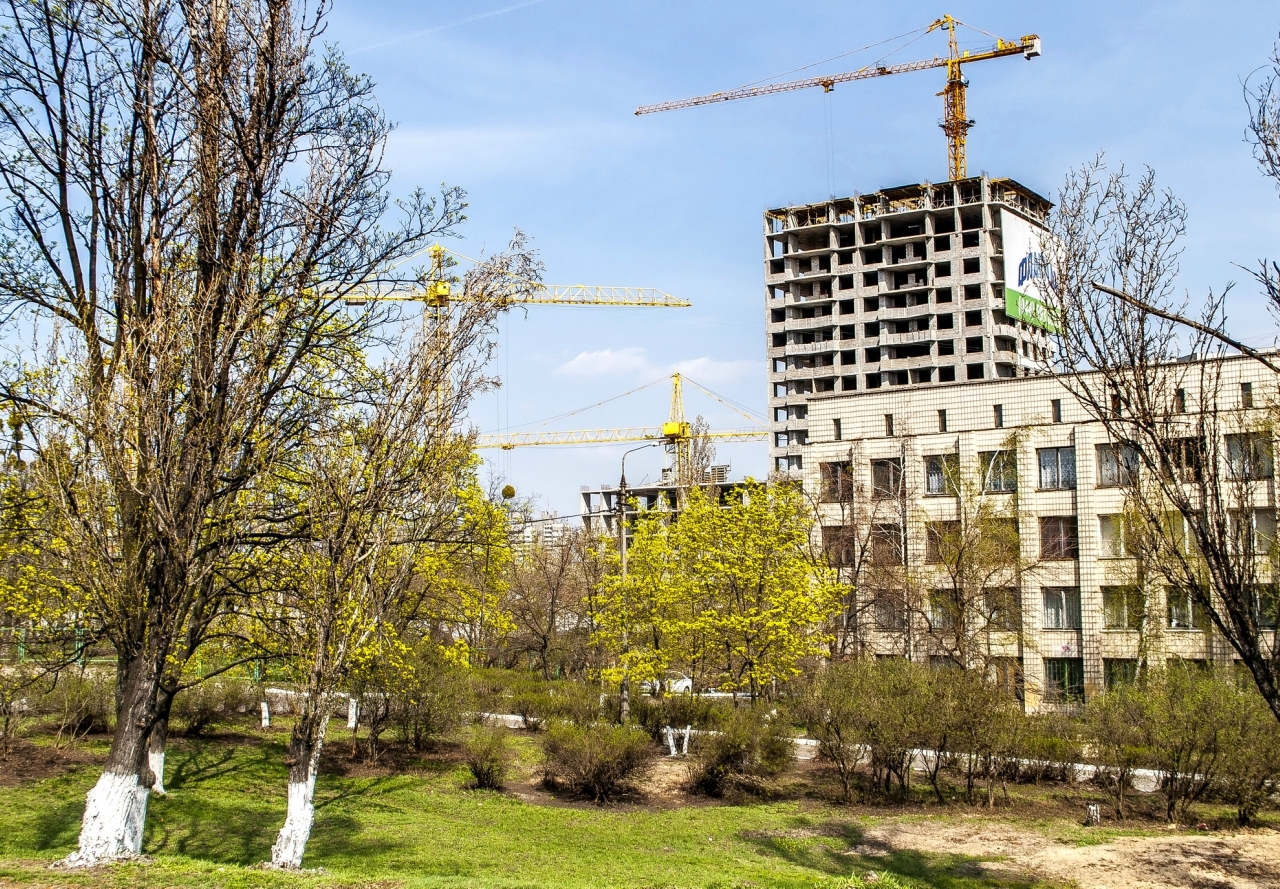

Ход работ:

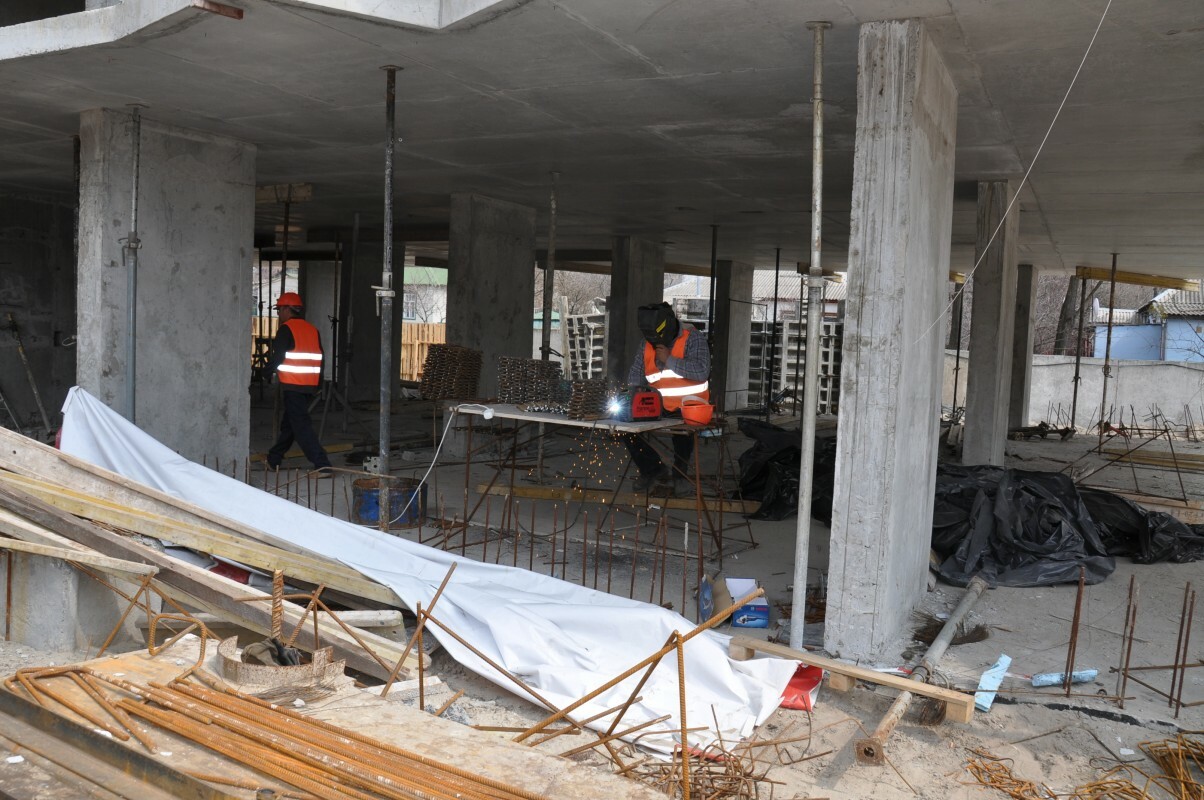

На сегодняшний день проводится армирование и установка опалубки лифтово-лестничного блока 10 этажа секции № II и 21 этажа секции № I, готовятся под бетонирование пилоны секции № II. Проводится армирование плиты фундамента секции № III.

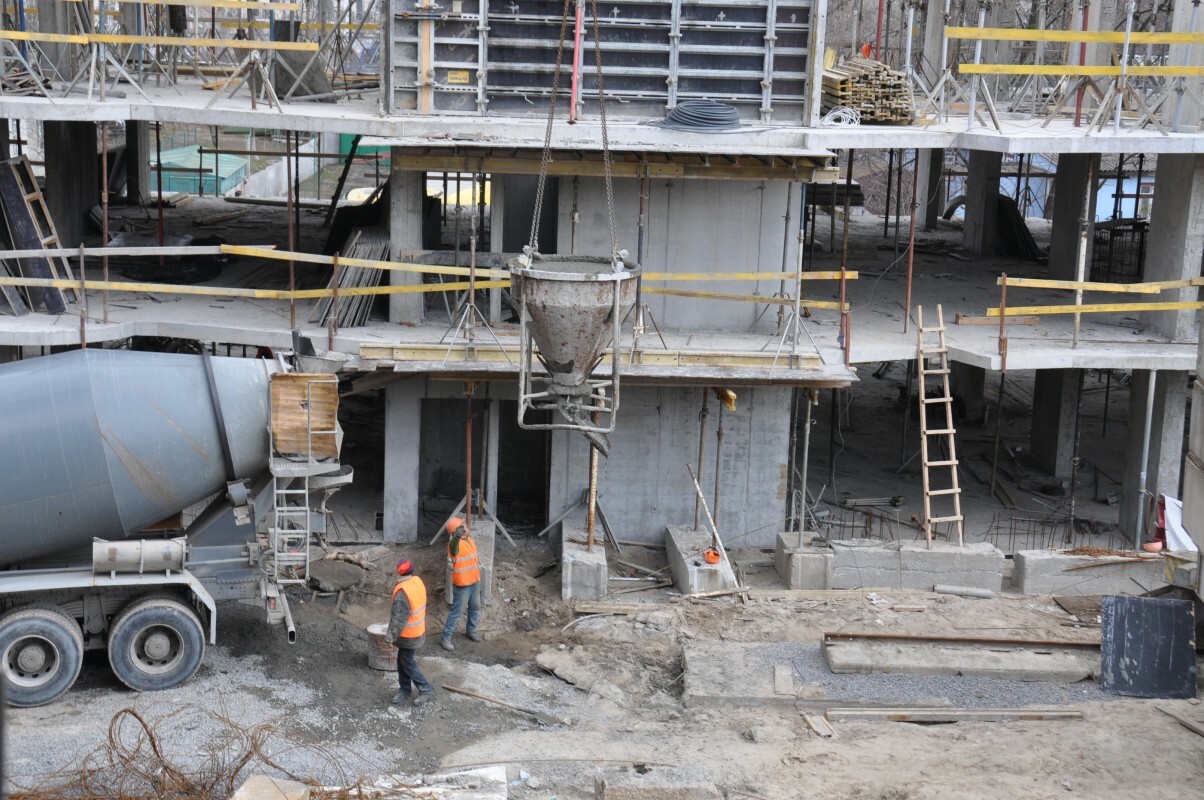

Завершено бетонирование плиты перекрытия 7 этажа секции № VII.
Проводится установка опалубки лифтово-лестничного блока и плиты перекрытия 3 этажа секции № IV.

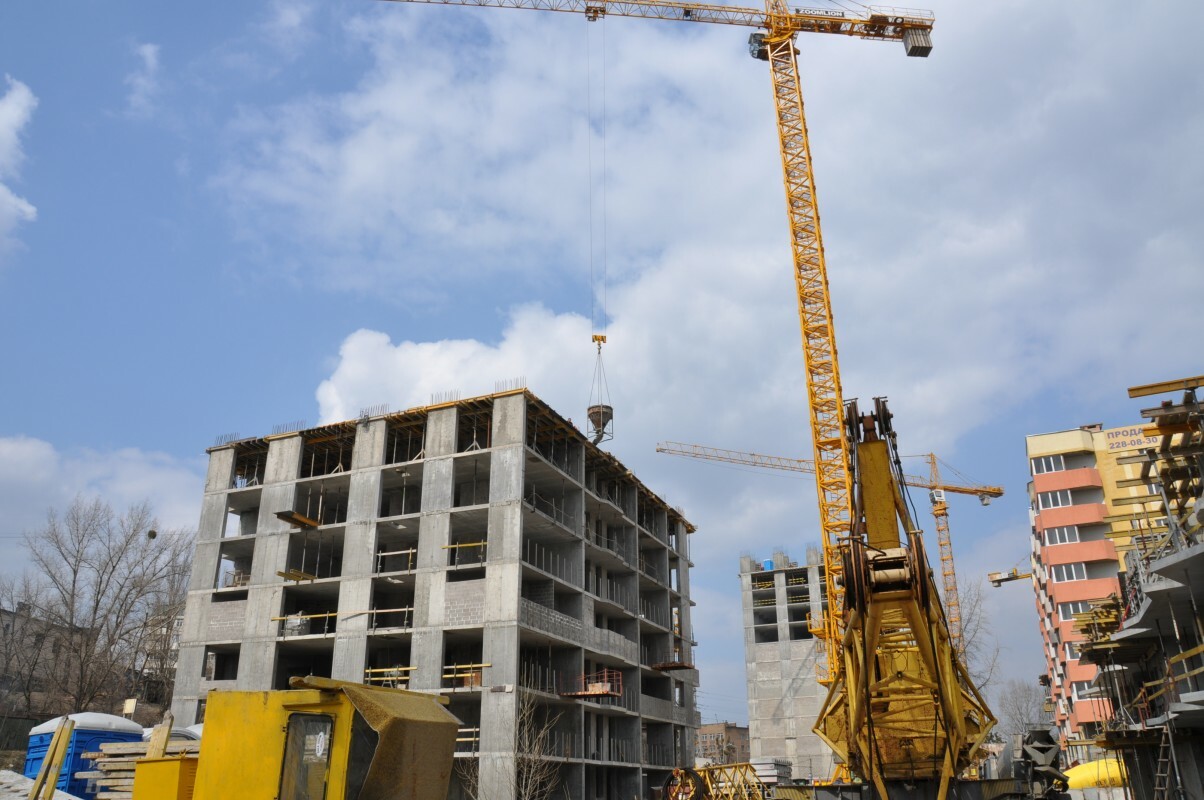

Для проведения высотных работ монтируется кран КБ 403 возле IV секции комплекса.
Выполняется кирпичная кладка на 11 этаже секции № I, на 6 этаже секции № ІІ и на 3 этаже секции № VII.

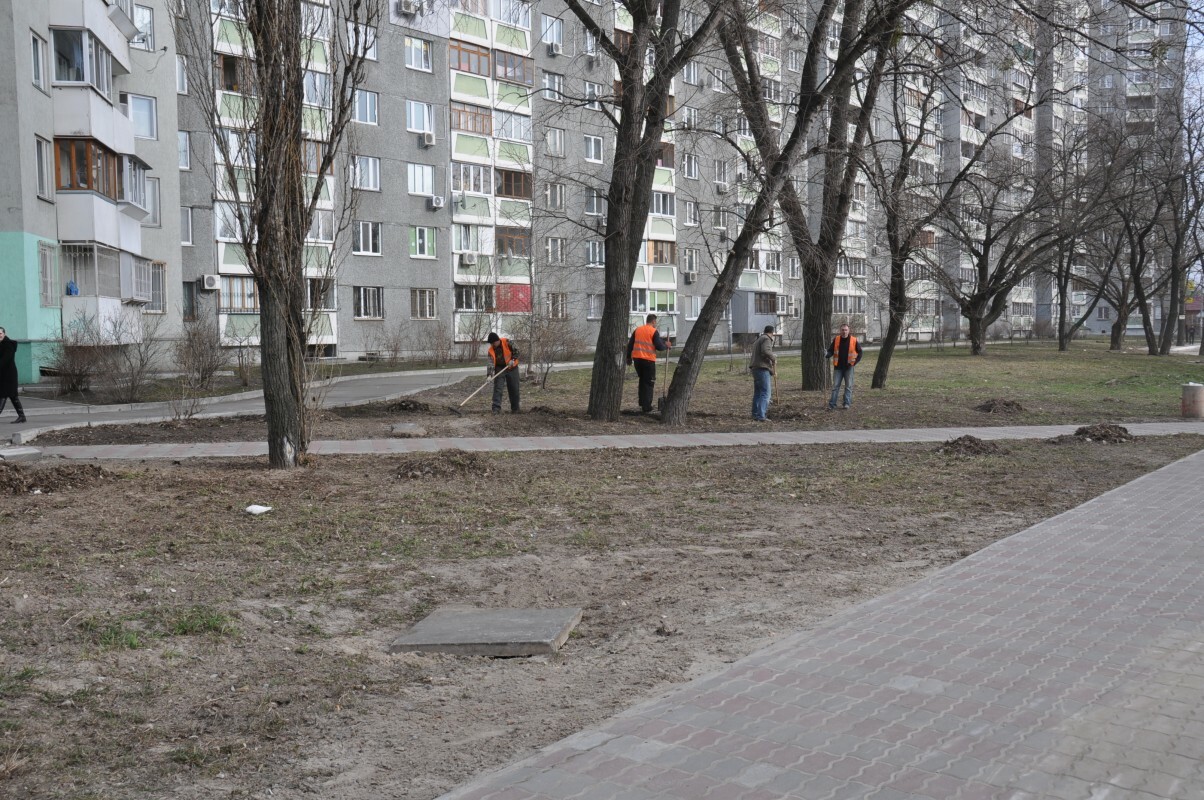

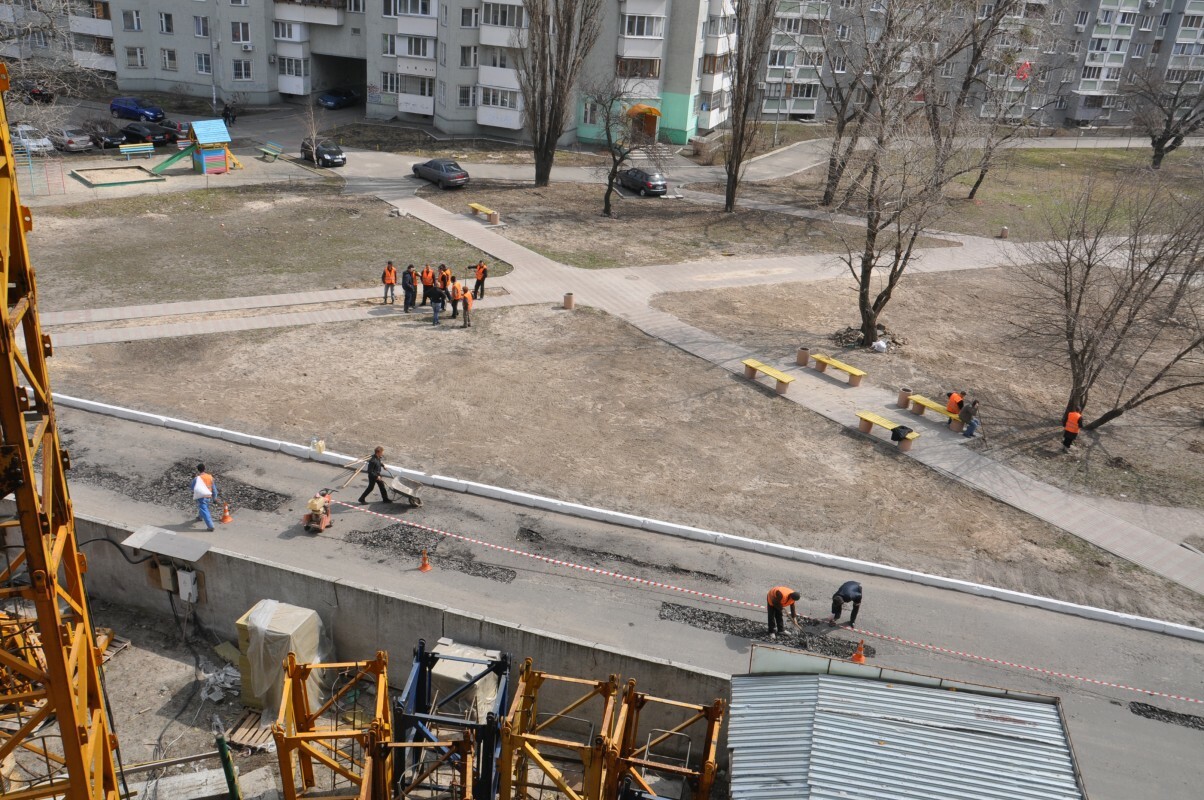

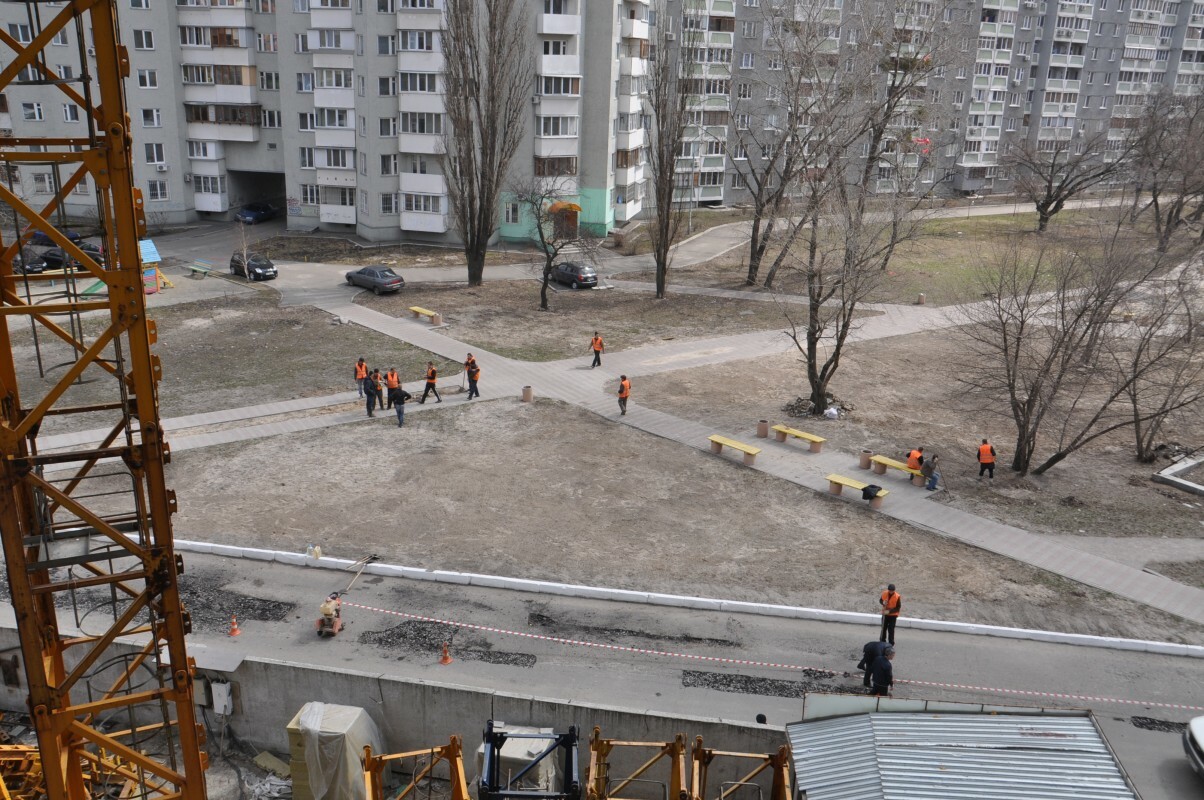

Так же были проведены работы по благоустройству прилегающей к жилому комплексу территории: заасфальтированы поврежденные участки дороги, убраны газоны и пешеходные дорожки.













На сегодняшний день проводится армирование и установка опалубки лифтово-лестничного блока 10 этажа секции № II и 21 этажа секции № I, готовятся под бетонирование пилоны секции № II. Проводится армирование плиты фундамента секции № III.
Завершено бетонирование плиты перекрытия 7 этажа секции № VII.
Проводится установка опалубки лифтово-лестничного блока и плиты перекрытия 3 этажа секции № IV.
Для проведения высотных работ монтируется кран КБ 403 возле IV секции комплекса.
Выполняется кирпичная кладка на 11 этаже секции № I, на 6 этаже секции № ІІ и на 3 этаже секции № VII.
Так же были проведены работы по благоустройству прилегающей к жилому комплексу территории: заасфальтированы поврежденные участки дороги, убраны газоны и пешеходные дорожки.













Ciro
C
Новичок
13
11 января 2013
19 апр 2013 11:16
Цитата "Domik - Новострой":Проводится установка опалубки лифтово-лестничного блока и плиты перекрытия 3 этажа секции № IV.
Небольшое уточнение. "Флагман" немного перепутал. Очевидно, в этом фрагменте речь идет о работах по Дому №3 (9-этажка).
Domik Ai

штучний інтелект
37 722
09 сентября 2019
19 апр 2013 11:32
Вероятнее всего. Спасибо за уточнение.
Domik Ai

штучний інтелект
37 722
09 сентября 2019
02 май 2013 07:55

ArtemK2

Пользователь
82
04 мая 2013
04 май 2013 10:36
Собираюсь покупать квартиру во второй секции в рассрочку. Плевков, плохих отзывов много, хотя в официальном черном списке застройщиков УКО не состоит. По слухам можно прийти к общему выводу, что Флагман будет построен, люди заселены, но непонятно на сколько позже обещанного. Для себя понимаю, что надо быть готовым к задержке, к примеру, на полгода (как повод не паниковать, а ждать, наведываясь, узнавая детали что и как). Будущие и реальные инвесторы на форумах личные сообщения игнорируют, как будто боятся делиться своим опытом или актуальной информацией о том, что ему известно. Много ли инвесторов обращались к юристам для проверки документации, но могут и не сказать, мол "я заплатил юристу и чего буду рассказывать на халяву остальным?" Интересовались ли инвесторы вопросом страхования на случай длительной задержки? Страховики в большинстве случаев и не берутся за такие дела, т.к. все практически будут проигрышными, мало кто в Украине строит вовремя или преждевременно. Важно не так много: заселиться и владеть квартирой, если первое возможно, хоть и с задержкой, то что насчет второго? Менеджеры говорят, что при полной 100% выплате выдается свидетельство на право собственности. Что дальше? Регистрация БТИ, прописка (регистрация) ? Если кто знает и готов рассказать - пишите. Наперед спасибо!
helg
h
Ветеран
1 205
11 декабря 2011
04 май 2013 14:51
Цитата "ArtemK2":Собираюсь покупать квартиру во второй секции в рассрочку. Плевков, плохих отзывов много, хотя в официальном черном списке застройщиков УКО не состоит. По слухам можно прийти к общему выводу, что Флагман будет построен, люди заселены, но непонятно на сколько позже обещанного. Для себя понимаю, что надо быть готовым к задержке, к примеру, на полгода (как повод не паниковать, а ждать, наведываясь, узнавая детали что и как). Будущие и реальные инвесторы на форумах личные сообщения игнорируют, как будто боятся делиться своим опытом или актуальной информацией о том, что ему известно. Много ли инвесторов обращались к юристам для проверки документации, но могут и не сказать, мол "я заплатил юристу и чего буду рассказывать на халяву остальным?" Интересовались ли инвесторы вопросом страхования на случай длительной задержки? Страховики в большинстве случаев и не берутся за такие дела, т.к. все практически будут проигрышными, мало кто в Украине строит вовремя или преждевременно. Важно не так много: заселиться и владеть квартирой, если первое возможно, хоть и с задержкой, то что насчет второго? Менеджеры говорят, что при полной 100% выплате выдается свидетельство на право собственности. Что дальше? Регистрация БТИ, прописка (регистрация) ? Если кто знает и готов рассказать - пишите. Наперед спасибо!
Вы напоминаете человека вчера научившегося играть в карты, который садится за стол с профессиональным шулером.
При 100% проплате Вы никак не можете получить свидетельство на право собственности, вас примитивно обманывают. Нельзя получить свидетельство на то, чего не построено или стоит не на узаконенной земле

В официальном черном списке не состоит? А через сколько лет от начала строительства эта "замечательная компания" хотя бы достраивает свой объект пусть и без документов и коммуникаций, Вы интересовались? Какие полгода? А 5-8 лет не хотите?
А как она вообще работает, вы знаете?
//www.vnutri.org/ukogroup/
"на стройку остаётся мизер, поэтому ничего не строится"
Мой Вам совет: обходите этих мошенников 10-й дорогой. И смею уверить: вы ни разу не пожалеете в дальнейшем о своем решении.
ArtemK2

Пользователь
82
04 мая 2013
04 май 2013 15:17
Цитата "helg":Цитата "ArtemK2":Собираюсь покупать квартиру во второй секции в рассрочку. Плевков, плохих отзывов много, хотя в официальном черном списке застройщиков УКО не состоит. По слухам можно прийти к общему выводу, что Флагман будет построен, люди заселены, но непонятно на сколько позже обещанного. Для себя понимаю, что надо быть готовым к задержке, к примеру, на полгода (как повод не паниковать, а ждать, наведываясь, узнавая детали что и как). Будущие и реальные инвесторы на форумах личные сообщения игнорируют, как будто боятся делиться своим опытом или актуальной информацией о том, что ему известно. Много ли инвесторов обращались к юристам для проверки документации, но могут и не сказать, мол "я заплатил юристу и чего буду рассказывать на халяву остальным?" Интересовались ли инвесторы вопросом страхования на случай длительной задержки? Страховики в большинстве случаев и не берутся за такие дела, т.к. все практически будут проигрышными, мало кто в Украине строит вовремя или преждевременно. Важно не так много: заселиться и владеть квартирой, если первое возможно, хоть и с задержкой, то что насчет второго? Менеджеры говорят, что при полной 100% выплате выдается свидетельство на право собственности. Что дальше? Регистрация БТИ, прописка (регистрация) ? Если кто знает и готов рассказать - пишите. Наперед спасибо!
Вы напоминаете человека вчера научившегося играть в карты, который садится за стол с профессиональным шулером.
При 100% проплате Вы никак не можете получить свидетельство на право собственности, вас примитивно обманывают. Нельзя получить свидетельство на то, чего не построено или стоит не на узаконенной земле![]()
В официальном черном списке не состоит? А через сколько лет от начала строительства эта "замечательная компания" хотя бы достраивает свой объект пусть и без документов и коммуникаций, Вы интересовались? Какие полгода? А 5-8 лет не хотите?
А как она вообще работает, вы знаете?
//www.vnutri.org/ukogroup/
"на стройку остаётся мизер, поэтому ничего не строится"
Мой Вам совет: обходите этих мошенников 10-й дорогой. И смею уверить: вы ни разу не пожалеете в дальнейшем о своем решении.
Половина отрицательных отзывов построена на чем? Откуда люди так все знают и так во всем уверены? Все проверяли и расследовали деятельность УКО? Не спорю, застройки в разных районах города, начало новой стройки без окончания предыдущей и т.д. - все как бы очевидно. Свидетельство на право собственности - после постройки. 5-8 лет будут достраивать 1 и 2 секции? На двух форумах первые упоминания о Флагмане - около года назад, на одном - еще 2010-2011 и тогда первая секция была обещана на 2 квартал 2012, сейчас обещают на 2 кв 2013, как видим по темпу стройки - хорошо, если до конца года достроят и заселят. И дело не в наивности. Стало быть вкладывать можно только в проверенных, но много, где рассрочка только год-полтора до введения дома в эксплуатацию. Только как при первом взносе 30% выплатить остальные 70% за год? Вот "Комфорт-Таун", шикарно, пафосно, "опережение графика строительства", но 13100 грн/м... И никаких вам 10 лет рассрочки и 2600 грн/мес. Просто рекламка, смысл который менеджер так и не сможет объяснить. Если изучить рынок, то рассрочку на 3-5 лет дают только УКОшные проекты... А жаль(
helg, Вы инвестор или простой наблюдатель?
helg
h
Ветеран
1 205
11 декабря 2011
04 май 2013 21:07
Цитата "ArtemK2":На двух форумах первые упоминания о Флагмане - около года назад,
-а как он раньше назывался, до Флагмана?Вы поитересуйтесь, сколько раз менялось тут название ЖК. Строится тут все не с 2010 года, а гораздо раньше.А о причине такой медленной скорости я упоминал выше
на одном - еще 2010-2011 и тогда первая секция была обещана на 2 квартал 2012, сейчас обещают на 2 кв 2013, как видим по темпу стройки - хорошо, если до конца года достроят и заселят. И дело не в наивности. Стало быть вкладывать можно только в проверенных, но много, где рассрочка только год-полтора до введения дома в эксплуатацию.
-Естественно! Какому застройшику хочется спонсировать чужого инвестора, сами подумайте.В самом лучшем случае он должен отбить себестоимость к моменту завершения строительства.И если застройщик типа УКО-Сити предлагает рассрочку на 3-5 лет, то это означает только одно: ранее 3-5 лет стройка тут не завершится. Ну это же элементарно.Чудес не бывает. В стройбизнес приходят бабло рубить, а не заниматься благотворительностью. Причем представления о методах рубки бабла у застройщиков разные.
Только как при первом взносе 30% выплатить остальные 70% за год? Вот "Комфорт-Таун", шикарно, пафосно, "опережение графика строительства", но 13100 грн/м... И никаких вам 10 лет рассрочки и 2600 грн/мес. Просто рекламка, смысл который менеджер так и не сможет объяснить. Если изучить рынок, то рассрочку на 3-5 лет дают только УКОшные проекты... А жаль(
helg, Вы инвестор или простой наблюдатель?
уже не инвестор -наблюдатель
ArtemK2

Пользователь
82
04 мая 2013
05 май 2013 11:00
Стало быть, если я вложусь с рассрочкой на 5 лет, то "усугублю" ситуацию
Если часть отзывов еще можно приписать к уделу конкурентов, утверждения которых основаны непонятно на чем, то плохая репутация как работодателя, конечно, настораживает: //orabote.net/feedback/list/company/1675
Какие темпы застройки могут быть при такой текучке? Так и достроим когда-нибудь, конечно...
Почему рассрочка? Да что бы квартиры могли купить и молодые специалисты, которым ранее такой шанс мог быть виден только через ипотеку. К тому же цена 8-9 тыс/кв кажется относительно адекватной для Киева. В случае рассрочки застройщик себя не обидит и вместо процентов увеличит стоимость квадрата на остаток (10-11 тыс).
AlleyCat
A
Пользователь
66
13 ноября 2012
06 май 2013 00:02
Да, ежики кололись, плакали, но продолжали жрать кактус.
Вы у нас разрешения спрашиваете играть в наперстки с шулерами, аргументируя, что есть же шанс выиграть именно Вам, несмотря на то что перед Вами раздела догола сотню таких же партнеров(с) Леня Голубков.
Давайте, вперед - инвестируйте. Пообщаемся через 10 лет.
Вы у нас разрешения спрашиваете играть в наперстки с шулерами, аргументируя, что есть же шанс выиграть именно Вам, несмотря на то что перед Вами раздела догола сотню таких же партнеров(с) Леня Голубков.
Давайте, вперед - инвестируйте. Пообщаемся через 10 лет.
ArtemK2

Пользователь
82
04 мая 2013
06 май 2013 07:38
Нет надобности говорить с таким заумным и заносчивым тоном. Вопрос риска вложений во Флагман подкрепляется не так суждениями на форуме (которые иногда неподтвержденные), а реальные факты. Узреть их на протяжении определенного времени несложно. Потому шанс вложиться у меня пока минимален и может возрасти только если быстро достроят первую секцию, заселят людей, у них хотя бы через месяц-два есть полноценный свет, вода и что главное - свидетельство на право собсвтенности, прописка и т.д. А так же увеличение темпов строительства второй и третьей очереди. Пока это видится, как чудо и Флагман остается поводом вложиться неспешащим и имеющим где пожить несколько лет не сильно богатым инвесторам. Я не из них. Но я вот думаю, представим, я - инвестор. Неважно, может, в хорошей новостройке. Имеет ли мне смысл торчать на форуме, гордо и заносчиво опуская ту или инную стройку, нет больше полезных дел? В том и вопрос, критикует кто? Инвестор? Вряд ли, инвестор скорее скажет: "Та ну, я вложился, жалею, не советую совсем". Конкурент? А чего бы нет, фантазия есть, можно зарегистрироваться на разных форумах под одним ником и хаять инвесторов, мол какие они лохи. Может давайте вкладываться в новостройки, где в теме 1-2 поста? Значит проблем нет и их не пишут?
Габи
Г
Гость
3
06 мая 2013
06 май 2013 07:47
Здравствуйте. Обращаюсь к инвесторам в первую очередь. Переносились ли сроки строительства первой очереди? Проинформируйте, так как сама хочу инвестировать во 2 очередь...хочу понять вероятные сроки задержки. Заранее спасибо
ArtemK2

Пользователь
82
04 мая 2013
06 май 2013 07:57
Цитата "Габи":Здравствуйте. Обращаюсь к инвесторам в первую очередь. Переносились ли сроки строительства первой очереди? Проинформируйте, так как сама хочу инвестировать во 2 очередь...хочу понять вероятные сроки задержки. Заранее спасибо
Здравствуйте, так же само рассматривал вариант инвестирования во вторую очередь, но пока много факторов "против". Первая секция на уровне 20-21 этажей, уточните у очевидцев, часто бывающим на стройке.
AlleyCat
A
Пользователь
66
13 ноября 2012
06 май 2013 09:44
Ну если не вызывает настороженности тот факт, что стройка идет с 2006 года и за это время сделано процентов 30 от запланированного, то Бог в помощь.
ArtemK2

Пользователь
82
04 мая 2013
06 май 2013 09:45
Цитата "AlleyCat":Ну если не вызывает настороженности тот факт, что стройка идет с 2006 года и за это время сделано процентов 30 от запланированного, то бог в помощь.
Похоже, Вы не читали, или не вникали в то, что я писал. Повторять не буду. Проехали
Габи
Г
Гость
3
06 мая 2013
06 май 2013 10:19
Из всех строек УКО, лично я считаю, что есть смысл инвестирывать только во Флагман и Родинний затишок
white-light

Ветеран
1 907
19 марта 2013
06 май 2013 11:59
Цитата "Габи":Из всех строек УКО, лично я считаю, что есть смысл инвестирывать только во Флагман и Родинний затишок



GeorgeM
G
Ветеран
4 799
23 ноября 2012
06 май 2013 17:19
Чтобы прекратить споры о сроках начала/завершения/переносов, предлагаю просто посмотреть указанные сроки на информационном стенде (чего только в инете не найдешьЦитата "Габи":Переносились ли сроки строительства первой очереди? Проинформируйте, так как сама хочу инвестировать во 2 очередь...хочу понять вероятные сроки задержки. Заранее спасибо


Ciro
C
Новичок
13
11 января 2013
06 май 2013 18:06
Цитата "GeorgeM":Начало работ: 4 квартал 2009, Окончание работ: 4 квартал 2012. Так что 4 месяца назад ВЕСЬ комплекс должен был быть построен.
Уточню, что начало строительства было отложено, в том числе из-за финкризиса (соглашаюсь, на него не все можно повесить). Реальные строительные работы начались на год позже, в декабре 2010 года. После смены руководства и "Укоэнергобуда" на "Эверествысотбуд" было решено перейти к посекционной сдаче в эксплуатацию. Со времен той вывески поменялся даже генплан.
GeorgeM
G
Ветеран
4 799
23 ноября 2012
06 май 2013 18:57
Забавно... //www.likos.com.ua/kiev-office-dwelling- complex-lohvickaya-street/Цитата "Ciro":Уточню, что начало строительства было отложено, в том числе из-за финкризиса (соглашаюсь, на него не все можно повесить). Реальные строительные работы начались на год позже, в декабре 2010 года. После смены руководства и "Укоэнергобуда" на "Эверествысотбуд" было решено перейти к посекционной сдаче в эксплуатацию. Со времен той вывески поменялся даже генплан.
Когда начинают строительство в конце 2009 года, то пенять на кризис 2008, это уже патология... А про генплан вообще весело. Генплан поменяли, а новую экспертизу проекта пройти, внести изменения в разрешение на строительство не надо? А то, что изменения в разрешение надо вносить даже при простой смене генподрядчика в УКО не знают?Цитата:15 июля 2010 Тарас Шиманский, коммерческий директор группы компаний «Укогруп»:
— Сдача первой секции планируется на второй квартал 2012 года. Сегодняшние темпы строительства ведутся четко в соответствии с графиком… В данное время на объекте происходит заливка фундамента под разные секции, однако в ближайшее время мы будем делать основной упор на первую секцию жилищного комплекса. Уже после окончания работ по фундаменту там будет начат комплекс мероприятий по строительству этажей.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Crystal Avenue | НоваБудова | Петропавловская Борщаговка, ул. Оксамытовая, 922.0871
- ЖК Щасливий Grand | НоваБудова | Софиевская Борщаговка, ул. Яблоневая, 3а22.084
- ЖК Luxberry Lakes & Forest | BudCapital | Обухівський р-н, Козин, пров. Козацький, 1121.0825
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1121.083 769
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 321.0865
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 220.0887
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2720.08446
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская20.082 062
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13919.0892
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)19.08262
- Стоит ли сейчас покупать недвижимость?23.084 609
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
