ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Застройщик | BD Holding |
| Сдача ЖК | 2016 - 2022 г. |
| Планировки | от 25 000 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
Давыдова Татьяна
Новичок
6
30 октября 2018
30 окт 2018 12:23
Здравствуйте. Планирую купить квартиру в 103/12. Скажите пожалуйста реально строят этот дом? Мне в отделе продаж сказали что все построится и сдача дома в 4 кв. 2019г. Но правда озвучили то что на дом 103/11 и 103/12 нет каких-то документов, но они оформляются и к сдаче домов будут готовы. Стоит ли влаживать деньги в Европейку?
-sosedi-
-
Пользователь
25
26 октября 2017
30 окт 2018 13:34
Цитата "Давыдова Татьяна":Здравствуйте. Планирую купить квартиру в 103/12. Скажите пожалуйста реально строят этот дом? Мне в отделе продаж сказали что все построится и сдача дома в 4 кв. 2019г. Но правда озвучили то что на дом 103/11 и 103/12 нет каких-то документов, но они оформляются и к сдаче домов будут готовы. Стоит ли влаживать деньги в Европейку?
думаю, все будет хорошо с Европейкой. были там в субботу, на каждом доме много строителей было, работа идет.
BD Holding
BH
Представитель
1 193
27 марта 2017
30 окт 2018 14:37

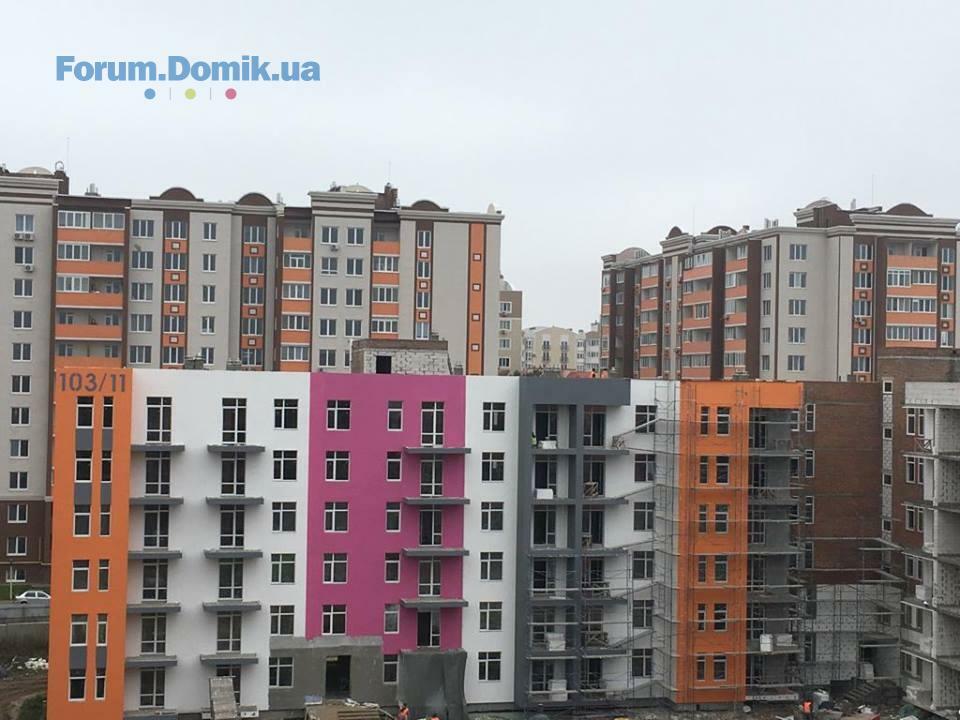

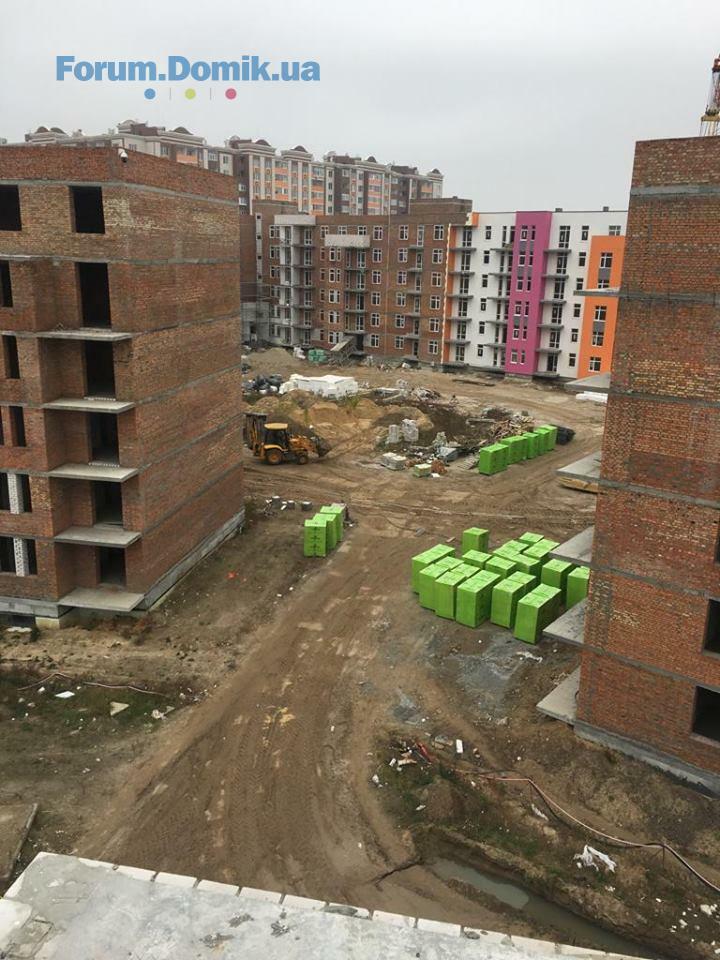

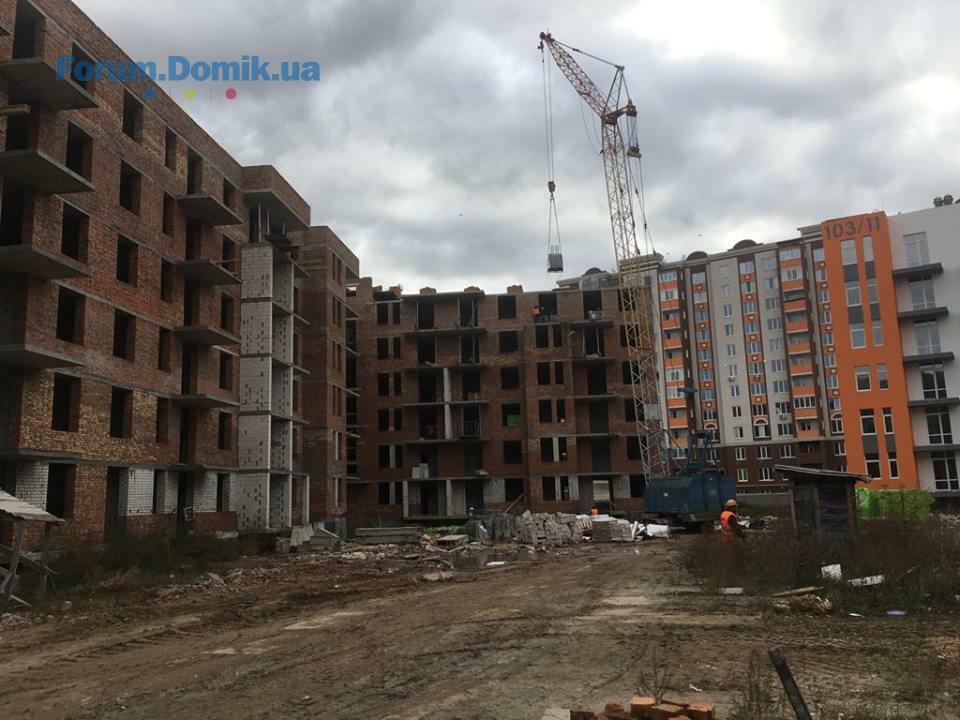

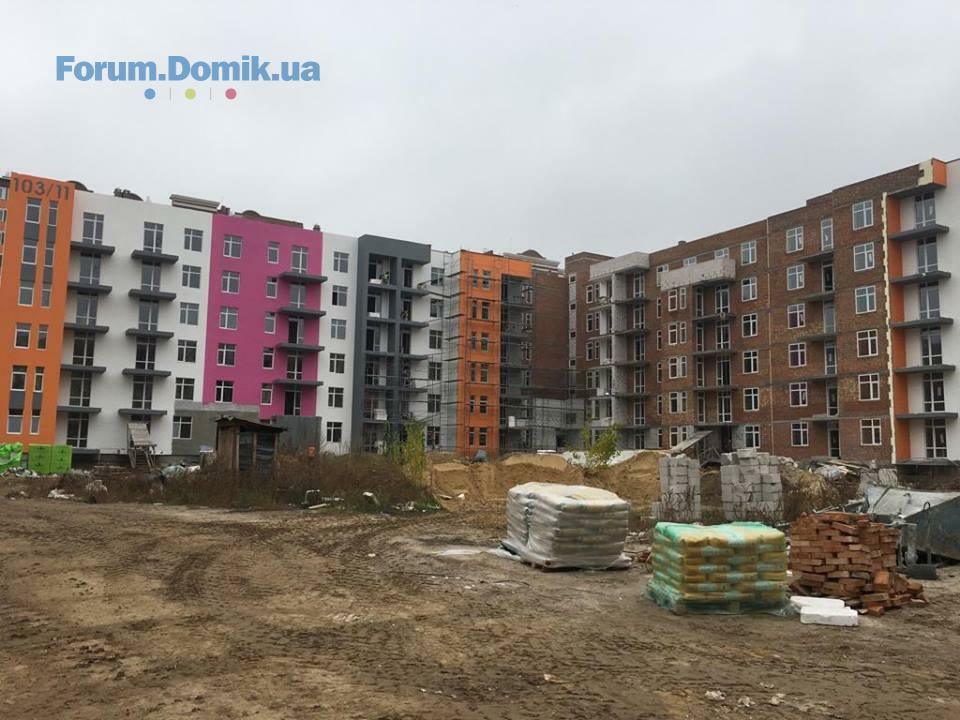

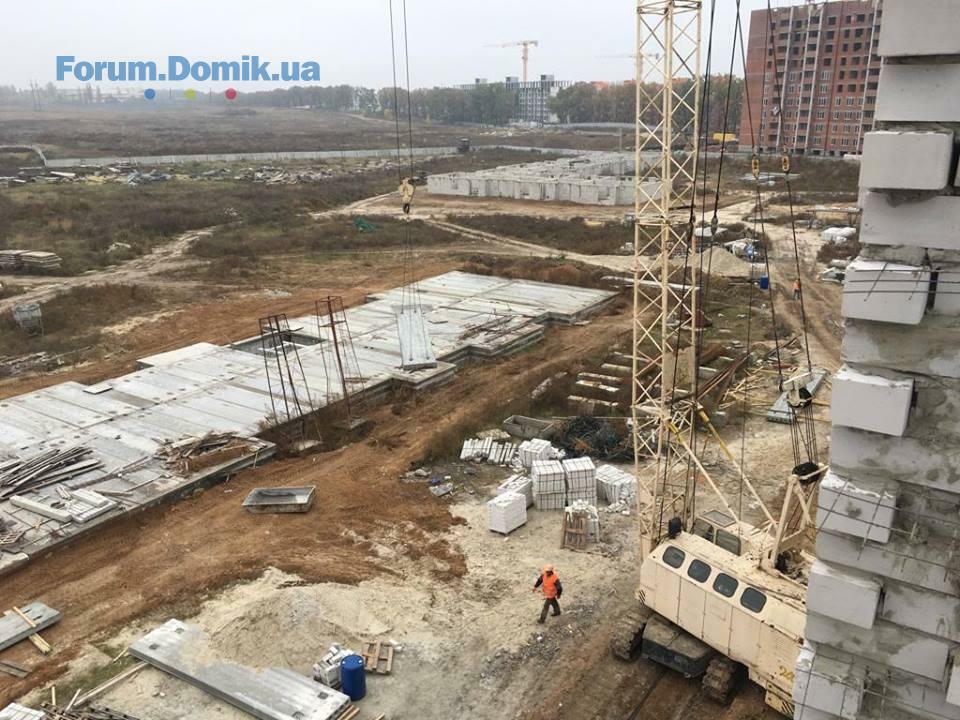

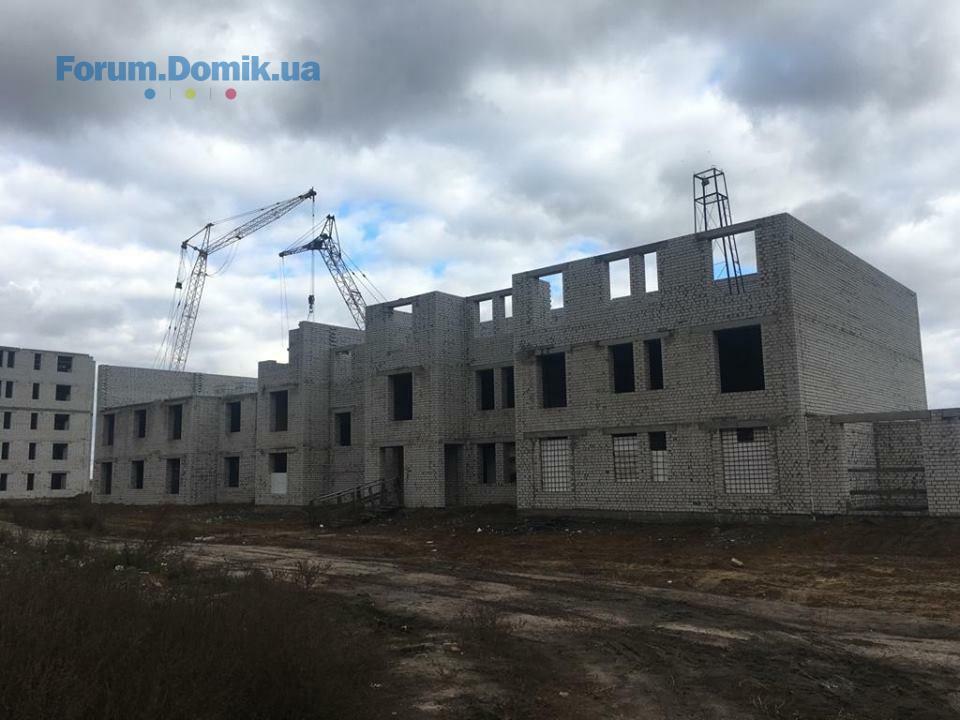

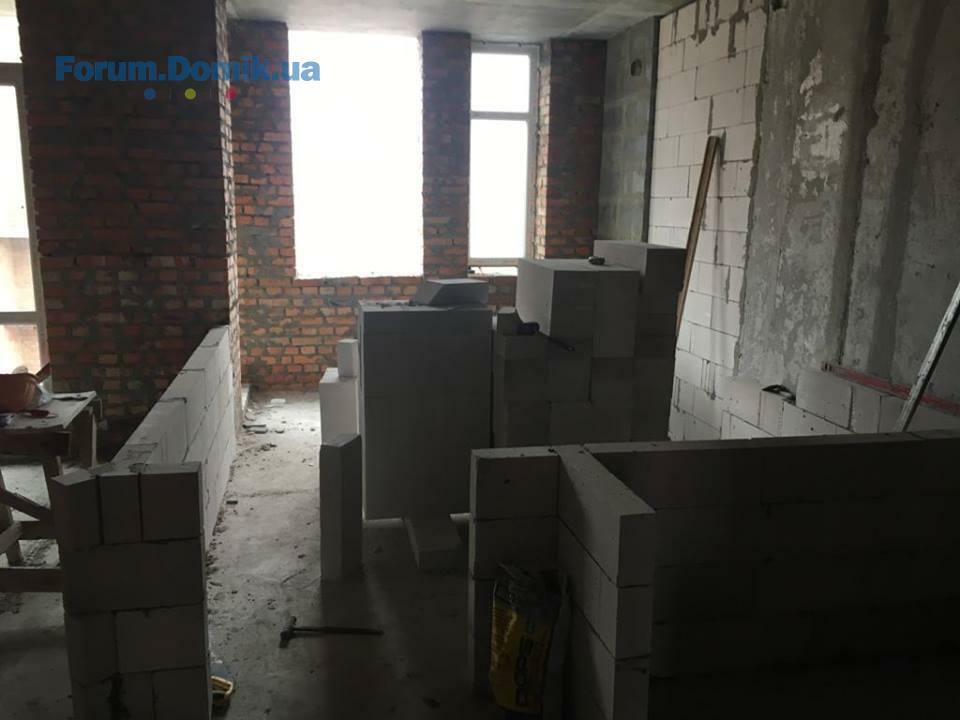

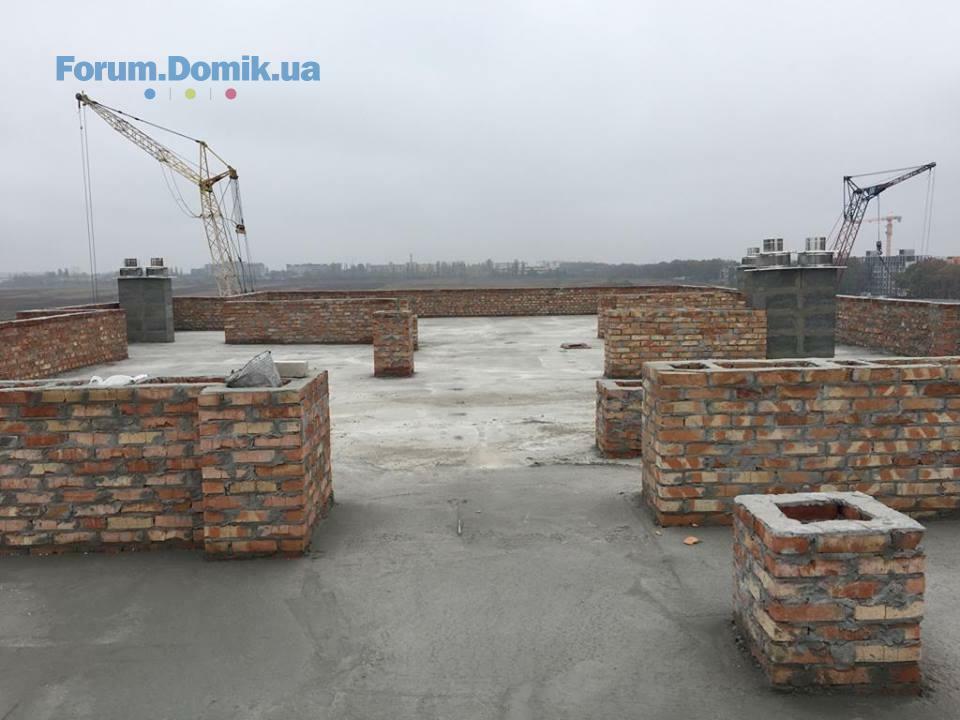

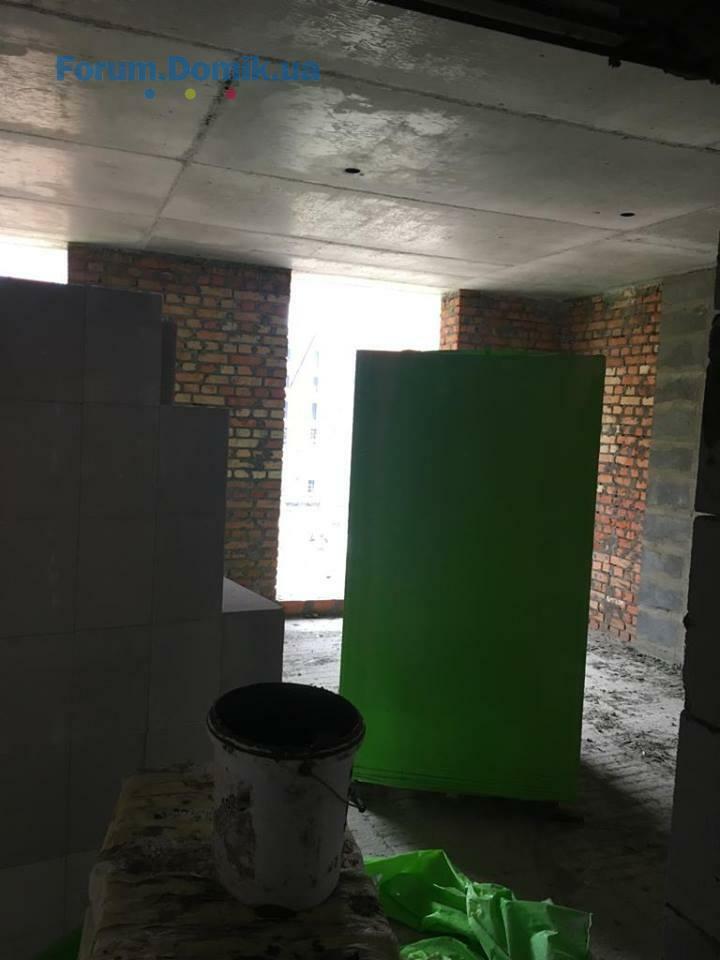

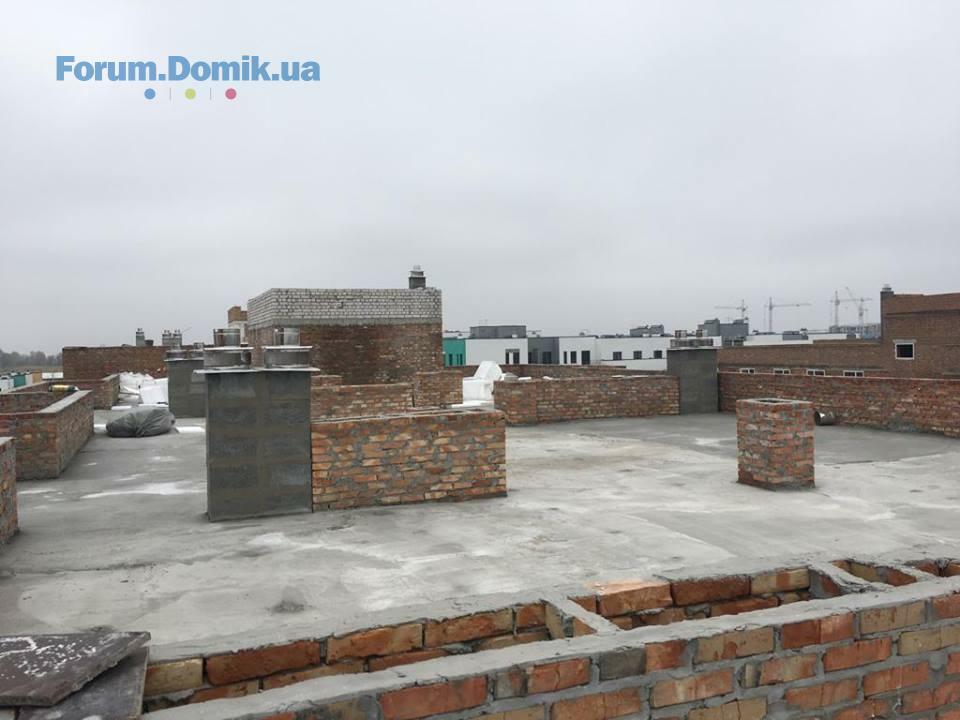

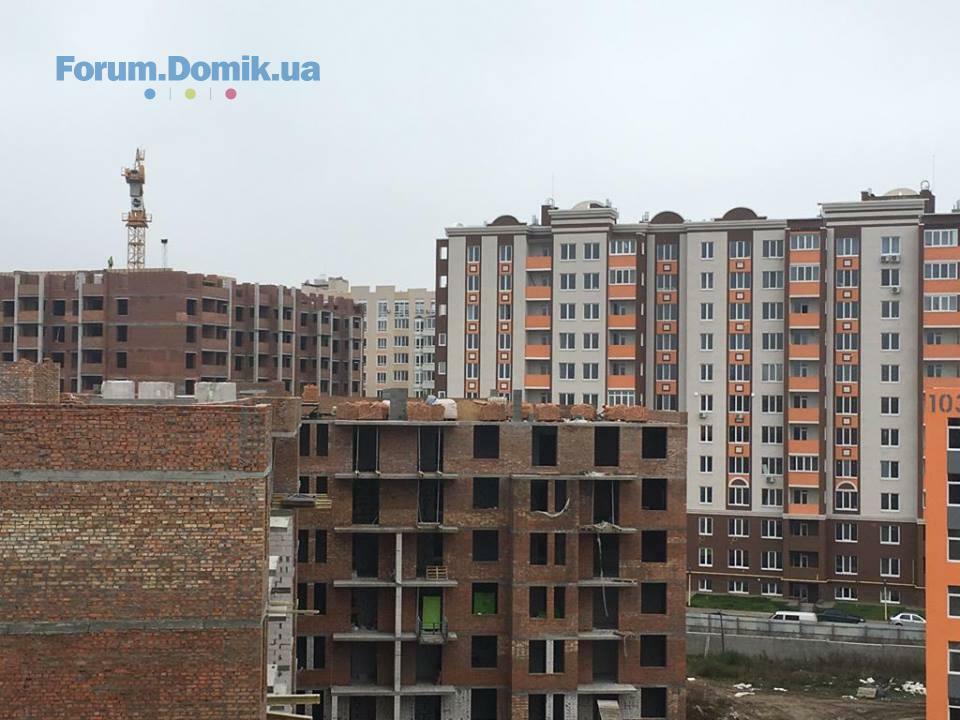

Ми продовжуємо будувати!
3 черга
103/11
1 секція

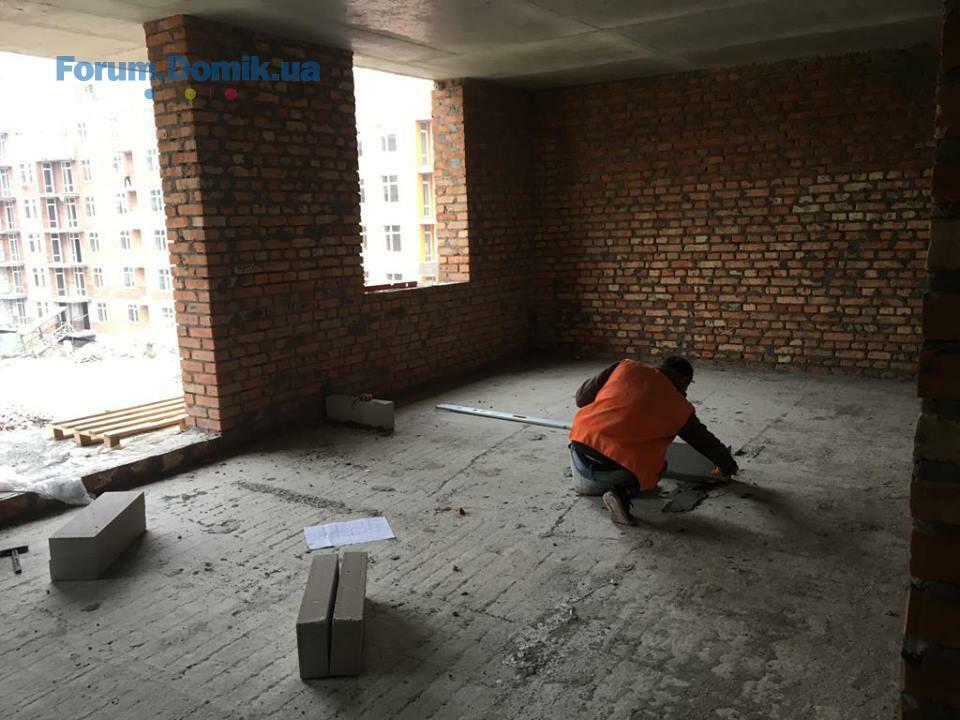

- продовжуються внутрішні роботи у МЗК;
- триває монтаж балконних огорож;
- триває монтаж віконних відливів;

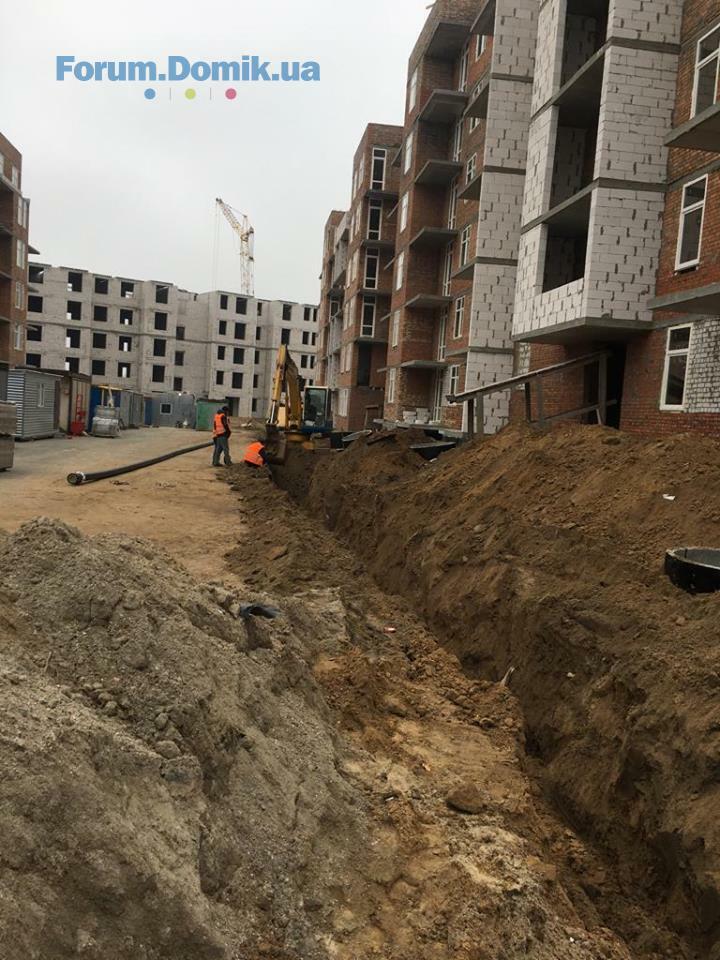

- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика);
-тривають роботи із влаштування газових мереж.
2 секція
- триває монтаж накривок на парапети;
- тривають фасадні роботи;

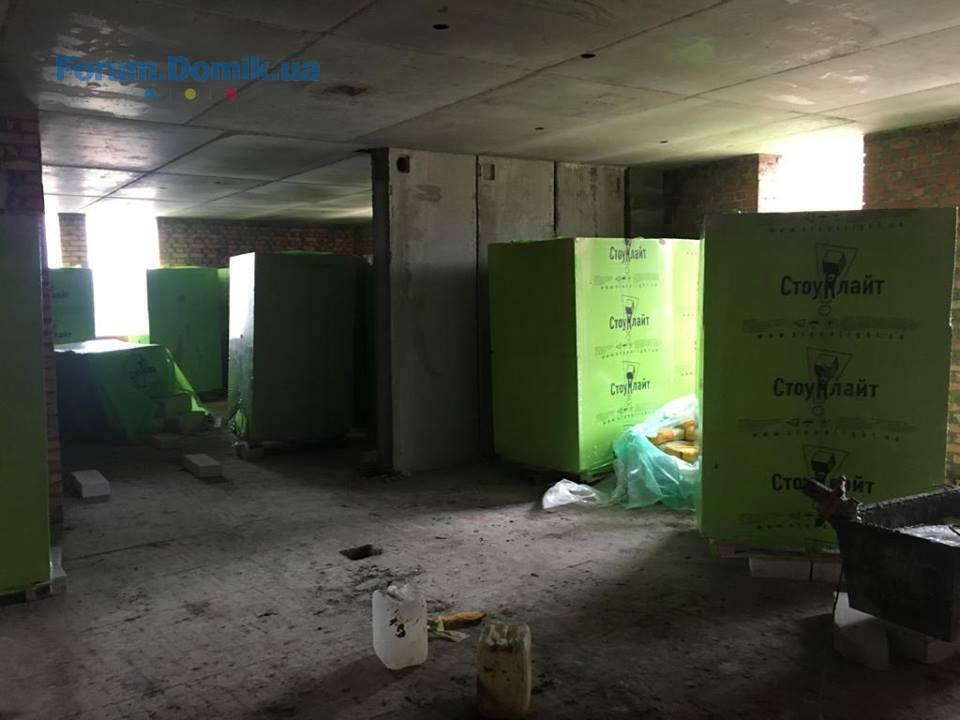

- триває влаштування сантехніки, виконано 60%;
- тривають роботи із влаштутвання стяжки, виконано 50%.
3 секція
- тривають штукатурні роботи, виконано 30%.
103/12
2 секція
- на завершальному етапі роботи із влаштування димарів, виконано 85%.
- тривають роботи із мурування папапетів;
- тривають роботи із влаштування перегородок на 3 поверсі, цього тижня планується завершити на цьому поверсі.
103/13
1 секція

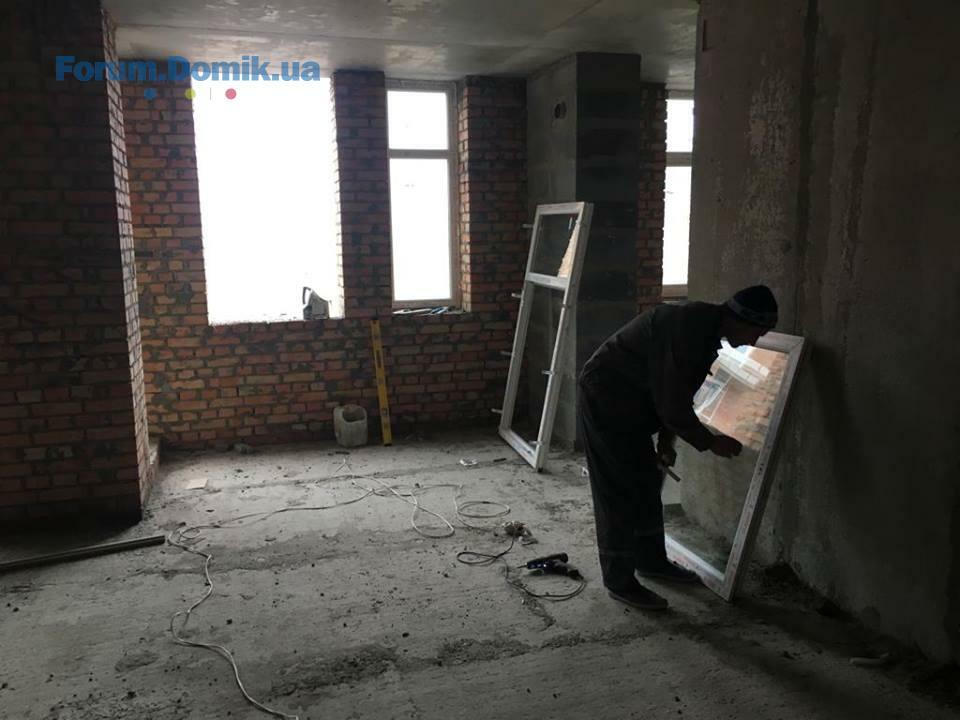

- триває монтаж вікон, виконано 50%;
- завершено влаштування покрівлі,
2 секція
- триває монтаж вікон, виконано 85%;
- на завершальному етапі роботи із влаштування покрівлі, цього тижня ці роботи буде завершено.
103/14
- на завершальному етапі монтаж вікон, виконано 95%. Цього тижня ці роботи мають завершитися;
- тривають електромонтажні роботи: на 2 поверсі завершено, тривають на 3 – 4 поверхах.
- цього тижня планується розпочати роботи із влаштування покрівлі.
103/15
1 секція

- тривають роботи зі штукатурки стін: виконано 3 – 5 поверхи, цього тижня виконуватимуться на 1 та 6 поверхах.
2 секція
- тривають роботи із влаштування сантехніки, виконано 1 – 4 поверхи;
- на завершальному етапі роботи зі штукатурки парапету, цього тижня планується поклейка рубероїду.

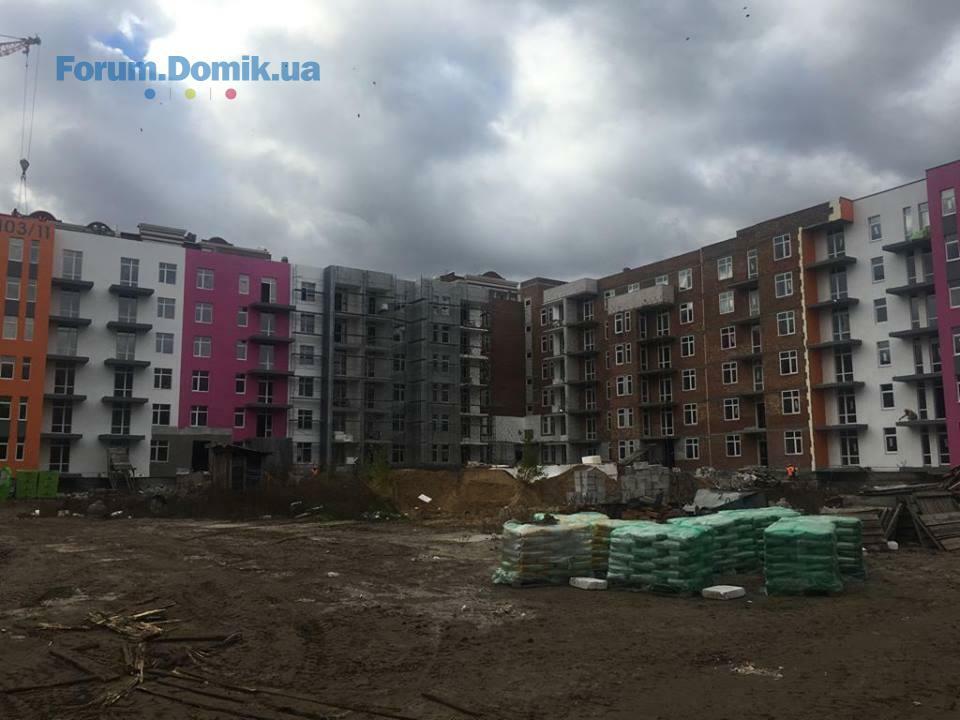

4 черга
Будинок 16

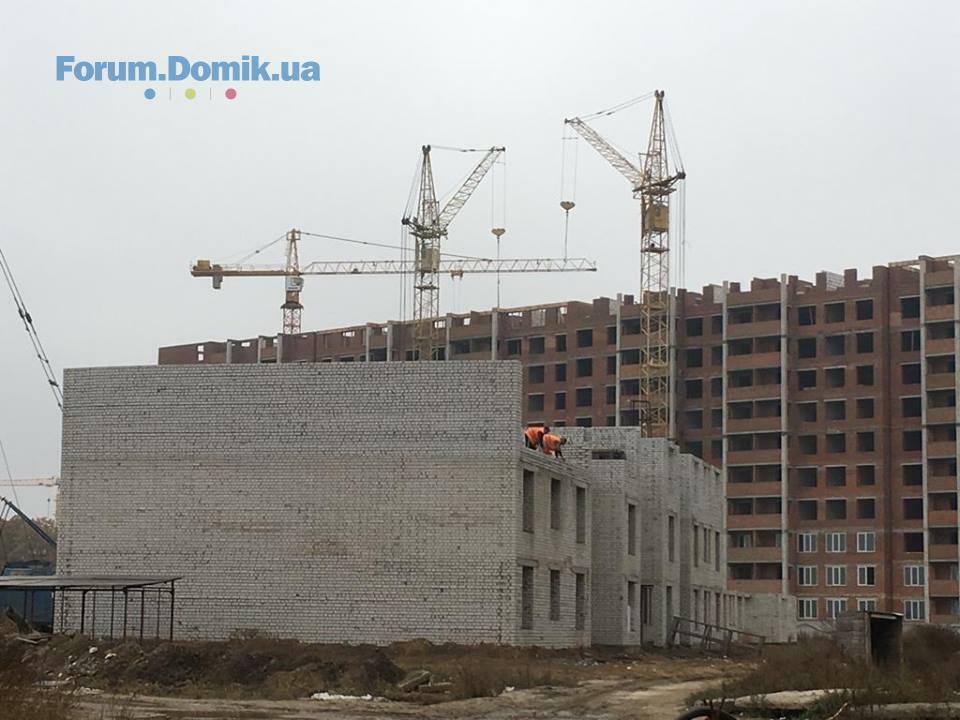

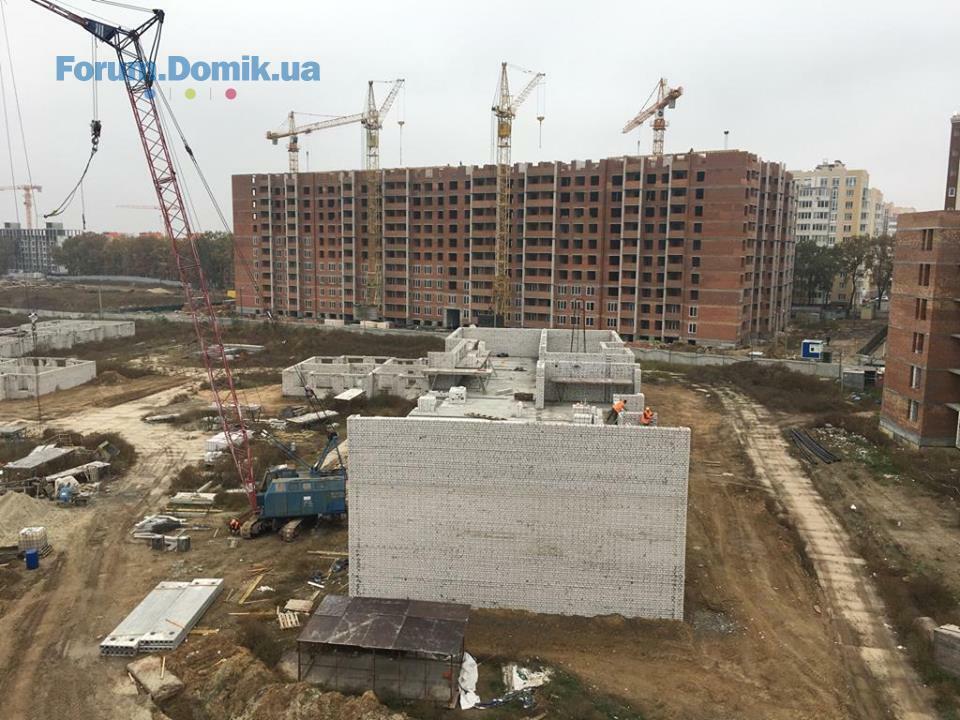

- продовжується мурування стін 3 поверху, виконано 60%.

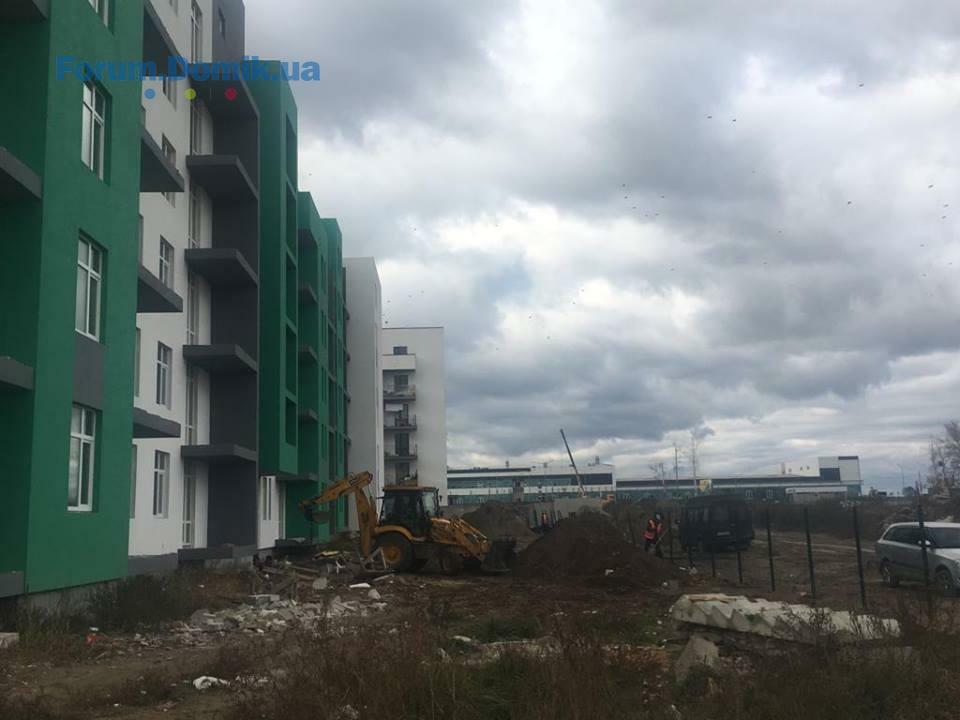

Будинок 17

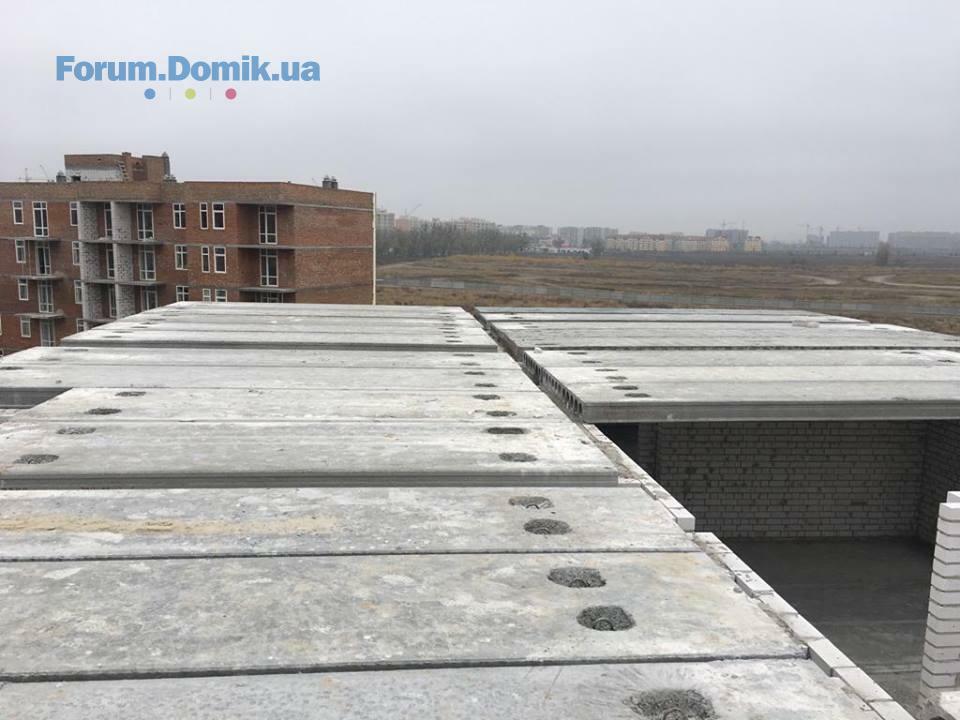

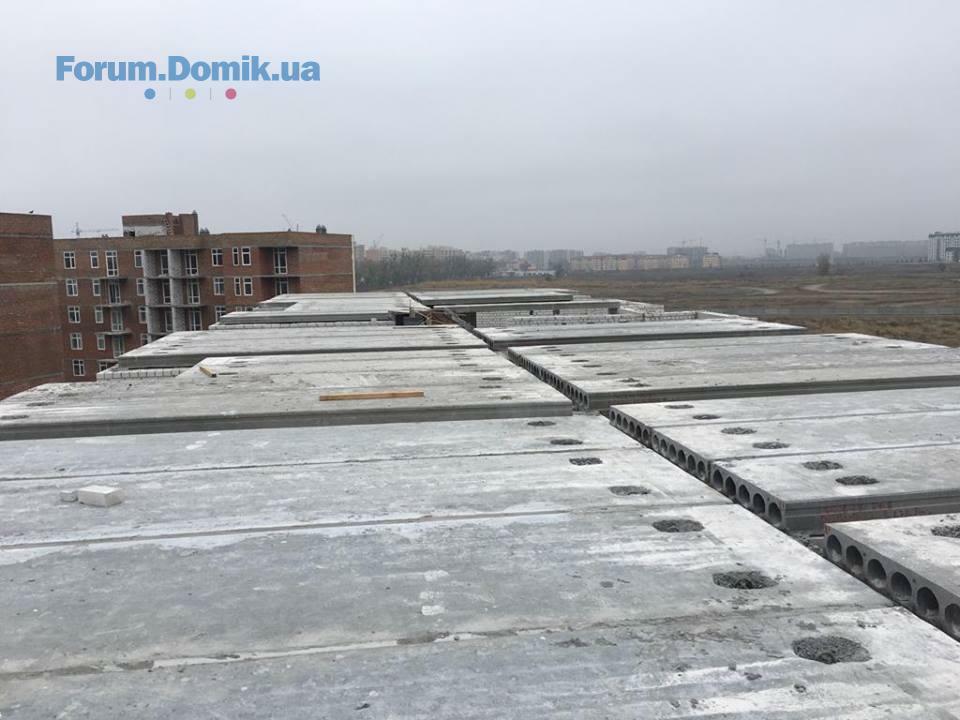

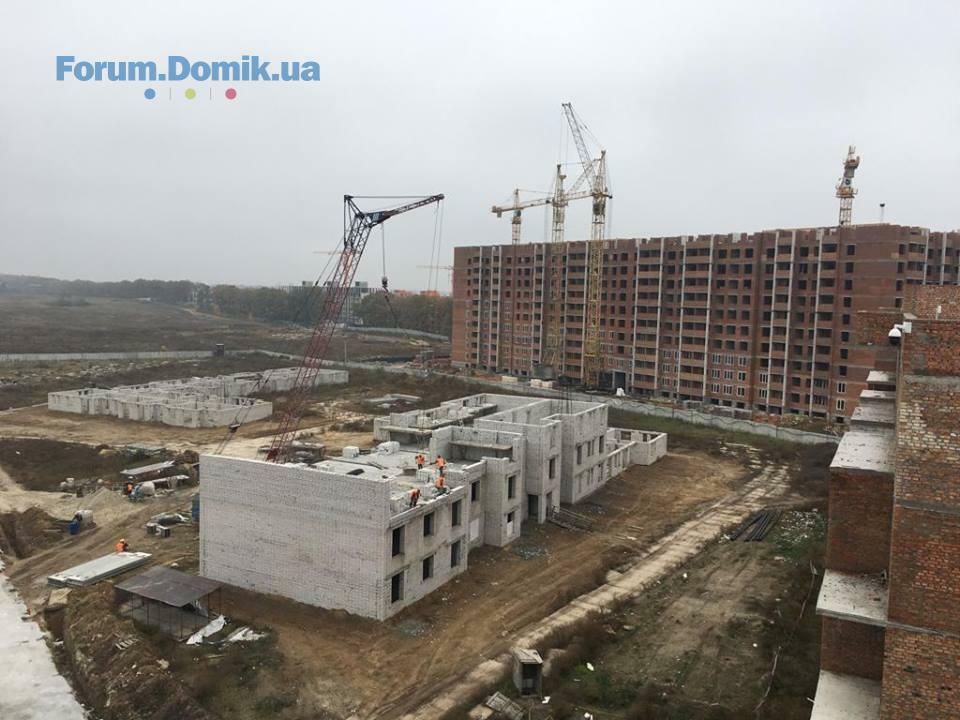

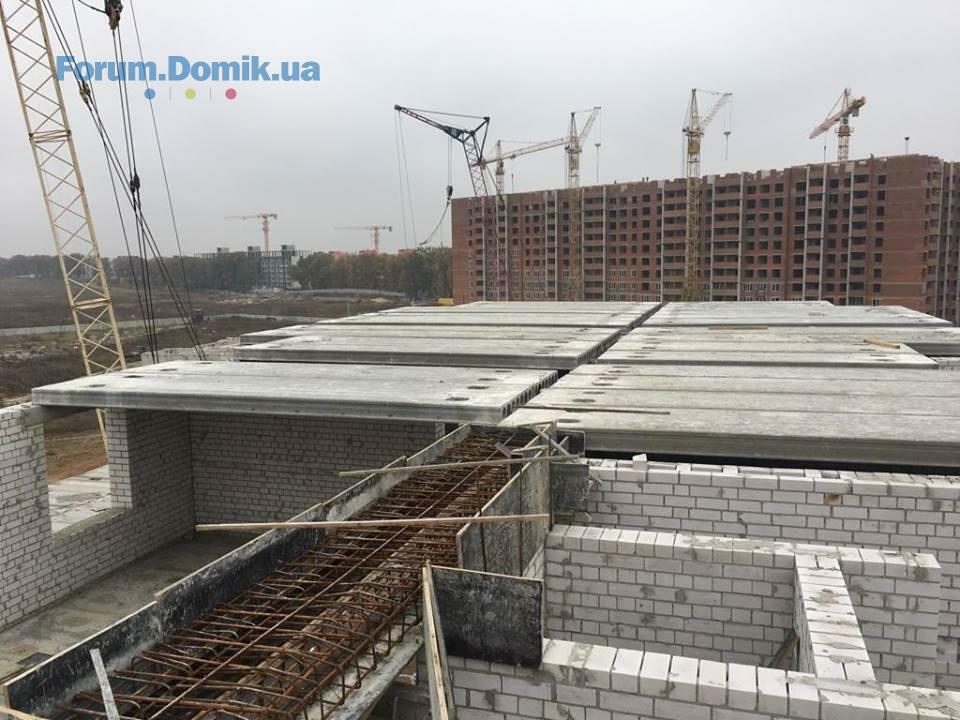

- виконуються роботи із монтажу панелей перекриття 5 поверху, виконано 70%.
3 черга
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- триває монтаж балконних огорож;
- триває монтаж віконних відливів;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика);
-тривають роботи із влаштування газових мереж.
2 секція
- триває монтаж накривок на парапети;
- тривають фасадні роботи;
- триває влаштування сантехніки, виконано 60%;
- тривають роботи із влаштутвання стяжки, виконано 50%.
3 секція
- тривають штукатурні роботи, виконано 30%.
103/12
2 секція
- на завершальному етапі роботи із влаштування димарів, виконано 85%.
- тривають роботи із мурування папапетів;
- тривають роботи із влаштування перегородок на 3 поверсі, цього тижня планується завершити на цьому поверсі.
103/13
1 секція
- триває монтаж вікон, виконано 50%;
- завершено влаштування покрівлі,
2 секція
- триває монтаж вікон, виконано 85%;
- на завершальному етапі роботи із влаштування покрівлі, цього тижня ці роботи буде завершено.
103/14
- на завершальному етапі монтаж вікон, виконано 95%. Цього тижня ці роботи мають завершитися;
- тривають електромонтажні роботи: на 2 поверсі завершено, тривають на 3 – 4 поверхах.
- цього тижня планується розпочати роботи із влаштування покрівлі.
103/15
1 секція
- тривають роботи зі штукатурки стін: виконано 3 – 5 поверхи, цього тижня виконуватимуться на 1 та 6 поверхах.
2 секція
- тривають роботи із влаштування сантехніки, виконано 1 – 4 поверхи;
- на завершальному етапі роботи зі штукатурки парапету, цього тижня планується поклейка рубероїду.
4 черга
Будинок 16
- продовжується мурування стін 3 поверху, виконано 60%.
Будинок 17
- виконуються роботи із монтажу панелей перекриття 5 поверху, виконано 70%.
BD Holding
BH
Представитель
1 193
27 марта 2017
30 окт 2018 14:54

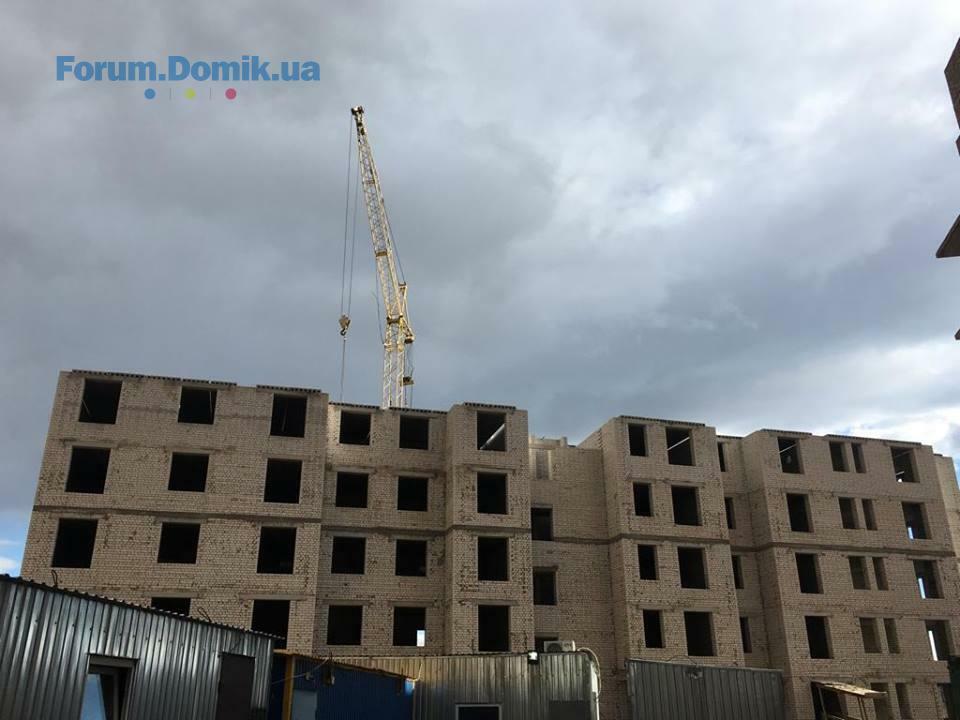

Ми продовжуємо будувати!
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- триває монтаж балконних огорож;
- триває монтаж віконних відливів;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика);
-тривають роботи із влаштування газових мереж.
2 секція
- триває монтаж накривок на парапети;
- тривають фасадні роботи;
- триває влаштування сантехніки, виконано 60%;
- тривають роботи із влаштутвання стяжки, виконано 50%.
3 секція
- тривають штукатурні роботи, виконано 30%.
103/12
2 секція
- на завершальному етапі роботи із влаштування димарів, виконано 85%.
- тривають роботи із мурування папапетів;
- тривають роботи із влаштування перегородок на 3 поверсі, цього тижня планується завершити на цьому поверсі.
103/13
1 секція
- триває монтаж вікон, виконано 50%;
- завершено влаштування покрівлі,
2 секція
- триває монтаж вікон, виконано 85%;
- на завершальному етапі роботи із влаштування покрівлі, цього тижня ці роботи буде завершено.
103/14
- на завершальному етапі монтаж вікон, виконано 95%. Цього тижня ці роботи мають завершитися;
- тривають електромонтажні роботи: на 2 поверсі завершено, тривають на 3 – 4 поверхах.
- цього тижня планується розпочати роботи із влаштування покрівлі.
103/15
1 секція
- тривають роботи зі штукатурки стін: виконано 3 – 5 поверхи, цього тижня виконуватимуться на 1 та 6 поверхах.
2 секція
- тривають роботи із влаштування сантехніки, виконано 1 – 4 поверхи;
- на завершальному етапі роботи зі штукатурки парапету, цього тижня планується поклейка рубероїду.
103/11
1 секція
- продовжуються внутрішні роботи у МЗК;
- триває монтаж балконних огорож;
- триває монтаж віконних відливів;
- тривають роботи із прокладання зовнішніх мереж (вода, каналізація, електрика);
-тривають роботи із влаштування газових мереж.
2 секція
- триває монтаж накривок на парапети;
- тривають фасадні роботи;
- триває влаштування сантехніки, виконано 60%;
- тривають роботи із влаштутвання стяжки, виконано 50%.
3 секція
- тривають штукатурні роботи, виконано 30%.
103/12
2 секція
- на завершальному етапі роботи із влаштування димарів, виконано 85%.
- тривають роботи із мурування папапетів;
- тривають роботи із влаштування перегородок на 3 поверсі, цього тижня планується завершити на цьому поверсі.
103/13
1 секція
- триває монтаж вікон, виконано 50%;
- завершено влаштування покрівлі,
2 секція
- триває монтаж вікон, виконано 85%;
- на завершальному етапі роботи із влаштування покрівлі, цього тижня ці роботи буде завершено.
103/14
- на завершальному етапі монтаж вікон, виконано 95%. Цього тижня ці роботи мають завершитися;
- тривають електромонтажні роботи: на 2 поверсі завершено, тривають на 3 – 4 поверхах.
- цього тижня планується розпочати роботи із влаштування покрівлі.
103/15
1 секція
- тривають роботи зі штукатурки стін: виконано 3 – 5 поверхи, цього тижня виконуватимуться на 1 та 6 поверхах.
2 секція
- тривають роботи із влаштування сантехніки, виконано 1 – 4 поверхи;
- на завершальному етапі роботи зі штукатурки парапету, цього тижня планується поклейка рубероїду.
BD Holding
BH
Представитель
1 193
27 марта 2017
30 окт 2018 15:00

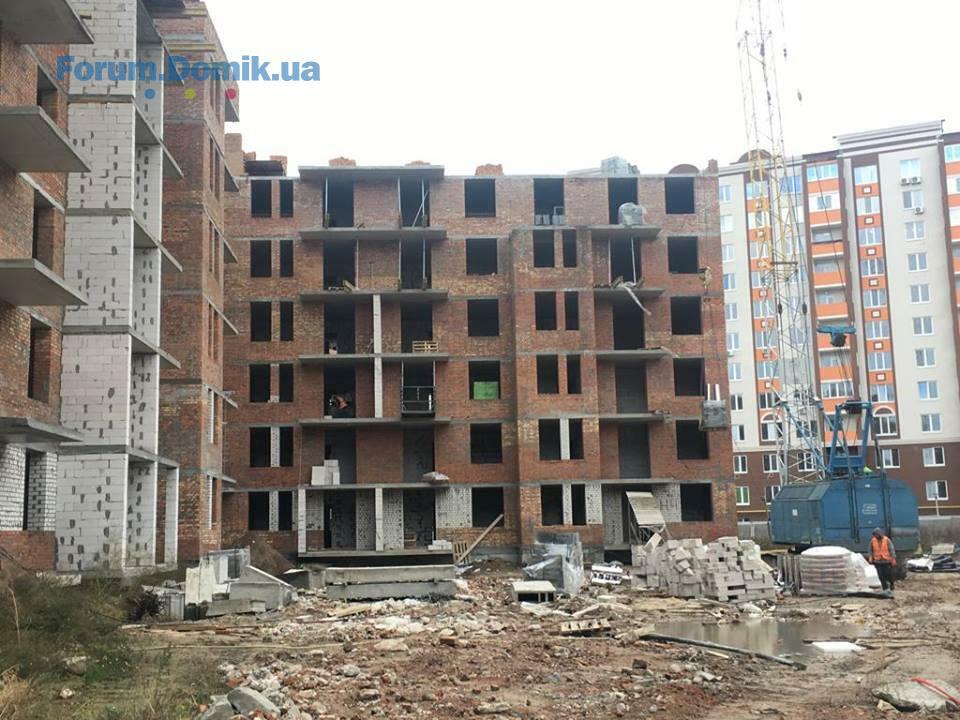

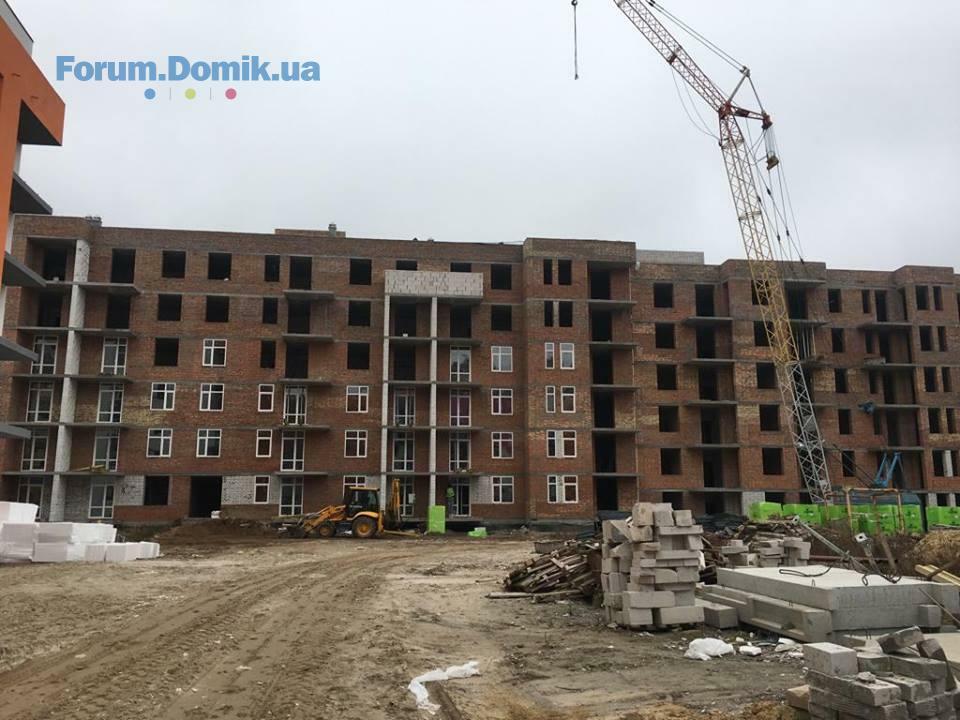

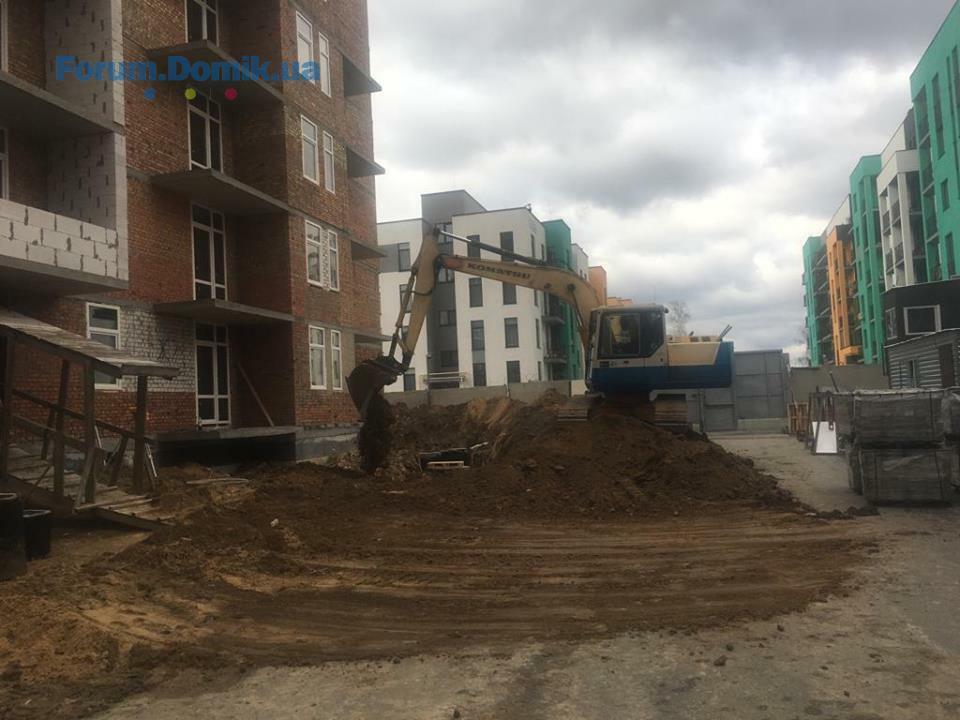

Ми продовжуємо будувати!
Будинок 16
- продовжується мурування стін 3 поверху, виконано 60%.
Будинок 17
- виконуються роботи із монтажу панелей перекриття 5 поверху, виконано 70%.
Будинок 16
- продовжується мурування стін 3 поверху, виконано 60%.
Будинок 17
- виконуються роботи із монтажу панелей перекриття 5 поверху, виконано 70%.
volav
v
Пользователь
37
01 августа 2018
30 окт 2018 16:07
Спасибо, быстрее начали строить
volav
v
Пользователь
37
01 августа 2018
30 окт 2018 16:15
Цитата "Давыдова Татьяна":Здравствуйте. Планирую купить квартиру в 103/12. Скажите пожалуйста реально строят этот дом? Мне в отделе продаж сказали что все построится и сдача дома в 4 кв. 2019г. Но правда озвучили то что на дом 103/11 и 103/12 нет каких-то документов, но они оформляются и к сдаче домов будут готовы. Стоит ли влаживать деньги в Европейку?
Реально строят все дома. И судя по тому, как движется сейчас стройка, то есть все шансы вложиться в эти сроки сдачи
Dimaso
D
Новичок
18
03 апреля 2018
30 окт 2018 18:28
Вопрос к инвесторам 14 дома - какой у вас срок сдачи в эксплуатацию в договоре?
Давыдова Татьяна
Новичок
6
30 октября 2018
30 окт 2018 21:44
Скажите пожалуйста, а никого не смущает что по дому 103/12 не все есть документы. Как то боязно. Квартиру свою очень хочется, но переживаю чтоб не кинули.
Atkachenko
A
Новичок
13
03 мая 2018
31 окт 2018 11:35
Цитата "volav":
Реально строят все дома. И судя по тому, как движется сейчас стройка, то есть все шансы вложиться в эти сроки сдачи
вы серьезно? а то, что задержки вечно по домам, вас это не смущает? я бы к каждому сроку добавлял плюс-минус полгода
volav
v
Пользователь
37
01 августа 2018
31 окт 2018 18:06
Цитата "Atkachenko":
вы серьезно? а то, что задержки вечно по домам, вас это не смущает? я бы к каждому сроку добавлял плюс-минус полгода
Не смущает. Задержек по стройке бояться - не вкладываться в стройку, а покупать готовое или вторичку. Тем более, что задержки начались из-за прошлогодних заказных активистов.
А то, что стройка активнее пошла это факт, только по активности стройки выводы и делаю. А дальше все думают сами
volav
v
Пользователь
37
01 августа 2018
31 окт 2018 18:08
Цитата "Давыдова Татьяна":Скажите пожалуйста, а никого не смущает что по дому 103/12 не все есть документы. Как то боязно. Квартиру свою очень хочется, но переживаю чтоб не кинули.
Застройщик имеет отличный опыт восстановления всех доков, показано на других домах. Тем более им самим это не выгодно т.к. продажи падают.
Давыдова Татьяна
Новичок
6
30 октября 2018
01 ноя 2018 17:56
По дому 103/12 нет Документа разрешающего начало строительства. Хотела отдать документы, которые мне выслали в ОП юристам на проверку а мне там сказали что нет даже смысла начинать проверять, так как без этого документа дом считается высокого риска....
Novis
N
Пользователь
24
10 мая 2018
02 ноя 2018 20:11
а вода буде? а світлофор? а виїзд на кільцеву нормальний буде? чи просто будуємо і лапшу вішаємо? і не треба про збитковість писати))
volav
v
Пользователь
37
01 августа 2018
05 ноя 2018 13:52
Воду ясен пень сделают. А светофор и выезд на кольцевую это вообще не к застройщику. Кличко, автодор и Центр организации дорожного движения к вашим услугам
lll noname lll
ln
Пользователь
40
28 марта 2017
05 ноя 2018 14:12
Цитата "volav":Воду ясен пень сделают. А светофор и выезд на кольцевую это вообще не к застройщику. Кличко, автодор и Центр организации дорожного движения к вашим услугам
От и прихвостни застройщика прилетели.
Сколько то ждать обещанной воды? То, что сейчас бежит по трубам водой сложно назвать.
А про светофор отдельная история. Он как всегда ничей. БД просто не умеет вовремя передавать имущество на баланс.
volav
v
Пользователь
37
01 августа 2018
05 ноя 2018 15:03
Когда вносишь в диалог частицу логики и адеквата, так сразу прихвостень.
lll noname lll
ln
Пользователь
40
28 марта 2017
05 ноя 2018 15:07
Цитата "volav":Когда вносишь в диалог частицу логики и адеквата, так сразу прихвостень.
У вас одна логика. Не трогайте застройщика. Он ни в чем не виноват.
Или я не прав?
Застройщик должен был передать светофор на баланс автодору, или кому там надо.
Должен был передать ТП на баланс облэнего.
Должен был дать нормальную воду.
Что не так?
Novis
N
Пользователь
24
10 мая 2018
05 ноя 2018 16:50
Шановні, справа в тім, що вартість цегляно-бетонної коробки значно менша, ніж вартість того, що зветься "квартира в житловому комплексі", що передбачає наявність певної інфраструктуи, як то - маршрутний пасажирський транспорт, транспортна розвязка, енергозабезпечення, водопостачання питної!!! води, і т.д.
і мені цікаво,чому- як балкон засклити - БД має ексклюзивні права на подібні роботи, а як води немає чи електрики - шукай вітра в полі..!??
і ще,- генплан забудови не передбачає транспортну розвязку?
і мені цікаво,чому- як балкон засклити - БД має ексклюзивні права на подібні роботи, а як води немає чи електрики - шукай вітра в полі..!??
і ще,- генплан забудови не передбачає транспортну розвязку?
volav
v
Пользователь
37
01 августа 2018
05 ноя 2018 19:16
Все не так. И выше все написано. Европейка не имеет отношения ни к светофору, ни к выезду на кольцевую. А у нас ведь как привыкли? Все в одну кучу и во всем Европейка виновата. Асфальт не такой черный, трава не такая зеленая и дальше по списку
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская22.052 074
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4322.05455
- ЖК Мілос | Київміськбуд | Київ, пров. Милославський21.05115
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца21.05275
- ЖК Brother | РІЕЛ | Київ, вул. Ревуцького21.0511
- ЖК Sister | РіЕЛ | Київ, вул. Клеманська, 321.059
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а21.05161
- Отзывы о застройщике GEOS21.0559
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 321.0580
- ЖК Файна Таун | KAN Development | Киев, ул. Салютная20.056 581
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Стоит ли сейчас покупать недвижимость?19.045 041
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Выбираю акриловую краску17.0320
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Что подарить мужчине?22.05353
- Электрик Киев03.051
- Замер уровня радиации дозиметром Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
