ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
| Застройщик | BD Holding |
| Сдача ЖК | 2016 - 2022 г. |
| Планировки | от 25 000 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 172.
| 32/19% | ||
| 57/33% | ||
| 83/48% |
Апельсина
Пользователь
65
01 ноября 2017
26 май 2018 17:51
А де ті кладоки знаходяться у третій черзі?
Novis
N
Пользователь
24
10 мая 2018
26 май 2018 20:53
для змін на краще потрібна здорова критика.
як по іншому? одіти рожеві окуляри і ходити-запитувати, чому не радієте, як петя?
як по іншому? одіти рожеві окуляри і ходити-запитувати, чому не радієте, як петя?
Апельсина
Пользователь
65
01 ноября 2017
27 май 2018 14:38
покажіть фото 103/13!
Helen45
H
Гость
5
27 мая 2018
27 май 2018 18:50
Helen45
H
Гость
5
27 мая 2018
27 май 2018 18:51
У підвальному приміщенні, тобто під першим поверхом.
Апельсина
Пользователь
65
01 ноября 2017
27 май 2018 19:27
мерсі
BD Holding
BH
Представитель
1 193
27 марта 2017
29 май 2018 14:53
Плідного початку робочого тижня!

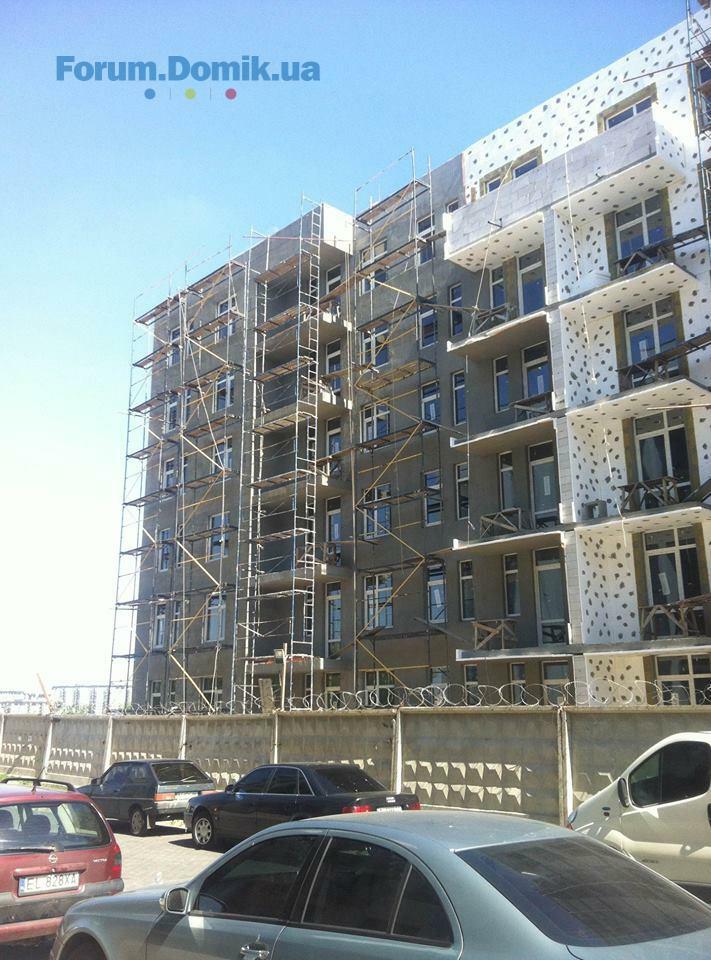

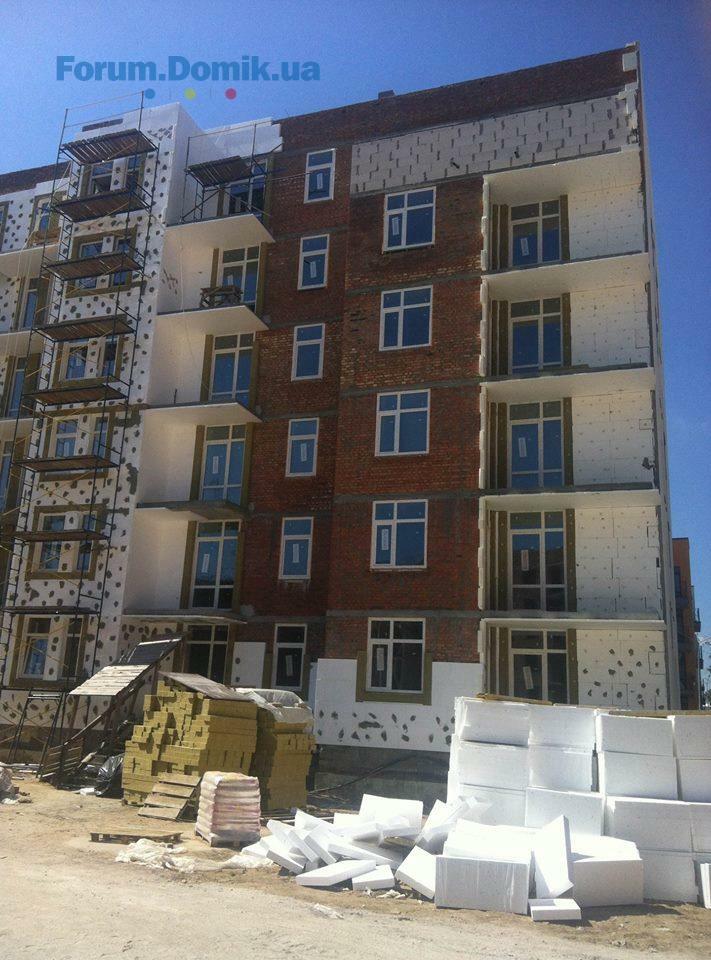

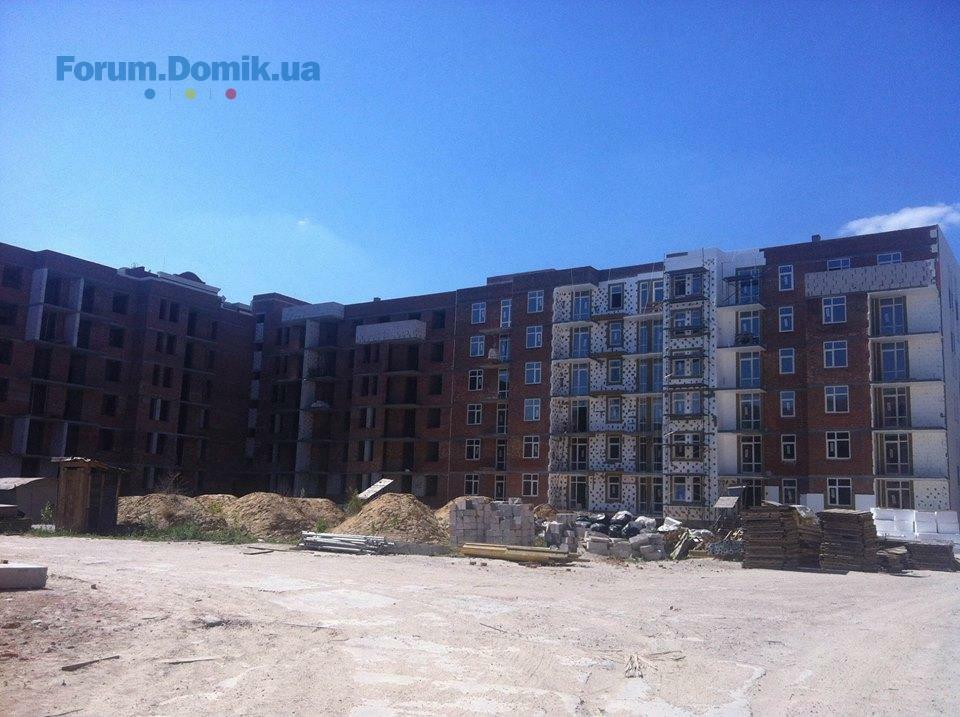

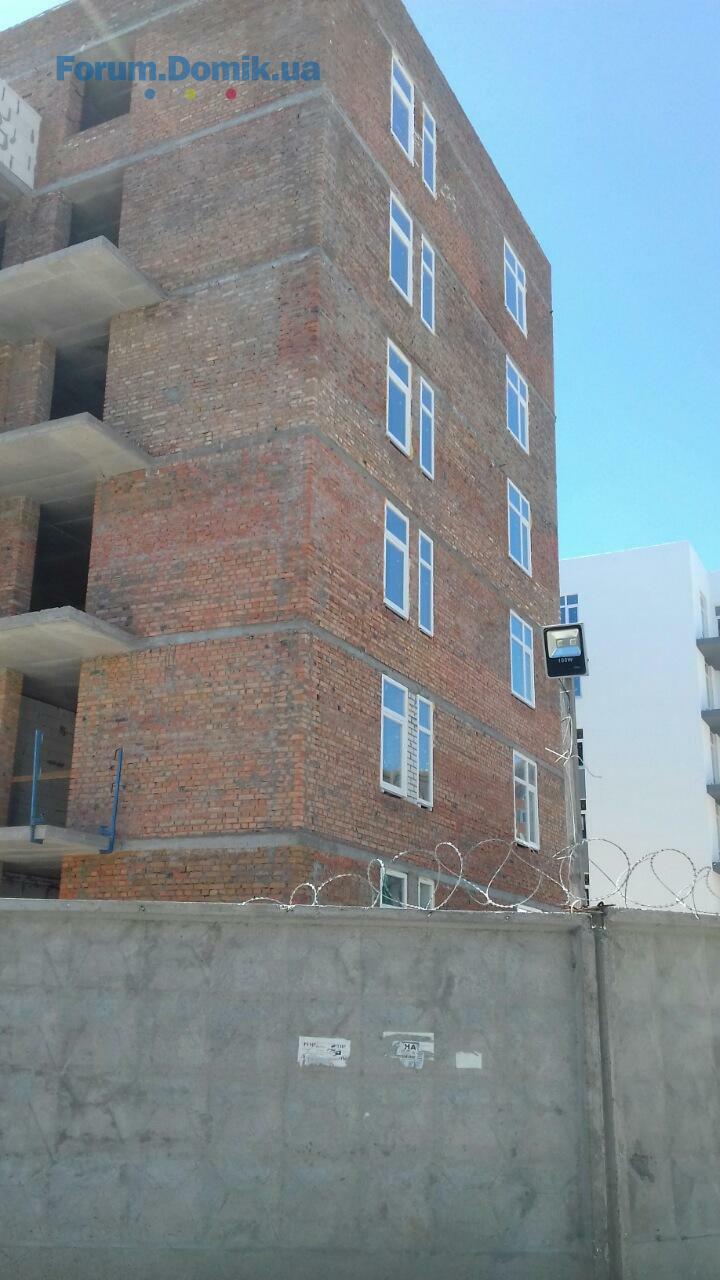

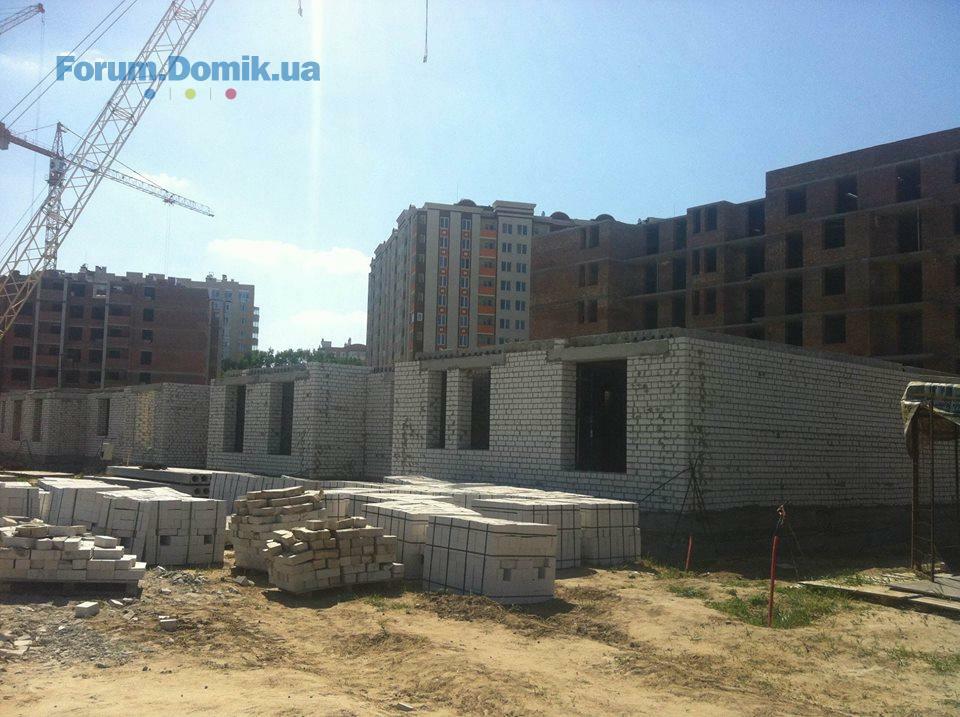

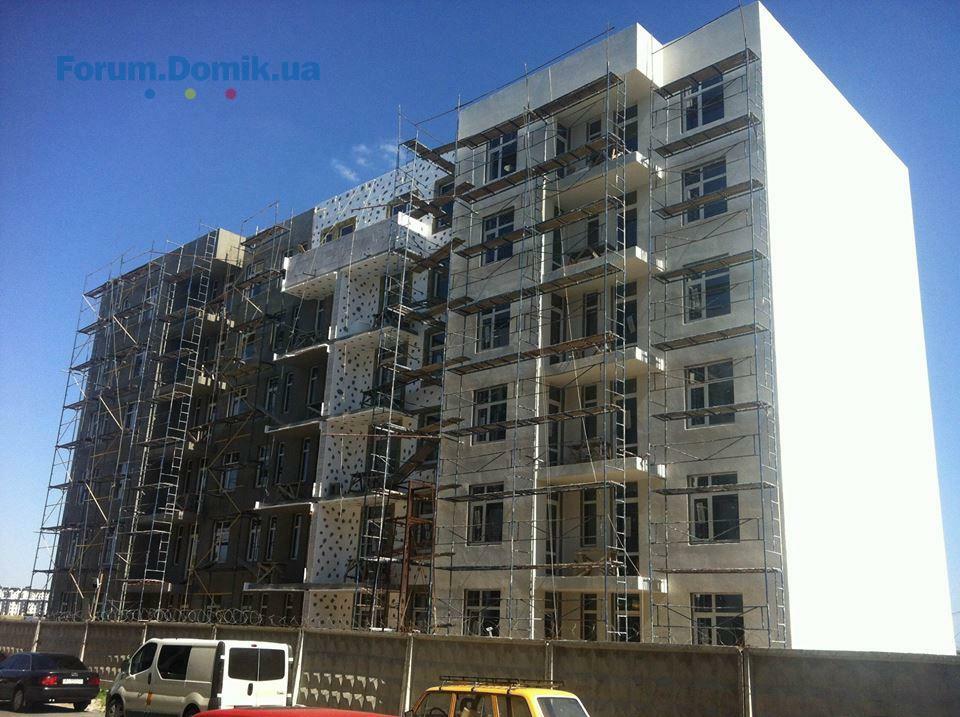

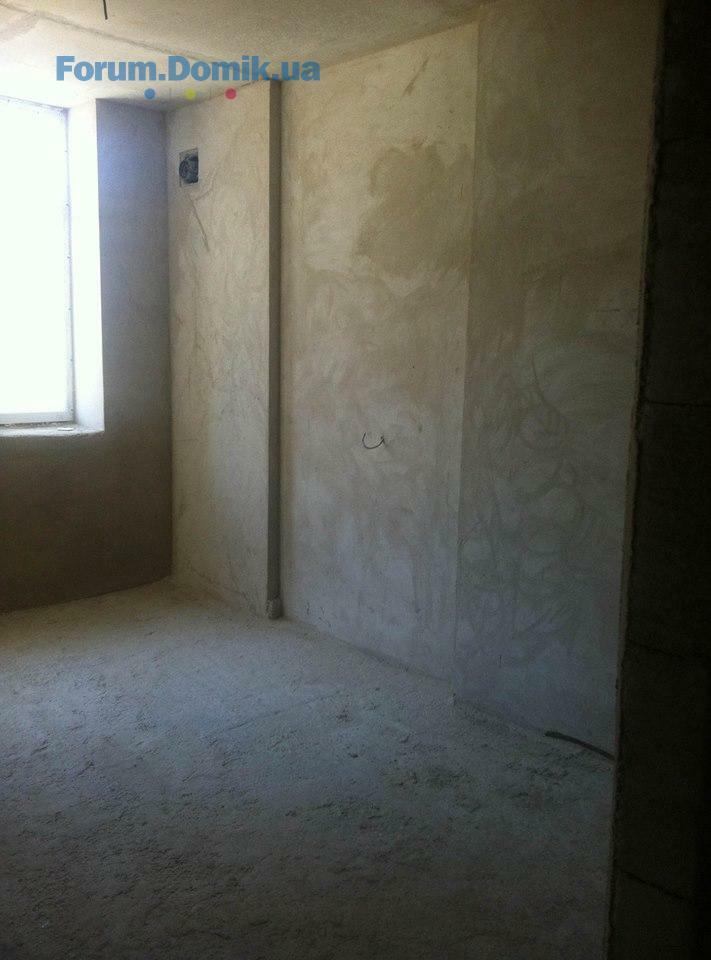

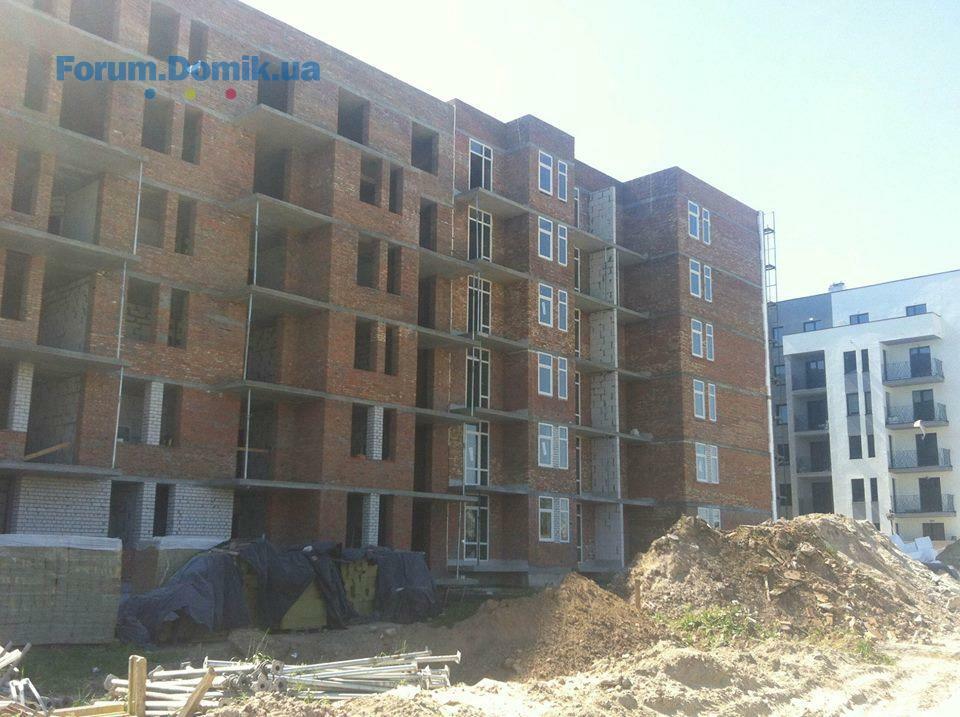

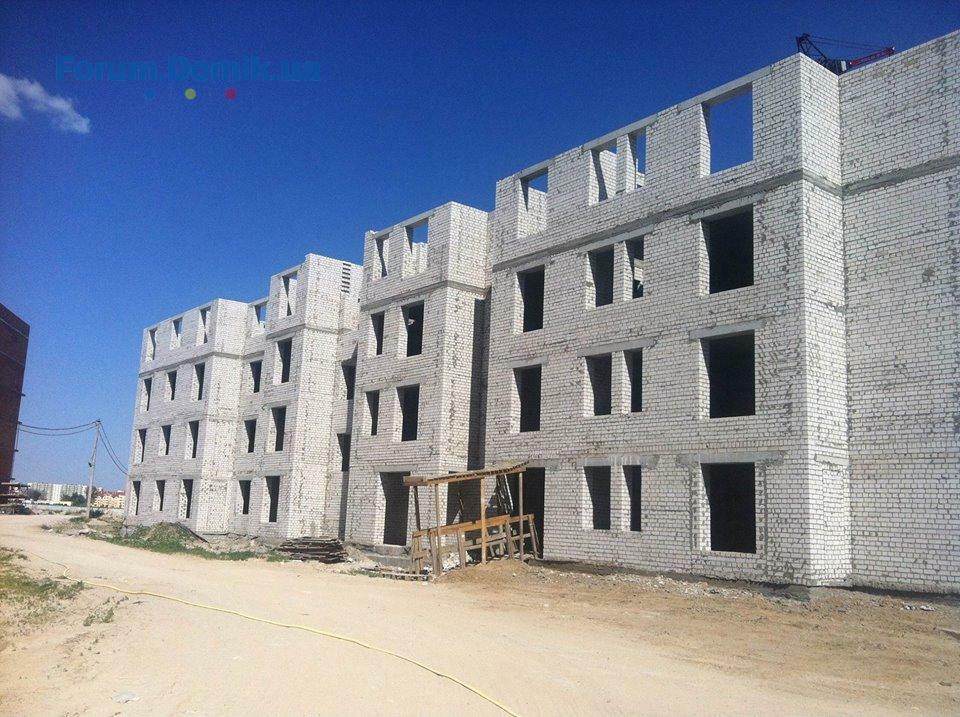

Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду із внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 2 поверху завершено, розпочато 3 поверху; цього тижня ці роботи триватимуть;
- тривають роботи із влаштування покрівлі, виконано на 80%;
2 секція
- влаштування електромереж на 4 та 5 поверхах;
103/13
- монтаж внутрішніх електромереж на секції 2 продовжується на 1 поверсі;
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 30 %
- приступають до монтажу вікон;
2 секція
- триває монтаж вікон, виконано на 65 %,
- тривають роботи із влаштування фасаду.
4 черга
Будинок 17
Підготовчі роботи до монтажу плит перекриття 4 поверху.
Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху, 95 %.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду із внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 2 поверху завершено, розпочато 3 поверху; цього тижня ці роботи триватимуть;
- тривають роботи із влаштування покрівлі, виконано на 80%;
2 секція
- влаштування електромереж на 4 та 5 поверхах;
103/13
- монтаж внутрішніх електромереж на секції 2 продовжується на 1 поверсі;
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 30 %
- приступають до монтажу вікон;
2 секція
- триває монтаж вікон, виконано на 65 %,
- тривають роботи із влаштування фасаду.
4 черга
Будинок 17
Підготовчі роботи до монтажу плит перекриття 4 поверху.
Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху, 95 %.
BD Holding
BH
Представитель
1 193
27 марта 2017
29 май 2018 14:54
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду із внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 2 поверху завершено, розпочато 3 поверху; цього тижня ці роботи триватимуть;
- тривають роботи із влаштування покрівлі, виконано на 80%;
2 секція
- влаштування електромереж на 4 та 5 поверхах;
103/13
- монтаж внутрішніх електромереж на секції 2 продовжується на 1 поверсі;
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 30 %
- приступають до монтажу вікон;
2 секція
- триває монтаж вікон, виконано на 65 %,
- тривають роботи із влаштування фасаду.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду із внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 2 поверху завершено, розпочато 3 поверху; цього тижня ці роботи триватимуть;
- тривають роботи із влаштування покрівлі, виконано на 80%;
2 секція
- влаштування електромереж на 4 та 5 поверхах;
103/13
- монтаж внутрішніх електромереж на секції 2 продовжується на 1 поверсі;
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 30 %
- приступають до монтажу вікон;
2 секція
- триває монтаж вікон, виконано на 65 %,
- тривають роботи із влаштування фасаду.
BD Holding
BH
Представитель
1 193
27 марта 2017
29 май 2018 14:56
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 17
Підготовчі роботи до монтажу плит перекриття 4 поверху.
Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху, 95 %.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 17
Підготовчі роботи до монтажу плит перекриття 4 поверху.
Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху, 95 %.
Borman-a
B
Пользователь
54
10 января 2018
29 май 2018 15:14
Bd_holding, вы забыли сообщить о 103/9. Май заканчивается, вы обещали газ. Какая ситуация с пуском?
Апельсина
Пользователь
65
01 ноября 2017
29 май 2018 16:27
БД Холдін, у Вас знову Паскальні дні почалися? Чому так повільно? Де вікна на 103/13?
Helen45
H
Гость
5
27 мая 2018
29 май 2018 16:31
І правда, які нові фото можуть з'явитися по 13 будинку. Якщо в ньому нічого не робиться. Другий тиждень одне повідомлення у звіті по цьому будинку.
Bukabu
B
Пользователь
50
13 апреля 2018
29 май 2018 16:31
Цитата "BD_Holding":Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду із внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 2 поверху завершено, розпочато 3 поверху; цього тижня ці роботи триватимуть;
- тривають роботи із влаштування покрівлі, виконано на 80%;
2 секція
- влаштування електромереж на 4 та 5 поверхах;
103/13
- монтаж внутрішніх електромереж на секції 2 продовжується на 1 поверсі;
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 30 %
- приступають до монтажу вікон;
2 секція
- триває монтаж вікон, виконано на 65 %,
- тривають роботи із влаштування фасаду.
4 черга
Будинок 17
Підготовчі роботи до монтажу плит перекриття 4 поверху.
Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху, 95 %.
Еще на шаг ближе, спасибо
ОлексійКулеба
О
Пользователь
75
02 марта 2018
29 май 2018 16:44
Цитата "BD_Holding":Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду із внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 2 поверху завершено, розпочато 3 поверху; цього тижня ці роботи триватимуть;
- тривають роботи із влаштування покрівлі, виконано на 80%;
2 секція
- влаштування електромереж на 4 та 5 поверхах;
103/13
- монтаж внутрішніх електромереж на секції 2 продовжується на 1 поверсі;
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 30 %
- приступають до монтажу вікон;
2 секція
- триває монтаж вікон, виконано на 65 %,
- тривають роботи із влаштування фасаду.
Чудово,що продовжуєте будувати
Апельсина
Пользователь
65
01 ноября 2017
29 май 2018 20:28
не забувайте про славнозвісні кошти за бронь, за юридичні послуги та ціну за 1 кв. метр із завищеною пропозицією. Вартість кладовки буде золотою. За збитки, які терплять інвестори, за затримки у будівництві, ці нещасні підвальні приміщення могли б подарувати кожному.
Ann103-11
A
Постоянный пользователь
163
03 июня 2017
30 май 2018 05:19
Цитата "Апельсина":не забувайте про славнозвісні кошти за бронь, за юридичні послуги та ціну за 1 кв. метр із завищеною пропозицією. Вартість кладовки буде золотою. За збитки, які терплять інвестори, за затримки у будівництві, ці нещасні підвальні приміщення могли б подарувати кожному.
Поддерживаю. А что там на стройке кстати, по 3ей, строители есть?
proshao
p
Пользователь
28
03 марта 2018
30 май 2018 09:20
Цитата "BD_Holding":Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду із внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 2 поверху завершено, розпочато 3 поверху; цього тижня ці роботи триватимуть;
- тривають роботи із влаштування покрівлі, виконано на 80%;
2 секція
- влаштування електромереж на 4 та 5 поверхах;
103/13
- монтаж внутрішніх електромереж на секції 2 продовжується на 1 поверсі;
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 30 %
- приступають до монтажу вікон;
2 секція
- триває монтаж вікон, виконано на 65 %,
- тривають роботи із влаштування фасаду.
4 черга
Будинок 17
Підготовчі роботи до монтажу плит перекриття 4 поверху.
Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху, 95 %.
Вам спасибо, что продолжается стройка. Удачи и более активных работ
Borman-a
B
Пользователь
54
10 января 2018
30 май 2018 11:14
Bd_holding, поведайте нам очередную историю. Как вы перенесли пуск газа в 103/9. Дозвониться к вам не возможно, в консьерж сервисе никто, как всегда, ничего не знает. Может пора уже начать отвечать за свои слова и выполнить обещания? Жду ответа!!!
Polka_Po
Пользователь
66
25 февраля 2018
30 май 2018 12:13
Рынок огромный, выбор большой, предложений на рынке масса. Каждый находит для себя самое выгодное и подходящее.
Dmitriy 103
D1
Новичок
6
30 мая 2018
30 май 2018 20:48
Цитата "Borman-a":Bd_holding, поведайте нам очередную историю. Как вы перенесли пуск газа в 103/9. Дозвониться к вам не возможно, в консьерж сервисе никто, как всегда, ничего не знает. Может пора уже начать отвечать за свои слова и выполнить обещания? Жду ответа!!!
BD_Holding, разъясните людям, почему опять отложилось подключение газа?
В КС сказали конец июня.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б09.02124
- ЖК 31 | Ковальская | Киев, ул. Михаила Драгоманова, 31з09.02157
- ЖК Hello House | Nice Development | Киев, ул. Николая Кибальчича, 109.0268
- ЖК Brother | РІЕЛ | Київ, вул. Ревуцького09.025
- ЖК Sister | РіЕЛ | Київ, вул. Клеманська, 309.022
- ЖК Kub29 | Куб | Ковальська | Київ, вул. Березняковська, 2909.0213
- ЖК Terracotta | Perfect Group | Київ, вул. Чернігівська, 808.02822
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4308.02454
- ЖК Канкрит | РіЕЛ | Киев, Днепровская набережная, 1708.022
- ЖК Wood Park 1,2 | Вуд Парк| Киев, ул. Радистов, 18, 2408.0240
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
