20 май 2018 08:44
Цитата "Borman-a":
Bd_holding,расскажите пож-та, какая ситуация с пуском газа в 103/9? Что вами было предпринято и сделано с момента последнего ответа, вы обещали постораться ускорить этот вопрос.
Люди вложившие деньги имеют право знать ситуацию.

Доброго дня.
11.05.2018 на ваше запитання була надана відповідь про те, що запуск газу у будинок 103/9 та поквартирно відбудеться до кінця місяця. Надати звіт про виконані роботи немає технічної можливості. Очікуйте пуск газу у вказаний термін.
20 май 2018 08:53
Цитата "Novis":
BD_Holding - ну от, прийшли ремонтники, я попросив їх перевірити всю проводку, виявилось, що електрик, мяко-кажучи злукавив - розетку на кухні зробив, але - в ванній напруги немає взагалі, коробки монтажної також немає, все заштукатурено, що робити, де шукати, таке враження, що електрик прийшов аби просто відмітитись..
крім того, два кабеля проведені в ванній під стяжкою підлоги, один з них до розетки пральної машини, але і там також відсутня напруга!!! я просив на консєржсервісі розібратись з проводкою в ванній! по ДБН, на якому наголошували в відділі продаж, саме в стяжці підлоги санвузла кабелів електропроводки не повинно бути! і врешті - по тим же ДБН має бути схема електропроводки- надайте.
BD_Holding ! - Вирішіть питання з електропроводкою в ванній !

К вам пришли ремонтники, вы самостоятельно не смогли им объяснить, что вы от них хотите и теперь вы просите на форуме застройщика?)))
20 май 2018 09:48
misto-x - ви уважно все прочитали перед тим, як давати поради?
пояснюю - консєрж відзвонилась, що все в порядку - тобто "електрик був і все зробив" . але як прийшли люди робити ремонт, то виявили, що в ванній немає електрики, тобто проводка не підключена або обрив.. і виясняти що і де має електрик, оскільки квартиру придбано з розводкою і "чистовим оздобленням" у відділі продаж! який сенс тоді купляти квартиру з розводкою електрики яка не працює?
- чекаю усунення недоліків . дякую за увагу!
21 май 2018 07:19
Цитата "Novis":
BD_Holding , і ще - прохання повідомити ремонтника про час візиту електрика, номер телефону є в консєржа.
Бо, вибачте, шукати "грамотного електрика, який розбереться" - це цитата зі слів вашого електрика!- це вже занадто!
квартиру придбано з оздобленням "під чистову" і розводкою електрики ! Будь-ласка, повідомте мого представника-ремонтика про час візиту електрика, нехай в його присутності усуне недоліки і покаже розміщення розподільчої коробки!

Доброго дня.
З вашими питаннями звертайтесь, будь ласка, самостійно у Консьєрж-сервіс. Це вирішується в робочому порядку безпосередньо з Консьєрж-сервісом, а не онлайн на форумі з забудовником.
21 май 2018 09:18
Цитата "BD_Holding":

Запуск ліфтів відбудеться через 3 місяці

:super:
21 май 2018 10:54
BD_Holding - і вам доброго дня! на консьєрж звернулись.
Проте, оскільки квартира придбана в відділі продаж з ремонтом "під чистову" і розводкою електрики від забудовника - то і звертаюсь до вас з проханням- сприяти вирішити питання з відсутністю електрики в санвузлі.(розетки є, напруги немає)
Певно забудовнику простіше знайти відповідального за електропроводку і усунути недоліки!
21 май 2018 12:52
Цитата "BD_Holding":

Дякуємо!)
25 грн 1 год + ціна кВт

Да, это действительно круто.
21 май 2018 16:35

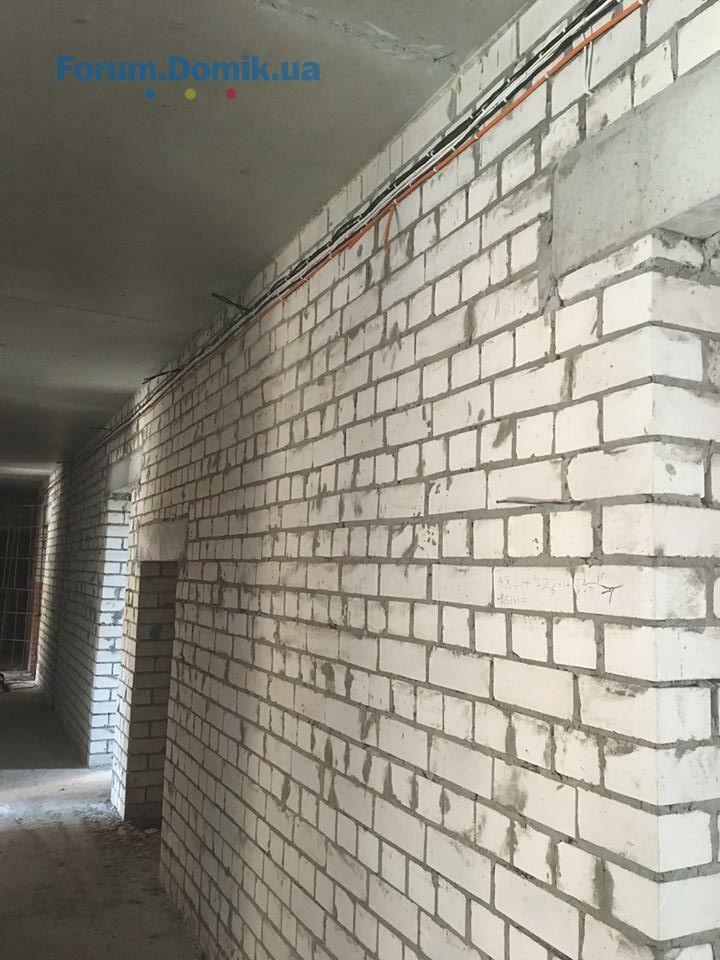

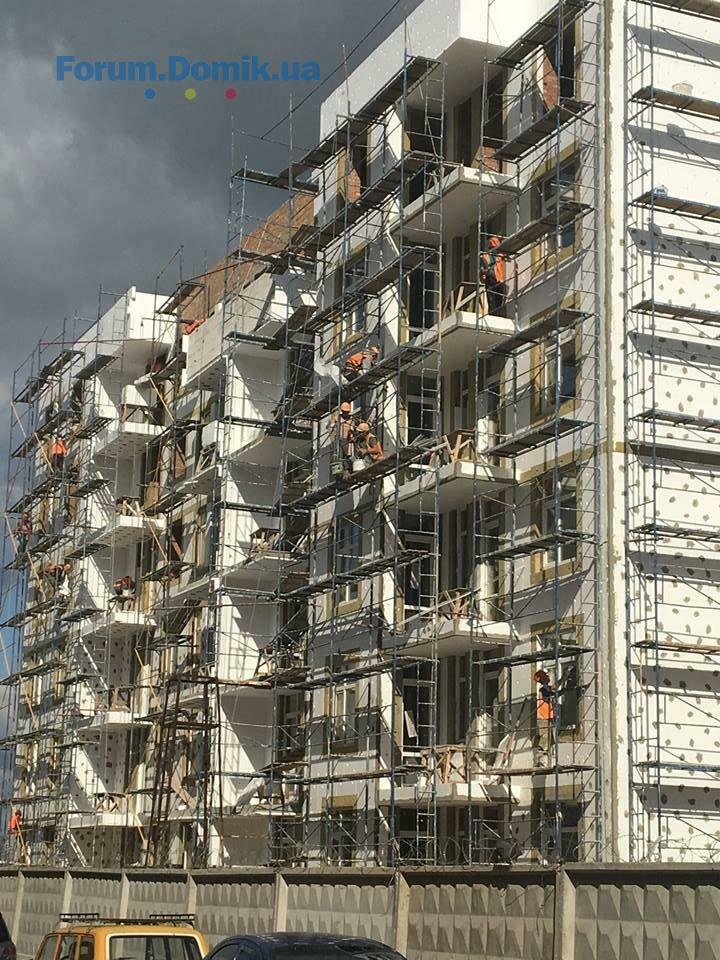

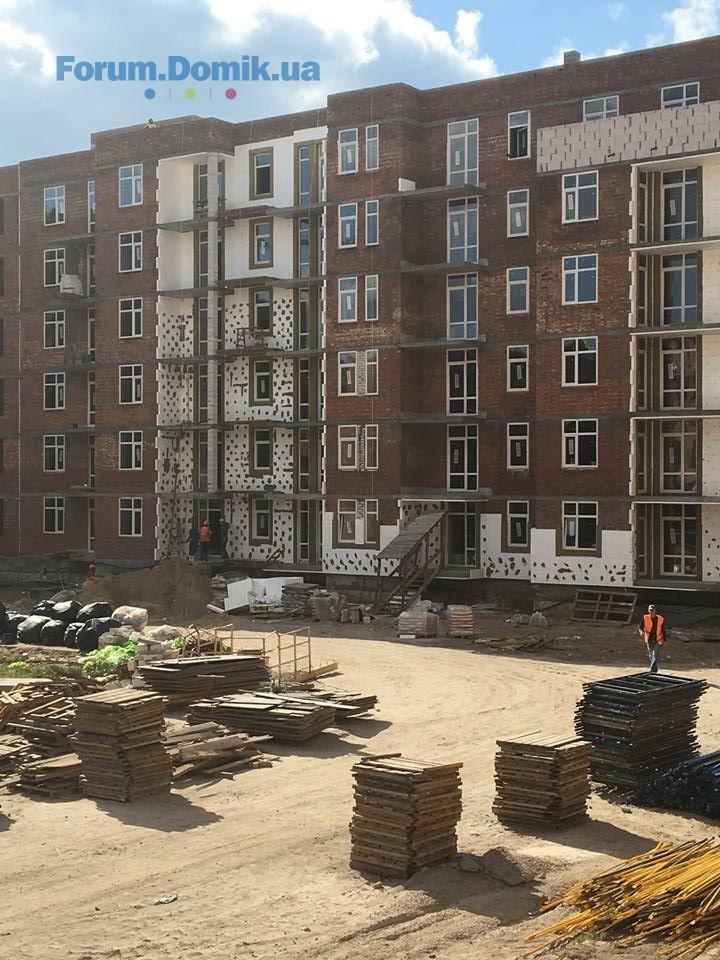

Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- продовжуються роботи із влаштування фасаду внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 1 поверху завершено, 2 поверху - роботи тривають;
- монтаж віконних відливів продовжується, виконано 50 %.
- влаштування закладних деталей на балконах;

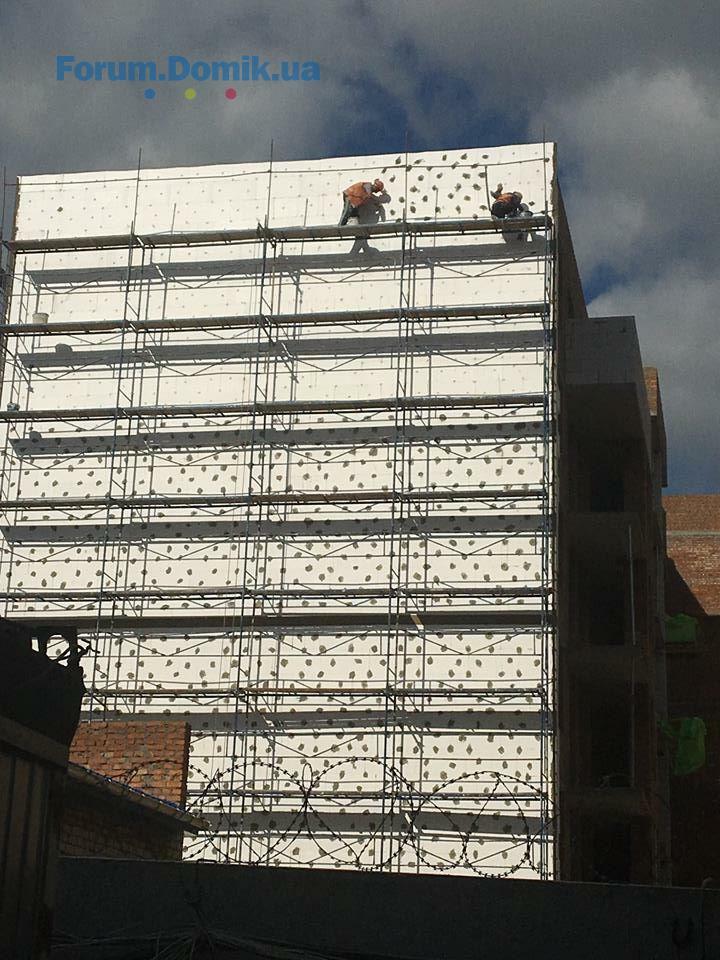

- розпочато роботи із влаштування покрівлі, виконано на 40 %.
2 секція

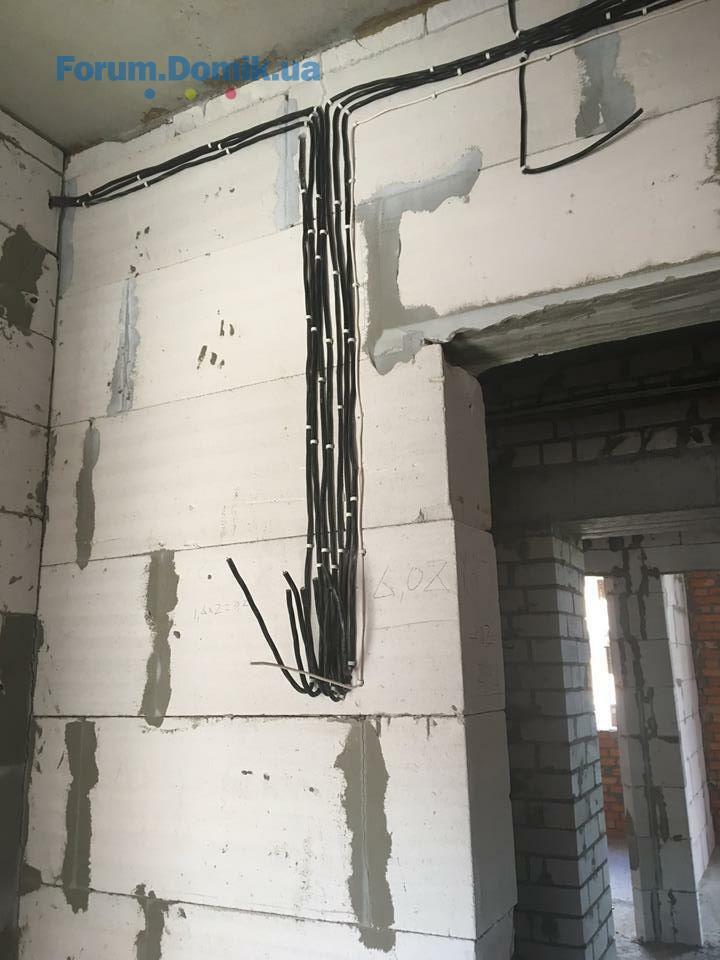

- влаштування електромереж 3 поверху – завершено, тривають роботи на 4 поверсі;

103/13
- монтаж внутрішніх електромереж 3 поверху – завершено, на секції 2 – тривають роботи на 1 поверсі.

103/14
- влаштування перегородок на 4 поверсі завершено;

103/15
1 секція
- виготовлення парапету завершено,
тривають роботи із монтажу вент каналів.
2 секція
- виготовлення парапету завершено;
- триває монтаж вікон, виконано на 50 %;
- тривають роботи із влаштування фасаду.

4 черга
Будинок 17

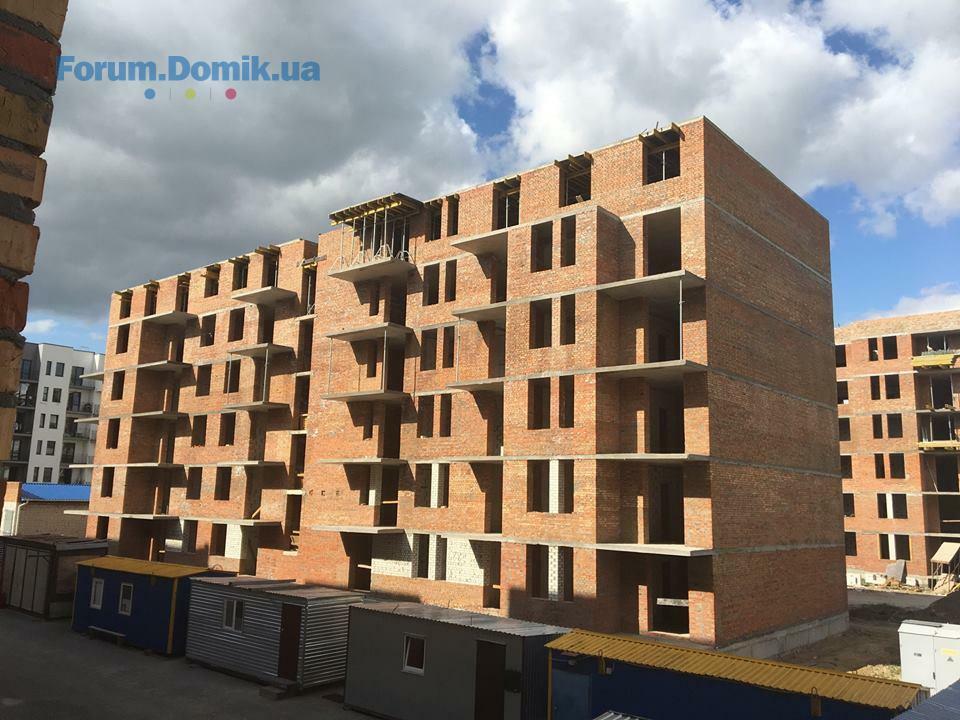

- завершено роботи із цегляної кладки стін 4 поверху;
- будуть розпочинатися роботи із перекриття 4 поверху.

Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху.
Фото 4 черги відсутні з технічних причин.
21 май 2018 16:39
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- продовжуються роботи із влаштування фасаду внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 1 поверху завершено, 2 поверху - роботи тривають;
- монтаж віконних відливів продовжується, виконано 50 %.
- влаштування закладних деталей на балконах;
- розпочато роботи із влаштування покрівлі, виконано на 40 %.
2 секція
- влаштування електромереж 3 поверху – завершено, тривають роботи на 4 поверсі;

103/13
- монтаж внутрішніх електромереж 3 поверху – завершено, на секції 2 – тривають роботи на 1 поверсі.

103/14
- влаштування перегородок на 4 поверсі завершено;

103/15
1 секція
- виготовлення парапету завершено,
тривають роботи із монтажу вент каналів.
2 секція
- виготовлення парапету завершено;
- триває монтаж вікон, виконано на 50 %;
- тривають роботи із влаштування фасаду.
21 май 2018 16:42
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 17
- завершено роботи із цегляної кладки стін 4 поверху;
- будуть розпочинатися роботи із перекриття 4 поверху.

Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху.
Фото 4 черги відсутні з технічних причин.
21 май 2018 17:58
103/13 поставте вікна. Коли в цьому будинку будуть вікна?
21 май 2018 18:33
103/9 пустите газ
21 май 2018 18:43
Дома у нас растут ,стройка идёт ,это радует ) только ой как тяжело будет через год/два выехать с софиевской Борщаговки :р кстате ,не помешал бы магазин или супермаркет свой )про обещанный тц с третей очереди и своей маршрутки я думаю можно забыть :р
21 май 2018 18:50
Цитата "dmitriyEV":
Дома у нас растут ,стройка идёт ,это радует ) только ой как тяжело будет через год/два выехать с софиевской Борщаговки :р кстате ,не помешал бы магазин или супермаркет свой )про обещанный тц с третей очереди и своей маршрутки я думаю можно забыть :р

Про школы и садики я думаю тоже стоит забить. А они тут переполнены и что делать никто не знает.
21 май 2018 20:30
виїзд в місто вже проблема!, садочок для малечі і школа також потрібні , можливо забудовник хоча-б садочок побудує? -то було-б супер!
22 май 2018 05:50
Цитата "Novis":
виїзд в місто вже проблема!, садочок для малечі і школа також потрібні , можливо забудовник хоча-б садочок побудує? -то було-б супер!

Хотелось бы услышать коментарии по этому поводу от БД
22 май 2018 05:54
Що це за технічні причини? Фотоапарат зламався, чи телефон. Як на мене, банально заявлені роботи не виконані.
22 май 2018 06:50
Цитата "Inv250":

Хотелось бы услышать коментарии по этому поводу от БД

А что вы хотите услышать от них? Застройщик обязан построить социальный объект, который заказывает сельсовет. Это может быть школа, может быть сад, больница, музей, что угодно. Вон на Чайке застройщик построил отделение милиции, вместо школы, сами понимаете, не по своей инициативе. Сады и школы же нужно брать на баланс сельсовета, тратить деньги, поэтому в Киево-Святошинском районе появляются не школы и сады, в основном, а что-то другое.
В вашей ситуации жильцам (как текущим так и будущим) нужно коллективно давить на сельсовет для соблюдения ВАШИХ интересов, а не сельсовета или властьимущих.
22 май 2018 07:51
Цитата "BD_Holding":
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- продовжуються роботи із влаштування фасаду внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 1 поверху завершено, 2 поверху - роботи тривають;
- монтаж віконних відливів продовжується, виконано 50 %.
- влаштування закладних деталей на балконах;
- розпочато роботи із влаштування покрівлі, виконано на 40 %.
2 секція
- влаштування електромереж 3 поверху – завершено, тривають роботи на 4 поверсі;

103/13
- монтаж внутрішніх електромереж 3 поверху – завершено, на секції 2 – тривають роботи на 1 поверсі.

103/14
- влаштування перегородок на 4 поверсі завершено;

103/15
1 секція
- виготовлення парапету завершено,
тривають роботи із монтажу вент каналів.
2 секція
- виготовлення парапету завершено;
- триває монтаж вікон, виконано на 50 %;
- тривають роботи із влаштування фасаду.

4 черга
Будинок 17
- завершено роботи із цегляної кладки стін 4 поверху;
- будуть розпочинатися роботи із перекриття 4 поверху.

Будинок 16
На завершальному етапі монтаж плит перекриття 1 поверху.
Фото 4 черги відсутні з технічних причин.

Спасибо за отчет
22 май 2018 07:57
А как по мне, так можно самому поехать и посмотреть. Застройщику нет смысла врать в отчетах понимая, что любой может со стройки выложить фото.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .518520. . .580
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
