Шановні власники квартир будинку 103/9!
Повідомляємо, що у будинку завершено встановлення електролічильників.
Таким чином, у будинку є вода, працює каналізація, є електроенергія. Щодо газифікації, наразі, завершуються роботи із внутрішньої обв'язки будинку, далі - планові роботи із підключення будинку та квартир до газової мережі.
23 апр 2018 16:26
Плідного початку робочого тижня!

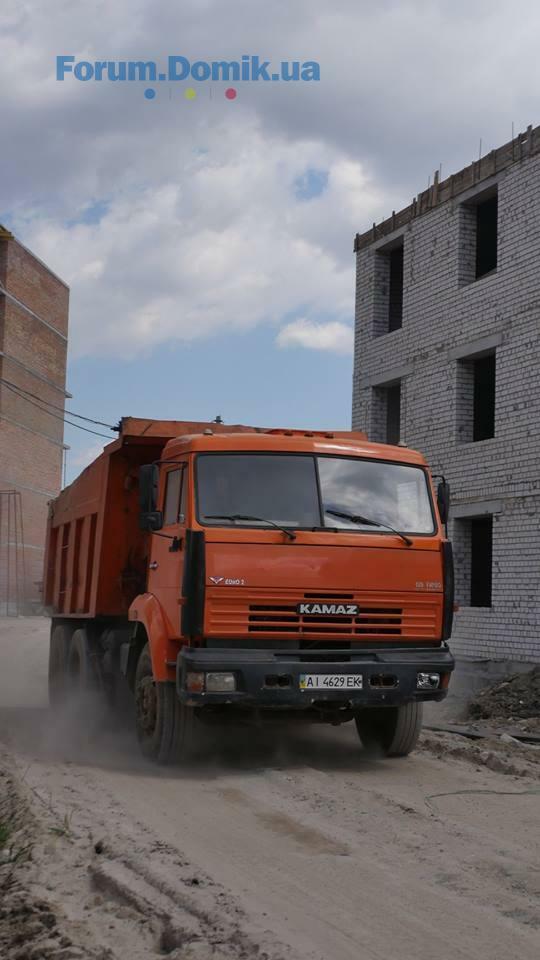

Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1секція
Минулого тижня виконано роботи із поклейки пінопласту та його армування. Влаштування гідроізоляції балконів 6 пов.
Упродовж тижня планується нанесення фактури та покраска фасаду. Поклейка та армування фасаду. Монтаж підвіконних відливів.
2секція
Монтаж вікон 100м2. Упродовж тижня ці роботи триватимуть. Також цього тижня планується виконання робіт із влаштування електромереж 3-4 пов.
3секція
Влаштування шиделів у підвалі та 1 пов.
На поточний тиждень заплановано підготовку до виконання вхідних груп та штукатурки стін.

103/13

Заплановано виконання робіт із влаштування електромереж на 1 поверсі.

103/14
Влаштування перегородок 4 пов. Планується армування плити перекриття 6 пов.

103/15
1 секція
Виготовлення парапету. Упродовж наступного тижня ці роботи триватимуть.
2 секція
Виготовлення парапету. Упродовж наступного тижня заплановано роботи із монтажу вентблоків.
23 апр 2018 16:29
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга

Будинок 17
Завершено влаштування перекриття 3 поверху, розпочинаються роботи із цегляної кладки 4 поверху. Упродовж тижня ці роботи триватимуть.

Будинок 16
Виконано цегляна кладка 1 поверху. Упродовж тижня плануються роботи із перекриття 1 поерху.
23 апр 2018 16:38
Цитата "BD_Holding":
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1секція
Минулого тижня виконано роботи із поклейки пінопласту та його армування. Влаштування гідроізоляції балконів 6 пов.
Упродовж тижня планується нанесення фактури та покраска фасаду. Поклейка та армування фасаду. Монтаж підвіконних відливів.
2секція
Монтаж вікон 100м2. Упродовж тижня ці роботи триватимуть. Також цього тижня планується виконання робіт із влаштування електромереж 3-4 пов.
3секція
Влаштування шиделів у підвалі та 1 пов.
На поточний тиждень заплановано підготовку до виконання вхідних груп та штукатурки стін.

103/13

Заплановано виконання робіт із влаштування електромереж на 1 поверсі.

103/14
Влаштування перегородок 4 пов. Планується армування плити перекриття 6 пов.

103/15
1 секція
Виготовлення парапету. Упродовж наступного тижня ці роботи триватимуть.
2 секція
Виготовлення парапету. Упродовж наступного тижня заплановано роботи із монтажу вентблоків.

На этой неделе отлично. Спасибо за отчет
23 апр 2018 17:34
Цитата "BD_Holding":
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1секція
Минулого тижня виконано роботи із поклейки пінопласту та його армування. Влаштування гідроізоляції балконів 6 пов.
Упродовж тижня планується нанесення фактури та покраска фасаду. Поклейка та армування фасаду. Монтаж підвіконних відливів.
2секція
Монтаж вікон 100м2. Упродовж тижня ці роботи триватимуть. Також цього тижня планується виконання робіт із влаштування електромереж 3-4 пов.
3секція
Влаштування шиделів у підвалі та 1 пов.
На поточний тиждень заплановано підготовку до виконання вхідних груп та штукатурки стін.

103/13

Заплановано виконання робіт із влаштування електромереж на 1 поверсі.

103/14
Влаштування перегородок 4 пов. Планується армування плити перекриття 6 пов.

103/15
1 секція
Виготовлення парапету. Упродовж наступного тижня ці роботи триватимуть.
2 секція
Виготовлення парапету. Упродовж наступного тижня заплановано роботи із монтажу вентблоків.


открываю 18 летний чивас, в этом году что то сделали в 13 доме, н=всетаки приведений в нем нет..... Уже радует
23 апр 2018 17:41
Планові роботи повинні були закінчитися ще 20.04. То есть когда они закончатся тоже не известно. Фасад так и стоит не доделаный или я ошибаюсь?
23 апр 2018 19:01
Добрый день. Готовы ли документы на кладовые помещения для второй очереди? Акт приёма-передачи прав собственности был подписан полтора месяца назад.
23 апр 2018 19:05
И дом был сдан год назад
24 апр 2018 05:34
Цитата "LenaOlena":
Нельзя во всем обвинять холдинг. Сейчас всем тяжело. Идите к другим застройщикам в поисках правды.

Так нужно посочувствовать застройщику?
Почему-то когда застройщики деньги берут за квартиры, то никто не вникает что у покупателя тоже есть проблемы на работе, кризис, семья, дети, родители, болезни и прочие проблемы. Покупатель свои обязанности исполняет без оправданий. А застройщикам там мешает, тут мешает, тут не срослось. Вы покупаете товар, по заранее договоренным условиям, вам обязаны условия соблюсти. Всё. Форс-мажор может быть один - стихийный бедсвия или военные действия, всё остальное - проблемы не покупателя.
Каждый должен отвечать за свои обязанности. Иначе завтра в магазине можно купить недолитое молоко, прокисшую сметану, зараженное мясо, и "понять и простить" производителя.
24 апр 2018 05:55
Инвестор и застройщик разделяют риски. К сожалению это так. Поменяются законы- будет по-другому.
24 апр 2018 07:18
Осталось еще в 12-м что-то сделать и вообще норм будет :)
24 апр 2018 07:46
Цитата "Inv250":

Планові роботи повинні були закінчитися ще 20.04. То есть когда они закончатся тоже не известно. Фасад так и стоит не доделаный или я ошибаюсь?

Доброго дня. У будинку 103/9 тривають фасадні роботи, які планується завершити упродовж декількох тижнів.
24 апр 2018 10:46
Цитата "Alex3211":
Добрый день. Готовы ли документы на кладовые помещения для второй очереди? Акт приёма-передачи прав собственности был подписан полтора месяца назад.

Доброго дня. Ваше питання розглядається, очікуйте на відповідь.
24 апр 2018 10:58
Цитата "LenaOlena":
Инвестор и застройщик разделяют риски. К сожалению это так. Поменяются законы- будет по-другому.

Не будет. Задерживают стройку все жк и везде. А тем более жк в таком ценовом диапазоне
24 апр 2018 11:04
Цитата "ОлексійКулеба":

Чудово! Продовжують будувати ворогам на зло

Достроят) Никуда не денутся
