ЖК City Park | Сити Парк | Синергия | Ирпень, ул. Чехова, ул. Университетская
| Застройщик | Синергия |
| Сдача ЖК | 2019 - 2022 г. |
| Планировки | от 18 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 33.
| 7/21% | ||
| 2/6% | ||
| 4/12% | ||
| 5/15% | ||
| 15/45% |
Alexfet
Новичок
19
22 апреля 2019
17 апр 2020 10:49
НЕТ ПОВЕСТИ ПЕЧАЛЬНЕЕ НА СВЕТЕ... Больно смотреть на строительство первой очереди на четвертый год от начала (2017-18-19-20) строительства, и понимать, что "этому "раю" не будет краю".
engineer
e
Пользователь
43
28 июля 2019
04 май 2020 08:31
Здравствуйте,а кто знает в каком состоянии коммуникации, а именно газ,электричество.вода и канализация.
Alexfet
Новичок
19
22 апреля 2019
09 май 2020 06:26
Газа не будет никогда. Даже газовое оборудование в котельной на крыше не устанавливали за ненадобностью. Несмотря ни на что, канализация скорее всего все-таки будет подключена. Когда нибудь. Потом. Что касается подключения воды и єлектроенергии, то это есть самые большие военные тайны "Синергии". Никто ничего не знает. Тишина.
engineer
e
Пользователь
43
28 июля 2019
13 май 2020 14:55
так а чем топиться?в Центральном вроде газ же есть чего от них нельзя как-то врезаться
Synergy-Bud
Старожил
526
16 июня 2016
15 май 2020 08:32

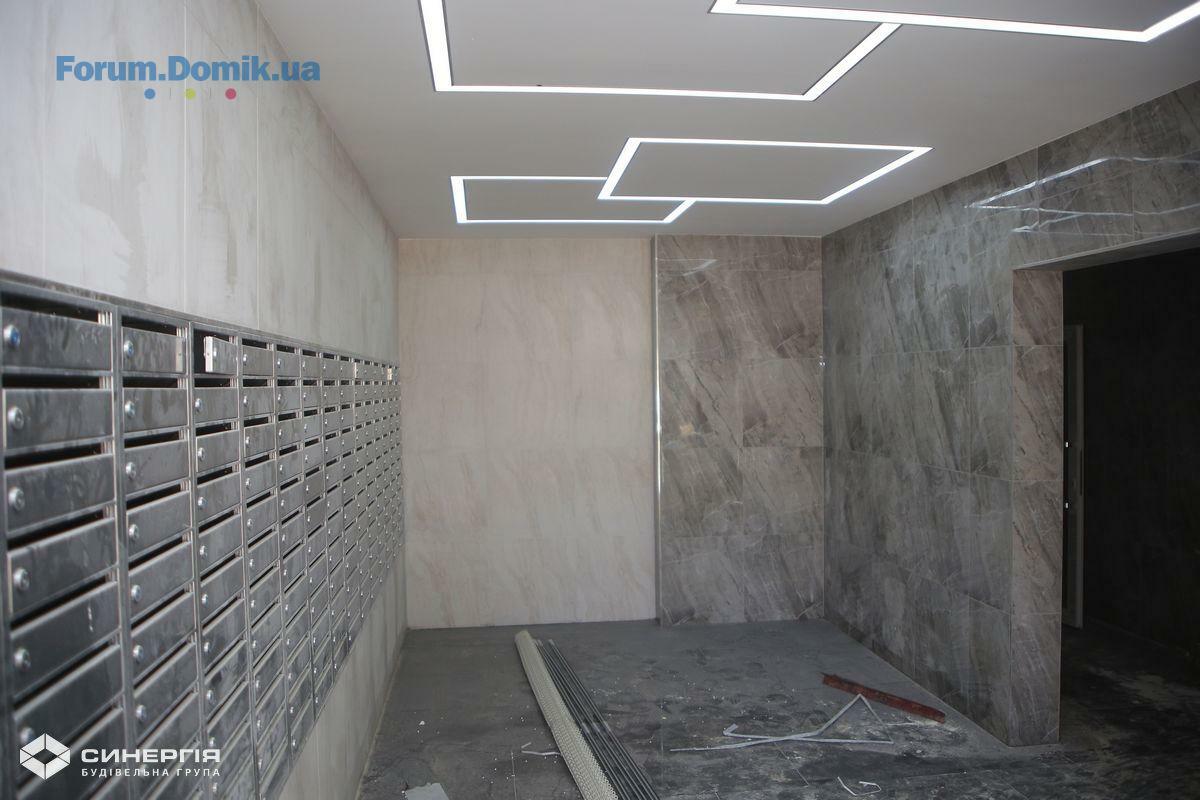

Видаємо ключі від квартир майбутнім жителям ЖК City Park!
Ми раді повідомити вам, що сьогодні починаємо видачу ключів від квартир в 1-му будинку житлового комплексу City Park. Далі поетапно продовжимо всі будинки.
Ми подбали про те, щоб процедура передачі ключів в ЖК City Park була зручною та безпечною.
Вітаємо майбутніх новоселів! Бажаємо вам швидкого та легкого переїзду!
Ми раді повідомити вам, що сьогодні починаємо видачу ключів від квартир в 1-му будинку житлового комплексу City Park. Далі поетапно продовжимо всі будинки.
Ми подбали про те, щоб процедура передачі ключів в ЖК City Park була зручною та безпечною.
Вітаємо майбутніх новоселів! Бажаємо вам швидкого та легкого переїзду!
Synergy-Bud
Старожил
526
16 июня 2016
15 май 2020 11:47

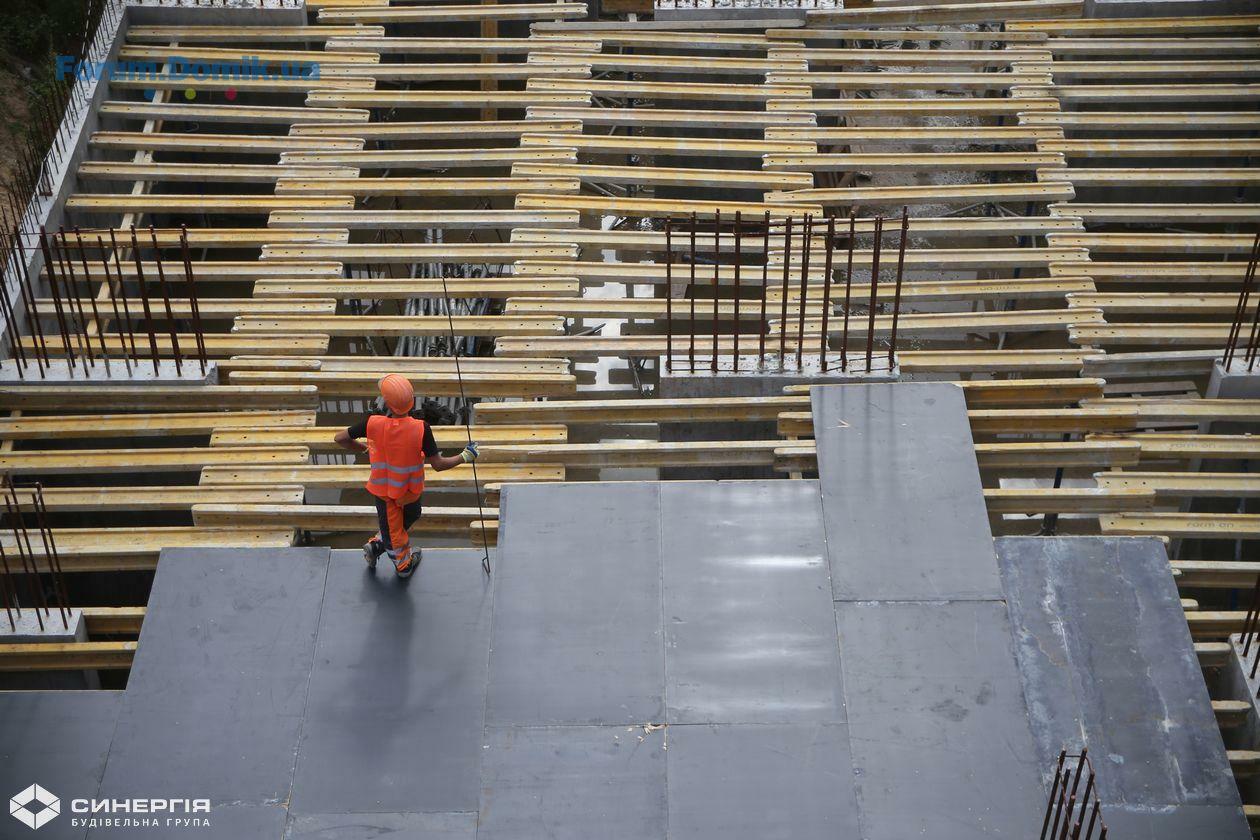

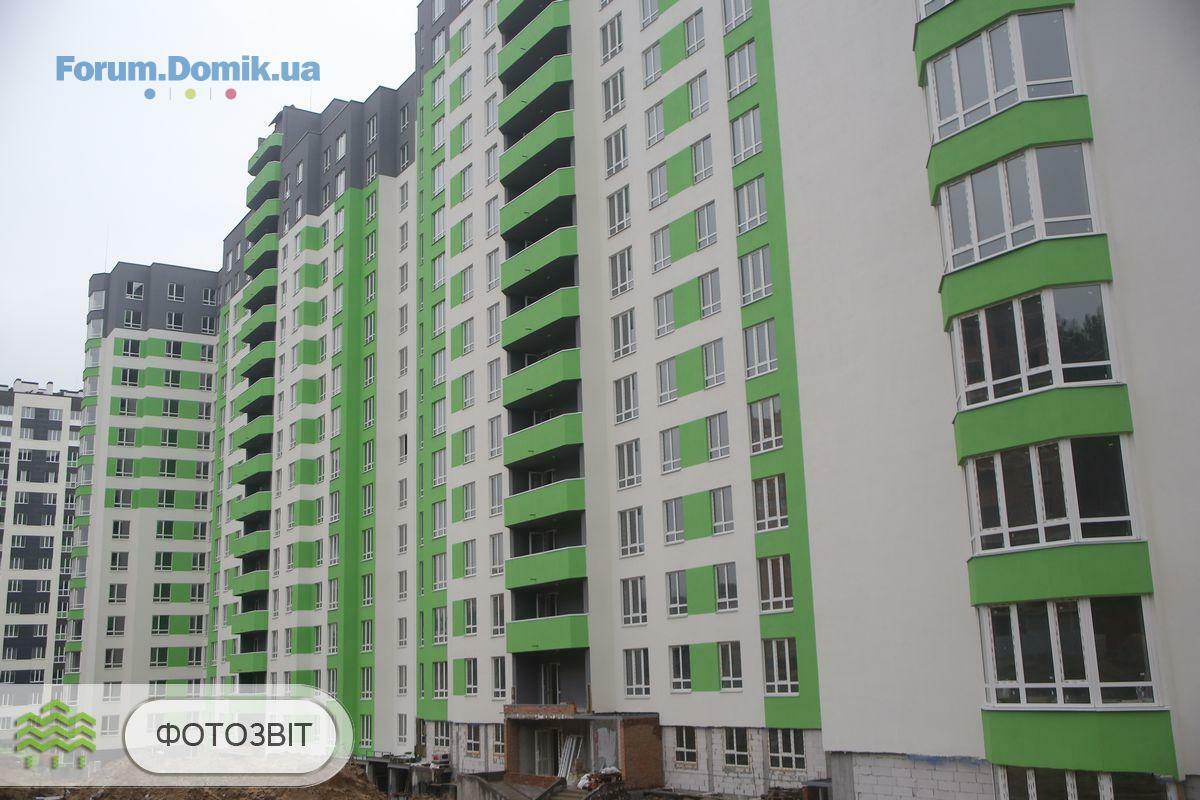

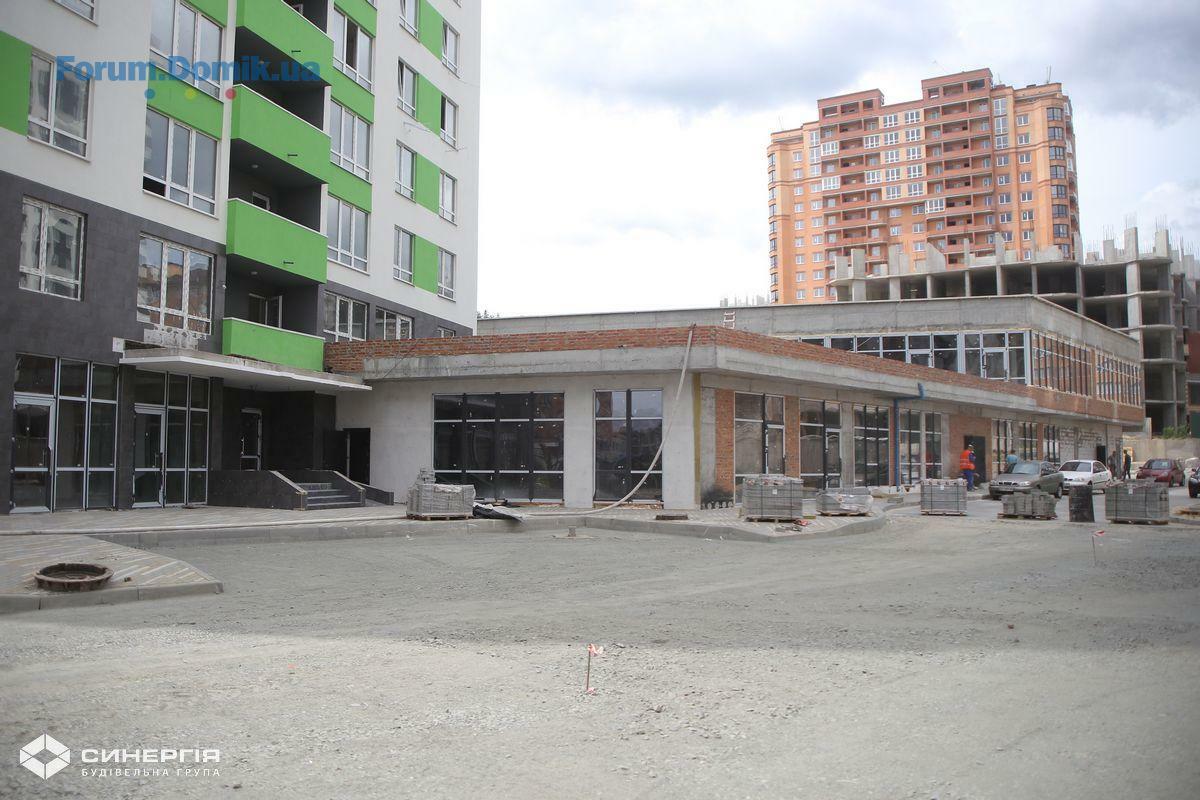

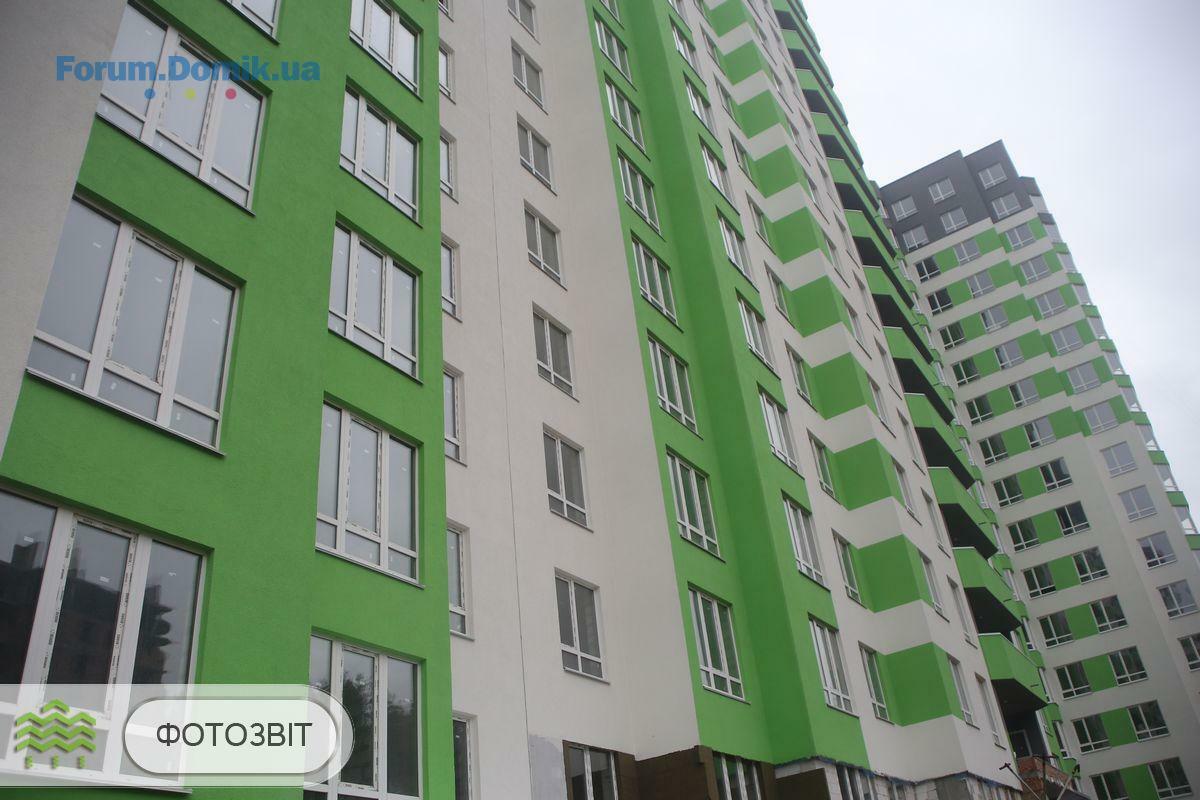

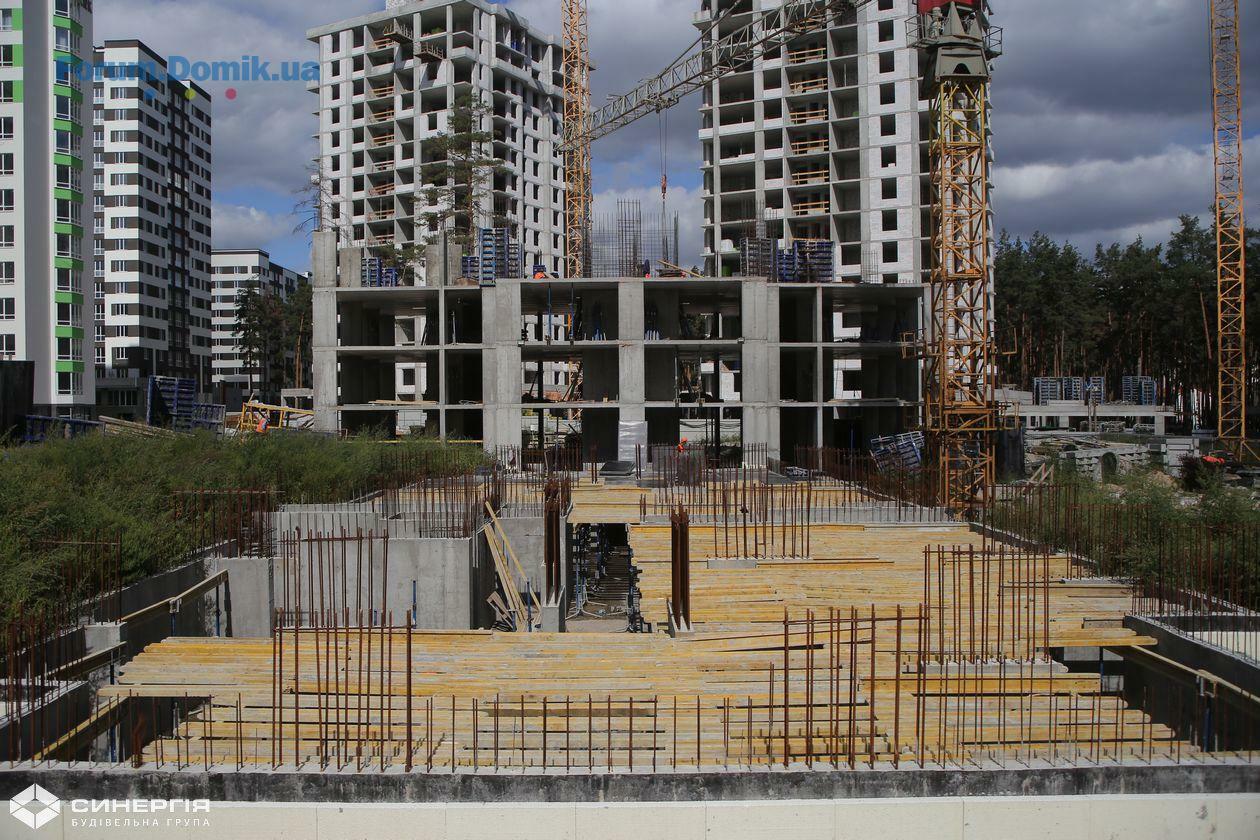

Звіт про хід будівництва ЖК «City Park» від 15 травня 2020 року.

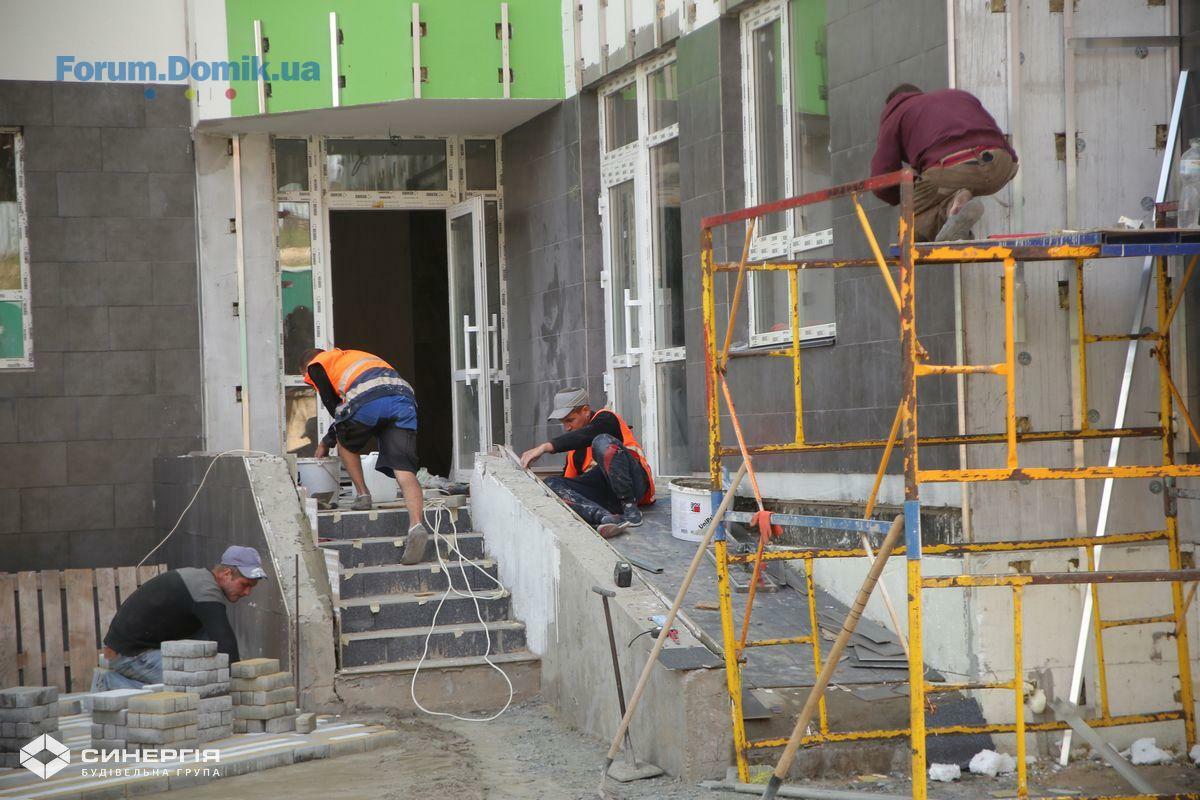

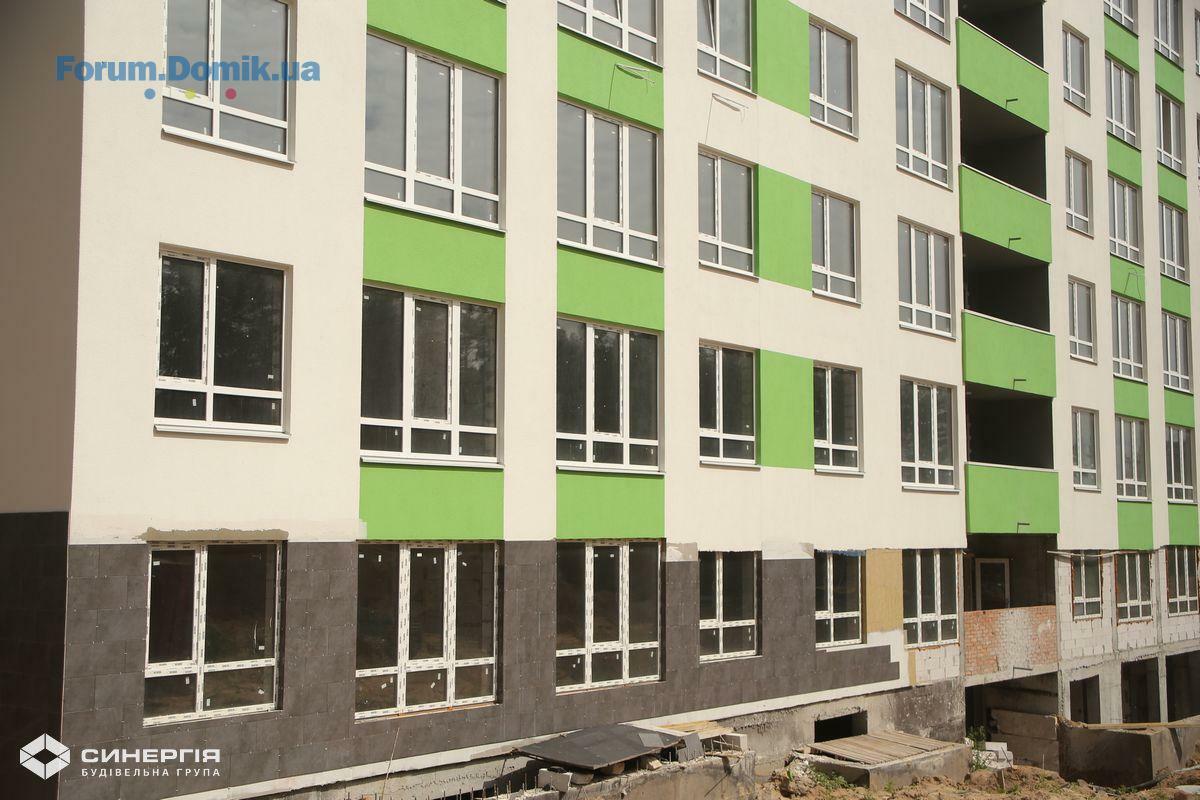

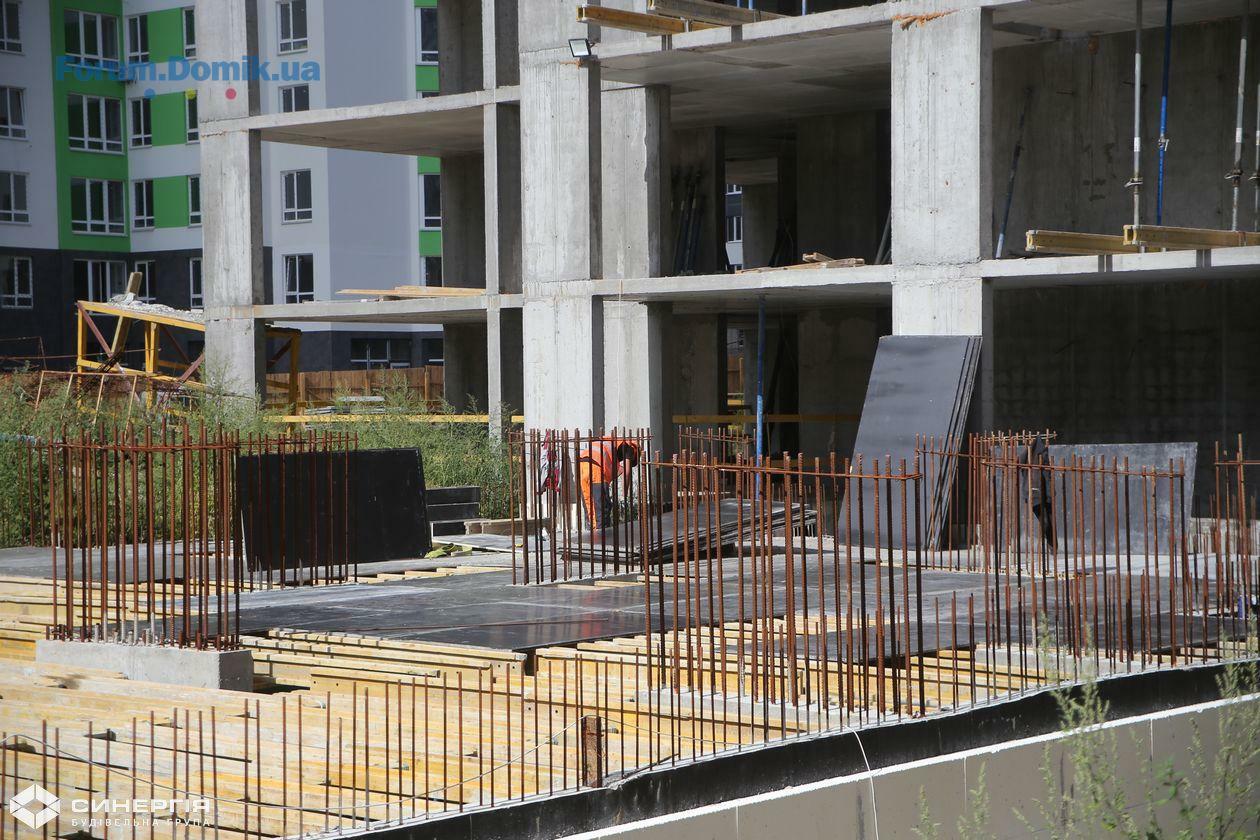

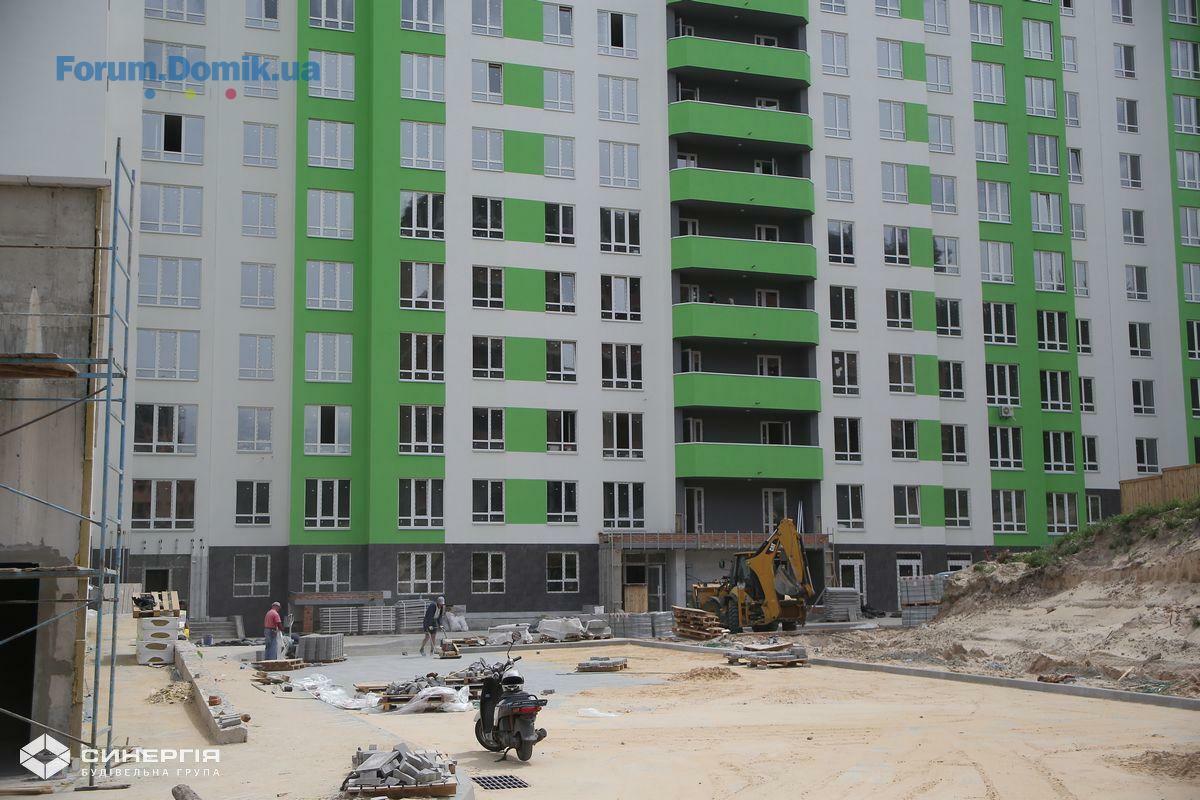

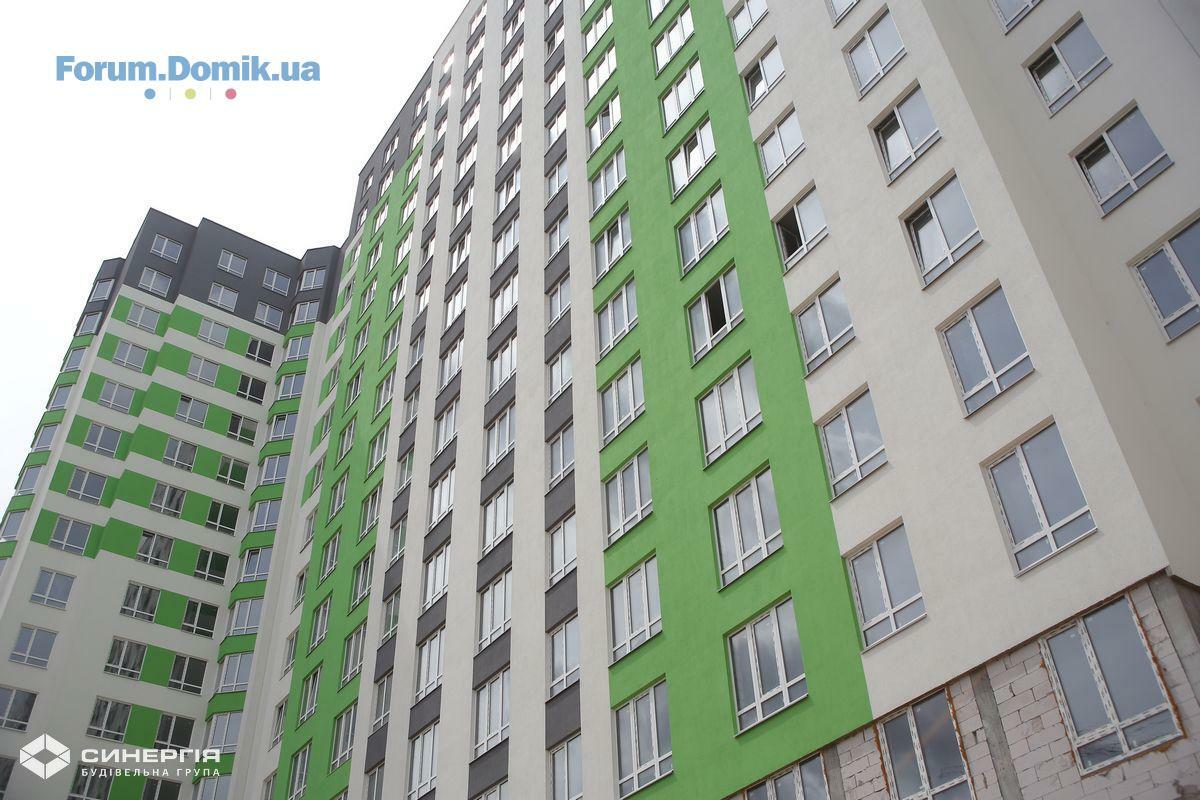

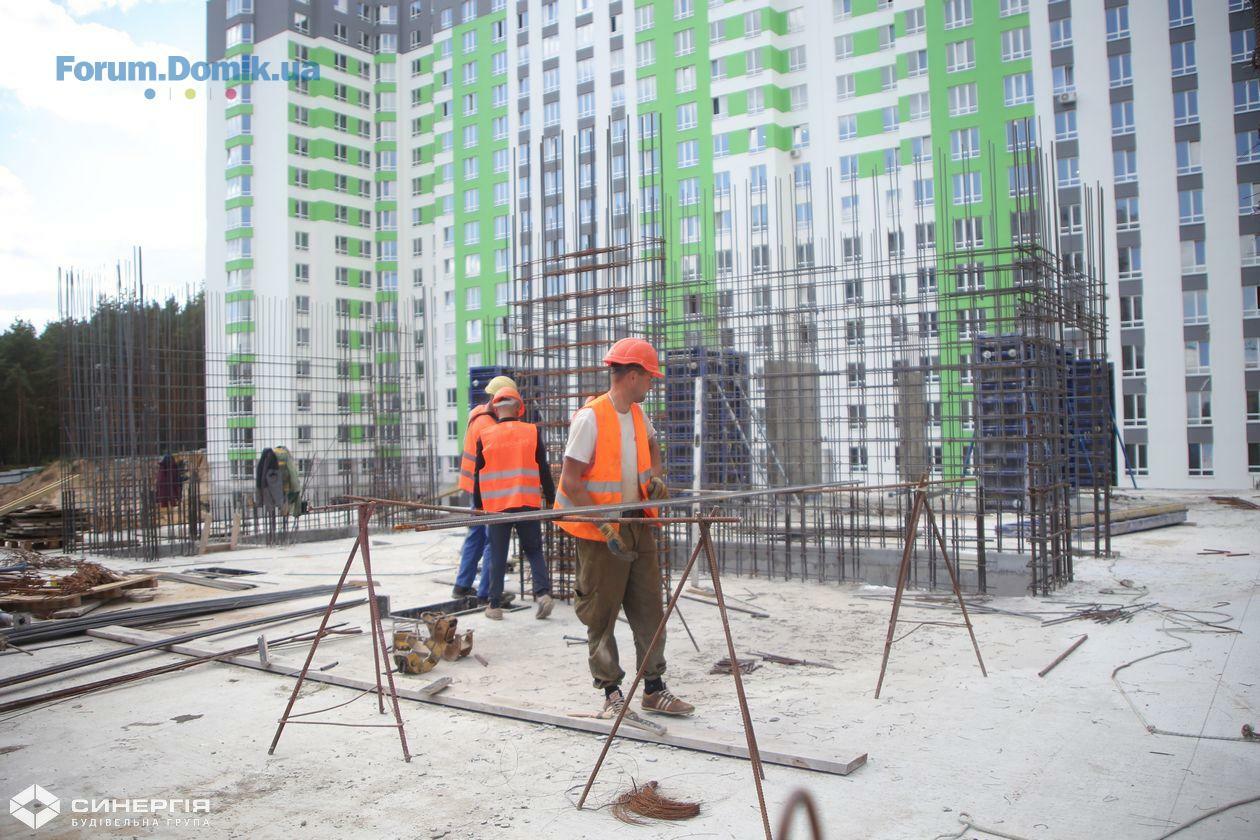

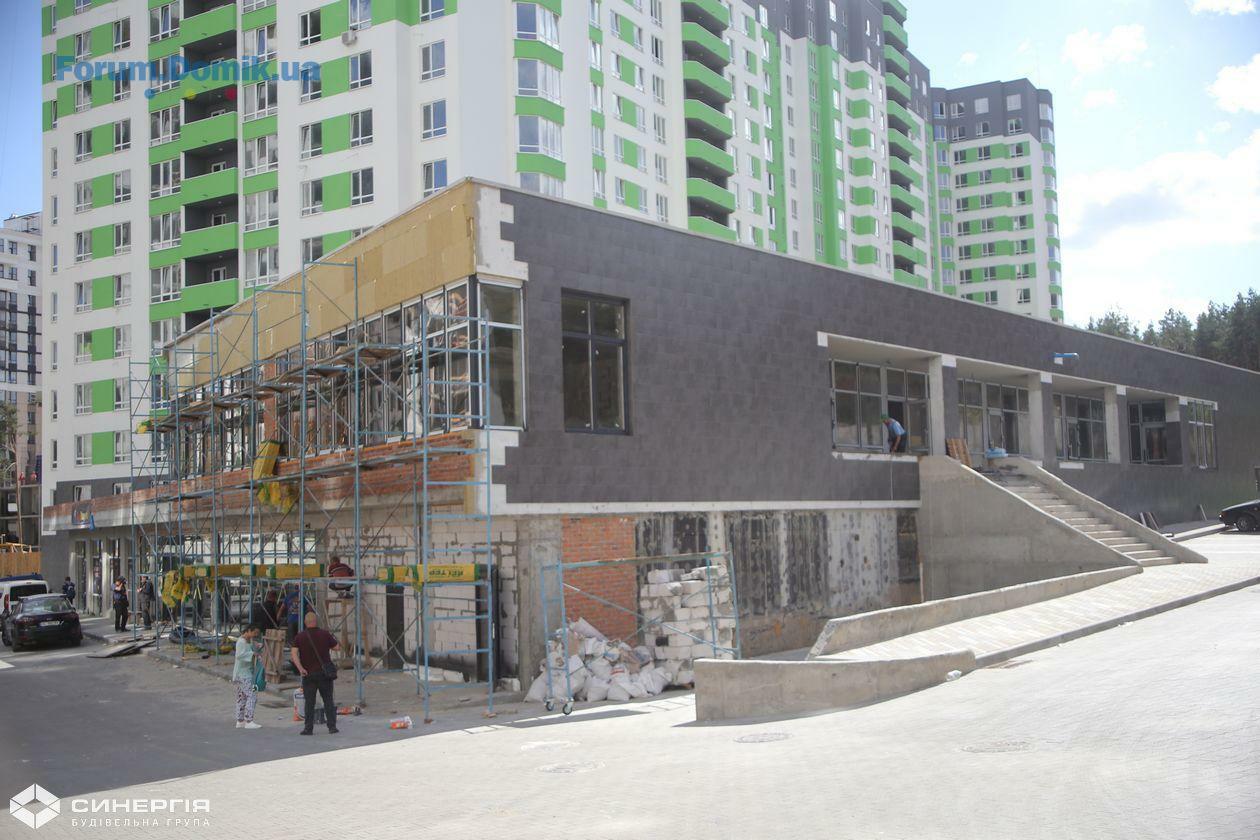

У першій секції продовжуємо влаштування вхідної групи (ззовні(83%)). Триває влаштування вхідної групи з торця (ззовні(83%)). Триває влаштування вхідної групи (всередині (98%)). Розпочали оздоблювально-фасадні роботи 1-го та цокольного поверхів (30%).
У другій секції продовжуємо влаштування вхідної групи (ззовні(83%)). Триває влаштування вхідної групи (всередині (98%)). Завершили монтаж скляних фасадних вітрин. Завершили монтаж вікон та дверей для комерційних приміщень. Розпочали оздоблювально-фасадні роботи 1-го та цокольного поверхів (5%).

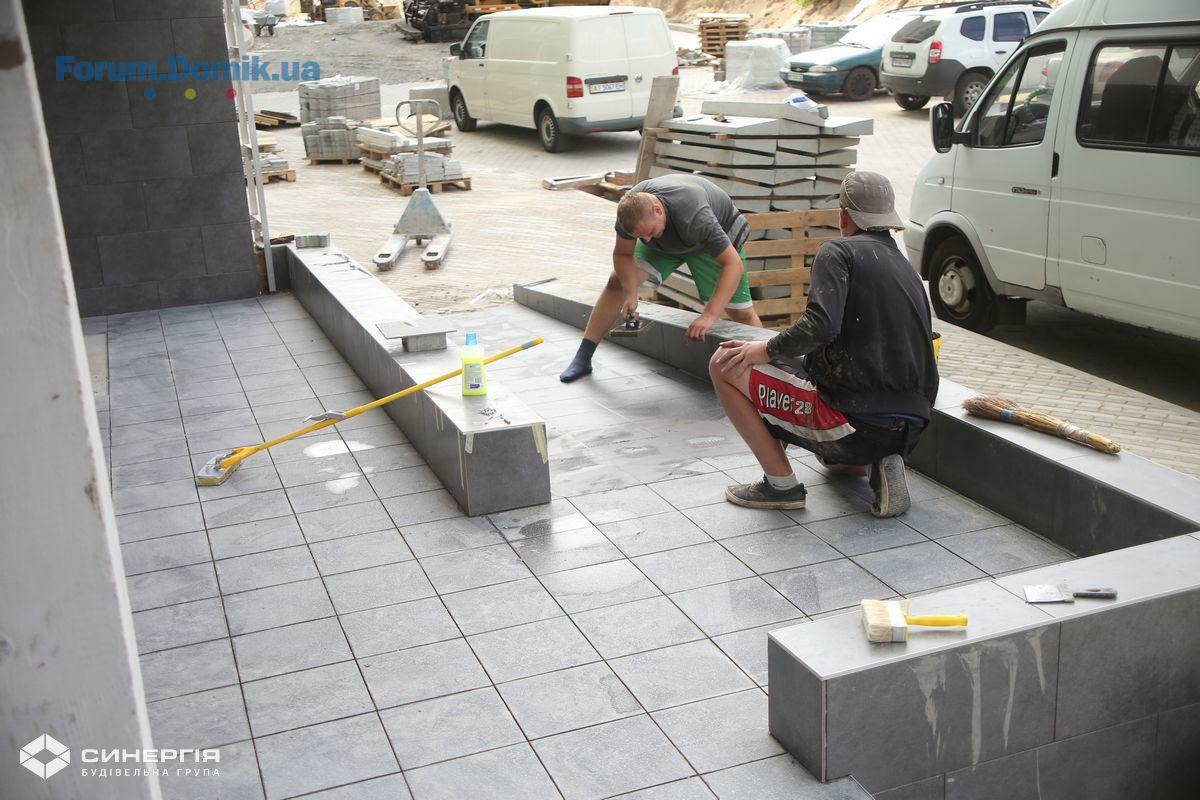

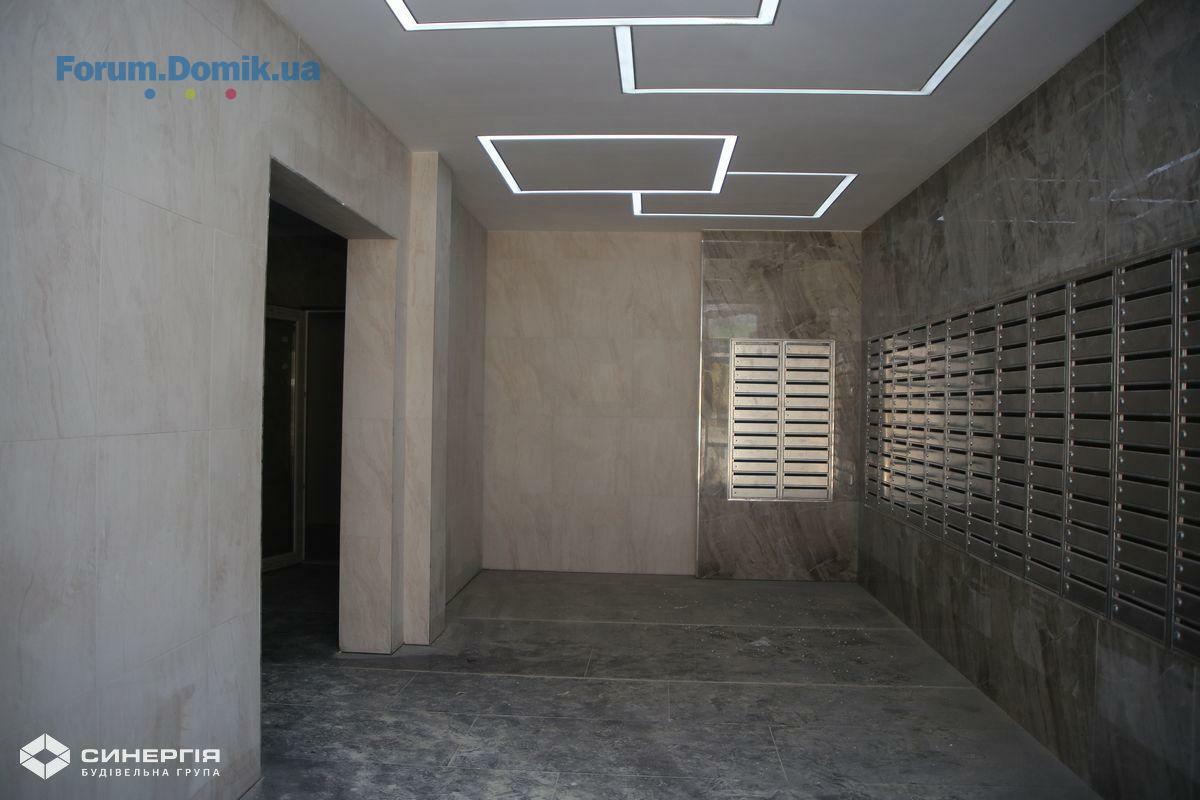

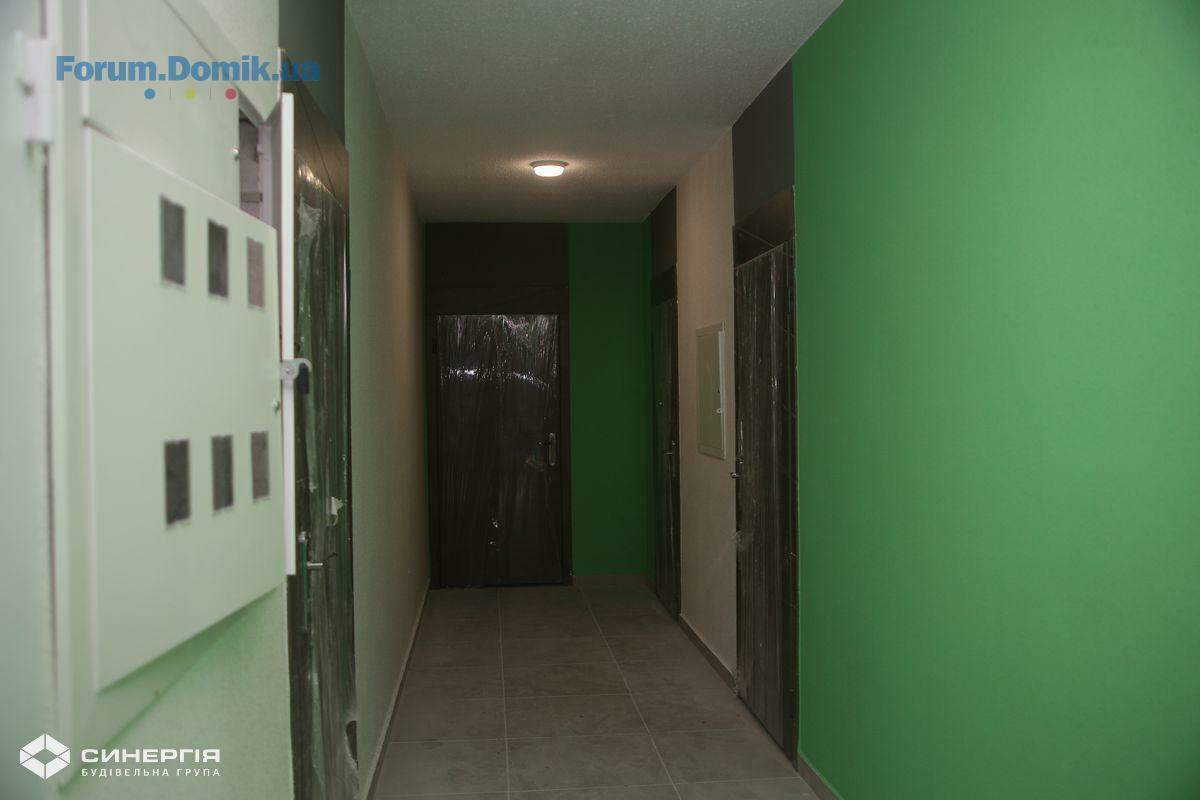

У третій секції підходить до завершення укладка плитку у місцях загального користування (98%). Триває монтаж стояків опалення (80%). Тривають оздоблювальні роботи у місцях загального користування (65%). Триває влаштування вхідної групи (ззовні(83%)). Триває влаштування вхідної групи (всередині (98%)).

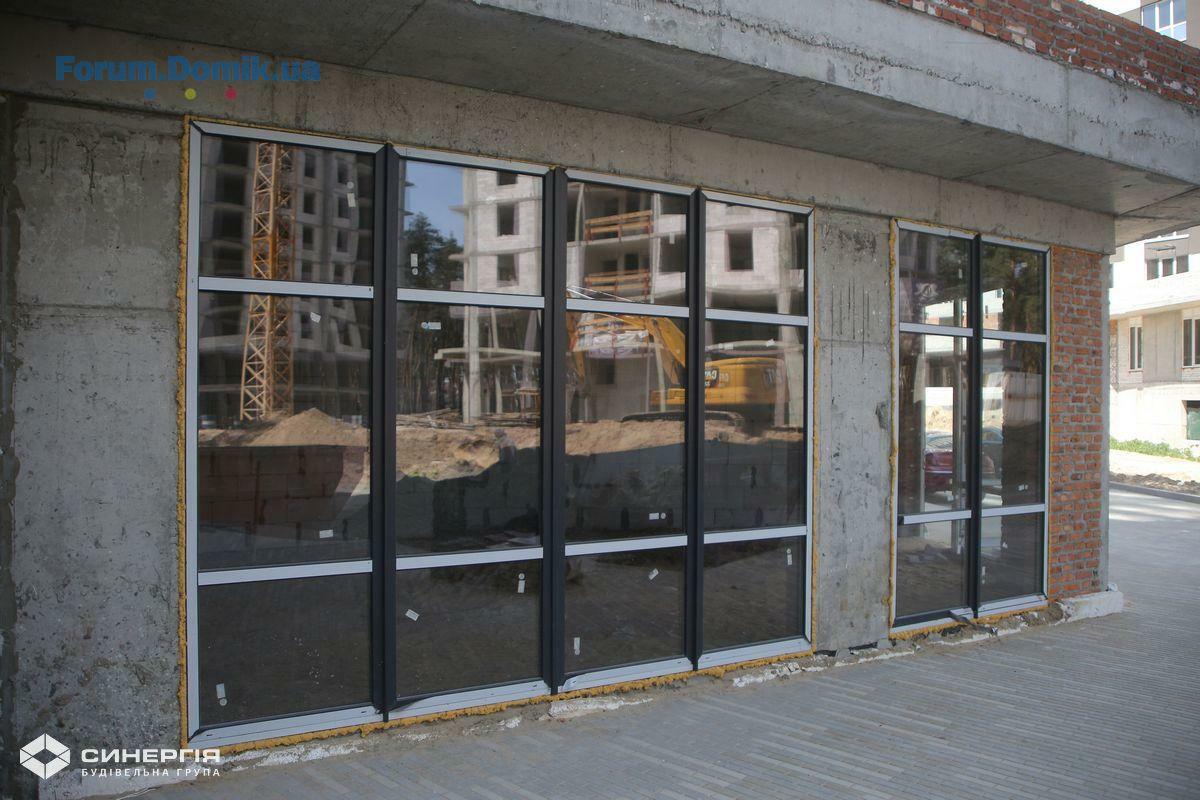

У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (60%). Завершили укладку плитки у місцях загального користування. Продовжуємо монтаж стояків опалення (55%). Завершили монтаж дверей у холодних переходах. Триває влаштування вхідної групи (ззовні(83%)).

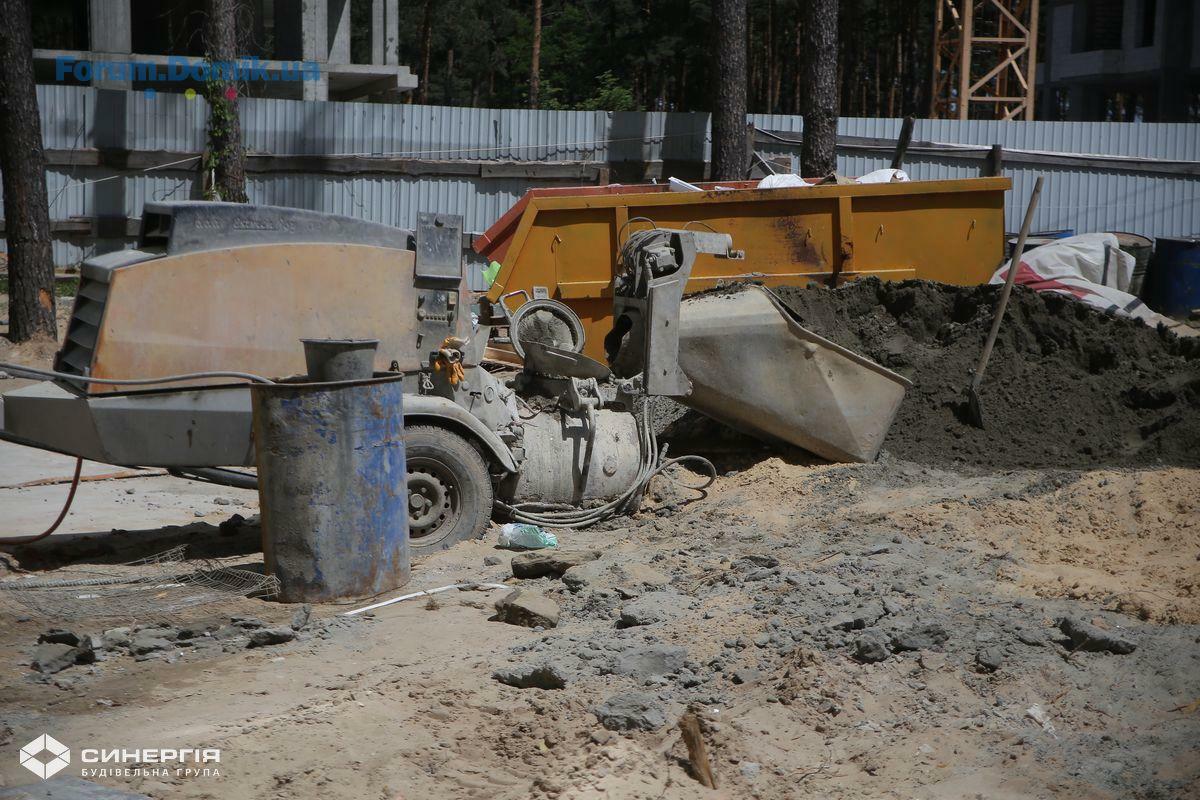

На території ЖК «City Park» триває прокладання комунікацій у прибудові. Продовжуємо прокладання зовнішніх комунікацій (ливнева каналізація). Підходить до завершення монтаж скляних фасадних вітрин у прибудові. Розпочали влаштування благоустрою (5%).
У першій секції продовжуємо влаштування вхідної групи (ззовні(83%)). Триває влаштування вхідної групи з торця (ззовні(83%)). Триває влаштування вхідної групи (всередині (98%)). Розпочали оздоблювально-фасадні роботи 1-го та цокольного поверхів (30%).
У другій секції продовжуємо влаштування вхідної групи (ззовні(83%)). Триває влаштування вхідної групи (всередині (98%)). Завершили монтаж скляних фасадних вітрин. Завершили монтаж вікон та дверей для комерційних приміщень. Розпочали оздоблювально-фасадні роботи 1-го та цокольного поверхів (5%).
У третій секції підходить до завершення укладка плитку у місцях загального користування (98%). Триває монтаж стояків опалення (80%). Тривають оздоблювальні роботи у місцях загального користування (65%). Триває влаштування вхідної групи (ззовні(83%)). Триває влаштування вхідної групи (всередині (98%)).
У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (60%). Завершили укладку плитки у місцях загального користування. Продовжуємо монтаж стояків опалення (55%). Завершили монтаж дверей у холодних переходах. Триває влаштування вхідної групи (ззовні(83%)).
На території ЖК «City Park» триває прокладання комунікацій у прибудові. Продовжуємо прокладання зовнішніх комунікацій (ливнева каналізація). Підходить до завершення монтаж скляних фасадних вітрин у прибудові. Розпочали влаштування благоустрою (5%).
Oleksandr503
O
Новичок
10
08 мая 2018
24 май 2020 08:59
Добрий день. Які способи оформлення права власності пропонує Синергія для інвесторів CityPark? Чи є альтернативний - купівля майнових прав? Якщо так, то яка вартість оформлення?
Synergy-Bud
Старожил
526
16 июня 2016
02 июнь 2020 08:14
Доброго дня.
Дякуємо за Ваше звернення!
Всі питання по оформленню квартири Ви можете уточнити у нашому Відділі Сервісу.
Дякуємо за Ваше звернення!
Всі питання по оформленню квартири Ви можете уточнити у нашому Відділі Сервісу.
Synergy-Bud
Старожил
526
16 июня 2016
15 июнь 2020 15:01

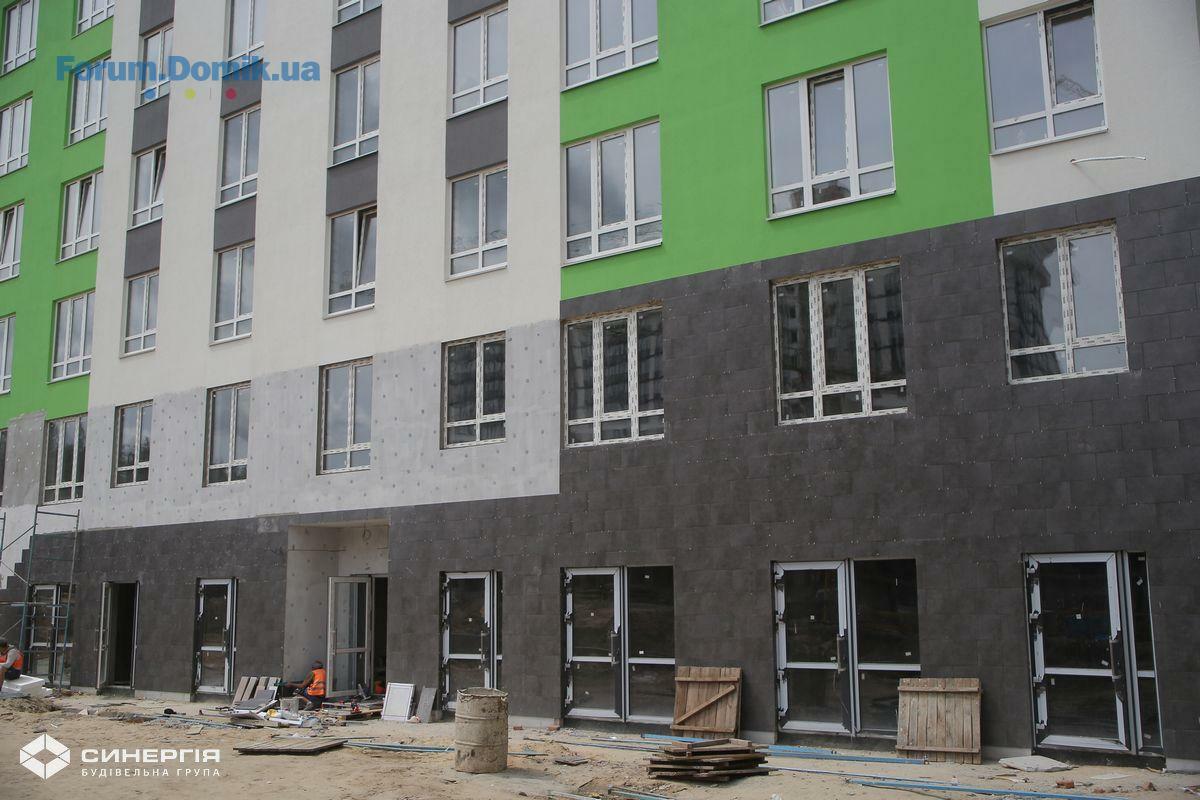

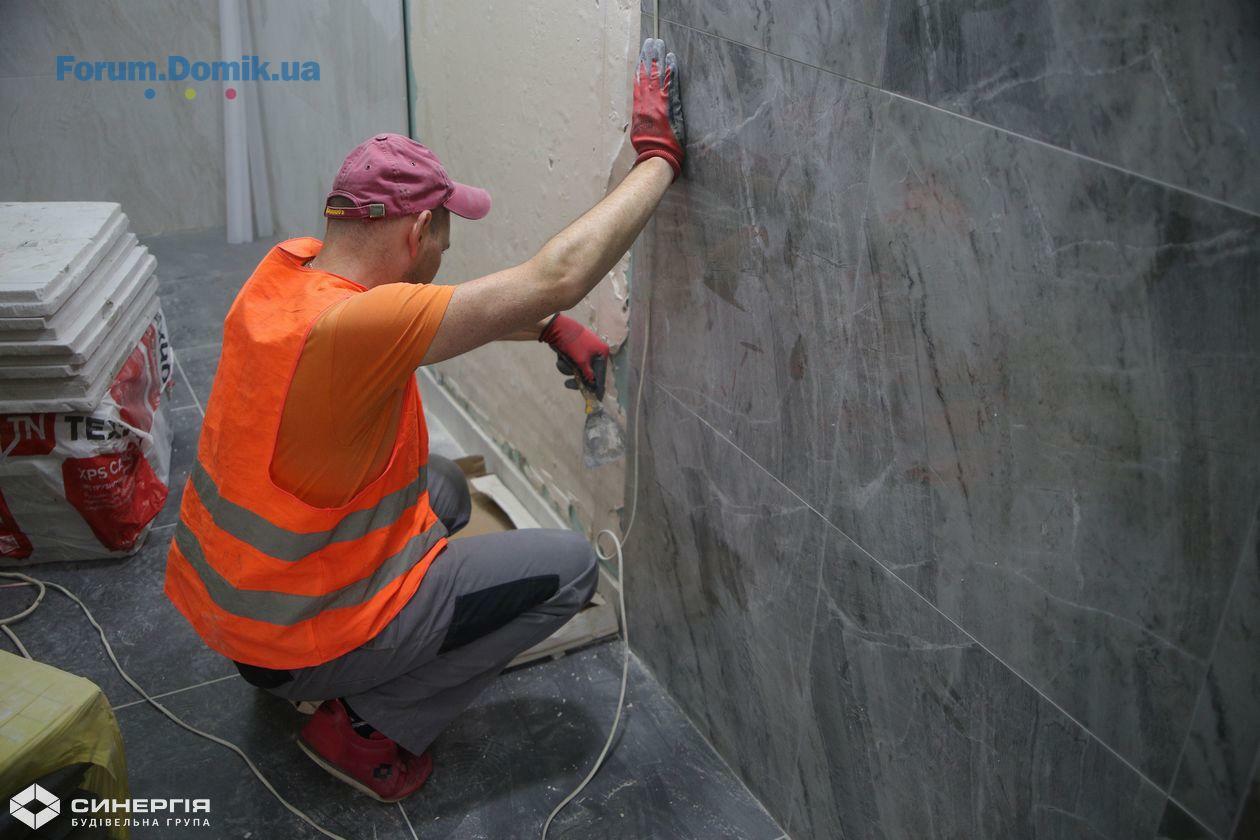

Звіт про хід будівництва ЖК «City Park» від 15 червня 2020 року.

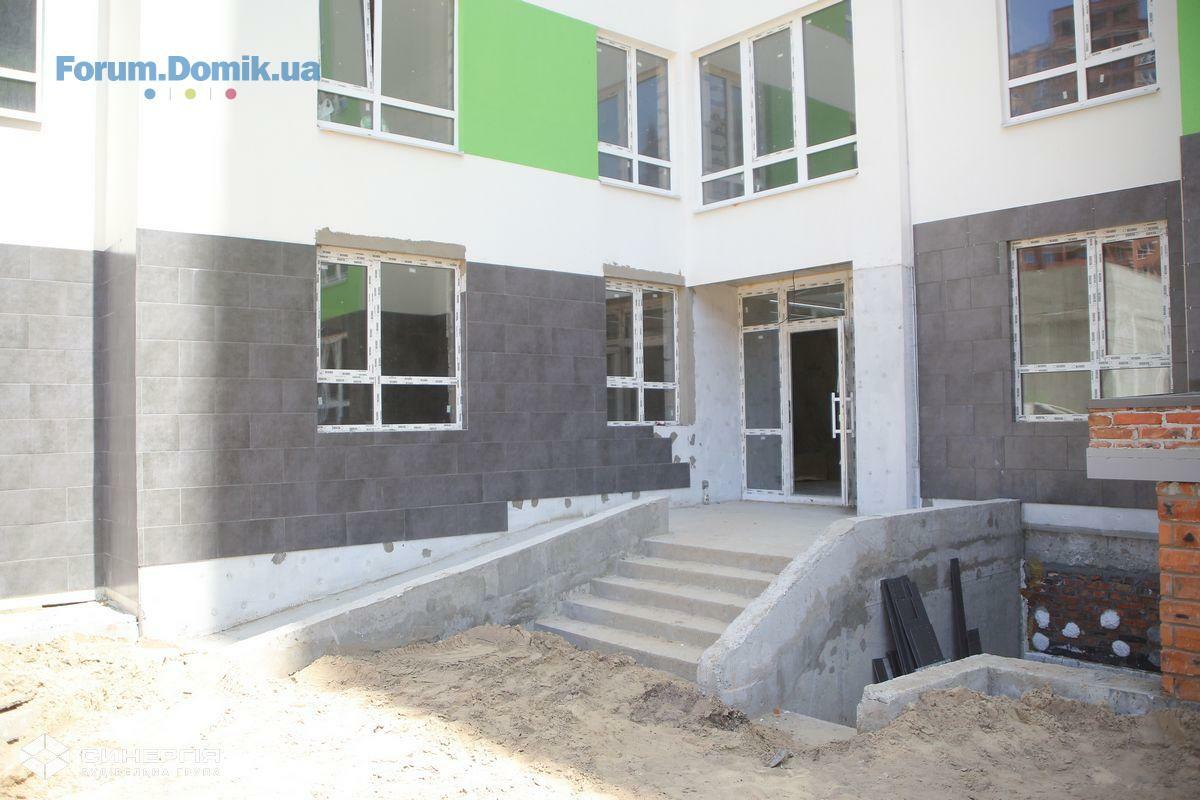

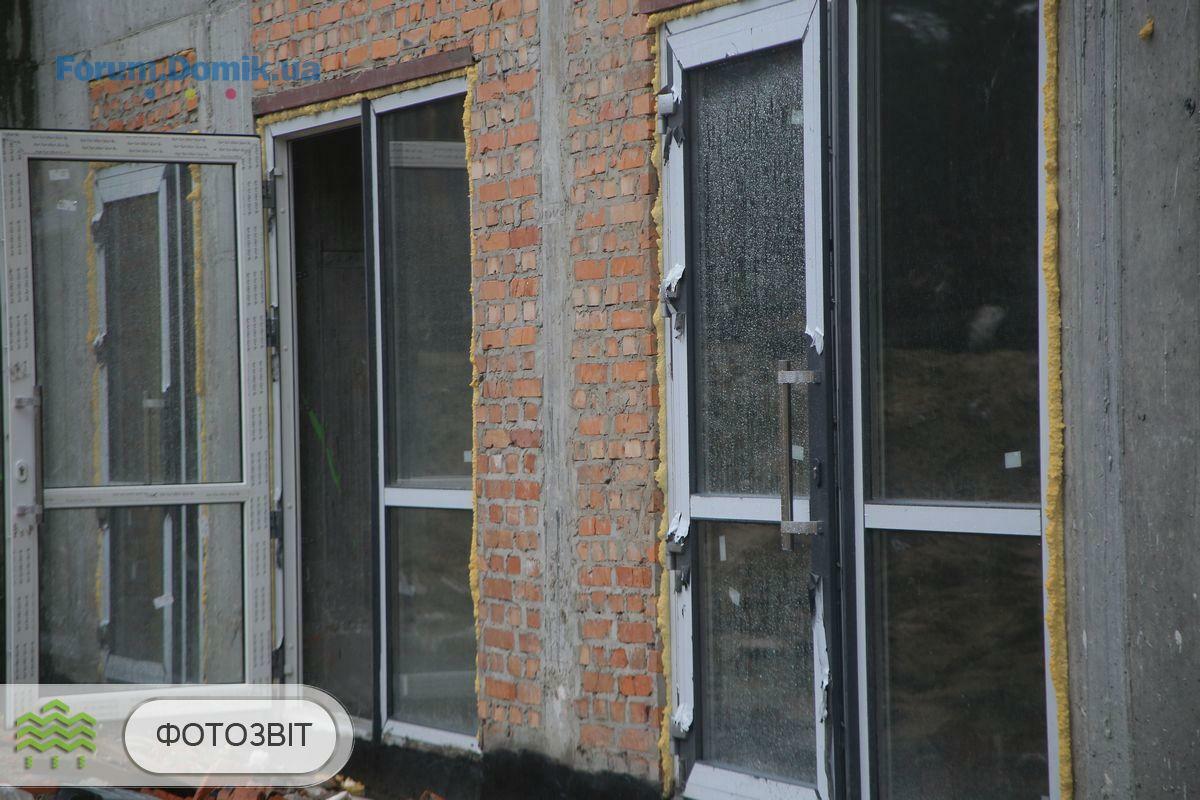

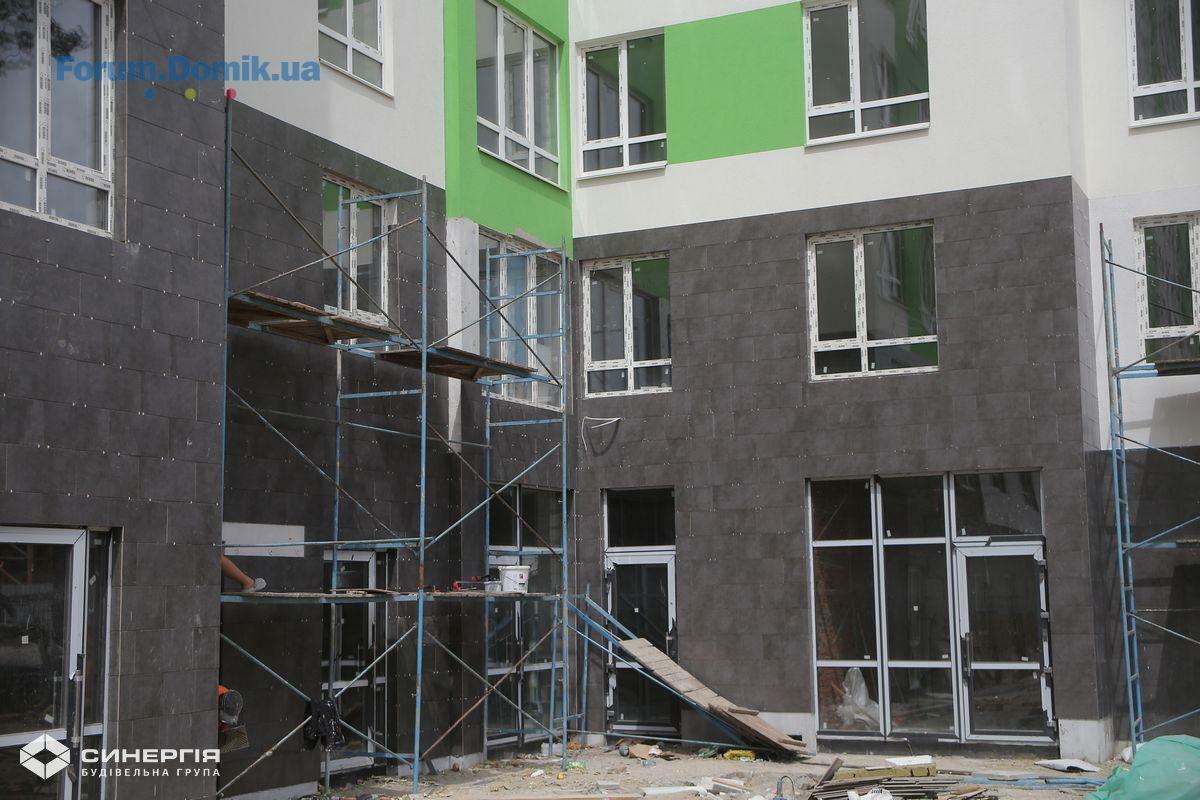

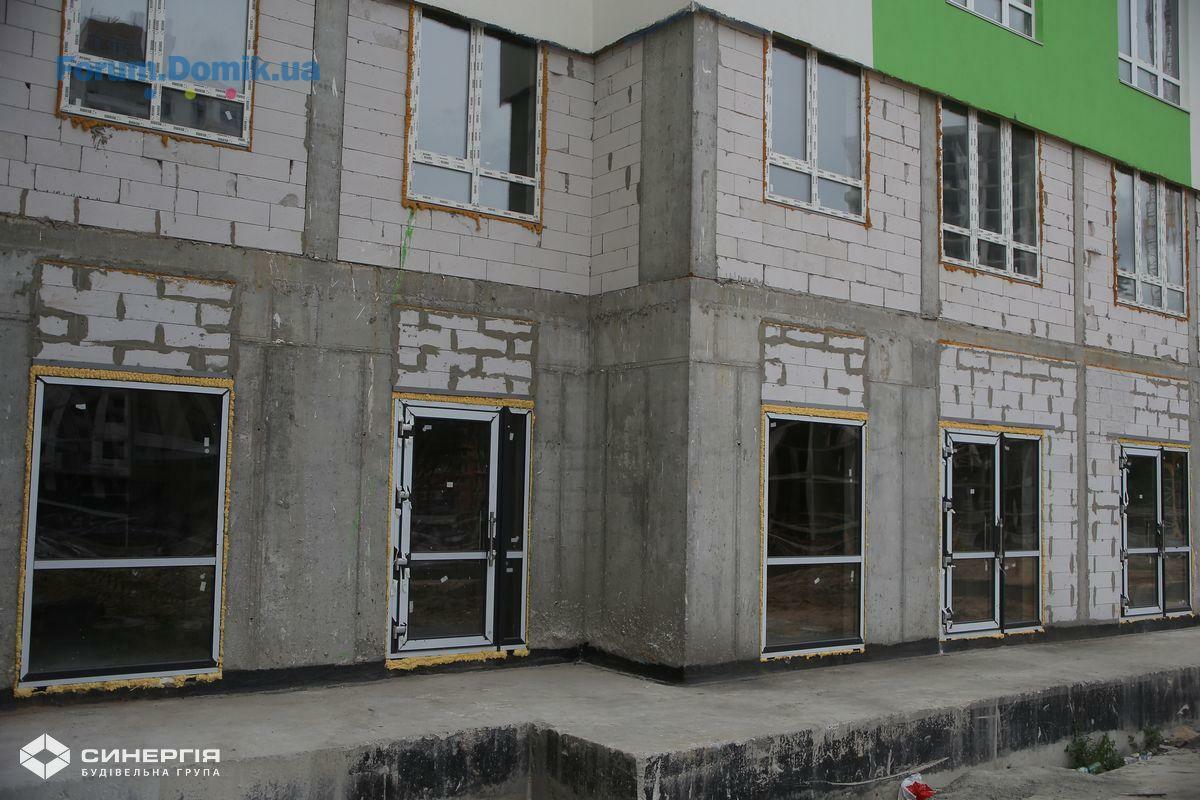

У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (50%). Розпочали залиття стяжки у цокольному поверсі (50%).

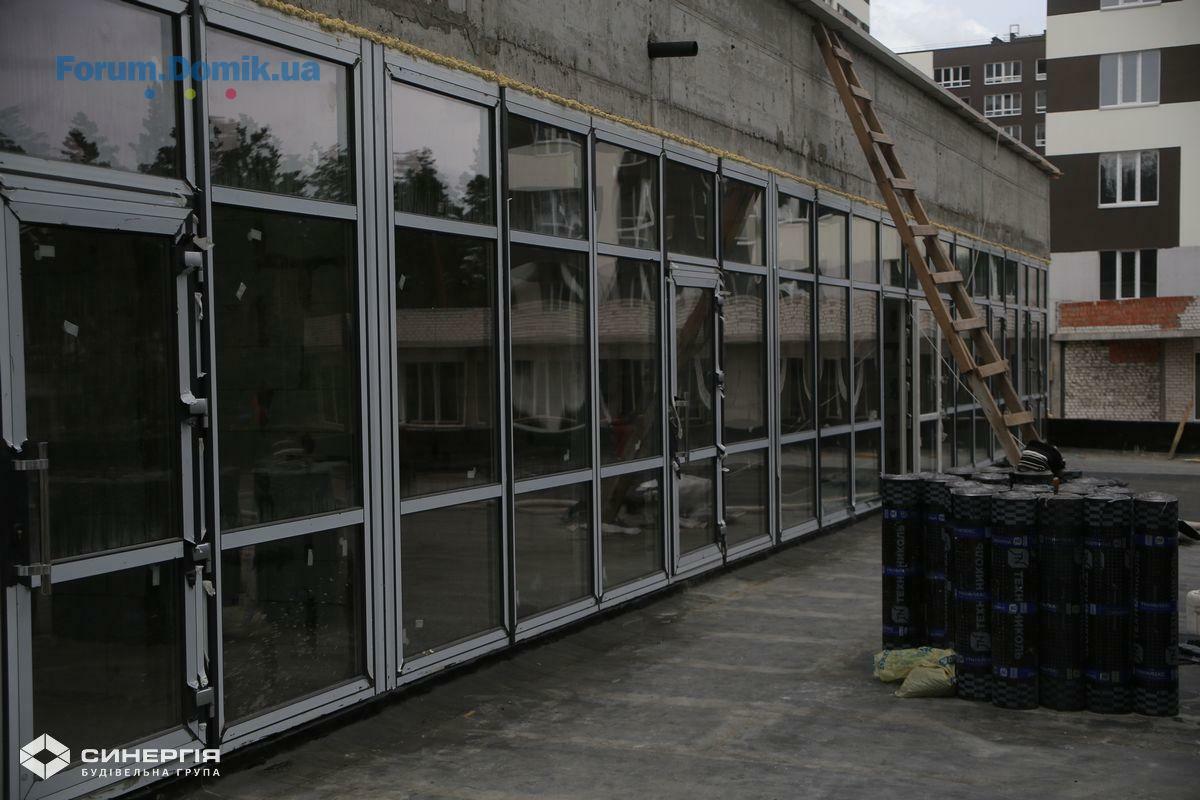

У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (35%). Розпочали залиття стяжки у цокольному поверсі (40%).
У третій секції завершили укладку плитку у місцях загального користування. Триває монтаж стояків опалення (90%). Тривають оздоблювальні роботи у місцях загального користування (80%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (25%).
У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (70%). Продовжуємо монтаж стояків опалення (60%). Тривають оздоблювальні роботи у місцях загального користування (70%). Завершили встановлення лічильників на воду.

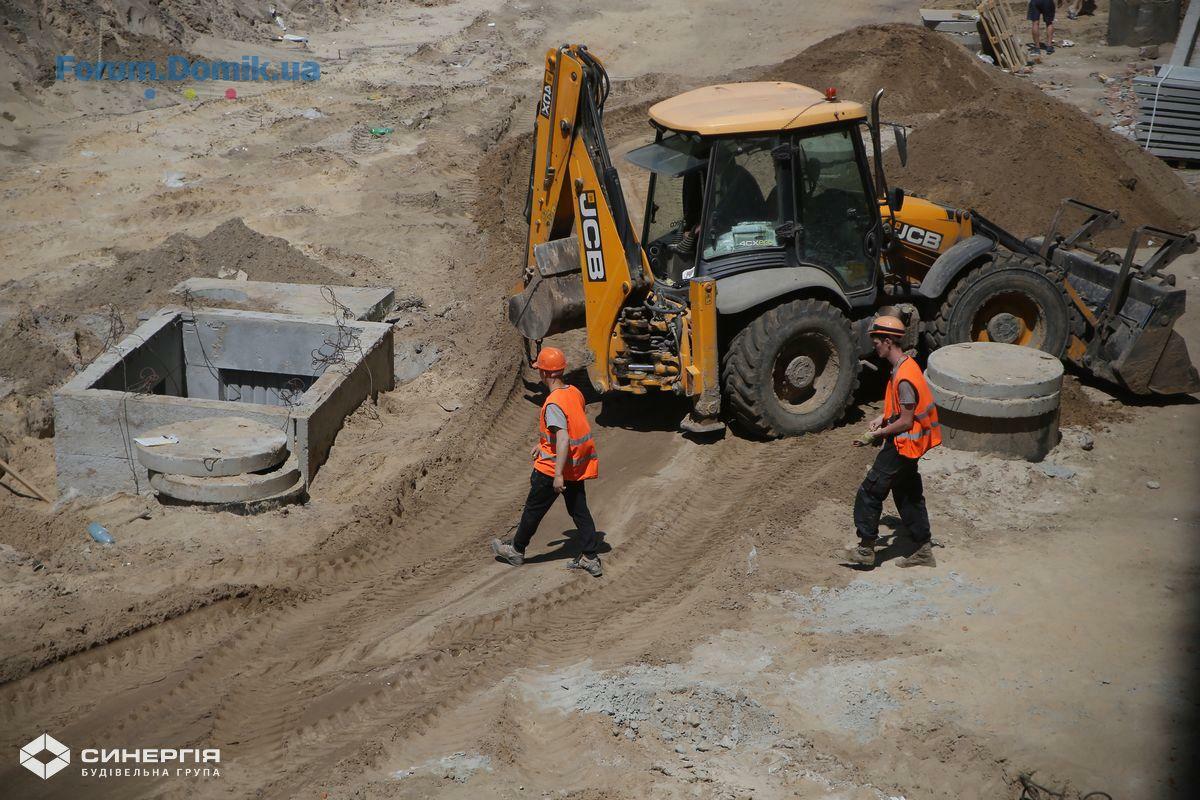

На території ЖК «City Park» завершуємо прокладання комунікацій у прибудові. Продовжуємо монтаж скляних фасадних вітрин у прибудові. Продовжуємо влаштування благоустрою (10%).
У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (50%). Розпочали залиття стяжки у цокольному поверсі (50%).
У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (35%). Розпочали залиття стяжки у цокольному поверсі (40%).
У третій секції завершили укладку плитку у місцях загального користування. Триває монтаж стояків опалення (90%). Тривають оздоблювальні роботи у місцях загального користування (80%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (25%).
У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (70%). Продовжуємо монтаж стояків опалення (60%). Тривають оздоблювальні роботи у місцях загального користування (70%). Завершили встановлення лічильників на воду.
На території ЖК «City Park» завершуємо прокладання комунікацій у прибудові. Продовжуємо монтаж скляних фасадних вітрин у прибудові. Продовжуємо влаштування благоустрою (10%).
Alexfet
Новичок
19
22 апреля 2019
17 июнь 2020 10:43
Огромное счастье для любого инвестора получить долгожданные ключи. Очень, очень долгожданные. Жаль только, что дом еще не достроен.
Viktroriia
V
Пользователь
51
17 октября 2017
19 июнь 2020 17:22
Підскажіть будь-ласка, а що саме будо не зроблено при видачі ключів?
Synergy-Bud
Старожил
526
16 июня 2016
16 июль 2020 09:38

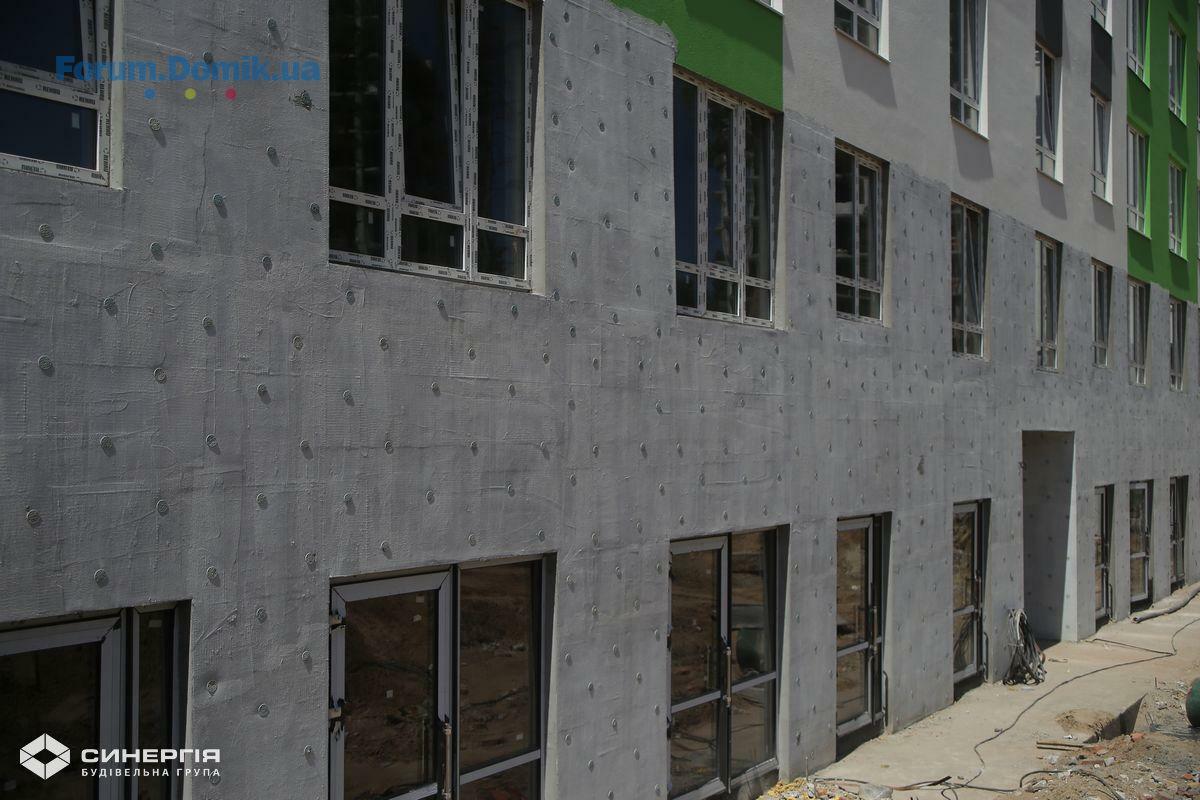

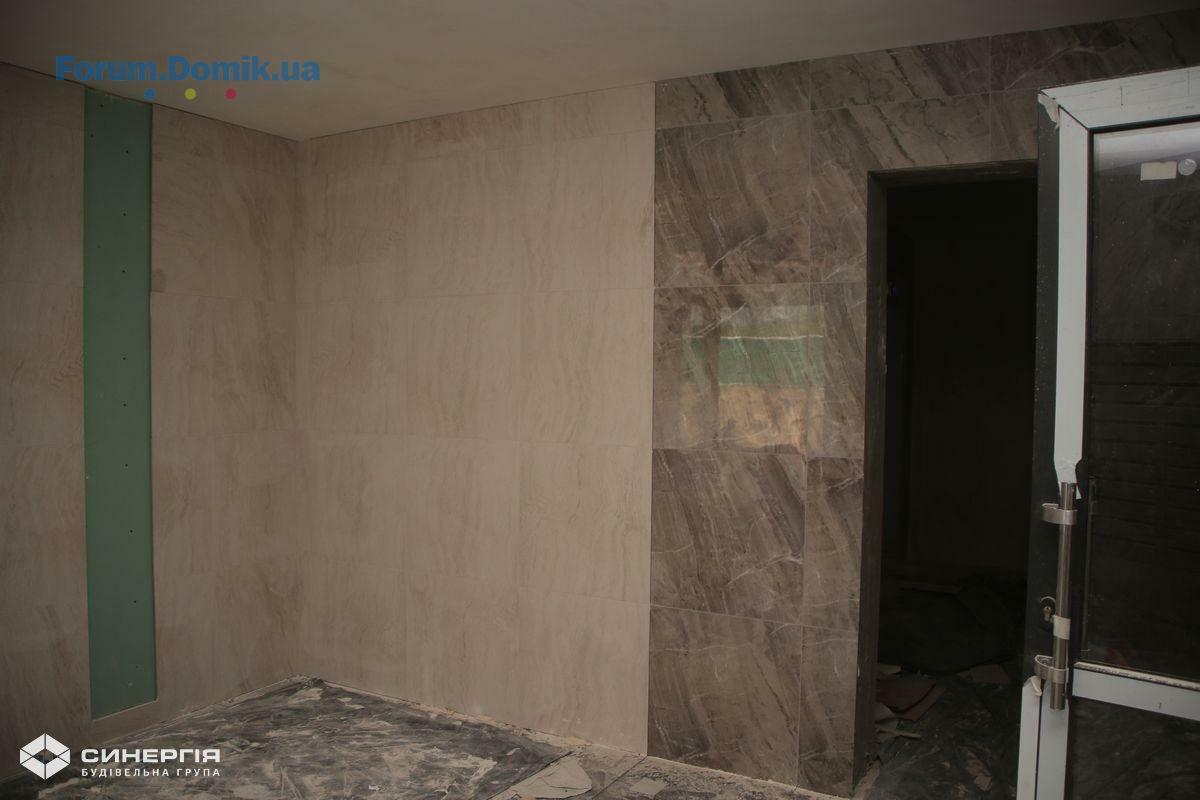

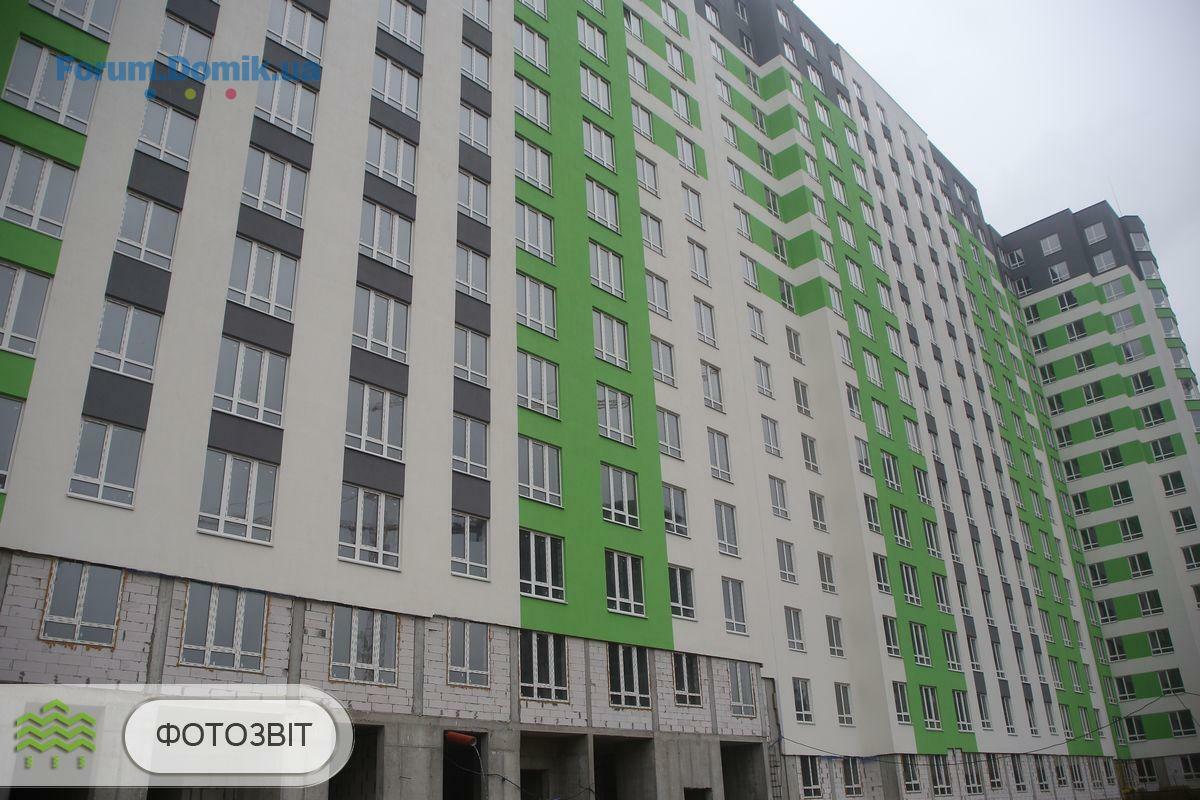

Звіт про хід будівництва ЖК «City Park» від 15 липня 2020 року.
У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (60%). Завершили залиття стяжки у цокольному поверсі.
У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (50%). Завершили залиття стяжки у цокольному поверсі (40%). Влаштовуємо вхідну групу цокольного поверху (30%).

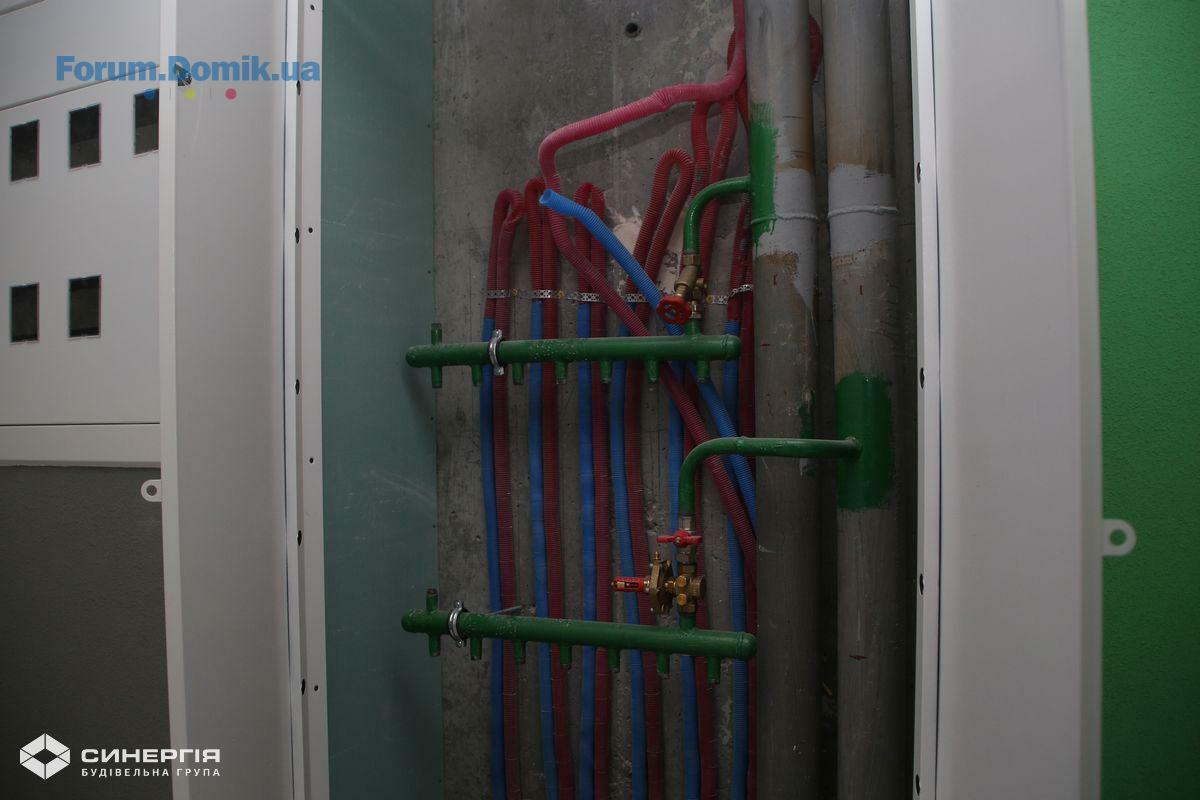

У третій секції завершили монтаж стояків опалення. Тривають оздоблювальні роботи у місцях загального користування (85%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (45%).

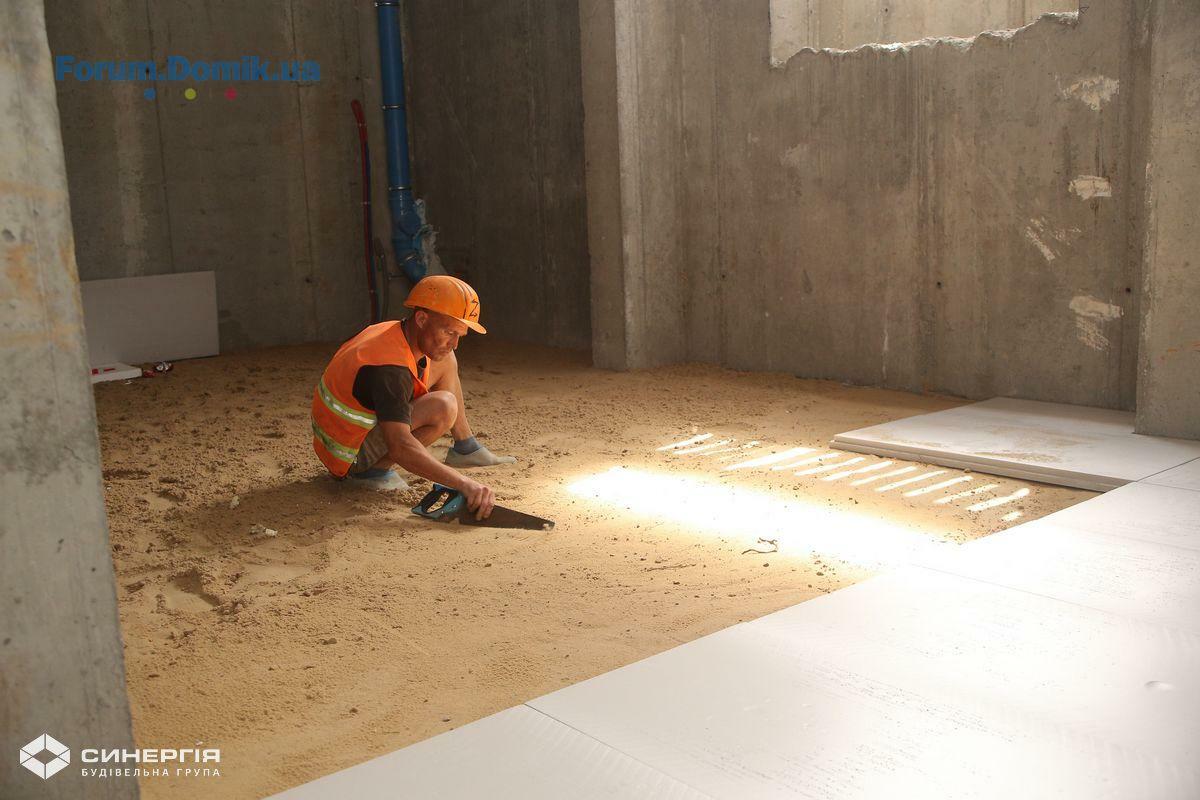

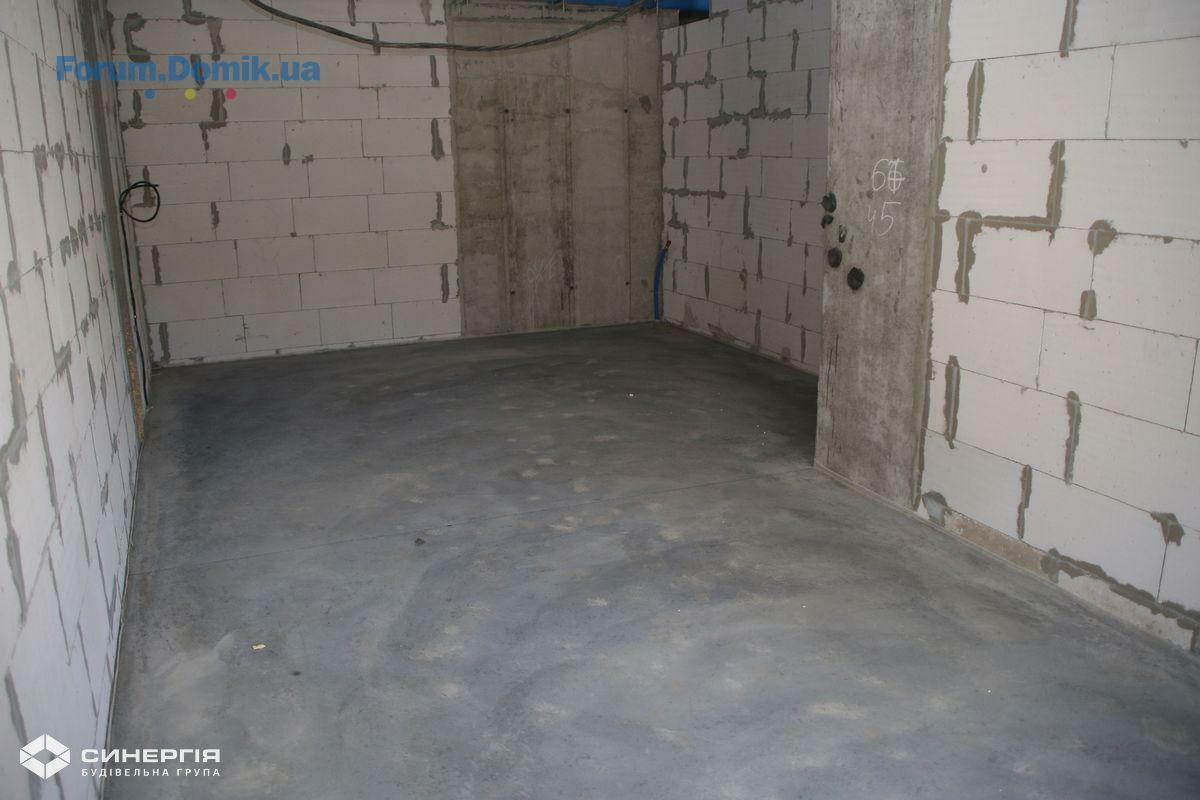

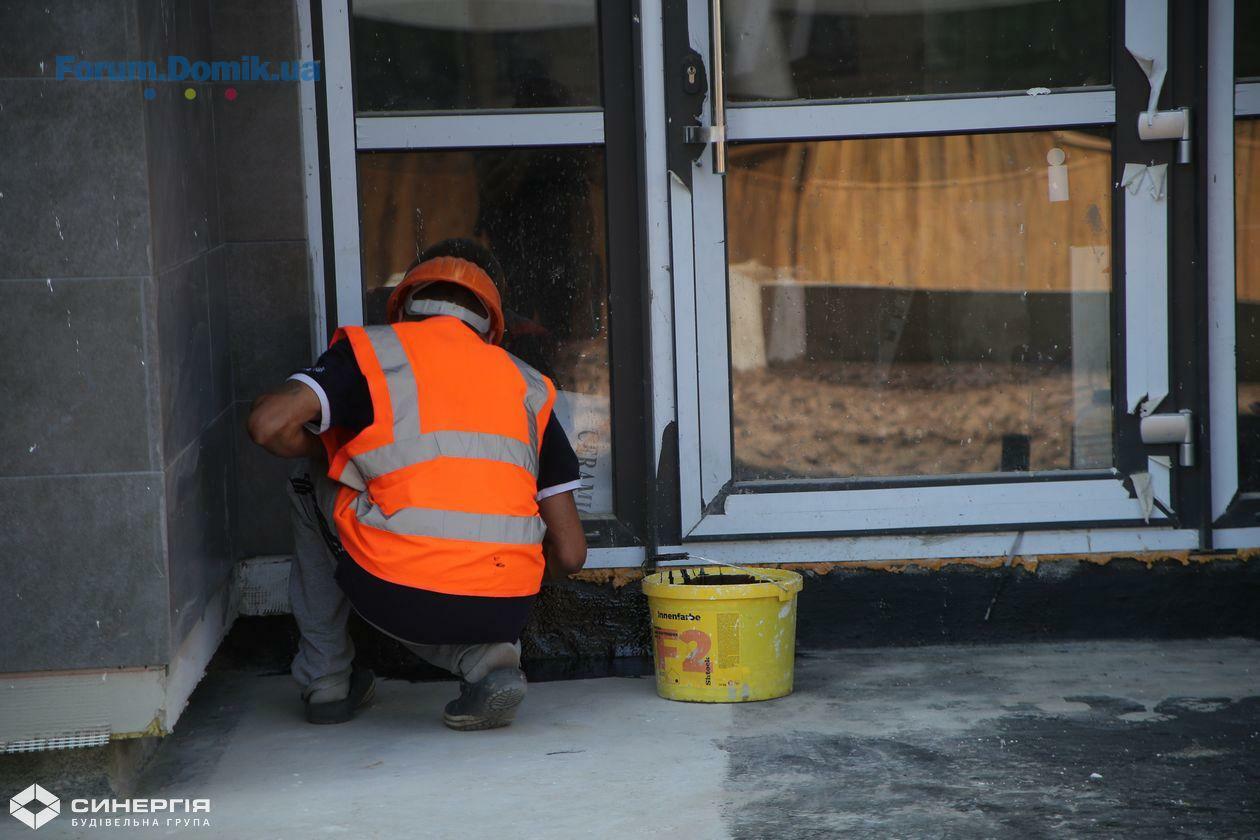

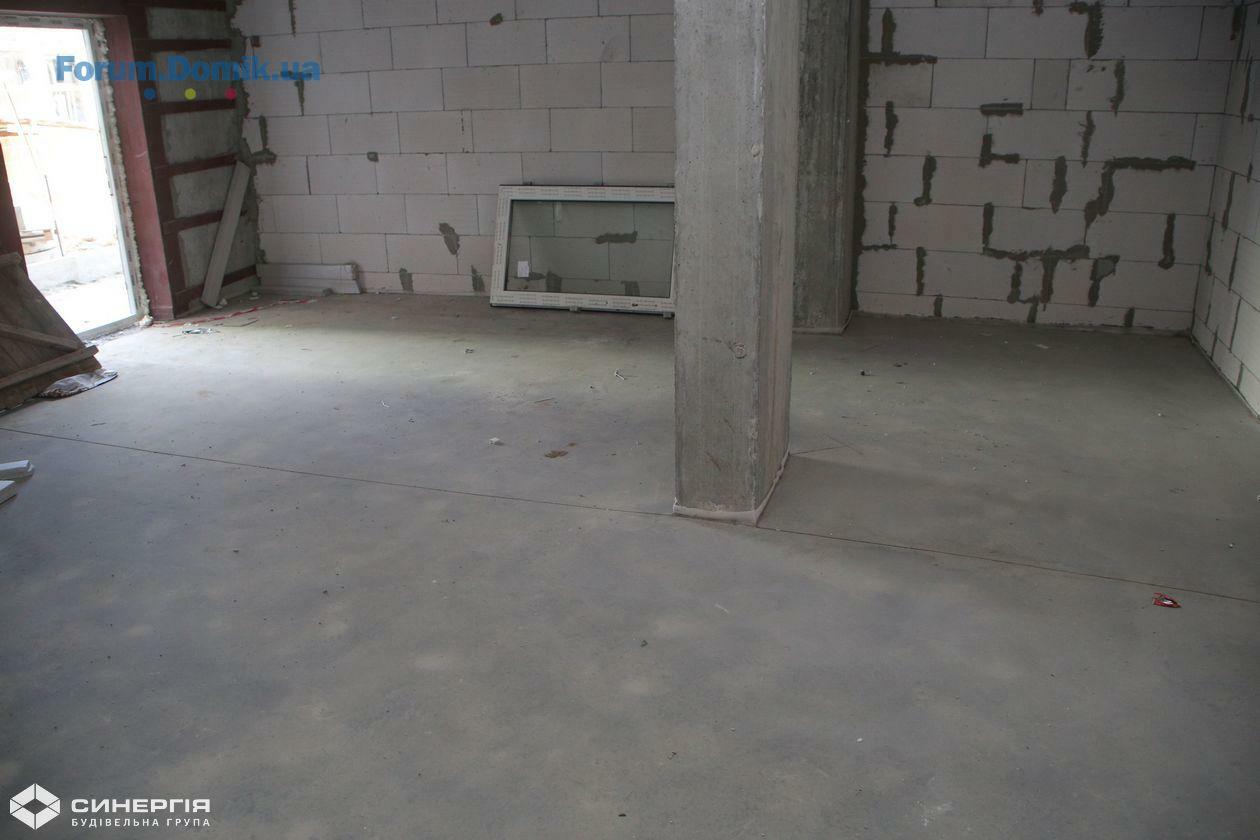

Завершили залиття стяжки у цокольному поверсі. Завершили монтаж скляних вітрин у цокольному поверсі.

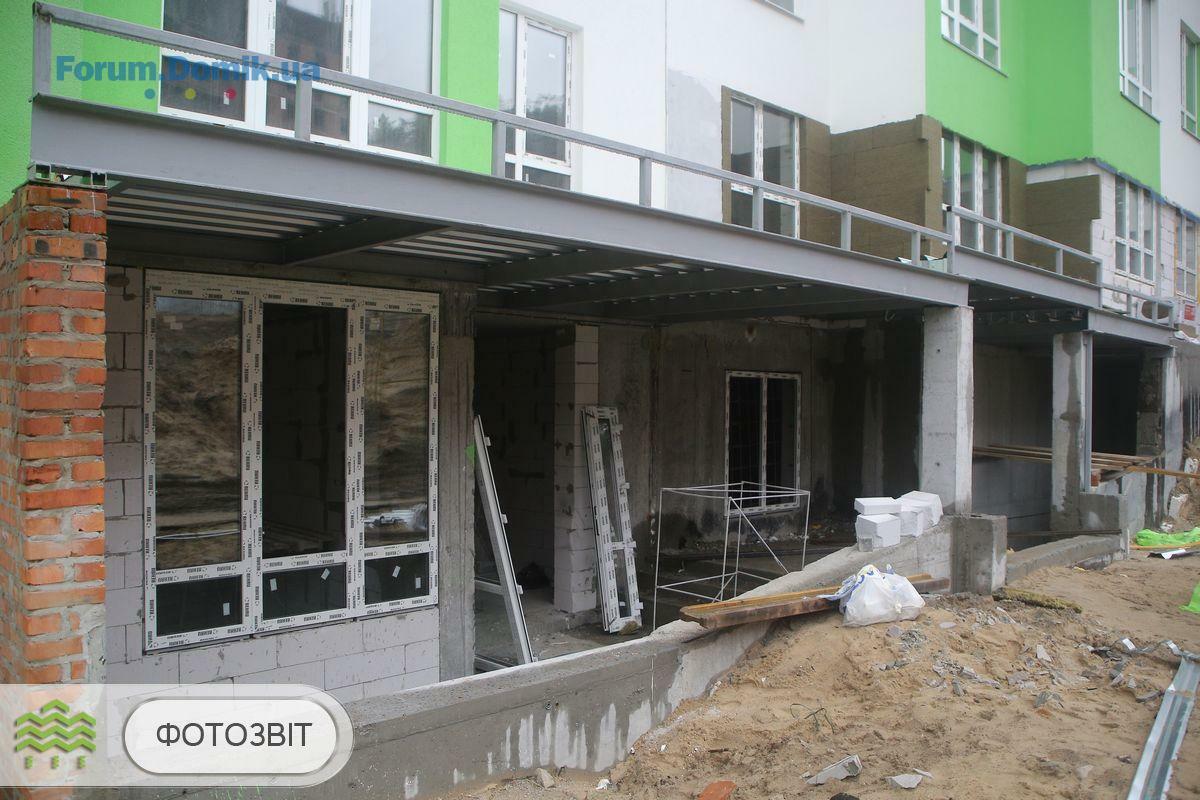

У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (80%). Продовжуємо монтаж стояків опалення (80%). Тривають оздоблювально-фасадні роботи цокольного та 1-го поверхів (75%). Розпочали влаштування вхідної групи (всередині).
На території ЖК «City Park» завершили прокладання комунікацій. Завершили монтаж скляних фасадних вітрин у прибудові. Продовжуємо влаштування благоустрою (25%). Розпочали оздоблювально-фасадні роботи у прибудові (15%).
У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (60%). Завершили залиття стяжки у цокольному поверсі.
У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (50%). Завершили залиття стяжки у цокольному поверсі (40%). Влаштовуємо вхідну групу цокольного поверху (30%).
У третій секції завершили монтаж стояків опалення. Тривають оздоблювальні роботи у місцях загального користування (85%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (45%).
Завершили залиття стяжки у цокольному поверсі. Завершили монтаж скляних вітрин у цокольному поверсі.
У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (80%). Продовжуємо монтаж стояків опалення (80%). Тривають оздоблювально-фасадні роботи цокольного та 1-го поверхів (75%). Розпочали влаштування вхідної групи (всередині).
На території ЖК «City Park» завершили прокладання комунікацій. Завершили монтаж скляних фасадних вітрин у прибудові. Продовжуємо влаштування благоустрою (25%). Розпочали оздоблювально-фасадні роботи у прибудові (15%).
_winner_
_
Новичок
6
19 июня 2018
13 авг 2020 13:51
Ребят -а кто-то уже получил ключи от квартиры ? Начали уже ремонт?
maxtun
Новичок
6
31 октября 2019
14 авг 2020 07:09
видел синергия предлагает отделку, знакомые брали на синергии 3 ,говорят неплохо сделали
Synergy-Bud
Старожил
526
16 июня 2016
14 авг 2020 12:50

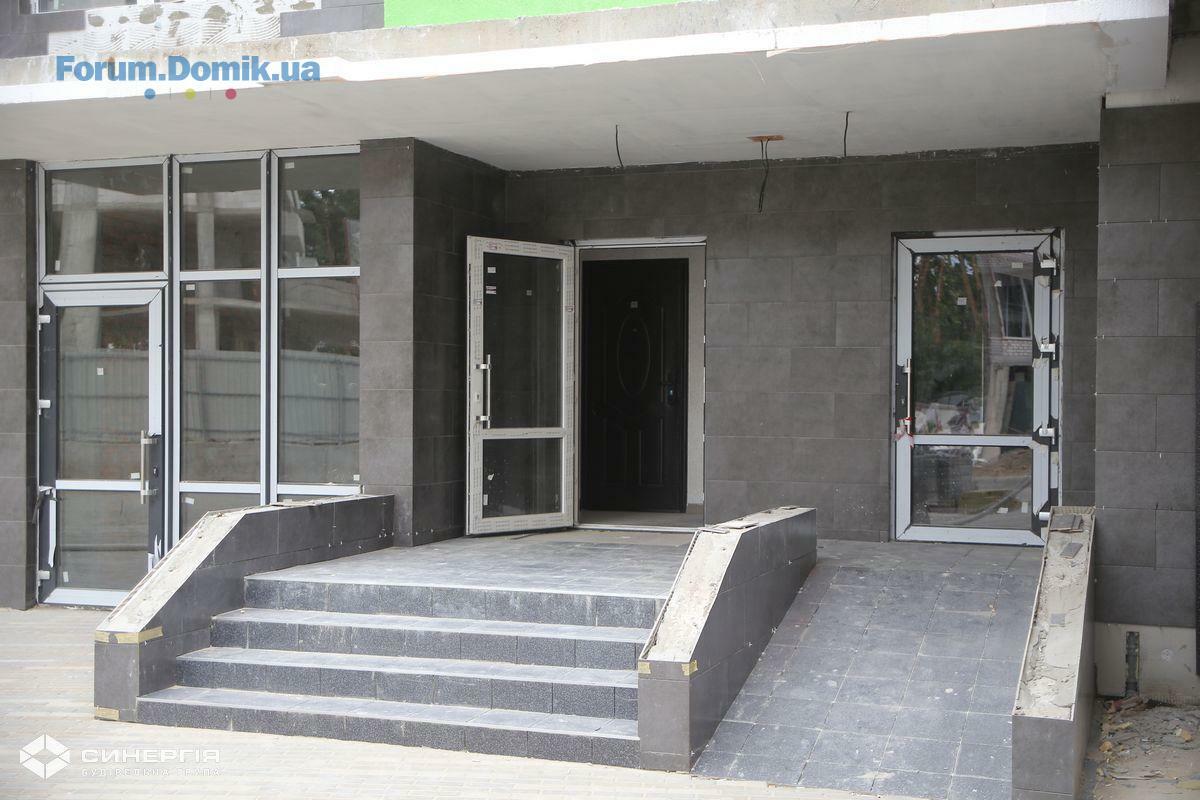

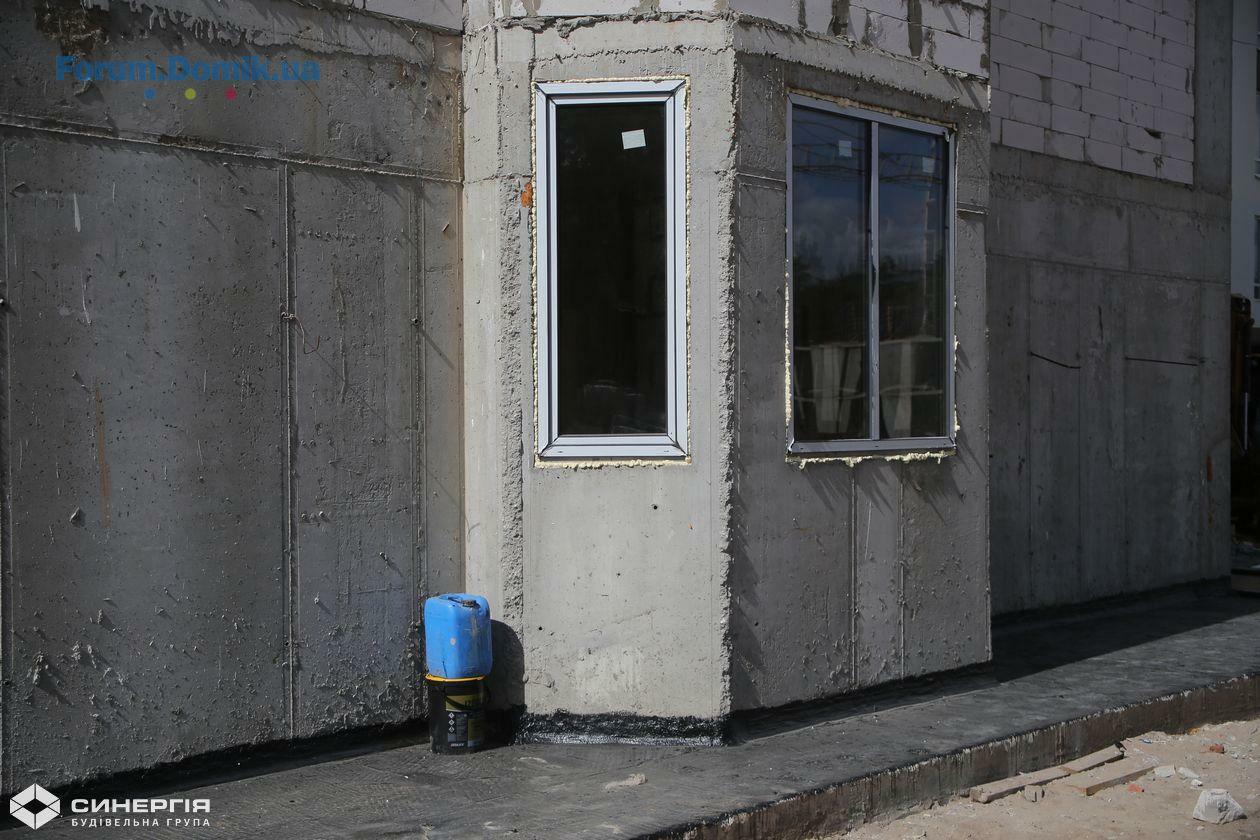

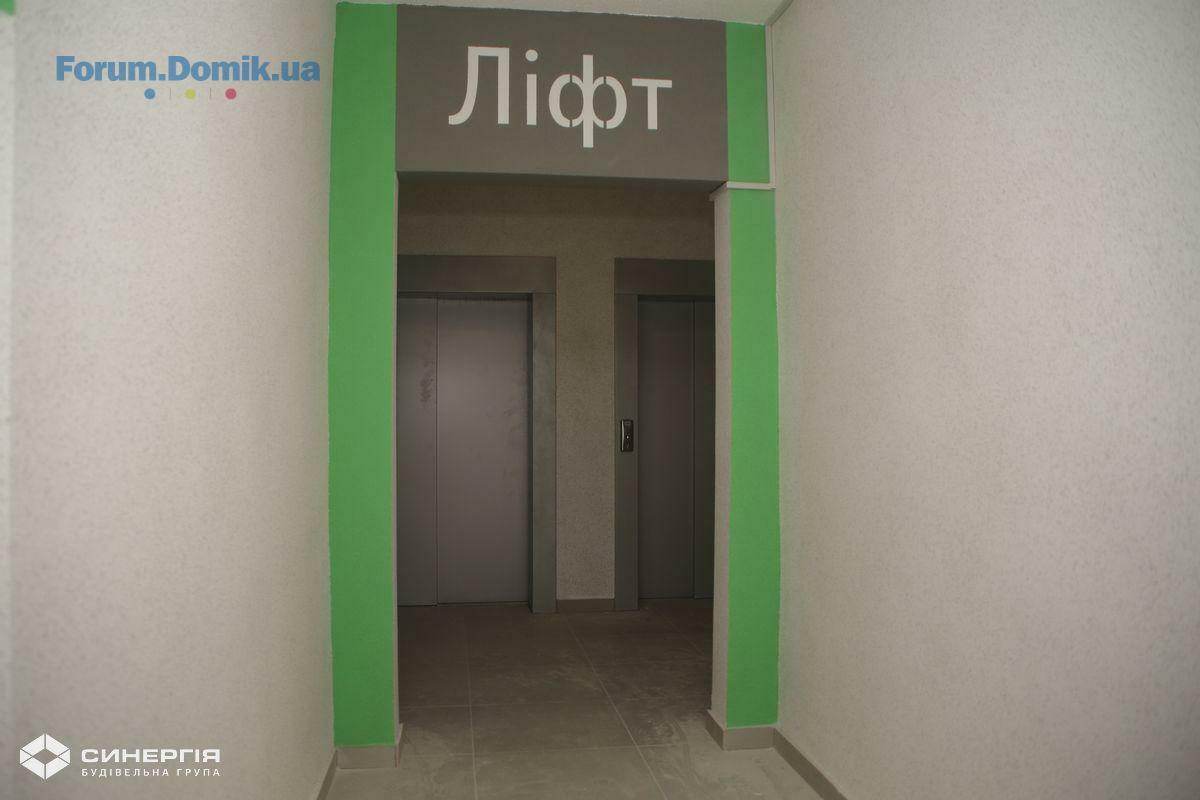

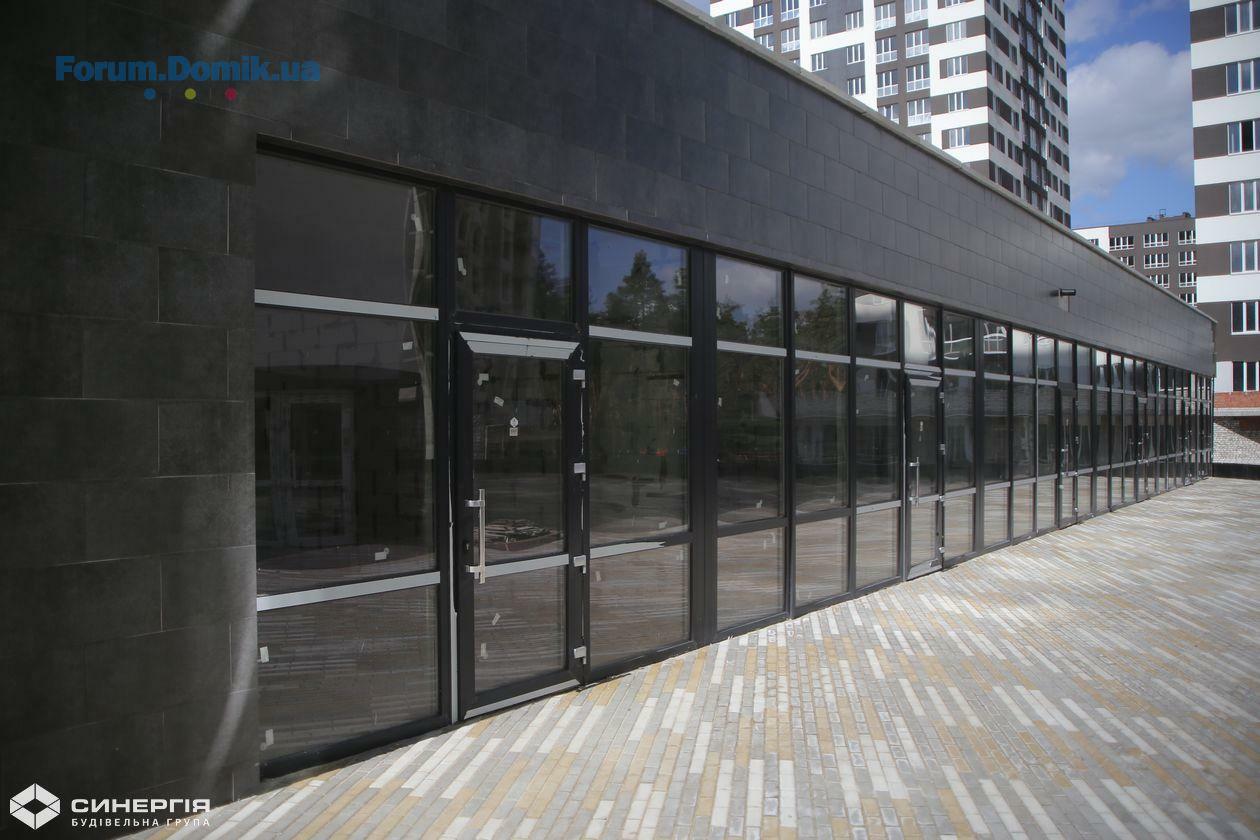

Звіт про хід будівництва ЖК «City Park» від 14 серпня 2020 року.
У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (80%). Продовжуємо влаштування вхідної групи (ззовні).
У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (65%). Влаштовуємо вхідну групу цокольного поверху (65%). Влаштовуємо вхідну групу 1-го поверху (ззовні)
У третій секції продовжуємо оздоблювальні роботи у місцях загального користування (90%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (55%). Розпочали влаштування вхідної групи цокольного поверху (30%).
У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (90%). Продовжуємо влаштування вхідної групи 1-го поверху. Розпочали залиття стяжки у цокольному поверсі.

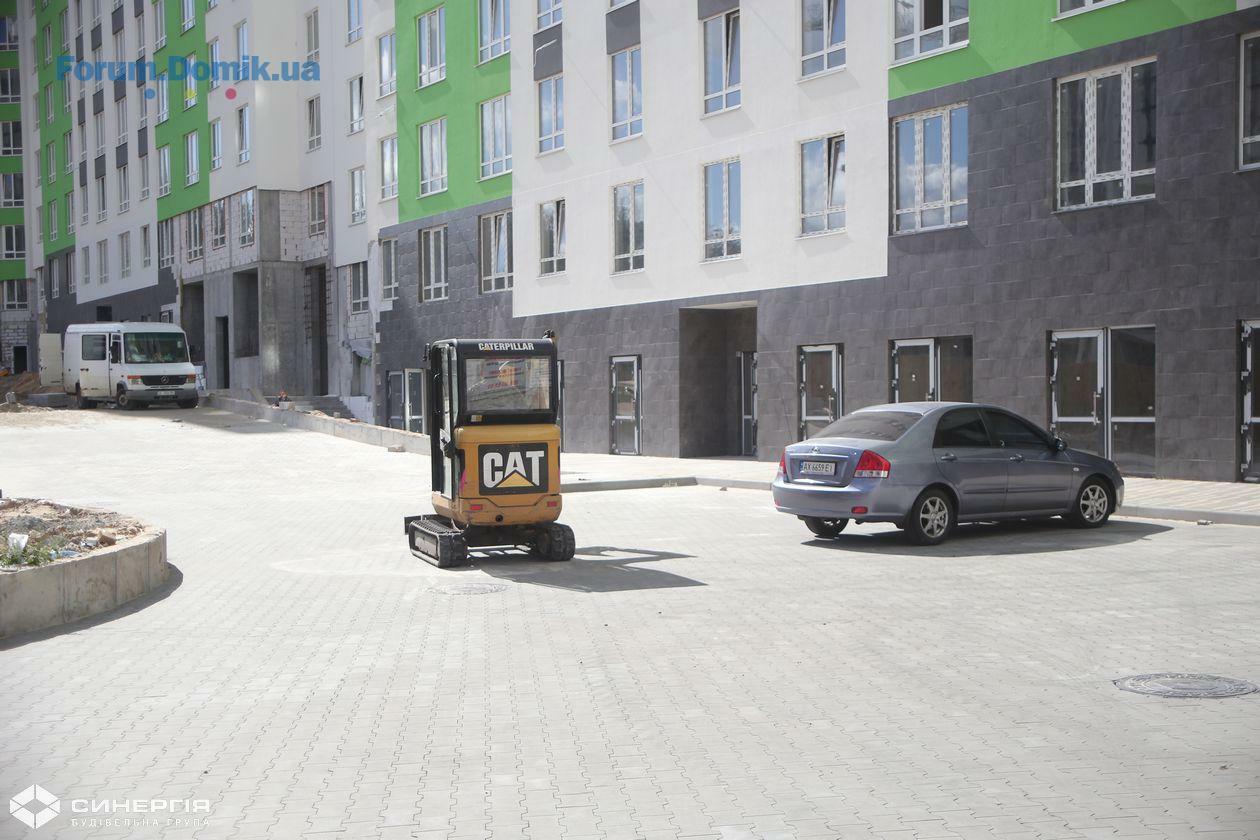

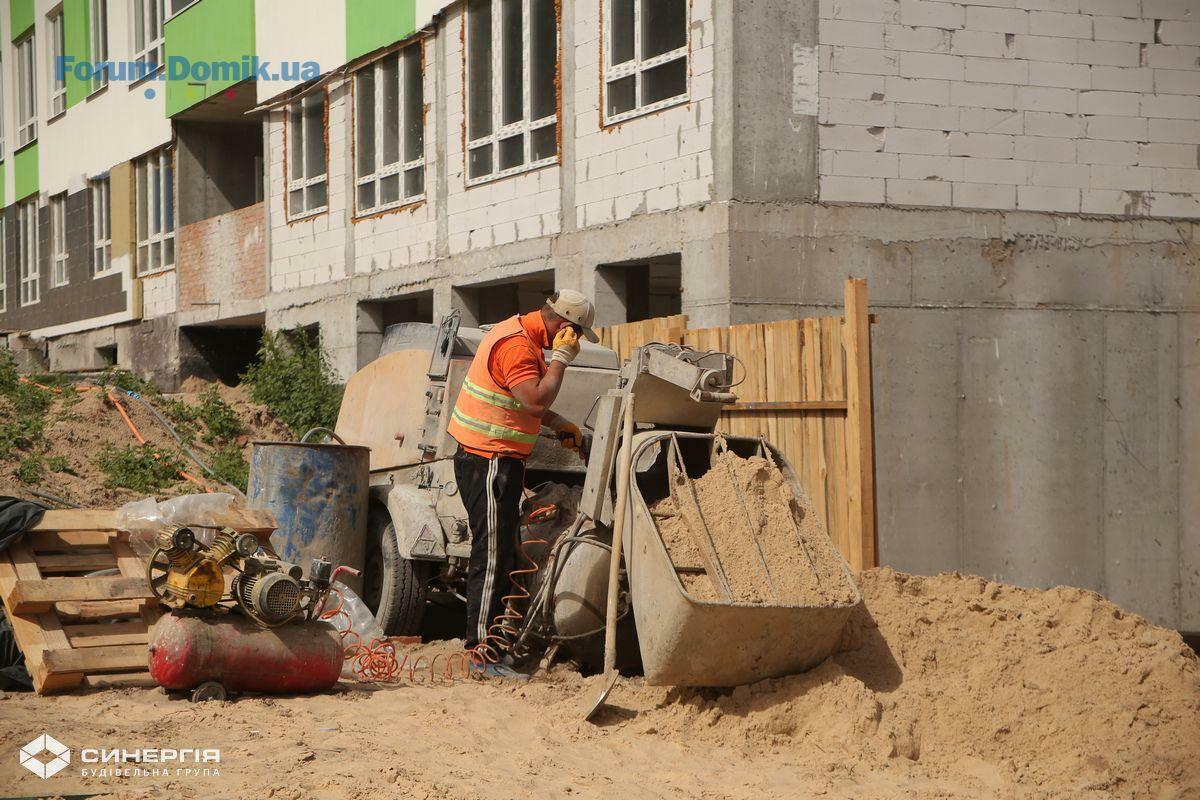

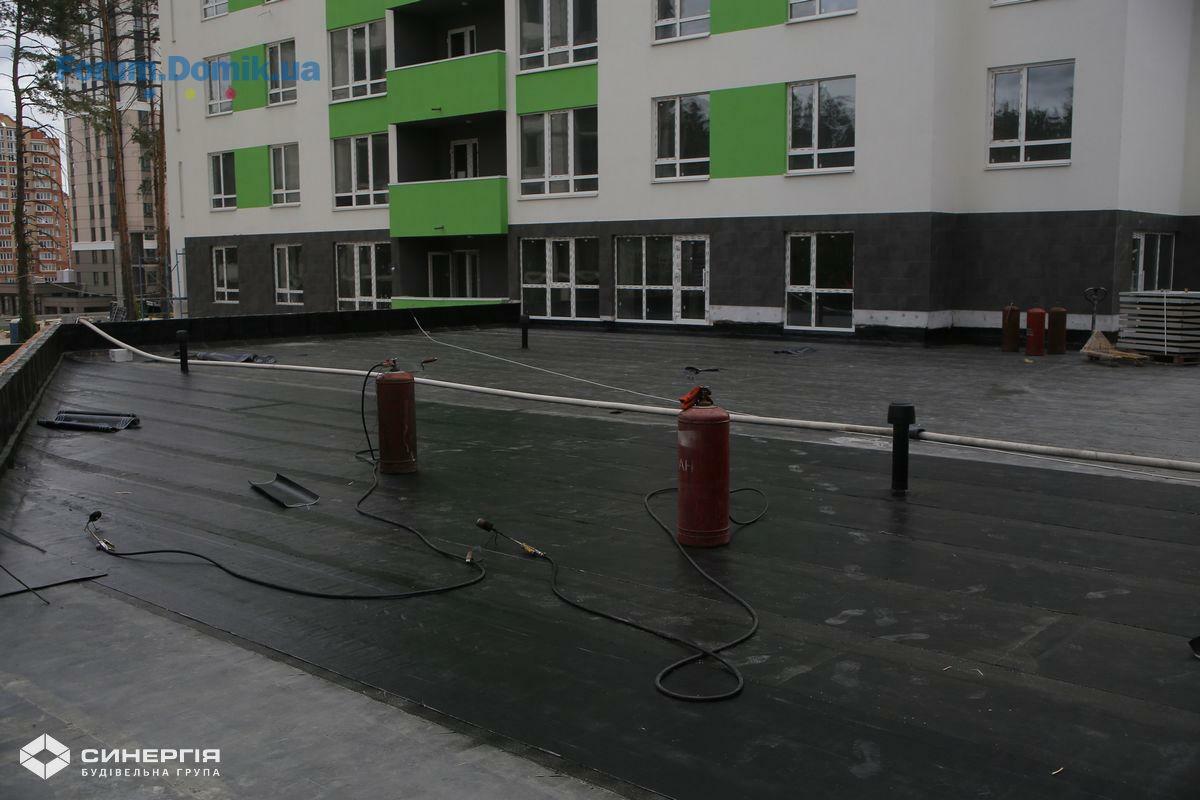

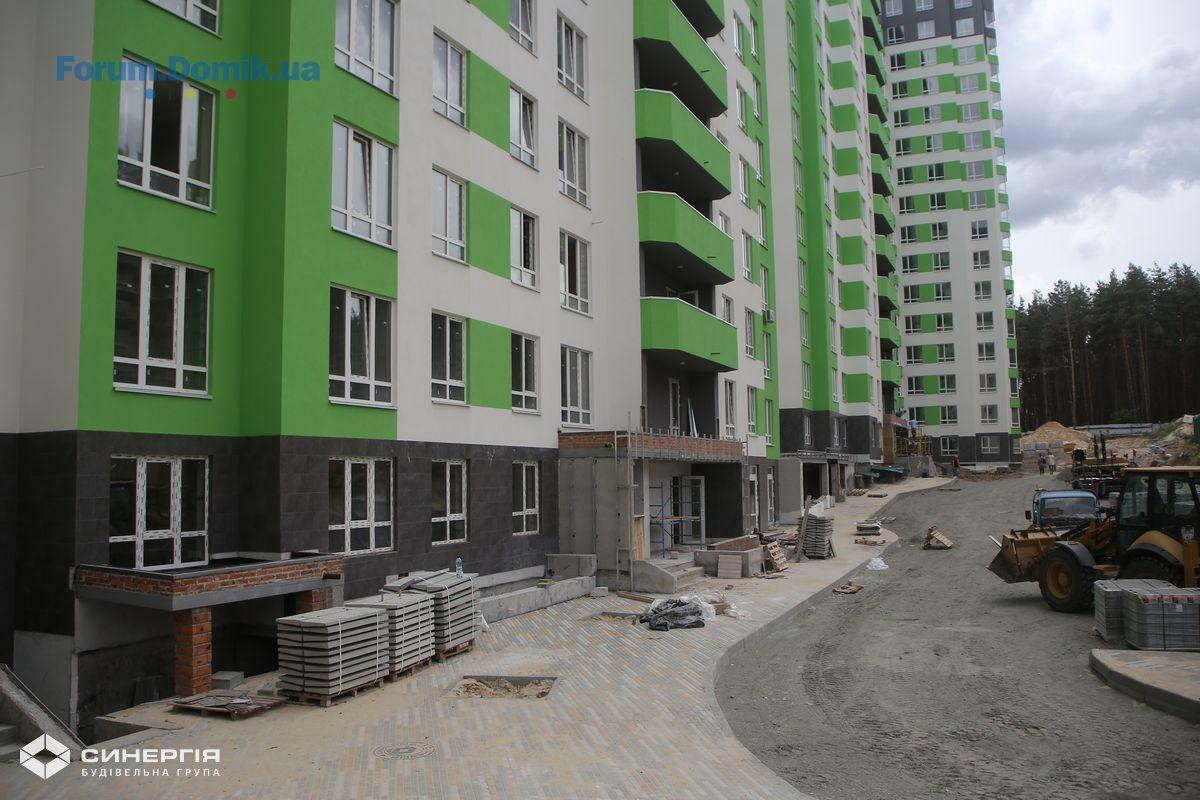

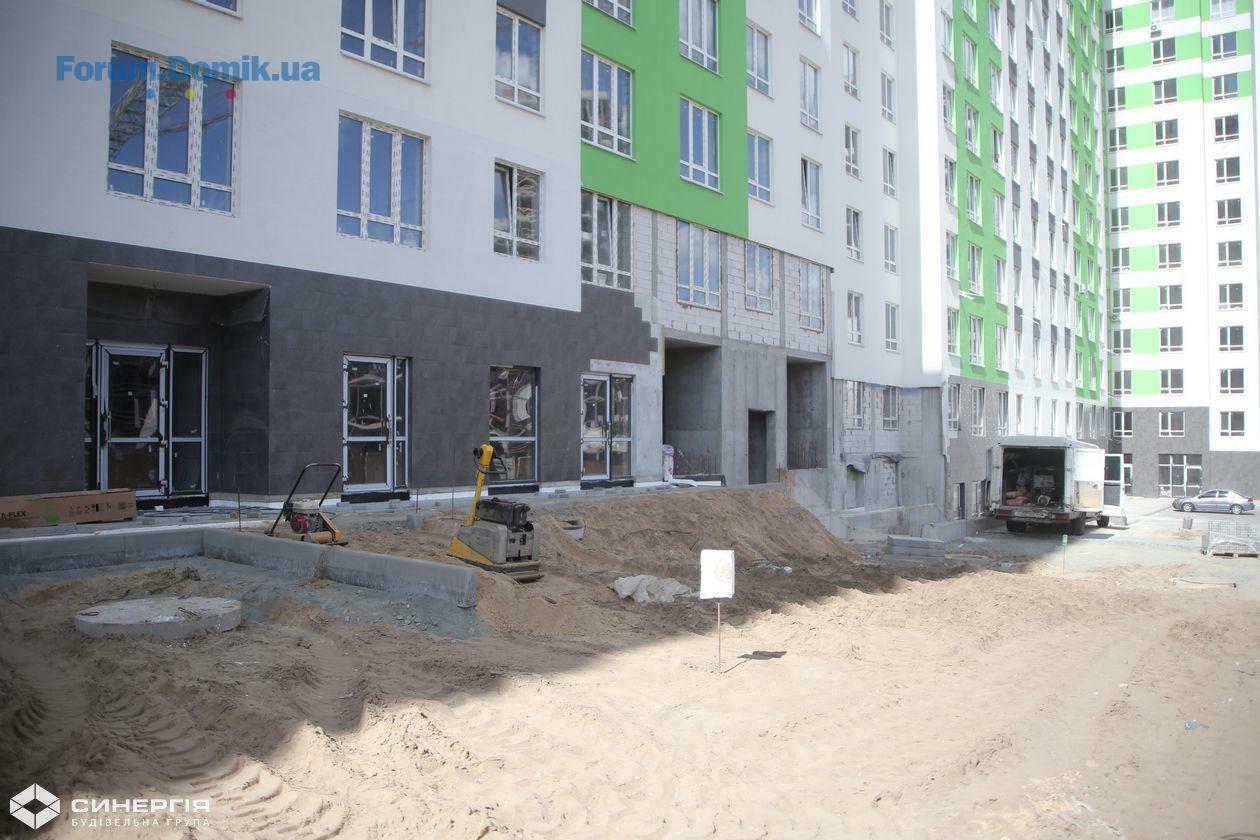

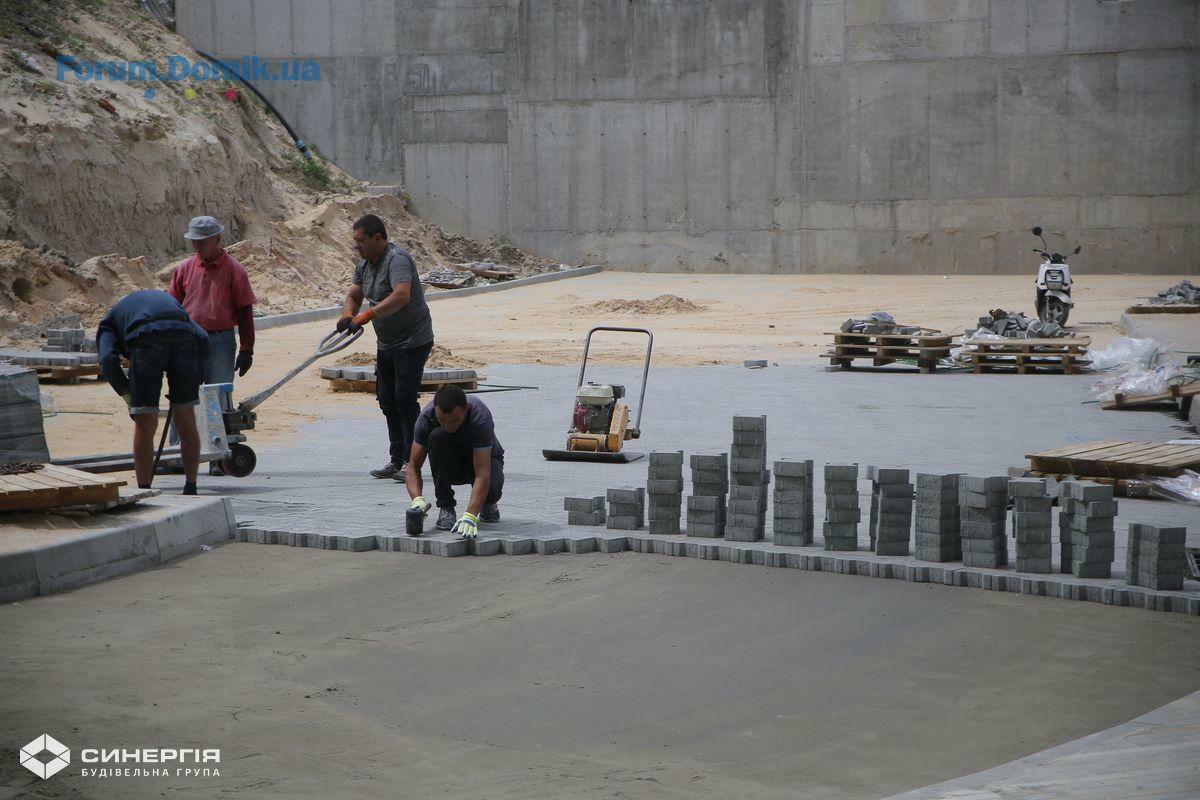

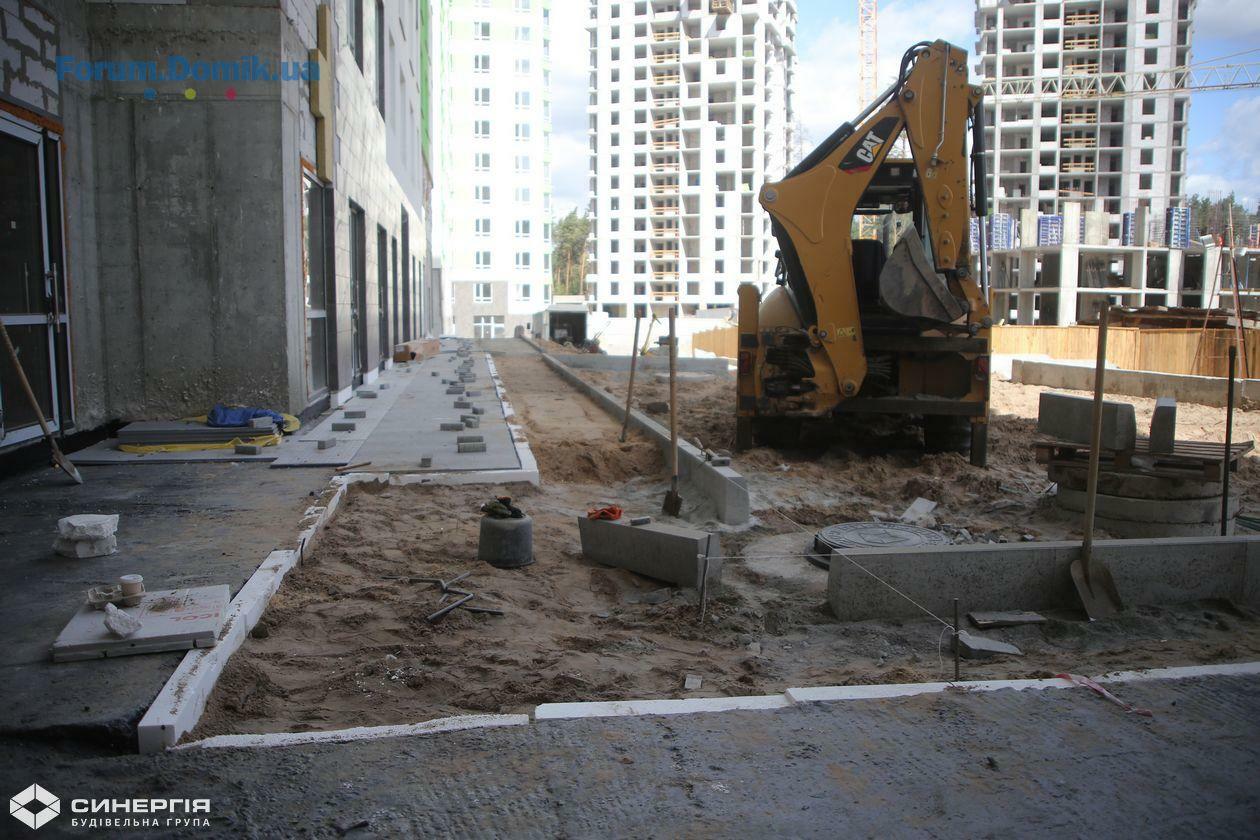

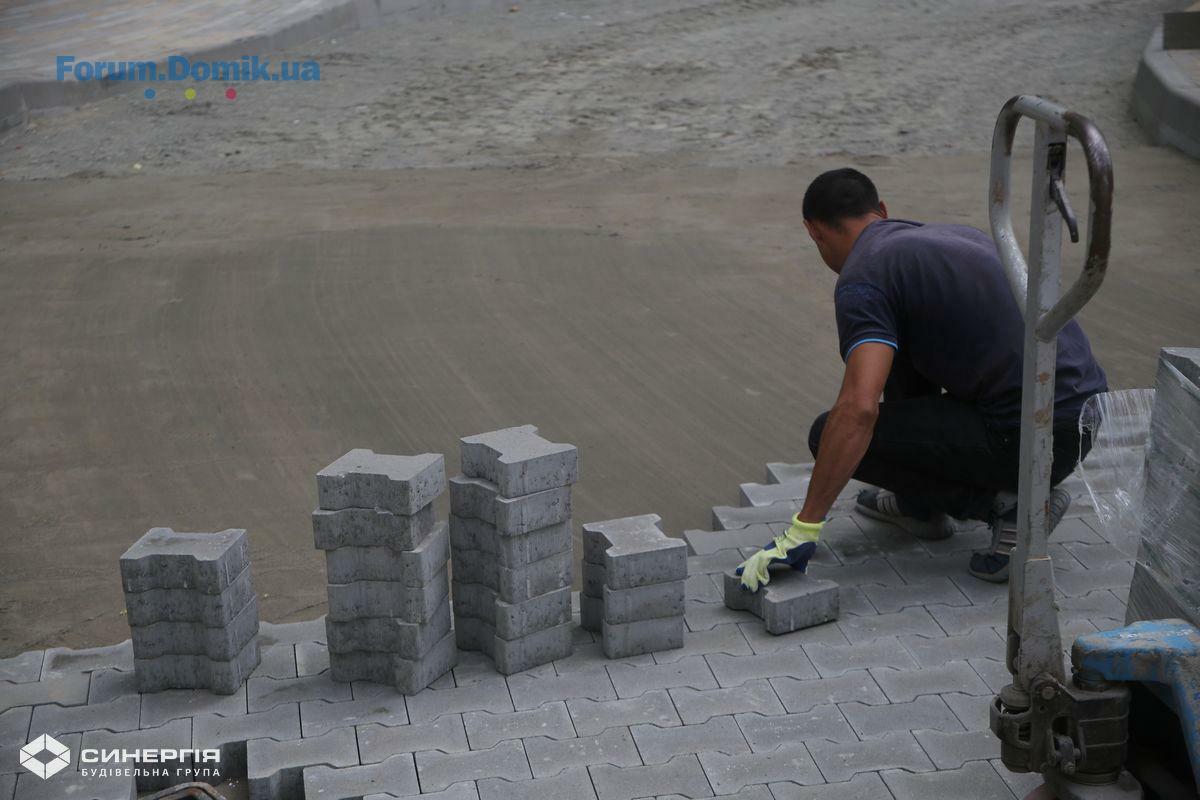

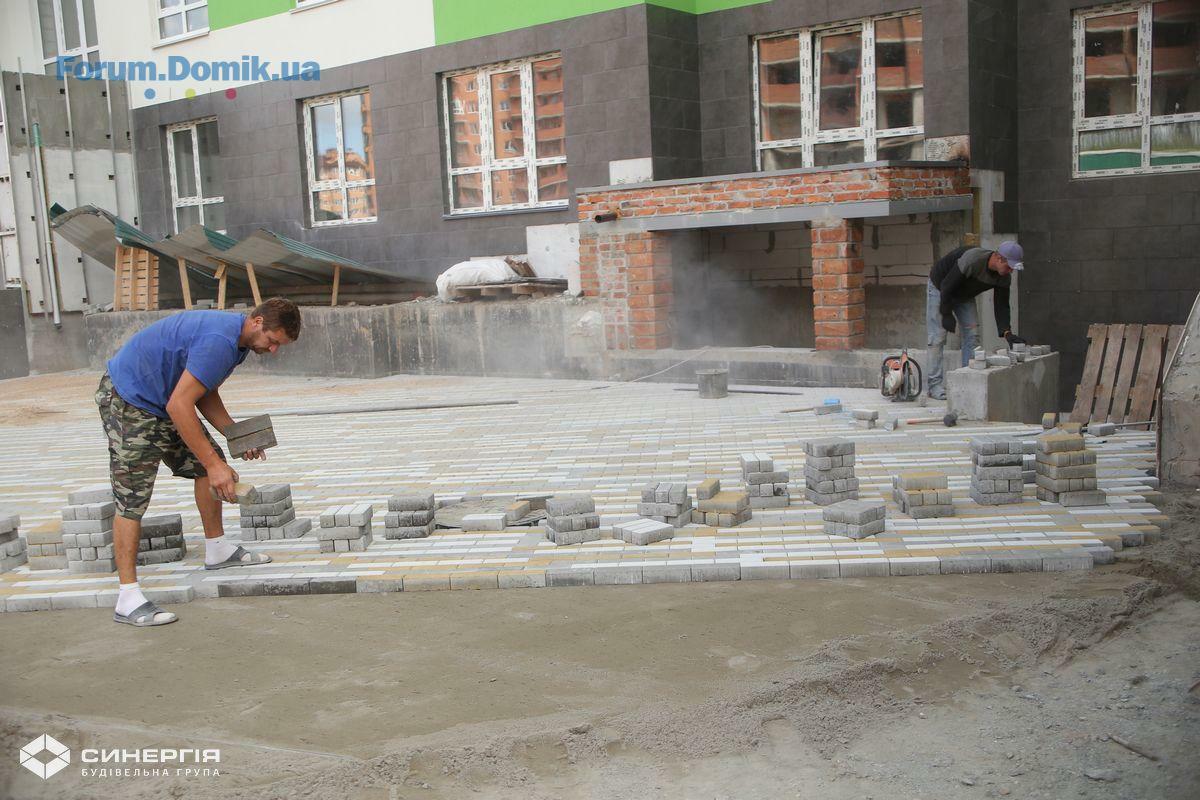

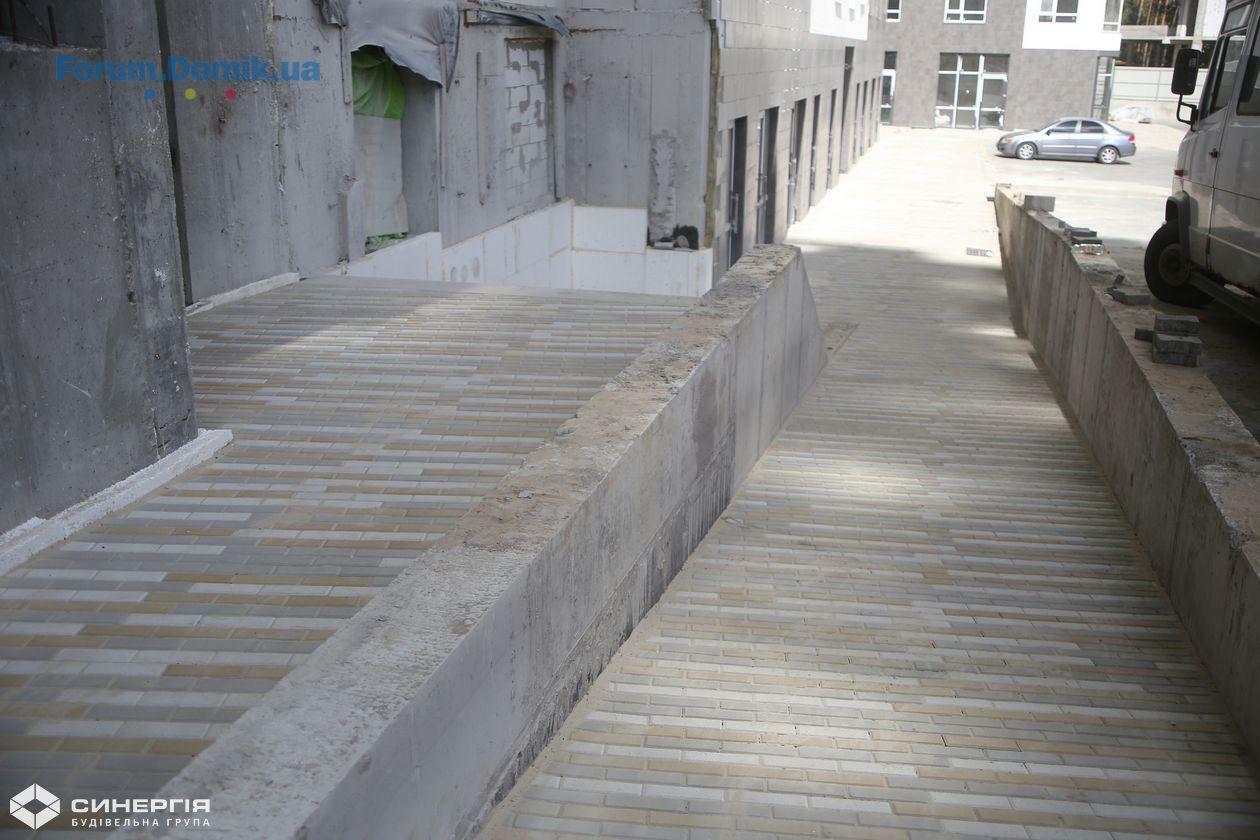

На території ЖК «City Park» продовжуємо влаштування благоустрою (30%). Продовжуємо оздоблювально-фасадні роботи у прибудові (35%). Заливаємо стяжку на 2-му поверсі прибудови (35%).
У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (80%). Продовжуємо влаштування вхідної групи (ззовні).
У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (65%). Влаштовуємо вхідну групу цокольного поверху (65%). Влаштовуємо вхідну групу 1-го поверху (ззовні)
У третій секції продовжуємо оздоблювальні роботи у місцях загального користування (90%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (55%). Розпочали влаштування вхідної групи цокольного поверху (30%).
У четвертій секції продовжуємо оздоблювальні роботи у місцях загального користування (90%). Продовжуємо влаштування вхідної групи 1-го поверху. Розпочали залиття стяжки у цокольному поверсі.
На території ЖК «City Park» продовжуємо влаштування благоустрою (30%). Продовжуємо оздоблювально-фасадні роботи у прибудові (35%). Заливаємо стяжку на 2-му поверсі прибудови (35%).
Slavka888
S
Новичок
11
17 мая 2019
03 сен 2020 18:04
Уважаемый застройщик или уже обслуживающая компания Синергия, уточните пожалуйста информацию, касательно тарифа на электроенергию в 5 грн для первого дома? Когда данный тариф будет приближен к тарифам для физических лиц? Спасибо
Synergy-Bud
Старожил
526
16 июня 2016
08 сен 2020 07:16
Доброго дня.
15-20 вересня ми маємо отримати ТУ на КТП, після чого, через місяць має бути встановлена КТП з комерційним тарифом.
Вартість комерційного тарифу складатиме приблизно 3 грн/квт.
Орієнтовно, до кінця наступного року Ви матимете можливість підписати прямі договори з "Київобленерго".
15-20 вересня ми маємо отримати ТУ на КТП, після чого, через місяць має бути встановлена КТП з комерційним тарифом.
Вартість комерційного тарифу складатиме приблизно 3 грн/квт.
Орієнтовно, до кінця наступного року Ви матимете можливість підписати прямі договори з "Київобленерго".
Slavka888
S
Новичок
11
17 мая 2019
10 сен 2020 16:16
Уважаемый застройщик!
Уточните пожалуйста информацию, касательно абонентской платы в 9,5 грн за придомовую территорию, которой по факту нет.
Почему обещания Вашего руководства не выполняются, касательно льготного периода за придомовую территорию? Обещали льготный период + 6 месяцев. Этого времени было бы Вам достаточно, чтобы навести порядок вокруг дома и люди были бы Вам благодарны и не возмущались.
Стройка на одной стороне, со стороны леса горы песка, с другой стороны недострой и еще одна гора песка. Где гулять детям и взрослым, где сидеть старушкам - за что 9,5 грн. да еще с 01.09.2020 года?
Спасибо
Уточните пожалуйста информацию, касательно абонентской платы в 9,5 грн за придомовую территорию, которой по факту нет.
Почему обещания Вашего руководства не выполняются, касательно льготного периода за придомовую территорию? Обещали льготный период + 6 месяцев. Этого времени было бы Вам достаточно, чтобы навести порядок вокруг дома и люди были бы Вам благодарны и не возмущались.
Стройка на одной стороне, со стороны леса горы песка, с другой стороны недострой и еще одна гора песка. Где гулять детям и взрослым, где сидеть старушкам - за что 9,5 грн. да еще с 01.09.2020 года?
Спасибо
Synergy-Bud
Старожил
526
16 июня 2016
15 сен 2020 13:51

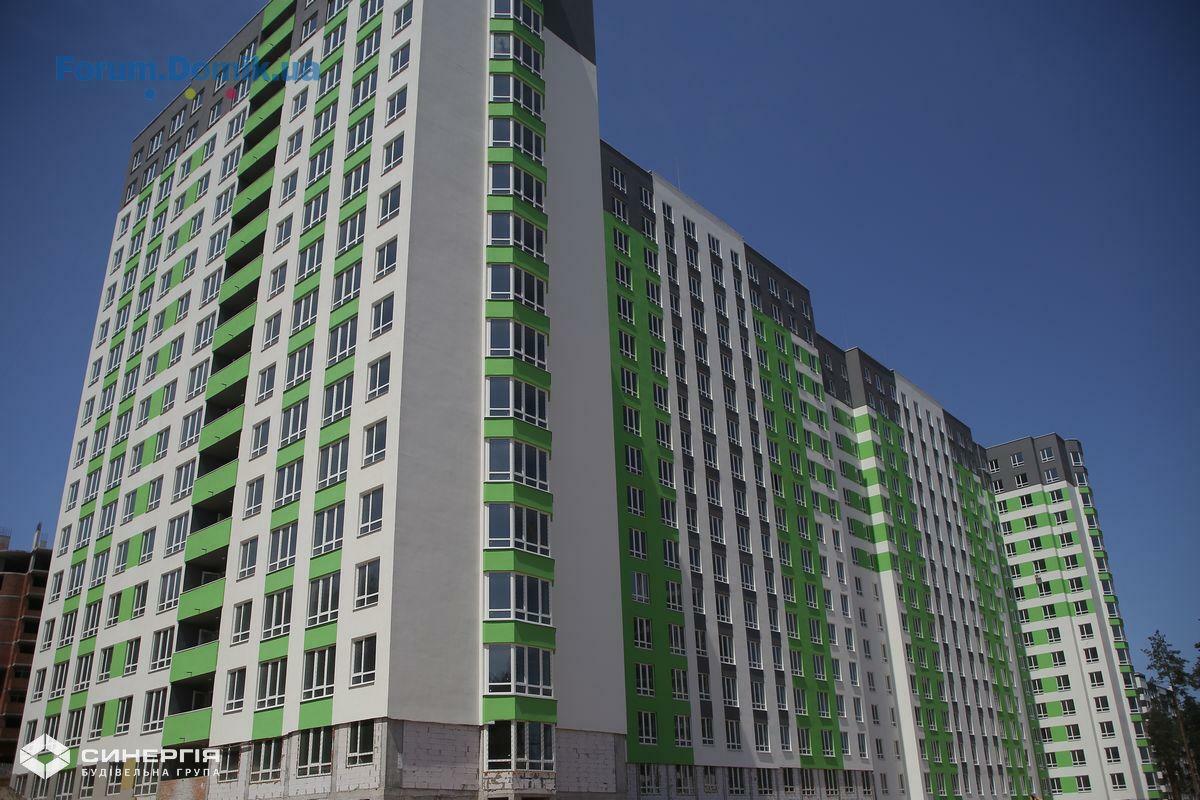

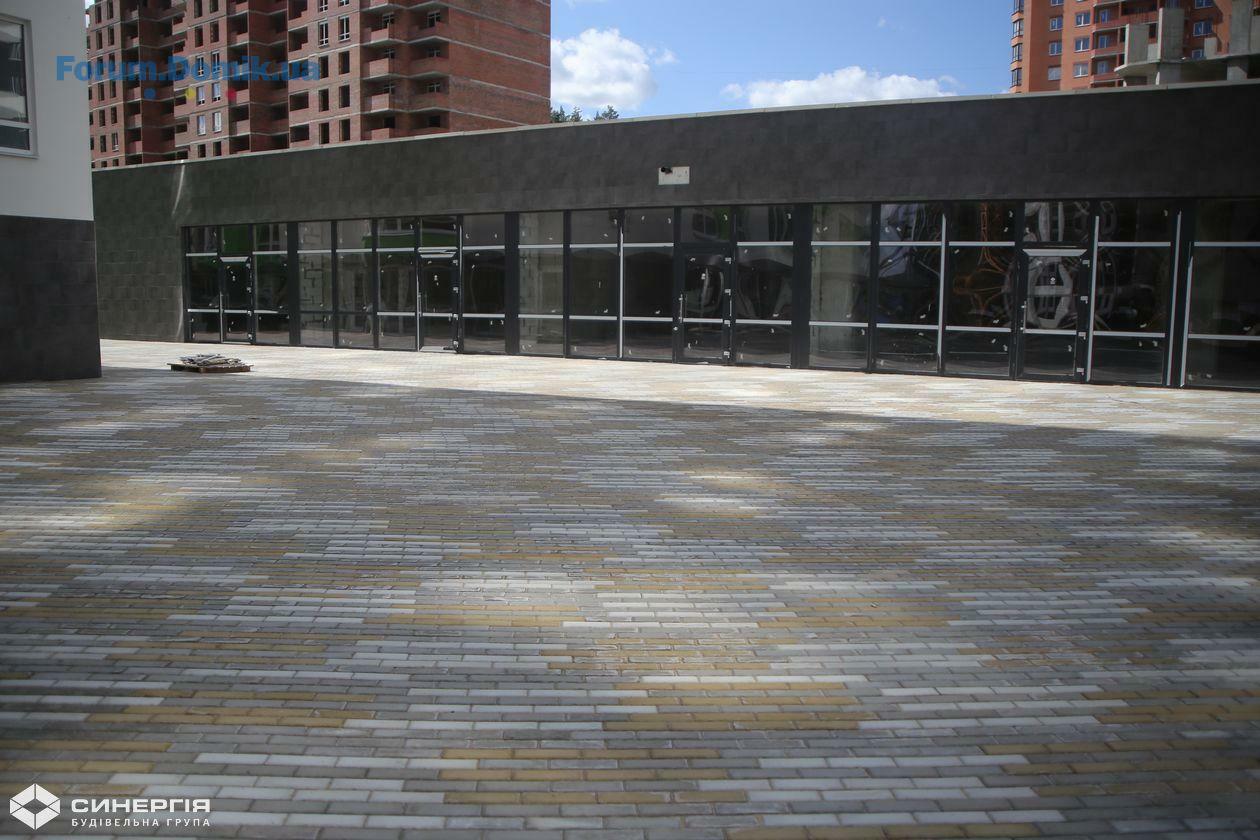

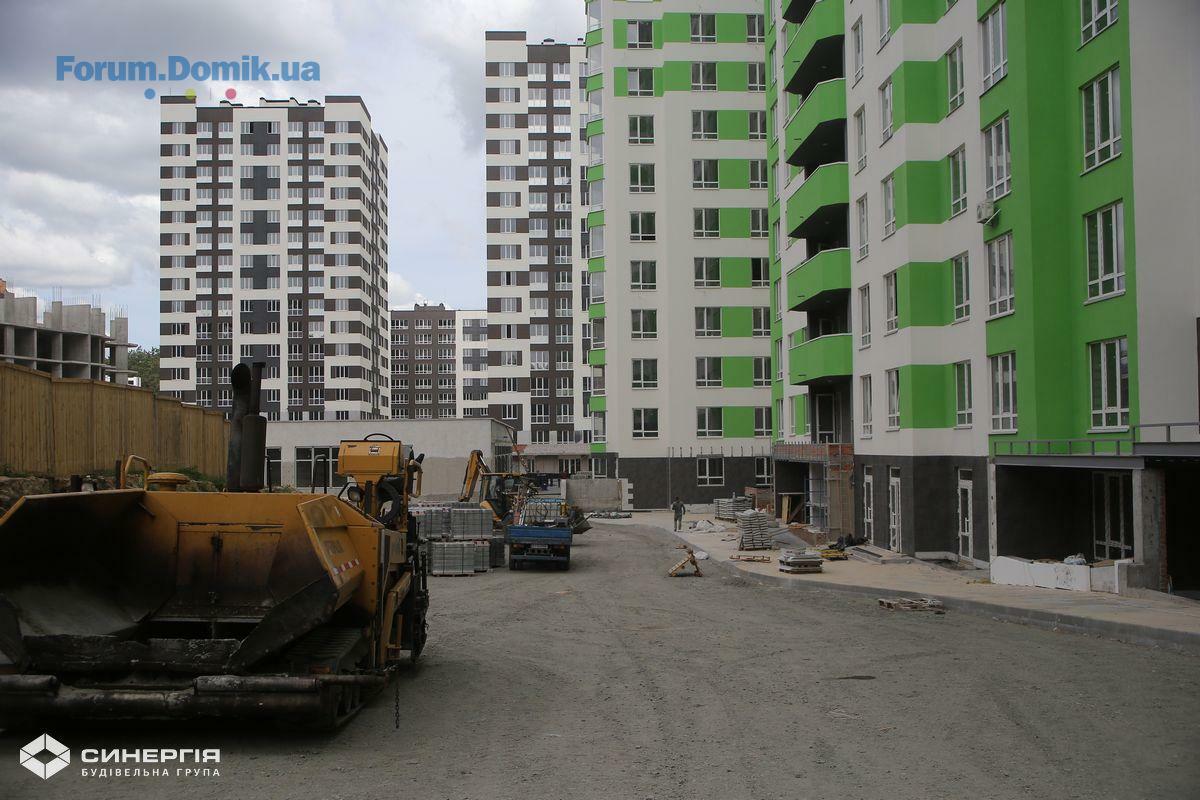

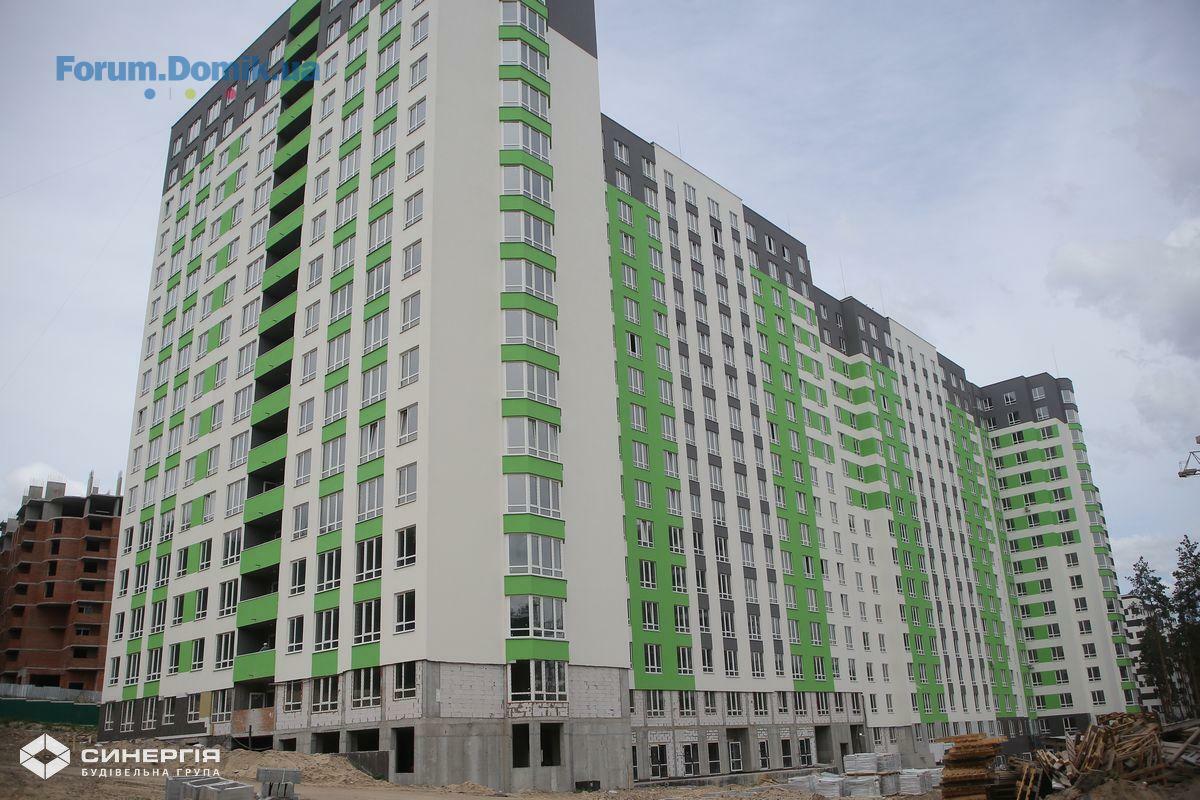

Звіт про хід будівництва ЖК «City Park» 1 черга від 15 вересня 2020 року.
У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (90%). Триває влаштування вхідної групи (ззовні).
У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (80%). Влаштовуємо вхідну групу цокольного поверху (85%).

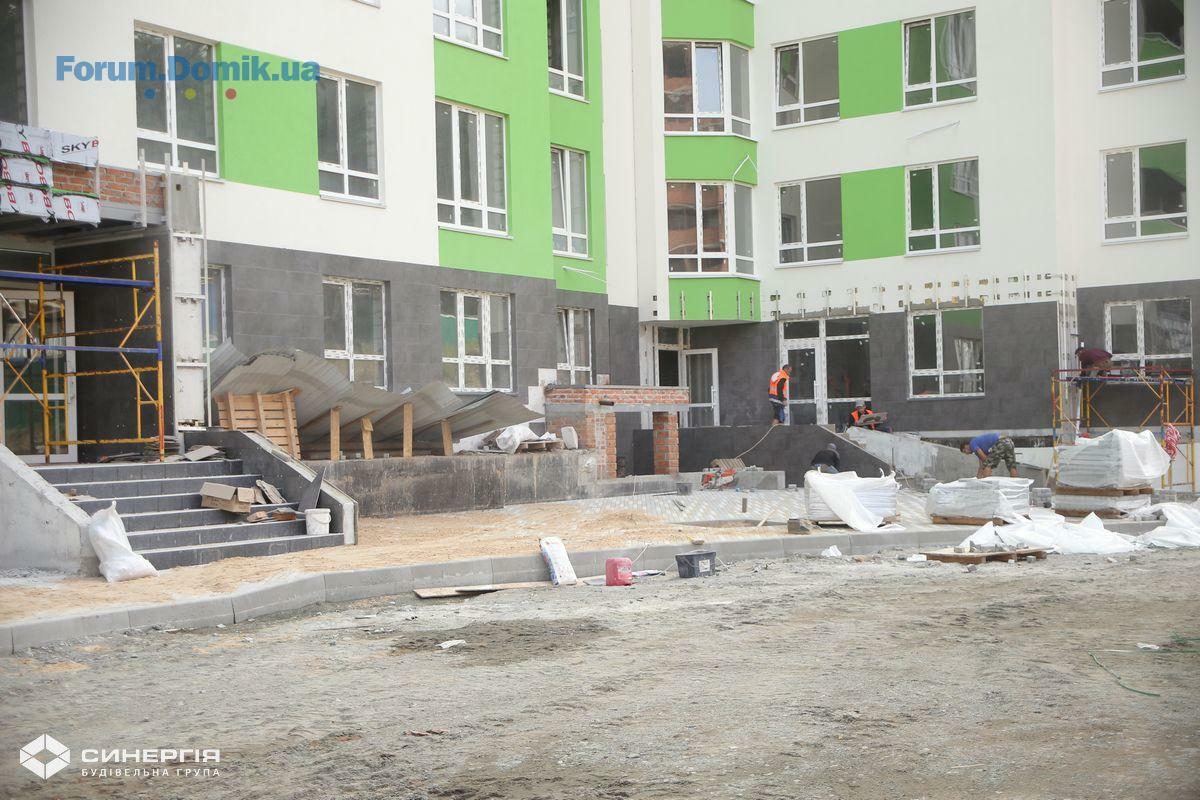

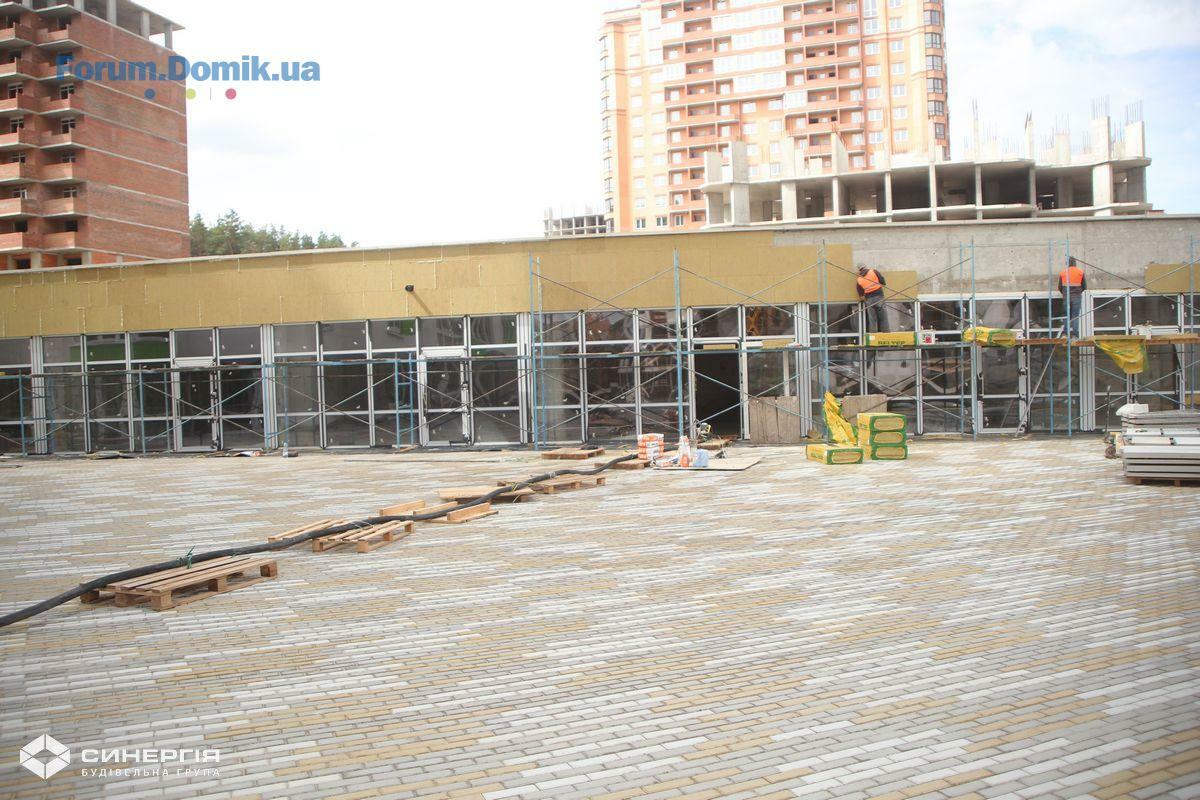

У третій секції підходить до завершення оздоблення місць загального користування (95%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (75%). Розпочали влаштування вхідної групи цокольного поверху (50%).

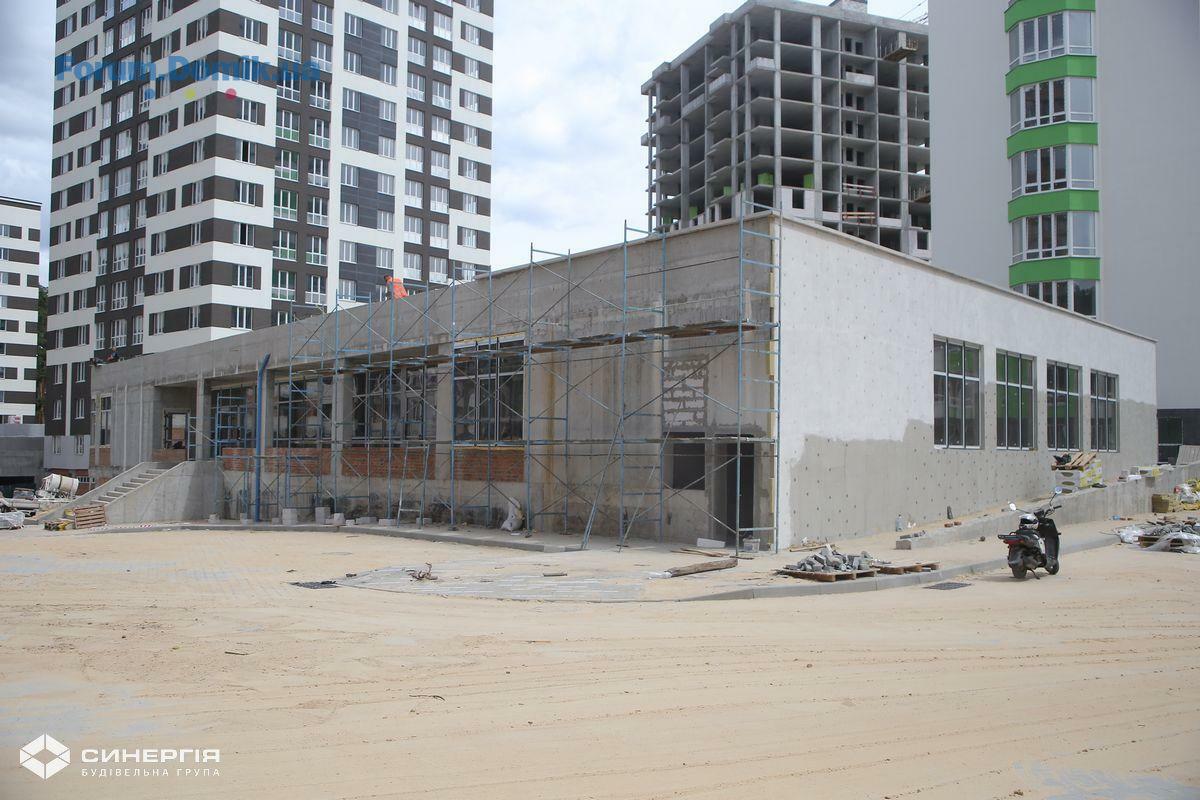

У четвертій секції підходить до завершення влаштування вхідної групи 1-го поверху. Завершили залиття стяжки у цокольному поверсі. Розпочали монтаж скляних вітрин у цокольному поверсі.

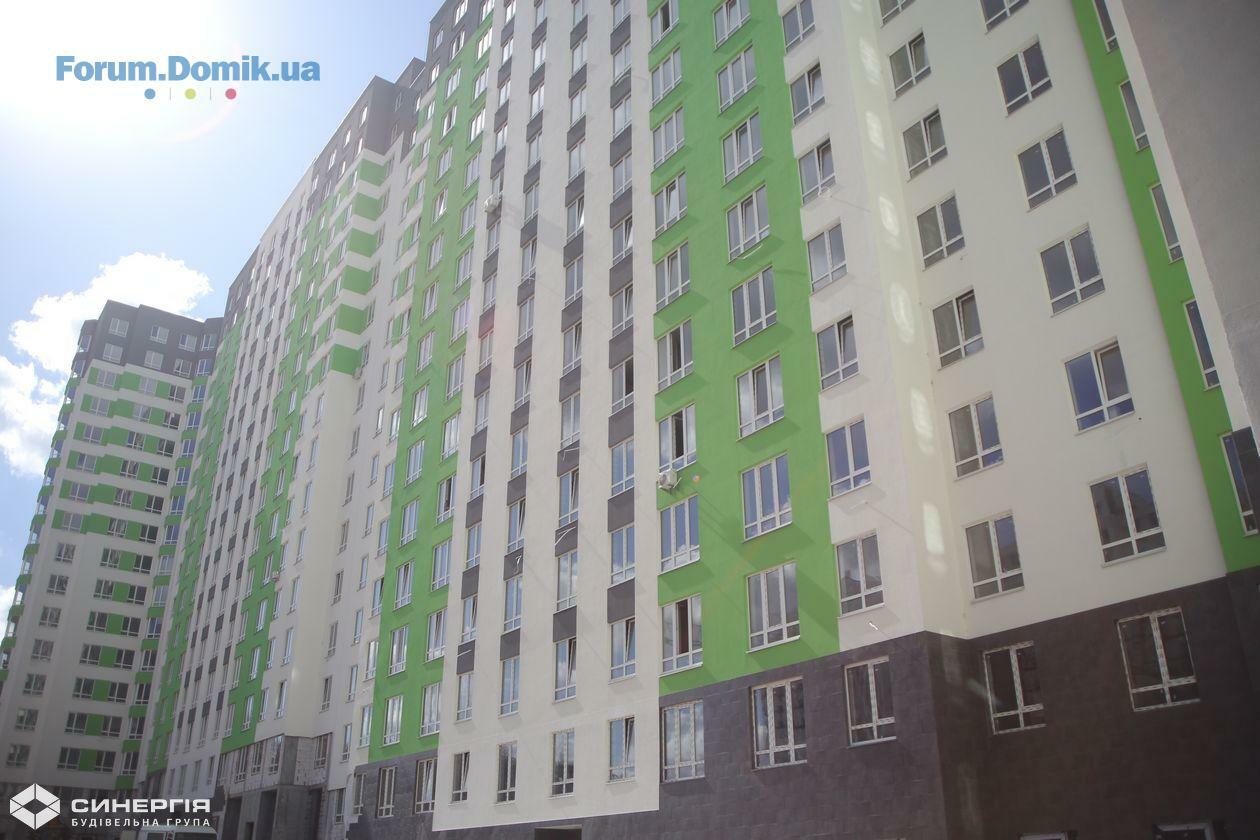

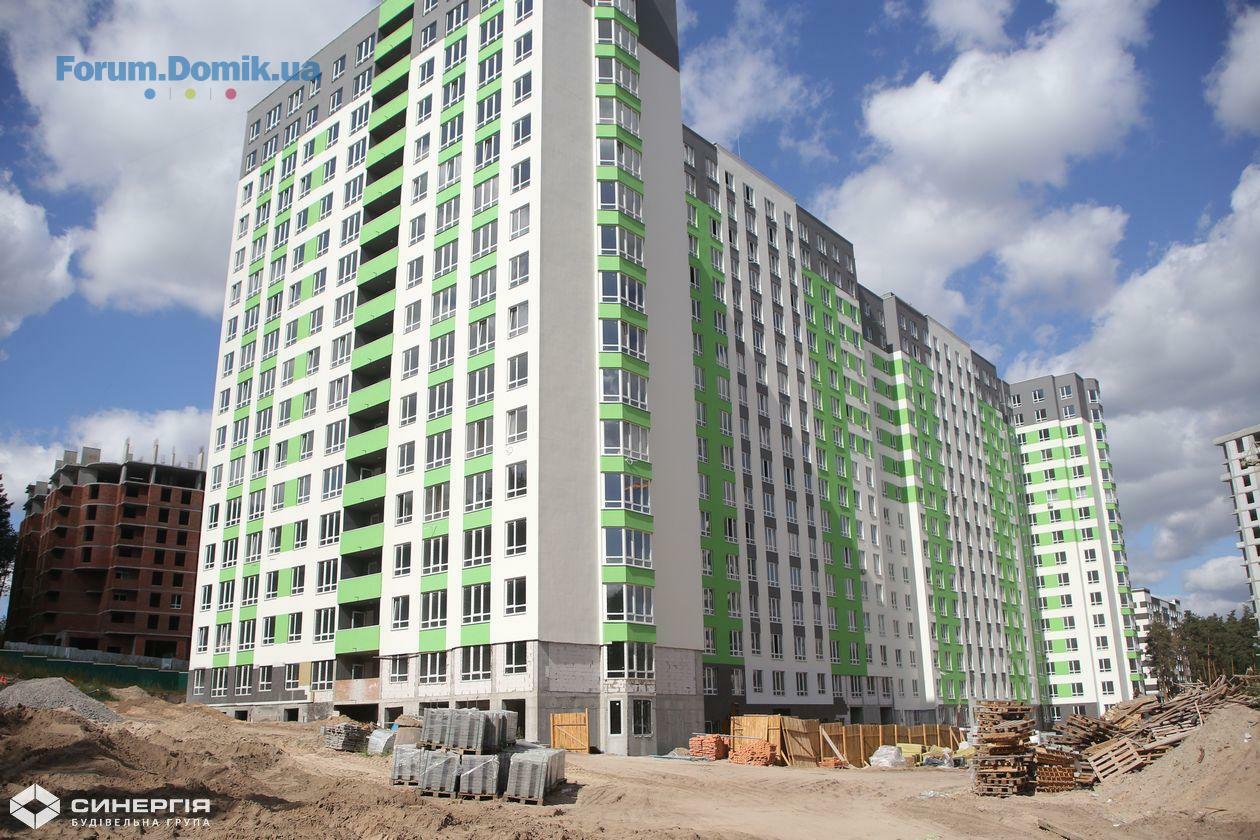

На території ЖК «City Park» продовжуємо влаштування благоустрою (40%). Підходять до завершення оздоблювально-фасадні роботи у прибудові. Завершили заливати стяжку на 2-му поверсі прибудови.
У першій секції продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (90%). Триває влаштування вхідної групи (ззовні).
У другій секції тривають оздоблювально-фасадні роботи 1-го та цокольного поверхів (80%). Влаштовуємо вхідну групу цокольного поверху (85%).
У третій секції підходить до завершення оздоблення місць загального користування (95%). Продовжуємо оздоблювально-фасадні роботи 1-го та цокольного поверхів (75%). Розпочали влаштування вхідної групи цокольного поверху (50%).
У четвертій секції підходить до завершення влаштування вхідної групи 1-го поверху. Завершили залиття стяжки у цокольному поверсі. Розпочали монтаж скляних вітрин у цокольному поверсі.
На території ЖК «City Park» продовжуємо влаштування благоустрою (40%). Підходять до завершення оздоблювально-фасадні роботи у прибудові. Завершили заливати стяжку на 2-му поверсі прибудови.
Synergy-Bud
Старожил
526
16 июня 2016
15 сен 2020 13:52
Звіт про хід будівництва ЖК «City Park ІІ черга» від 15 вересня 2020 року.

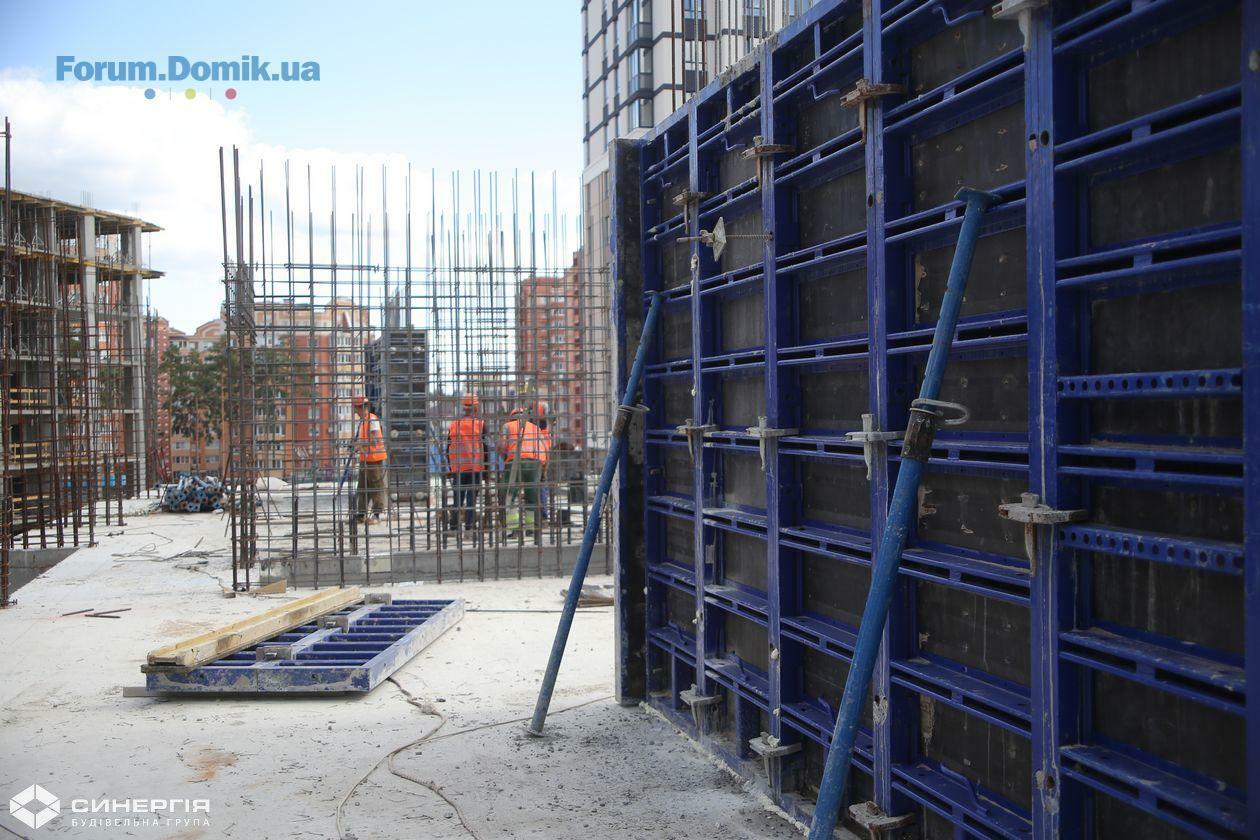

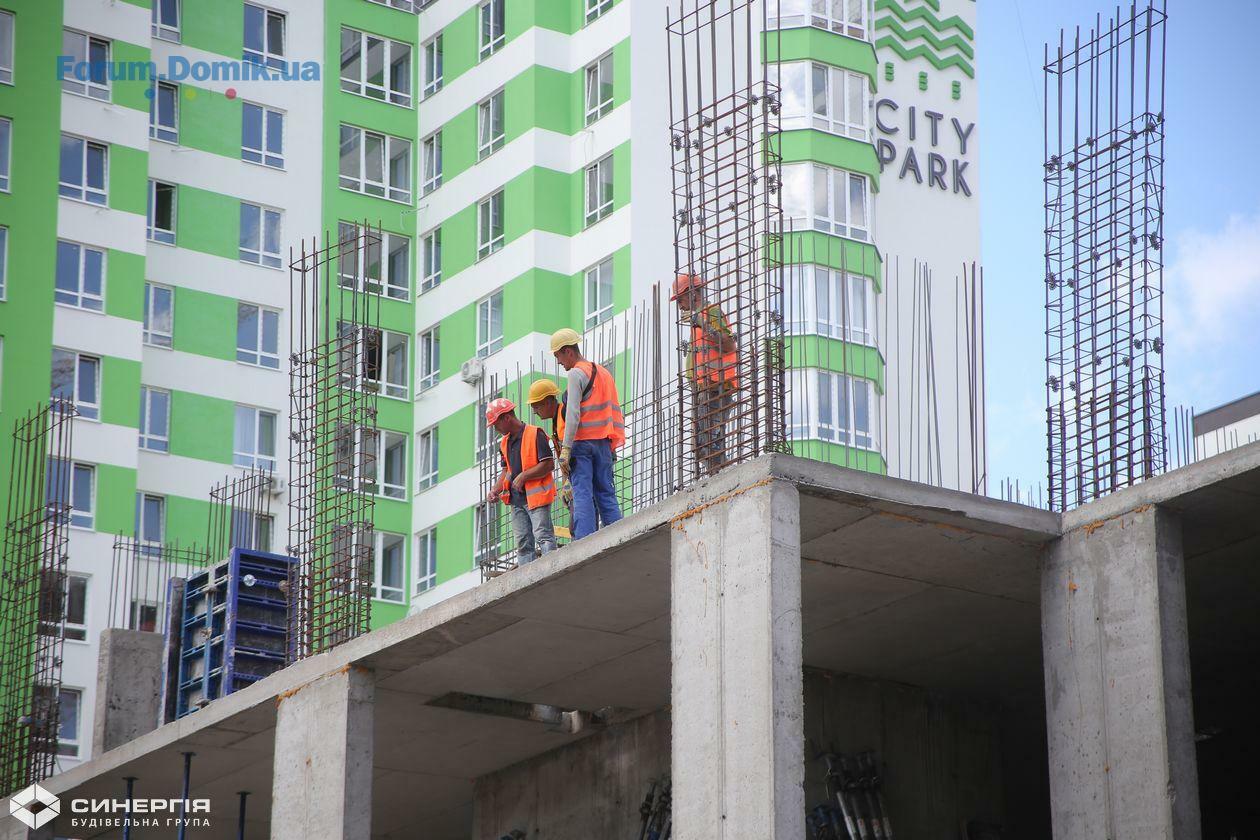

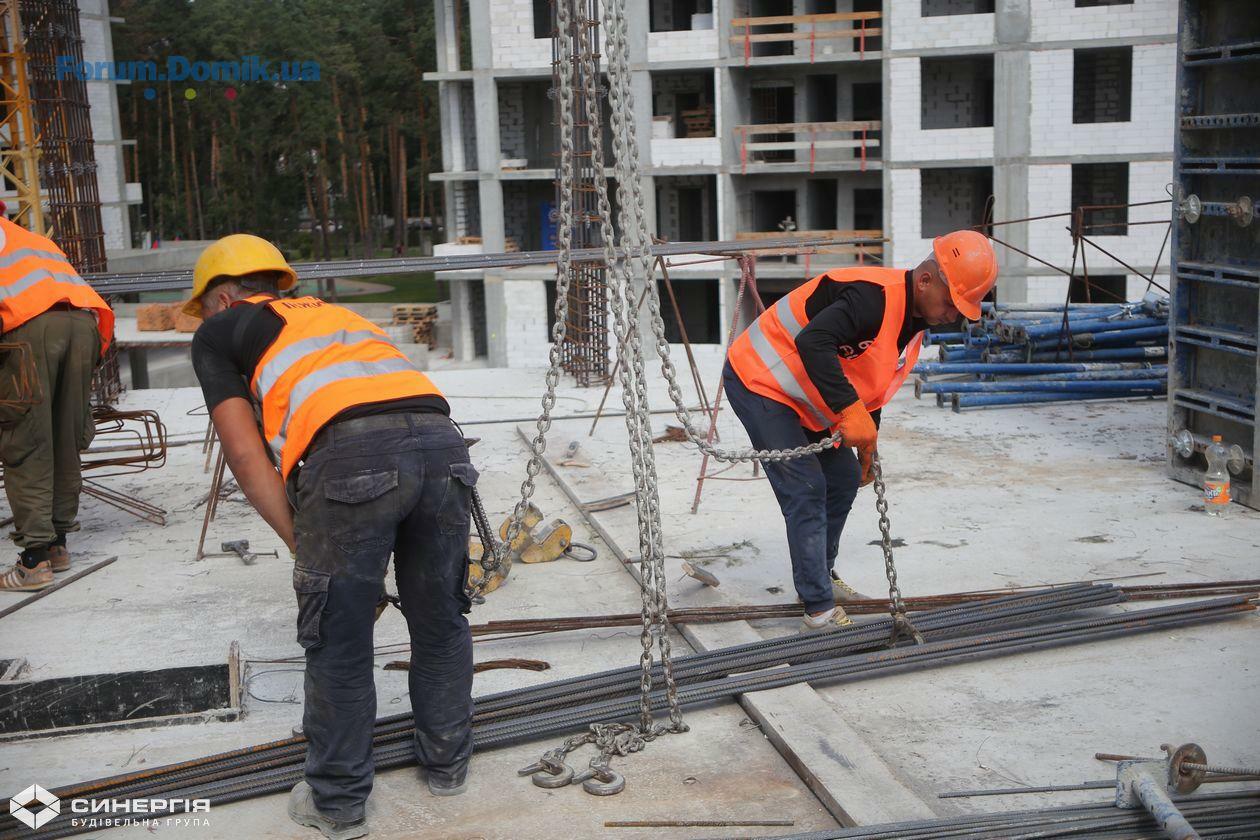

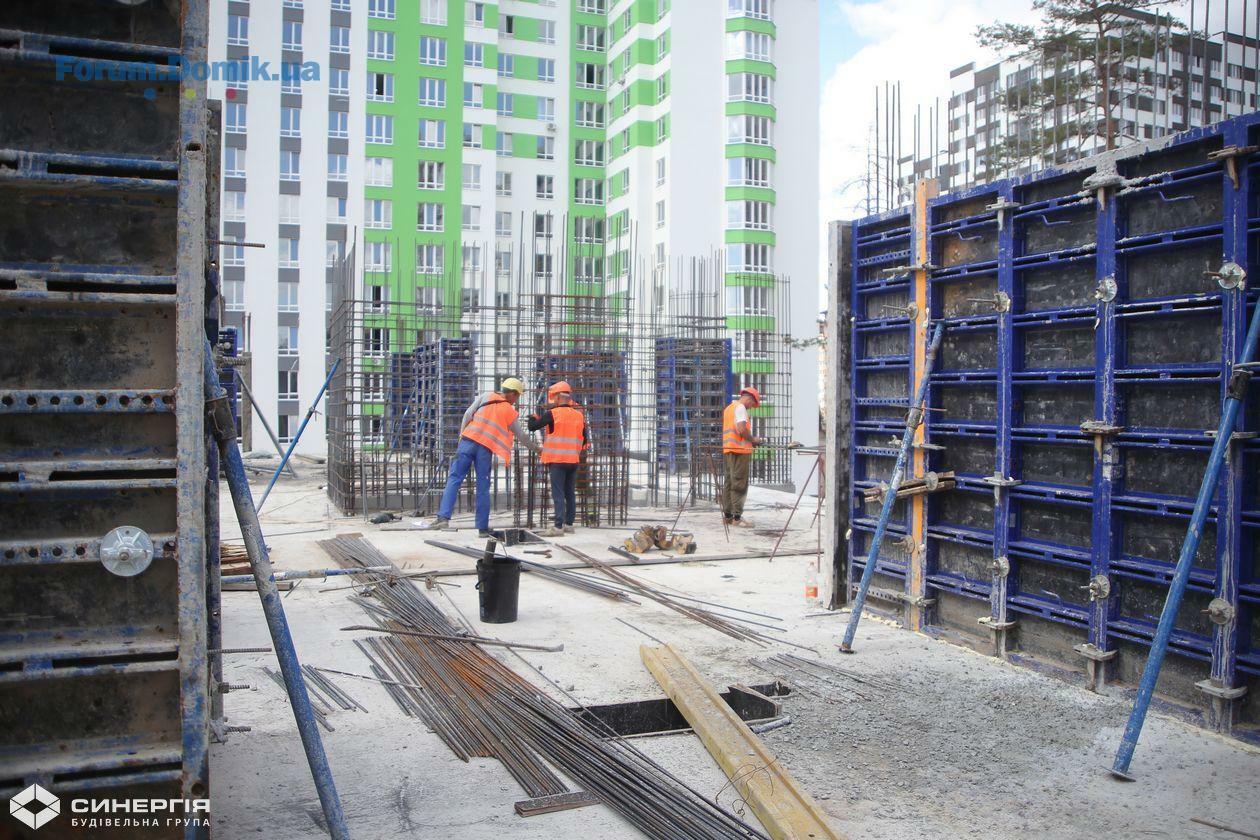

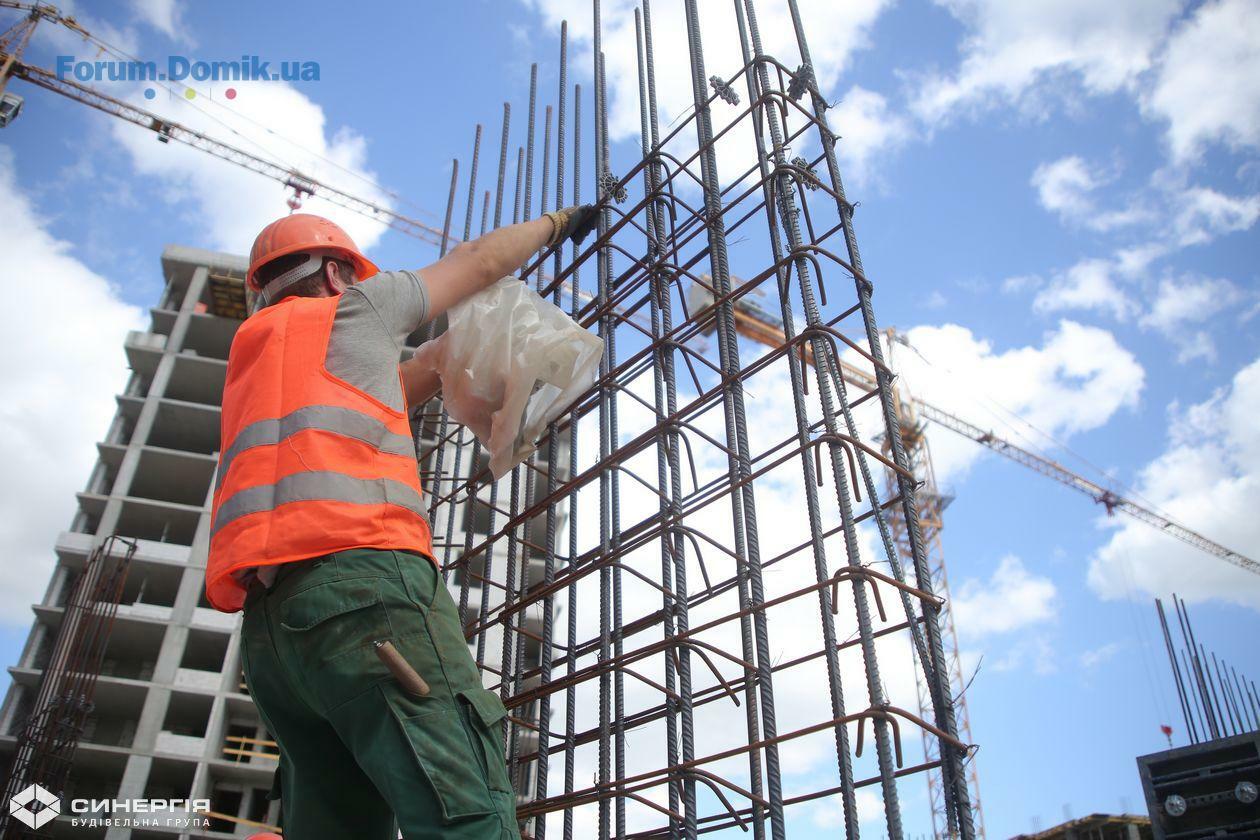

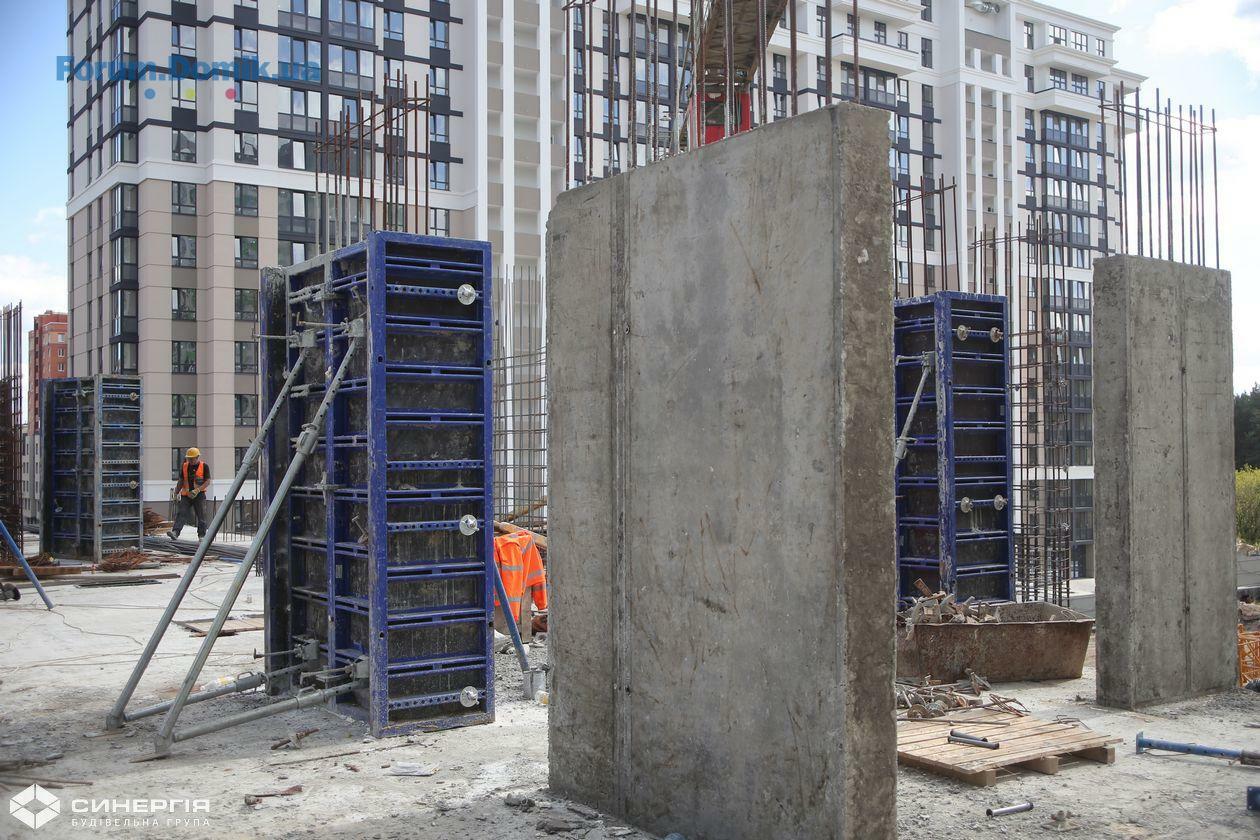

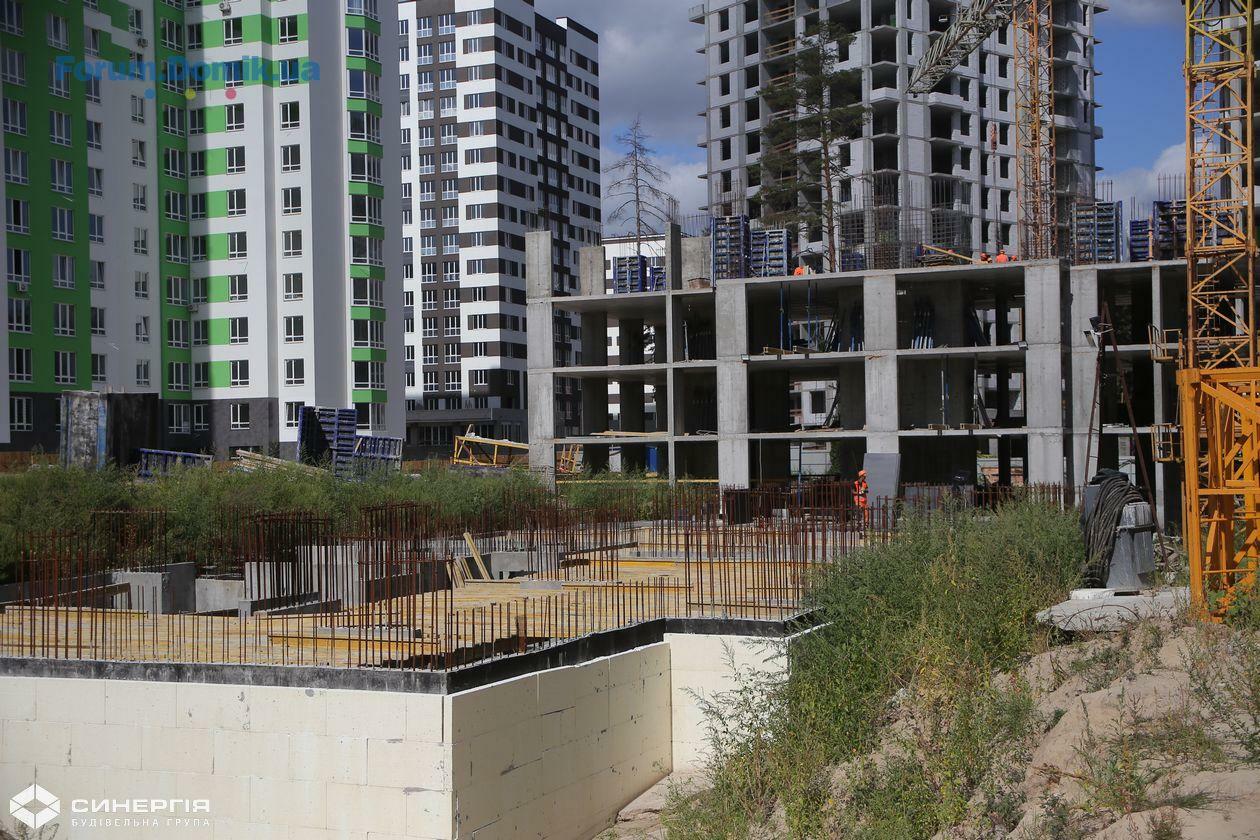

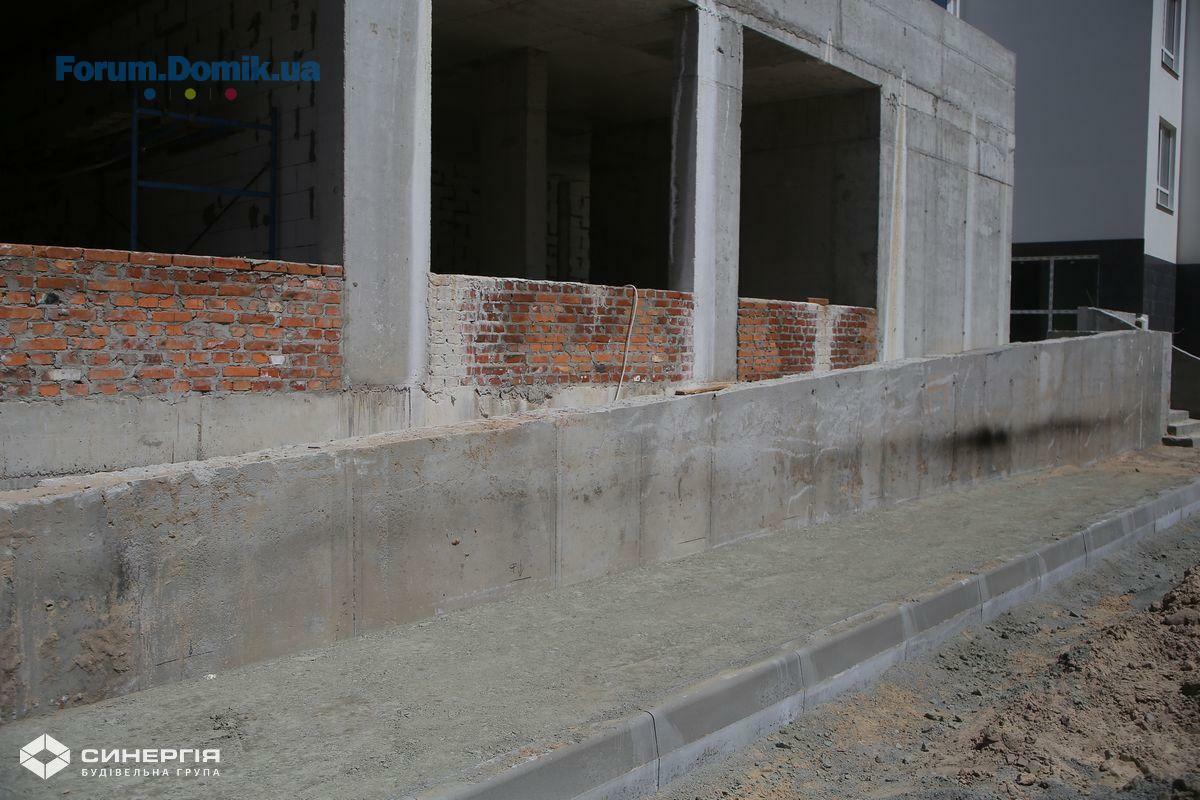

У першій секції продовжуємо влаштування вертикальних конструкцій 3-го поверху, проводиться армування та бетонування.
У другій секції ведемо підготовчі роботи по влаштуванні плити перекриття цокольного поверху
У першій секції продовжуємо влаштування вертикальних конструкцій 3-го поверху, проводиться армування та бетонування.
У другій секції ведемо підготовчі роботи по влаштуванні плити перекриття цокольного поверху
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б09.02124
- ЖК 31 | Ковальская | Киев, ул. Михаила Драгоманова, 31з09.02157
- ЖК Hello House | Nice Development | Киев, ул. Николая Кибальчича, 109.0268
- ЖК Brother | РІЕЛ | Київ, вул. Ревуцького09.025
- ЖК Sister | РіЕЛ | Київ, вул. Клеманська, 309.022
- ЖК Kub29 | Куб | Ковальська | Київ, вул. Березняковська, 2909.0213
- ЖК Terracotta | Perfect Group | Київ, вул. Чернігівська, 808.02822
- ЖК Деснянський | ДБК-Житлобуд | Київ, вул. Електротехнічна, 4308.02454
- ЖК Канкрит | РіЕЛ | Киев, Днепровская набережная, 1708.022
- ЖК Wood Park 1,2 | Вуд Парк| Киев, ул. Радистов, 18, 2408.0240
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
