ЖК Борисо-Глебский | Prof Group | Вышгород, ул. Школьная, 73а
| Застройщик | ProfGroup |
| Сдача ЖК | 2021 г. |
| Планировки | от 27 000 Грн/м² |
| 15/38% | ||
| 2/5% | ||
| 5/13% | ||

| 8/21% | ||
| 9/23% |
Очередное... те, кто инвестировал в квартиры с индивидуальным отоплением, сначала газовым двухконтурным котлом, потом всё таки с электрическим могут быть свободны, теперь вас ожидает коллективная котельня на крыше. Тепловые счётчики, если захотите оптимизировать платежи, это ваша головная боль. Вот такое оно строительство по-профрембудовски. Як то кажуть, мали на увазі.

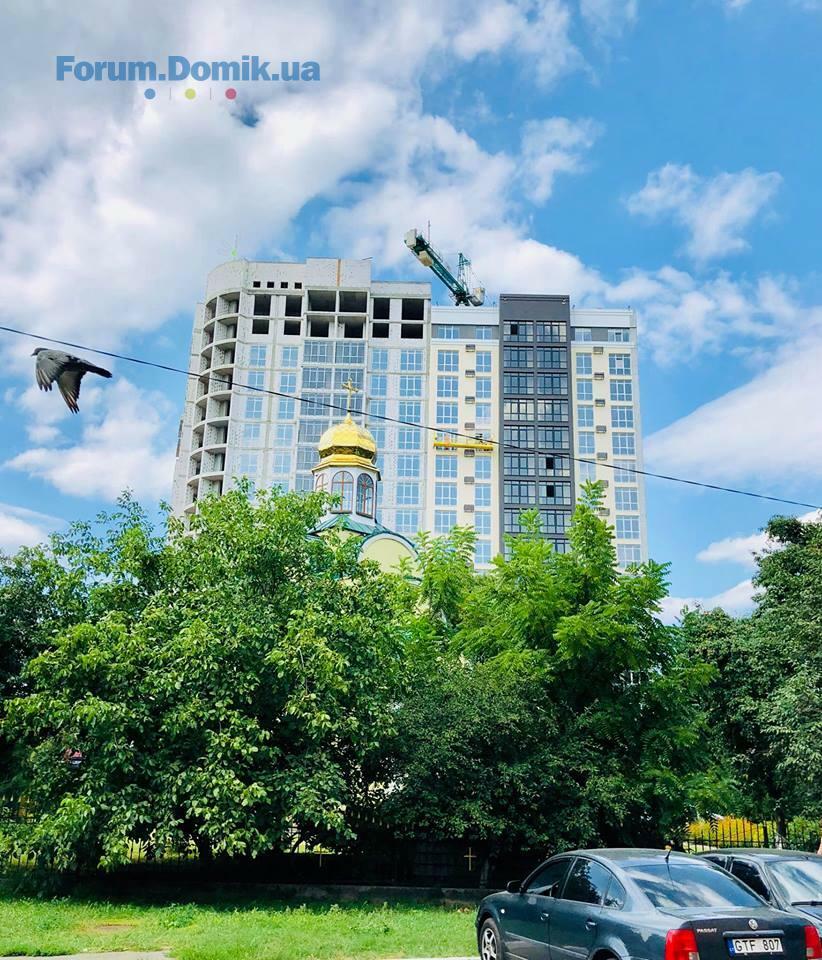

🔑Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- завершены работы по кладке кирпича холодного перехода 14-го этажа;
- завершены газоблочные работы фасадных стен 14-го этажа;
- ведутся работы по кладке газоблока межкомнатных стен 14-го этажа.
🔑Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов котельной;
- ведутся работы по армированию и бетонированию плиты перекрытия котельной;
- ведутся газоблочные работы парапета крыши;
- ведутся работы по монтажу вентканалов 16-го этажа;
- ведутся работы по монтажу оконных проемов.
🔑Секция 3 (Сдача 3 кв. 2018г.)
- ведутся фасадные работы холодных переходов и балконов;
- ведутся работы по утеплению крыши.
С уважением, Prof-Group😉
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- ведутся газоблочные работы межкомнатных стен 14-го этажа;
- ведутся работы по кладке вентканалов 15-го этажа;
- ведутся подготовительные газоблочные работы 15-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия котельной;
-завершены работы по кладке газоблока парапета крыши;
-продолжаются работы по монтажу вентканалов 16-го этажа
- ведутся работы по монтажу оконных проемов;
- ведутся работы по монтажу лестничных маршей и площадок.
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся фасадные работы холодных переходов и балконов;
- ведутся работы по утеплению крыши.
С уважением, Prof-Group
+ никакой парковки, обещанной по проекту, нет и по ходу не будет.

🏗Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрития 16-го этажа;
- ведутся работы по армированию и бетонированию машинного отделения лифтового блоку;
- ведутся работы по армированию и бетонированию парапета крыши;
- продолжаются работы по кладке вентканалов 15-го этажа;
- продолжаются газоблочные работы межкомнатных стен 14-го этажа.
🏗Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия котельной;
-завершены работы по кладке кирпича машинного отделения;
-ведутся работы по монтажу вентканалов 16-го этажа
- ведутся работы по монтажу оконных проемов;
- завершены работы по монтажу лестничных маршей и площадок.
🏗Секция 3 (Сдача 3 кв. 2018г.)
- ведутся фасадные работы холодных переходов и балконов;
- ведутся работы по покраске фасада 4-16 этажей;
- ведутся подготовительные работы по монтажу защитных экранов кондиционеров ;
-ведутся работы по монтажу накрывок вентканалов;
С уважением, Prof-Group😉

✒️Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по кладке газоблока парапета крыши;
- ведутся работы по кладке вентканалов 16-го этажа;
- ведутся работы по кладке стен машинного отделения;
- ведутся работы по монтажу лестничных маршей и площадок
✒️Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия лифтового блока;
- ведутся газоблочные работы тех.этажа;
- ведутся работы по монтажу вент.каналов тех.этажа;
- ведутся работы по монтажу оконных проемов.
✒️Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по покраске фасада 4-16 этажей;
- ведутся фасадные работы холодных балконов;
- ведутся работы по монтажу защитных экранов кондиционеров.
С уважением, Prof-Group😉
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по кладке парапета крыши;
- завершены работы по кладке вентканалов 16-го этажа;
- продолжаются работы по кладке стен машинного отделения;
- завершены работы по монтажу лестничных маршей и площадок
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия лифтового блока;
- ведутся газоблочные работы тех.этажа;
- ведутся работы по монтажу вент.каналов крыши;
- ведутся работы по монтажу оконных проемов;
- ведутся фасадные работы.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по покраске фасада 4-16 этажей;
- завершены фасадные работы холодных балконов;
- завершены работы по монтажу защитных экранов кондиционеров.
С уважением, Prof-Group

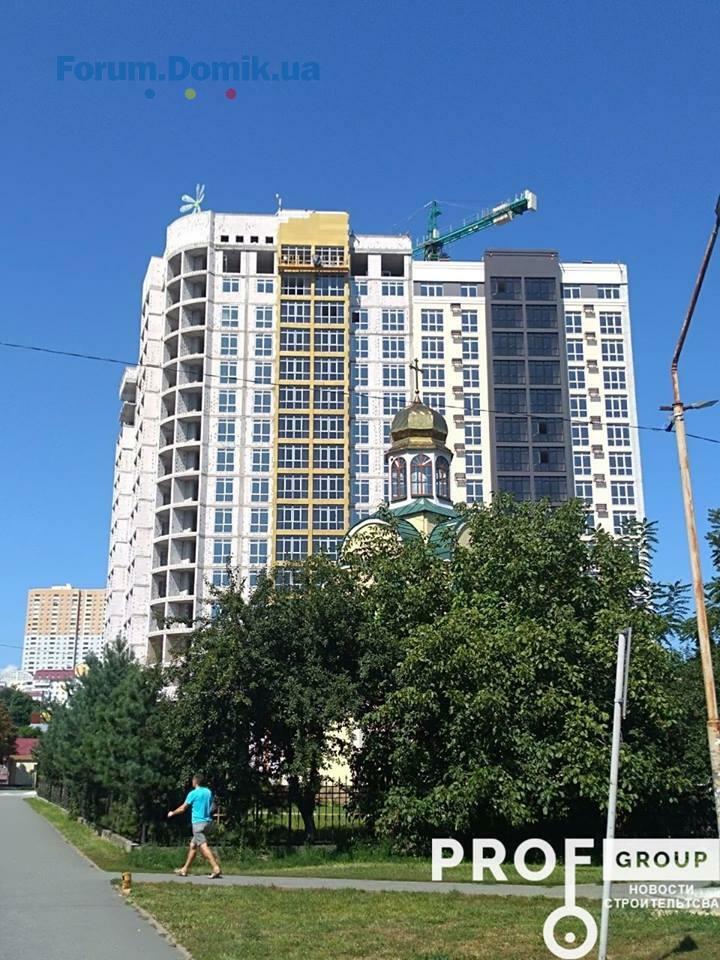

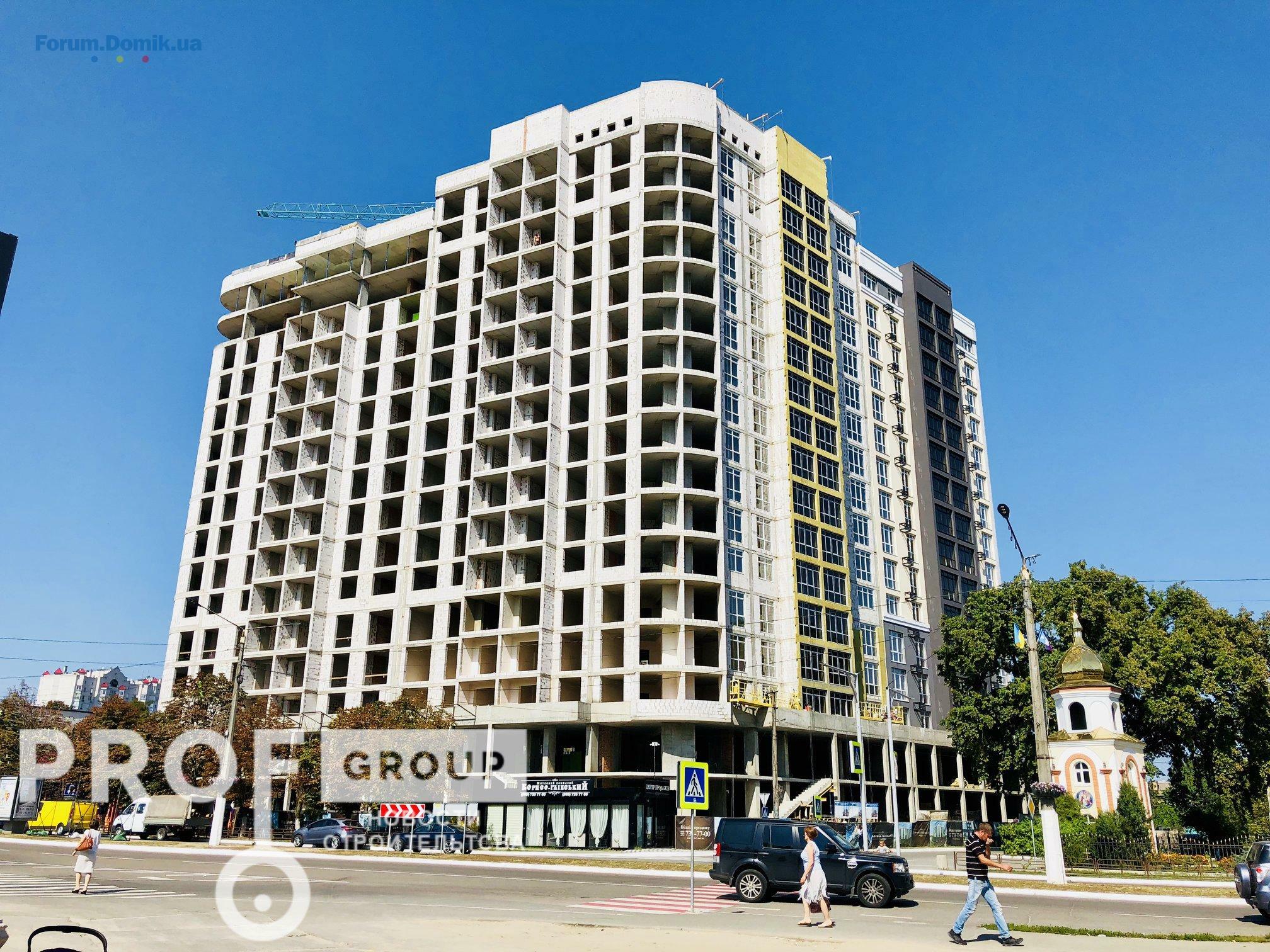

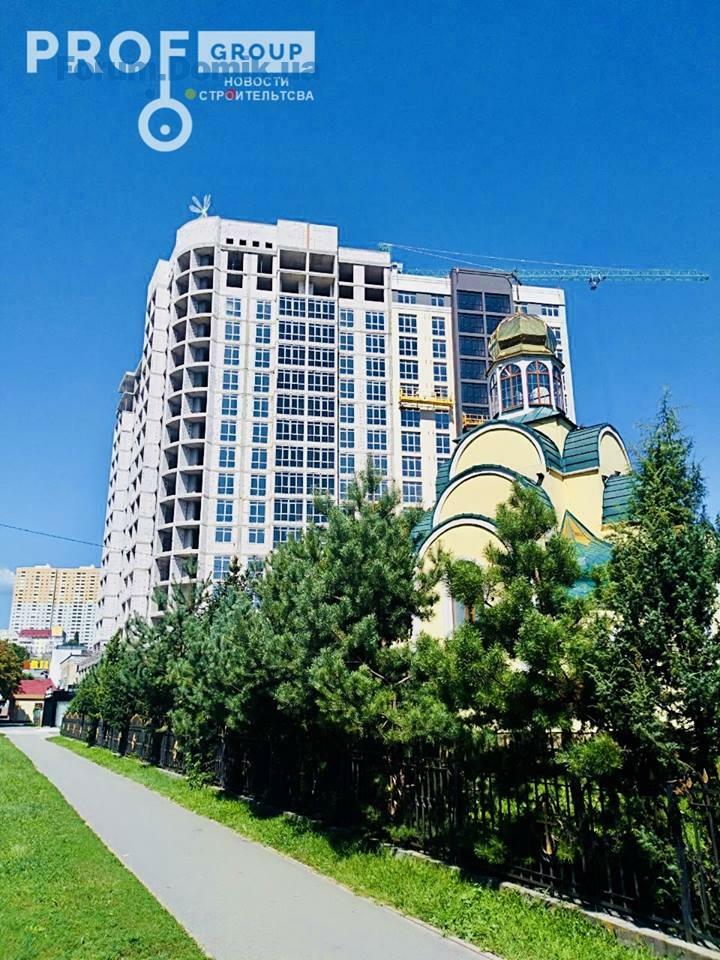

Новости строительства ЖК «Борисо-Глебский» 20.08.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по заливке армопояса парапета крыши;
-начаты работы по кладке вентканалов крыши;
- продолжаются работы по кладке стен машинного отделения;
- ведутся газоблочные работы по перегородкам 14-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы тех.этажа;
- ведутся работы по монтажу вент.каналов крыши;
- ведутся работы по монтажу вентканалов крыши;
- ведутся работы по монтажу оконных проемов;
- ведутся фасадные работы;
- ведутся газоблочные работы по перегородкам 15-го и 16-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу бетонных накрывок над вентканалами на крыше;
- начаты подготовительные работы по утеплению и обустройству гидроизоляции крыши.
С уважением, Prof-Group
Інформація на сайті ЖК

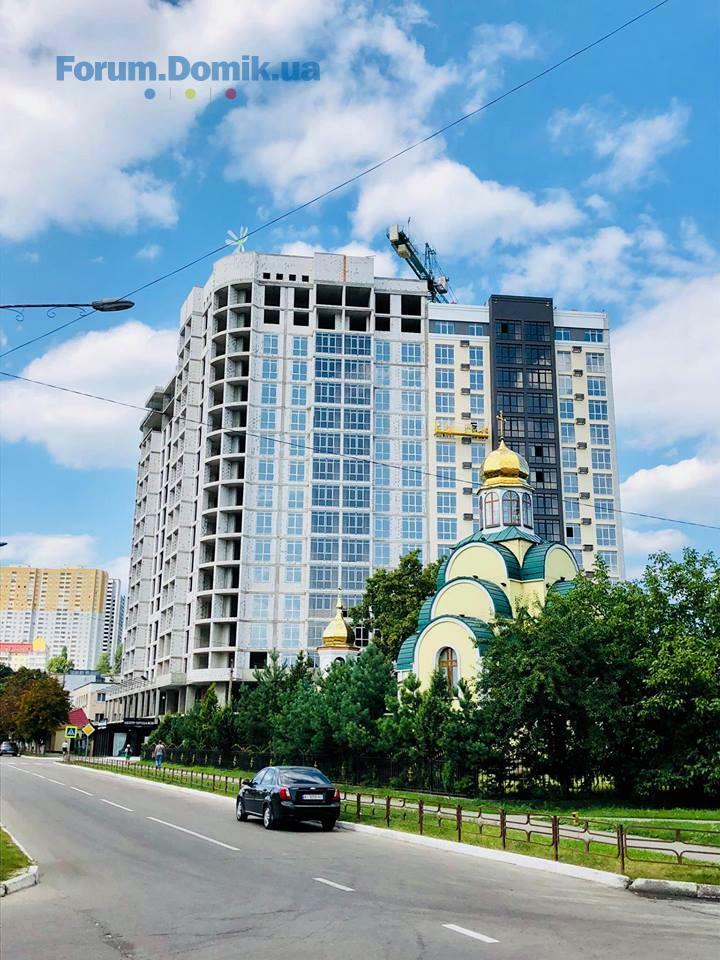

Новости строительства ЖК «Борисо-Глебский» 27.08.2018
Секция 1 (Сдача 3 кв. 2018г.)
- продолжаются работы по заливке армопояса парапета крыши;
-ведутся работы по кладке вентканалов крыши;
- продолжаются работы по кладке газоблока перегородок 14-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по кладке газоблока тех.этажа;
- ведутся работы по монтажу вент.каналов крыши;
- ведутся работы по монтажу оконных проемов;
- ведутся фасадные работы;
- завершаются работы по кладке газоблока перегородок 15-го;
-завершены газоблочные работы по перегородкам 16-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по утеплению крыши;
- ведутся работы по гидроизоляции крыши.
С уважением, Prof-Group!
Детальніше на сайті ЖК

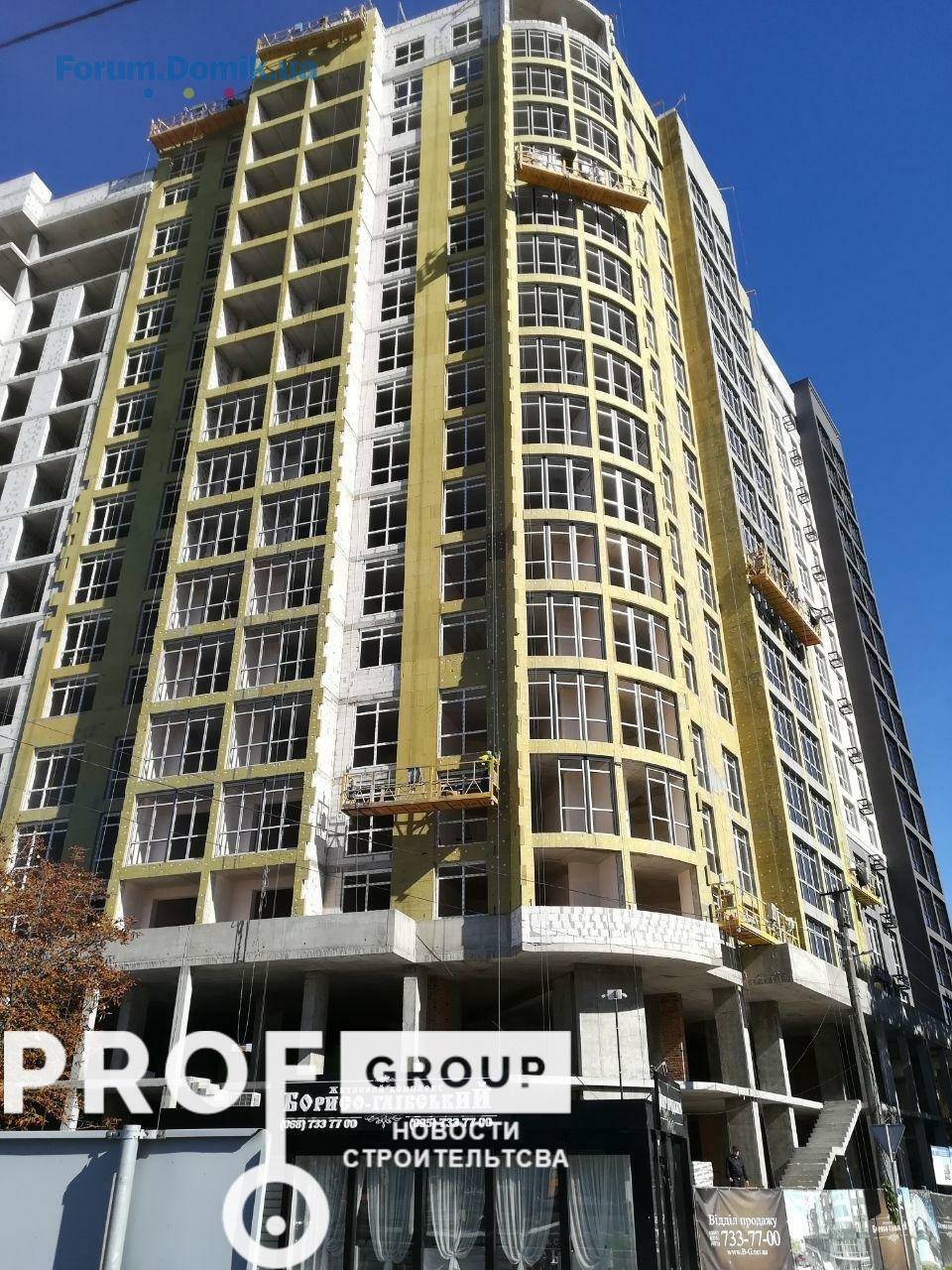

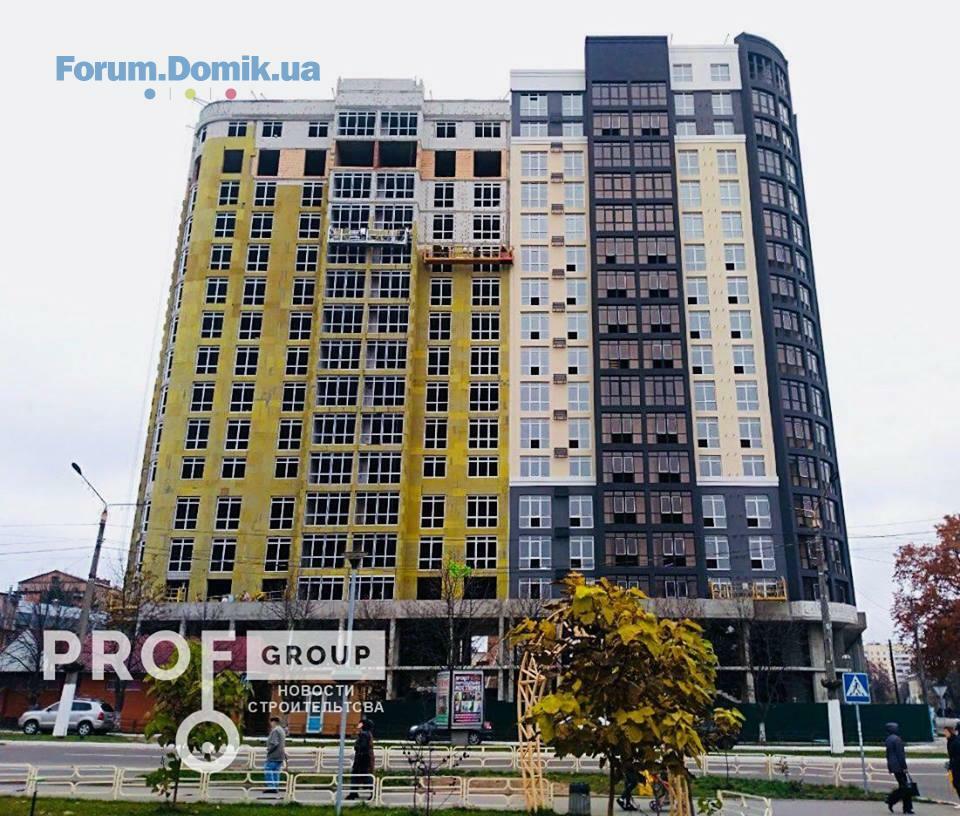

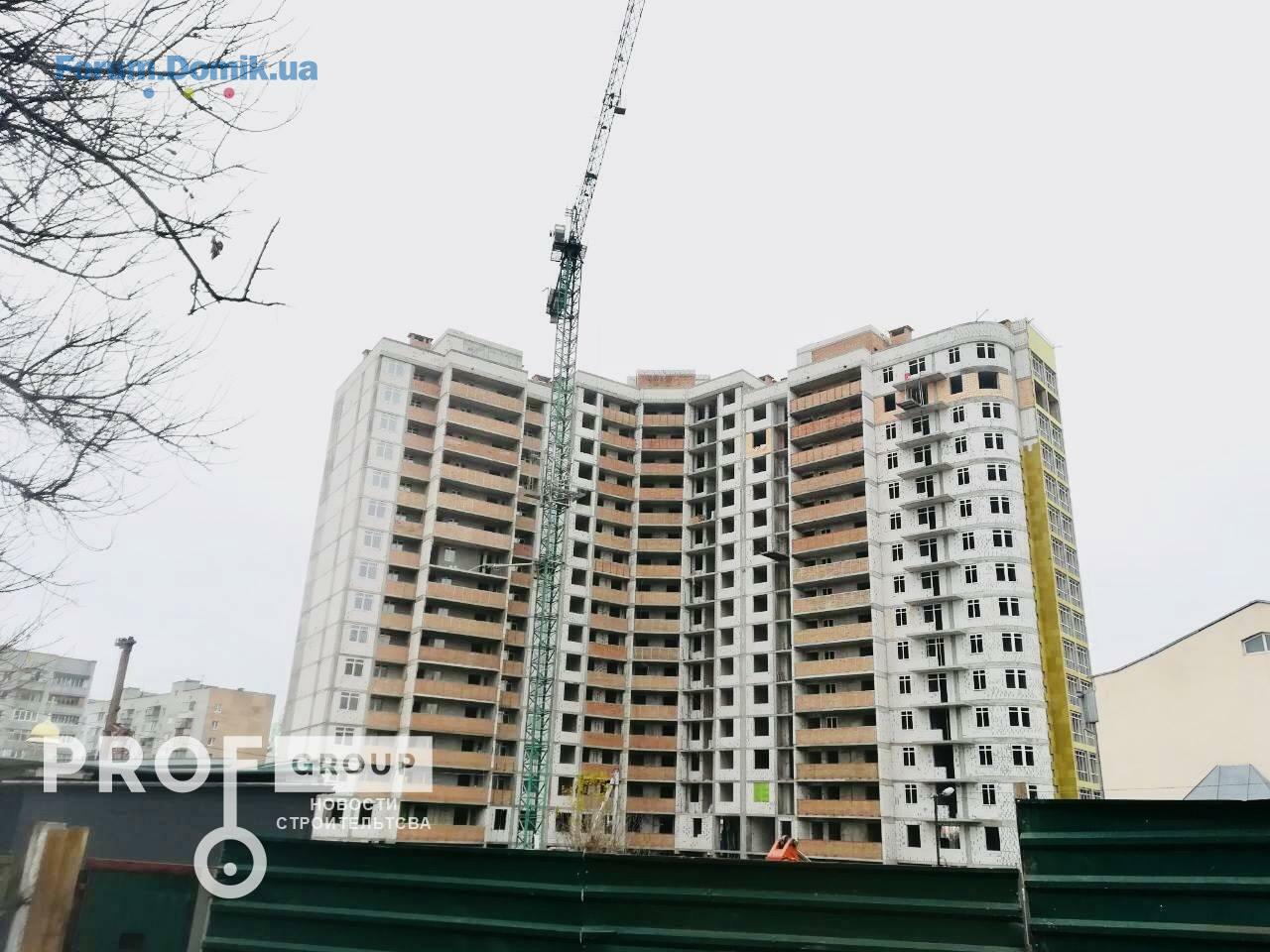

Секция 1 (Сдача 3 кв. 2019г.)
- завершены работы по бетонированию накрывок крыши.
- ведутся газоблочные работы фасадных стен 16-го этажа;
- завершены работы по армированию и бетонированию плиты перекрытия машинного отделения лифтового блока;
- завершены газоблочные работы перегородок 14-го этажа;
Секция 2 (Сдача 3 кв. 2019г.)
- ведутся работы по кладке кирпича коменов крыши из кирпича;
- ведутся работы по монтажу оконных проемов;
- ведутся фасадные работы;
- ведутся работы по молниезащиты.
- ведутся газоблочные работы по парапету крыши;
Секция 3 (Сдача 3 кв. 2019г.)
- ведутся работы по молниезащите;
- ведутся работы по гидроизоляции парапета крыши.
- ведутся подготовительные работы по изготовлению перил на лестничных маршах;
С уважением, Prof-Group!
но это не точно, в третьем квартале 2019 года может поменяться ещё... почему бы не на год?
Секция 1 (Сдача 3 кв. 2019г.)
- продолжаются газоблочные работы 1/2-го этажа;
- ведутся фасадные работы;
- завершены работы по гидроизоляции парапету крыши;
-ведутся работы по гидроизоляции парапету крыши;
- ведутся работы по остеклению оконных проемов;
- ведутся работы по монтажу ливневой.
Секция 2 (Сдача 3 кв. 2019г.)
- ведутся работы по гидроизоляции крыши;
- ведутся работы по установке защитных экранов кондиционера;
- ведутся фасадные работы;
- ведутся работы по остеклению оконных проемов;
- ведутся работы по монтажу ливневой.
Секция 3 (Сдача 3 кв. 2019г.)
- ведутся работы по монтажу тех. помещений из газоблока в коридорах общего пользования;
- ведутся газоблочные работы 1-го этажа;
-продолжаются работы по накрытию переплета крыши металопрофилем;
С уважением, Prof-Group

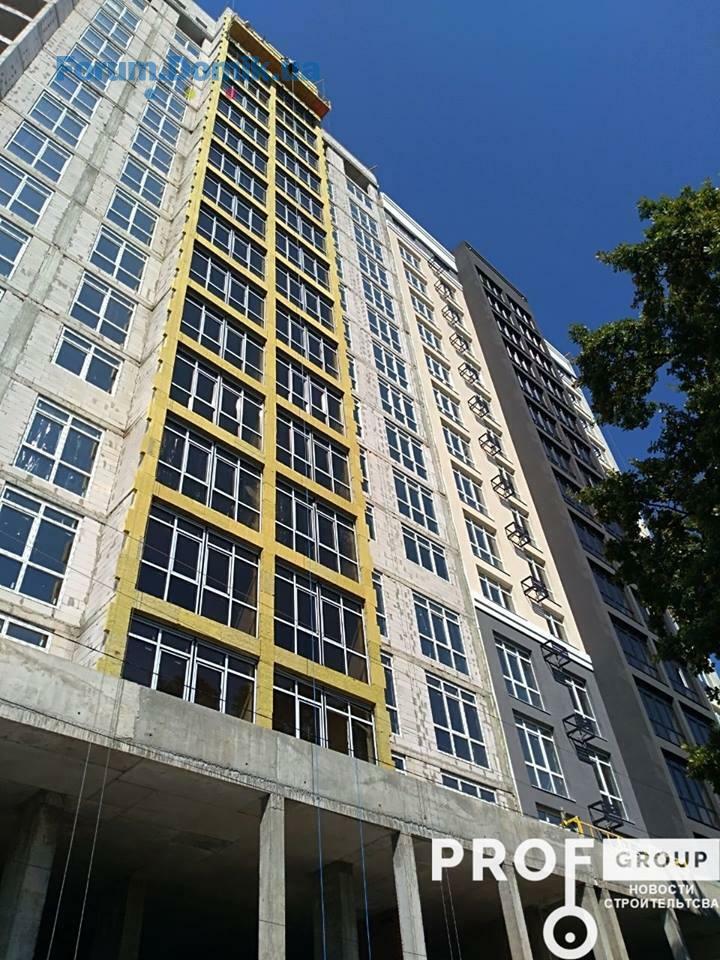

Секция 1 (Сдача 3 кв. 2019г.)
- продолжаются газоблочные работы 1/2-го этажа;
- продолжаются фасадные работы;
- завершены работы по монтажу ливневки.
- ведутся работы по остеклению оконных проемов;
- ведутся работы по утиплению ливневки.
Секция 2 (Сдача 3 кв. 2019г.)
- ведутся работы по гидроизоляции крыши;
- завершены работы по установке защитных экранов кондиционера;
- ведутся фасадные работы;
- ведутся работы по остеклению оконных проемов;
- ведутся работы по монтажу ливневой.
Секция 3 (Сдача 3 кв. 2019г.)
- завершены работы по монтажу тех. помещений из газоблока в коридорах общего пользования;
- продолжаются газоблочные работы 1-го этажа;
- завершены работы по накрытию переплета крыши металопрофилем;
С уважением, Prof-Group
Секция 1 (Сдача 3 кв. 2019г.)
- ведутся роботы по кладке перегородок с газоблока на 16 этаже;
- продолжаются фасадные работы;
- ведутся работы по монтажу ливневки на цокольном этаже.
- ведутся работы по остеклению оконных проемов;
- ведутся работы по кирпичной кладке балконов.
Секция 2 (Сдача 3 кв. 2019г.)
- ведутся работы по гидроизоляции крыши;
- ведутся ратоты по монтажу отливов на окнах;
- ведутся фасадные работы;
- ведутся работы по остеклению оконных проемов;
- ведутся работы по монтажу ливневой на цокольном этаже.
Секция 3 (Сдача 3 кв. 2019г.)
- продолжаются газоблочные работы 1-го этажа;
- ведутся работы по монтажу ливнивой на цокольном этаже;
С уважением, Prof-Group

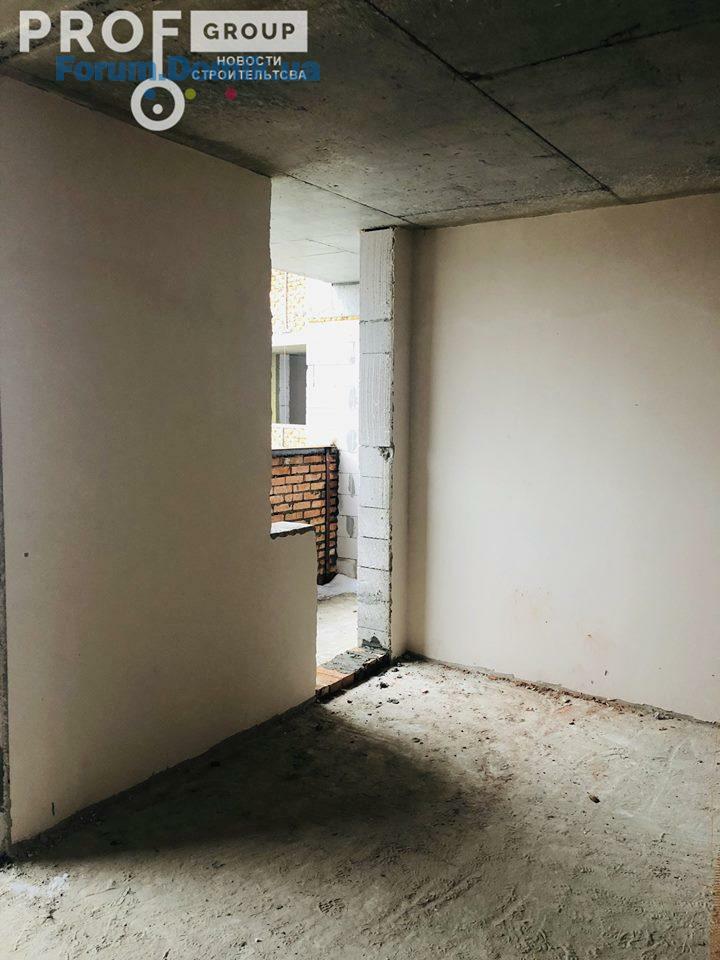

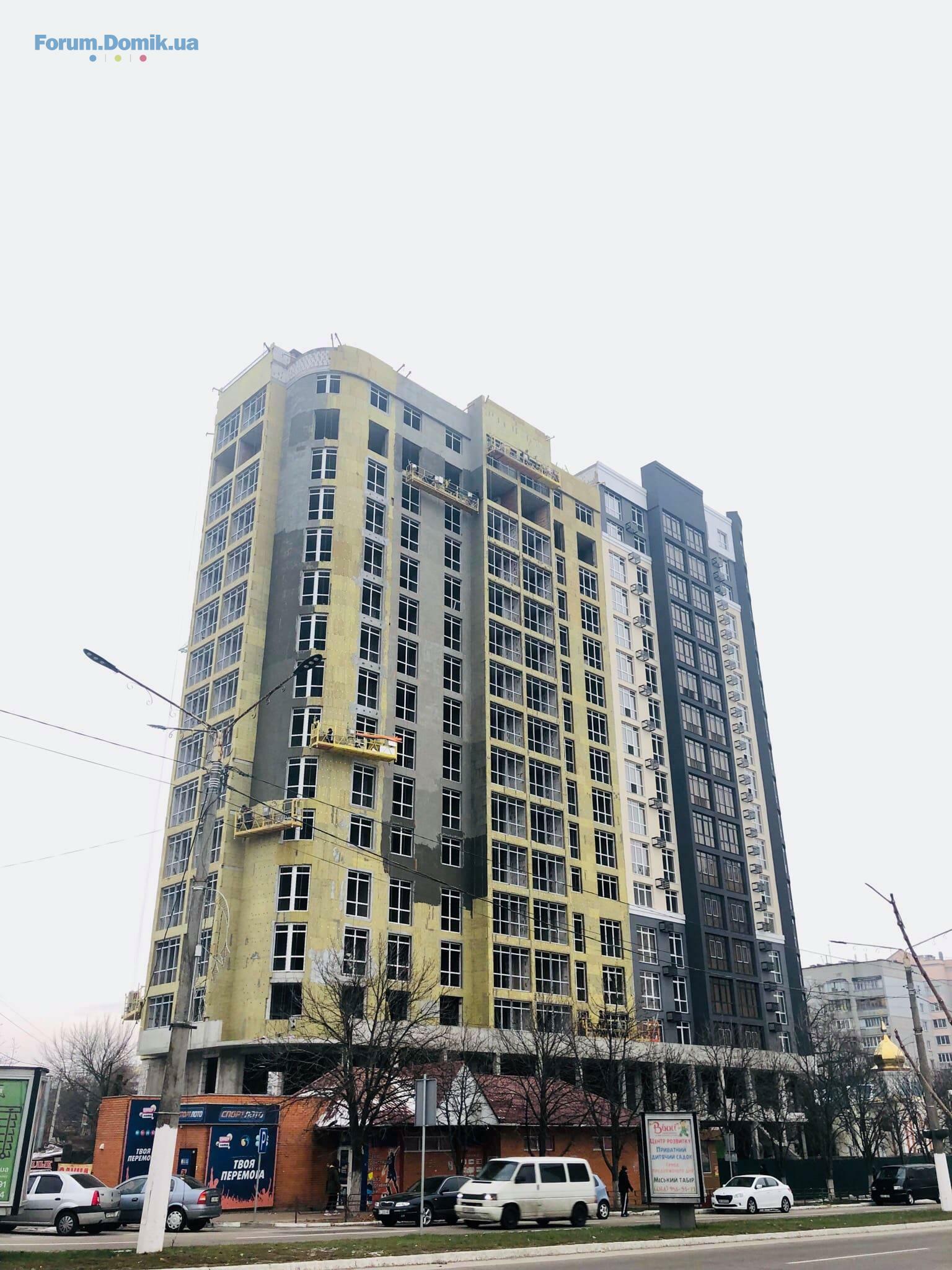

Секция 1 (Сдача 3 кв. 2019г.)
- завершены роботы по кладке перегородок с газоблока на 16 этаже;
- продолжаются фасадные работы;
- ведутся работы по монтажу ливневки на цокольном этаже.
- ведутся работы по остеклению оконных проемов;
- ведутся работы по кирпичной кладке балконов.
Секция 2 (Сдача 3 кв. 2019г.)
- ведутся работы по гидроизоляции крыши;
- завершены работы по монтажу отливов на окнах;
- завершены работы по кирпичной кладке балконов;
- ведутся работы по остеклению оконных проемов во внутреннем дворе;
- ведутся работы по монтажу ливневой на цокольном этаже.
Секция 3 (Сдача 3 кв. 2019г.)
- продолжаются газоблочные работы 1-го этажа;
- ведутся работы по монтажу ливнивой на цокольном этаже;
- ведутся работы по демонтажу башенного крана.
С уважением, Prof-Group

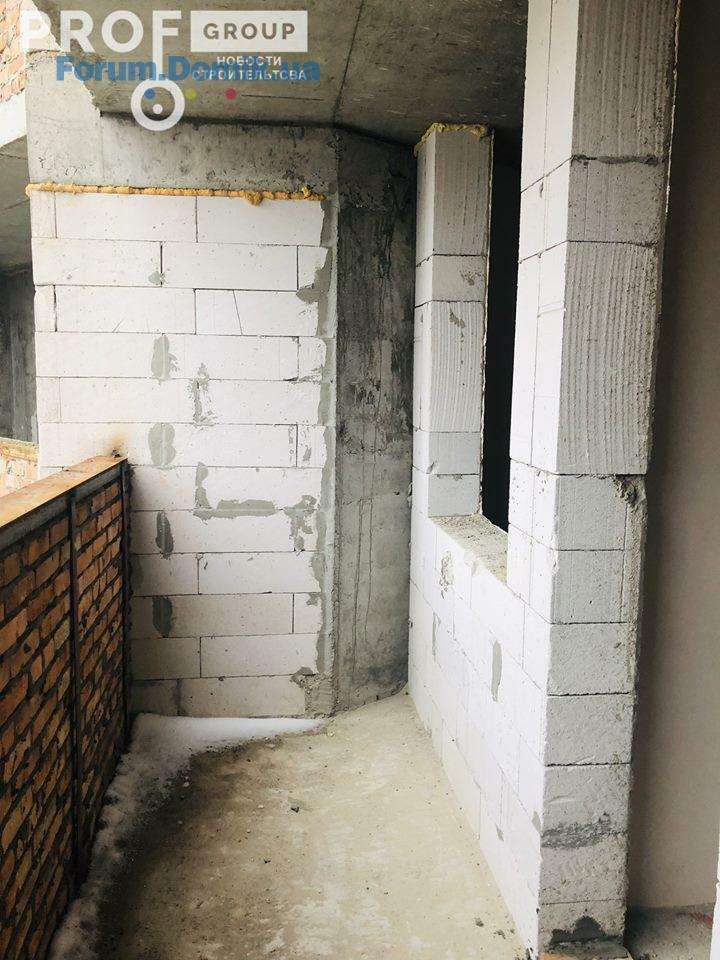

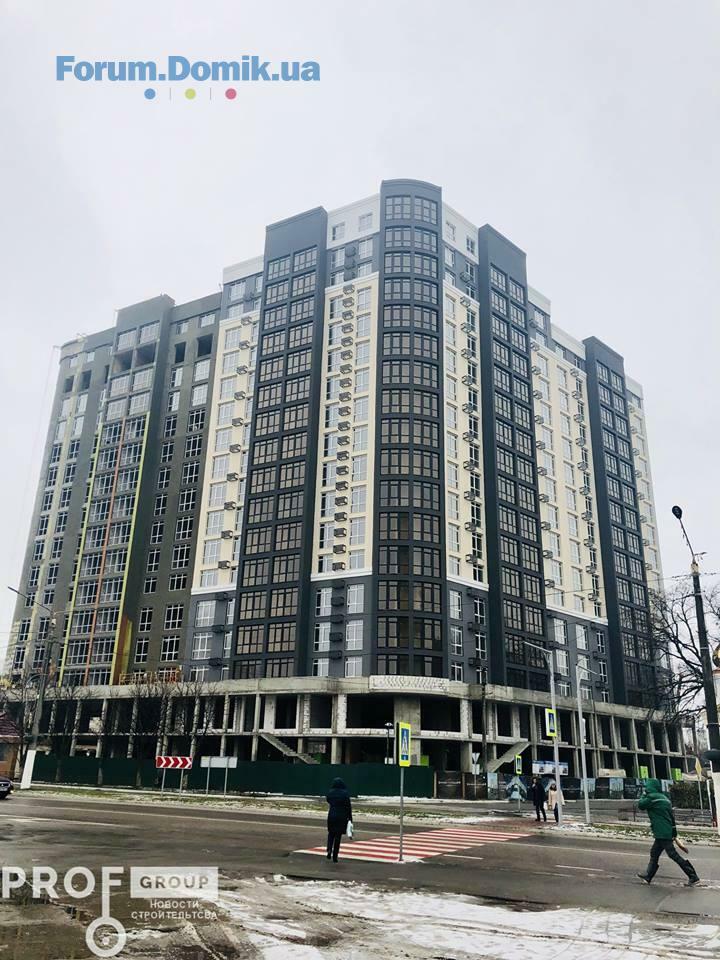

Секция 1 (Сдача 3 кв. 2019г.)
- ведутся газоблочные роботы тех. помещений в коридорах общего пользования;
- продолжаются фасадные работы;
- ведутся работы по монтажу ливневки на цокольном этаже.
- ведутся работы по остеклению оконных проемов;
- ведутся работы по кирпичной кладке балконов.
Секция 2 (Сдача 3 кв. 2019г.)
- ведутся газоблочные работы 1-го этажа;
- ведутся фасадные работы на холодных балконах и переходах во внутреннем дворе ;
- завершены работы по кирпичной кладке балконов;
- ведутся работы по остеклению оконных проемов во внутреннем дворе;
- ведутся работы по монтажу ливневой на цокольном этаже.
Секция 3 (Сдача 3 кв. 2019г.)
- закончены газоблочные работы 1-го этажа;
- ведутся работы по монтажу ливневой на цокольном этаже;
- закончены работы по демонтажу башенного крана.
С уважением, Prof-Group

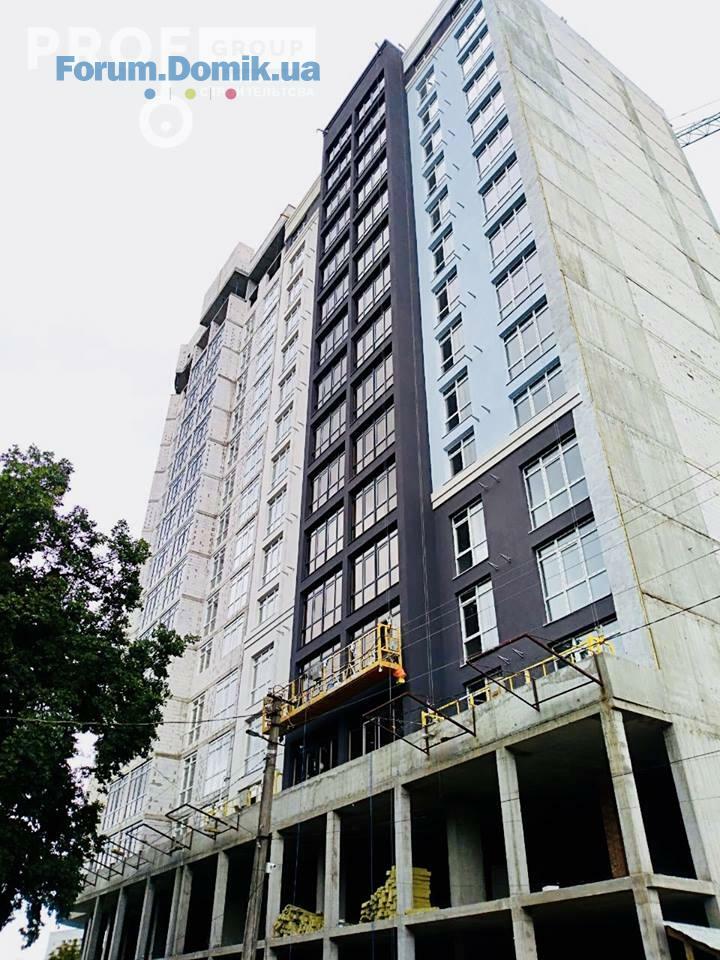

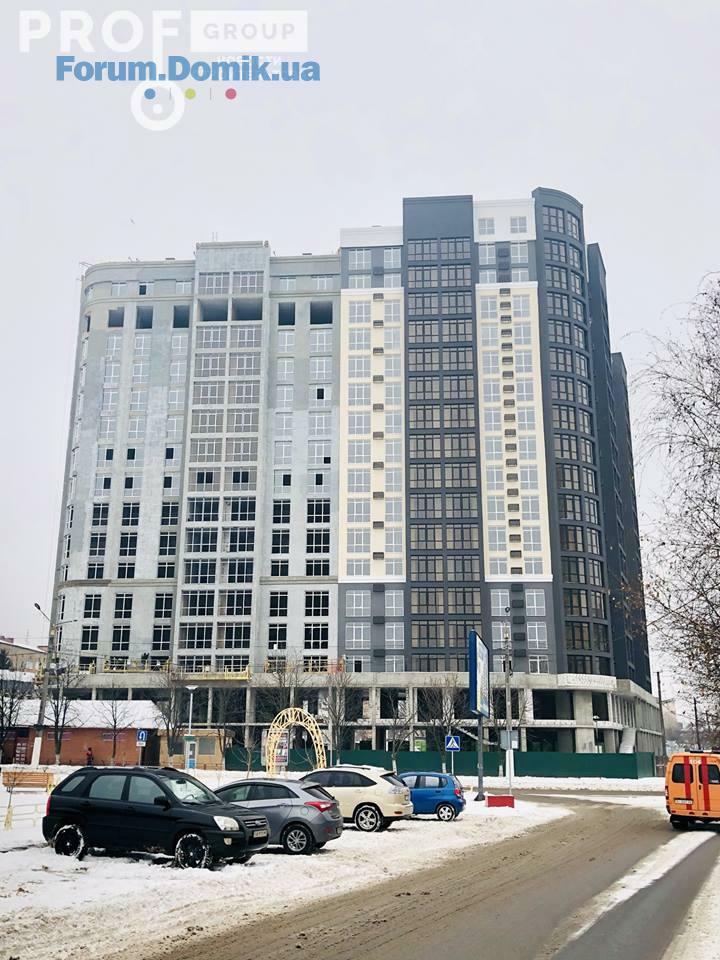

Секция 1 (Сдача 3 кв. 2019г.)
- ведутся газоблочные роботы тех. помещений в коридорах общего пользования;
- продолжаются фасадные работы во внутреннем дворе;
- ведутся работы по остеклению оконных проемов;
- ведутся работы по кирпичной кладке балконов.
Секция 2 (Сдача 3 кв. 2019г.)
- ведутся газоблочные работы 1-го этажа;
- ведутся фасадные работы на холодных балконах и переходах во внутреннем дворе ;
- ведутся работы по остеклению оконных проемов во внутреннем дворе;
- ведутся работы по монтажу ливневой снаружи секции.
Секция 3 (Сдача 3 кв. 2019г.)
- ведутся фасадные работы во внутреннем дворе.
С уважением, Prof-Group!
- Опрос: Минимализм или классика?06.116
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2706.11459
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.11157
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а06.1142
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 306.1169
- ЖК Дніпровська Мрія | Галжитлобуд | ул. Сосюры, 606.11798
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б06.11118
- ЖК Метрополис | DiM | Киев, пр. Глушкова, ул. Заболотного06.113 538
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна04.11737
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1104.113 799
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Дно рынка недвижимости и влияющие факторы04.1115 253
- Стоит ли сейчас покупать недвижимость?29.104 723
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а06.116
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Продам фонарик шокер ОСА 928 Power plus04.111
- Пошук обладнання для магазину21.101
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
