ЖК Борисо-Глебский | Prof Group | Вышгород, ул. Школьная, 73а
| Застройщик | ProfGroup |
| Сдача ЖК | 2021 г. |
| Планировки | от 27 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 39.
| 15/38% | ||
| 2/5% | ||
| 5/13% | ||
| 8/21% | ||
| 9/23% |
Prof Group
Представитель
306
16 октября 2016
26 фев 2018 12:54

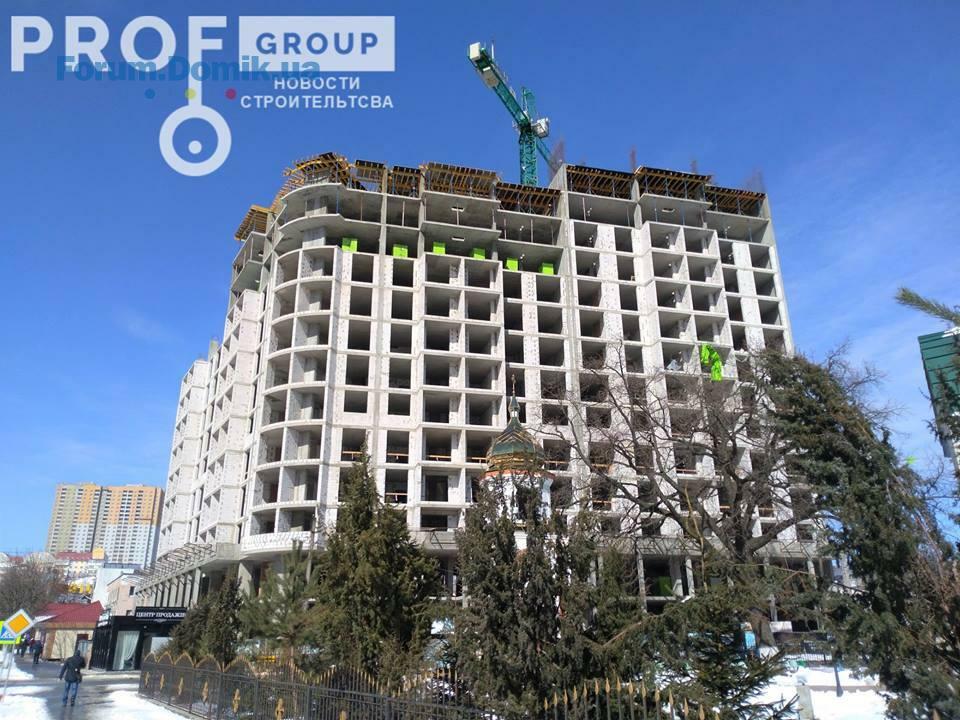

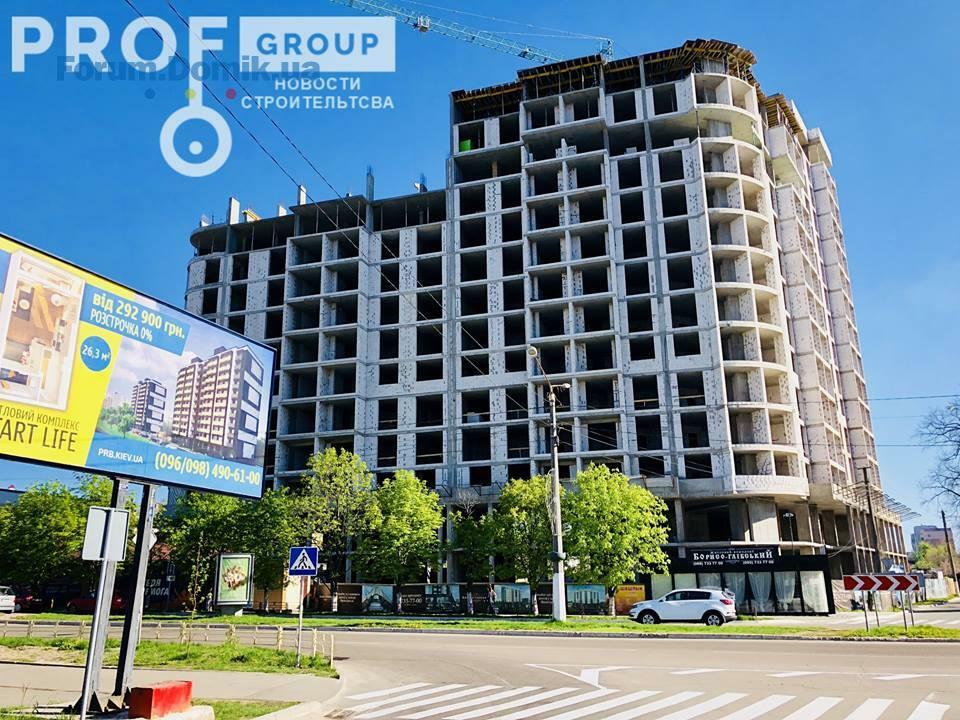

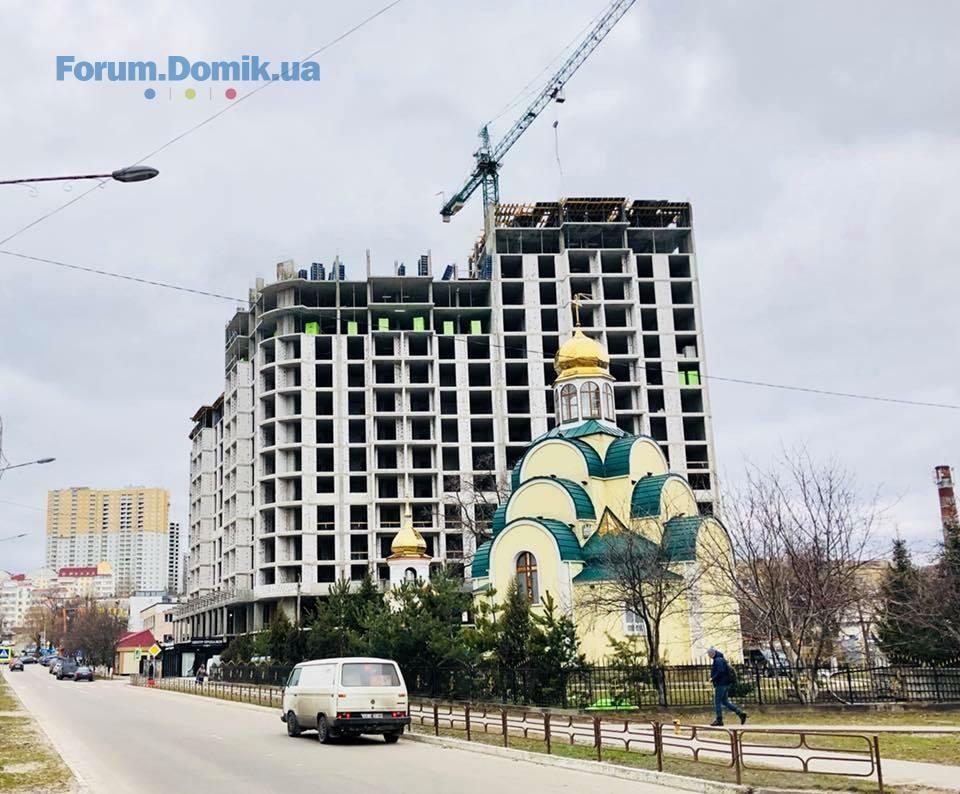

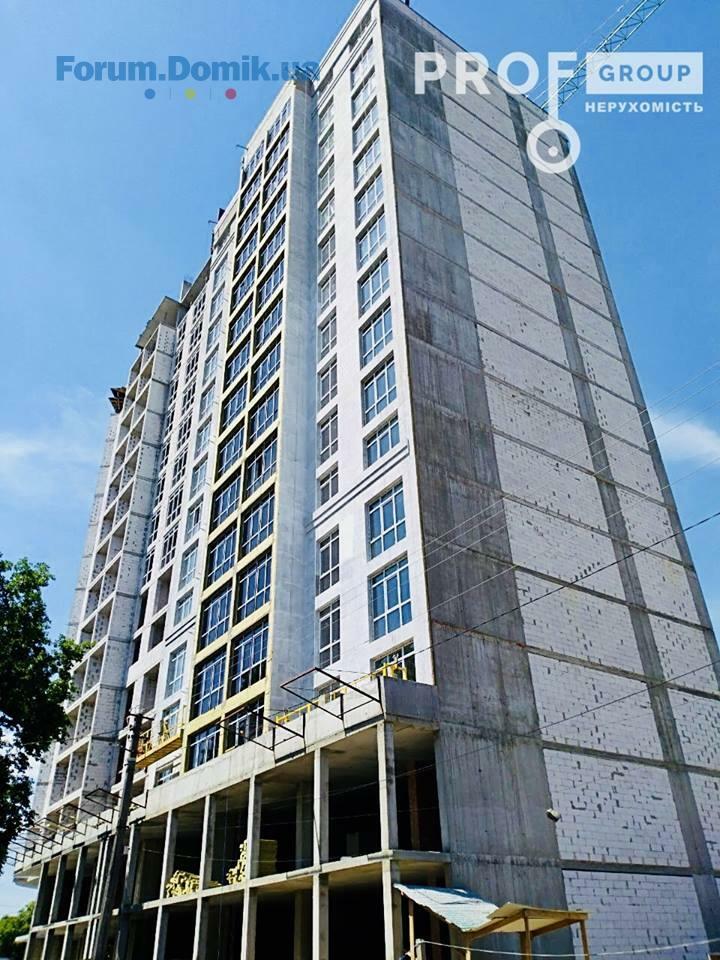

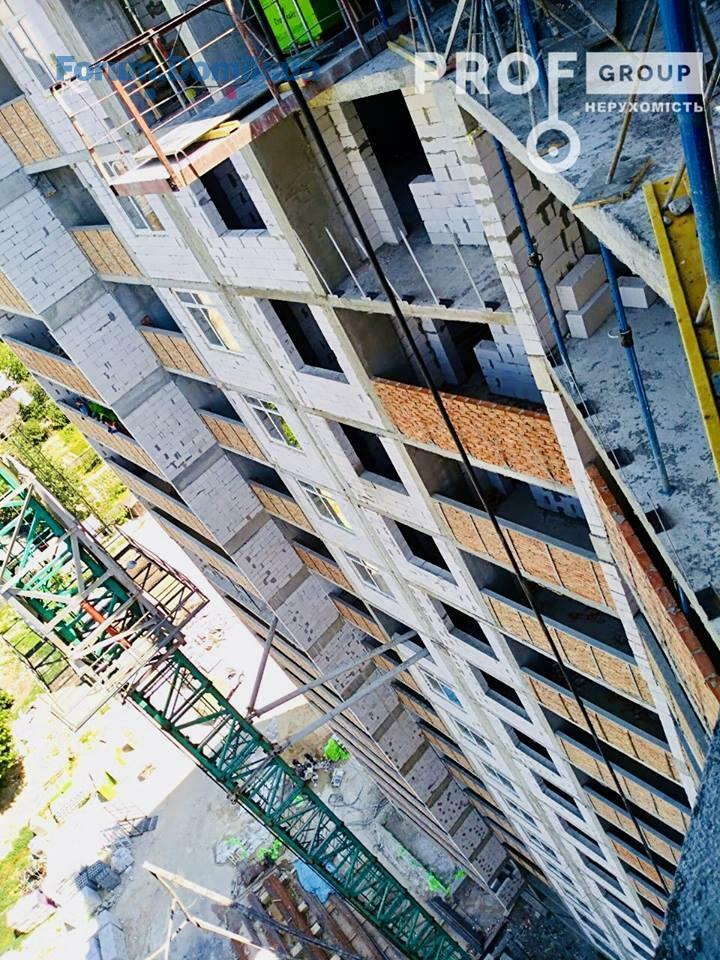

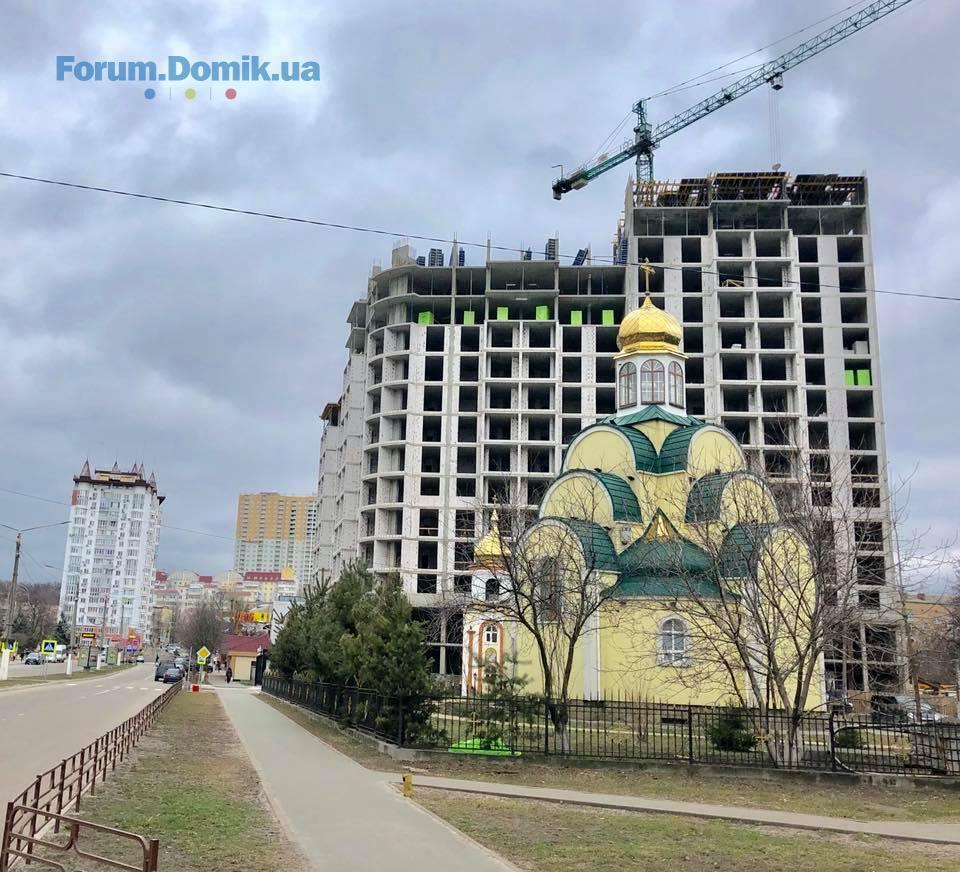

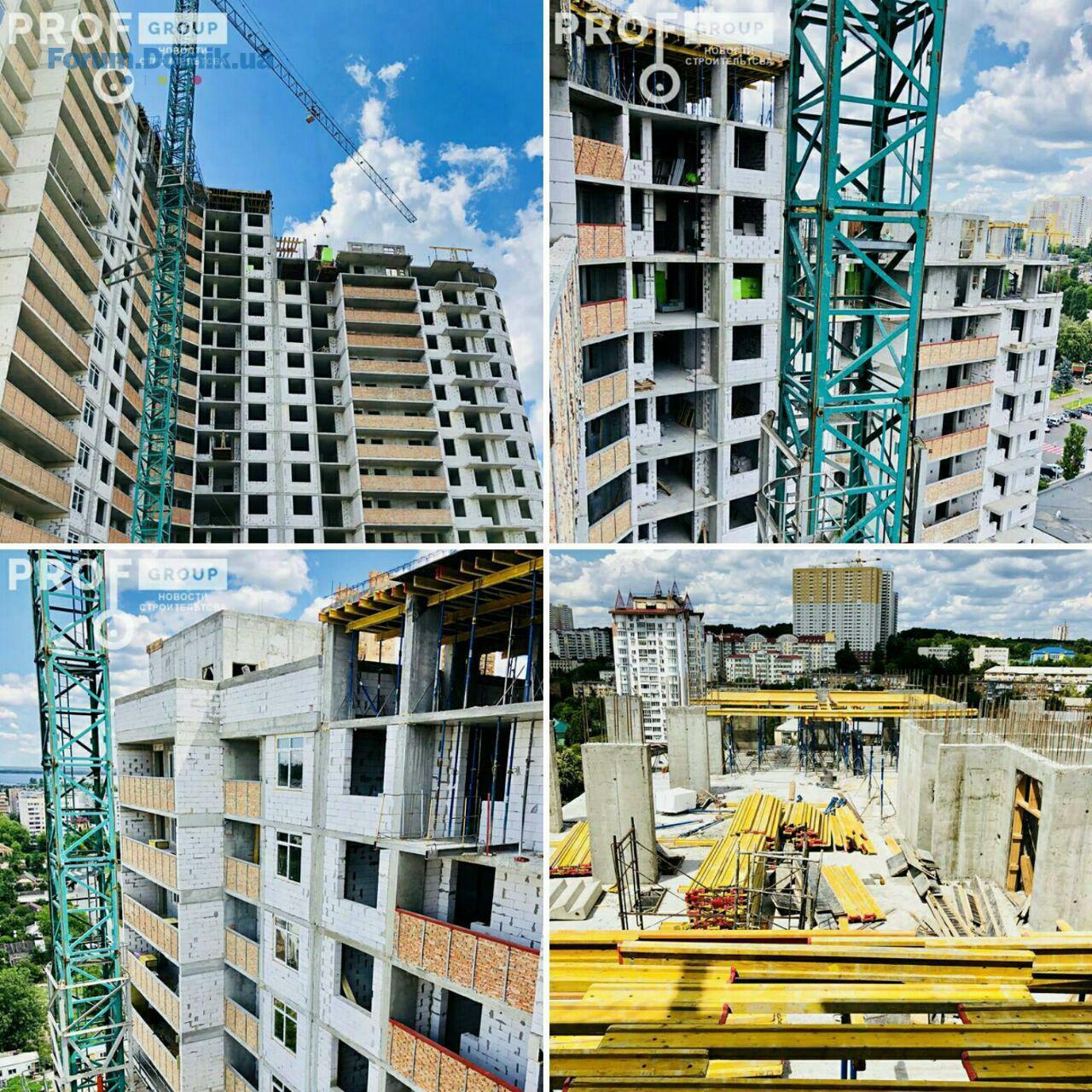

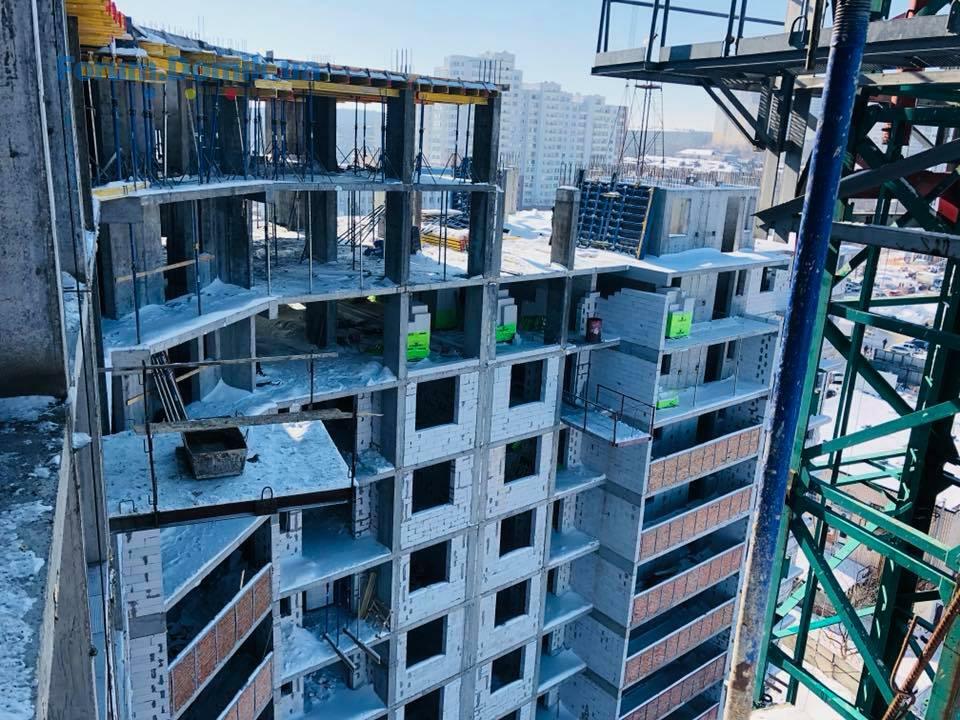

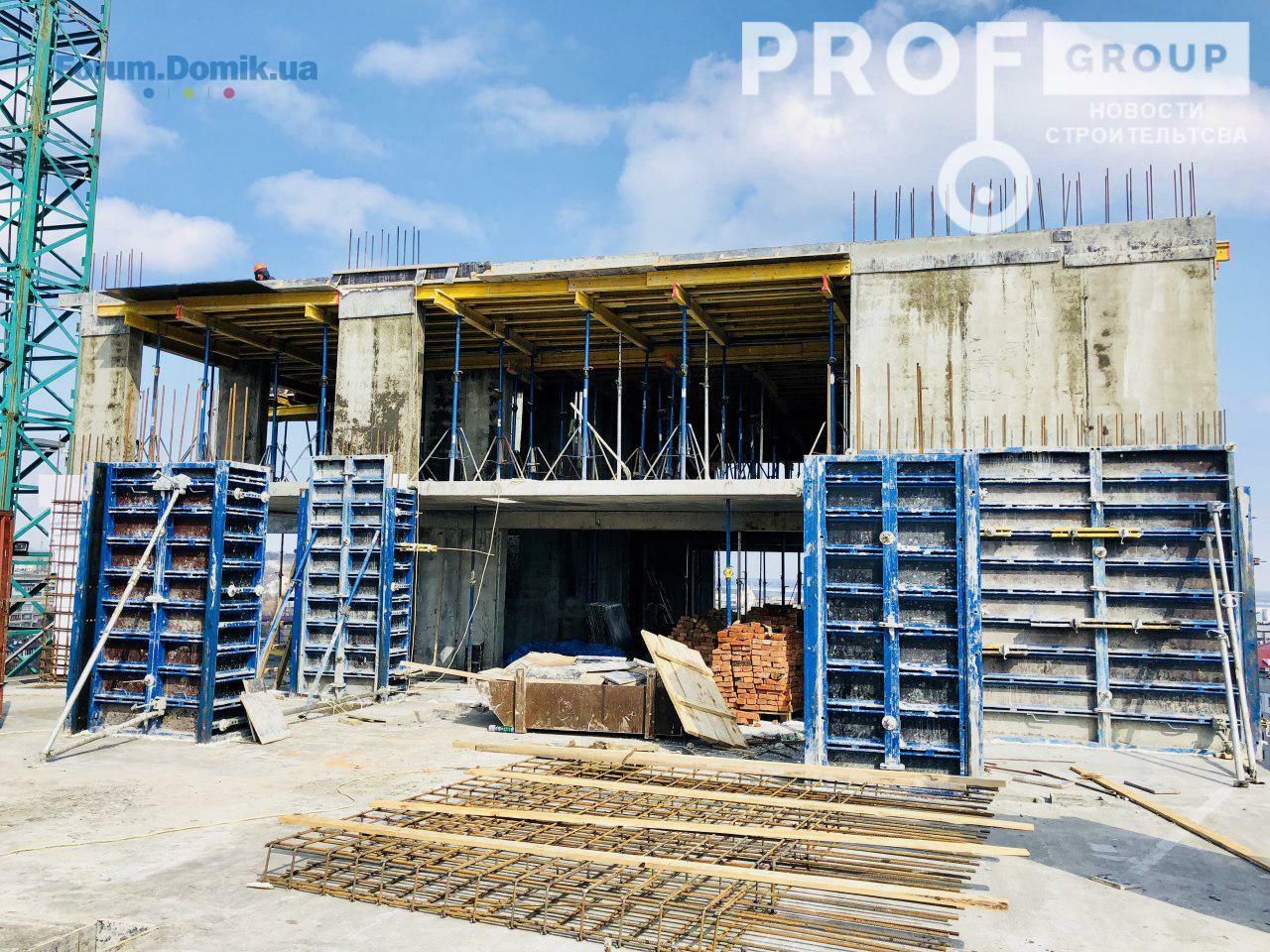

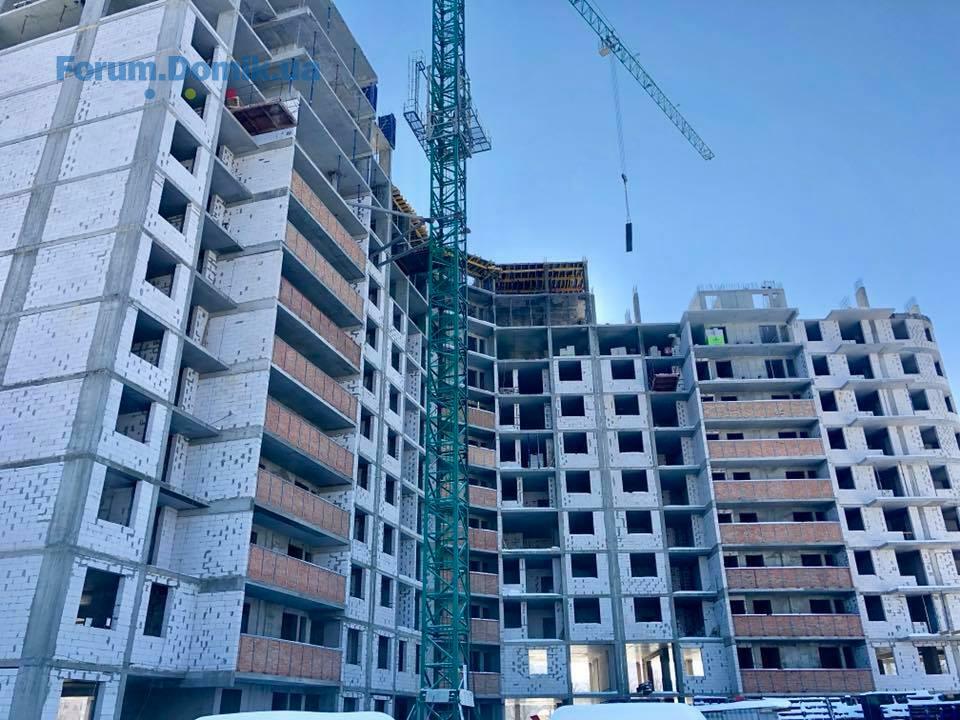

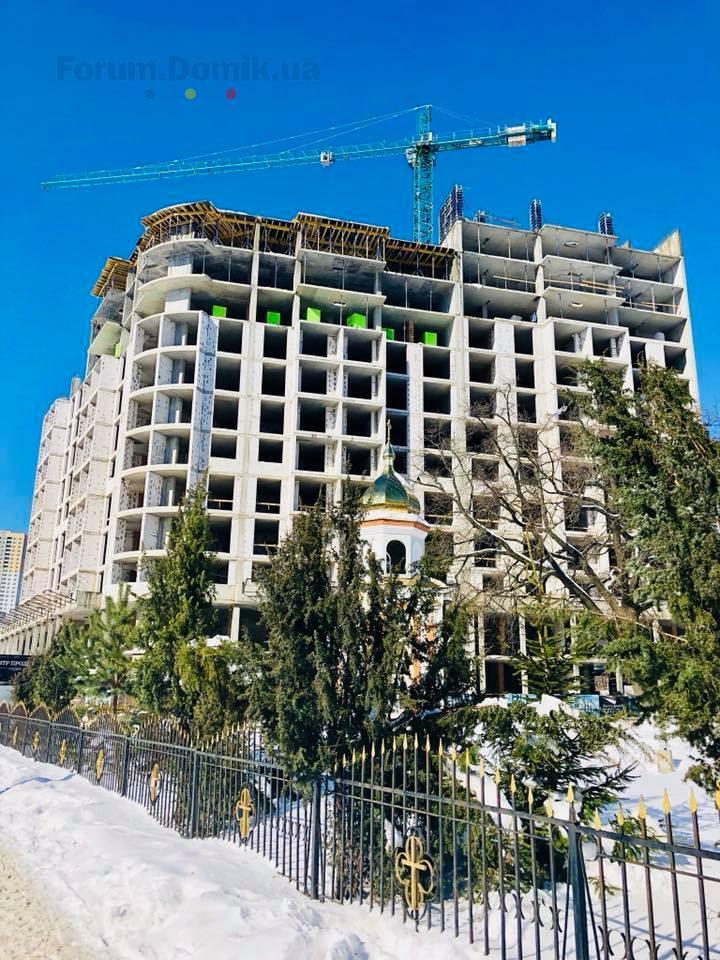

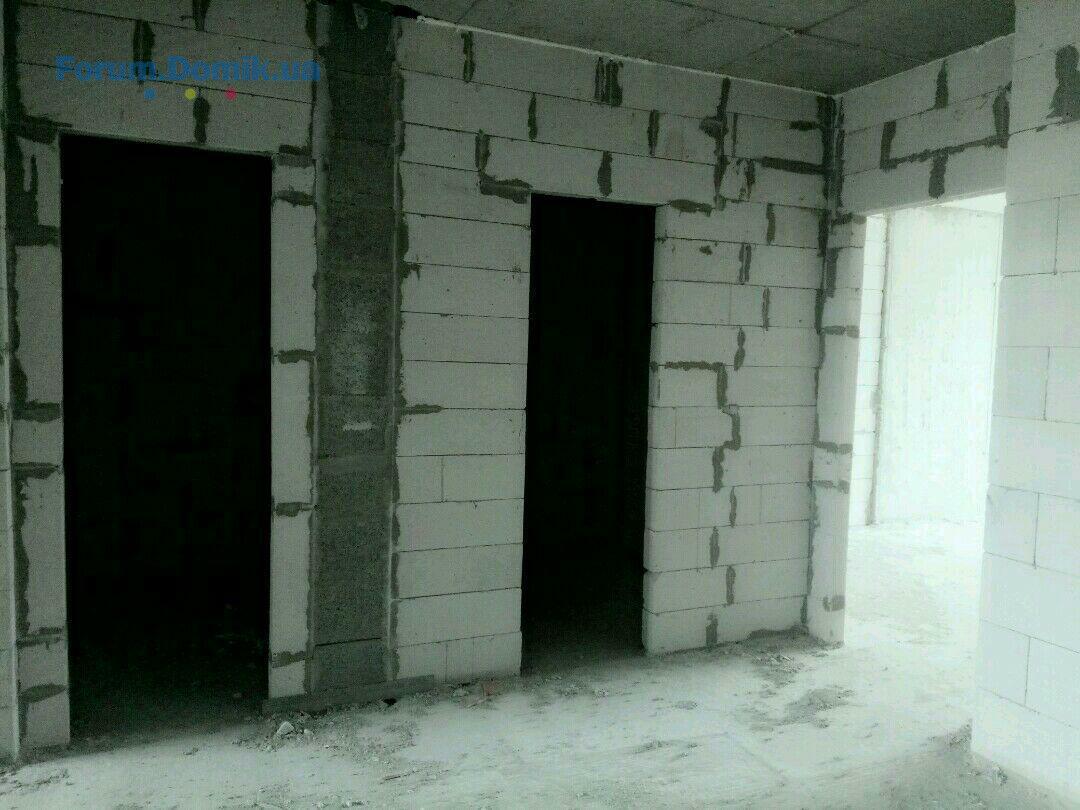

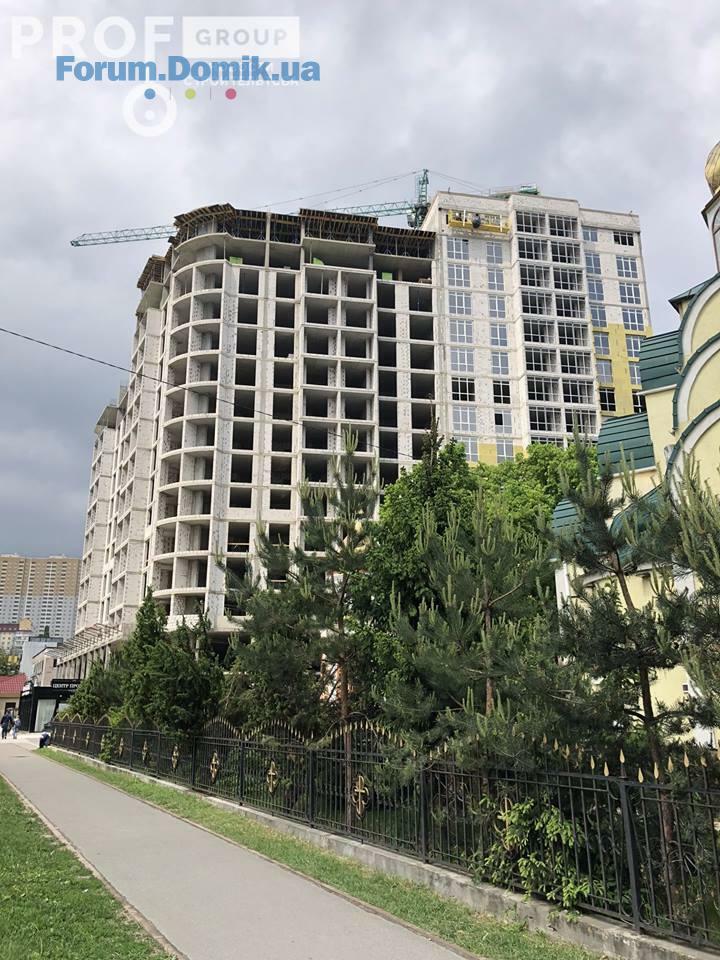

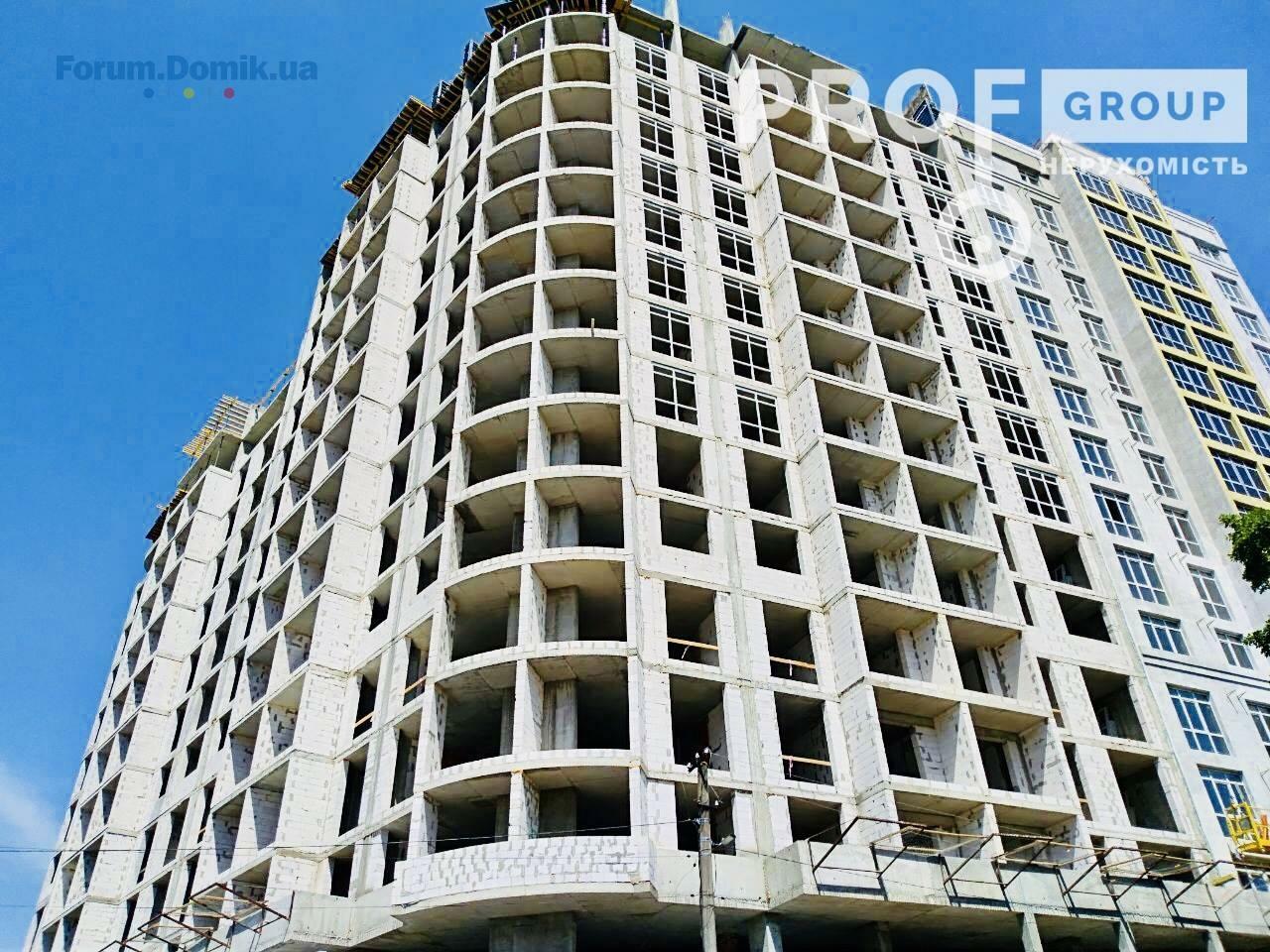

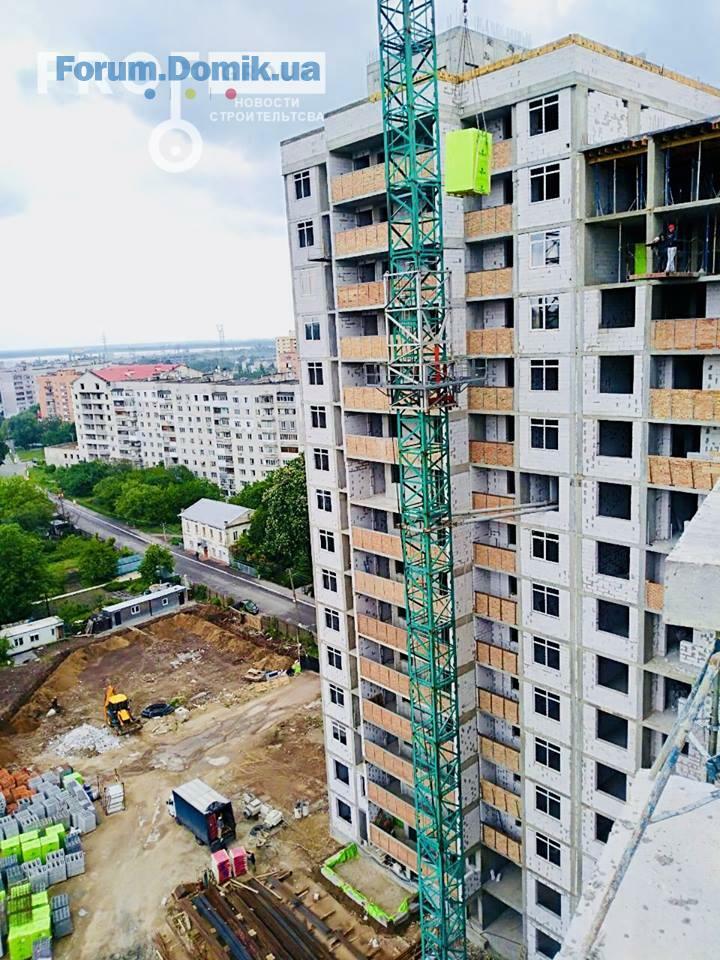

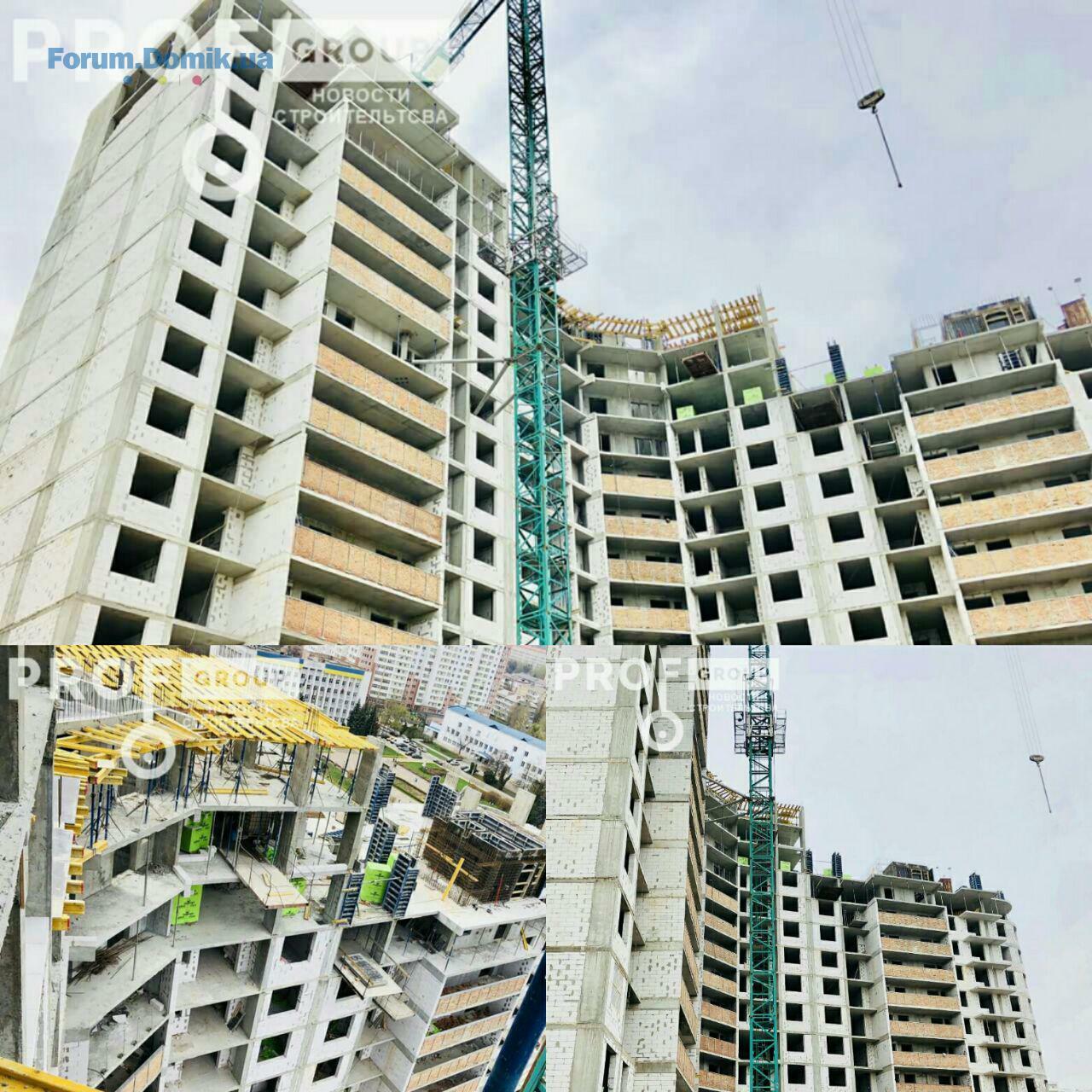

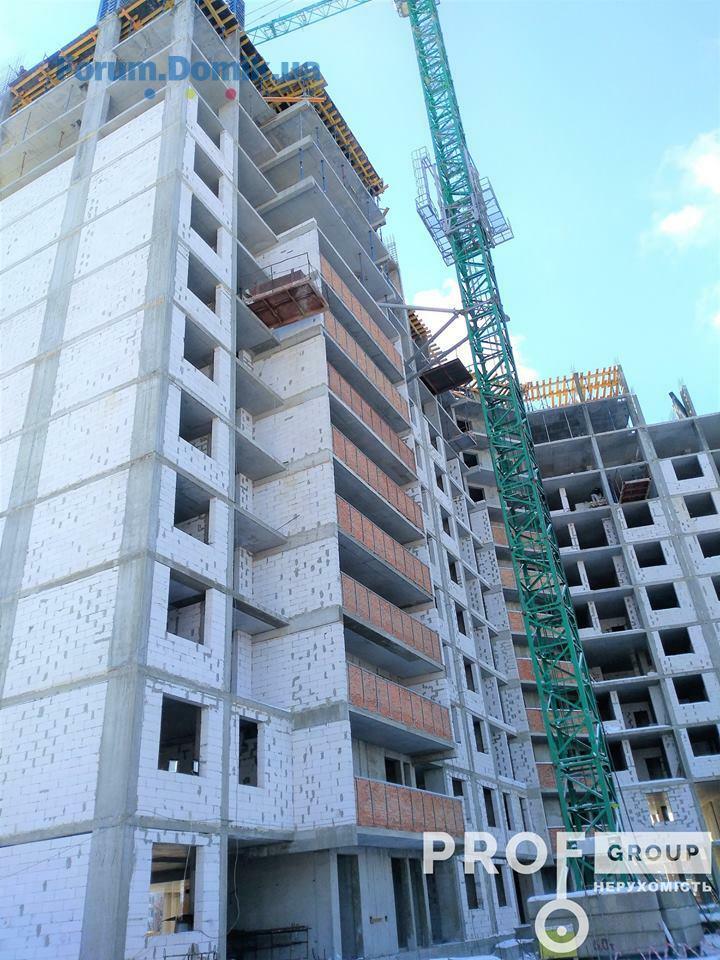

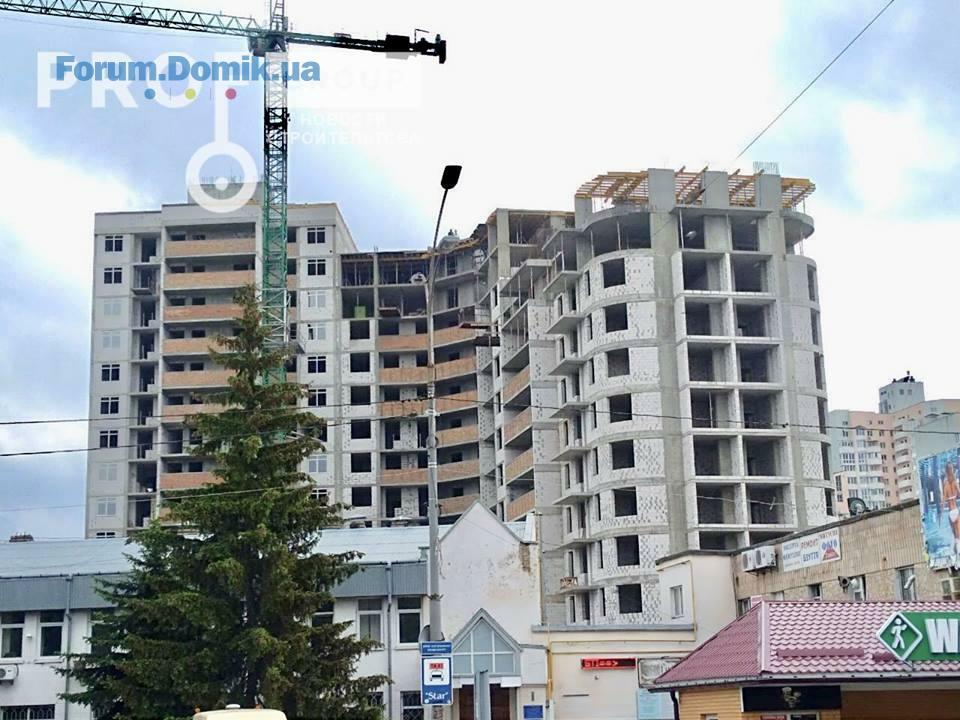

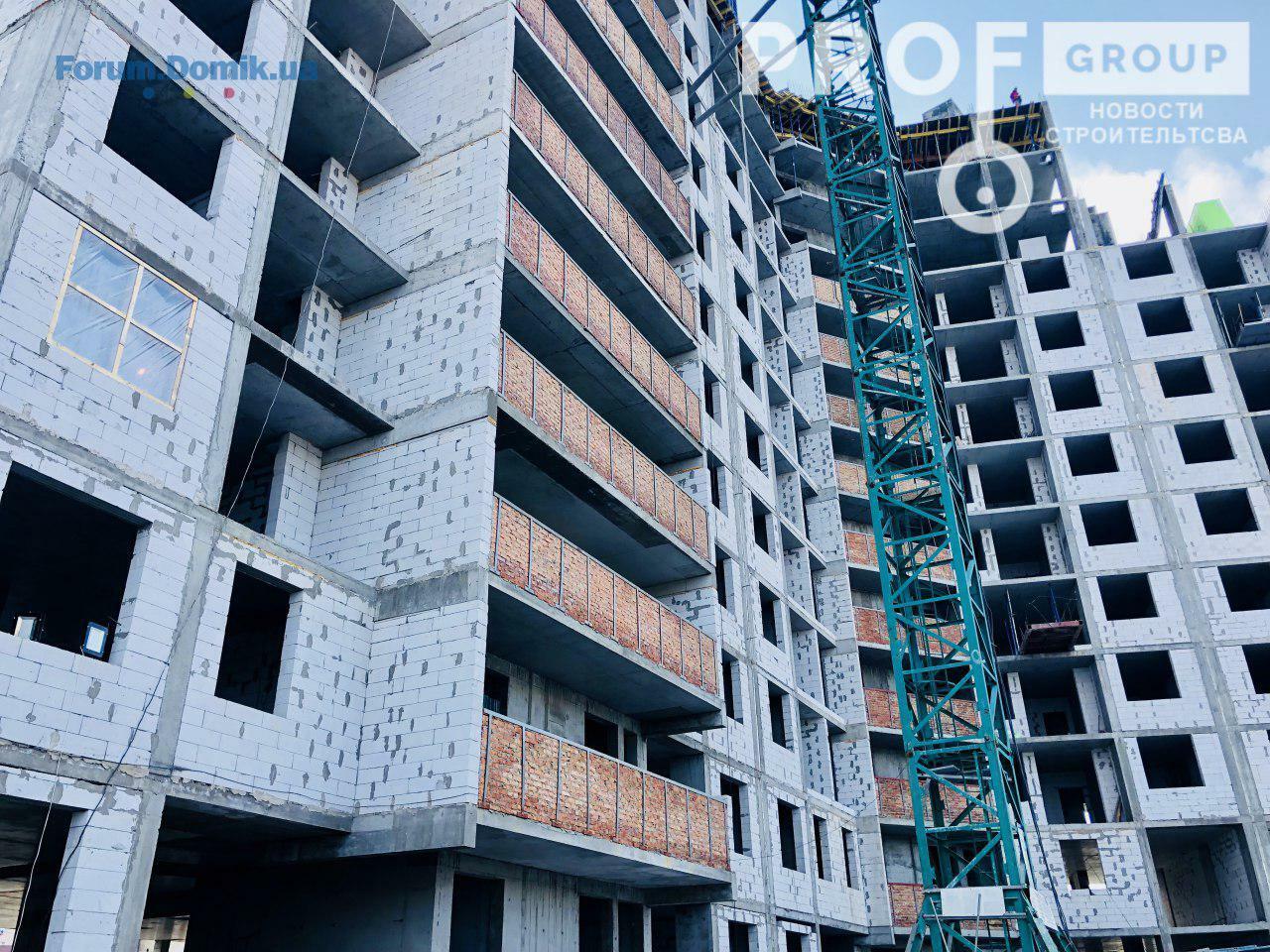

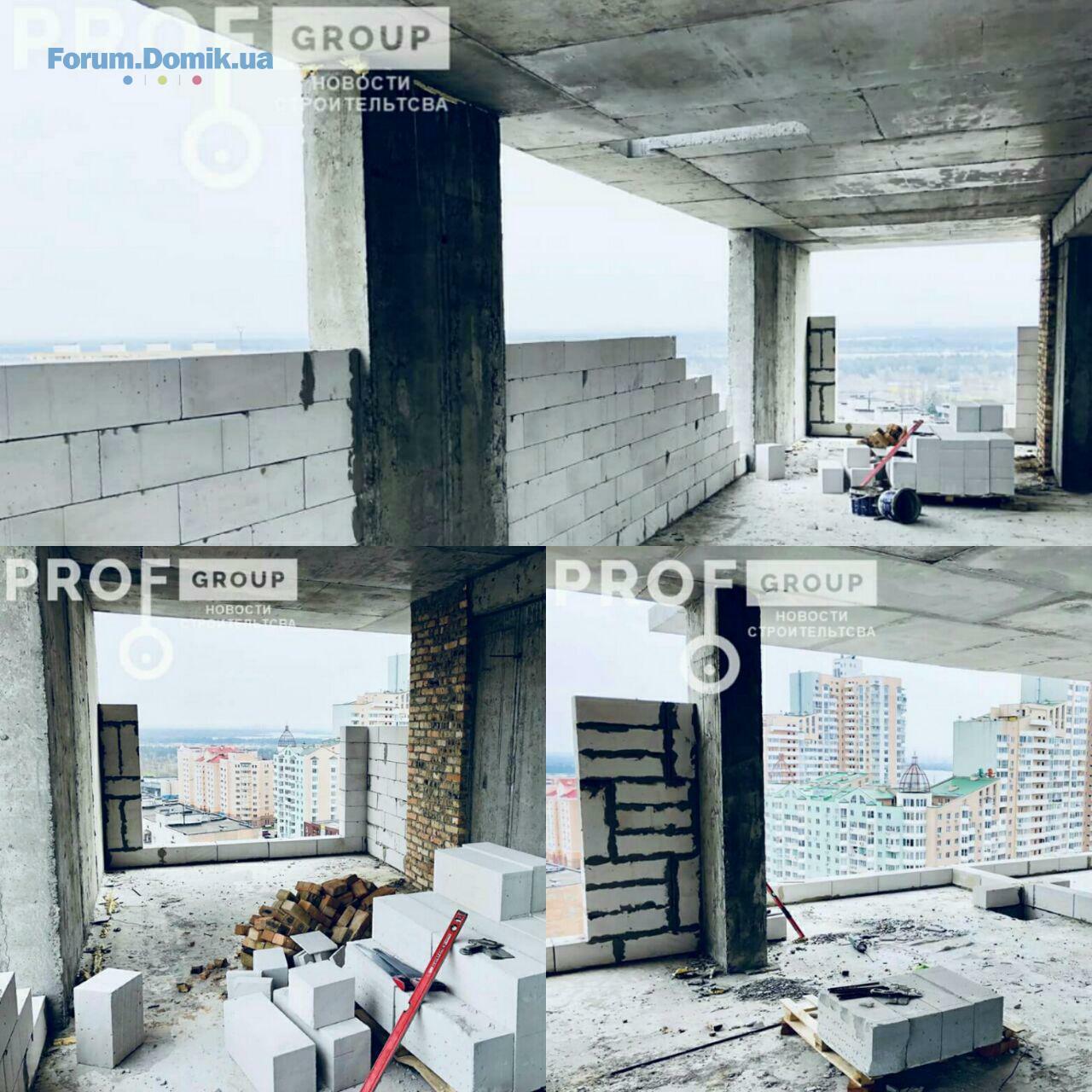

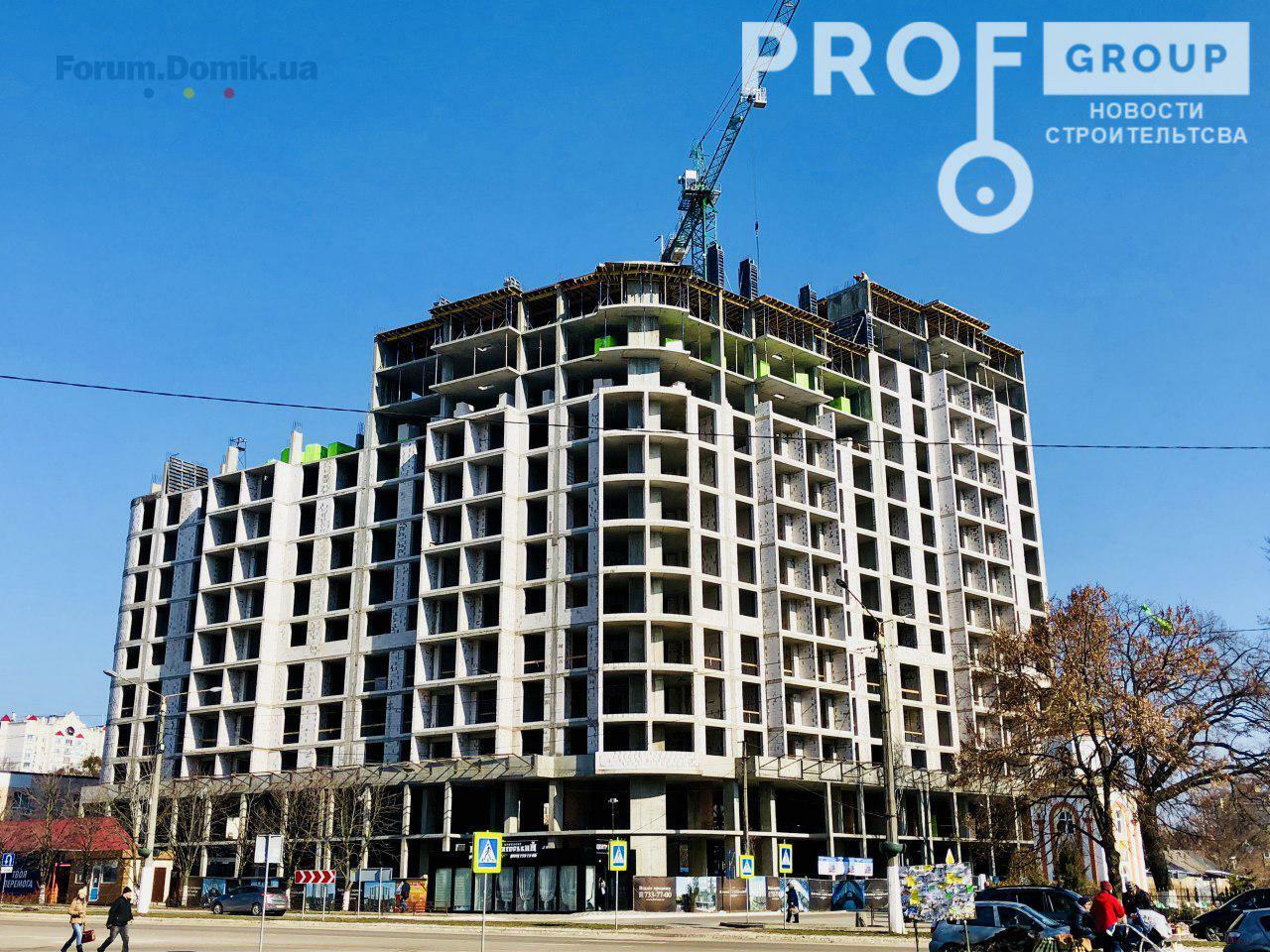

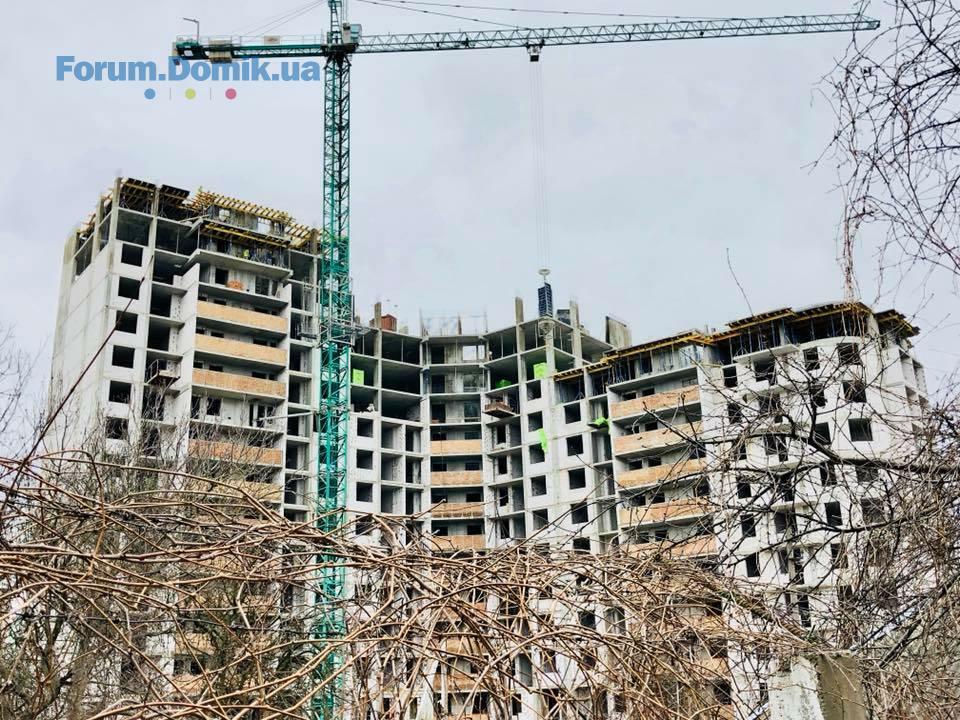

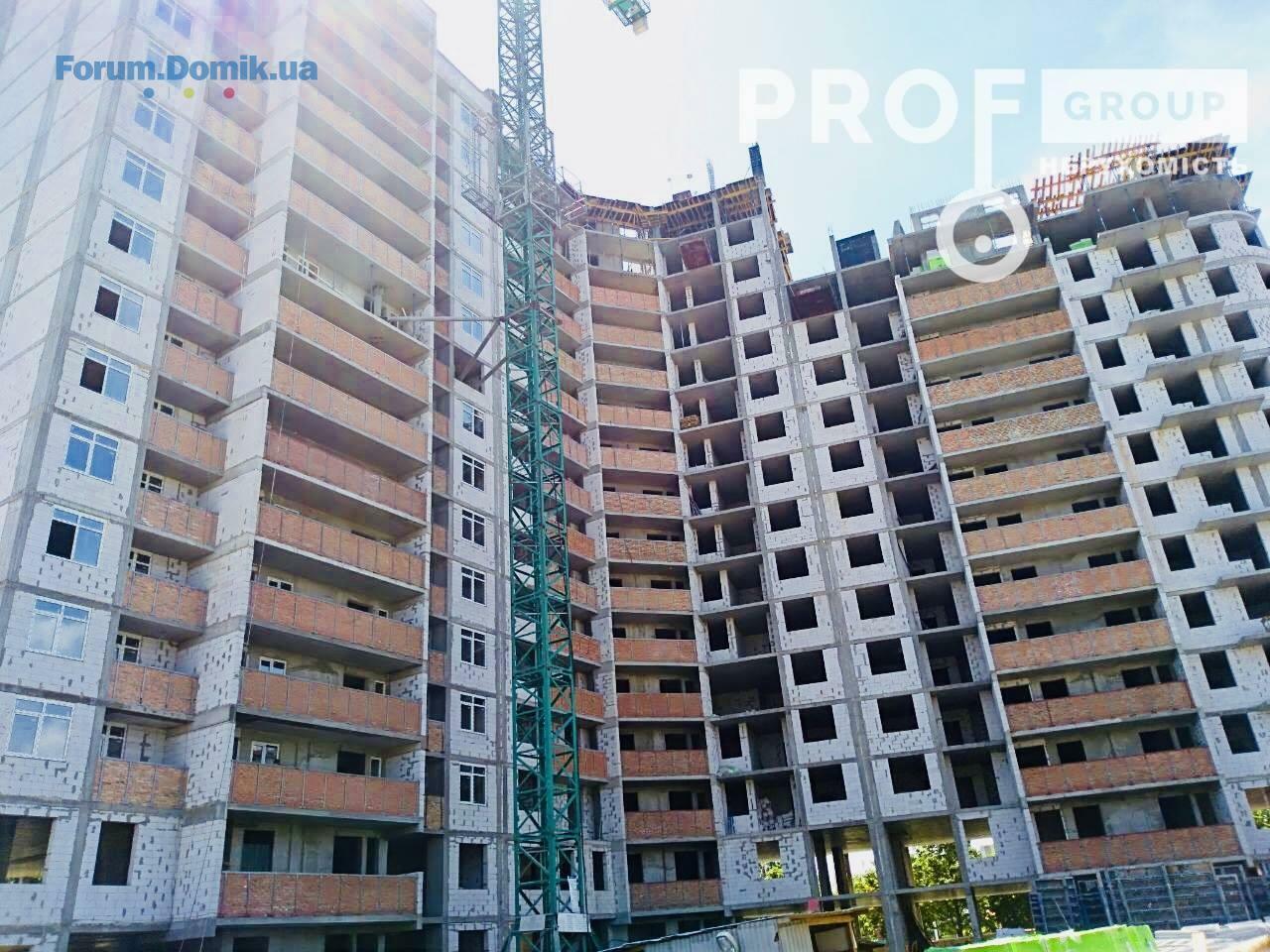

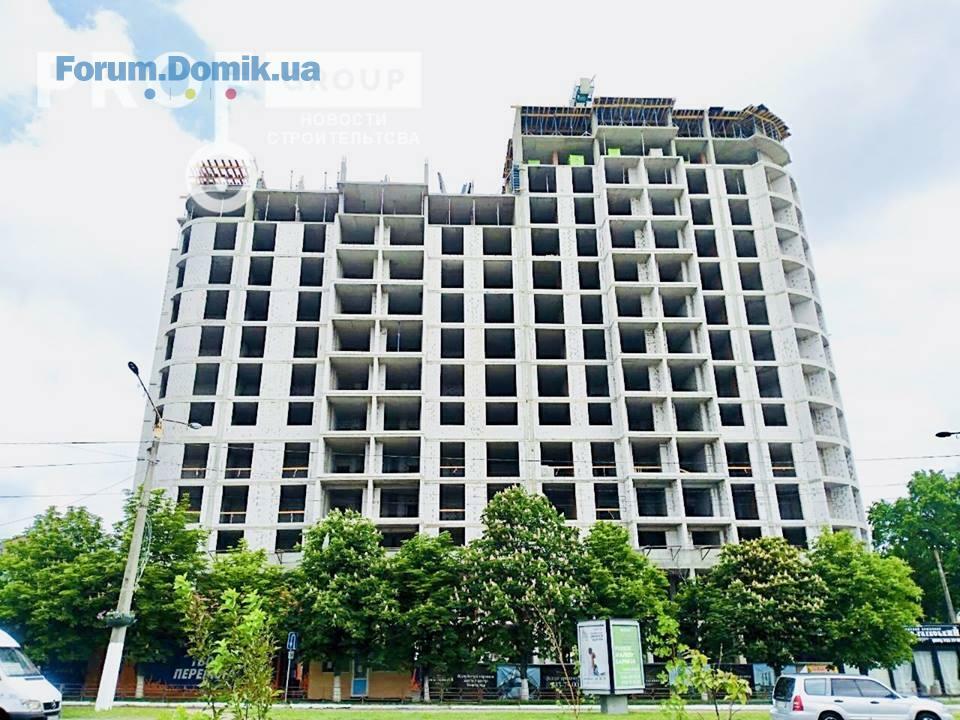

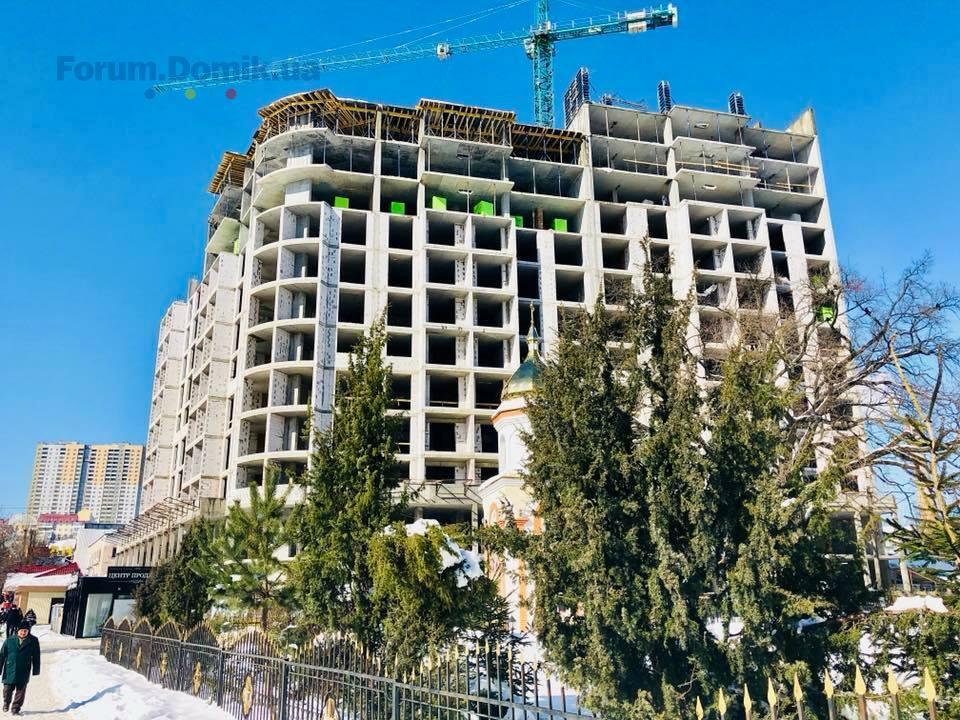

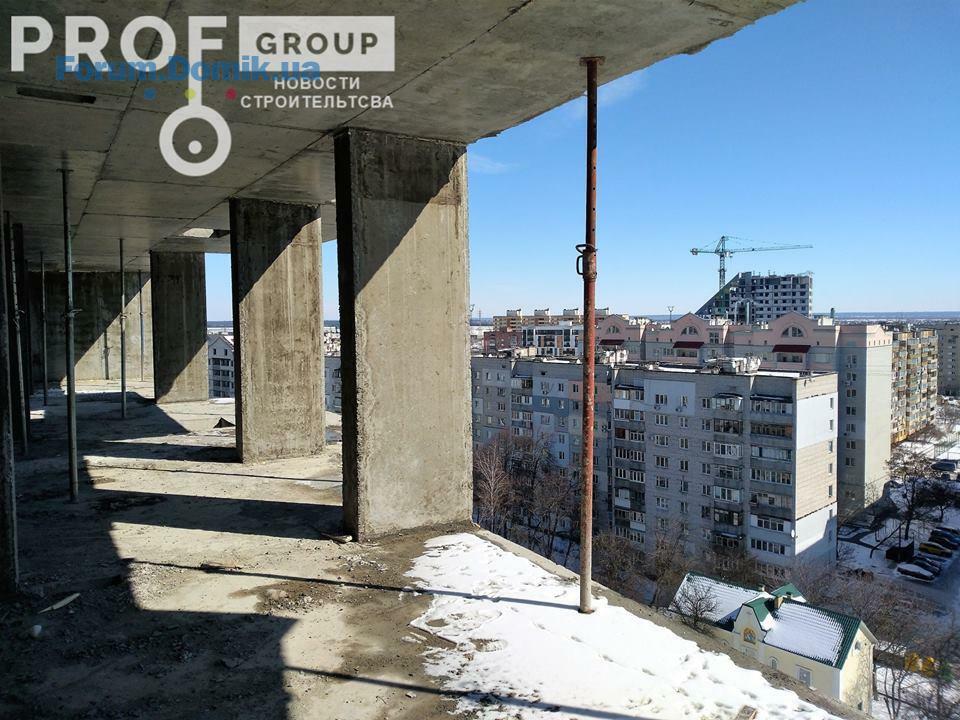

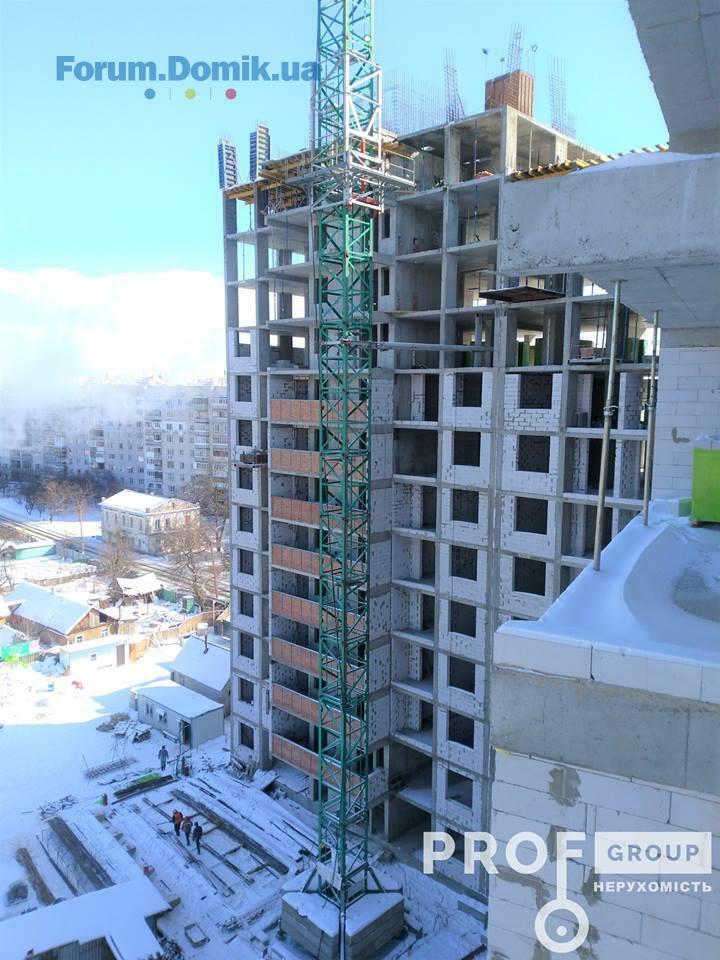

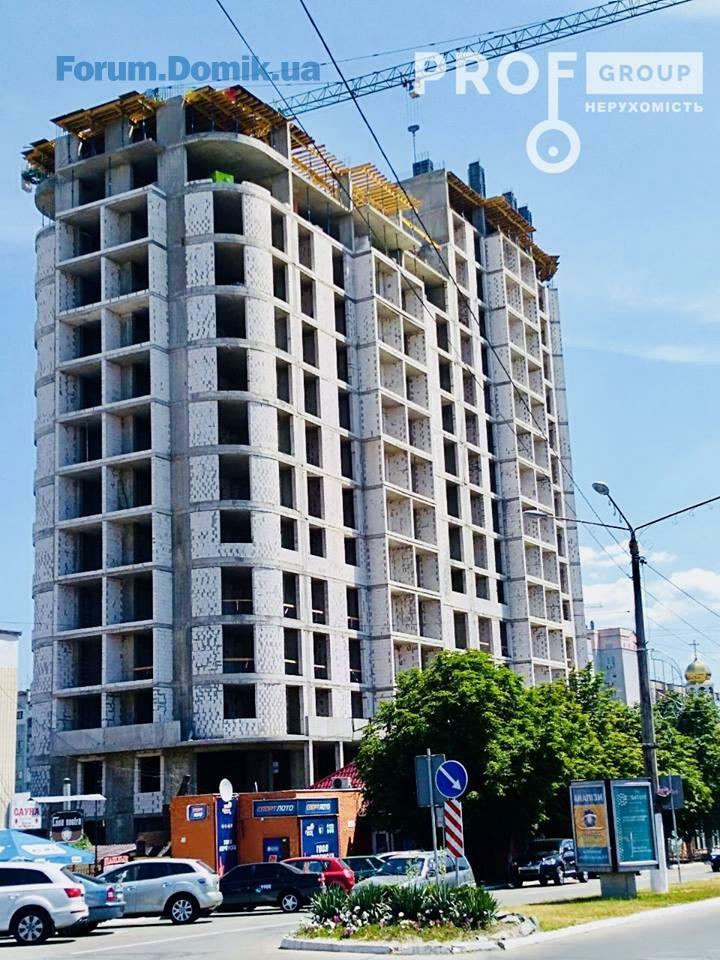

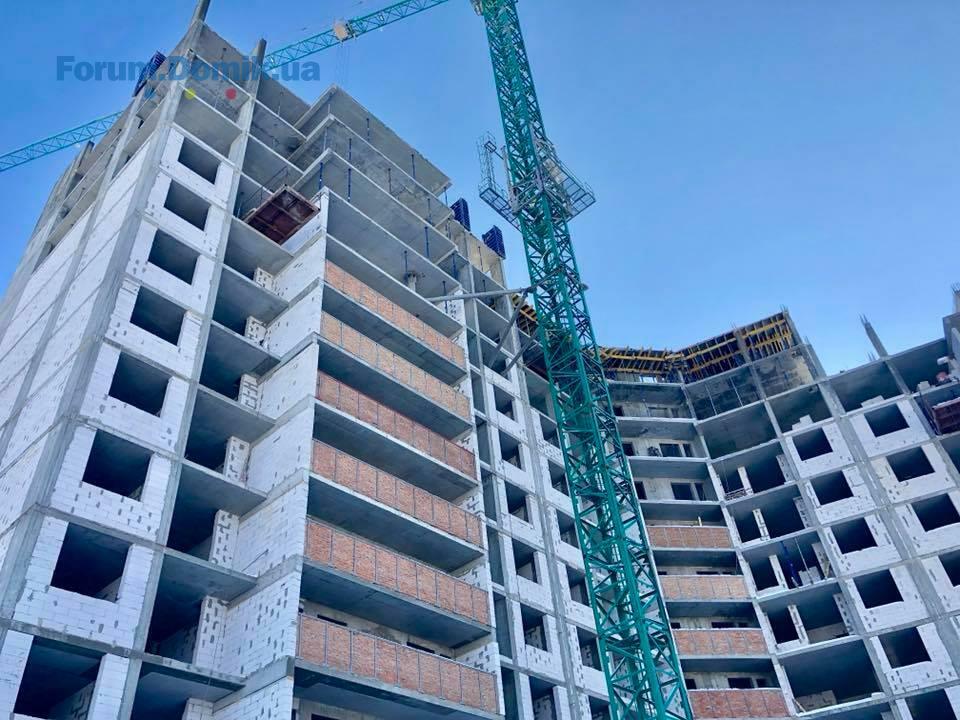

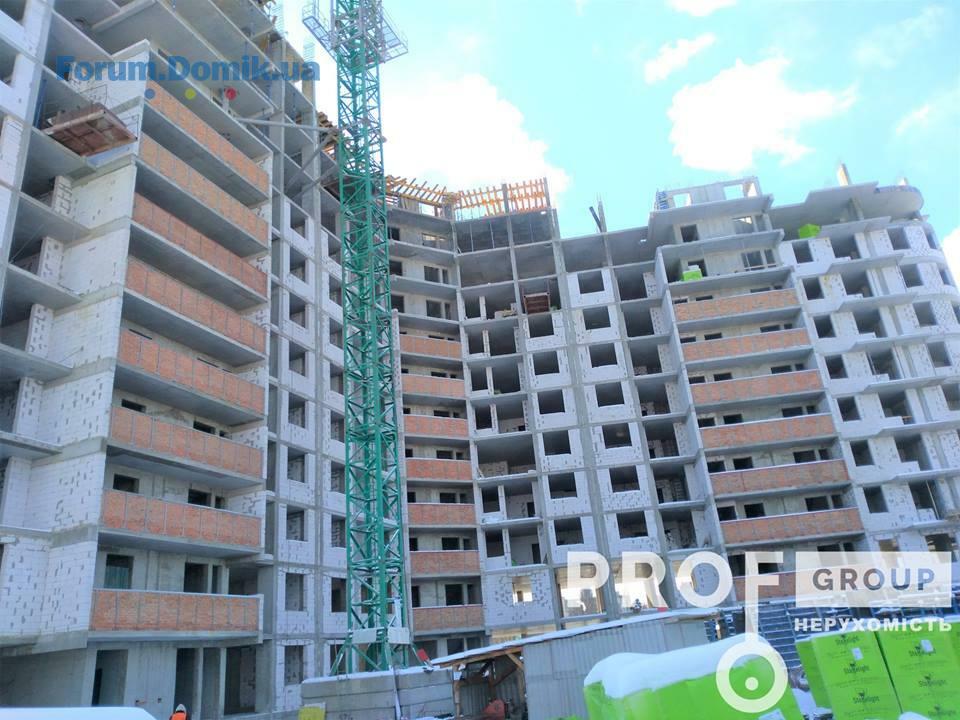

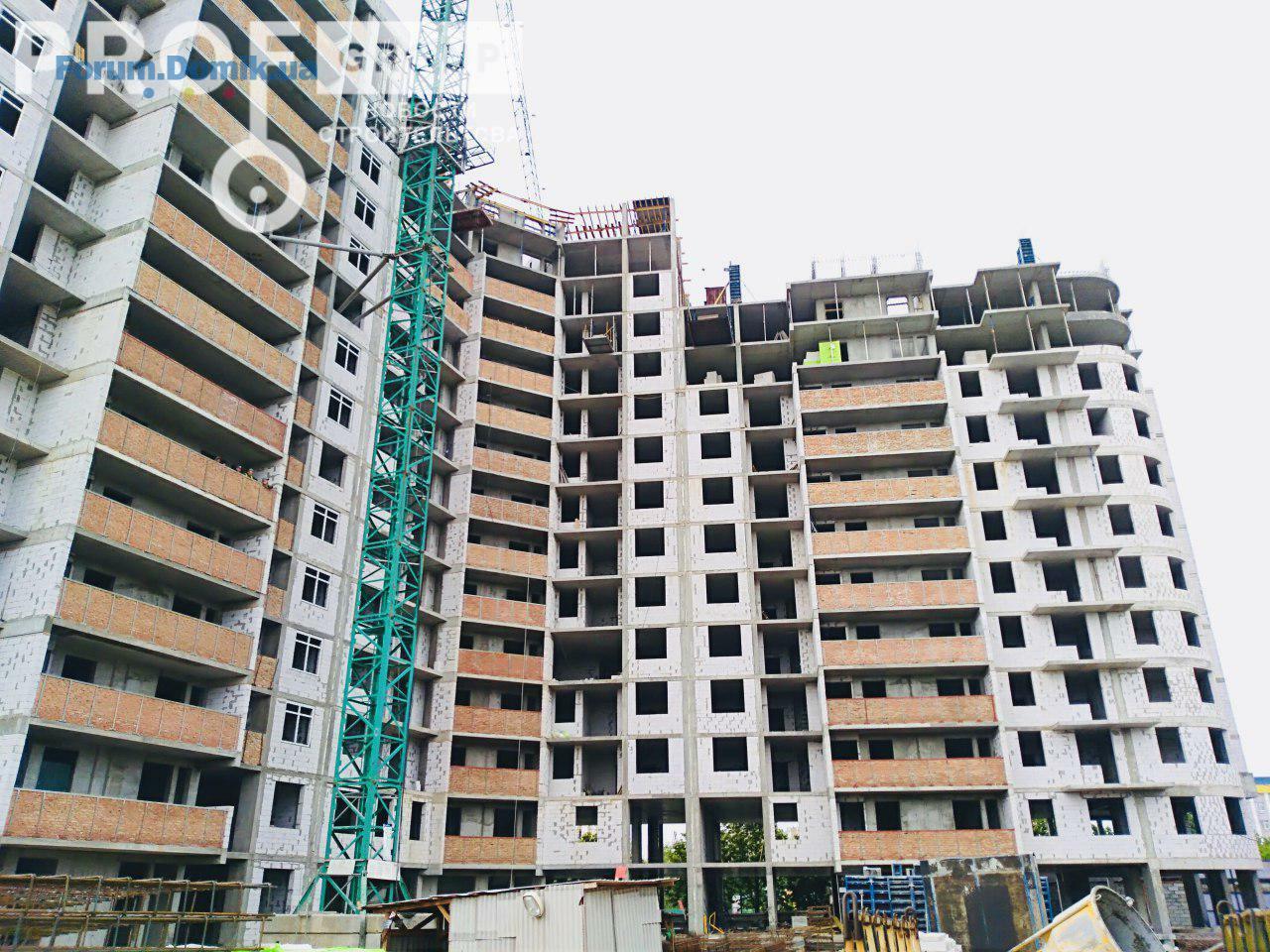

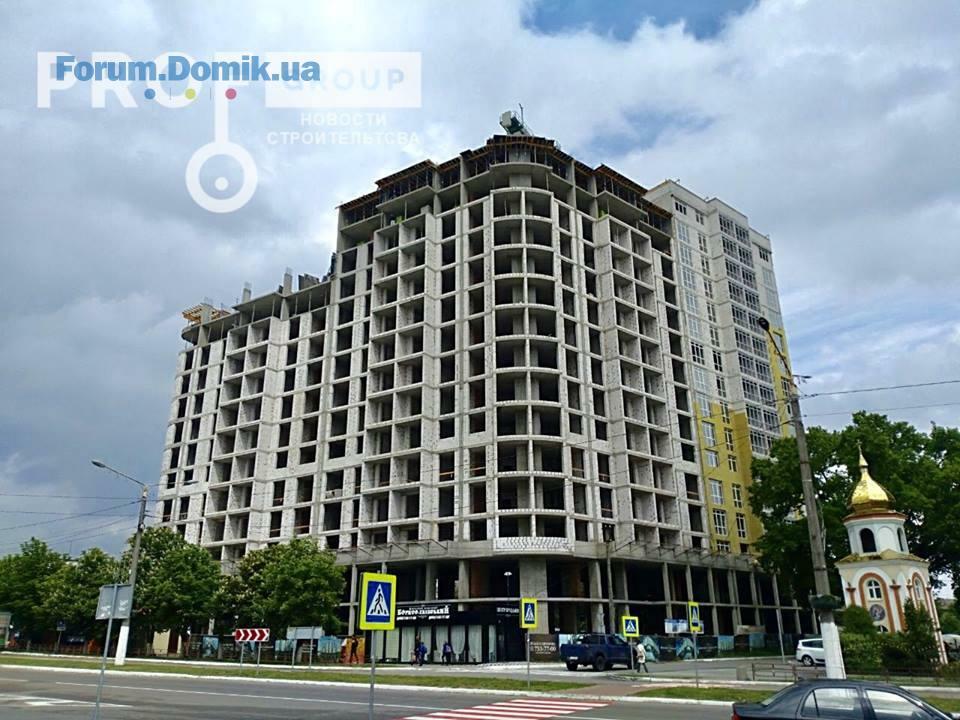

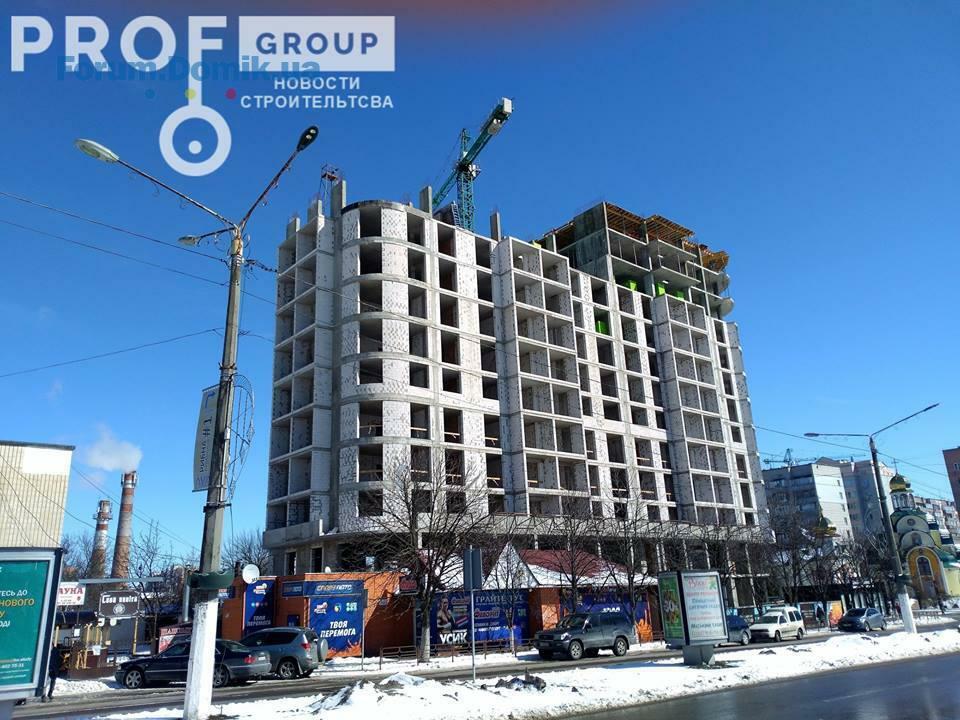

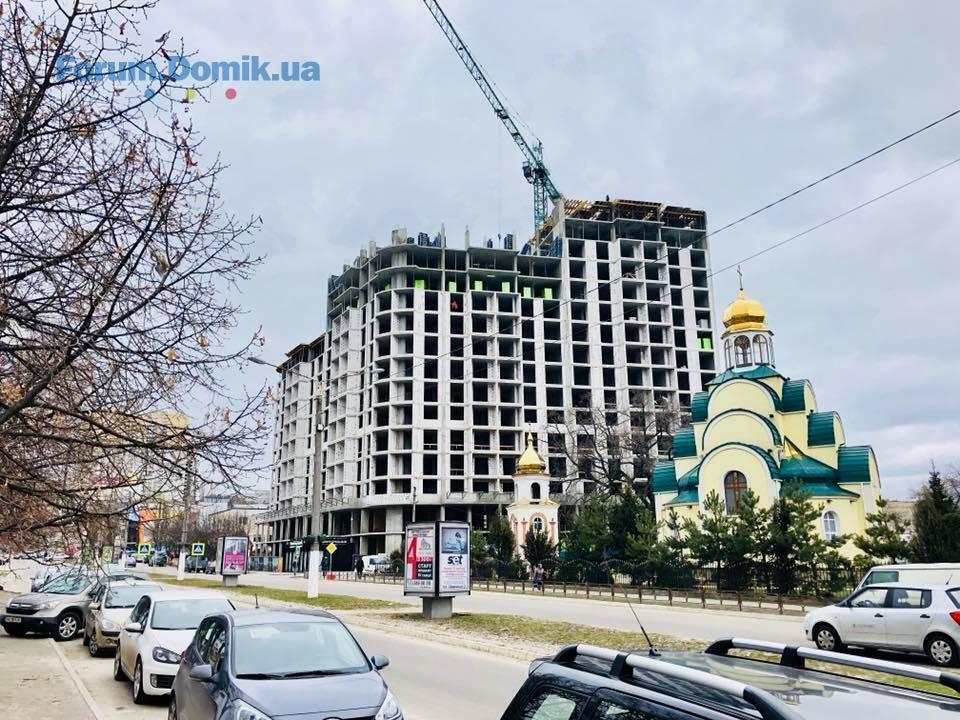

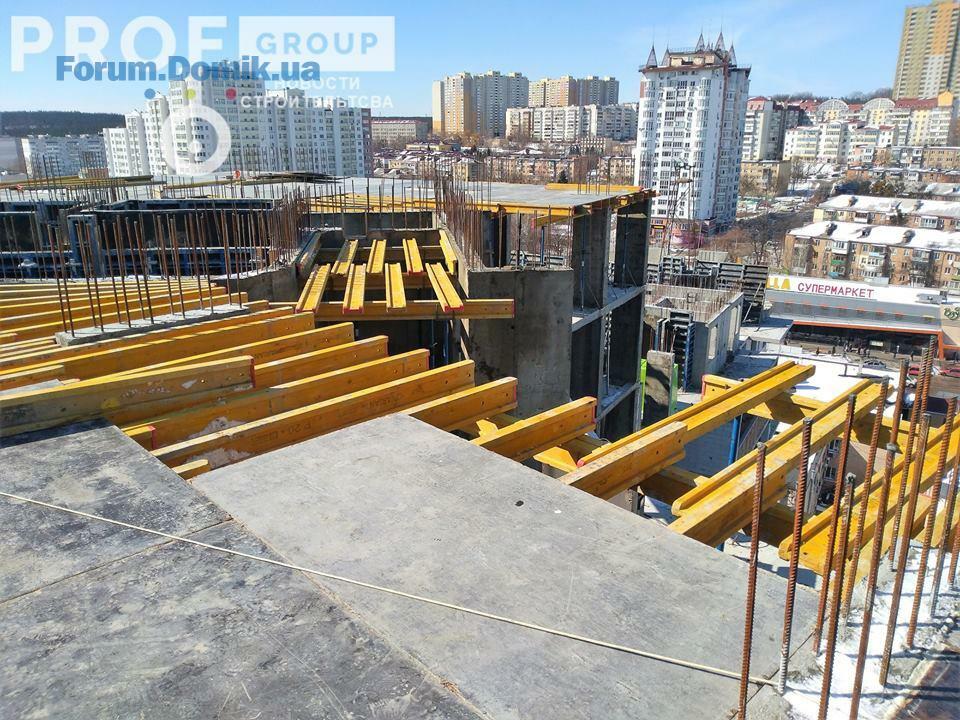

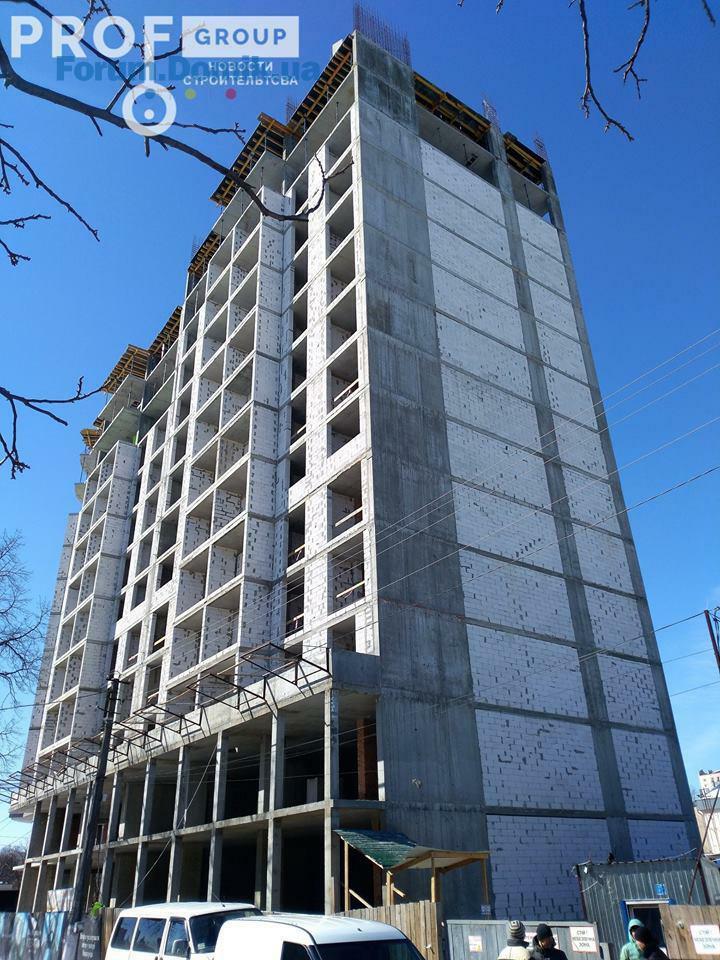

Ход строительства ЖК «Борисо-Глебский» на 26.02.2018 г.🏗️
📌Секция 1 (Сдача 3 кв. 2018г.)

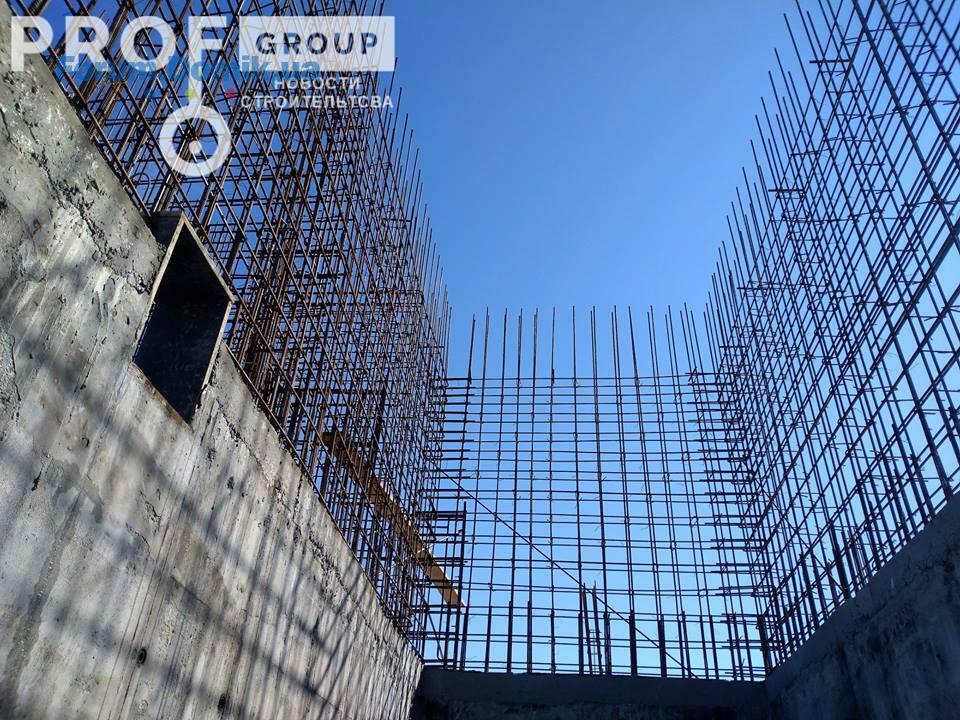

- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены газоблочные работы 9-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа;
- ведутся подготовительные работы по монтажу газоблока 10-го этажа.
📌Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов 9-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся работы по бетонированию плиты перекрытия 13-го этажа;
- завершены газоблочные работы 9-го этажа.
📌Секция 3 (Сдача 3 кв. 2018г.)
-завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа
- ведутся работы по по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся газоблочные работы 10-го этажа.
С уважением, Prof-Group😉
📌Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены газоблочные работы 9-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа;
- ведутся подготовительные работы по монтажу газоблока 10-го этажа.
📌Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов 9-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся работы по бетонированию плиты перекрытия 13-го этажа;
- завершены газоблочные работы 9-го этажа.
📌Секция 3 (Сдача 3 кв. 2018г.)
-завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа
- ведутся работы по по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся газоблочные работы 10-го этажа.
С уважением, Prof-Group😉
Prof Group
Представитель
306
16 октября 2016
05 март 2018 15:24

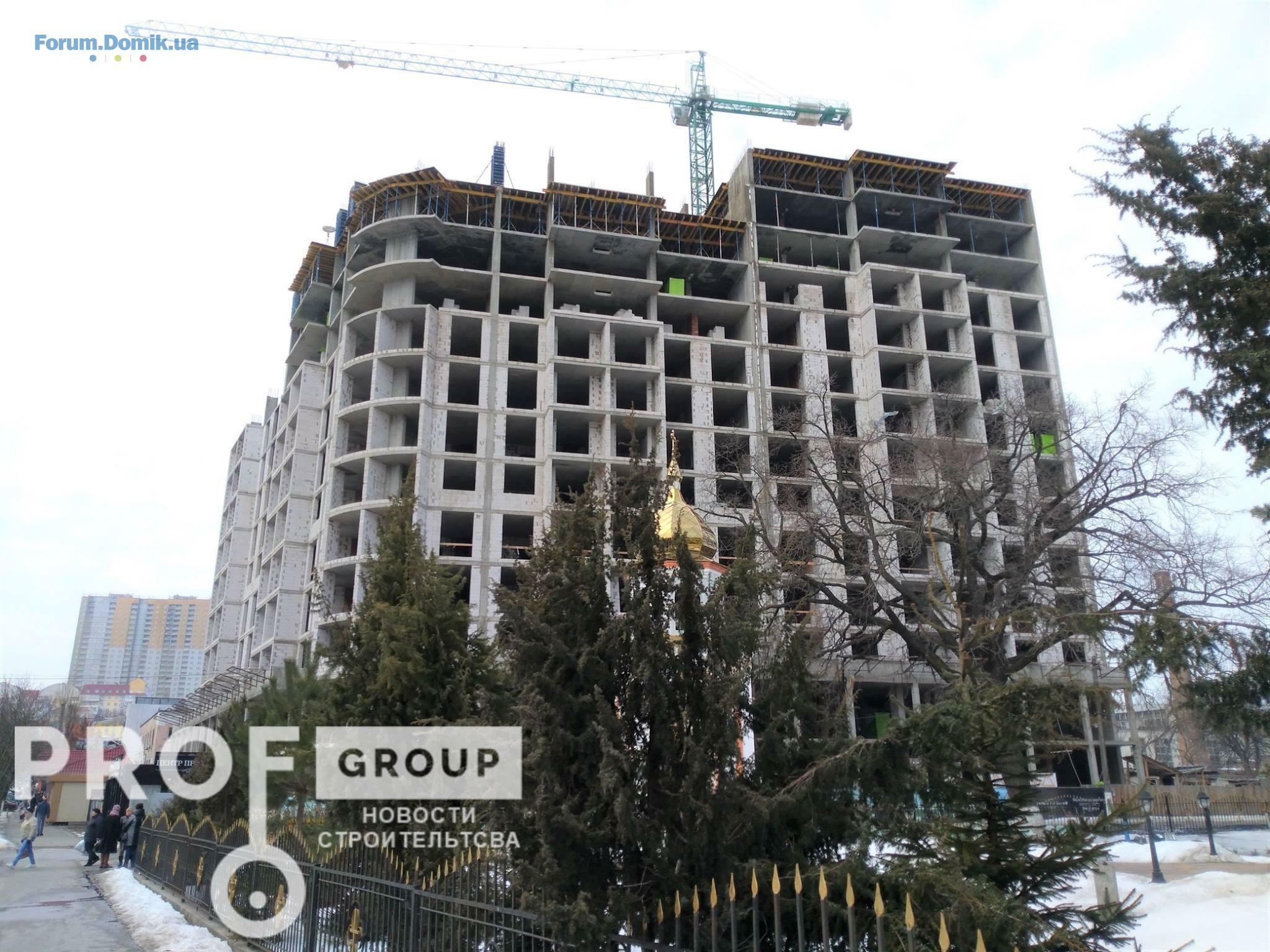

Ход строительства ЖК "Борисо-Глебский" 05.03.2018г.🏗️
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены газоблочные работы 10-го этажа;
- ведутся работы по монтажу холодного перехода 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся завершительные работы по бетонированию плиты перекрытия 13-го этажа;
- завершены газоблочные работы 9-го этажа;
- ведутся газоблочные работы 10-го этажа;
- ведутся работы по монтажу холодного перехода 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
-завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа
- ведутся работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 15-го этажа
С уважением, Prof-Group😉
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены газоблочные работы 10-го этажа;
- ведутся работы по монтажу холодного перехода 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся завершительные работы по бетонированию плиты перекрытия 13-го этажа;
- завершены газоблочные работы 9-го этажа;
- ведутся газоблочные работы 10-го этажа;
- ведутся работы по монтажу холодного перехода 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
-завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа
- ведутся работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 15-го этажа
С уважением, Prof-Group😉
Kob
K
Гость
5
11 марта 2018
11 март 2018 16:08
Был пожар?! Можно от ЖК подробности?!
ЖК Борисо-Глебский
Постоянный пользователь
114
23 сентября 2016
12 март 2018 13:36
Загорелся дом строителей.Никто не пострадал.
ЖК Борисо-Глебский
Постоянный пользователь
114
23 сентября 2016
12 март 2018 13:38

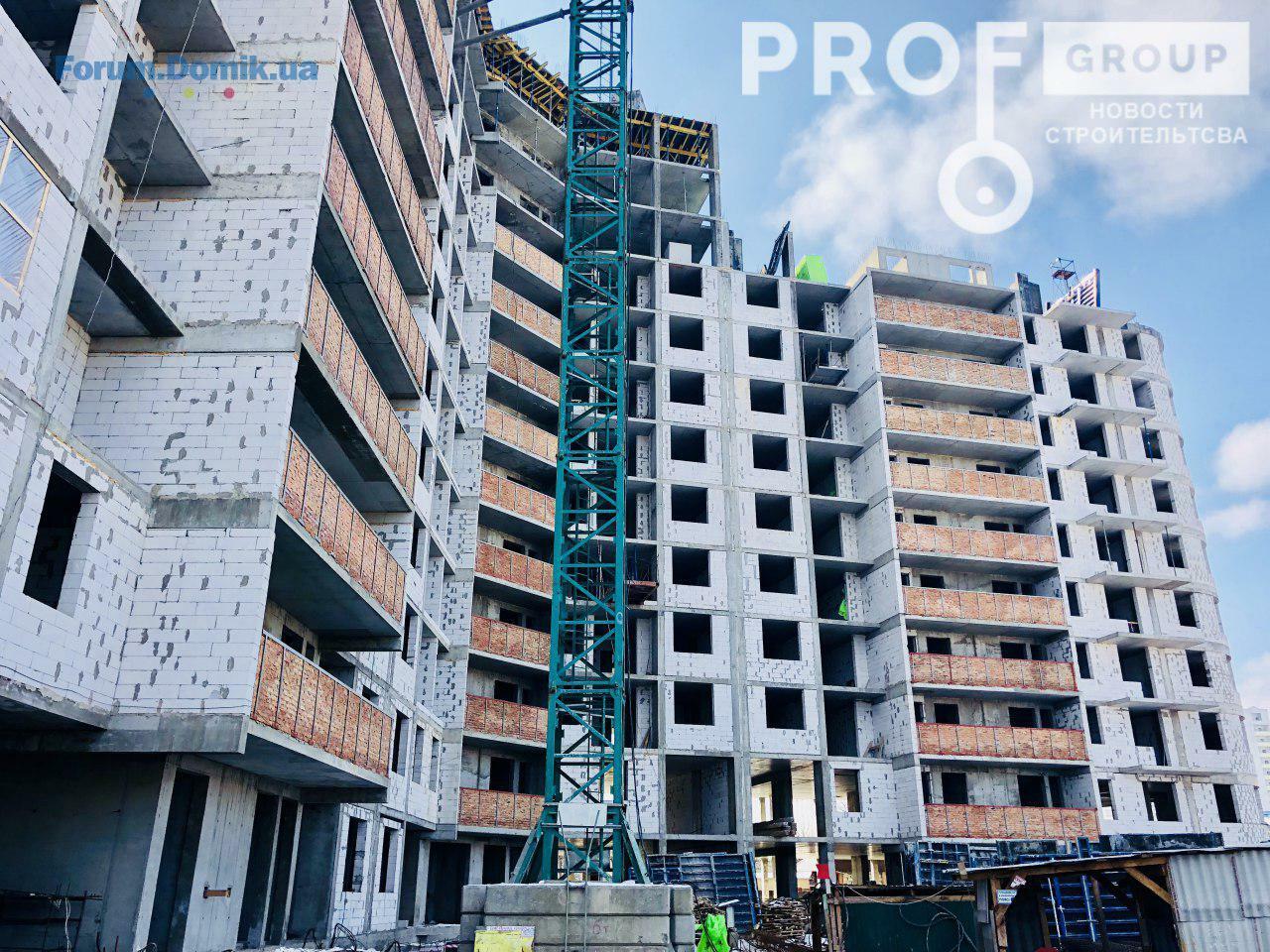

Ход строительства ЖК«Борисо-Глебский» 12.03.2018г.🚜🏗️
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены работы по монтажу холодного перехода 9-го этажа;
- ведутся работы по монтажу холодного перехода 10-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов 10-го этажа;
- завершены работы по бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся газоблочные работы 10-го этажа;
- ведутся подготовительные работы по монтажу газоблока 11-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
-завершены работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-завершены газоблочные работы 11-го этажа;
- ведутся газоблочные работы 12-го этажа;
-ведутся работы по монтажу вентканалов 10-го этажа.
С уважением, Prof-Group😉
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены работы по монтажу холодного перехода 9-го этажа;
- ведутся работы по монтажу холодного перехода 10-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов 10-го этажа;
- завершены работы по бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся газоблочные работы 10-го этажа;
- ведутся подготовительные работы по монтажу газоблока 11-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
-завершены работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-завершены газоблочные работы 11-го этажа;
- ведутся газоблочные работы 12-го этажа;
-ведутся работы по монтажу вентканалов 10-го этажа.
С уважением, Prof-Group😉
Prof Group
Представитель
306
16 октября 2016
19 март 2018 15:10

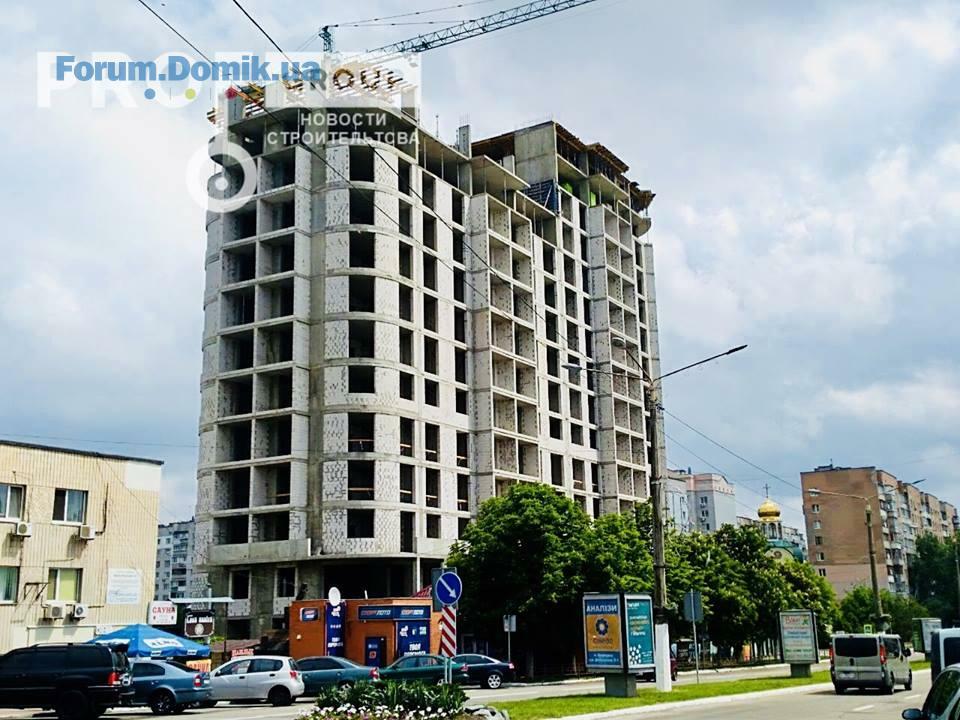

Новости строительства ЖК«Борисо-Глебский»19.03.2018г.🏗️
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу холодного перехода 10-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся подготовительные работы по армированию и бетонирования плиты перекрытия 12-го этажа;
- ведутся газоблочные роботы по межкомнатным стенам 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся газоблочные работы 10-го этажа фасадных стен;
- ведутся газоблочные работы по межкомнатных стенам 8-9-го этажа;
- ведутся работы по монтажу газоблока фасадных стен 11-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся газоблочные работы фасадных стен 12-го этажа;
- ведутся газоблочные работы по межкомнатным стенам 9-10-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа.
С уважением, Prof-Group😉
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу холодного перехода 10-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся подготовительные работы по армированию и бетонирования плиты перекрытия 12-го этажа;
- ведутся газоблочные роботы по межкомнатным стенам 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся газоблочные работы 10-го этажа фасадных стен;
- ведутся газоблочные работы по межкомнатных стенам 8-9-го этажа;
- ведутся работы по монтажу газоблока фасадных стен 11-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся газоблочные работы фасадных стен 12-го этажа;
- ведутся газоблочные работы по межкомнатным стенам 9-10-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа.
С уважением, Prof-Group😉
ЖК Борисо-Глебский
Постоянный пользователь
114
23 сентября 2016
26 март 2018 13:03

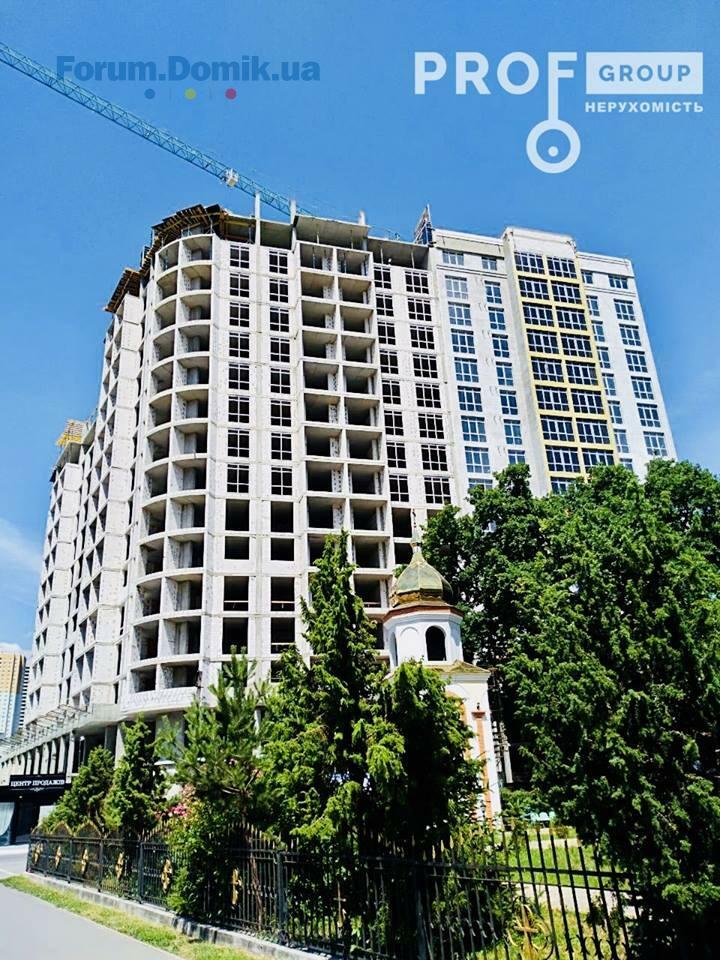

Новости строительства ЖК«Борисо-Глебский»26.03.2018г.
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов 10-го этажа;
-ведутся работы по монтажу лестничных маршей и площадок;
- ведутся газоблочные роботы по межкомнатным перегородкам 9-10-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- завершены газоблочные работы фасадных стен 10-го этажа;
- ведутся газоблочные работы фасадных стен 11-го этажа;
-завершены газоблочные работы межкомнатных перегородок 9-го этажа;
- ведутся газоблочные работы межкомнатных стен 8,10-го этажа;
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- завершены газоблочные работы фасадных стен 12-го этажа;
- завершены газоблочные работы межкомнатных стен 9-го этажа;
- ведутся газоблочные работы фасадных стен 13-го этажа;
- ведутся газоблочные работы межкомнатные стены 10-11-го этаж.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов 10-го этажа;
-ведутся работы по монтажу лестничных маршей и площадок;
- ведутся газоблочные роботы по межкомнатным перегородкам 9-10-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- завершены газоблочные работы фасадных стен 10-го этажа;
- ведутся газоблочные работы фасадных стен 11-го этажа;
-завершены газоблочные работы межкомнатных перегородок 9-го этажа;
- ведутся газоблочные работы межкомнатных стен 8,10-го этажа;
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- завершены газоблочные работы фасадных стен 12-го этажа;
- завершены газоблочные работы межкомнатных стен 9-го этажа;
- ведутся газоблочные работы фасадных стен 13-го этажа;
- ведутся газоблочные работы межкомнатные стены 10-11-го этаж.
С уважением, Prof-Group!
ЖК Борисо-Глебский
Постоянный пользователь
114
23 сентября 2016
02 апр 2018 14:27

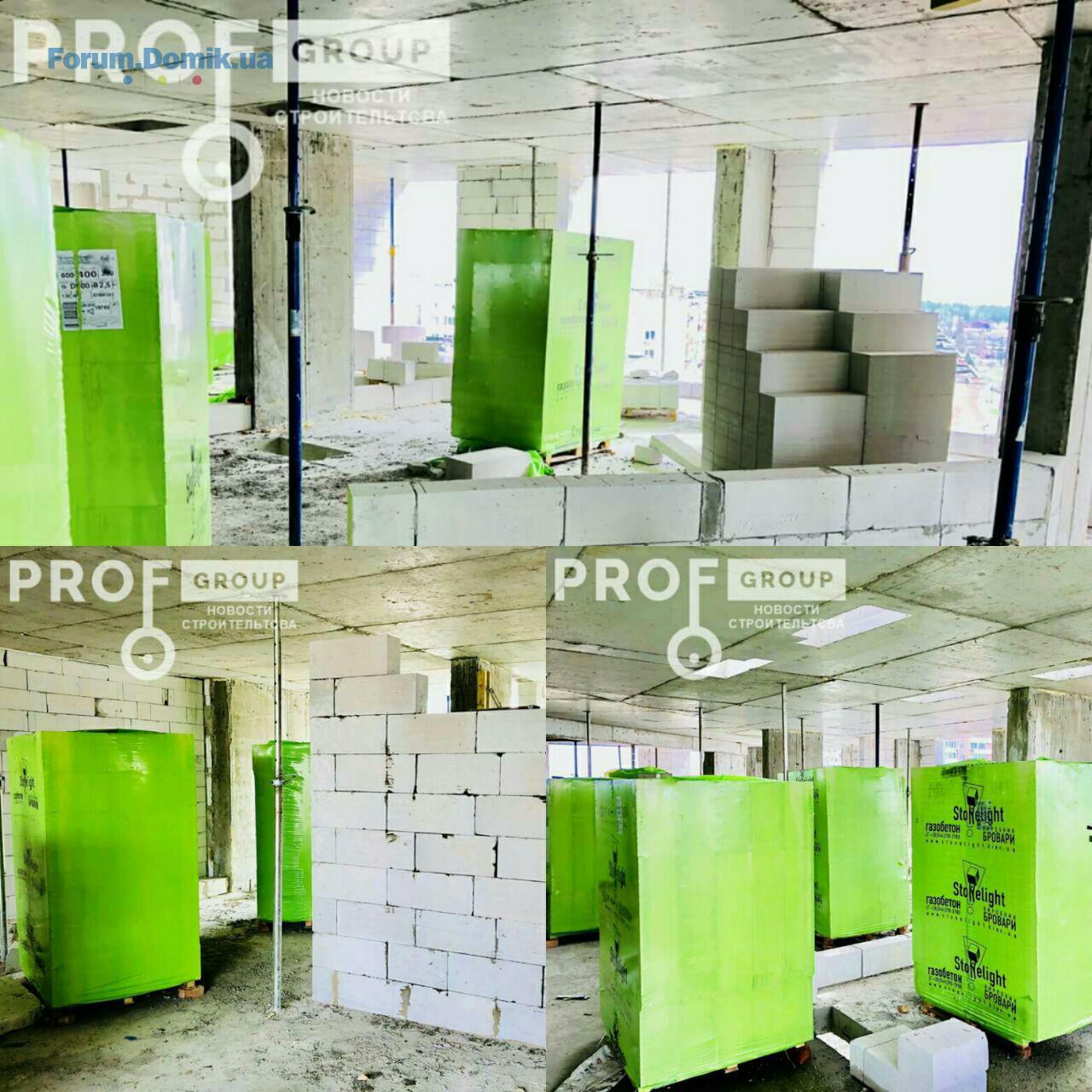

Новости строительства ЖК«Борисо-Глебский» 02.04.18г.🏗
✒️Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок;

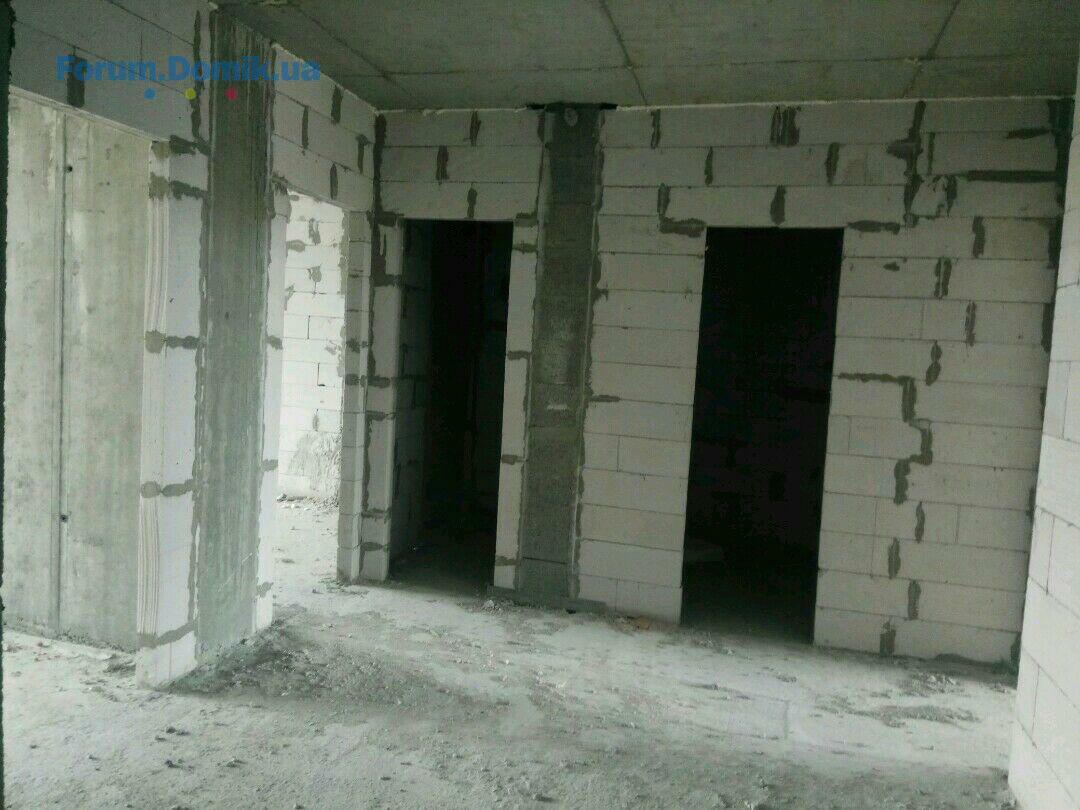

- завершены газоблочные роботы по межкомнатным стенам 9-го этажа.
✒️Секция 2 (Сдача 3 кв. 2018г.)
- ведутся завершающие работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся газоблочные работы фасадных стен 11-го этажа;

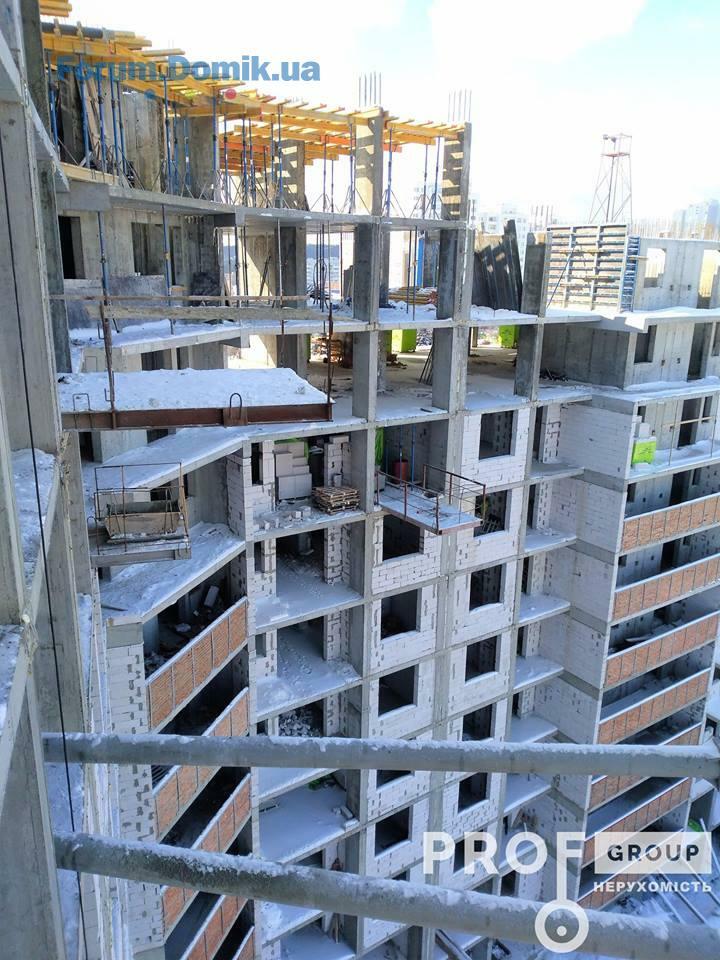

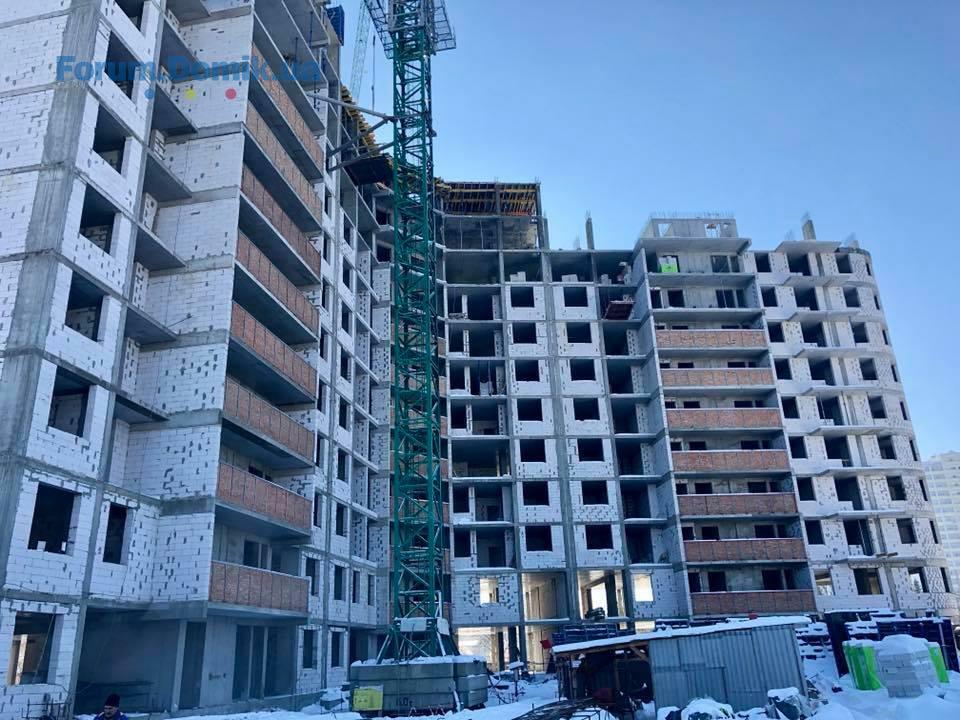

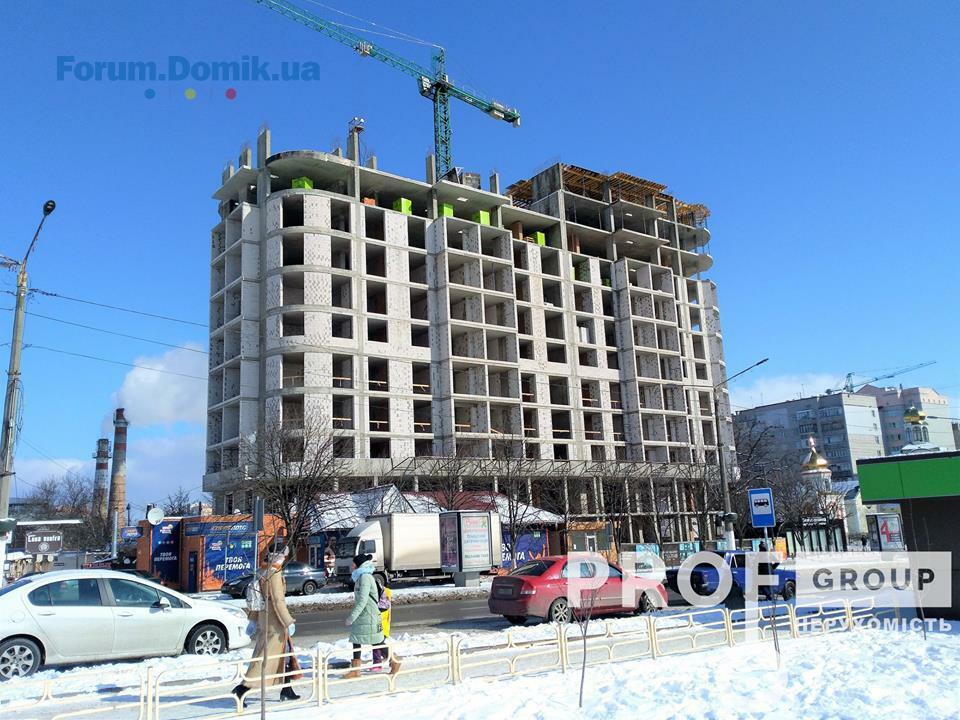

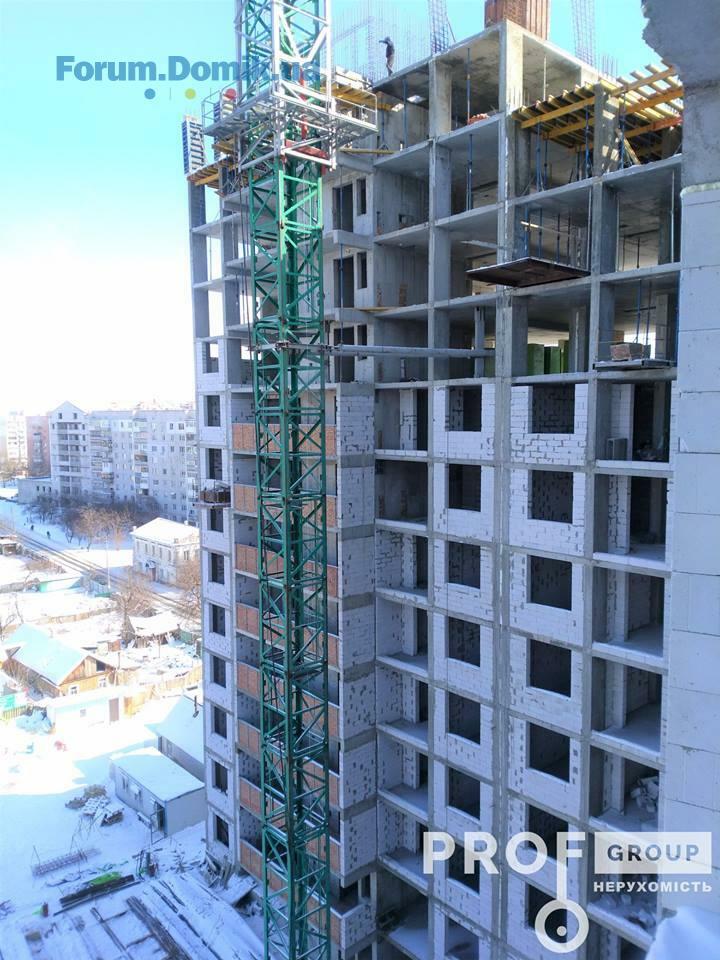

- завершены газоблочные работы межкомнатных стен 8,10-го этажа;
- ведутся подготовительные газоблочные работы фасадных стен 12-го этажа;
- ведутся работы по кладке вентканалов 11-го этажа.
✒️Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- ведутся подготовительные работы по армированию и бетонированию тех.этажа;
- завершены газоблочные работы фасадных стен 13-го этажа;
- ведутся газоблочные работы фасадных стен 14-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок.
С уважением,Prof-Group😉
✒️Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок;
- завершены газоблочные роботы по межкомнатным стенам 9-го этажа.
✒️Секция 2 (Сдача 3 кв. 2018г.)
- ведутся завершающие работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся газоблочные работы фасадных стен 11-го этажа;
- завершены газоблочные работы межкомнатных стен 8,10-го этажа;
- ведутся подготовительные газоблочные работы фасадных стен 12-го этажа;
- ведутся работы по кладке вентканалов 11-го этажа.
✒️Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- ведутся подготовительные работы по армированию и бетонированию тех.этажа;
- завершены газоблочные работы фасадных стен 13-го этажа;
- ведутся газоблочные работы фасадных стен 14-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок.
С уважением,Prof-Group😉
ЖК Борисо-Глебский
Постоянный пользователь
114
23 сентября 2016
16 апр 2018 13:06

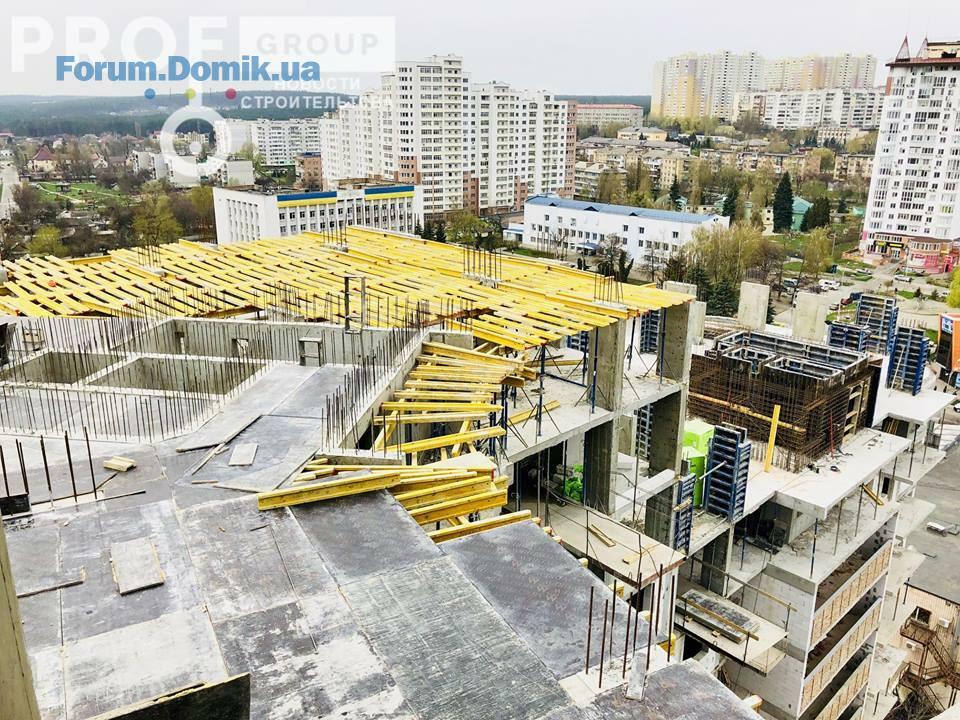

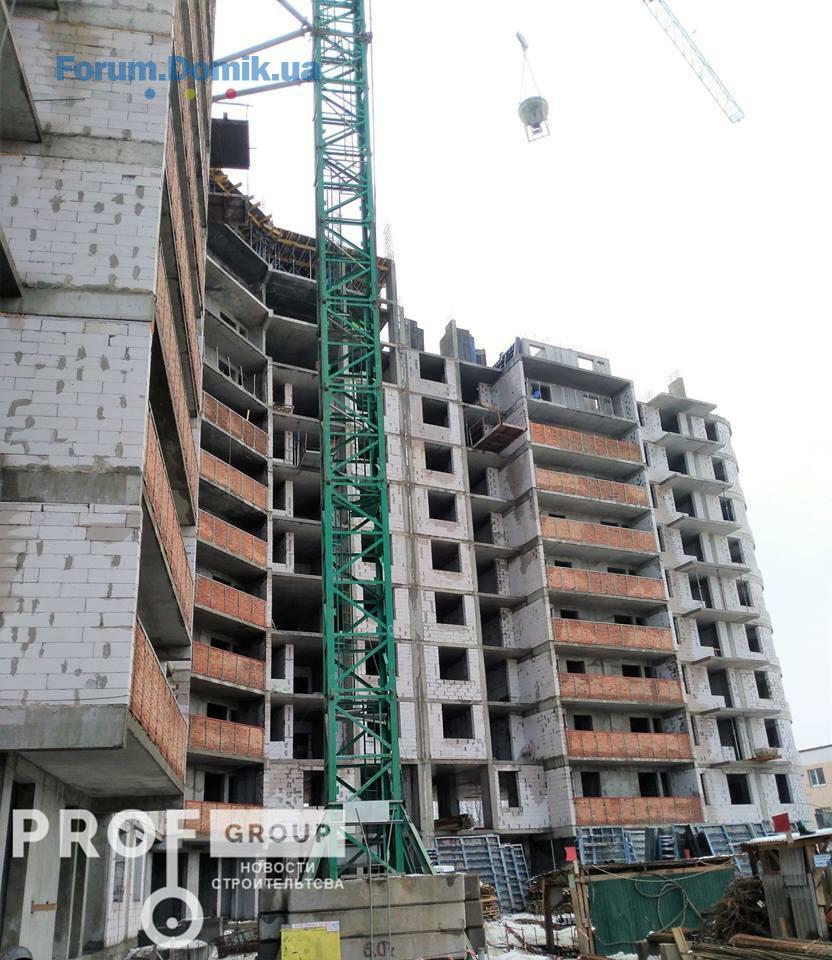

Новости строительства ЖК«Борисо-Глебский» 16.04.18г.🏗
📌Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные газоблочные работы фасадных стен 11-го этажа;
- ведутся работы по монтажу вентканалов 11-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок.
📌Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-ведутся газоблочные работы фасадных стен 12,13-го этажей;
- ведутся работы по монтажу вентканалов 11,12-го этажей;
- завершены газоблочные работы фасадных стен 11-го этажа.
📌Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию крыши плиты перекрытия;
- ведутся подготовительные газоблочные работы фасадных стен 15-го этажа;
- ведутся работы по монтажу парапета крыши;
- завершены газоблочные работы фасадных стен 14-го этажа;
- ведутся газоблочные работы межкомнатных стен 12-го этажа;
- ведутся работы по монтажу вентканалов 12,13-го этажей.
С уважением, Prof-Group😉
📌Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные газоблочные работы фасадных стен 11-го этажа;
- ведутся работы по монтажу вентканалов 11-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок.
📌Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-ведутся газоблочные работы фасадных стен 12,13-го этажей;
- ведутся работы по монтажу вентканалов 11,12-го этажей;
- завершены газоблочные работы фасадных стен 11-го этажа.
📌Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию крыши плиты перекрытия;
- ведутся подготовительные газоблочные работы фасадных стен 15-го этажа;
- ведутся работы по монтажу парапета крыши;
- завершены газоблочные работы фасадных стен 14-го этажа;
- ведутся газоблочные работы межкомнатных стен 12-го этажа;
- ведутся работы по монтажу вентканалов 12,13-го этажей.
С уважением, Prof-Group😉
sasha.prb
Гость
2
10 февраля 2018
23 апр 2018 13:39

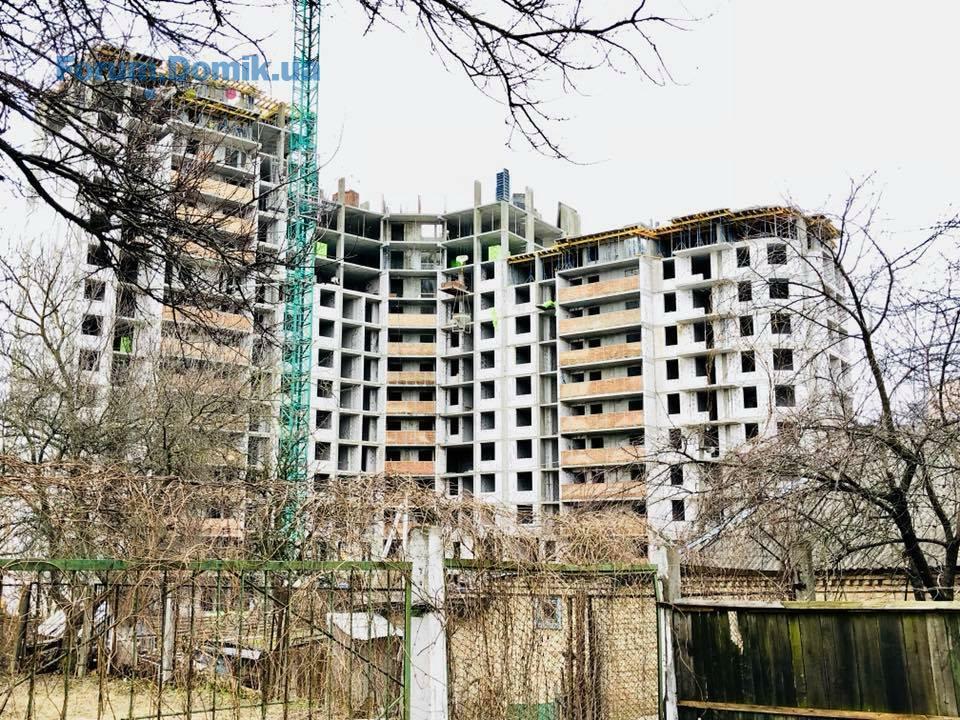

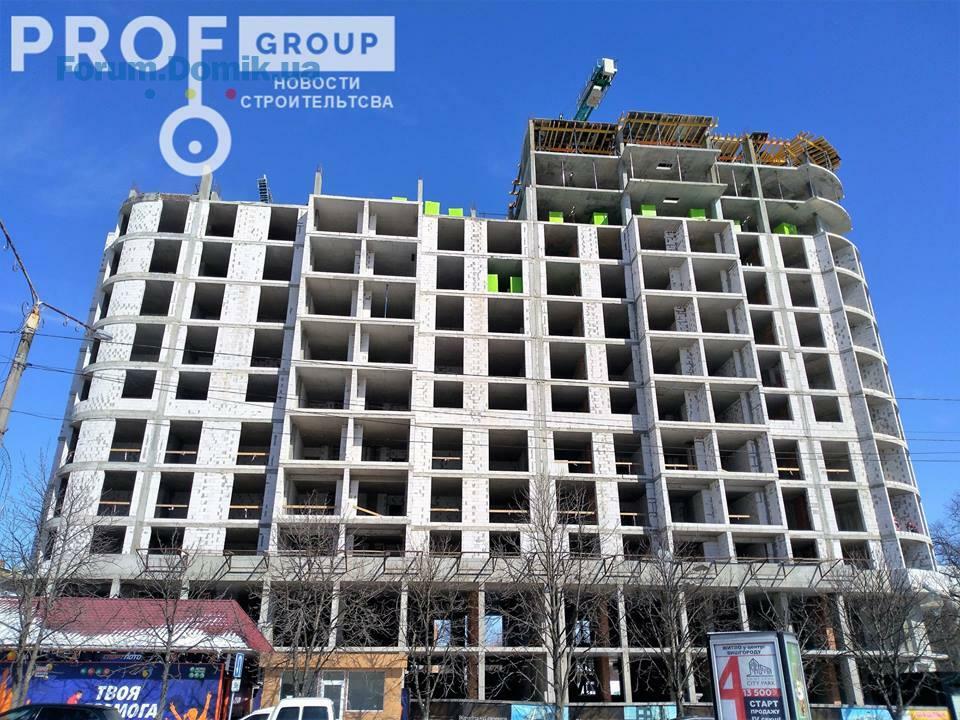

Новости строительства ЖК«Борисо-Глебский» 23.04.18г.🏗
📌Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 13 этажа;
- ведутся подготовительные газоблочные работы фасадных стен 11-го этажа.
- ведутся работы по монтажу лестничных маршей и площадок.
📌Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-ведутся газоблочные работы фасадных стен 12,13-го этажей;
- ведутся работы по монтажу вентканалов 12-го этажей;
- ведутся работы по кладке холодных переходов 10,11,12-го этажа;
📌Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию машинного отделения лифтового блока;
- ведутся газоблочные работы фасадных стен 15,16-го этажа;
- ведутся газоблочные работы парапета крыши;
-ведутся работы по кладке холодных переходов 14,15,16-го этажа ;
- ведутся работы по монтажу вентканалов 12,13-го этажей.
-ведутся работы по остеклению оконных проемов;
С уважением, Prof-Group
📌Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 13 этажа;
- ведутся подготовительные газоблочные работы фасадных стен 11-го этажа.
- ведутся работы по монтажу лестничных маршей и площадок.
📌Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-ведутся газоблочные работы фасадных стен 12,13-го этажей;
- ведутся работы по монтажу вентканалов 12-го этажей;
- ведутся работы по кладке холодных переходов 10,11,12-го этажа;
📌Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию машинного отделения лифтового блока;
- ведутся газоблочные работы фасадных стен 15,16-го этажа;
- ведутся газоблочные работы парапета крыши;
-ведутся работы по кладке холодных переходов 14,15,16-го этажа ;
- ведутся работы по монтажу вентканалов 12,13-го этажей.
-ведутся работы по остеклению оконных проемов;
С уважением, Prof-Group
sasha.prb
Гость
2
10 февраля 2018
07 май 2018 14:42

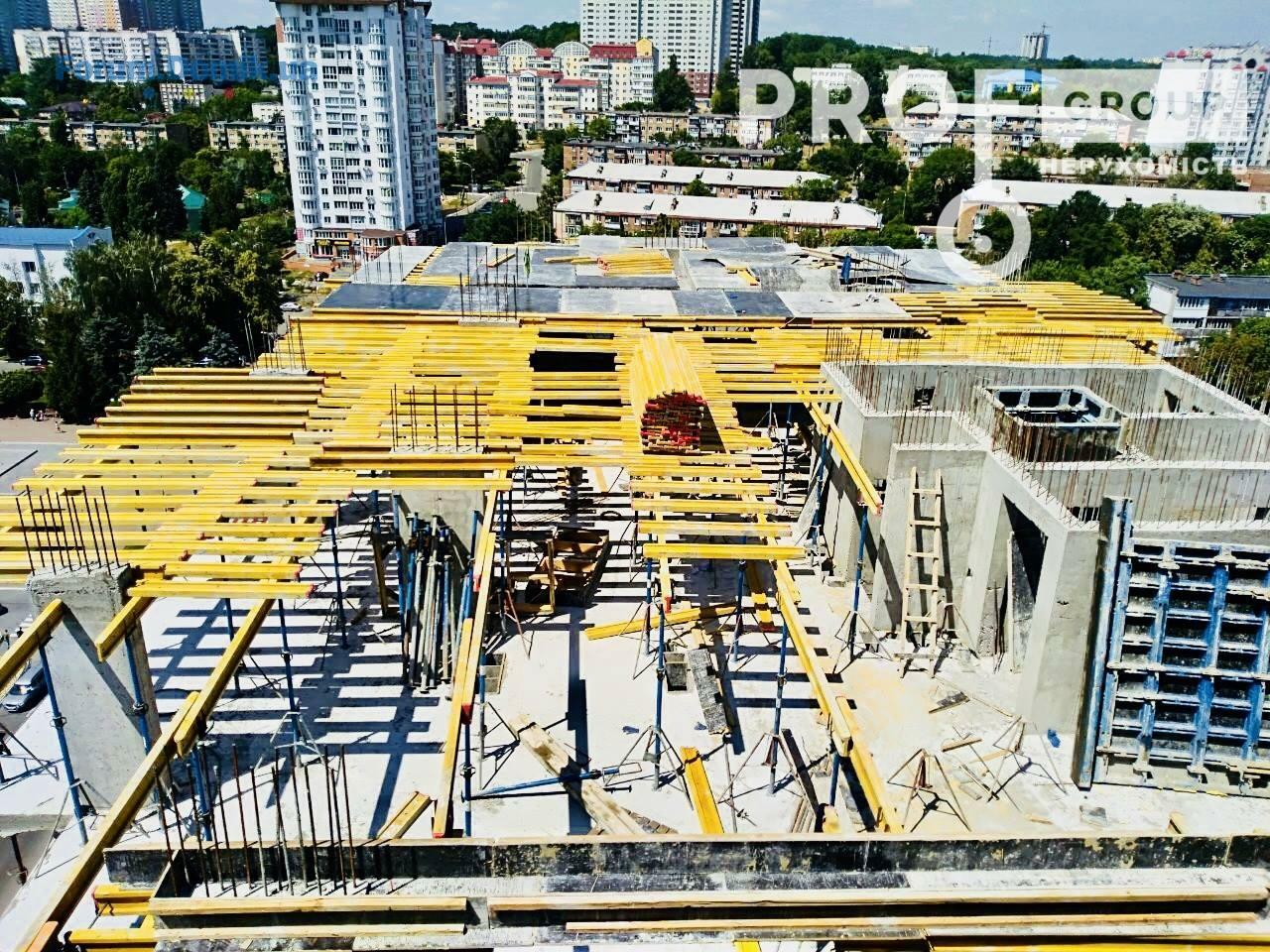

Новости строительства ЖК «Борисо-Глебский» 07.05.2018г.
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы фасадных стен 11-го этажа.
- завершены работы по монтажу вентканалов 11-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены работы по монтажу холодных переходов 10-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 16-го этажа.
- завершены работы по монтажу холодных переходов 12,13-го этажей;
- ведутся подготовительные работы по монтажу холодного перехода 14-го этажа;
- ведутся работы по кладке газоблока перегородок 12-го этажа
Секция 3 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы межкомнатных перегородок 12,13,14-го этажа;
- ведутся подготовительные работы по кладке газоблока межкомнатных стен 15-го этажа
- завершены работы по монтажу вентканалов 13,14 -го этажа;

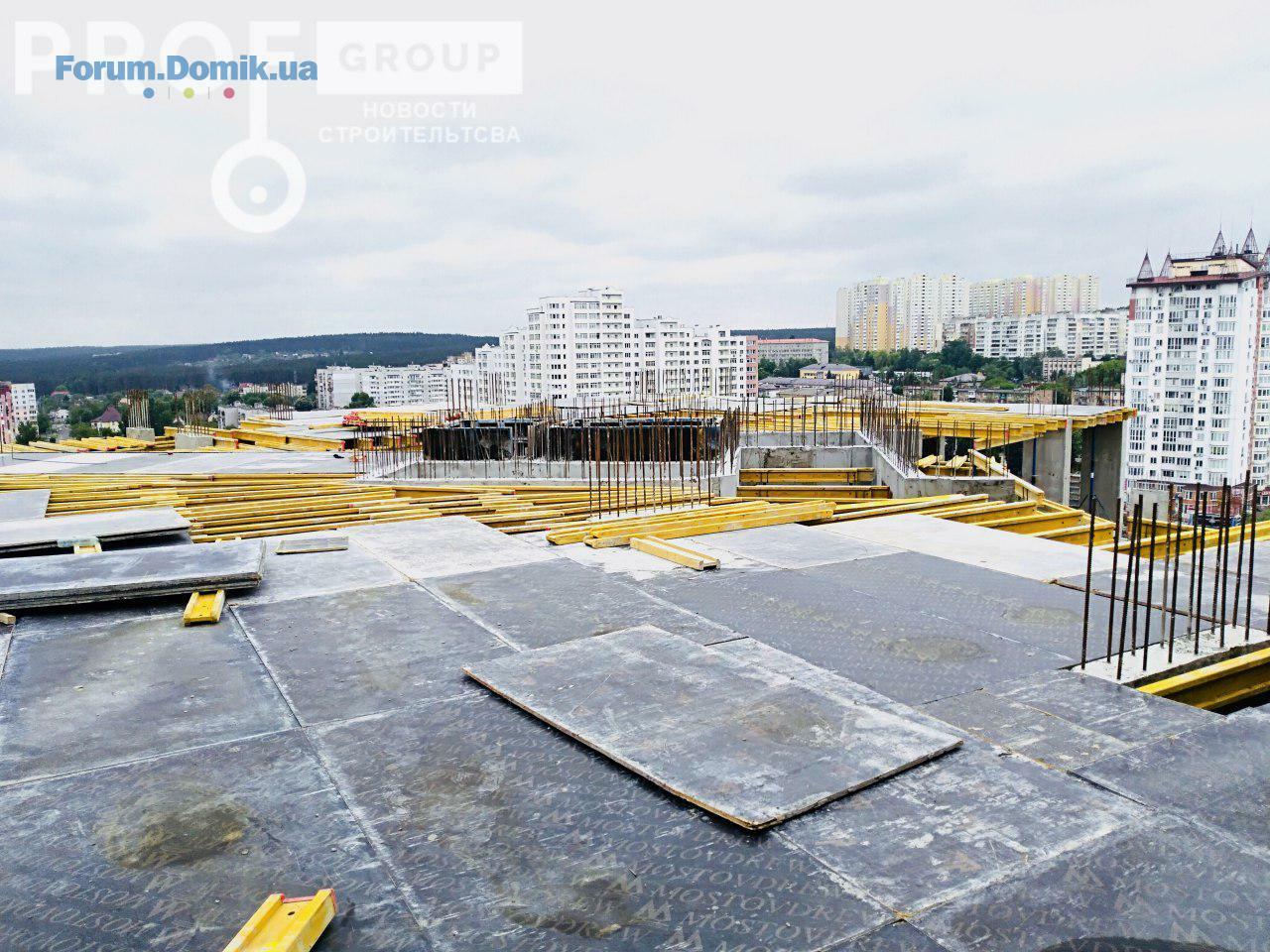

- завершены работы по монтажу парапета крыши
- продолжаются работы по армированию и бетонированию машинного отделения лифтового блока
- ведутся работы по остеклению оконных проемов.
С уважением,Prof Group!
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы фасадных стен 11-го этажа.
- завершены работы по монтажу вентканалов 11-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены работы по монтажу холодных переходов 10-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 16-го этажа.
- завершены работы по монтажу холодных переходов 12,13-го этажей;
- ведутся подготовительные работы по монтажу холодного перехода 14-го этажа;
- ведутся работы по кладке газоблока перегородок 12-го этажа
Секция 3 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы межкомнатных перегородок 12,13,14-го этажа;
- ведутся подготовительные работы по кладке газоблока межкомнатных стен 15-го этажа
- завершены работы по монтажу вентканалов 13,14 -го этажа;
- завершены работы по монтажу парапета крыши
- продолжаются работы по армированию и бетонированию машинного отделения лифтового блока
- ведутся работы по остеклению оконных проемов.
С уважением,Prof Group!
Kob
K
Гость
5
11 марта 2018
15 май 2018 03:59

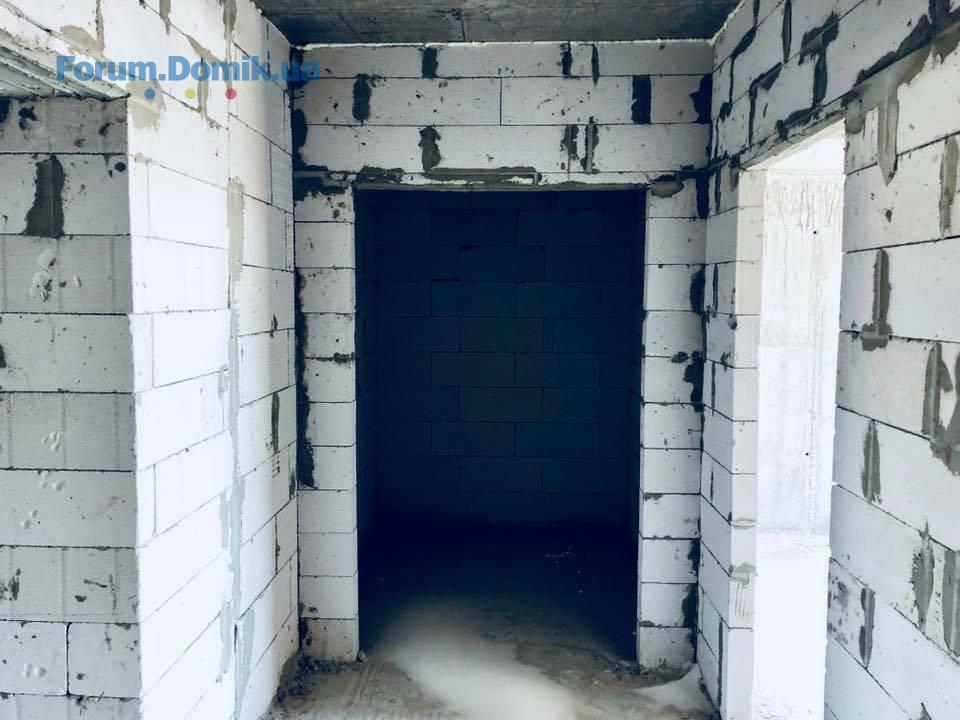

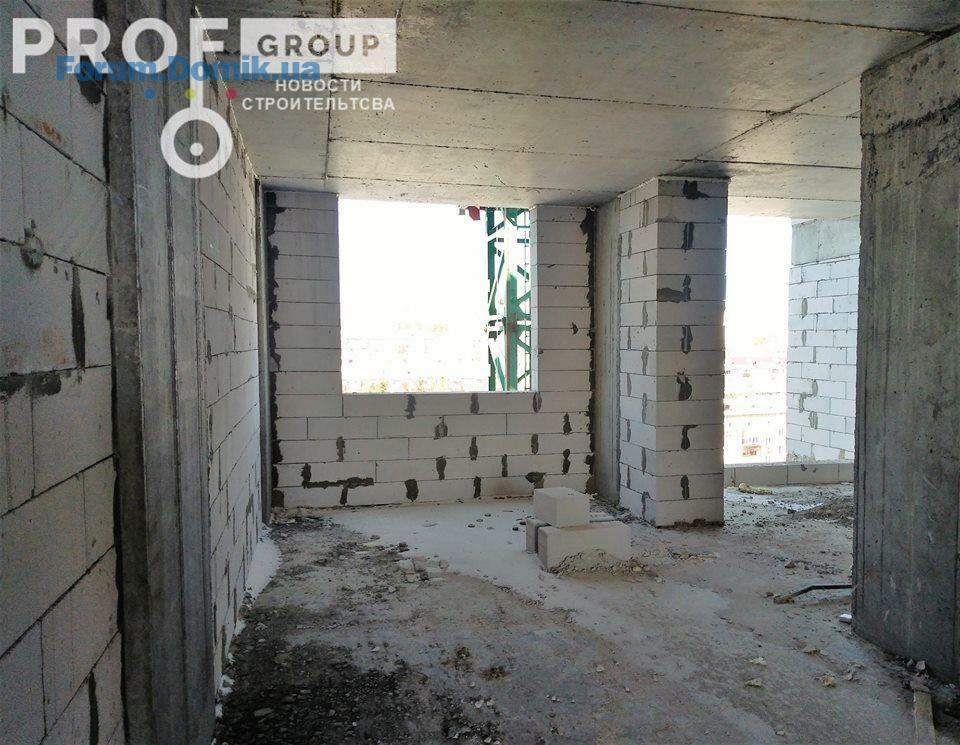

Каким профилем застекленние идёт, и можно фото .
ЖК Борисо-Глебский
Постоянный пользователь
114
23 сентября 2016
15 май 2018 08:44

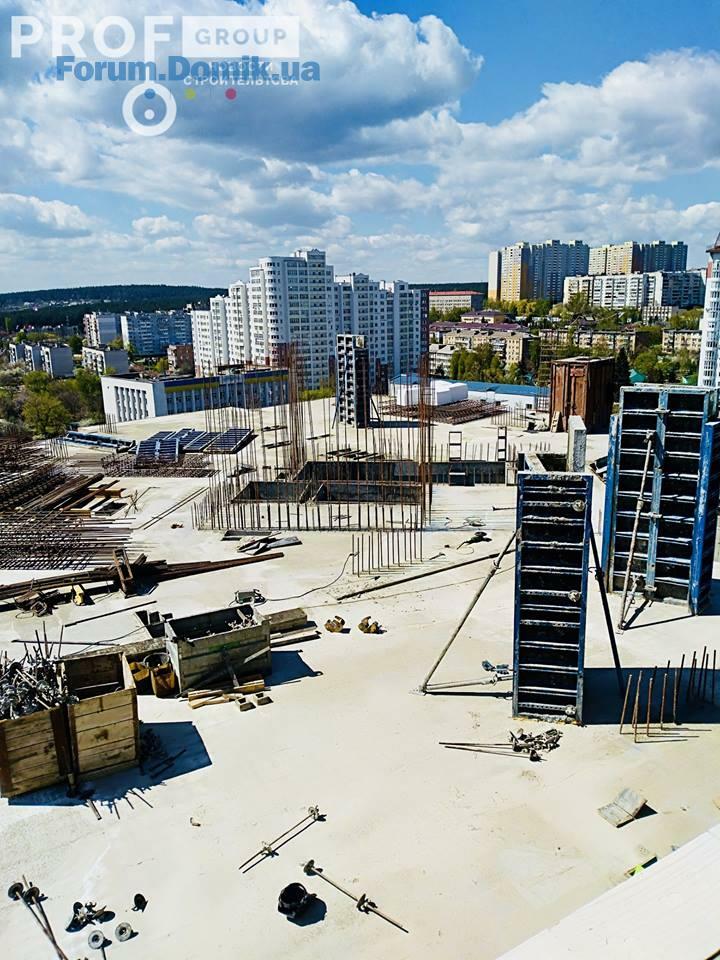

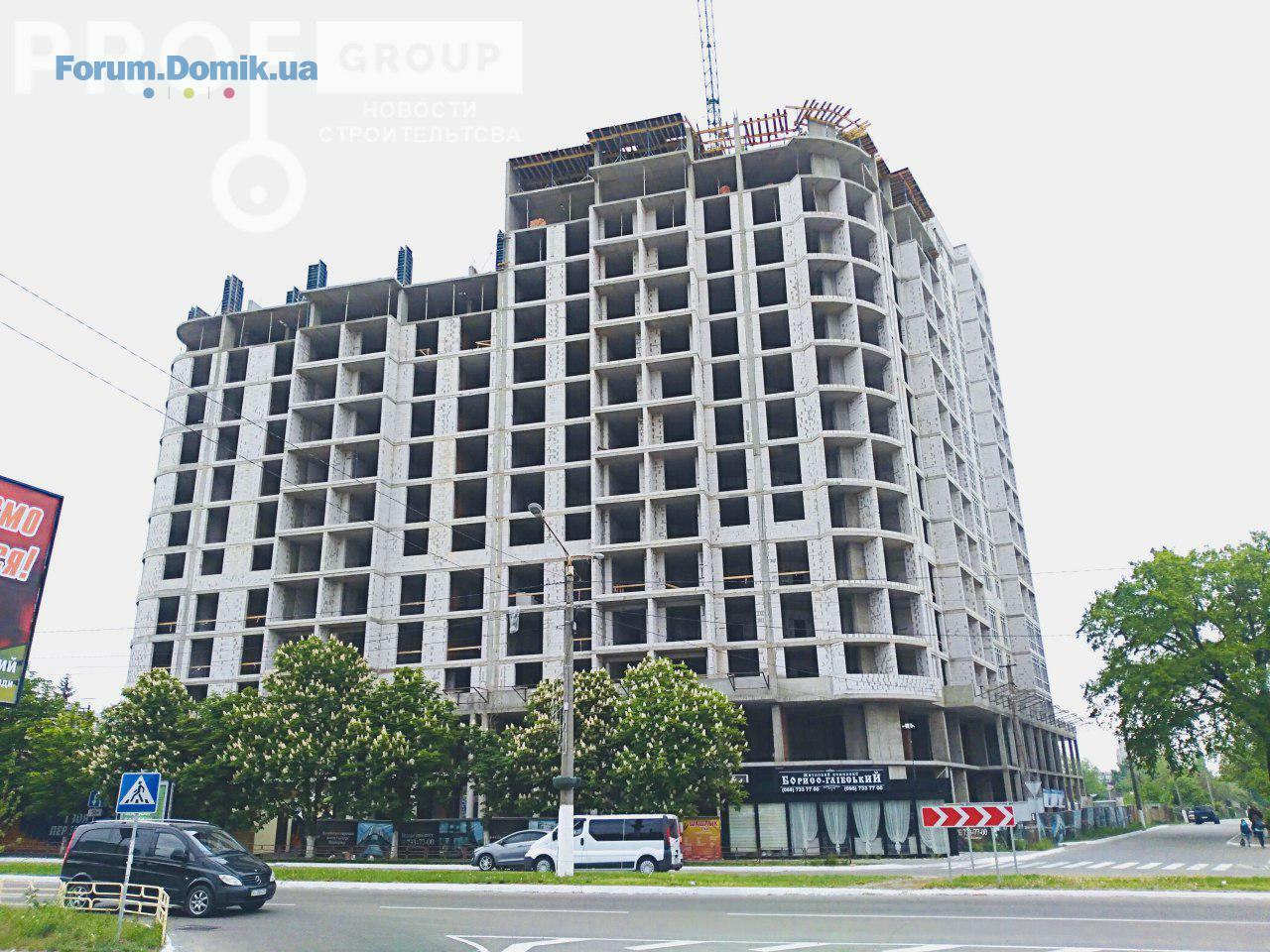

Новости строительства ЖК «Борисо-Глебский» 14.05.2018г.
Секция 1 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы фасадных стен 11-го этажа.
- завершины работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены работы по кладке кирпича вентканалов 11-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 13-го
этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа.
- ведутся работы по армированию и бетонированию вертикальных элементов 16 этажа.
- ведутся газоблочные работы фасадных стен 14 этажа.
- завершены работы по кладке газоблока перегородок 12-го этажа
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы межкомнатных стен 16 этажа;
- ведутся работы по монтажу вентканалов 15, 16 -го этажа;

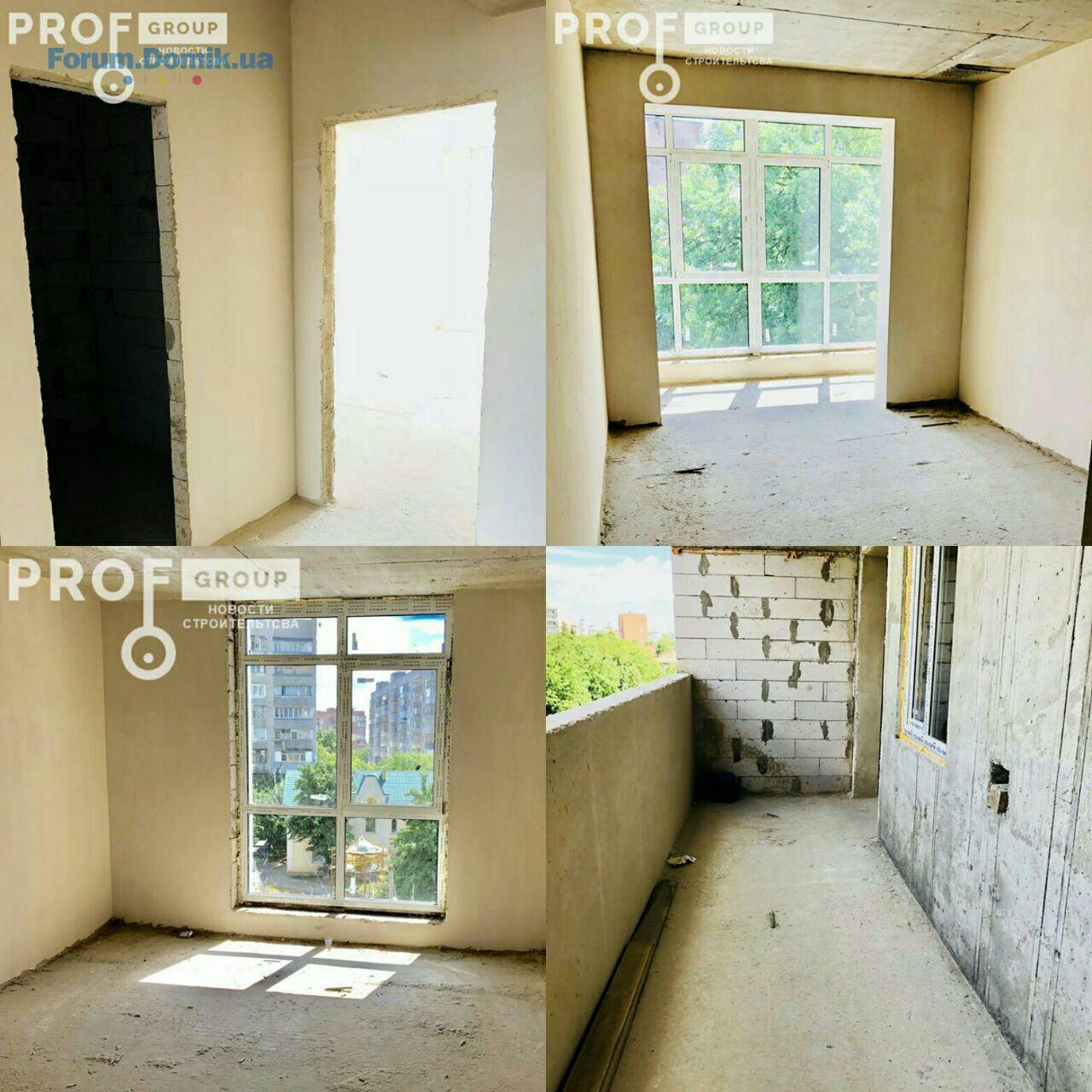

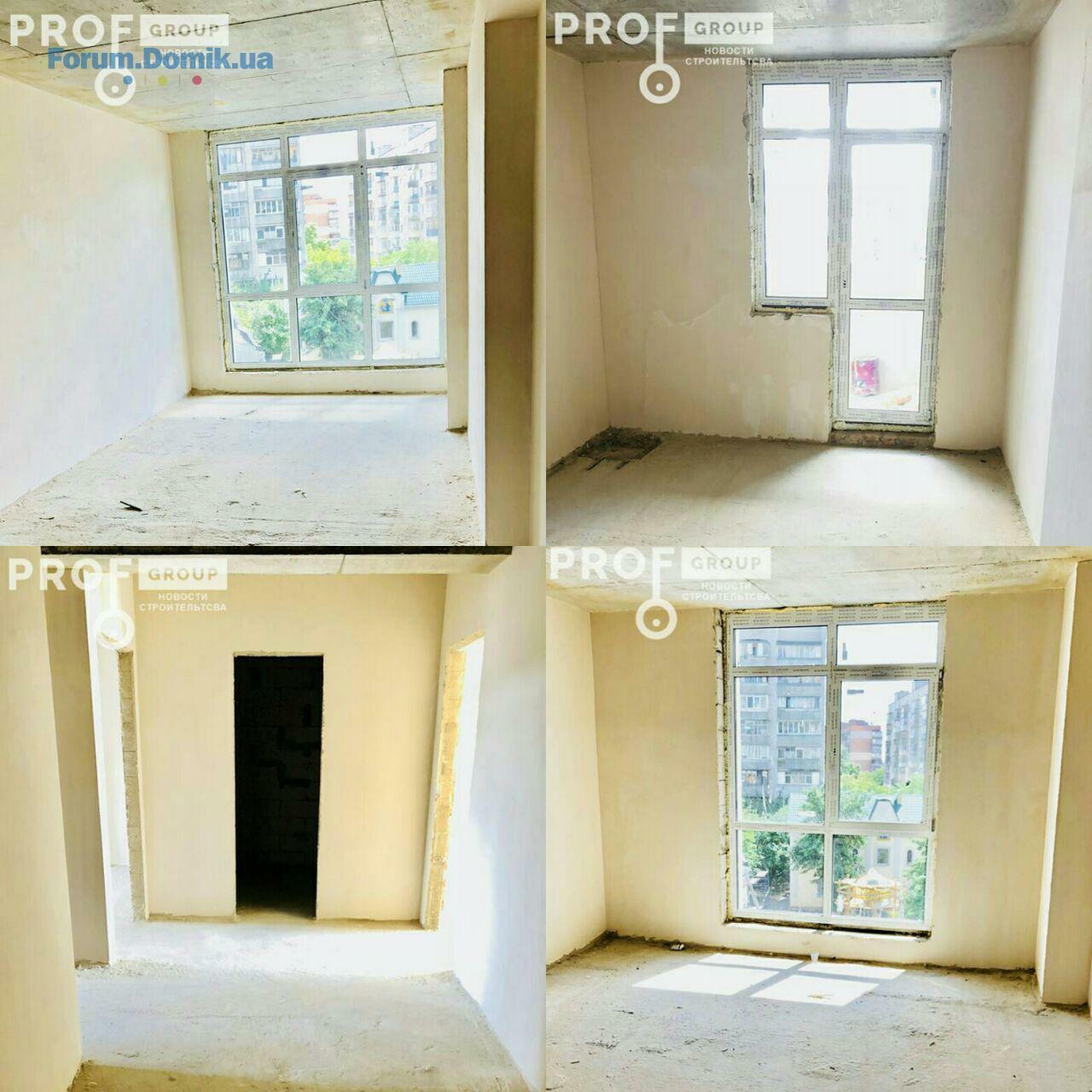

- ведутся работы по остеклению оконных проемов.
- ведутся фасадные работы.
С уважением,Prof Group!
Секция 1 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы фасадных стен 11-го этажа.
- завершины работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены работы по кладке кирпича вентканалов 11-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 13-го
этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа.
- ведутся работы по армированию и бетонированию вертикальных элементов 16 этажа.
- ведутся газоблочные работы фасадных стен 14 этажа.
- завершены работы по кладке газоблока перегородок 12-го этажа
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы межкомнатных стен 16 этажа;
- ведутся работы по монтажу вентканалов 15, 16 -го этажа;
- ведутся работы по остеклению оконных проемов.
- ведутся фасадные работы.
С уважением,Prof Group!
ЖК Борисо-Глебский
Постоянный пользователь
114
23 сентября 2016
15 май 2018 08:56
Цитата "Kob":Каким профилем застекленние идёт, и можно фото .
Добрый день! 3-х камерный профиль , 2-х камерный стеклопакет. .
Kob
K
Гость
5
11 марта 2018
20 май 2018 08:45
Спасибо, красиво!!!
Prof Group
Представитель
306
16 октября 2016
11 июнь 2018 12:06

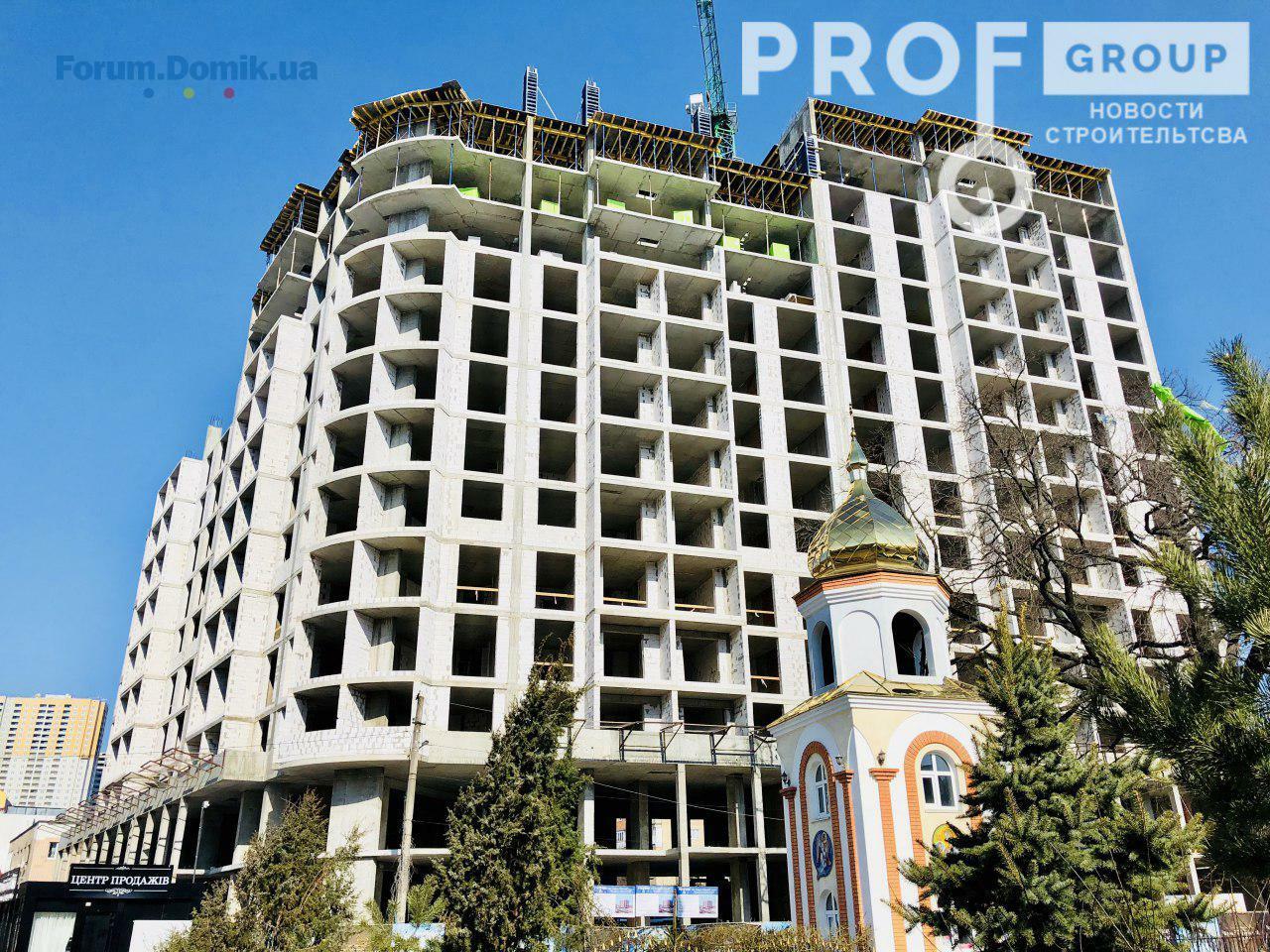

Новости строительства ЖК «Борисо-Глебский» 11.06.18
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся газоблочные работы фасадных стен 13-го этажа;
- ведутся работы по монтажу вентканалов 13-го этажа;
- завершены газоблочные работы межкомнатных стен 11-го этажа;
- ведутся газоблочные работы межкомнатных стен 12-го этажа;
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов 17-го этажа;
- завершены газоблочные работы фасадных стен 15-го этажа;
- ведутся газоблочные работы фасадных стен 16-го этажа;
- завершены работы по монтажу вентканалов 15-го этажа;
- ведутся работы по остеклению оконных проемов.

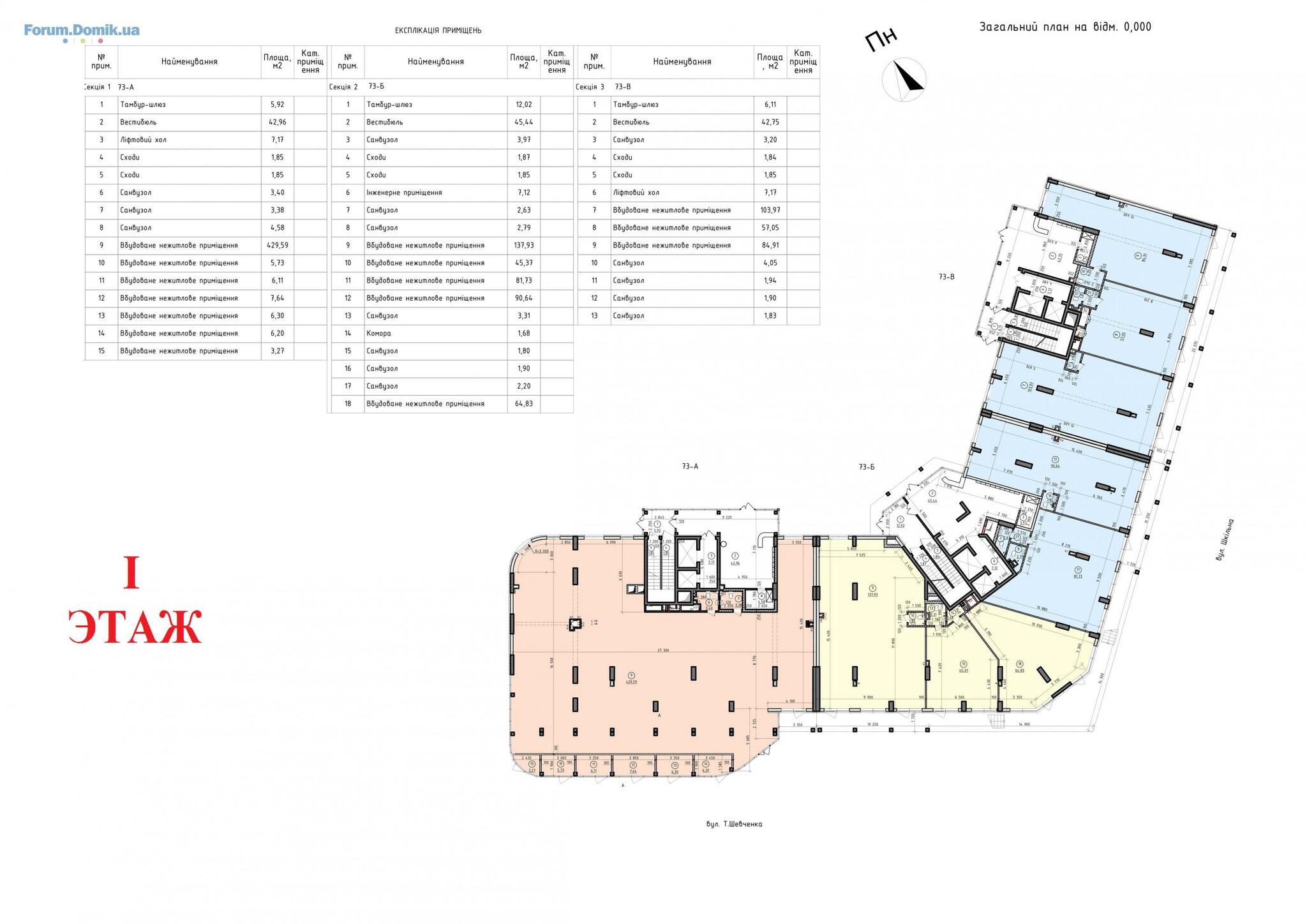

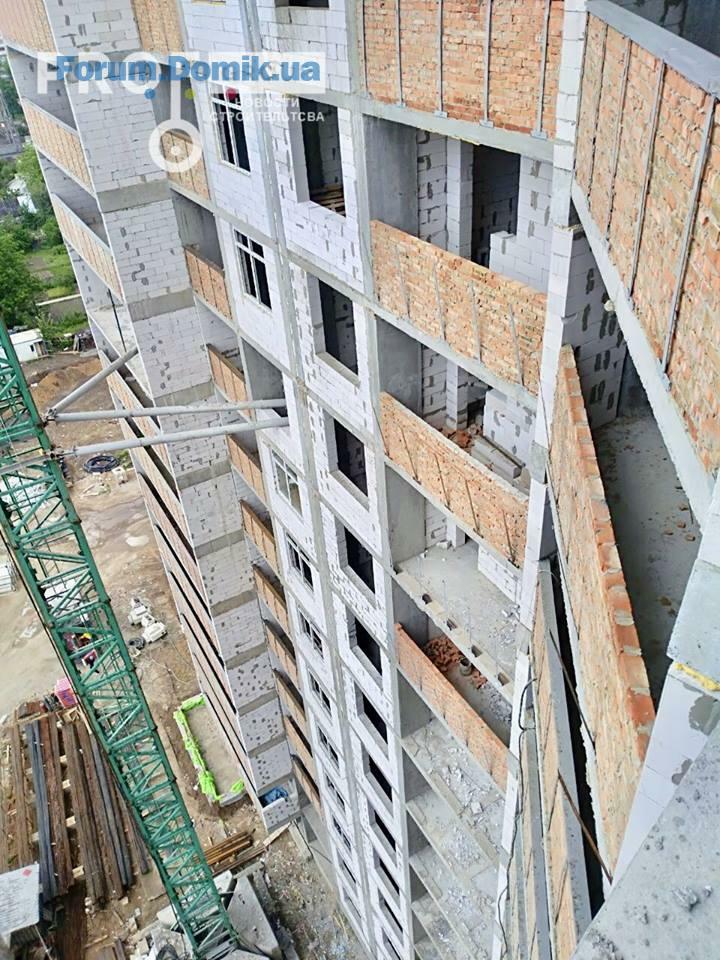

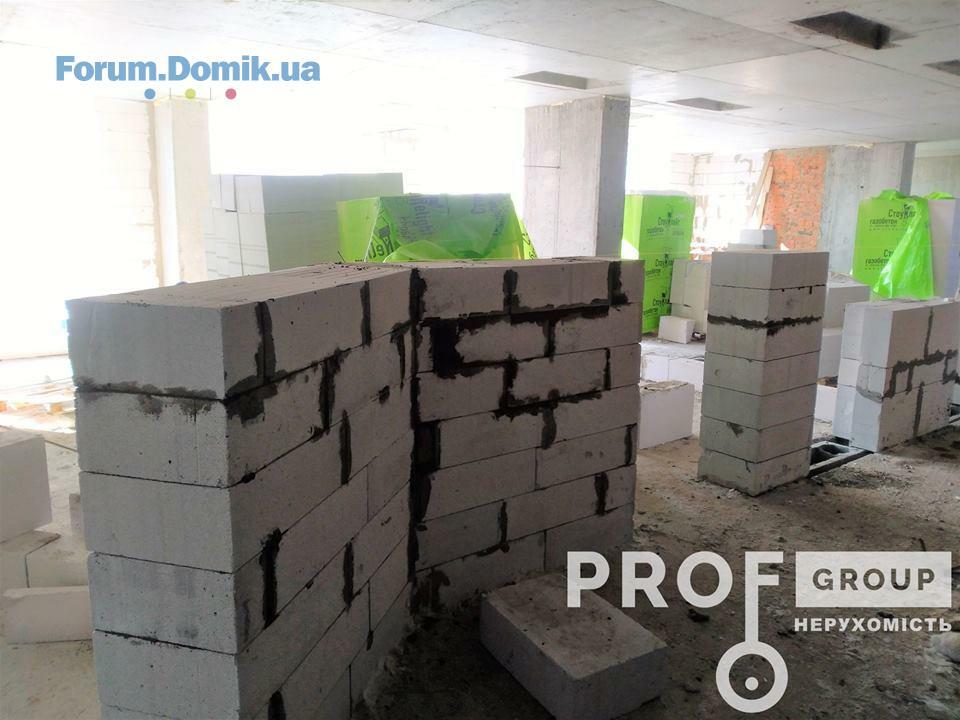

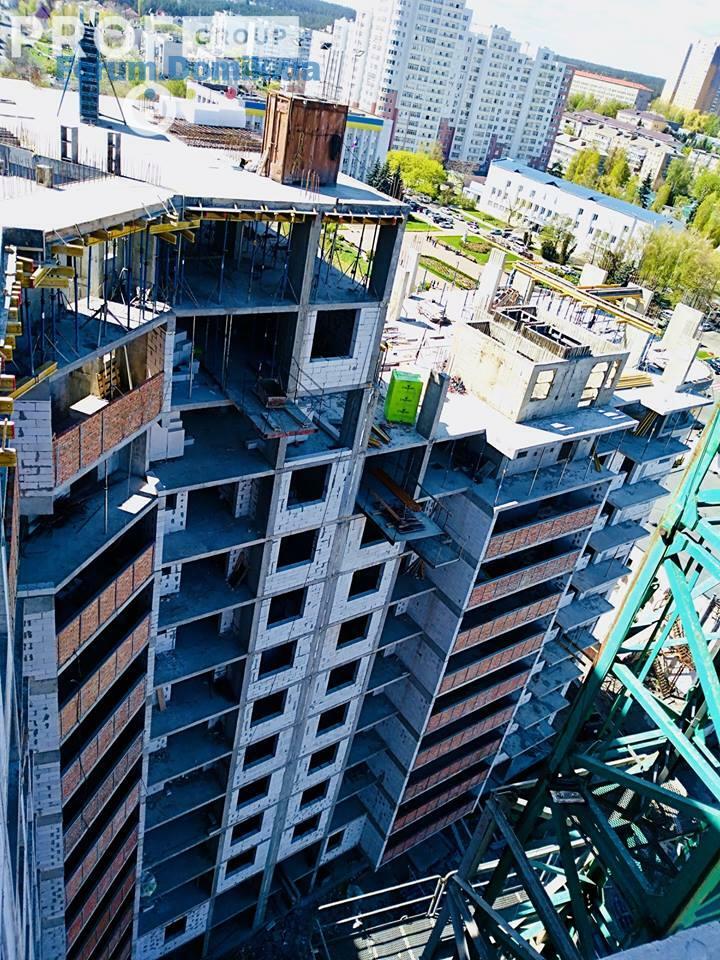

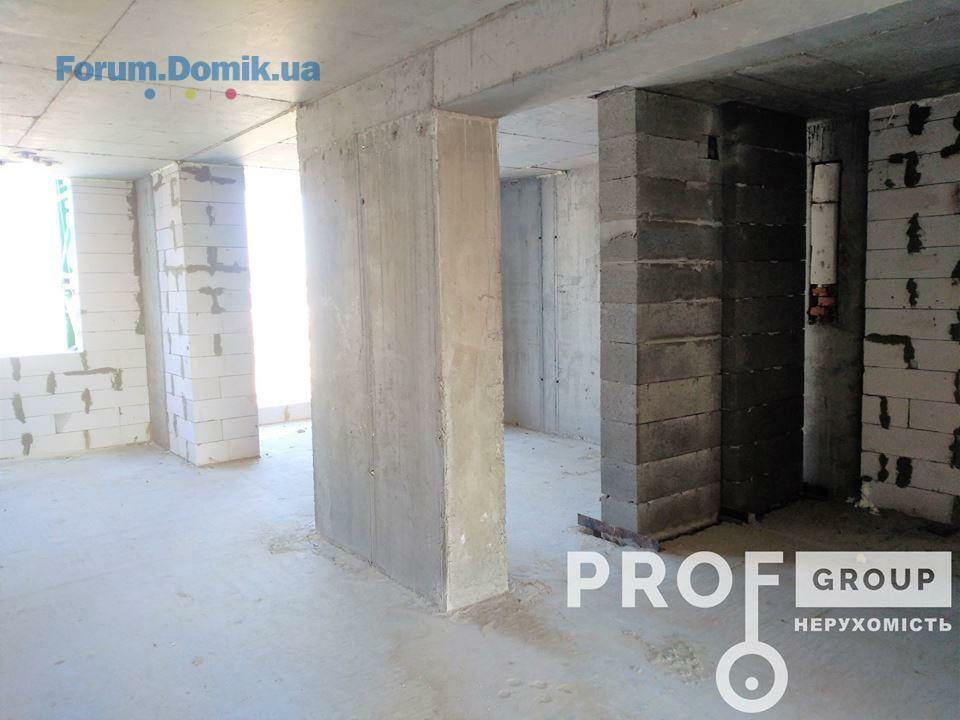

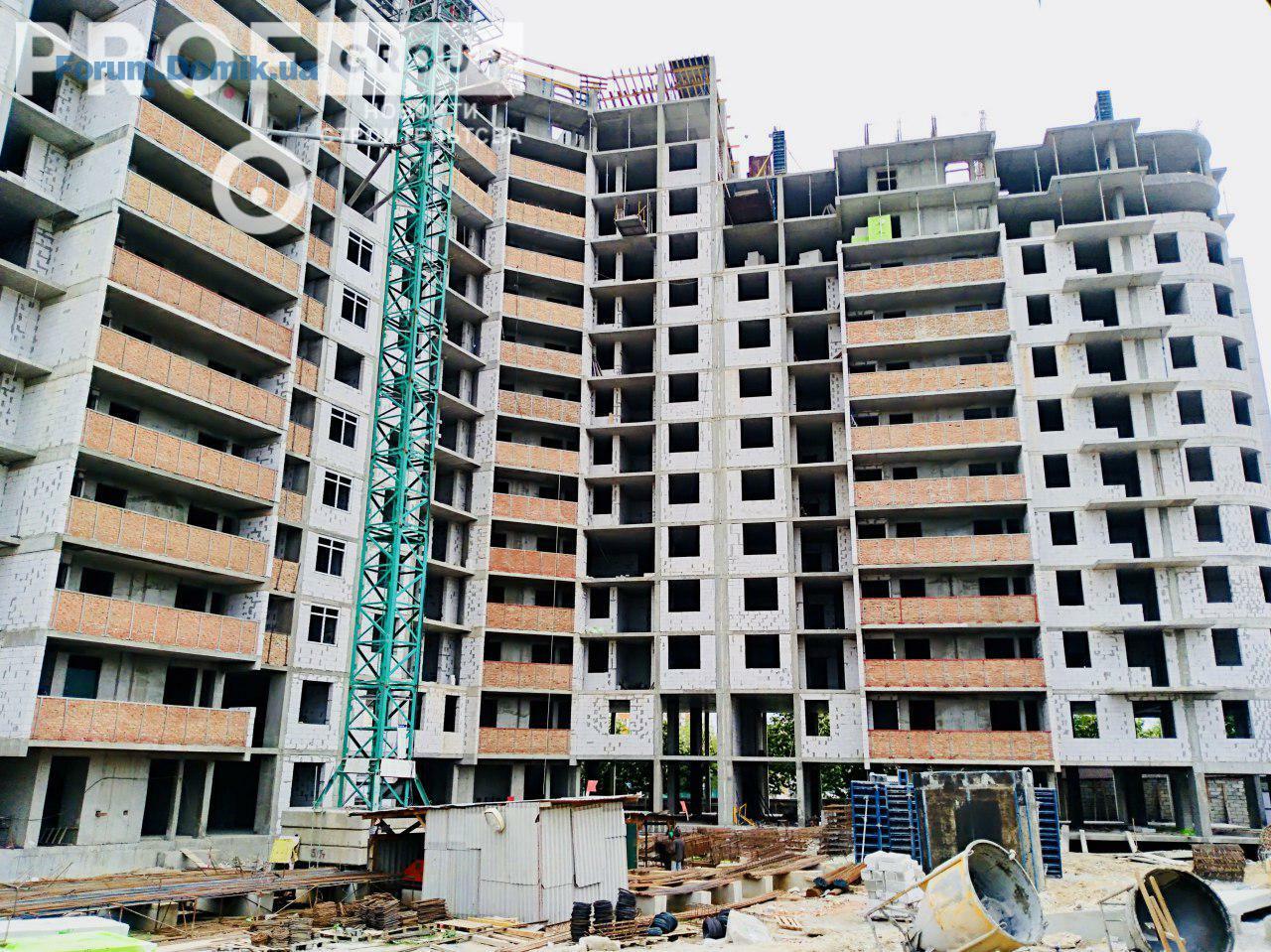

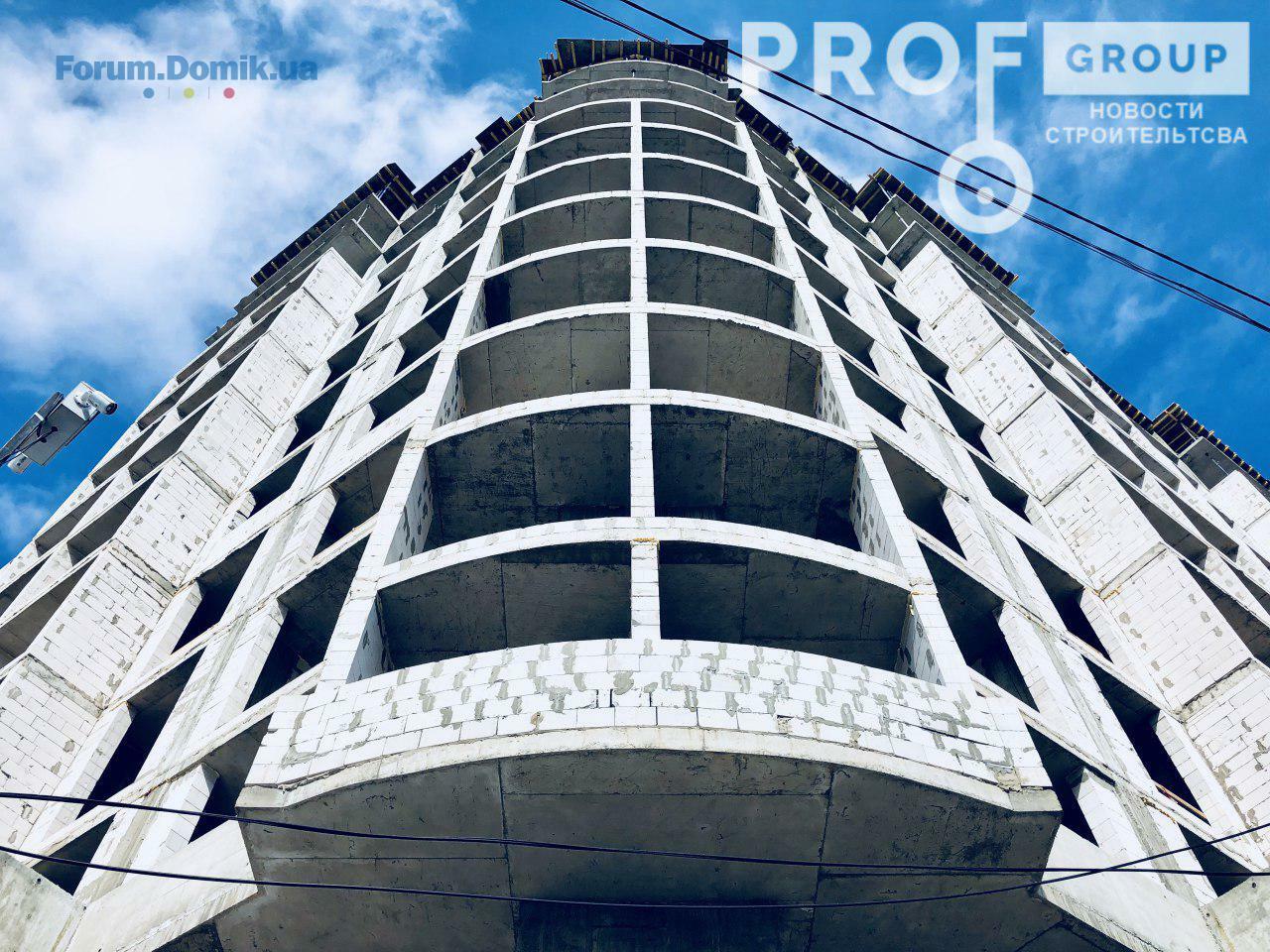

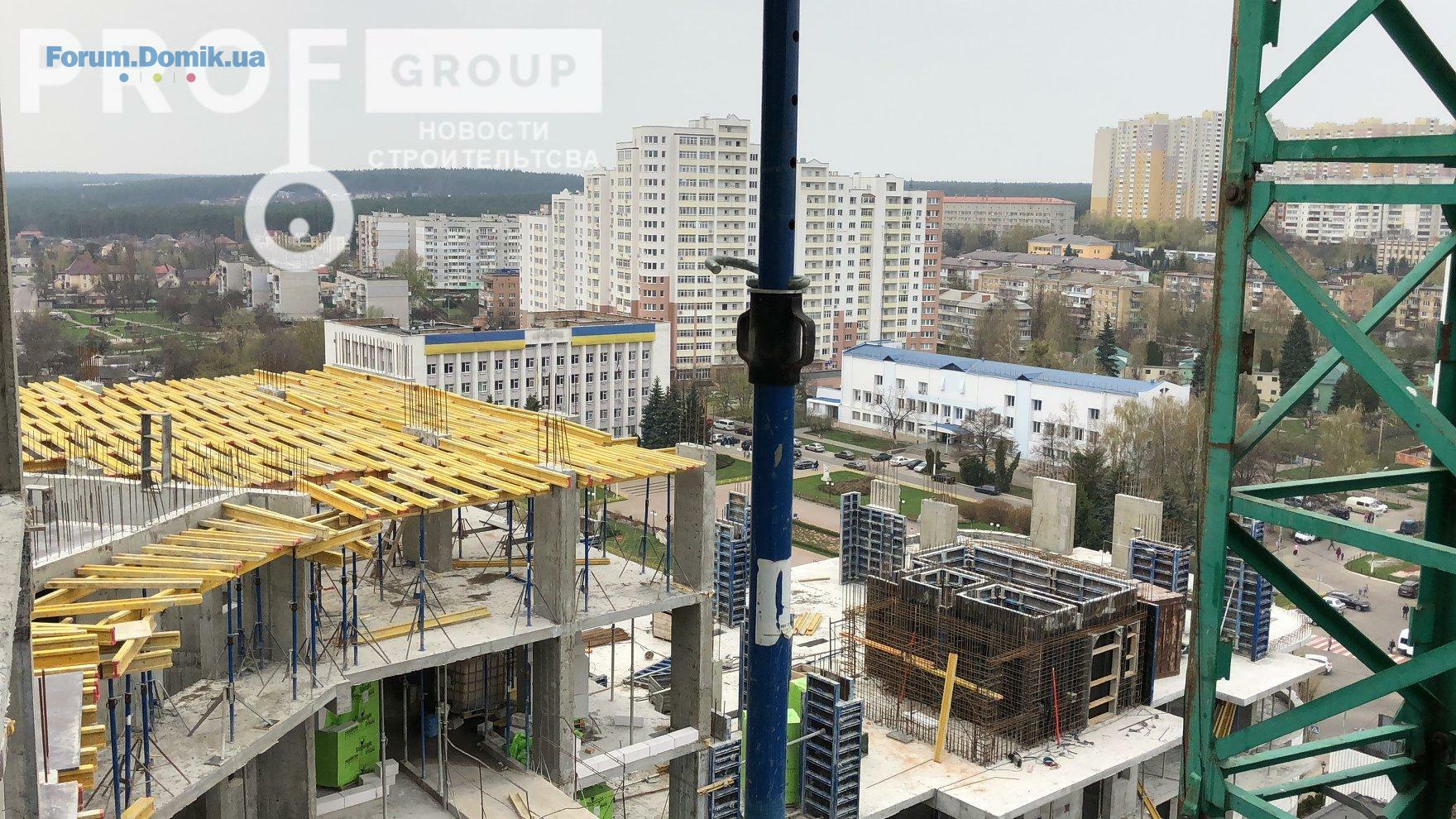

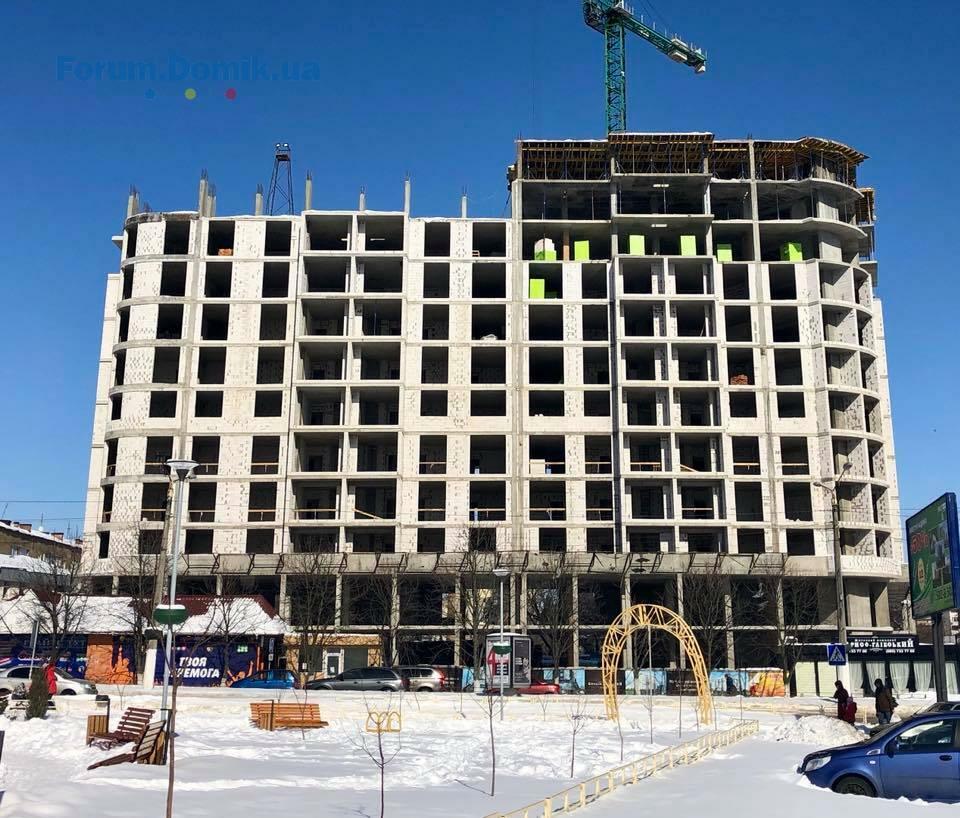

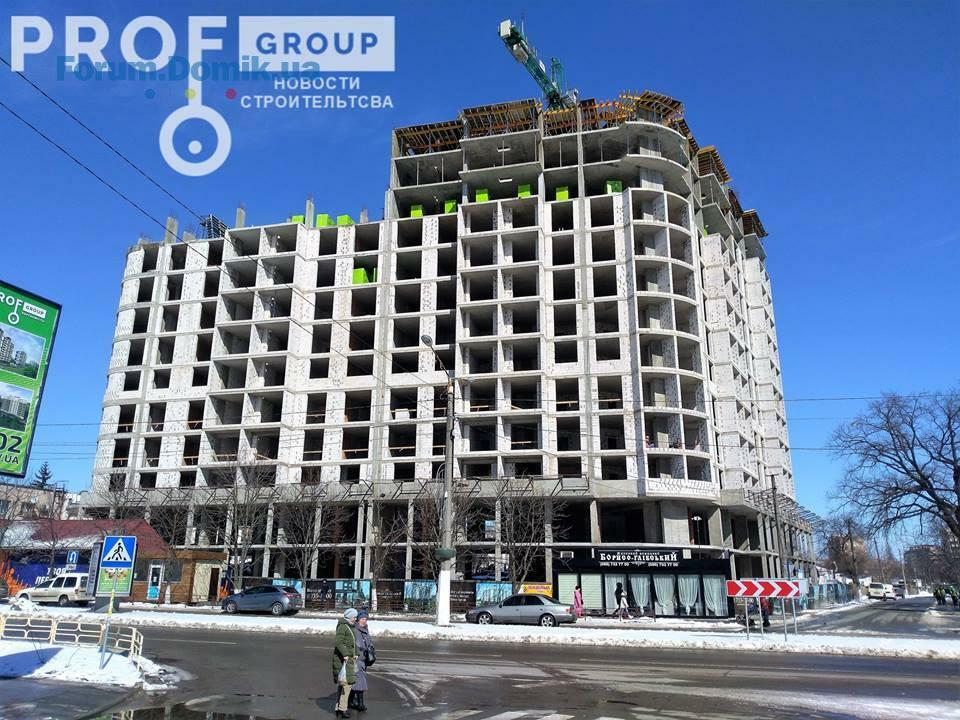

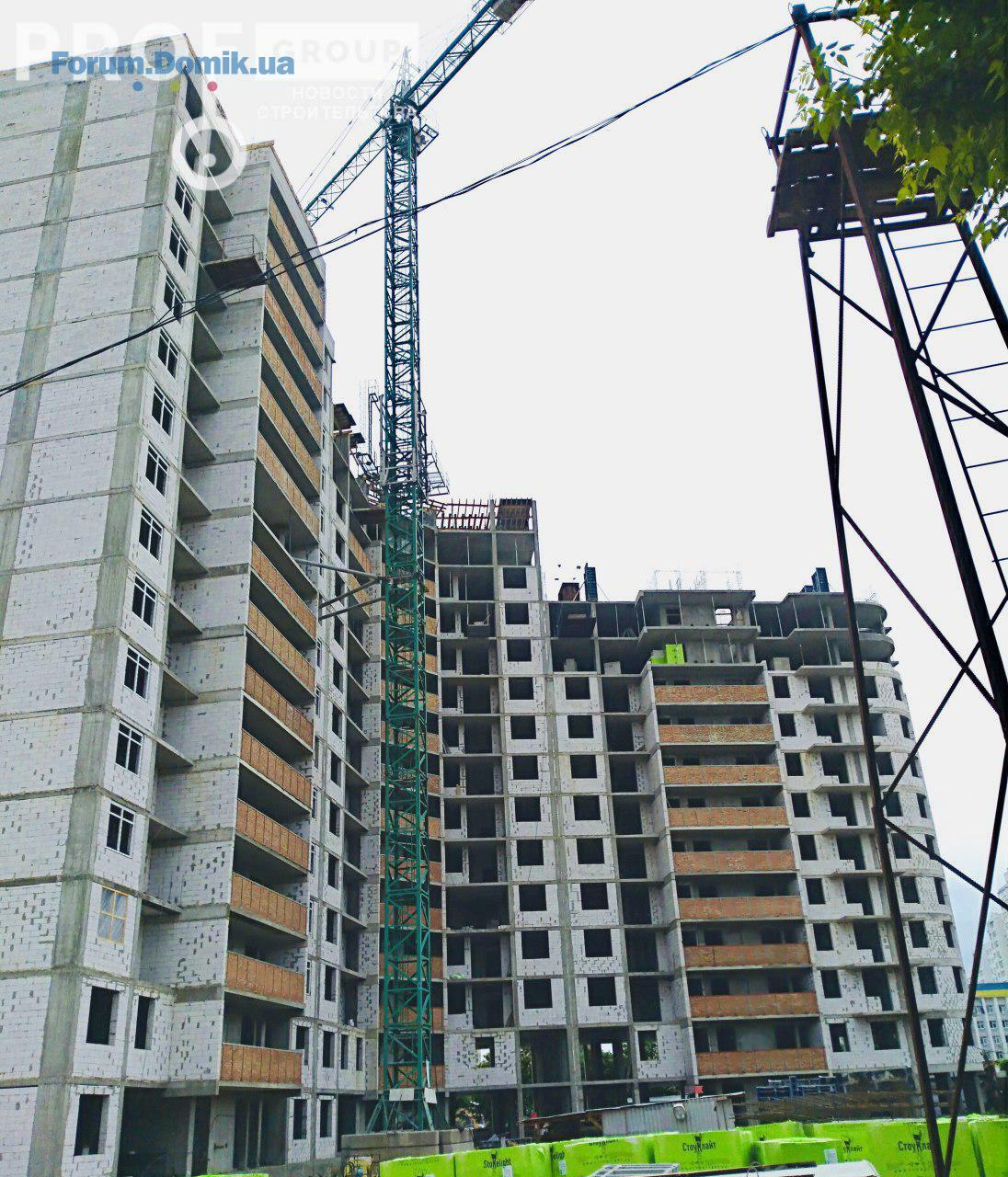

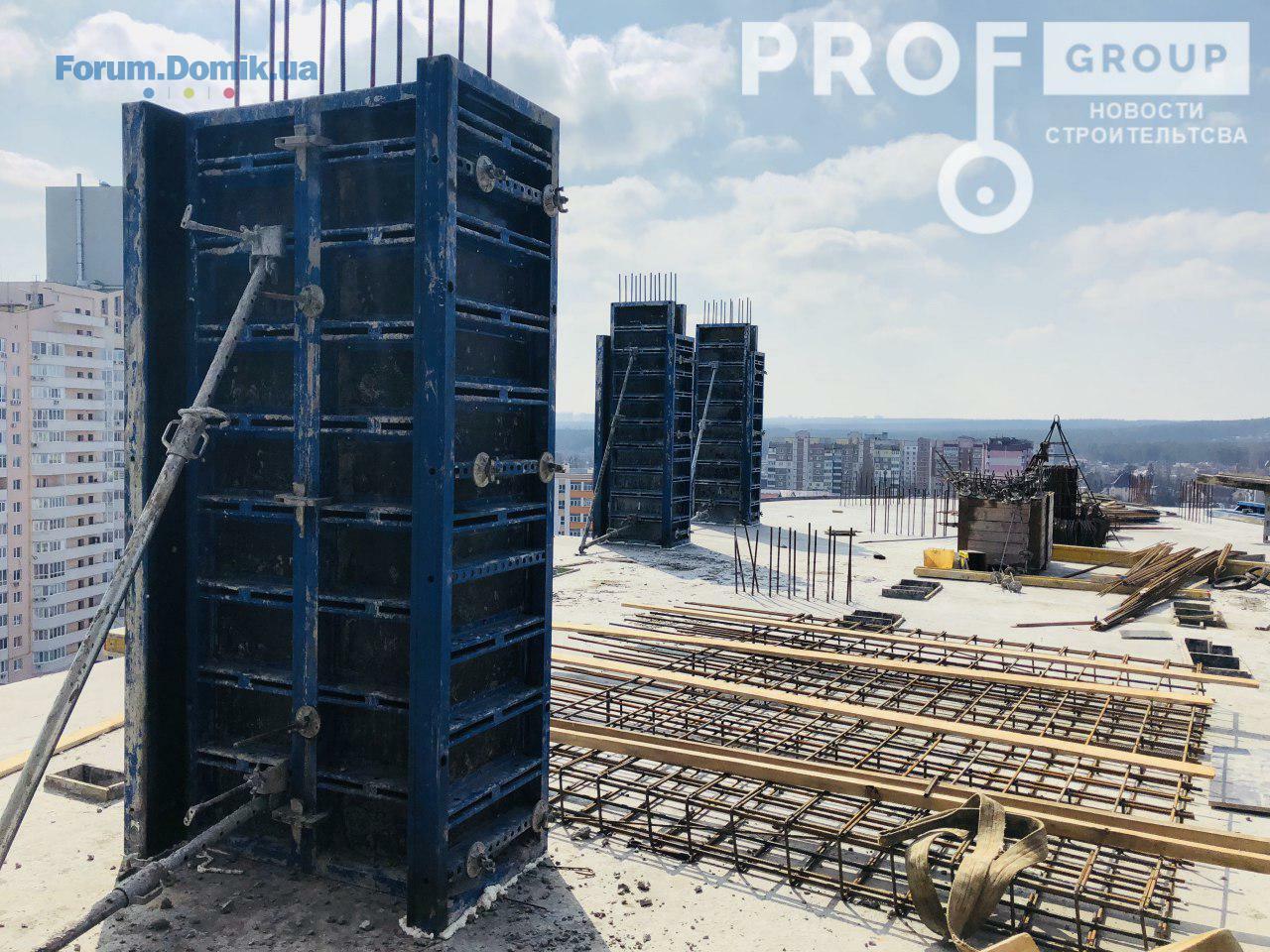

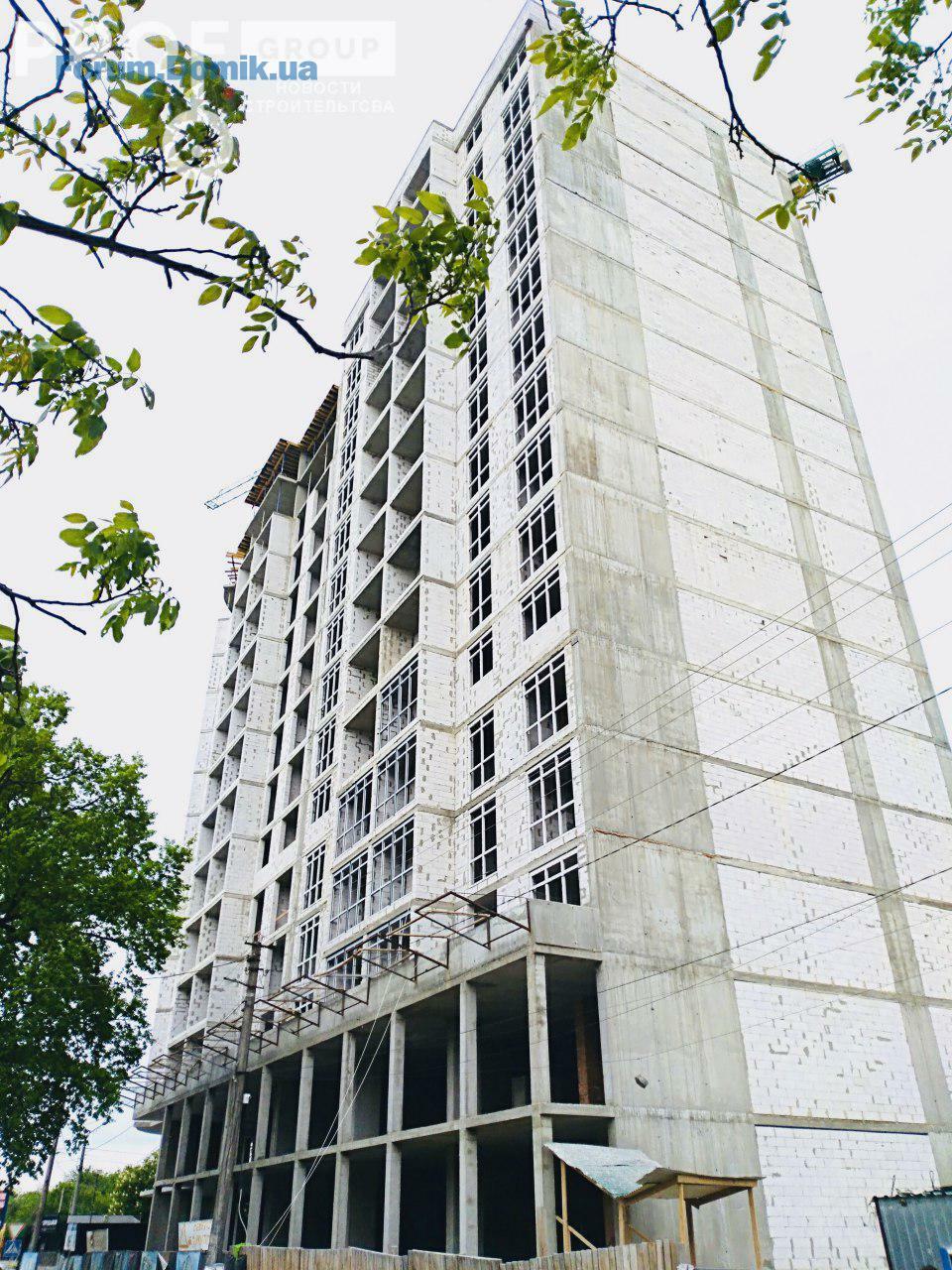

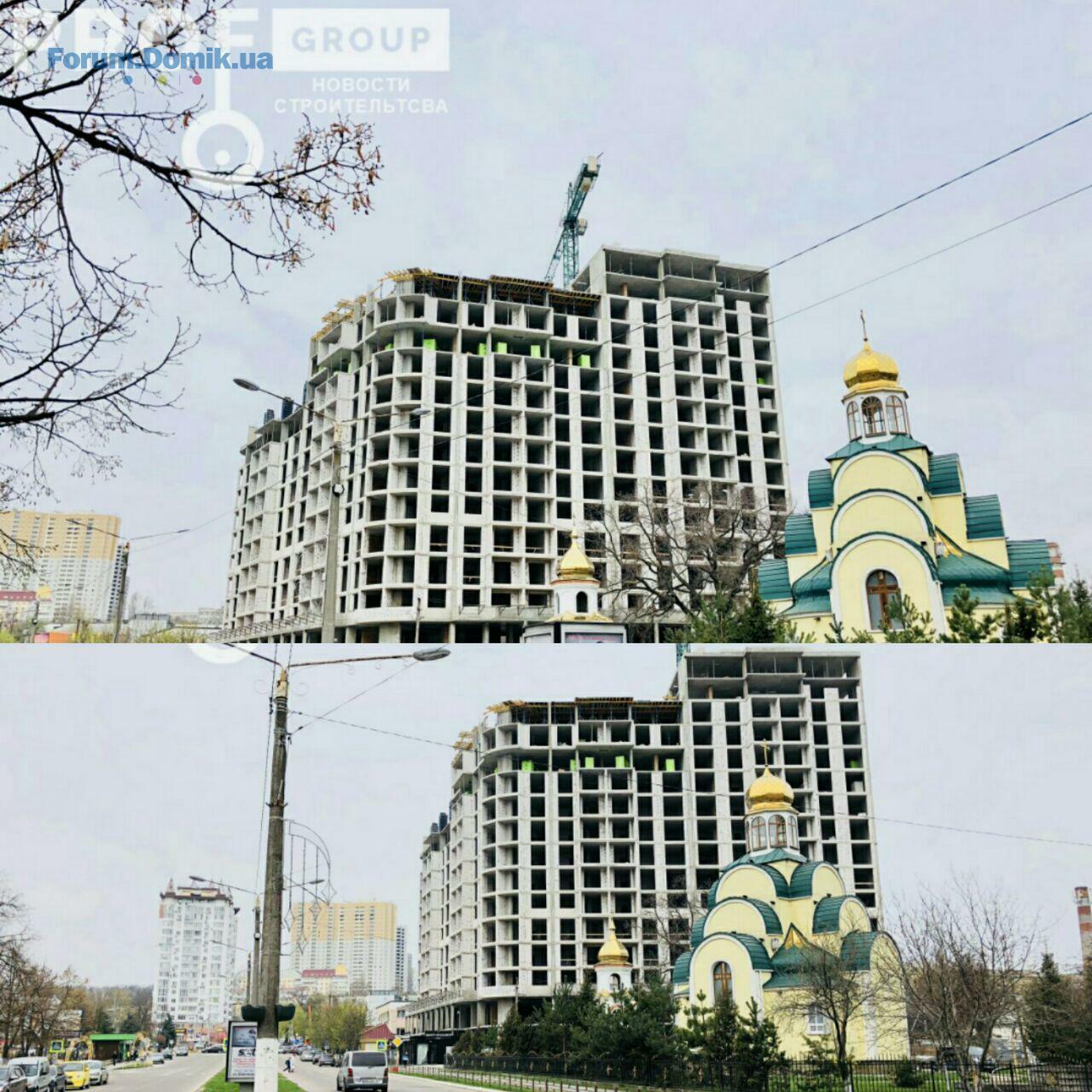

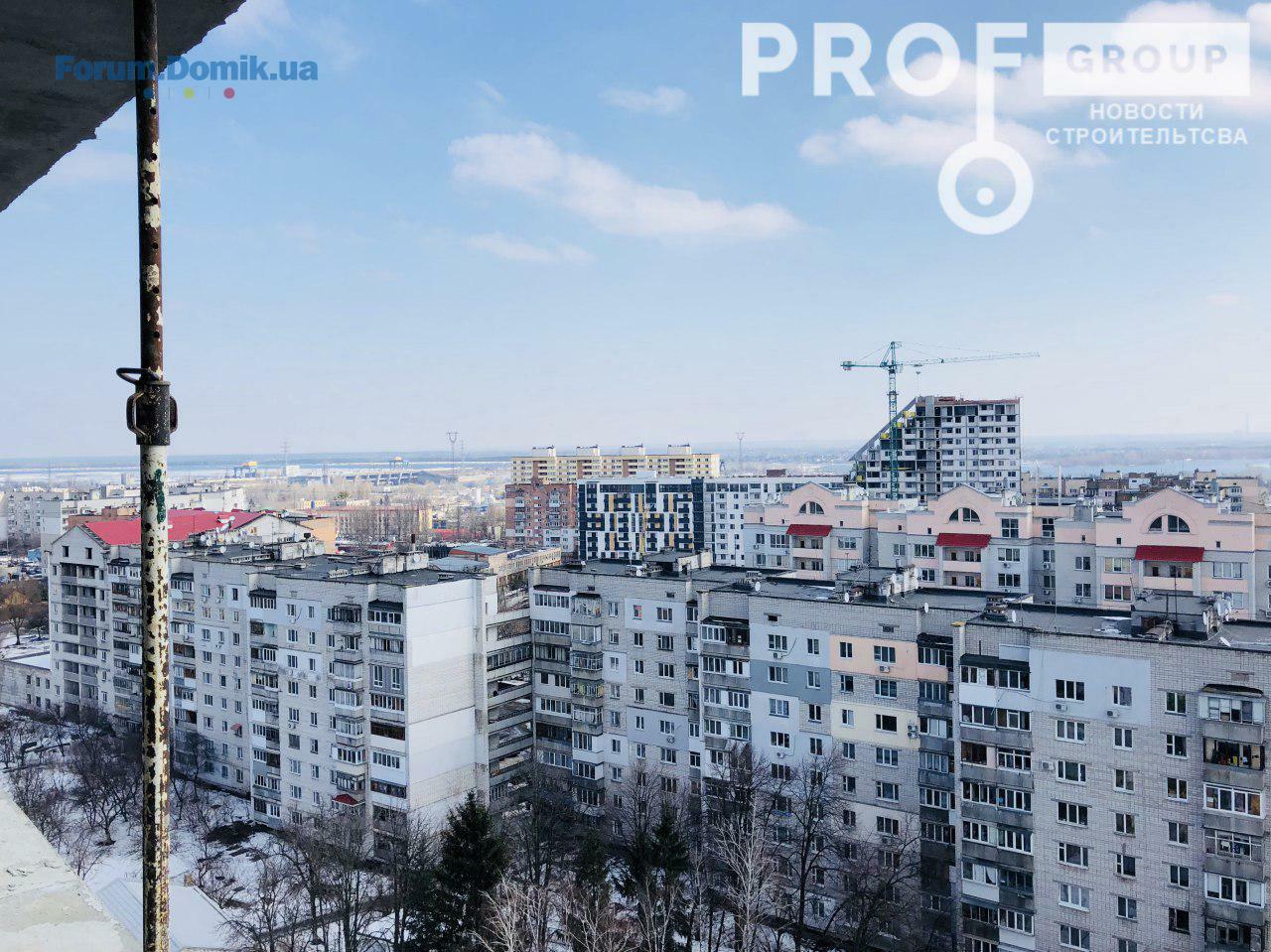

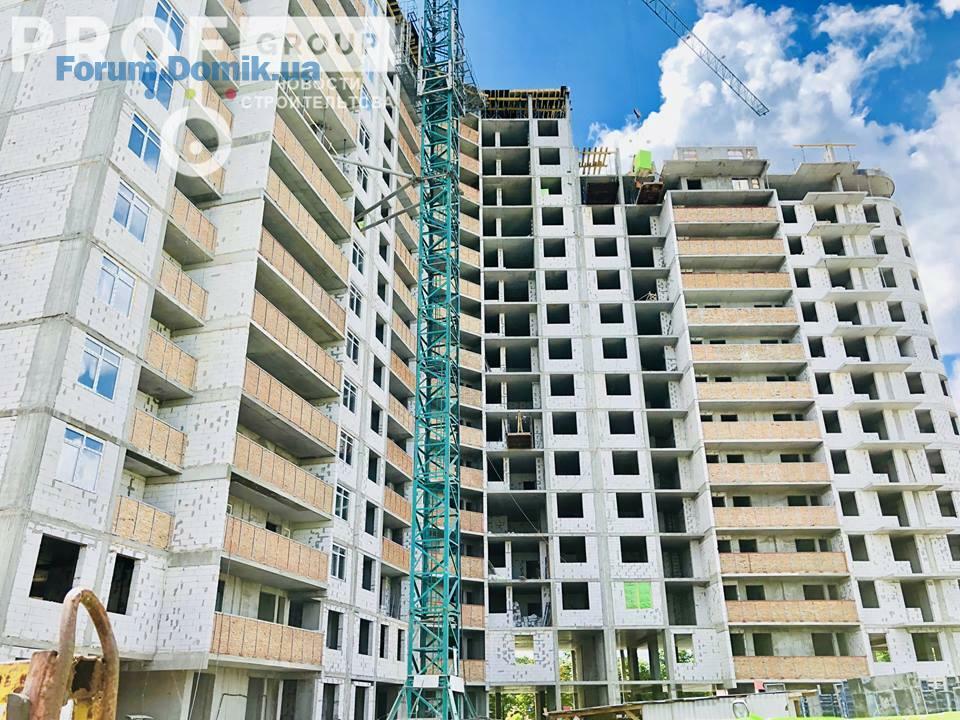

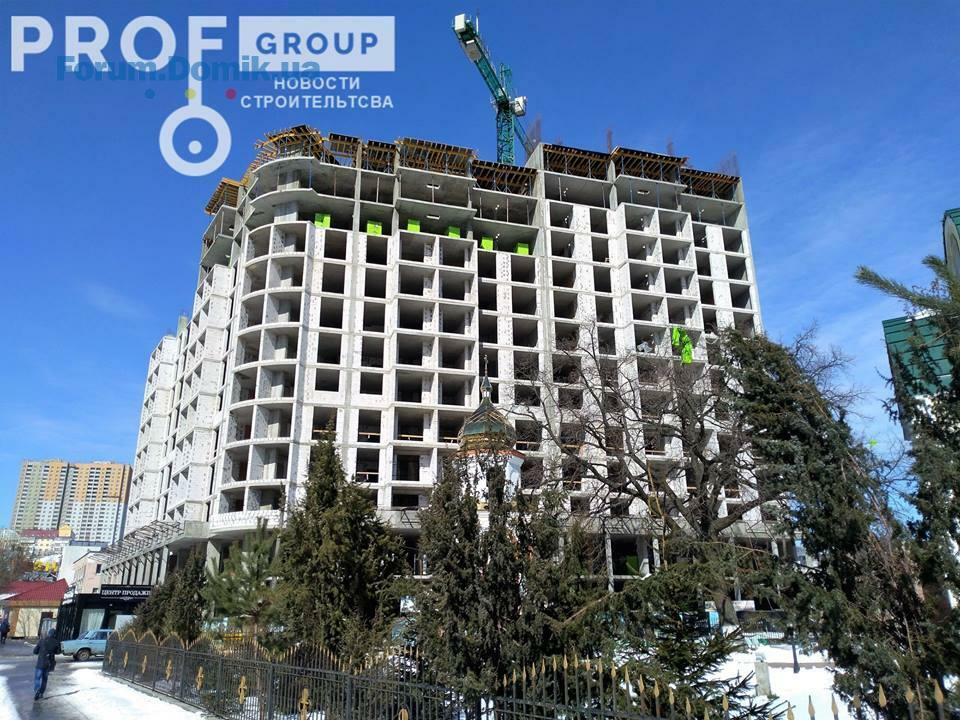

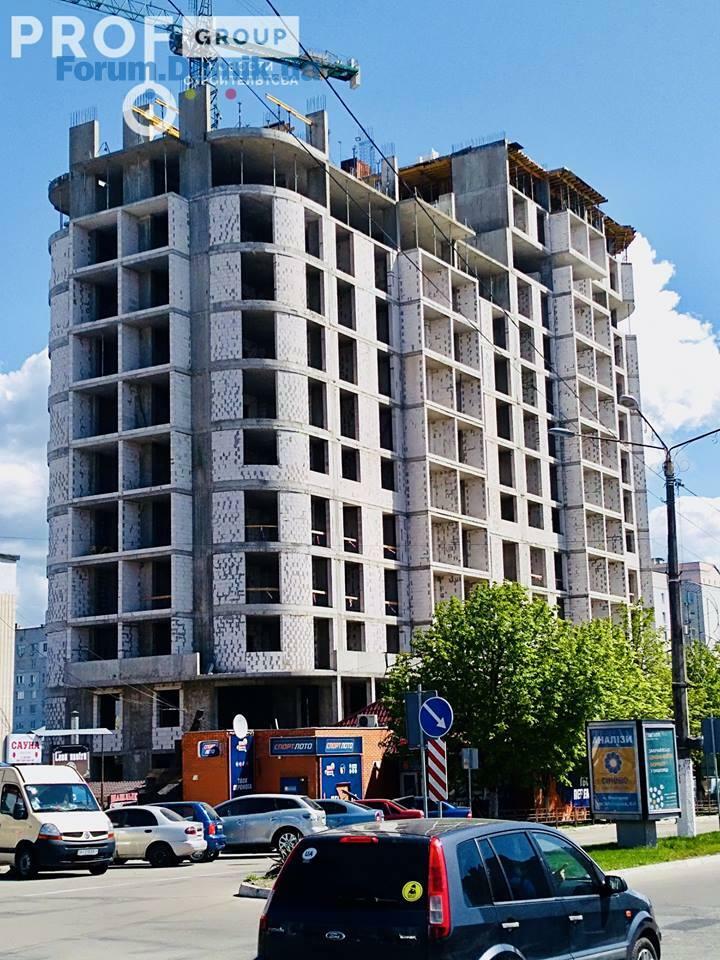

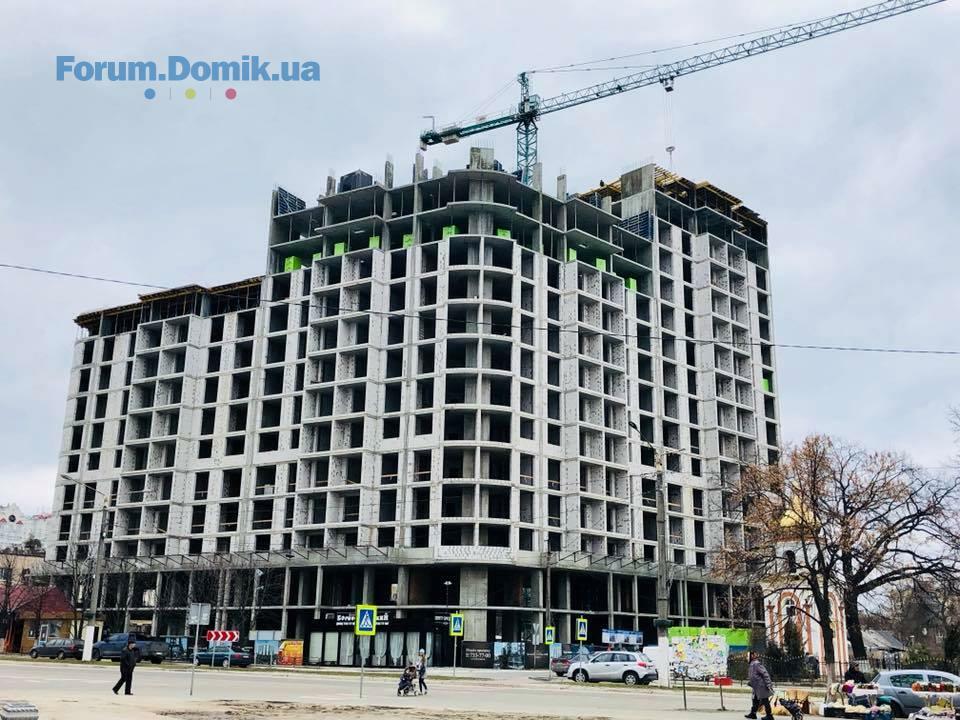

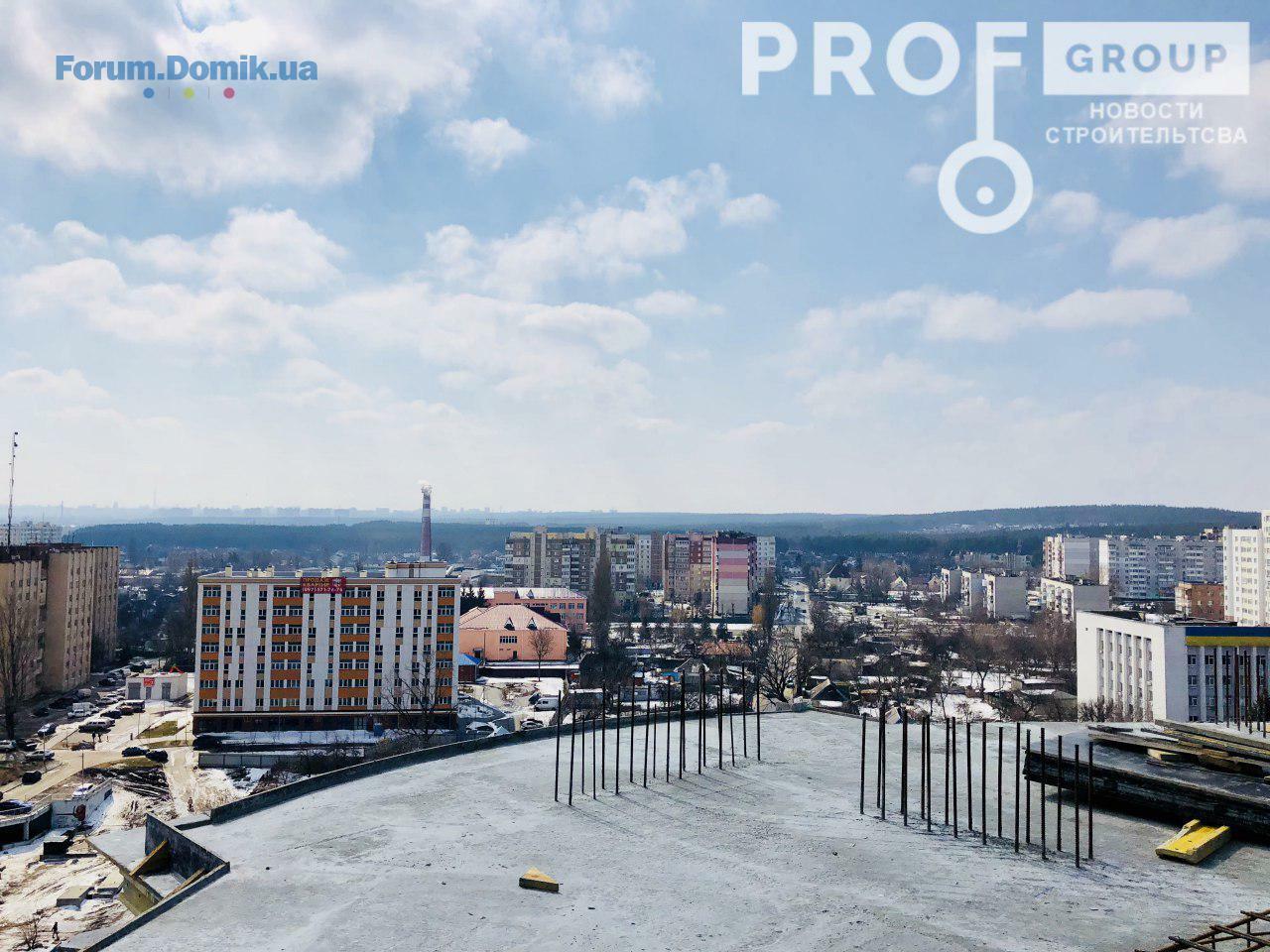

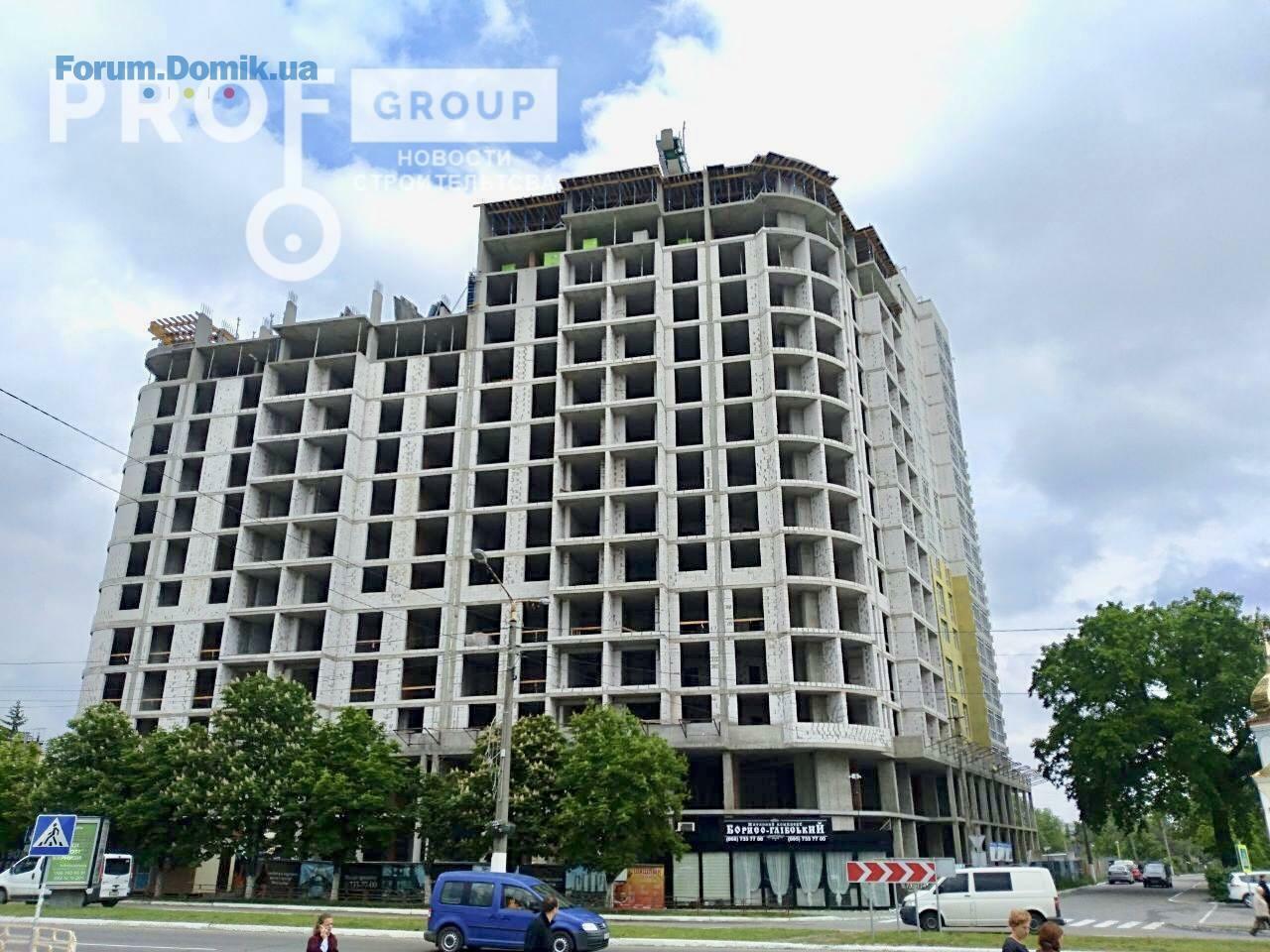

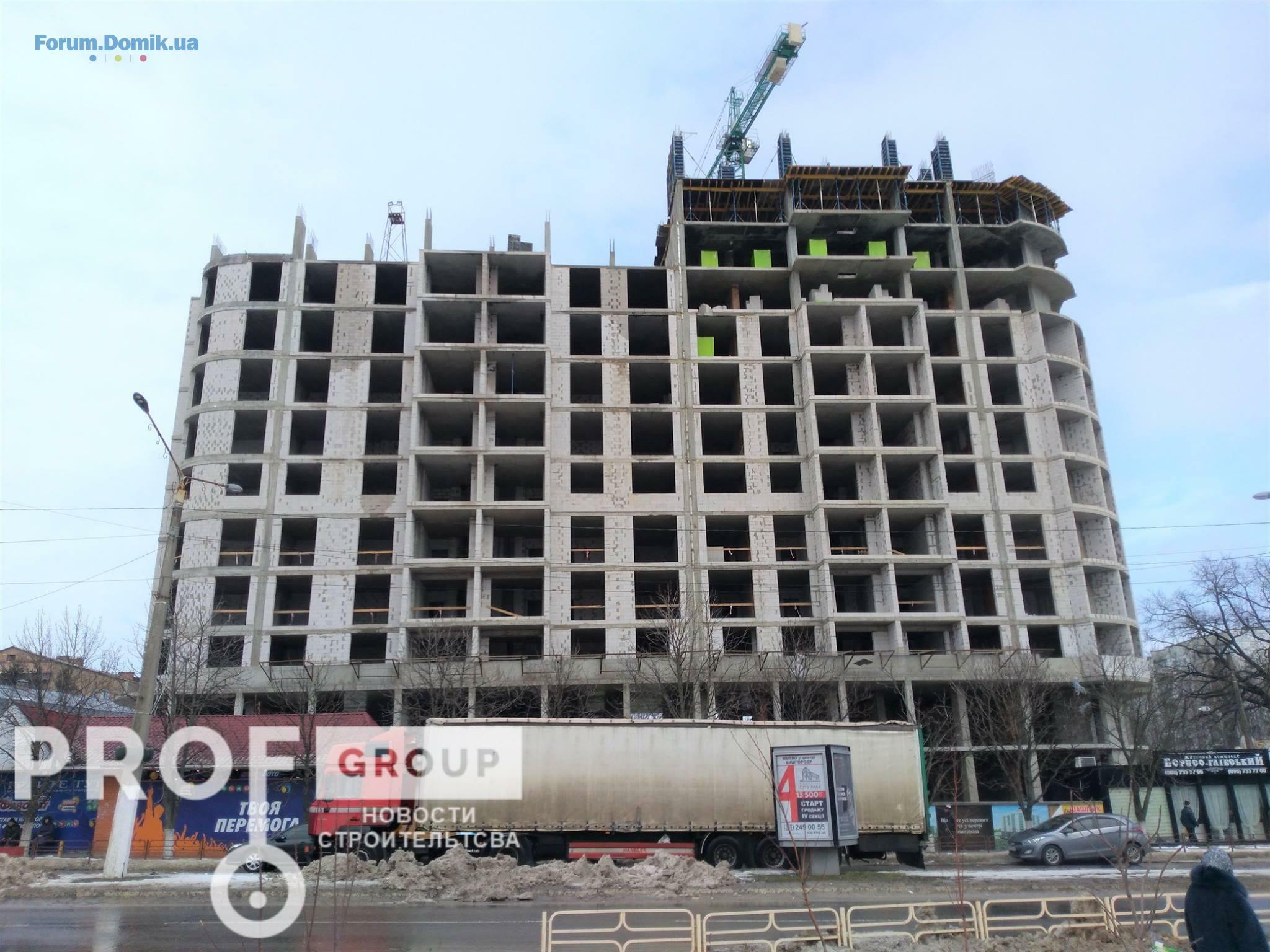

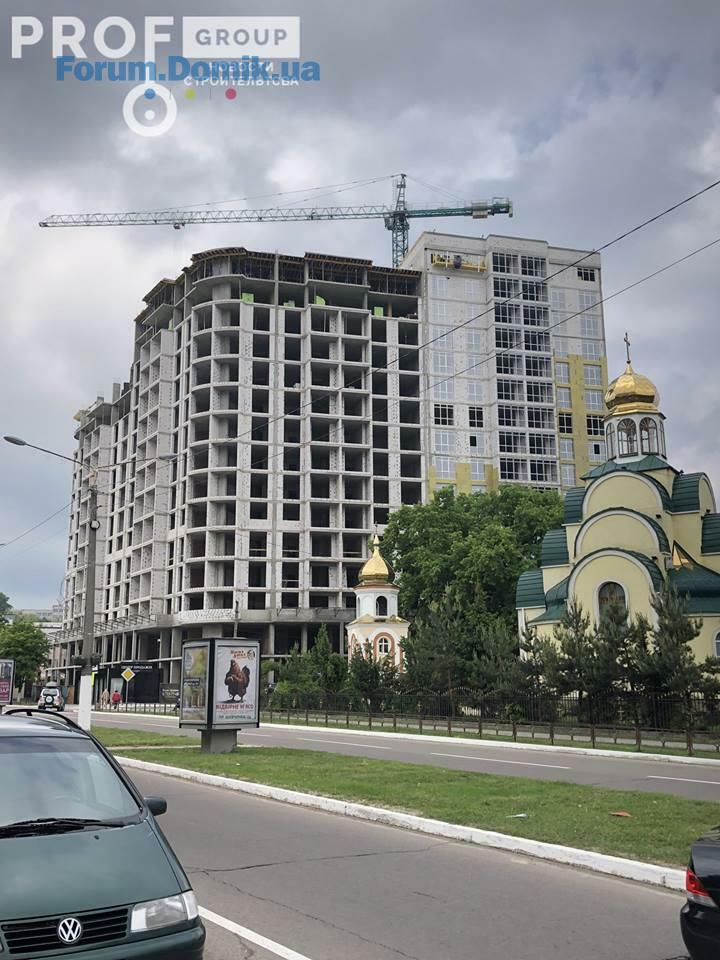

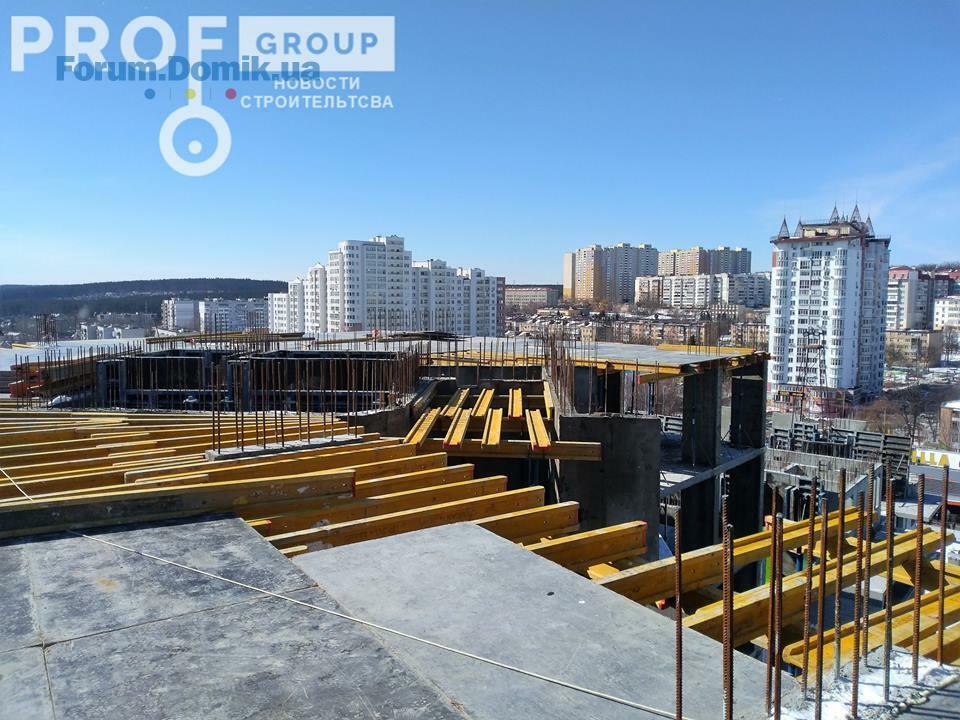

Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов крыши;
- ведутся работы по монтажу левнёвки;
- ведутся фасадные работы
- ведутся работы по монтажу кронштейнов под кондиционеры.
С уважением, Prof-Group
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся газоблочные работы фасадных стен 13-го этажа;
- ведутся работы по монтажу вентканалов 13-го этажа;
- завершены газоблочные работы межкомнатных стен 11-го этажа;
- ведутся газоблочные работы межкомнатных стен 12-го этажа;
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов 17-го этажа;
- завершены газоблочные работы фасадных стен 15-го этажа;
- ведутся газоблочные работы фасадных стен 16-го этажа;
- завершены работы по монтажу вентканалов 15-го этажа;
- ведутся работы по остеклению оконных проемов.
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов крыши;
- ведутся работы по монтажу левнёвки;
- ведутся фасадные работы
- ведутся работы по монтажу кронштейнов под кондиционеры.
С уважением, Prof-Group
jokker
j
Пользователь
45
27 августа 2017
15 июнь 2018 13:39
Цитата "ЖК Борисо-Глебский":
Добрый день! 3-х камерный профиль , 2-х камерный стеклопакет. .
Можно точнее про профиль, точное название. И про стеклопакет. Почему профиль 3-камерный а не 5 или больше?
Prof Group
Представитель
306
16 октября 2016
18 июнь 2018 12:45
Цитата "jokker":
Можно точнее про профиль, точное название. И про стеклопакет. Почему профиль 3-камерный а не 5 или больше?
Здравствуйте,в квартирах 2х камерный стеклопакет,5-камерный профиль(Rehau)
Prof Group
Представитель
306
16 октября 2016
25 июнь 2018 12:16
Новости строительства ЖК «Борисо-Глебский» 25.06.18г
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся подготовительные работы по монтажу перекрытия 15-го этажа;
- ведутся работы по монтажу вентканалов 14-го этажа;
- завершены работы по кладке холодного перехода 13-го этажа;
- ведутся газоблочные работы фасадных стен 14-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия тех-этажа;
- завершены газоблочные работы фасадных стен- 16-го этажа;
- ведутся работы по кладке газоблока межкомнатных стен 14-го этажа;
- ведутся работы по монтажу вентканалов 16-го этажа;
- ведутся работы по монтажу оконных проемов.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов крыши;
- завершены работы по монтажу левнёвки;
- ведутся фасадные работы;
- ведутся подготовительные работы по утеплению крыши.
С уважением, Prof-Group
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся подготовительные работы по монтажу перекрытия 15-го этажа;
- ведутся работы по монтажу вентканалов 14-го этажа;
- завершены работы по кладке холодного перехода 13-го этажа;
- ведутся газоблочные работы фасадных стен 14-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия тех-этажа;
- завершены газоблочные работы фасадных стен- 16-го этажа;
- ведутся работы по кладке газоблока межкомнатных стен 14-го этажа;
- ведутся работы по монтажу вентканалов 16-го этажа;
- ведутся работы по монтажу оконных проемов.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов крыши;
- завершены работы по монтажу левнёвки;
- ведутся фасадные работы;
- ведутся подготовительные работы по утеплению крыши.
С уважением, Prof-Group

Prof Group
Представитель
306
16 октября 2016
06 июль 2018 12:24
📢ПРОДАЖА КОММЕРЧЕСКОЙ НЕДВИЖИМОСТИ📢
👉 ЖК"БОРИСО-ГЛЕБСКИЙ"👈
Коммерческая недвижимость в ЖК «Борисо-Глебский» представляет собой просторные помещения от 45м2 до 450м2 на 1 - 2 этаже.
Превосходная входная группа с фасада дома, огромные панорамные окна. Идеально подходит под любой вид деятельности: салон красоты, аптеку, магазин, кафе, офисные помещения, фотостудию, галерею и многое другое.
Вам следует поспешить, что бы выбрать идеальное помещение для своего бизнеса!
За более детальной информацией обращайтесь в отдел продаж
С уважением, Prof-Group
👉 ЖК"БОРИСО-ГЛЕБСКИЙ"👈
Коммерческая недвижимость в ЖК «Борисо-Глебский» представляет собой просторные помещения от 45м2 до 450м2 на 1 - 2 этаже.
Превосходная входная группа с фасада дома, огромные панорамные окна. Идеально подходит под любой вид деятельности: салон красоты, аптеку, магазин, кафе, офисные помещения, фотостудию, галерею и многое другое.
Вам следует поспешить, что бы выбрать идеальное помещение для своего бизнеса!
За более детальной информацией обращайтесь в отдел продаж
С уважением, Prof-Group
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Olympic Park | Олимпик Парк | Status Group | Харьковское шоссе, 21004.03556
- ЖК Чарівне Місто | Київміськбуд, Укрбуд | Київ, вул. Бориспільска, 18-2604.0310 128
- ЖК Східна Брама | Киїів, вул. Світла, 303.034 364
- ЖК София Резиденс | Martynov Real Estate | Софиевская Борщаговка, ул. Яблоневая, 1503.03124
- ЖК Софія Нова | Sofia Nova | Martynov Real Estate | Новоселки, ул. Мира03.031 031
- ЖК Софія Клубний | Sofia Club | Martynov Real Estate | Софіївська Борщагівка, вул. Соборна, 10003.03677
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у03.03536
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5402.03500
- ЖК Благород | Крюковщина, ул. Богуславская, 1-602.031 102
- Отзывы о застройщике Comfort City Group02.033
- Стоит ли сейчас покупать недвижимость?04.035 017
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Твердотопливный котел и расходы на отопление19.0223
- Сломалась часть крана на трубе для воды. Нужен совет11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
- Мебель под заказ | Объявления об изготовлении мебели18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
