ЖК Борисо-Глібський 2 | Prof-Group | Вишгород, вул. Шкільна, 42
Застройщик | ProfGroup |
Сдача ЖК | 2023 г. |
Планировки | от 27 000 Грн/м² |
Ваше враження про цей проект:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 6.
3/50% | ||
2/33% | ||
1/17% |
1
2Domik-Inform

forum bot
11 476
03 апреля 2017
24 дек 2019 09:43
Відгуки про новобудову
Житловий комплекс Борисо-Глібський 2
Вишгород, вул. Шкільна, 42
Забудовник: Prof-Group | Проф-Груп
Запланований термін введення: 2026
goblin
g
Гость
4
16 ноября 2019
25 дек 2019 14:02
Как вам сроки. 4 Года на этот домик.
Профгруп думаете успеете?)
Профгруп думаете успеете?)
sfednoslav
s
Прохожий
1
20 декабря 2019
26 дек 2019 23:18
Подземный паркинг такой же как и у первого дома?
Povezlo

Ветеран
1 288
17 мая 2013
27 янв 2020 09:11
Уже начали фундамент делать.
Domik-Inform

forum bot
11 476
03 апреля 2017
14 фев 2020 09:38
Ціна від 17150 грн\м2. Розстрочка 0%.
Domik-Inform

forum bot
11 476
03 апреля 2017
27 фев 2020 11:31
17.02.2020
Секция № 1:
1.завершены работы по монтажу стояков пожаротушения.
2. продолжаются работы по монтажу системы отопления поквартирно;
3. ведутся работы по укладке плитки в МОП.
4. продолжаются работы по благоустройству территории от проспекта Шевченка.
5. ведутся работы по укладке теплотрассы от котельной.
Секция №2:
1. продолжаются работы по благоустройству территории от пр. Шевченка и ул.Школьной
2. ведутся работы по укладке плитки у входных группах коммерческих помещений от прос. Шевченка;
3.продолжаются работы по монтажу тех.ниш с газоблока по этажах.
4. завершены работы по укладке плитки на холодных переходах.
5. ведутся работы по монтажу лифтов.
6. ведутся работы по укладке теплотрассы от котельной.
7. ведутся работы по укладке тротуарной плитки от ул.Школьной.
Секция №3:
1. продолжаются подготовительные работы к декоративной штукатурки в местах общего пользования;
2. продолжаются работы по монтажу лифтов.
3. ведутся работы по укладке теплотрассы от котельной.
4. ведутся работы по укладке тротуарной плитки от ул.Школьной
Секция №4:
1. ведутся работы по монтажу наборных вентканалов 13-14 этажах.
2. завершаются сварочные работы на балконах 15 и 16 этажах;
3.завершены работы по кирпичной кладке балконов 15 и 16 этажах;
4.ведутся работы по монтажу внутренних стен с газоблока на 9, 13, 15, 16 этажах.
5. ведутся работы по установке окон 8 этажа.
Секция № 1:
1.завершены работы по монтажу стояков пожаротушения.
2. продолжаются работы по монтажу системы отопления поквартирно;
3. ведутся работы по укладке плитки в МОП.
4. продолжаются работы по благоустройству территории от проспекта Шевченка.
5. ведутся работы по укладке теплотрассы от котельной.
Секция №2:
1. продолжаются работы по благоустройству территории от пр. Шевченка и ул.Школьной
2. ведутся работы по укладке плитки у входных группах коммерческих помещений от прос. Шевченка;
3.продолжаются работы по монтажу тех.ниш с газоблока по этажах.
4. завершены работы по укладке плитки на холодных переходах.
5. ведутся работы по монтажу лифтов.
6. ведутся работы по укладке теплотрассы от котельной.
7. ведутся работы по укладке тротуарной плитки от ул.Школьной.
Секция №3:
1. продолжаются подготовительные работы к декоративной штукатурки в местах общего пользования;
2. продолжаются работы по монтажу лифтов.
3. ведутся работы по укладке теплотрассы от котельной.
4. ведутся работы по укладке тротуарной плитки от ул.Школьной
Секция №4:
1. ведутся работы по монтажу наборных вентканалов 13-14 этажах.
2. завершаются сварочные работы на балконах 15 и 16 этажах;
3.завершены работы по кирпичной кладке балконов 15 и 16 этажах;
4.ведутся работы по монтажу внутренних стен с газоблока на 9, 13, 15, 16 этажах.
5. ведутся работы по установке окон 8 этажа.
Prof Group

Представитель
307
16 октября 2016
03 авг 2020 14:23

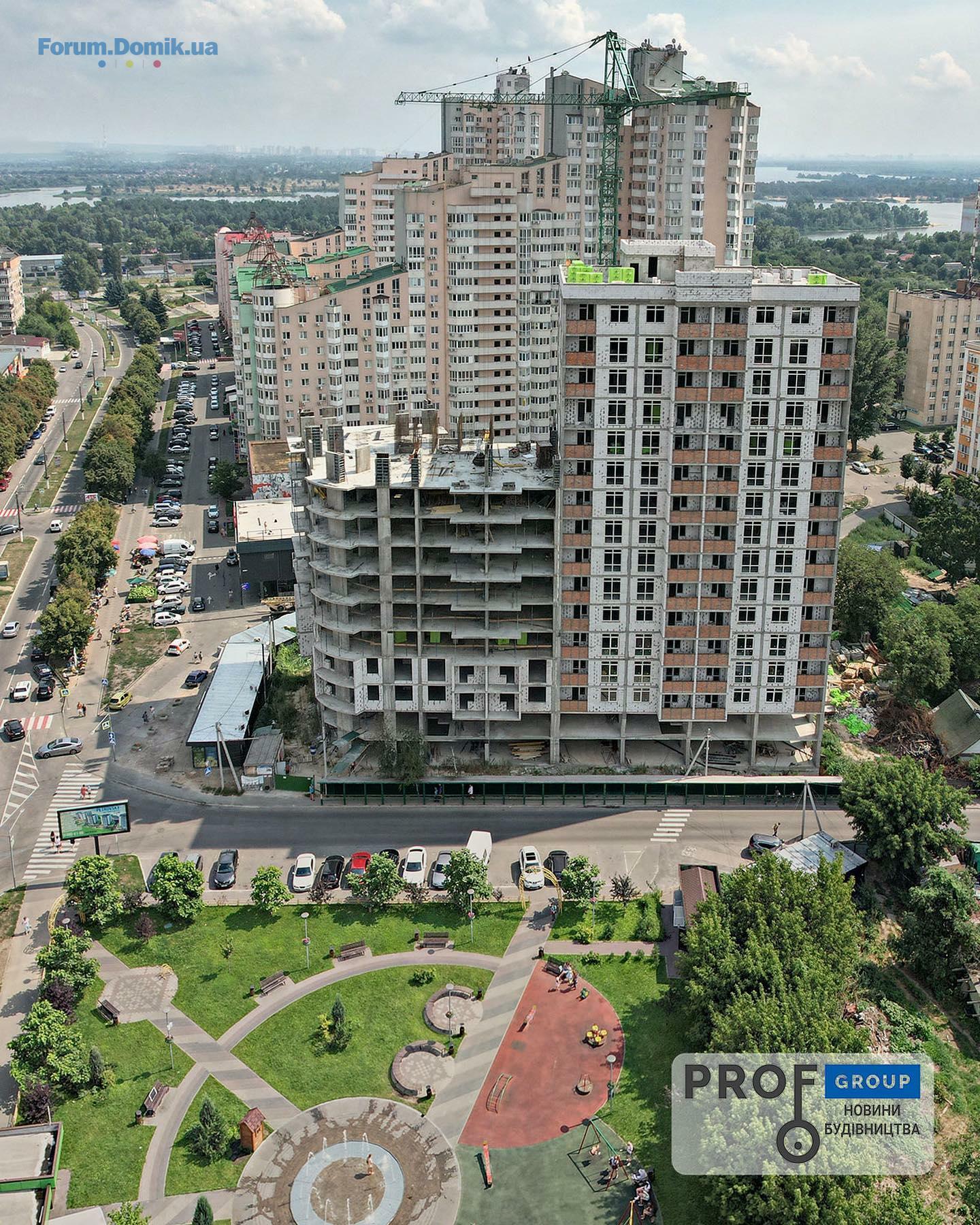

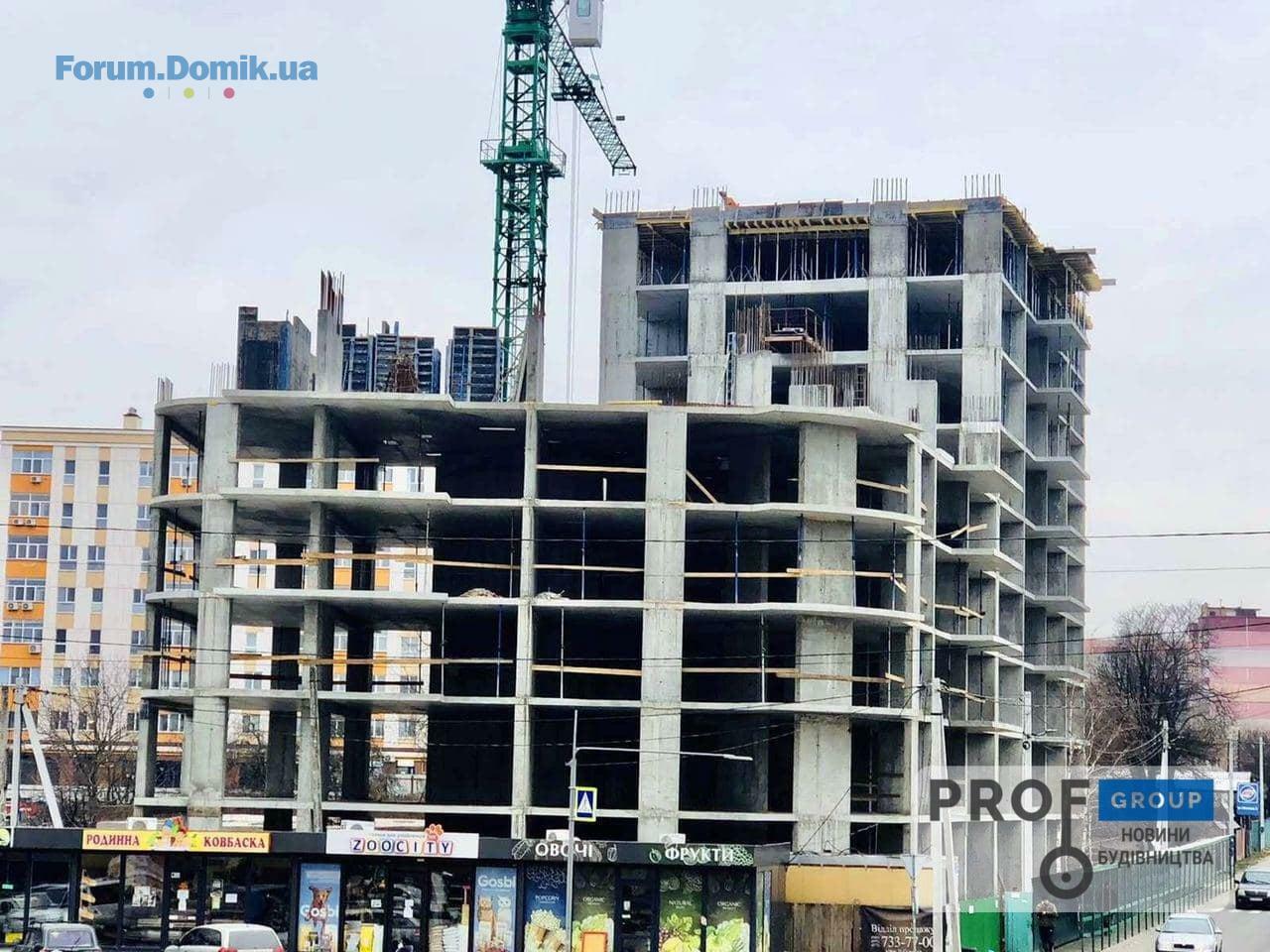

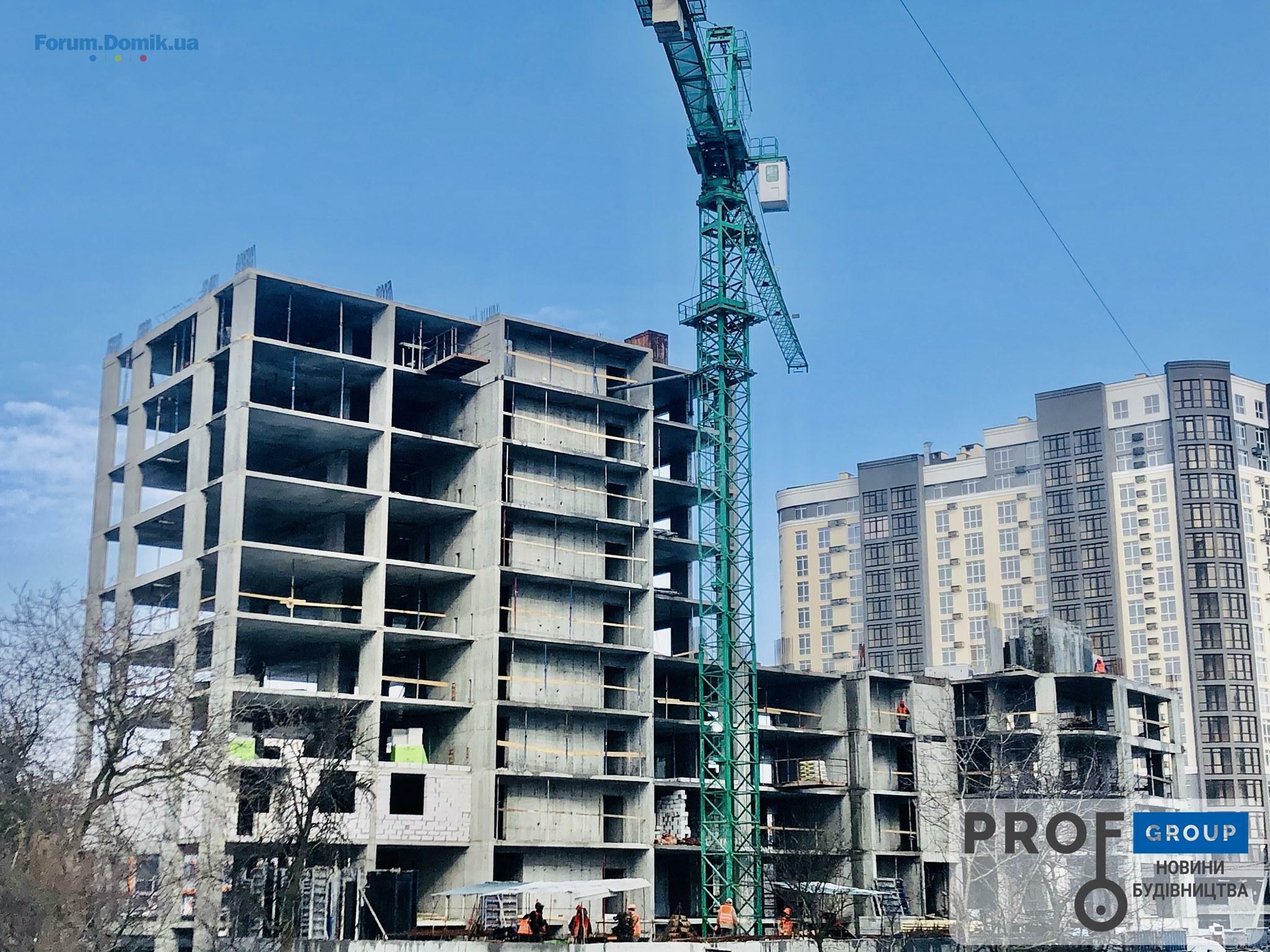

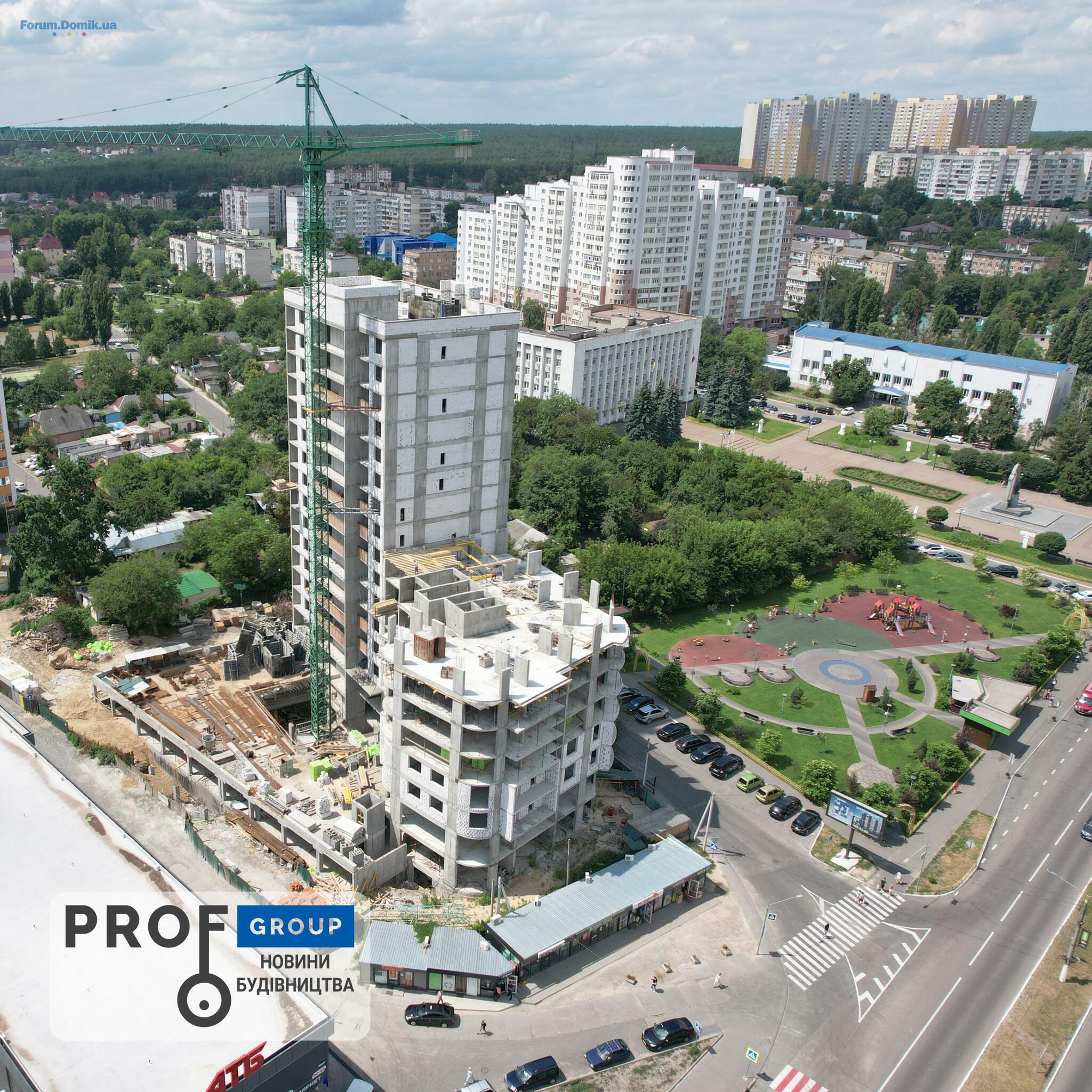

Новости строительства «Борисо-Глебский 2» ул.Школьная 42 на 03.08.2020г.
🏗Парадное 1:
-ведутся работы по вязке каркаса и заливке бетона 2-й половины плиты перекрытия 1-этажа;
- завершены работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся работы по вязке каркасов и заливке бетона 1й половины вертикальных элементов 2-го этажа.
🏗Парадное 2:
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся подготовительные работы до монтажа монолитной подушки цокольного этажа (паркинга) парадное 2.
С Уважением отдел продаж #ProfGroup

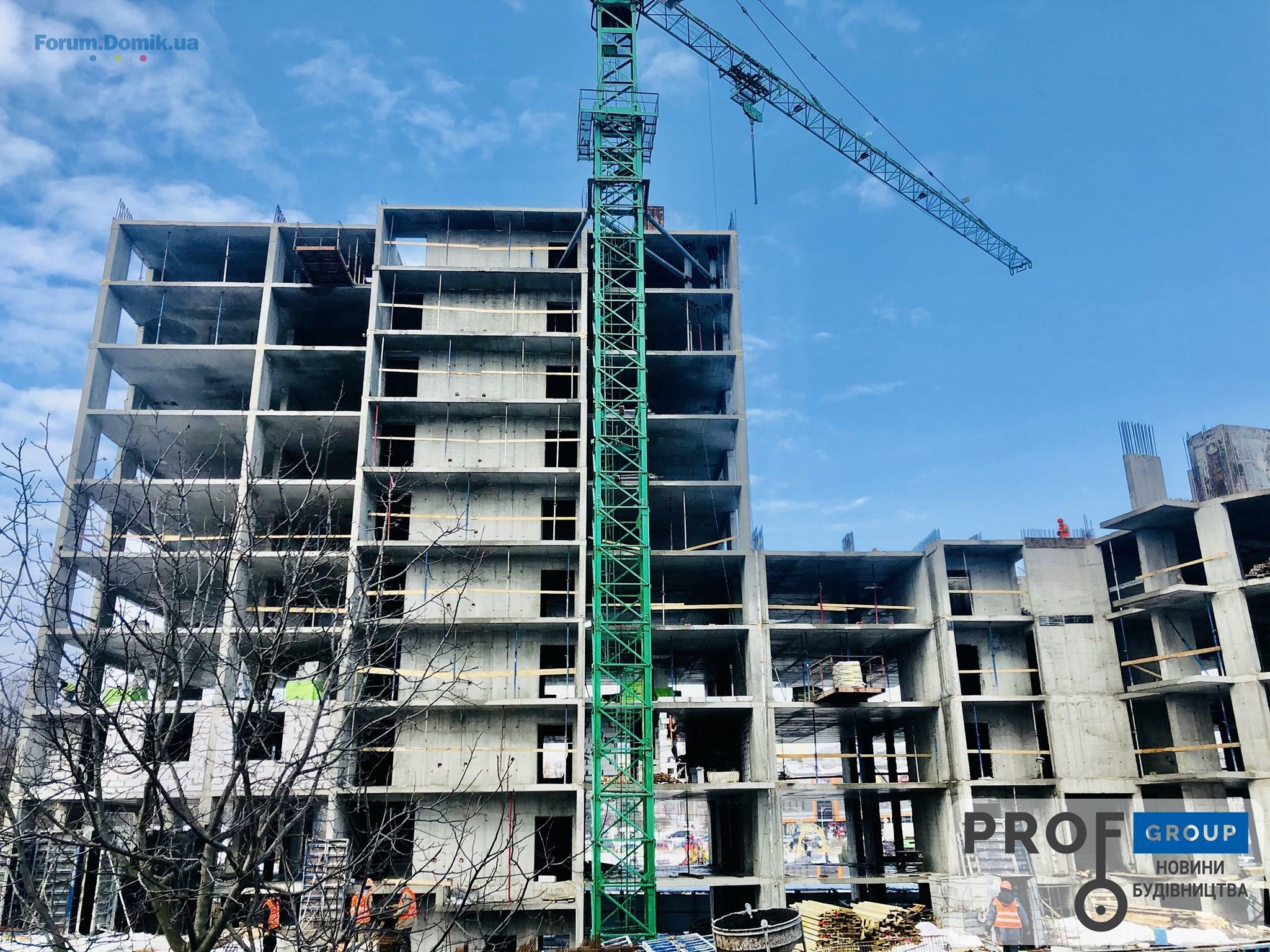

🏗Парадное 1:
-ведутся работы по вязке каркаса и заливке бетона 2-й половины плиты перекрытия 1-этажа;
- завершены работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся работы по вязке каркасов и заливке бетона 1й половины вертикальных элементов 2-го этажа.
🏗Парадное 2:
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся подготовительные работы до монтажа монолитной подушки цокольного этажа (паркинга) парадное 2.
С Уважением отдел продаж #ProfGroup
Prof Group

Представитель
307
16 октября 2016
18 авг 2020 06:29

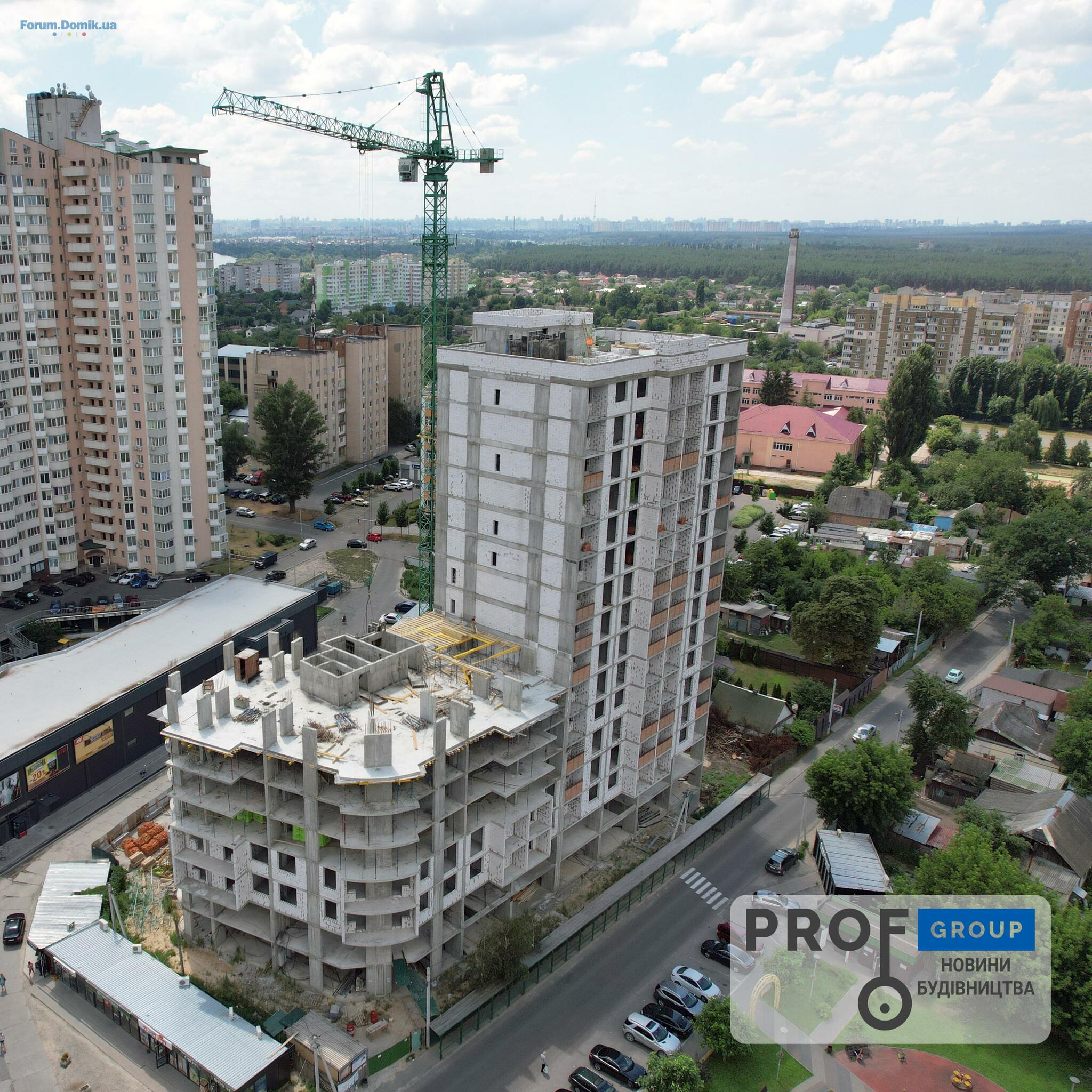

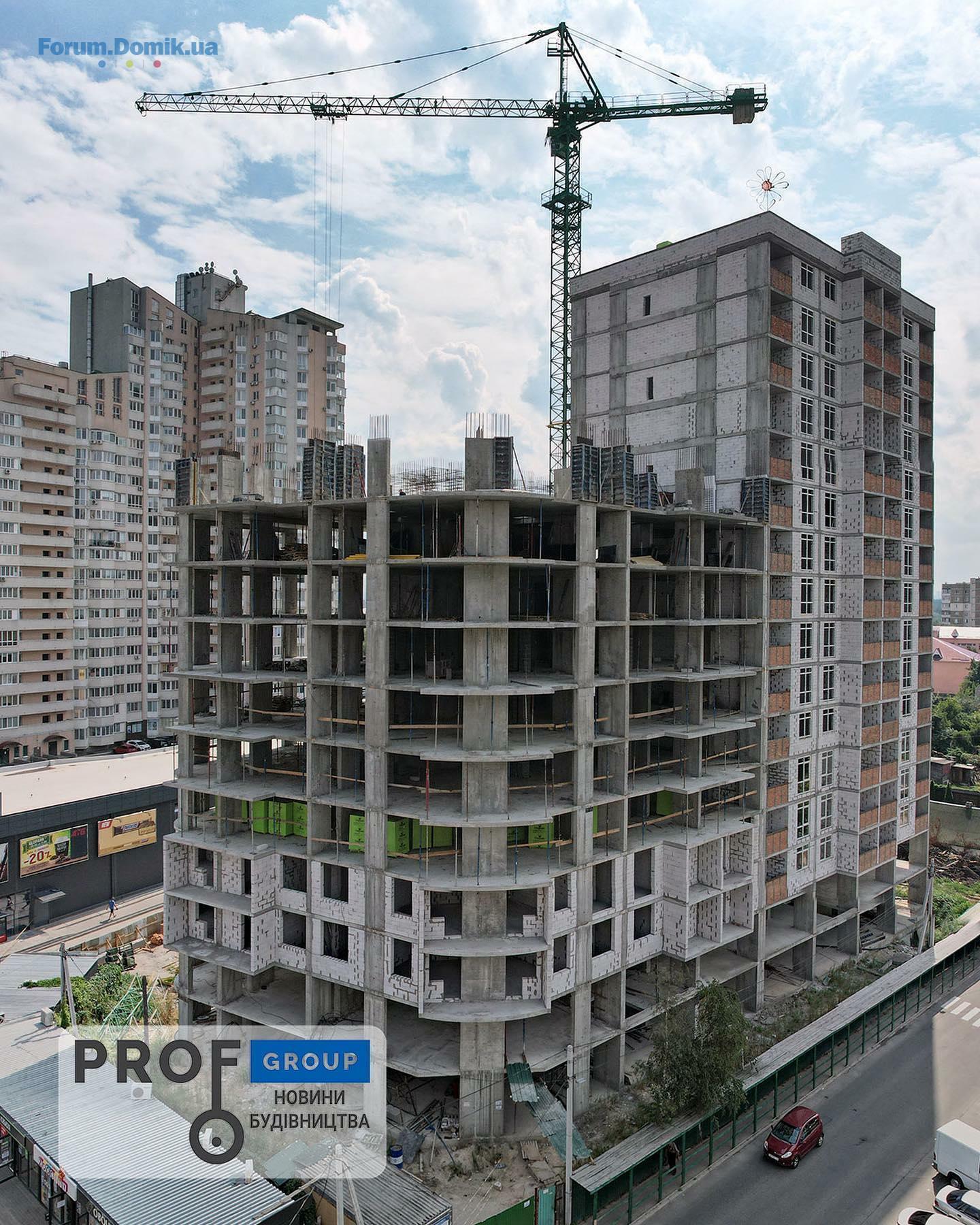

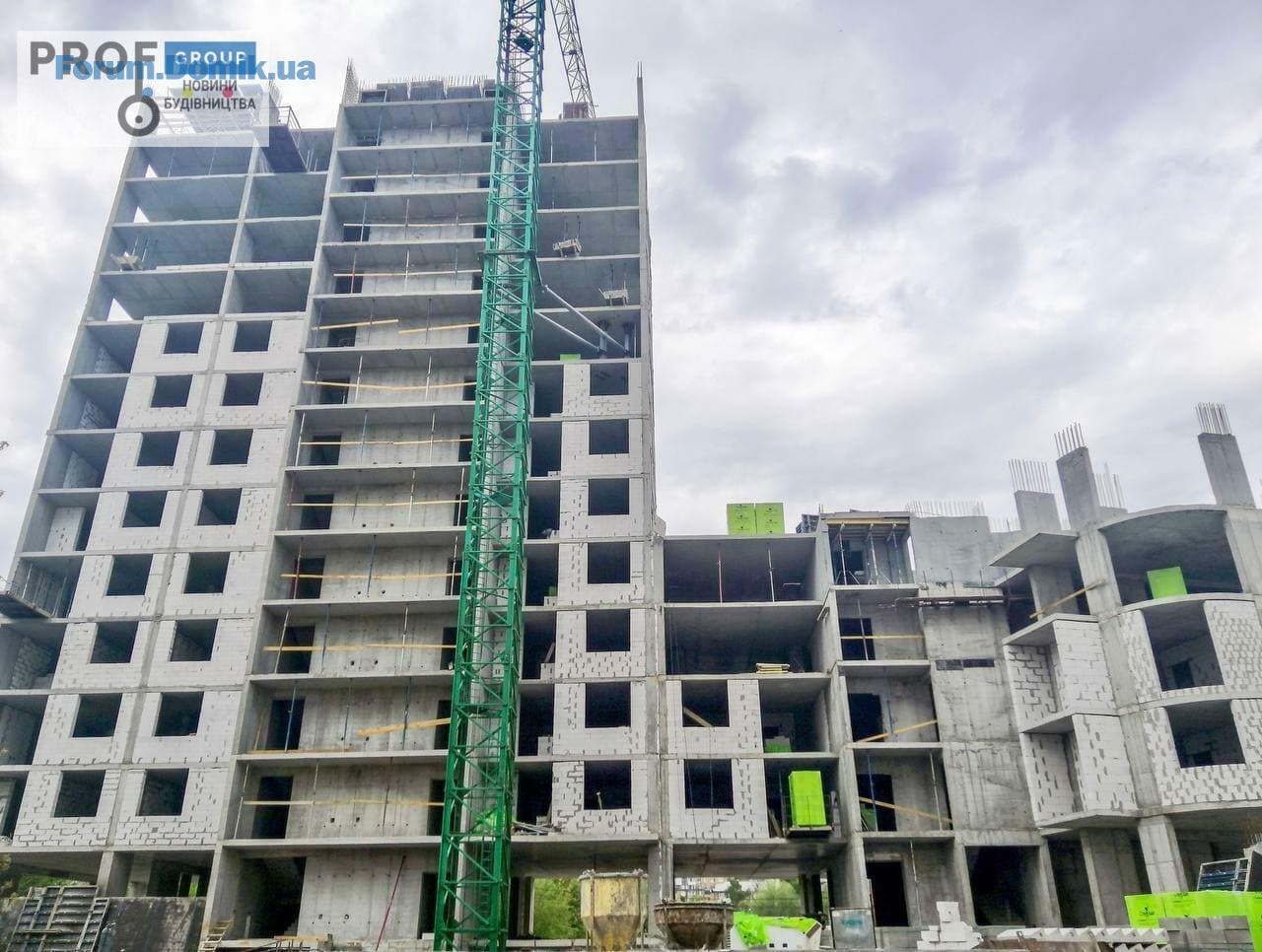

Новости строительства «Борисо-Глебский 2» ул.Школьная 42 на 03.08.2020г.
Парадное 1:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
-ведутся подготовительные работы по вязке каркаса и заливке бетона 1-й половины плиты перекрытия 3-этажа;
- завершены работы по вязке каркасов и заливке бетона плиты перекрытия 2 этажа;
- ведутся работы по вязке каркасов и заливке бетона 1й половины вертикальных элементов 3-го этажа.
Парадное 2:
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся подготовительные работы до монтажа монолитной подушки цокольного этажа (паркинга) парадное 2.
С Уважением отдел продаж #ProfGroup
Парадное 1:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
-ведутся подготовительные работы по вязке каркаса и заливке бетона 1-й половины плиты перекрытия 3-этажа;
- завершены работы по вязке каркасов и заливке бетона плиты перекрытия 2 этажа;
- ведутся работы по вязке каркасов и заливке бетона 1й половины вертикальных элементов 3-го этажа.
Парадное 2:
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся подготовительные работы до монтажа монолитной подушки цокольного этажа (паркинга) парадное 2.
С Уважением отдел продаж #ProfGroup
Prof Group

Представитель
307
16 октября 2016
03 сен 2020 10:19

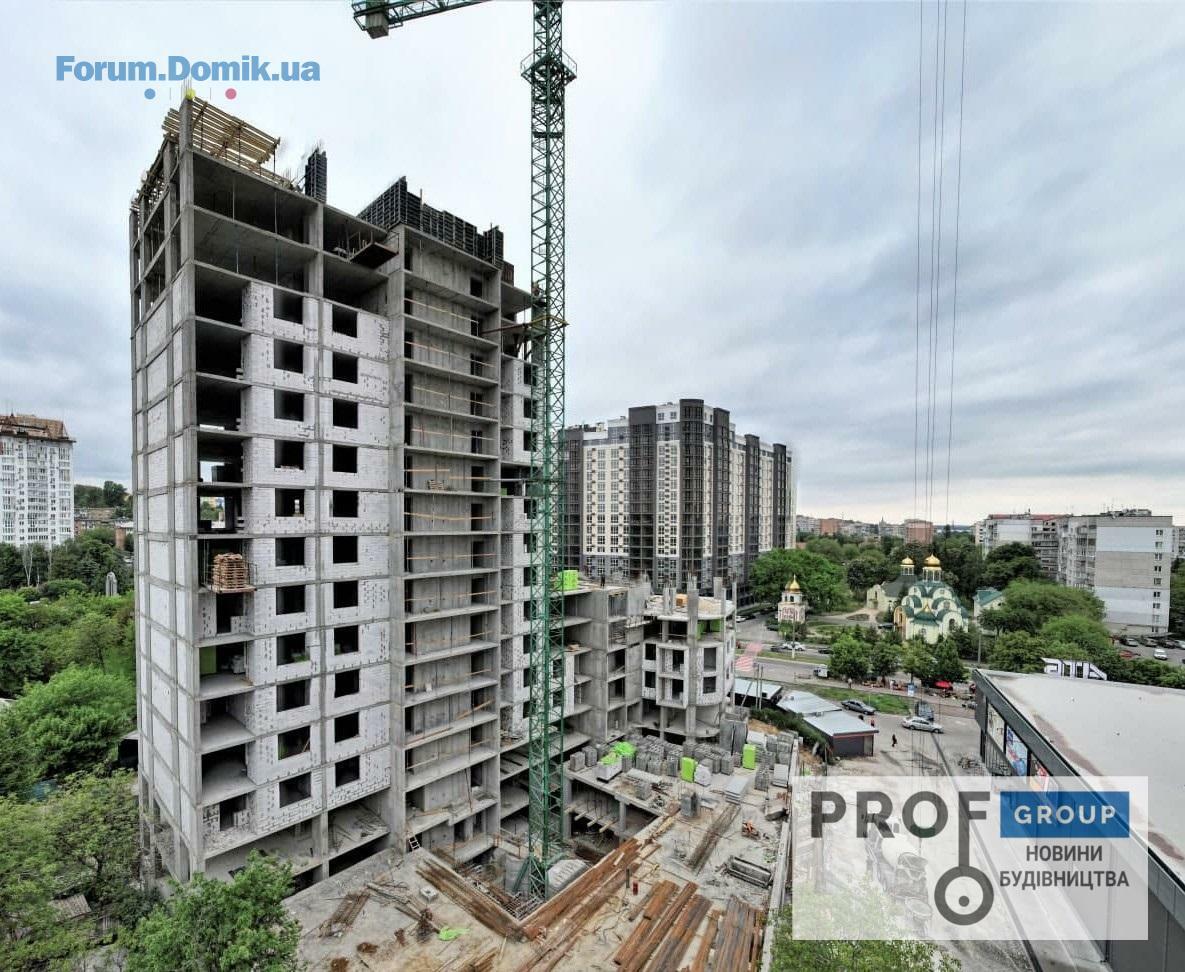

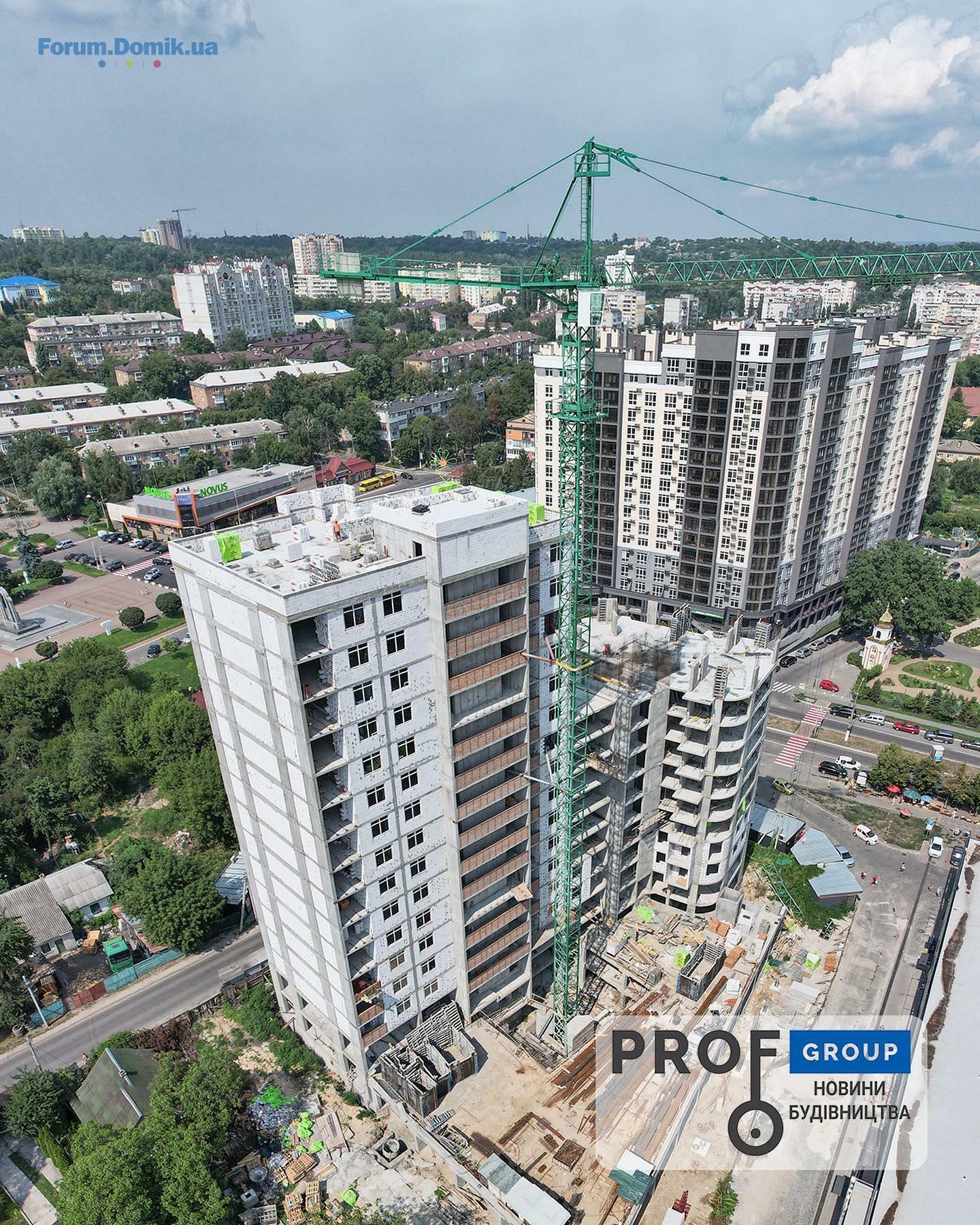

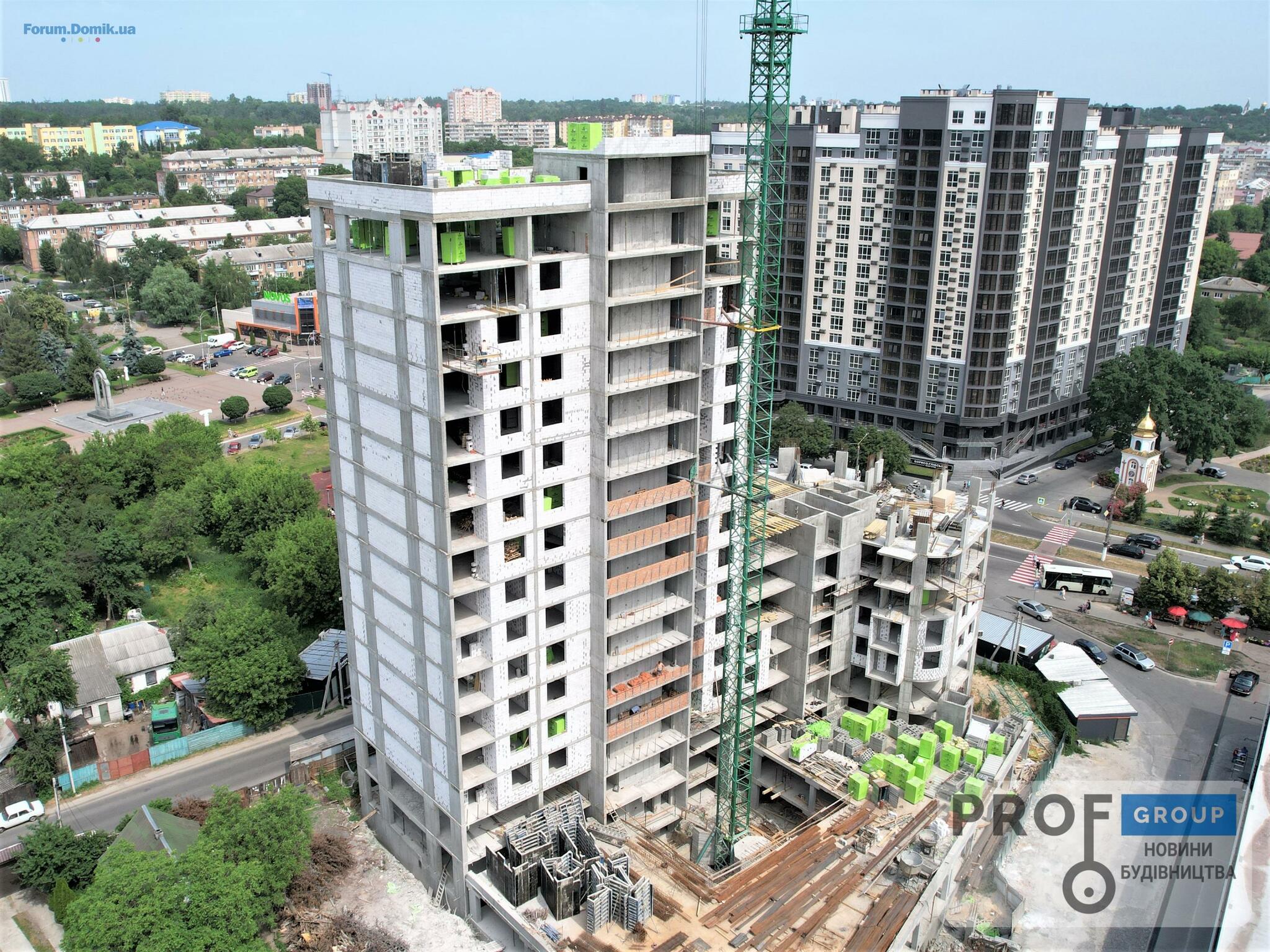

Новости строительства «Борисо-Глебский 2» ул. Школьная 42 на 03.09.2020г.
🏗Парадное 2:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
-ведутся работы по вязке каркаса и заливке бетона плиты перекрытия 4-этажа;
- подготовительные работы по кладке стен с газоблока;
- ведутся работы по вязке каркасов и заливке бетона 1-й половины вертикальных элементов 5-го этажа.
🏗Парадное 1:
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся работы по монтажу монолитной подушки цокольного этажа (паркинга) парадное 2.
С Уважением отдел продаж #ProfGroup
🏗Парадное 2:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
-ведутся работы по вязке каркаса и заливке бетона плиты перекрытия 4-этажа;
- подготовительные работы по кладке стен с газоблока;
- ведутся работы по вязке каркасов и заливке бетона 1-й половины вертикальных элементов 5-го этажа.
🏗Парадное 1:
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 1 этажа;
- ведутся работы по монтажу монолитной подушки цокольного этажа (паркинга) парадное 2.
С Уважением отдел продаж #ProfGroup
Prof Group

Представитель
307
16 октября 2016

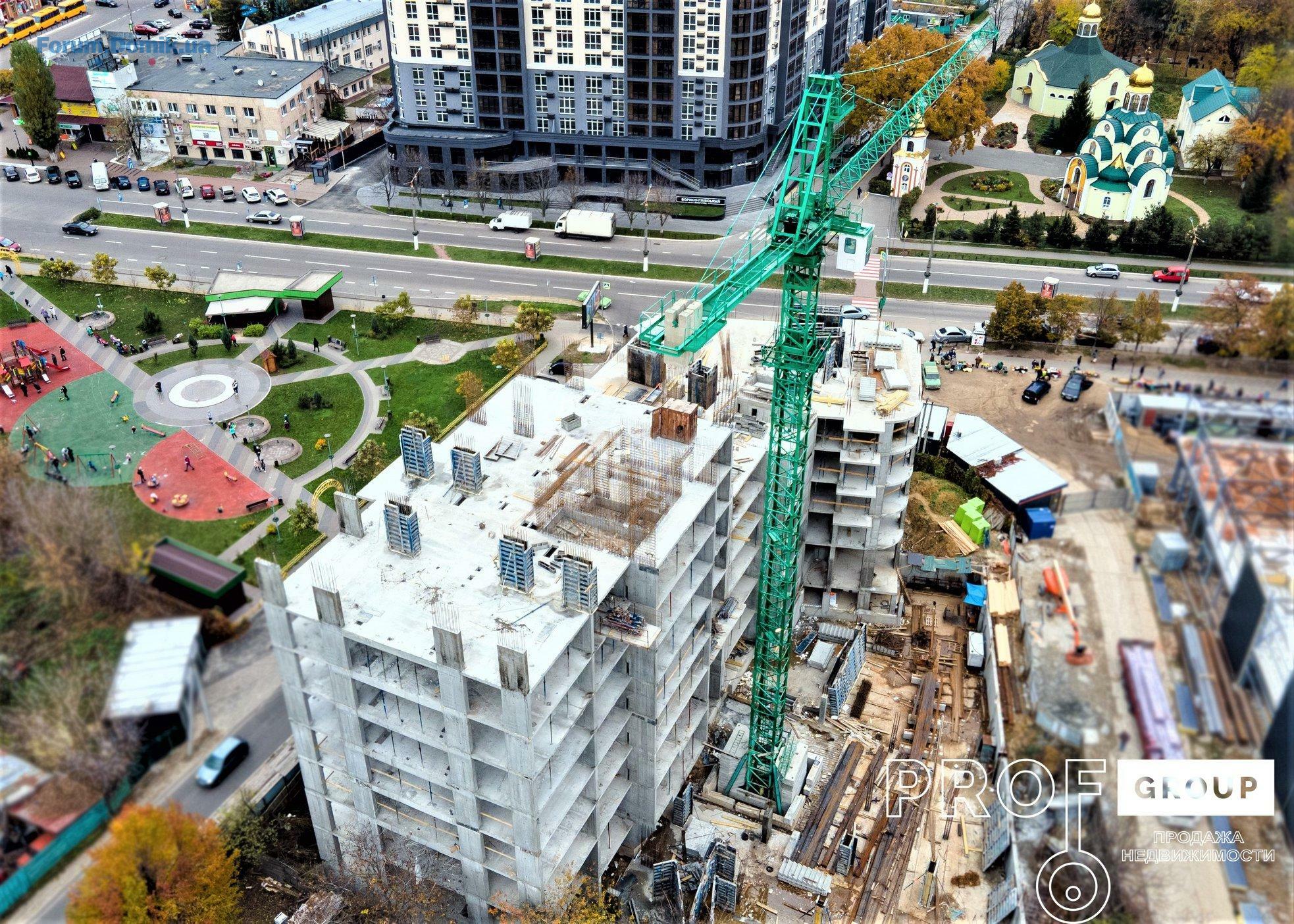

12 ноя 2020 13:07

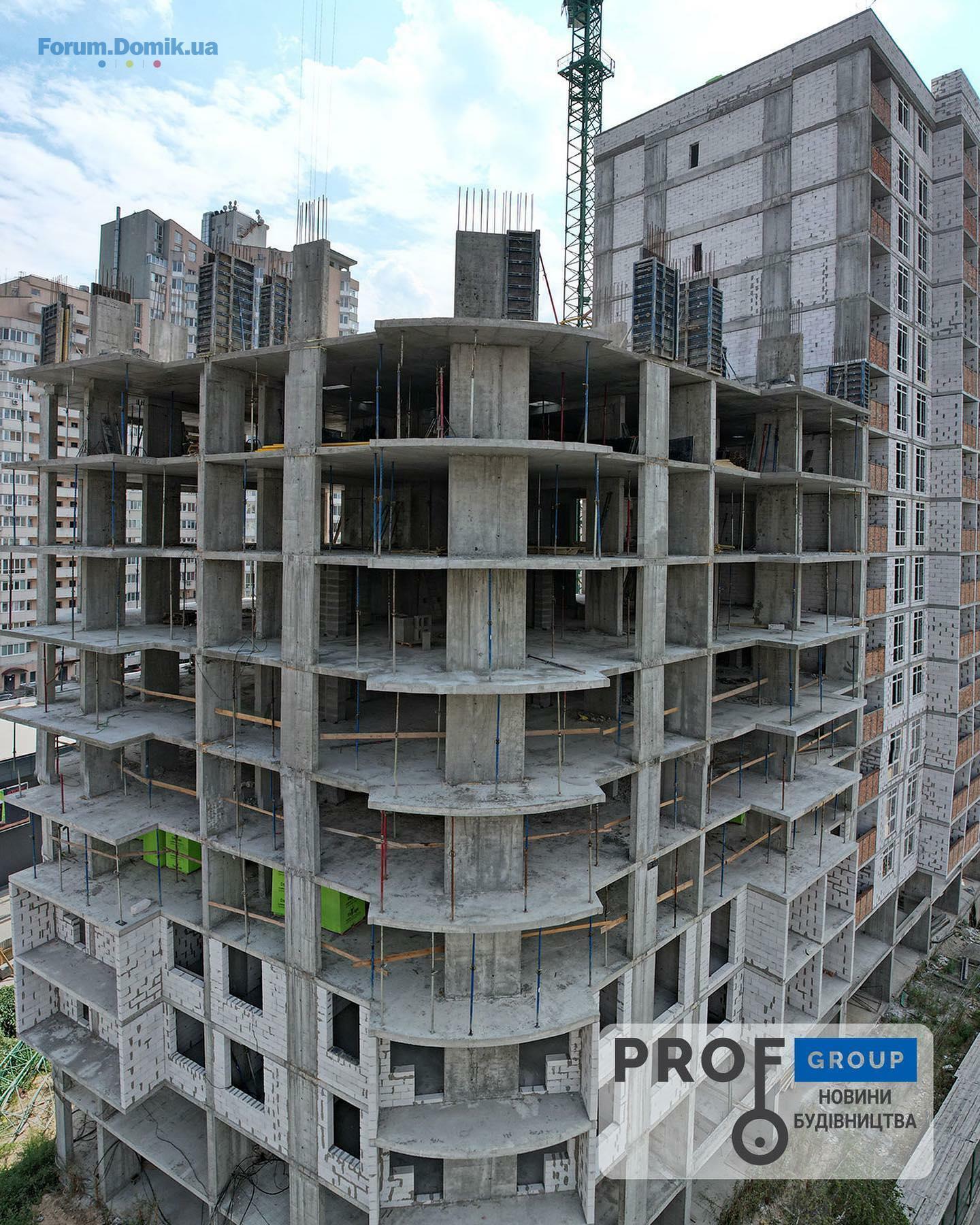

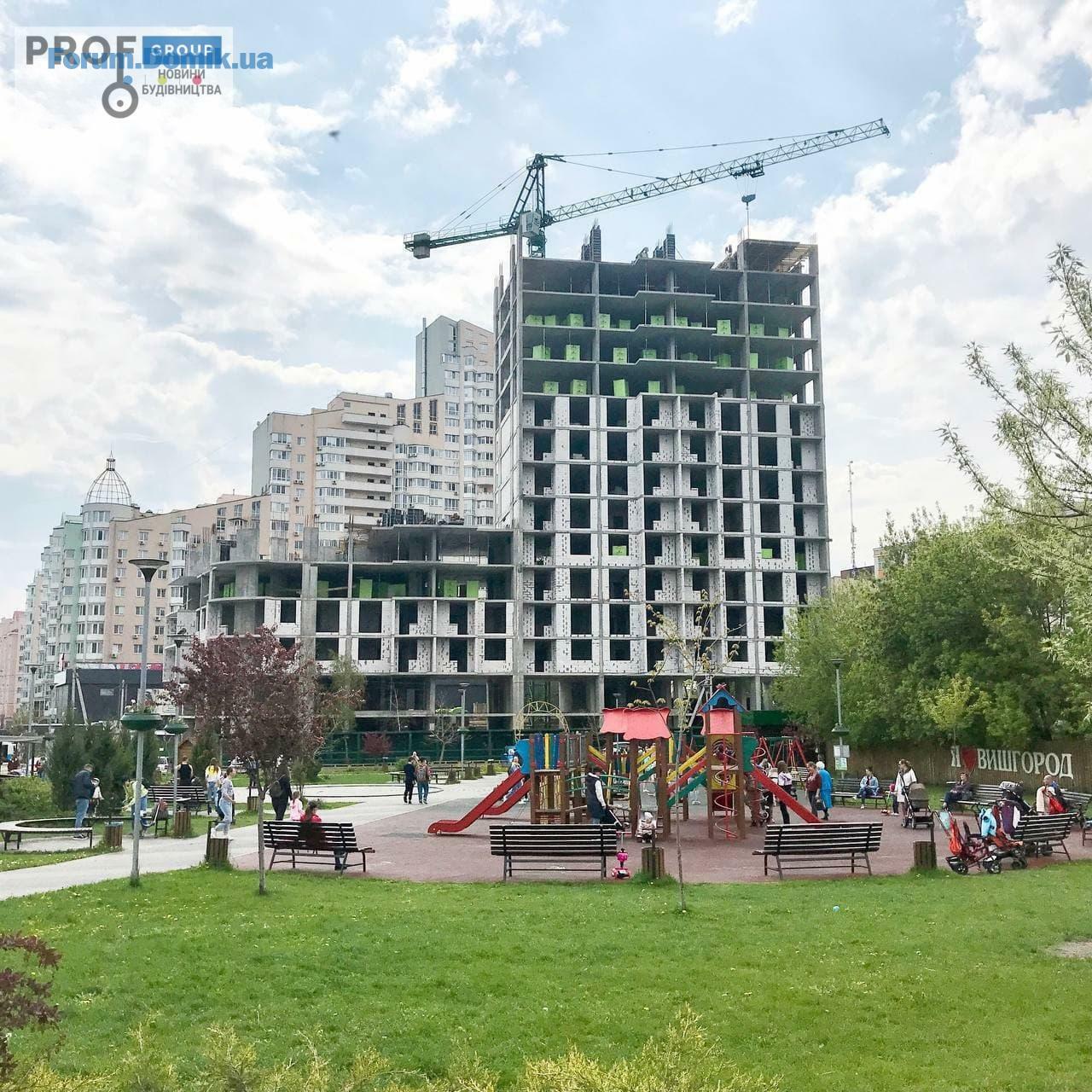

Новости строительства «Борисо-Глебский 2» ул. Школьная 42 на 12.11.2020г.
🏗Парадное 2:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
-ведутся работы по вязке каркаса вертикальных едементов 6-го этажа;
- ведутся подготовительные работы по кладке стен с газоблока и наборных вентканалов.
🏗Парадное 1:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 8-го этажа;
- завершены работы по вязке каркаса и заливке бетона плиты перекрытия 7-го этажа.
- завершаются работы по вязке каркасов и заливке бетона вертикальных элементов цокольного этажа паркинга
С Уважением отдел продаж #ProfGroup
🏗Парадное 2:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
-ведутся работы по вязке каркаса вертикальных едементов 6-го этажа;
- ведутся подготовительные работы по кладке стен с газоблока и наборных вентканалов.
🏗Парадное 1:
-ведутся работы по монтажу лестничных маршей и междуэтажных площадок;
- ведутся работы по вязке каркасов и заливке бетона вертикальных элементов 8-го этажа;
- завершены работы по вязке каркаса и заливке бетона плиты перекрытия 7-го этажа.
- завершаются работы по вязке каркасов и заливке бетона вертикальных элементов цокольного этажа паркинга
С Уважением отдел продаж #ProfGroup
Prof Group

Представитель
307
16 октября 2016
10 дек 2020 14:02

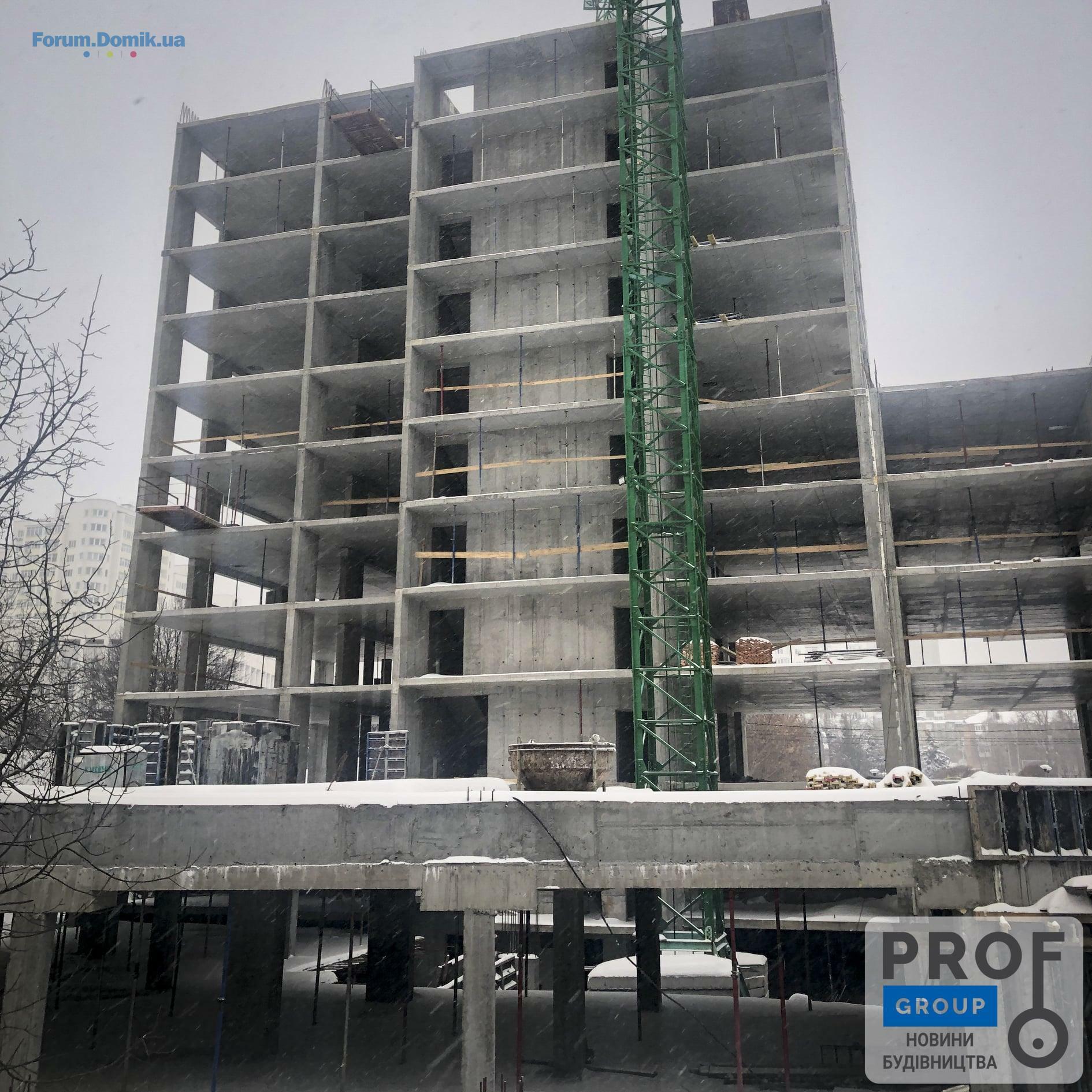

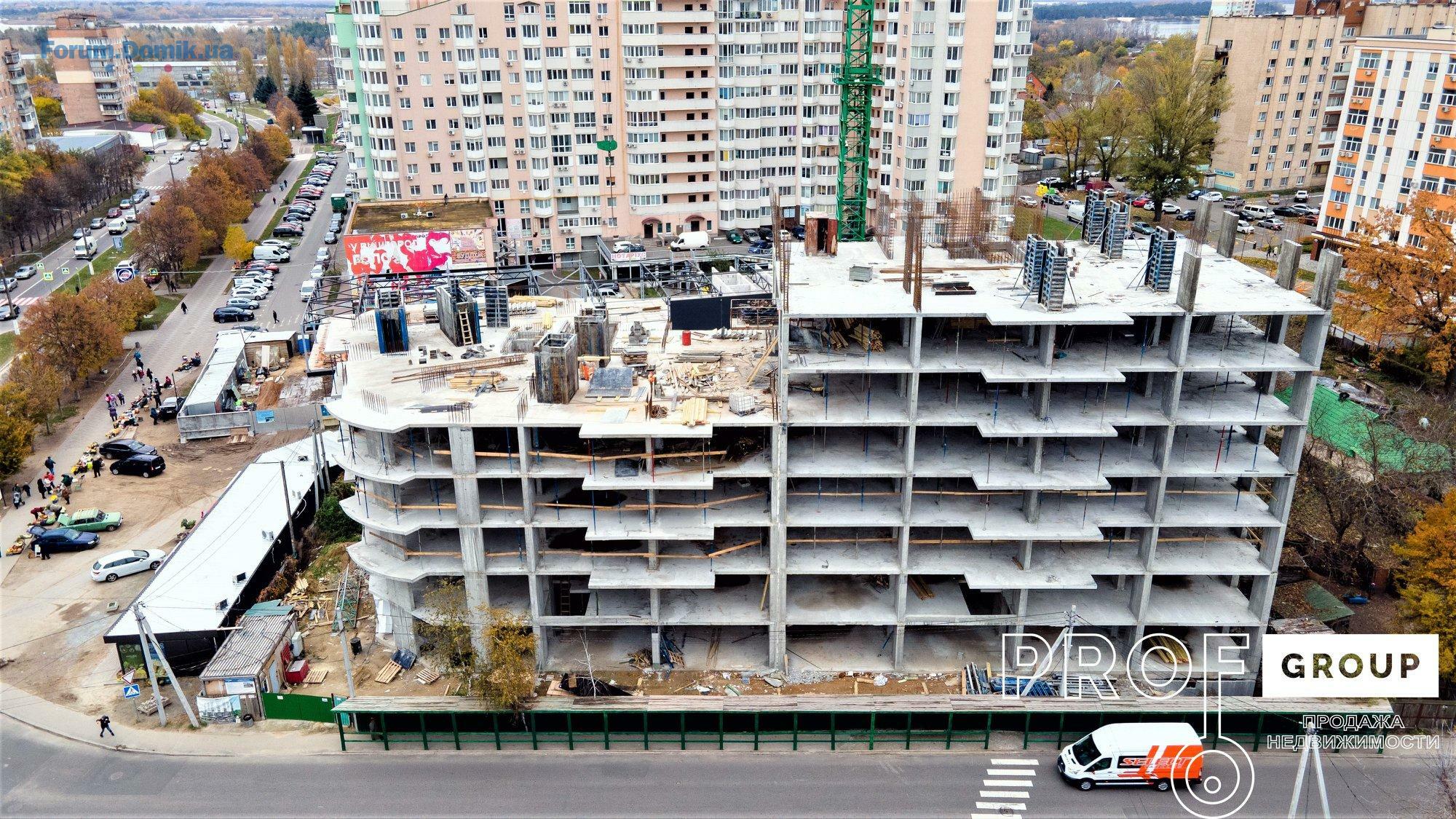

Новини будівництва «Борисо-Глібський 2» вул. Шкільна 42 на 10.12.2020р.
🏗Під’їзд 2:
➡️виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
➡️тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху;
➡️продовжуються підготовчі роботи по кладці стін з газоблоку та збірних вентиляційних каналів.
🏗Під’їзд 1
➡️виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
➡️виконуються роботи по в'язці каркасів і заливки бетону плити перекриття 9-го поверху;
➡️виконані роботи по в'язці каркасів і заливки бетону плити перекриття паркінгу першого поверху;
➡️виконуються роботи по в’язці каркасів вертикальних елементів десятого поверху .
🏗Під’їзд 2:
➡️виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
➡️тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху;
➡️продовжуються підготовчі роботи по кладці стін з газоблоку та збірних вентиляційних каналів.
🏗Під’їзд 1
➡️виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
➡️виконуються роботи по в'язці каркасів і заливки бетону плити перекриття 9-го поверху;
➡️виконані роботи по в'язці каркасів і заливки бетону плити перекриття паркінгу першого поверху;
➡️виконуються роботи по в’язці каркасів вертикальних елементів десятого поверху .
Prof Group

Представитель
307
16 октября 2016
24 дек 2020 14:15

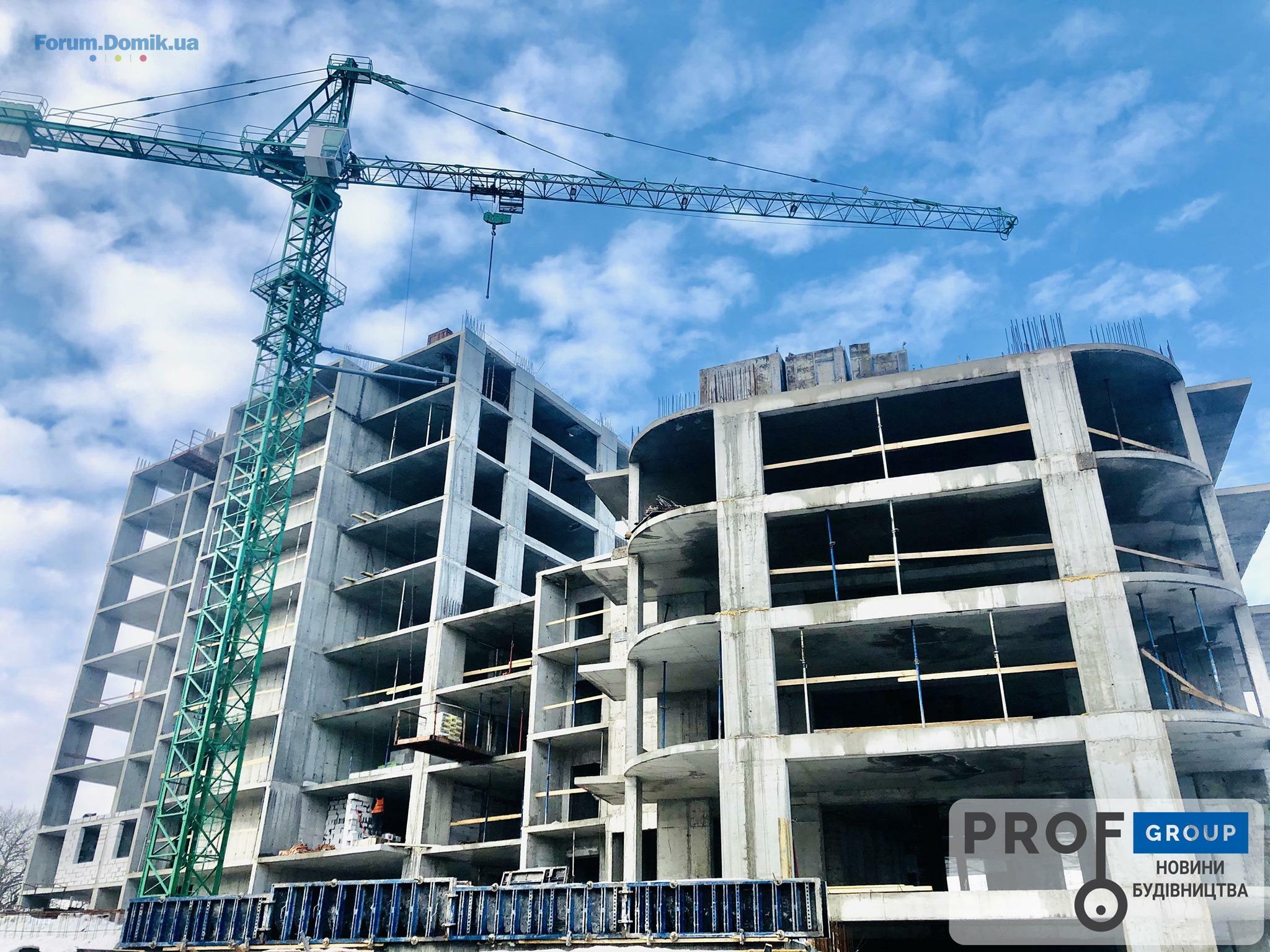

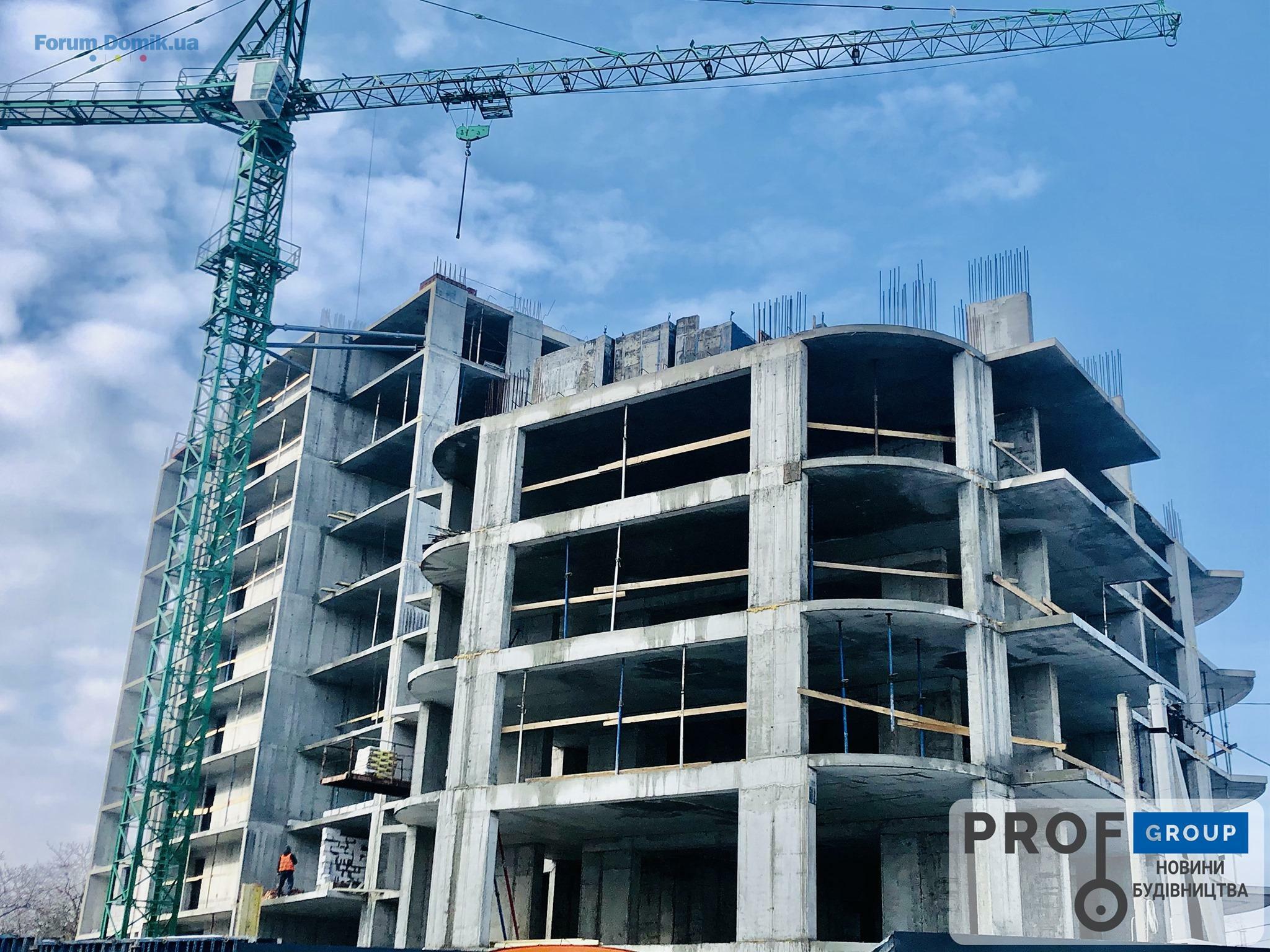

Новини будівництва «Борисо-Глібський 2» вул. Шкільна 42 на 24.12.2020р.
🏗️Під’їзд 2:
📌виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
📌тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху;
📌продовжуються підготовчі роботи по кладці стін з газоблоку та збірних вентиляційних каналів.
🏗️Під’їзд 1
📌виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
📌виконуються роботи по в'язці каркасів і заливки бетону плити перекриття 10-го поверху;
З повагою, відділ продажу ProfGroup
🏗️Під’їзд 2:
📌виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
📌тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху;
📌продовжуються підготовчі роботи по кладці стін з газоблоку та збірних вентиляційних каналів.
🏗️Під’їзд 1
📌виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
📌виконуються роботи по в'язці каркасів і заливки бетону плити перекриття 10-го поверху;
З повагою, відділ продажу ProfGroup
Prof Group

Представитель
307
16 октября 2016
28 янв 2021 13:50

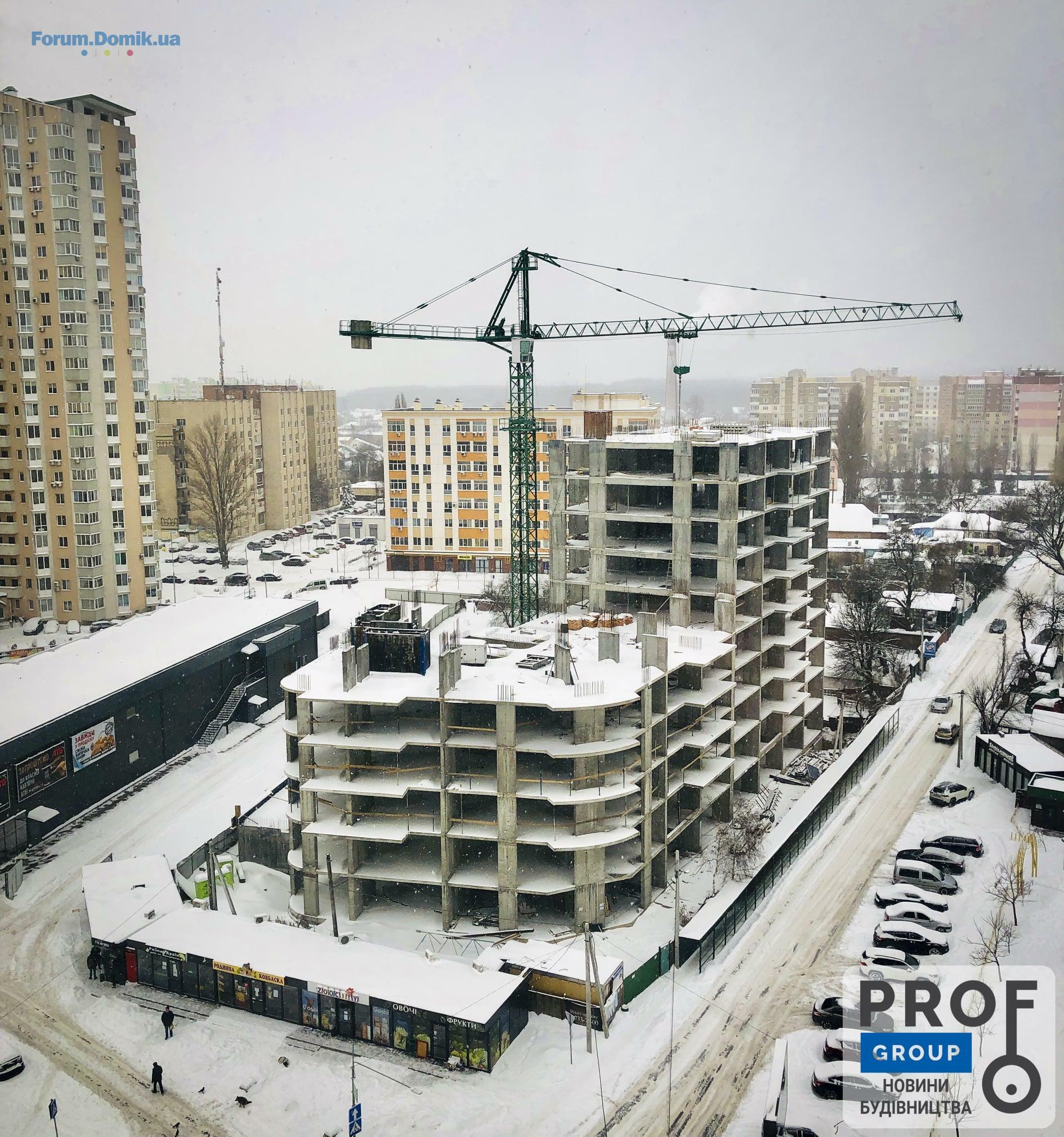

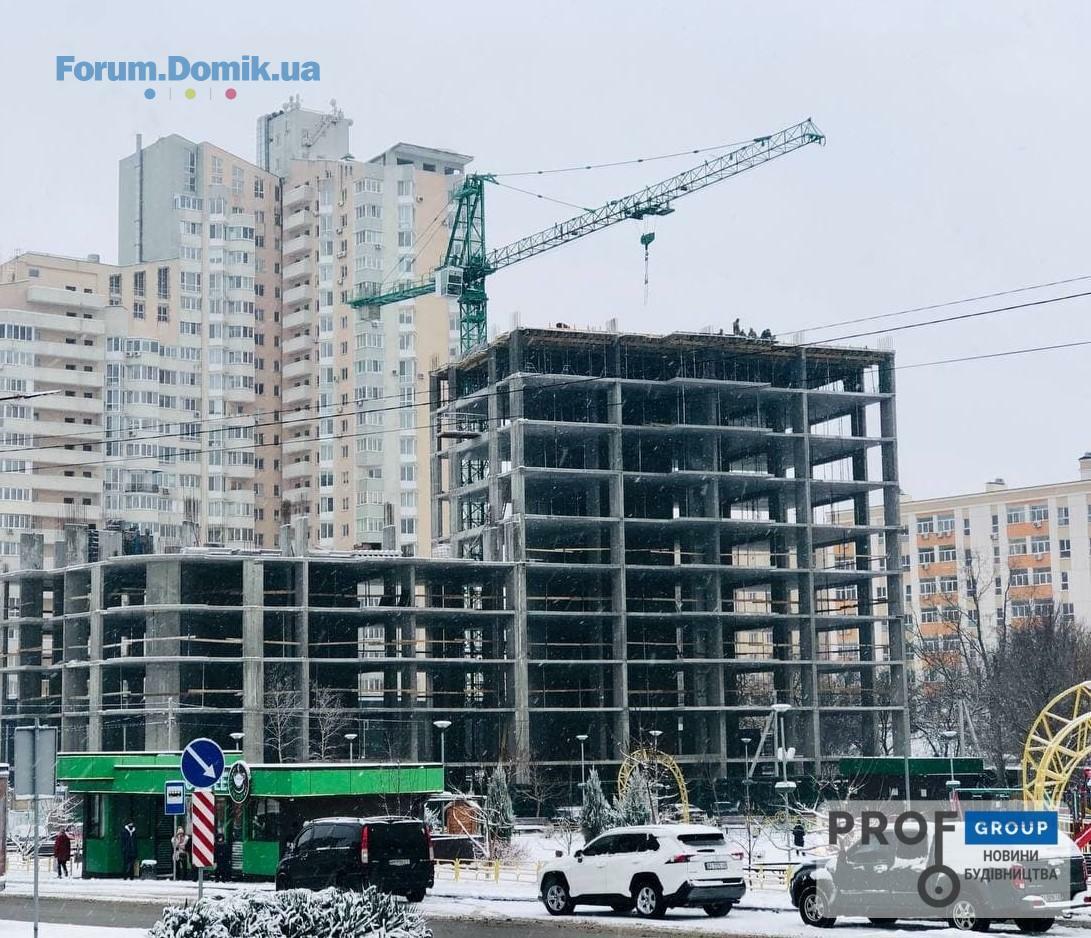

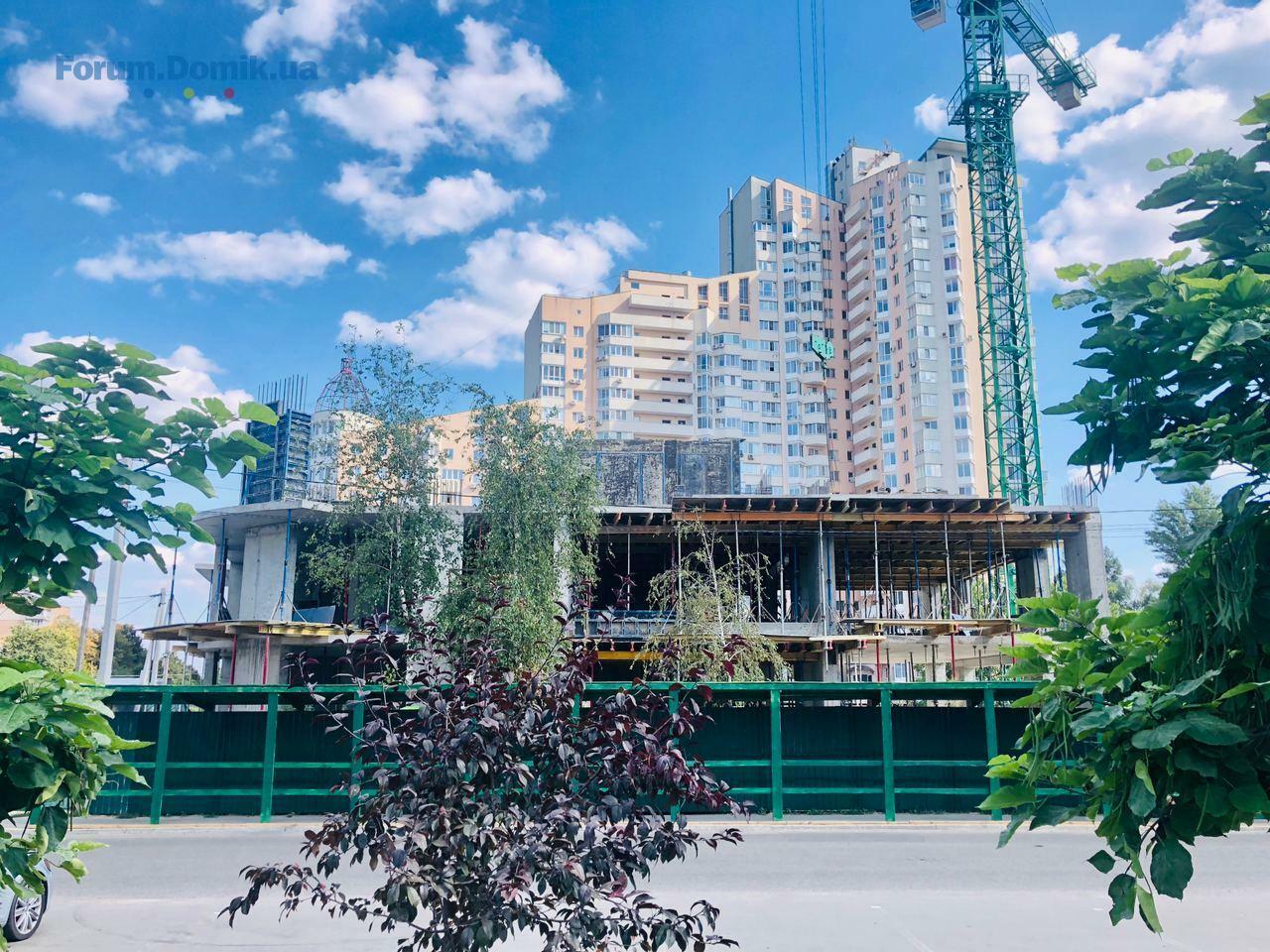

Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 28.01.2021р.
Під’їзд 2:
-виконуються роботи з монтажу сходових маршів і міжповерхових майданчиків;
- завершені роботи по в’язці каркасів та залиття бетону вертикальних елементів 1-го поверху дворівневого паркінгу;
-тривають роботи по в'язці каркасу вертикальних елементів 6-го поверху;
-проводяться роботи по в’язці каркасів і заливці бетону плити перекриття 1-го поверху дворівневого паркінгу.
Під’їзд 1
-виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
-завершені роботи по в'язці каркасів і заливці бетону плити перекриття 10-го поверху;
- проводяться підготовчі роботи (документація, завезення матеріалів) для «нарощування» баштового крану.
З повагою, відділ продажу!
Під’їзд 2:
-виконуються роботи з монтажу сходових маршів і міжповерхових майданчиків;
- завершені роботи по в’язці каркасів та залиття бетону вертикальних елементів 1-го поверху дворівневого паркінгу;
-тривають роботи по в'язці каркасу вертикальних елементів 6-го поверху;
-проводяться роботи по в’язці каркасів і заливці бетону плити перекриття 1-го поверху дворівневого паркінгу.

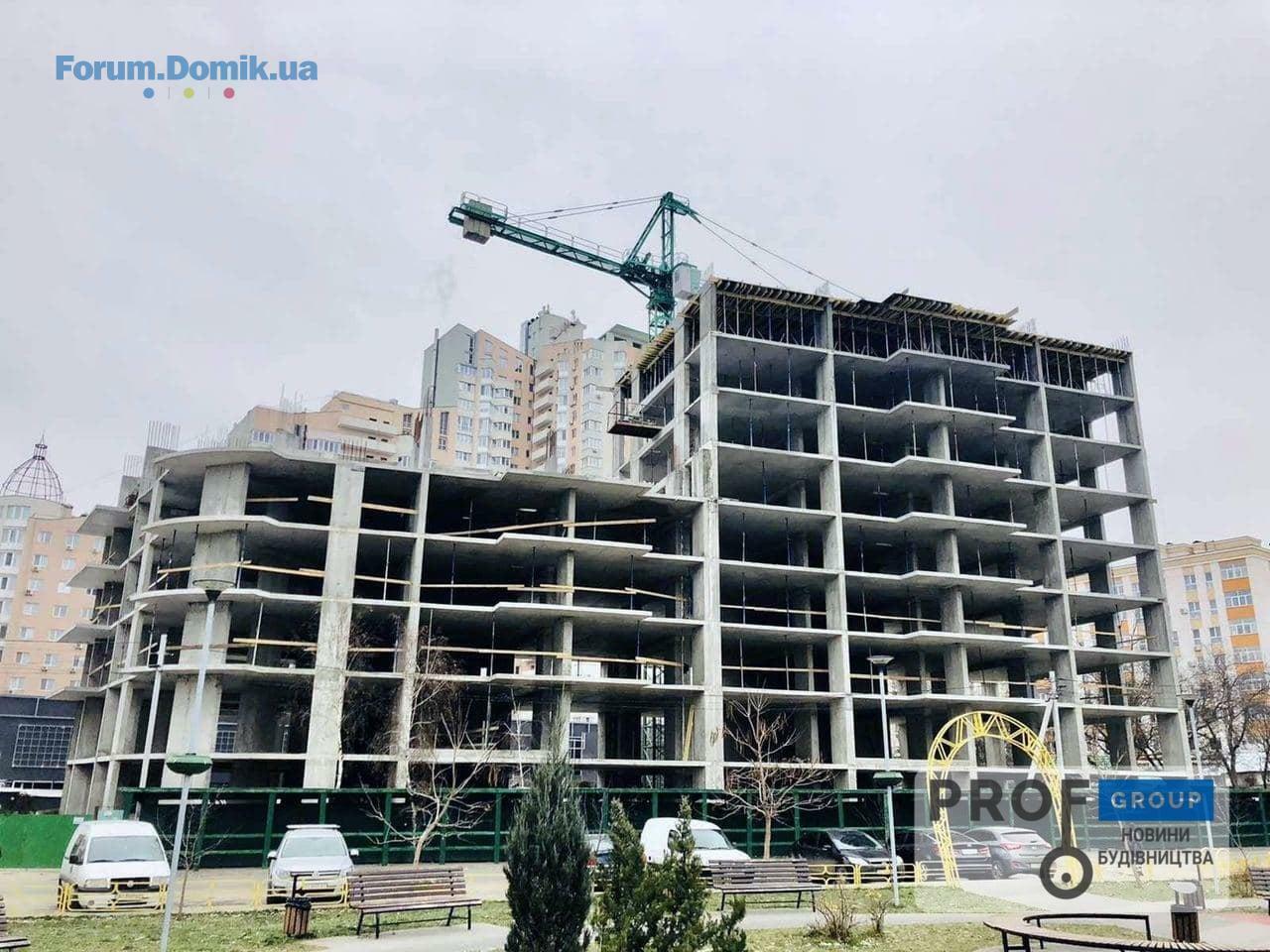

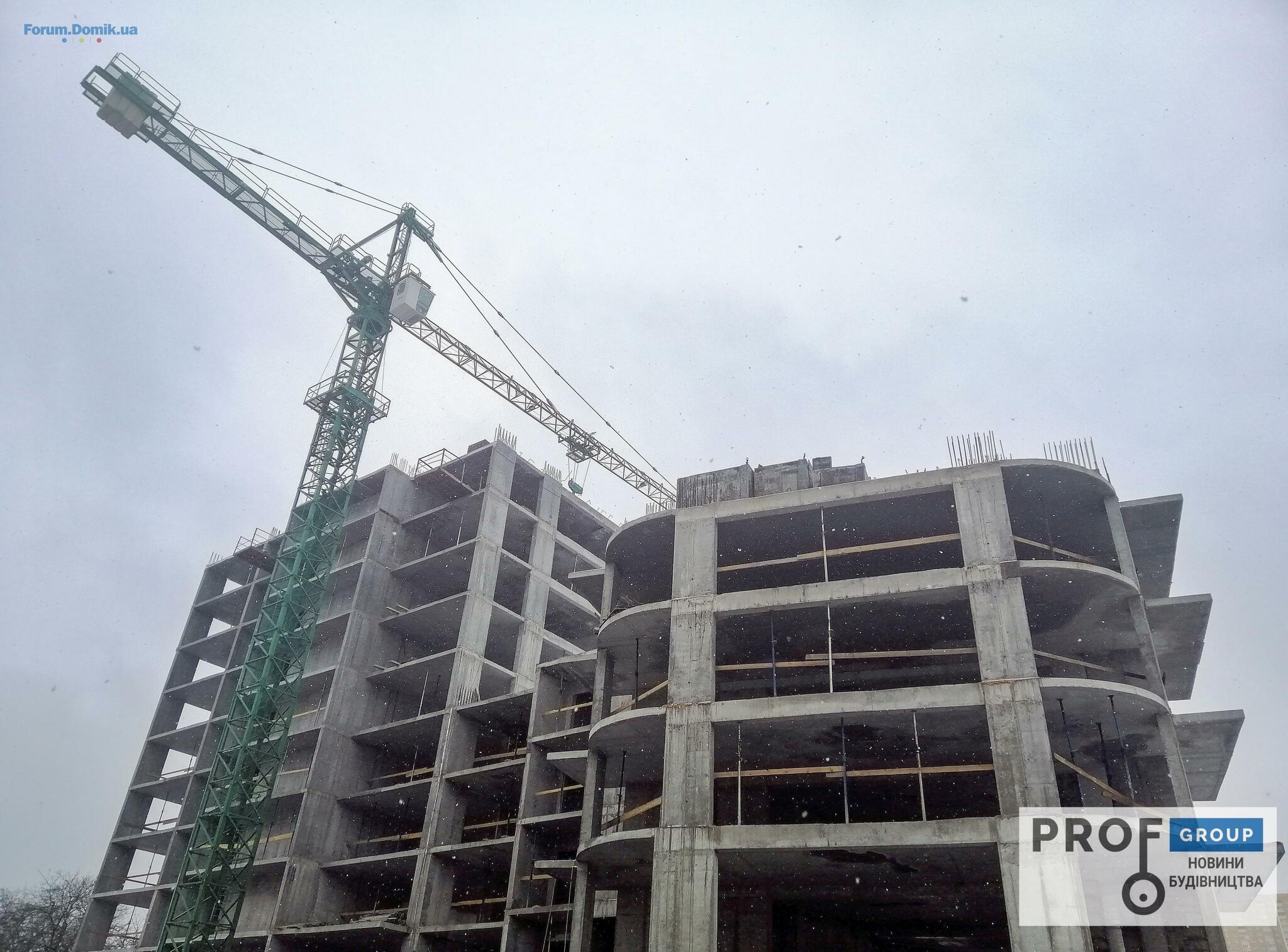

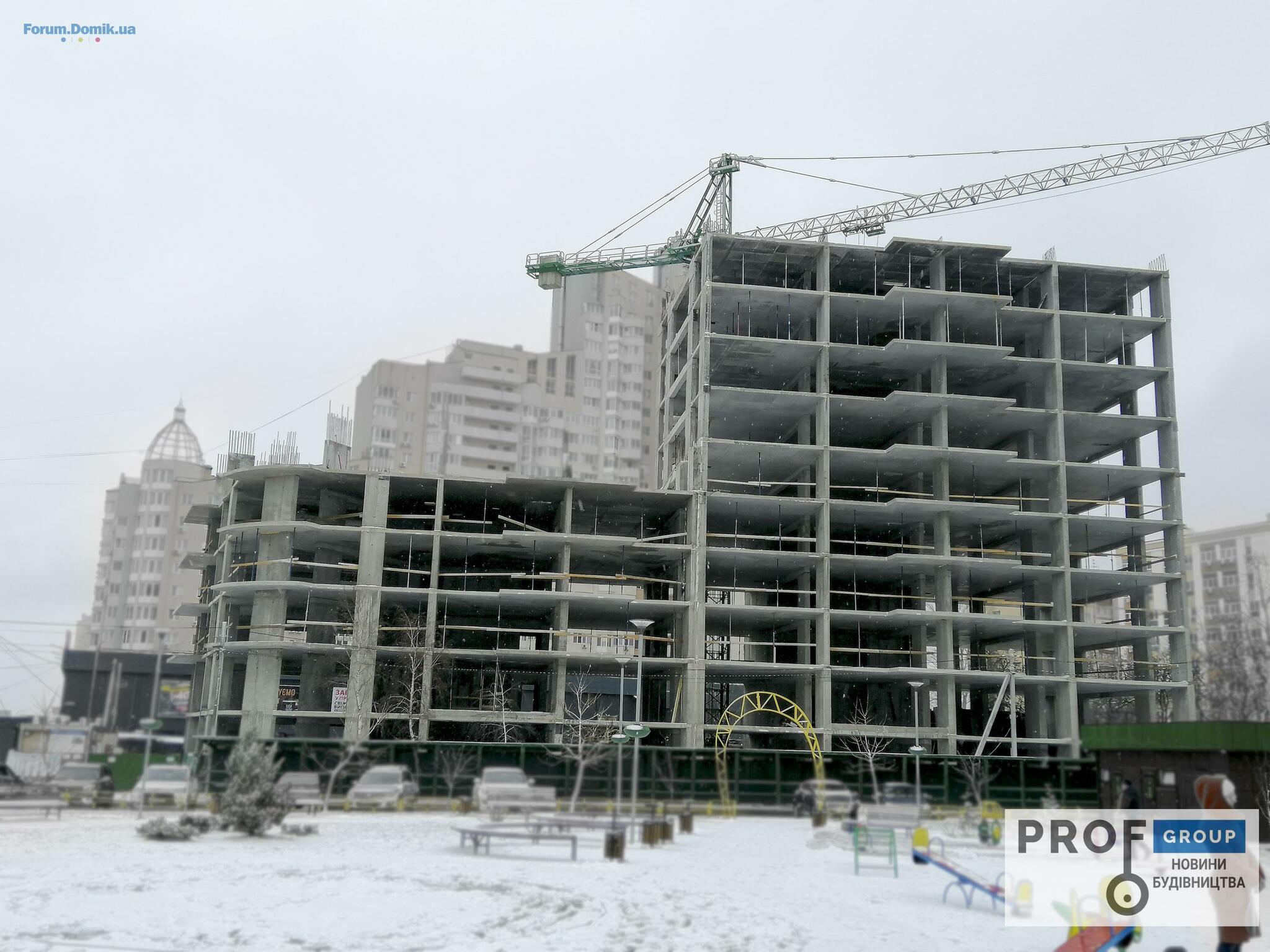

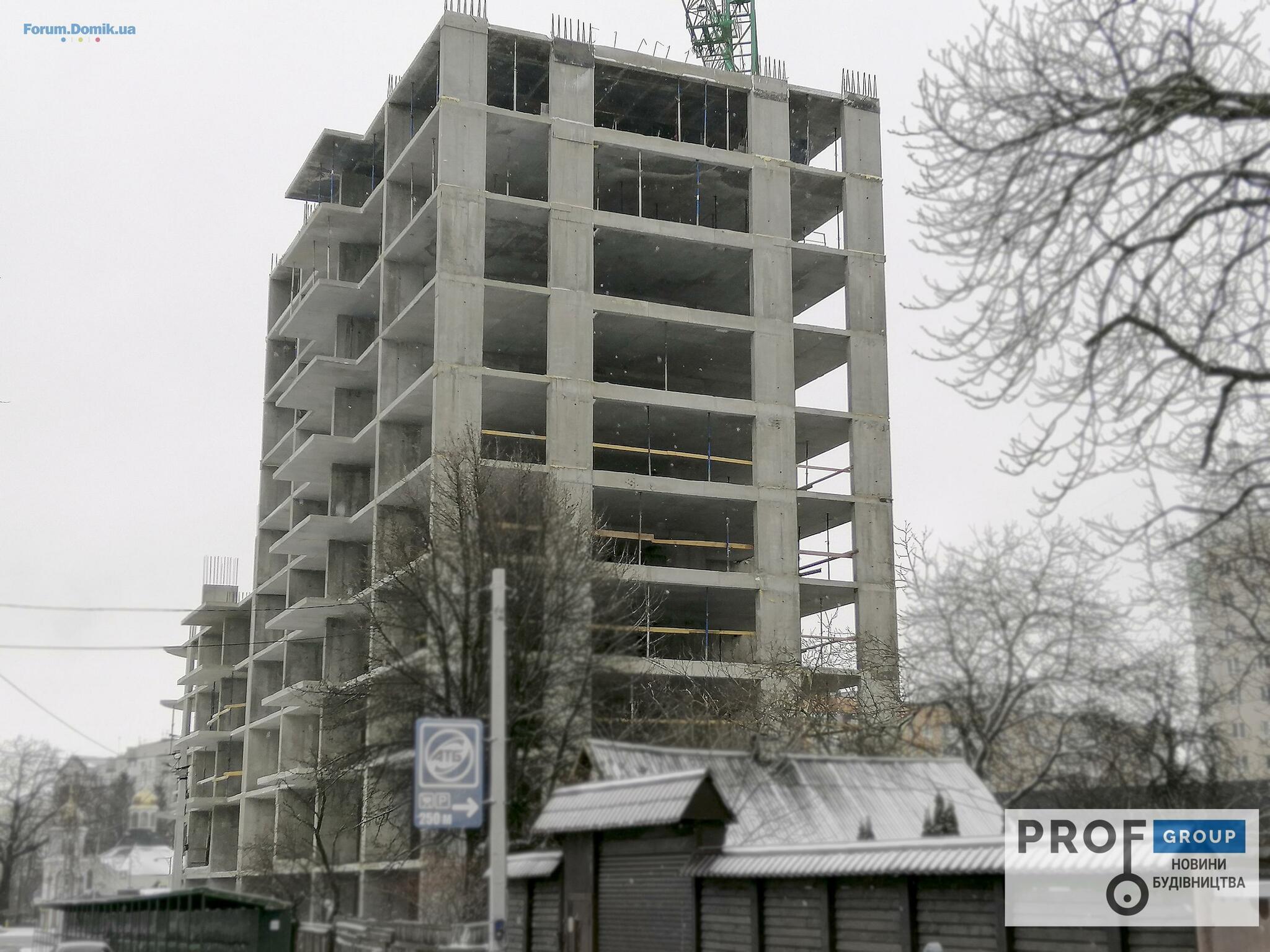

Під’їзд 1
-виконуються роботи по монтажу сходових маршів і міжповерхових майданчиків;
-завершені роботи по в'язці каркасів і заливці бетону плити перекриття 10-го поверху;
- проводяться підготовчі роботи (документація, завезення матеріалів) для «нарощування» баштового крану.
З повагою, відділ продажу!
Prof Group

Представитель
307
16 октября 2016
12 фев 2021 08:22

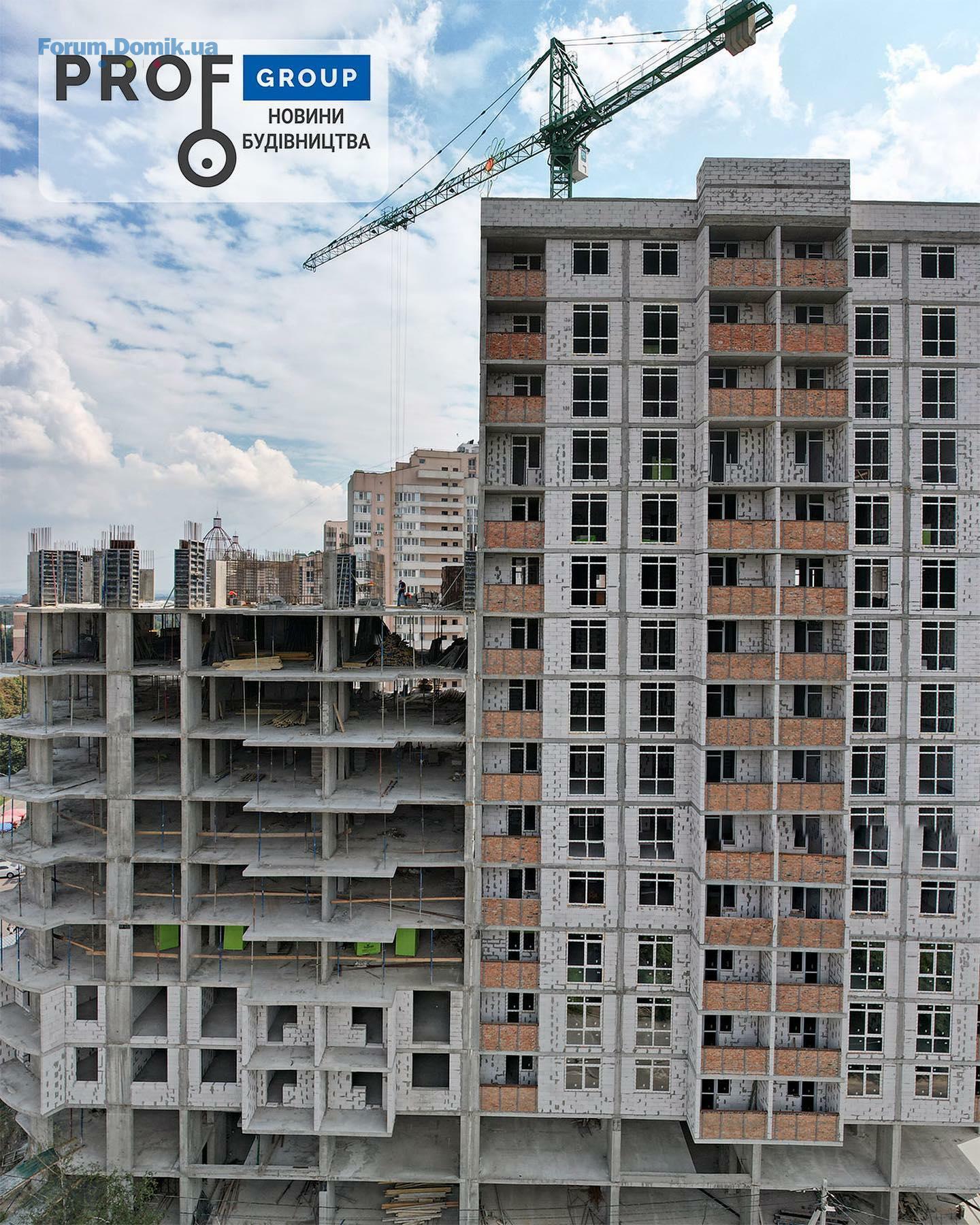

Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 11.02.2021р.
Під’їзд 2:
завершені роботи по монтажу сходових маршів і міжповерхових майданчиків до 6-го поверху;
тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху;
завершені роботи по в'язці каркасів і заливці бетону плити перекриття 1-го поверху дворівневого паркінгу та зовнішнього парапету паркінгу.
Під’їзд 1
завершені роботи по монтажу сходових маршів і міжповерхових майданчиків до 11-го поверху;
проводяться підготовчі роботи для «нарощування» баштового крану; завершені роботи по монтажу набірних вентканалів 1-го та 2-го поверхів; проводяться роботи по монтажу набірних вентканалів 3-го та 4-го поверхів.
Під’їзд 2:
завершені роботи по монтажу сходових маршів і міжповерхових майданчиків до 6-го поверху;
тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху;
завершені роботи по в'язці каркасів і заливці бетону плити перекриття 1-го поверху дворівневого паркінгу та зовнішнього парапету паркінгу.
Під’їзд 1
завершені роботи по монтажу сходових маршів і міжповерхових майданчиків до 11-го поверху;
проводяться підготовчі роботи для «нарощування» баштового крану; завершені роботи по монтажу набірних вентканалів 1-го та 2-го поверхів; проводяться роботи по монтажу набірних вентканалів 3-го та 4-го поверхів.
Prof Group

Представитель
307
16 октября 2016
04 март 2021 11:07

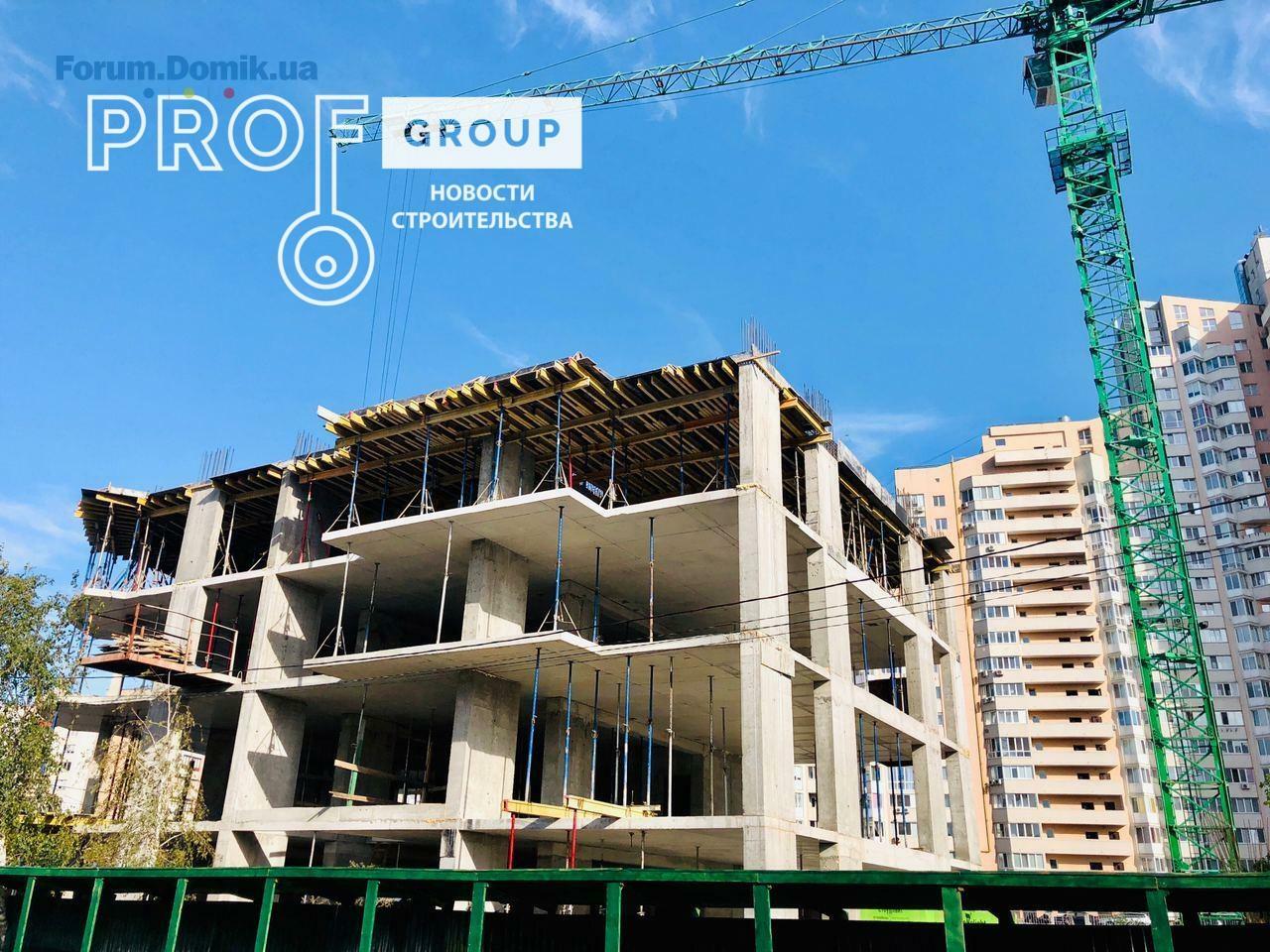

Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 25.02.2021р.
Під’їзд 2:
✔️завершені роботи по монтажу набірних вентканалів 1-го, 2-го, та 3-го поверхів;
✔️ведуться роботи по монтажу набірних вентканалів 4-го поверху;
✔️тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху.
Під’їзд 1
✔️завершені роботи по кладці зовнішніх стін 3-го поверху з газоблоку;
✔️ведуться роботи по кладці зовнішніх стін 4-го поверху з газоблоку;
✔️завершені роботи по «прив‘язці» баштового крану до будинку;
✔️проводяться роботи для «нарощування» баштового крану; ✔️завершені роботи по монтажу набірних вентканалів 3-го поверху; ✔️проводяться роботи по монтажу набірних вентканалів 4-го поверху.
Під’їзд 2:
✔️завершені роботи по монтажу набірних вентканалів 1-го, 2-го, та 3-го поверхів;
✔️ведуться роботи по монтажу набірних вентканалів 4-го поверху;
✔️тривають роботи по в'язці каркаса вертикальних елементів 6-го поверху.
Під’їзд 1
✔️завершені роботи по кладці зовнішніх стін 3-го поверху з газоблоку;
✔️ведуться роботи по кладці зовнішніх стін 4-го поверху з газоблоку;
✔️завершені роботи по «прив‘язці» баштового крану до будинку;
✔️проводяться роботи для «нарощування» баштового крану; ✔️завершені роботи по монтажу набірних вентканалів 3-го поверху; ✔️проводяться роботи по монтажу набірних вентканалів 4-го поверху.
Prof Group

Представитель
307
16 октября 2016
14 май 2021 14:44
Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 14.05.2021р.
🏗Під’їзд 2:
☑️завершені роботи по кладці міжквартирних стін газоблоку 3 та 4 поверхах;
☑️закінчуються роботи по кладці міжкімнатних стін 3 та 4 поверхів.
🏗Під’їзд 1:
☑️завершені роботи по кладці зовнішніх стін газоблоку на 10 поверсі;
☑️ведуться роботи по кладці зовнішніх стін газоблоку на 11 та 12 поверхах;
☑️завершені роботи по монтажу набірних вентиляційних каналів 7, 8, 9 поверхів;
☑️тривають роботи по монтажу вертикальних елементів 15 поверху;
☑️завершені роботи по в’язці каркасу та монтажу монолітної плити перекриття 14 поверху;
☑️тривають роботи по кладці міжкімнатних стін 5 поверху;
☑️завершені роботи по кладці міжкімнатних стін 7 поверху;
☑️тривають роботи по монтажу набірних вентиляційних каналів 10 поверху;
☑️тривають роботи по монтажу сходових маршів та площадок 13, 14 поверхів.
🏗Під’їзд 2:
☑️завершені роботи по кладці міжквартирних стін газоблоку 3 та 4 поверхах;
☑️закінчуються роботи по кладці міжкімнатних стін 3 та 4 поверхів.
🏗Під’їзд 1:
☑️завершені роботи по кладці зовнішніх стін газоблоку на 10 поверсі;
☑️ведуться роботи по кладці зовнішніх стін газоблоку на 11 та 12 поверхах;
☑️завершені роботи по монтажу набірних вентиляційних каналів 7, 8, 9 поверхів;
☑️тривають роботи по монтажу вертикальних елементів 15 поверху;
☑️завершені роботи по в’язці каркасу та монтажу монолітної плити перекриття 14 поверху;
☑️тривають роботи по кладці міжкімнатних стін 5 поверху;
☑️завершені роботи по кладці міжкімнатних стін 7 поверху;
☑️тривають роботи по монтажу набірних вентиляційних каналів 10 поверху;
☑️тривають роботи по монтажу сходових маршів та площадок 13, 14 поверхів.
Prof Group

Представитель
307
16 октября 2016
27 май 2021 11:20

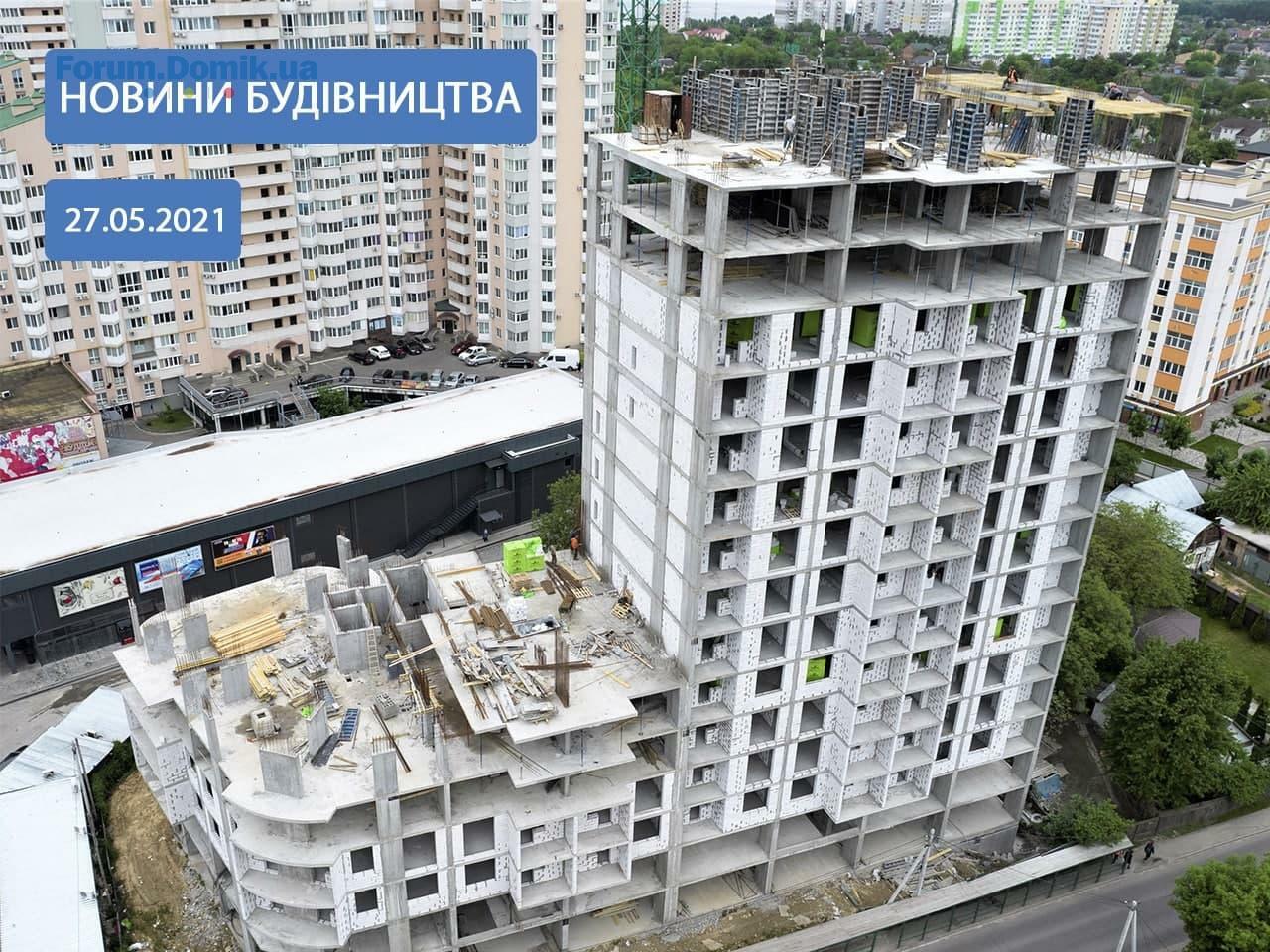

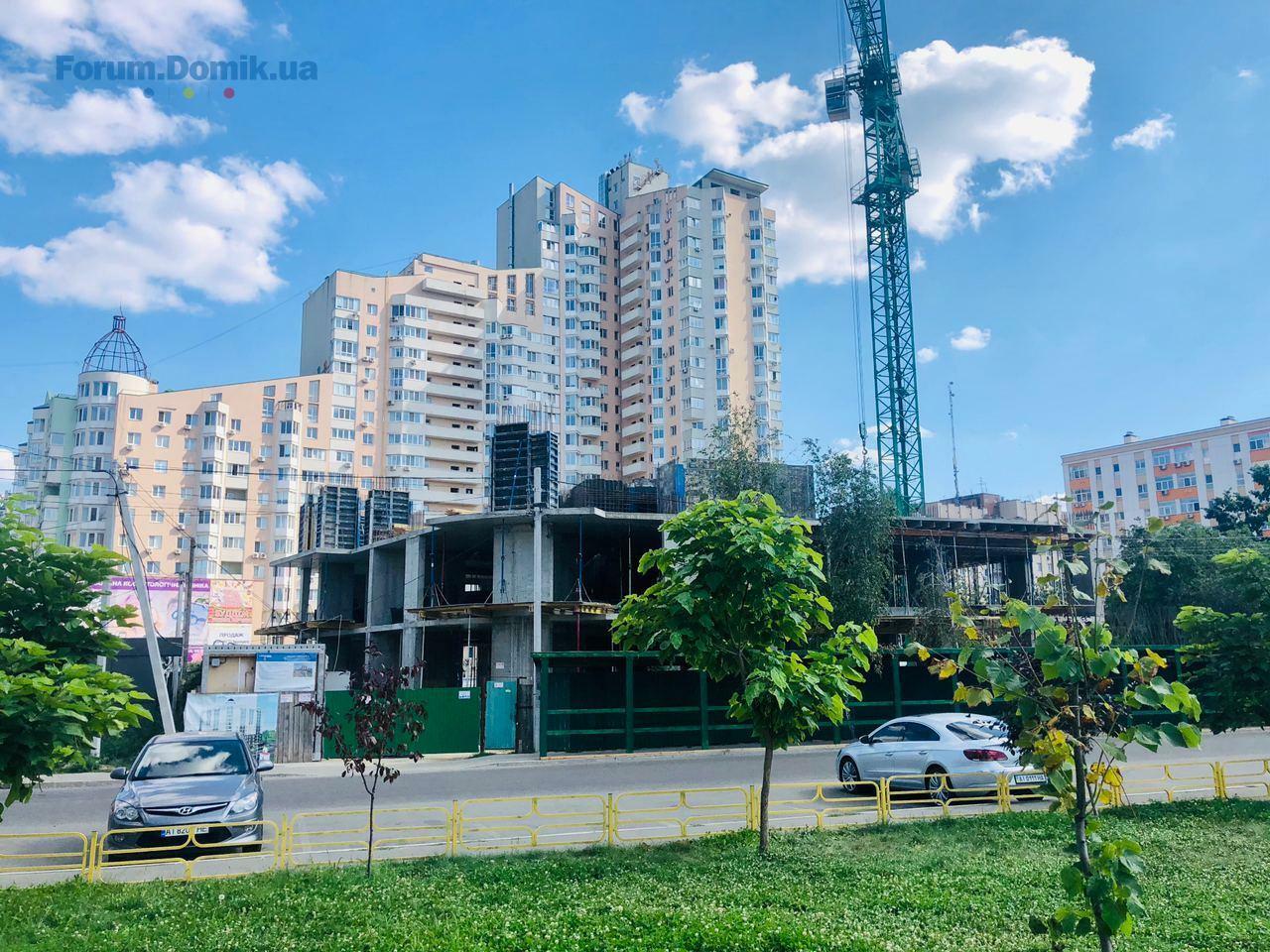

Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 26.05.2021р.
🏗Під’їзд 2:
☑️завершені роботи по кладці міжкімнатних стін 3 та 4 поверхів.
🏗Під’їзд 1:
☑️завершені роботи по кладці зовнішніх стін газоблоку на 11,12,13 поверсі;
☑️ведуться роботи по кладці зовнішніх стін газоблоку на 14 поверсі;
☑️завершені роботи по монтажу вертикальних елементів 16 поверху;
☑️ведуться роботи по в’язці каркасу та монтажу монолітної плити перекриття 16 поверху;
☑️тривають роботи по кладці міжкімнатних стін 6 поверху;
☑️тривають роботи по монтажу набірних вентиляційних каналів 10,11 поверхів;
☑️тривають роботи по монтажу сходових маршів та площадок 15, 16 поверхів.
🏗Під’їзд 2:
☑️завершені роботи по кладці міжкімнатних стін 3 та 4 поверхів.
🏗Під’їзд 1:
☑️завершені роботи по кладці зовнішніх стін газоблоку на 11,12,13 поверсі;
☑️ведуться роботи по кладці зовнішніх стін газоблоку на 14 поверсі;
☑️завершені роботи по монтажу вертикальних елементів 16 поверху;
☑️ведуться роботи по в’язці каркасу та монтажу монолітної плити перекриття 16 поверху;
☑️тривають роботи по кладці міжкімнатних стін 6 поверху;
☑️тривають роботи по монтажу набірних вентиляційних каналів 10,11 поверхів;
☑️тривають роботи по монтажу сходових маршів та площадок 15, 16 поверхів.
Prof Group

Представитель
307
16 октября 2016

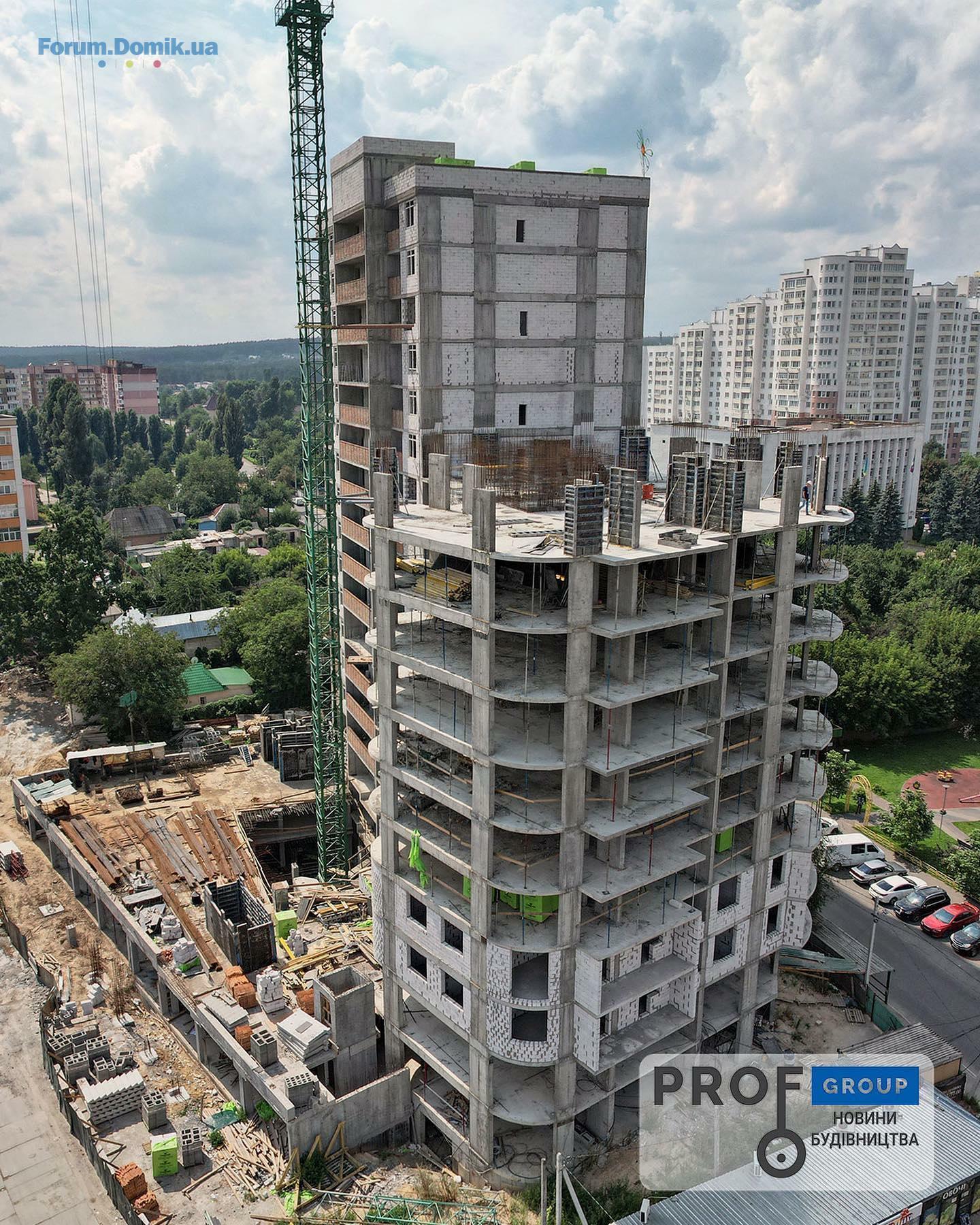

25 июнь 2021 11:00
Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 25.06.2021р.
🏗Під’їзд 1:
☑️завершені роботи по кладці зовнішніх стін газоблоку парапету даху;
☑️ведуться роботи по кладці зовнішніх стін газоблоку на 15 поверсі;
☑️тривають роботи по кладці міжкімнатних стін 4,9,10-поверхів;
☑️тривають роботи по монтажу набірних вентиляційних каналів 13,14 поверхів;
☑️ведуться роботи по цегляній кладці балконів 12,13 поверхів;
☑️ завершені роботи по цегляній кладці балконів 4,5,8,9,10,14 поверхів.
🏗Під‘їзд 2:
☑️ведуться роботи по в‘язці каркасу та монтажу монолітної плити перекриття 7-го поверху;
☑️завершені роботи по монтажу вертикальних елементів 7-го поверху;
☑️ведуться роботи по монтажу набірних вентиляційних каналів 6-го поверху.
🏗Під’їзд 1:
☑️завершені роботи по кладці зовнішніх стін газоблоку парапету даху;
☑️ведуться роботи по кладці зовнішніх стін газоблоку на 15 поверсі;
☑️тривають роботи по кладці міжкімнатних стін 4,9,10-поверхів;
☑️тривають роботи по монтажу набірних вентиляційних каналів 13,14 поверхів;
☑️ведуться роботи по цегляній кладці балконів 12,13 поверхів;
☑️ завершені роботи по цегляній кладці балконів 4,5,8,9,10,14 поверхів.
🏗Під‘їзд 2:
☑️ведуться роботи по в‘язці каркасу та монтажу монолітної плити перекриття 7-го поверху;
☑️завершені роботи по монтажу вертикальних елементів 7-го поверху;
☑️ведуться роботи по монтажу набірних вентиляційних каналів 6-го поверху.
Prof Group

Представитель
307
16 октября 2016

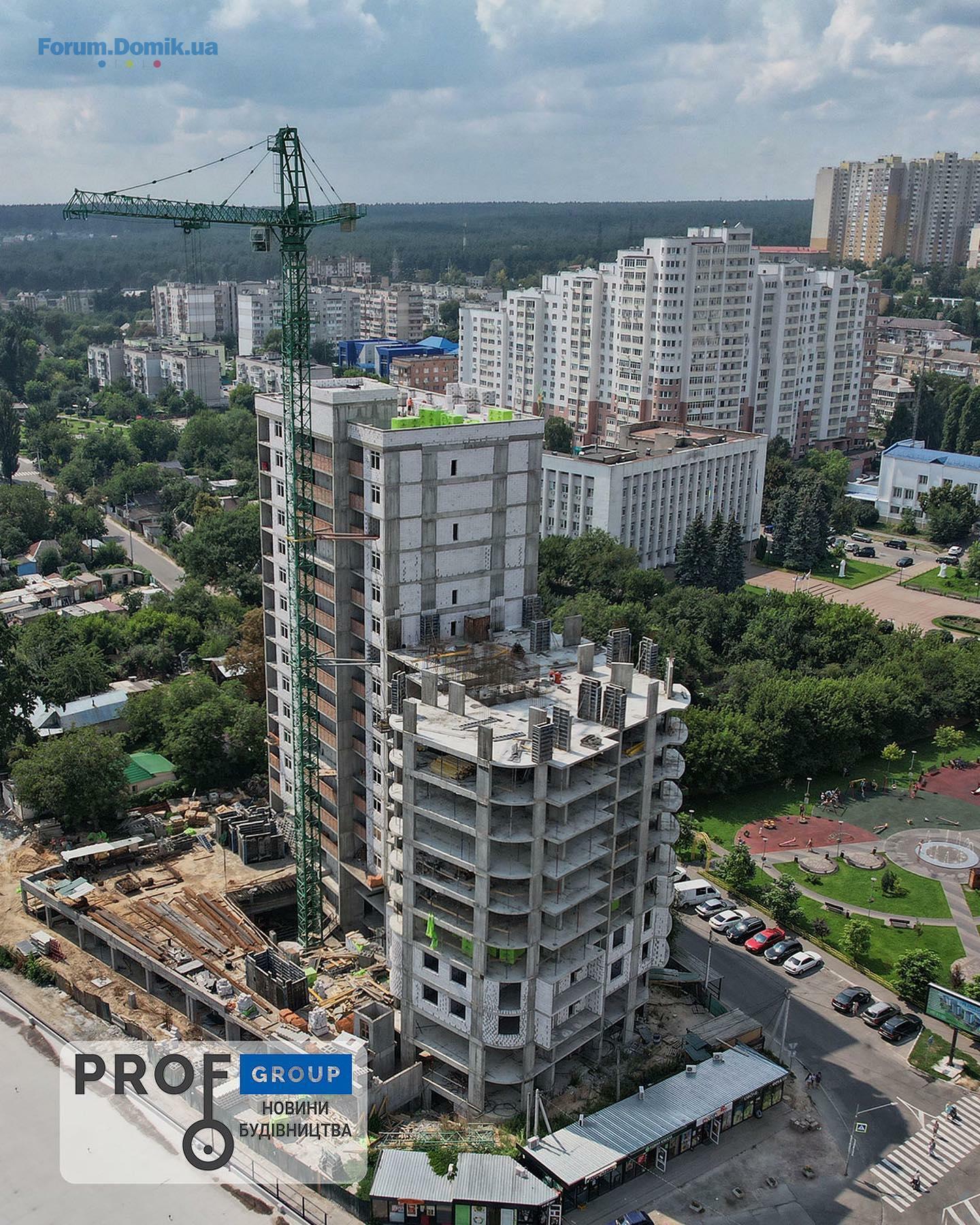

08 июль 2021 12:59
Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 08.07.2021р.
Під’їзд 1:
-завершені роботи по кладці зовнішніх стін газоблоку на 15,16 поверхах;
-тривають роботи по кладці міжкімнатних стін 4, 10 поверхів;
-тривають роботи по монтажу набірних вентиляційних каналів 15,16 поверхів;
-ведуться роботи по цегляній кладці балконів 13 поверху;
-ведуться підготовчі роботи до монтажу віконних блоків 3,4,5,6,7, поверхів;
-ведуться роботи по монтажу стояків дощової каналізації;
-ведуться роботи по утепленню даху;
-ведуться роботи по кладці міжквартирних стін 11,15 поверхів.
Під‘їзд 2:
-завершені роботи по в‘язці каркасу та монтажу монолітної плити перекриття 7-го поверху;
-ведуться роботи по монтажу вертикальних елементів 8-го поверху;
-завершені роботи по монтажу набірних вентиляційних каналів 6-го поверху.
З повагою, команда ProfGroup
Під’їзд 1:
-завершені роботи по кладці зовнішніх стін газоблоку на 15,16 поверхах;
-тривають роботи по кладці міжкімнатних стін 4, 10 поверхів;
-тривають роботи по монтажу набірних вентиляційних каналів 15,16 поверхів;
-ведуться роботи по цегляній кладці балконів 13 поверху;
-ведуться підготовчі роботи до монтажу віконних блоків 3,4,5,6,7, поверхів;
-ведуться роботи по монтажу стояків дощової каналізації;
-ведуться роботи по утепленню даху;
-ведуться роботи по кладці міжквартирних стін 11,15 поверхів.
Під‘їзд 2:
-завершені роботи по в‘язці каркасу та монтажу монолітної плити перекриття 7-го поверху;
-ведуться роботи по монтажу вертикальних елементів 8-го поверху;
-завершені роботи по монтажу набірних вентиляційних каналів 6-го поверху.
З повагою, команда ProfGroup
Prof Group

Представитель
307
16 октября 2016

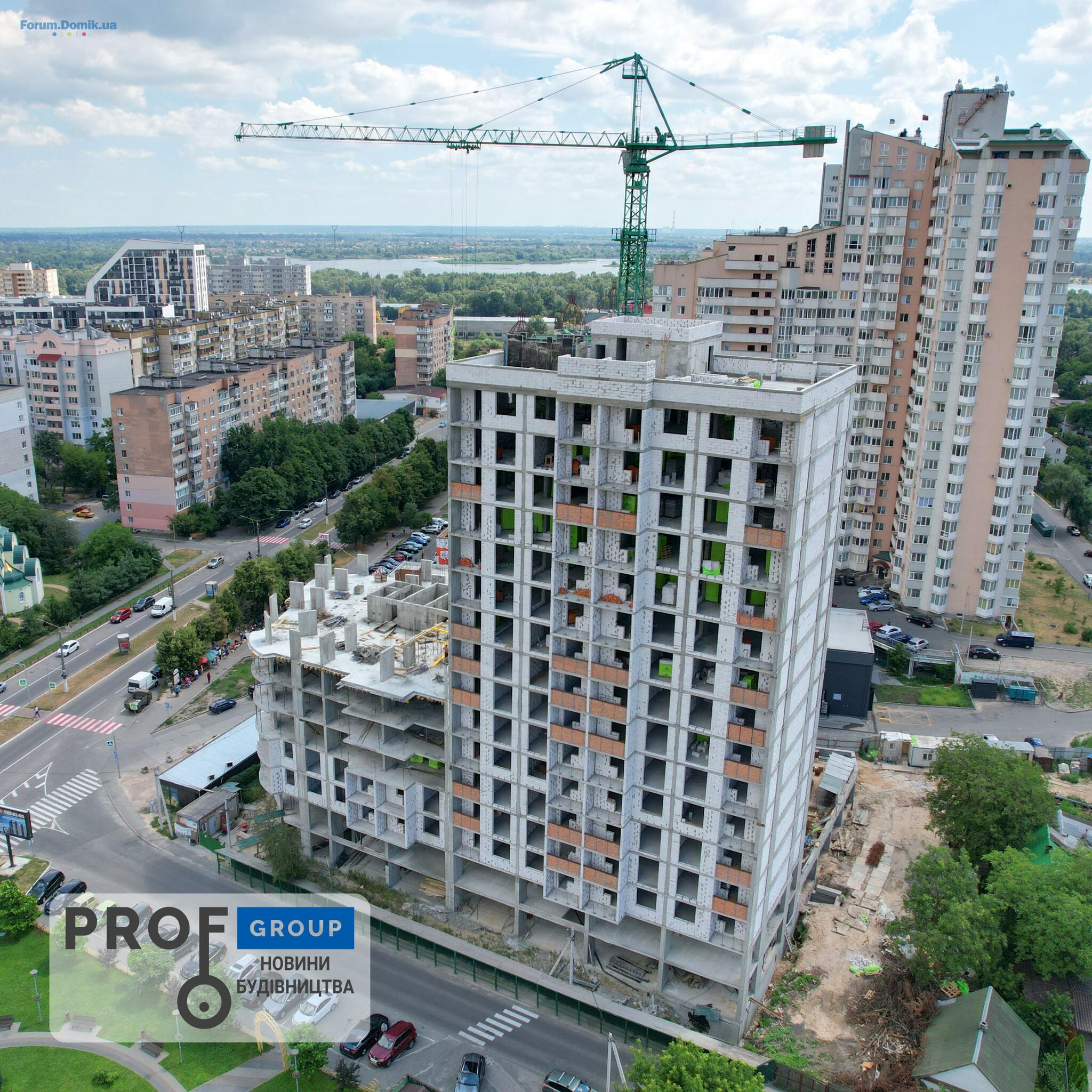

05 авг 2021 14:00
Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 05.08.2021р.
🏗Під’їзд 1:
☑️тривають роботи по монтажу вентиляційних каналів на даху (коменів);
☑️завершені роботи по кладці міжкімнатних стін 12,13,14, поверхів;
☑️ведуться роботи по склінню віконних блоків 6-7 поверхів;
☑️ведуться роботи по цегляній кладці балконів 6,13 поверхів;
☑️ завершені роботи по монтажу віконних блоків 11,12 поверхів;
☑️завершені роботи по склінню віконних блоків 3,4,5 поверхів;
☑️завершені роботи по кладці міжквартирних стін 11,16 поверхів.
🏗Під‘їзд 2:
☑️завершені роботи по в‘язці каркасу та монтажу монолітної плити перекриття 10-го поверху;
☑️ведуться роботи по монтажу вертикальних елементів 11-го поверху;
☑️завершені роботи по монтажу набірних вентиляційних каналів 7,8 поверхів.
☑️ведуться роботи по монтажу сходових маршів та площадок 7,8 поверхів;
🏗Під’їзд 1:
☑️тривають роботи по монтажу вентиляційних каналів на даху (коменів);
☑️завершені роботи по кладці міжкімнатних стін 12,13,14, поверхів;
☑️ведуться роботи по склінню віконних блоків 6-7 поверхів;
☑️ведуться роботи по цегляній кладці балконів 6,13 поверхів;
☑️ завершені роботи по монтажу віконних блоків 11,12 поверхів;
☑️завершені роботи по склінню віконних блоків 3,4,5 поверхів;
☑️завершені роботи по кладці міжквартирних стін 11,16 поверхів.
🏗Під‘їзд 2:
☑️завершені роботи по в‘язці каркасу та монтажу монолітної плити перекриття 10-го поверху;
☑️ведуться роботи по монтажу вертикальних елементів 11-го поверху;
☑️завершені роботи по монтажу набірних вентиляційних каналів 7,8 поверхів.
☑️ведуться роботи по монтажу сходових маршів та площадок 7,8 поверхів;

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
1
2
- ЖК Hvoya | ZIM Group | Киев, Пуща-Водица, ул. Юнкерова, 3703.0920
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2703.09451
- ЖК Атлант на Озерной | Атлант | Новоселки, ул. Озерная02.091 175
- ЖК Престиж, Борисполь, ул. Киевский Шлях, 1д02.0920
- ЖК на пр. Отрадний, 2 | Житлоінвестбуд-УКБ01.0910 301
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1101.093 771
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2701.093 029
- ЖК Англия | Киев, ул. Луговая, 25 (Жуляны)01.093
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2230.08496
- ЖК Енисейская усадьба | Киев, ул. Иртышская, ул. Писаржевского30.087 745
- Стоит ли сейчас покупать недвижимость?02.094 647
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
