ЖК Борисо-Глебский 2 | Prof Group | Вышгород, ул. Школьная, 42
Застройщик | ProfGroup |
Сдача ЖК | 2023 г. |
Планировки | от 27 000 Грн/м² |
3/50% | ||
0/0% | ||
1/17% | ||
1/17% | ||
1/17% |

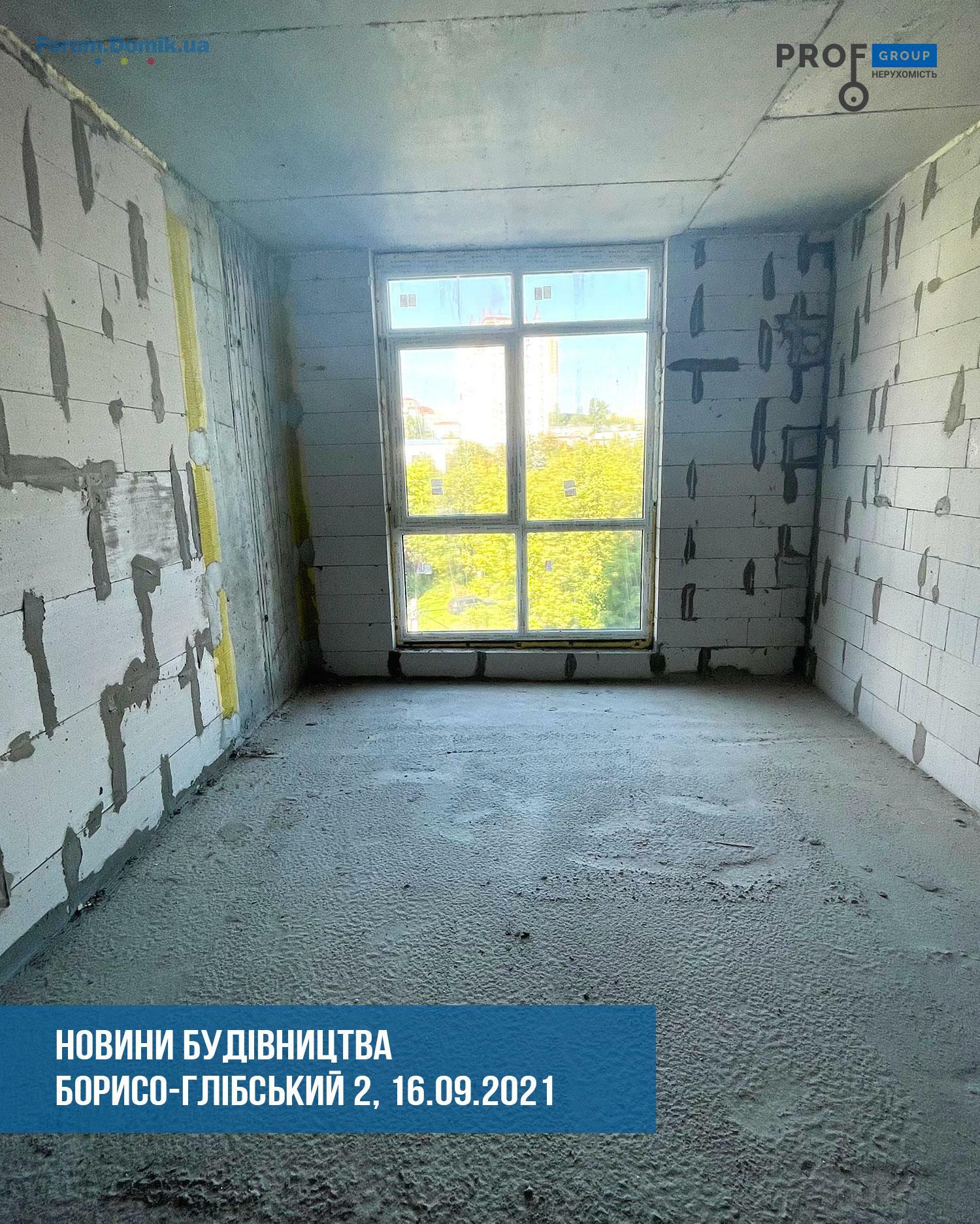

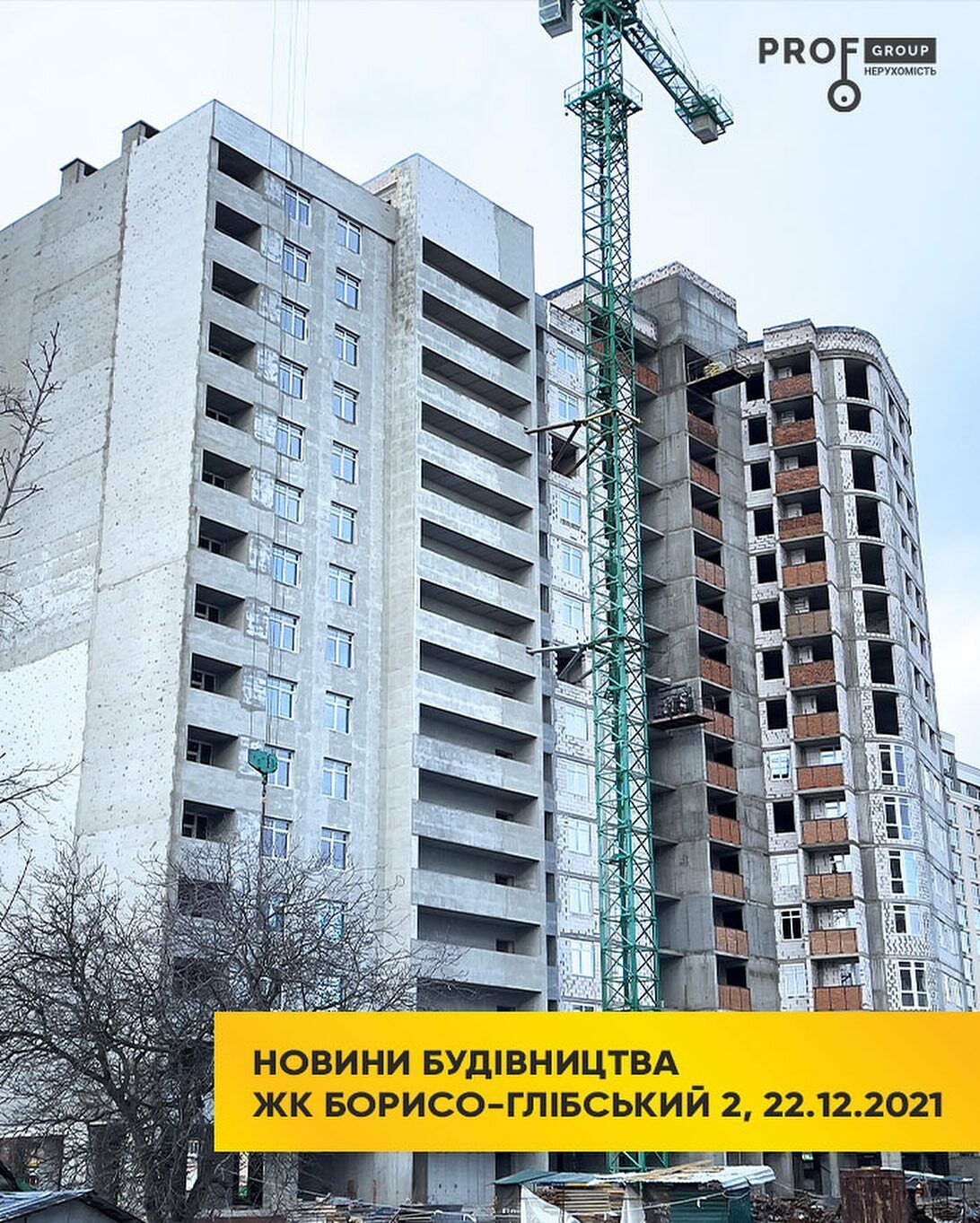

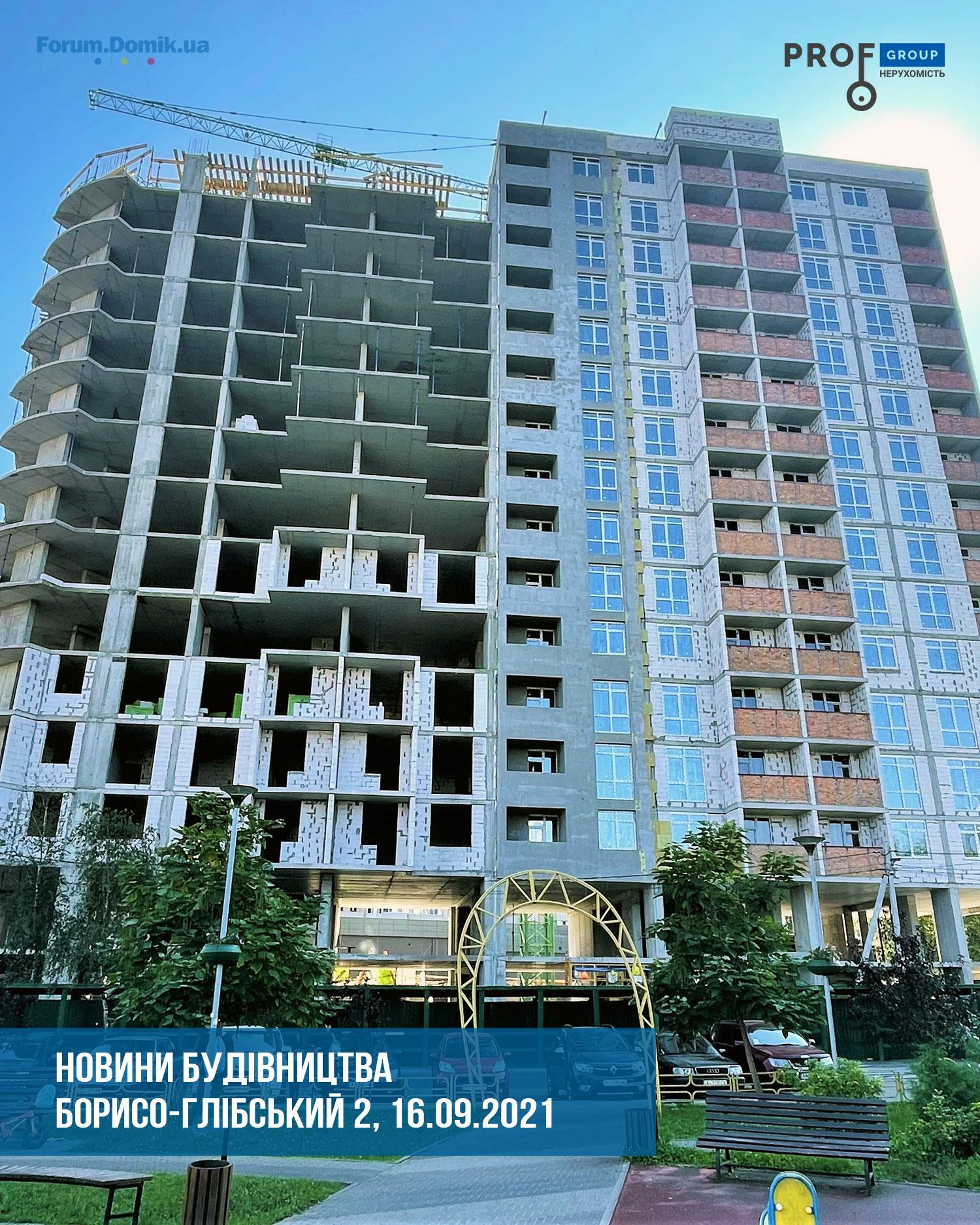

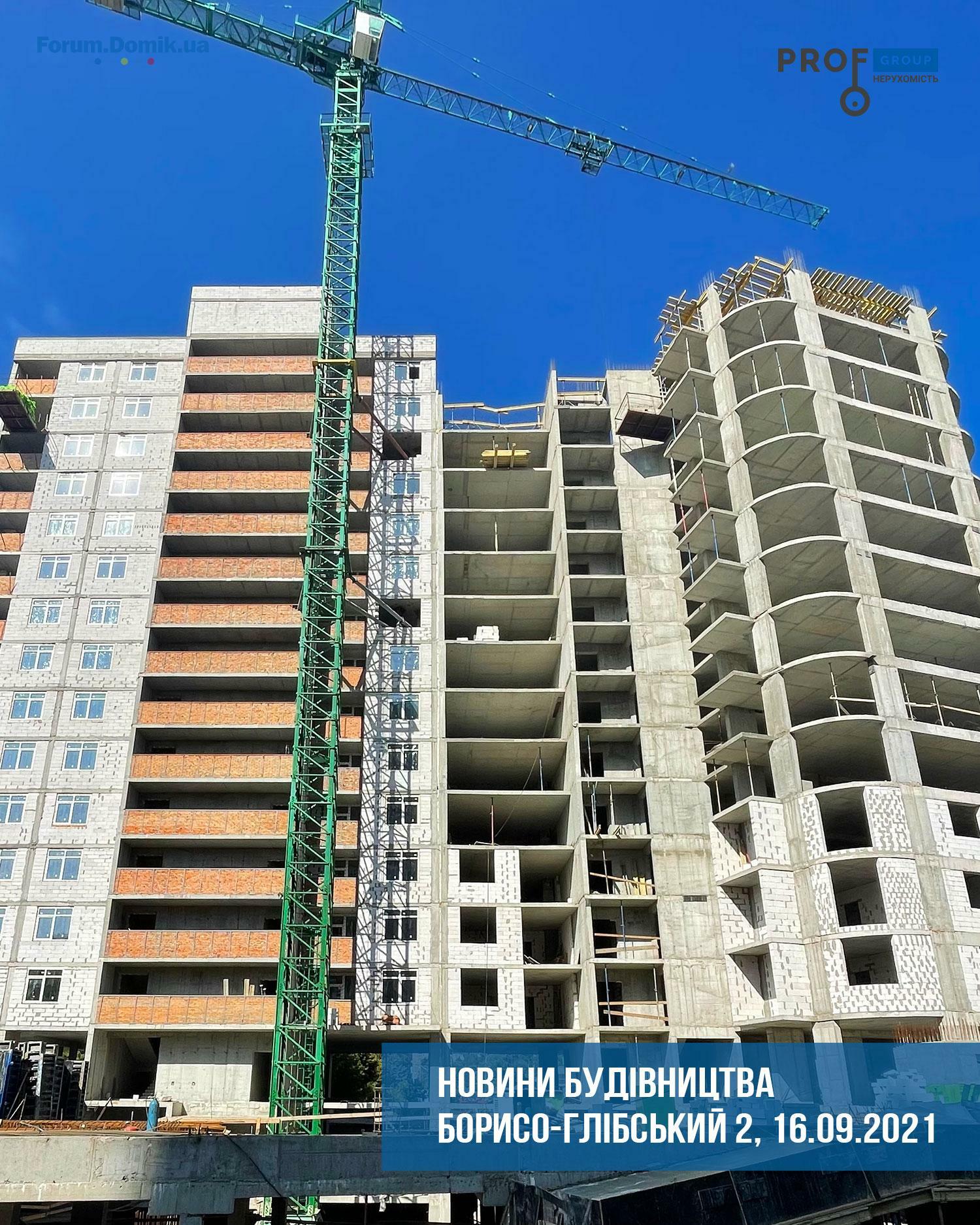

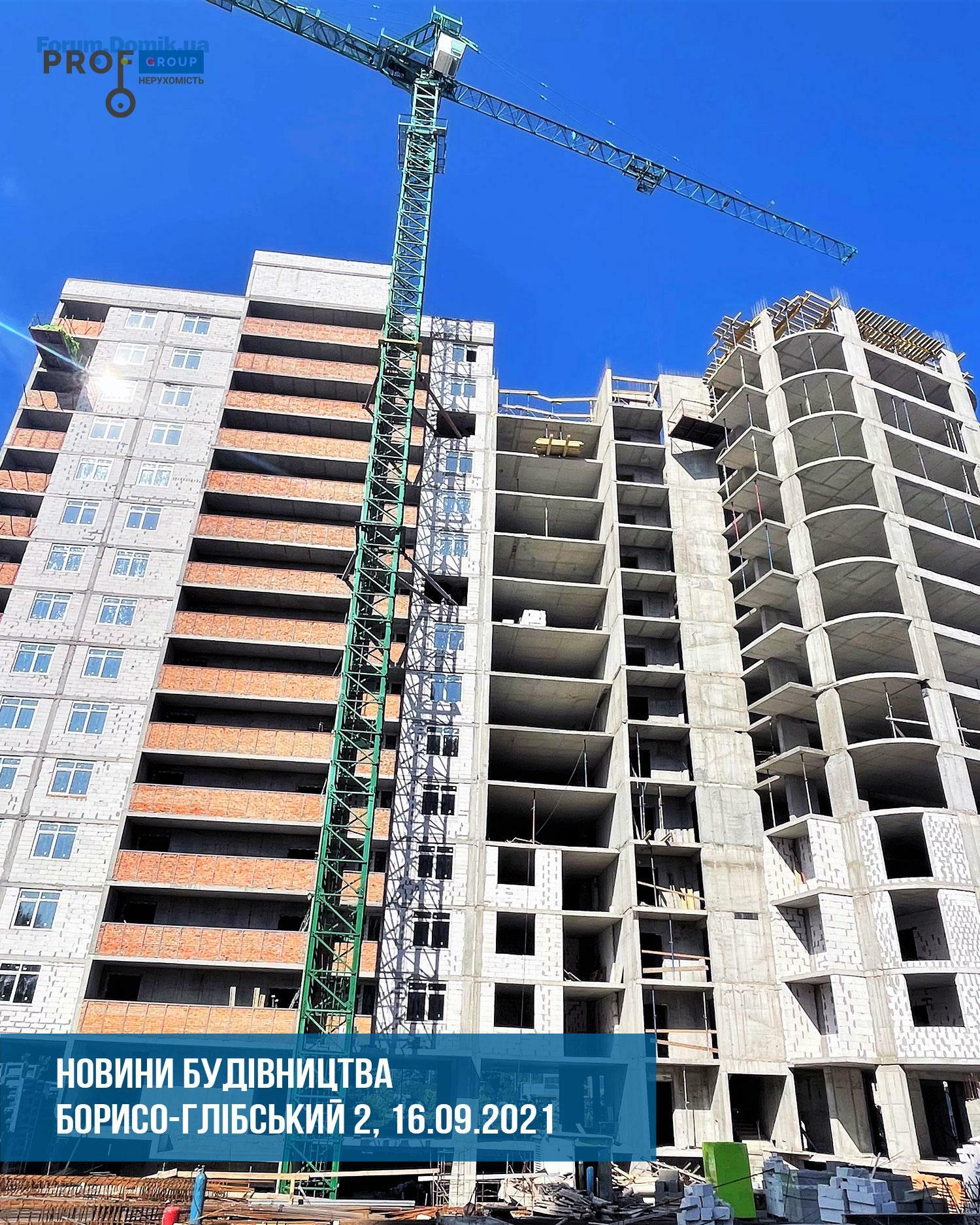

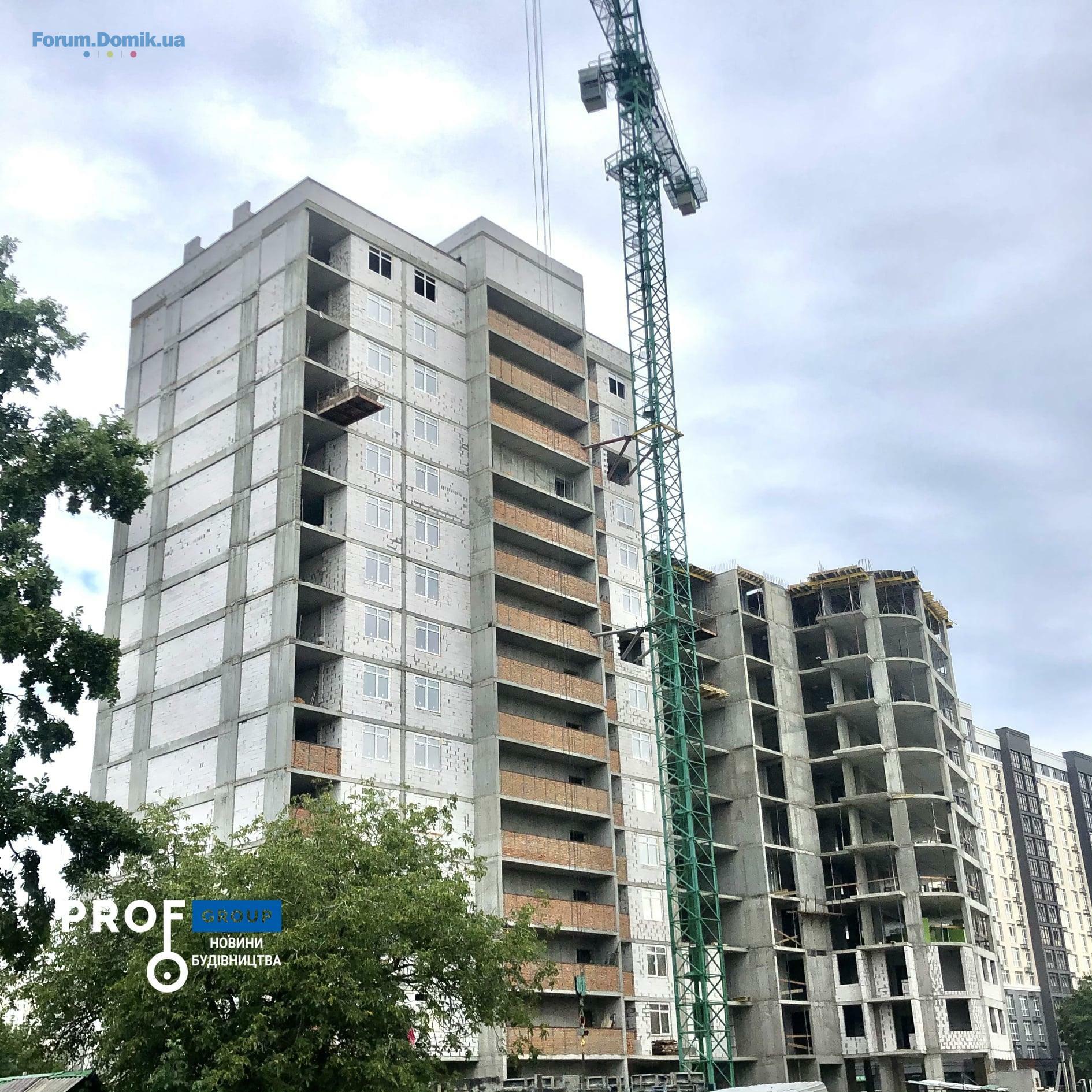

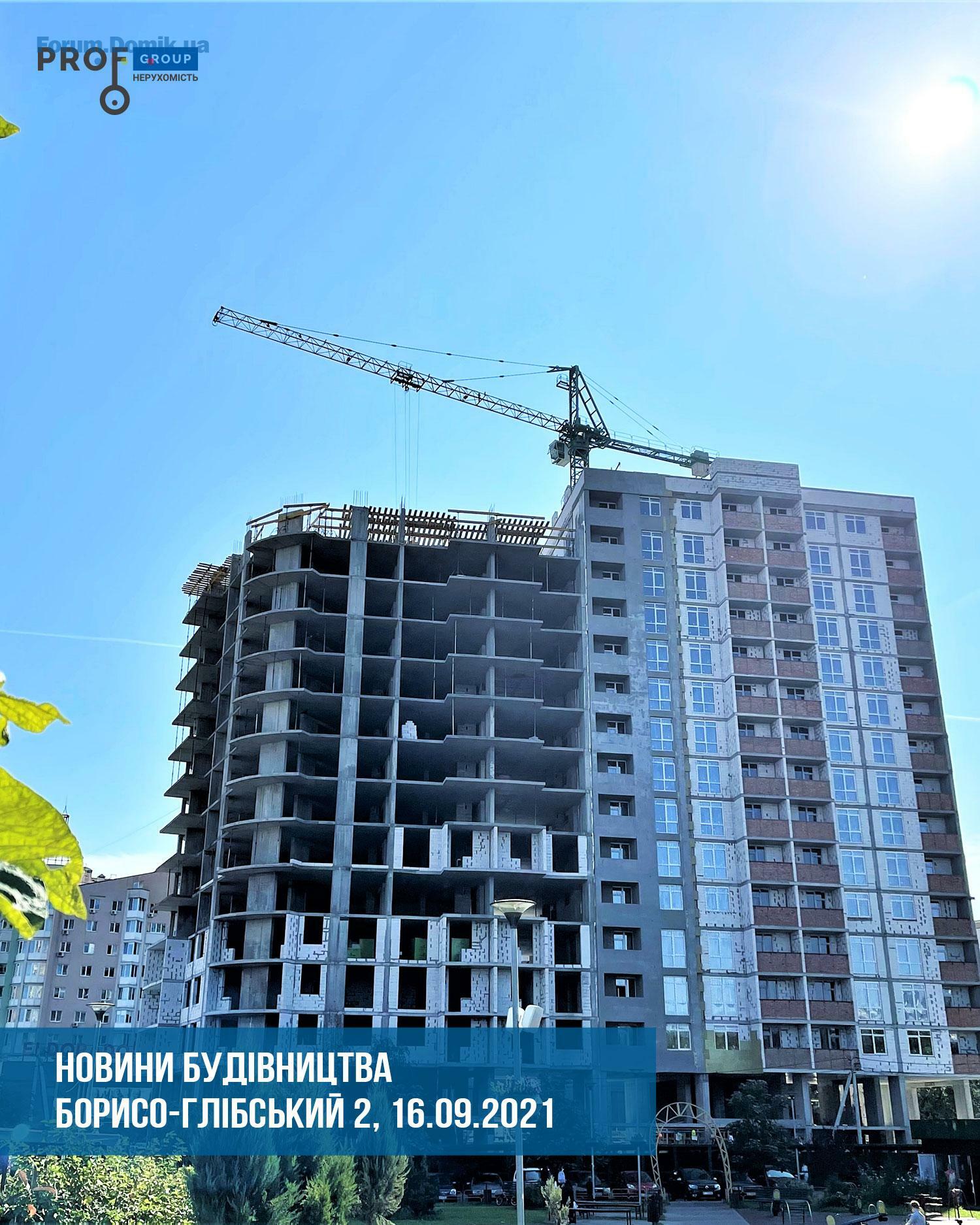

🏗Під’їзд 1:
☑️завершені роботи по монтажу вентиляційних каналів на даху (коменів);
☑️ведуться роботи по кладці міжкімнатних стін 11,16 поверхів;
☑️ведуться роботи по склінню віконних блоків 15,16 поверхів;
☑️ведуться роботи по цегляній кладці балконів 13 поверхів;
☑️ ведуться підготовчі роботи до оздоблення штукатурки стін 3,4,5,6 поверхів (влаштування відкосів);
☑️завершені роботи по ізоляції покрівлі;

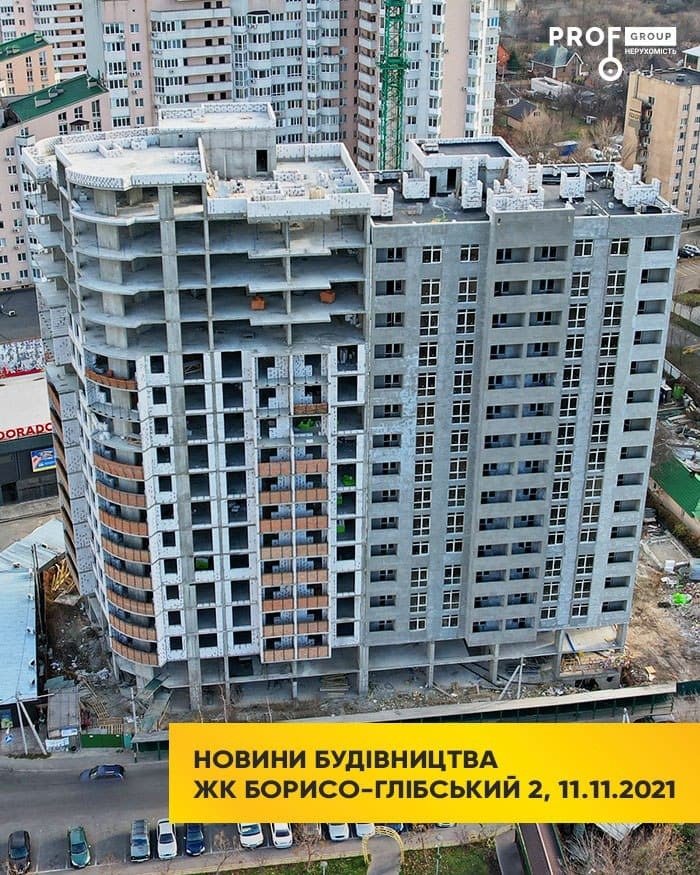

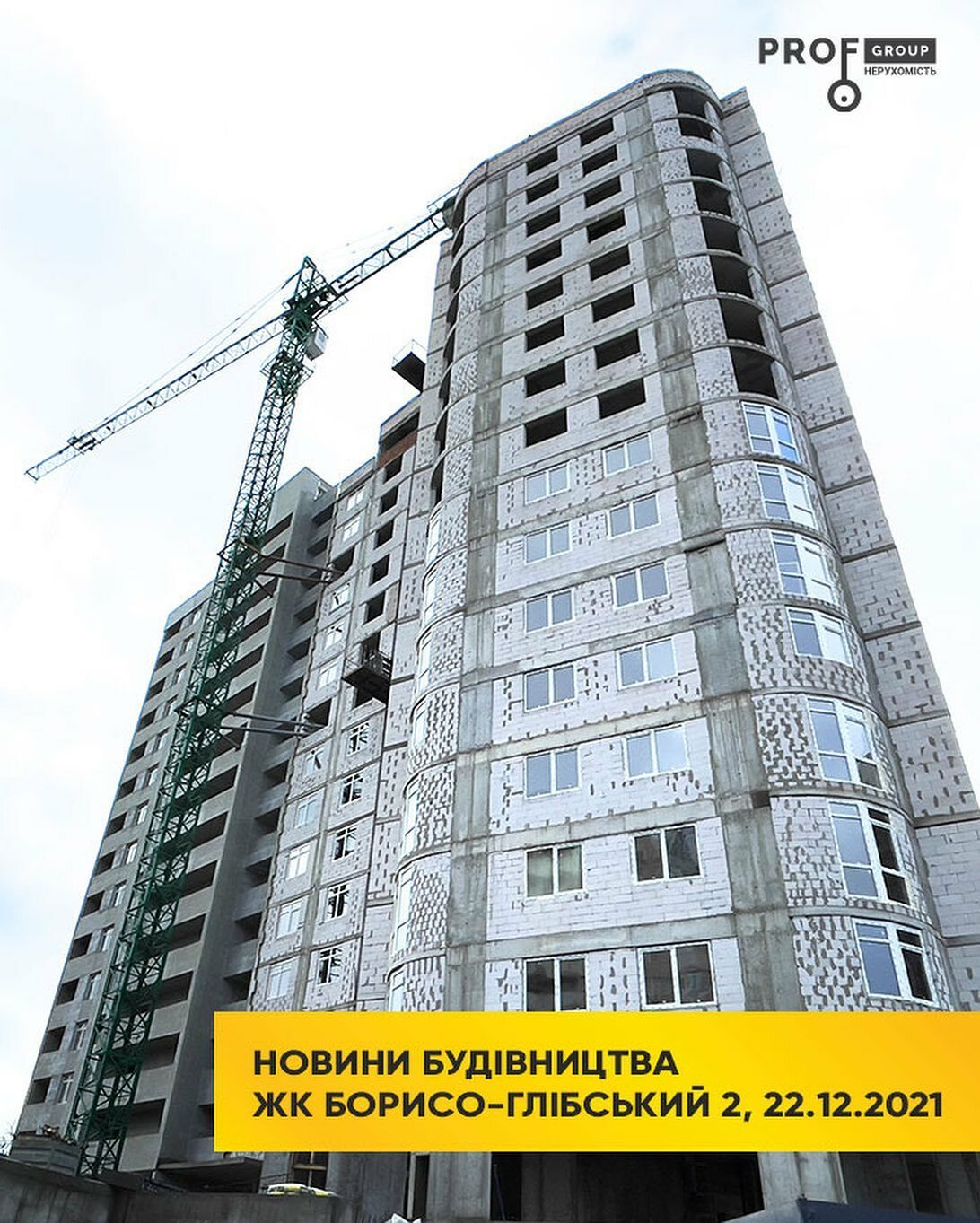

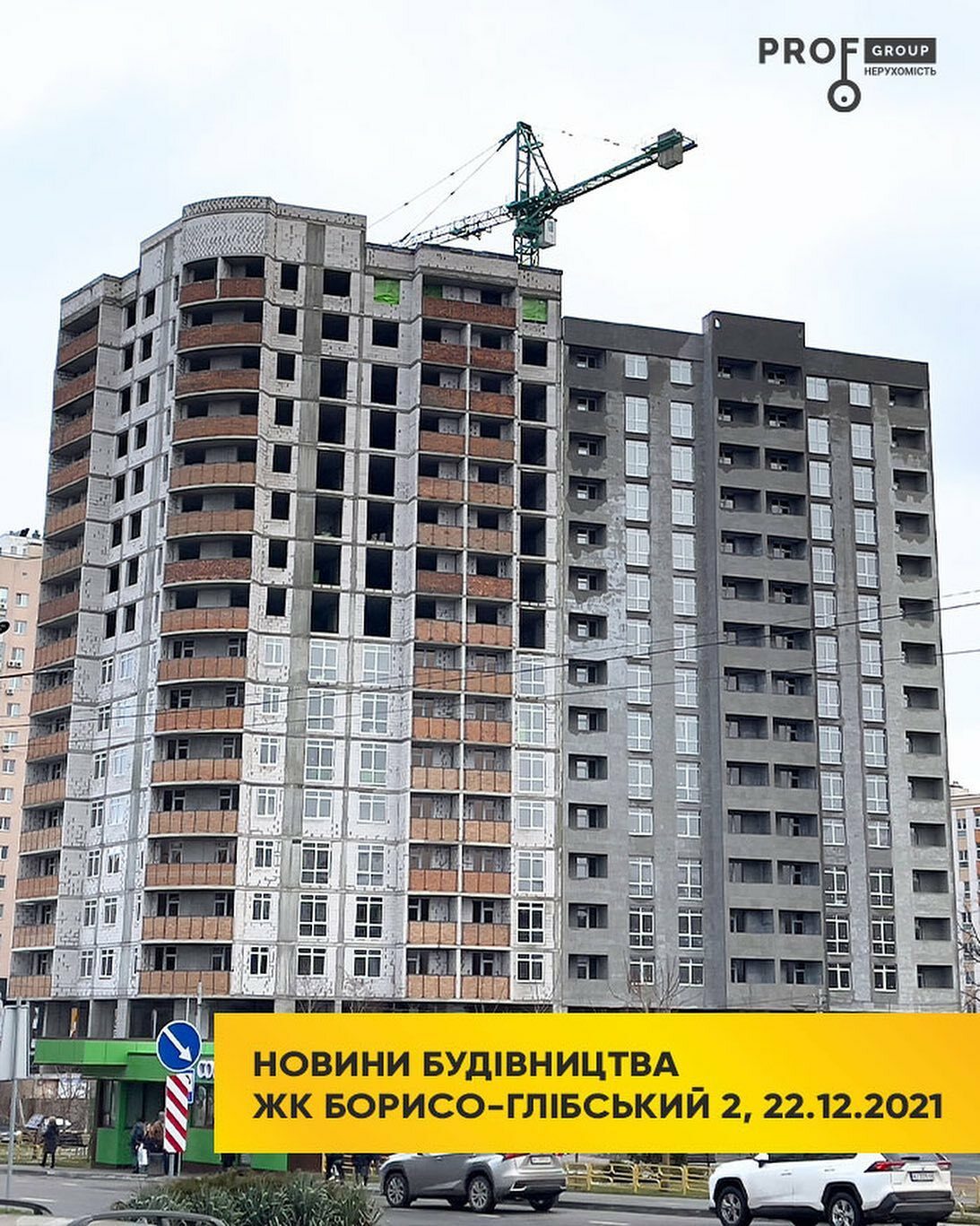

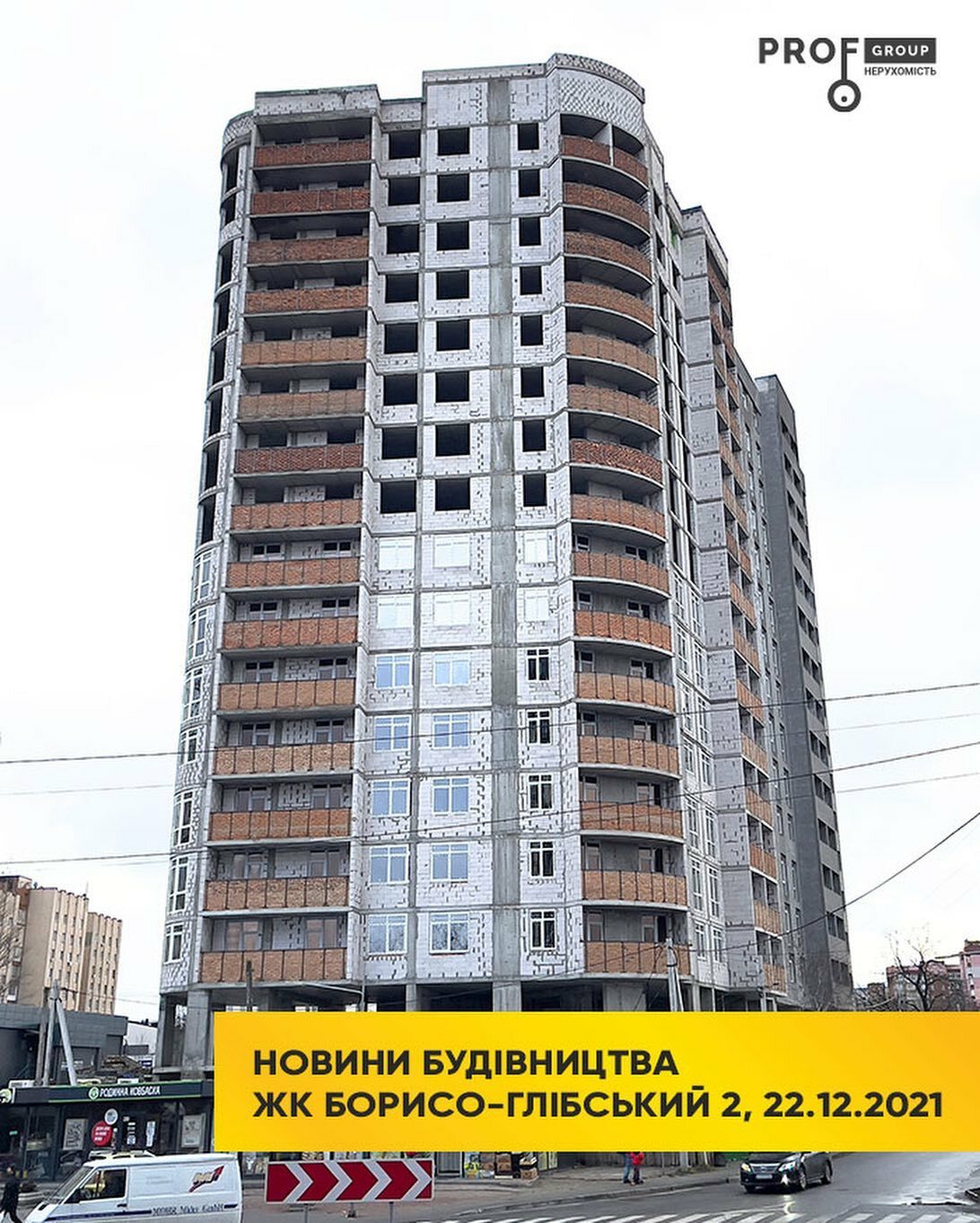

🏗Під‘їзд 2:
☑️ведуться роботи по в‘язці каркасу та монтажу монолітної плити перекриття 12-го поверху;
☑️завершені роботи по монтажу вертикальних елементів 12-го поверху;
☑️ведуться роботи по монтажу набірних вентиляційних каналів 9-го поверху;
☑️ведуться роботи по монтажу сходових маршів та площадок 7,8 поверхів;
З повагою, команда ProfGroup
Під’їзд 1:
- завершені роботи по кладці стін з газоблоку;
- завершені роботи по цегляній кладці балконів;
- ведуться роботи з штукатурки стін 3-гоповерху;
- ведуться фасадні роботи по поклейці та армуванню вати;
- ведуться роботи по в’язці каркасу та монтажу плити пандуса (заїзду на паркінг до вхідних груп).
Під‘їзд 2:
- ведуться роботи по в‘язці каркасу та монтажу монолітної плити перекриття 15-го поверху;
- завершені роботи по монтажу вертикальних елементів 15-го поверху;
- ведуться роботи по монтажу набірних вентиляційних каналів 12-го поверху;
- ведуться роботи по монтажу сходових маршів та площадок 10,11 поверхів;
- ведуться роботи по кладці зовнішніх стін з газоблоку 5,7-го поверхів;
- ведуться роботи по в’язці каркасу та монтажу плити пандуса (заїзду на павркінг до вхідних груп).
З повагою, команда Профгруп

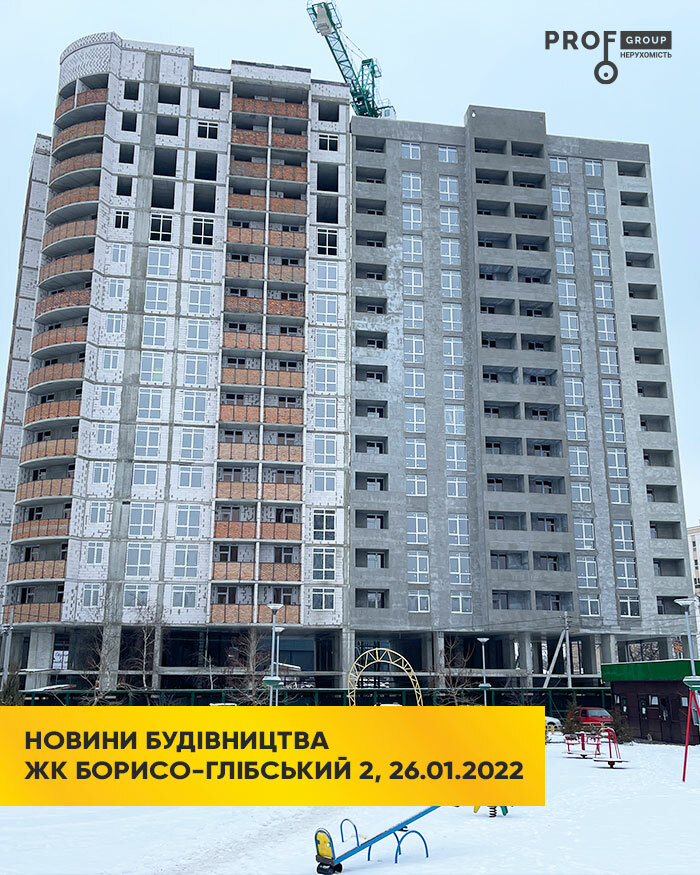

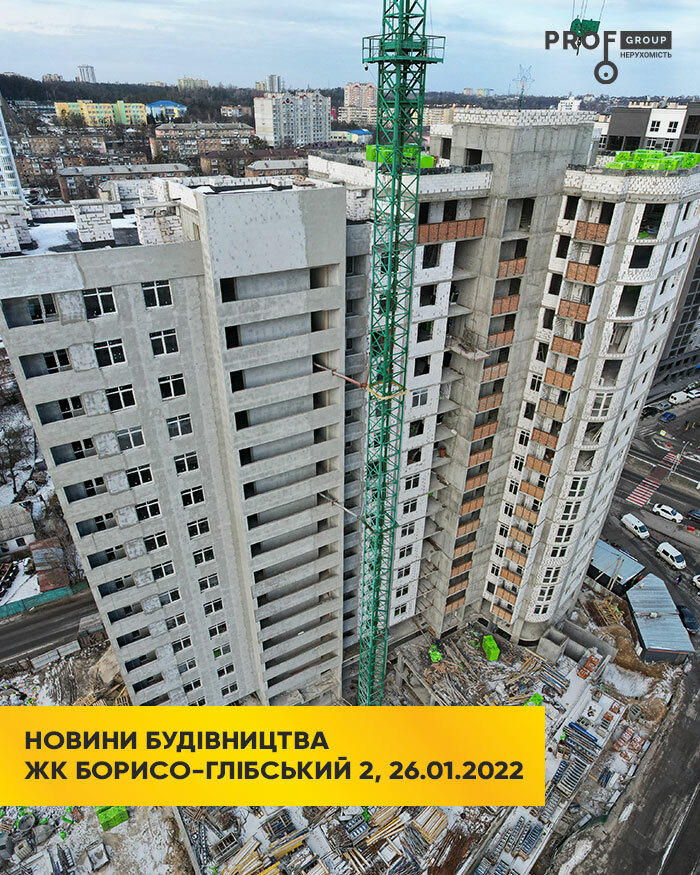

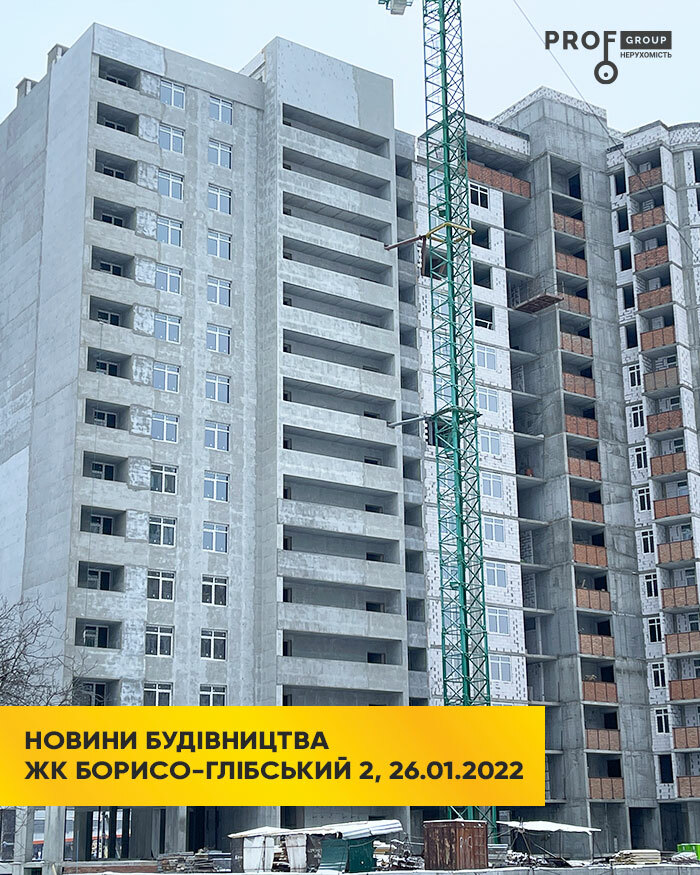

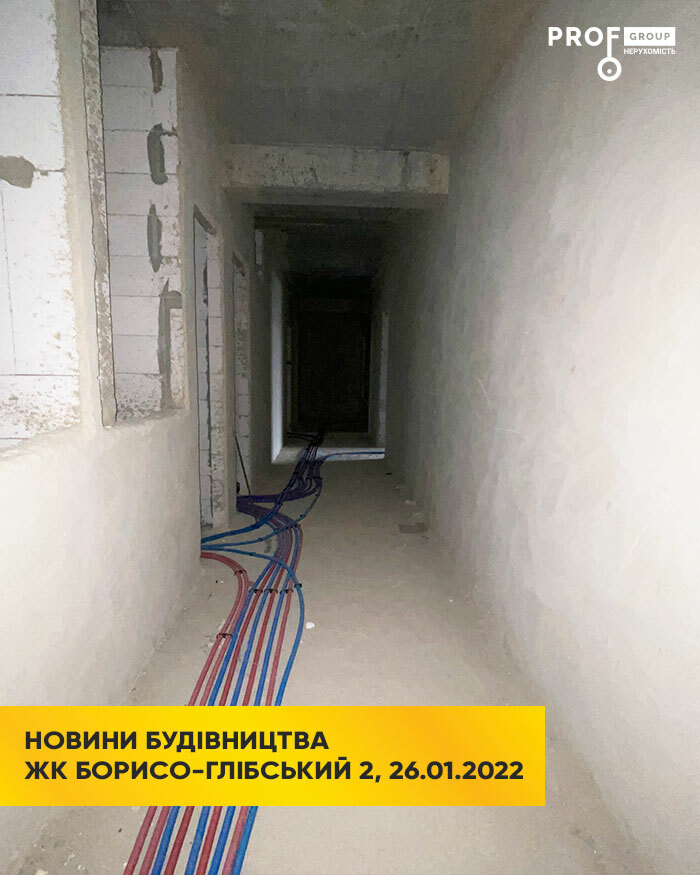

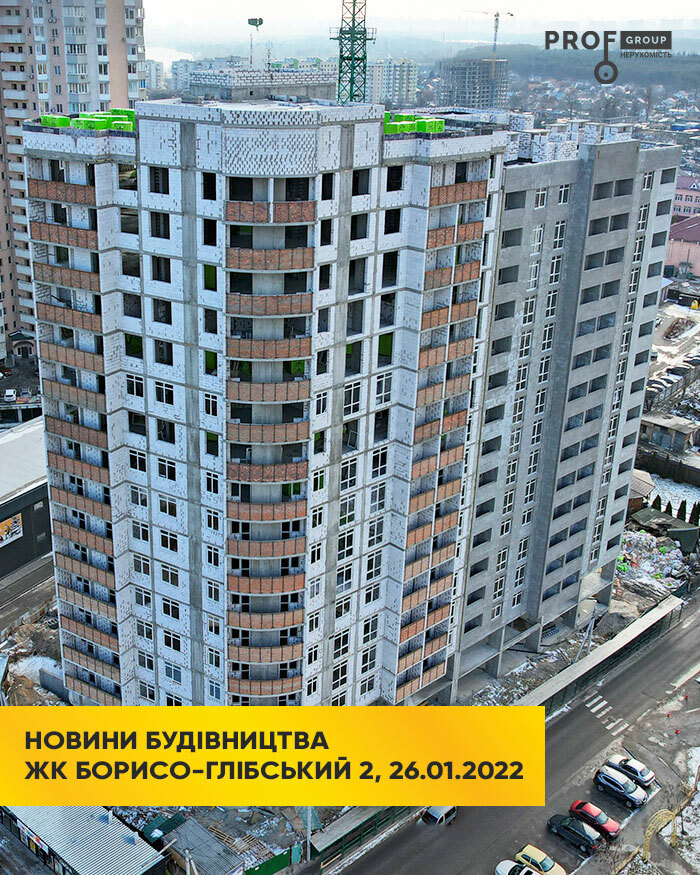

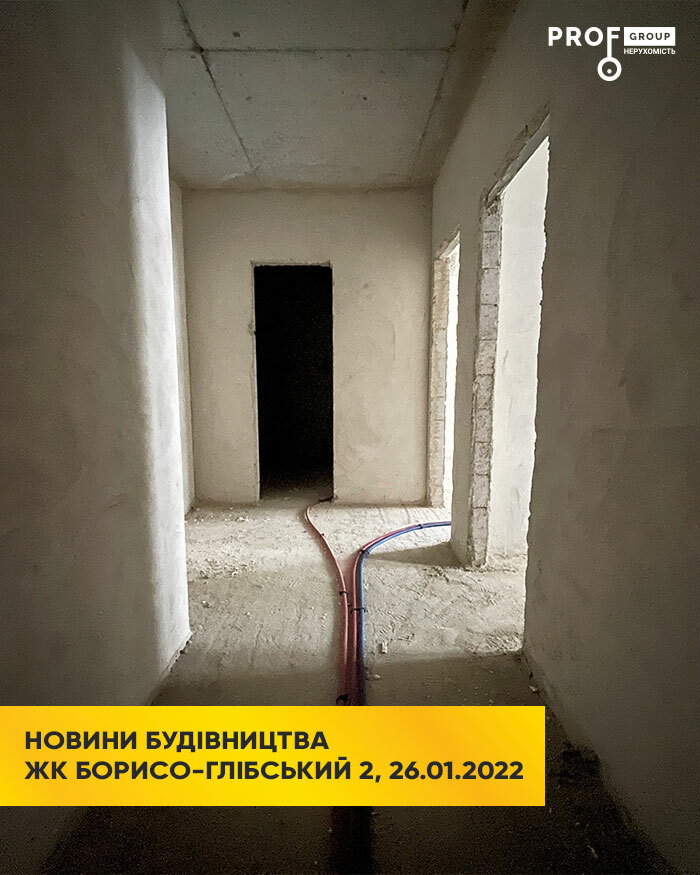

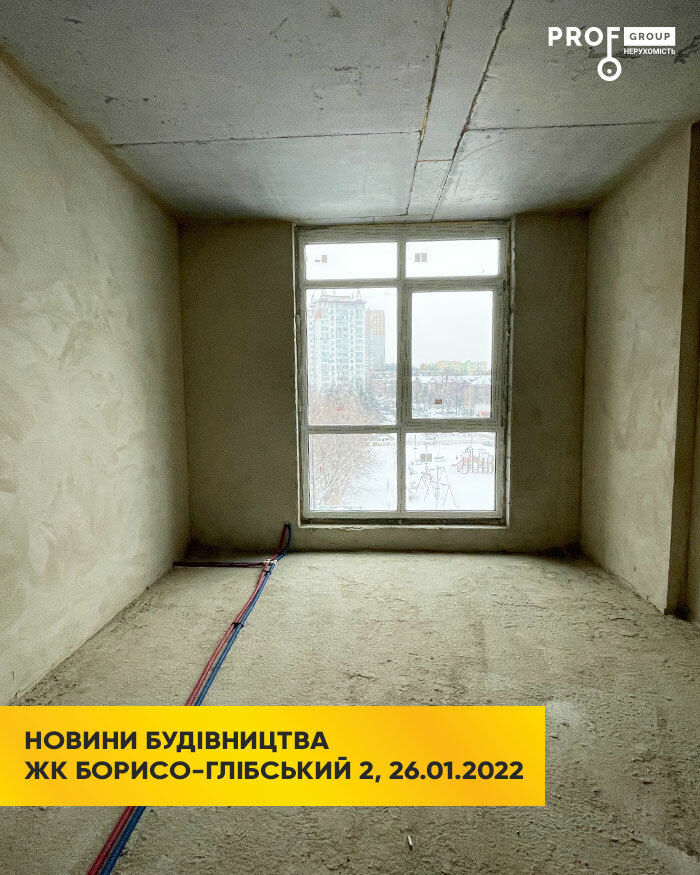

Новини будівництва «Борисо-Глібський 2» вул. Шкільна, 42 станом на 26.01.2022р.
🏗 Під’їзд 1:

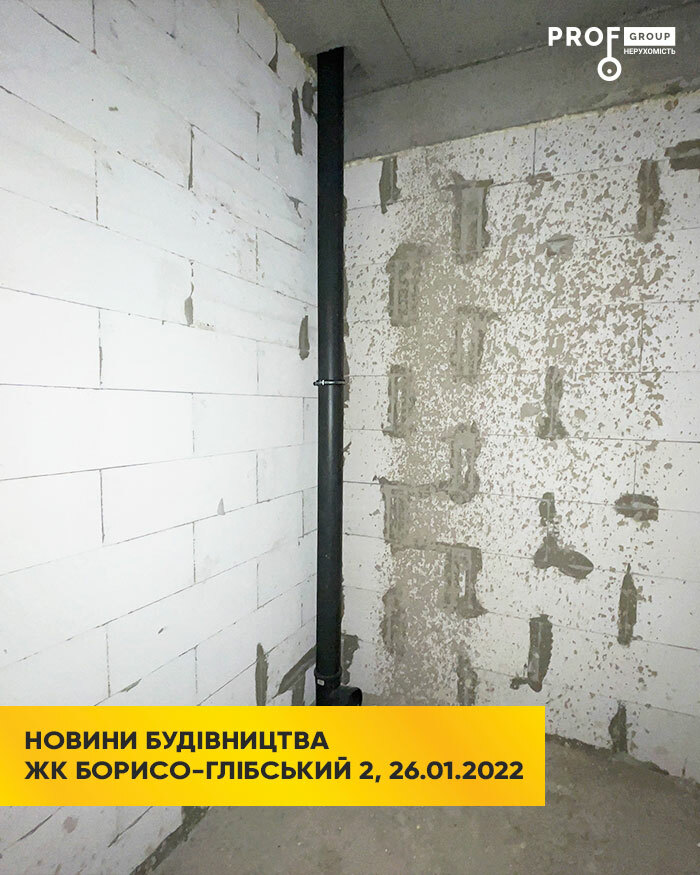

☑️ тривають роботи по монтажу по поверхових гребінок опалення та встановлені лічільники холодної води;
☑️ ведуться підготовчі роботи по монтажу електрики;
🏗 Під‘їзд 2:
☑️ ведуться роботи по кладці міжквартирних стін з газоблоку 11, 13 поверхи;
☑️ завершені роботи по кладці міжквартирних стін з газоблоку 3,4,5,6,7,8,9,10,12,14,15- поверхи;
☑️ ведуться роботи по кладці міжкімнатних стін з газоблоку 6, 9, 10 поверхів;
☑️ завершені роботи по кладці міжкімнатних стін з газоблоку 3,4,5,7,8,12,14- поверхи;
☑️ ведуться роботи по монтажу віконних конструкцій 13, 16 поверхів (встановлені на 3-12 поверхах);
☑️ завершені роботи по монтажу склопакетів 11,12-го поверху (3-10 встановлено).
З повагою, команда ПрофГруп)

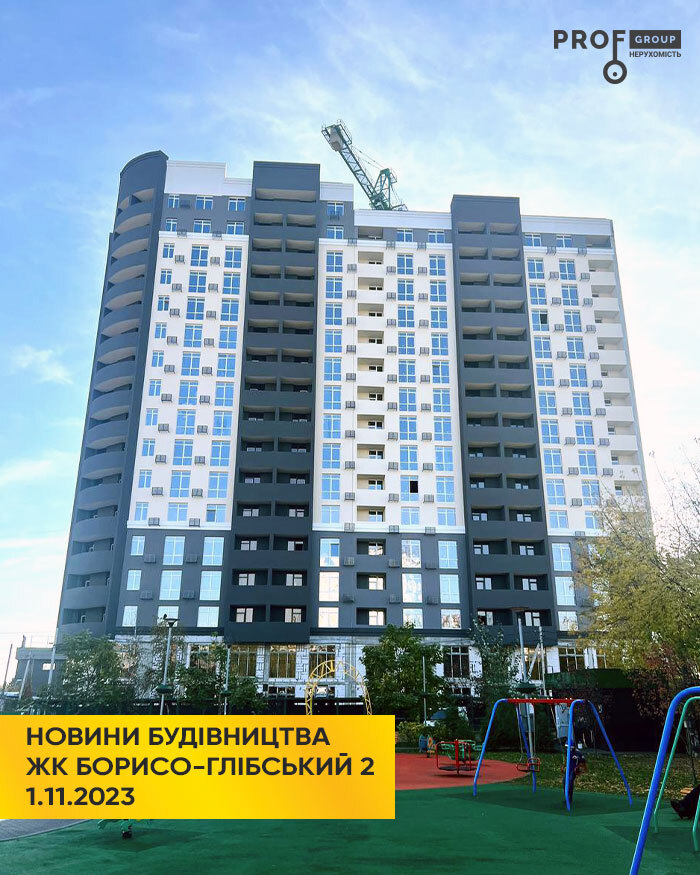

Новини будівництва ЖК «Борисо Глібський 2» станом на 23.10.2023 року
🏗 Під’їзд 1
🔸 закінчені роботи по встановленню поверхових електрощитів;
🔸 закінчені роботи по укладці силових кабелів між поверхами та електрощитовою;
🔸 ведуться роботи по оздобленню та фарбуванню фасаду (внутрішній двір);
🔸 ведуться роботи по укладці плитки в МЗК (на 11 поверсі) завершені роботи на 4,5,6,7,8,9,10поверхах;
🔸 ведуться роботи по встановленню дверей на балконах (холодних переходах);
🏗 Під’їзд 2
🔸 закінчені роботи по оздобленню та фарбуванню фасаду (внутрішній двір);
🔸 ведуться роботи по влаштуванню штукатурки МЗК та квартир на 9 поверсі, завершені роботи на 3,4,5,6,7,8 поверхах;
🔸 ведуться роботи по встановленню дверей на балконах (холодних переходах);
🔸 ведуться роботи по оздобленню та фарбуванню фасаду коменів та парапетів на покрівлі;
🔸 ведуться підготовчі роботи по утепленню та гідроізоляції перекриття паркінгу у внутрішньому дворі.

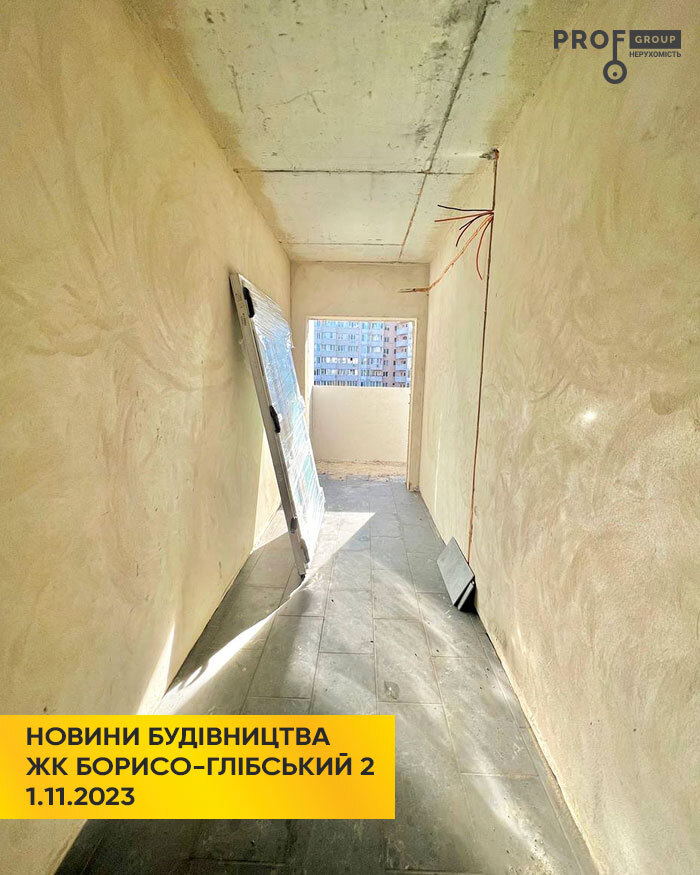

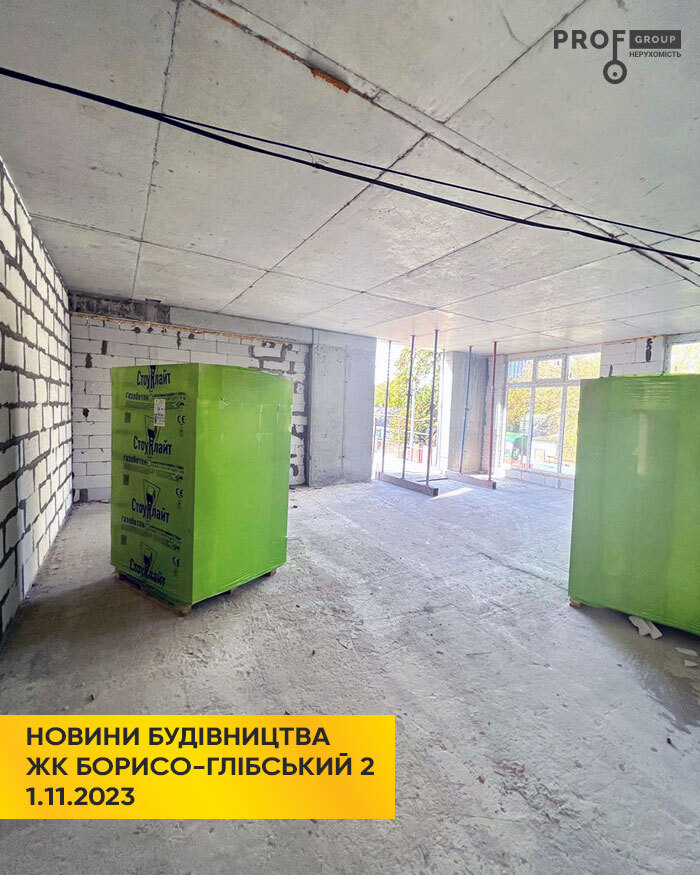

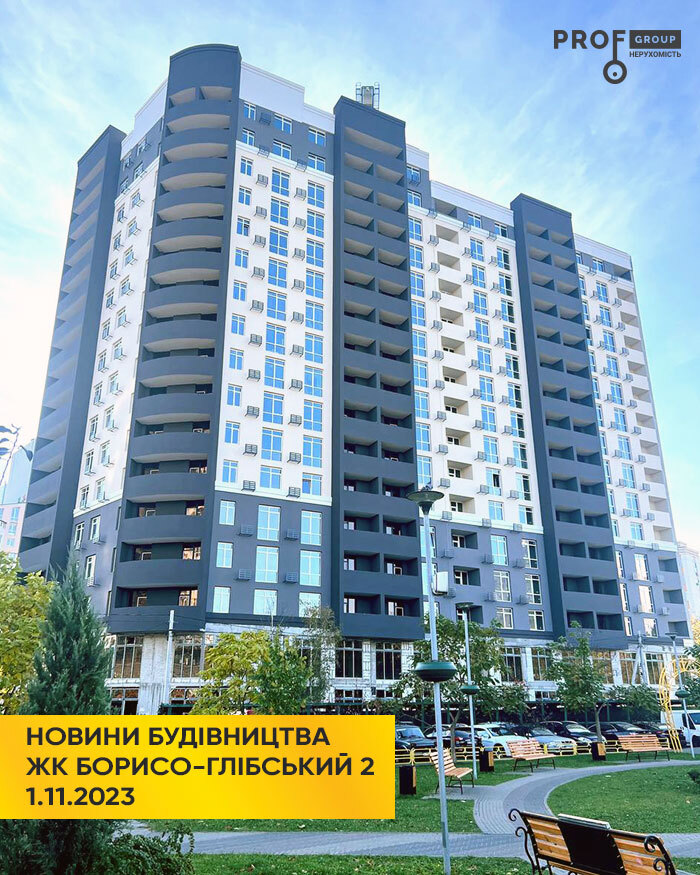

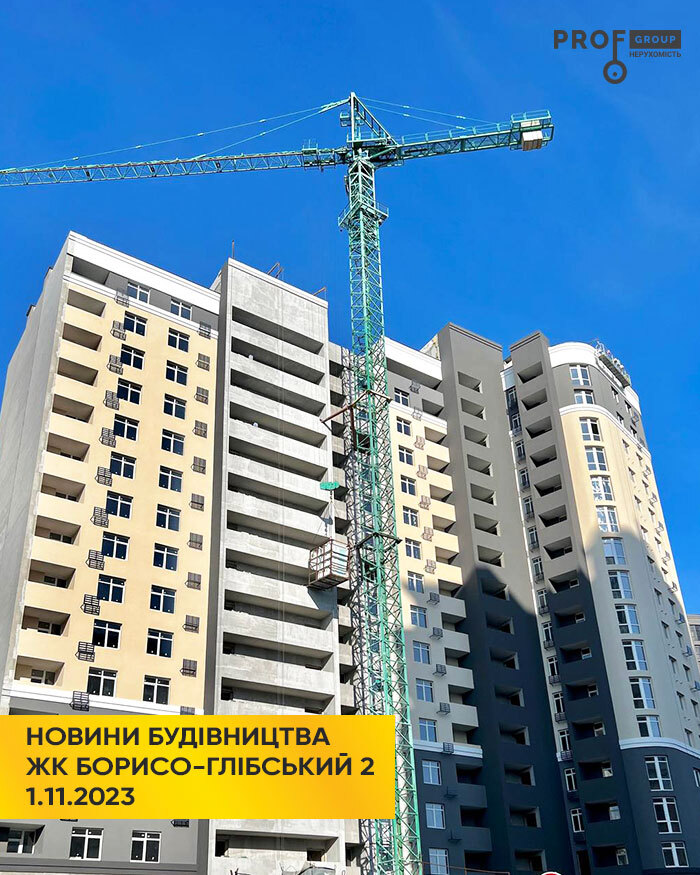

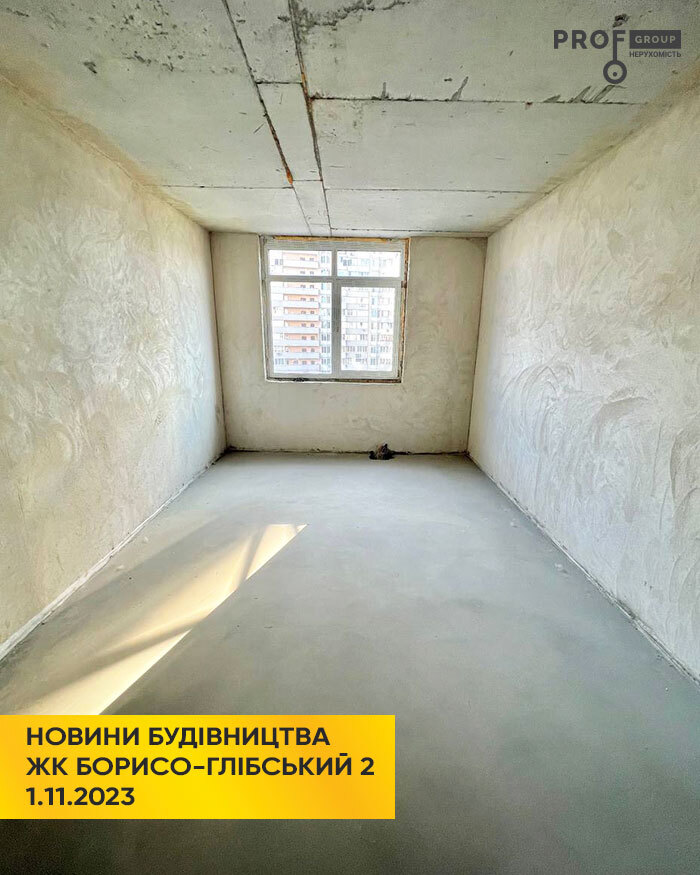

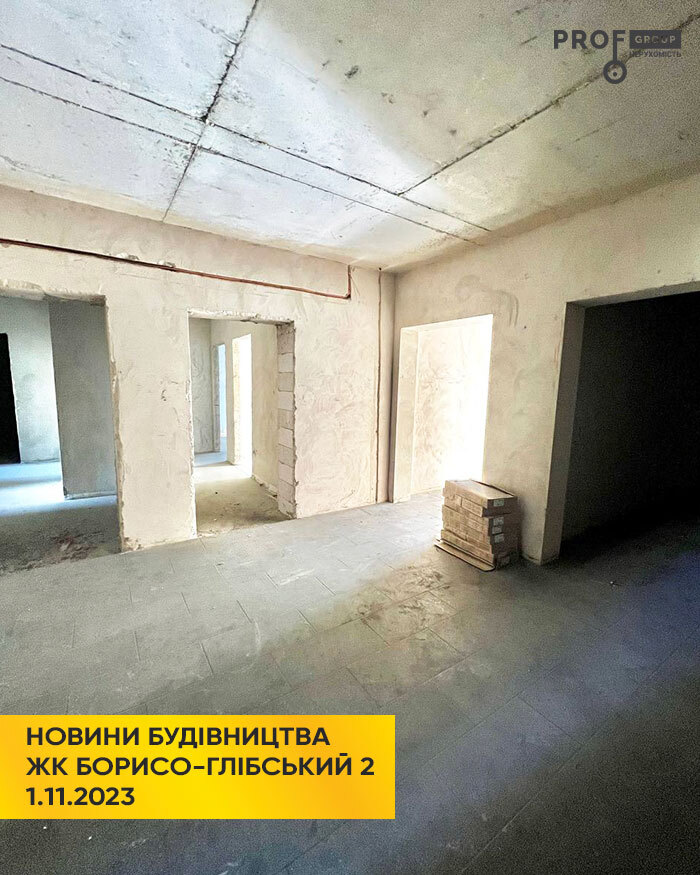

Новини будівництва ЖК «Борисо Глібський 2» станом на 01.11.2023 року
🏗 Під’їзд 1

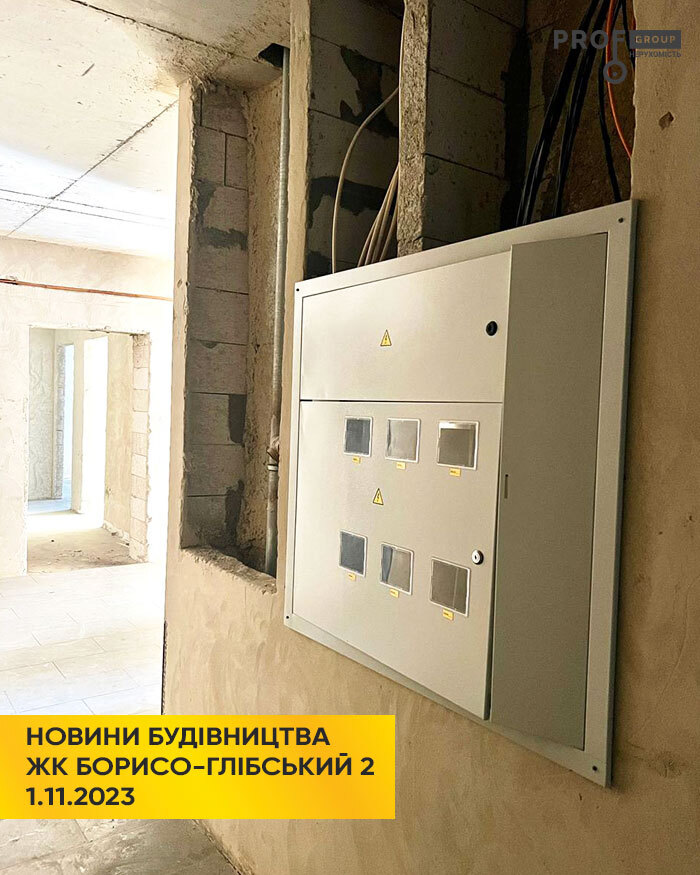

🔸 закінчені роботи по встановленню поверхових електрощитів;
🔸 закінчені роботи по укладці силових кабелів між поверхами та електрощитовою;
🔸 ведуться роботи по оздобленню та фарбуванню фасаду (внутрішній двір);
🔸 ведуться роботи по укладці плитки в МЗК (на 11 поверсі) завершені роботи на 4,5,6,7,8,9,10поверхах;
🔸 ведуться роботи по встановленню дверей на балконах (холодних переходах);
🏗 Під’їзд 2
🔸 закінчені роботи по оздобленню та фарбуванню фасаду (внутрішній двір);
🔸 ведуться роботи по влаштуванню штукатурки МЗК та квартир на 9 поверсі, завершені роботи на 3,4,5,6,7,8 поверхах;
🔸 ведуться роботи по встановленню дверей на балконах (холодних переходах);
🔸 ведуться роботи по оздобленню та фарбуванню фасаду коменів та парапетів на покрівлі;
🔸 ведуться підготовчі роботи по утепленню та гідроізоляції перекриття паркінгу у внутрішньому дворі.
🔔 Підписуйтесь на новини в соціальних мережах
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая18.041 899
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная18.04741
- Если вы инвестор проблемного строительства. Что делать?18.0442
- Комплекс апартаментов CitiZen | Сити Зен | ул. Генерала Шаповала, 1-318.04173
- ЖК Terracotta | Терракот | Perfect Group | пр. Николая Бажана18.04819
- ЖК Lucky Land | Лаки Ленд | DIM Group | ул. Берковецкая, 618.04111
- ЖК LookyanSky | Resa Development | ул. Лукьяновская18.0481
- ЖК 4 сезона | УМК | ул. Михаила Максимовича, 3г18.04744
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/218.042 729
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1117.043 632
- Стоит ли сейчас покупать недвижимость?18.043 405
- Дядечко Євгеній Вікторович (0675072477) втік з орендованої квартири14.047
- Походження грошей на купівлю квартири при її продажу17.035
- Двухэтажные квартиры в новостройках17.0311
- Продаж кімнати сусіду17.032
- Управляющая компания угрожает отключить электричество - это законно?27.023
- Перепланировка - вопросы юридического характера11.02177
- Квартира в Черкасах, вторинне житло13.011
- Погорельцев Эдуард Валентинович - недобросовестный арендатор11.124
- Оправдывает ли себя посудомоечная машина09.04158
- Отзывы о кондиционерах. Какой кондиционер лучше08.04275
- Как подобрать кухонную мебель25.032
- Як вибрати правильний бойлер: Посібник від сантехніка з 20-річним досвідом13.031
- Де ви замовляли послугу 3-д дизайну інтер'єру?11.021
- Болит спина27.0169
- Какая ткань подойдёт для пуфиков и мягких сидений для табуретов12.1218
- Шукаю фільтр та мішок багаторазовий для пилу.03.111
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях18.1085
- ЖК "Імперіал Парк Авеню", Чернівці, вул. Рівненська, 7 - "Імперіал Буд"13.024
- ЖК "Дом у моря", Одесса, Южный, ул. Иванова28.1216
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6505.12181
- ЖК Європейський Двір 1 | 2 | Эко Комфорт Груп | Чернігів27.114
- ЖК Приморские Сады | Graf development | Одесса, ул. Марсельская31.104
- Одесса, микрорайон на Лузановке - "Консоль"24.095
- Посоветуйте рабочих для ремонта квартиры15.04138
- Помогите выбрать хороший шуруповерт26.0338
- Входные двери. Отзывы о бронедверях и советы15.03297
- Посоветуйте систему инсталляции для сантехники25.0226
- Проектування електрощита у Візіо07.021
- Помогите, пожалуйста, собрать перекрестный выключатель.23.011
- Монтаж телевізора09.012
- Гідробокс.допоможіть.зібрти gm418sv06.011
- Пластиковые окна, какие лучше - поделитесь отзывами22.12239
- Своя машина или такси?17.03533
- Продам Электроды Сварочну проволоку Баллоны Сварчные материалы оборудование12.032
- Отдам гипсокартон по символической цене03.031
- Строительные материалы, продажа оптом и в розницу03.0370
- Рекомендую всім своїм знайомим Андроцентр!24.023
- Куди краще звернутися за імплантацією зуба в Києві?24.024
- Спасение от комаров, советы11.0237
- Установка и обслуживание бойлеров, ремонт, чистка16.0110
- Строительные работы25.121
