ЖК Озерний Гай | ІнтерГал-Буд | Гатне, вул. Свободи, 1

Застройщик | Интергал-Буд |
Сдача ЖК | 2016 - 2022 г. |
Планировки | от 20 586 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 138.
20/14% | ||
7/5% | ||
28/20% | ||
33/24% | ||
50/36% |
Хочу_квартиру

Постоянный пользователь
243
18 марта 2016
19 сен 2016 13:45
Цитата "Гатное_Пригород Парижа":сейчас другой вопрос, такими темпами, они уложатся в срок сдачи?
Темпы конечно огорчают...
Хочу_квартиру

Постоянный пользователь
243
18 марта 2016
19 сен 2016 15:24
Скажите,а кто то видел акт допуску к квартире? Что там написано, какие условия?
А то вычмиываем те договора что прислали и нет там акта допуску.
И еще, кто уже перезаключил договор? А то мы никак не хотим это делать и не знаем как быть. На той неделе аоднимался этот вопрос,но как то утих,никто ничего не делает? Кто на каком этапе?
А то вычмиываем те договора что прислали и нет там акта допуску.
И еще, кто уже перезаключил договор? А то мы никак не хотим это делать и не знаем как быть. На той неделе аоднимался этот вопрос,но как то утих,никто ничего не делает? Кто на каком этапе?
Teremky

Постоянный пользователь
267
11 июня 2016
20 сен 2016 06:35
Шевелятся. Медленно, но уверенно.
Domik Ai

штучний інтелект
37 584
09 сентября 2019
20 сен 2016 18:18
В Доме №1 выполняются следующие работы:
Секция 1:
— кладка на 5 этаже — наружные и внутренние стены, 6 этаж — наружные стены;
— фасадные работы — 30%;
— окна — 4, 5 этажи;
— дымоудаление выполнено на 95%;
— сантехнические работы в подвале;
— монолитные пояса под кровлю — 40%.
Секция 2:
— кладка пеноблока на 3,4 этажах, 6 этаж — наружные стены;
— дымоудаление — 50%.
Секция 3:
— кирпичная кладка — 3, 4 этажи (внутренние стены), 6 этаж — наружные стены;
— дымоудаление — 30%.
Секция 4:
— кирпичная кладка — 4 этаж (95%), 6 этаж — наружные стены;
— дымоудаление — 10%.
Секция 5:
— кирпичная кладка наружных стен 2 этажа — работы выполнены на 80%;
— дымоудаление — 95%.
Устройство лифтов в доме выполнено на 40%.
Секция 1:
— кладка на 5 этаже — наружные и внутренние стены, 6 этаж — наружные стены;
— фасадные работы — 30%;
— окна — 4, 5 этажи;
— дымоудаление выполнено на 95%;
— сантехнические работы в подвале;
— монолитные пояса под кровлю — 40%.
Секция 2:
— кладка пеноблока на 3,4 этажах, 6 этаж — наружные стены;
— дымоудаление — 50%.
Секция 3:
— кирпичная кладка — 3, 4 этажи (внутренние стены), 6 этаж — наружные стены;
— дымоудаление — 30%.
Секция 4:
— кирпичная кладка — 4 этаж (95%), 6 этаж — наружные стены;
— дымоудаление — 10%.
Секция 5:
— кирпичная кладка наружных стен 2 этажа — работы выполнены на 80%;
— дымоудаление — 95%.
Устройство лифтов в доме выполнено на 40%.
Teremky

Постоянный пользователь
267
11 июня 2016
21 сен 2016 06:42
Хотим заехать на стройплощадку в эту пятницу или субботу.
Может будут какие вопросы?
Может будут какие вопросы?
Hedgehog
H
Постоянный пользователь
135
27 мая 2016
21 сен 2016 06:44
Когда начнут пускать на площадку?
Хочу_квартиру

Постоянный пользователь
243
18 марта 2016
21 сен 2016 11:16
попросите пусть камеру поставят с другой стороны, тут уже нечего смотреть))))
Teremky

Постоянный пользователь
267
11 июня 2016
22 сен 2016 04:31
Я не знаю, что там за технология по фасаду, но слоев 5-7 они уже сделали. А конца этой работе не видно, так как 6й этаж еще не достроен. Часто вижу, как строят Венецию на Теремках-2. Вот они за последний месяц сделали 8 этажей кирпичной кладки и 12 этажей застеклили. При том что размер дома весьма больше.
Дай Бог здоровья строительной бригаде в Гатном.
Дай Бог здоровья строительной бригаде в Гатном.
Хочу_квартиру

Постоянный пользователь
243
18 марта 2016
22 сен 2016 04:42
Цитата "Teremky":Я не знаю, что там за технология по фасаду, но слоев 5-7 они уже сделали. А конца этой работе не видно, так как 6й этаж еще не достроен. Часто вижу, как строят Венецию на Теремках-2. Вот они за последний месяц сделали 8 этажей кирпичной кладки и 12 этажей застеклили. При том что размер дома весьма больше.
Дай Бог здоровья строительной бригаде в Гатном.
Согласна, мы тоже на Венецию смотрим, вроде технология одна, а смотришь на Озерный Гай и мысли плохие лезут в голову((
Hedgehog
H
Постоянный пользователь
135
27 мая 2016
22 сен 2016 06:41
Не берите дурного в голову и тяжелого в руки.
Лет через 5 посмотрите на эту "Венецию" и на наш дом. Ускоренные темпы еще ни к чему хорошему не приводили, в долгосрочной перспективе.
Лет через 5 посмотрите на эту "Венецию" и на наш дом. Ускоренные темпы еще ни к чему хорошему не приводили, в долгосрочной перспективе.
Гатное_Пригород Парижа
ГП
Пользователь
64
19 сентября 2016
22 сен 2016 06:48
Цитата "Hedgehog":Не берите дурного в голову и тяжелого в руки.
Лет через 5 посмотрите на эту "Венецию" и на наш дом. Ускоренные темпы еще ни к чему хорошему не приводили, в долгосрочной перспективе.
Хм) нет прямой связи между сроками постройки и качеством работ.
Нужно просто принять и понять

На стройке не больше 15 чел, все понимают, что этого не достаточно для того, что бы мы визуально каждый день видели результаты их работы.
Hedgehog
H
Постоянный пользователь
135
27 мая 2016
22 сен 2016 06:57
Они работают для того, что бы весной будущего года вы заселились в новый дом. И чтобы этот дом простоял долго. Чтобы стены были ровными и через пару лет не потрескались или фундамент не просел и ваша плитка в ванной поотпадает.
Очень важно выдержать сроки схватывания, высыхания разных материалов.
Что радует в работах так это то что уже начали сантехнику делать
Очень важно выдержать сроки схватывания, высыхания разных материалов.
Что радует в работах так это то что уже начали сантехнику делать
Teremky

Постоянный пользователь
267
11 июня 2016
23 сен 2016 14:09
Чтобы закончить с вопросами о скорости стройки.
Вставка окон, кирпичная кладка внешних стен и облицовка фасада - это то, что делается очень быстро.
А вот множество внутренних работ - вентиляционные шахты, лифты, гидроизоляция, укладка 6-го этажа, канализация - весьма длительный процесс.
Так что главное в основном внутри дома. Как только внутренние работы завершены - внешниеделаются очень быстро.
Вставка окон, кирпичная кладка внешних стен и облицовка фасада - это то, что делается очень быстро.
А вот множество внутренних работ - вентиляционные шахты, лифты, гидроизоляция, укладка 6-го этажа, канализация - весьма длительный процесс.
Так что главное в основном внутри дома. Как только внутренние работы завершены - внешниеделаются очень быстро.
Teremky

Постоянный пользователь
267
11 июня 2016
23 сен 2016 18:24
Сегодня супруга заезжала на объект.
Если коротко - лебеди живы, стройка идет.
Когда пустят в дом посмотреть - не знают. Я думаю, что не раньше нового года.
Вместо садика решили строить еще один дом. Не знаю, может они просто изменили порядок застройки, но объяснили, что пока людей мало, то смысла в садике нету.
Если коротко - лебеди живы, стройка идет.
Когда пустят в дом посмотреть - не знают. Я думаю, что не раньше нового года.
Вместо садика решили строить еще один дом. Не знаю, может они просто изменили порядок застройки, но объяснили, что пока людей мало, то смысла в садике нету.
Teremky

Постоянный пользователь
267
11 июня 2016
25 сен 2016 15:08

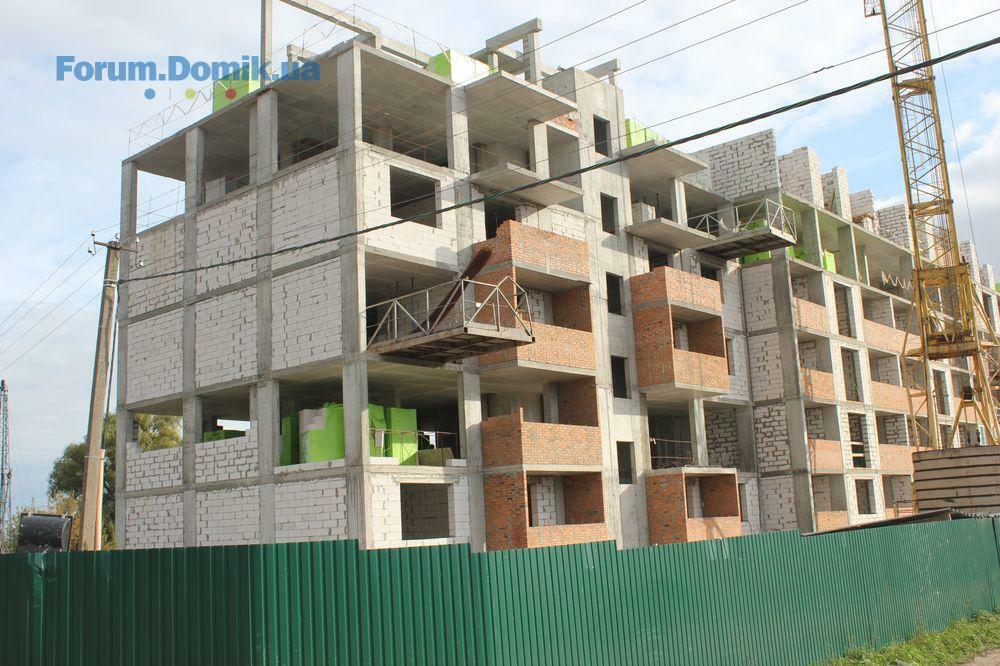

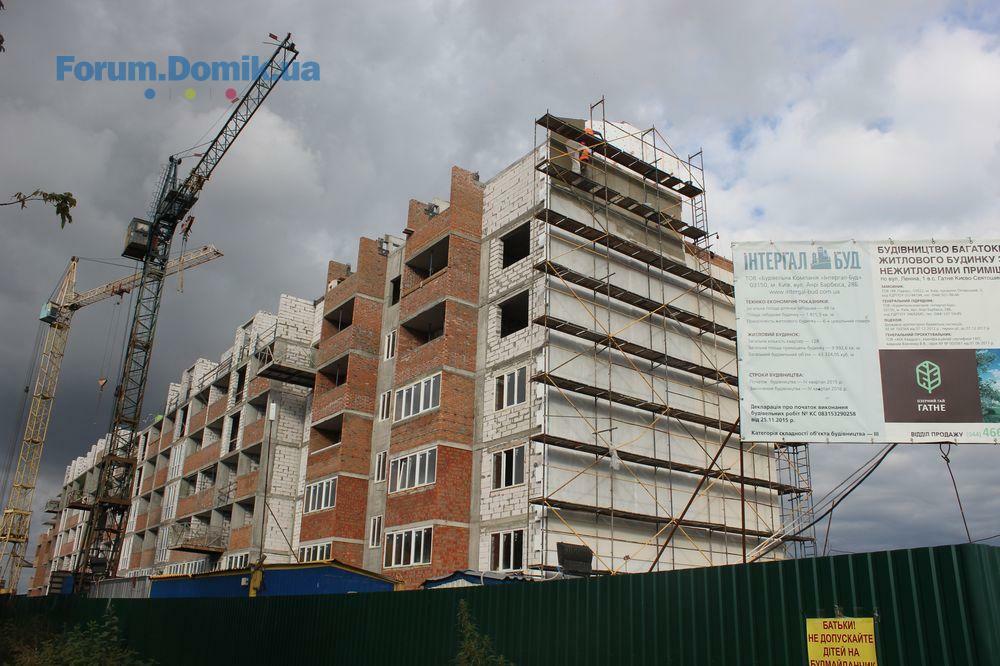

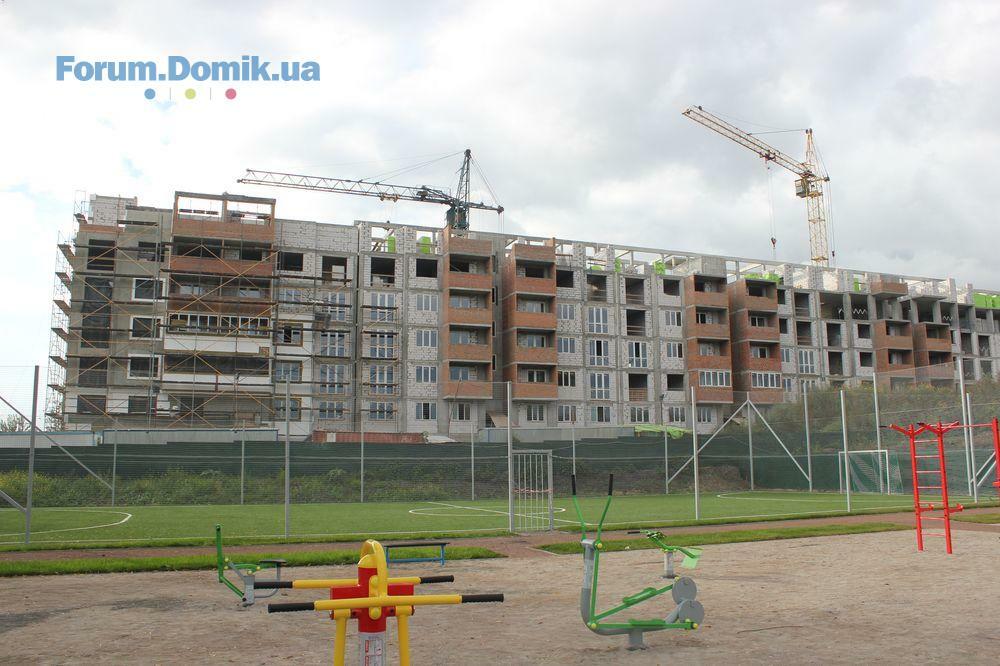

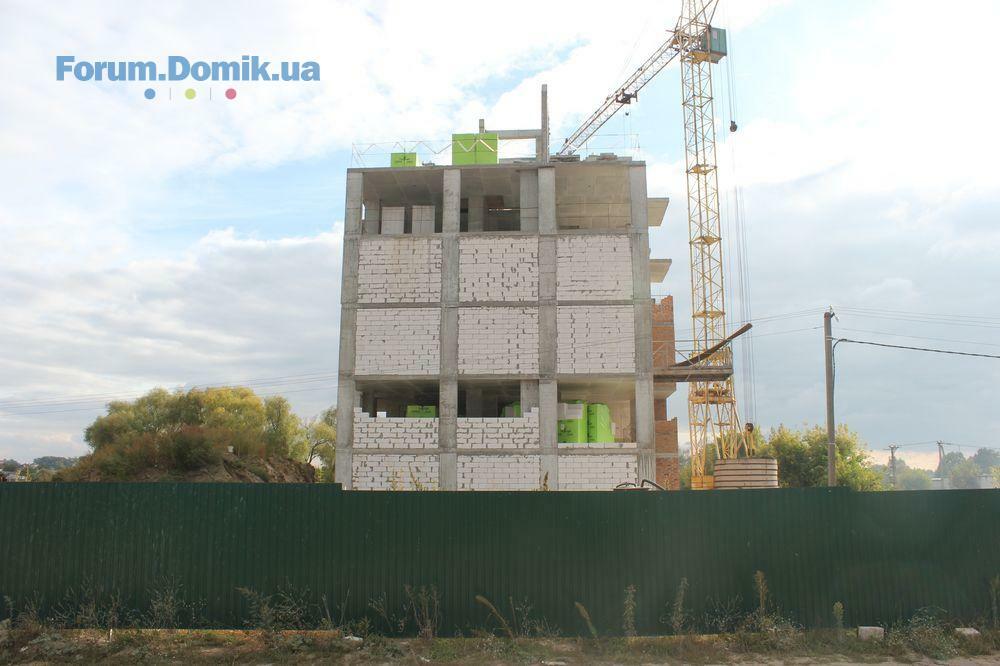

Свежее. Два штукатура-маляра в воскресенье не спеша добивают 6-й этаж в первой секции.
Хочу_квартиру

Постоянный пользователь
243
18 марта 2016
25 сен 2016 15:26
Спасибо за фото. Видно,что работа идет

Dzhuri
D
Постоянный пользователь
105
16 апреля 2016
25 сен 2016 15:39
А как проходит стройка 2,3,4 домов? Всех рабочих перекинули на следующие дома? Как по мне 4 и 5 секция в таком состоянии находиться около 1 месяца точно)
Teremky

Постоянный пользователь
267
11 июня 2016
25 сен 2016 15:46
Цитата "Dzhuri":А как проходит стройка 2,3,4 домов? Всех рабочих перекинули на следующие дома? Как по мне 4 и 5 секция в таком состоянии находиться около 1 месяца точно)
2,3,4 дома - работ вообще нету. Есть какие-то намеки на котлованы, но они далеко от озера. Дальше чем на схеме
Teremky

Постоянный пользователь
267
11 июня 2016

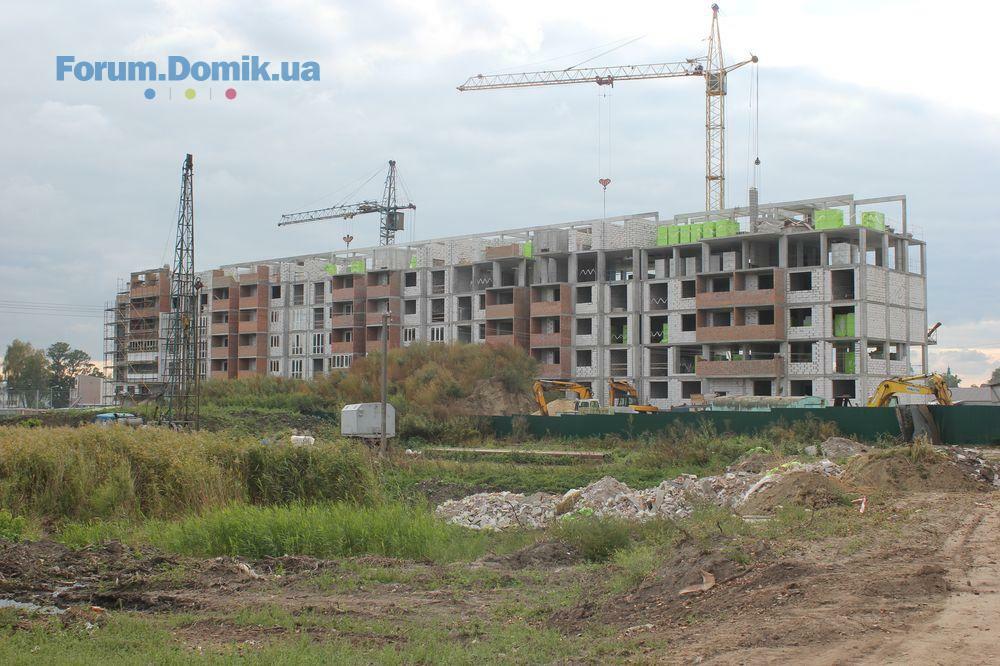

25 сен 2016 15:50
фото от 30.07.
Dzhuri
D
Постоянный пользователь
105
16 апреля 2016
25 сен 2016 16:02
Все таки движение есть). Но а в целом какие впечатления о обьекте, о прилигающей тер-ии?
