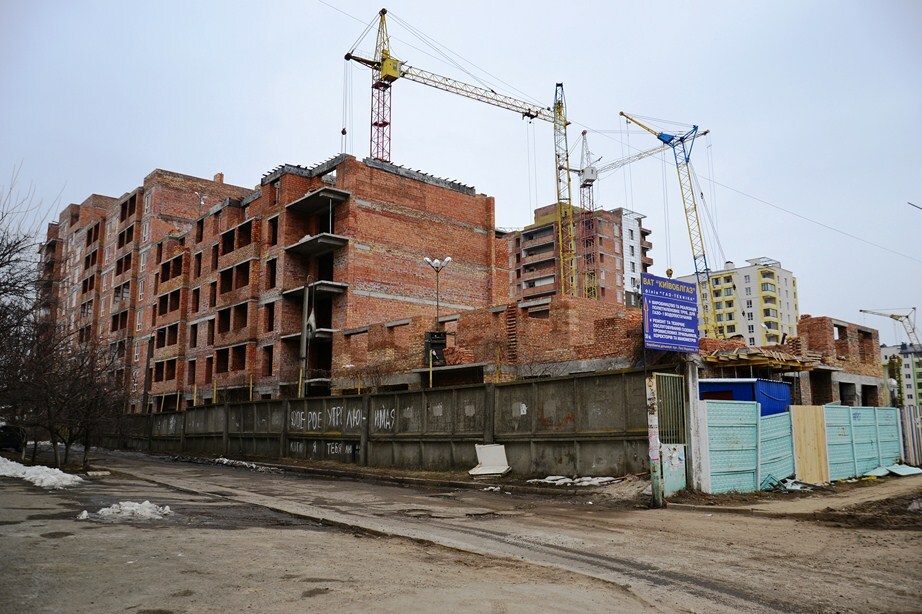

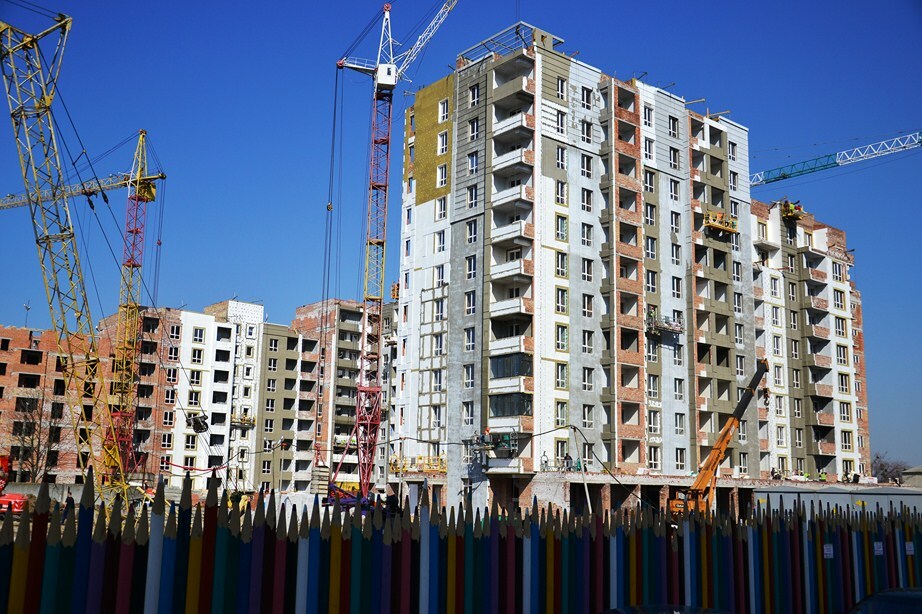

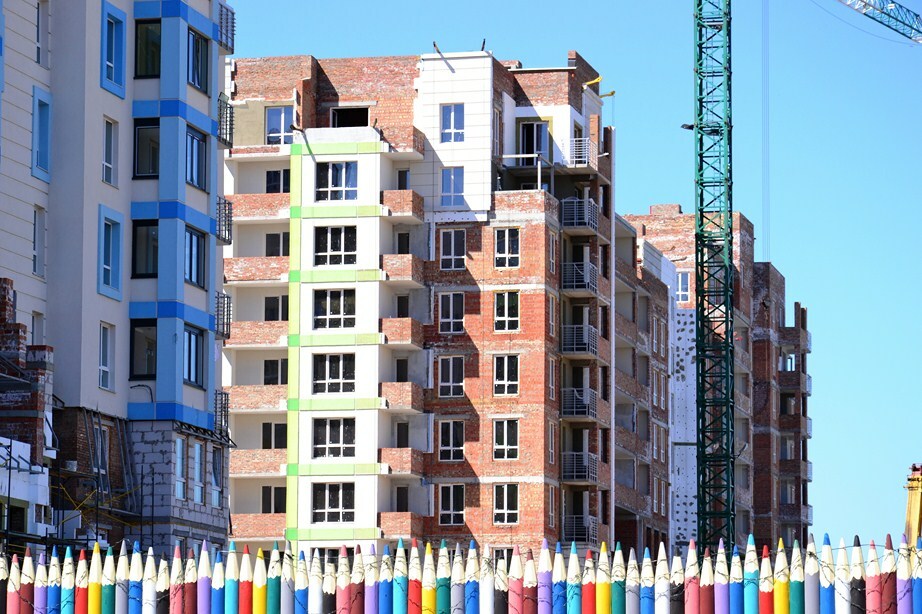

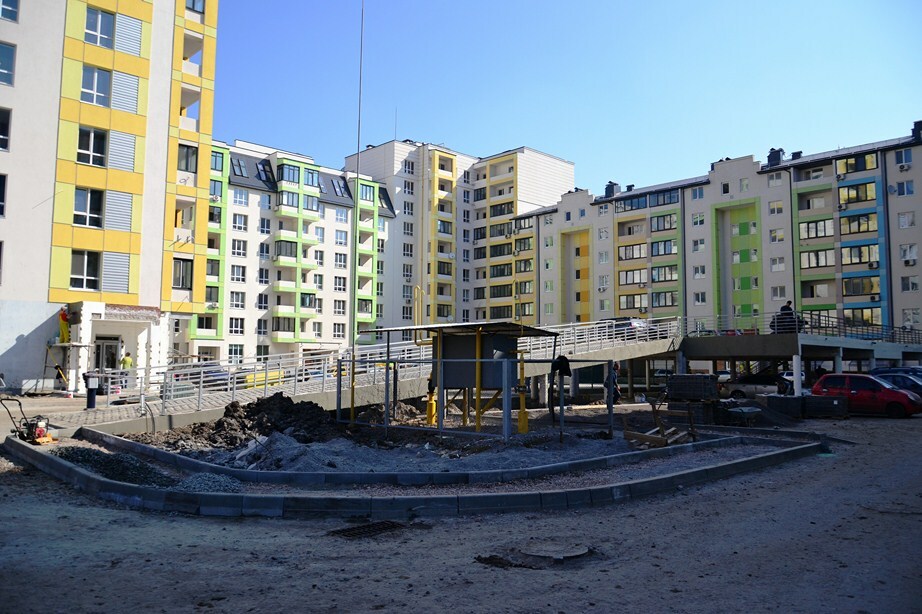

ЖК "Акварели", Вишневое - "Akvareli Development Holding"
Застройщик | Akvareli Development Holding |
Сдача ЖК | 2012 - 2015 г. |

Планировки |
2/5% | ||
6/16% | ||
12/32% | ||
16/43% | ||
1/3% |

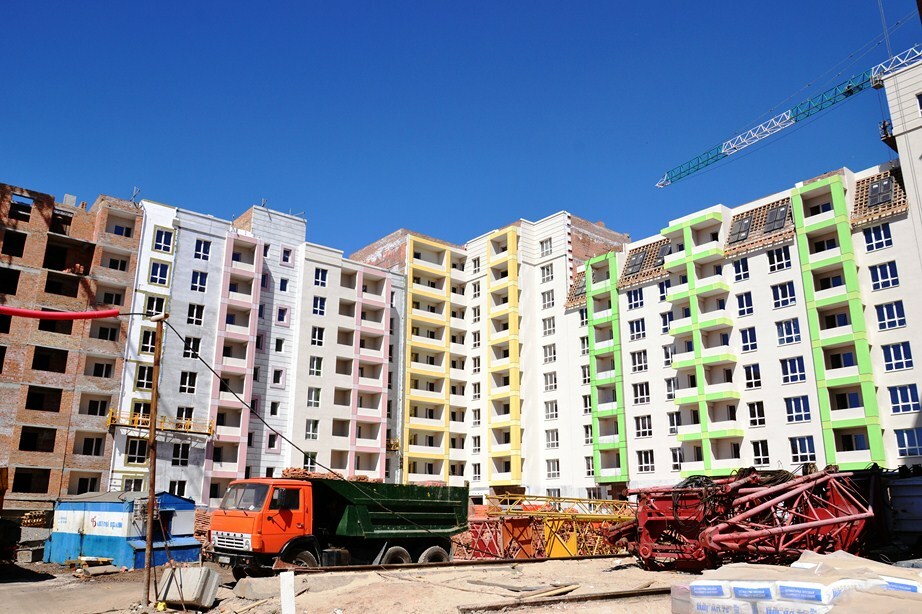

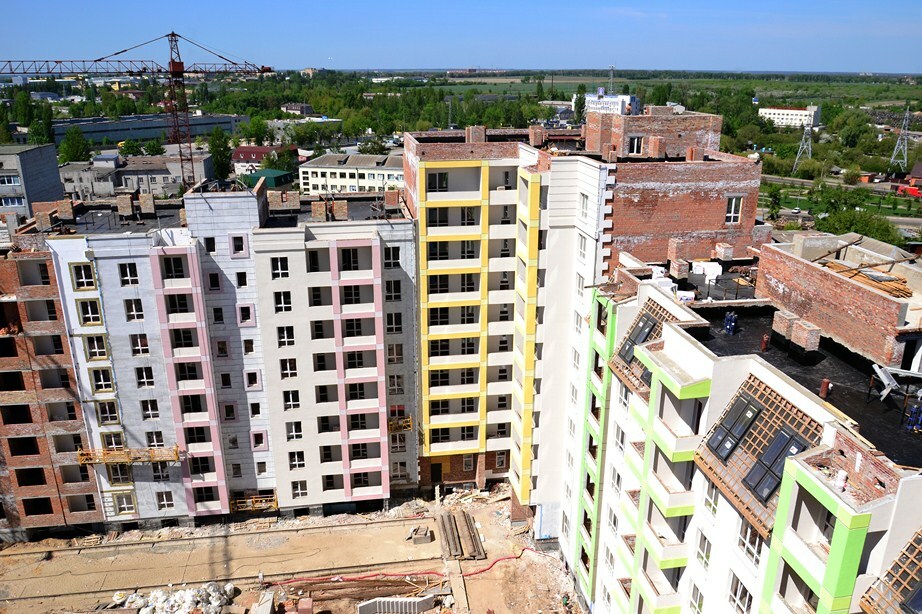

3 очередь:
4 очередь:
6 очередь:
Появились фотографии 7-й очереди:
Даты сдачи:
4 очередь - 1 кв. 2013
5 очередь - 4 кв. 2013
6 очередь - 2 кв. 2014
7 очередь - 2 кв. 2014
Цены в "Акварели" начинаются от 900 $ на этапе строительства и 1200$ за готовые квартиры.

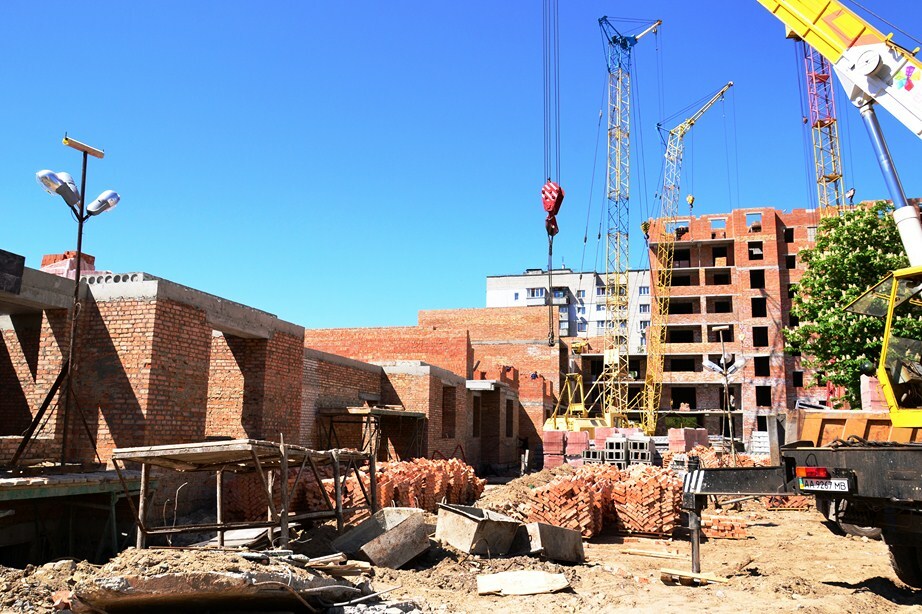

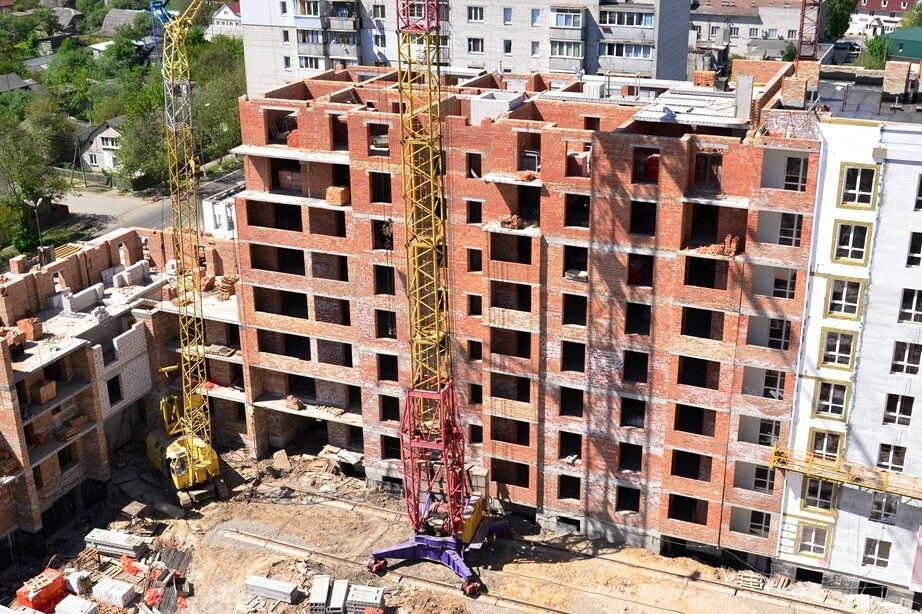

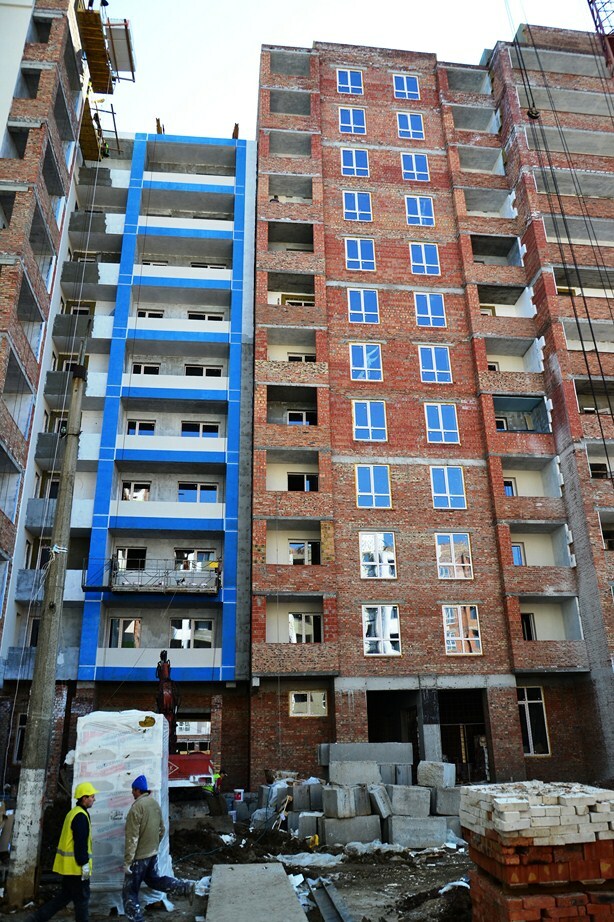

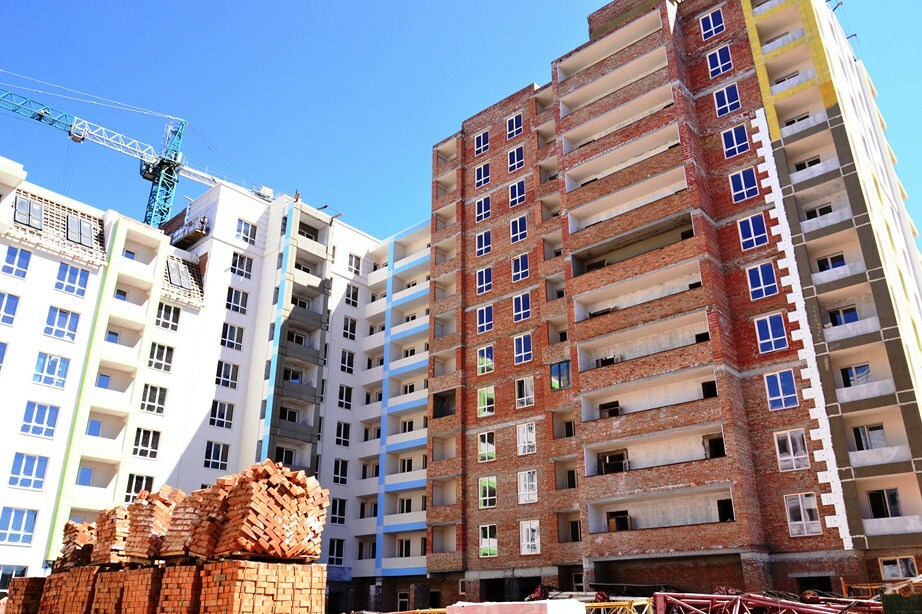

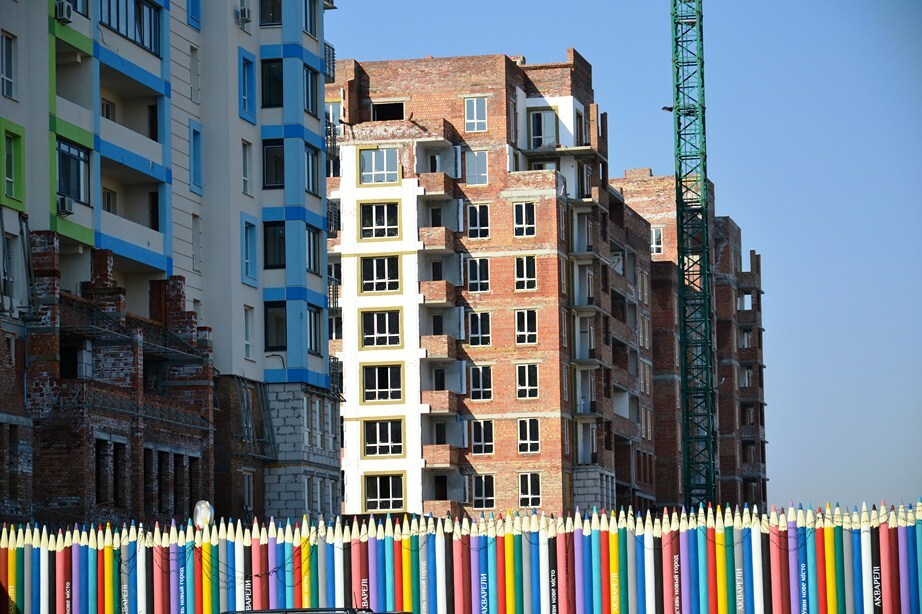

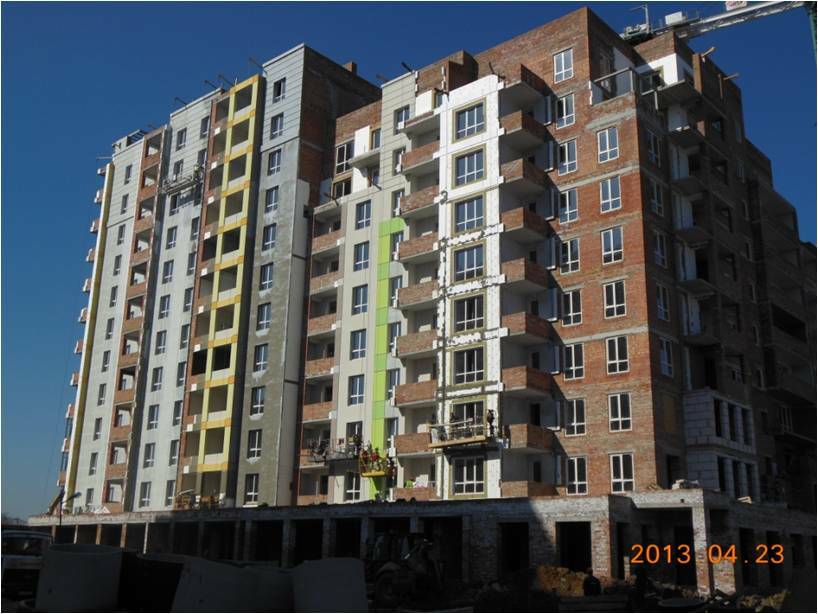

Е-12:

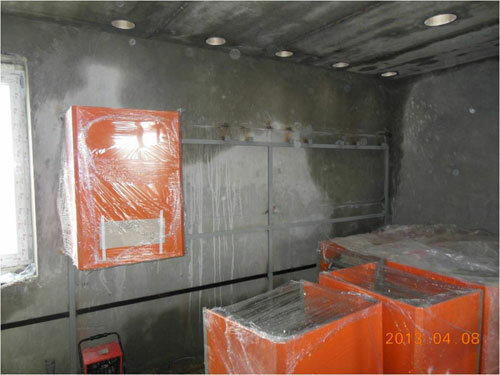

ведутся работы по водоснабжению и отоплению, выполнение 70%

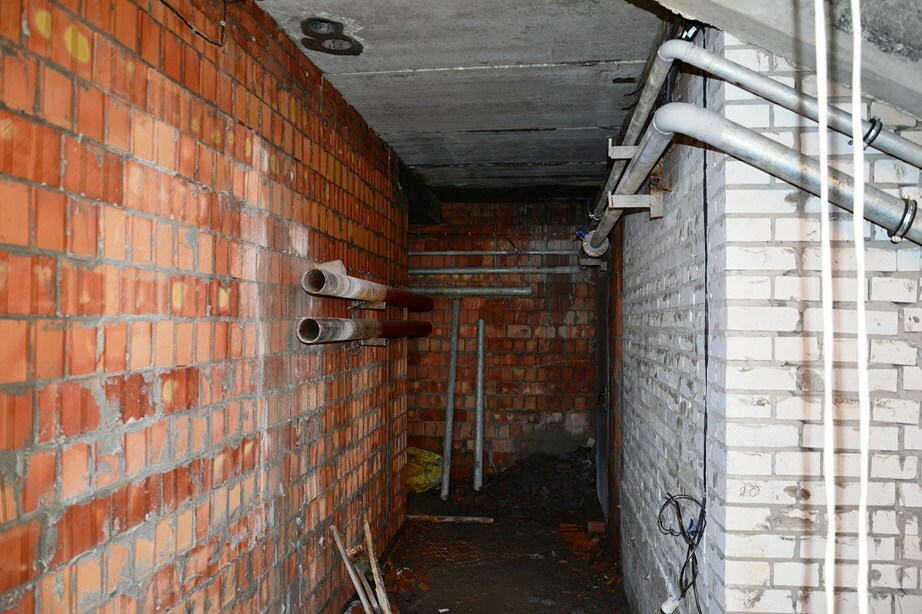

ведутся работы по разводке стальных стояков в подвале и на техническом этаже, выполнение 95%
выполнена разводка электроснабжения в местах общего пользования
разведены силовые кабели стояков
работы по сборке лифтов: установлены направляющие и машинное отделение

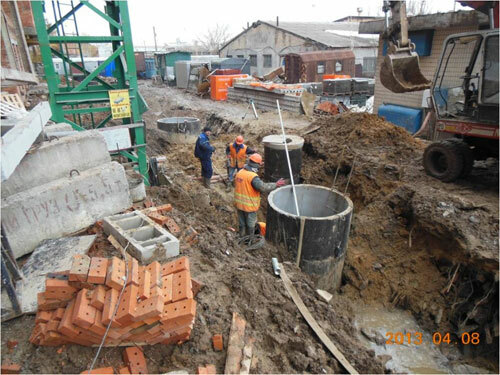

устроена линия водоснабжения 4-й очереди от Е-12 до Е-16 включительно, есть выходы для набора воды в Г-13, Г-15, Е-16

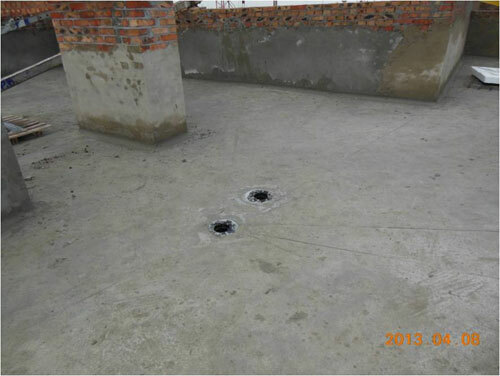

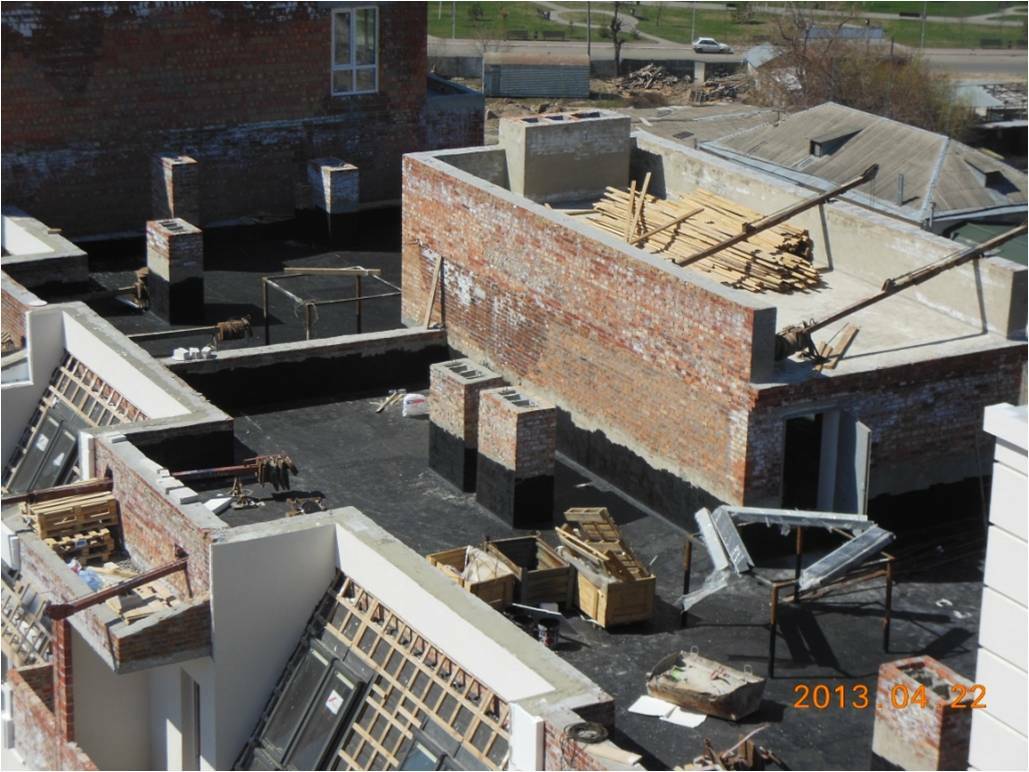

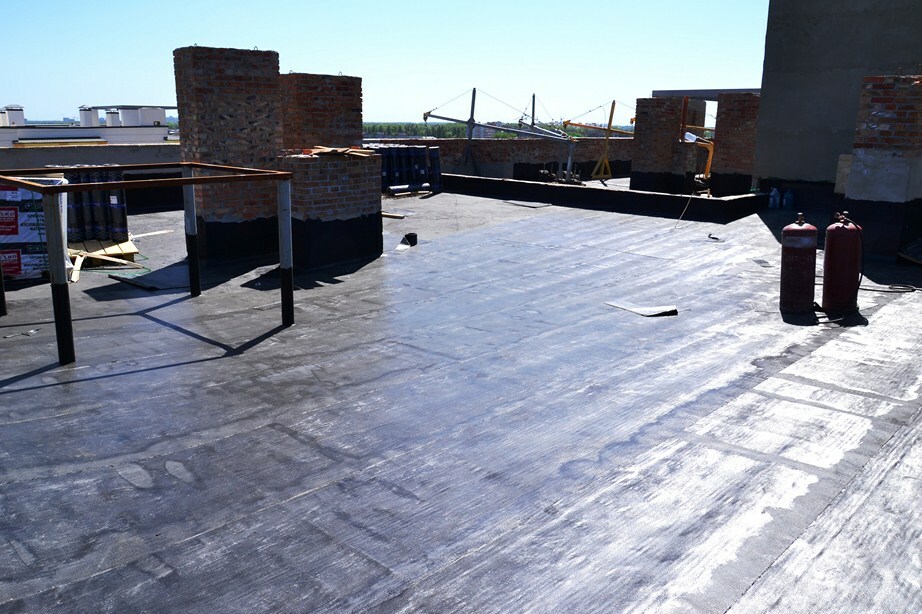

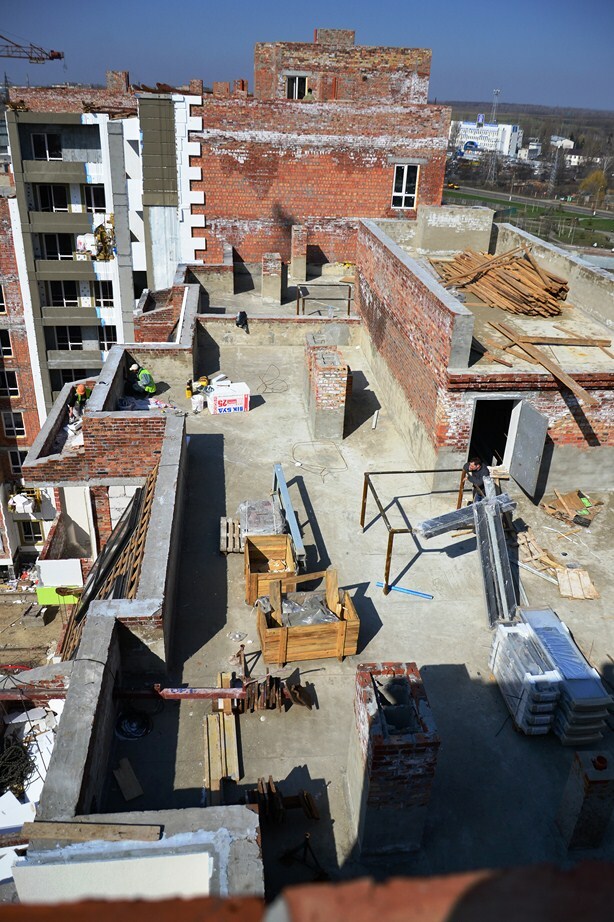

выполнено устройство стяжки на кровле
установлены воронки, выполняется устройство фаски цементной по периметру крыши

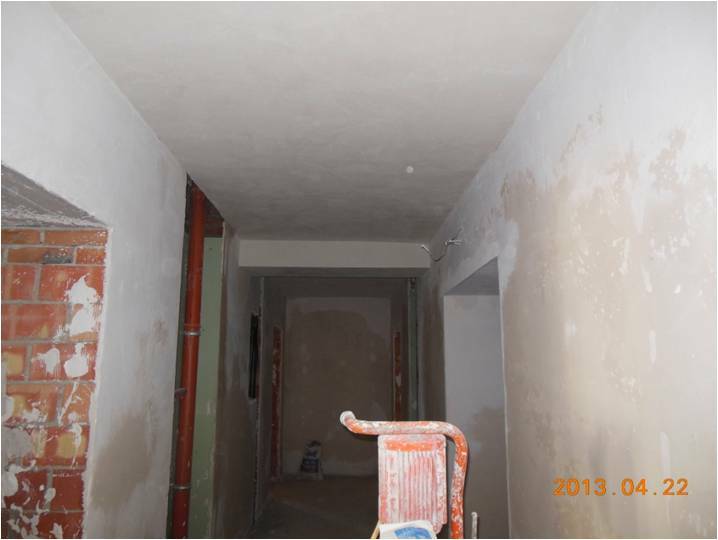

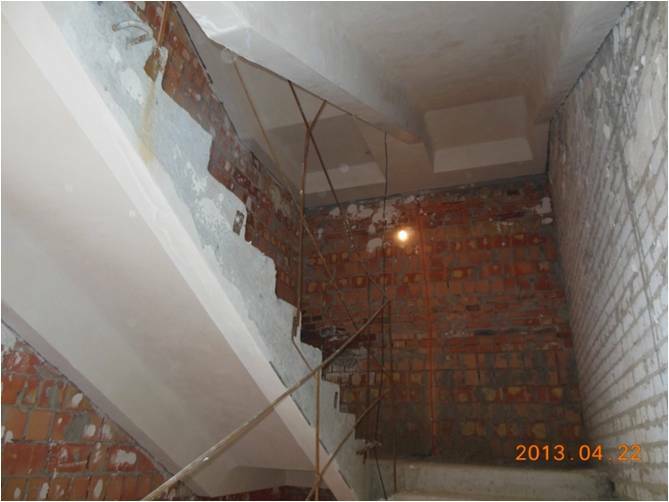

выполнены штукатурные работы в 15 квартирах, в местах общего пользования на 7-ми этажах
выполнена шпаклевка потолков на 7-ми этажах и на 3-х этажах на лестничных маршах
выполнялось сверление отверстий в плитах перекрытия с целью удаления влаги
фасадные работы проведены на 50% площади секции: проведены работы по армированию утеплителя, поклеены откосы, устроены декоративные элементы фасада
выполняется подготовка фасада к нанесению декоративной штукатурки поверх армослоя
Г-13:
ведутся работы по водоснабжению и отоплению, выполнение 60%
ведутся работы по разводке стальных стояков в подвале и на техническом этаже, выполнение 75%
выполнена разводка электроснабжения в местах общего пользования
разведены силовые кабели стояков
работы по монтажу топочных
кровля: выполнена разуклонка, засыпан керамзит, проливка раствором, выполнено устройство стяжки и установка воронок, после высыхания будет клеиться рубероид
ведутся работы по поклейке утеплителя, закреплению дюбелями к стене, выполнено со стороны двора: выполнение 70%
приступили к работам по армированию утеплителя
Д-14:

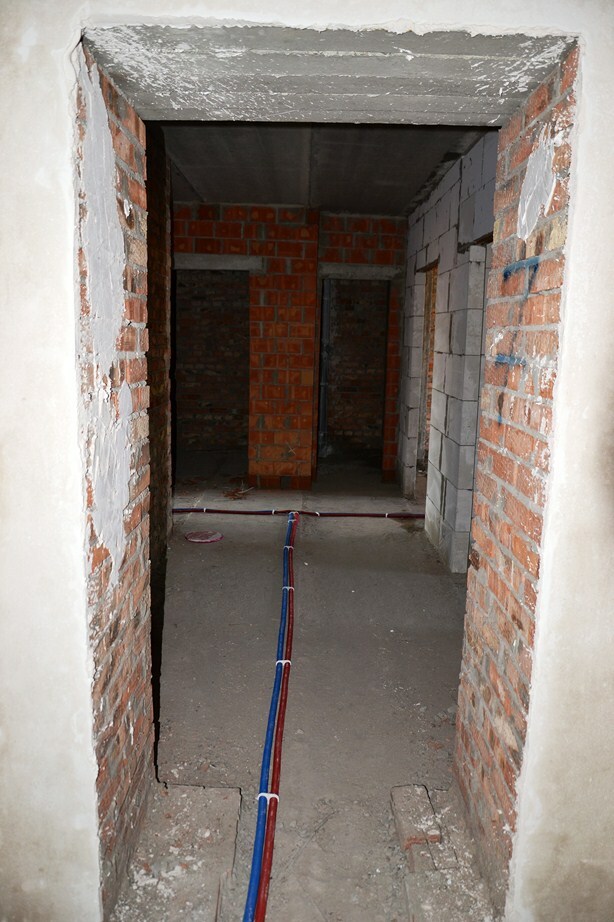

выполнена разводка электроснабжения в местах общего пользования
установлены стояки со 2-го по 8-й этажи
изготовлены заготовки на все водяные гребенки

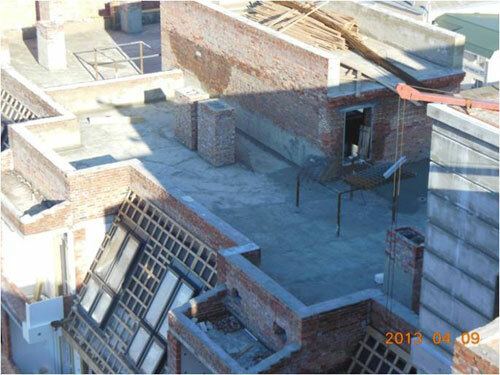

выполнено устройство стяжки на кровле
установлены воронки, выполняется устройство фаски цементной по периметру крыши
ведутся работы по поклейке утеплителя, выполнено со стороны двора: выполнено 85%
приступили к работам по армированию утеплителя
Г-15:
с 02.04.13 приступили к работам по водоснабжению и отоплению
частично смонтированы линии канализаций К-1 и К-2 от Г-15 до Г-13, установлены 7 колодцев
работы по монтажу топочных
ведутся электромонтажные работы
ведутся работы по поклейке утеплителя, закреплению дюбелями к стене, выполнено со стороны двора: выполнение 60%
завершены работы по устройству вентканалов
завершены работы по устройству перегородок на всех этажах

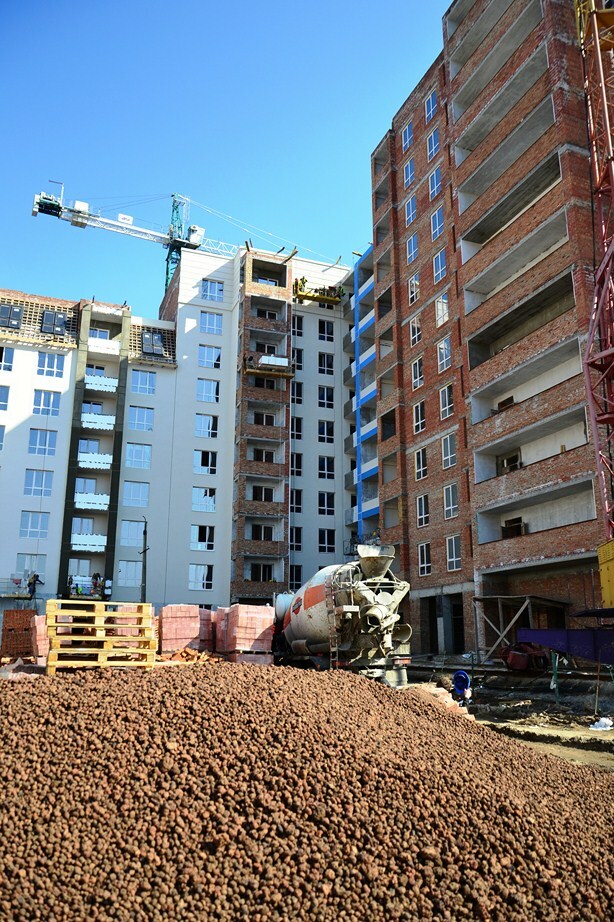

Е-16:
кровля: выполнена разуклонка, засыпан керамзит, проливка раствором, выполнено устройство стяжки на 80% и установка воронок
ведутся работы по поклейке и закреплению утеплителя, выполнено со стороны двора: выполнение 40%
Е-17:

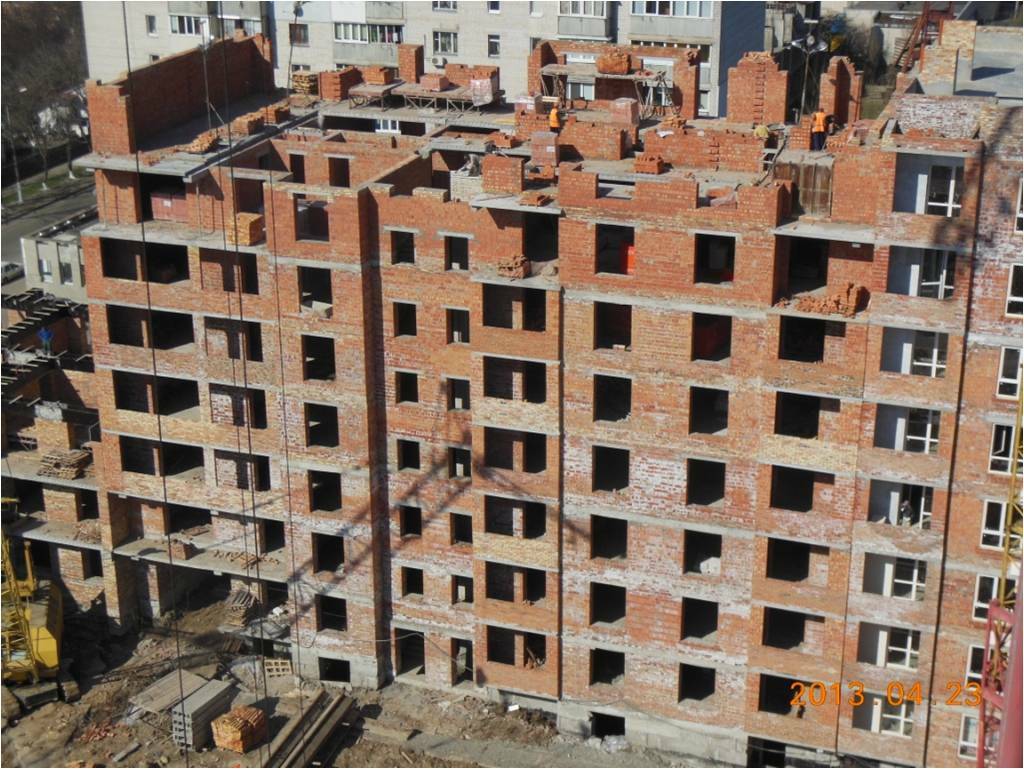

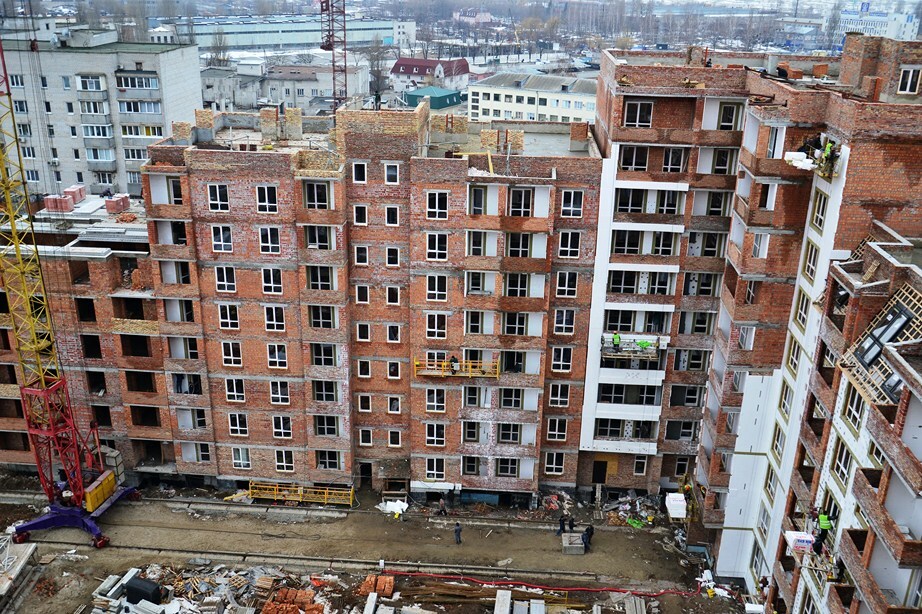

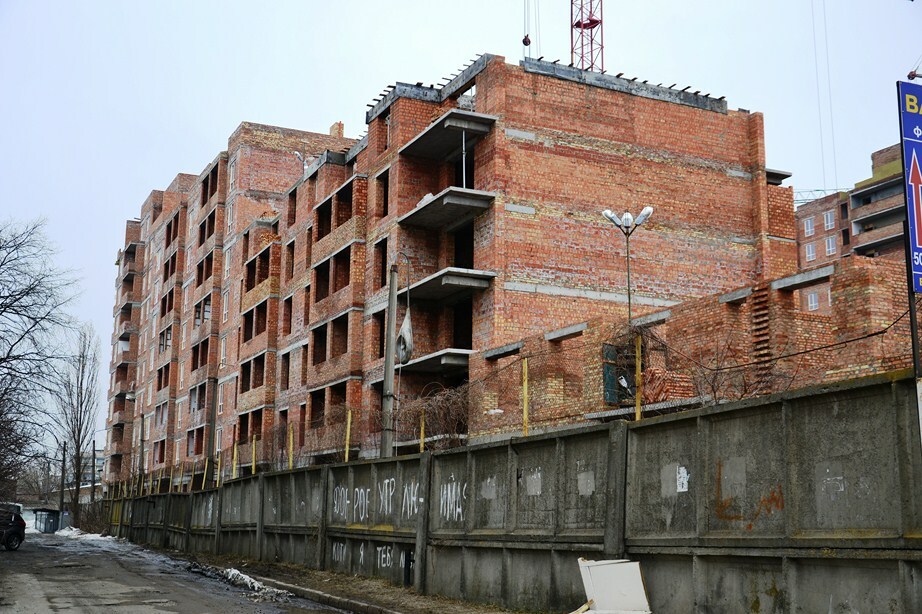

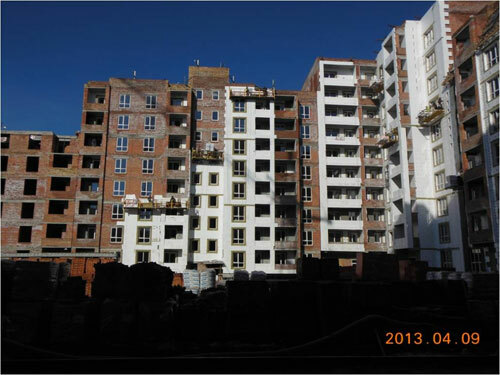

уложены плиты перекрытия над 5-м этажом

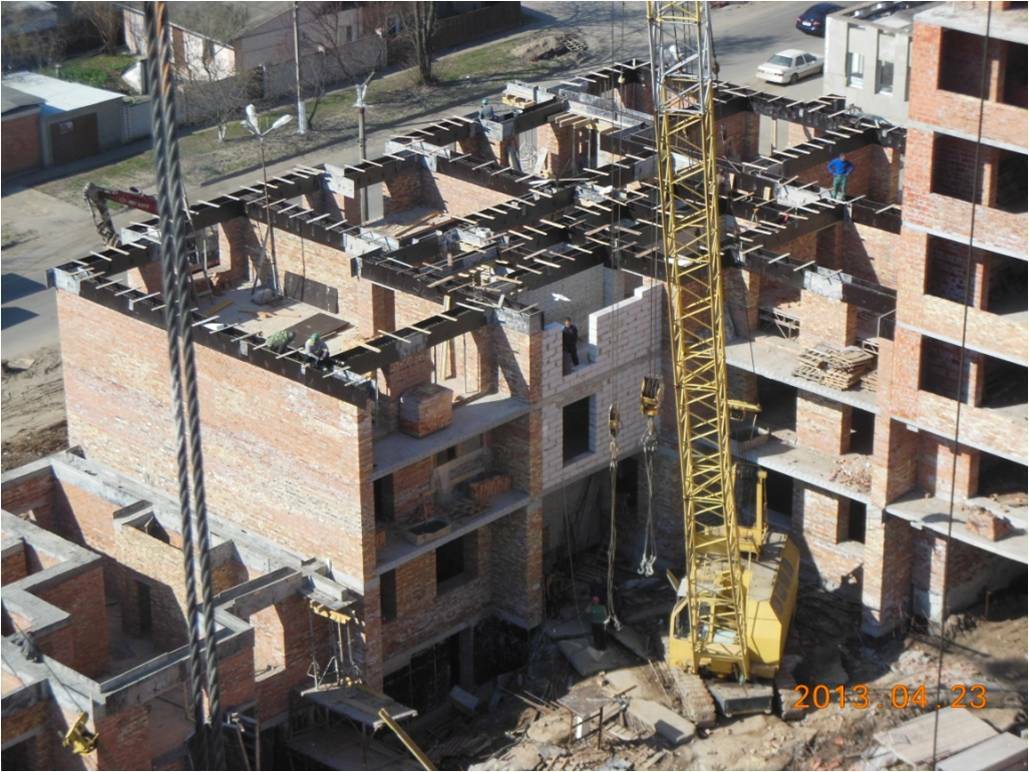

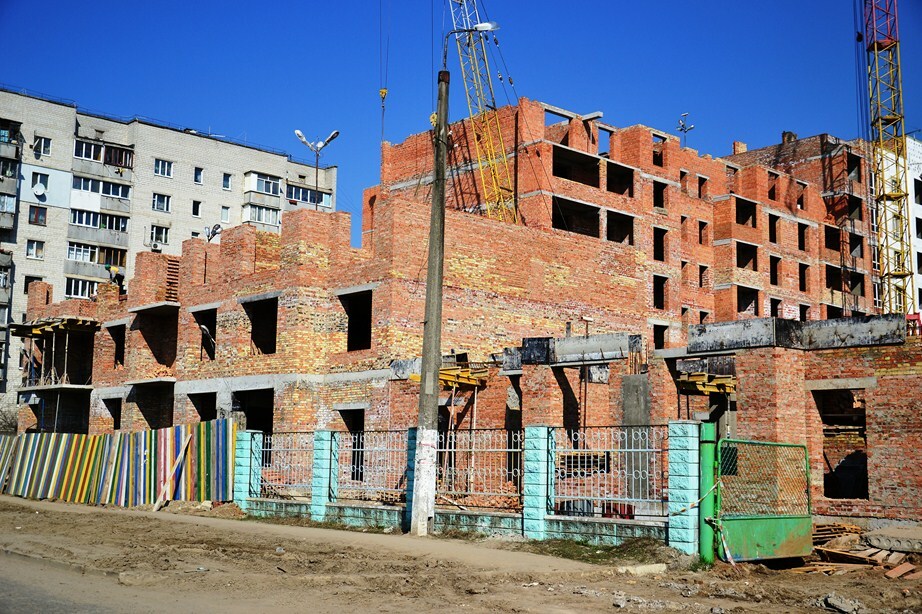

завершены работы по кирпичной кладке 6-го этажа
выполнены бетонные работы по устройству 100% монолитного пояса над 6-м этажом
плиты перекрытия над 6-м этажом уложены на 60%

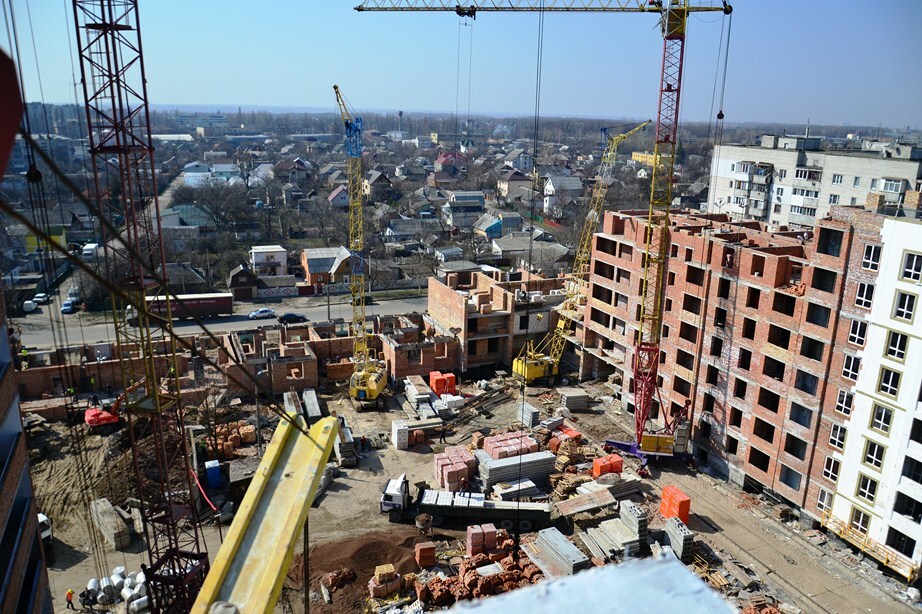

приступили к работам по кирпичной кладке 7-го этажа, выполнение 10%
Г-18:
плиты перекрытия над 1-м этажом уложены на 100%
завершены работы по устройству монолитных участков перекрытия
ведутся работы по кирпичной кладке капитальных стен 2-го эт., выполнение 90%

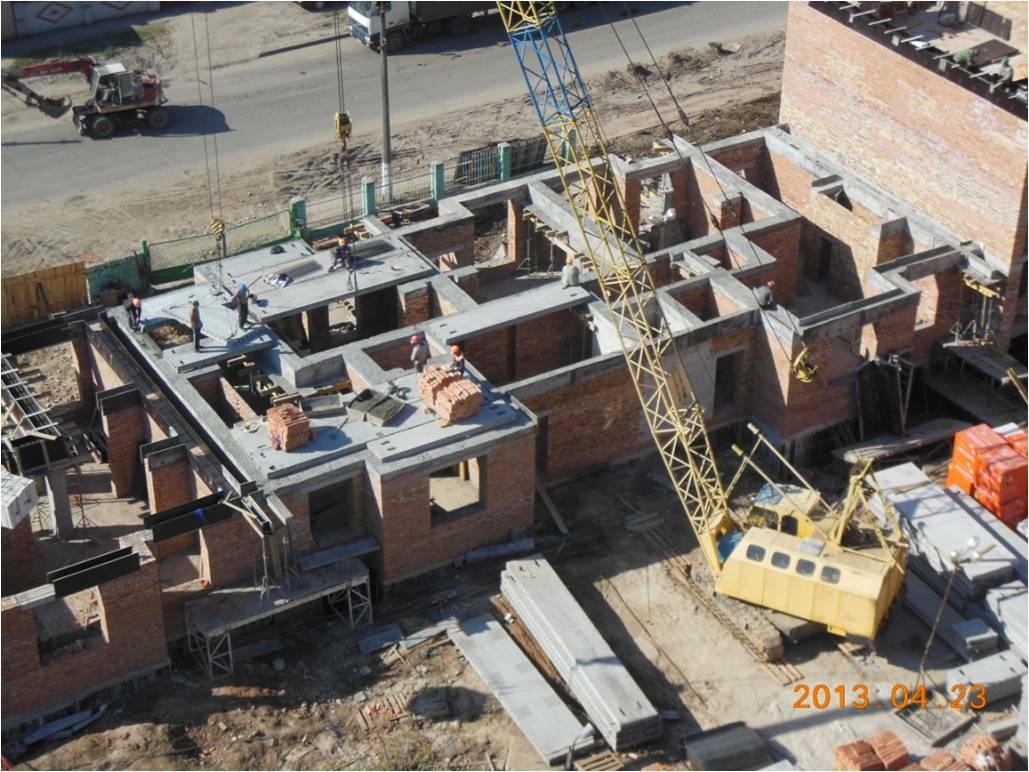

уложено 15 плит перекрытия над 2-м этажом из 50
Д-19:
плиты перекрытия над подвалом уложены на 100% и залиты полностью монолитные участки

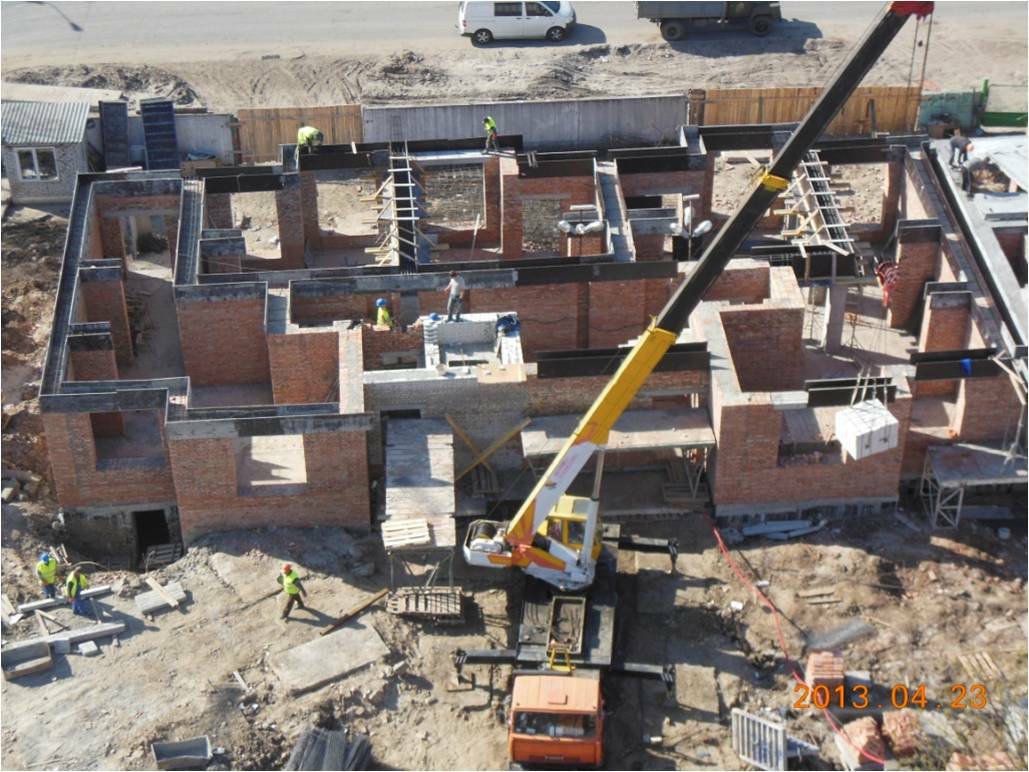

приступили к работам по кирпичной кладке капитальных стен 1-го этажа, выполнение 20%

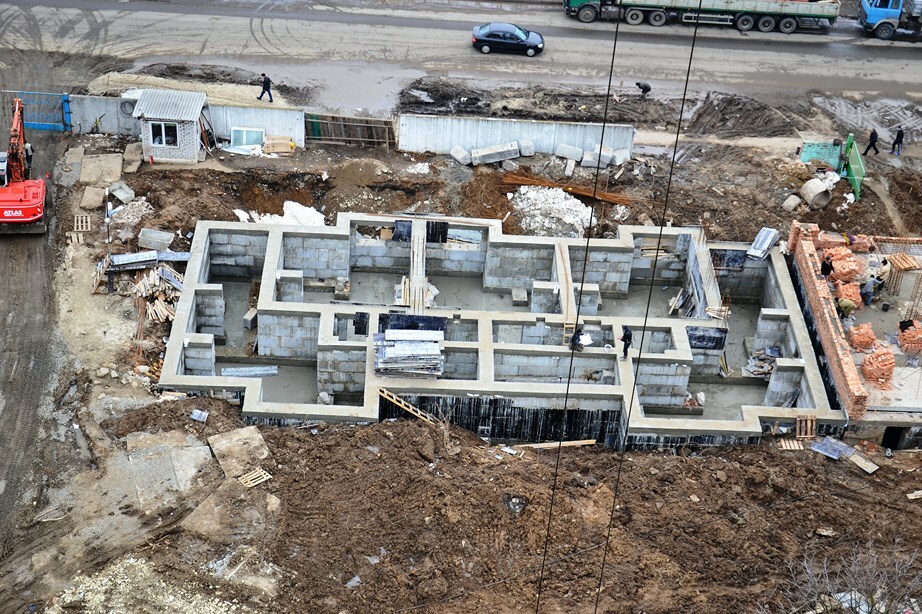

Д-20:
залит бетонный пол
завершены работы по заливке монолитного пояса над ФБС
ведутся работы по укладке плит перекрытия над подвалом, выполнение 50%

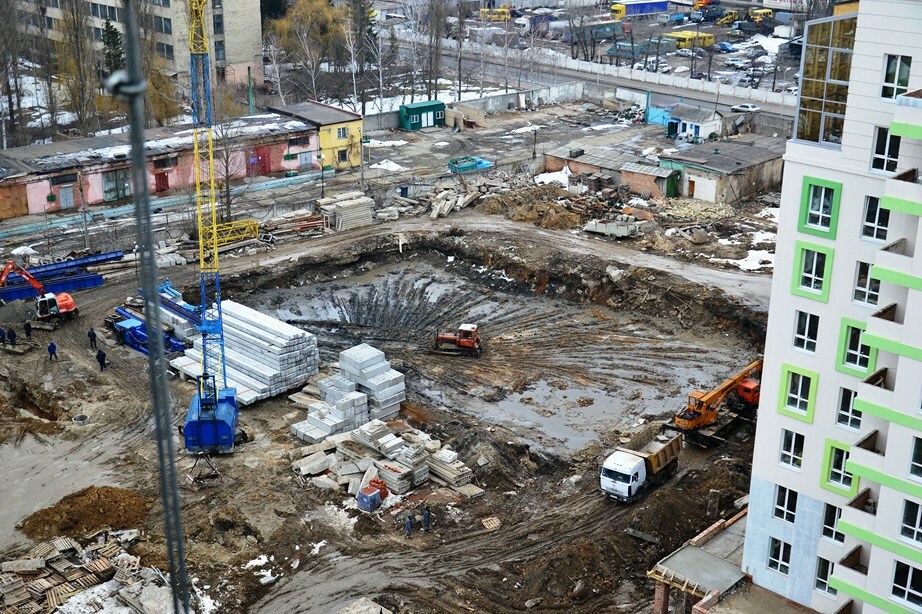

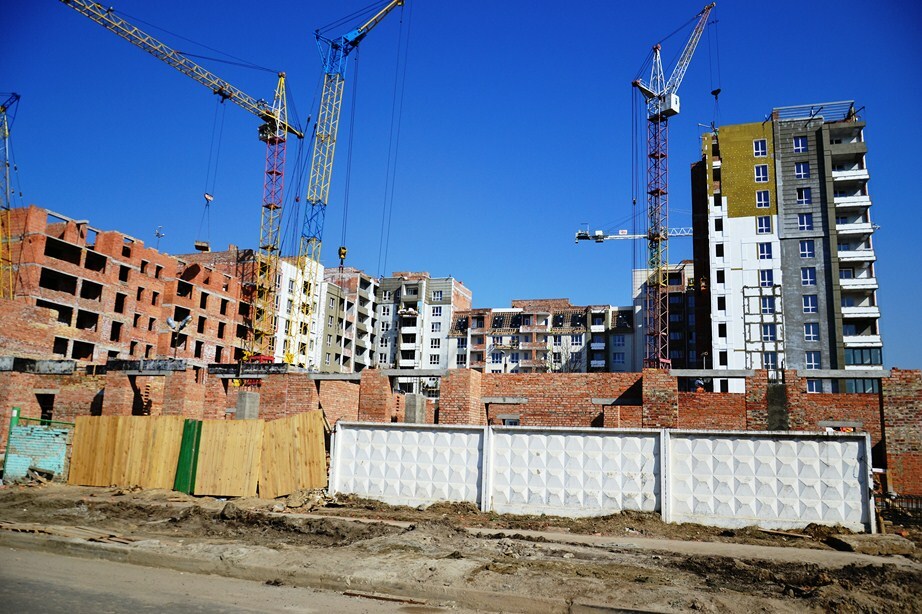

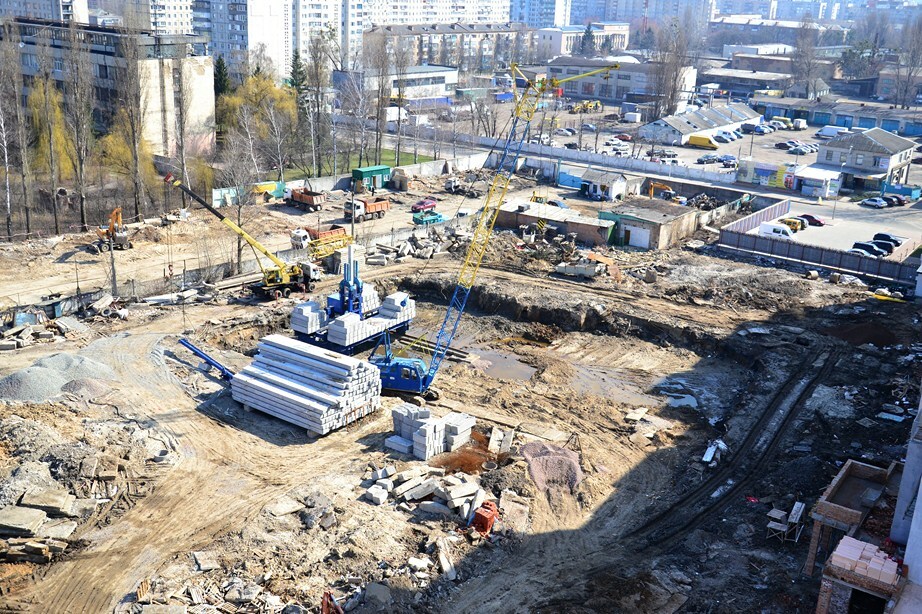

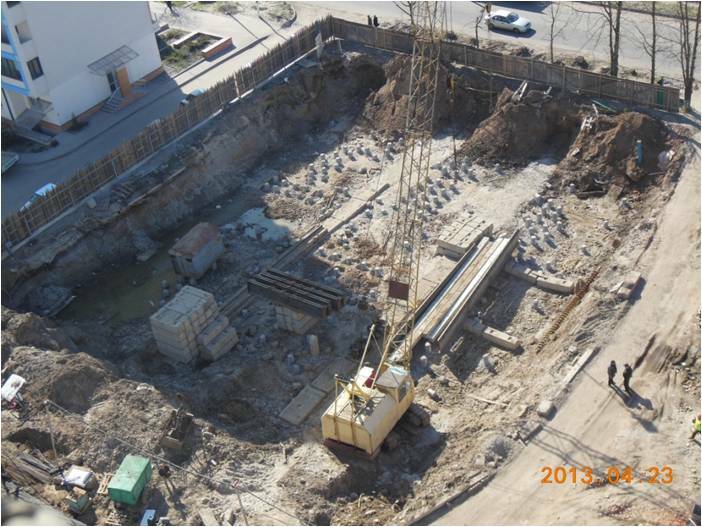

К-21:

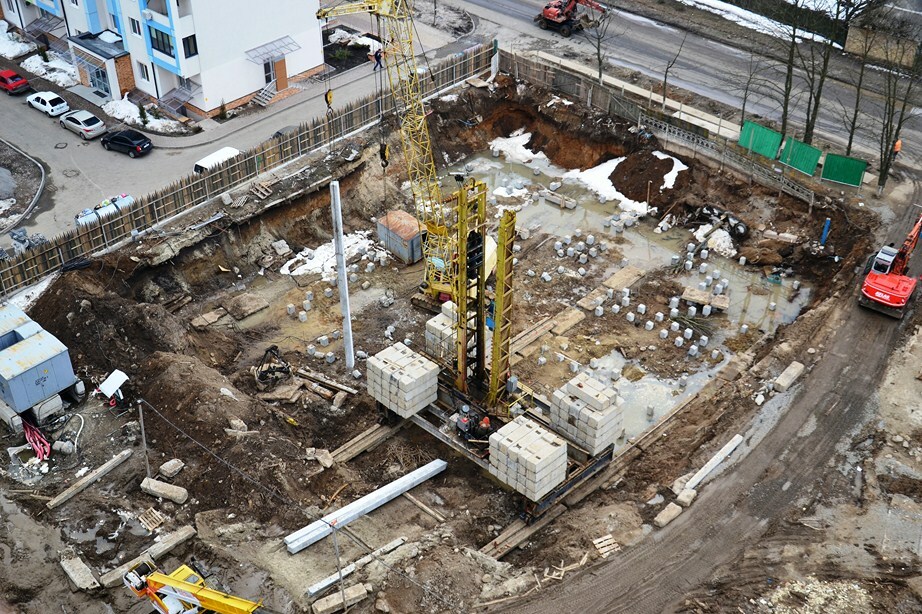

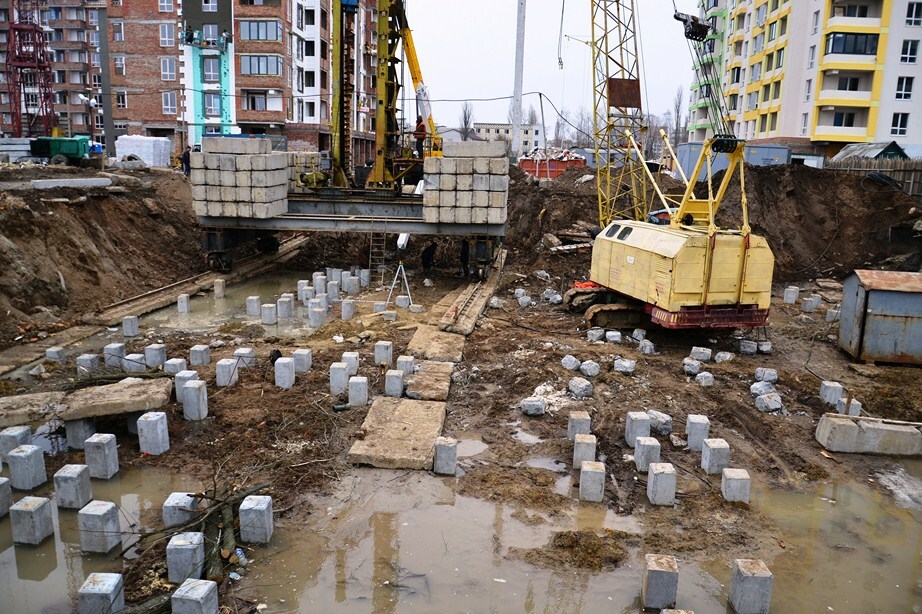

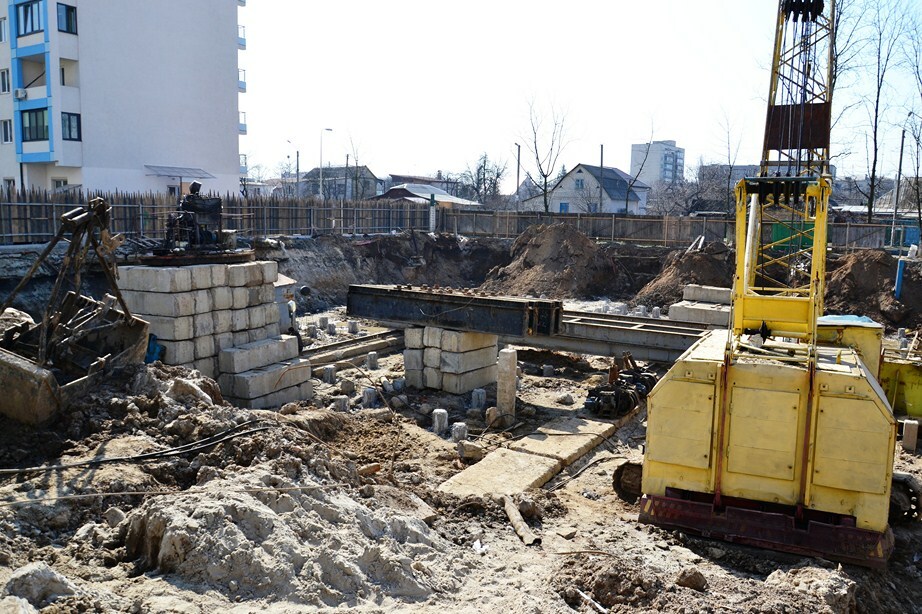

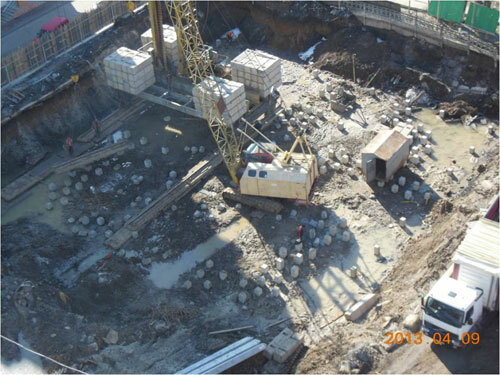

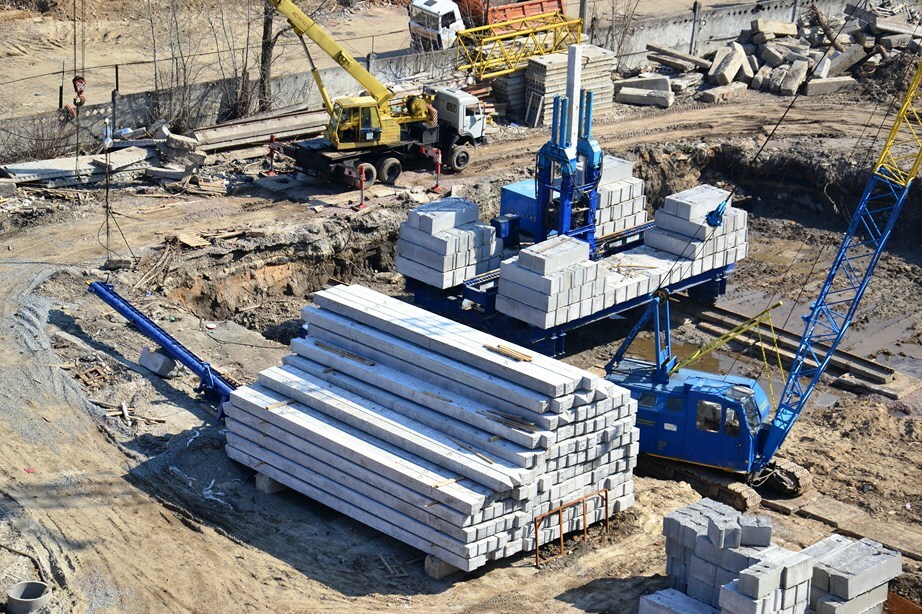

работы по вдавливанию свай выполнены на 85%

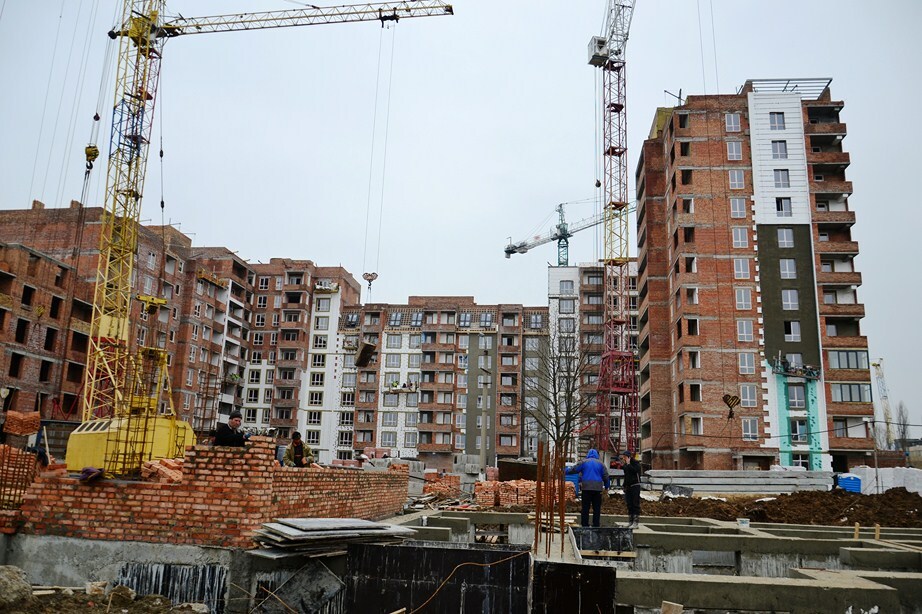

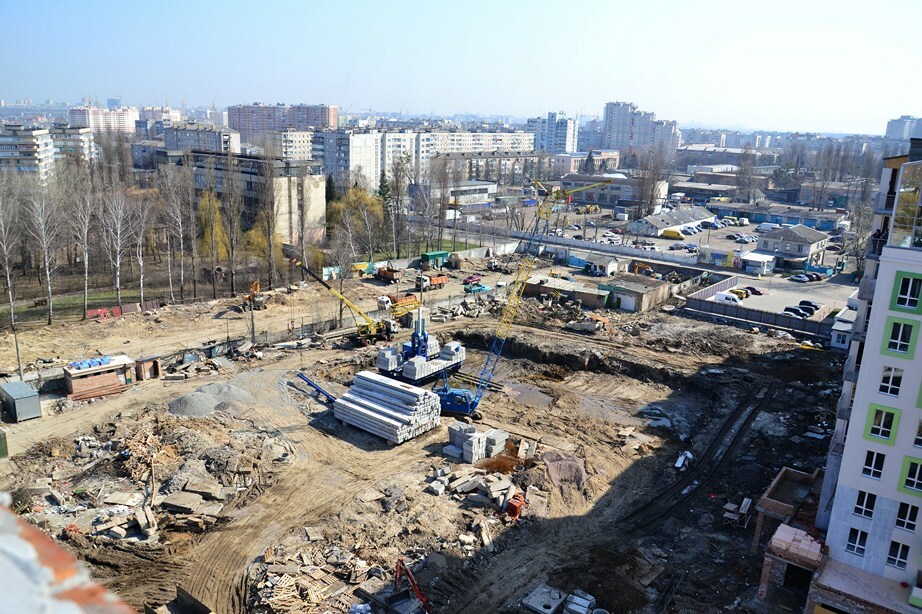

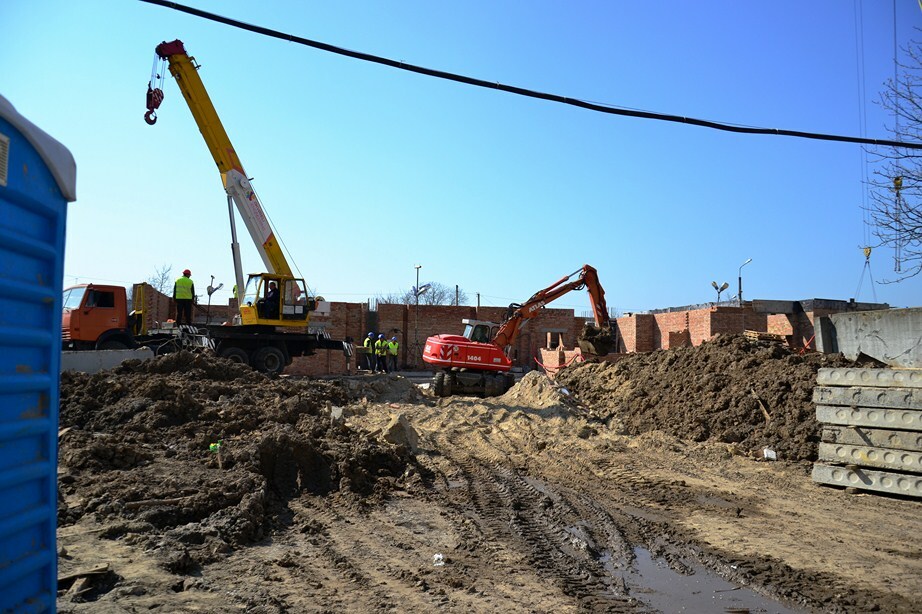

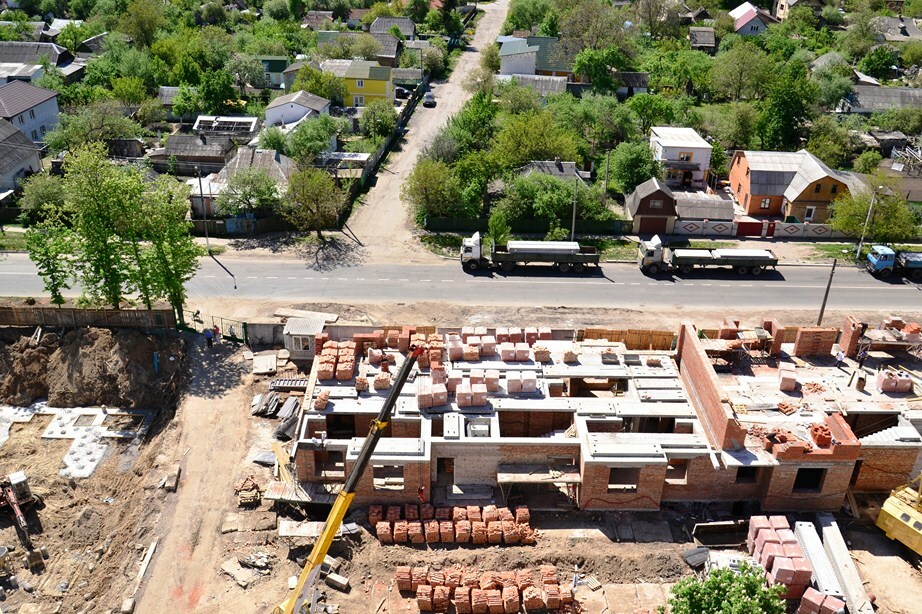

7 очередь
Л-26:

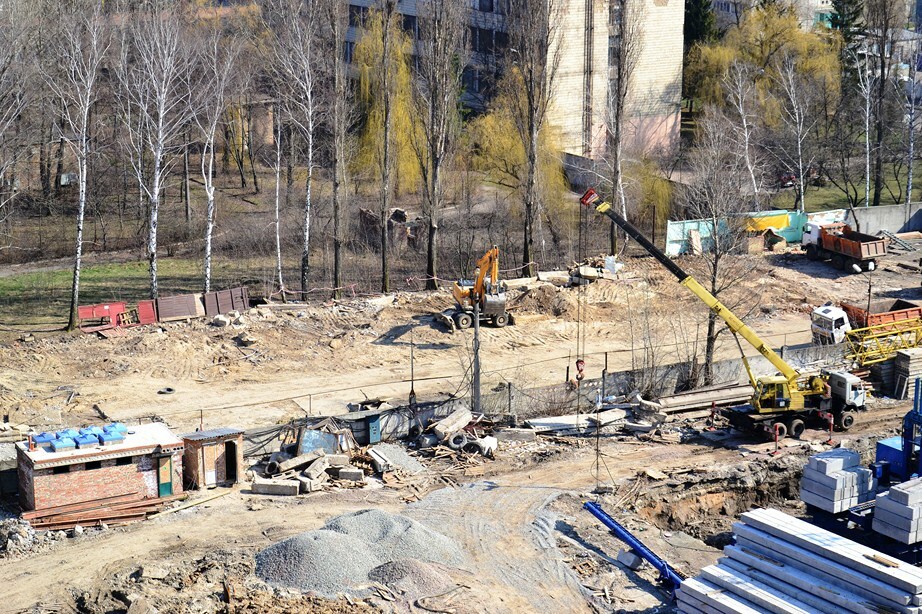

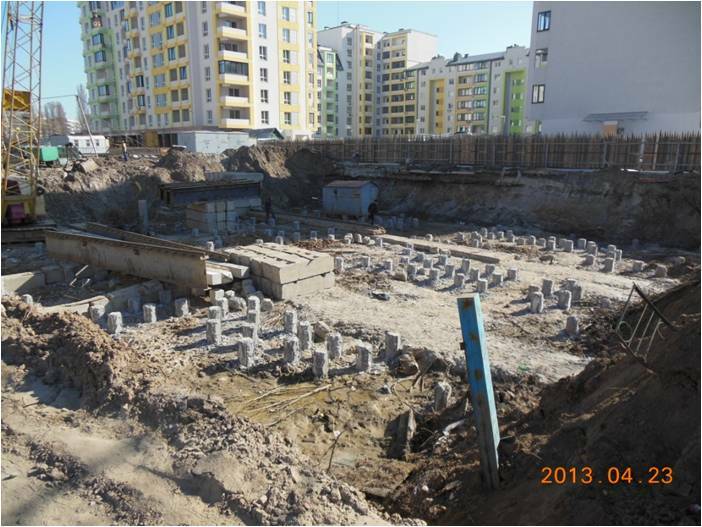

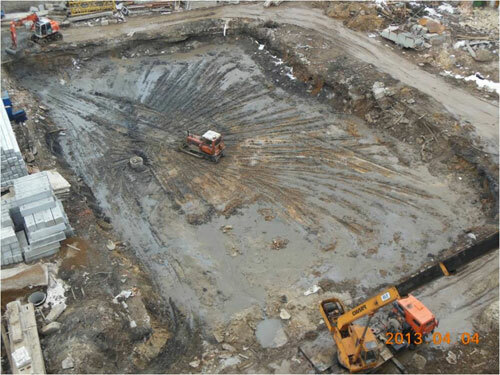

установлены глубинные насосы по откачке воды из котлована
ведутся работы по откачке талой воды из котлована с помощью глубинных насосов

ведутся подготовительные работы для разработки свайного поля: выполнена перебазировка крана РДК, выполняется подвоз свай
выполняется перенос сетей
Только до конца апреля 2013г. "Акварели" предоставляют уникальную возможность приобрести любую квартиру в VI и VII очереди жилого квартала «АКВАРЕЛИ» в беспроцентную рассрочку до 24 месяцев (до апреля 2015г.). Минимальный первоначальный взнос составляет от 30% стоимости квартиры и зависит от ее площади, остаток вносится ежемесячно равными частями.
Рассрочка предоставляется без удорожания стоимости квадратного метра!
Кроме того, квартиру можно оформить в кредит от застройщика на более длительный период. Если Вам удобнее выплачивать стоимость квартиры в течение нескольких лет, тогда мы предлагаем Вам кредитование от застройщика сроком до 4 лет. Минимальный первоначальный взнос составляет от 30% стоимости объекта, процентная ставка - от 16% годовых.
//akvareli.ua/ru/media/news/3794/
IV очередь (5 секций) — вводится в эксплуатацию во II квартале 2013 года (был 1 квартал)
VI очередь (1 секция) — вводится в эксплуатацию в IV квартале 2013 года (был 2 квартал)

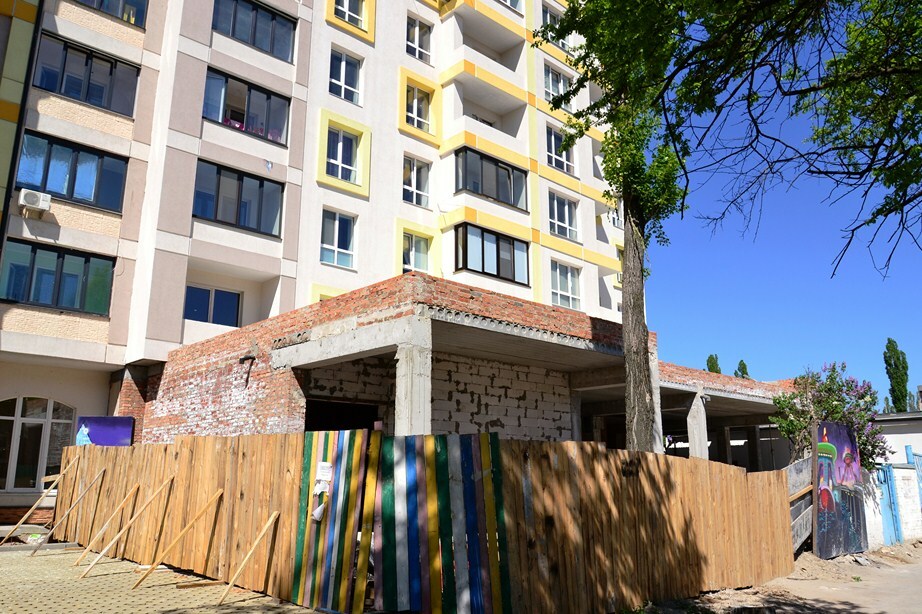

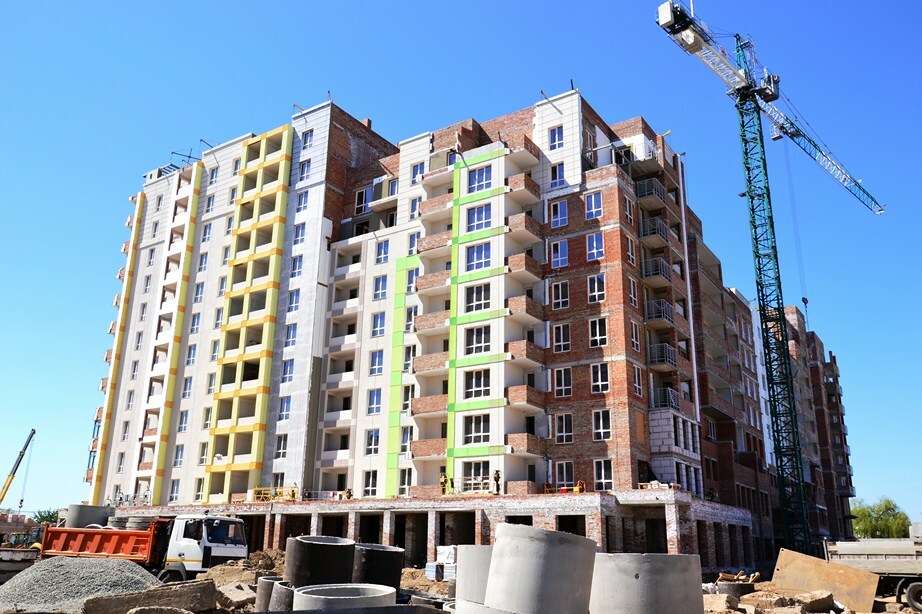

7-я очередь
1 комн. (от 36 кв.м.)- от 269000 грн.
2 комн. (от 54 кв.м.)- от 399000 грн.
3 комн. (от 72 кв.м.)- от 499000 грн.

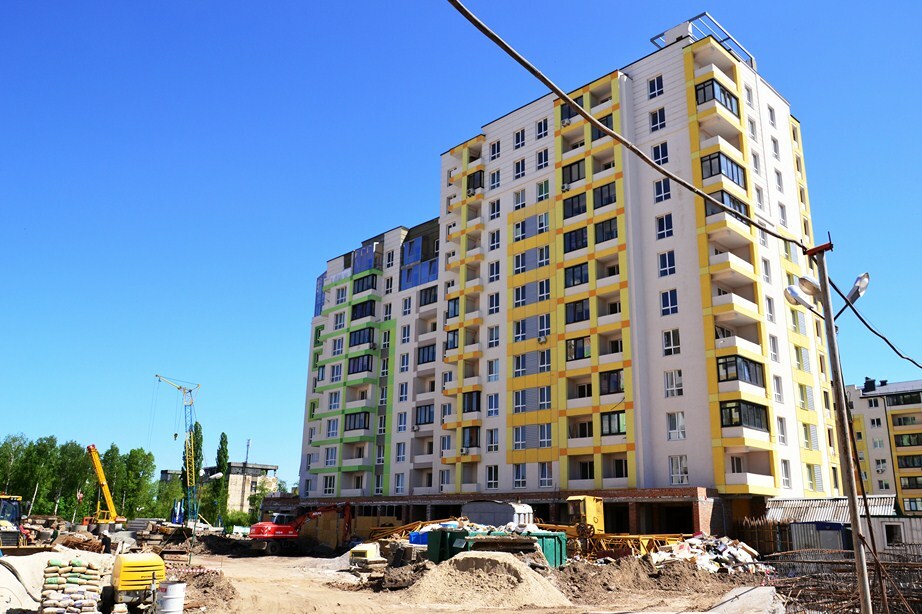

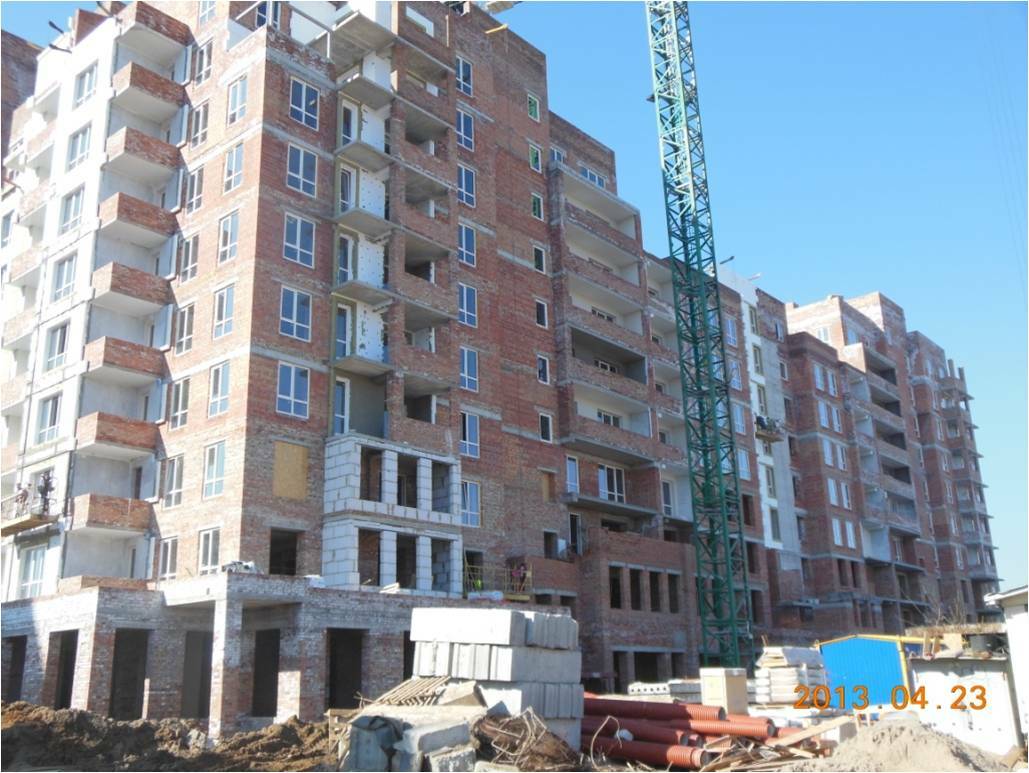

Е-12:

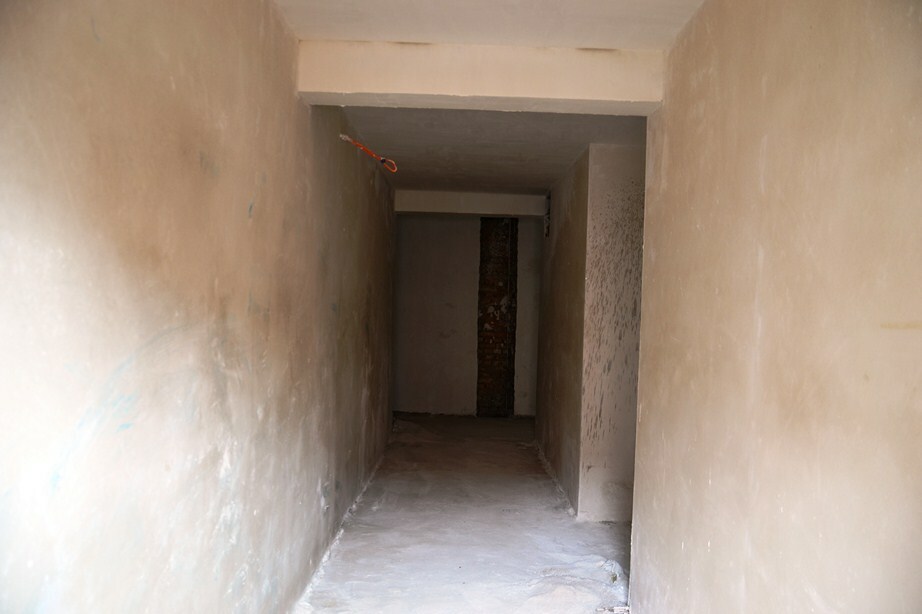

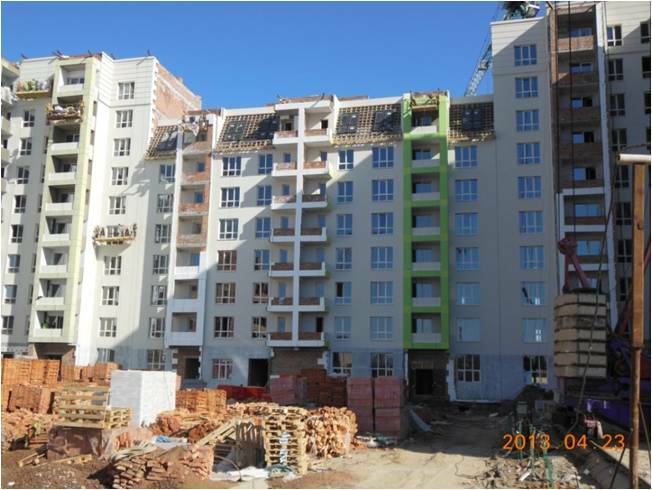

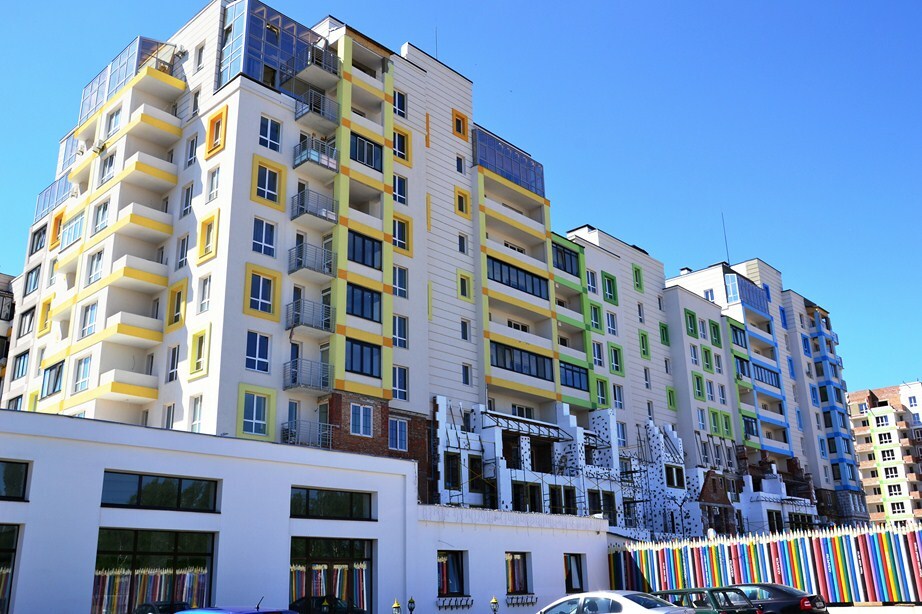

Штукатурные работы в местах общего пользования выполнены на 8-и этажах (с 2-го по 10-й), в квартирах выполнено на 3,4,5,6,8 этажах, ведутся на 7-м и 9-м
Шпаклевка потолков выполнена со 2-го по 9-й этажи включительно, на лестничных маршах – на 50%
над лифтовым помещением выполнено переустройство стяжки
приступили к грунтовке и поклейке рубероида

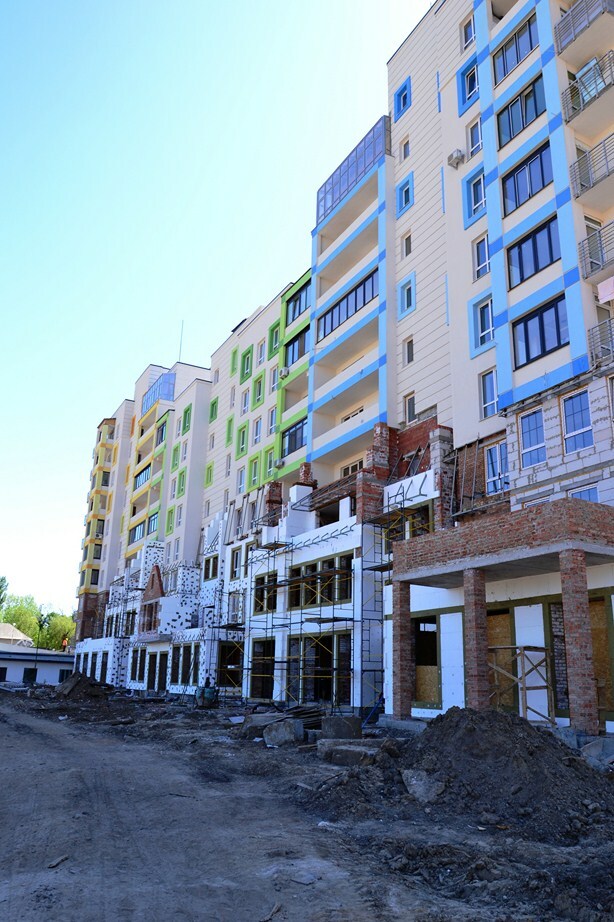

фасадные работы по утеплению фасада проведены на 70% площади секции
фасад со стороны променады подготовлен к нанесению декоративной штукатурки - две люльки перевешены на новые участки работ (балконы)
со стороны двора – поклеен утеплитель на одной захватке, ведутся работы по армированию, все балконы утеплены и ведутся работы по нанесению декоративной штукатурки
выполнено утепление машинного отделения на кровле

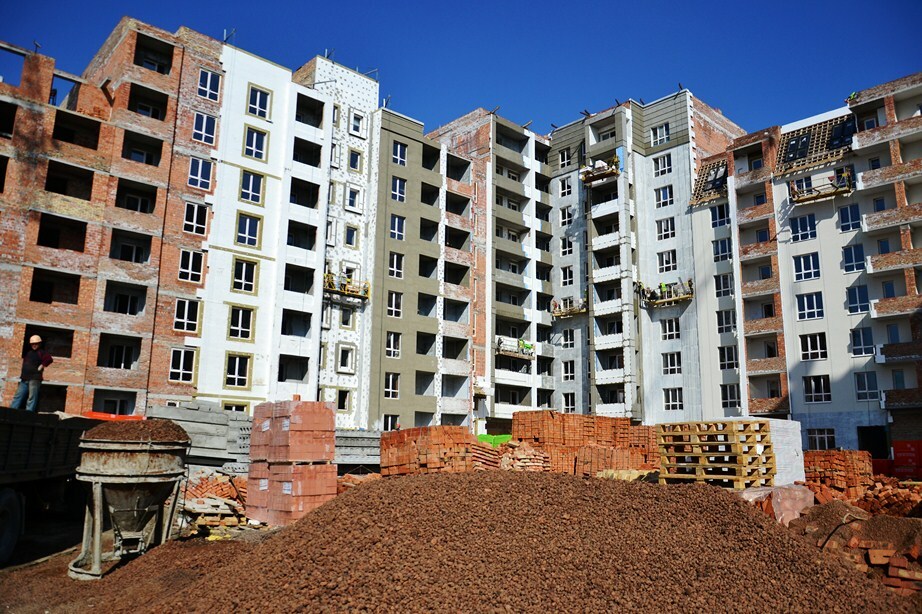

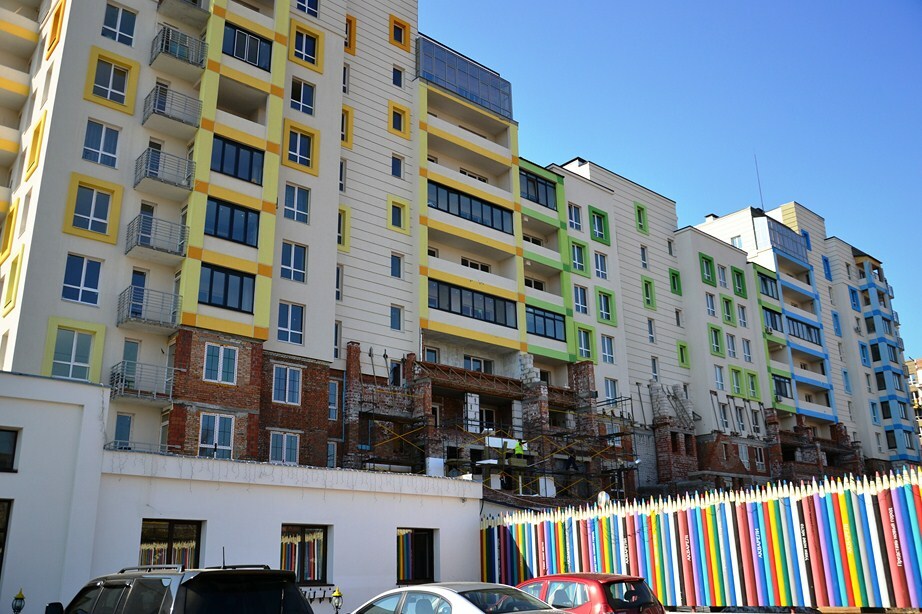

Г-13:
приступили к монтажу слаботочных сетей
приступили к поклейке рубероида с 19.04, выполнено на 70%
штукатурные работы в местах общего пользования выполнены на 70%, в квартирах – на 10%
ведутся работы по устройству армировочного слоя по секциям, выполнение - 90%
ведутся работы по нанесению декоративной штукатурки по секциям, выполнение - 40%

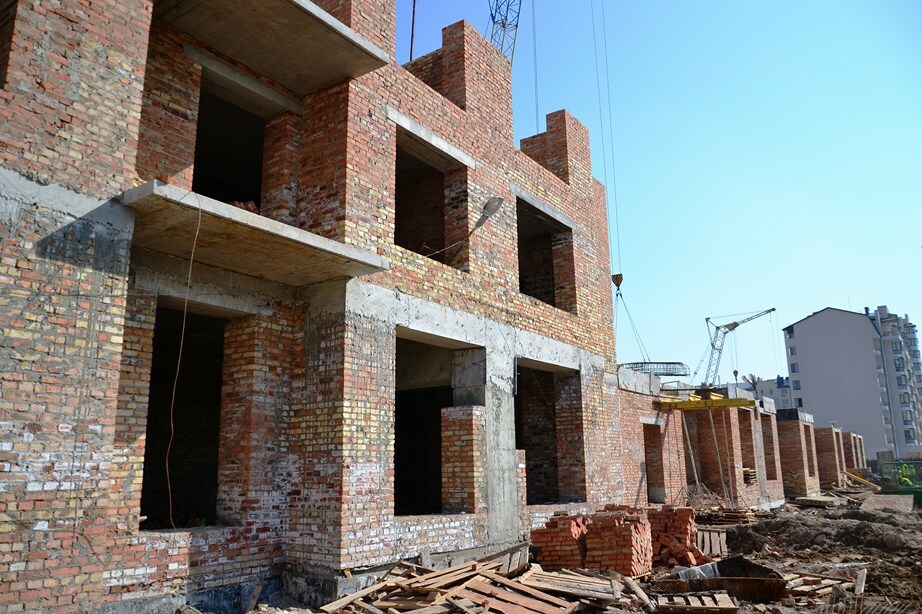

кирпичная кладка второго этажа мансарды выполнена на 90%
Д-14:
ведутся работы по сверлению отверстий под канализацию К-1 (бытовая), выполнено на 5-и этажах
устроены гирлянды освещения лифтовых шахт
приступили к грунтовке и поклейке рубероида

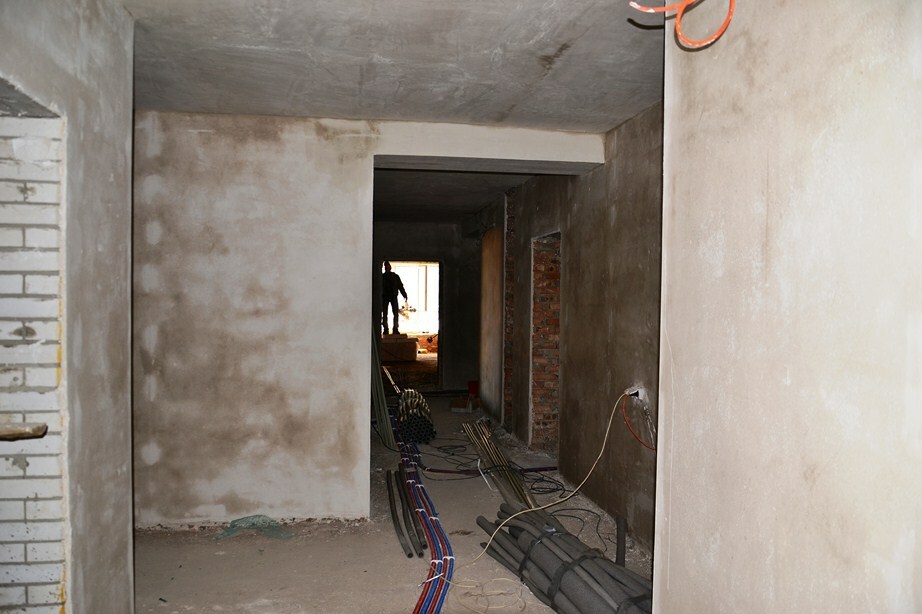

штукатурные работы в местах общего пользования выполнены на 90%, в квартирах – на 10%
ведутся работы по устройству армировочного слоя по секциям, выполнено по секциям:
ведутся работы по устройству армировочного слоя по секциям, выполнение - 90%
ведутся работы по нанесению декоративной штукатурки по секциям, выполнено на 50%
работы по кирпичной кладке второго этажа мансарды выполнены на 40%;
выполнено устройство промежуточного монолитного пояса на втором этаже (отметка +4.35 м)
Г-15:
устроены гирлянды освещения лифтовых шахт
устроена система водоотвода

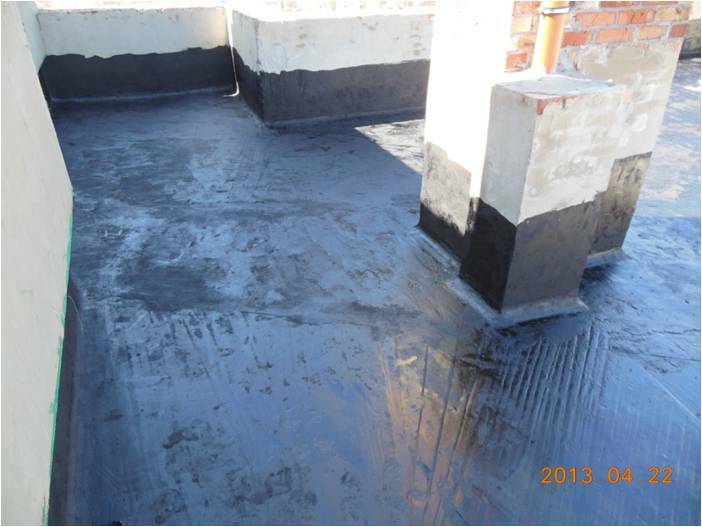

на кровле выполнили разуклонку, засыпку керамзитом, проливку и стяжку
штукатурные работы в местах общего пользования выполнены на 70%, в квартирах – на 10%
ведутся работы по устройству армировочного слоя по секциям, выполнение - 90%
ведутся работы по нанесению декоративной штукатурки по секциям, выполнено 30%
Е-16:
устроены гирлянды освещения лифтовых шахт
Завершили обшивку гипсокартоном ниш инженерных стояков
приступили к поклейке рубероида с 22.04
штукатурные работы в местах общего пользования выполнены на 90%, в квартирах – приступили 22.04
ведутся работы по устройству армировочного слоя по секциям, выполнение - 60%
ведутся работы по нанесению декоративной штукатурки по секциям, выполнено на 30%
Е-17:
плиты перекрытия над 6-м этажом уложены на 100%;
завершены работы по кирпичной кладке 7-го этажа;
ведутся работы по монтажу плит перекрытия над 7-м этажом, выполнено на 60%;
ведутся работы по кирпичной кладке 8-го этажа, выполнено на 25%
Г-18:
плиты перекрытия над 2-м этажом уложены на 100%;
завершены работы по кирпичной кладке капитальных стен 2-го и 3-го этажей;
ведутся работы по устройству каркаса и монтажу опалубки для заливки монолитного пояса над третьим этажом
Д-19:
установлены ЯВР-250
завершили работы по кирпичной кладке капитальных стен 1-го этажа;
забетонирован монолитный пояс над 1-м этажом;
приступили к работам по монтажу плит перекрытия над 1-м этажом
Д-20:
установлены ЯВР-250
завершены работы по укладке плит перекрытия над подвалом;
завершены работы по кирпичной кладке 1-го этажа;
приступили к работам по устройству каркаса и монтажу опалубки для заливки монолитного пояса над первым этажом, бетонные работы запланированы на 27.04.2013

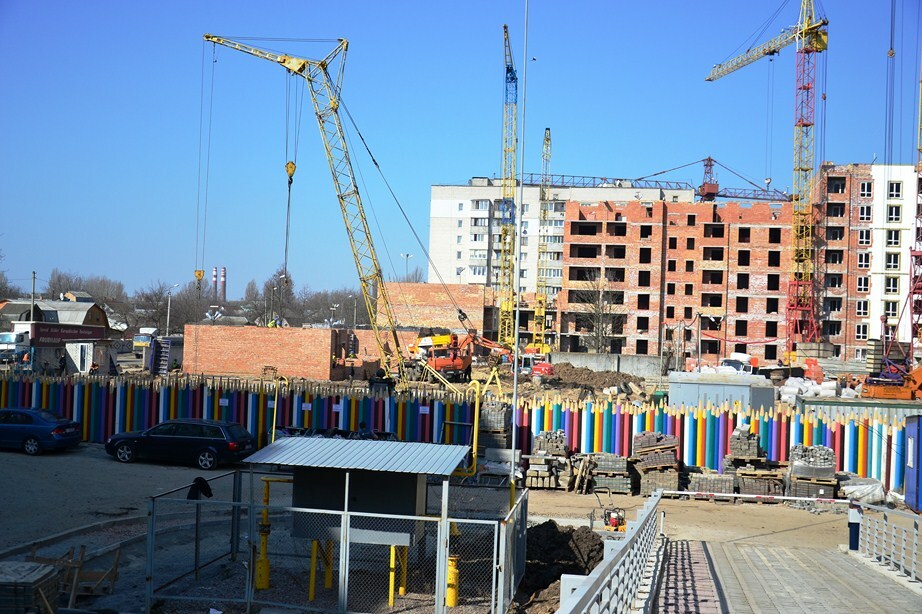

К-21:
ведутся работы по откачке воды насосом из котлована

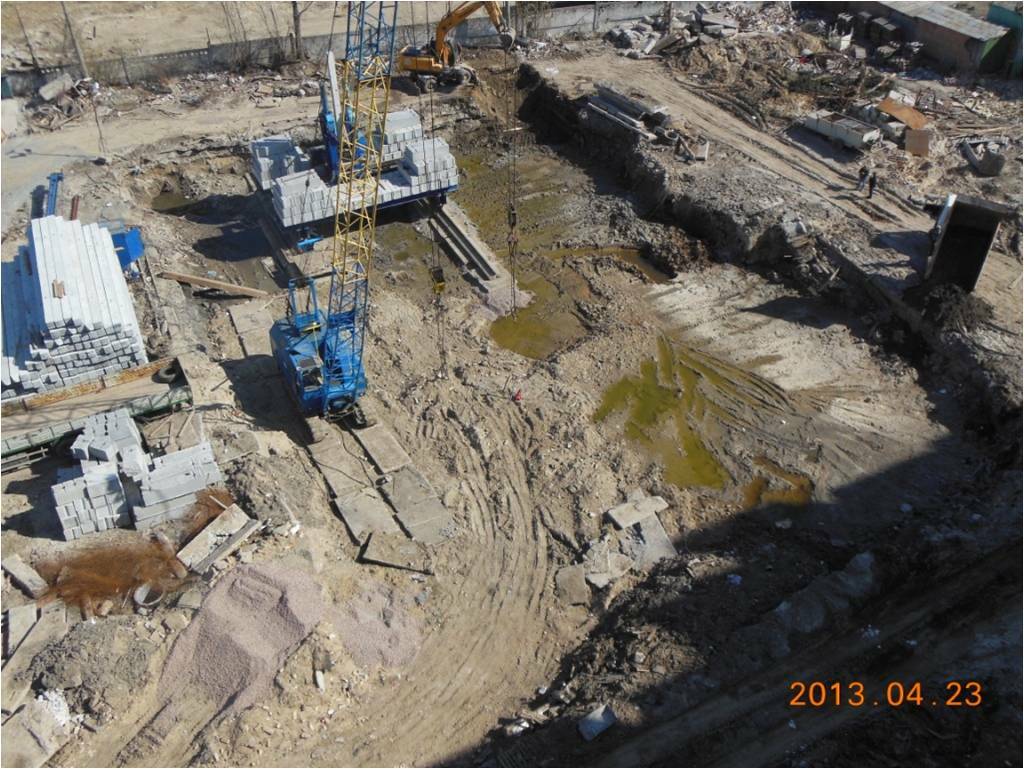

завершены работы по вдавливанию свай;

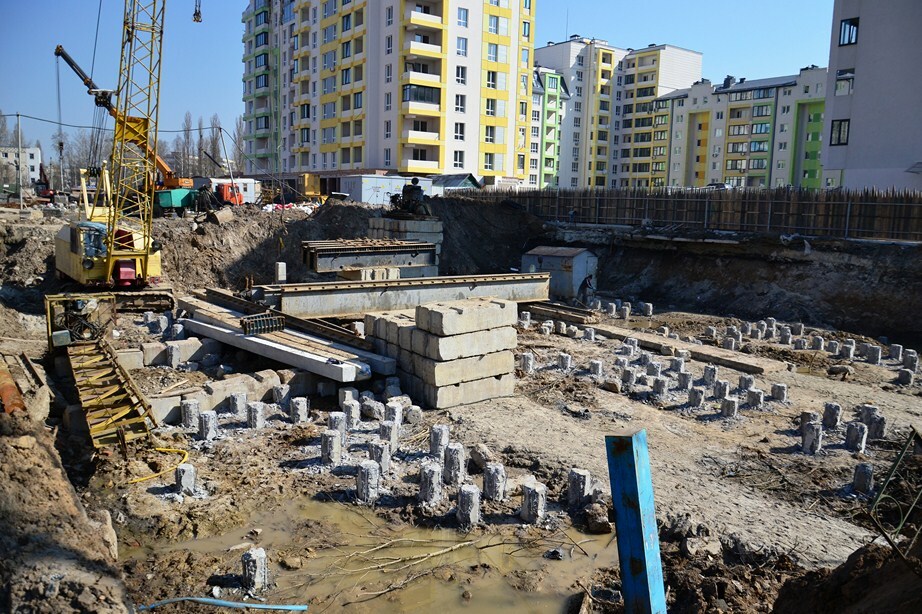

ведутся работы по сбивке оголовков свай, выполнено на 60%;
ведутся работы по устройству каркаса для монолитного ростверка нулевого уровня
Л-26:
ведутся работы по откачке воды насосом из котлована
выполнен перенос силового кабеля и сборки для возможности проведения земляных работ по котловану
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная24.11987
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская24.11102
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а24.113 074
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
