Мира 9 к1

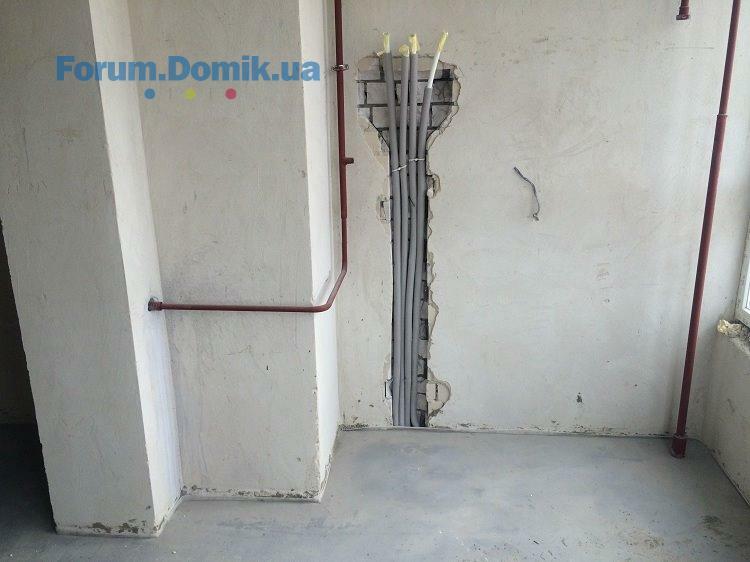

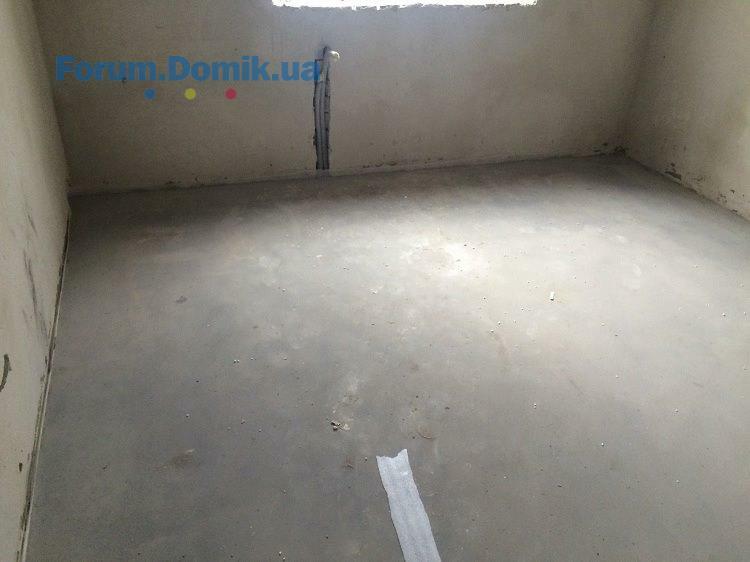

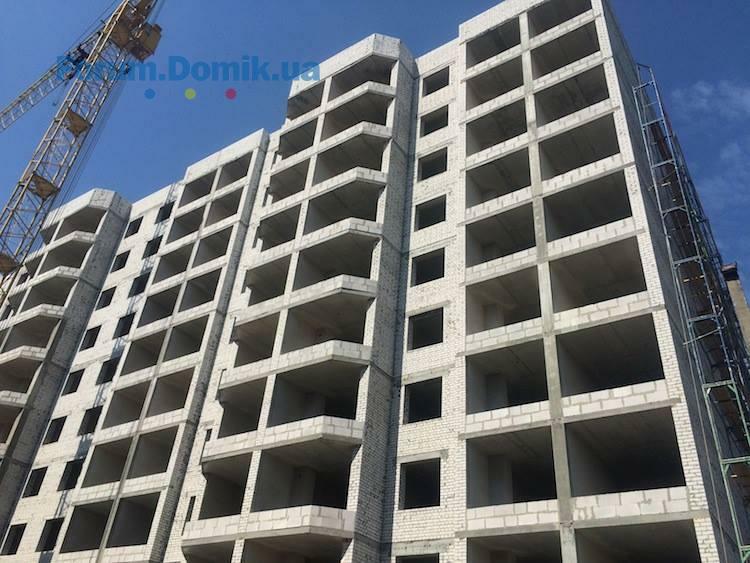

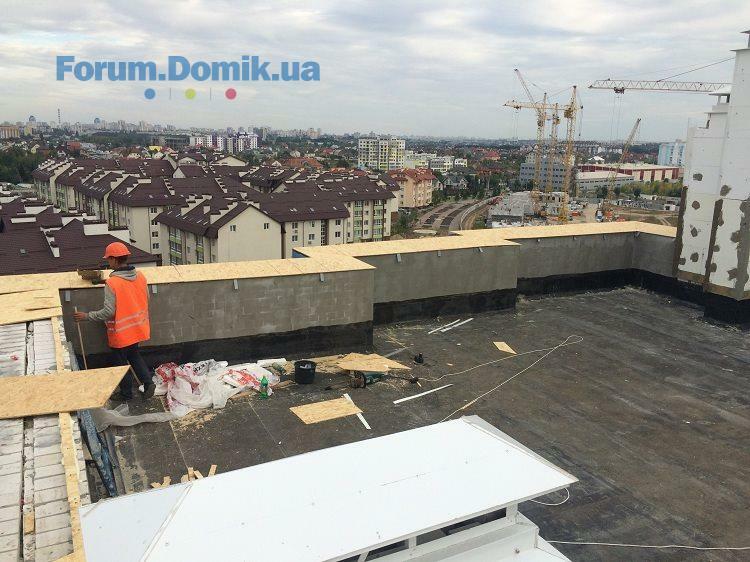

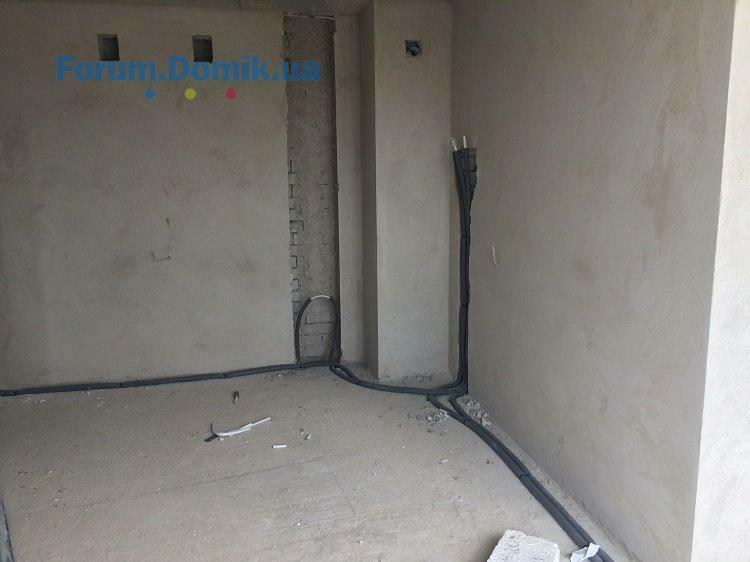

Продолжается разводка электропроводки, работы ведутся в первой и второй секции на третьем этаже. Приступили к штукатурке квартир на первом этаже первой секции. На крыше закончили заливку керамзитобетона.
Мира 9 к2
Продолжается разводка электропроводки, работы ведутся в первой и второй секции на последних этажах. Продолжается штукатурка квартир, работы идут на пятых этажах а в третьей секции уже на девятом и десятом этажах. Продолжается монтаж винтовых лестниц в двухуровневых квартирах.
Продолжается разводка электропроводки, работы ведутся в первой и второй секции на третьем этаже. Приступили к штукатурке квартир на первом этаже первой секции. На крыше закончили заливку керамзитобетона.
Мира 9 к2
Продолжается разводка электропроводки, работы ведутся в первой и второй секции на последних этажах. Продолжается штукатурка квартир, работы идут на пятых этажах а в третьей секции уже на девятом и десятом этажах. Продолжается монтаж винтовых лестниц в двухуровневых квартирах.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
02 сен 2015 20:52
Domik Ai

штучний інтелект
37 684
09 сентября 2019
02 сен 2015 20:53

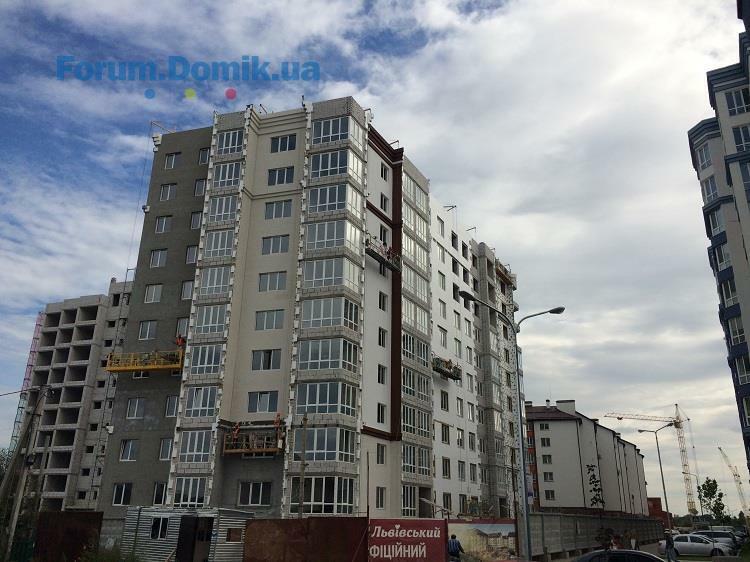

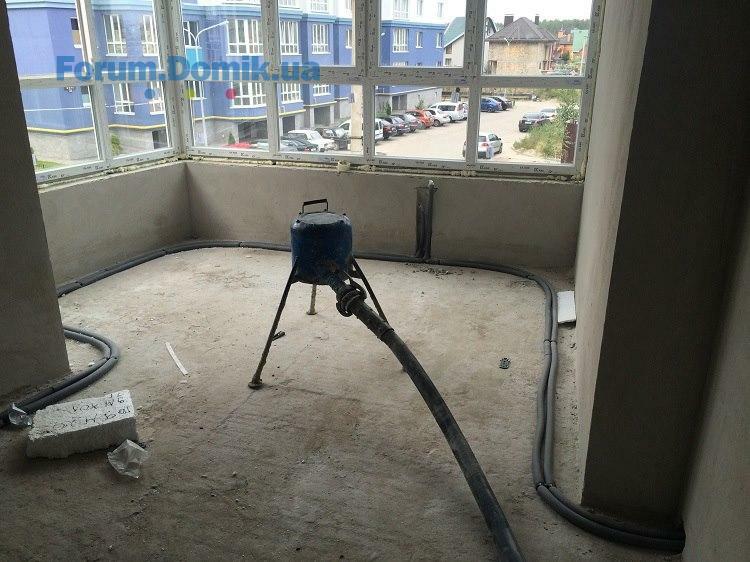

Тернопольская 10

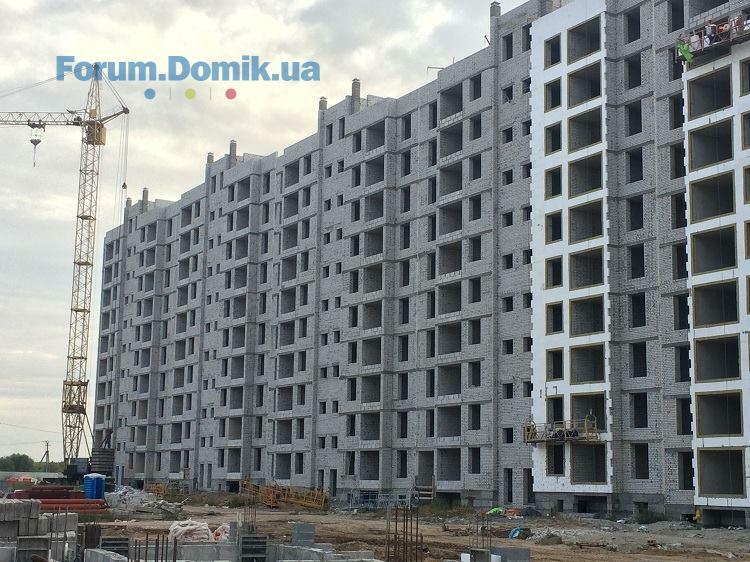

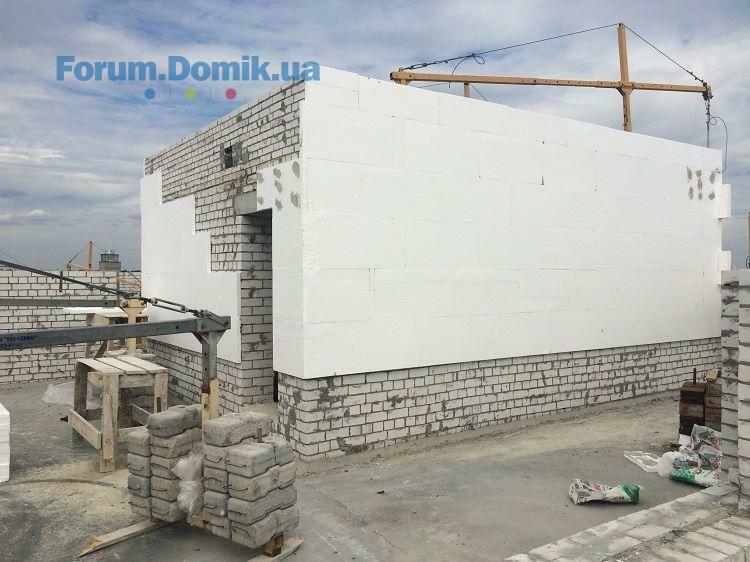

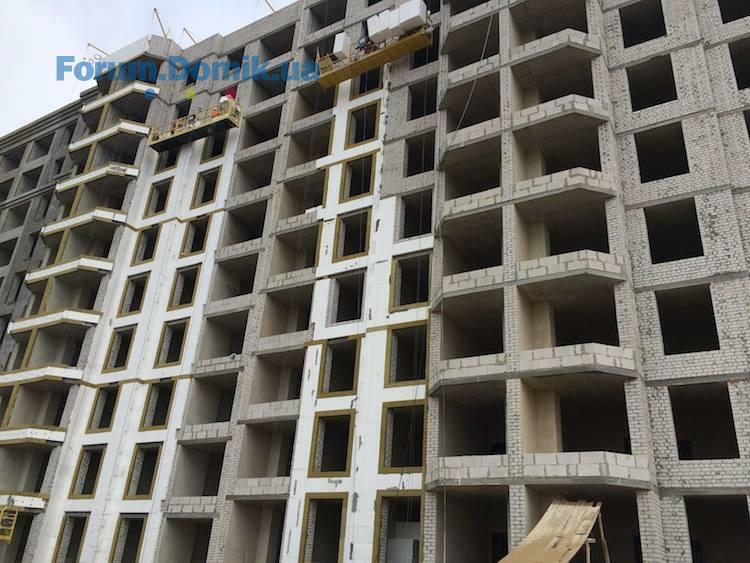

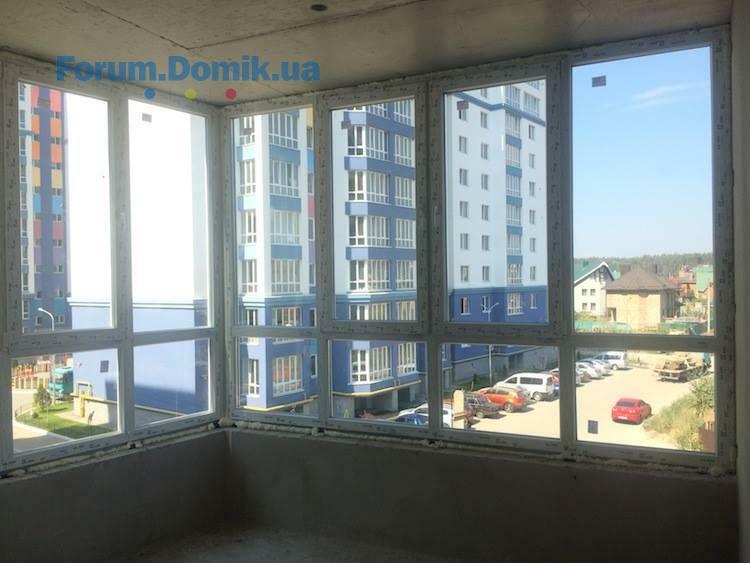

Началась установка окон (KBE) в четвертой секции. Активно продолжаются фасадные работы, утепляется дом пенопластом и минеральной ватой. Завершена штукатурка стен во всем доме. Монтируются перила на лестничных пролетах.
Началась установка окон (KBE) в четвертой секции. Активно продолжаются фасадные работы, утепляется дом пенопластом и минеральной ватой. Завершена штукатурка стен во всем доме. Монтируются перила на лестничных пролетах.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
02 сен 2015 20:54
Domik Ai

штучний інтелект
37 684
09 сентября 2019
02 сен 2015 20:55
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:12

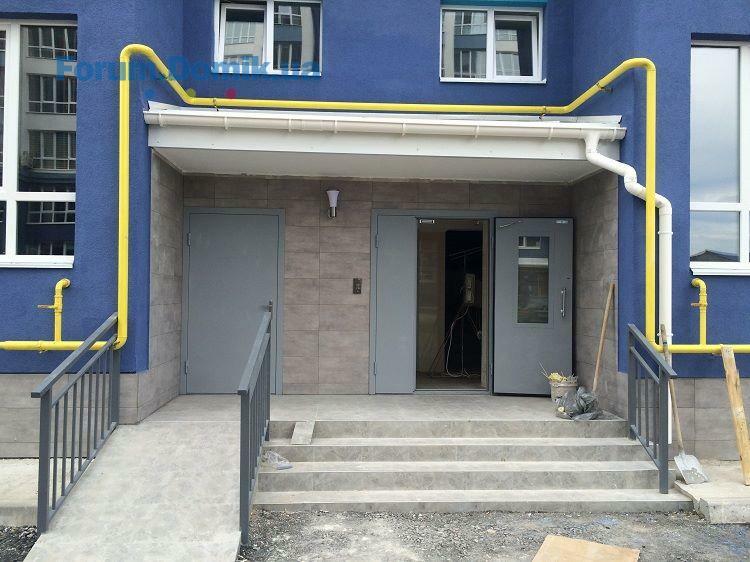

Мира 23Б

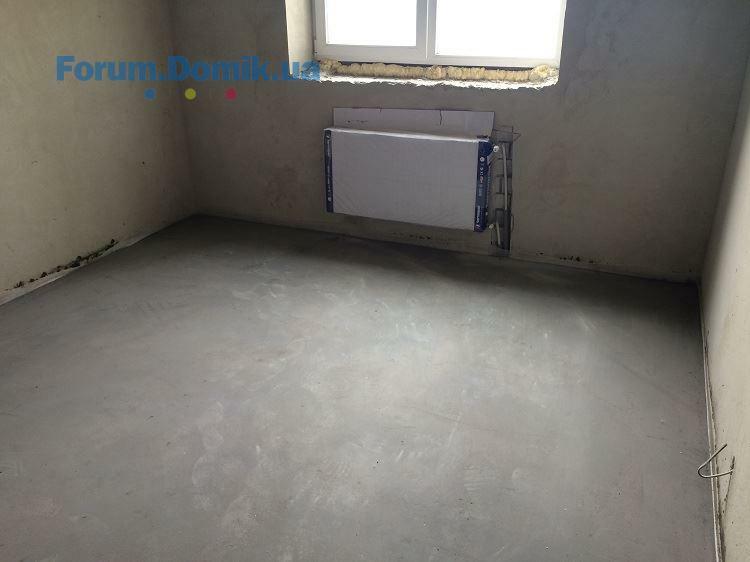

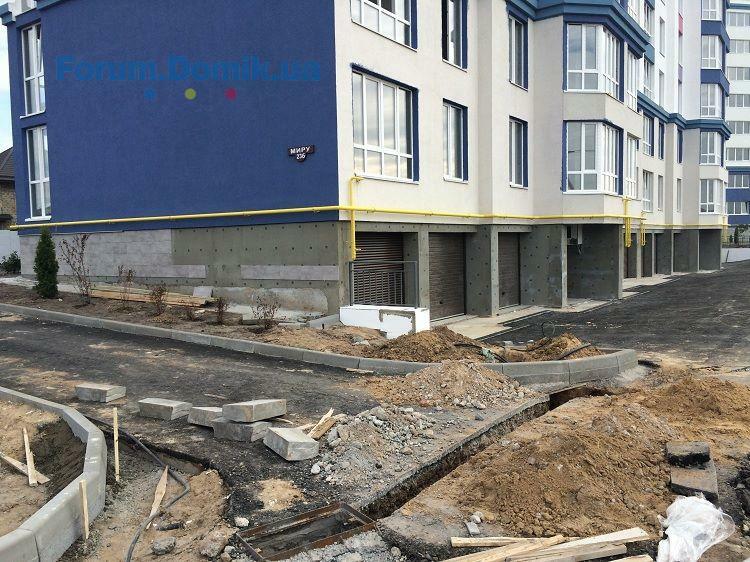

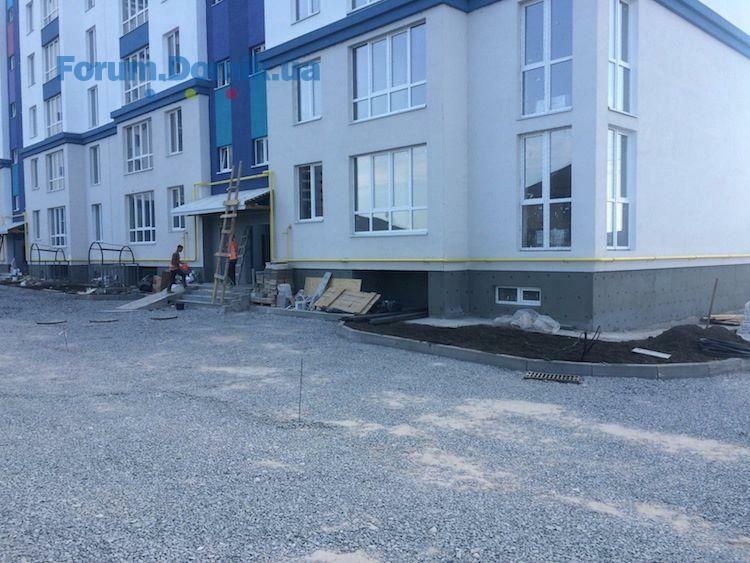

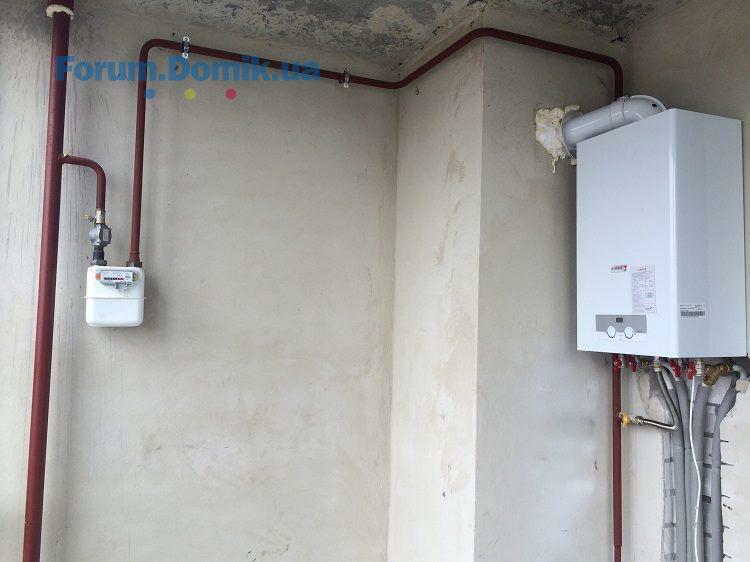

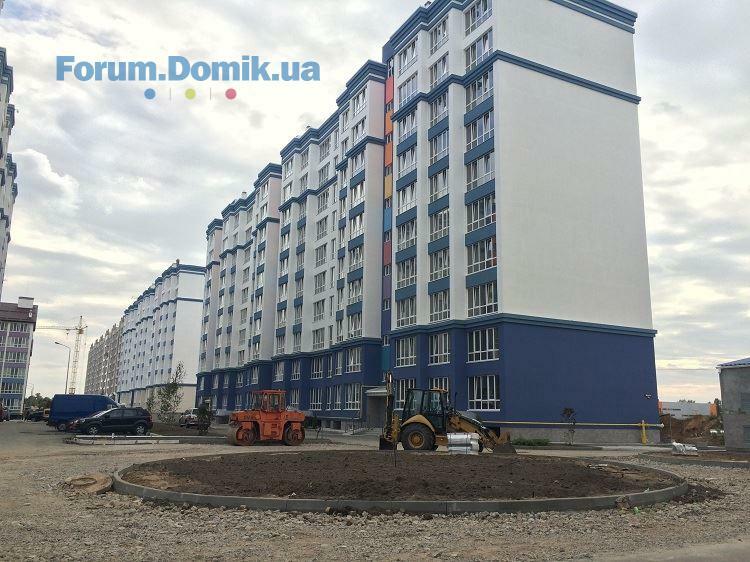

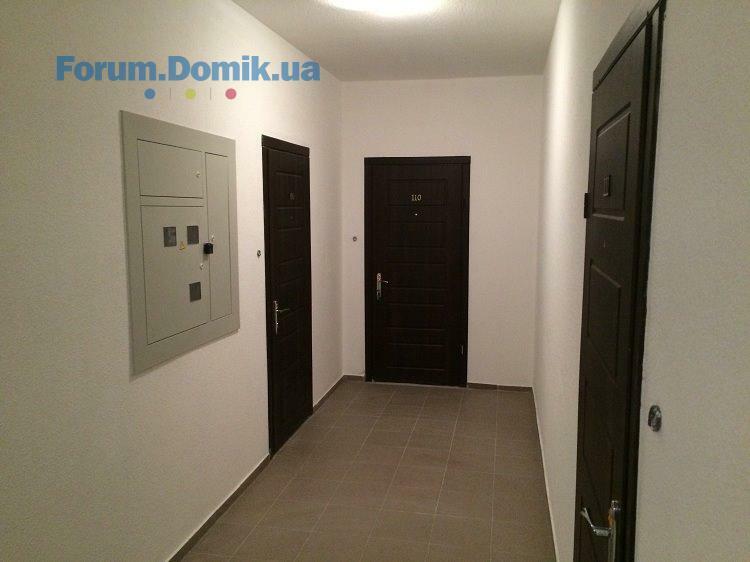

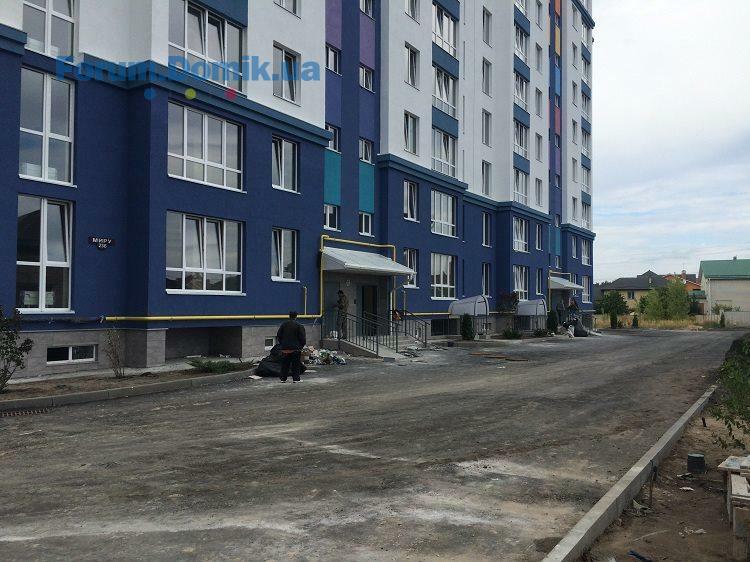

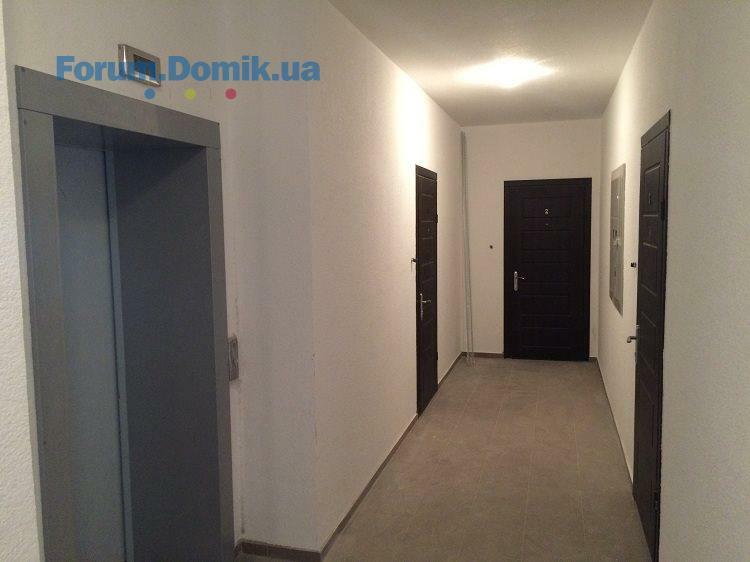

Закончились работы по монтажу лифтов. В квартирах установлены и запущены котлы индивидуального отопления, а также установлены радиаторы отопления, счетчики газа, воды и электричества. Заасфальтирована вся придомовая территория и подъезды к гаражам, также завезли землю в клумбы и высадили насаждения. Кладется плитка по периметру цокольных помещений. Монтируется забор на подъездах к дому, а также доделываются дождевые сливы. В парадных установлены почтовые ящики и информационные таблички.
Закончились работы по монтажу лифтов. В квартирах установлены и запущены котлы индивидуального отопления, а также установлены радиаторы отопления, счетчики газа, воды и электричества. Заасфальтирована вся придомовая территория и подъезды к гаражам, также завезли землю в клумбы и высадили насаждения. Кладется плитка по периметру цокольных помещений. Монтируется забор на подъездах к дому, а также доделываются дождевые сливы. В парадных установлены почтовые ящики и информационные таблички.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:12
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:13
Мира 15А
Закончились работы по монтажу лифтов. В квартирах установлены и запущены котлы индивидуального отопления, а также установлены радиаторы отопления, счетчики газа, воды и электричества. Заасфальтировали двор и начали высаживать зеленые насаждения. В парадных установлены почтовые ящики и информационные таблички
Закончились работы по монтажу лифтов. В квартирах установлены и запущены котлы индивидуального отопления, а также установлены радиаторы отопления, счетчики газа, воды и электричества. Заасфальтировали двор и начали высаживать зеленые насаждения. В парадных установлены почтовые ящики и информационные таблички
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:13
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:14

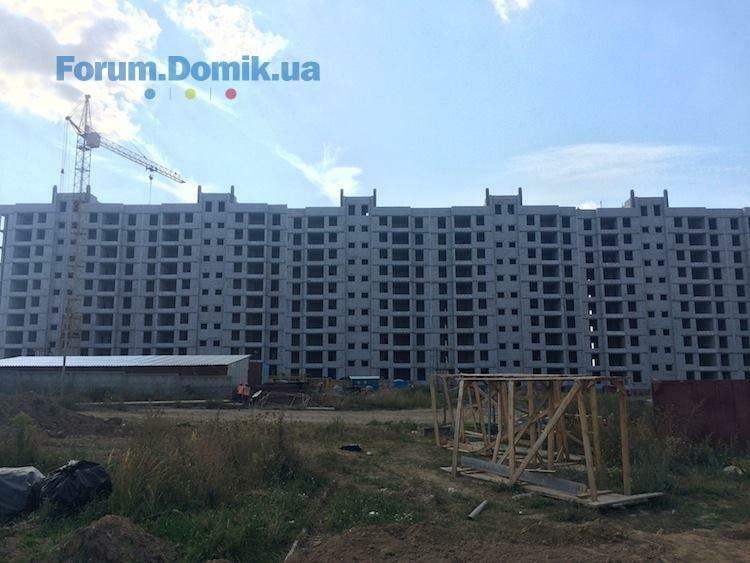

Мира 11А

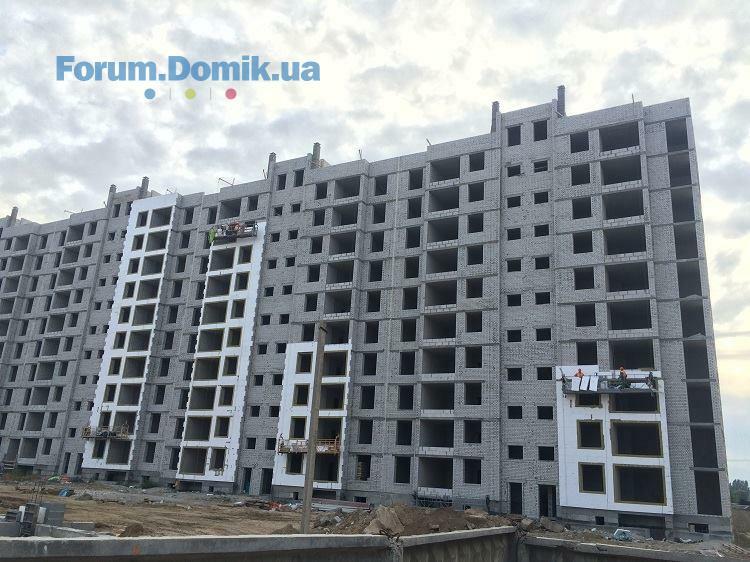

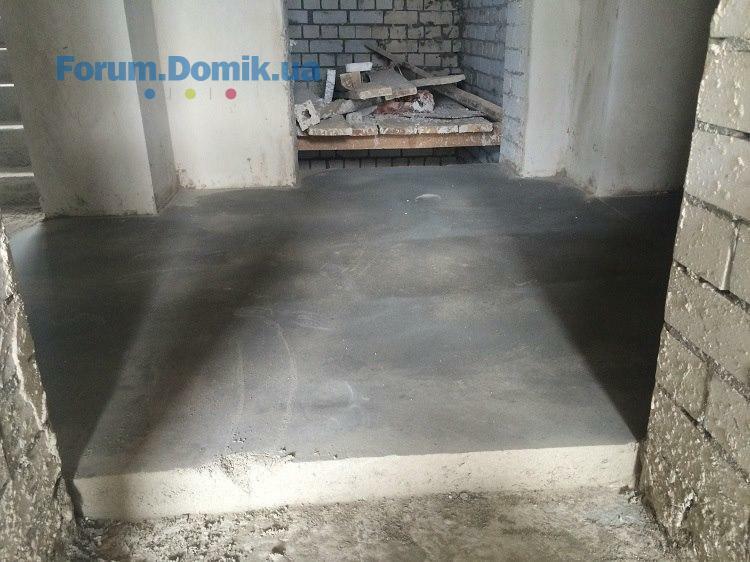

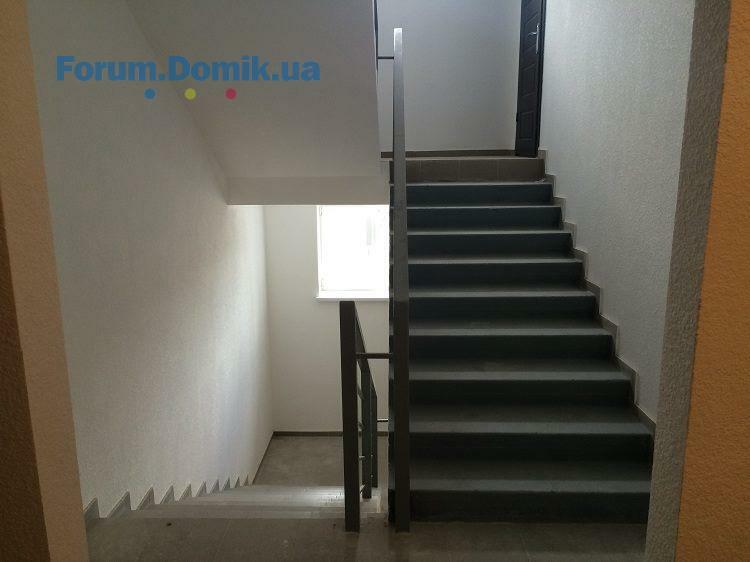

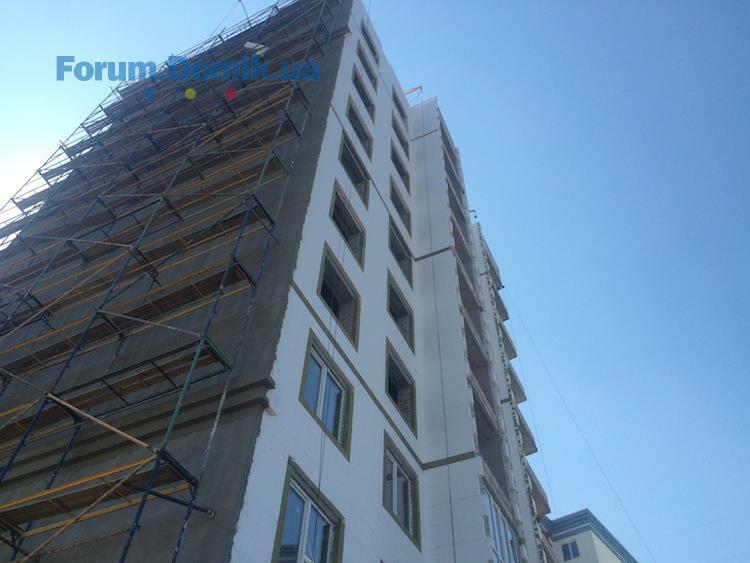

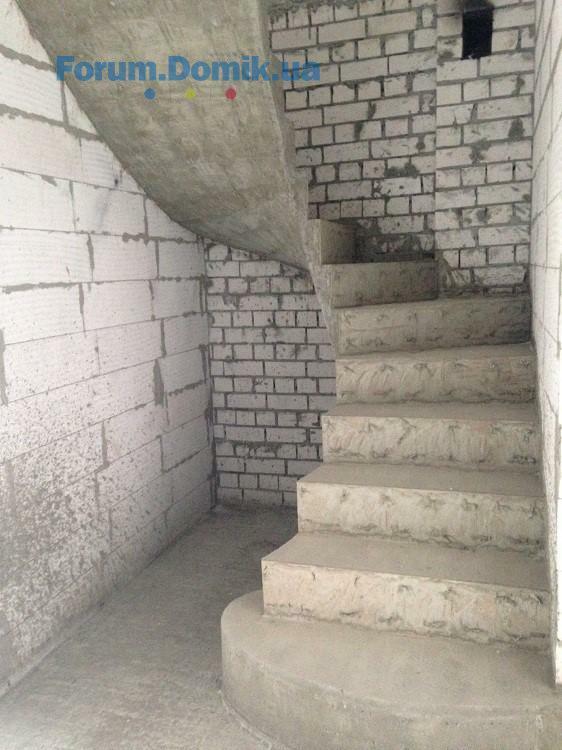

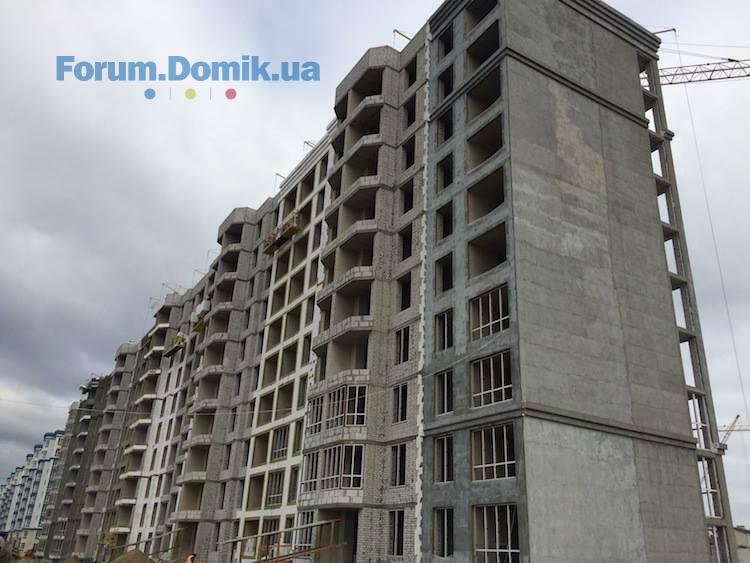

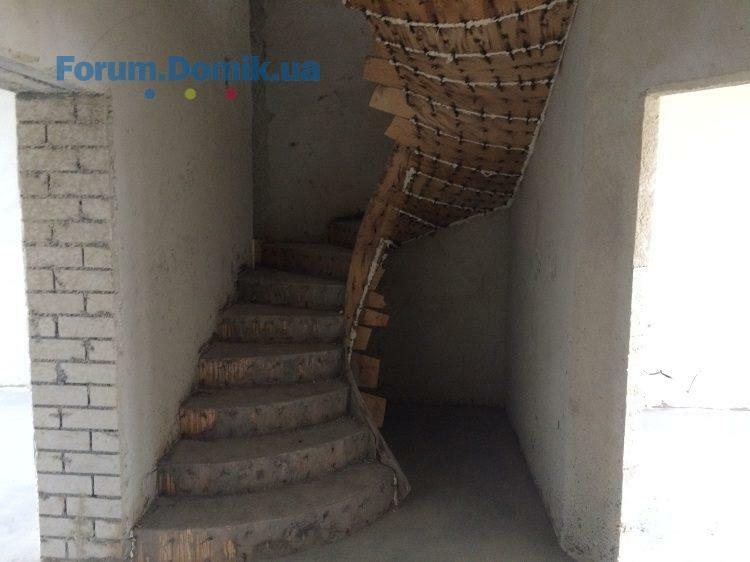

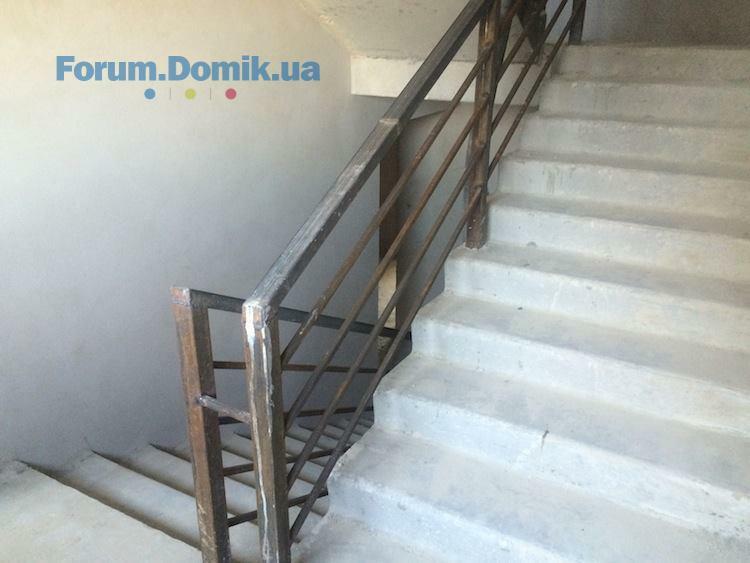

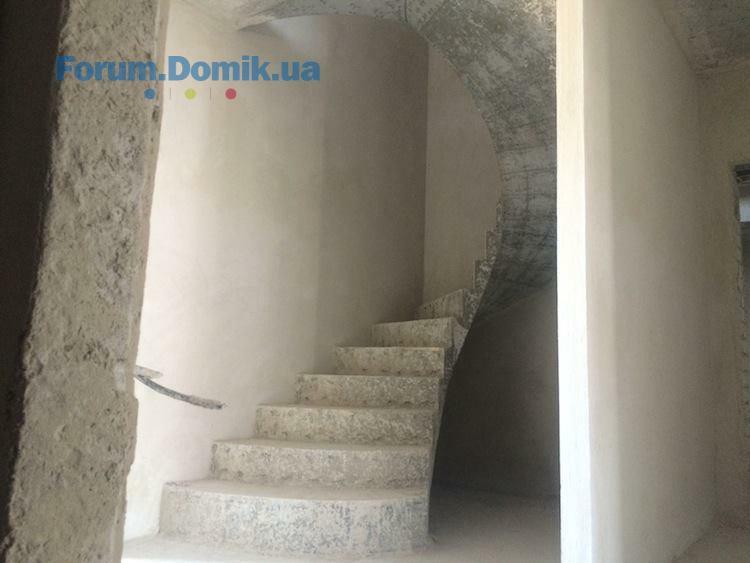

Подходят к концу фасадные работы. Монтируются козырьки и водостоки на крыше дома. Залили винтовые лестницы в двухуровневых квартирах. Приступили к укладке труб сантехники и отопления. В третьей секции началась заливка чистовой стяжки в квартирах, работы ведутся на последних этажах. Закончены работы по разводке газовых труб.
Подходят к концу фасадные работы. Монтируются козырьки и водостоки на крыше дома. Залили винтовые лестницы в двухуровневых квартирах. Приступили к укладке труб сантехники и отопления. В третьей секции началась заливка чистовой стяжки в квартирах, работы ведутся на последних этажах. Закончены работы по разводке газовых труб.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:14
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:15
Мира 9 к 1

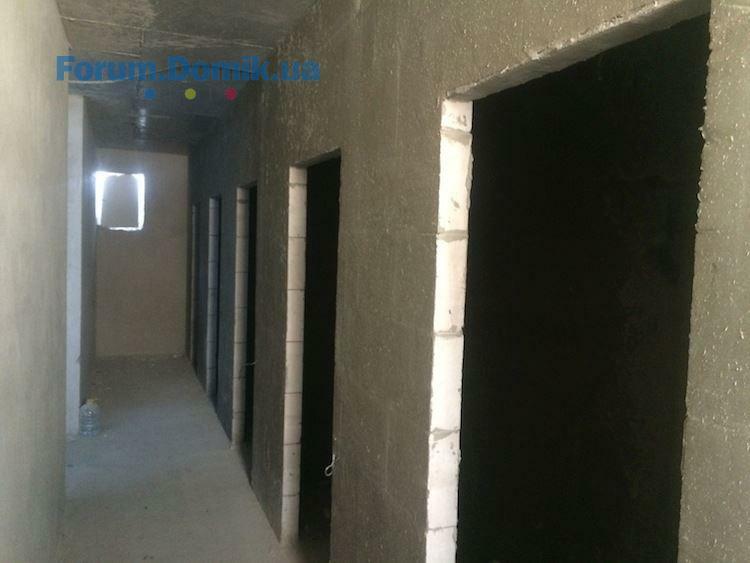

Продолжается разводка электропроводки а также штукатурка стен в квартирах, работы ведутся на средних этажах.
Мира 9 к 2
Начались фасадные работы, утепляются стены пенопластом со стороны двора дома. Завершается штукатурка стен во второй и третьей секции. Заливаются лестницы в двухуровневых квартирах.
Продолжается разводка электропроводки а также штукатурка стен в квартирах, работы ведутся на средних этажах.
Мира 9 к 2
Начались фасадные работы, утепляются стены пенопластом со стороны двора дома. Завершается штукатурка стен во второй и третьей секции. Заливаются лестницы в двухуровневых квартирах.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:15
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:16
Тернопольская 10

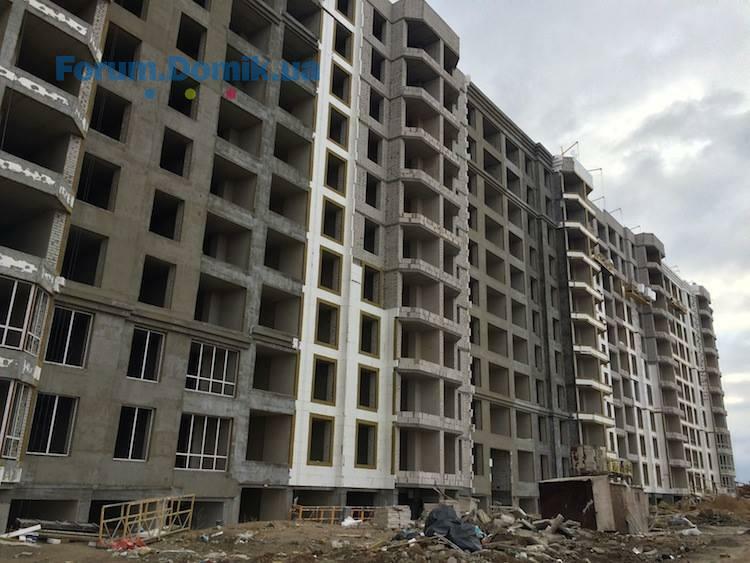

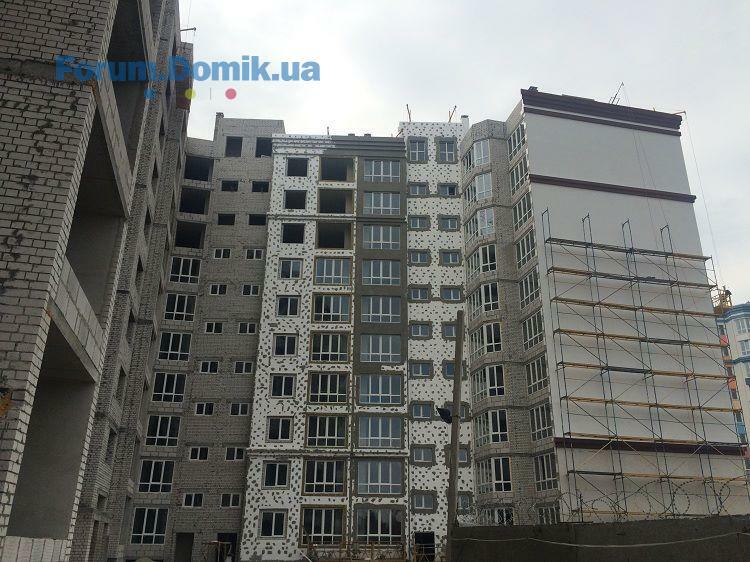

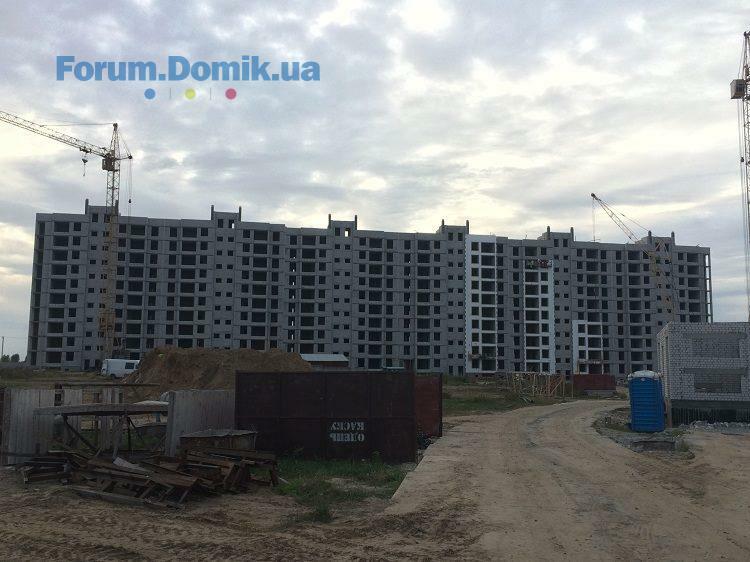

Активно ведутся фасадные работы, продолжается утепление пенопластом, а также начали декоративную штукатурку и покраску фасада. На крыше утепляются технические сооружения. В четвертой секции началась укладка труб сантехники и отопления, а также заливка чистовой стяжки пола, работы ведутся на втором этаже. В третьей секции залили стяжку в коридорах и цокольных помещениях.
Активно ведутся фасадные работы, продолжается утепление пенопластом, а также начали декоративную штукатурку и покраску фасада. На крыше утепляются технические сооружения. В четвертой секции началась укладка труб сантехники и отопления, а также заливка чистовой стяжки пола, работы ведутся на втором этаже. В третьей секции залили стяжку в коридорах и цокольных помещениях.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
14 сен 2015 08:16
Domik Ai

штучний інтелект
37 684
09 сентября 2019
28 сен 2015 20:30

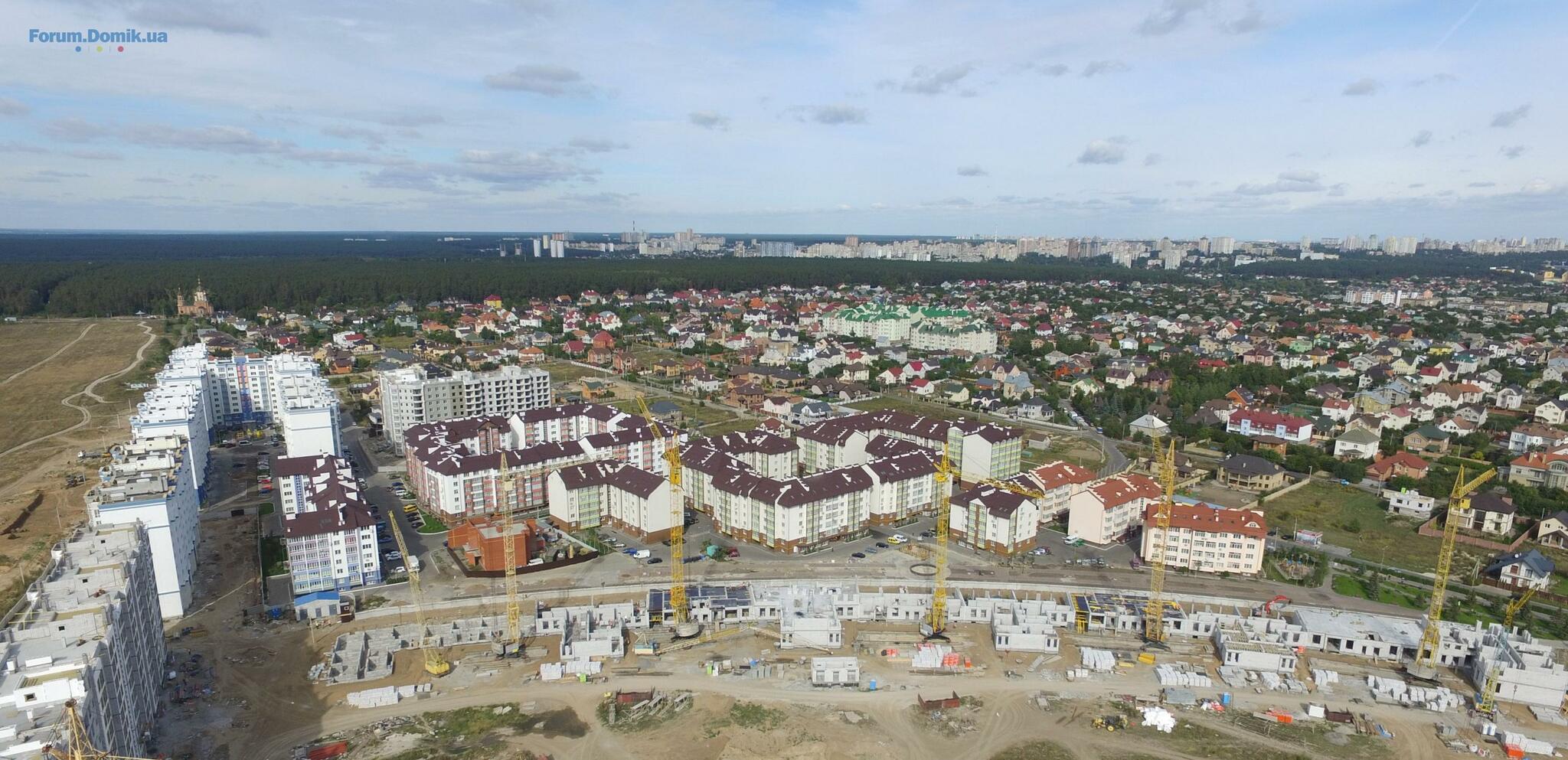

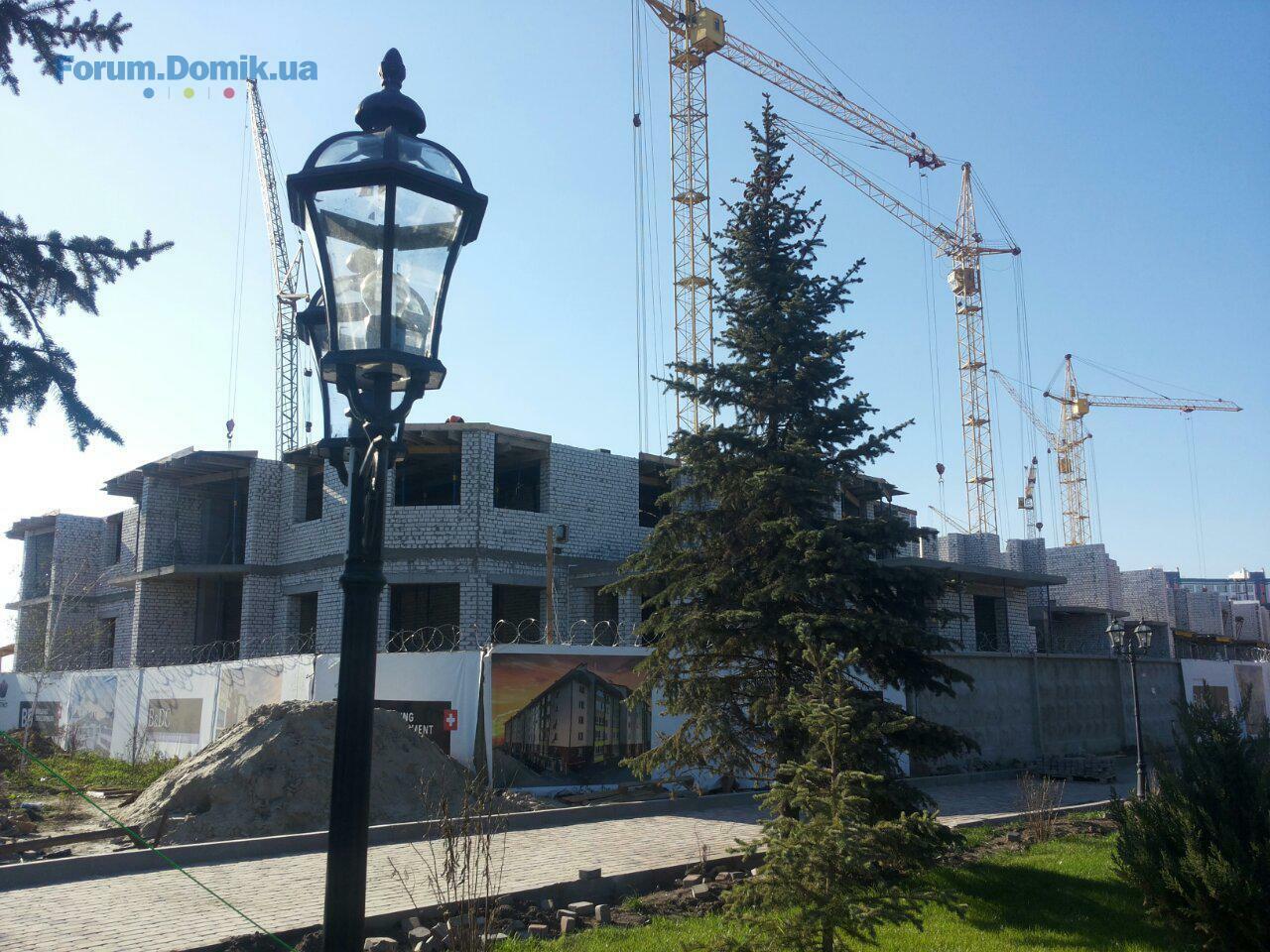

Львовская 1-а
Domik Ai

штучний інтелект
37 684
09 сентября 2019
13 окт 2015 17:08

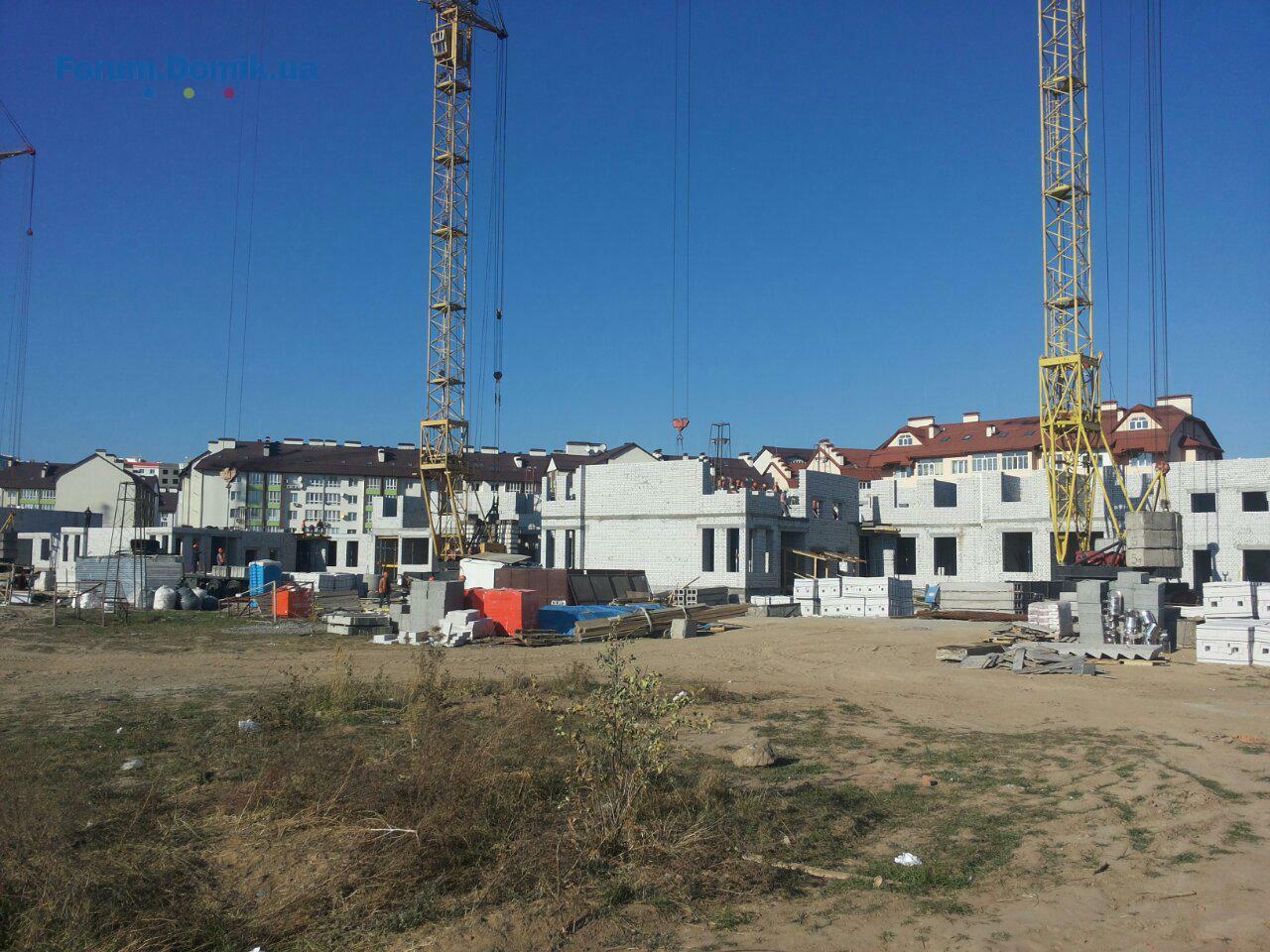

Львовская, 1а

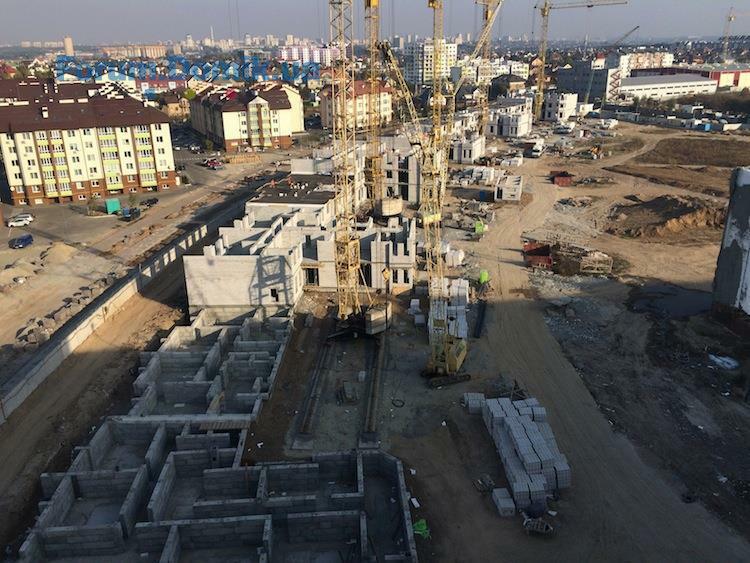

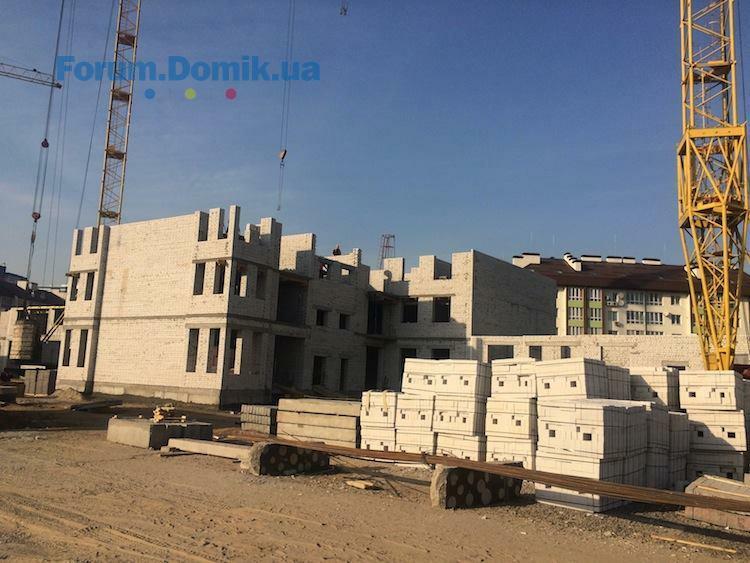

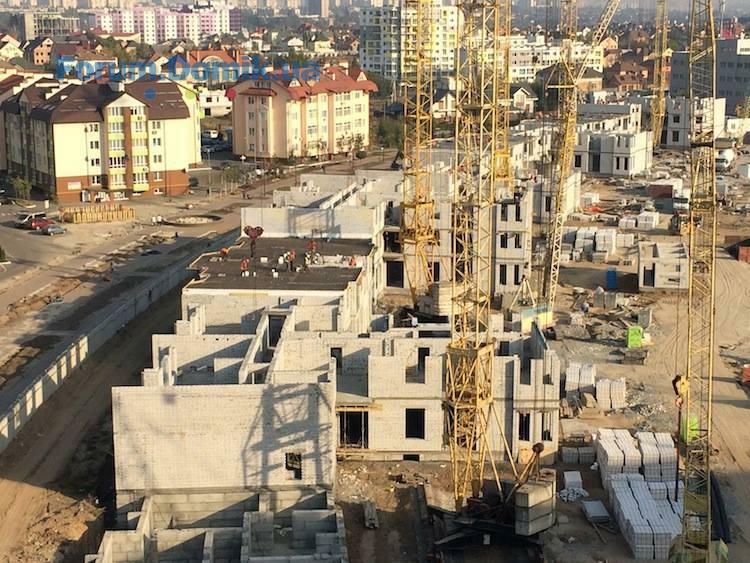

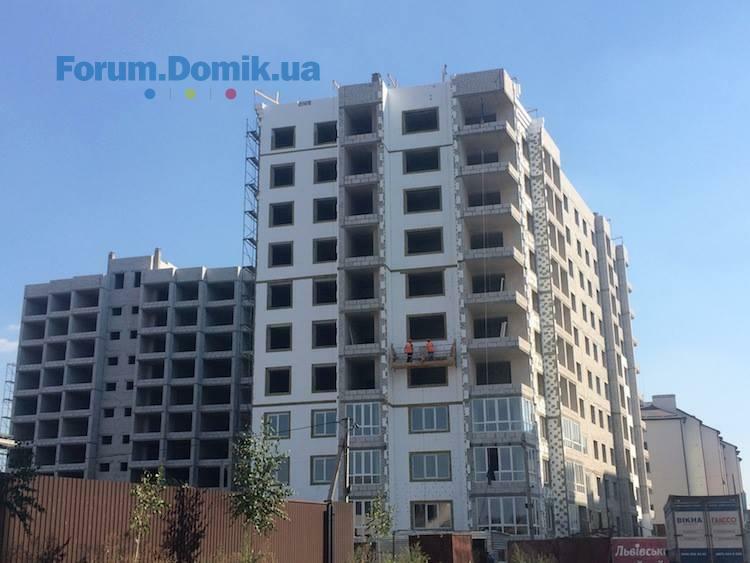

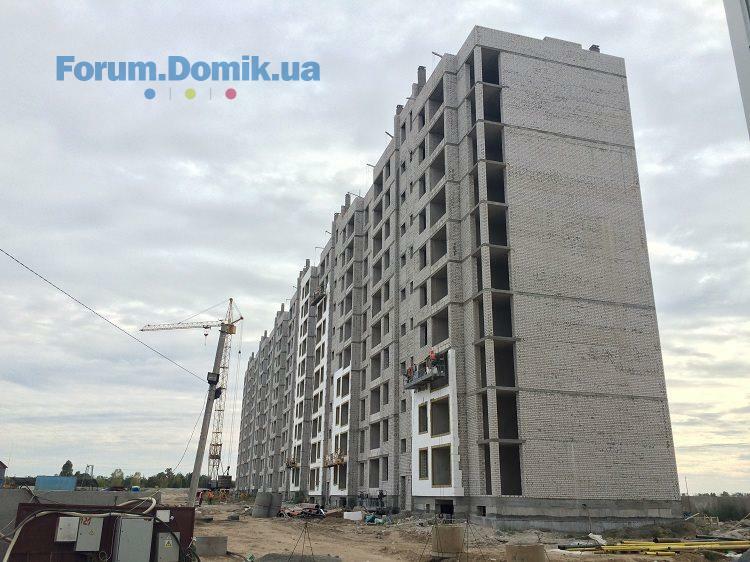

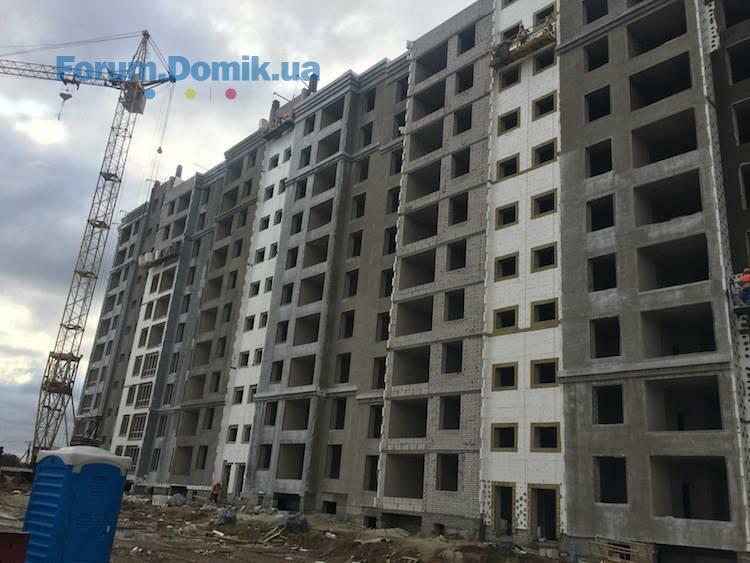

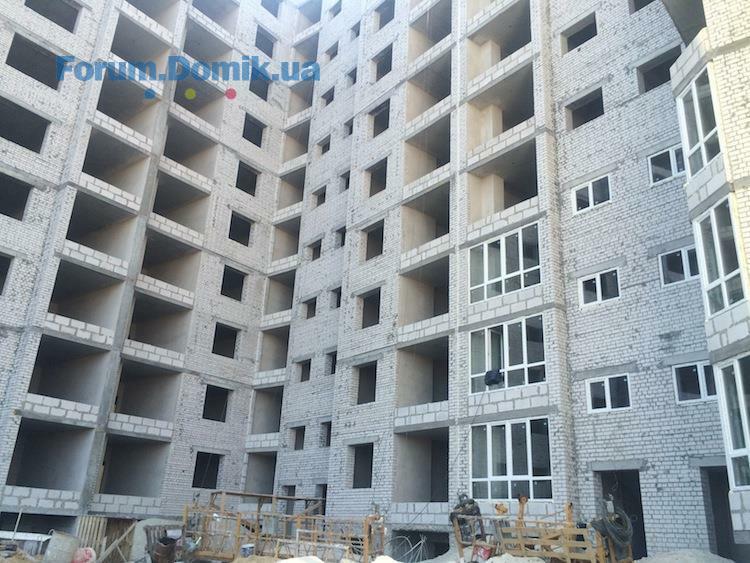

В первом корпусе начато строительство 1-го этажа. Во втором, третьем, пятом и шестым корпусах заливают монолитное перекрытие между 2-м и 3-м этажами. В четвертом корпусе заливают перекрытие между 1-м и 2-м этажами.
В первом корпусе начато строительство 1-го этажа. Во втором, третьем, пятом и шестым корпусах заливают монолитное перекрытие между 2-м и 3-м этажами. В четвертом корпусе заливают перекрытие между 1-м и 2-м этажами.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
19 окт 2015 10:35

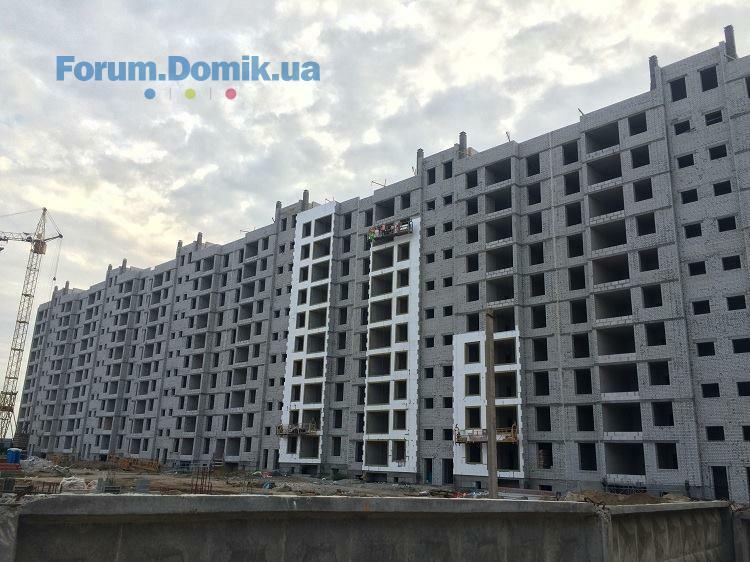

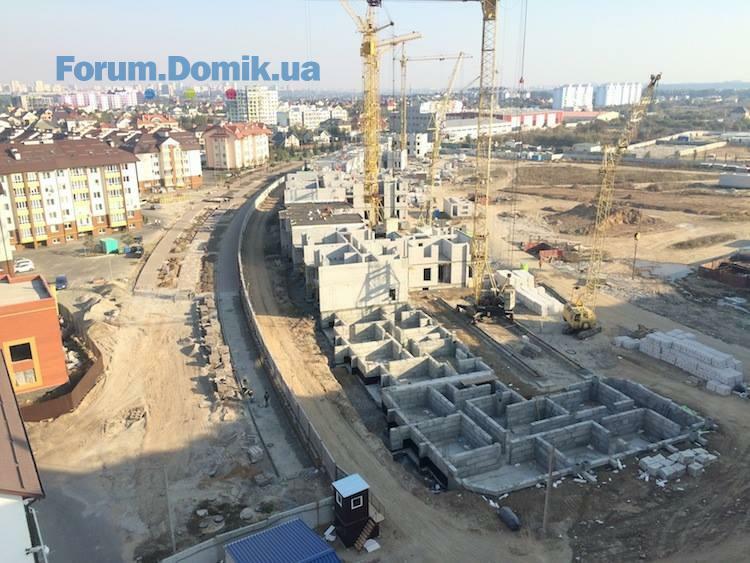

Львовская, 1а

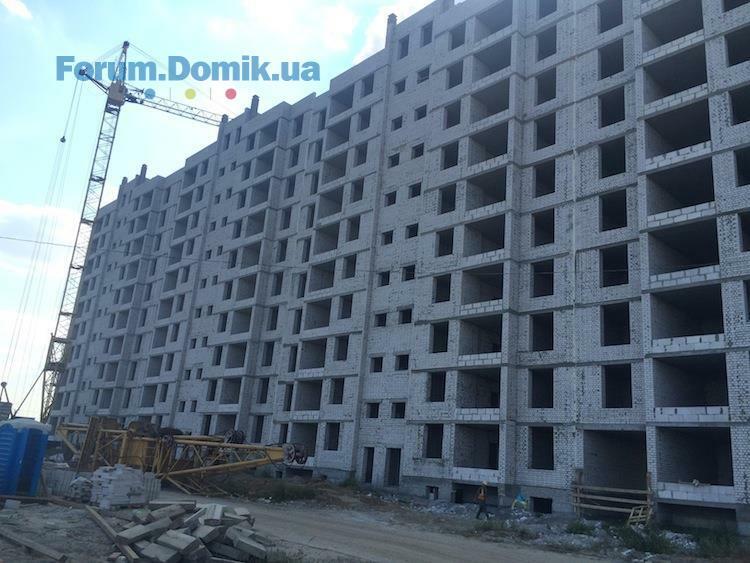

корпус 1-2

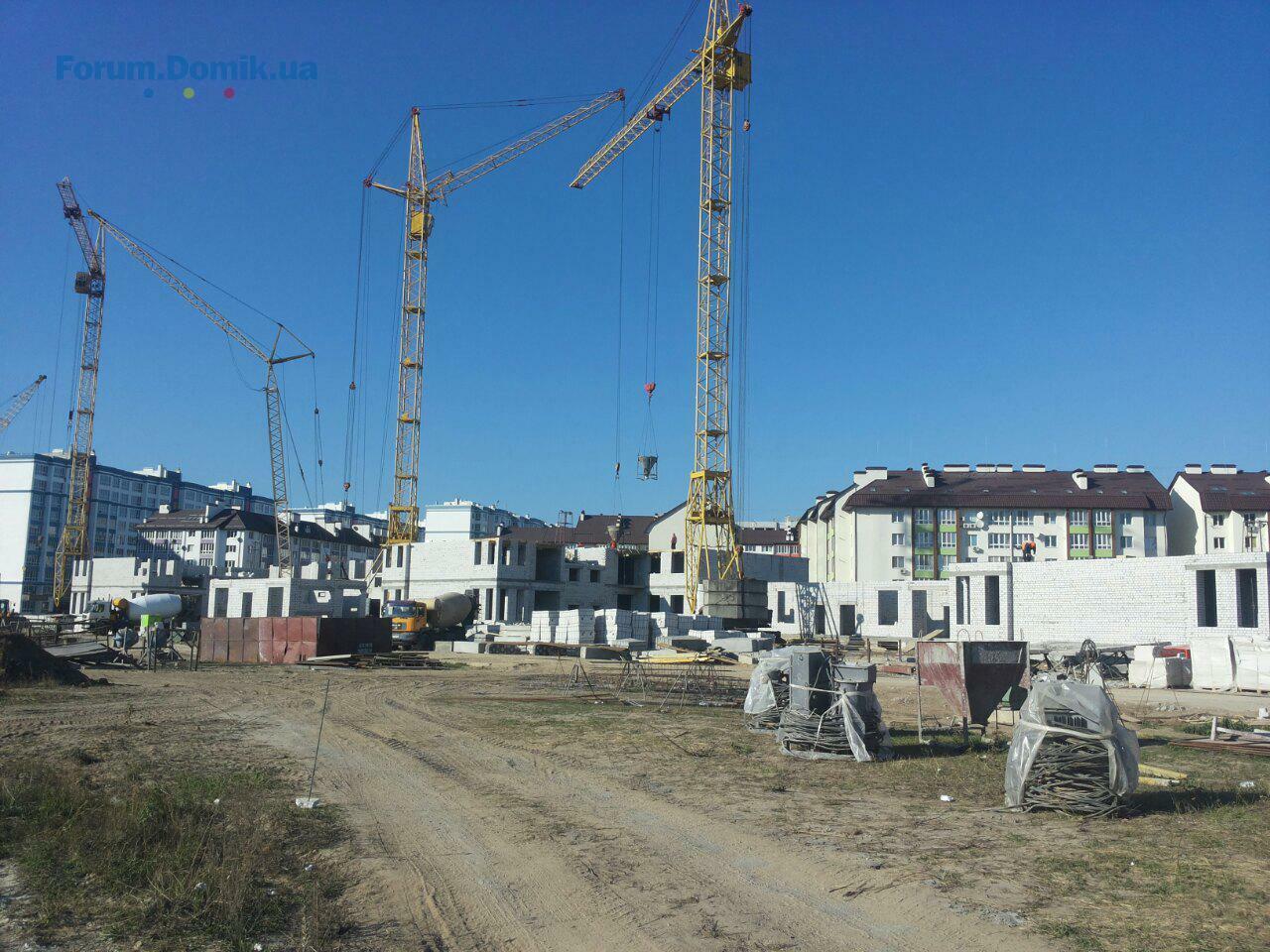

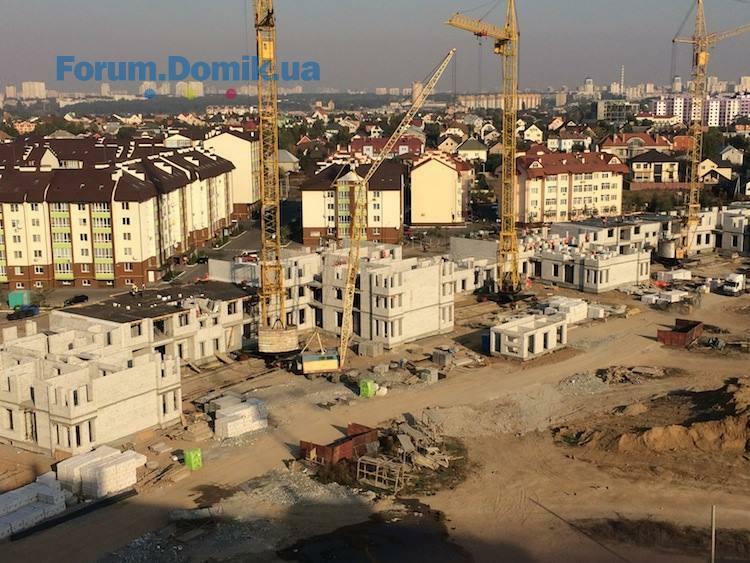

Завершена кладка несущих стен второго этажа второго корпуса. Идет подготовка к монтажу опалубки под монолит третьего этажа.
корпус 3-4
Активно проходит кладка несущих стен третьего этажа в третьем корпусе и второго этажа в четвертом корпусе.
корпус 5-6
Готовы несущие стены второго этажа, идет подготовка к заливке монолитного перекрытия третьего этажа в пятом корпусе. Также активно проходит кладка несущих стен третьего этажа в шестом корпусе.
корпус 1-2
Завершена кладка несущих стен второго этажа второго корпуса. Идет подготовка к монтажу опалубки под монолит третьего этажа.
корпус 3-4
Активно проходит кладка несущих стен третьего этажа в третьем корпусе и второго этажа в четвертом корпусе.
корпус 5-6
Готовы несущие стены второго этажа, идет подготовка к заливке монолитного перекрытия третьего этажа в пятом корпусе. Также активно проходит кладка несущих стен третьего этажа в шестом корпусе.
Domik Ai

штучний інтелект
37 684
09 сентября 2019
29 окт 2015 20:26

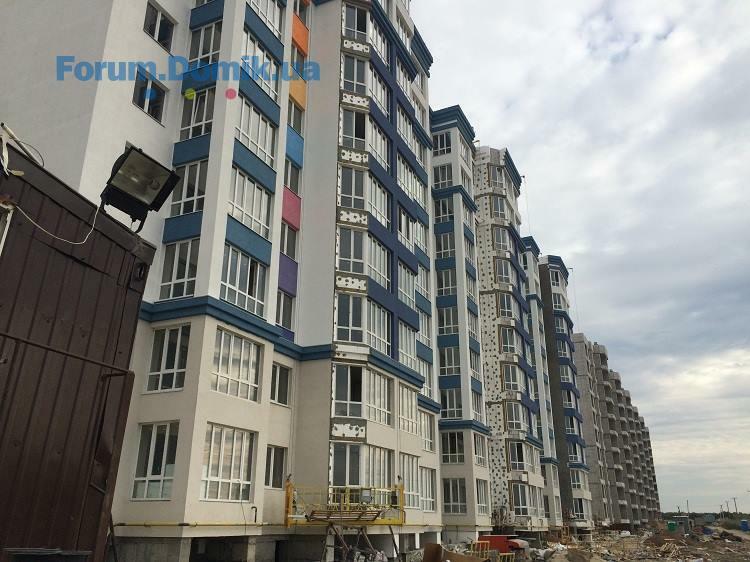

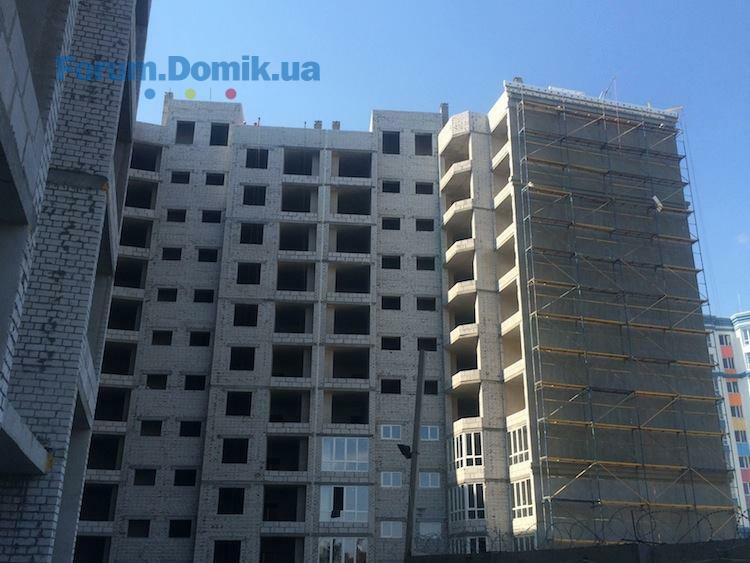

Мира, 9 корпус 1 / корпус 2.

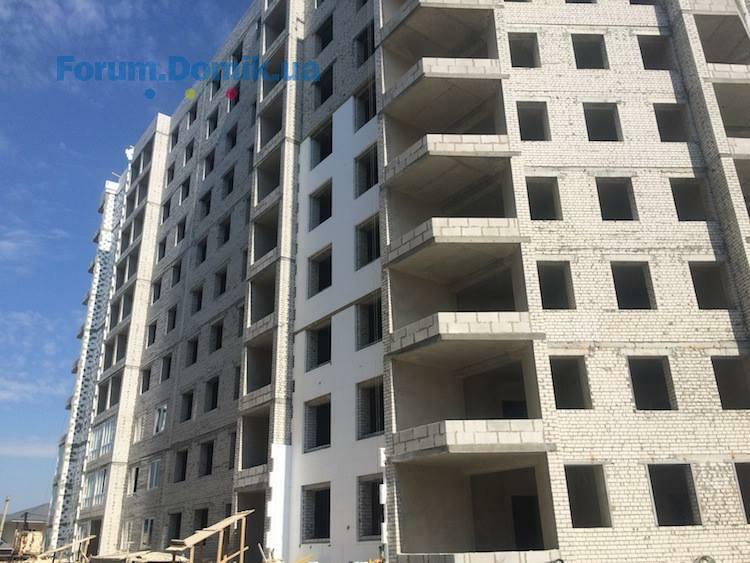

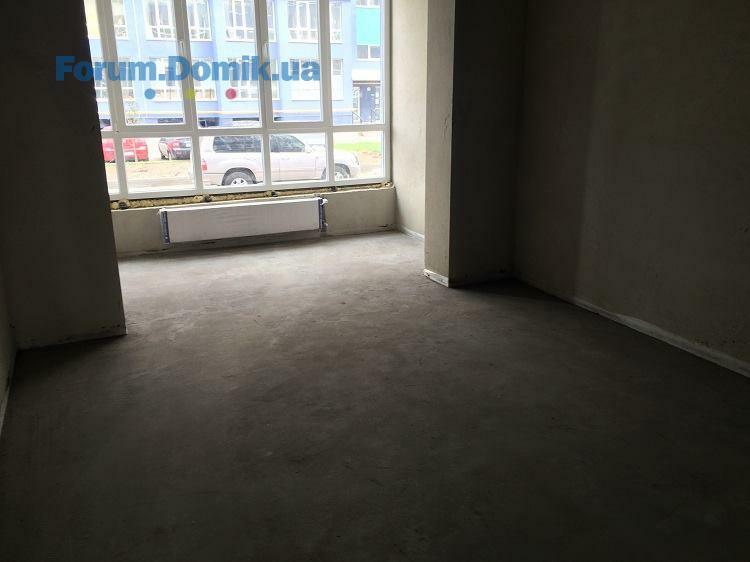

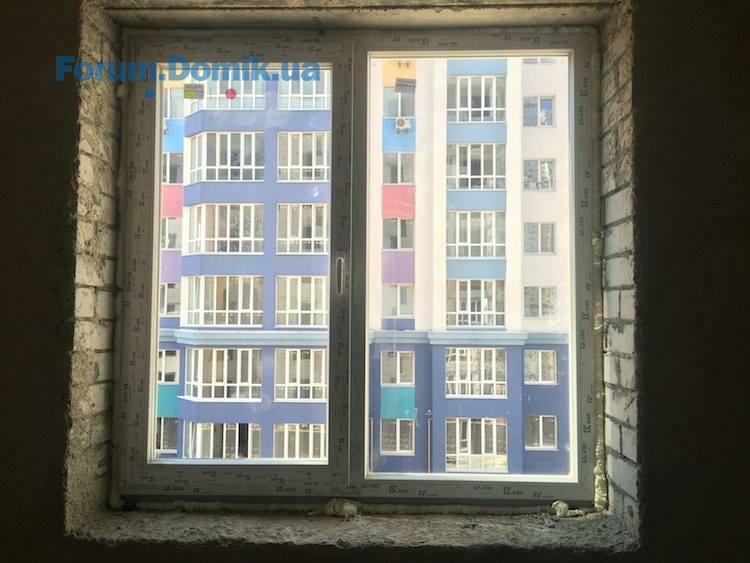

На завершающем этапе штукатурка стен в квартирах, работы ведутся на последних этажах. Продолжается установка окон в первой секции. Активно продолжаются фасадные работы. Заливается стяжка на крыше. Завершена заливка винтовых лестниц в двухуровневых квартирах. Установлены громоотводы.
На завершающем этапе штукатурка стен в квартирах, работы ведутся на последних этажах. Продолжается установка окон в первой секции. Активно продолжаются фасадные работы. Заливается стяжка на крыше. Завершена заливка винтовых лестниц в двухуровневых квартирах. Установлены громоотводы.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13911.0889
- ЖК Зенит | Зеніт Груп | Вышгород, ул. Шолуденко, 17к11.08263
- ЖК Автограф | DIM Group | Киев, ул. Генерала Жмаченко, 2811.087 524
- ЖК Standard One Obolon | S1 | Киев, просп. Оболонский, 1810.083
- ЖК Атлант на Озерной | Атлант | Новоселки, ул. Озерная10.081 172
- ЖК Олимпийский | Атлант | Бровары, ул. Олимпийская10.087 483
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2709.083 021
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна08.088
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/208.082 754
- ЖК Вудсторія | буд 1,5,6 | ДБК-Житлобуд, Perfect Group | Київ, вул. Поліська, 407.08577
- Стоит ли сейчас покупать недвижимость?09.084 588
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мигающий свет когда включается LED от 100w 12v блока питания в сочетании с zigbee switch модулем10.072
- Сколько примерно нужно тыс.$ чтобы произвести капитальный ремонт 40 кв.м09.075
- Как уберечь холодильник от перепадов напряжения09.0810
- Мебель под заказ | Объявления об изготовлении мебели07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
