ЖК "Сосновый Бор", Новобеличи - "Укоинвестбуд"
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 295.
162/55% | ||
39/13% | ||
60/20% | ||
19/6% | ||
15/5% |
Anthony Junkoid
AJ
Прохожий
1
31 июля 2012
31 июль 2012 18:07
Подробная история Уко тут censor.net.ua/resonance/203996/ukoinvestbud_novaya_kvartirnaya_afera_otbiraet_u_kievlyan_milliony

«УКОИНВЕСТБУД»: НОВАЯ КВАРТИРНАЯ АФЕРА ОТБИРАЕТ У КИЕВЛЯН МИЛЛИОНЫ
В редакцию «Цензор.НЕТ» обратились инвесторы «Укоинвестбуда», квартиры которых должны были быть готовы еще до конца 2006 года. Но жилье, за которое уплачены немалые суммы, не построено до сих пор. В тоже время фирма продолжает заключать новые контракты с будущими жертвами "жилищного лохотрона".
В чем афера, мы попытаемся разобраться, ведь государству на неоднократно «кинутых на бабки» граждан плевать…
Первые скандалы, связанные с «Укоинвестбудом» в интернете датируются 2004-2005 годами. В 2006-2007-м на инвесторских форумах эту компанию уже «поливали» без стеснения. Причем, народ «раскусил», что именно эта компания грешит незавершенным строительством и активно занимается ребрендингом собственного лица, дабы скрыть истинную свою сущность (ребрендинг - комплекс мероприятий по изменению бренда , либо его составляющих: названия, логотипа , визуального оформления бренда с изменением позиционирования , изменение целостной идеологии бренда, - Википедия). Как правило, ребрендинг подразумевает, что в компании произошли довольно сильные изменения, позволяющие выйти предприятию на новый уровень развития, привлечь внимание новых клиентов и усилить лояльность существующих. «Укоинвестбуд», он же «Укобудинвест», он же - звено в группе строительных компаний «Укоинвестгрупп» - многократно меняет свою «вывеску», продолжает собирать с инвесторов деньги, вроде даже строит, да только объекты не вводятся в эксплуатацию.
Так, по информации, накопившейся в Ассоциации помощи пострадавшим инвесторам (АППИ), нам удалось выяснить, что группа строительных компаний «УКОинсветгруп» на рынке недвижимости с 1996 года. Начинала свою деятельность в городе Сумы и Днепропетровске. А с 2003-го начала активно работать в Киеве, где и до сегодня сосредоточен основной объем строительной деятельности.
Первый объект, который компания начала возводить в Киеве в 2004 году, находится по адресу ул. Л.Руденко, 6-А. Ноу-хау этого строительства состояло в том, что компания начала его без надлежащих на это разрешений городской власти. Причем, строить собирались на… крыше многоэтажных гаражей, принадлежащих «Киевгорстрою». Реакция властей на обращения жителей соседних домов в правоохранительные органы по поводу незаконного строительства была более чем сдержанной. Дарницкая РГА факт незаконного строительства признала и не более того. При этом инвестиции в офисные помещения на ул. Руденко, 6-а превысили 2 млн. долларов в эквиваленте на 2004 год.
Вот сообщение, размещенное на одном из киевских форумов, посвященных этому застройщику: «Хочу рассказать о печальном опыте своего друга, который связался с «надежной» конторой УкоИнвестБуд с офисом на Руденко 6-а (Позняки). Думая, что он самый умный, он купил себе квартиру и офис у одного и того же вышеупомянутого застройщика. Теперь ждет квартиру на Харьковском Шоссе, 19 уже 3 года (задержка с назначенной даты сдачи объекта в эксплуатацию), и офис на Ушинского, 40 который не строится, так как начинался без наличия разрешительных документов на руках как таковых. Во попал, да? При этом УкоБудИнвест рекламируется вовсю. Страна идиотов, да?».
По аналогичной схеме, напоминают в АППИ, строился и жилищно-офисный комплекс на ул. П.Григоренко, 39-б. Без разрешительной документации компания с инвесторов «сняла» более 3 млн. долларов. Далее по той же схеме уже были скандальное строительство по адресам Харьковское шоссе, 19 и 19-А, ул. Заболотного, 150. В Святошинском районе началась продажа 24-этажного жилищного дома по адресу ул. Олевская, 13/50. А дочерние компании того же застройщика занялись реализацией квартир в новостроях по ул. Руданского и Лохвицкой.
В 2006-м мэр Киева Черновецкий подписывает распоряжение о запрете на проведение строительных работ на Харьковском шоссе, 19. Ведь здание растет впритык к общежитию Механико-металлургического техникума и в непосредственной близости к забетонированной реке Дарница. Однако, ООО «Укоинвестбуд» продолжает строительство и реализацию помещений. По состоянию на начало 2012-го строительство… продолжается. Инвестора уже потеряли всякую надежду вселиться хоть когда-нибудь. Из 150 инвесторов, вложивших деньги в этот новострой, на собрания ходят человек 10-15… А компания «Укоинвестбуд» продолжает соблазнять новых лохов «яркими перспективами», размещая на сайте рекламу о продаже квартир на объекте.
В апреле 2007-го в уже упомянутой «группе строительных компаний» была выделена одна управляющая - ООО «Укогрупп». «С целью оптимизации деятельности», как поясняет сама компания на своем сайте. А вот АППИ считает, что это и есть тот самый ребрендинг застройщика с целью сокрытия скверной репутации. В 2010-м руководство «Укогрупп» принимает решение исключить из структуры девелоперских компаний отдел по работе с инвесторами. Таким образом, был создан Департамент по работе с инвесторами, который объединил в себе отделы по работе с инвесторами таких девелоперских компаний как ООО «Укоинвестбуд», ООО «Эверест Плюс», ООО «Мегаполисстрой».
- С деятельностью группы строительных компаний «УКОГРУПП» Ассоциация знакома уже не первый год, - заявил в эксклюзивном комментарии «Цензор.НЕТ» президент Всеукраинской общественной организации «Ассоциация помощи пострадавшим инвесторам» Алексей Гончарук . - В данную группу, помимо ООО «Укоинвестбуд», входят ООО «Мегаполисстрой», ООО «Эверест плюс», ООО «КОМ-ТЕХ», ООО «Олимпстрой», ООО «Стольный град», ООО «Украгро», ООО «Классика строительства» и т.п.
- 18 компаний специализируются на выполнении строительно-монтажных работ, 5 из них выступают генподрядчиками (ООО «Укоинвестстрой и К», ООО «Литой камень», ООО «Укоспесмонтаж», ООО «Виа-авто», ООО «Днепрокоинвестбуд»), - продолжает Алексей Валерьевич. - Связанными также есть ООО «Укомонолитстрой», ООО «Рембудсервис», ООО «ССЕТ-2000», ООО «Укоспецстрой», ООО «Укоенергострой», ООО «Энергострой», ООО «Укожуляныстрой», ООО «Уковиноградарстрой», ООО «Фасадные системы» и др.
- Объектами, с которыми связывают деятельность этой группы в Киеве, являются: ул. Заболотного, 150; ул. Григоренка, 39-Б; ул. Л. Руденко, 6-А; ул. Руданского, 3; ул. Ушинского, 40 (бизнес-центр); ул. Закревского, 42-А (бизнес-центр); ул. Радужная, 25 (бизнес-центр); коттеджный городок «Стольный град»; Харьковское шоссе, 19 и 19-А; ул. Лохвицкая, 1; ул. Олевская, 13/25 и 13/50; ул. Олевская, 5, - продолжает президент ВОО «АППИ». - Наиболее знаменитым является объект на Харьковском шоссе, 19 и 19-А. Этот комплекс строится, чуть ли не 10 лет. Политику компаний выстраивает Анатолий Петрович Войцеховский. Ассоциация называет его «заслуженным» строителем последнего десятилетия. Его подход к бизнесу можно охарактеризовать анекдотом о том, как сын старого еврея - потомственный юрист - пришел хвастаться к отцу, что наконец-то выиграл дело, которое его папа вел последние15 лет. На данную радость старый еврей ответил: «Это дело кормило меня и семью те самые последние 15 лет»…
- Жалобы инвесторов по этой группе строительных компаний однотипны, и связаны с тем, что никакие рычаги влияния не действуют в войне за своевременное и качественное выполнение обязательств по договорам. Дома строятся, но, как и сколько - это вопрос другой, - говорит Алексей Гончарук. - За весь период деятельности упомянутой группы компаний прошел не один десяток судебных процессов. Вопрос их результативности - это вопрос выгоды их выполнения для застройщика и неутешительной ситуации с приведением судебных решений в исполнение в целом по стране. Скажем так, если застройщику удобно выплатить инвестору некогда вложенную последним сумму денег (за которую сейчас и гараж не купишь), чтобы иметь возможность продать эту же квартиру второй раз, то он их вернет. Если же речь идет о несоразмерных потерях - будут подключены все возможные силы для нивелирования влияния такого судебного решения на деятельность застройщика.
А теперь вернемся к конкретному инвестору, обратившемуся за помощью в «Цензор.НЕТ». Договор, согласно которому инвестор В. ждет свою квартиру, составлен на основании «паевого участия в финансировании строительства жилого дома». Главным его недостатком юристы называют отсутствие конкретного адреса. В договоре идет речь о жилом доме в «квартале, ограниченного ул. Л.Украинки, ул.А.Бестужева, ул.Лысянской и пер. А.Бестужева в Подольском районе г. Киева». Известный киевский адвокат Татьяна Монтян, которой мы передали для изучения так называемый «договор покупки жилья», якобы гарантировавший передачу инвестору построенного объекта на основании «Акта приема-передачи Объекта финансирования» еще в 1 квартале 2007 года, и дополнительный договор, который фактически продлевает плановый срок введения в эксплуатацию объекта до 3 квартала 2012 года.
Татьяна Монтян, как всегда резка и кратка в своих оценках. «Это не договора, а бумажки, которые не стоят даже краски с принтера, на котором напечатаны, - заявила нам адвокат. - И если кто-то хочет выкинуть деньги на ветер - это право каждого. Сумасшедших у нас, увы, в правах не ущемляют». Последнее предупреждение касается тех инвесторов, кто попытается «присоединиться» к армии уже «кинутых» и купит квартиру на якобы новых условиях.
Вместо P . S . По данным Минрегионстроя, на 1 января 2011 года в Украине насчитывалось более 4 тысяч объектов в стадии незавершенного строительства. Их общая площадь - почти 16 млн. кв. м. В Киеве профильное ведомство на конец марта текущего года насчитало 21 проблемный объект. Однако, по мнению экспертов эту цифру можно смело умножать на два. Более того, с 2009 года ситуация с недостроями в стране практически не изменилась: произвол застройщика по-прежнему поощряется властью, а нуждающийся в жилье народ, как и прежде, не защищен законодательно от преступной недобросовестности строительных компаний…
Виктория Владина, для Цензор.НЕТ

«УКОИНВЕСТБУД»: НОВАЯ КВАРТИРНАЯ АФЕРА ОТБИРАЕТ У КИЕВЛЯН МИЛЛИОНЫ
В редакцию «Цензор.НЕТ» обратились инвесторы «Укоинвестбуда», квартиры которых должны были быть готовы еще до конца 2006 года. Но жилье, за которое уплачены немалые суммы, не построено до сих пор. В тоже время фирма продолжает заключать новые контракты с будущими жертвами "жилищного лохотрона".
В чем афера, мы попытаемся разобраться, ведь государству на неоднократно «кинутых на бабки» граждан плевать…
Первые скандалы, связанные с «Укоинвестбудом» в интернете датируются 2004-2005 годами. В 2006-2007-м на инвесторских форумах эту компанию уже «поливали» без стеснения. Причем, народ «раскусил», что именно эта компания грешит незавершенным строительством и активно занимается ребрендингом собственного лица, дабы скрыть истинную свою сущность (ребрендинг - комплекс мероприятий по изменению бренда , либо его составляющих: названия, логотипа , визуального оформления бренда с изменением позиционирования , изменение целостной идеологии бренда, - Википедия). Как правило, ребрендинг подразумевает, что в компании произошли довольно сильные изменения, позволяющие выйти предприятию на новый уровень развития, привлечь внимание новых клиентов и усилить лояльность существующих. «Укоинвестбуд», он же «Укобудинвест», он же - звено в группе строительных компаний «Укоинвестгрупп» - многократно меняет свою «вывеску», продолжает собирать с инвесторов деньги, вроде даже строит, да только объекты не вводятся в эксплуатацию.
Так, по информации, накопившейся в Ассоциации помощи пострадавшим инвесторам (АППИ), нам удалось выяснить, что группа строительных компаний «УКОинсветгруп» на рынке недвижимости с 1996 года. Начинала свою деятельность в городе Сумы и Днепропетровске. А с 2003-го начала активно работать в Киеве, где и до сегодня сосредоточен основной объем строительной деятельности.
Первый объект, который компания начала возводить в Киеве в 2004 году, находится по адресу ул. Л.Руденко, 6-А. Ноу-хау этого строительства состояло в том, что компания начала его без надлежащих на это разрешений городской власти. Причем, строить собирались на… крыше многоэтажных гаражей, принадлежащих «Киевгорстрою». Реакция властей на обращения жителей соседних домов в правоохранительные органы по поводу незаконного строительства была более чем сдержанной. Дарницкая РГА факт незаконного строительства признала и не более того. При этом инвестиции в офисные помещения на ул. Руденко, 6-а превысили 2 млн. долларов в эквиваленте на 2004 год.
Вот сообщение, размещенное на одном из киевских форумов, посвященных этому застройщику: «Хочу рассказать о печальном опыте своего друга, который связался с «надежной» конторой УкоИнвестБуд с офисом на Руденко 6-а (Позняки). Думая, что он самый умный, он купил себе квартиру и офис у одного и того же вышеупомянутого застройщика. Теперь ждет квартиру на Харьковском Шоссе, 19 уже 3 года (задержка с назначенной даты сдачи объекта в эксплуатацию), и офис на Ушинского, 40 который не строится, так как начинался без наличия разрешительных документов на руках как таковых. Во попал, да? При этом УкоБудИнвест рекламируется вовсю. Страна идиотов, да?».
По аналогичной схеме, напоминают в АППИ, строился и жилищно-офисный комплекс на ул. П.Григоренко, 39-б. Без разрешительной документации компания с инвесторов «сняла» более 3 млн. долларов. Далее по той же схеме уже были скандальное строительство по адресам Харьковское шоссе, 19 и 19-А, ул. Заболотного, 150. В Святошинском районе началась продажа 24-этажного жилищного дома по адресу ул. Олевская, 13/50. А дочерние компании того же застройщика занялись реализацией квартир в новостроях по ул. Руданского и Лохвицкой.
В 2006-м мэр Киева Черновецкий подписывает распоряжение о запрете на проведение строительных работ на Харьковском шоссе, 19. Ведь здание растет впритык к общежитию Механико-металлургического техникума и в непосредственной близости к забетонированной реке Дарница. Однако, ООО «Укоинвестбуд» продолжает строительство и реализацию помещений. По состоянию на начало 2012-го строительство… продолжается. Инвестора уже потеряли всякую надежду вселиться хоть когда-нибудь. Из 150 инвесторов, вложивших деньги в этот новострой, на собрания ходят человек 10-15… А компания «Укоинвестбуд» продолжает соблазнять новых лохов «яркими перспективами», размещая на сайте рекламу о продаже квартир на объекте.
В апреле 2007-го в уже упомянутой «группе строительных компаний» была выделена одна управляющая - ООО «Укогрупп». «С целью оптимизации деятельности», как поясняет сама компания на своем сайте. А вот АППИ считает, что это и есть тот самый ребрендинг застройщика с целью сокрытия скверной репутации. В 2010-м руководство «Укогрупп» принимает решение исключить из структуры девелоперских компаний отдел по работе с инвесторами. Таким образом, был создан Департамент по работе с инвесторами, который объединил в себе отделы по работе с инвесторами таких девелоперских компаний как ООО «Укоинвестбуд», ООО «Эверест Плюс», ООО «Мегаполисстрой».
- С деятельностью группы строительных компаний «УКОГРУПП» Ассоциация знакома уже не первый год, - заявил в эксклюзивном комментарии «Цензор.НЕТ» президент Всеукраинской общественной организации «Ассоциация помощи пострадавшим инвесторам» Алексей Гончарук . - В данную группу, помимо ООО «Укоинвестбуд», входят ООО «Мегаполисстрой», ООО «Эверест плюс», ООО «КОМ-ТЕХ», ООО «Олимпстрой», ООО «Стольный град», ООО «Украгро», ООО «Классика строительства» и т.п.
- 18 компаний специализируются на выполнении строительно-монтажных работ, 5 из них выступают генподрядчиками (ООО «Укоинвестстрой и К», ООО «Литой камень», ООО «Укоспесмонтаж», ООО «Виа-авто», ООО «Днепрокоинвестбуд»), - продолжает Алексей Валерьевич. - Связанными также есть ООО «Укомонолитстрой», ООО «Рембудсервис», ООО «ССЕТ-2000», ООО «Укоспецстрой», ООО «Укоенергострой», ООО «Энергострой», ООО «Укожуляныстрой», ООО «Уковиноградарстрой», ООО «Фасадные системы» и др.
- Объектами, с которыми связывают деятельность этой группы в Киеве, являются: ул. Заболотного, 150; ул. Григоренка, 39-Б; ул. Л. Руденко, 6-А; ул. Руданского, 3; ул. Ушинского, 40 (бизнес-центр); ул. Закревского, 42-А (бизнес-центр); ул. Радужная, 25 (бизнес-центр); коттеджный городок «Стольный град»; Харьковское шоссе, 19 и 19-А; ул. Лохвицкая, 1; ул. Олевская, 13/25 и 13/50; ул. Олевская, 5, - продолжает президент ВОО «АППИ». - Наиболее знаменитым является объект на Харьковском шоссе, 19 и 19-А. Этот комплекс строится, чуть ли не 10 лет. Политику компаний выстраивает Анатолий Петрович Войцеховский. Ассоциация называет его «заслуженным» строителем последнего десятилетия. Его подход к бизнесу можно охарактеризовать анекдотом о том, как сын старого еврея - потомственный юрист - пришел хвастаться к отцу, что наконец-то выиграл дело, которое его папа вел последние15 лет. На данную радость старый еврей ответил: «Это дело кормило меня и семью те самые последние 15 лет»…
- Жалобы инвесторов по этой группе строительных компаний однотипны, и связаны с тем, что никакие рычаги влияния не действуют в войне за своевременное и качественное выполнение обязательств по договорам. Дома строятся, но, как и сколько - это вопрос другой, - говорит Алексей Гончарук. - За весь период деятельности упомянутой группы компаний прошел не один десяток судебных процессов. Вопрос их результативности - это вопрос выгоды их выполнения для застройщика и неутешительной ситуации с приведением судебных решений в исполнение в целом по стране. Скажем так, если застройщику удобно выплатить инвестору некогда вложенную последним сумму денег (за которую сейчас и гараж не купишь), чтобы иметь возможность продать эту же квартиру второй раз, то он их вернет. Если же речь идет о несоразмерных потерях - будут подключены все возможные силы для нивелирования влияния такого судебного решения на деятельность застройщика.
А теперь вернемся к конкретному инвестору, обратившемуся за помощью в «Цензор.НЕТ». Договор, согласно которому инвестор В. ждет свою квартиру, составлен на основании «паевого участия в финансировании строительства жилого дома». Главным его недостатком юристы называют отсутствие конкретного адреса. В договоре идет речь о жилом доме в «квартале, ограниченного ул. Л.Украинки, ул.А.Бестужева, ул.Лысянской и пер. А.Бестужева в Подольском районе г. Киева». Известный киевский адвокат Татьяна Монтян, которой мы передали для изучения так называемый «договор покупки жилья», якобы гарантировавший передачу инвестору построенного объекта на основании «Акта приема-передачи Объекта финансирования» еще в 1 квартале 2007 года, и дополнительный договор, который фактически продлевает плановый срок введения в эксплуатацию объекта до 3 квартала 2012 года.
Татьяна Монтян, как всегда резка и кратка в своих оценках. «Это не договора, а бумажки, которые не стоят даже краски с принтера, на котором напечатаны, - заявила нам адвокат. - И если кто-то хочет выкинуть деньги на ветер - это право каждого. Сумасшедших у нас, увы, в правах не ущемляют». Последнее предупреждение касается тех инвесторов, кто попытается «присоединиться» к армии уже «кинутых» и купит квартиру на якобы новых условиях.
Вместо P . S . По данным Минрегионстроя, на 1 января 2011 года в Украине насчитывалось более 4 тысяч объектов в стадии незавершенного строительства. Их общая площадь - почти 16 млн. кв. м. В Киеве профильное ведомство на конец марта текущего года насчитало 21 проблемный объект. Однако, по мнению экспертов эту цифру можно смело умножать на два. Более того, с 2009 года ситуация с недостроями в стране практически не изменилась: произвол застройщика по-прежнему поощряется властью, а нуждающийся в жилье народ, как и прежде, не защищен законодательно от преступной недобросовестности строительных компаний…
Виктория Владина, для Цензор.НЕТ
Domik System

Inform bot
37 480
09 сентября 2019
02 авг 2012 09:51
2-я секция:




Domik System

Inform bot
37 480
09 сентября 2019
02 авг 2012 09:52
3-я секция:






Domik System

Inform bot
37 480
09 сентября 2019
02 авг 2012 09:52
4-я секция:




ostern
o
Прохожий
1
14 августа 2012
14 авг 2012 09:13
так на каком этапе сейчас сосновый бор, 1 и 2 секция сданы и люди живут? и что с 3 и 4, нет никаких изменений?
Domik System

Inform bot
37 480
09 сентября 2019
10 сен 2012 11:02
4 секция






Domik System

Inform bot
37 480
09 сентября 2019
10 сен 2012 11:05
3 секция






Domik System

Inform bot
37 480
09 сентября 2019
11 окт 2012 11:25
3 секция






Domik System

Inform bot
37 480
09 сентября 2019
11 окт 2012 11:28
4 секция






Domik System

Inform bot
37 480
09 сентября 2019
08 ноя 2012 10:07


Domik System

Inform bot
37 480
09 сентября 2019
08 ноя 2012 10:08


kirill.visich
k
Прохожий
1
05 мая 2012
22 дек 2012 18:31
Как с оформлением права собственности во 2-й секции да и в комплексе в целом?
Domik System

Inform bot
37 480
09 сентября 2019
22 дек 2012 20:38
Цитата "kirill.visich":Как с оформлением права собственности во 2-й секции да и в комплексе в целом?
Первая секция - заселена год назад. Вроде даже запустился процесс выдачи документов, а потом - тишина. Вторую должны были закончить летом. С третьей сроки затягиваются, меняется этажность - планировали 25 этажей, теперь 32.
Вообще, это, если не ошибаюсь, второй сданный "Уко" объект (после Руданского, 3а). С остальными очень всё плохо... Вложение здесь очень рискованное.
Domik System

Inform bot
37 480
09 сентября 2019
26 дек 2012 16:11
Ход строительства на 26.12.2012 в Жилом комплексе "Сосновый Бор"
2 секция:
Выполняются работы по устранению недоделок в квартирах в соответствии с заявками инвесторов.
Ведется работа по выдаче технических паспортов на квартиры.
3 секция:
Ведутся работы по внешнему утеплению фасада – окончен 10-й этаж включительно, с 11-го по 14-й начато утепление.
Продолжаются работы по устройству кровли – уложен пенопласт, выполнено армирование и разуклонка.
Продолжается кладка внутренних перегородок с 26-го по 32-й этаж.
Выполнены электромонтажные работы до 20-го этажа.
Установлены оконные профили по 28-й этаж (южная сторона).
Продолжаются работы по установке оконных блоков с 24-го по 32-й этаж.
4 секция:
Ведется подготовка армакаркасов для горизонтальной плиты перекрытия 12-го этажа секции «А».
Доставлены оконные конструкции для дальнейшего монтажа на 2-м и 3-м этажах секции «Б».
Ведется монтаж лестничных маршей на 11-м этаже в секции «А».
В секции «А» окончена кладка внутренних перегородок на 2-м, 3-м, 4-м, 5-м и 8-м этажах.
Продолжается кладка ведется внутренних перегородок на 8-м этаже в секции «Б».
В секции «А» смонтированы вентканаллы до 6-го этажа включительно, 7-й и 8-й этаж – ведутся работы.
Окончены работы по устройству стяжек 3-го этажа секции «Б».
Окончены кладочные работы по устройству балконов в секций «А» и «Б» - на 8-м этаже включительно.
Произведена разводка электромагистрали во всех квартирах 3-го этажа секции «Б».
Окончены сантехнические работы секции «Б» на 3-ем этаже.
Производится привязка крана к дому для дальнейшего наращивания вертикальных конструкций.
2 секция:
Выполняются работы по устранению недоделок в квартирах в соответствии с заявками инвесторов.
Ведется работа по выдаче технических паспортов на квартиры.
3 секция:
Ведутся работы по внешнему утеплению фасада – окончен 10-й этаж включительно, с 11-го по 14-й начато утепление.
Продолжаются работы по устройству кровли – уложен пенопласт, выполнено армирование и разуклонка.
Продолжается кладка внутренних перегородок с 26-го по 32-й этаж.
Выполнены электромонтажные работы до 20-го этажа.
Установлены оконные профили по 28-й этаж (южная сторона).
Продолжаются работы по установке оконных блоков с 24-го по 32-й этаж.
4 секция:
Ведется подготовка армакаркасов для горизонтальной плиты перекрытия 12-го этажа секции «А».
Доставлены оконные конструкции для дальнейшего монтажа на 2-м и 3-м этажах секции «Б».
Ведется монтаж лестничных маршей на 11-м этаже в секции «А».
В секции «А» окончена кладка внутренних перегородок на 2-м, 3-м, 4-м, 5-м и 8-м этажах.
Продолжается кладка ведется внутренних перегородок на 8-м этаже в секции «Б».
В секции «А» смонтированы вентканаллы до 6-го этажа включительно, 7-й и 8-й этаж – ведутся работы.
Окончены работы по устройству стяжек 3-го этажа секции «Б».
Окончены кладочные работы по устройству балконов в секций «А» и «Б» - на 8-м этаже включительно.
Произведена разводка электромагистрали во всех квартирах 3-го этажа секции «Б».
Окончены сантехнические работы секции «Б» на 3-ем этаже.
Производится привязка крана к дому для дальнейшего наращивания вертикальных конструкций.
Domik System

Inform bot
37 480
09 сентября 2019
10 янв 2013 17:17
Сертификат окончания строительства 1-й и 2-й очереди:


Domik System

Inform bot
37 480
09 сентября 2019
29 янв 2013 10:31
Состояние строительства в ЖК "Сосновый Бор"
2 секция:
Выдано 359 технических паспортов на квартиры в 1-2 секции.
73 пакета документов сданы в «Житло- сервис» (для оформления Свидетельств на право собственности.)
Получили 17 свидетельств на право собственности.
3 секция:
Приступили к монтажу стояков холодного водоснабжения.
Закончены работы по установке оконных блоков с 24-го по 32-й этаж, ведется установка балконных блоков.
Выполнены штукатурные работы по 18 этаж.
Закончили монтаж вентканалов по 8 этаж.
Выполнены штукатурные работы (чистовая шпаклевка) по 8 этаж в местах общего пользования.
Ведутся работы по перепланировке квартир с 7 по 12 этаж.
4 секция:
Залита горизонтальная плита перекрытия 12-го этажа секции «А».
Ведется монтаж вертикальных конструкций 12 этажа секция «Б».
Установлены оконные конструкции на 2-м этаже секции «Б».
Ведется кладка наружных стен на 9 этаже.
Продолжается кладка внутренних перегородок на 8-м этаже в секции «Б», и на 2-3-4 этажах в секции «А».
Ведется установка вентблоков на 10-м этаже секция «А».
Производится демонтаж опалубки с плиты перекрытия на 12 этаже в секции «А».
Сроки сдачи:
I cекция - введено в эксплуатацию в 2012
II cекция - введено в эксплуатацию в 2012
III cекция - окончание строительства в II квартале 2013
IV cекция - окончание строительства в II квартале 2013
2 секция:
Выдано 359 технических паспортов на квартиры в 1-2 секции.
73 пакета документов сданы в «Житло- сервис» (для оформления Свидетельств на право собственности.)
Получили 17 свидетельств на право собственности.
3 секция:
Приступили к монтажу стояков холодного водоснабжения.
Закончены работы по установке оконных блоков с 24-го по 32-й этаж, ведется установка балконных блоков.
Выполнены штукатурные работы по 18 этаж.
Закончили монтаж вентканалов по 8 этаж.
Выполнены штукатурные работы (чистовая шпаклевка) по 8 этаж в местах общего пользования.
Ведутся работы по перепланировке квартир с 7 по 12 этаж.
4 секция:
Залита горизонтальная плита перекрытия 12-го этажа секции «А».
Ведется монтаж вертикальных конструкций 12 этажа секция «Б».
Установлены оконные конструкции на 2-м этаже секции «Б».
Ведется кладка наружных стен на 9 этаже.
Продолжается кладка внутренних перегородок на 8-м этаже в секции «Б», и на 2-3-4 этажах в секции «А».
Ведется установка вентблоков на 10-м этаже секция «А».
Производится демонтаж опалубки с плиты перекрытия на 12 этаже в секции «А».
Сроки сдачи:
I cекция - введено в эксплуатацию в 2012
II cекция - введено в эксплуатацию в 2012
III cекция - окончание строительства в II квартале 2013
IV cекция - окончание строительства в II квартале 2013
Domik System

Inform bot
37 480
09 сентября 2019
29 янв 2013 10:43

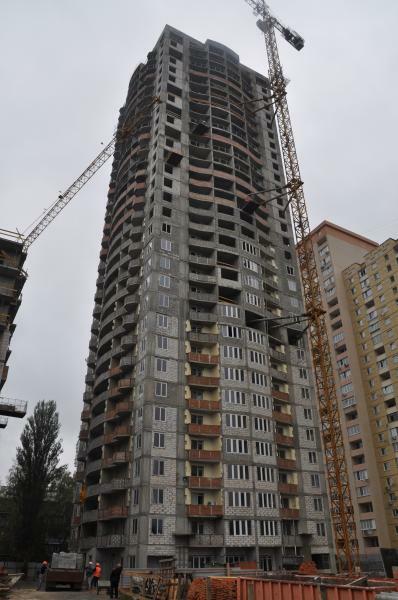

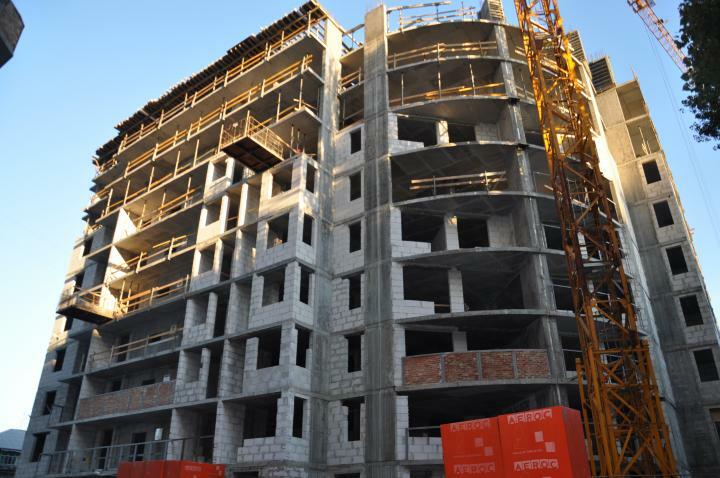

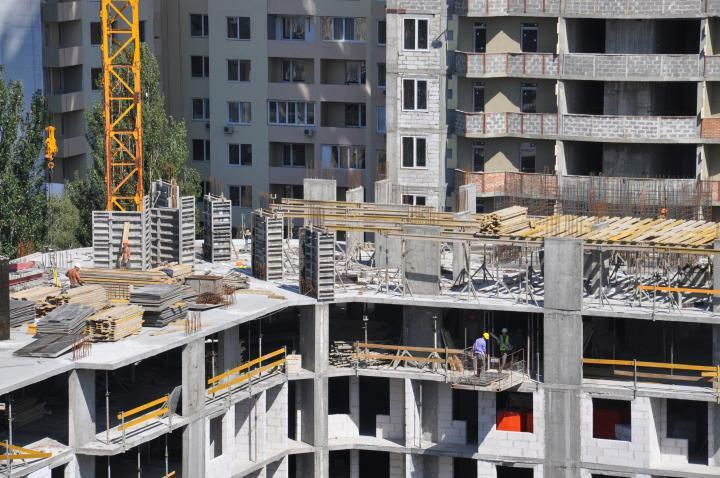

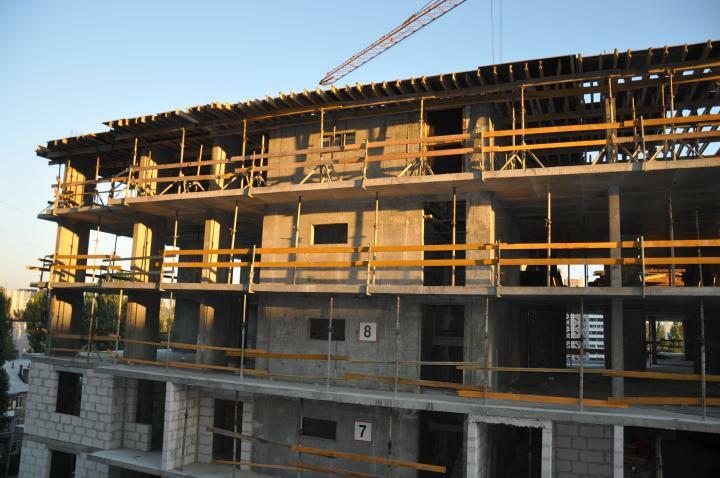

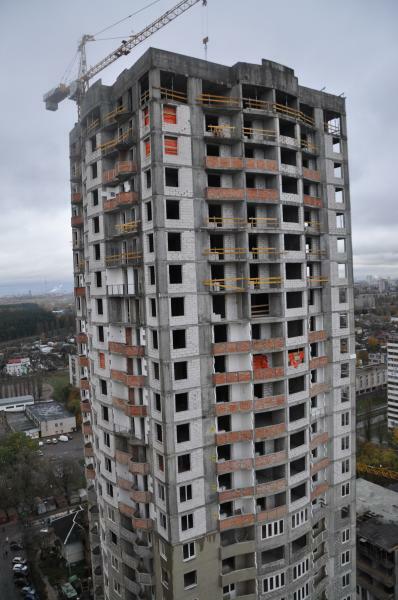

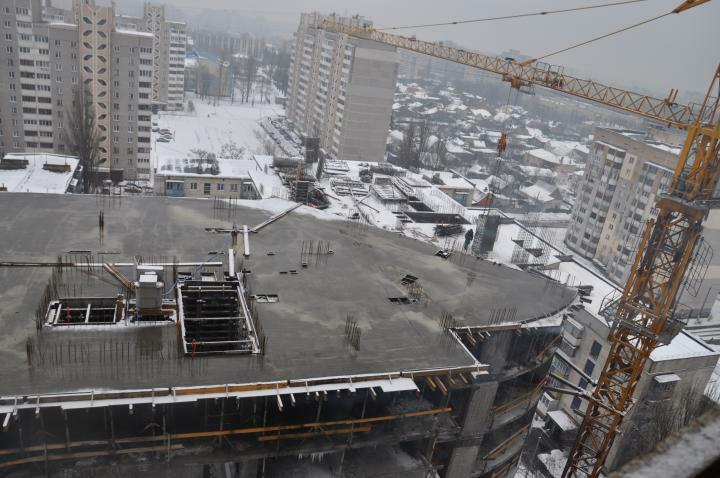

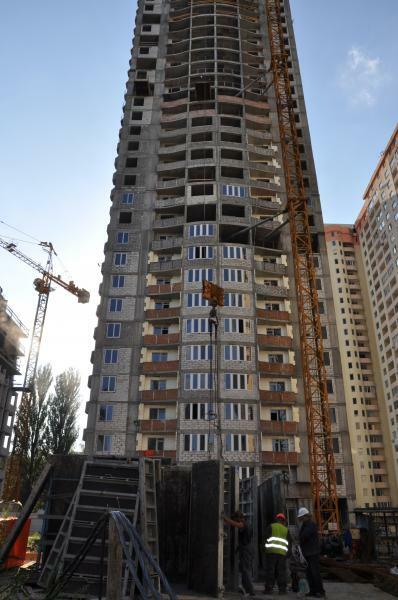

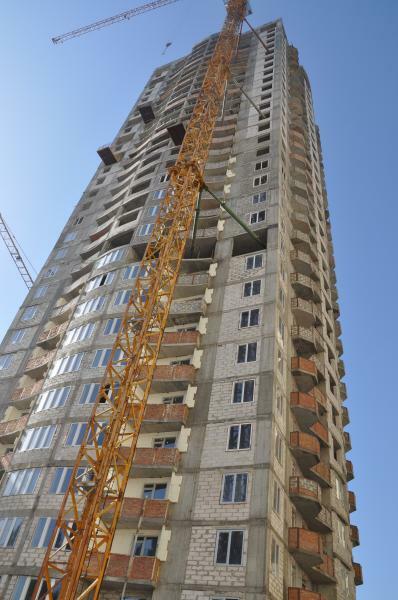

Фотографии строительства:
4 секция


3 секция


4 секция


3 секция


pablya
p
Постоянный пользователь
114
26 марта 2012
31 янв 2013 17:39
Цитата "Domik - Новострой":Сертификат окончания строительства 1-й и 2-й очереди:
[attachment=0]ssert-2.jpg[/attachment]
Раніше мешкала на Новобіличах.Сосновий бір будують жлоби,які полегкому захотіли бабла зрубати.На маленькому клаптику землі натикали стільки будинків!Там немає де розвернутися.Особливо оця "свічка",що повинна була бути 26 поверхів,а тепер-32,це просто жах!Вона знаходиться на відстані 50 метрів від перших будинків,прямо посередині двору,закриває світло,люди у вікна один одному просто мусять заглядати.А ще там проблема із незаконною забудовою другого будинку поруч із хрущовкою,тобто людям прямо під вікнами і балконами побудували новобудову,можна рукою доторкнутися до стіни,там іде війна між мешканцями хрущовки і забудовниками!Короче,як ото склали люди рейтинг 55%-жах,так воно і є!!!
helg
h
Ветеран
1 205
11 декабря 2011
31 янв 2013 21:41
зато сертификат получен честно -по решению суда. Судьи у нас стали большими доками в тонкостях строительства.
Domik System

Inform bot
37 480
09 сентября 2019
04 фев 2013 22:07
Начаты продажи в секции 5 ЖК "Сосновый Бор". Первые 10 квартир по 6 900 грн. за м²
//sosnoviy.com.ua
На данный момент получено 54 свидетельства на право собственности. Введены в эксплуатацию 1 и 2 секции.

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная02.041 145
- ЖК Вышгород Сити Парк | Вышгород, пер. Прожекторный01.041 776
- ЖК Свитло Парк | Svitlo Park | Futura Hata | Надднепрянское шоссе, 2а01.044 168
- ЖК 7 Kvartal | 7 Квартал | Perfect Group, Edelburg Development | пр. Правды31.0347
- ЖК Республика | KAN Development | Кольцевая дорога, 130.032 436
- ЖК Форест | Спецжитлофонд | ул. Милютенко, ул. Шолом-Алейхема30.032 018
- ЖК Урловский-2 | Киевгорстрой | ул. Сортировочная, Канальная, Клеманская29.032 059
- ЖК Utlandia-2 | Ютландия | Tomin Family | Ирпень, ул. Украинская, 1б29.0390
- ЖК Fjord | Фьорд | ENSO | Военный проезд, 829.03155
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а29.033 086
- Стоит ли сейчас покупать недвижимость?02.044 225
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Лифт в частном доме18.026
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Какой потолок лучше? Натяжной или из гипсокартона?11.026
- Вибір міжкімнатних дверей для приватного будинку: які краще?06.021
- Как выбрать промышленный жироуловитель для предприятия?06.021
- Хочу дом. Что дешевле - купить готовый или построить самому?04.02100
- Строительство и ремонт по Киеву и Киевской области01.02
- Тёплый пол, отзывы и советы27.01203
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315
- Входные и межкомнатные двери, продажа, изготовление, установка07.0335
- Посоветуйте юриста и нотариуса в Киеве25.026
- мій сайт не з'являється в результатах пошуку20.021
- Что подарить мужу на 14 февраля?13.021

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
