Дом №8 - вул. Ломоносова, №81-Б
Sаche
S
Пользователь
23
01 марта 2017
02 март 2017 18:49
Цитата "Oрлан":
Не обязательно!
Правильно, не обязательно!
ОлКа
О
Постоянный пользователь
122
01 августа 2016
03 март 2017 06:48
Цитата "living space":
Робітники квартиру штукатурять
странно, что начали как-то с середины дома )
Валидол
В
Ветеран
1 265
25 мая 2015
03 март 2017 07:19
Вчера в 18.15 на стройку заехал полный миксер с раствором. Для чего они сейчас раствор используют?
И что нужно делать, что бы его до ночи использовать?
И что нужно делать, что бы его до ночи использовать?
SanYork
S
Ветеран
1 981
21 сентября 2016
03 март 2017 07:20
Это "габаритные" огни дома. Они первые "поселились" чтобы небыло чмоки-чмоки с самолетиками
Поидее еще на крыше должны быть.
Поидее еще на крыше должны быть.SanYork
S
Ветеран
1 981
21 сентября 2016
03 март 2017 07:23
Цитата "Валидол":Вчера в 18.15 на стройку заехал полный миксер с раствором. Для чего они сейчас раствор используют?
И что нужно делать, что бы его до ночи использовать?
А было видно, что он полный? Да и если надо замазывать межплитное "ущелье" где и по 2см+ может быть, то раствора может уходить ой как много!
living space
ls
Постоянный пользователь
298
15 июля 2015
03 март 2017 07:34
Цитата "ОлКа":
странно, что начали как-то с середины дома )
Вірогідніше, що уже добралися до середини! І це вже добре

Oleg49
O
Ветеран
1 665
13 июля 2016
03 март 2017 07:43
Цитата "DrFrog":Oleg49 Уже придумали куда денете сию батарею при перепланировке в кухне?

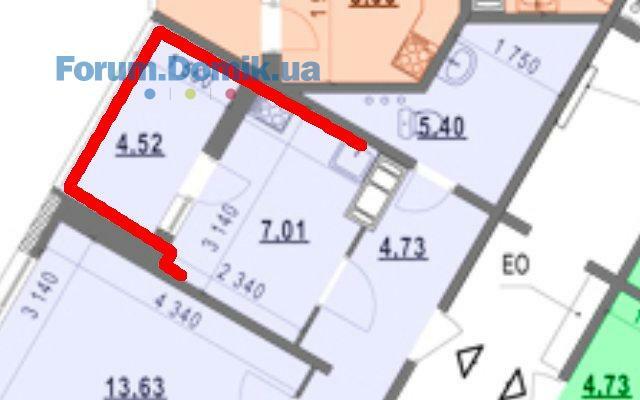

На данный момент думаю оставить и "обыграть" декоративной решеткой. Батарея, по предварительным прикидкам, не должна мешать трубам. Если что, чуть-чуть сдвину радиатор или поменяю на меньший.
SanYork
S
Ветеран
1 981
21 сентября 2016
03 март 2017 07:55
Цитата "Egouar":
Спасибо за фото. Объем выполнен уже неплохой. Есть гидроизоляция, батареи, шпаклевка стен. Если это во всех квартирах, то ок. Остается двери, обои, линолеум, подключение коммуникаций.
Входные двери есть
Канализация есть
Проводка есть, но скорее всего не подключена и нет розеток и выключателей
Отопление разведено, но не подключено
Может я не заметил, но где трубы холодной и горячей воды, счетчики на них!?
Нет плитки в сан узлах и сантехники
Нет системы вентиляции
Нет межкомнатных дверей
Нет подоконников
Не поклеены обои
...
Oleg49
O
Ветеран
1 665
13 июля 2016
03 март 2017 08:18
Цитата "SanYork":
Входные двери есть
Канализация есть
Проводка есть, но скорее всего не подключена и нет розеток и выключателей
Отопление разведено, но не подключено
Может я не заметил, но где трубы холодной и горячей воды, счетчики на них!?
Нет плитки в сан узлах и сантехники
Нет системы вентиляции
Нет межкомнатных дверей
Нет подоконников
Не поклеены обои
...
С такими темпами задержка сдачи дома в эксплуатацию 4мес.
Совет инвесторам: постарайтесь пропушить Аркаду относительно обмеров. Если обмеры начнутся после окончания внутренних работ, то задержка может быть даже больше 4 мес. Если обмеры начать завтра, то задержка сдачи дома сократиться до 2-х мес.
DrFrog
D
Ветеран
2 198
14 ноября 2014
03 март 2017 08:40
Цитата "Oleg49":
На данный момент думаю оставить и "обыграть" декоративной решеткой. Батарея, по предварительным прикидкам, не должна мешать трубам. Если что, чуть-чуть сдвину радиатор или поменяю на меньший.
Какой уклон трубы планируете делать, её вам надо около 9 метров???
изАркады
Ветеран
1 883
18 сентября 2015
03 март 2017 09:03
Цитата "изАркады":
Попросил подготовить такую информацию, предоставят - проинформирую.
Вчера увидели - работают сантехники (установка радиаторов), если будет способствовать погода (дому необходимо прогреться), обещают приступить к поклейке обоев (конец месяца).
Как и обещал раскладка по работам:
- конструкция кровли - 95%;
- лифты (с обрамлением) - 96%;
- внутренние сантехнические работы - 75-80%;
- вентиляция - 90%;
- беспещанка (штукатурка) - 15%;
- входная группа - 0%;
- плитка МОПы и санузлы - 20-25%;
- обои - 0%;
- внутренняя столярка - 25%;
- линолеум - 0%.
По рабочим информации не предоставили.
Vlad-7
V
Постоянный пользователь
222
19 марта 2016
03 март 2017 09:21
Цитата "изАркады":
Спасибо большое! Цифры радуют.

Enyrian
Старожил
889
23 апреля 2016
03 март 2017 09:23
Цитата "Vlad-7":
Спасибо большое! Цифры радуют.
Цифры не радают.4 месяца до заселения.
Vlad-7
V
Постоянный пользователь
222
19 марта 2016
03 март 2017 09:30
Цитата "Enyrian":
Цифры не радают.4 месяца до заселения.
сдвинут на 2 мес как все дома Патриотики, чесно говоря думал дела обстоят хуже, если смотреть по сайту то первую секцию вообще ни лифты ни сети не начинали
Egouar
Ветеран
2 477
28 декабря 2004
03 март 2017 09:34
Спасибо за отчет. Столярка -- это межкомнатные двери, я так понимаю?
А где у нас беспещанка есть?
А где у нас беспещанка есть?
Egouar
Ветеран
2 477
28 декабря 2004
03 март 2017 09:35
Цитата "изАркады":
Как и обещал раскладка по работам:
- конструкция кровли - 95%;
- лифты (с обрамлением) - 96%;
- внутренние сантехнические работы - 75-80%;
- вентиляция - 90%;
- беспещанка (штукатурка) - 15%;
- входная группа - 0%;
- плитка МОПы и санузлы - 20-25%;
- обои - 0%;
- внутренняя столярка - 25%;
- линолеум - 0%.
По рабочим информации не предоставили.
А ТГУ на какой стадии?
изАркады
Ветеран
1 883
18 сентября 2015
03 март 2017 09:36
Цитата "изАркады":
Как и обещал раскладка по работам:
- конструкция кровли - 95%;
- лифты (с обрамлением) - 96%;
- внутренние сантехнические работы - 75-80%;
- вентиляция - 90%;
- беспещанка (штукатурка) - 15%;
- входная группа - 0%;
- плитка МОПы и санузлы - 20-25%;
- обои - 0%;
- внутренняя столярка - 25%;
- линолеум - 0%.
По рабочим информации не предоставили.
Дополню...
- электромонтажные работы - 80%.
Yuta1
Y
Постоянный пользователь
251
07 октября 2016
03 март 2017 09:41
Из Аркады, спасибо за информацию. Ждем ускорения работ, обмеров БТИ и ваших сообщений по этому поводу.
изАркады
Ветеран
1 883
18 сентября 2015
03 март 2017 09:42
Цитата "Egouar":
А ТГУ на какой стадии?
Извините это что?
Внутренняя столярка - да это межкомнатные двери и двери по МОПам.
Беспещанка - подготовка под поклейку обоев (белые стены на фото).
Egouar
Ветеран
2 477
28 декабря 2004
03 март 2017 09:45
Цитата "изАркады":
Извините это что?
Внутренняя столярка - да это межкомнатные двери и двери по МОПам.
Беспещанка - подготовка под поклейку обоев (белые стены на фото).
Теплогенеруюча установка, что на крыше. Её подняли, подключают? Какая модель?
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Гвардейский | Киевгорстрой, Укрбуд | Киев, ул. Генерала Алмазова (Кутузова), 18/722.04520
- ЖК Mirax | Київміськбуд, BudCapital | Київ, вул. Глубочицька, 4322.044 428
- ЖК Медовий-2 | Київміськбуд | Київ, вул. Петра Радченка, 2722.04438
- ЖК Twin House | Твин Хаус | Киевгорстрой, Укрбуд | ул. Крайняя, 122.041 272
- ЖК На Прорезной - 2 | Comfort Life | Гостомель, ул. Центральная, 121.0419
- ЖК Boston Creative House | Saga Development | Киев, просп. Степана Бандеры, 2021.04106
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола20.041 933
- ЖК Кирилловский Гай | Киевгорстрой, Укрбуд | ул. Баггоутовская, 1-а20.041 736
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца19.04274
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 319.0477
- Стоит ли сейчас покупать недвижимость?19.045 041
- Налог на дар денег между мужем и женой11.041
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
