Дом №12 - ул. Маршала Конева, 5Д
изАркады
Ветеран
1 883
18 сентября 2015
16 янв 2018 08:06
Справка об оплате пая.
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
16 янв 2018 08:08
Цитата "изАркады":Справка об оплате пая.
Спасибо за справку!!!
А как с остальными вопросами?
Lucarelli
L
Постоянный пользователь
270
03 августа 2017
16 янв 2018 08:09
Цитата "изАркады":Справка об оплате пая.
Спасибо. Вы прямо сделали мой день!

Pi-man
P
Постоянный пользователь
192
23 сентября 2016
16 янв 2018 08:21
Цитата "изАркады":Справка об оплате пая.
Дочекались!

Дякую, изАркады!
Oleg49
O
Ветеран
1 665
13 июля 2016
16 янв 2018 08:29
Цитата "изАркады":Справка об оплате пая.
Спасибо.
изАркады
Ветеран
1 883
18 сентября 2015
16 янв 2018 15:02
Готовность по видам работ на 01.01.18г.
- кровля - 99%;
- м/п - 98%;
- лифты - 100%;
- внутренние сантехработы - 85%;
- фасад - 98%;
- электромонтаж - 80%;
- вентиляция - 75%;
- метал. двери - 98%;
- безпещанка - 95%;
- входная группа - 20%;
- плитка (с/у, МОПы) - 50%;
- покраска МОПов - 90%;
- придомовые сети - 65%;
- благоустройство - 60%;
- пусконаладка - 30%.
- кровля - 99%;
- м/п - 98%;
- лифты - 100%;
- внутренние сантехработы - 85%;
- фасад - 98%;
- электромонтаж - 80%;
- вентиляция - 75%;
- метал. двери - 98%;
- безпещанка - 95%;
- входная группа - 20%;
- плитка (с/у, МОПы) - 50%;
- покраска МОПов - 90%;
- придомовые сети - 65%;
- благоустройство - 60%;
- пусконаладка - 30%.
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
16 янв 2018 15:09
Спасибо! Но

Ждемс от Oleg49 табличку


Ждемс от Oleg49 табличку

Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
16 янв 2018 15:14
Уважаемый ИзАркады!!
Как я уже чуть раньше спрашивала: Вот и настали довольно таки сильные морозы, могли бы Вы уточнить что с отоплением по нашим домам и готовностью по нашему дому № 12 именно крышной котельной? Я понимаю очередность и готовность некоторых домов, но не хочется что б из за этого и наш дом ОЧЕНЬ пострадал.
Как я уже чуть раньше спрашивала: Вот и настали довольно таки сильные морозы, могли бы Вы уточнить что с отоплением по нашим домам и готовностью по нашему дому № 12 именно крышной котельной? Я понимаю очередность и готовность некоторых домов, но не хочется что б из за этого и наш дом ОЧЕНЬ пострадал.
изАркады
Ветеран
1 883
18 сентября 2015
16 янв 2018 15:24
Котельная по имеющейся информации еще не смонтирована. Потому прогнозировать дату запуска тепла не могу. По поводу затекания - вчера коллега обошел более 10 этажей - ничего критического и "ощутимо заметного" после таяния снега - не увидел.
Pi-man
P
Постоянный пользователь
192
23 сентября 2016
16 янв 2018 15:29
Цитата "изАркады":Котельная по имеющейся информации еще не смонтирована. Потому прогнозировать дату запуска тепла не могу. По поводу затекания - вчера коллега обошел более 10 этажей - ничего критического и "ощутимо заметного" после таяния снега - не увидел.
Дуже шкода.. Адже до шпалер навіть не приступали, хоча в будинках 10,11,13 їх вже майже закінчили клеїти (95% вказано у всіх). Отже, клеїти почнуть, тільки як потепліє.

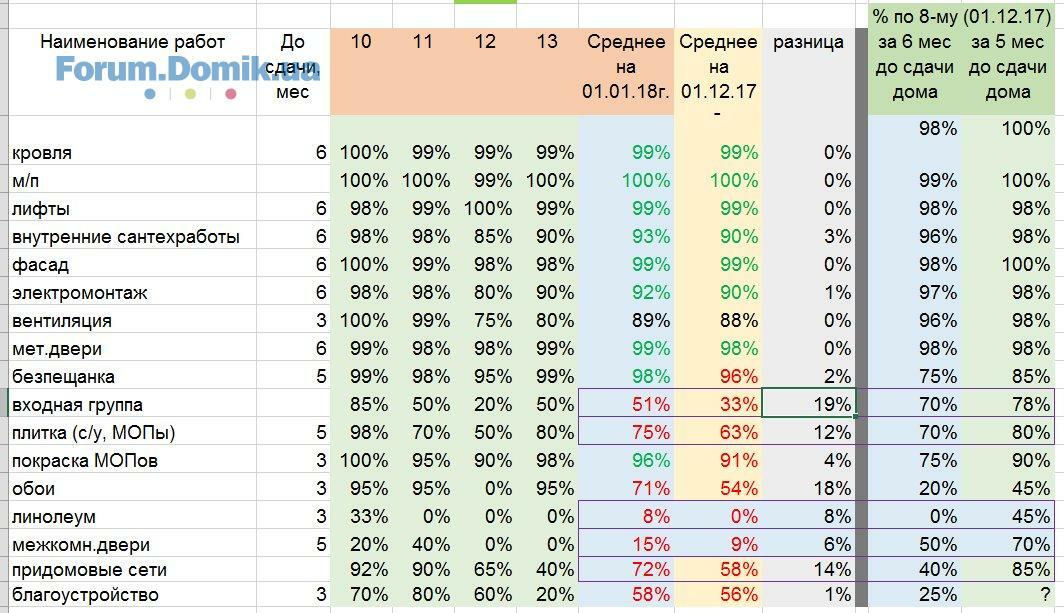

Зробив звідну таблицю для будинків 10-13 по готовності.
Трохи в шоці..

SanYork
S
Ветеран
1 981
21 сентября 2016
16 янв 2018 15:50
Цитата "изАркады":Готовность на 01.12.17г.
- кровля - 99%;
- м/п - 99%;
- лифты - 100%;
- внутренние сантехработы - 80%;
- фасад - 98%;
- электромонтаж - 80%;
- вентиляция - 75%;
- мет.двери - 98%;
- безпещанка - 90%;
- плитка (с/у, МОПы) - 25%;
- обои - 0%;
- межкомн.двери -0%;
- линолеум - 0%;
- покраска МОПов - 80%;
- придомовые сети - 55%;
- благоустройство - 60%.
М/П окна, я так понимаю, уже начинают переставлять с нашего дома на соседние?
По-сути кроме плитки ничего больше не делали.
Ни электрики ни вентиляции, то, что от погоды не зависит сделали ровно 0!!!
Oleg49
O
Ветеран
1 665
13 июля 2016
16 янв 2018 16:49

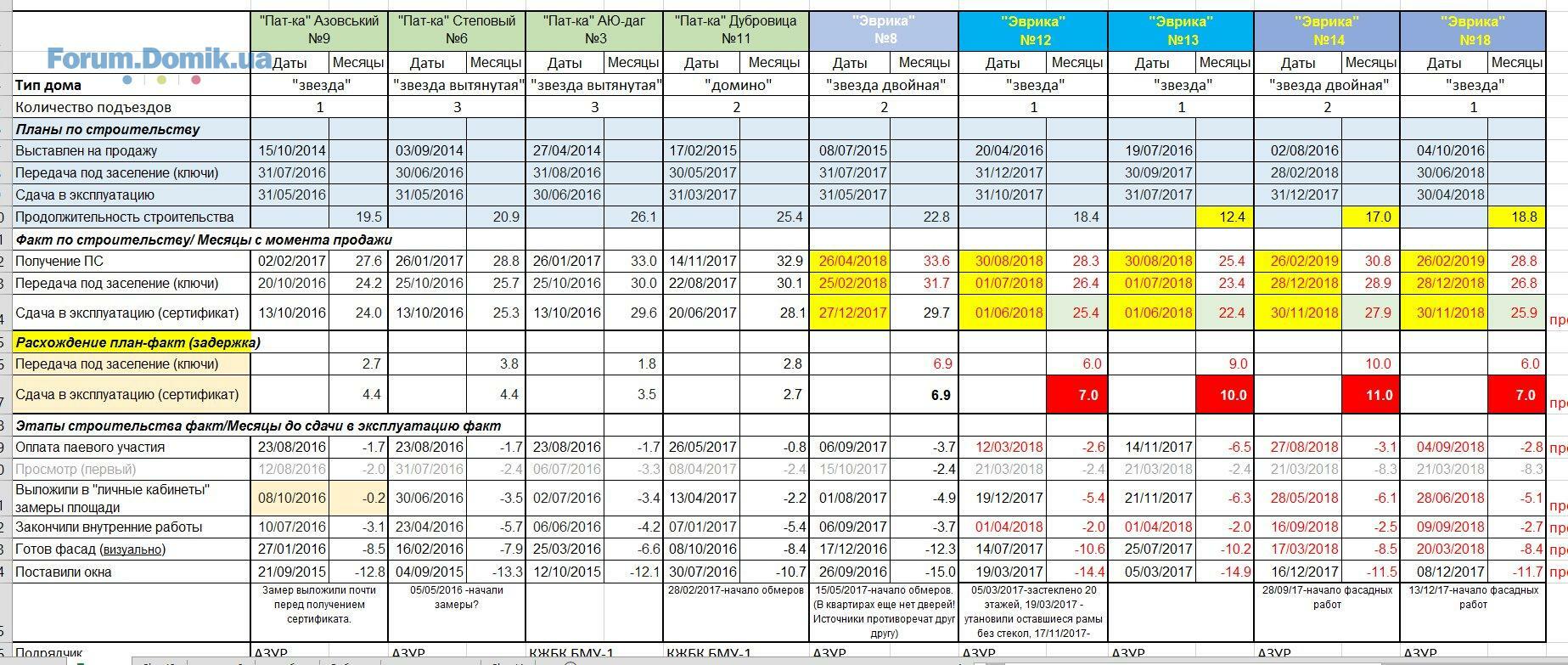

Прогноз (грустный)
8 сдан. Итого задержка 7 мес.
10-13-й Зима существенно сказалась на темпах работы. Запуск отопления в 10-м и 11-м в целом ситуацию сильно не улучшили. В 13-м отопление так и не запустили. С отоплением в 12-м, воообще, все грустно. Кроме того, помним, что за 1.5-2 месяца до получения сертификата дома должны иметь 100% готовность. Сейчас готовность 1-й очереди близка к июньской готовности 8-го дома (см. картинку ниже). Поэтому, прогноз ухудшен на месяц. Т.е. получение сертификата ожидаю не раньше 01/06/2017.
7-й сдача вместе с 10-13. Не отапливают.
14-й пока без изменений. Задержка 11мес.
18-й добавил в таблицу. Задержка 7мес.
ПС. Прогноз оптимистичный. Т.е. все плохо, но может быть еще хуже.
ППС. Что-то мне подсказывает, что течении зимы придется еще раз ухудшить прогноз по нашему дому.
8 сдан. Итого задержка 7 мес.
10-13-й Зима существенно сказалась на темпах работы. Запуск отопления в 10-м и 11-м в целом ситуацию сильно не улучшили. В 13-м отопление так и не запустили. С отоплением в 12-м, воообще, все грустно. Кроме того, помним, что за 1.5-2 месяца до получения сертификата дома должны иметь 100% готовность. Сейчас готовность 1-й очереди близка к июньской готовности 8-го дома (см. картинку ниже). Поэтому, прогноз ухудшен на месяц. Т.е. получение сертификата ожидаю не раньше 01/06/2017.
7-й сдача вместе с 10-13. Не отапливают.
14-й пока без изменений. Задержка 11мес.
18-й добавил в таблицу. Задержка 7мес.
ПС. Прогноз оптимистичный. Т.е. все плохо, но может быть еще хуже.
ППС. Что-то мне подсказывает, что течении зимы придется еще раз ухудшить прогноз по нашему дому.
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
16 янв 2018 17:06
Oleg49 спасибо!!! Плачу)))
Oleg49
O
Ветеран
1 665
13 июля 2016
16 янв 2018 21:36
Цитата "Kelli Opa":Oleg49 спасибо!!! Плачу)))
Темпы строительства, к сожалению, удручающие. Строители с Польши, похоже не спешат погреться в Эврике. Если сравнить процентовку 10-го дома - "передовика" с процентовкой по 8-му за 5 мес до сдачи (а по факту за 6мес), то видно, что 10-й существенно проигрывает 8-му по ключевым работам: линолеум и межкомнатные двери.
Поскольку, пол-января стройка стояла, то это означает, что сертификат раньше июля не получим, а заселимся в августе. Но, это будет уже в следующем "прогнозе".
Мне кажется, что Азур совсем расслабился. Отопление запускается очень медленно. Хотелось бы понять, осознает ли Аркада масштабы всей проблемы.
Также, негативным моментом для 1-й очереди может быть отвлечение рабочих на устранение недоделок в 8-м.
По 14-му вообще страшно подумать. 1-я очередь конкретно "наползет" на 14-й и 18-й. И хотя, я сечас прогнозирую по 14 задержку в 11 мес, то при переходе к "внутрянке" задержка может увеличится до 13-15 мес.
Надеюсь, ИзАркады прочитает это сообщение.
variant16
v
Пользователь
65
10 февраля 2017
16 янв 2018 21:52
Oleg49 Спасибо!
А не учитываете ли вы в своем прогнозе общее количество обьектов? Есть ли надежда, что в какой-то момент в Патриотике обьем уменьшится и часть рабртников будет перекинута на Эврику ?
А не учитываете ли вы в своем прогнозе общее количество обьектов? Есть ли надежда, что в какой-то момент в Патриотике обьем уменьшится и часть рабртников будет перекинута на Эврику ?
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
17 янв 2018 05:36
Соседи 12 дома давайте встречаться на выходных и писать коллективное письмо на встречу в банке!!!!!! Надо что то делать ждать до августа как и я многие не смогут, жить постоянно на съёмной квартире и + 1 сентября, в мы не знаем куда наши дети будут идти, так как не понятно с заселением !!!!Давайте уже организовываться !!!!!
SanYork
S
Ветеран
1 981
21 сентября 2016
17 янв 2018 06:17
Цитата "variant16":Oleg49 Спасибо!
А не учитываете ли вы в своем прогнозе общее количество обьектов? Есть ли надежда, что в какой-то момент в Патриотике обьем уменьшится и часть рабртников будет перекинута на Эврику ?
В Патриотике есть Патриотика на озерах(Патриотика 2), так что оттуда врядли перекинут на Эврику. У нас даже с учетом отопления(в Патриотике его нету и логично, что с Патриотики рабочих могли перебросить к нам, на зиму) скорость работ не увеличилась!
Pi-man
P
Постоянный пользователь
192
23 сентября 2016
17 янв 2018 06:48
Цитата "Kelli Opa":Соседи 12 дома давайте встречаться на выходных и писать коллективное письмо на встречу в банке!!!!!! Надо что то делать ждать до августа как и я многие не смогут, жить постоянно на съёмной квартире и + 1 сентября, в мы не знаем куда наши дети будут идти, так как не понятно с заселением !!!!Давайте уже организовываться !!!!!
Добре, що поступово ця думка доходить до більшості форумчан.. Погано, що так повільно..
ПС До речі, 10 та 11 будинки давно закликають створити спільну групу для організації зустрічі з Аркадою по першій черзі.
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
17 янв 2018 06:55
Цитата "Pi-man":
Добре, що поступово ця думка доходить до більшості форумчан.. Погано, що так повільно..![]()
ПС До речі, 10 та 11 будинки давно закликають створити спільну групу для організації зустрічі з Аркадою по першій черзі.
Общую группу не надо, на встречу в банк допустят только 1 дом,(это в том случае если руководство банка удовлетворит нашу просьбу) и + каждый дом захочет больше узнать про свой а не про соседний!! Так что надо именно наш дом.!!
Pi-man
P
Постоянный пользователь
192
23 сентября 2016
17 янв 2018 07:10
Цитата "Kelli Opa":
Общую группу не надо, на встречу в банк допустят только 1 дом,(это в том случае если руководство банка удовлетворит нашу просьбу) и + каждый дом захочет больше узнать про свой а не про соседний!! Так что надо именно наш дом.!!
Просто, як показує досвід таких зустрічей, реально приходять одиниці. Тому якщо з нашого будинку, наприклад, збереться 2-3 людей, привернути увагу Аркади буде важче. З будинків 1ої черги реально найближчим часом набрати 10-15 людей, поки люди ще обурені свіжими процентовками. На мою думку.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Гвардейский | Киевгорстрой, Укрбуд | Киев, ул. Генерала Алмазова (Кутузова), 18/722.04520
- ЖК Mirax | Київміськбуд, BudCapital | Київ, вул. Глубочицька, 4322.044 428
- ЖК Медовий-2 | Київміськбуд | Київ, вул. Петра Радченка, 2722.04438
- ЖК Twin House | Твин Хаус | Киевгорстрой, Укрбуд | ул. Крайняя, 122.041 272
- ЖК На Прорезной - 2 | Comfort Life | Гостомель, ул. Центральная, 121.0419
- ЖК Boston Creative House | Saga Development | Киев, просп. Степана Бандеры, 2021.04106
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола20.041 933
- ЖК Кирилловский Гай | Киевгорстрой, Укрбуд | ул. Баггоутовская, 1-а20.041 736
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца19.04274
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 319.0477
- Стоит ли сейчас покупать недвижимость?19.045 041
- Налог на дар денег между мужем и женой11.041
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
