Уважаемый ИзАркады!
Жильцы дома № 12 очень хотят увидеть % выполненных работ в ноябре, не подскажите когда будут?
Жильцы дома № 12 очень хотят увидеть % выполненных работ в ноябре, не подскажите когда будут?
изАркады

Ветеран
1 883
18 сентября 2015
01 дек 2017 15:33
Цитата "Kelli Opa":Уважаемый ИзАркады!
Жильцы дома № 12 очень хотят увидеть % выполненных работ в ноябре, не подскажите когда будут?
В течении следующей недели - точно будут.
Oleg49
O
Ветеран
1 665
13 июля 2016
04 дек 2017 13:59
Планы на декабрь.
//forum.domik.ua/zhiloj-kvartal-evrika-u l-akademika-glushkova-arkada-t26370-1372 0.html#p1551196
Планы аналогичны планам по 8-му, за исключением пункта "Передача під заселення" .
изАркады

Ветеран
1 883
18 сентября 2015
05 дек 2017 14:07
Готовность на 01.12.17г.
- кровля - 99%;
- м/п - 99%;
- лифты - 100%;
- внутренние сантехработы - 80%;
- фасад - 98%;
- электромонтаж - 80%;
- вентиляция - 75%;
- мет.двери - 98%;
- безпещанка - 90%;
- плитка (с/у, МОПы) - 25%;
- обои - 0%;
- межкомн.двери -0%;
- линолеум - 0%;
- покраска МОПов - 80%;
- придомовые сети - 55%;
- благоустройство - 60%.
- кровля - 99%;
- м/п - 99%;
- лифты - 100%;
- внутренние сантехработы - 80%;
- фасад - 98%;
- электромонтаж - 80%;
- вентиляция - 75%;
- мет.двери - 98%;
- безпещанка - 90%;
- плитка (с/у, МОПы) - 25%;
- обои - 0%;
- межкомн.двери -0%;
- линолеум - 0%;
- покраска МОПов - 80%;
- придомовые сети - 55%;
- благоустройство - 60%.
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
05 дек 2017 15:27
Цитата "изАркады":Готовность на 01.12.17г.
- кровля - 99%;
- м/п - 99%;
- лифты - 100%;
- внутренние сантехработы - 80%;
- фасад - 98%;
- электромонтаж - 80%;
- вентиляция - 75%;
- мет.двери - 98%;
- безпещанка - 90%;
- плитка (с/у, МОПы) - 25%;
- обои - 0%;
- межкомн.двери -0%;
- линолеум - 0%;
- покраска МОПов - 80%;
- придомовые сети - 55%;
- благоустройство - 60%.
Спасибо!!
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
05 дек 2017 15:28
Oleg49 теперь ждем новостей от Вас!!

Oleg49
O
Ветеран
1 665
13 июля 2016
05 дек 2017 16:13
Цитата "Kelli Opa":Oleg49 теперь ждем новостей от Вас!!

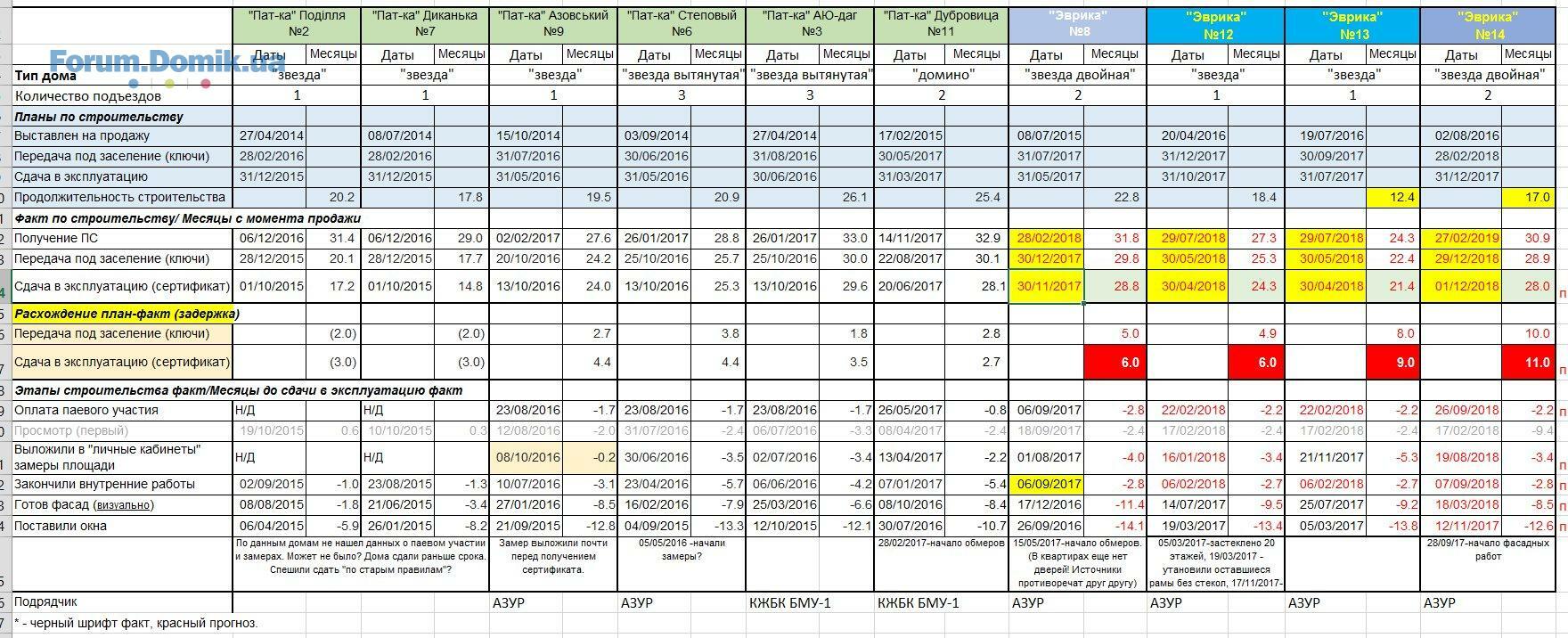

Ежемесячный прогноз.

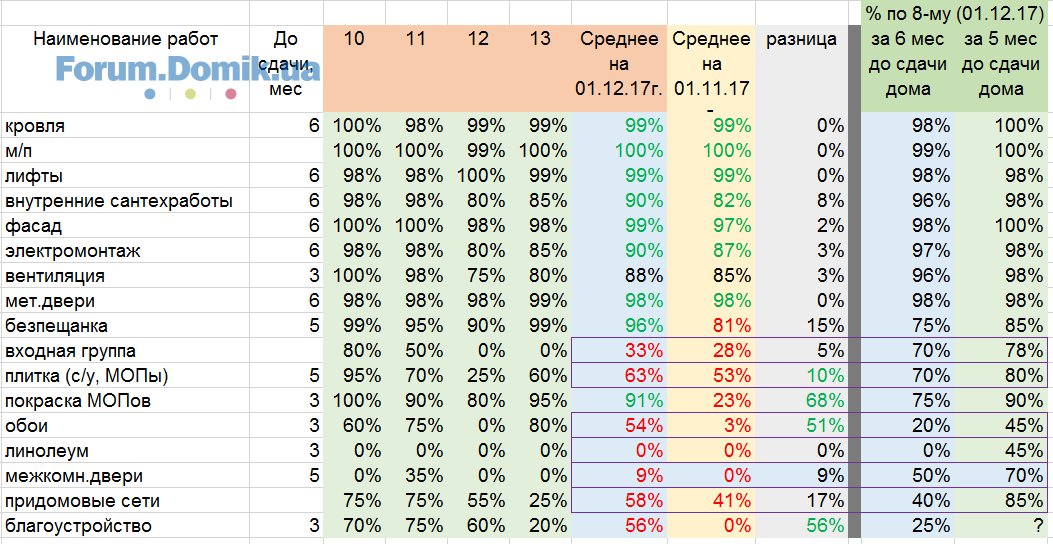

Прогноз за месяц не поменялся. Поэтому и табличка практически не поменялась.
8-й – должен был бы быть сдан 01.12.17. Но что-то пошло не так. Будем надеяться, что подобное не повторится на остальных домах. Поэтому, пока будем считать, что 8-й всеже был сдан 01.12.17.
7-й, 10-13 – сдача домов через 5 мес (если зимой будут активно вестись строительные работы). Анализ процентовок в табличке в ниже.
14-й – притормозил на окнах. Но пока есть шанс реабилитироваться на фасаде. Сдача дома через 12 мес.
18-й – сдача вместе с 14-м или позже.
Kelli Opa
KO
Постоянный пользователь
480
29 марта 2016
05 дек 2017 19:43
Цитата "Oleg49":
Ежемесячный прогноз.![]()
Прогноз за месяц не поменялся. Поэтому и табличка практически не поменялась.
8-й – должен был бы быть сдан 01.12.17. Но что-то пошло не так. Будем надеяться, что подобное не повторится на остальных домах. Поэтому, пока будем считать, что 8-й всеже был сдан 01.12.17.
7-й, 10-13 – сдача домов через 5 мес (если зимой будут активно вестись строительные работы). Анализ процентовок в табличке в ниже.
14-й – притормозил на окнах. Но пока есть шанс реабилитироваться на фасаде. Сдача дома через 12 мес.
18-й – сдача вместе с 14-м или позже.
Спасибо!! Радует одно- что прогноз не ухудшился!!
TanDen
T
Пользователь
21
10 июня 2017
06 дек 2017 07:31
Доброго ранку, сусіди!
Вчора був на будівництві. Переписав заяву по ремонту, відмовився практично від усього, крім одного санвузлу, який буде використовувати бригада від час ремонту.
по пунктам:
1. пробують запускати опалення в 10 будинку, оскільки під підключений до Ломоносова, так розумію, що документи оформлювали разом з 8.
2. 11-13 комунікації підключені до Коневе, документи на це підключення ще не оформлені, тому немає поки що підключати
3. по прибудинковій території важко щось говорити однозначно, потрапив якраз в самий снігопад. Але від Ломоносова, до 12 будинку йшли по вкладеній тротуарній плитці. Сторона, де проїз для авто до 12 виглядає закінченою, можливо не вистачає фінального шару, далі до 13 ще купа землі. З протилежного боку, де пішохідна зона, поки менше зроблено.
4. радує, що на детальних планах прибудинкової території, таки э футбольне поле біля 11 будинку.
По самому будинку (був на своєму 19 поверсі, але прораб говорив, що ситуація скрізь +\- однакова)
5. відсотки, які надала Аркада, виглядають актуальними.
6. 1-й поверх не зроблений, планують робити в останній момент, щоб не "вбити" від час ремонтів
7. на сходи не заходив, не можу сказати актуальність
8. на 19 поверсі, МЗК - готові (пофарбовані і плитка)
9. стоять вхідні двері (самі двері жахливі, пусті, навіть ніякої вати\пінопласту немає всередині). Всі квартира закриті, ключі у ключниці на 1-му поверсі (в однокімнатній студії)
10. в санузлах розведені труби під сантехніку і зроблена гідроізоляція підлоги
11. зроблена вся шпаклівка, стелі пофарбовані, навіть багети поклеїні
12. смішно, але навіть провели розетку для радіо на кухню, при чому видно що спеціально для цього штробили підлогу, мабуть по якимось ГОСТам потрібно, але далеко не факт, що сам будинок підключать
13. балкон повністю закінчений, але ще немає водостоку
14. познімали ручки на вікнах та автомати для електрики, щоб не розікрали
15. Залишились: шпалери, лінолеум, міжкімнатні двері, плитка в санузлах і встановити сантехніку.
В принципі, того, що є - мені вже достатньо, і, якби було опалення та всі постійні комунікації (вода\світло), я б вже починав свій ремонт.
В загальному, якби зараз була осінь, то все можна було б закінчити за 2 місяці. А оскільки опалення всіх будинків таки дороге задоволення, і доведеться якось «хімічити» (чи по поверхам включати, чи взагалі тепловими пушками прогрівати), то мінімум до березня, а то і квітня.
Вчора був на будівництві. Переписав заяву по ремонту, відмовився практично від усього, крім одного санвузлу, який буде використовувати бригада від час ремонту.
по пунктам:
1. пробують запускати опалення в 10 будинку, оскільки під підключений до Ломоносова, так розумію, що документи оформлювали разом з 8.
2. 11-13 комунікації підключені до Коневе, документи на це підключення ще не оформлені, тому немає поки що підключати
3. по прибудинковій території важко щось говорити однозначно, потрапив якраз в самий снігопад. Але від Ломоносова, до 12 будинку йшли по вкладеній тротуарній плитці. Сторона, де проїз для авто до 12 виглядає закінченою, можливо не вистачає фінального шару, далі до 13 ще купа землі. З протилежного боку, де пішохідна зона, поки менше зроблено.
4. радує, що на детальних планах прибудинкової території, таки э футбольне поле біля 11 будинку.
По самому будинку (був на своєму 19 поверсі, але прораб говорив, що ситуація скрізь +\- однакова)
5. відсотки, які надала Аркада, виглядають актуальними.
6. 1-й поверх не зроблений, планують робити в останній момент, щоб не "вбити" від час ремонтів
7. на сходи не заходив, не можу сказати актуальність
8. на 19 поверсі, МЗК - готові (пофарбовані і плитка)
9. стоять вхідні двері (самі двері жахливі, пусті, навіть ніякої вати\пінопласту немає всередині). Всі квартира закриті, ключі у ключниці на 1-му поверсі (в однокімнатній студії)
10. в санузлах розведені труби під сантехніку і зроблена гідроізоляція підлоги
11. зроблена вся шпаклівка, стелі пофарбовані, навіть багети поклеїні
12. смішно, але навіть провели розетку для радіо на кухню, при чому видно що спеціально для цього штробили підлогу, мабуть по якимось ГОСТам потрібно, але далеко не факт, що сам будинок підключать
13. балкон повністю закінчений, але ще немає водостоку
14. познімали ручки на вікнах та автомати для електрики, щоб не розікрали
15. Залишились: шпалери, лінолеум, міжкімнатні двері, плитка в санузлах і встановити сантехніку.
В принципі, того, що є - мені вже достатньо, і, якби було опалення та всі постійні комунікації (вода\світло), я б вже починав свій ремонт.
В загальному, якби зараз була осінь, то все можна було б закінчити за 2 місяці. А оскільки опалення всіх будинків таки дороге задоволення, і доведеться якось «хімічити» (чи по поверхам включати, чи взагалі тепловими пушками прогрівати), то мінімум до березня, а то і квітня.
SanYork
S
Ветеран
1 981
21 сентября 2016
06 дек 2017 07:44
Цитата "изАркады":Готовность на 01.12.17г.
- кровля - 99%;
- м/п - 99%;
- лифты - 100%;
- внутренние сантехработы - 80%;
- фасад - 98%;
- электромонтаж - 80%;
- вентиляция - 75%;
- мет.двери - 98%;
- безпещанка - 90%;
- плитка (с/у, МОПы) - 25%;
- обои - 0%;
- межкомн.двери -0%;
- линолеум - 0%;
- покраска МОПов - 80%;
- придомовые сети - 55%;
- благоустройство - 60%.
Такое у нас должно было быть еще в августе!
SanYork
S
Ветеран
1 981
21 сентября 2016
06 дек 2017 07:51
Пай по 7 дому заплатили!
Oleg49
O
Ветеран
1 665
13 июля 2016
06 дек 2017 08:13
Цитата "SanYork":Пай по 7 дому заплатили!
До конца 2%-й "акции" по "паю" осталось 16 банковских дней. Интрига растет с каждым днем - успеет Аркада оплатить "пай" по 10-му и 12-му или нет

Irina_VII

Старожил
905
29 февраля 2016
06 дек 2017 08:37
Цитата "Oleg49":
До конца 2%-й "акции" по "паю" осталось 16 банковских дней. Интрига растет с каждым днем - успеет Аркада оплатить "пай" по 10-му и 12-му или нет.
Судя по всему, никто ничего платить не будет.
Welpe

Ветеран
1 001
16 августа 2016
06 дек 2017 08:39
откуда такие умозаключения?
Lucarelli
L
Постоянный пользователь
270
03 августа 2017
06 дек 2017 11:25
Цитата "Oleg49":
До конца 2%-й "акции" по "паю" осталось 16 банковских дней. Интрига растет с каждым днем - успеет Аркада оплатить "пай" по 10-му и 12-му или нет.
Олег, а если не успеет? Это кроме удвоенной ставки чем-то грозит?
Oleg49
O
Ветеран
1 665
13 июля 2016
06 дек 2017 11:51
Цитата "Lucarelli":
Олег, а если не успеет? Это кроме удвоенной ставки чем-то грозит?
Менеджмент Аркады потеряет мое уважение

Lucarelli
L
Постоянный пользователь
270
03 августа 2017
06 дек 2017 12:32
Цитата "Oleg49":
Менеджмент Аркады потеряет мое уважение. За эти 2 дополнительных % можно дом всю зиму отапливать.
А, вот оно что... Спасибо, занимательная информация.
SanYork
S
Ветеран
1 981
21 сентября 2016
06 дек 2017 16:28
Вероятность того, что могут не успеть есть, хотябы такая, что властям выгодно затянуть процедуру на месяц, чтобы получить больше в казну.
Pi-man
P
Постоянный пользователь
192
23 сентября 2016
06 дек 2017 21:05
TanDen, дяка за інформацію!

Igoris

Старожил
840
23 марта 2016
06 дек 2017 22:06
Цитата "Welpe":откуда такие умозаключения?
Приєднаюся до питання...
Тотальна зрада звідусіль втомлює)
Аркаді вигідно то зробити в цьому році (2, а не 4%). Якщо не заплатять в цьому році, то то явно буде не з їх доброї волі...

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК "ObolonSKY", пр. Оболонский, 1 - МЖК "Оболонь"12.10552
- ЖК "Гранд Парк", Бровары, ул. Фельдмана, 112.10105
- ЖК Трояндовий | Бровари, вул. Фельдмана, вул. Спортивна12.10736
- Отзывы о застройщике MS12.104
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1110.103 791
- ЖК Синергія Сіті | Ірпінь, вул. О. Кобилянської (Достоєвського), пров. Озерний08.10224
- ЖК Рідний | Гатне, вул. Покровська, 207.1062
- ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а07.1036
- ЖК Подол Град Vintage | Edelburg Development | Киев, Вознесенский спуск, 28-3005.10102
- ЖК Петрівське містечко 2 | Team Development | Святопетровское, ул. Володимирская, 36а05.101
- Стоит ли сейчас покупать недвижимость?10.104 714
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- ЖК Sakura | Свалява, пров. Достоєвського, 404.105
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
