28 сен 2015 13:10
Женева Админ!
Расскажите хотя бы как будет проходить процесс установки креплений - чтобы люди не волновались. Вопросы возникают, потому что фасад уже утепляется, а есть мнение, что крепления должны устанавливаться до того.
Если они будут ставиться после, то расскажите как (доходчиво - приблизительно :)).
Наверняка это всё уже продумано, раз есть решение про их установку и в проекте они есть. И тогда, вероятно всем станет понятно и вопрос будет закрыт.
Спасибо.
28 сен 2015 13:59
Уважаемые посетители форума и инвесторы, отвечаем на ваши вопросы:
1. Крепления под кондиционеры доставят на строительство до конца следующей недели и сразу же начнется их установка;
2. Монтаж лифтов в первой секции уже выполняется. Лифты марки "Otis";
3. Секции стыкуются в зоне квартир, а не в зоне мест общего пользования. Переход из секции в секцию не предусмотрен;
4. Демонтаж крана №1 запланирован на вторую половину октября.
29 сен 2015 09:22
Друзья-соседи, кто уже был на экскурсии в квартире, поделитесь, пожалуйста, впечатлениями о качестве кладки газоблоков - насколько ровно выполнена, нет ли сильных завалов стен по уровню.
29 сен 2015 13:43
Цитата "Jukke":
Друзья-соседи, кто уже был на экскурсии в квартире, поделитесь, пожалуйста, впечатлениями о качестве кладки газоблоков - насколько ровно выполнена, нет ли сильных завалов стен по уровню.


На перший погляд все рівно покладено, але конкретно треба дивитись уже в своїй квартирі, плюс треба дивитись по рівню.
29 сен 2015 18:41
Зупинила свій вибір на даному ЖК.
Планую укласти договір.
Цікавить питання про надійність забудовника.
Чи цікавився хтось з інвесторів документарною базою забудовника? адже на сайті не розміщено жодних документів...
29 сен 2015 19:12
Цитата "Tanya28":
Зупинила свій вибір на даному ЖК.
Планую укласти договір.
Цікавить питання про надійність забудовника.
Чи цікавився хтось з інвесторів документарною базою забудовника? адже на сайті не розміщено жодних документів...

Я, когда покупал год назад, проверял все докуметы, все было ок.
Все равно рекомендую все проверить самим, этот можно сделать в ОП.
30 сен 2015 06:52
Цитата "Tanya28":
Зупинила свій вибір на даному ЖК.
Планую укласти договір.
Цікавить питання про надійність забудовника.
Чи цікавився хтось з інвесторів документарною базою забудовника? адже на сайті не розміщено жодних документів...

Ранее на этом форуме инвесторы писали, что изучали документы с юристами и проблем не нашли. В отделе продаж документы предоставляют по первому требованию.
30 сен 2015 07:25
Цитата "Tanya28":
Зупинила свій вибір на даному ЖК.
Планую укласти договір.
Цікавить питання про надійність забудовника.
Чи цікавився хтось з інвесторів документарною базою забудовника? адже на сайті не розміщено жодних документів...

Плюс ко всему, в блоге "Где в Киеве жить хорошо" в статье о Женеве тоже писали, что с документами все в порядке.
30 сен 2015 12:06

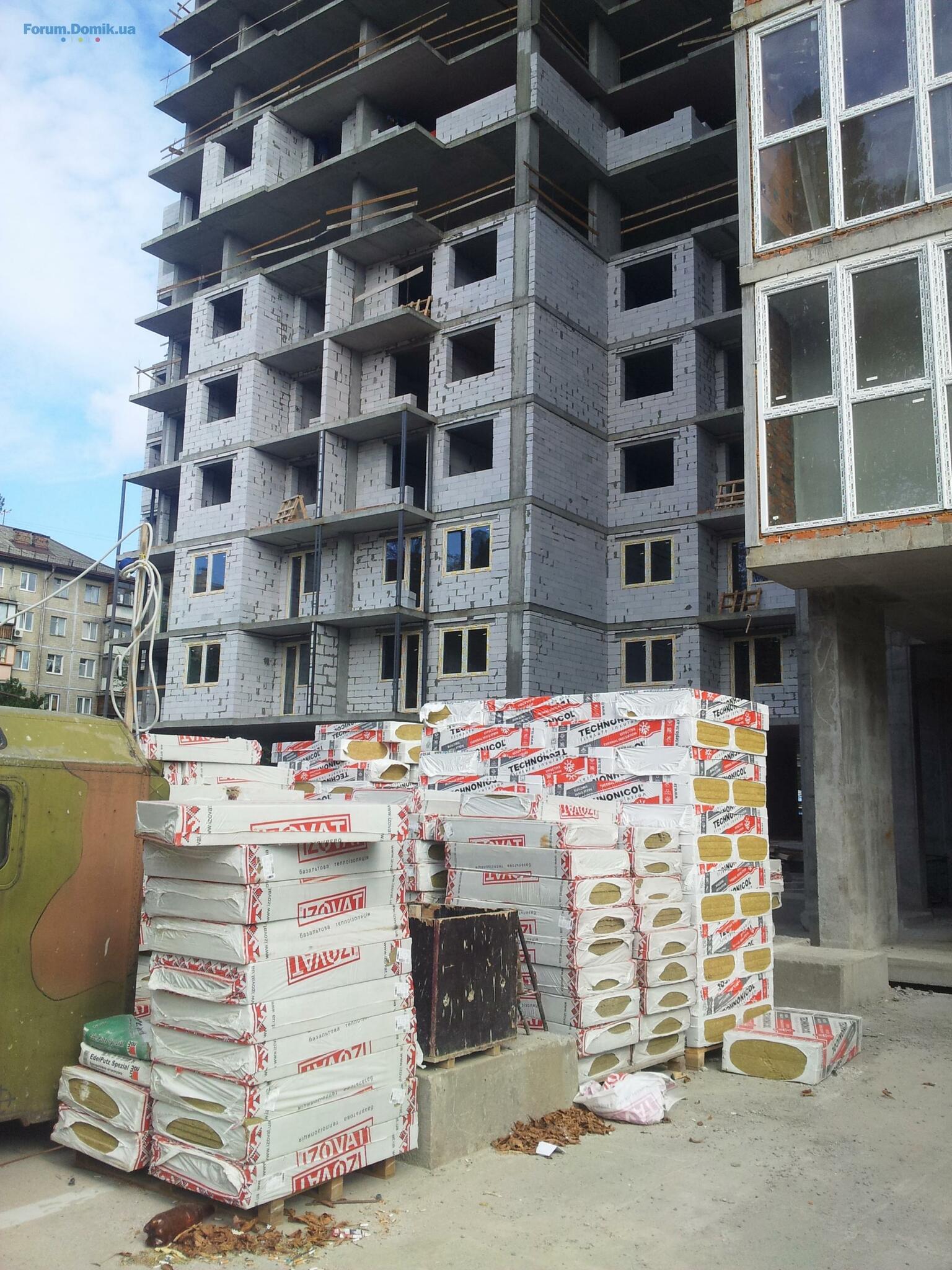

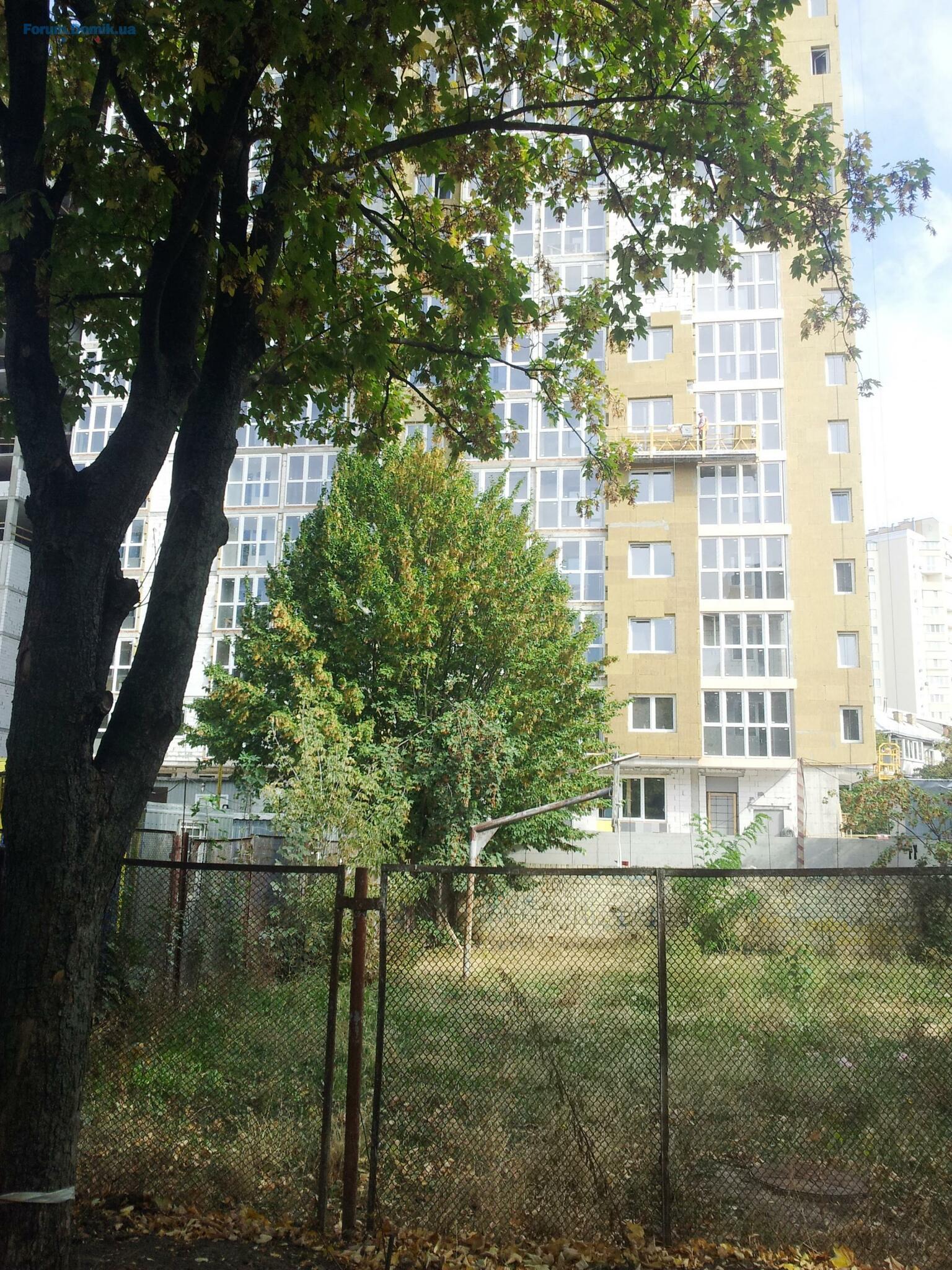

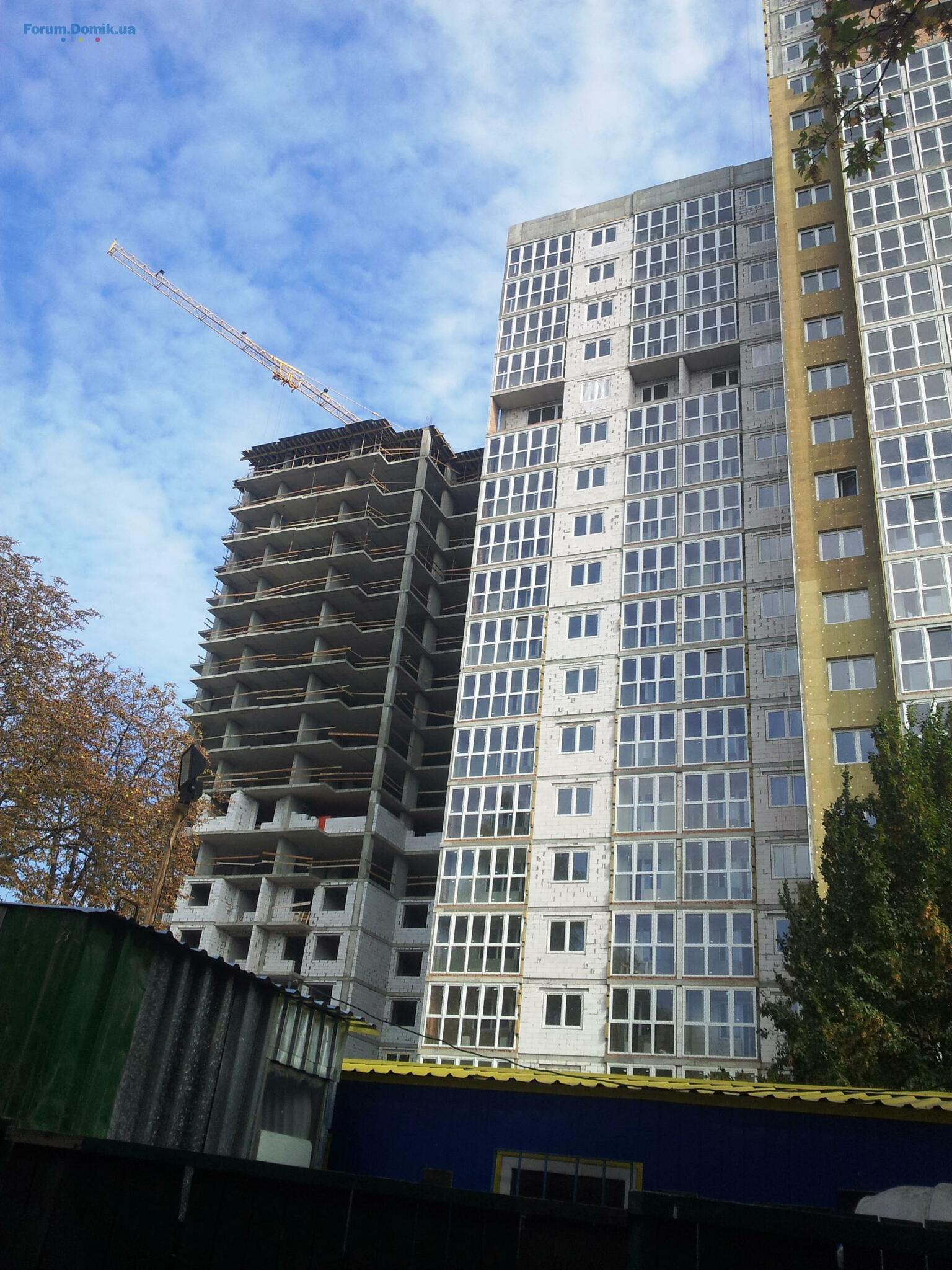

Ход строительства ЖК "Женева" за сентябрь 2015 года.
1 секция:
Кровля на отметках:
+75,200 – 90%;
+54,200 – 60%.
Периметральная кладка стен выполнена:
2 – 15 этажи – 100%;
16 эт. – 90%;
17 эт. – 100%;
18 эт. – 70%;
19 эт. – 25 этажи – 100%.
Стяжка выполнена:
2- 12 этажи – 100%;
13 эт. – 70%;
14,15,19,21 эт. – 100%.
Сантехника:
разводка в полах (кроме 16,17,18,25 этажей) – 100%;
Электрические работы (кроме 16,17,18,25 эт.) – 100%.

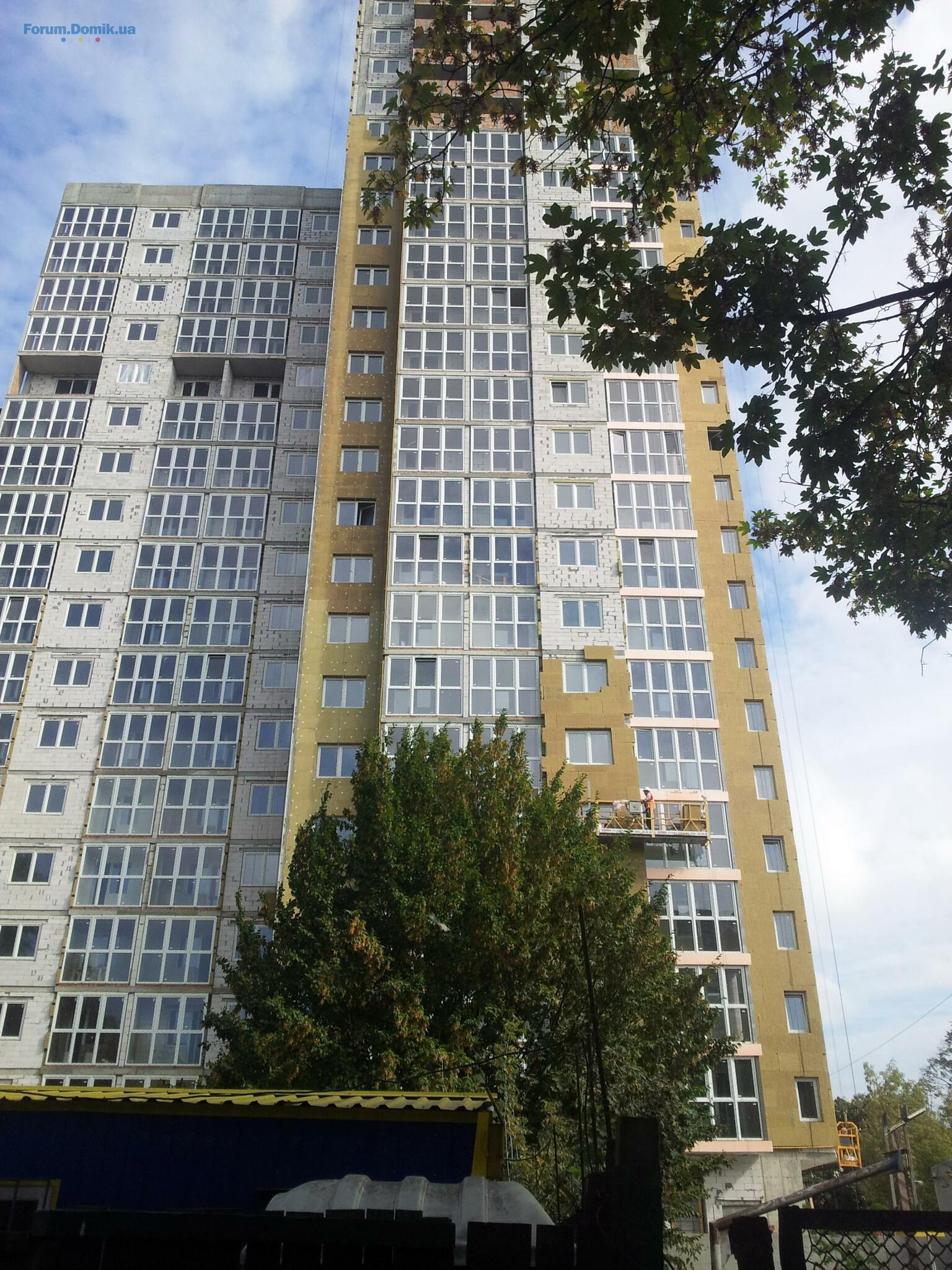

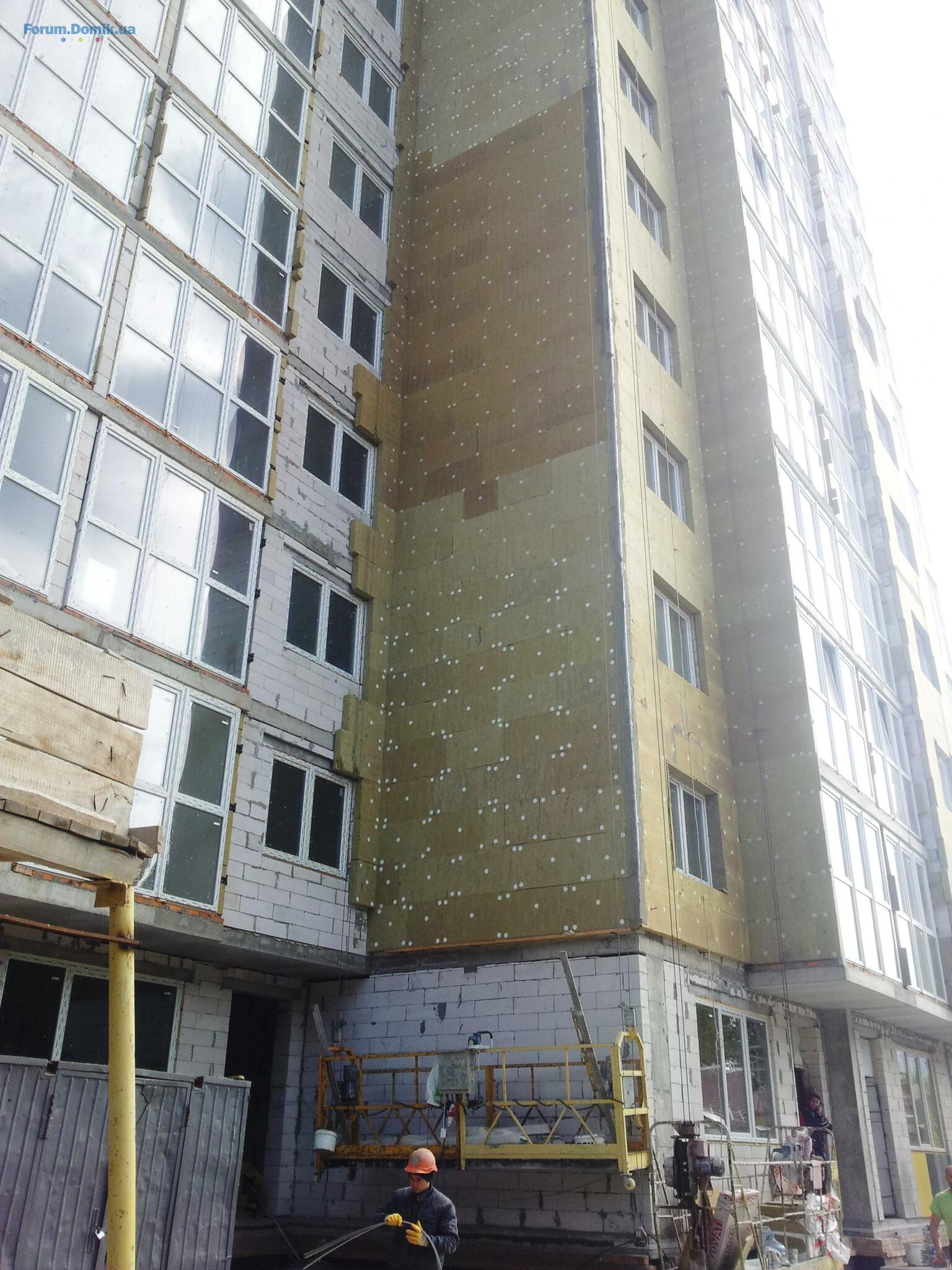

Отделка фасада – 30%;
Двери в квартирах – 150 шт. установлено.
Лифты:
второй грузовой – 100%;
Первый и третий – установлены направляющие.
Отделка в местах общего пользования:
3,4,5 этажи – 90%;
6 эт. – 50%;
10 эт. – 70%;
11,12 эт. – начаты работы.
Окна – 90%;
2 секция:

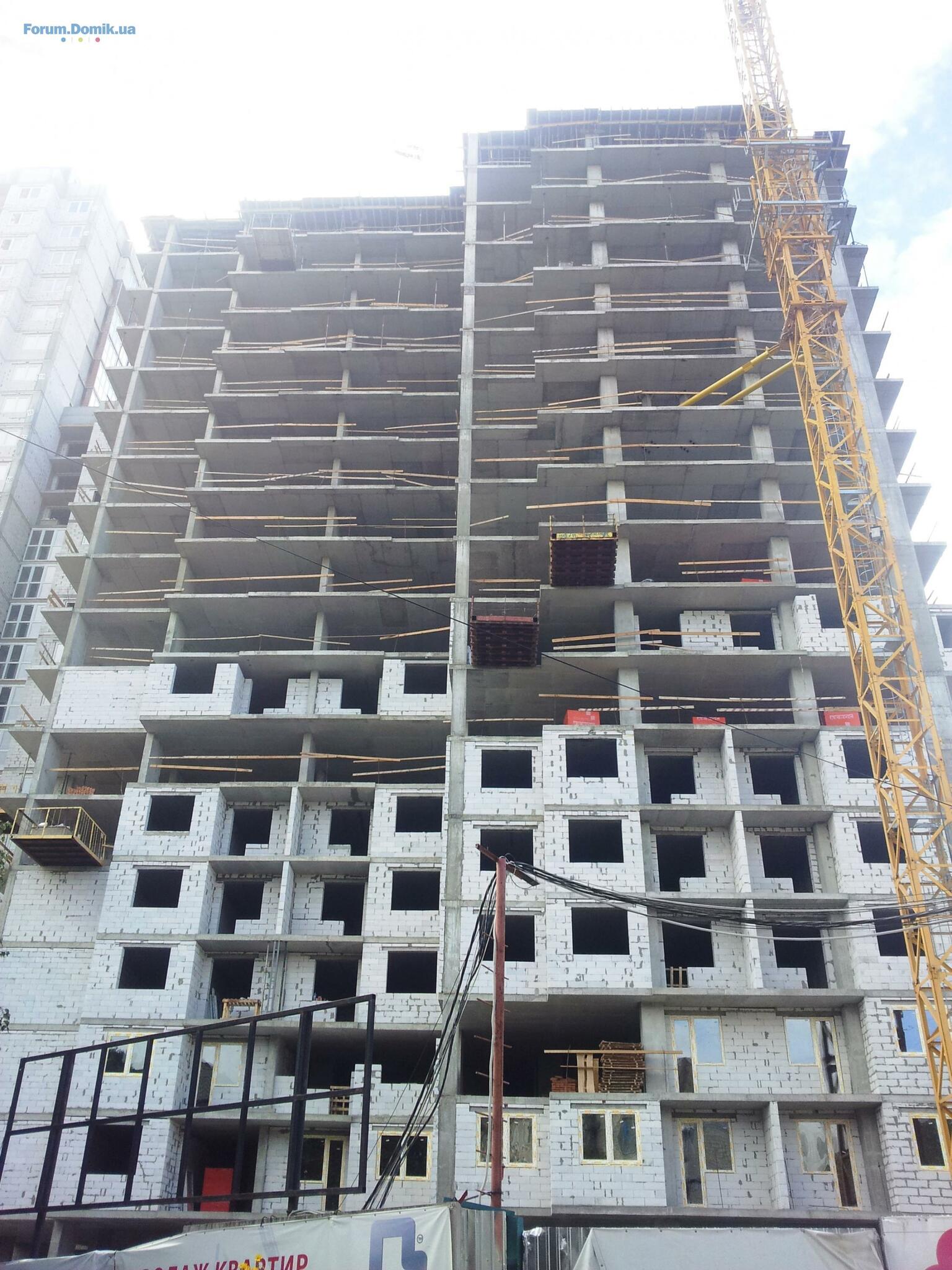

Монолитные работы - выполняется перекрытие над 18-м этажом в отметке +54,200 м.
Периметральная кладка стен:
3,4 этажи – 80%;
5эт. - 90%;
6 эт. – 60%;
7,8 эт. – начаты работы.
30 сен 2015 12:22
Смущают заявления о 100% готовности стяжки на этажах, где установлены опоры крана. Или я чего-то не понимаю :notsure:
30 сен 2015 13:10
Цитата "Geneva admin":
Уважаемые посетители форума и инвесторы.
Учитывая ваши пожелания, были внесены изменения - выделены места под кондиционеры, будут установлены кранштейны.

Изображения только для первой секции, надеюсь для второй крепления так же предусмотрены, и еще: "Місце встановлення кондиціонера(див арк.АР-35,АР-36)", можно ли увидеть эти АР-35,АР-36.
Так же из этих изображений //forum.domik.ua/images/orig/full/000061 3db27121e552e6.jpg , котельня находится на крыше 25го этажа, так и будет? Или она будет на крыше 18го (вроди раньше на форуме упоминалась крыша 18го с котельней)?
30 сен 2015 17:25
Кто-то из присутствующих на форуме купил 3-х комн. квартиру тип А или Б не угловые (2 окна перекрыты другой секцией)и не на высоких этажах (19-25 эт)?
30 сен 2015 18:32
Цитата "Ann77":
Кто-то из присутствующих на форуме купил 3-х комн. квартиру тип А или Б не угловые (2 окна перекрыты другой секцией)и не на высоких этажах (19-25 эт)?



Спрашивайте, что вас интересует?
30 сен 2015 22:06
Цитата "Egoistgold":



Спрашивайте, что вас интересует?

Когда вы ее покупали? Давно?
30 сен 2015 22:30
Уважаемый Женева Админ, ответьте, лифты заработают скоро после сдачи дома? и когда можна пользоваться подземным паркингом, сразу как сдадут дом? Спасибо.
01 окт 2015 07:27
Цитата "Ann77":

Когда вы ее покупали? Давно?


в декабре
01 окт 2015 07:32
Цитата "Egoistgold":


в декабре

Ясно, а то сколько хожу в ОП ни разу не предложили эти варианты.((. Значит, они давно были в продаже и уже их нет
01 окт 2015 07:36
Цитата "Ann77":

Ясно, а то сколько хожу в ОП ни разу не предложили эти варианты.((. Значит, они давно были в продаже и уже их нет


Возможно. Насколько я помню в начале лета оставалось всего одна или две квартиры.
01 окт 2015 07:39
Цитата "Ann77":

Ясно, а то сколько хожу в ОП ни разу не предложили эти варианты.((. Значит, они давно были в продаже и уже их нет

Так вроде как и на сайте их уже давно нет (трешки со 2го по 16й, не перекрытые другой секцией).
В первой секции, помоему, весной таких квартир уже небыло.
01 окт 2015 08:13
Ясно, а то сколько хожу в ОП ни разу не предложили эти варианты.((. Значит, они давно были в продаже и уже их нет



В июле покупал двушку. Трешками интересовался из любопытства. Последняя, из этих вариантов треше, во второй секции, была продана в конце июля.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .129131. . .362
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
