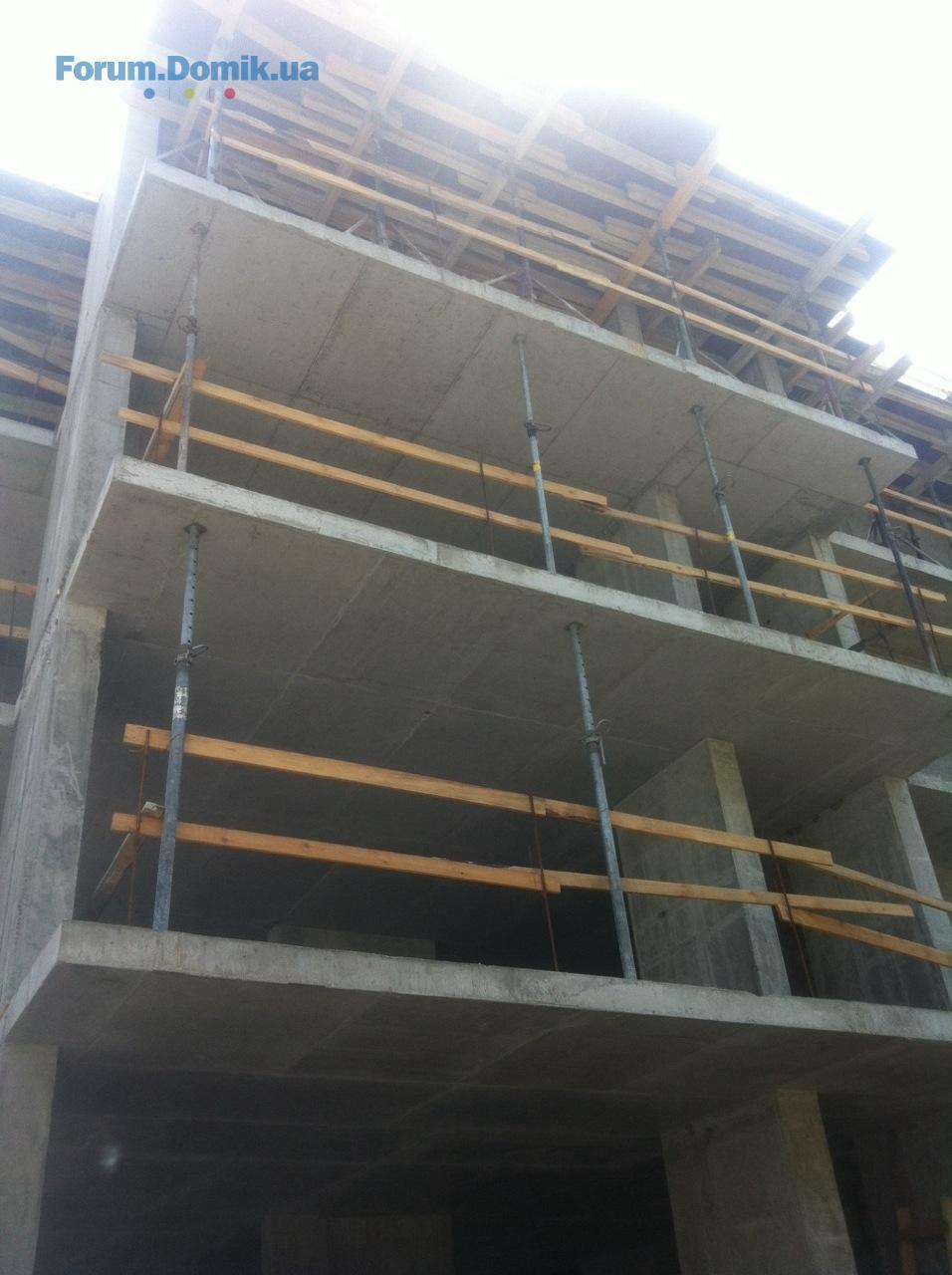

Зачем арматура (см. фото ниже) на уровне 1го этажа в месте "дворика" на стыке 2х секций?
17.05.2015
briman
b
Ветеран
2 117
19 января 2015
17 май 2015 13:06
Думаю, что будут колонны и навес. На плане паркинга (1-й этаж) - они видны
Игорь Борисович
ИБ
Пользователь
67
25 марта 2011
18 май 2015 14:58
Что-то видеокамеры перестали работать. Это временно?
Geneva admin
Ga
Постоянный пользователь
243
16 июля 2014
19 май 2015 07:42
Цитата "Игорь Борисович":Что-то видеокамеры перестали работать. Это временно?
Уважаемые посетители форума, сейчас решаем этот вопрос. В ближайшее время постараемся неполадки устранить.
Geneva admin
Ga
Постоянный пользователь
243
16 июля 2014
20 май 2015 06:15
Уважаемые посетители форума и инвесторы. Спасибо за интерес к нашему объекту.
Отвечаем на ваши вопросы.
1. На выполненную разводку внутренних инженерных сетей в полах и по стоякам будет предоставлена каждой субподрядной организацией исполнительная документация, а именно акты скрытых работ, исполнительная съемка, в которых показано где проходят сети и какого они диаметра, сертификаты и паспорты на материалы, в которых указан производитель, срок изготовления и срок эксплуатации, которая при сдаче дома предоставляется вместе с проектной документацией организации, которая будет обслуживать дом. Специалисты обслуживающей организации (ЖЕКа), имея рабочую и исполнительную документацию определяют где и какие проходят сети, вводы и выводы.
2. Установка подоконников не предусмотрена.
3. Остекление балконов и лоджий выполняется согласно проекта.
4. Размеры балконов: ширина – 1,2м, длинна – согласно проекта (разные размеры).
5. Качество стяжки соответствует ДСТУ – качественная, верхнее покрытие раствором М-150 и не требует переделок и замены.
Отвечаем на ваши вопросы.
1. На выполненную разводку внутренних инженерных сетей в полах и по стоякам будет предоставлена каждой субподрядной организацией исполнительная документация, а именно акты скрытых работ, исполнительная съемка, в которых показано где проходят сети и какого они диаметра, сертификаты и паспорты на материалы, в которых указан производитель, срок изготовления и срок эксплуатации, которая при сдаче дома предоставляется вместе с проектной документацией организации, которая будет обслуживать дом. Специалисты обслуживающей организации (ЖЕКа), имея рабочую и исполнительную документацию определяют где и какие проходят сети, вводы и выводы.
2. Установка подоконников не предусмотрена.
3. Остекление балконов и лоджий выполняется согласно проекта.
4. Размеры балконов: ширина – 1,2м, длинна – согласно проекта (разные размеры).
5. Качество стяжки соответствует ДСТУ – качественная, верхнее покрытие раствором М-150 и не требует переделок и замены.
Mr. Nobody
Пользователь
61
05 ноября 2014
20 май 2015 08:58
Цитата "Geneva admin":
1. На выполненную разводку внутренних инженерных сетей в полах и по стоякам будет предоставлена каждой субподрядной организацией исполнительная документация, а именно акты скрытых работ, исполнительная съемка, в которых показано где проходят сети и какого они диаметра, сертификаты и паспорты на материалы, в которых указан производитель, срок изготовления и срок эксплуатации, которая при сдаче дома предоставляется вместе с проектной документацией организации, которая будет обслуживать дом. Специалисты обслуживающей организации (ЖЕКа), имея рабочую и исполнительную документацию определяют где и какие проходят сети, вводы и выводы.
ОК, спасибо за ответ. Смогут ли тогда же при сдаче дома и каким образом получить такие документы по скрытым работам по своей квартире инвесторы? Так как это нужно будет для выполнения чистового ремонта.
PionR
Старожил
662
16 сентября 2014
21 май 2015 08:33
Ничё нового не напишу, но опять скорость просела, уже неделю как
Vladimex
V
Старожил
651
20 мая 2014
22 май 2015 08:08
Цитата "PionR":Ничё нового не напишу, но опять скорость просела, уже неделю как
Мы можем оценивать только скорость литья монолита, но не скорость внутренних работ. А ведь именно работы внутри занимают большую часть времени. Потому сложно судить о скорости, не зная точно что и где делается. Хотя по ежемесячным отчетам можно попробовать увидеть скорость и внутренних работ тоже.
PionR
Старожил
662
16 сентября 2014
22 май 2015 08:24
Цитата "Vladimex":
Мы можем оценивать только скорость литья монолита, но не скорость внутренних работ. А ведь именно работы внутри занимают большую часть времени. Потому сложно судить о скорости, не зная точно что и где делается. Хотя по ежемесячным отчетам можно попробовать увидеть скорость и внутренних работ тоже.
особенно радует уже наличие стекол при рабочей стройке.
ЗЫ: при недавней моей прогулке к стройке, че-то нелегкое летело с крыши вниз... вроде обошлось, для всех)
PionR
Старожил
662
16 сентября 2014
26 май 2015 08:28
Vladimex
V
Старожил
651
20 мая 2014
27 май 2015 10:25
Цена падает чуть ли не каждый день.
Сегодня уже 14500 на сайте - на трешки в первой секции, которые смотрят на вторую.
Сегодня уже 14500 на сайте - на трешки в первой секции, которые смотрят на вторую.
Mr. Nobody
Пользователь
61
05 ноября 2014
27 май 2015 13:52
Цитата "Vladimex":Цена падает чуть ли не каждый день.
Сегодня уже 14500 на сайте - на трешки в первой секции, которые смотрят на вторую.
Зато во второй секции трёшки, которые не смотрят на соседнюю, стали по 18000, а те что смотрят - по 15000. Это не то чтобы "падает", это диверсификация, которая просматривалась с самого начала - очевидно же, что трёшки на стыке секций куда менее привлекательны, чем на внешних углах.
Geneva admin, напоминаю о своём вопросе выше по ветке: "Смогут ли тогда же при сдаче дома и каким образом получить такие документы по скрытым работам по своей квартире инвесторы? Так как это нужно будет для выполнения чистового ремонта." Спасибо!
Geneva admin
Ga
Постоянный пользователь
243
16 июля 2014
28 май 2015 11:55
Цитата "Mr. Nobody":
Geneva admin, напоминаю о своём вопросе выше по ветке: "Смогут ли тогда же при сдаче дома и каким образом получить такие документы по скрытым работам по своей квартире инвесторы? Так как это нужно будет для выполнения чистового ремонта." Спасибо!
По заявлению покупателя документы по скрытым работам будут предоставляться.
Geneva admin
Ga
Постоянный пользователь
243
16 июля 2014
28 май 2015 11:58

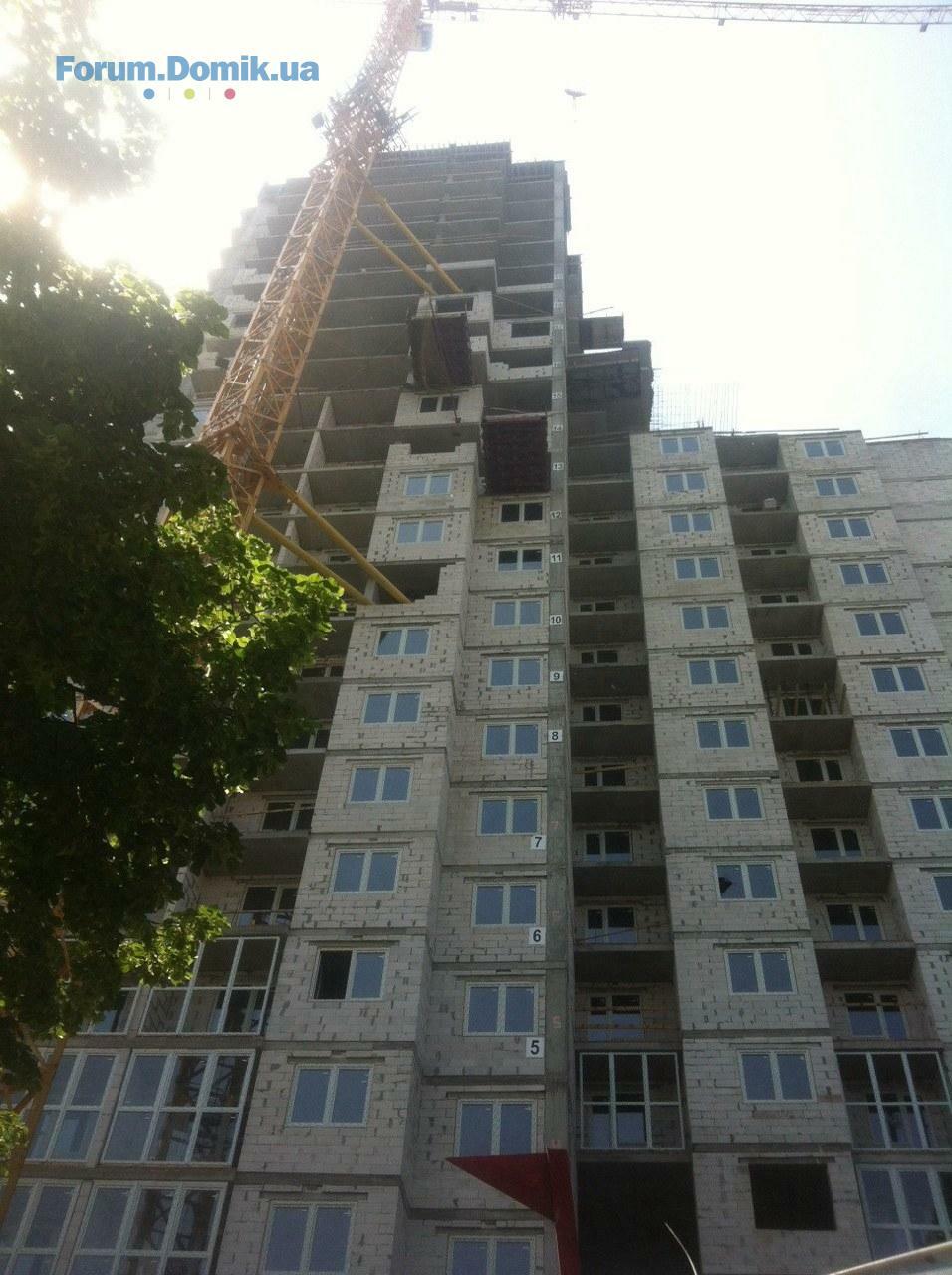

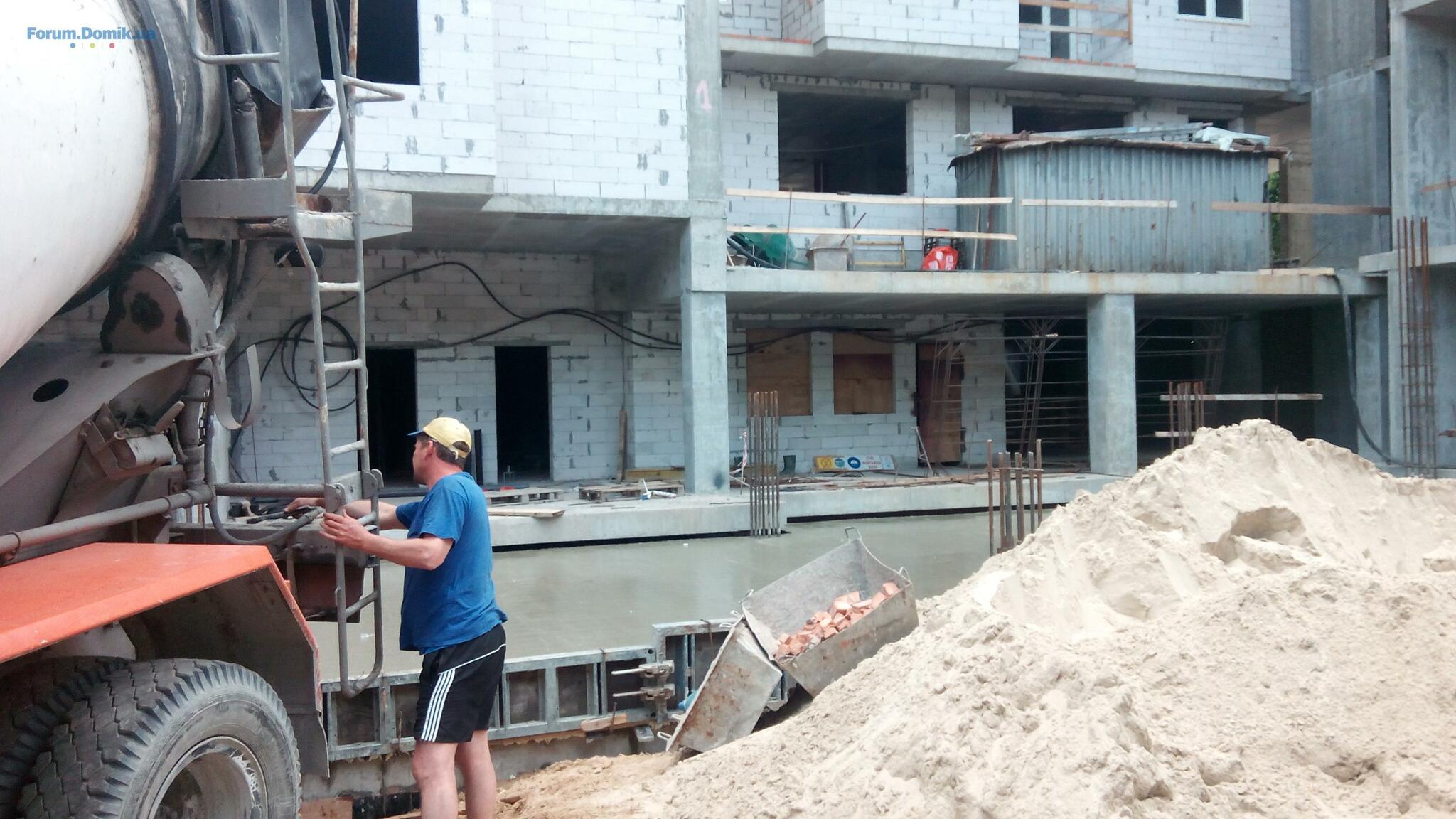

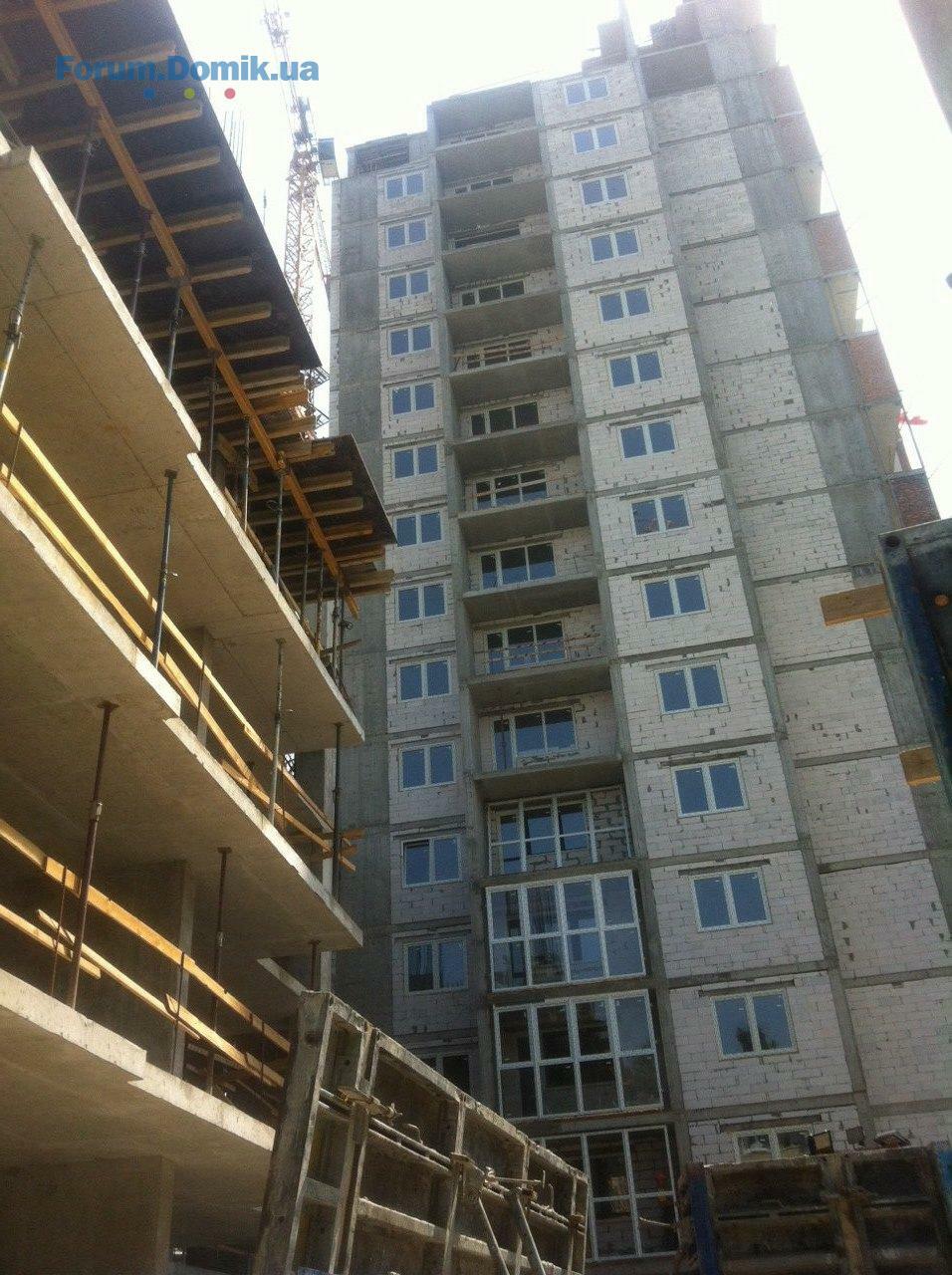

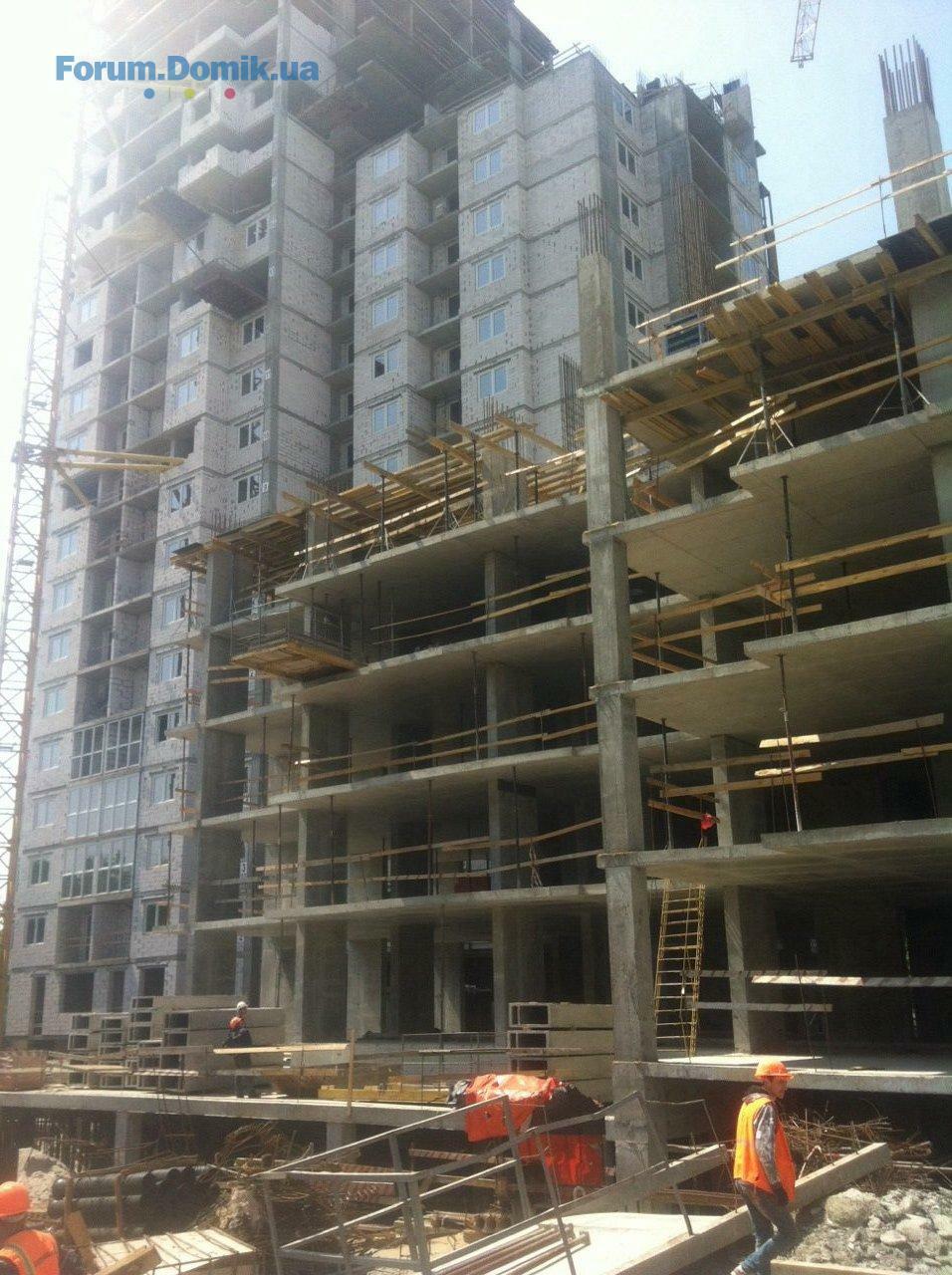

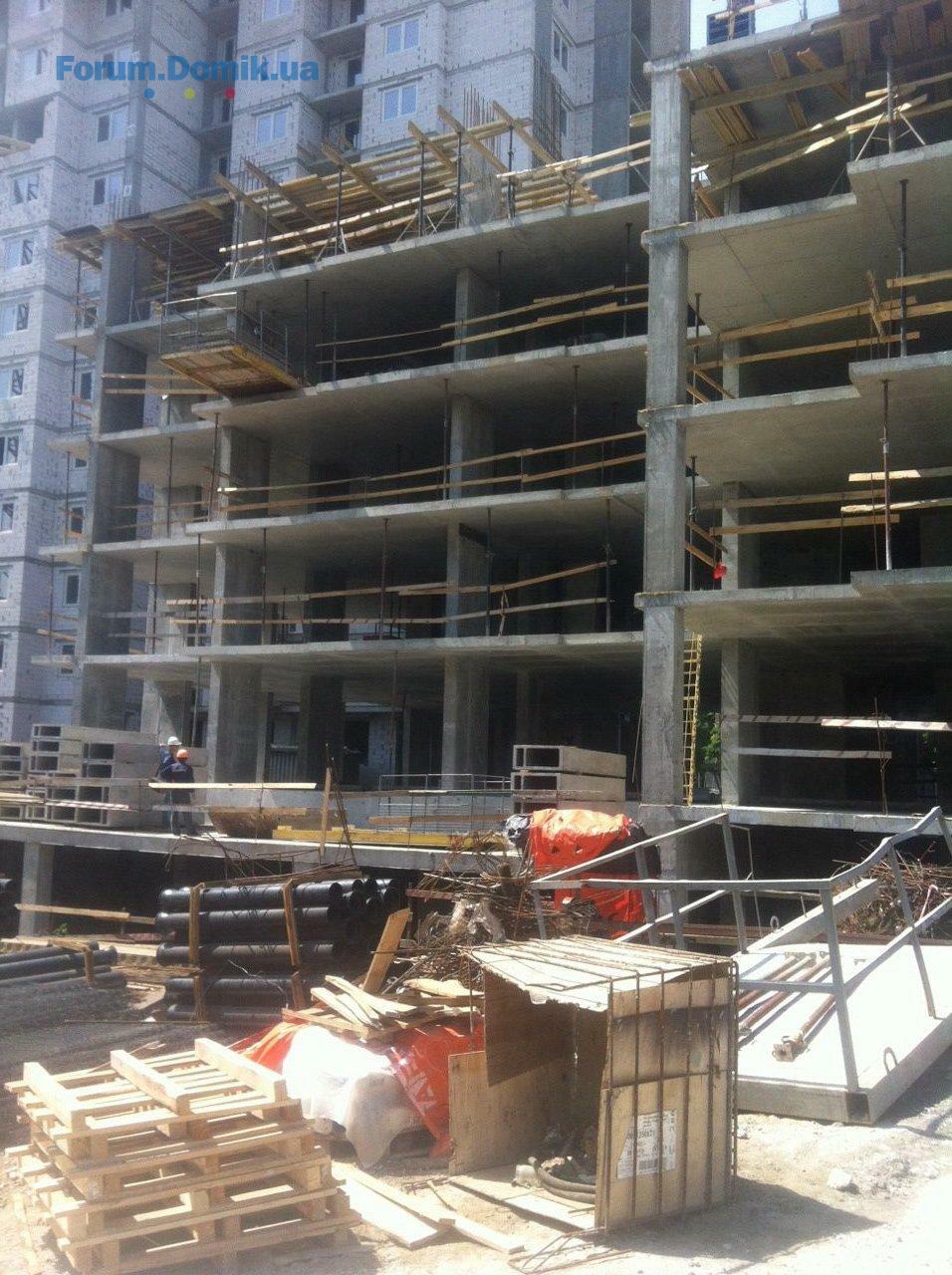

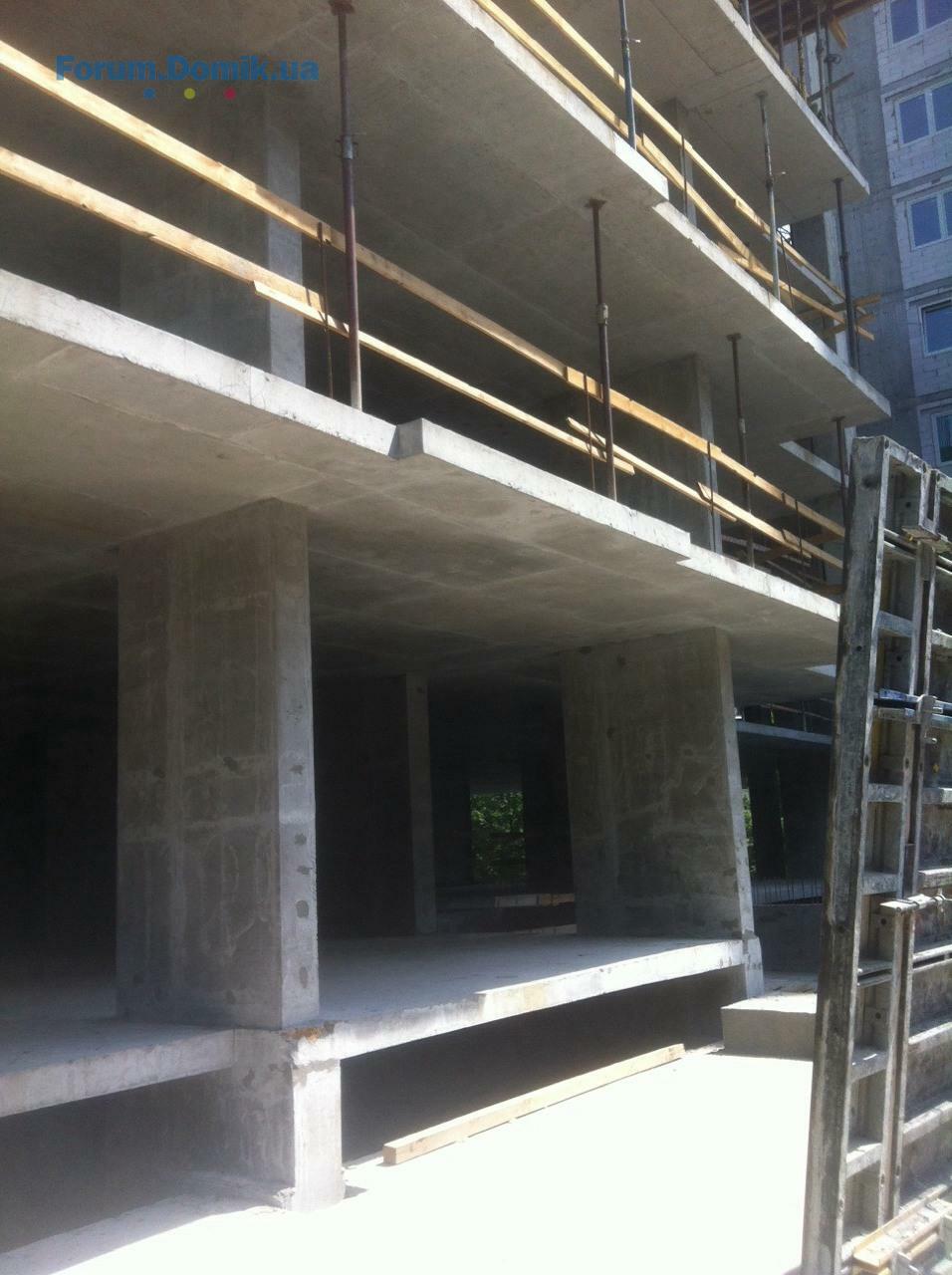

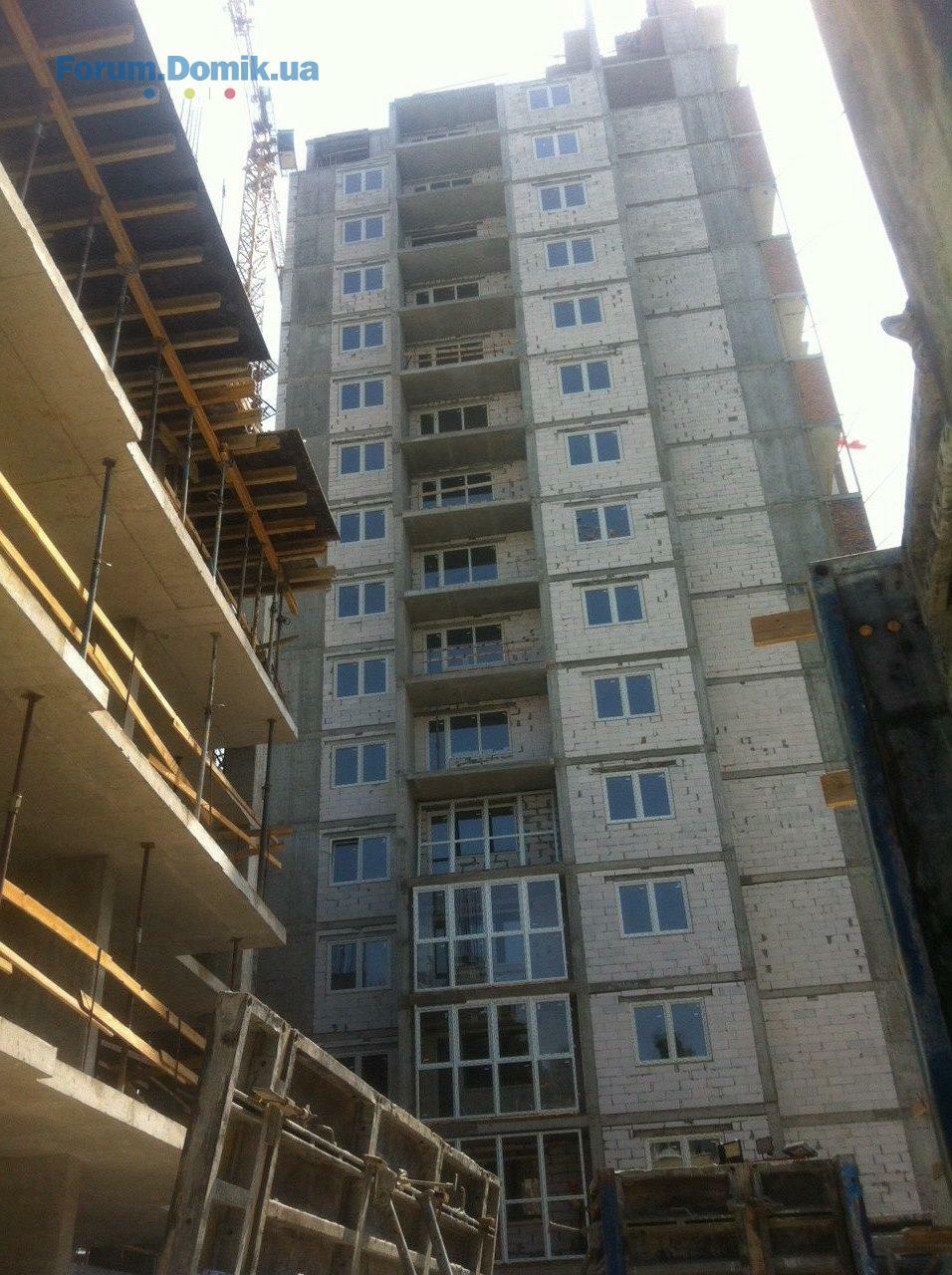

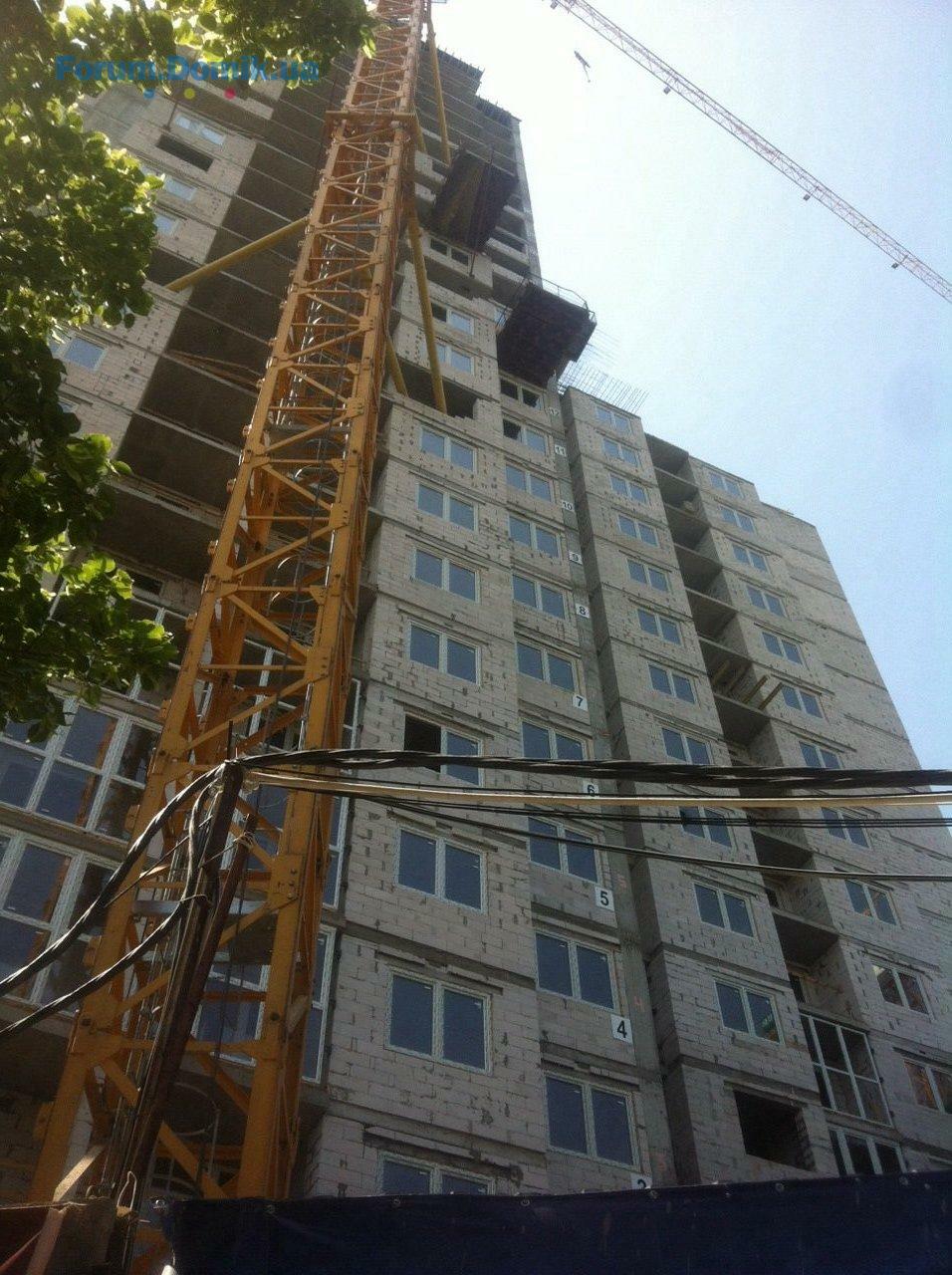

Ход строительства ЖК Geneva.
Состояние на 28.05.2015г.:
1. Монолитные работы:
1 секция – перекрытие над 24 этажом в отметке +72.20 – 100%;
2 секция – перекрытие над 5 этажом в отметке +15.20 – 50%.
2. Периметральная кладка в 1-й секции:
19 эт – наружные стены – 100%;
18 эт – наружные стены – 60%;
17 эт – наружные стены – 60%;
16 эт – наружные стены – 100%, внутренние – 50%;
15 эт – наружные стены – 100%, внутренние – 50%;
Ниже – 100%.
3. Сантехнические работы:
Ниже отметки 0.00 – 70%;
Выше отметки 0.00 разводка отопления и водоснабжения в полах:
2 эт – 50%;
3 эт – 100%;
4,5,6,7,8,9,10,11,12,14 – 100%;
Стояки все до 12 этажа.
4. Электромонтажные работы ДШК по 12 этаж;
5. Гидроизоляция паркинга – 5%;
6. Стяжка:
3 эт – 100%;
4 эт – 80%;
5,6 эт – 100%.
7. Оконные проемы по 15 этаж – 100%; лоджии – 2,3,4,5 – 100%;
8. АПС по 14 эт – 100%.
Состояние на 28.05.2015г.:
1. Монолитные работы:
1 секция – перекрытие над 24 этажом в отметке +72.20 – 100%;
2 секция – перекрытие над 5 этажом в отметке +15.20 – 50%.
2. Периметральная кладка в 1-й секции:
19 эт – наружные стены – 100%;
18 эт – наружные стены – 60%;
17 эт – наружные стены – 60%;
16 эт – наружные стены – 100%, внутренние – 50%;
15 эт – наружные стены – 100%, внутренние – 50%;
Ниже – 100%.
3. Сантехнические работы:
Ниже отметки 0.00 – 70%;
Выше отметки 0.00 разводка отопления и водоснабжения в полах:
2 эт – 50%;
3 эт – 100%;
4,5,6,7,8,9,10,11,12,14 – 100%;
Стояки все до 12 этажа.
4. Электромонтажные работы ДШК по 12 этаж;
5. Гидроизоляция паркинга – 5%;
6. Стяжка:
3 эт – 100%;
4 эт – 80%;
5,6 эт – 100%.
7. Оконные проемы по 15 этаж – 100%; лоджии – 2,3,4,5 – 100%;
8. АПС по 14 эт – 100%.
pad343848
p
Постоянный пользователь
162
19 апреля 2015
28 май 2015 12:39
Присматриваюсь к этому ЖК, но не могу понять - как они успеют сдать 2 секцию через 12 месяцев, если там токо 5 этажей залито?
А этажей лить - мама не горюй.
А этажей лить - мама не горюй.
Vladimex
V
Старожил
651
20 мая 2014
28 май 2015 13:02
Цитата "pad343848":Присматриваюсь к этому ЖК, но не могу понять - как они успеют сдать 2 секцию через 12 месяцев, если там токо 5 этажей залито?
А этажей лить - мама не горюй.
Лить там еще 19 этажей.
- Если лить по 2 этажа в месяц, по можно вполне успеть все залить и еще останется время. Я покупал в ноябре 2014 и в первой секции было только 7 этажей. За 7 месяцев залили еще +17 этажей.
- Так же думаю, как только закончат лить первую секцию, вторая пойдет живее.
В итоге вполне нормально укладываются в сроки, если не будет каких-то задержек.
pad343848
p
Постоянный пользователь
162
19 апреля 2015
28 май 2015 13:18
Цитата "Vladimex":
Лить там еще 19 этажей.
- Если лить по 2 этажа в месяц, по можно вполне успеть все залить и еще останется время. Я покупал в ноябре 2014 и в первой секции было только 7 этажей. За 7 месяцев залили еще +17 этажей.
- Так же думаю, как только закончат лить первую секцию, вторая пойдет живее.
В итоге вполне нормально укладываются в сроки, если не будет каких-то задержек.
Но суть ведь не том, сколько льют.
Большая часть работ- это внутренние рабоыт
Я не думаю , что они делают стояки , парадные, холл, электричество без всех этажей?
Vladimex
V
Старожил
651
20 мая 2014
28 май 2015 13:24
Цитата "pad343848":
Но суть ведь не том, сколько льют.
Большая часть работ- это внутренние рабоыт
Я не думаю , что они делают стояки , парадные, холл, электричество без всех этажей?
Читайте отчет о выполненных работах выше - "Стояки все до 12 этажа", "Электромонтажные работы ДШК по 12 этаж", "Сантехнические работы...".
PionR
Старожил
662
16 сентября 2014
28 май 2015 14:35
Цитата "Geneva admin":
По заявлению покупателя документы по скрытым работам будут предоставляться.
позволю себе наглость ОТ ИМЕНИ ВСЕХ ПОКУПАТЕЛЕЙ заявить: каждому по документу на скрытые работы в своем помещении

Mr. Nobody
Пользователь
61
05 ноября 2014
28 май 2015 14:41
Цитата "PionR":
позволю себе наглость ОТ ИМЕНИ ВСЕХ ПОКУПАТЕЛЕЙ заявить: каждому по документу на скрытые работы в своем помещении
Ну в общем, как бы да, организационные издержки на процессинг каждого заявления по отдельности, ИМХО, будут сильно превышать таковые на изготовление и включение документации на скрытые работы в квартире в стандартный комплект доков, передаваемых покупателю.
Честно говоря, не могу представить себе покупателей, кому бы это НЕ было нужно и интересно (но может, я ошибаюсь
)Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Киевская Швейцария | ИнтерГал-Буд | ул. Макаровская, 316.1218
- Поиски в новостройках Киева. Подскажите варианты16.122 722
- ЖК Paradise Avenue | ZIM Group | Крюківщина, вул. Чорновола16.122 502
- МФК Intergal City | Інтергал Сіті | ІнтерГал-Буд | Київ, вул. Старонаводницька, 16-Б16.1263
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська15.122 060
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а15.1227
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/213.122 755
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б12.12123
- ЖК Family and Friends | 3 черга | GEOS | Київ, вул. Новопольова, 212.1224
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 212.12536
- Стоит ли сейчас покупать недвижимость?16.124 871
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Перепланировка | тема просьб и советов по конкретным ситуациям09.122 217
- Подскажите, какие ворота на гараж лучше установить из современных?02.124
- Пол на кухне – ламинат или плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
