ЖК "Зелений Двір", Трускавець, вул. Стуса
Domik System
Inform bot
37 480
09 сентября 2019
11 сен 2015 17:47
Domik System
Inform bot
37 480
09 сентября 2019
22 сен 2015 21:16
І секція:

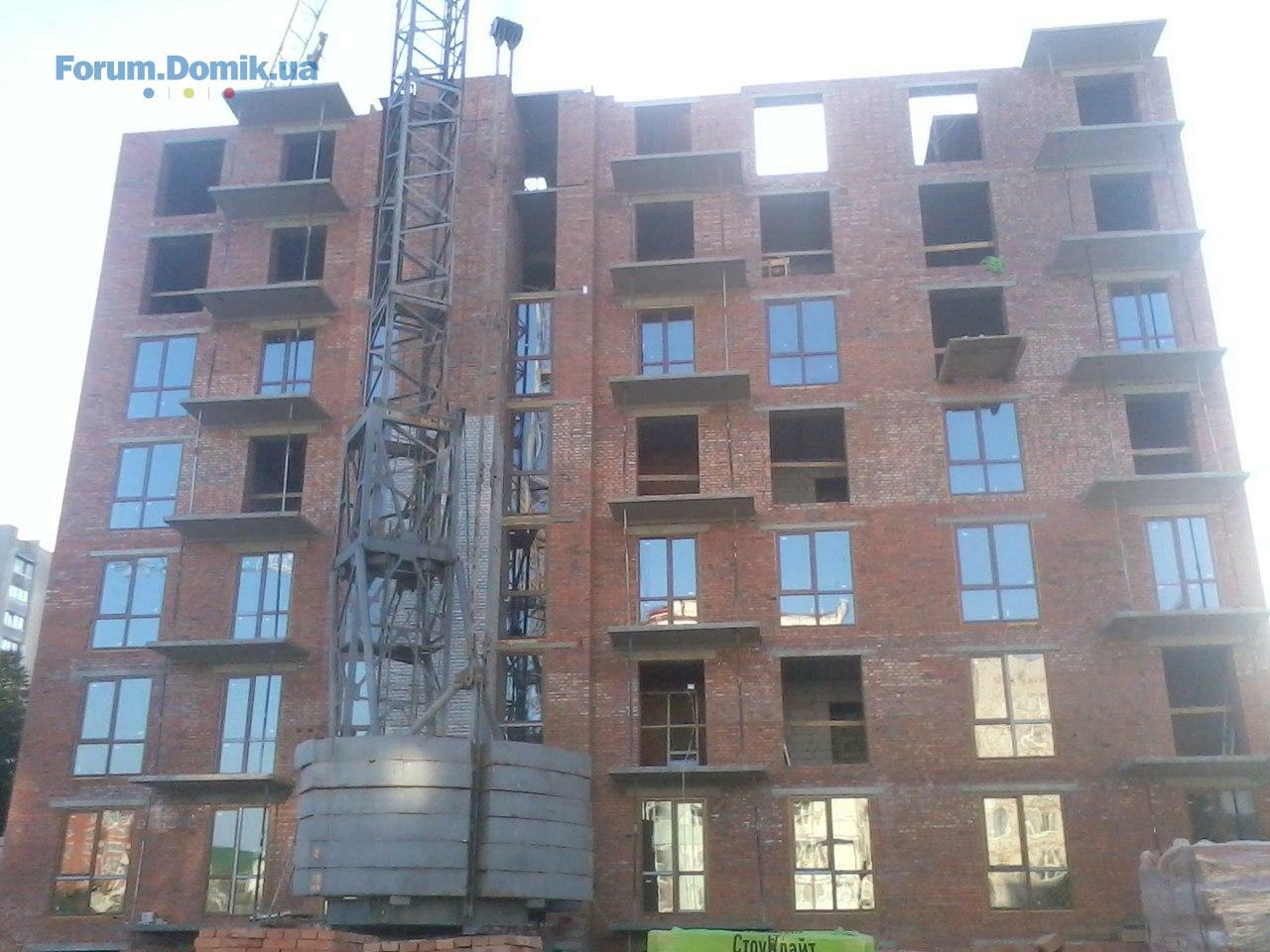

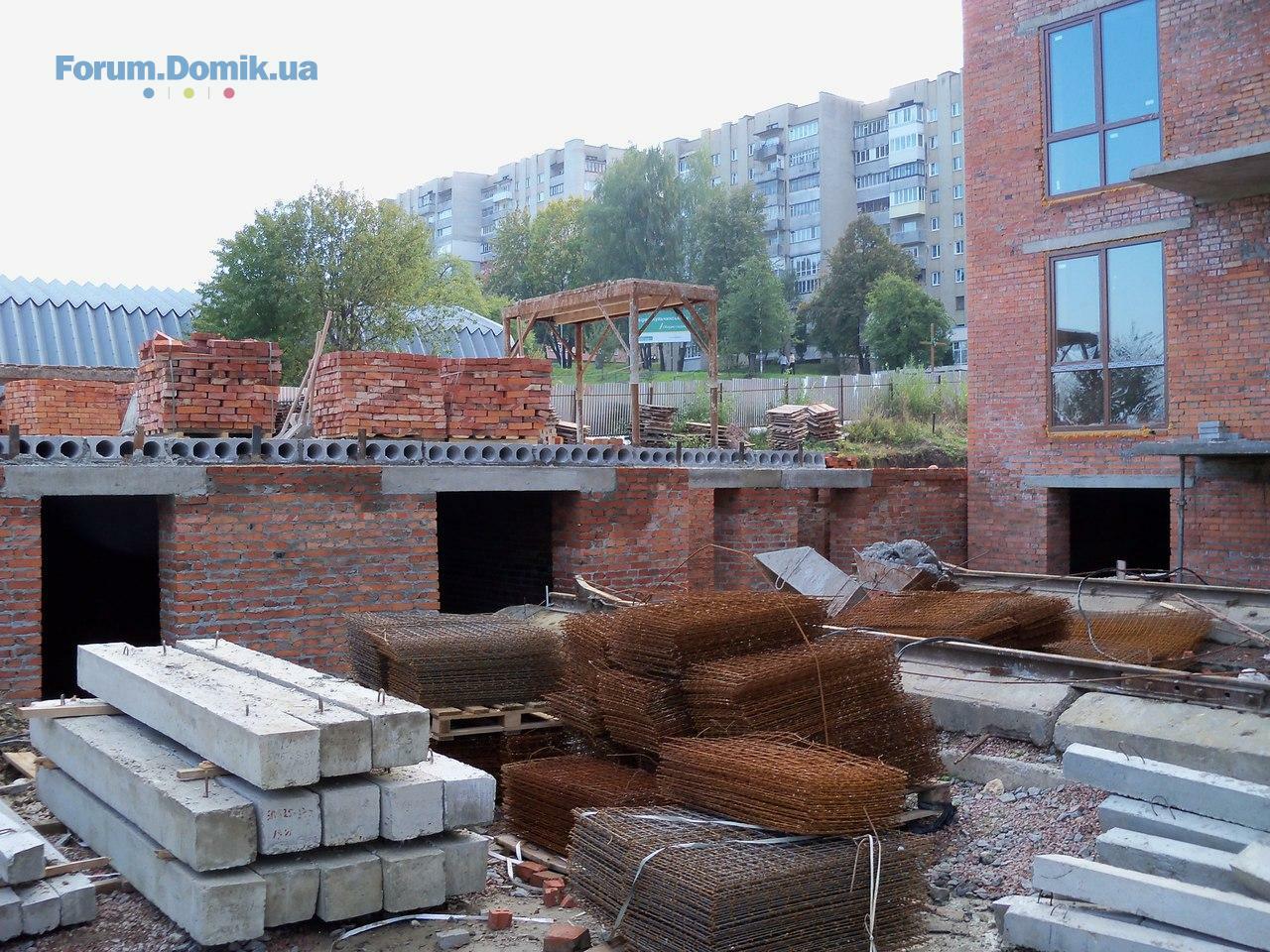

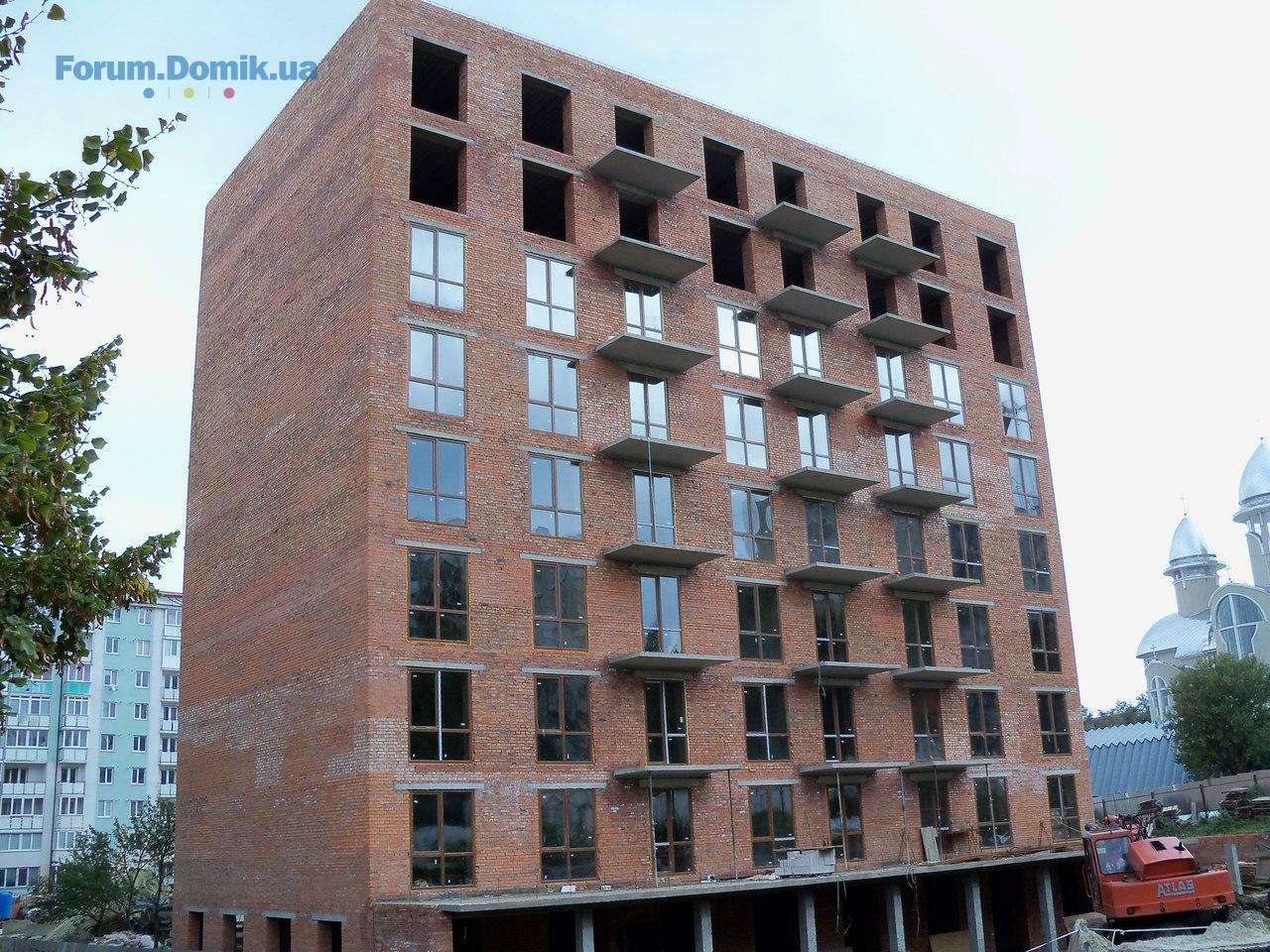

- повністю завершили зведення 7-го житлового поверху,
- 7-ий поверх перекрито на 75%,
- проводимо монтаж вікон.
ІІ-ІІІ секції:

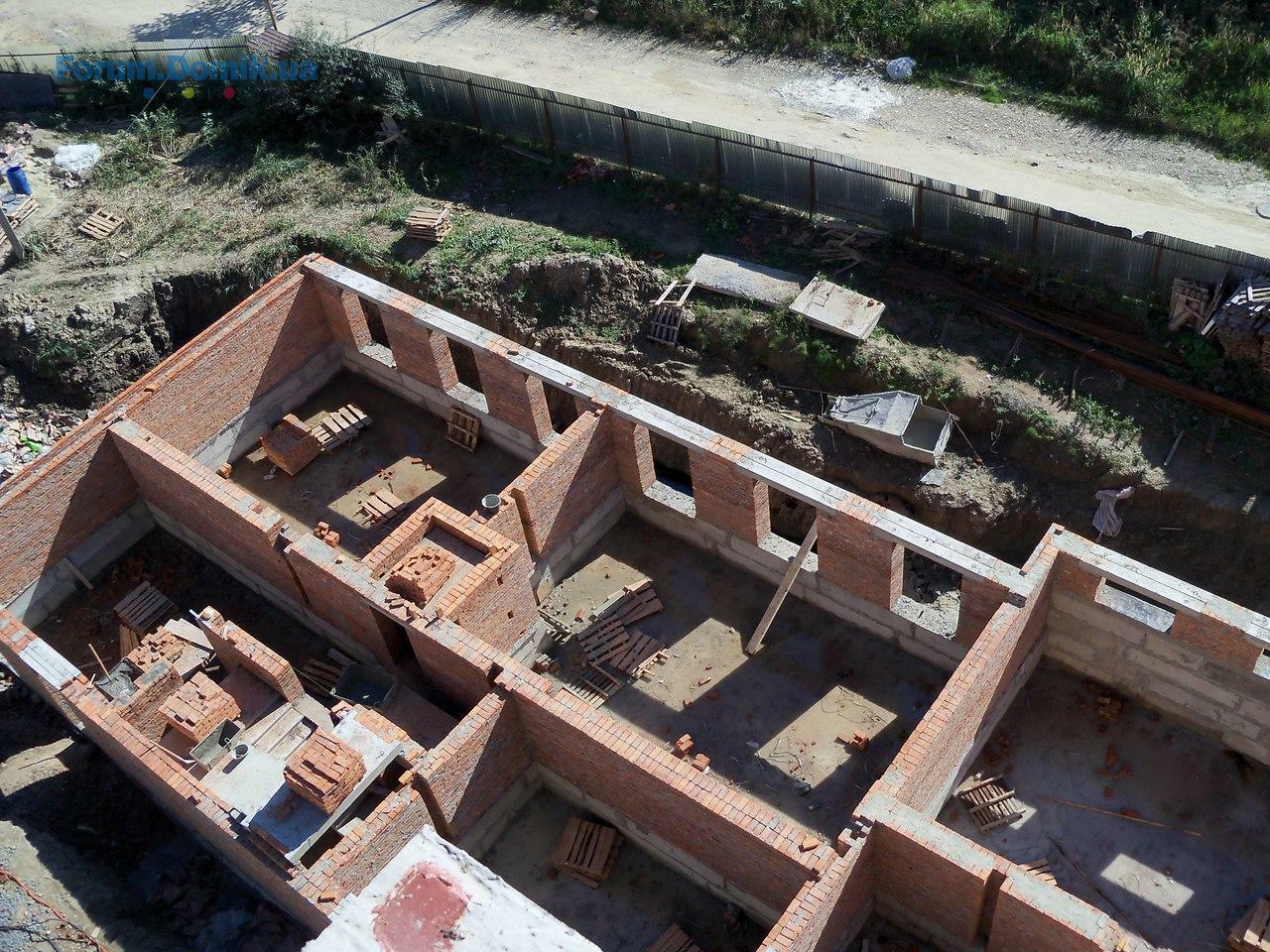

- розпочато зведення перших житлових поверхів.
- повністю завершили зведення 7-го житлового поверху,
- 7-ий поверх перекрито на 75%,
- проводимо монтаж вікон.
ІІ-ІІІ секції:
- розпочато зведення перших житлових поверхів.
Domik System
Inform bot
37 480
09 сентября 2019
05 окт 2015 18:07
І секція:

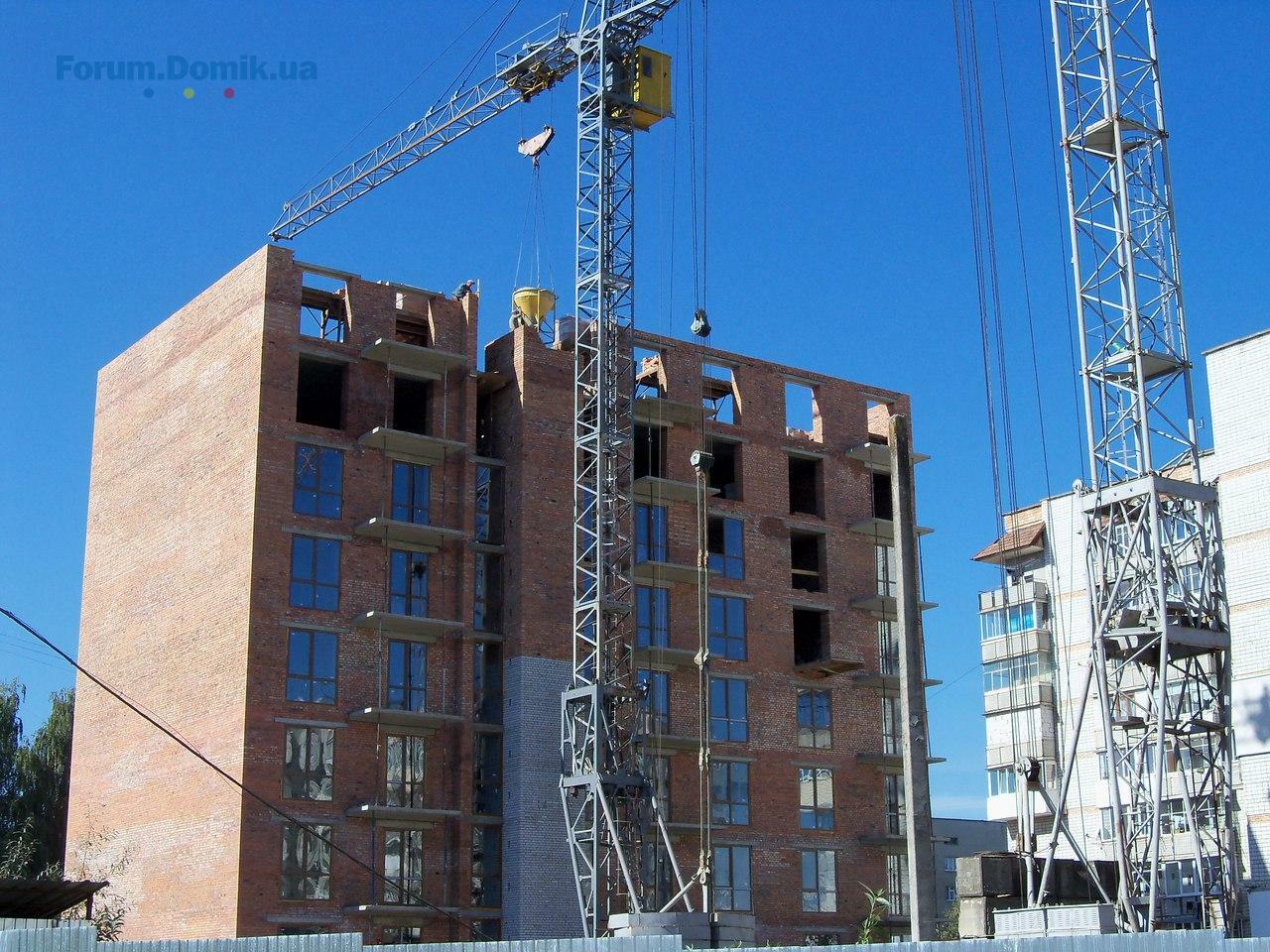

- перекриття 7-го житлового поверху повністю завершено,
- 8-ий поверх готовий на 50%,
- завершуємо проводити внутрішню мережу водопостачання та каналізації,
- розпочали мурувати міжкімнатні перегородки на 7-му поверсі.
ІІ-ІІІ секції:
- зведення цокольних поверхів завершено на 75%.
- перекриття 7-го житлового поверху повністю завершено,
- 8-ий поверх готовий на 50%,
- завершуємо проводити внутрішню мережу водопостачання та каналізації,
- розпочали мурувати міжкімнатні перегородки на 7-му поверсі.
ІІ-ІІІ секції:
- зведення цокольних поверхів завершено на 75%.
Domik System
Inform bot
37 480
09 сентября 2019
05 окт 2015 18:08
Domik System
Inform bot
37 480
09 сентября 2019
09 окт 2015 18:17

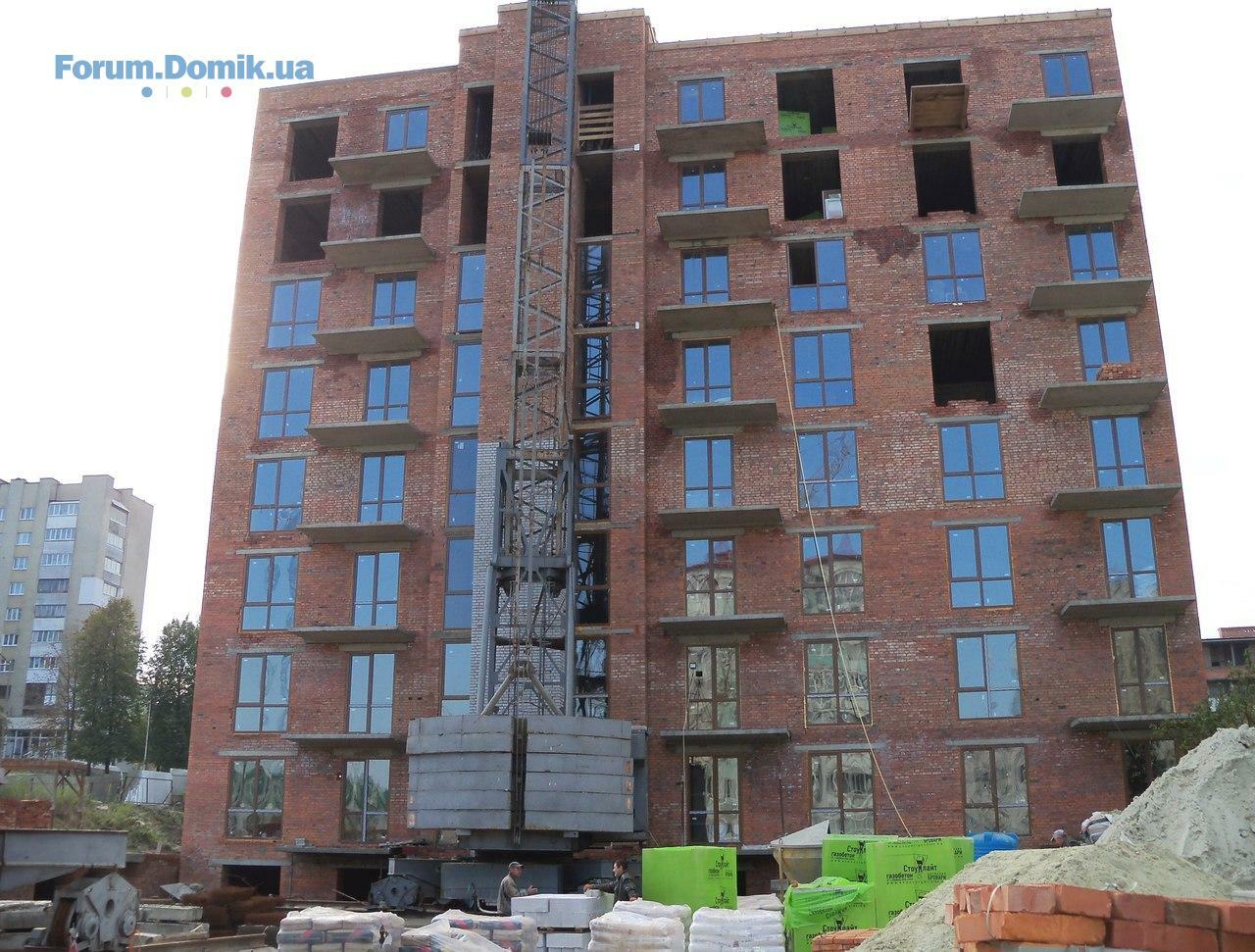

І секція:
- завершили зведення будинку,
- розпочато підготовку до покрівельних робіт,
- продовження роботи по благоустрою території.
ІІ-ІІІ секції:
- перекриваємо цокольний поверх 3-ої секції,
- завершення кладочних робіт по цоколю 2-ої секції.
- завершили зведення будинку,
- розпочато підготовку до покрівельних робіт,
- продовження роботи по благоустрою території.
ІІ-ІІІ секції:
- перекриваємо цокольний поверх 3-ої секції,
- завершення кладочних робіт по цоколю 2-ої секції.
Domik System
Inform bot
37 480
09 сентября 2019
09 окт 2015 18:17
Domik System
Inform bot
37 480
09 сентября 2019

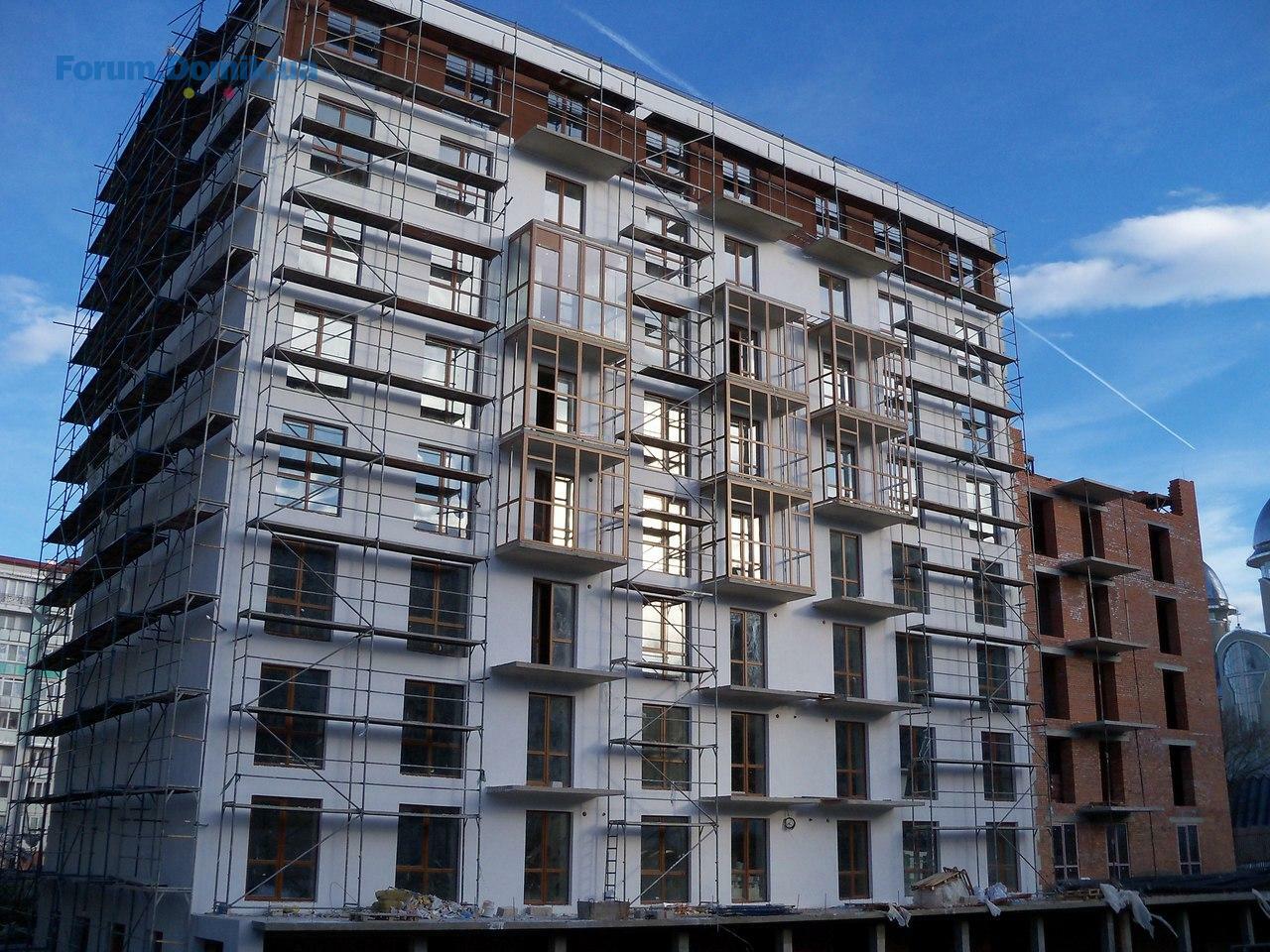

16 окт 2015 18:48
16.10.2015
І секція:

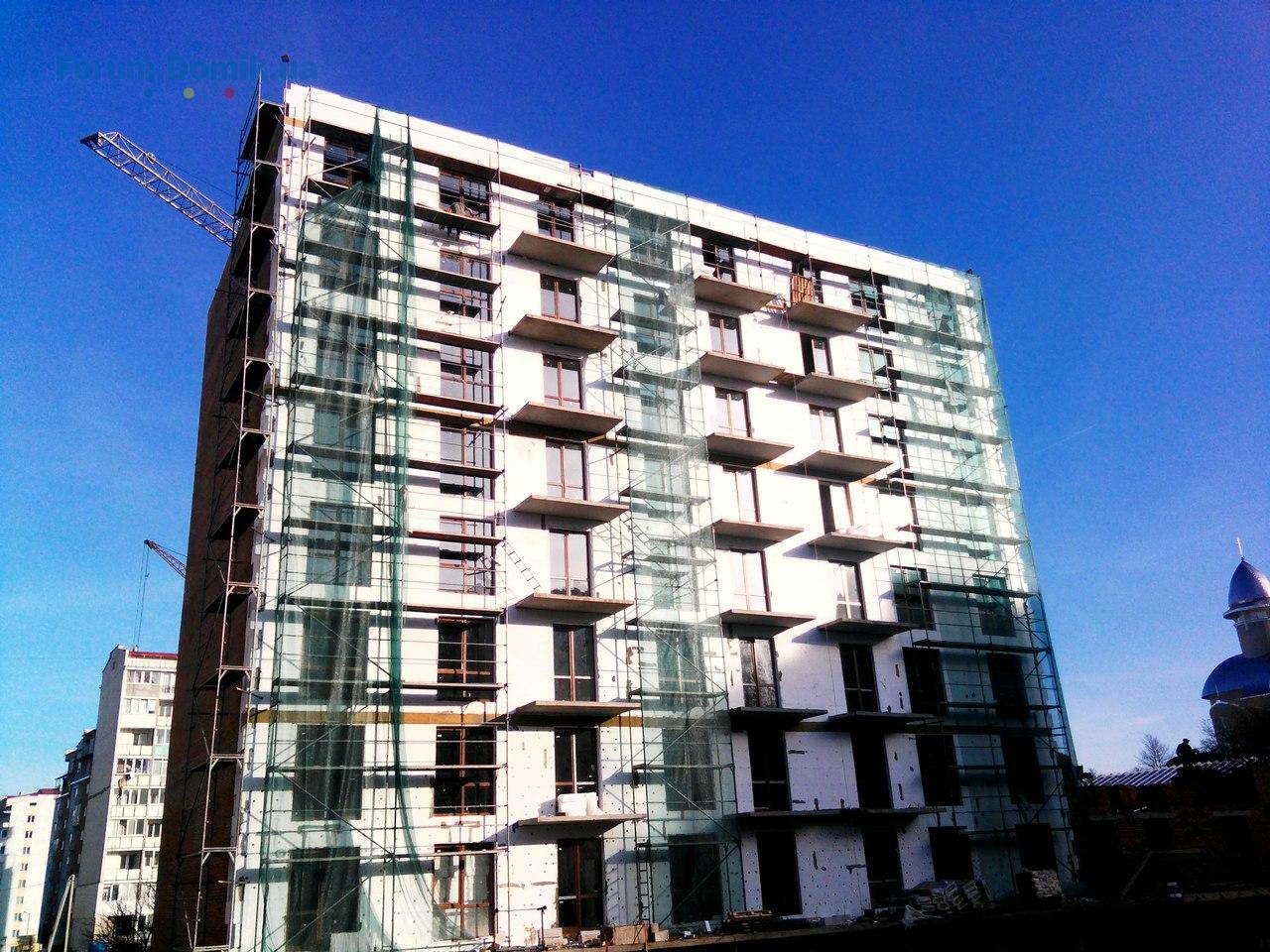

- завершуємо скління останніх поверхів,
- розпочали штукатурні роботи в квартирах та в приміщеннях загального користування на 5-6 поверхах,

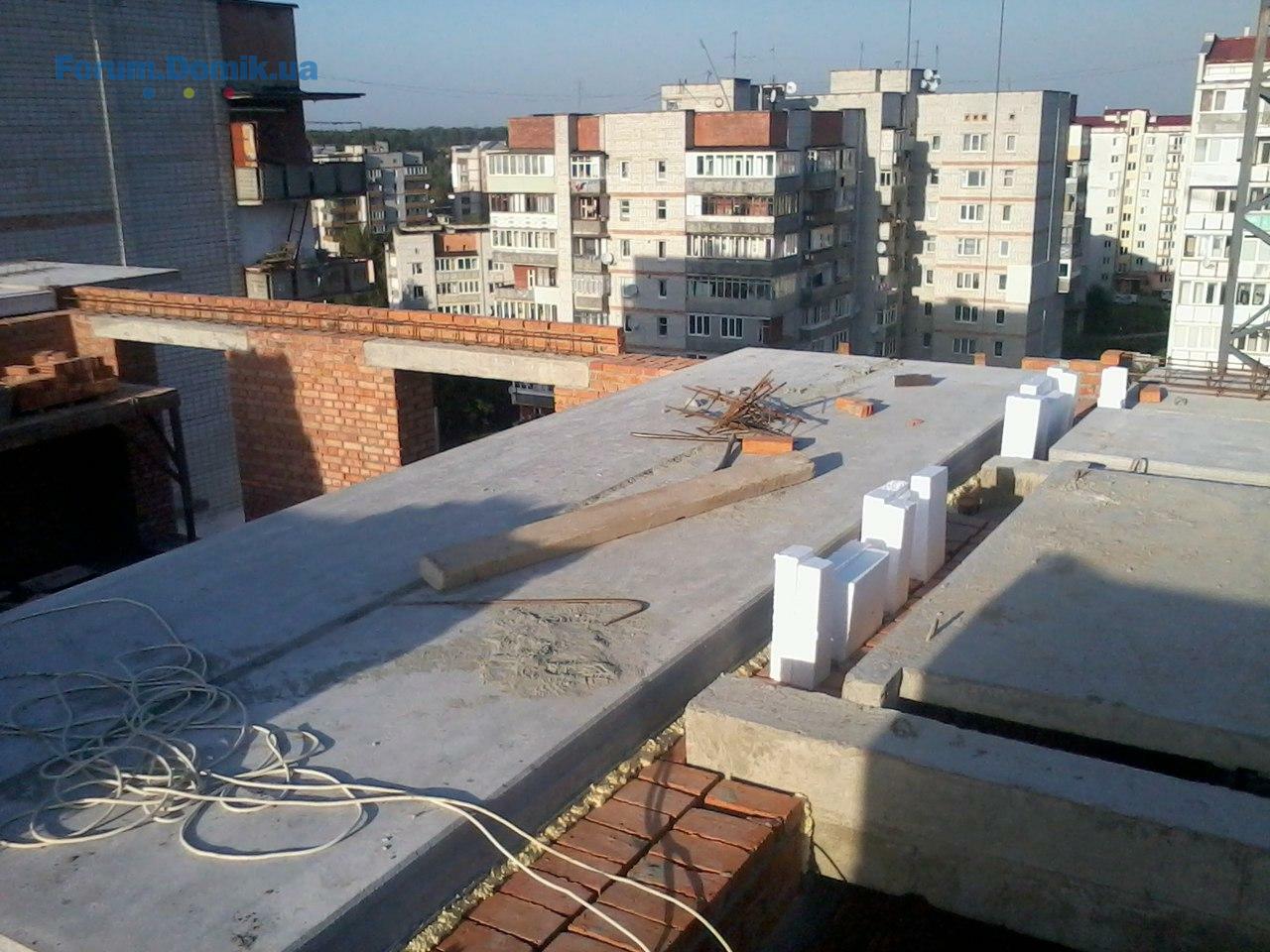

- завершуємо заливку армопояса по парапету та кришок на комини.
ІІ-ІІІ секції:
- цокольний поверх 3-ої секції перекрито,
- завершили зведення цоколя 2-ої секції.
І секція:
- завершуємо скління останніх поверхів,
- розпочали штукатурні роботи в квартирах та в приміщеннях загального користування на 5-6 поверхах,
- завершуємо заливку армопояса по парапету та кришок на комини.
ІІ-ІІІ секції:
- цокольний поверх 3-ої секції перекрито,
- завершили зведення цоколя 2-ої секції.
Domik System
Inform bot
37 480
09 сентября 2019
16 окт 2015 18:49
Domik System
Inform bot
37 480
09 сентября 2019
28 окт 2015 16:55
Domik System
Inform bot
37 480
09 сентября 2019
06 ноя 2015 22:28
06.11.2015
І секція:
- розпочали штукатурення 3-го житлового поверху,

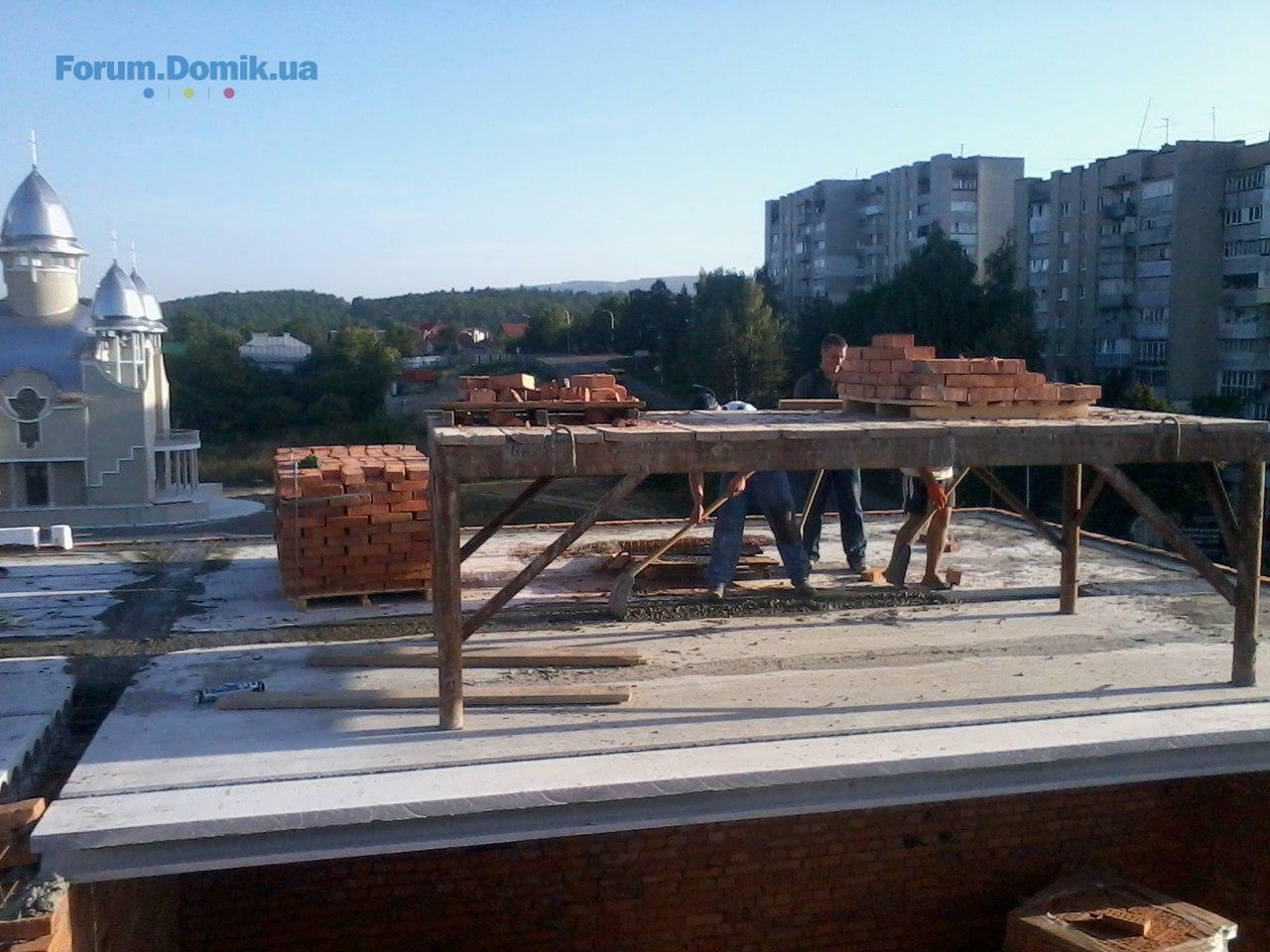

- завершили утеплення даху,
- продовжуємо утеплення фасаду.
ІІ-ІІІ секції:
- розпочали зведеня 1-го поверху ІІ-ї секції,
- залито плиту під терасу ІІ-ї секції,
- завершили зведення та перекриття 1-го житлового поверху ІІІ-ї секції.
І секція:
- розпочали штукатурення 3-го житлового поверху,
- завершили утеплення даху,
- продовжуємо утеплення фасаду.
ІІ-ІІІ секції:
- розпочали зведеня 1-го поверху ІІ-ї секції,
- залито плиту під терасу ІІ-ї секції,
- завершили зведення та перекриття 1-го житлового поверху ІІІ-ї секції.
Domik System
Inform bot
37 480
09 сентября 2019
06 ноя 2015 22:29
Domik System
Inform bot
37 480
09 сентября 2019
14 ноя 2015 19:19
І секція:
- завершили штукатурити 3-ій житловий поверх,
- провели монтаж вхідних дверей в квартирах,
- заливаємо бетонну стяжку на даху,

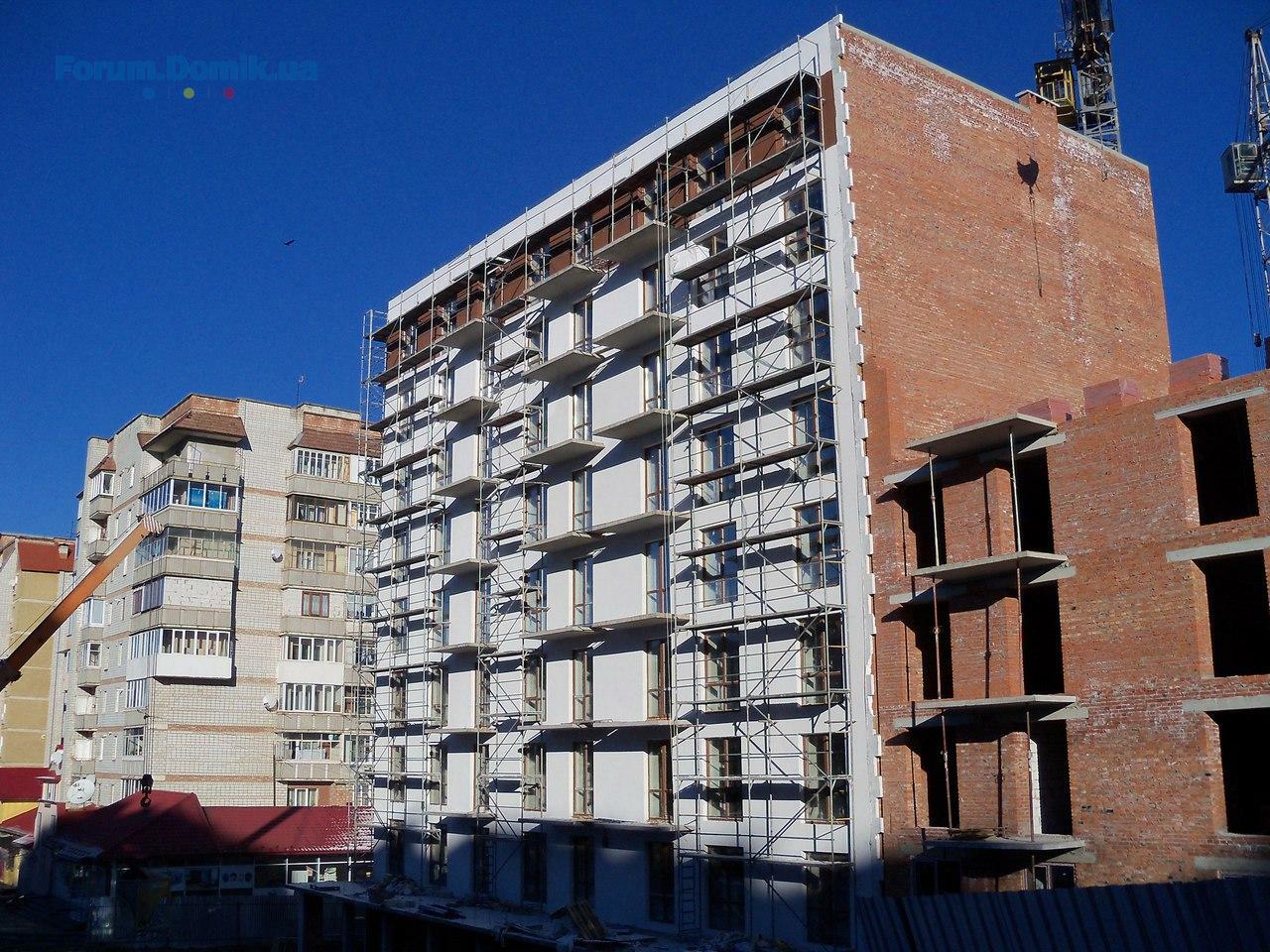

- продовжуємо утеплювати фасад.
ІІ-ІІІ секції:
- 1-ий житловий поверх готовий,
- розпочато зведення 2-го поверху ІІ-ї секції,
- 2-ий поверх ІІІ-ї секції зведено на 75%.
- завершили штукатурити 3-ій житловий поверх,
- провели монтаж вхідних дверей в квартирах,
- заливаємо бетонну стяжку на даху,
- продовжуємо утеплювати фасад.
ІІ-ІІІ секції:
- 1-ий житловий поверх готовий,
- розпочато зведення 2-го поверху ІІ-ї секції,
- 2-ий поверх ІІІ-ї секції зведено на 75%.
Domik System
Inform bot
37 480
09 сентября 2019
14 ноя 2015 19:19
Domik System
Inform bot
37 480
09 сентября 2019
06 дек 2015 12:09

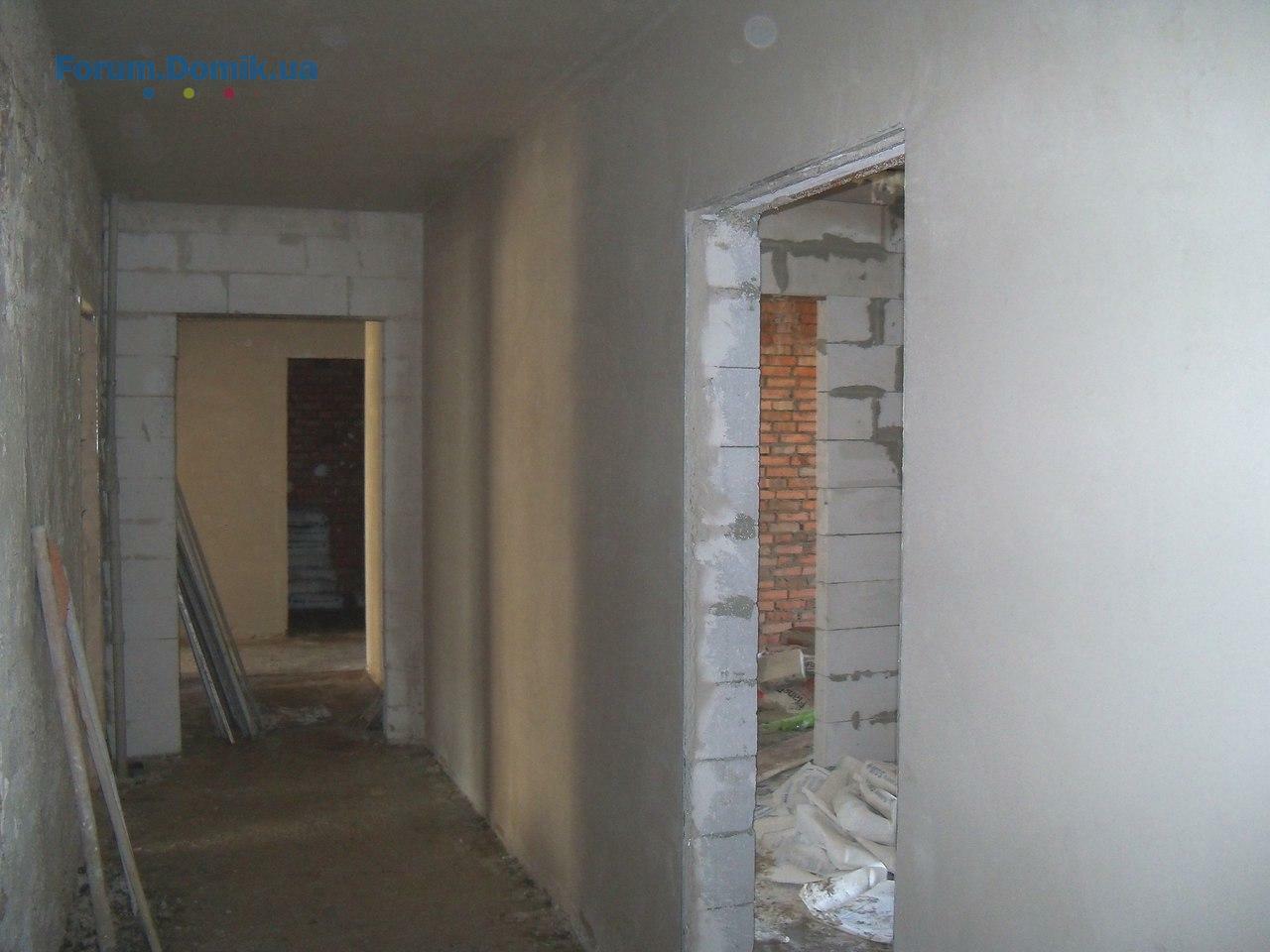

І секція:
- завершили штукатурні роботи на 1 пов. та вхідній групі,
- зашиваємо г/к коробами стояки та ніші,

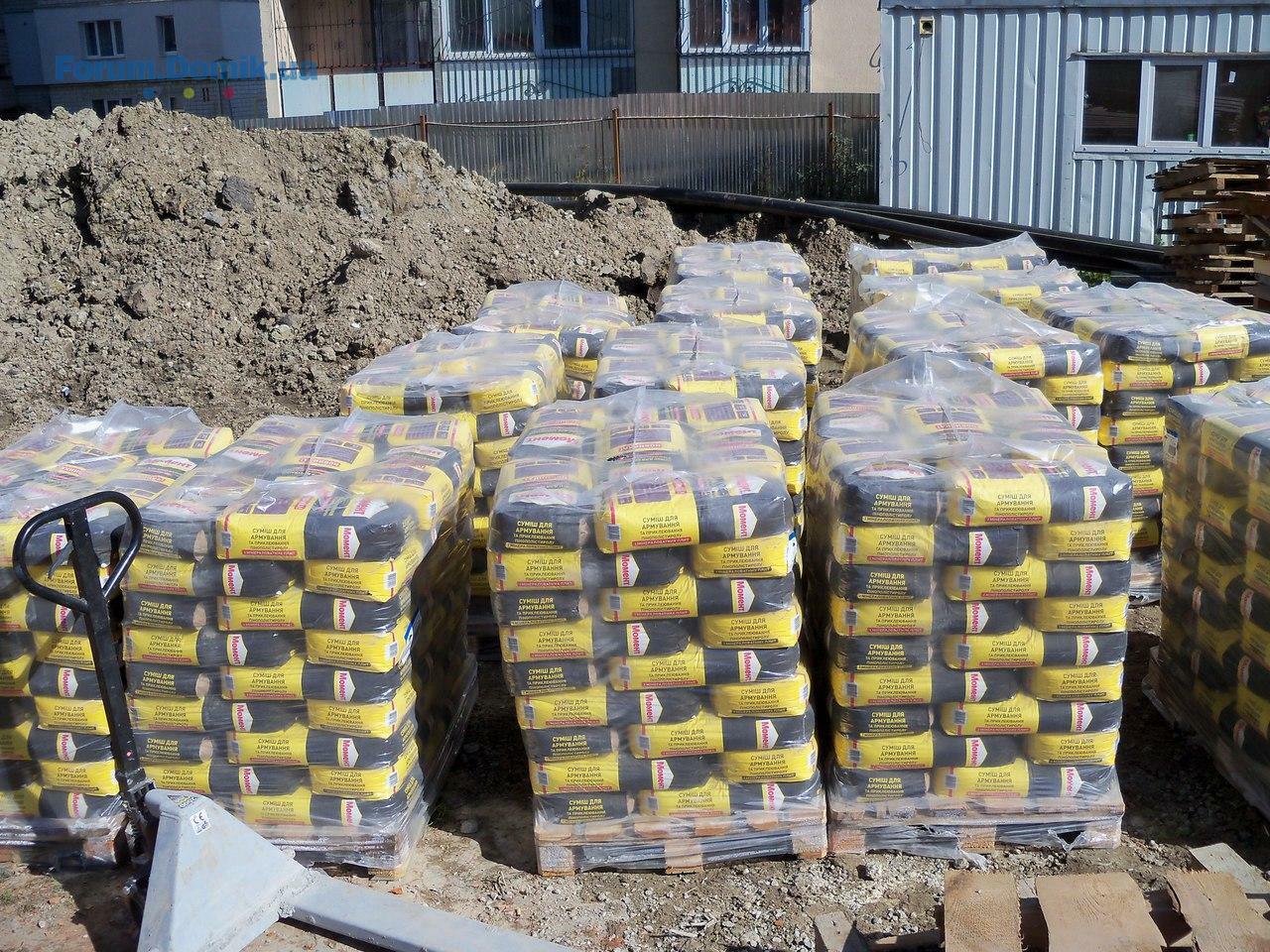

- розпочали заливати стяжки на 7-8 поверхах,
- фасадні роботи завершено на третину.
ІІ-ІІІ секції:
- 3-ій житловий поверх повністю зведено та перекрито на 50%.
- завершили штукатурні роботи на 1 пов. та вхідній групі,
- зашиваємо г/к коробами стояки та ніші,
- розпочали заливати стяжки на 7-8 поверхах,
- фасадні роботи завершено на третину.
ІІ-ІІІ секції:
- 3-ій житловий поверх повністю зведено та перекрито на 50%.
Domik System
Inform bot
37 480
09 сентября 2019
06 дек 2015 12:09
Domik System
Inform bot
37 480
09 сентября 2019
28 дек 2015 21:48
І секція:
- повністю завершено штукатурні роботи,
- залито стяжку на 2 поверсі,

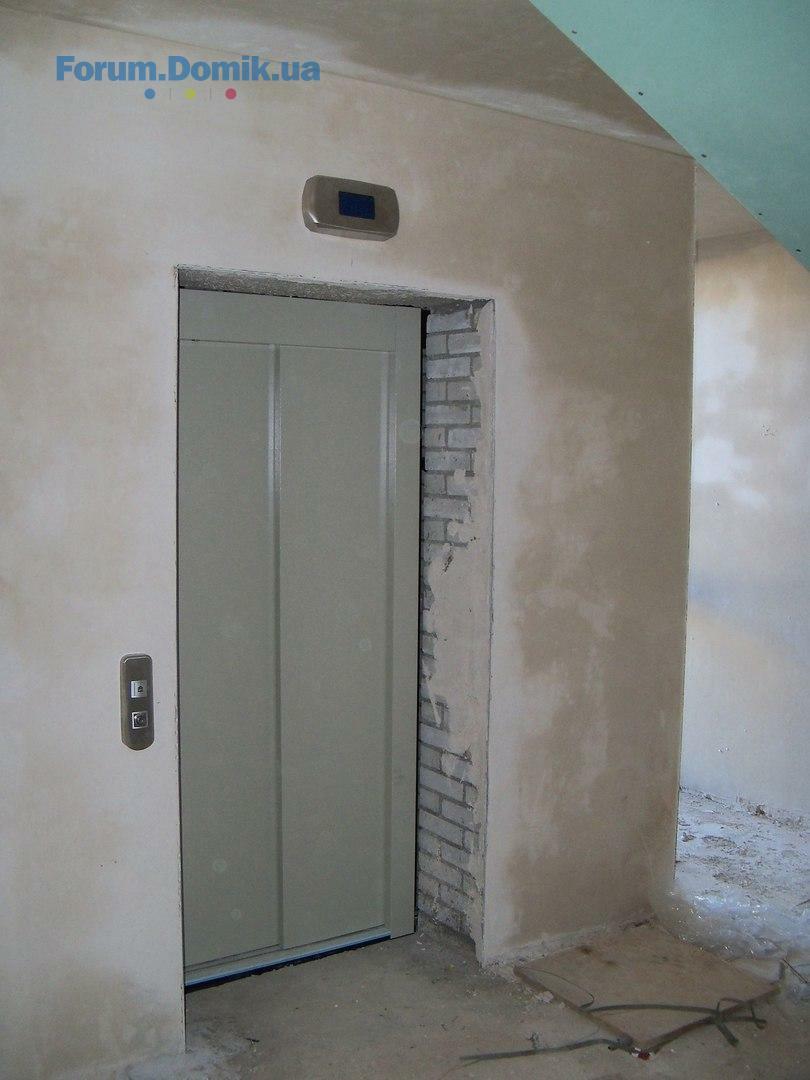

- встановлено ліфт,
- проводимо роботи з облаштування благоустрою.
ІІ-ІІІ секції:
- 4-ий поверх ІІ-ї секції зведено та перекрито на 50%,
- зведено міжкімнатні перегородки на 2-3-му житлових поверхах ІІ-ІІІ-ої секцій,
- розпочато зведення 5-го житлового поверху ІІІ-ї секції.
- повністю завершено штукатурні роботи,
- залито стяжку на 2 поверсі,
- встановлено ліфт,
- проводимо роботи з облаштування благоустрою.
ІІ-ІІІ секції:
- 4-ий поверх ІІ-ї секції зведено та перекрито на 50%,
- зведено міжкімнатні перегородки на 2-3-му житлових поверхах ІІ-ІІІ-ої секцій,
- розпочато зведення 5-го житлового поверху ІІІ-ї секції.
Domik System
Inform bot
37 480
09 сентября 2019
28 дек 2015 21:48
Domik System
Inform bot
37 480
09 сентября 2019
04 янв 2016 19:05
Domik System
Inform bot
37 480
09 сентября 2019
31 янв 2016 11:59
І секція:
- розпочали скління балконів,

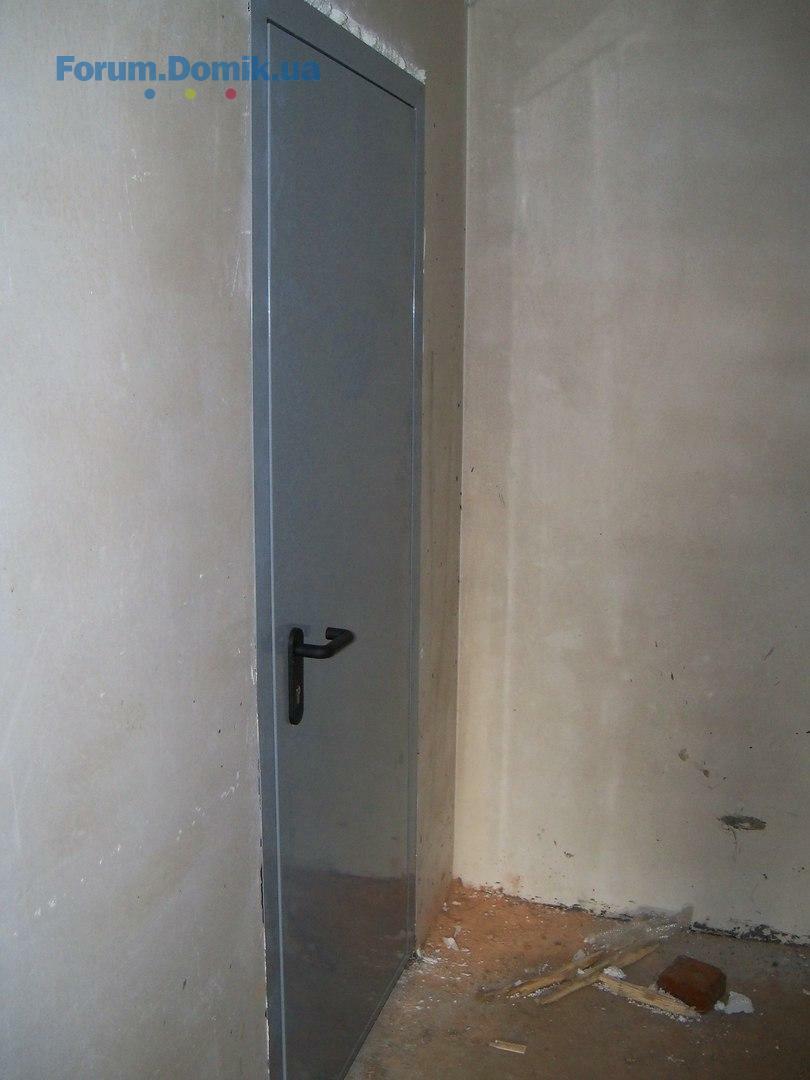

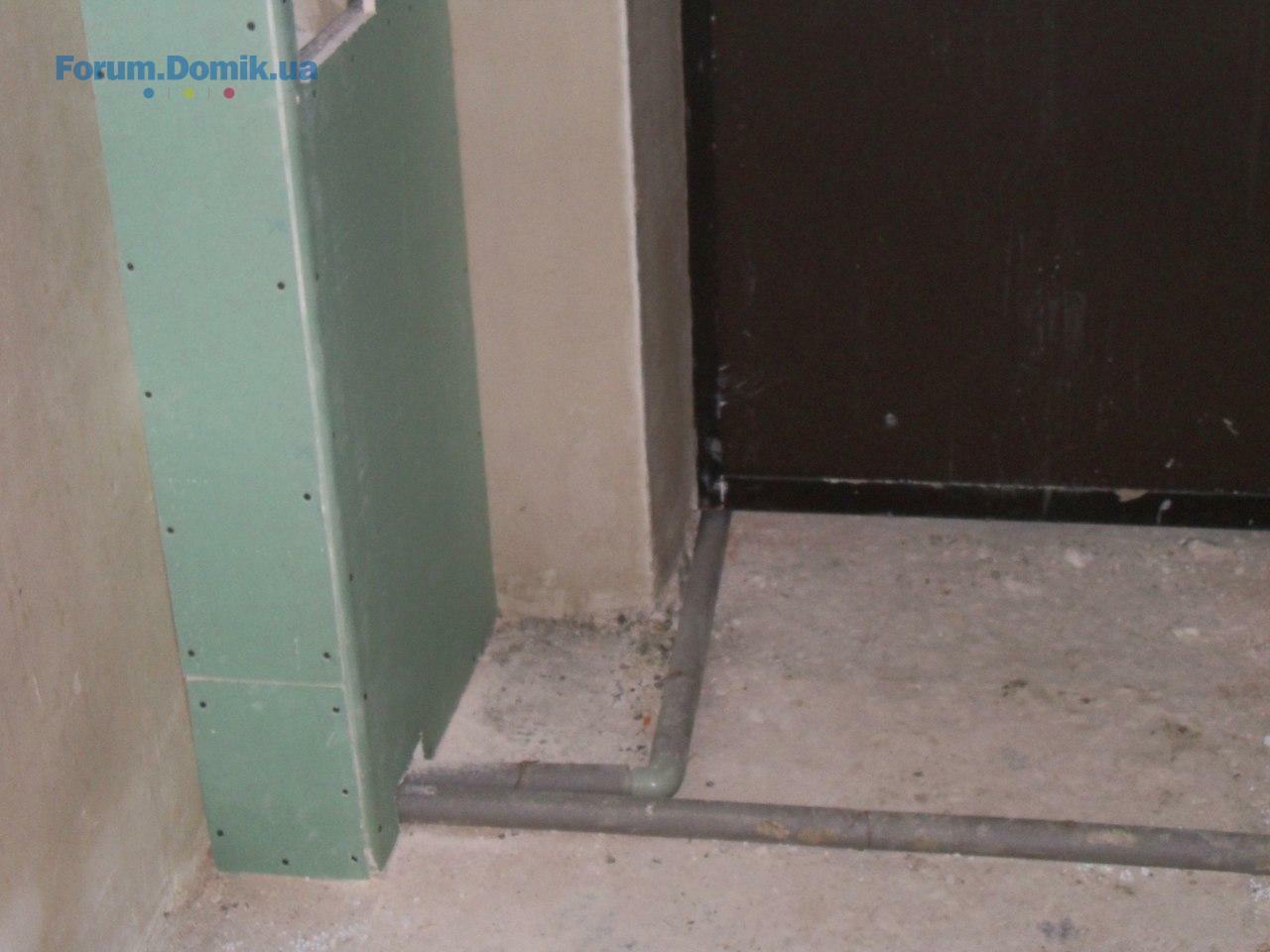

- встановлено двері в електрощитову та водомірний вузол,

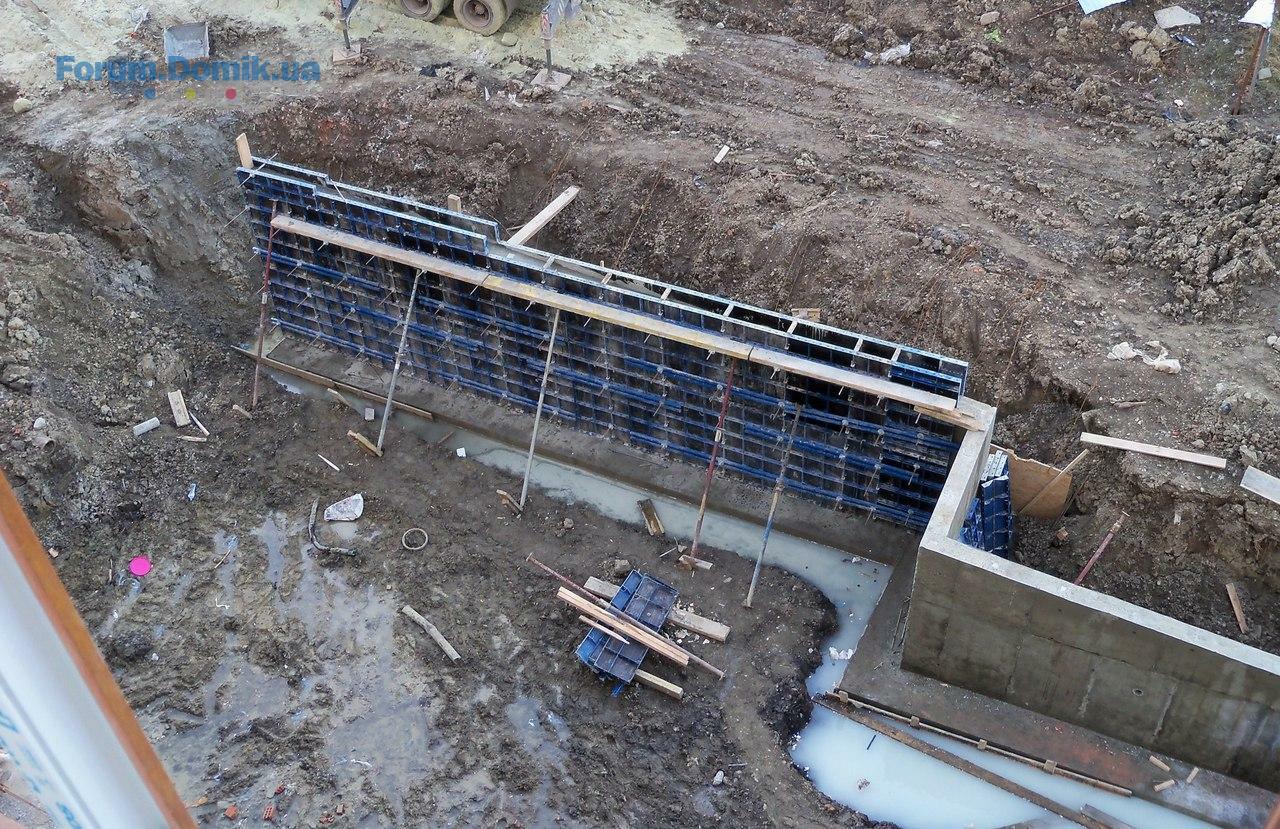

- продовжуємо роботу з облаштування підпірної стінки.
ІІ-ІІІ секції:
- 6-ий поверх ІІІ-ї секції зведено на 75%.
IV секція:

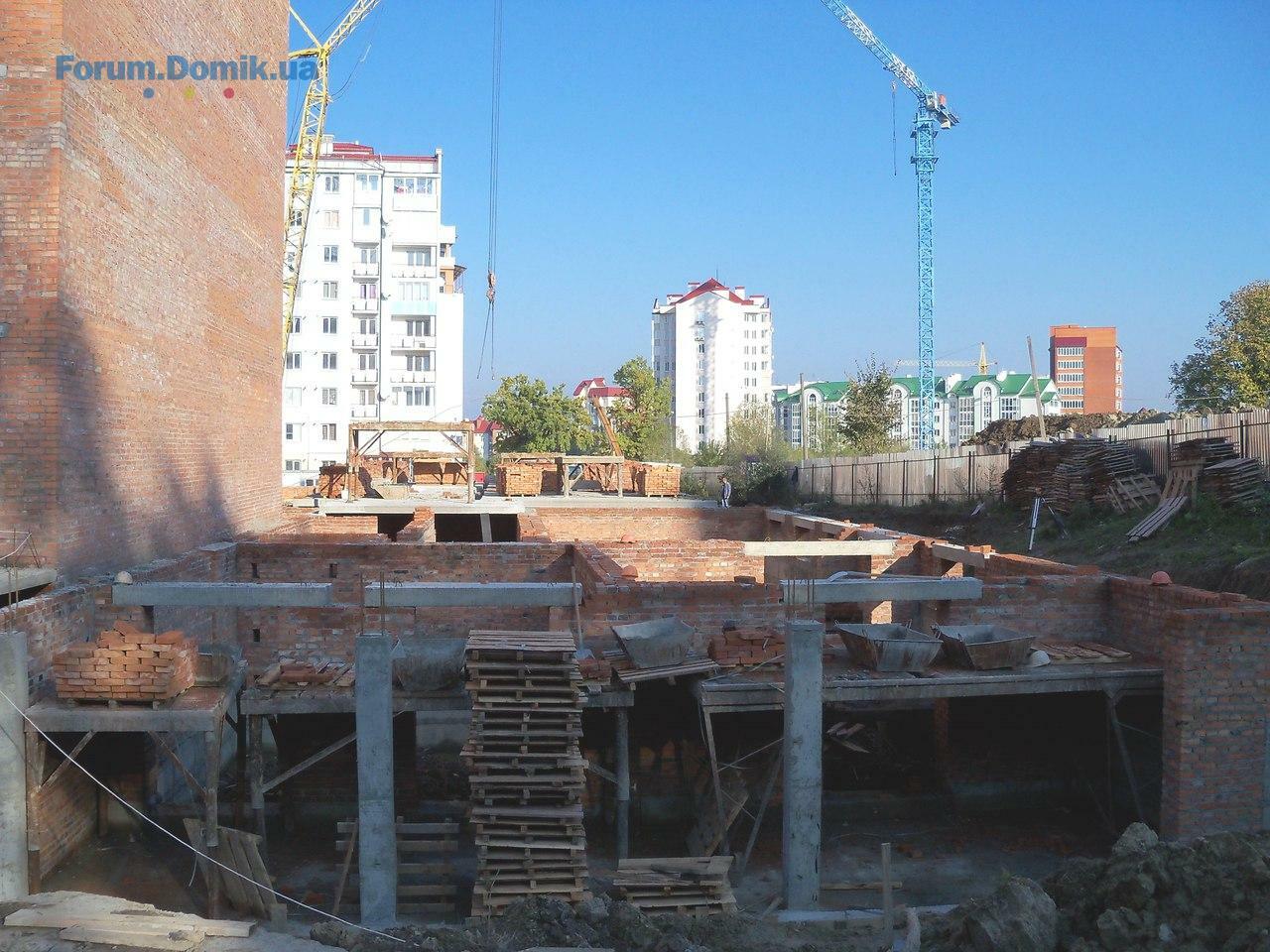

- розширили котлован.
- розпочали скління балконів,
- встановлено двері в електрощитову та водомірний вузол,
- продовжуємо роботу з облаштування підпірної стінки.
ІІ-ІІІ секції:
- 6-ий поверх ІІІ-ї секції зведено на 75%.
IV секція:
- розширили котлован.
Domik System
Inform bot
37 480
09 сентября 2019
31 янв 2016 11:59
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
- ЖК Sense City | Сенс Сити | Prostir | Софиевская Борщаговка, ул. Соборная, 77а20.1120
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная20.11971
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7420.112 192
- ЖК Montreal House | Монреаль | Cityconsult Development | ул. Антоновича, 102у20.11533
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/220.112 739
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая20.111 977
- ЖК Welcome Home на Стеценко | Фундамент | ул. Стеценко, 7519.115 840
- ЖК "Родной", Гатное, ул. Покровская, 219.1161
- ЖК Синергия Сити | Ирпень, ул. Достоевского, пер. Озерный19.11217
- ЖК Вудлайн | Атлант | Новоселки, ул. Лесная, 1а19.111 201
- Альтернативне живлення для орендарів, хто кому винен?20.119
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление06.1119
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
