Подать объявление

ЖК "Яскравий", ул. Дегтяренко - "Интергал-Буд"

Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 158.
12/8%
13/8%
51/32%
58/37%
24/15%
1. . .1517. . .84
20 июнь 2013 08:17
Я бы темнее красил :)
Как у шведов, немцев, голландцев.
20 июнь 2013 15:20
28 июнь 2013 10:12

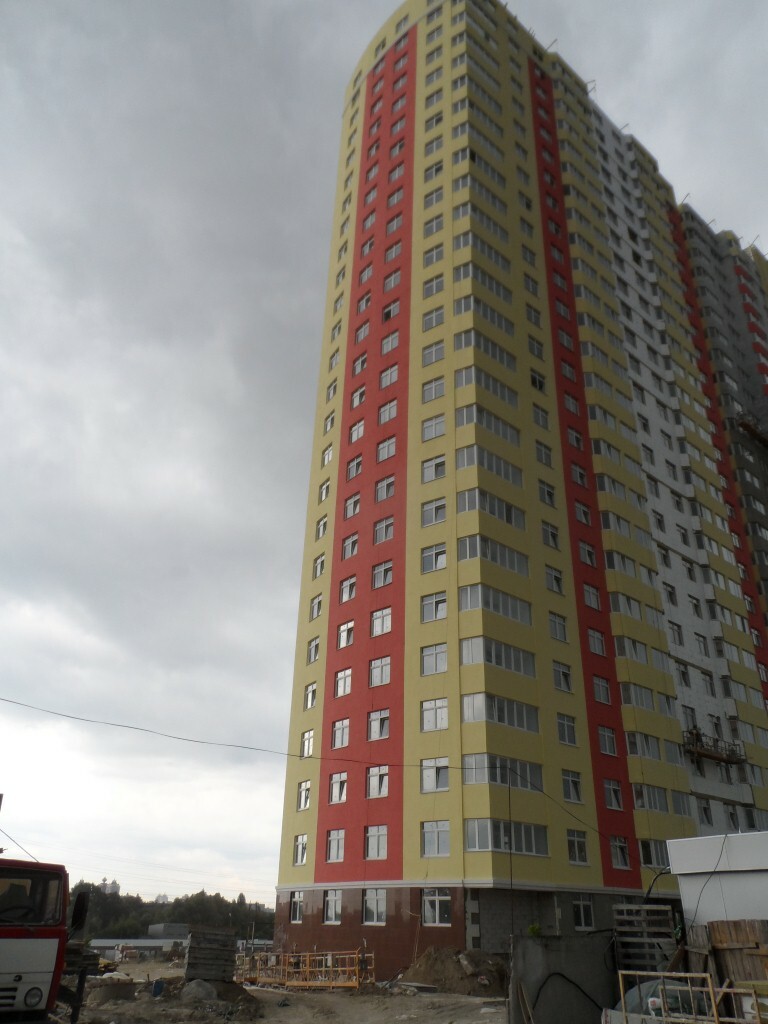

Ход работ строительство "Яскравого":

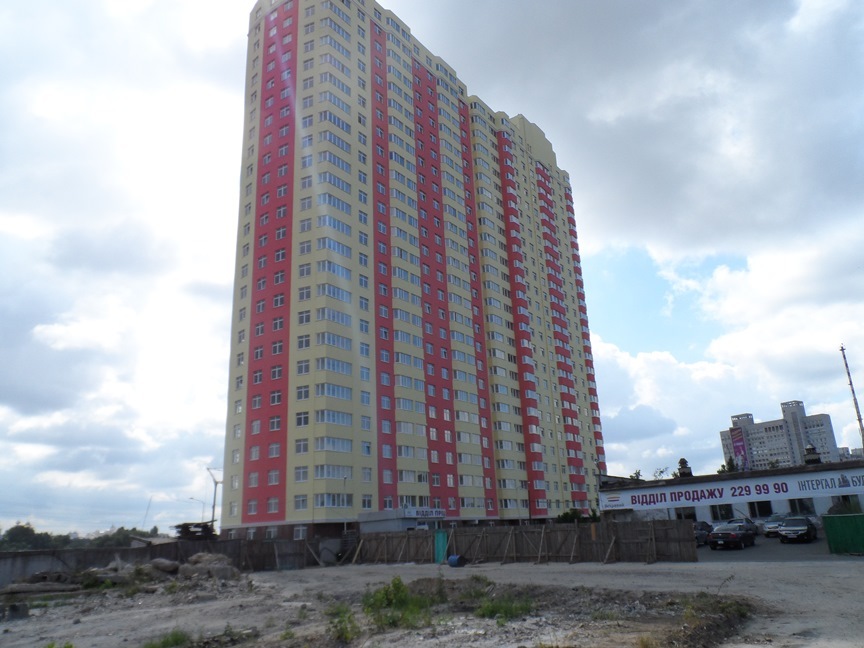

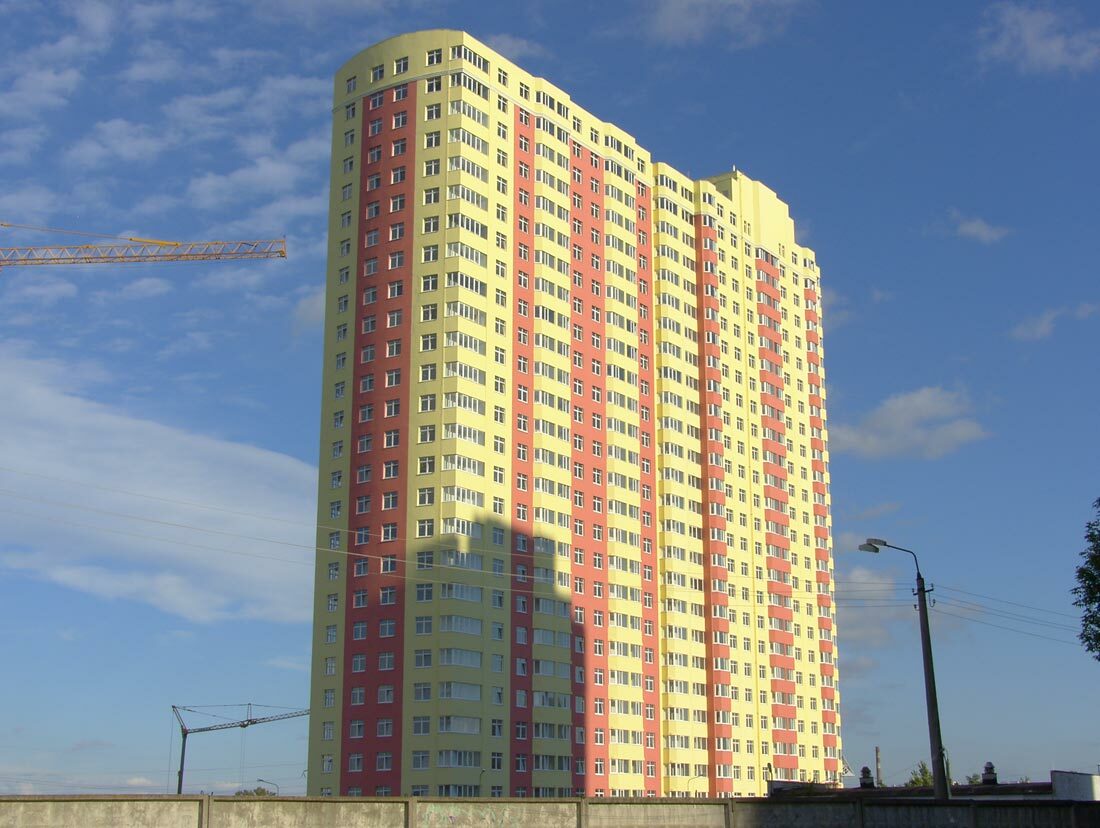

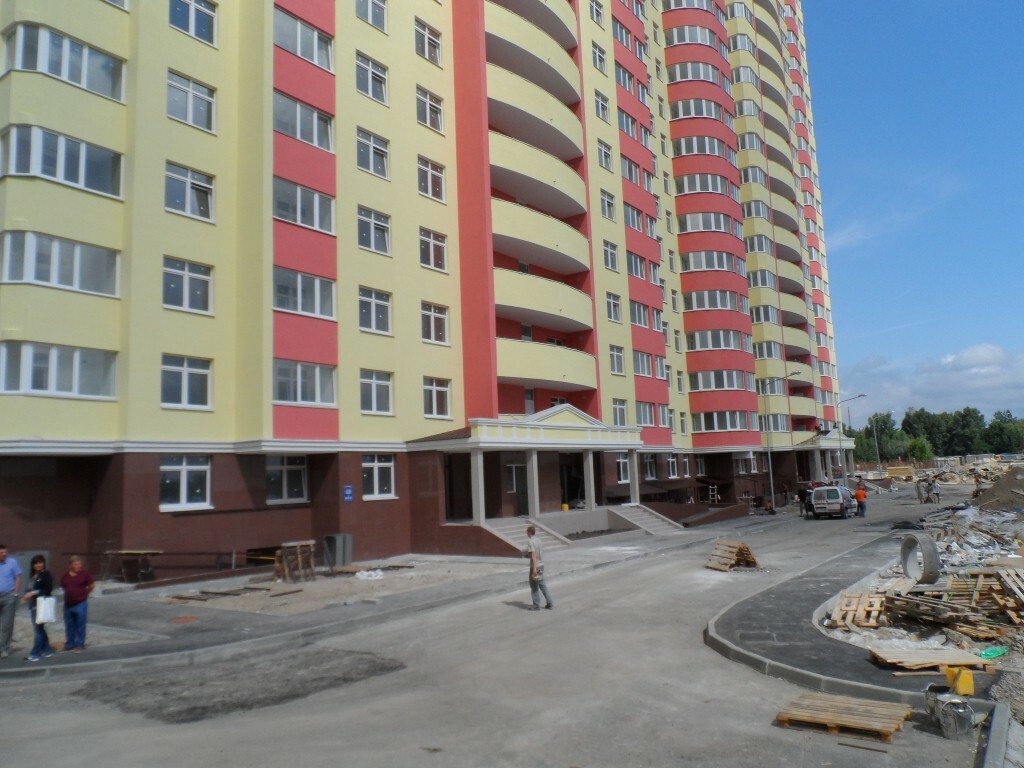

По состоянию на 27.06.2013 г. в доме № 1 завершены работы по покраске фасадов. Внутренние ремонтные работы закончены в I и II секциях, продолжаются работы по установке межкомнатных дверей, сантехоборудования и электрооборудования. Чистовая отделка мест общего пользования выполнено по 24 этаж в I и II секциях.

На территории комплекса продолжаются работы по благоустройству и озеленению.

Забурены все сваи для дома № 2. В секции и заливаются стены подвала. Заканчивается укладки первого слоя гидроизоляции по 2 секции.

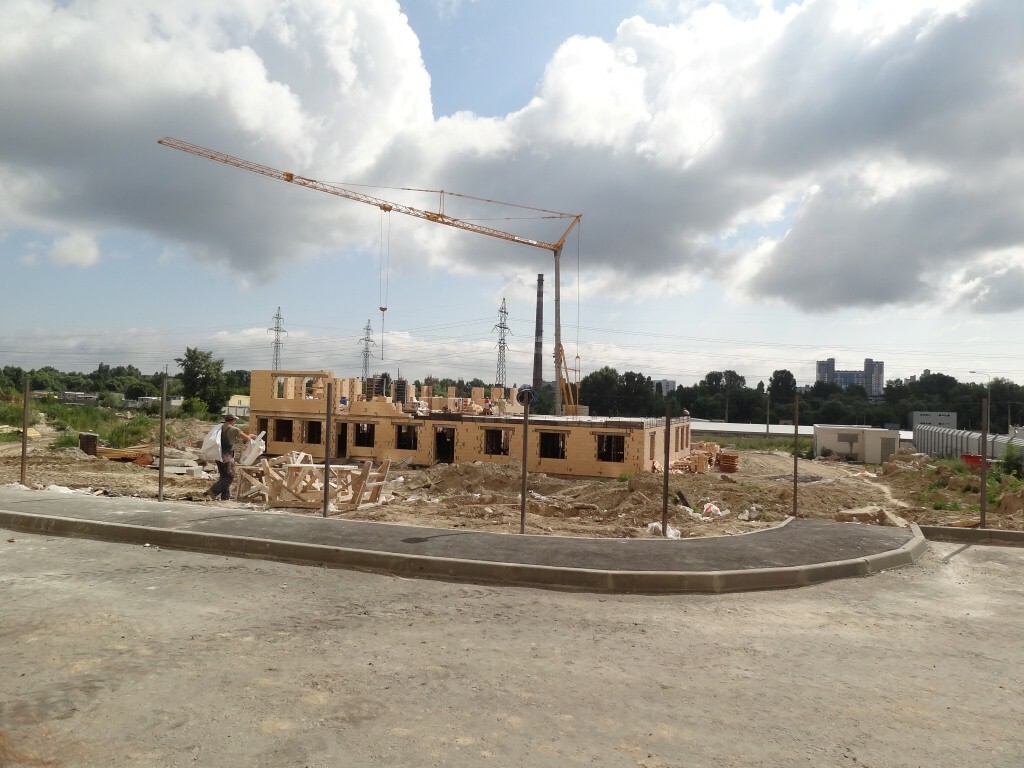

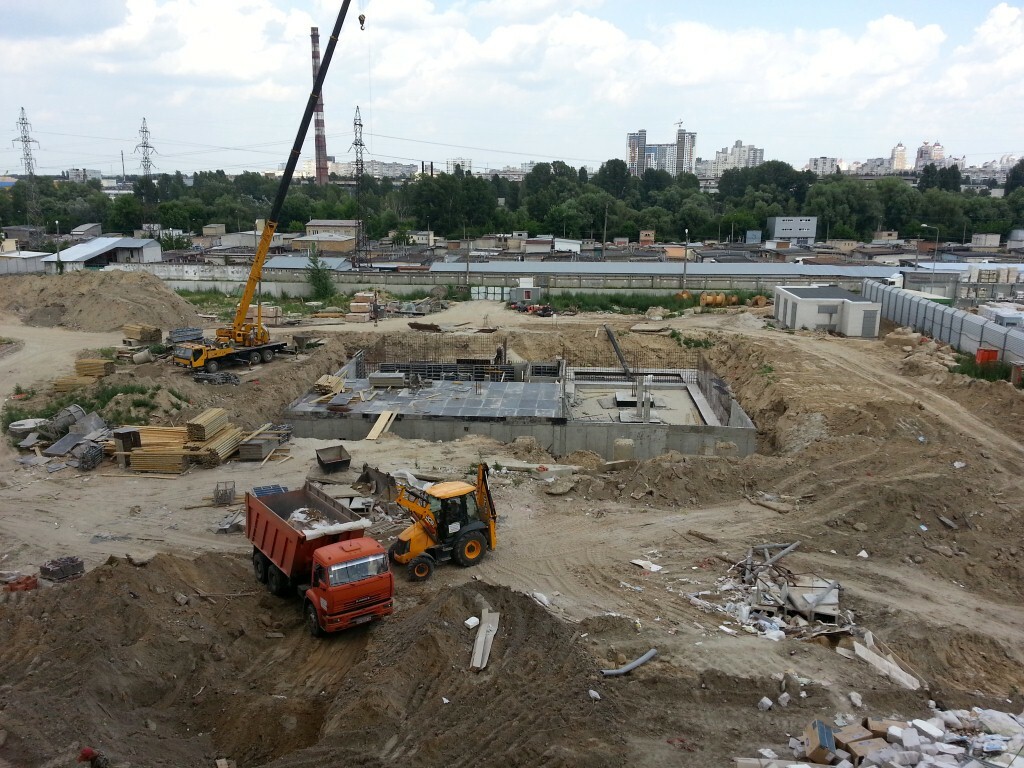

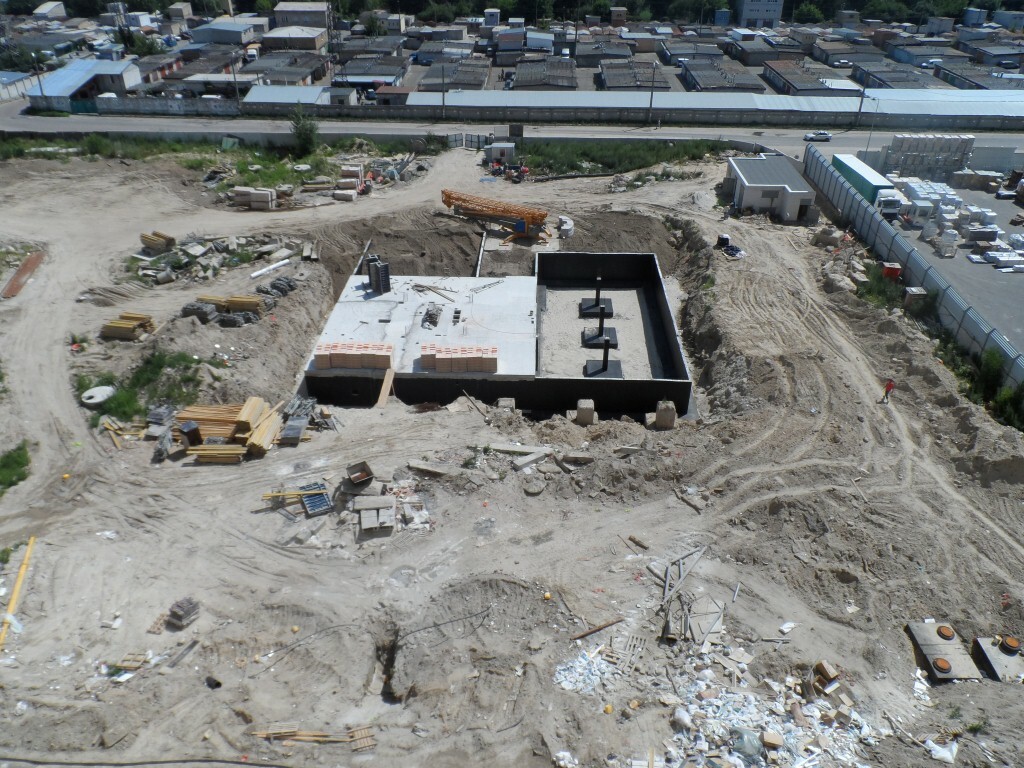

Фундамент детского сада
01 июль 2013 10:47
Вообще то эта фотка фундамента детского сада))
01 июль 2013 11:58
Но он же рядом с "Яскравим"? )
02 июль 2013 06:27
да, это единое целое, единый комплекс))
04 июль 2013 09:09
С 03.07.2013 улучшены условия рассрочки на двухуровневые квартиры площадью более 110 кв. м в доме № 1 первой очереди.
04 июль 2013 09:10
Новости второй очереди:

Вскоре начнется продажа квартир.

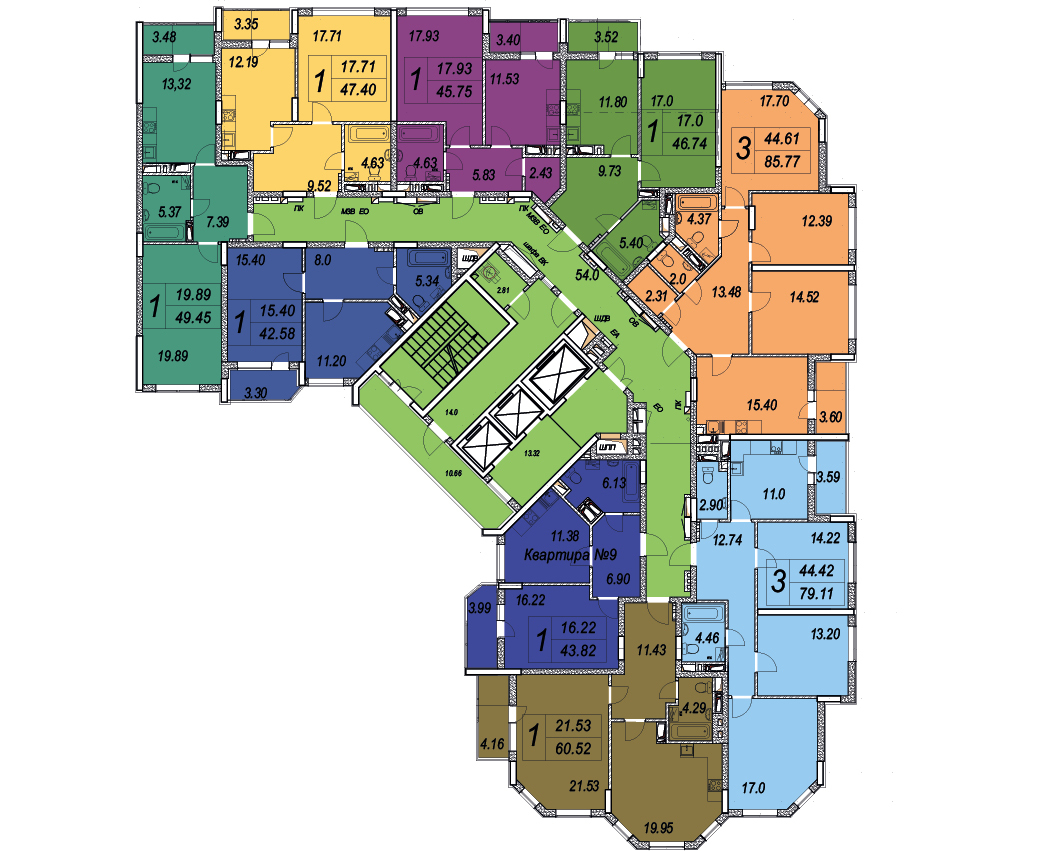

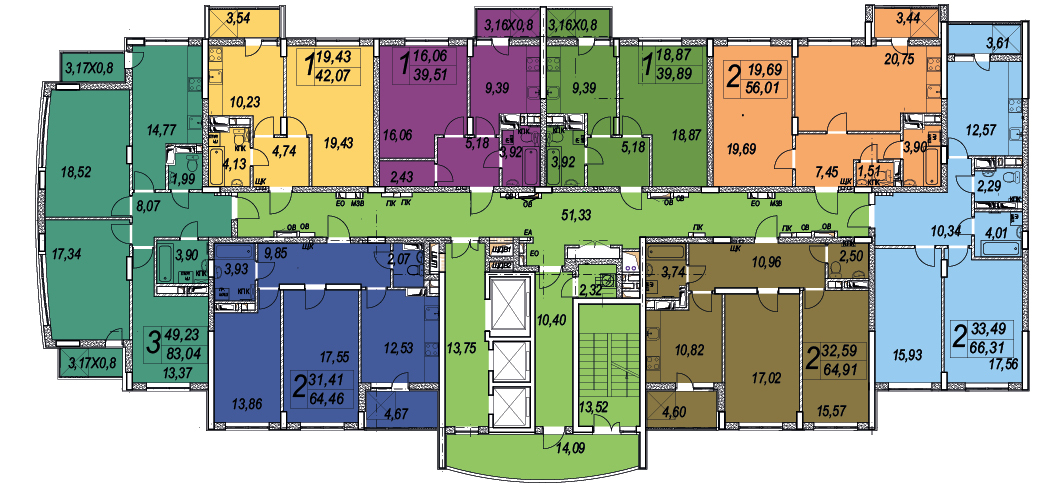

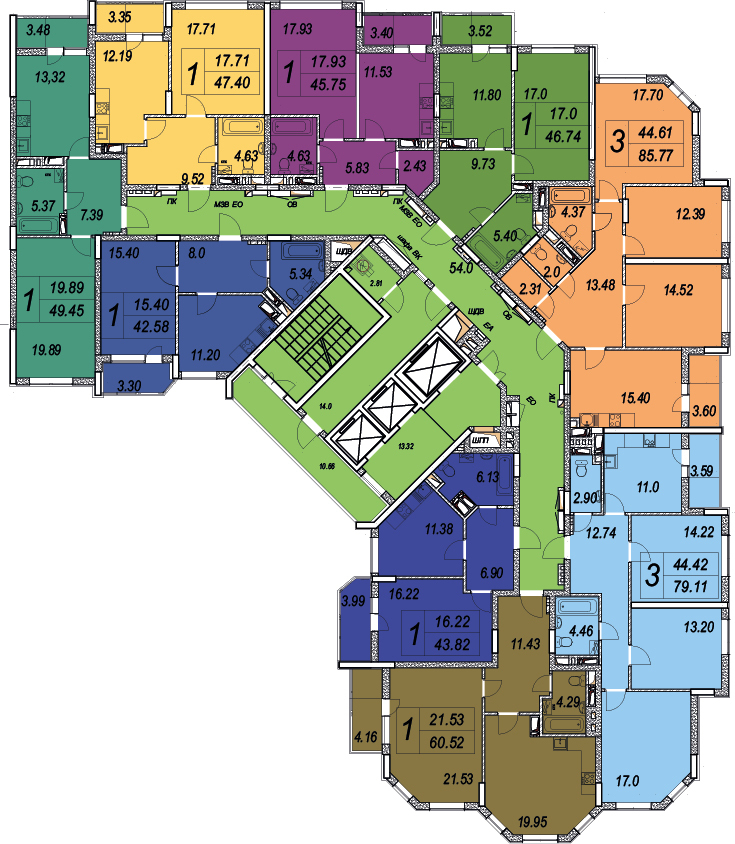

Типовые планировки:
04 июль 2013 10:09
06 июль 2013 16:02
2Архитектор Быков

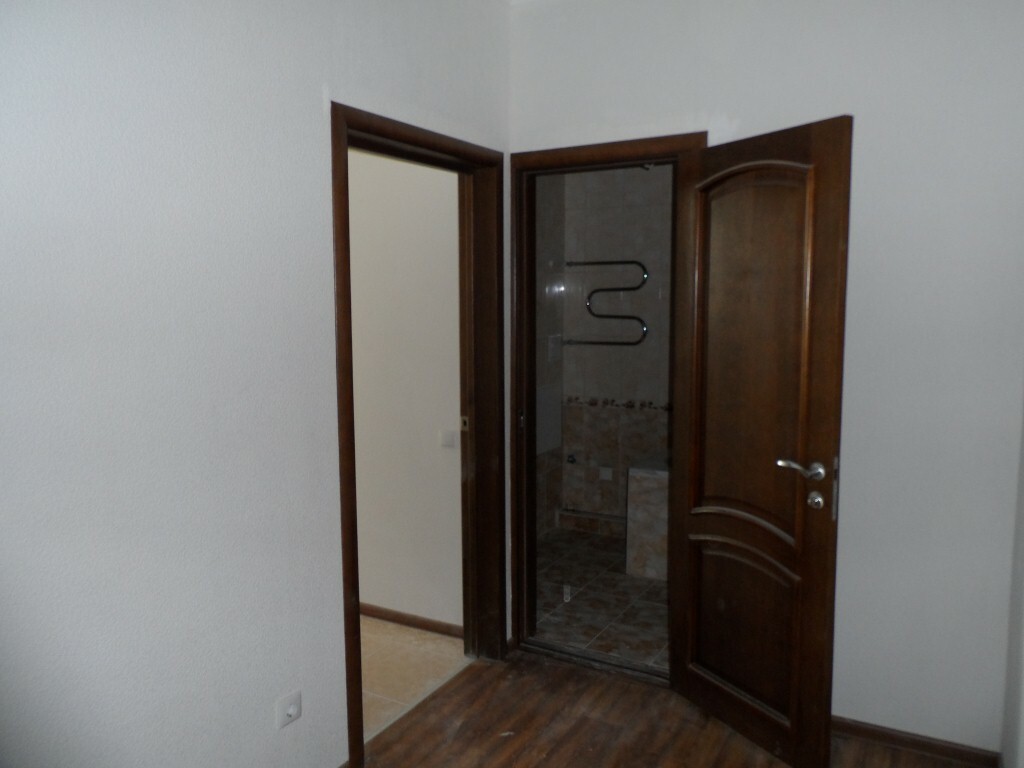

Подскажите, пожалуйста, каким образом разведена вентиляция по одинаковым квартирам по этажам?
Типа,к одному стояку подключены кухни квартир на 1м, 4м, 7м этажах и тд.

У нас получается, у кого нормальная тяга, у кого обратная. Из-за чего такое может быть?

Спасибо
07 июль 2013 09:37
08 июль 2013 07:21
Цитата "dimochka64":
2Архитектор Быков

Подскажите, пожалуйста, каким образом разведена вентиляция по одинаковым квартирам по этажам?
Типа,к одному стояку подключены кухни квартир на 1м, 4м, 7м этажах и тд.

У нас получается, у кого нормальная тяга, у кого обратная. Из-за чего такое может быть?

Спасибо

хороший вопрос, для меня особенно актуальный)) :-)) так- как у меня обратная тяга идет, кухня и ванная комната, в акте отобразила. Хотя у соседа, ниже этажом, тяга отличная.
09 июль 2013 13:25

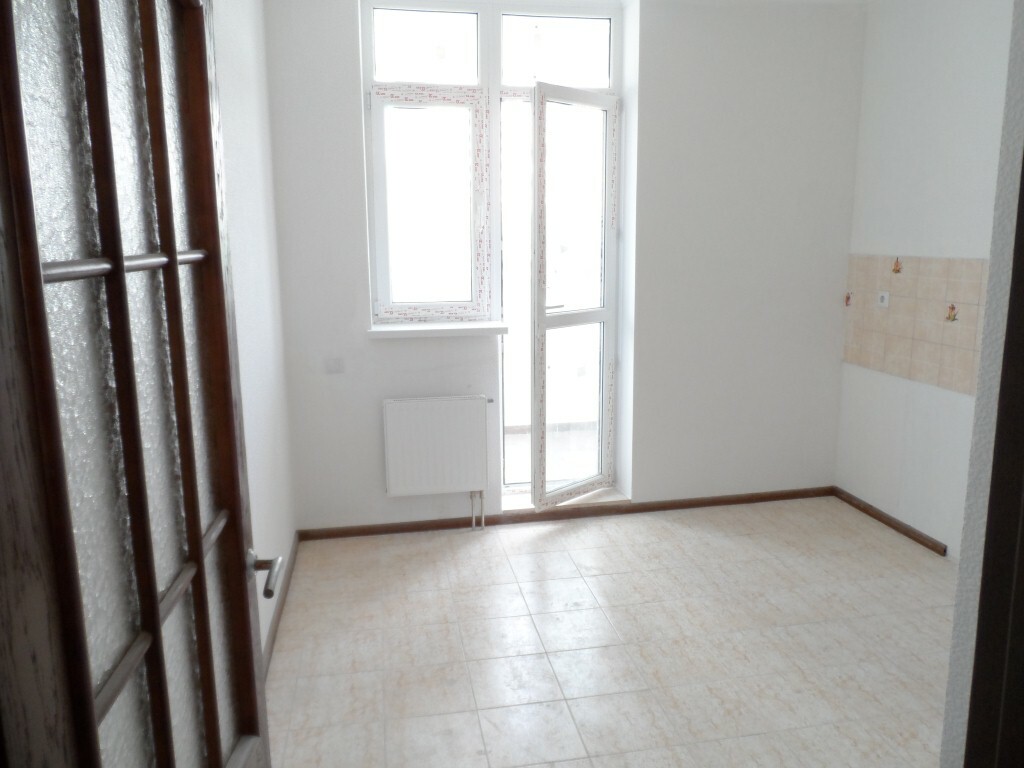

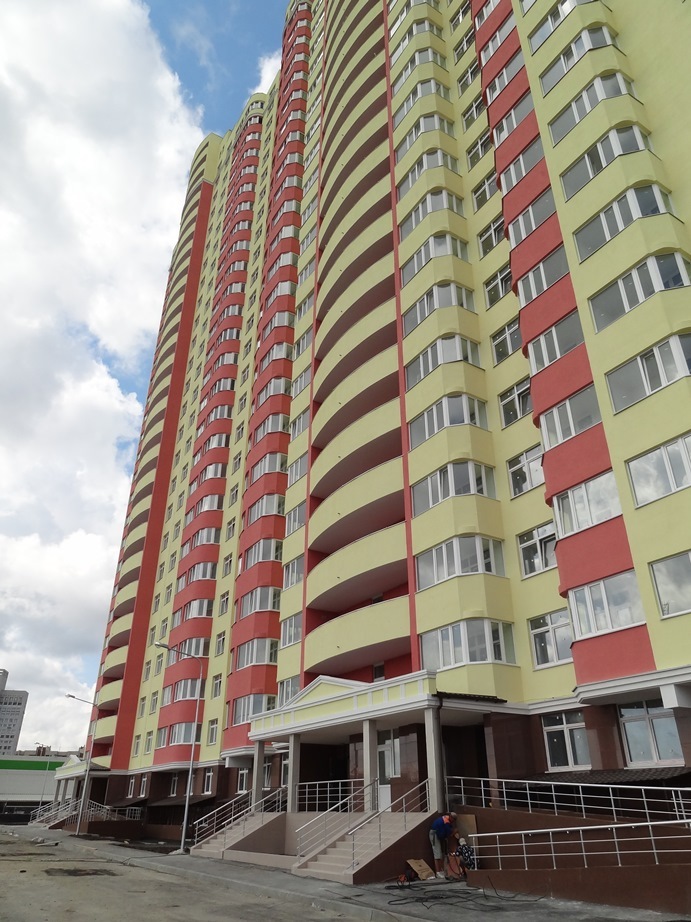

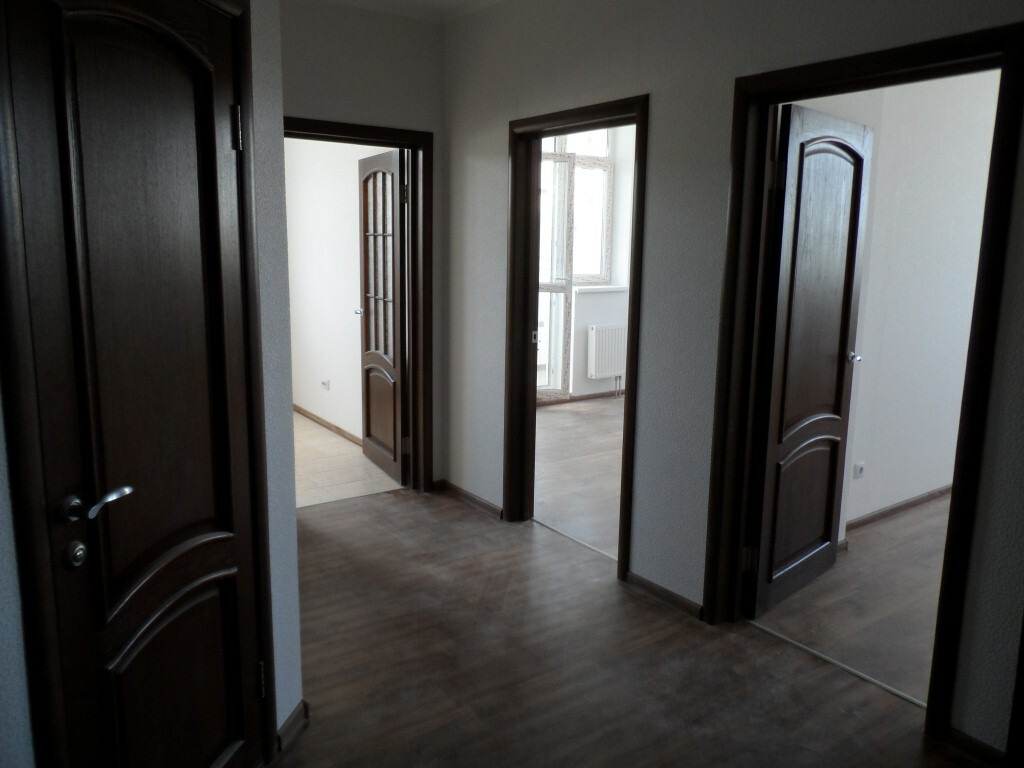

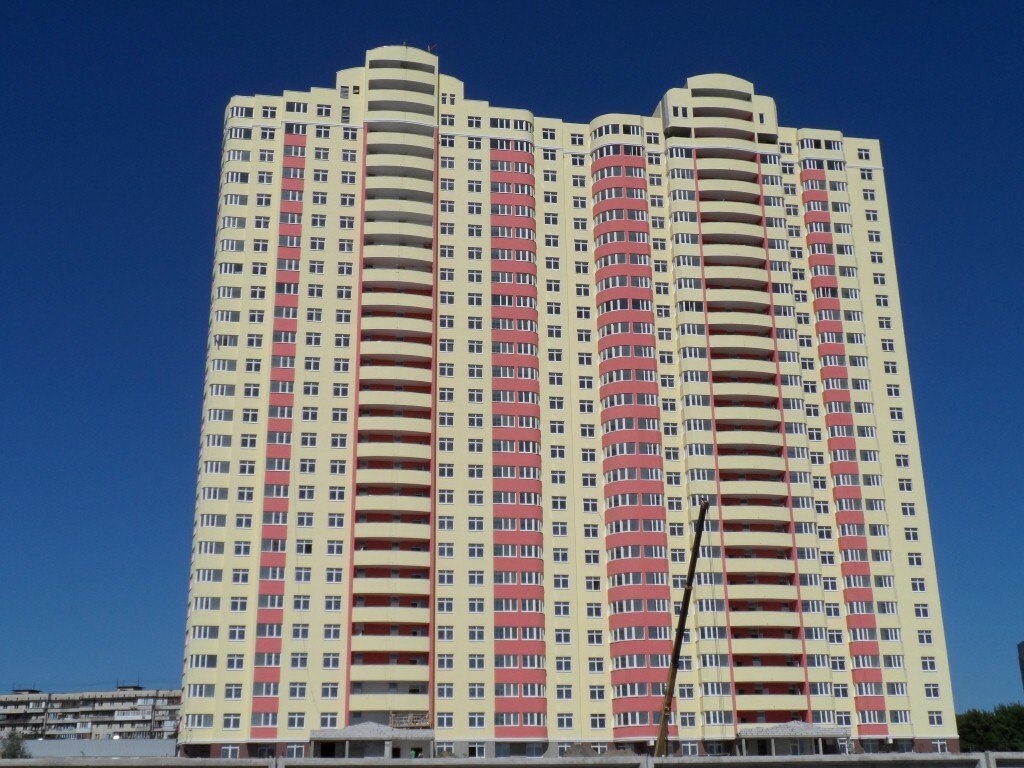

По состоянию на 8 июля 2013 в доме № 1 продолжаются работы по бронированию крыши дома в I и II секциях. Чистовая отделка мест общего пользования полностью завершен на всех этажах.
Чистовая отделка квартир во II секции завершена, в I секции ведется на 25 этаже. Завершаются работы по установке коммуникаций: електроразведения и водоразведения в I и II секции выполнен по 24 этаж, полностью установлено сантехоборудования.
В доме № 2 в I секции стены подвала залитые на 80%, до конца недели будет залита плита перекрытия подвала. Фундамент 2 секции залито полностью.

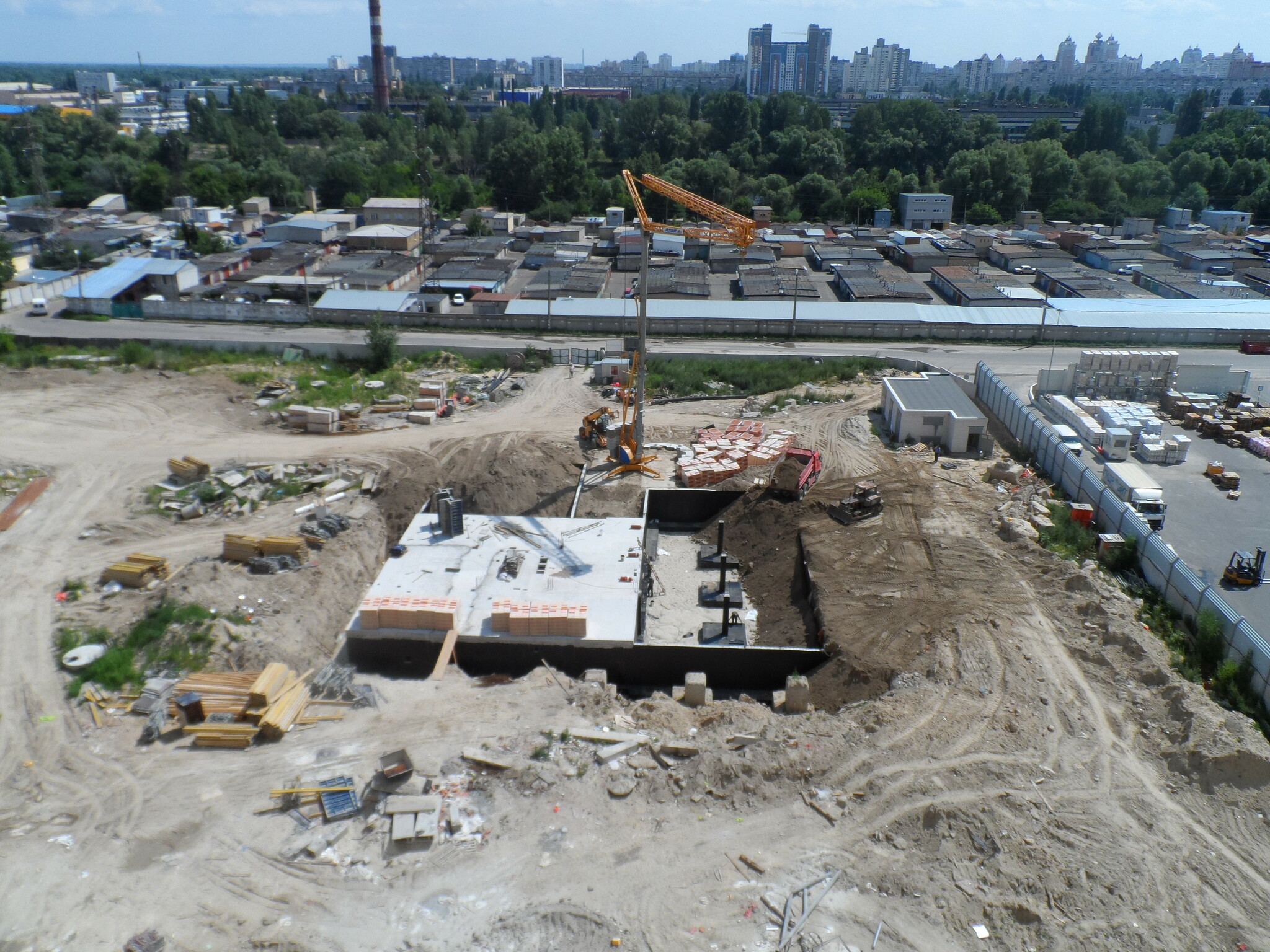

Также на территории комплекса ведутся работы по строительству детского сада, залитые стены подвала и плита перекрытия. Начинается укладка кирпича.

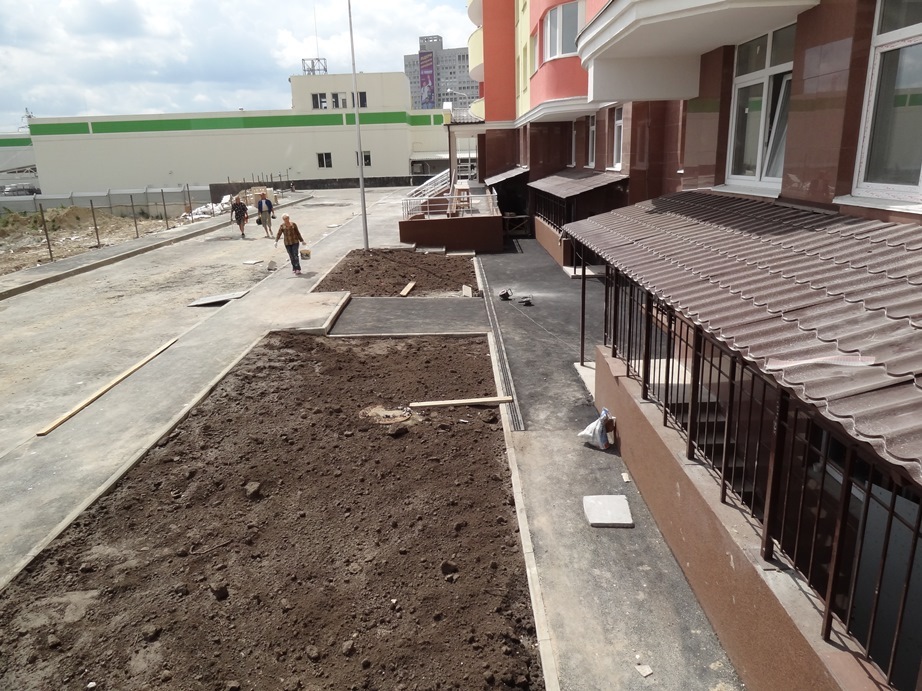

Продолжаются работы по благоустройству и озеленению на территории комплекса.
16 июль 2013 10:18
С 15 июля 2013 года стартуют продажи в жилом доме №2 жилого комплекса "Яскравий" по ул. Дегтяренко, 1 (Оболонский район, Киев). Квартиры с качественным современным ремонтом, улучшенные планировки, собственная инфраструктура, рассрочка от Застройщика. Первым покупателям скидки.
16 июль 2013 17:34
25 июль 2013 10:29
По состоянию на 24 июля 2013:

В доме № 1 завершена чистовая отделка квартир в обеих секциях. Работы по установке коммуникаций на последней стадии работы по електророзведения и водорозведения проводятся на 24 этаже.

В доме № 2 в I секции полностью вылито полуподвальное помещение, во II секции - идет процесс заливки стен подвала.

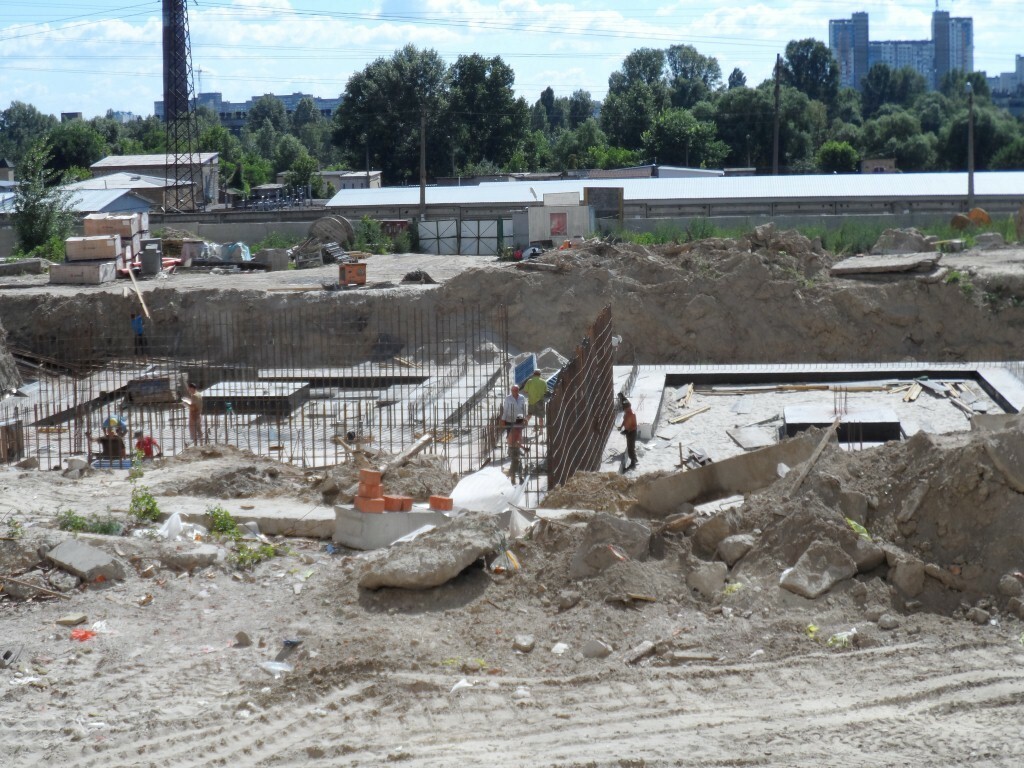

Ведутся работы по строительству детского сада, укладка кирпича производится на втором этаже.
Завершаются работы по благоустройству и озеленению территории комплекса.
29 июль 2013 12:46
03 авг 2013 22:12
Интересно, как застройщик решит проблему с вентиляцией в первой очереди,а вторую продавать с котлована по такой цене,как минимум глупо.
04 авг 2013 11:22
07 авг 2013 15:14

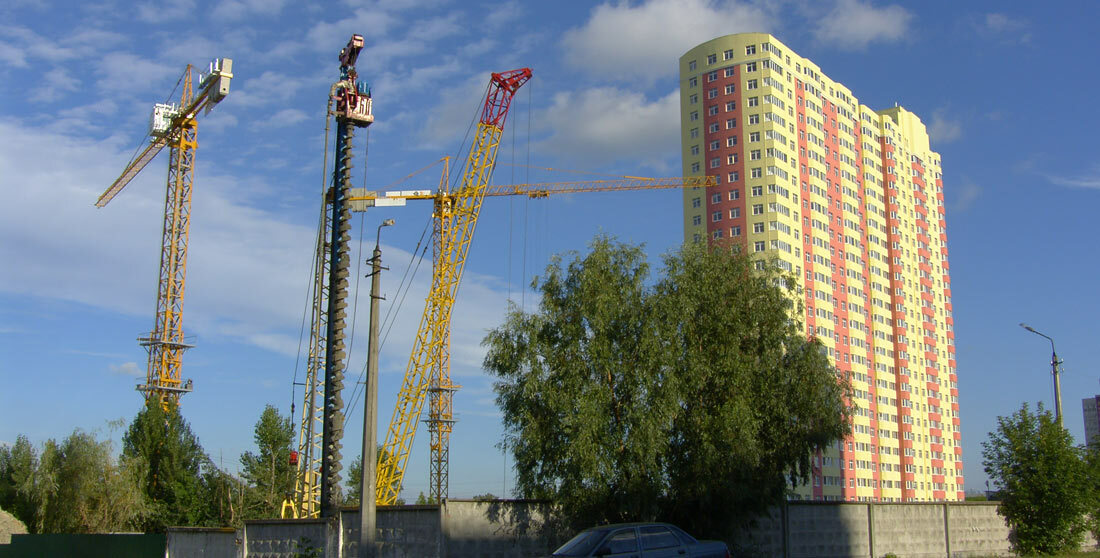

По состоянию на 6 августа 2013:

В обоих секциях дома № 1 до 12 этажа запущена вода в стойки, продолжается работа по запуску с 13 по 25 этажи. Начинается подключение дома по временному на постоянное электричество.
У второй секции дома № 1 подготовлена ​​территория для детской площадки.

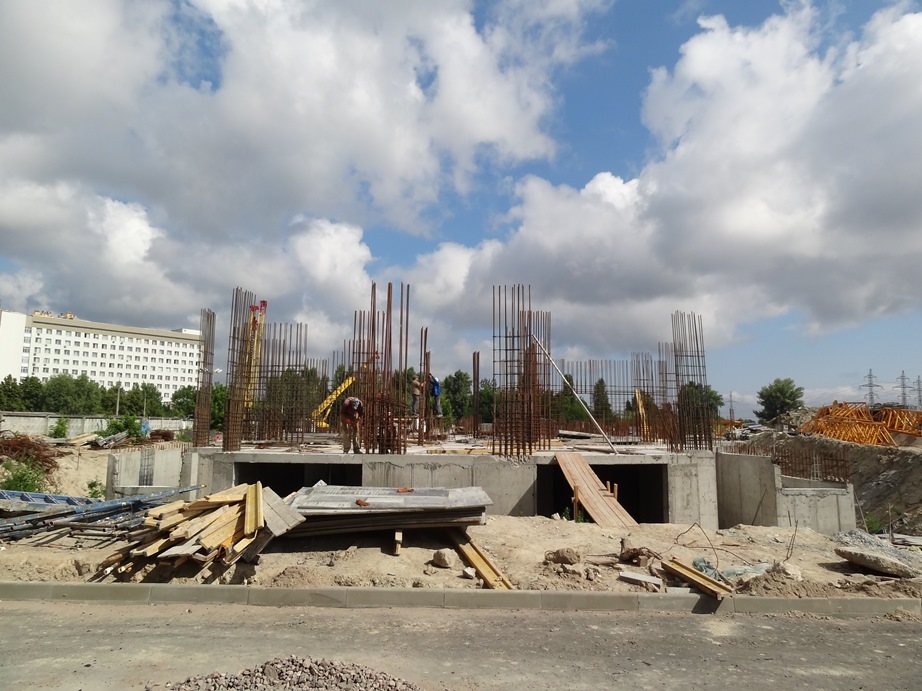

В доме № 2 установлены краны на I и II секции. В I секции дома № 2 ведутся работы по заливке монолитных колонн 1-го этажа, во II секции - заканчиваются работы по заливке стен полуподвального помещения. Территория второй очереди строительства ограждена забором.
По дому № 3 проводятся работы по устройству полевого поля.
Возведение стен детского сада завершено, ведется работа на крыше здания.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .1517. . .84
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
