18 ноя 2014 00:44
17.11.14

Ватутина, 25/21

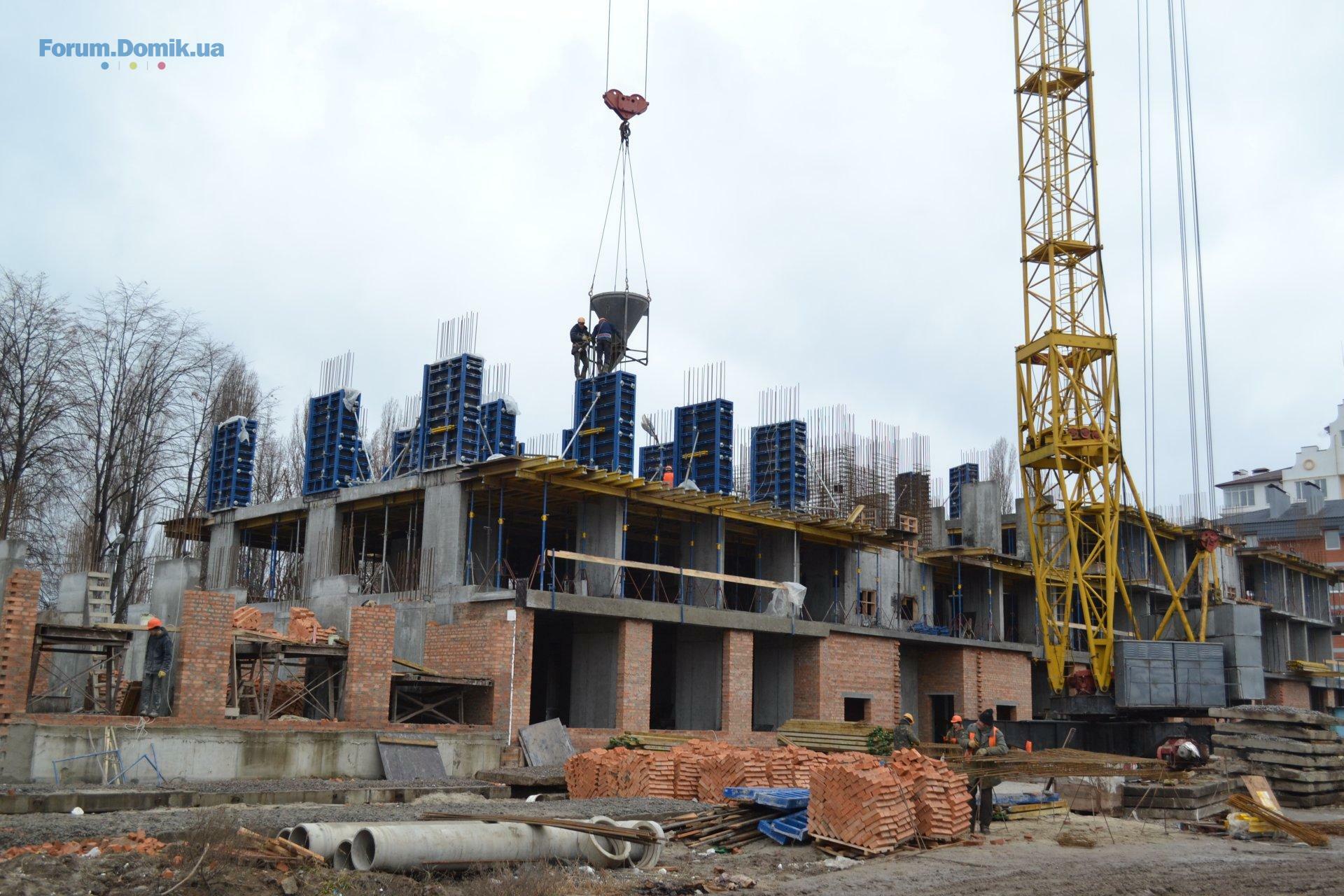

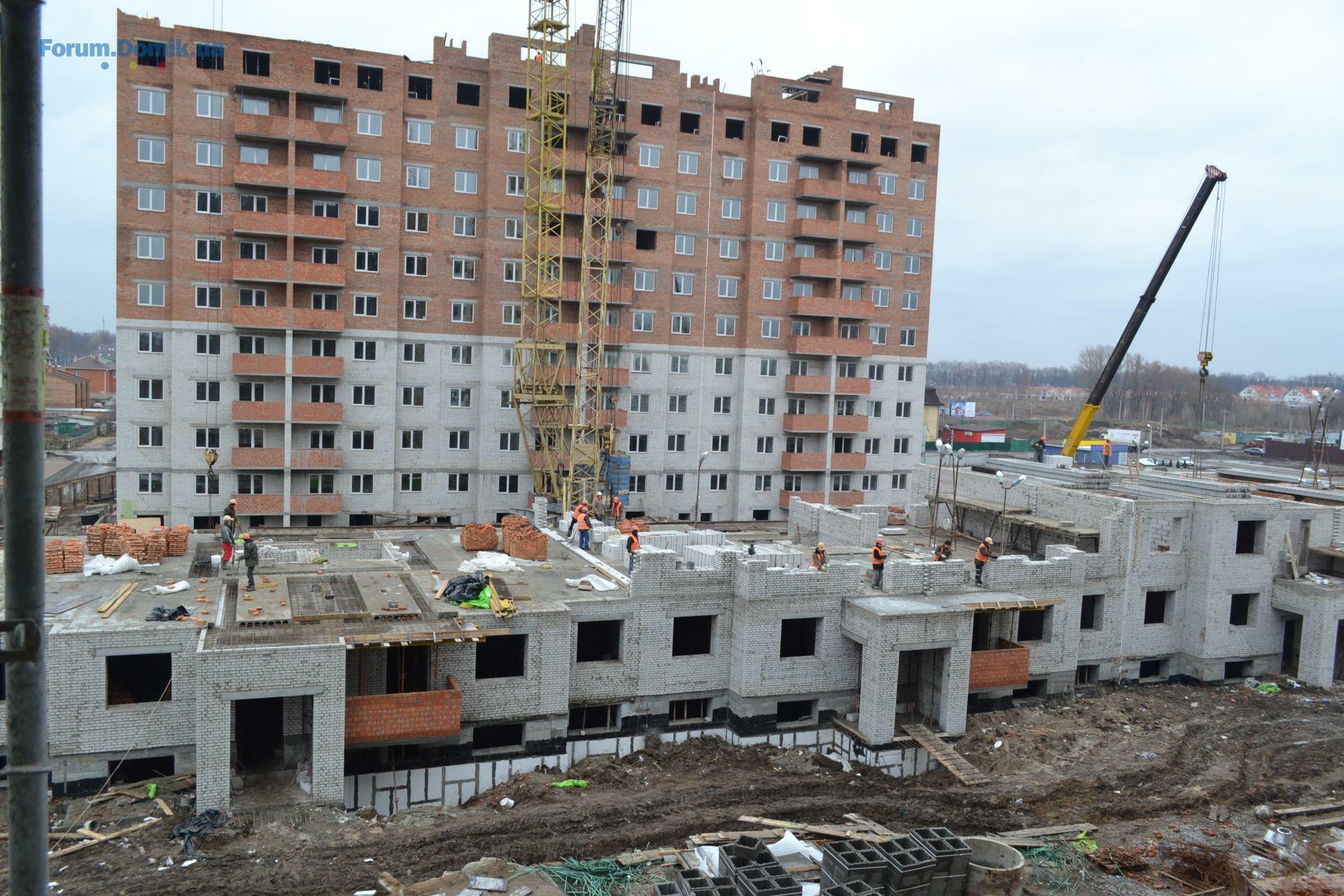

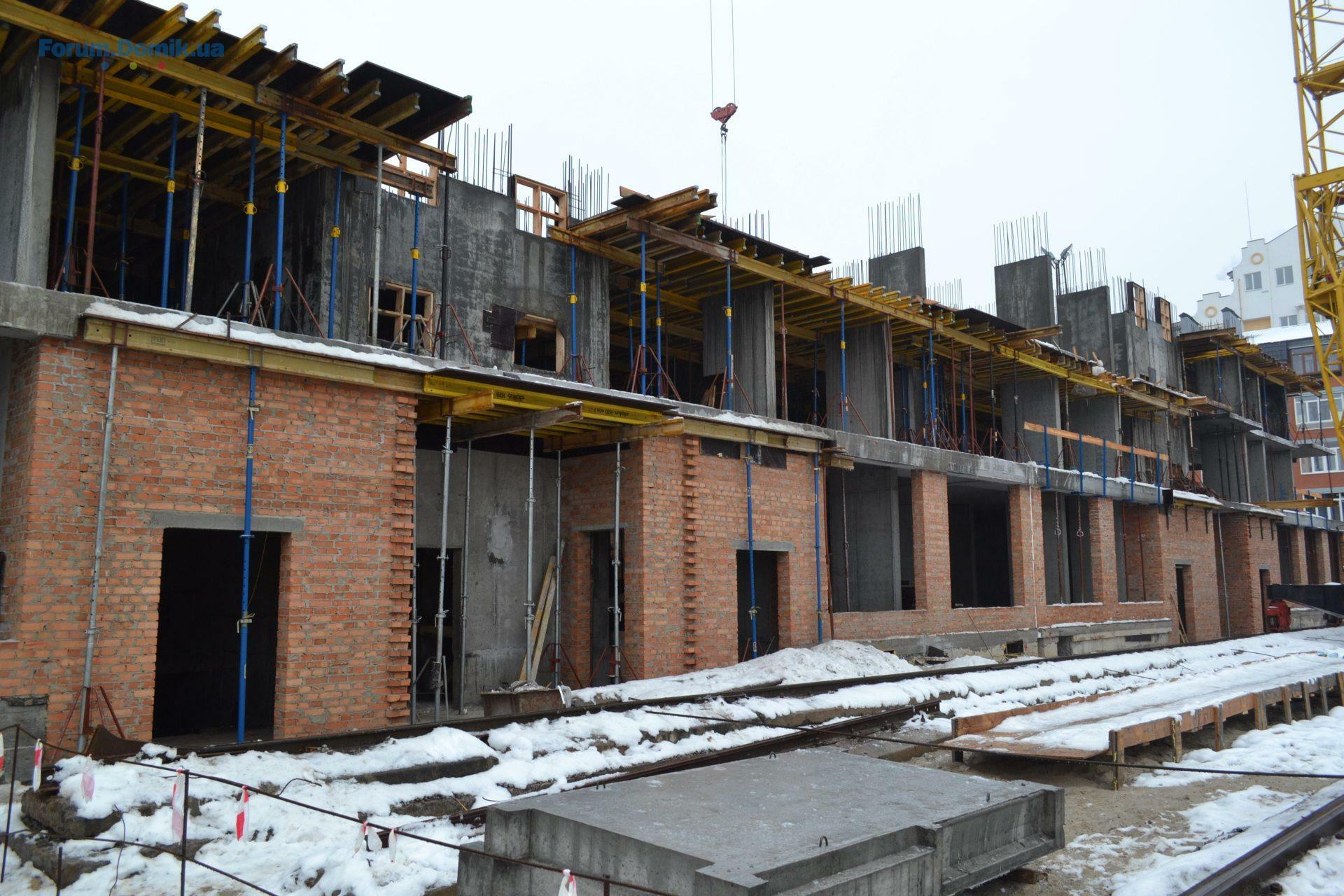

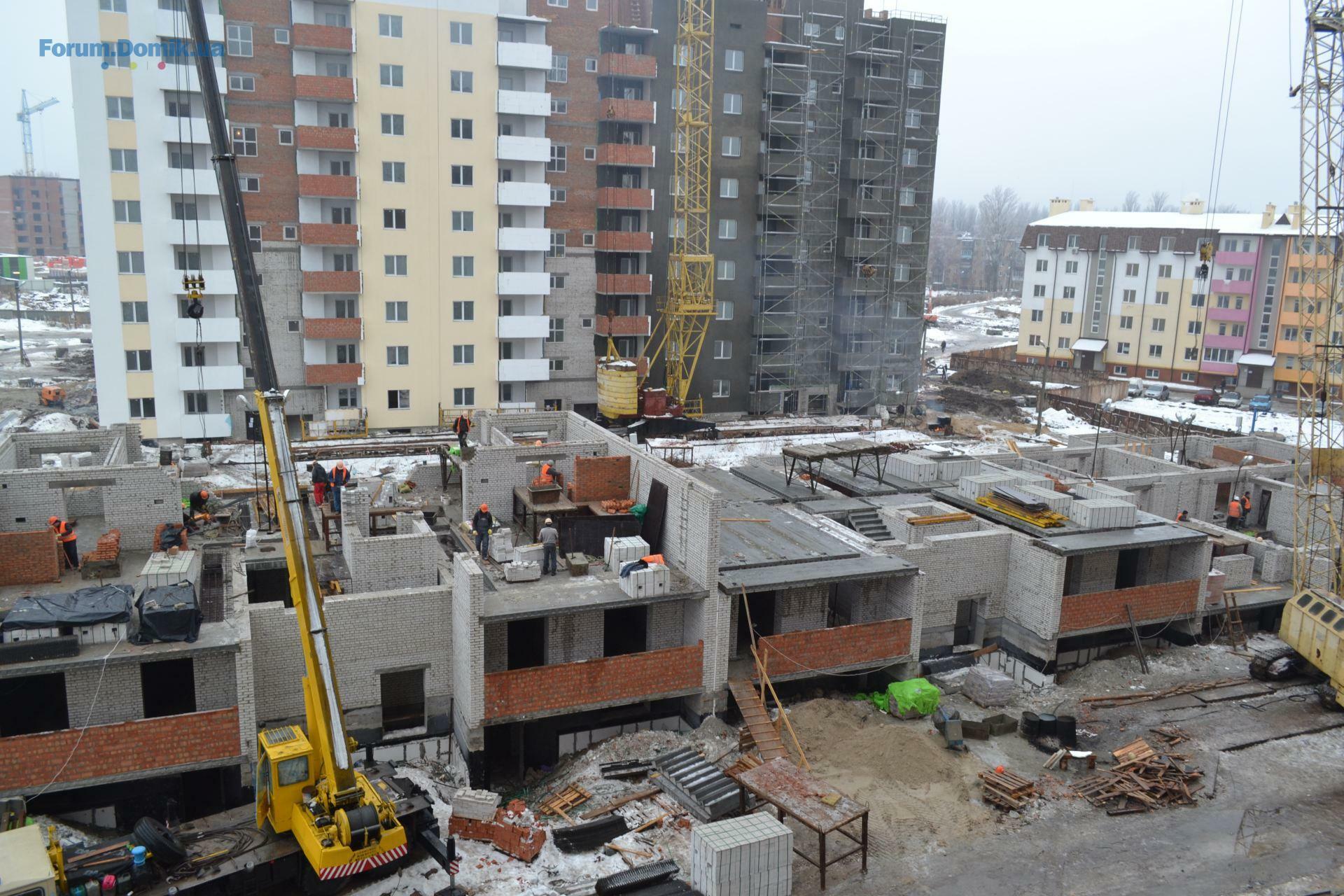

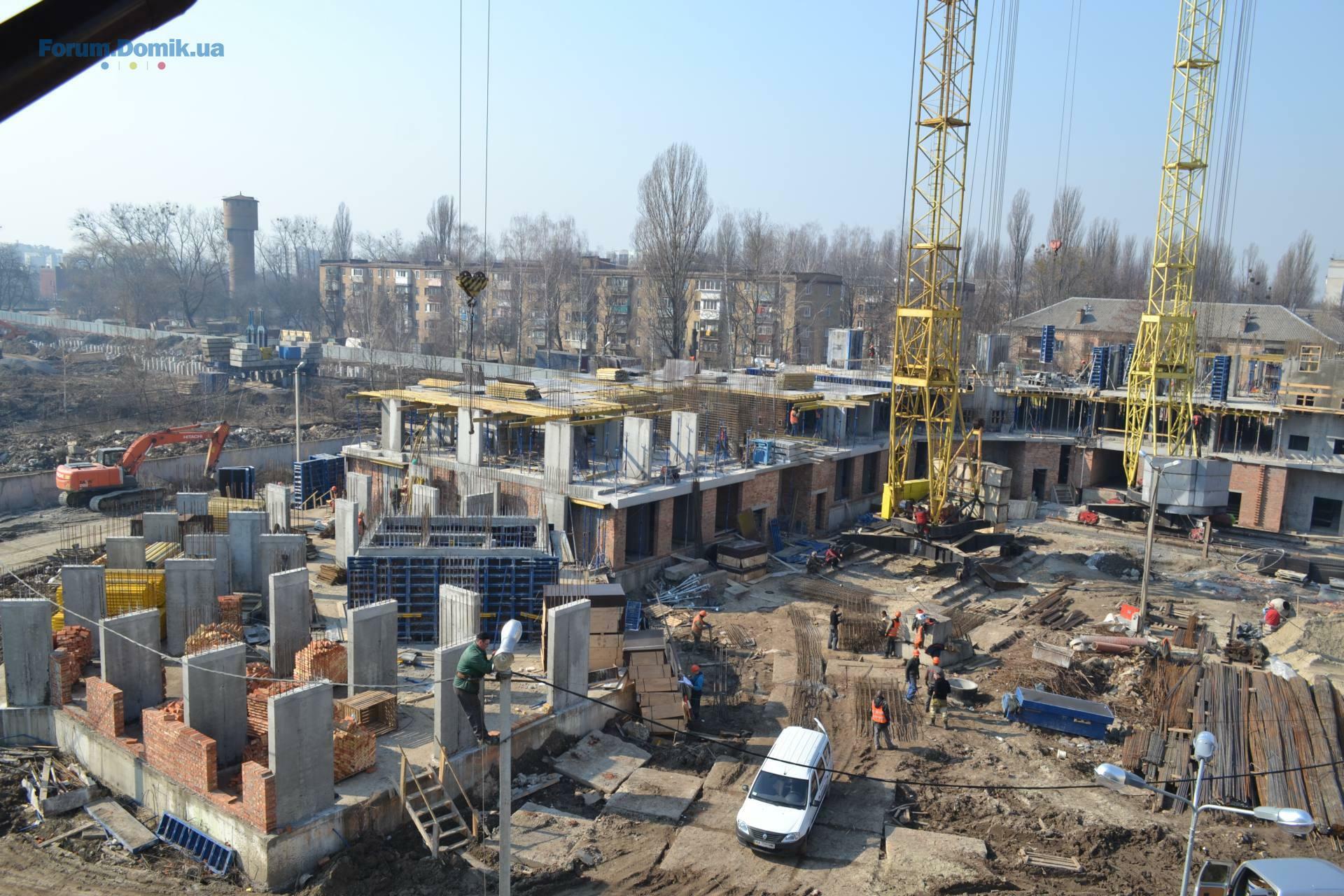

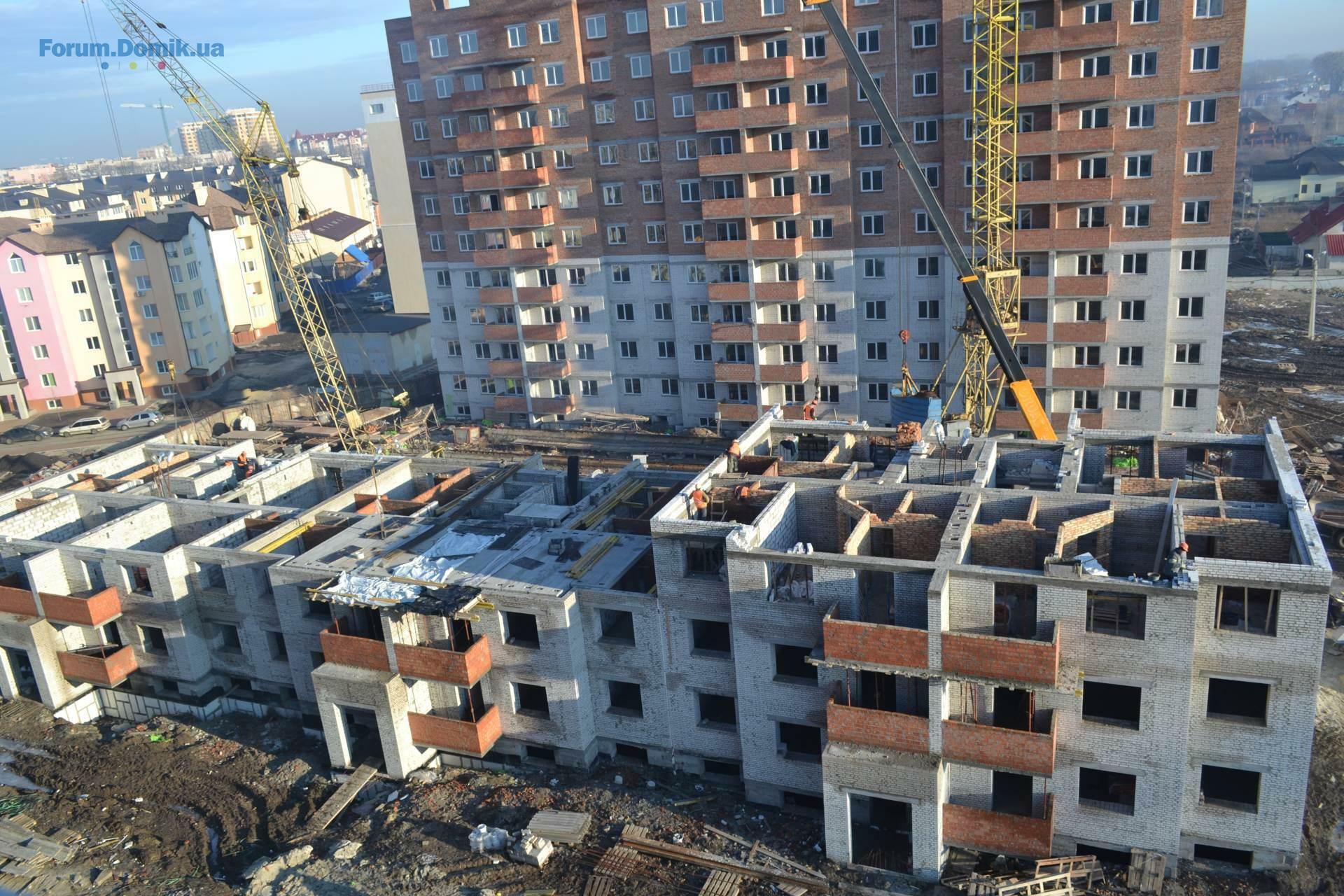

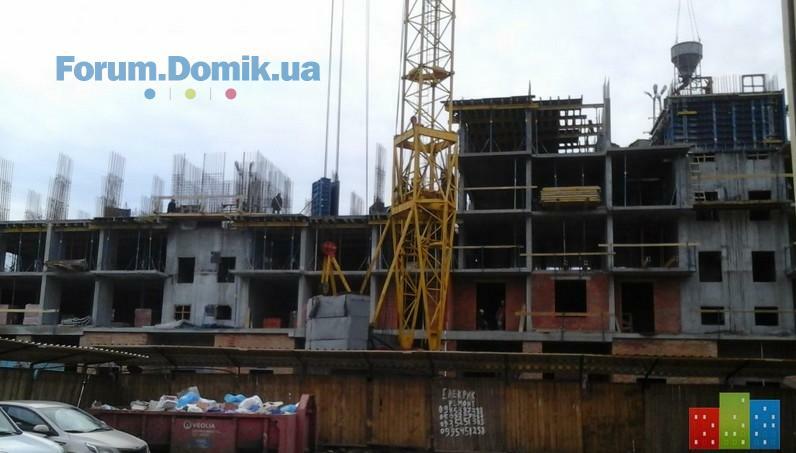

Закончены работы по монтажу опалубки пилонов 2-го этажа 6-й секции. Ведутся работы по монтажу опалубки на перекрытие 2-го этажа 6-й секции.
Ведутся работы по монтажу опалубки перекрытия 1-го этажа 5-й секции и закончены работы кирпичной кладки 1-го этажа 5-й секции.

Б. Хмельницкого, 53,55
Выполняются работы по монтажу дверей и отделке лестничных клеток.
Ведутся работы по устройству кровли, а также работы по устройству парадных входных групп.

Б. Хмельницкого, 57
Выполняются работы по устройству кирпичной кладки тех. этажа.

Б.Хмельницкого, 59
Ведутся работы по устройству кирпичной кладки 1,2,3-й секции 1-го этажа.
Выполняются работы по обратной засыпке котлована.

Б.Хмельницкого,63, 65
Ведутся работы по устройству отопления и водоснабжения 1-й секции.
Выполняются работы по устройству чистовых стяжек.
Закончены работы по устройству монолитного перекрытия 3-й секции.
Ведутся работы по кирпичной кладке парапетов и машинного отделения 3-й секции.
Ведутся штукатурные работы, а также работы по устройству внутренней электричества и монтажа дымоходов.
Закончены работы по монтажу окон.
Выполняются работы по устройству и утеплению фасада.

Б.Хмельницкого, 67
Заканчиваются работы по отделке фасада.
Ведутся кровельные работы.
Законченные штукатурные работы.
Закончены работы по устройству стяжки 1-й секции.
Ведутся работы по устройству стяжки 2-й секции.
Выполняются работы по монтажу дверей и отделке лестничных клеток.

Б.Хмельницкого, 52/54
Передача ключей инвесторам.
24 ноя 2014 11:55
Здравствуйте!
Когда планируется начало строительство дома на пересечении улиц В. Стуса, Первомайской и Пионерской?
01 дек 2014 19:56
Ватутина, 25/21

Закончены работы по бетонированию перекрытия 2-го этажа 6-й секции.

Ведутся работы по устройству пилонов 3 этажа 6-й секции, а также ведутся работы по устройству опалубки перекрытия 2-го этажа 5-й секции.
Выполняются работы по устройству лифтовых шахт цокольного этажа 3,4 секции.

Б. Хмельницкого, 53,55

Закончены работы по монтажу дверей и отделке лестничных клеток.
Закончены работы по устройству кровли.
Ведутся работы по устройству парадных входных групп

Б. Хмельницкого, 57

Выполняются работы по устройству кирпичной кладки тех. этажа.
Ведутся работы по монтажу опалубки перекрытия тех. этажа.
Заказаны окна с 6 по 9 этаж.

Б. Хмельницкого, 59

Ведутся работы по устройству кирпичной кладки 3-й секции 1-го этажа.
Закончены работы по монтажу плит перекрытия 1-го этажа 1,2 секции.
Приступили к устройству кирпичной кладки 2 этажа 1 секции.
Закончены работы по обратной засыпке котлована.

Б. Хмельницкого, 63,65

Закончены работы по устройству отопления и водоснабжения 1-й секции.
Ведутся работы по устройству чистовых стяжек 9 этажа 1 секции.
Ведутся работы по устройству плитки лестничных площадок и коридоров 1 секции.
Законченные штукатурные работы 1,3 секции.
Закончены работы по кирпичной кладке парапетов и машинного отделения 3-й секции.
Ведутся штукатурные работы 2 секции 9 этажа.
Ведутся работы по устройству плитки лестничных площадок и коридоров 2 секции.
Ведутся работы по устройству чистовых стяжек 2,3 секции.
Ведутся работы по устройству внутренней электричества и монтажа дымоходов.
Выполняются работы по устройству и утеплению фасада.

Б. Хмельницкого, 67

Заканчиваются работы по отделке фасада.
Ведутся кровельные работы.
Выполняются работы по монтажу дверей и отделка лестничных клеток.

Б. Хмельницкого, 52/54

Передача ключей инвесторам.
11 дек 2014 21:16
.
13 дек 2014 19:20
Есть кто из пионерской 30?
18 дек 2014 21:41
Цитата "Domik - Новострой":
.

Когда будут фото пионерской 30? Заранее спасибо
23 дек 2014 06:09
Цитата "bayramchik":
Когда будут фото пионерской 30? Заранее спасибо

Наверно как начнут строить, а пока что на его месте стоят вагончики и отдел продаж.
23 дек 2014 21:33
.
25 дек 2014 13:05
Привет,а есть кто то с Первомайской 23!? :hi:
25 дек 2014 16:33
Отчет о выполненных работах состоянием на 25.12.14

Ватутина 25/21

Секция 6
Закончены работы по устройству плиты перекрытия третьего этажа, ведутся работы по устройству пилоны 4-го этажа.

Секция 5
Закончены работы по устройству плиты перекрытия 2-го этажа, ведутся работы по бетонированию пилонов третьего этажа.

Секция 4
Устройство лифтовых шахт, и пилонов 1-го этажа,
Выполнена кирпичная кладка наружных стен 1-го этажа.

Секция 3
Закончены работы по устройству лифтовых шахт цокольного этажа

Секции 1, 2
Выполняются работы по устройству лифтовых шахт цокольного этажа.

Б. Хмельницкого, 53,55

Закончены работы по устройству парадных входных групп.
Ведутся работы по отделке цокольного этажа.

Б. Хмельницкого, 57

Закончены работы по устройству перекрытия тех. этажа.
Заканчиваются работы по устройству кирпичной кладки парапетов на кровле.
Ведется устройство кровли.

Б. Хмельницкого, 59

Закончены работы по устройству кирпичной кладки 2-го этажа 3-й секции.
Закончены работы по монтажу плит перекрытия 2-го этажа 3-й секции.
Выполняют кирпичную кладку 2 этажа 2 секции.
Приступили к устройству кирпичной кладки 2 этажа 1 секции.

Б. Хмельницкого, 63,65

Закончены штукатурные работы, плиточные работы, ведутся работы по шпаклевке и покраске мест общего пользования.
Заканчиваются работы по покраске фасада.

Б. Хмельницкого, 67

Заканчиваются работы по отделке фасада.
Ведутся кровельные работы.
Выполняются работы по покраске лестничных клеток.
Ведутся работы по утеплению фасада.
Выполняются работы по устройству входных групп, вертикальная планировка территории и подключение инженерных сетей.
23 янв 2015 16:19
[youtube]//www.youtube.com/watch?v=jX2drqmyeb8[/youtube]
26 янв 2015 19:13
27 янв 2015 12:11
Всем привет!я очень встревожена, :???: ,рабочие со стройки мужу рассказали,что два дома построенных перекосило,есть трещины на несущих стенах и они могут вообще обвалиться :( а все дело вроде как в неправильном фундаменте!!! Это безобразие,а как же люди?как им заселяться,да и как жить в аварийном доме?... :protest:
27 янв 2015 13:06
Ого,ничего себе!!! А какие два дома?... И что теперь делать тем кто уже купили там квартиры? :br:
03 фев 2015 10:58
Може хтось викласти тут фотографії з будівництва на Ватутіна 21/25
03 фев 2015 11:08
Цитата "Viktor-":
Може хтось викласти тут фотографії з будівництва на Ватутіна 21/25
03 фев 2015 18:32
08 фев 2015 16:16
Добрый день.

Есть вопрос - собираюсь приобрести жилье по-соседству в ЖК "Сакура" от той же конторы. Смущаеют два момента связанные с предварительным договором купле-продажи. Он оформляется на некое-го Коршунова, который действует от имени гражданки Орищин. То есть, заключается физическим лицом. пролистав форум я наткнулся, что в "Пионерском" и "Чорновола" жилье покупалось по такой же схеме (и снова через этого Коршунова). Насколько это безопасно?
Второй вопрос - в договоре ничего не говорится о затягивании строительства, то есть "основной договор должен быть заключен не раньше чем через 2 месяца после введения дома в эксплуатацию". Но если стройку заморозят, выходит мне и придраться будет не к чему? Странно.

Жилье впервые покупаю, не хочется слажать. Заранее спасибо.
24 фев 2015 20:54
24.02.15

Ватутина 25/21

Секция 6
Устройство плиты перекрытия 6-го этажа.
Выполняется кладка стен 4-го этажа.

Секция 5
Закончены работы по устройству плиты перекрытия 4-го этажа, ведутся работы по бетонированию пилонов и лифтовой шахты 5-го этажа.
Выполняется кладка стен и перегородок 4-й этаж - 30%.

Секция 4.
Устройство перекрытия 2-го этажа,
Выполнена кирпичная кладка наружных стен 1-го этажа.

Секция 3
Закончены работы по устройству плиты перекрытия 1-го этажа, ведутся работы по армированию пилонов 2-го этажа, выполнена кирпичная кладка наружных стен 1-го этажа.

Секция 2
Ведутся работы по устройству плиты перекрытия 1-го этажа, закончены работы по армированию пилонов 1-го этажа, выполнена кирпичная кладка наружных стен 1-го этажа.

Секция 1
Ведутся работы по армированию пилонов 1-го этажа, выполнена кирпичная кладка наружных стен 1-го этажа.

Б. Хмельницкого, 53,55

Ведутся работы по отделке цокольного этажа.
Вертикальная планировка территории.

Б. Хмельницкого, 57

Ведется прокладка наружных инженерных сетей.
Установка вентиляционных блоков.
Ведется устройство кровли.

Б. Хмельницкого, 59

Закончены работы по устройству кирпичной кладки 4-го этажа 3-й секции.
Ведутся работы по устройству кирпичной кладки 3-го этажа 2 секции.
Выполняется устройство перекрытия 2-го этажа и кладка стен 3-го этажа 1 секции.

Б. Хмельницкого, 63,65

Заканчиваются роботы по покраске мест общего пользования, и по покраске фасада.
Выполняются работы по устройству входных групп, вертикальная планировка территории и подключение инженерных сетей.

Б. Хмельницкого, 67

Заканчиваются работы по отделке фасада.
Выполняются работы по устройству входных групп, вертикальная планировка территории и подключение инженерных сетей.

Первомайская, 23

Выполняются работы по устройству свай.
10 март 2015 15:51
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .1315. . .34
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
