Отчет о выполненных работах состоянием на 11.07.14
Пионерская 20
Устройство лестничных клеток 1-го подъезда. Стяжка полов 2-3-го подъездов. Устройство отмостки переносится в связи с погодными условиями.
Хвылевого 16-18
Устройство лестничных клеток 2-го подъезда. Устройство стяжки 1-го подъезда
Наливайка 9
Ведутся работы по установке сантехники в квартирах
Наливайка 13
Устройство лестничной клетки. Вручение ключей жильцам планируется с 15.07
Хмельницкого 63
Ведется кирпичная кладка 6-го этажа
Хмельницкого 67
Ведется кирпичная кладка 7-го этажа 2-ой секции, а также кирпичная кладка 8-го этажа 1-ой секции. Штукатурка стен с первого по пятый этаж.
Хмельницкого 59
Устройство щебневой подготовки
Хмельницкого 52/54
Ведется утепление и устройство стен фасада
Хмельницкого 53-55
Кладочные работы на 9-ом этаже. Штукатурка стен с 1-го по 5-ий этаж
Хмельницкого 57
Ведется кирпичная кладка 4-го этажа и устройство армопояса на этом этаже.
Пионерская 20
Устройство лестничных клеток 1-го подъезда. Стяжка полов 2-3-го подъездов. Устройство отмостки переносится в связи с погодными условиями.
Хвылевого 16-18
Устройство лестничных клеток 2-го подъезда. Устройство стяжки 1-го подъезда
Наливайка 9
Ведутся работы по установке сантехники в квартирах
Наливайка 13
Устройство лестничной клетки. Вручение ключей жильцам планируется с 15.07
Хмельницкого 63
Ведется кирпичная кладка 6-го этажа
Хмельницкого 67
Ведется кирпичная кладка 7-го этажа 2-ой секции, а также кирпичная кладка 8-го этажа 1-ой секции. Штукатурка стен с первого по пятый этаж.
Хмельницкого 59
Устройство щебневой подготовки
Хмельницкого 52/54
Ведется утепление и устройство стен фасада
Хмельницкого 53-55
Кладочные работы на 9-ом этаже. Штукатурка стен с 1-го по 5-ий этаж
Хмельницкого 57
Ведется кирпичная кладка 4-го этажа и устройство армопояса на этом этаже.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
21 июль 2014 14:47
Пионерская 20
Закончена чистовая стяжка 2-3 подъездов
Хвылевого 16-18
Закончены работы по облицовке лестничной клетки 1-го подъезда керамической плиткой, а также чистовая стяжка 4-5 этажей 2-го подъезда. Выполнено фигурное элементное мощение.
Наливайка 9
Закончена чистовая стяжка с 5 по 3 этажи
Наливайка 13
Закончены работы по устройству лестничной клетки
Хмельницкого 63
Ведется кирпичная кладка 6-го этажа
Хмельницкого 67
Заканчивается кирпичная кладка 7-го этажа 2-ой секции, а также кирпичная кладка 8-го этажа 1-ой секции.
Хмельницкого 59
Выполнены работы по устройству песочной и щебневой подготовки
Хмельницкого 52/54
Ведутся работы по устройству фасада
Хмельницкого 53-55
Ведется кирпичная кладка 9-го этажа
Хмельницкого 57
Ведется кирпичная кладка 1-й секции 5-го этажа, завершена кирпичная кладка 4-го этажа и устройство армопояса.
Закончена чистовая стяжка 2-3 подъездов
Хвылевого 16-18
Закончены работы по облицовке лестничной клетки 1-го подъезда керамической плиткой, а также чистовая стяжка 4-5 этажей 2-го подъезда. Выполнено фигурное элементное мощение.
Наливайка 9
Закончена чистовая стяжка с 5 по 3 этажи
Наливайка 13
Закончены работы по устройству лестничной клетки
Хмельницкого 63
Ведется кирпичная кладка 6-го этажа
Хмельницкого 67
Заканчивается кирпичная кладка 7-го этажа 2-ой секции, а также кирпичная кладка 8-го этажа 1-ой секции.
Хмельницкого 59
Выполнены работы по устройству песочной и щебневой подготовки
Хмельницкого 52/54
Ведутся работы по устройству фасада
Хмельницкого 53-55
Ведется кирпичная кладка 9-го этажа
Хмельницкого 57
Ведется кирпичная кладка 1-й секции 5-го этажа, завершена кирпичная кладка 4-го этажа и устройство армопояса.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
02 авг 2014 15:48
Отчет о выполненных работах состоянием на 01.08.14
Пионерская 20
Ведутся работы по благоустройству придомовой территории.
Хвылевого 16-18
Ведутся работы по благоустройству придомовой территории.
Наливайка 9
Ведутся работы по отделке лестничной клетки.
Хмельницкого 63
Ведется кирпичная кладка 7-го этажа
Хмельницкого 52/54
Ведутся работы по утеплению и отделке фасада.
Хмельницкого 53/55
Устройство чердачно-монолитного перекрытия.
Хмельницкого 67
Ведется кирпичная кладка 9-го этажа 1 секции и 8 этажа 2 секции.
Хмельницкого 57
Ведется кирпичная кладка 5-го этажа.
Хмельницкого 59
Завершили бетонирование монолитной плиты 1-й секции. Ведутся работы по армированию монолитной плиты 2-й секции.
Пионерская 20
Ведутся работы по благоустройству придомовой территории.
Хвылевого 16-18
Ведутся работы по благоустройству придомовой территории.
Наливайка 9
Ведутся работы по отделке лестничной клетки.
Хмельницкого 63
Ведется кирпичная кладка 7-го этажа
Хмельницкого 52/54
Ведутся работы по утеплению и отделке фасада.
Хмельницкого 53/55
Устройство чердачно-монолитного перекрытия.
Хмельницкого 67
Ведется кирпичная кладка 9-го этажа 1 секции и 8 этажа 2 секции.
Хмельницкого 57
Ведется кирпичная кладка 5-го этажа.
Хмельницкого 59
Завершили бетонирование монолитной плиты 1-й секции. Ведутся работы по армированию монолитной плиты 2-й секции.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
03 авг 2014 16:58
.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
18 авг 2014 11:31
Состоянием на 15.08.14:
Хвылевого 16-18
Закончены работы по благоустройству придомовой территории
Наливайка 9
Ведутся работы по отделке лестничной клетки
Хмельницкого 52/54
Ведутся работы по обустройству фасада, а также по устройству цементно-песчаной стяжки
Хмельницкого 53/55
Ведутся работы по обустройству монолитного перекрытия технического этажа, а также штукатурные работы
Хмельницкого 63/65
Ведется кирпичная кладка 7-го этажа, и работы по обустройству армопояса 7-го этажа
Хмельницкого 67
Ведутся работы по монтажу плит перекрытия 9-го этажа 1-й секции, а также кирпичная кладка 8-го этажа 2-й секции
Хмельницкого 57
Ведется кирпичная кладка 5-го этажа
Хмельницкого 59
Ведутся работы по армированию монолитной плиты 2 и 3 секций
Хвылевого 16-18
Закончены работы по благоустройству придомовой территории
Наливайка 9
Ведутся работы по отделке лестничной клетки
Хмельницкого 52/54
Ведутся работы по обустройству фасада, а также по устройству цементно-песчаной стяжки
Хмельницкого 53/55
Ведутся работы по обустройству монолитного перекрытия технического этажа, а также штукатурные работы
Хмельницкого 63/65
Ведется кирпичная кладка 7-го этажа, и работы по обустройству армопояса 7-го этажа
Хмельницкого 67
Ведутся работы по монтажу плит перекрытия 9-го этажа 1-й секции, а также кирпичная кладка 8-го этажа 2-й секции
Хмельницкого 57
Ведется кирпичная кладка 5-го этажа
Хмельницкого 59
Ведутся работы по армированию монолитной плиты 2 и 3 секций
Domik Ai

штучний інтелект
37 719
09 сентября 2019
23 авг 2014 20:41
К началу нового учебного года Пионерский квартал предлагает до 10 % скидки.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
29 авг 2014 15:34



Domik Ai

штучний інтелект
37 719
09 сентября 2019
08 сен 2014 14:11
Отчет о выполненных работах состоянием на 05.09.14
Хмельницкого 52/54
Ведутся работы по отделке лестничных клеток. Завершены работы по обустройству стяжки
Хмельницкого 53/55
Завершены работы по бетонированию плиты перекрытия чердака. Ведутся работы по кирпичной кладке парапетов и машинного отделения шахты лифта. Ведутся штукатурные работы
Хмельницкого 57
Завершены работы по обустройству плит перекрытия 6-го этажа. Ведутся работы по бетонированию монолитных участков и балконов. Начинаются работы по кирпичной кладке 7-го этажа
Хмельницкого 63/65
Ведутся работы по кирпичной кладке 8-го этажа, а также монтаж окон с 1-го по 5-й этаж 2,3 секции и штукатурные работы 1-5 этажей 1-й секции. Также ведутся работы по монтажу внутренней электрики
Хмельницкого 67
Ведутся работы по кирпичной кладке 9-го этажа 2-й секции, а также монтаж опалубки плиты перекрытия чердака 1-й секции и монтажу дымоходных блоков
Хмельницкого 59
Ведутся работы по монтажу фундаментных блоков и бетонированию лифтовых шахт
Ватутина 25
Завершены работы по бетонированию пилонов 5-6 секций и бетонированию плиты перекрытия на отм. -1.05. Приступили к монтажу опалубки перекрытия цокольного этажа 5-6 секций
Хмельницкого 52/54
Ведутся работы по отделке лестничных клеток. Завершены работы по обустройству стяжки
Хмельницкого 53/55
Завершены работы по бетонированию плиты перекрытия чердака. Ведутся работы по кирпичной кладке парапетов и машинного отделения шахты лифта. Ведутся штукатурные работы
Хмельницкого 57
Завершены работы по обустройству плит перекрытия 6-го этажа. Ведутся работы по бетонированию монолитных участков и балконов. Начинаются работы по кирпичной кладке 7-го этажа
Хмельницкого 63/65
Ведутся работы по кирпичной кладке 8-го этажа, а также монтаж окон с 1-го по 5-й этаж 2,3 секции и штукатурные работы 1-5 этажей 1-й секции. Также ведутся работы по монтажу внутренней электрики
Хмельницкого 67
Ведутся работы по кирпичной кладке 9-го этажа 2-й секции, а также монтаж опалубки плиты перекрытия чердака 1-й секции и монтажу дымоходных блоков
Хмельницкого 59
Ведутся работы по монтажу фундаментных блоков и бетонированию лифтовых шахт
Ватутина 25
Завершены работы по бетонированию пилонов 5-6 секций и бетонированию плиты перекрытия на отм. -1.05. Приступили к монтажу опалубки перекрытия цокольного этажа 5-6 секций
Domik Ai

штучний інтелект
37 719
09 сентября 2019
09 сен 2014 12:50
.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
15 сен 2014 14:37
Хмельницкого 52/54
Ведутся работы по отделке лестничных клеток. Ведутся работы по устройству отмостки дома
Хмельницкого 53/55
Ведутся штукатурные работы. Ведутся работы по отделке фасада. Ведется прокладка отопления и водоснабжения
Хмельницкого 57
Ведутся работы по кирпичной кладке 7-го этажа
Хмельницкого 63/65
Ведутся работы по кирпичной кладке 8-го этажа. Закончен монтаж окон с 1-го по 5-й этажи 2, 3 секций. Ведутся штукатурные работы 1-5 этажи 1-й секции
Хмельницкого 67
Ведутся работы по устройству плит перекрытия 9-го этажа 2-й секции. Завершены работы по устройству плиты перекрытия чердака 1-й секции. Ведется монтаж дымоходных блоков.
Хмельницкого 59
Ведутся работы по монтажу фундаментных блоков и бетонированию лифтовых шахт
Ватутина 25
Ведутся работы по монтажу опалубки перекрытия цокольного этажа 6-й секции
Ведутся работы по отделке лестничных клеток. Ведутся работы по устройству отмостки дома
Хмельницкого 53/55
Ведутся штукатурные работы. Ведутся работы по отделке фасада. Ведется прокладка отопления и водоснабжения
Хмельницкого 57
Ведутся работы по кирпичной кладке 7-го этажа
Хмельницкого 63/65
Ведутся работы по кирпичной кладке 8-го этажа. Закончен монтаж окон с 1-го по 5-й этажи 2, 3 секций. Ведутся штукатурные работы 1-5 этажи 1-й секции
Хмельницкого 67
Ведутся работы по устройству плит перекрытия 9-го этажа 2-й секции. Завершены работы по устройству плиты перекрытия чердака 1-й секции. Ведется монтаж дымоходных блоков.
Хмельницкого 59
Ведутся работы по монтажу фундаментных блоков и бетонированию лифтовых шахт
Ватутина 25
Ведутся работы по монтажу опалубки перекрытия цокольного этажа 6-й секции
Domik Ai

штучний інтелект
37 719
09 сентября 2019
15 сен 2014 14:38


Domik Ai

штучний інтелект
37 719
09 сентября 2019
18 сен 2014 14:55


Domik Ai

штучний інтелект
37 719
09 сентября 2019
24 сен 2014 14:55
Ватутина 25
Domik Ai

штучний інтелект
37 719
09 сентября 2019
29 сен 2014 17:30
29.09.2014
Domik Ai

штучний інтелект
37 719
09 сентября 2019
15 окт 2014 19:54
Ватутина, 25
Ведутся работы по монтажу опалубки перекрытия 1-го этажа 6-й секции.
Закончены работы по устройству перекрытия цокольного этажа 5-й секции.
Ведутся работы по монтажу опалубки пилонов 1-го этажа 5-й секции.
Б.Хмельницкого, 53/55
Ведутся работы по устройству фасада.
Законченные штукатурные работы.
Ведутся работы по устройству стяжки, монтажу дверей и отделке лестничных клеток.
Б.Хмельницкого, 57
Заканчиваются работы по устройству кирпичной кладки 8-го этажа.
Б.Хмельницкого, 59
Закончены работы по устройству армопояса цокольного этажа, а также закочены работы по устройству гидроизоляции цоколя.
Начаты работы по устройству дренажной системы.
Б.Хмельницкого, 63/65
Закончены работы по кирпичной кладке тех. этажа и приступили к монтажу опалубки монолитного перекрытия тех. этажа 1-й секции.
Закончены работы по кирпичной кладке и монтажа плит перекрытия 9-го этажа 2-й секции.
Приступили к кирпичной кладки тех. этажа 2-й секции.
Ведутся работы по кирпичной кладке 9-го этажа 3-й секции.
Ведутся штукатурные работы, а также работы по устройству внутреннего электричества и монтажа дымоходов.
Ведутся работы по монтажу окон.
Б.Хмельницкого, 67
Закончены работы по кирпичной кладке всего дома.
Ведутся работы по отделке фасада, а также кровельные работы.
Заканчиваются штукатурные работы 1-й секции, ведутся штукатурные работы 2-й секции 6-9 этажей. Идут работы по устройству стяжки 1-й секции.

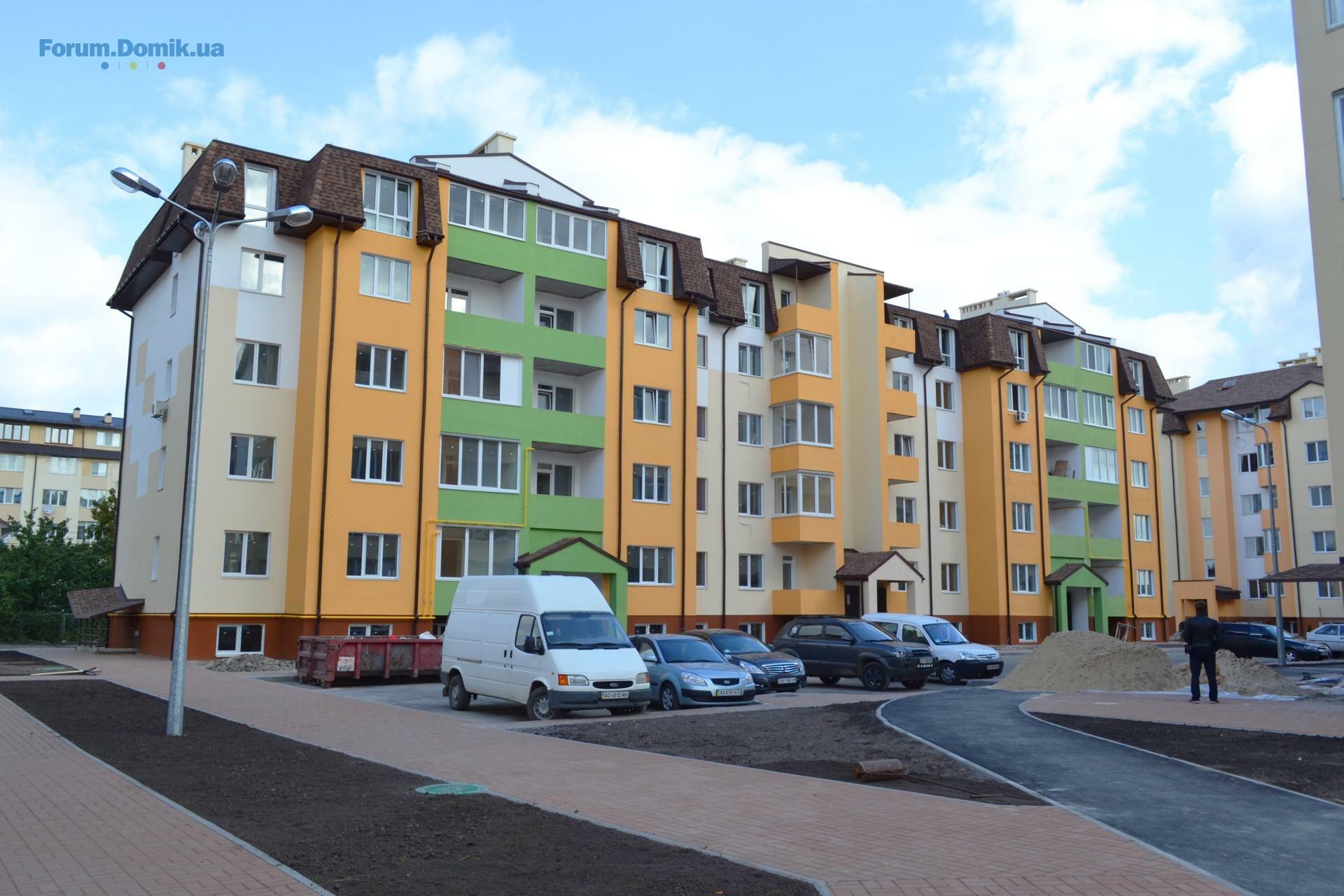

Б.Хмельницкого, 52/54
Все работы завершены.
Пятиэтажные застройки.
Ведутся работы по благоустройству и озеленении территории.
Ведутся работы по монтажу опалубки перекрытия 1-го этажа 6-й секции.
Закончены работы по устройству перекрытия цокольного этажа 5-й секции.
Ведутся работы по монтажу опалубки пилонов 1-го этажа 5-й секции.
Б.Хмельницкого, 53/55
Ведутся работы по устройству фасада.
Законченные штукатурные работы.
Ведутся работы по устройству стяжки, монтажу дверей и отделке лестничных клеток.
Б.Хмельницкого, 57
Заканчиваются работы по устройству кирпичной кладки 8-го этажа.
Б.Хмельницкого, 59
Закончены работы по устройству армопояса цокольного этажа, а также закочены работы по устройству гидроизоляции цоколя.
Начаты работы по устройству дренажной системы.
Б.Хмельницкого, 63/65
Закончены работы по кирпичной кладке тех. этажа и приступили к монтажу опалубки монолитного перекрытия тех. этажа 1-й секции.

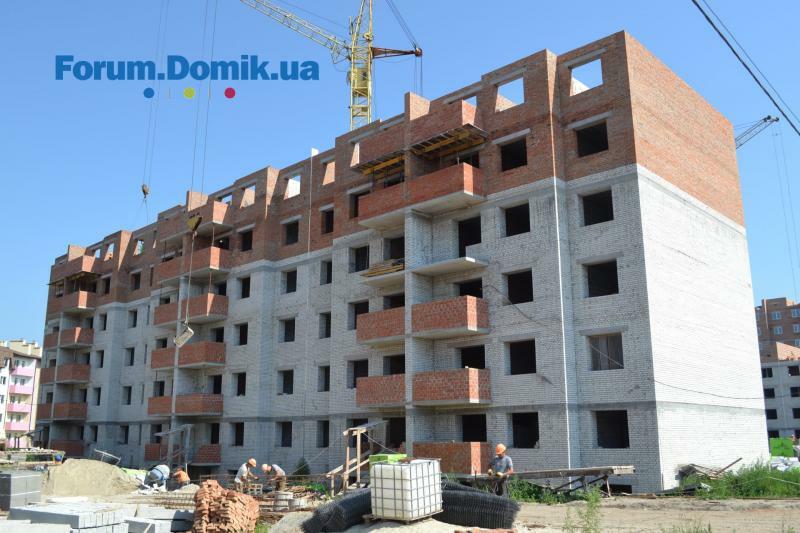

Закончены работы по кирпичной кладке и монтажа плит перекрытия 9-го этажа 2-й секции.
Приступили к кирпичной кладки тех. этажа 2-й секции.

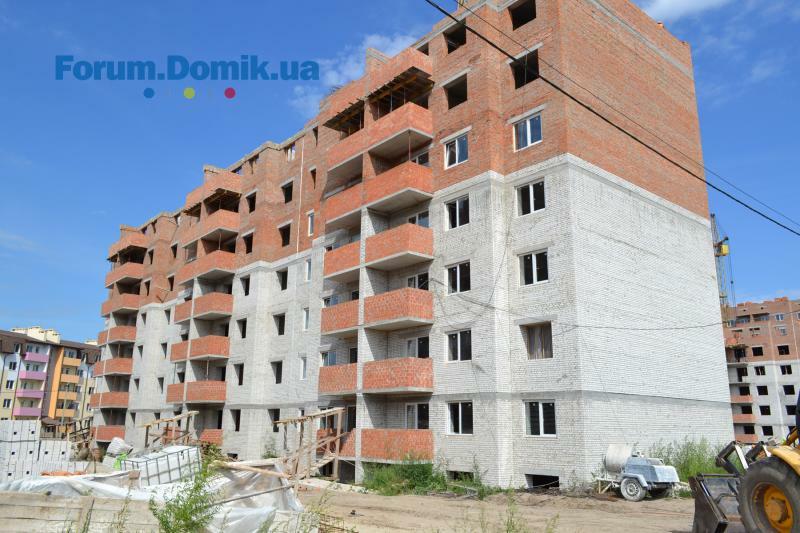

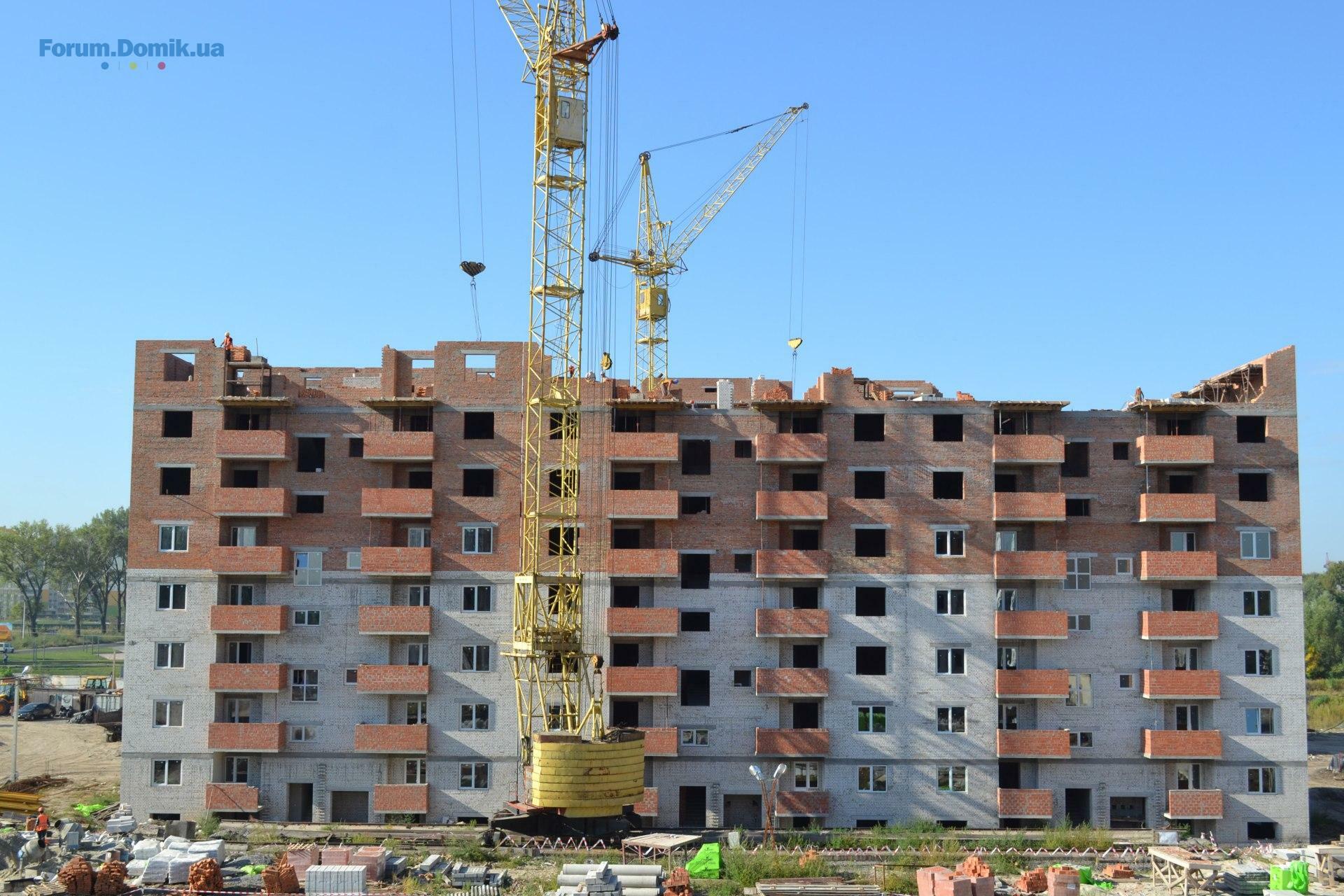

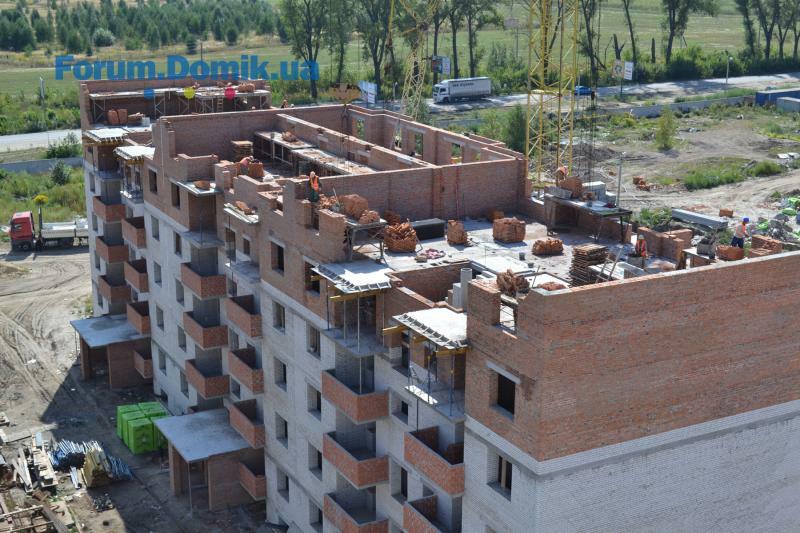

Ведутся работы по кирпичной кладке 9-го этажа 3-й секции.
Ведутся штукатурные работы, а также работы по устройству внутреннего электричества и монтажа дымоходов.

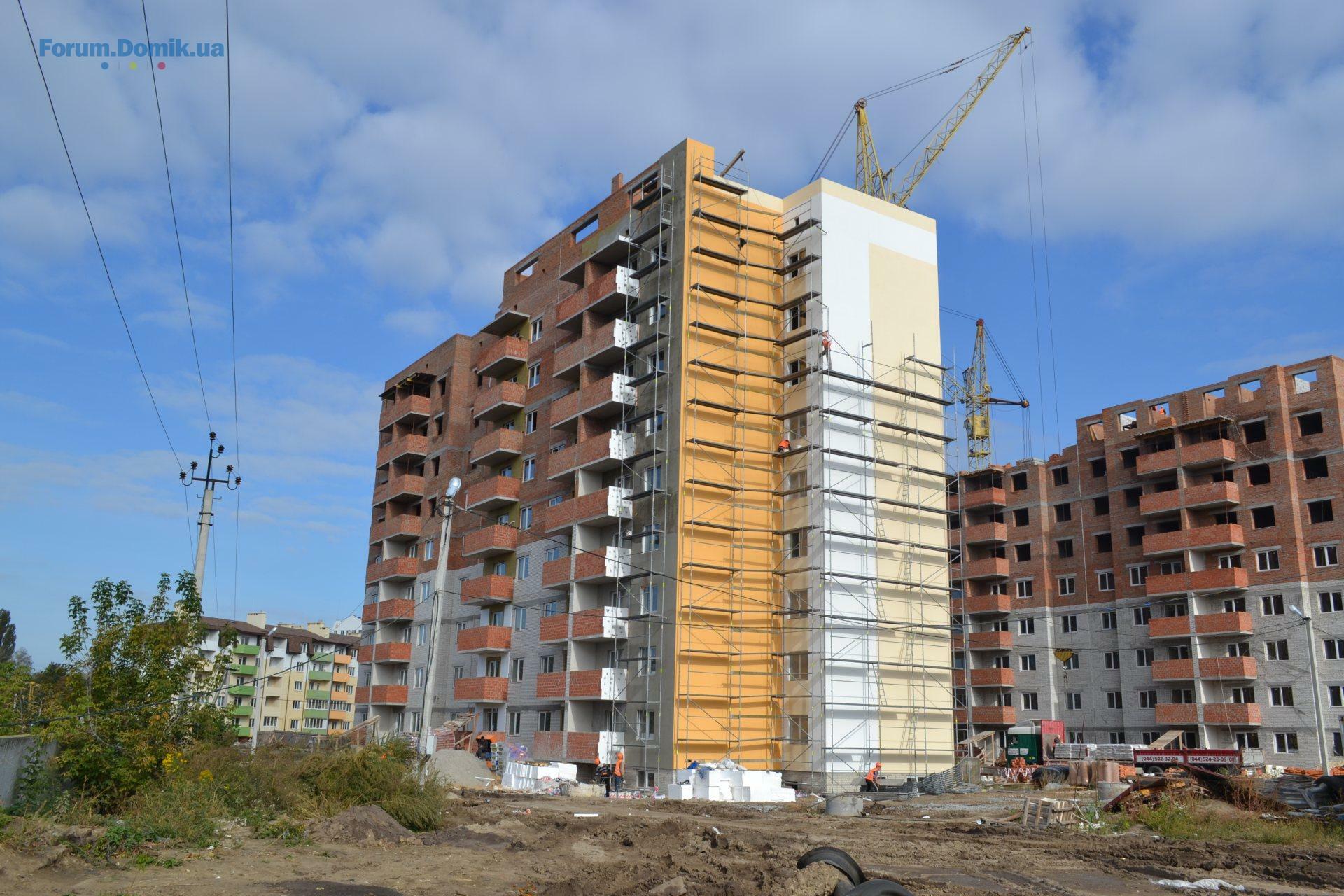

Ведутся работы по монтажу окон.
Б.Хмельницкого, 67
Закончены работы по кирпичной кладке всего дома.
Ведутся работы по отделке фасада, а также кровельные работы.
Заканчиваются штукатурные работы 1-й секции, ведутся штукатурные работы 2-й секции 6-9 этажей. Идут работы по устройству стяжки 1-й секции.
Б.Хмельницкого, 52/54

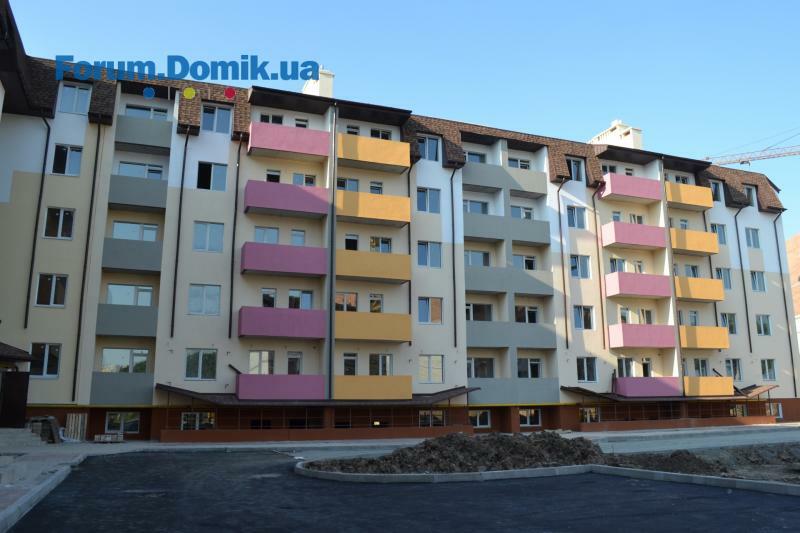

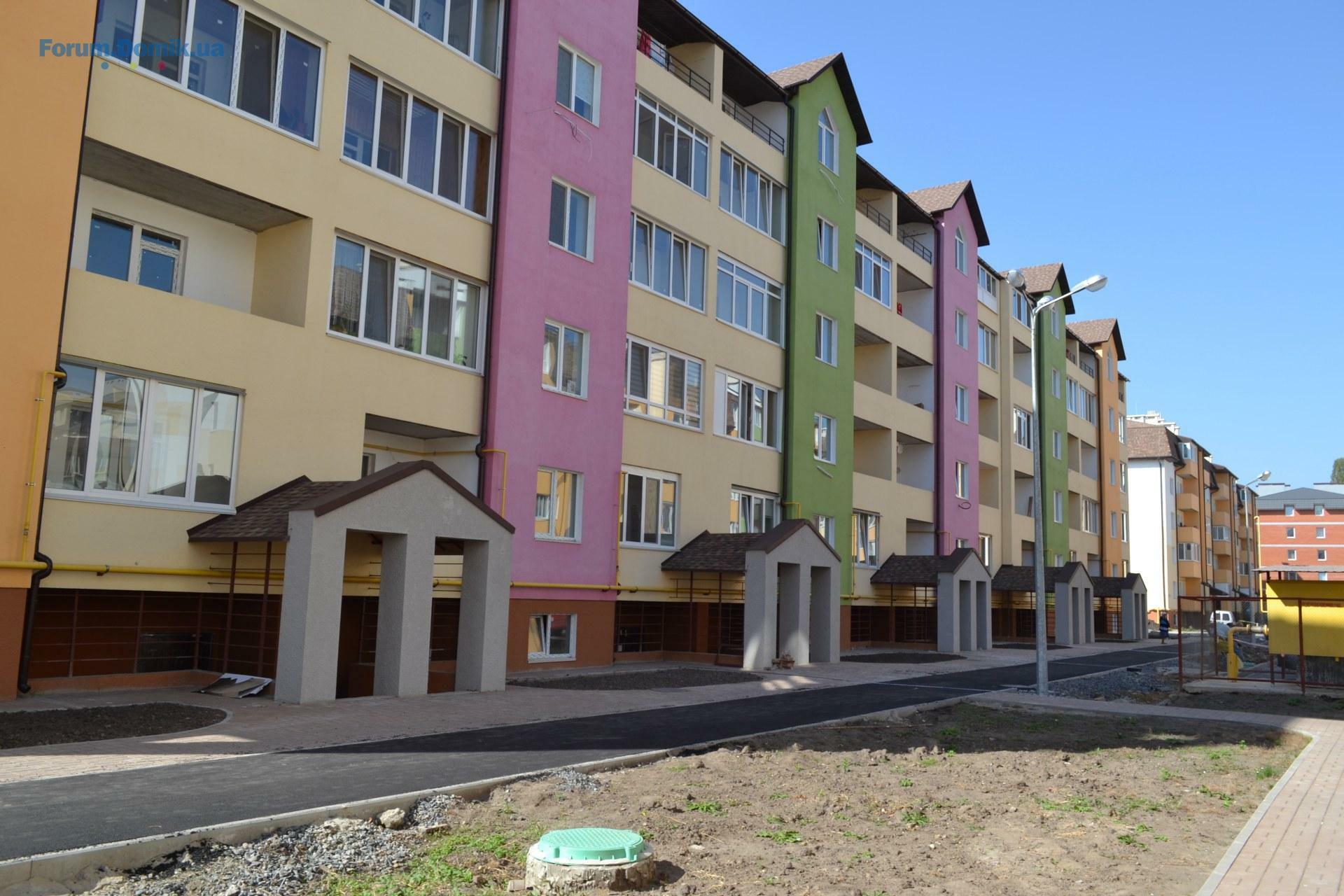

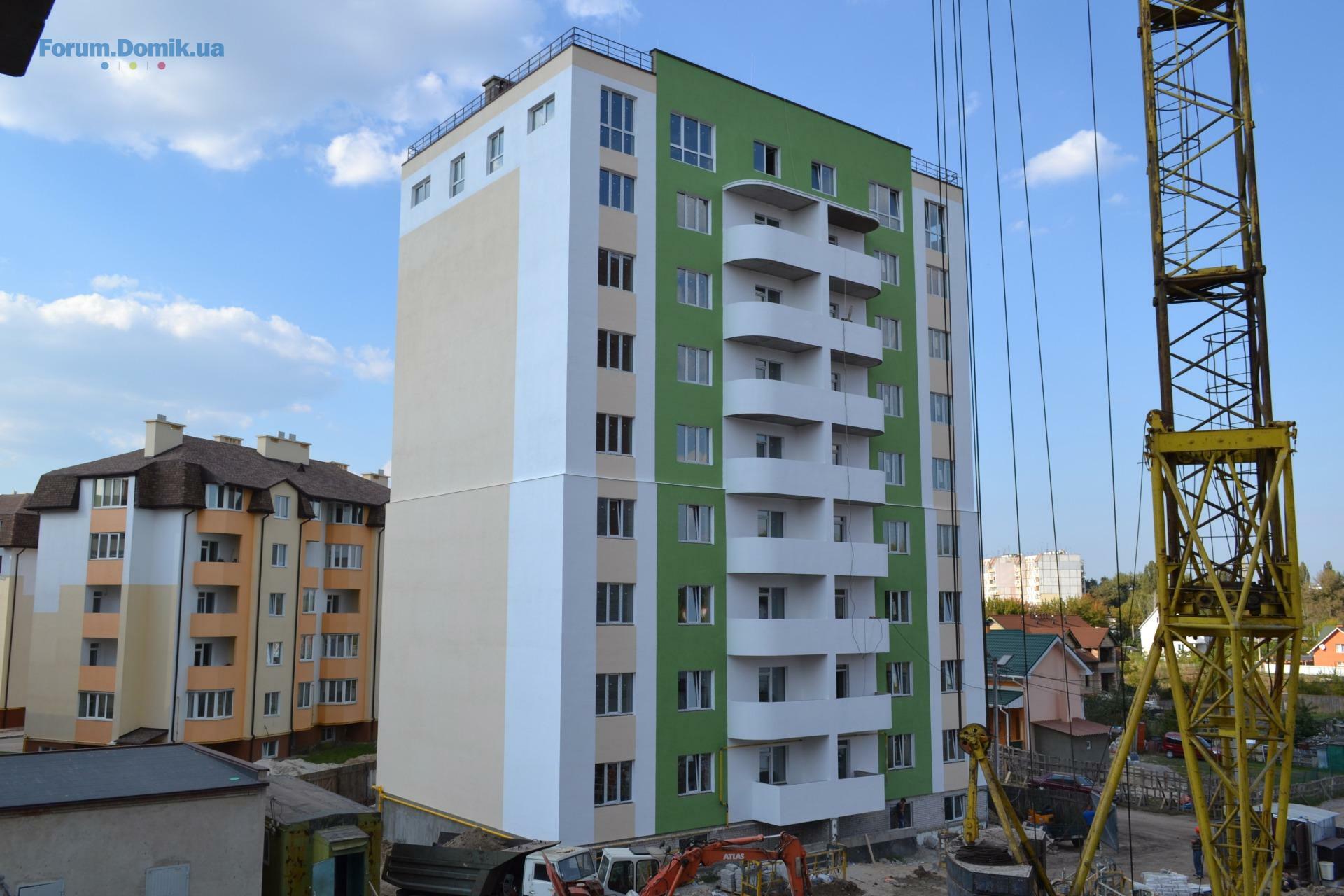

Все работы завершены.

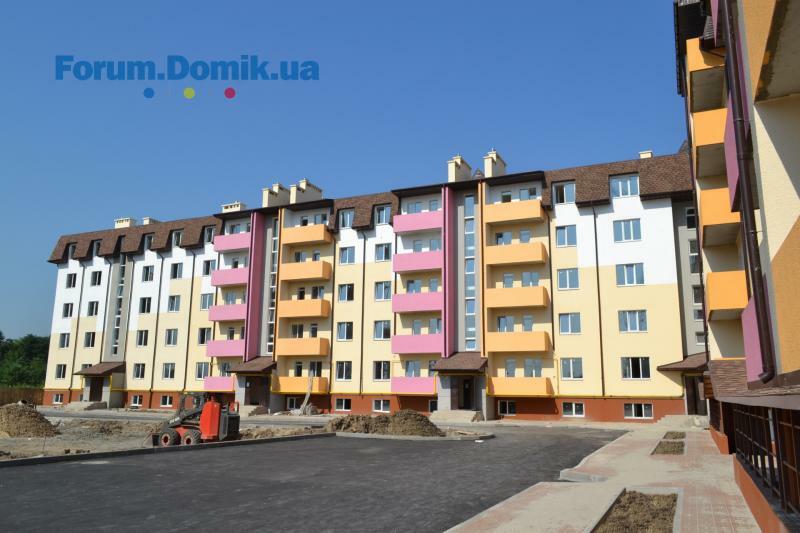

Пятиэтажные застройки.
Ведутся работы по благоустройству и озеленении территории.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
16 окт 2014 19:04
20 октября начнется выдача ключей от квартир дома по ул. Б. Хмельницкого, 52/54
Domik Ai

штучний інтелект
37 719
09 сентября 2019
23 окт 2014 17:14
С 27 октября стартуют продажи квартир в доме по ул. Первомайская, 21/25 (1,2,3 секции), а также в новом доме по ул. Первомайская, 23.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
03 ноя 2014 21:20
Ватутина, 25/21

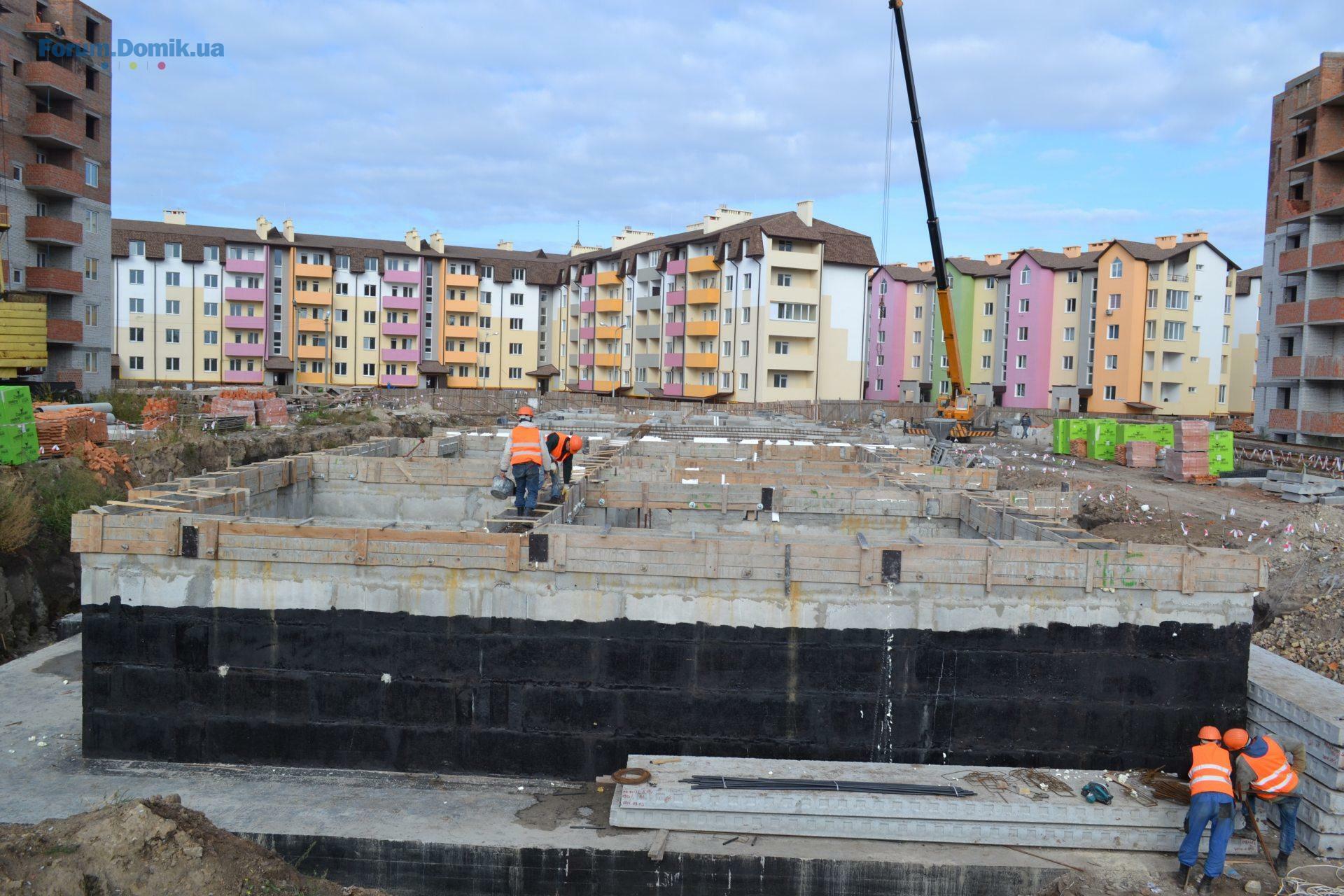

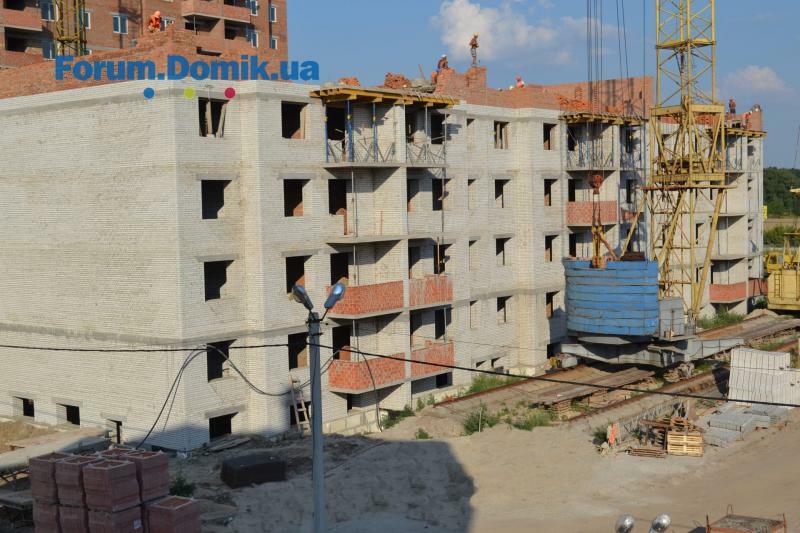

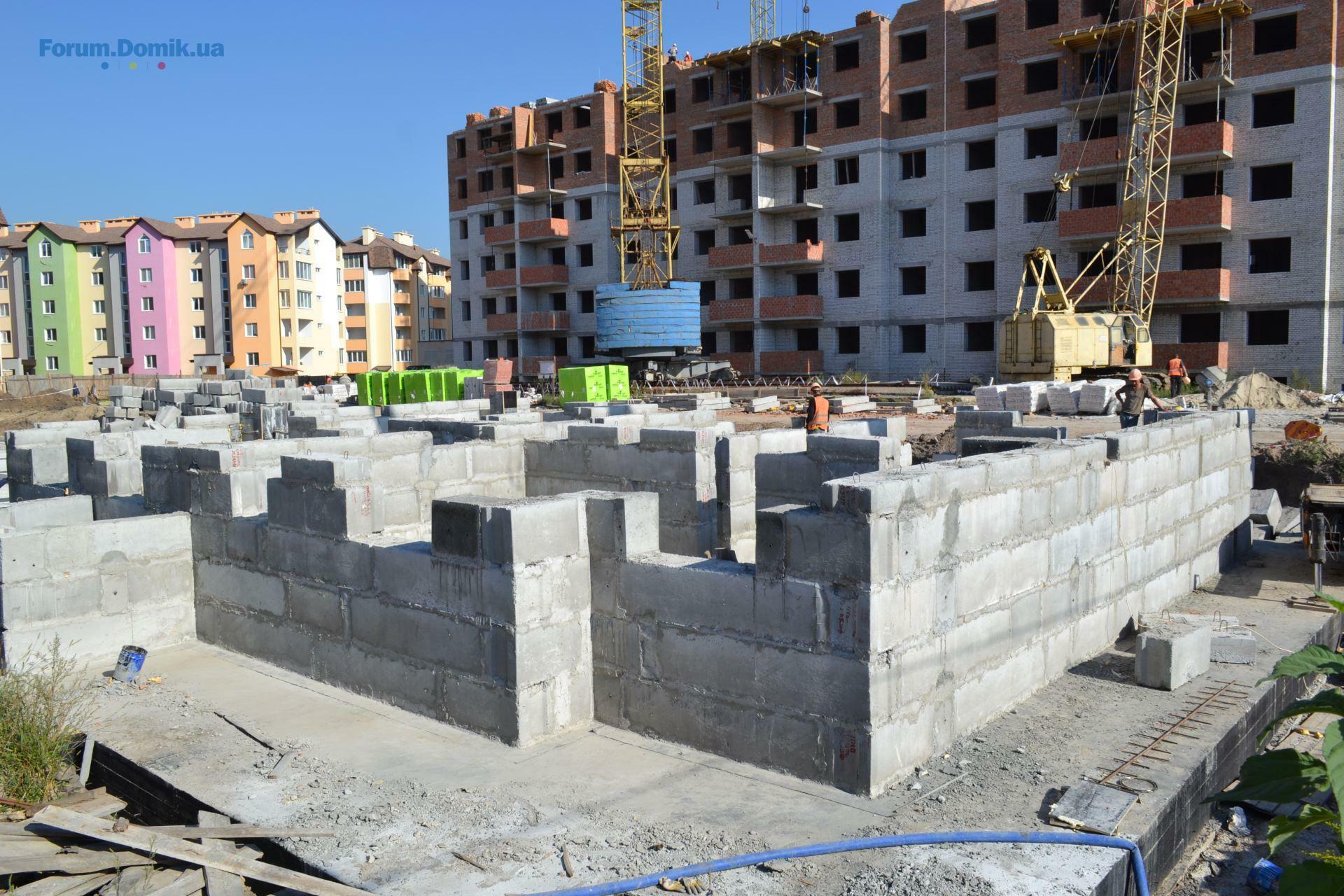

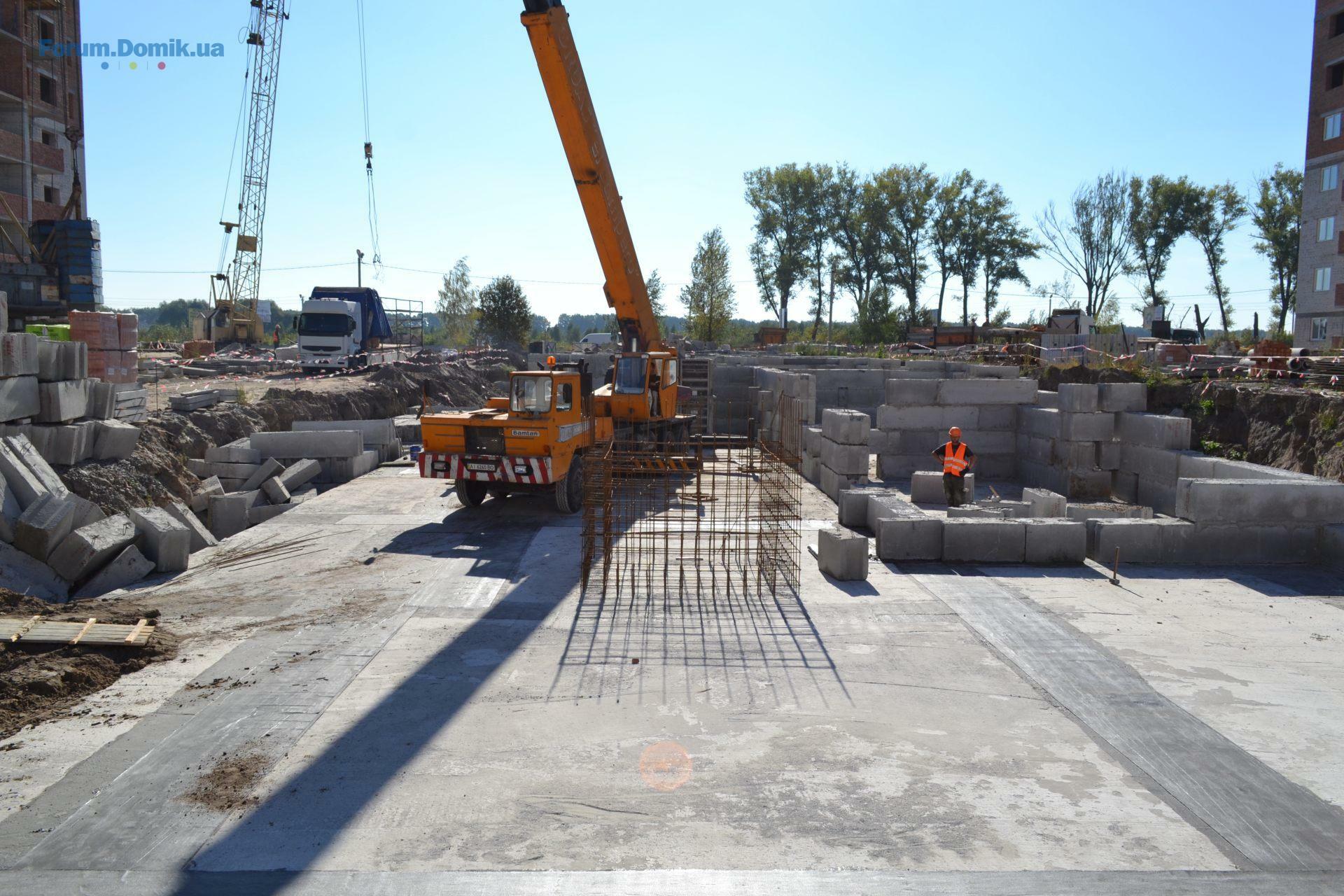

Закончены работы по бетонированию перекрытия 1-го этажа 6-й секции.
Ведутся работы по монтажу опалубки пилонов 2-го этажа 5-й секции.

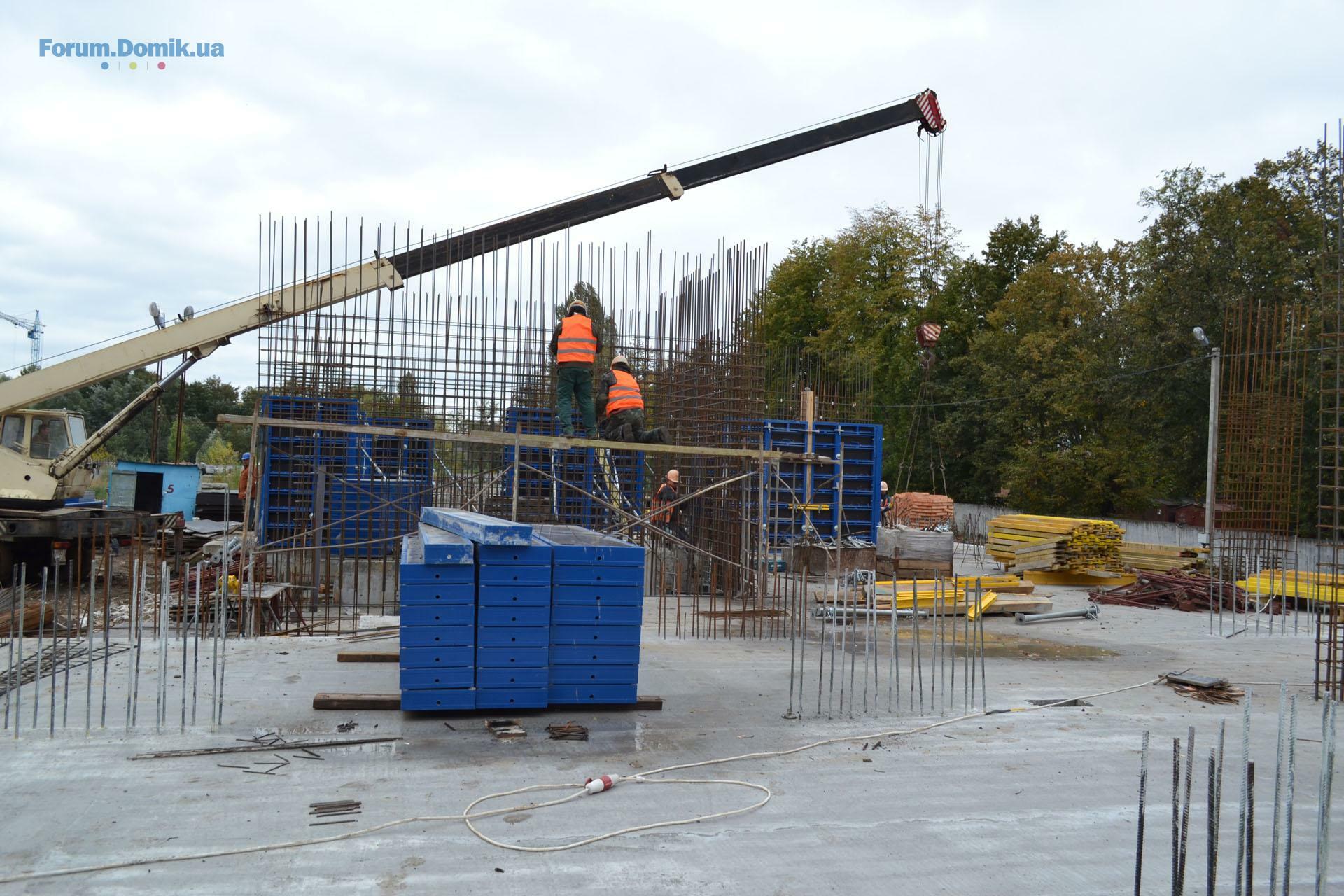

Ведутся работы по монтажу опалубки пилонов 1-го этажа 5-й секции и кирпичная кладка 1-го этажа.
Б.Хмельницького, 53,55

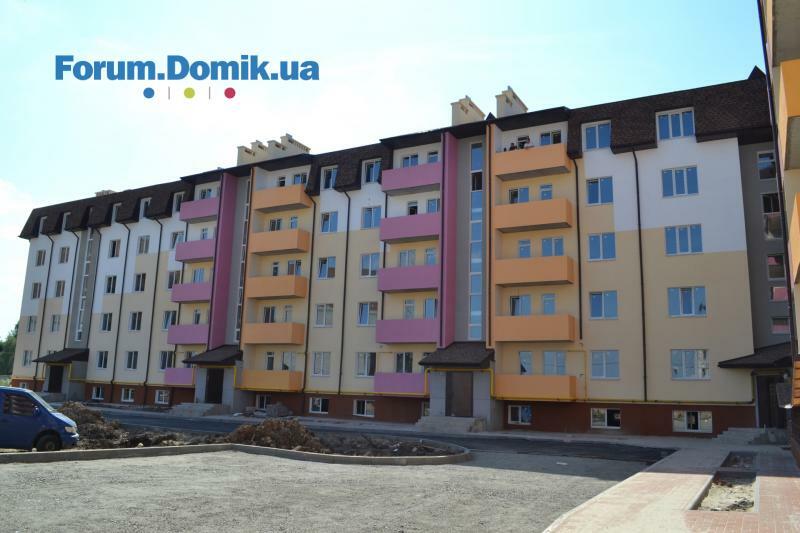

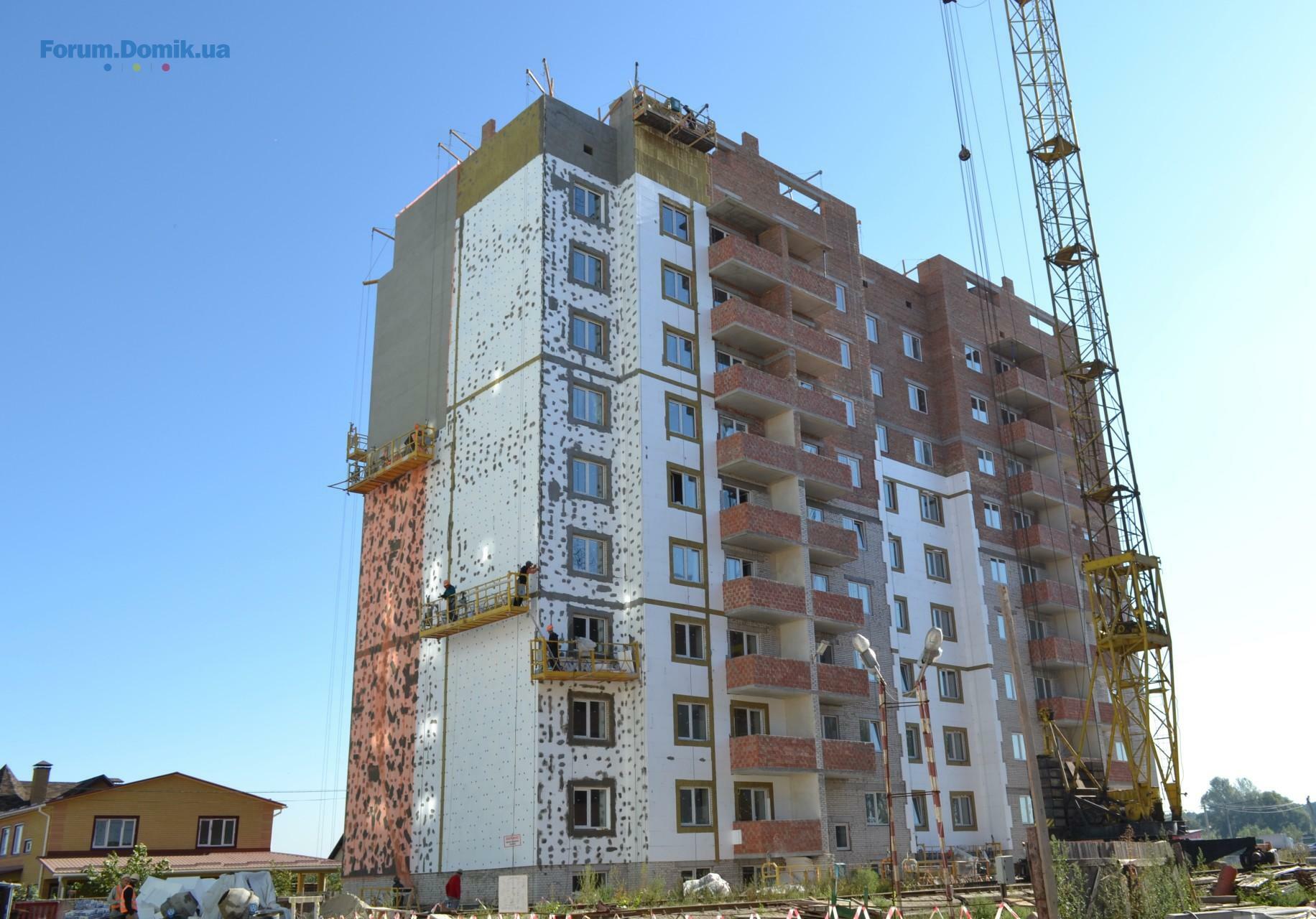

Закончены работы по устройству фасада, штукатурные работы, а также закончены работы по устройству стяжки.

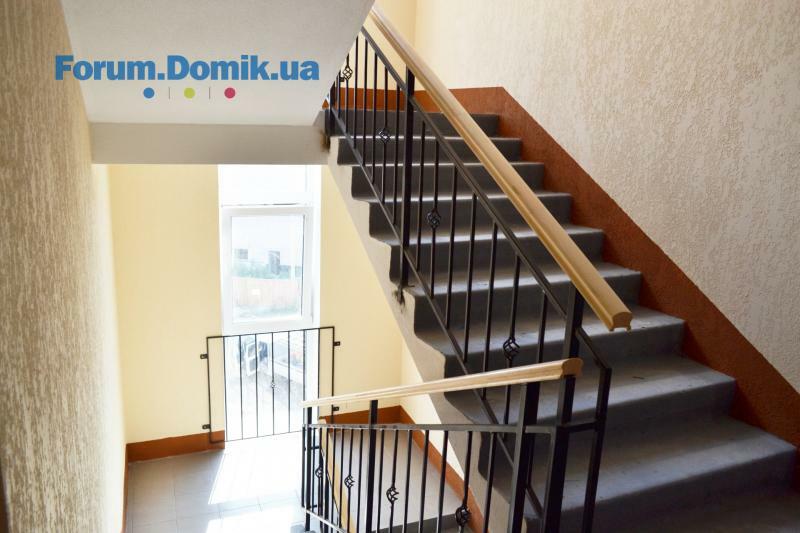

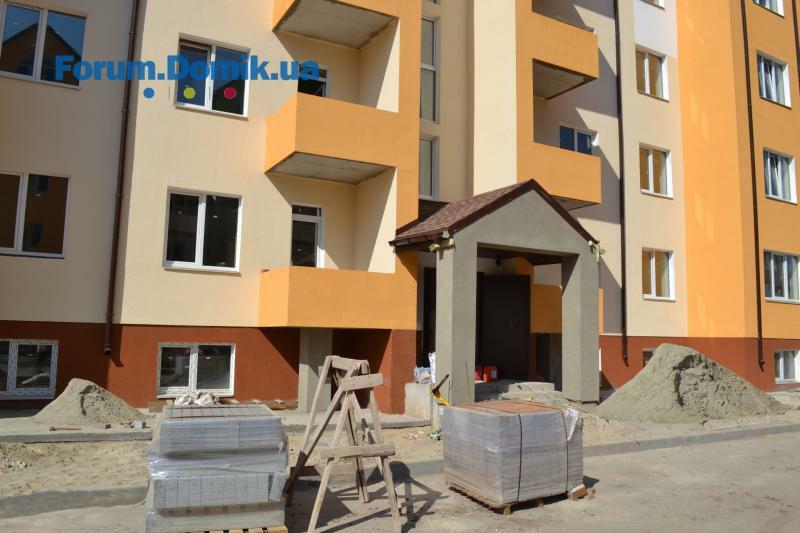

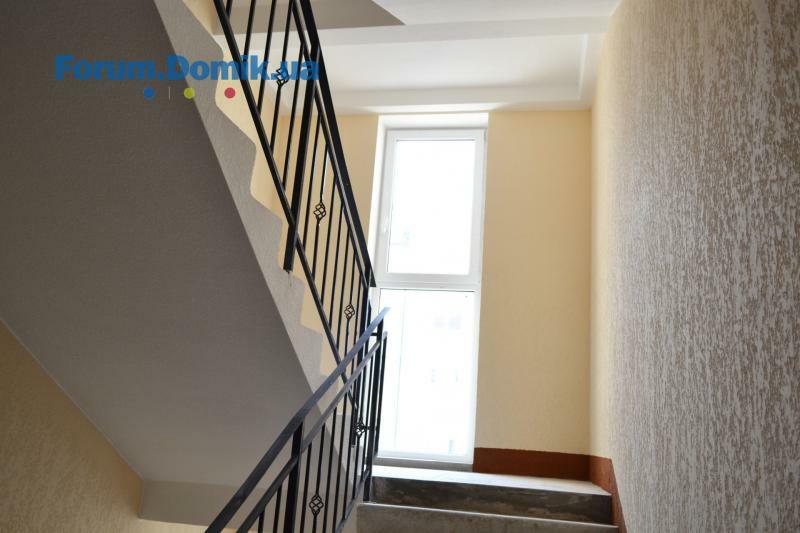

Выполняются работы по монтажу дверей и отделке лестничных клеток, а также ведутся работы по устройству кровли.
Б.Хмельницького, 57

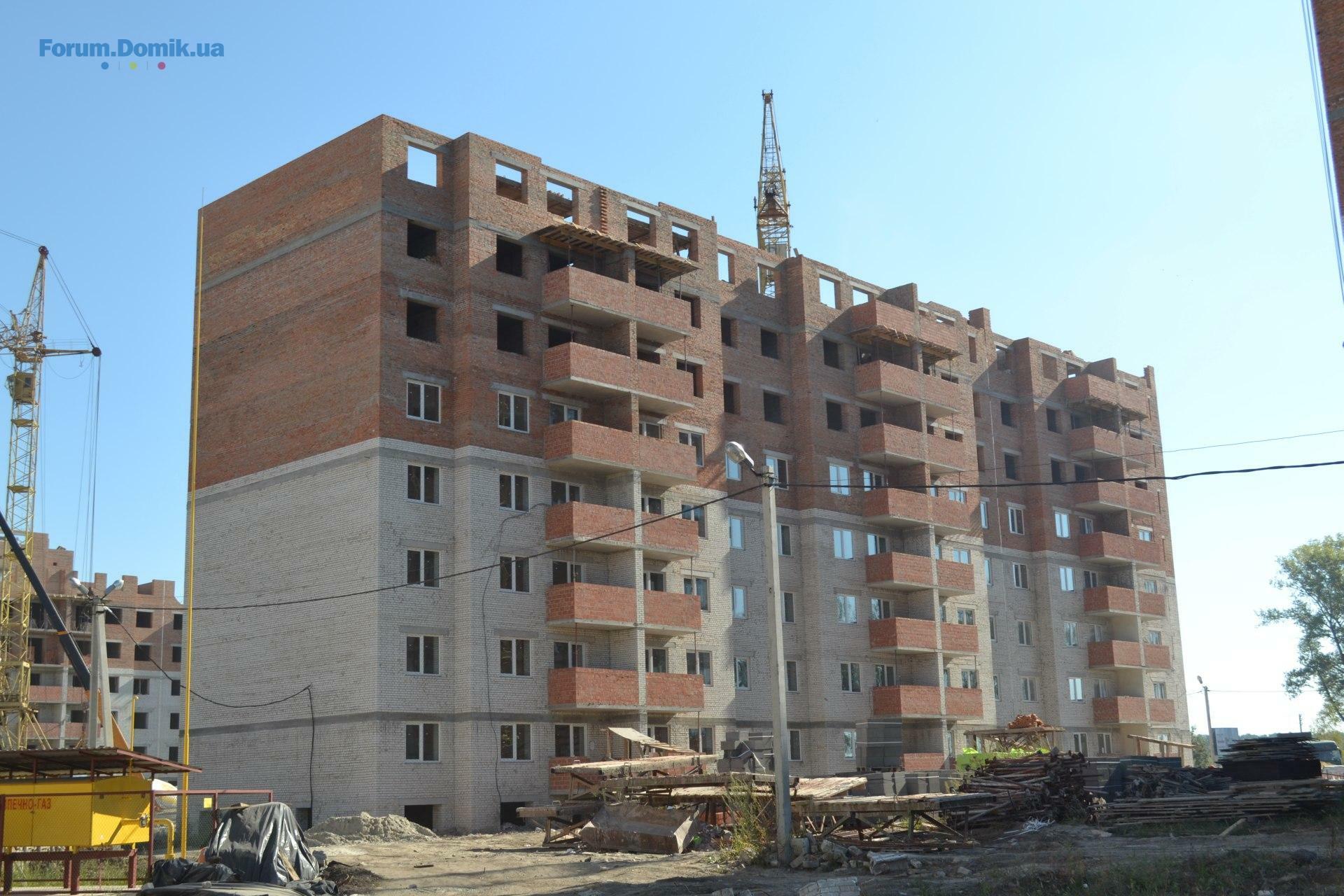

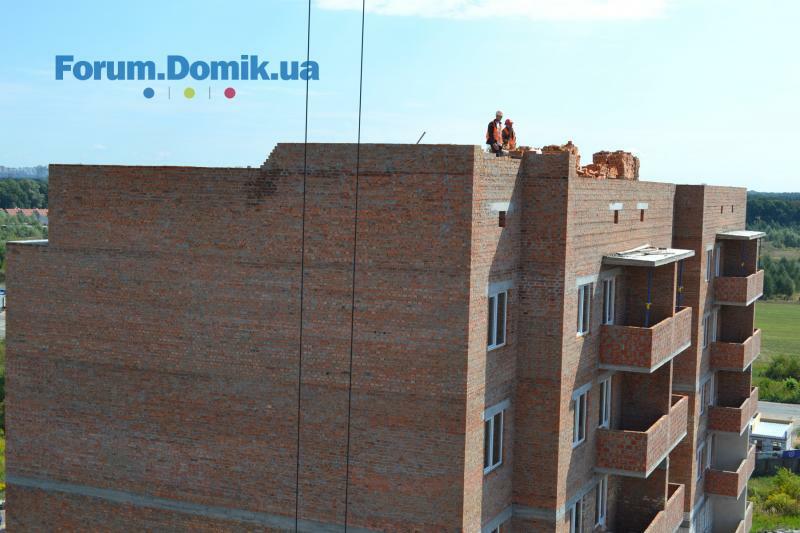

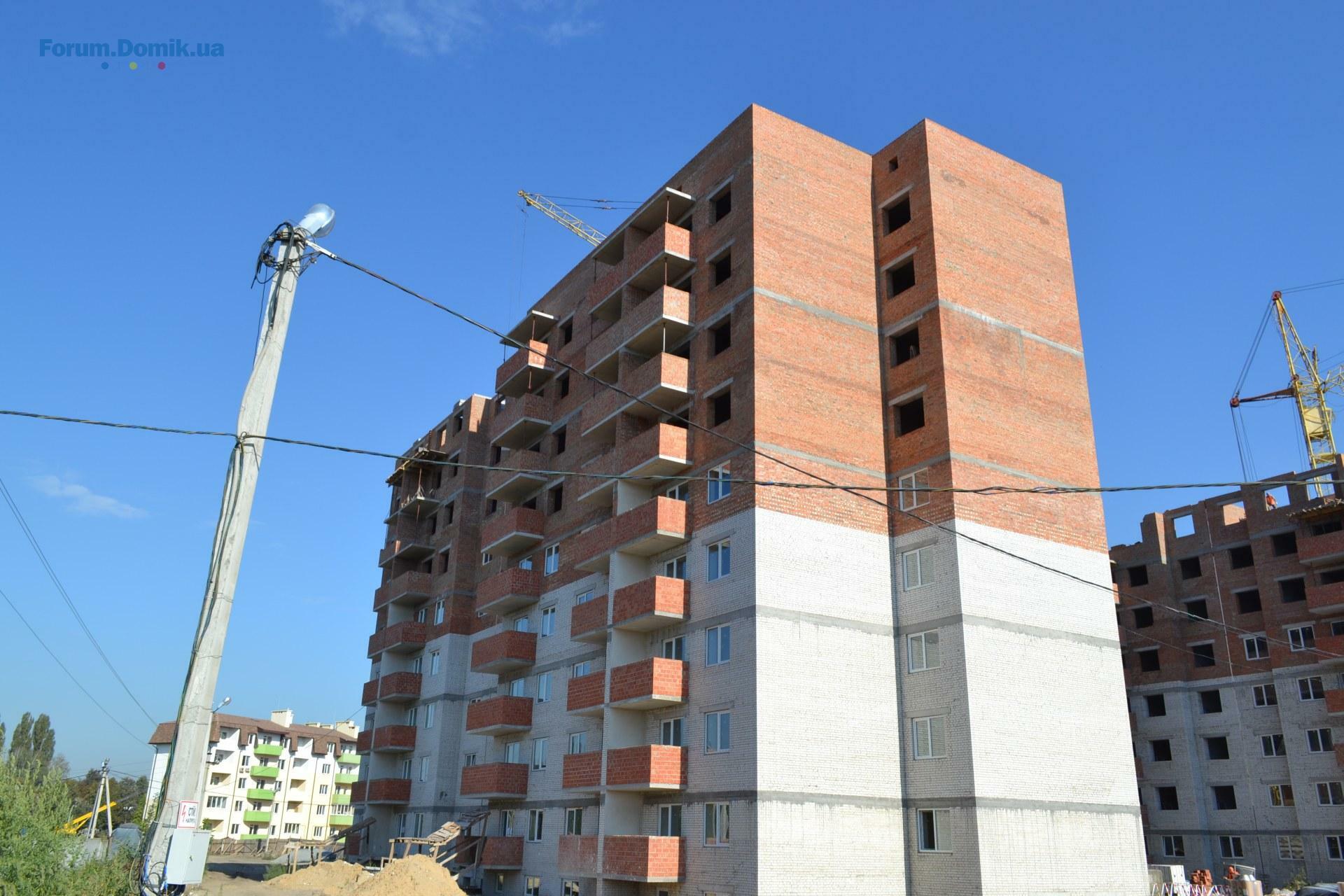

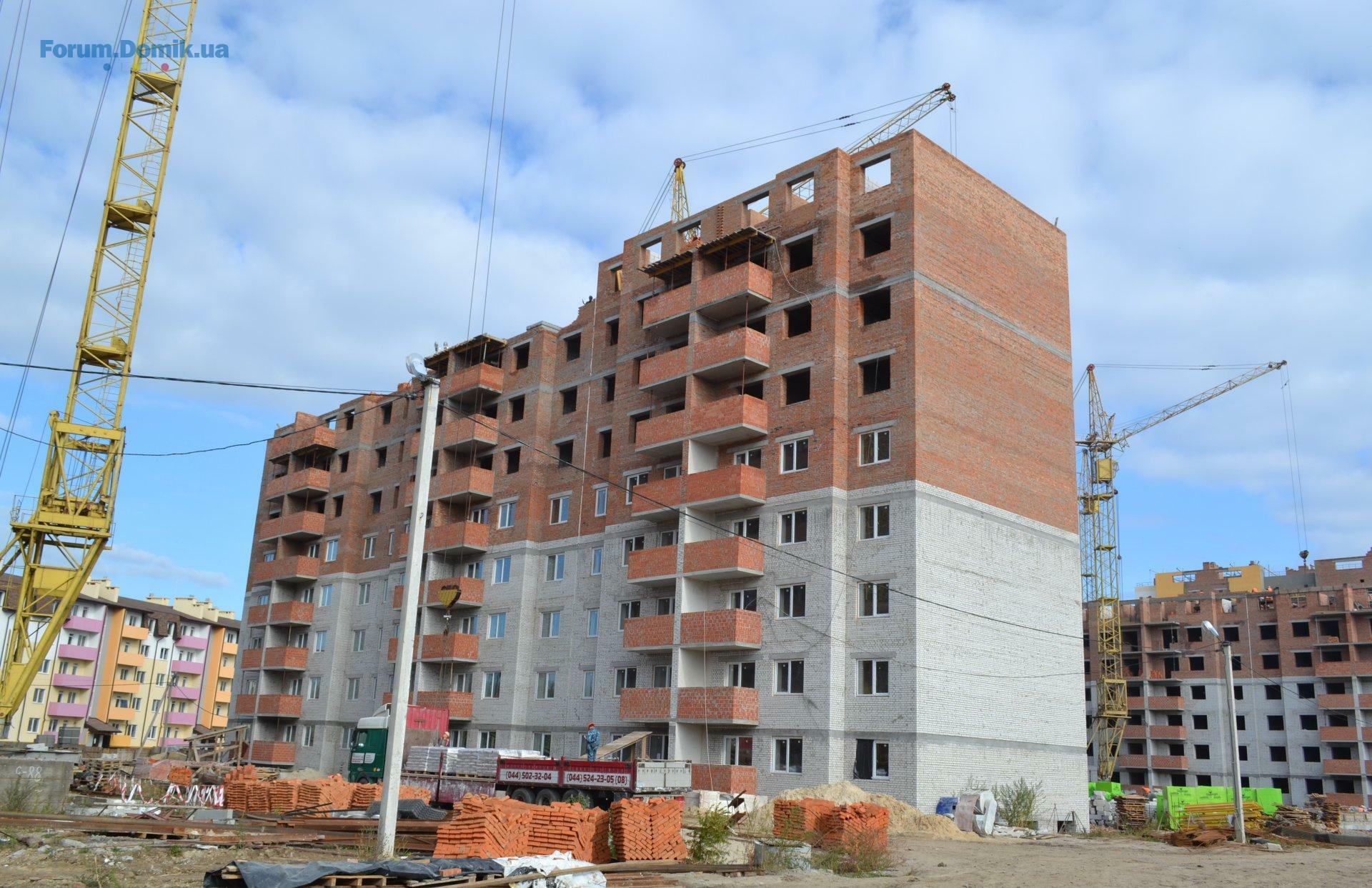

Выполняются работы по устройству кирпичной кладки 9-го этажа.
Б.Хмельницького, 59
Закончены работы по устройству дренажной системы, а также работы по устройству перекрытия 1-й секции цокольного этажа.
Ведутся работы по устройству кирпичной кладки 1-й секции 1-го этажа. Выполняются работы по обратной засыпке котлована.
Б.Хмельницького,63, 65

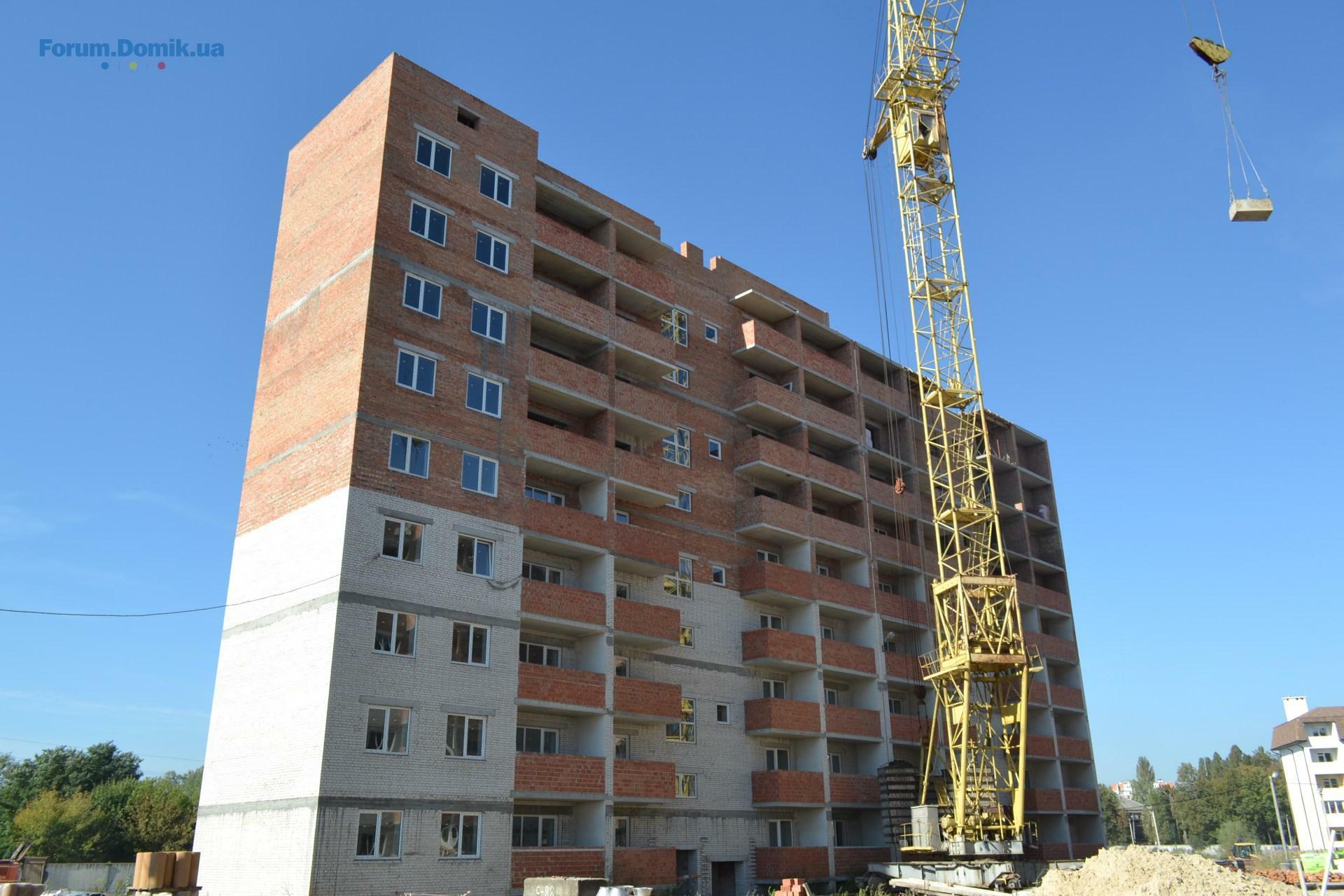

Закончены работы по устройству кирпичной кладки 1-й секции, а также ведутся работы по устройству отопления и водоснабжения 1-й секции.
Закончены работы по кирпичной кладке тех. этажа 2-й секции. Ведутся работы по устройству монолитного перекрытия тех. этажа 2-й секции.
Заканчиваются работы по кирпичной кладке тех. этажа 3-й секции.
Выполняются штукатурные работы, а также работы по устройству внутреннего электричества и монтажа дымоходов.

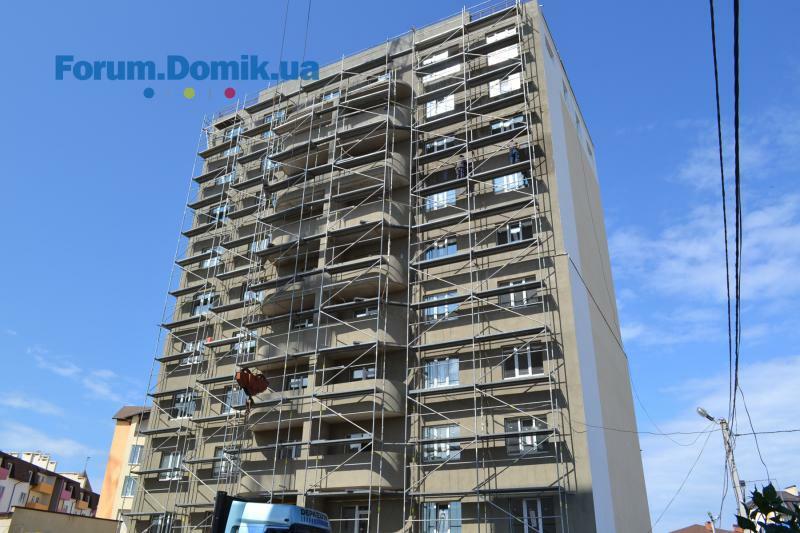

Выполняются работы по монтажу окон, и работы по устройству и утеплению фасада.
Б.Хмельницького, 67
Ведутся работы по отделке фасада, а также кровельные работы.
Закончены штукатурные работы 1-й секции, ведутся штукатурные работы 2-й секции 9 этажа.

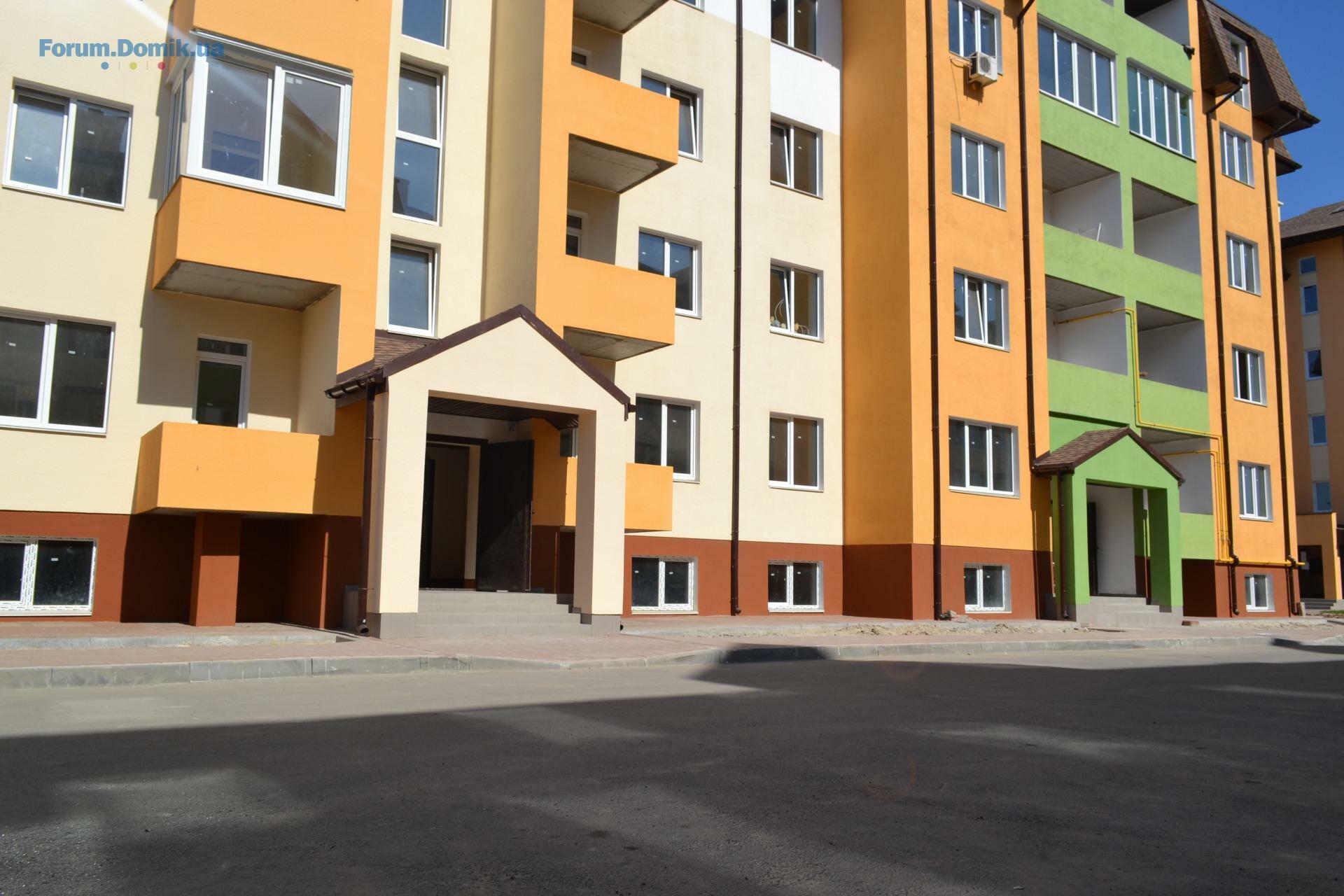

Ведутся работы по устройству стяжки 1-й и 2-й секции, а также выполняются работы по монтажу дверей и отделка лестничных клеток.
Б.Хмельницького, 52/54
Передача ключей инвесторам
Пятиэтажные застройки
Ведутся работы по благоустройству и озеленении территории.
Закончены работы по бетонированию перекрытия 1-го этажа 6-й секции.
Ведутся работы по монтажу опалубки пилонов 2-го этажа 5-й секции.
Ведутся работы по монтажу опалубки пилонов 1-го этажа 5-й секции и кирпичная кладка 1-го этажа.
Б.Хмельницького, 53,55
Закончены работы по устройству фасада, штукатурные работы, а также закончены работы по устройству стяжки.
Выполняются работы по монтажу дверей и отделке лестничных клеток, а также ведутся работы по устройству кровли.
Б.Хмельницького, 57
Выполняются работы по устройству кирпичной кладки 9-го этажа.
Б.Хмельницького, 59
Закончены работы по устройству дренажной системы, а также работы по устройству перекрытия 1-й секции цокольного этажа.
Ведутся работы по устройству кирпичной кладки 1-й секции 1-го этажа. Выполняются работы по обратной засыпке котлована.
Б.Хмельницького,63, 65
Закончены работы по устройству кирпичной кладки 1-й секции, а также ведутся работы по устройству отопления и водоснабжения 1-й секции.
Закончены работы по кирпичной кладке тех. этажа 2-й секции. Ведутся работы по устройству монолитного перекрытия тех. этажа 2-й секции.
Заканчиваются работы по кирпичной кладке тех. этажа 3-й секции.
Выполняются штукатурные работы, а также работы по устройству внутреннего электричества и монтажа дымоходов.
Выполняются работы по монтажу окон, и работы по устройству и утеплению фасада.
Б.Хмельницького, 67
Ведутся работы по отделке фасада, а также кровельные работы.
Закончены штукатурные работы 1-й секции, ведутся штукатурные работы 2-й секции 9 этажа.
Ведутся работы по устройству стяжки 1-й и 2-й секции, а также выполняются работы по монтажу дверей и отделка лестничных клеток.
Б.Хмельницького, 52/54
Передача ключей инвесторам
Пятиэтажные застройки
Ведутся работы по благоустройству и озеленении территории.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
05 ноя 2014 18:39
Введены в эксплуатацию дома по следующим строительным адресам:
Н. Хвылевого, 10 / С. Наливайко, 9.
Н. Хвылевого, 14 / С. Наливайко, 13.
Н. Хвылевого, 16, 18.
Пионерская, 20, 22, 24.
Б. Хмельницкого, 52, 54.
Дома введены в эксплуатацию на основании соответствующих Деклараций о готовности объекта к эксплуатации, зарегистрированных Департаментом Государственной архитектурно-строительной инспекции в Киевской области.
Н. Хвылевого, 10 / С. Наливайко, 9.
Н. Хвылевого, 14 / С. Наливайко, 13.
Н. Хвылевого, 16, 18.
Пионерская, 20, 22, 24.
Б. Хмельницкого, 52, 54.
Дома введены в эксплуатацию на основании соответствующих Деклараций о готовности объекта к эксплуатации, зарегистрированных Департаментом Государственной архитектурно-строительной инспекции в Киевской области.
Domik Ai

штучний інтелект
37 719
09 сентября 2019
12 ноя 2014 19:34
"Пионерский квартал"
Ожидание:
[youtube]//www.youtube.com/watch?v=rtvAUM5VzQ0[/youtube]
Реальность:
[youtube]//www.youtube.com/watch?v=0lEomOMO1HU[/youtube]
Ожидание:
[youtube]//www.youtube.com/watch?v=rtvAUM5VzQ0[/youtube]
Реальность:
[youtube]//www.youtube.com/watch?v=0lEomOMO1HU[/youtube]

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1121.083 769
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 321.0865
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 220.0887
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2720.08446
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская20.082 062
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13919.0892
- ЖК Новопечерские Липки | City One Development, UDP | Киев, ул. Андрея Верхогляда (Драгомирова)19.08262
- ЖК Галактика | Stolitsa Group | Киев, ул. Евгения Сверстюка (Марины Расковой), 419.087 021
- Бровары, ул. Симона Петлюры, 28 | Атлант19.08113
- Отзывы о застройщике MS18.083
- Стоит ли сейчас покупать недвижимость?20.084 603
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Ремонт кухонного стола22.072
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Продажа и установка натяжных потолков14.0718
- Духи, которые будут звучать дорого!13.071

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
