ЖК "Уюткино", Борисполь, ул. Маяковского, ул. Виктора Йовы - "Укренергобуд"

ЖК сдан
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 2.
1/50%
0/0%
1/50%
0/0%
0/0%
17 фев 2013 19:27

Отзывы о жилом комплексе




Жилой комплекс "Уюткино"
Борисполь, Строительный адрес: Маяковского, 46
Застройщик: "Укренергобуд"

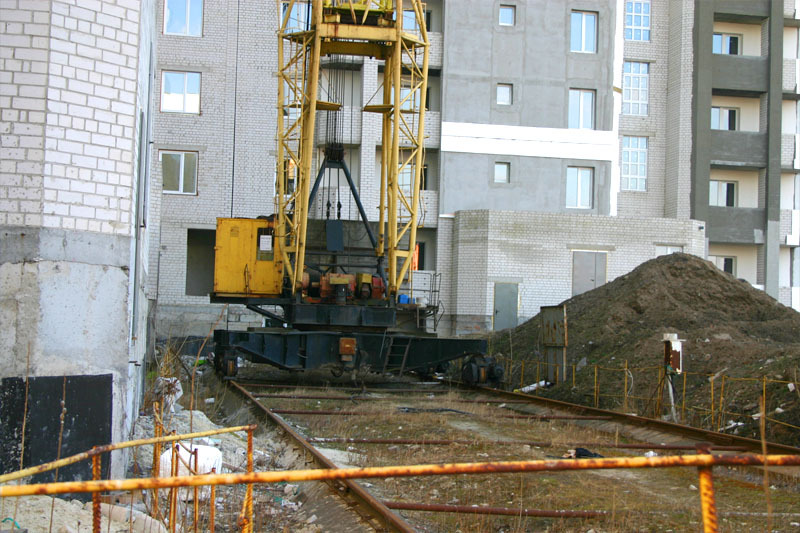

1 дом (ул. Виктора Йовы, 3): построен
2 дом: построен
3 дом: строительство заморожено
17 март 2013 18:10
«Уюткино» стало полноправным участникам известной государственной программы "Доступне житло".

Компания «Укренергобуд» прошла аккредитацию в «Укргазбанке», это финансовый партнер государственной программы «Доступне житло». Теперь определенные категории населения смогут покупать квартиры в «Уюткино» в кредит под 3% годовых.
12 июль 2013 02:18
Очень интересует этот новострой. Поделитесь, пожалуйста, мнением. Нигде нет ни отзывов, ни инвесторов. На сколько я знаю, срок сдачи в эксплуатацию переносился... :???:
12 июль 2013 04:43
Звонила в отдел продаж. Говорят, что метр сейчас стоит 7000. а 5500 это только двухуровневые
03 сен 2013 13:19
Введение в эксплуатацию второго дома запланировано на декабрь 2013.
25 дек 2013 12:02
с 20.12.13 по 20.02.14

Покупайте квартиру и получайте до 10 м2 в подарок.
В акции принимает участие 1-о, 2-х, 4-х комнатные квартиры при 100% оплате.
09 янв 2014 11:57
Не смотря на праздничные дни работы велись активно:

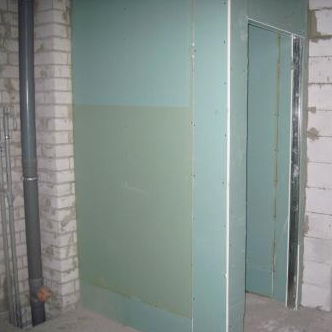

Выполнены отделочные работы помещения насосной станции.
Ведется подготовка к установке насосов.

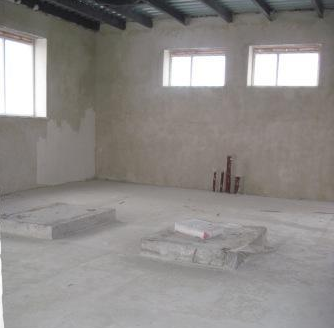

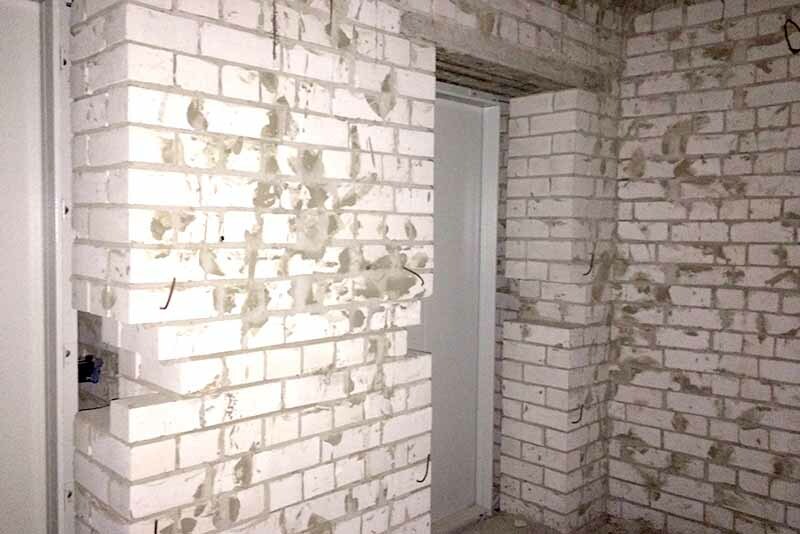

Отштукатурены I и II секции мест общего пользования.
Выполнен монтаж:

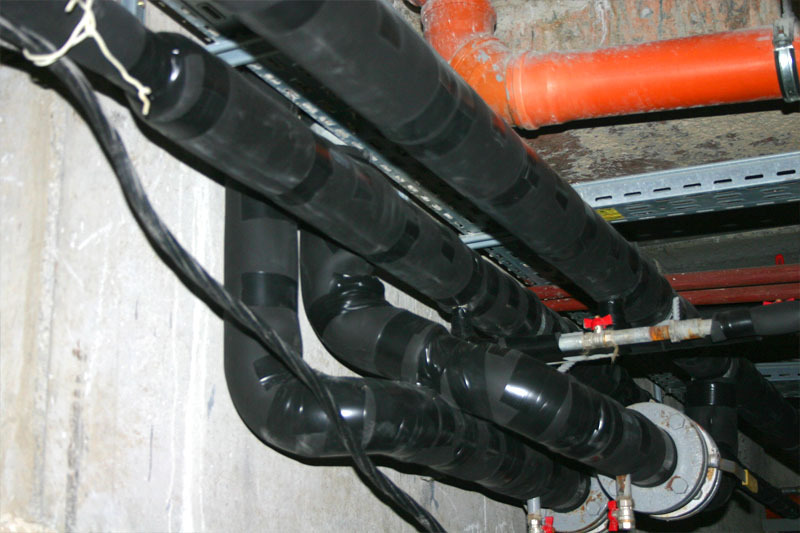

труб водоснабжения - 100%
труб отопления – 80%
труб канализации – 70%
04 фев 2014 13:02
.
19 фев 2014 13:02
В ЖК "Уюткино" стартовала программа "Доступное Житло".
28 фев 2014 16:57

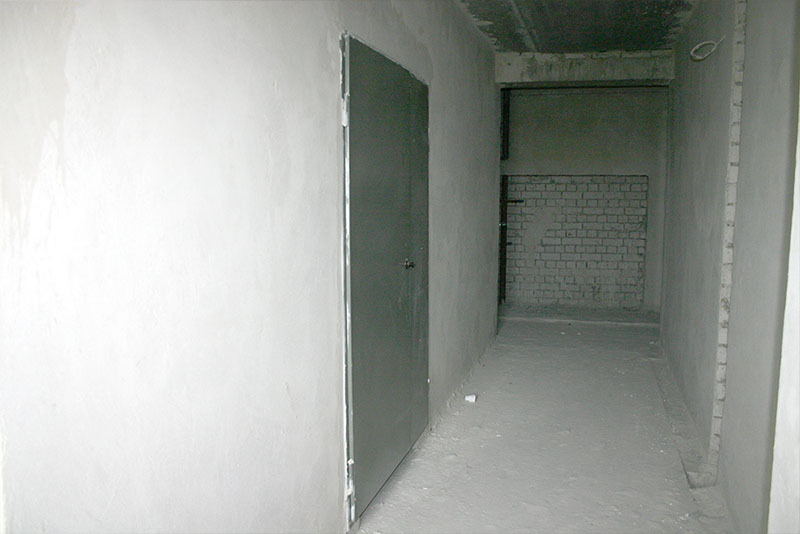

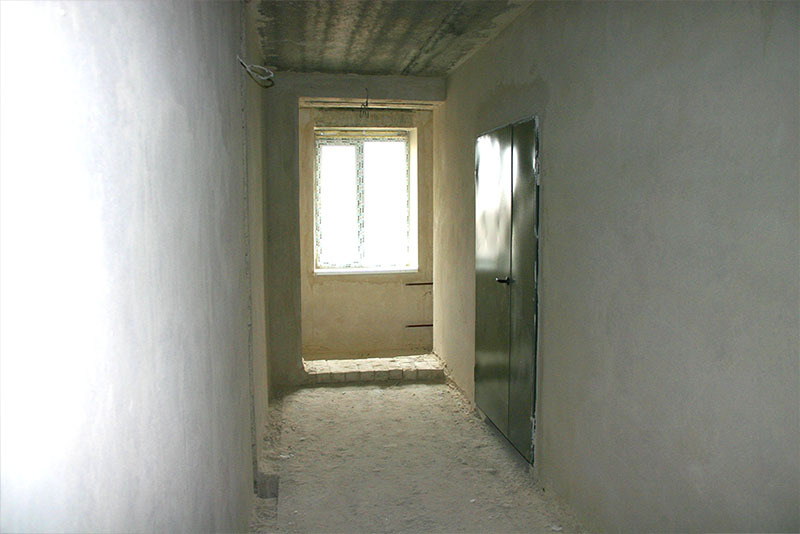

Ведется работа по установке котельни, утеплению труб водоснабжения и отопления. Установлены все входные двери в подъезды.
12 март 2014 08:17

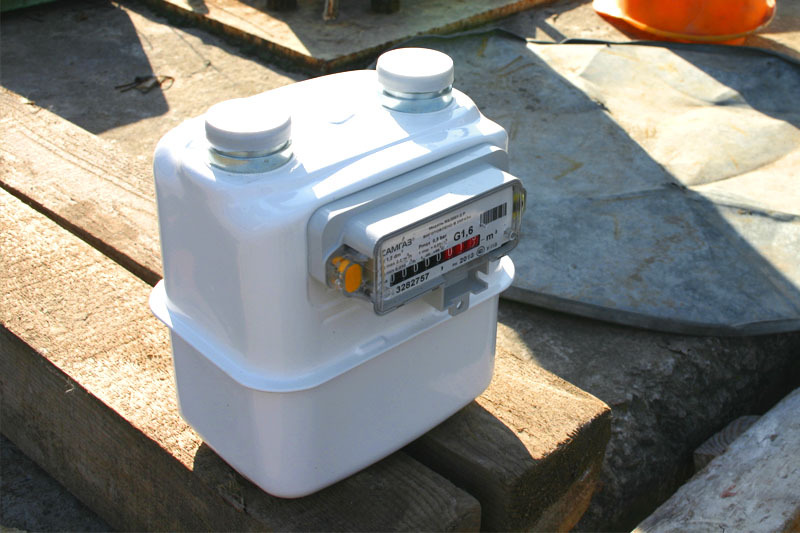

Завезли счетчики газовые и шаровые краны, началась установка по квартирам.
Сантехники утепляют водопровод и котельню.
14 март 2014 07:39
.
18 март 2014 10:14

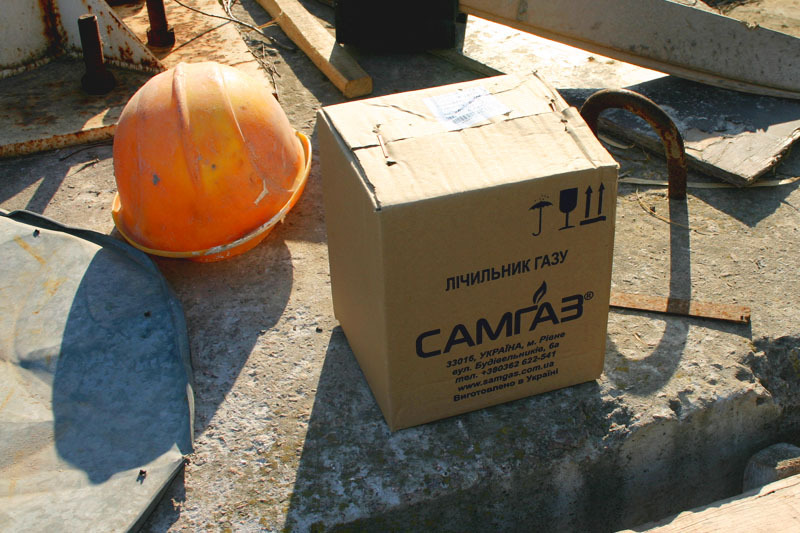

По первой секции заканчивают установку газовых счетчиков.
По второй секции обваривают переходники и готовятся к установке газовых счетчиков.

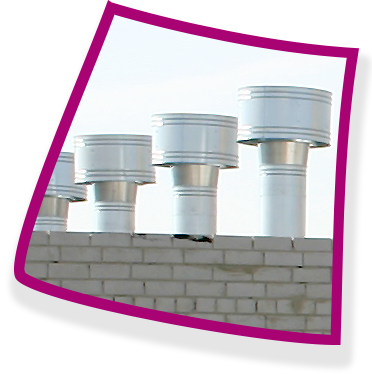

Вышла вторая бригада котельщиков, для установки дымовых труб.
Дымовые трубы завезли на площадку. Сантехники продолжают работы по утеплению труб.
26 март 2014 11:13
Ход строительства:

- Установили счетчики на II и III секциях.

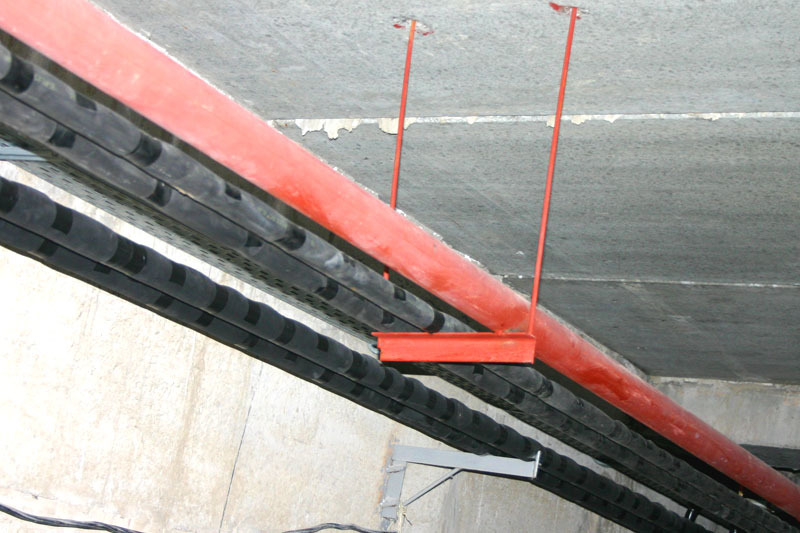

- Выполнили монтаж вентиляционных труб.
- Продолжается монтаж котельни.
- Газовые трубы завезены на стройку.
- На следующей неделе газовщики планируют заниматься наружным газоснабжением.

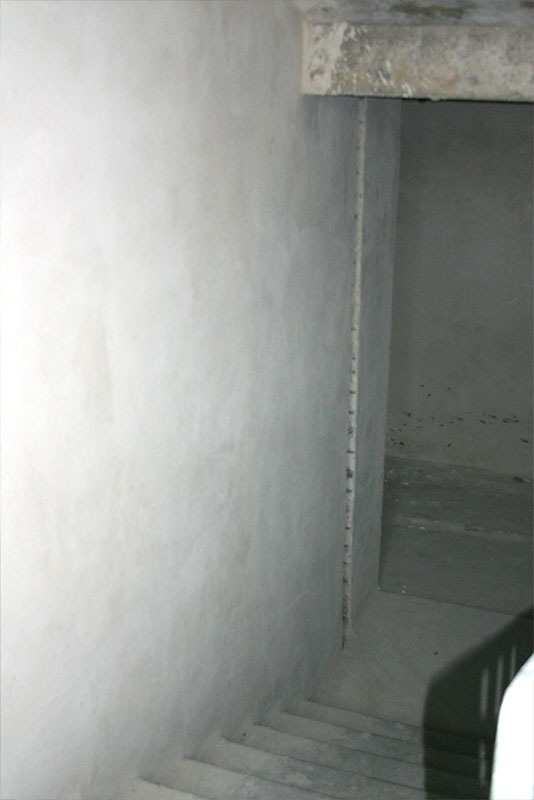

Так же будут устанавливать перегородки в подвалах, проводить монтаж блоков на приямках и входов в подвальные помещения.
31 март 2014 09:50
- Монтажные работы в котельной выполнены на 60%.
- 01 апреля 2014 будут завезены фасадные люльки и начнется их монтаж, и утеплительные работы.

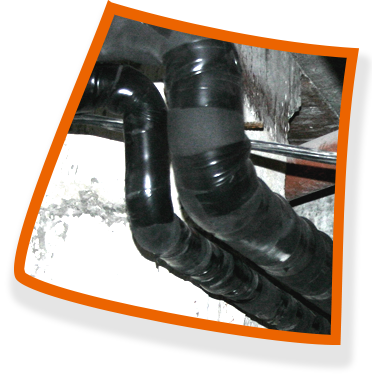

- Также ведутся работы по утеплению труб водоснабжения.
Уже на этой неделе планируется начать отделочные работы в местах общего пользования.
07 апр 2014 10:03
4.7.2014

- Завезены люльки на площадку и производиться монтаж для дальнейшего проведения фасадных работ.
- Монтаж конструкции котельни готов на 75%.
- Выполняются пусконаладочные работы котельни.

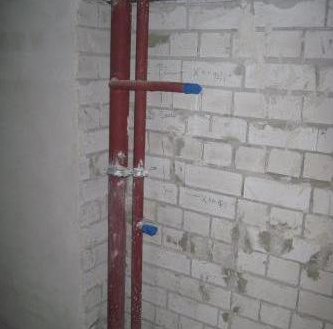

- Производится утепление труб холодного водоснабжения.
- Устанавливаются компенсаторы на холодную воду.
15 апр 2014 11:53
14.04.2014

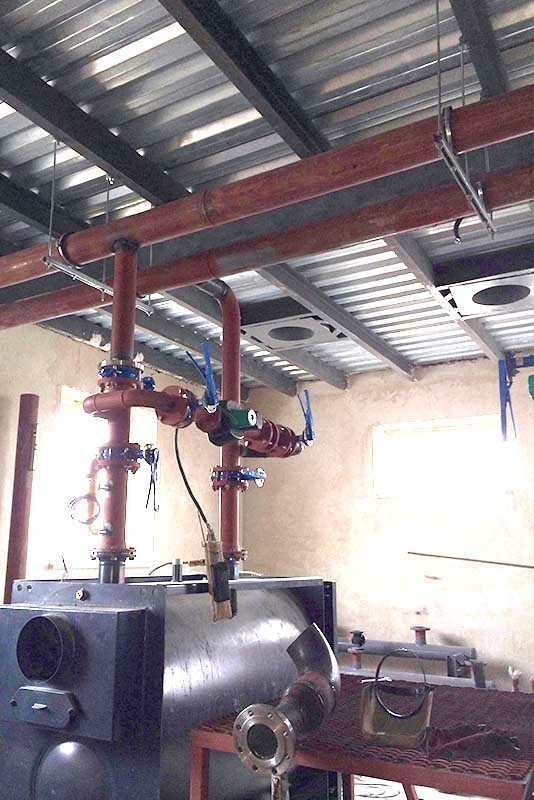

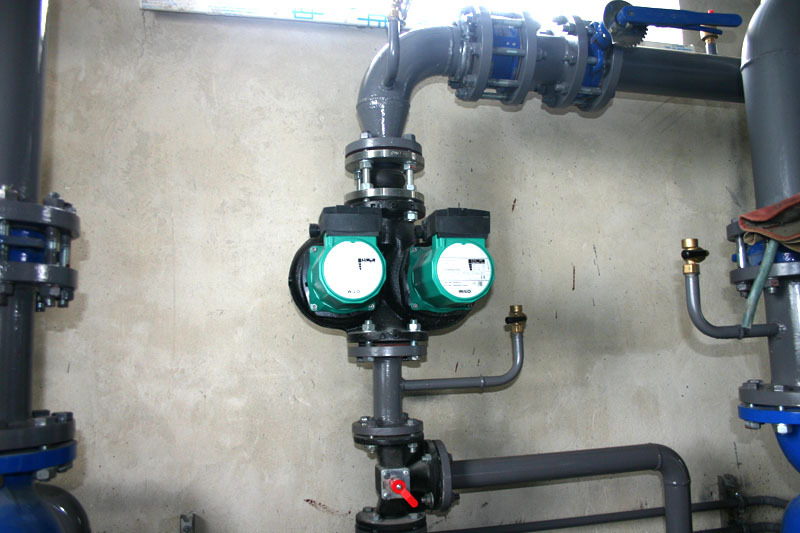

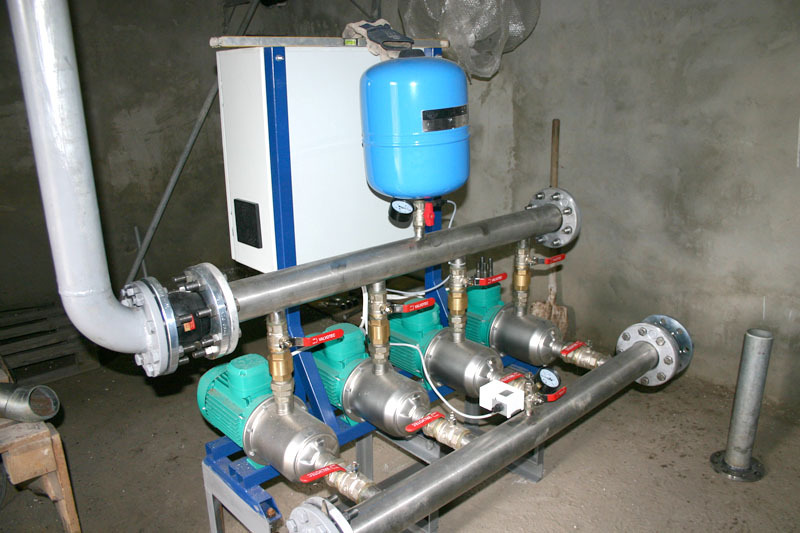

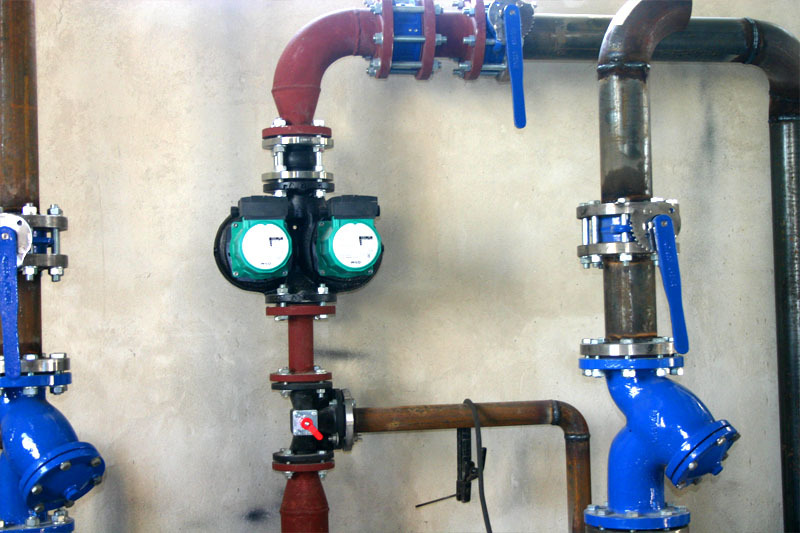

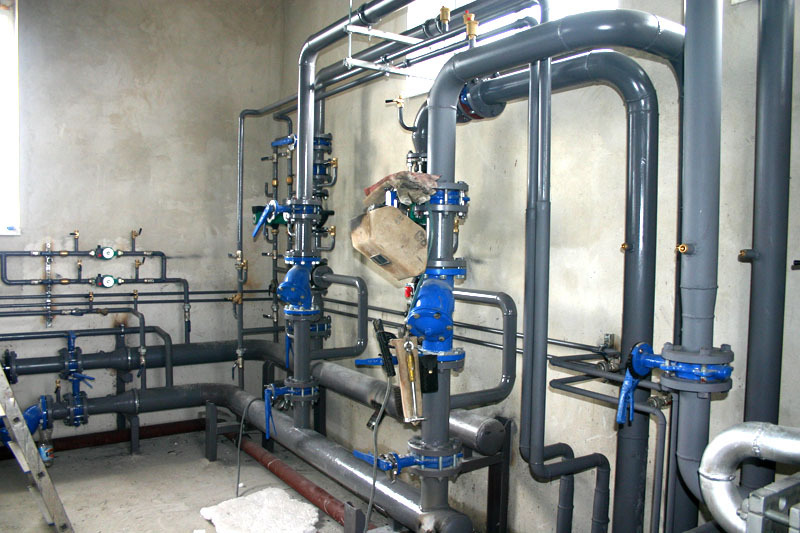

Монтаж и наладка насосной станции в подвале.
Монтаж котельни готов на 90%.

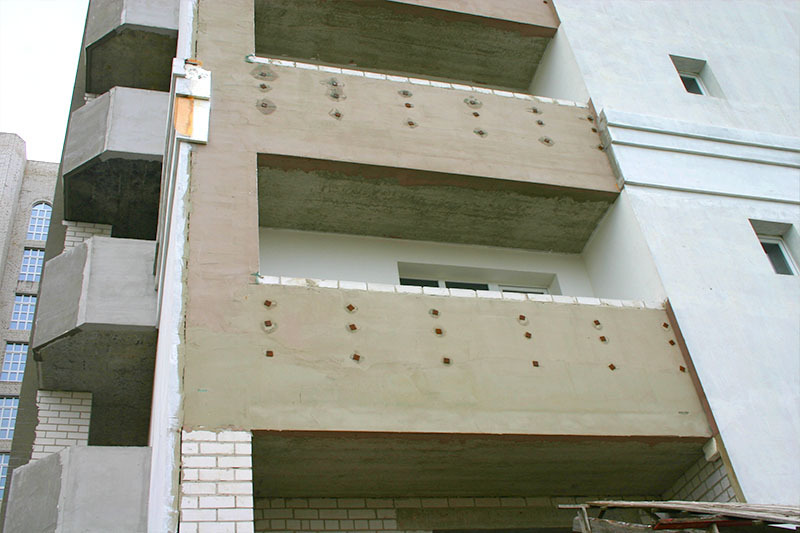

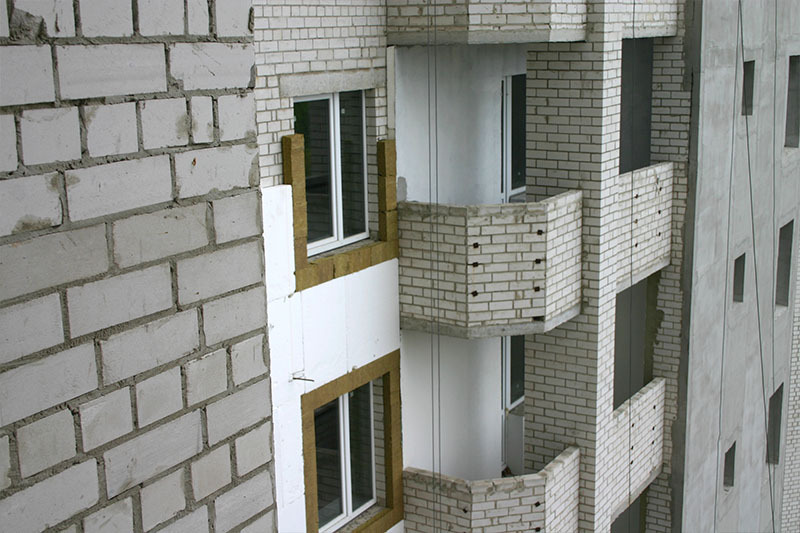

Утепление фасада II секции.
Утепление балконов I секции.
На данный момент работает две бригады по выполнению фасадных работ.
22 апр 2014 06:26
Завершаются монтажные работы в котельне. Утепляются фасады.
27 апр 2014 16:49
Закончены монтажные работы в помещениях котельной и насосной станции.
С понедельника продолжаются наладочные работы котельной.

Фасадные работы приостановлены, ожидается поставка материала на строй площадку, работы возобновятся после поступления материалов.
08 май 2014 08:41
Выполняется утепление фасада I-ой секции.
Идут штукатурные работы на фасаде.

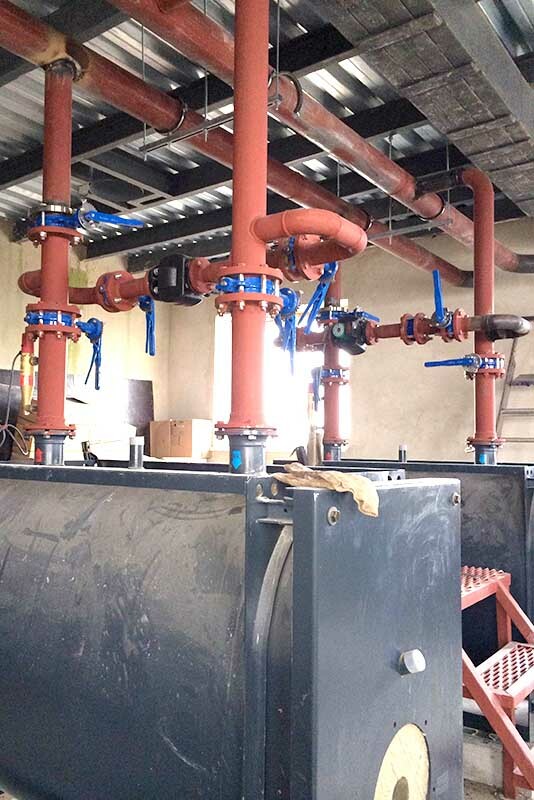

Ведется монтаж электроснабжения котельной.
На данный момент продолжаются работы по утеплению труб холодного водоснабжения.
