11 апр 2018 15:03
Всем привет и дому #2 в частности )
11 апр 2018 15:52
Цитата "айТишник":
Здравствуйте, соседи, я - инвестор 19 этажа дома номер 1.

Приветствуем соседей :hi: мы тоже на 19-м
14 апр 2018 14:07
Цитата "Komaxa":

59 студия. :hi:

Привет с 60 квартиры )))
15 апр 2018 10:47
:hi: Ездили сегодня в парк Феофания - красивый парк, чем-то даже напомнил парк Шенборнов на Закарпатье! :super:
Вход в парк с 02.01.2018 года составляет 20 грн. Для тех, кто рядом живёт - тоже платный вход. Так же есть месячный обонемент - 100 грн.
Так же есть два входа в парк - центральный, со стороны Лебедева и чёрный - со стороны Метрологической.
Заодно сфоткал дом на выезде с Метрологической! )))
16 апр 2018 09:51
Инфа с оф.сайта
2018-04-16 09:16:21

Шановні покупці, пропонуємо ознайомитися з динамікою будівництва станом на 16.04.18 р.:

1 черга.

Кладка виконана на 100% по 25 поверх включно. Завершуються роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконані в 100% обсязі.

Завершується установка вікон до 17 поверху включно. Виконується установка вікон на 18 поверсі.

Проводяться внутрішні інженерні та сантехнічні роботи. Ведуться роботи по електриці всередині будинку.

2 черга, 2 секція - виконується перекриття вертикальних елементів 15 поверху. Виконується кладка на 7 поверсі.

2 черга, 3 секція - виконується перекриття вертикальних елементів 14 поверху. Виконується кладка з 5 по 7 поверх.

3 черга - 4 секція. Виконано перекриття вертикальних елементів 3 поверху.

3 черга - 5 секція. Виконуються будівельні роботи цокольного поверху.

3 черга - 6 секція - виконано пальові роботи - 100%

Фотозвіт з будівництва Ви можете подивитися в нашій галереї.

З повагою, компанія "Інтергал-Буд"
16 апр 2018 11:39
Кто дружит с документами? :shuffle:
У нашего застройщика весь пакет документов для легального строительства и ввода в экспл. наших домов?
Земля в аренде? А то вроде как по кадастру

Тип власності:
Державна власність
Цільове призначення:
02.07 Для іншої житлової забудови
17 апр 2018 19:03
Цитата "Spyrosky":
Инфа с оф.сайта
2018-04-16 09:16:21

Проводяться внутрішні інженерні та сантехнічні роботи.

Интересно какие трубы будут выбраны для отопления и водоснабжения? Кто то что то знает?
18 апр 2018 05:50
это думаю можно спросить в других форумах ЖК нашего застройщика, думаю одно и тоже ставят, если инфа будет то сюда пишите :winky:
18 апр 2018 09:17

хорошая информация, если это примут до строительства 4-5 дома то возможно у нас будет меньше домов и больше придомовой территории
//forum.domik.ua/zhk-nivki-pr-pobedy-67- intergalbud-t24669-4800.html#p1667582

18 апр 2018 11:31
Цитата "Spyrosky":
хорошая информация, если это примут до строительства 4-5 дома то возможно у нас будет меньше домов и больше придомовой территории
//forum.domik.ua/zhk-nivki-pr-pobedy-67- intergalbud-t24669-4800.html#p1667582

Ой, не надейтесь. Проект был утвержден давным-давно, и потом уже полтора дома выстроены. Никто ничего менять не будет, мы не в сказке. У нас и так все будет ОК. Будет где прогуляться, поупражняться и т. п.
18 апр 2018 12:33
По документам я вижу только 1й дом, так что то что пишет застройщик на сайте, в ОП, в офисе это только планы. Всё это еще нужно утвердить, к примеру высотность могут понизить, ясное дело что пока это только слова :smoke:
19 апр 2018 12:51
1 черга.
Кладка виконана на 100% по 25 поверх включно. Завершуються роботи з виконання кладки на технічному поверсі. Монолітно-каркасні роботи виконані в 100% обсязі.
Завершується установка вікон до 17 поверху включно. Виконується установка вікон на 18 поверсі.
Проводяться внутрішні інженерні та сантехнічні роботи. Ведуться роботи по електриці всередині будинку.

2 черга, 2 секція - виконується перекриття вертикальних елементів 15 поверху. Виконується кладка на 7 поверсі.

2 черга, 3 секція - виконується перекриття вертикальних елементів 14 поверху. Виконується кладка з 5 по 7 поверх.

3 черга - 4 секція. Виконано перекриття вертикальних елементів 3 поверху.

3 черга - 5 секція. Виконуються будівельні роботи цокольного поверху.

3 черга - 6 секція - виконано пальові роботи - 100%
19 апр 2018 13:05
Красивый ракурс съемки объекта! :super:
Как-то долго стеклят этажи - недели 2 на 16-17 топчутся (

На вебке он-лайн видно, что во дворе роют котлован - видать под подземный паркинг...
И вообще, когда уже в камере ракурс поменяют на Дом_1 чтоб повыше был обзор? :faceoff:
19 апр 2018 15:50
Цитата "Fantazer":
Красивый ракурс съемки объекта! :super:
Как-то долго стеклят этажи - недели 2 на 16-17 топчутся (

На вебке он-лайн видно, что во дворе роют котлован - видать под подземный паркинг...
И вообще, когда уже в камере ракурс поменяют на Дом_1 чтоб повыше был обзор? :faceoff:

праздники были :drink:
20 апр 2018 11:34

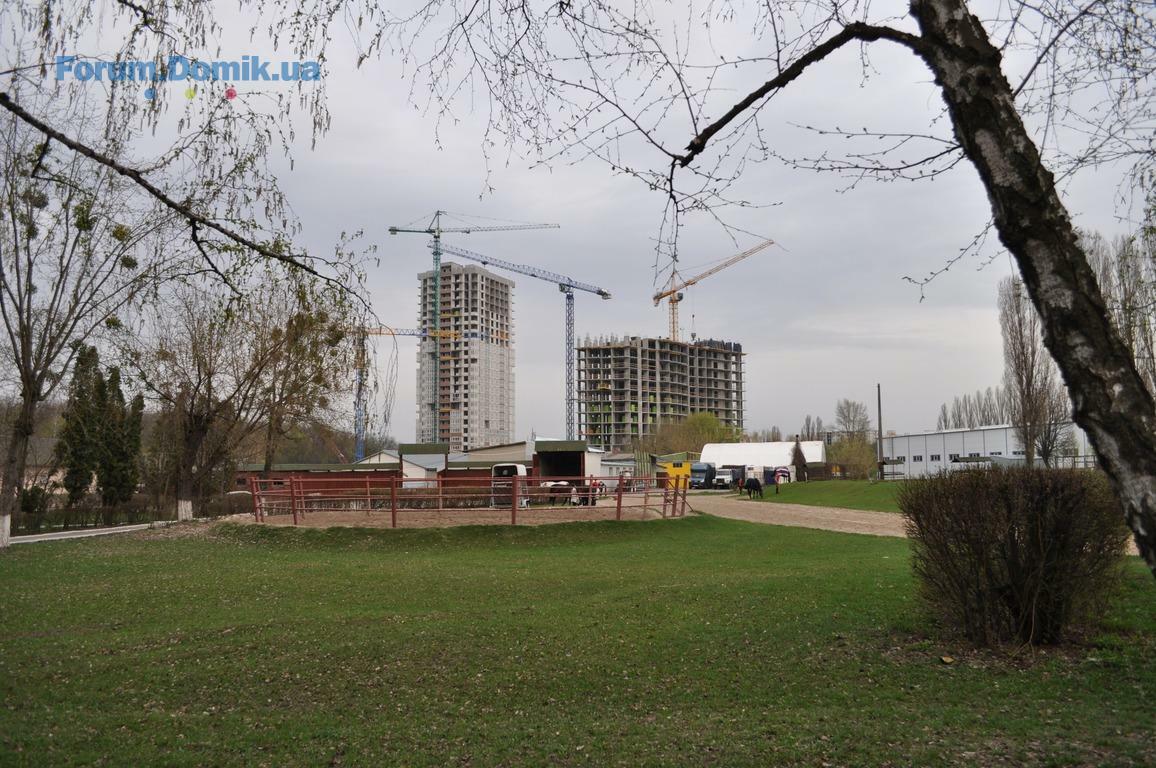

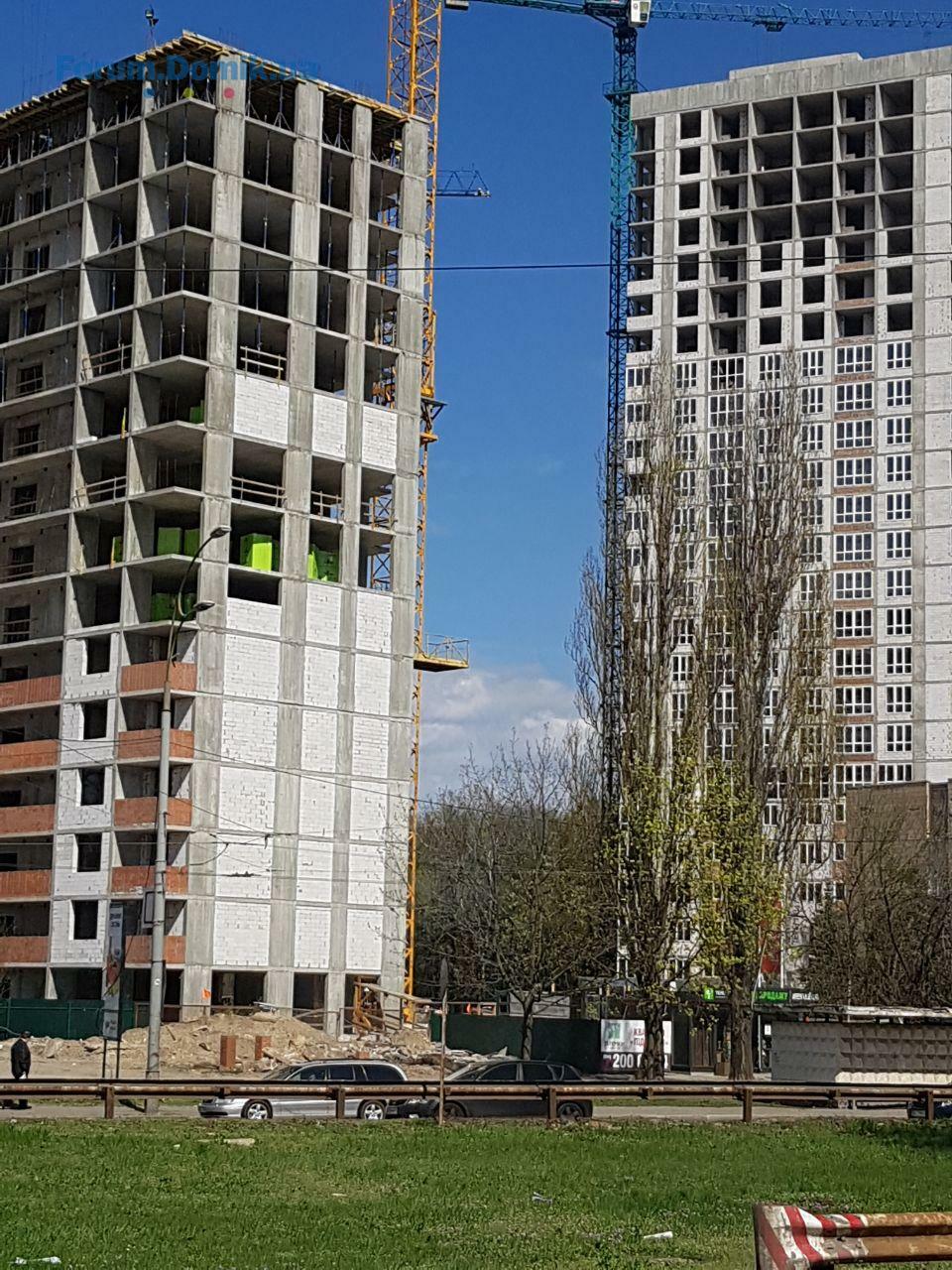

Свіжі фото
20 апр 2018 11:42
а сторону возле крана не стеклят что бы их не побили? а то там ниже 13 этажа окна застеклены :???:
22 апр 2018 13:53

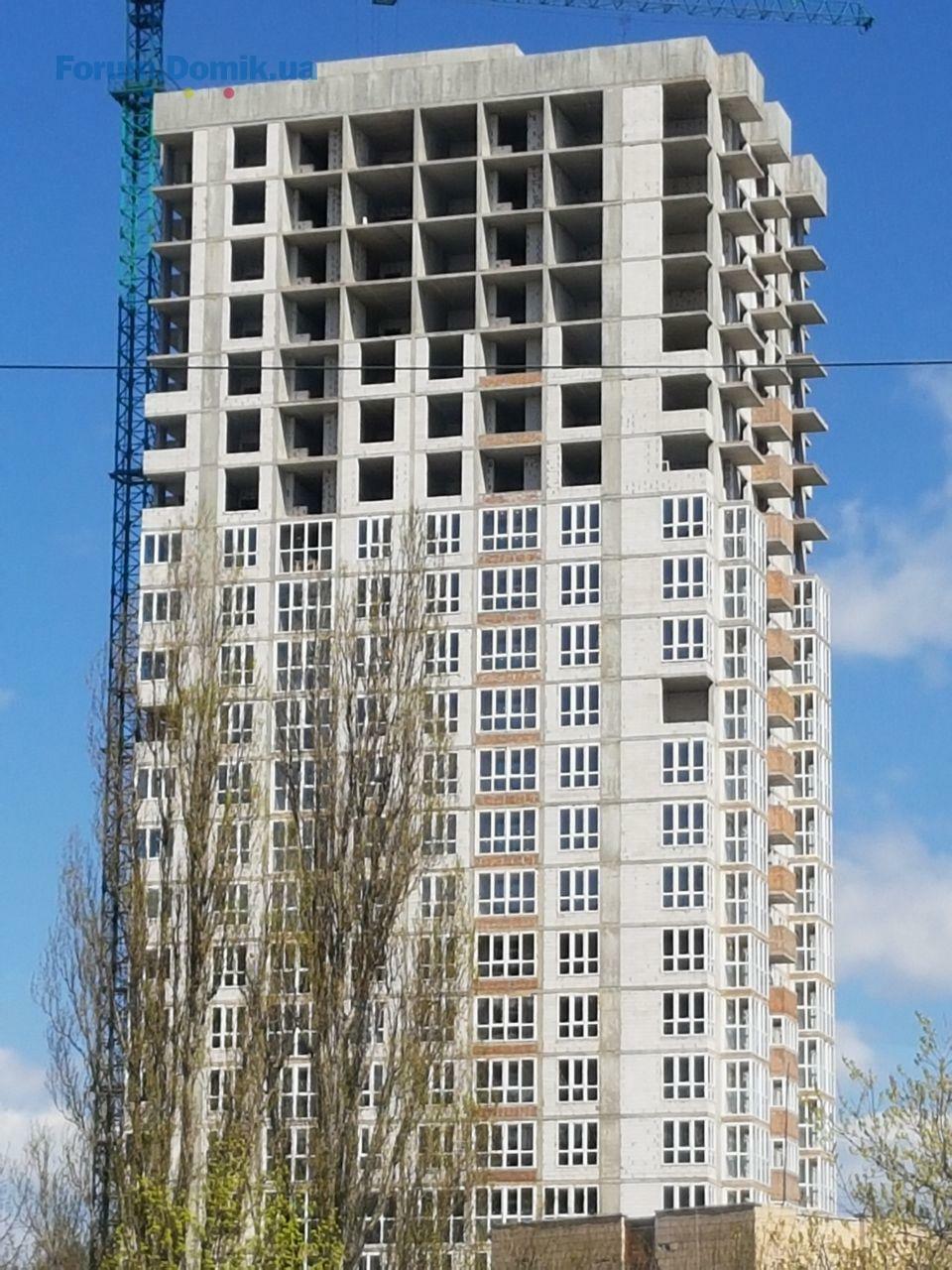

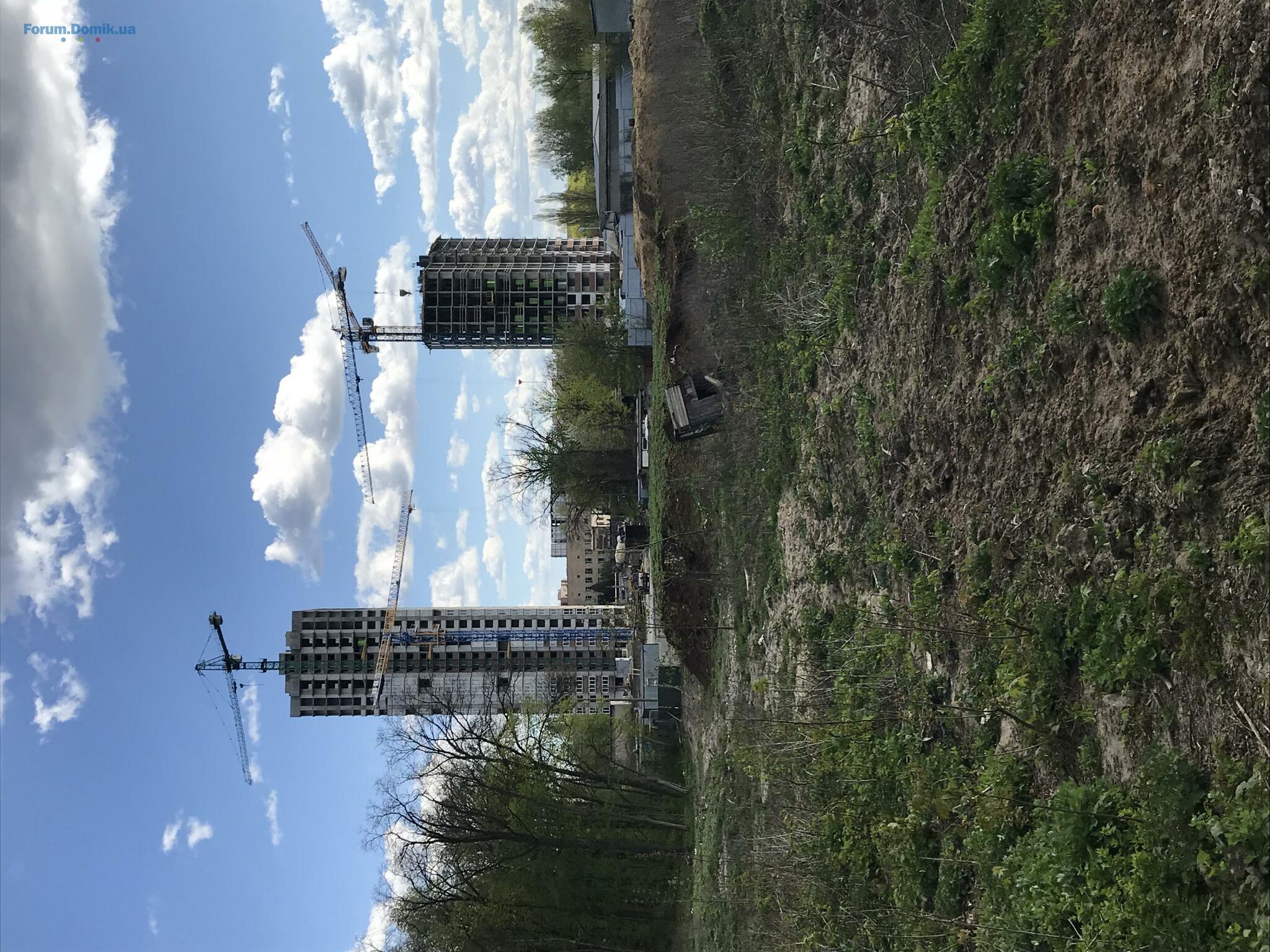

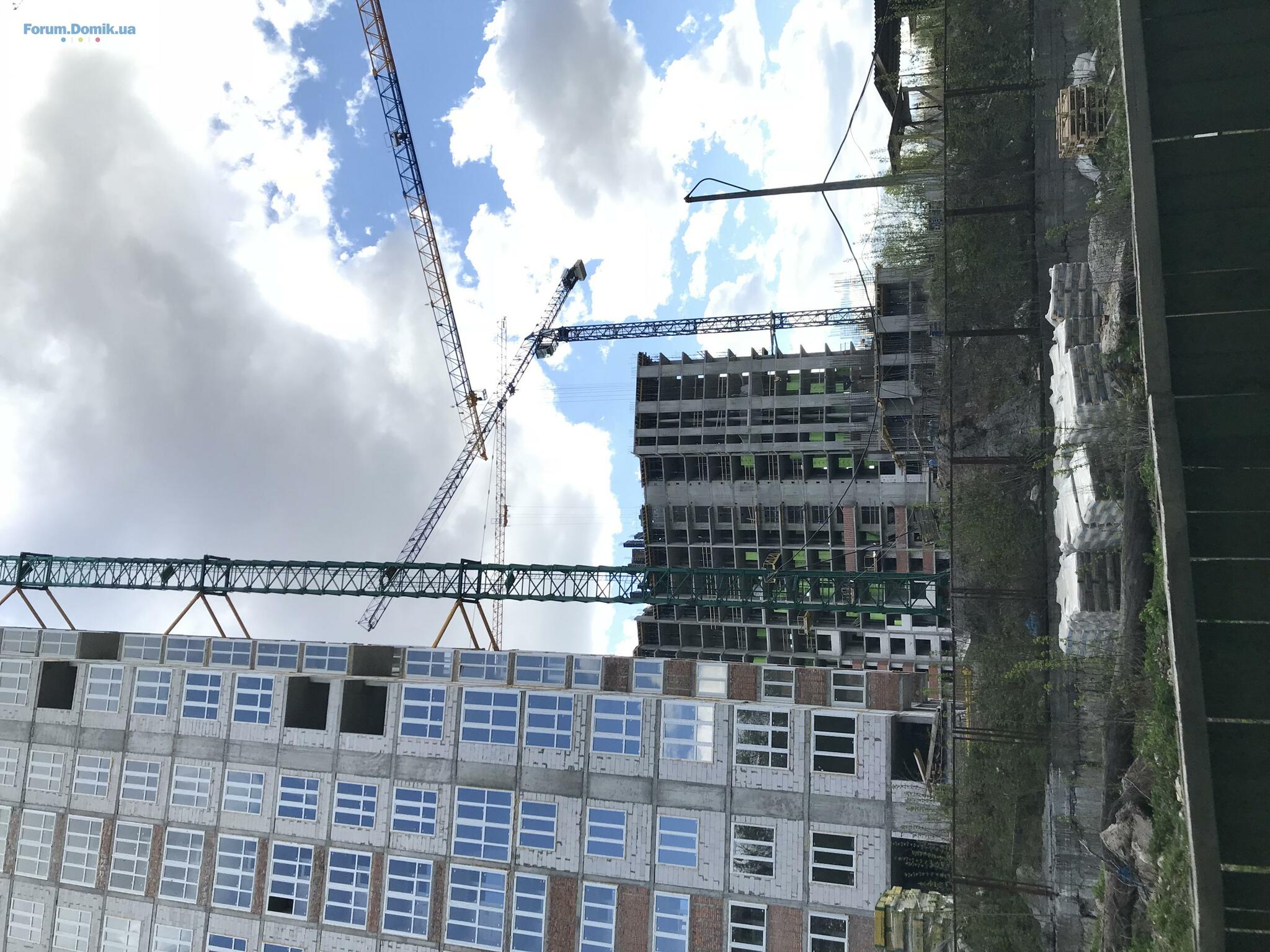

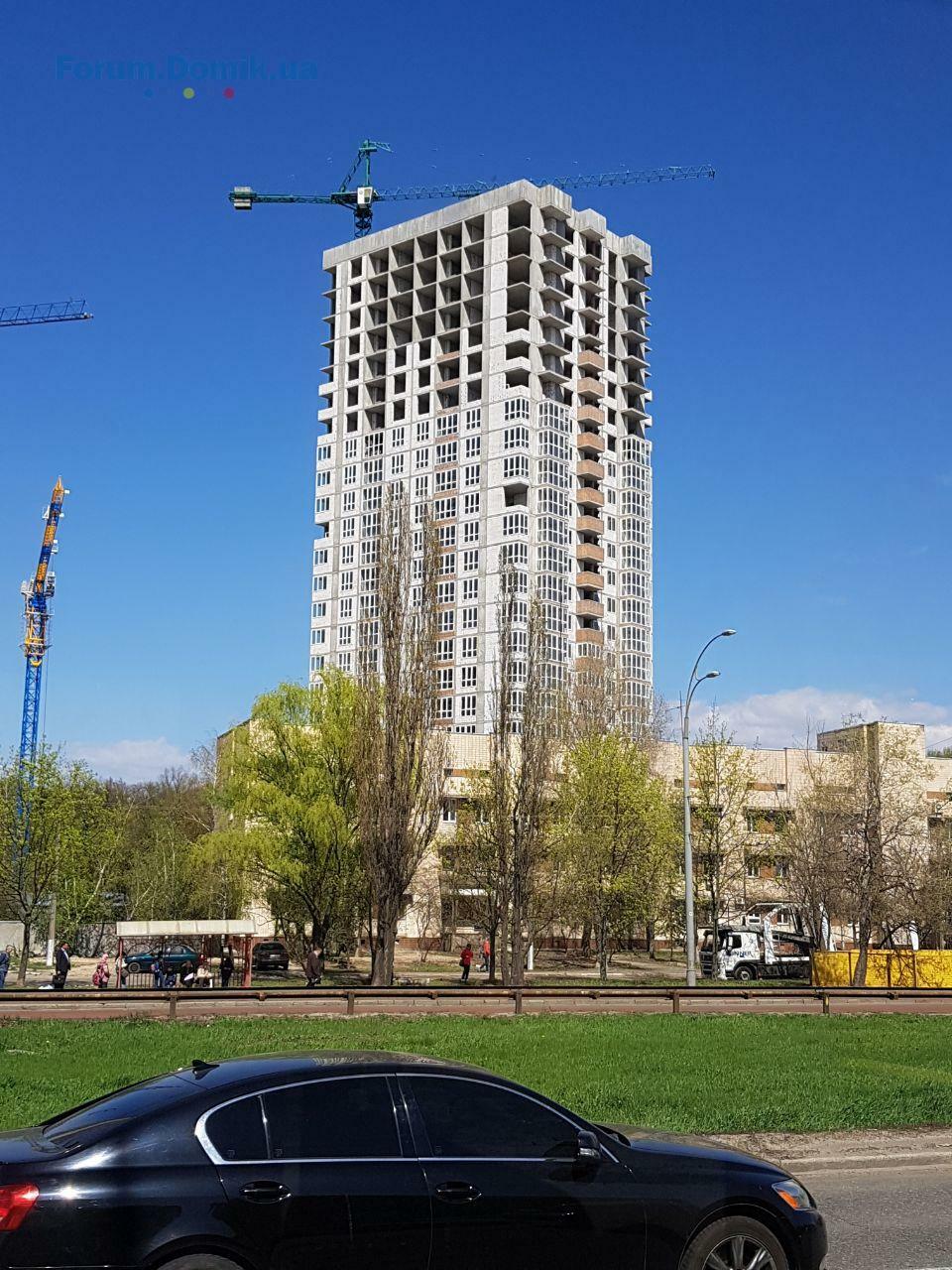

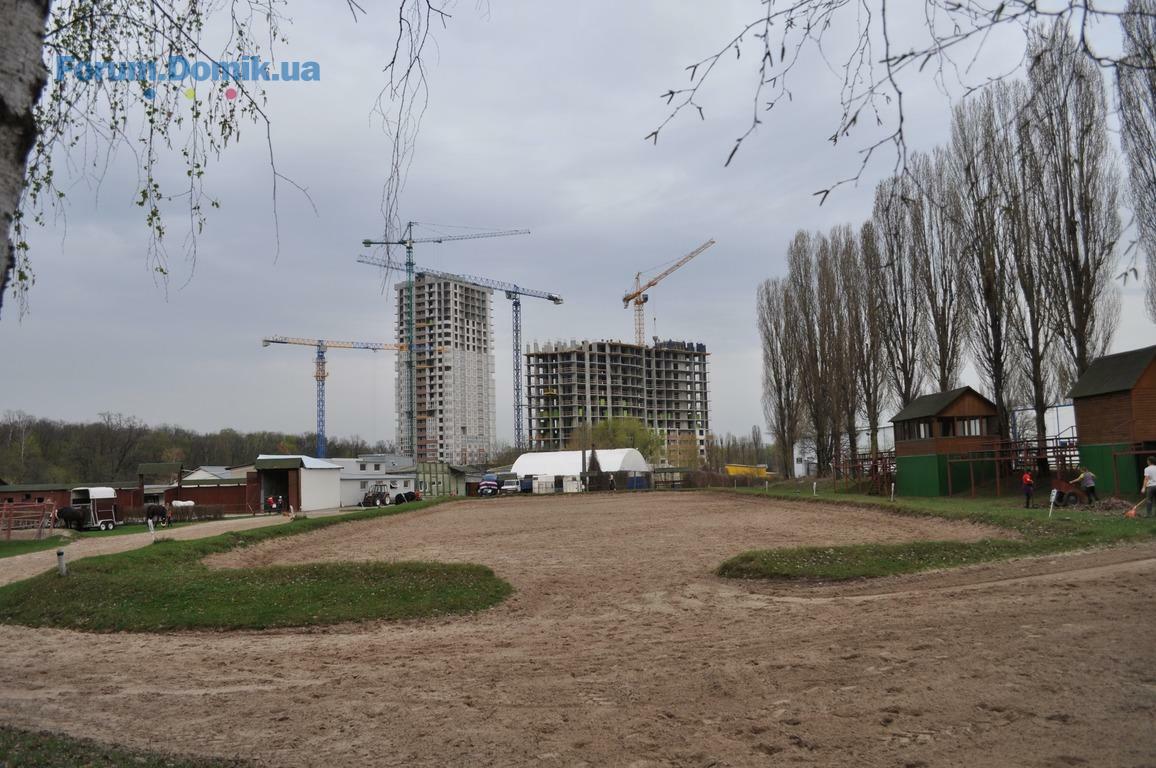

Свежее фото
22 апр 2018 16:13
Приветствую :hi:
вчера были в ОП. на следующей неделе планируем сделку. Получила такую инфу по срокам:
1. Окончание стройки лето 2019
2. + 3 месяца передача ремонта на баланс города
3. + 9 месяцев оформление документов по праву собственности на застройщика
4. подписание основного договора аренды квартиры
5. ЖЭК: подписание акта допуска
договор с ЖЭКом на оплату коммунальных услуг
получение ключей

сроки озвучили максимальные.
22 апр 2018 18:36
@Crocs Спасибо за фото, постарались с обзором! :super:

Вот интересно и не ясно, смотрю на ЖК "Традиция" дом_2 - срок сдачи, как и у нас, = 3 кв. 2018! НО, по факту - Дом там уже полностью застеклён, утеплён полностью и идут отделочные работы фасада (можно зайти на сайт и глянуть вэбку).
А у нас ещё не застеклён - т.е. либо сроки не верные либо начнутся более активные работы. Как-то оно не сходится. :faceoff:
22 апр 2018 20:07
Цитата "kogteva":
Приветствую :hi:
вчера были в ОП. на следующей неделе планируем сделку. Получила такую инфу по срокам:
1. Окончание стройки лето 2019
2. + 3 месяца передача ремонта на баланс города
3. + 9 месяцев оформление документов по праву собственности на застройщика
4. подписание основного договора аренды квартиры
5. ЖЭК: подписание акта допуска
договор с ЖЭКом на оплату коммунальных услуг
получение ключей

сроки озвучили максимальные.

Это по какому дому?
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
1. . .4446. . .115
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
+34624407828xxxx
