Взято с сайта San Francisco Creative House.
И снова не реальные даты - введение в эксплуатацию:
первая очередь - 3 кв. 2019 (было - 2 кв. 2019)
вторая очередь - 3 кв. 2019 (был перенос сроков в марте 2019)
Интересно, разве они не видят, что даже в новые сроки они не впишутся, в самом лучшем случаи это 4 кв. 2019 или 1 кв. 2020. Что за отношение к инвесторам? Грустно все это((
И снова не реальные даты - введение в эксплуатацию:
первая очередь - 3 кв. 2019 (было - 2 кв. 2019)
вторая очередь - 3 кв. 2019 (был перенос сроков в марте 2019)
Интересно, разве они не видят, что даже в новые сроки они не впишутся, в самом лучшем случаи это 4 кв. 2019 или 1 кв. 2020. Что за отношение к инвесторам? Грустно все это((
SF_ждун
Новичок
14
04 марта 2019
21 июнь 2019 10:55
С такими темпами еще года три будут строить.
Хоть на днях Бристоль сдали. Но в Чикаго в центре не могут фасад доделать никак. То ли у них проблемы с кадрами и они не могут выполнить на что подписались, то ли у них перекрестное финансирование и они взяли много объектов в работу
Еще переживаю, что не переведут из апартаментов в квартиры. Хотя это, конечно, уже второстепенное
Хоть на днях Бристоль сдали. Но в Чикаго в центре не могут фасад доделать никак. То ли у них проблемы с кадрами и они не могут выполнить на что подписались, то ли у них перекрестное финансирование и они взяли много объектов в работу
Еще переживаю, что не переведут из апартаментов в квартиры. Хотя это, конечно, уже второстепенное

Medvedzyanya
Пользователь
49
21 июня 2018
27 июнь 2019 21:05
SAGA, какой срок сдачи 2й очереди теперь ? И как будет происходить перевод «гостиницы с апартаментами» в жилой дом с квартирами , что именно для этого делается , и в какой момент можно будет увидеть это документально ? Спасибо .
SAGA Development
SD
Старожил
807
02 апреля 2018
12 июль 2019 07:41

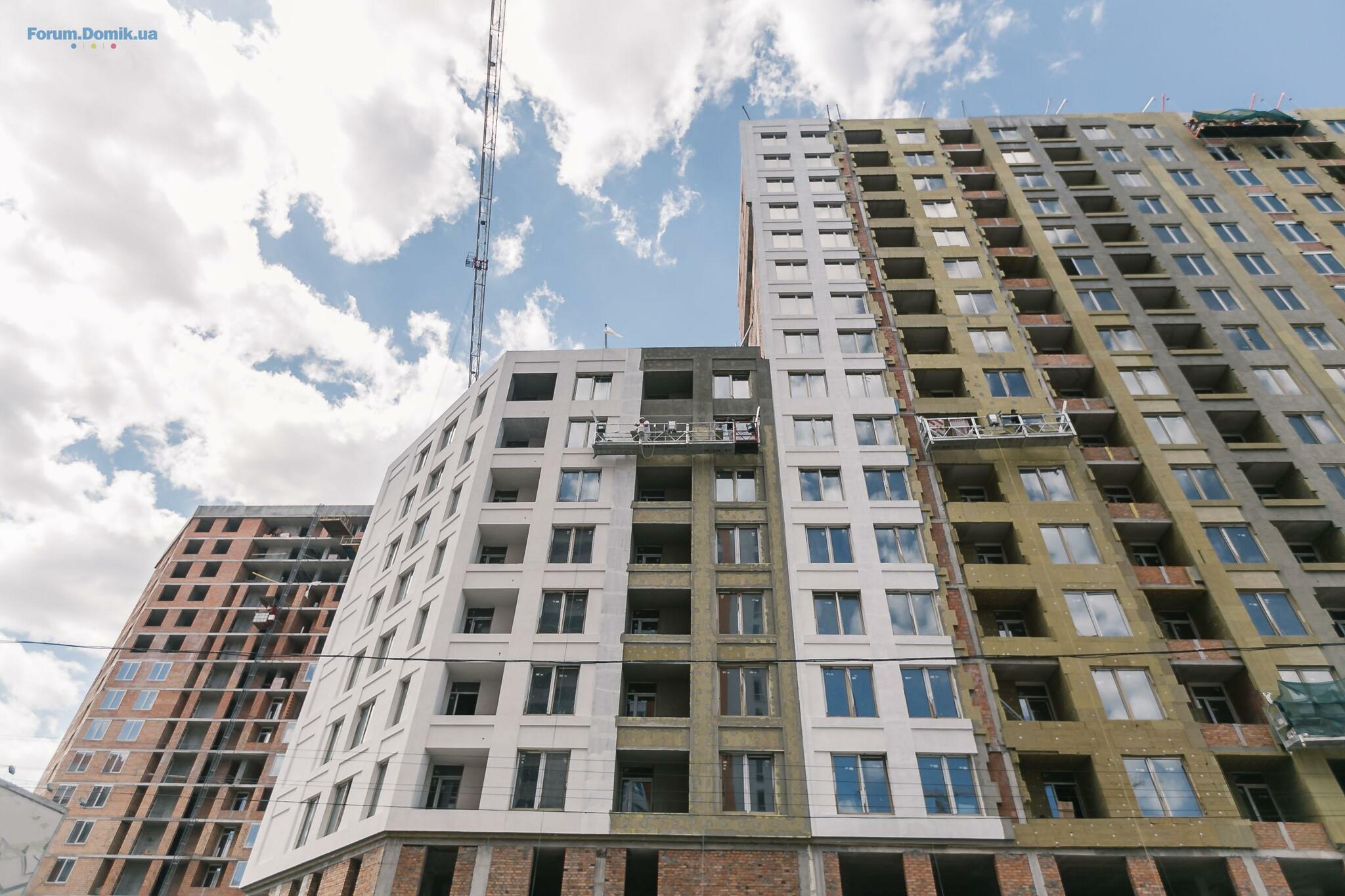

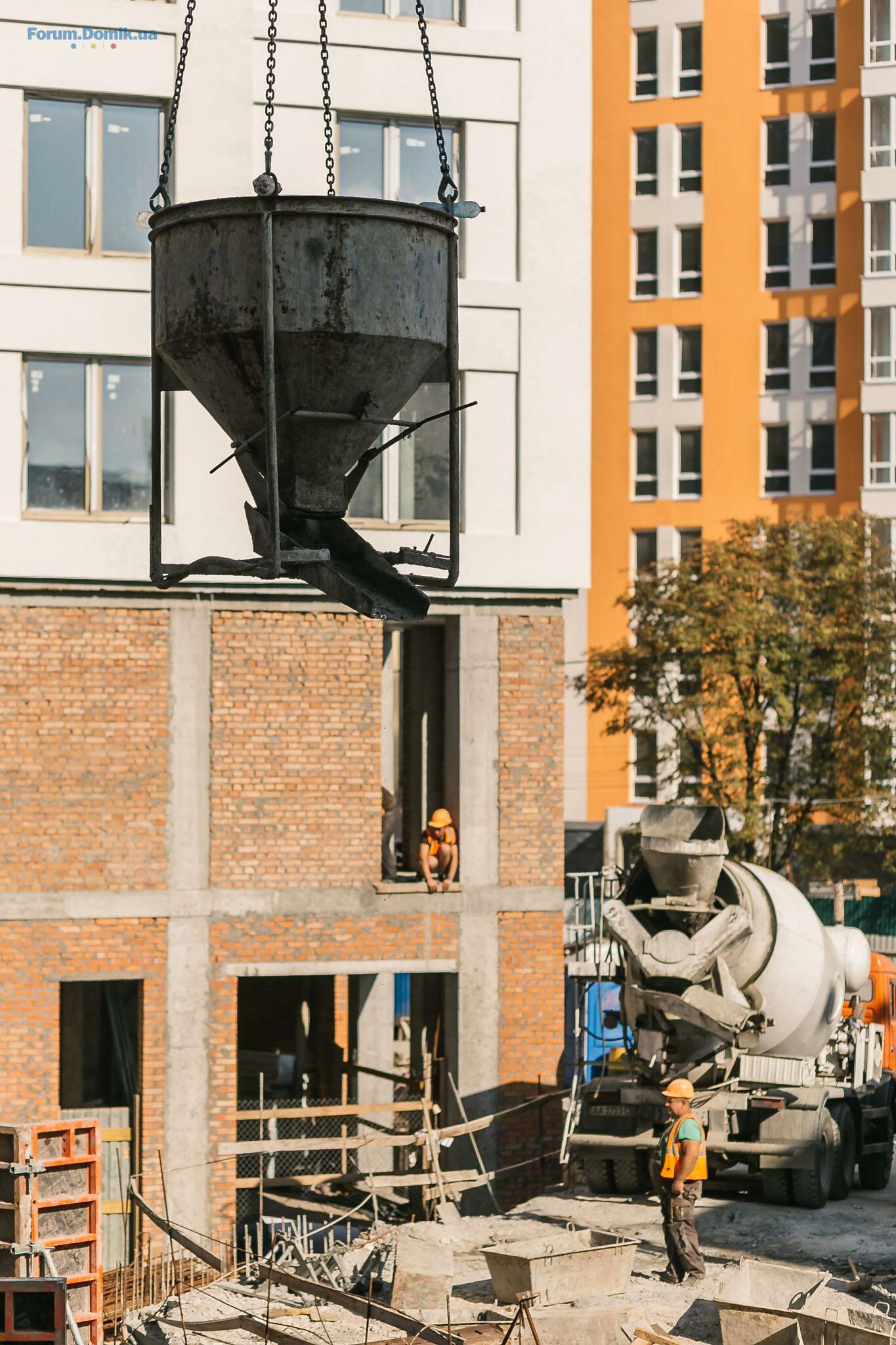

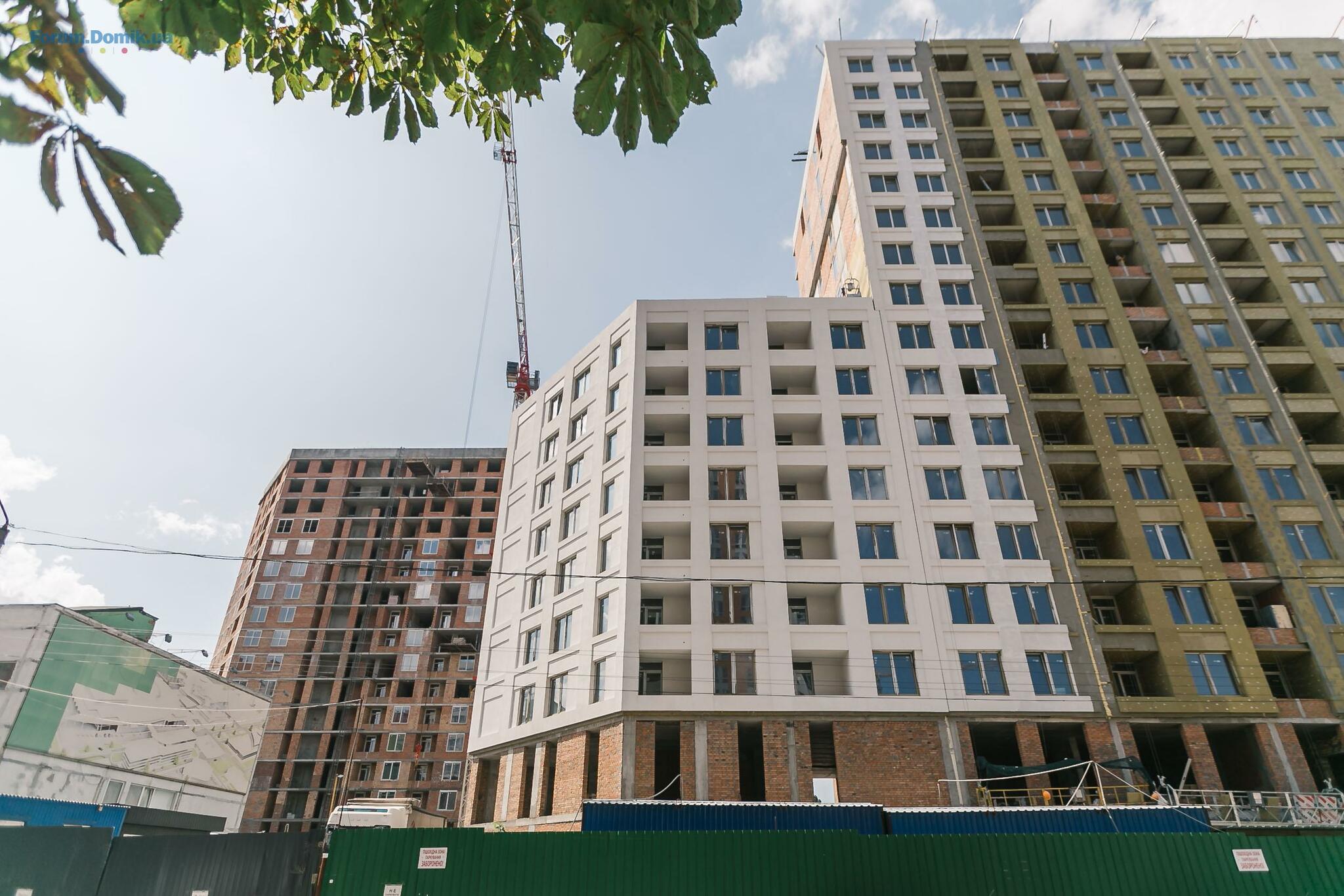

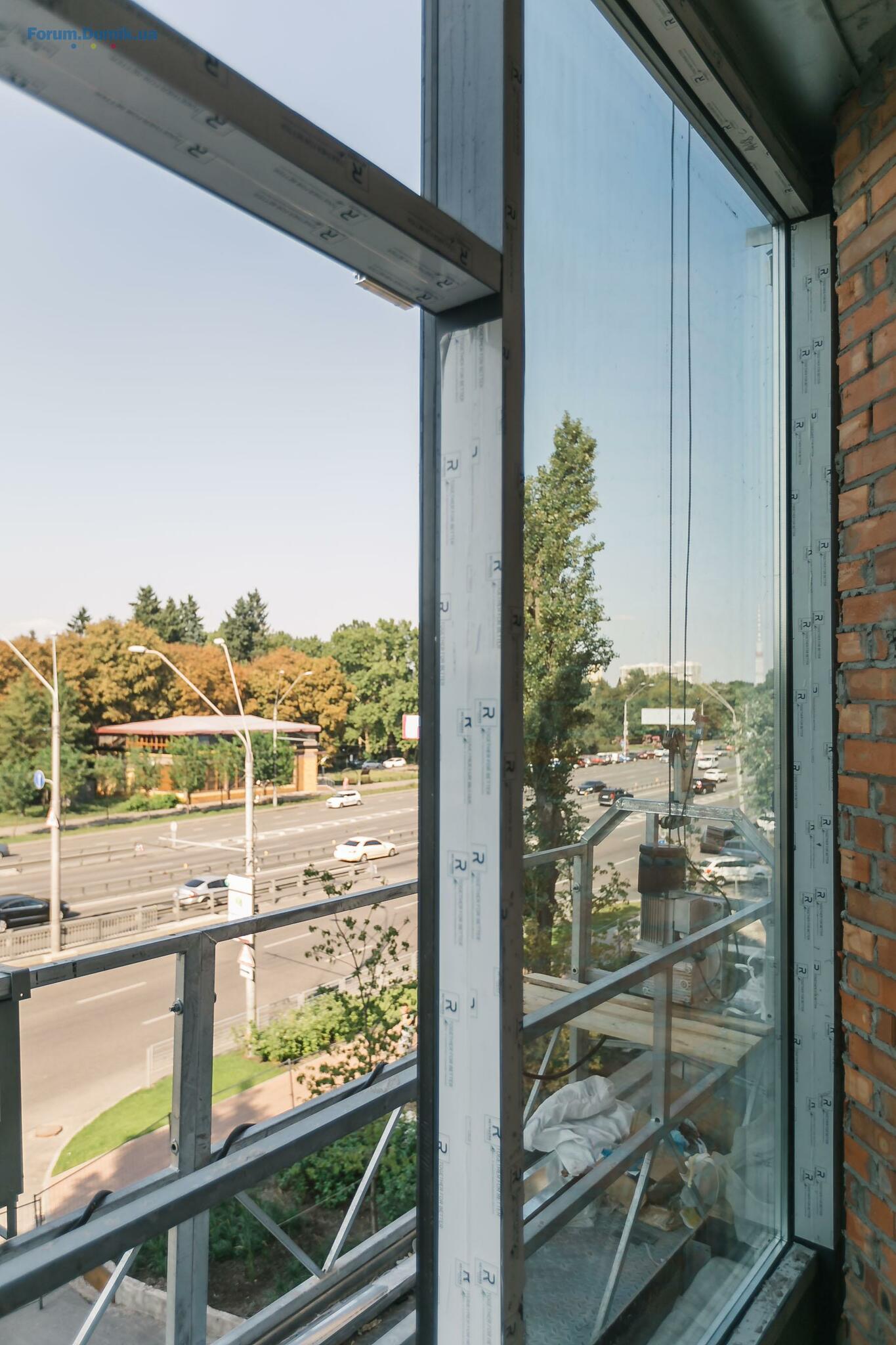

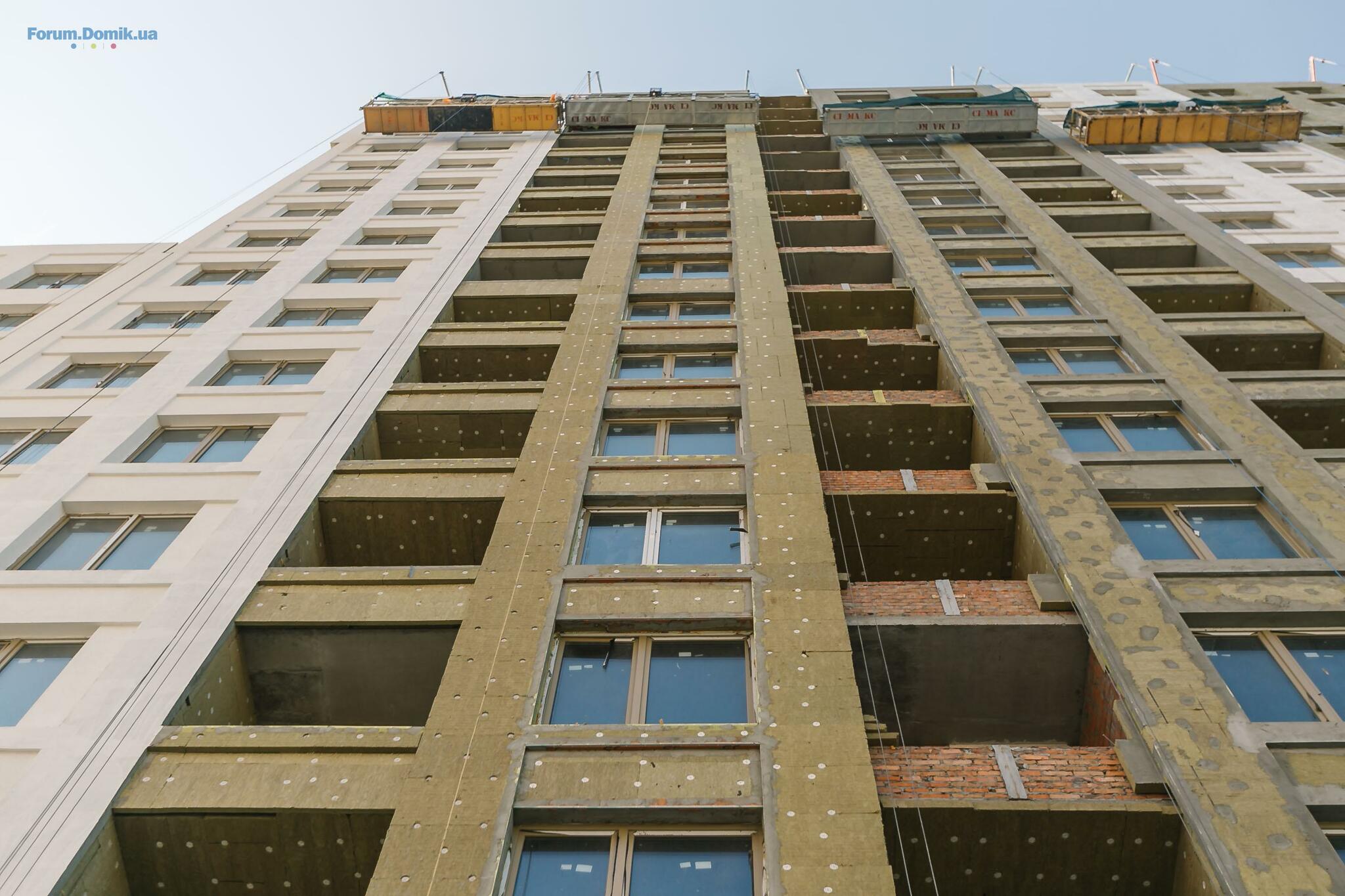

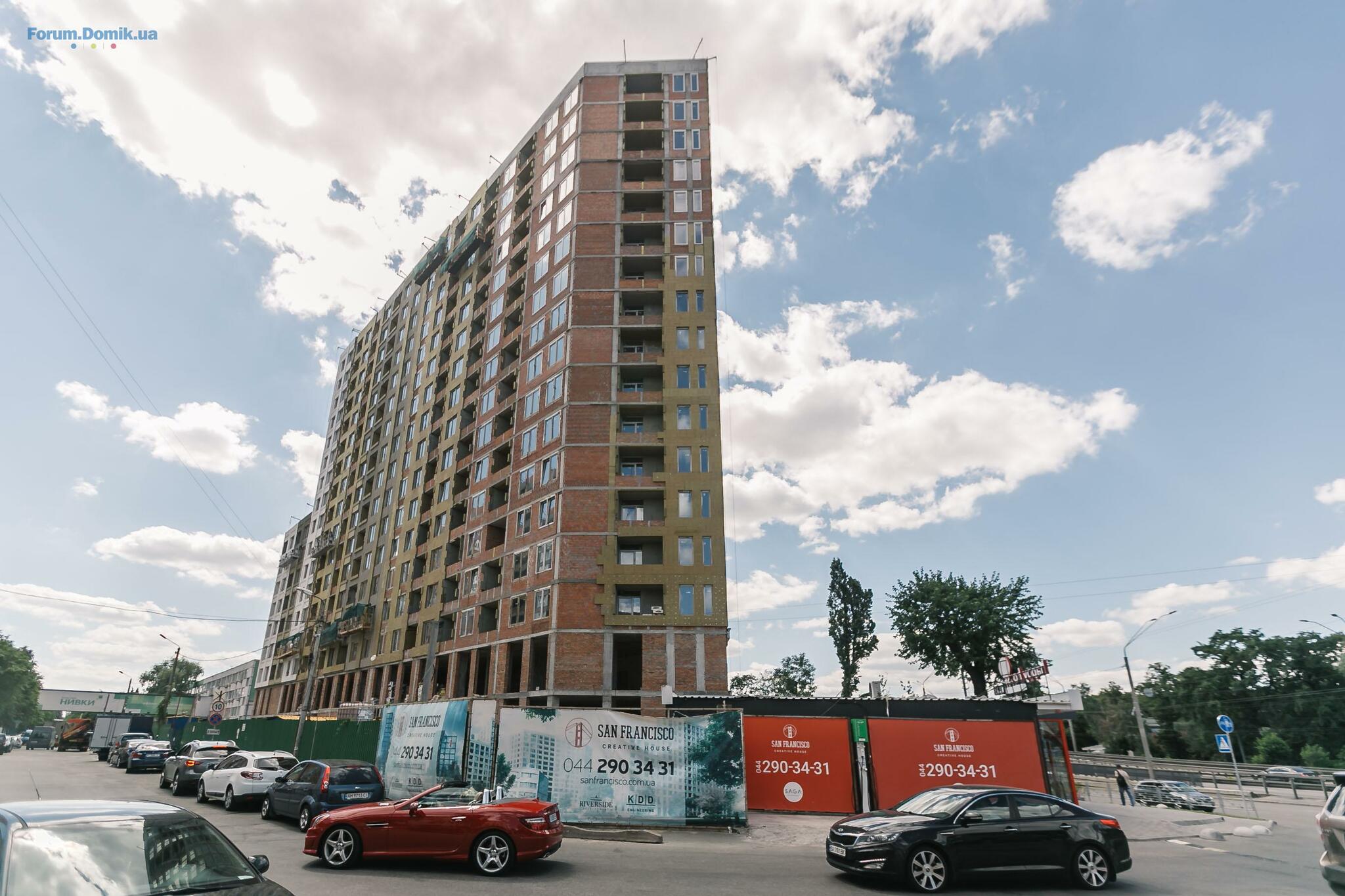

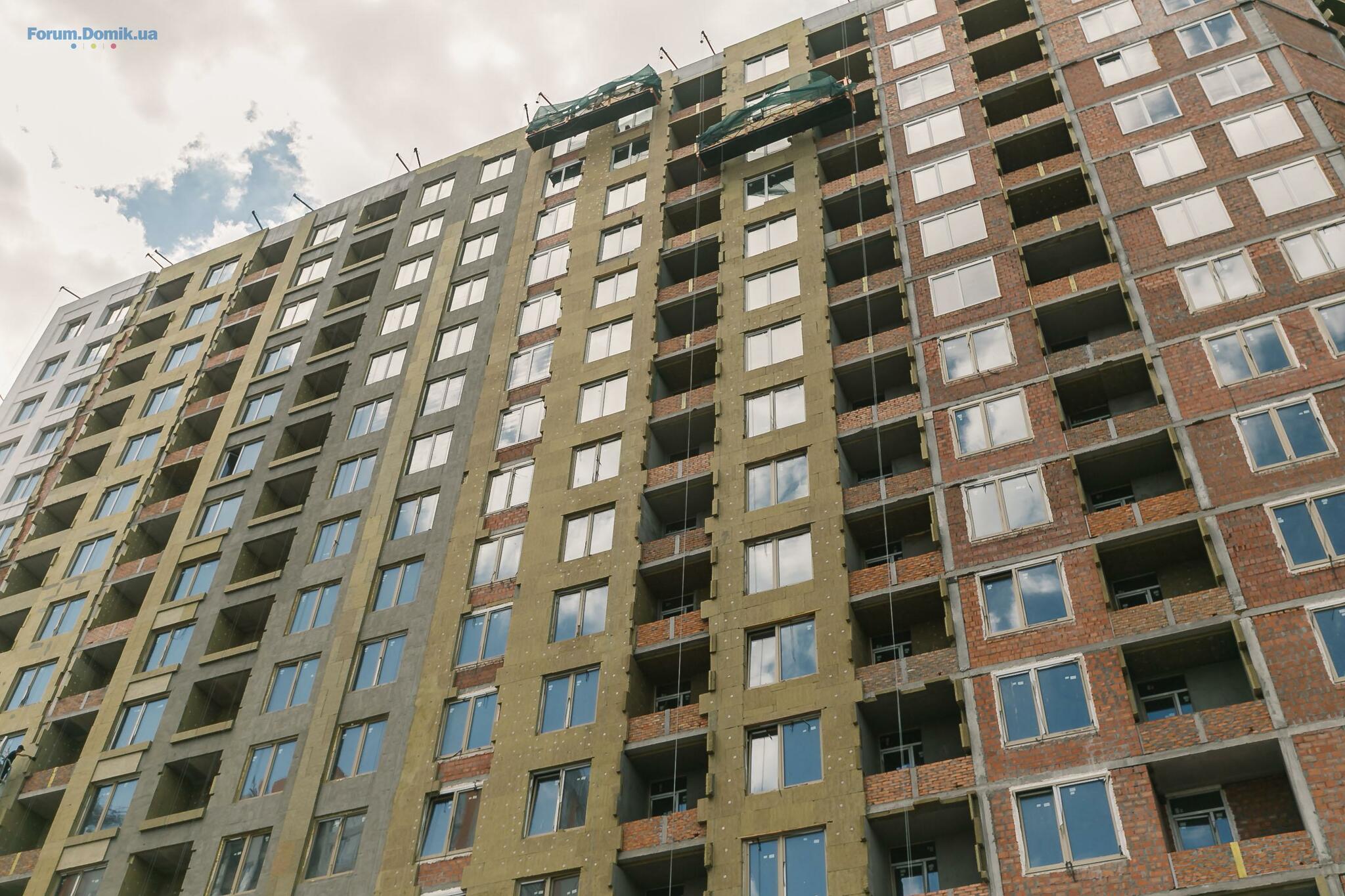

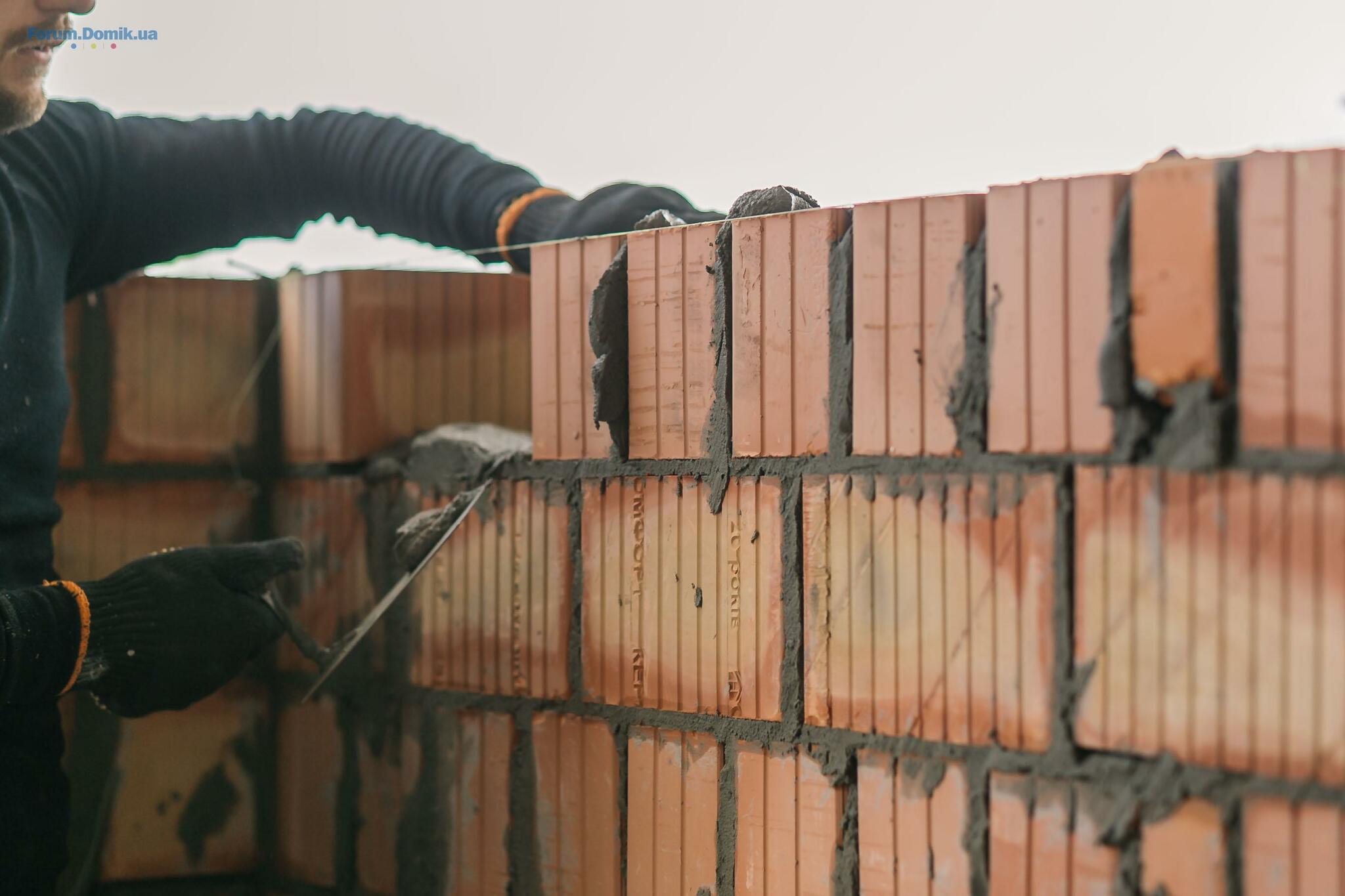

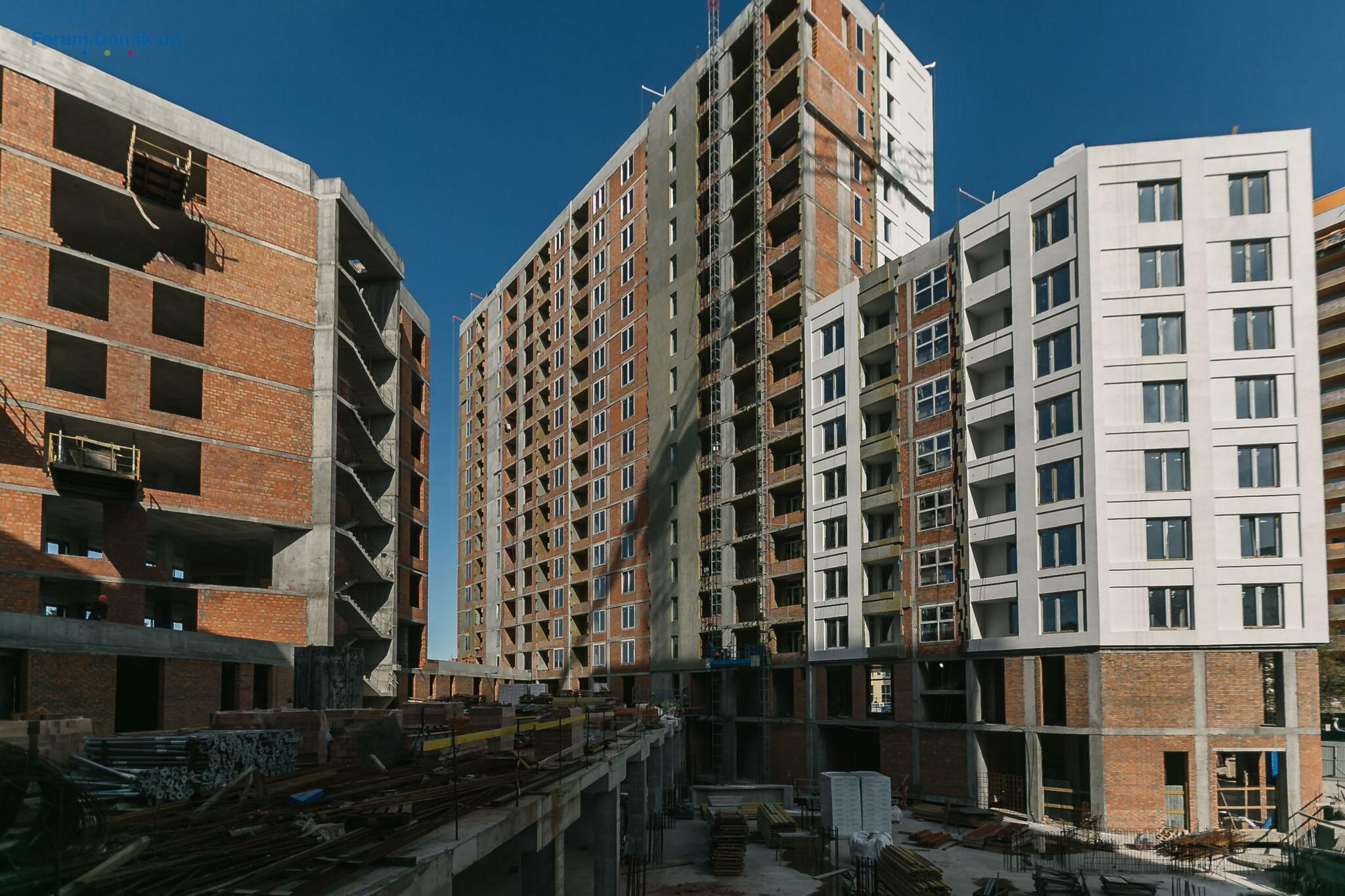

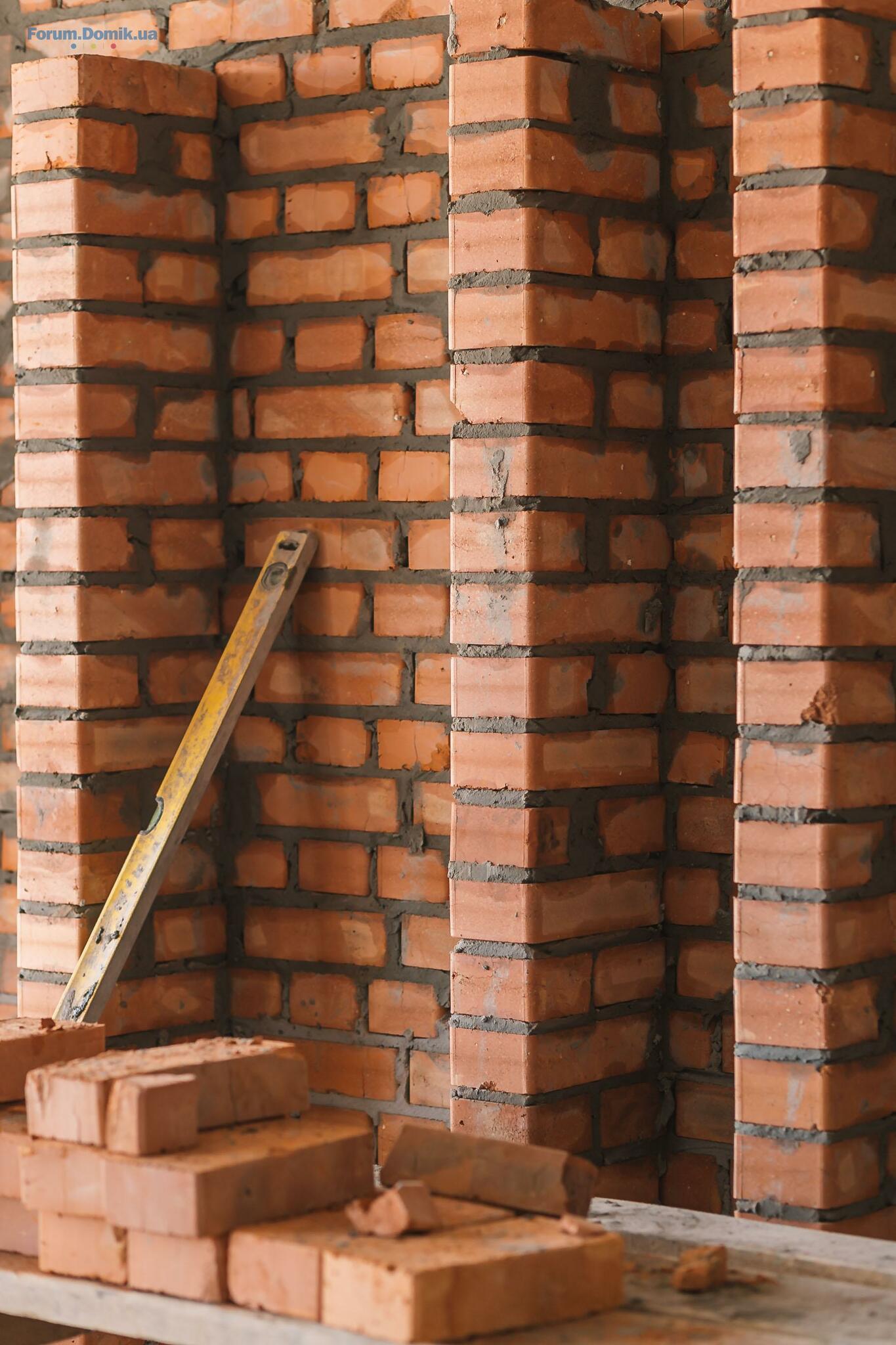

Дайджест будівництва SAN FRANCISCO Creative House!

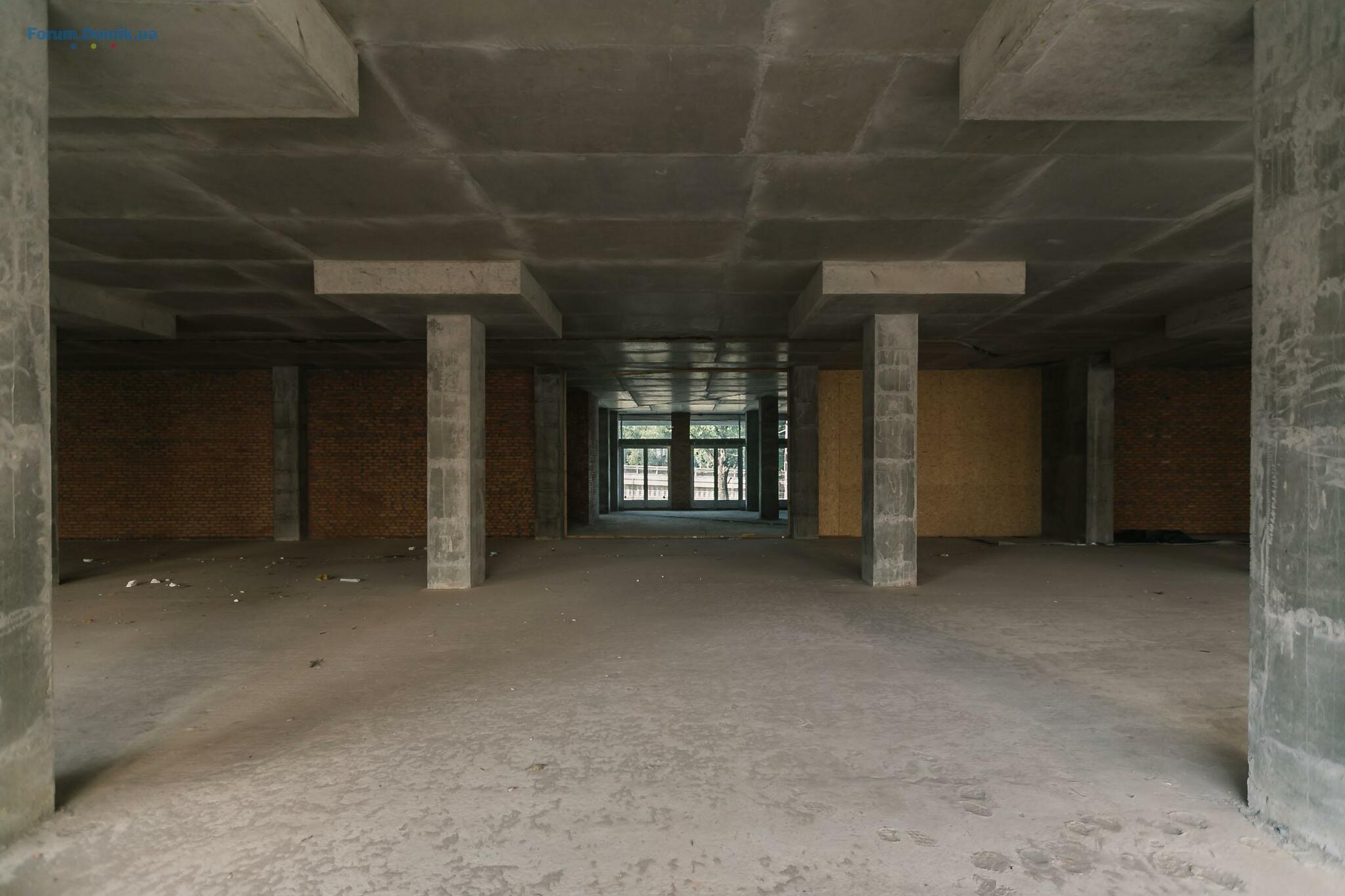

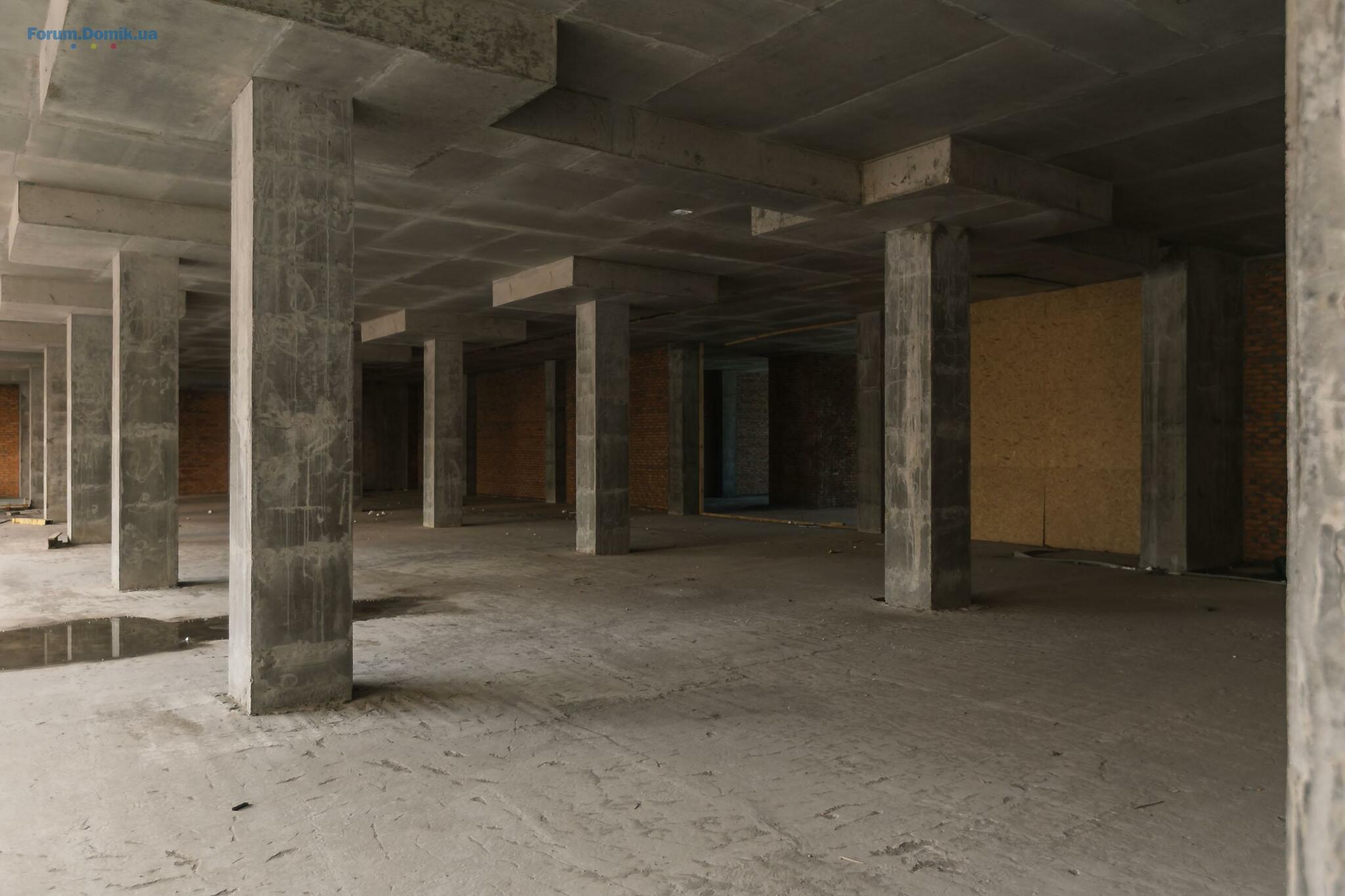

Перша черга

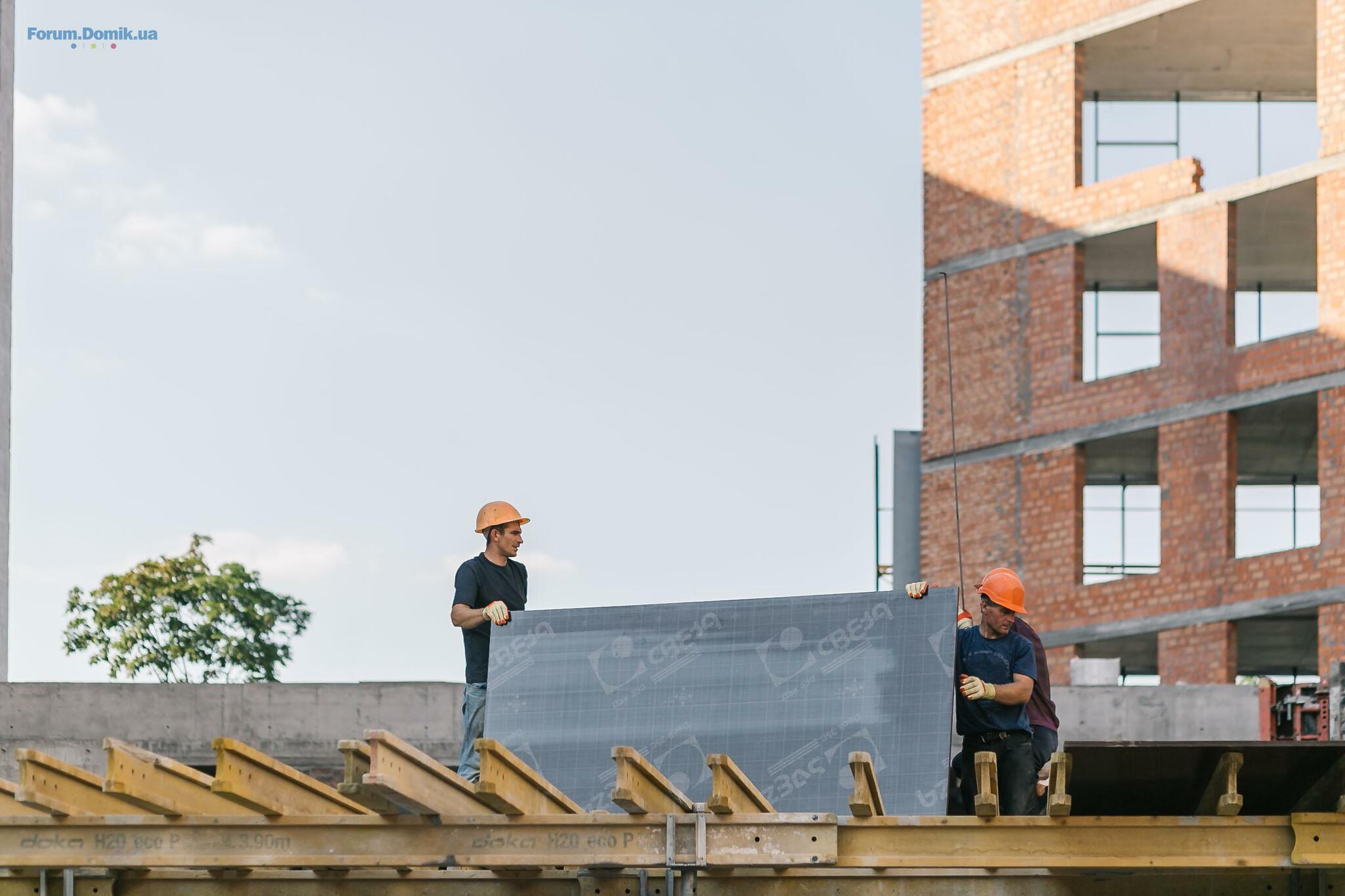

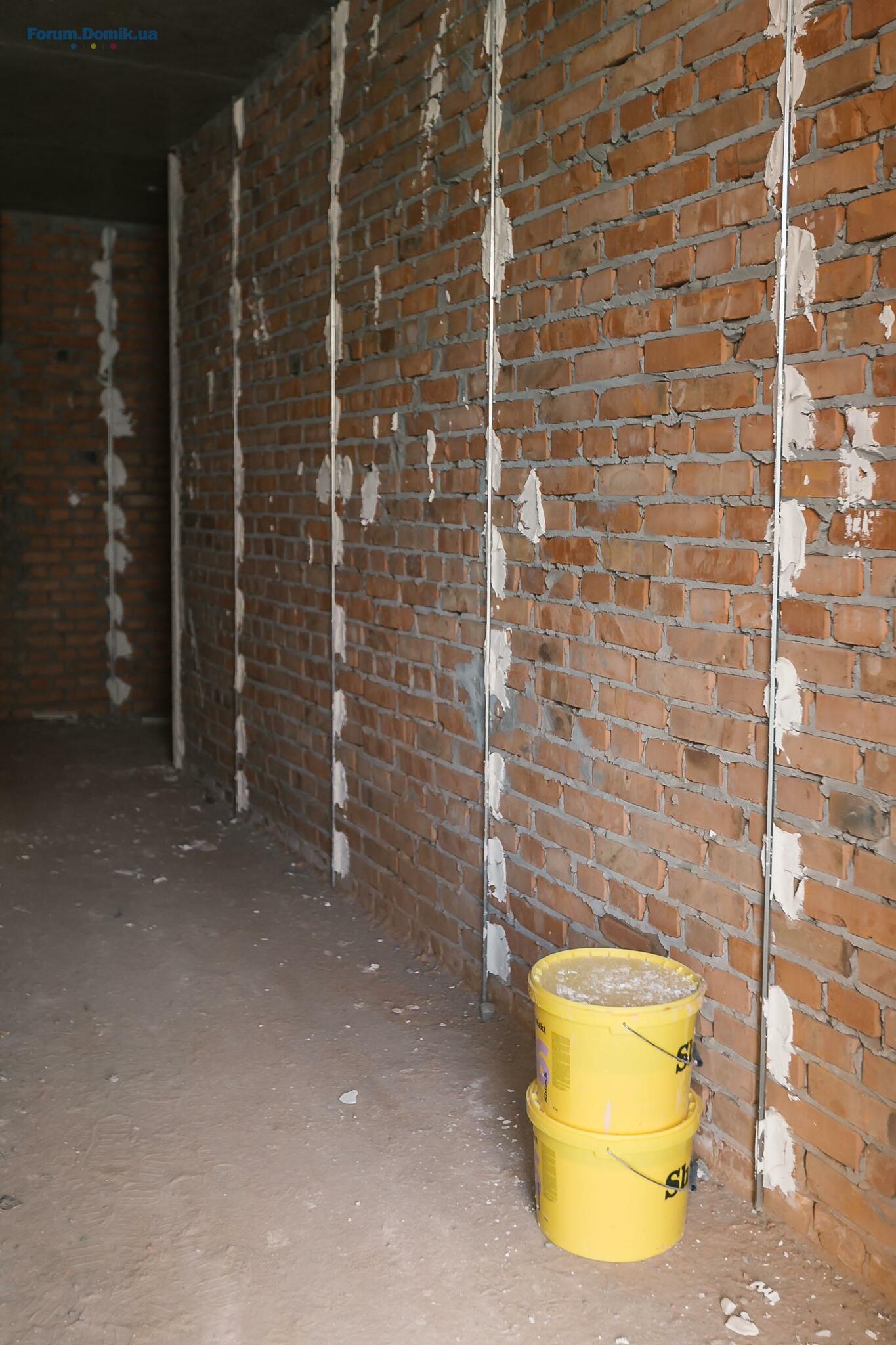

Цегляна кладка: зовнішню кладку виконано на 99%. Не закладені стіни для подачі будівельних матеріалів і роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 99% - проходять роботи з перепланувань квартир. Завершено кладку на даху.

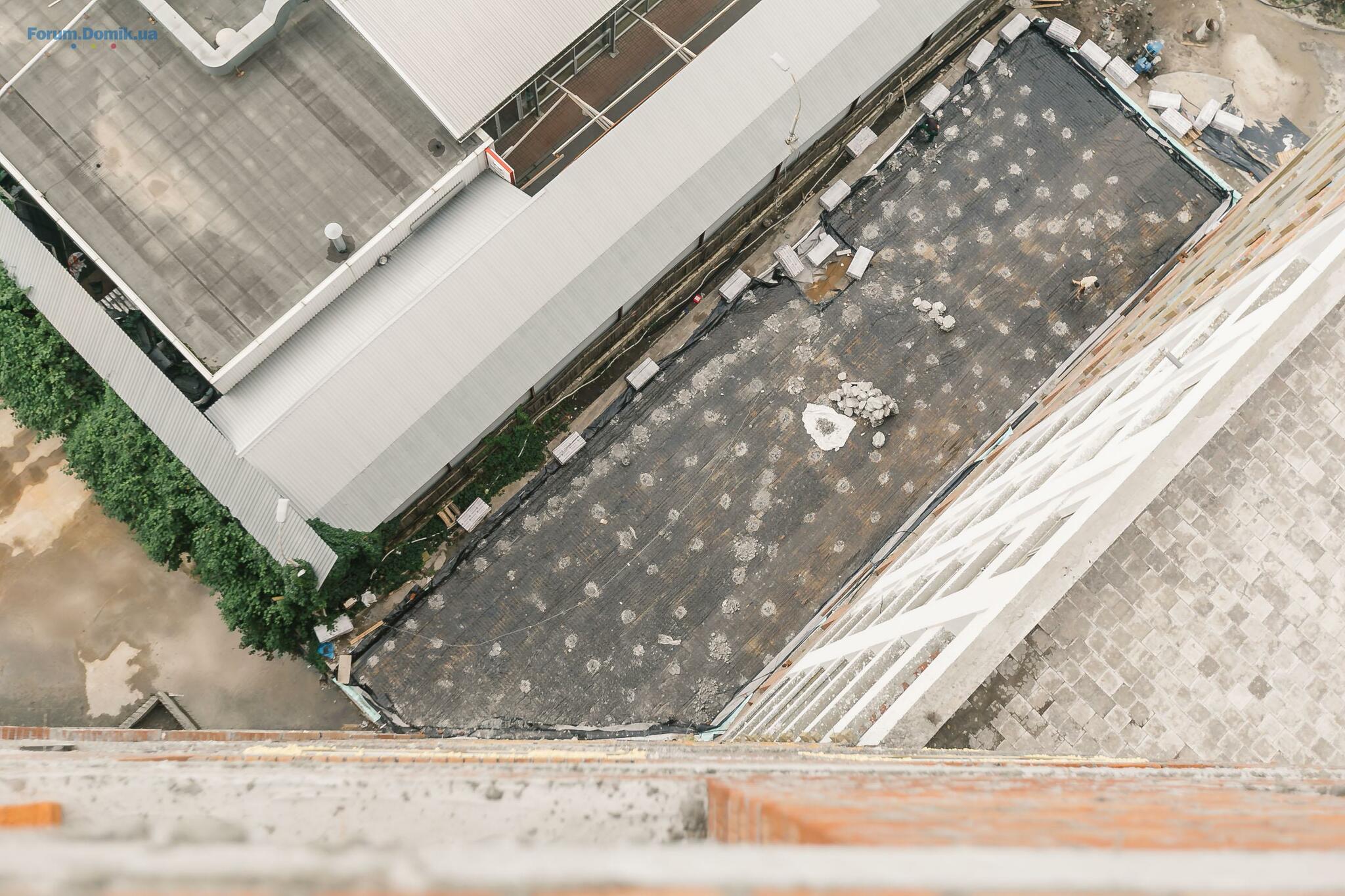

Покрівля: завершено роботи у секціях 1.1 і 1.3.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 50%, у секції 1.3 - на 85%.

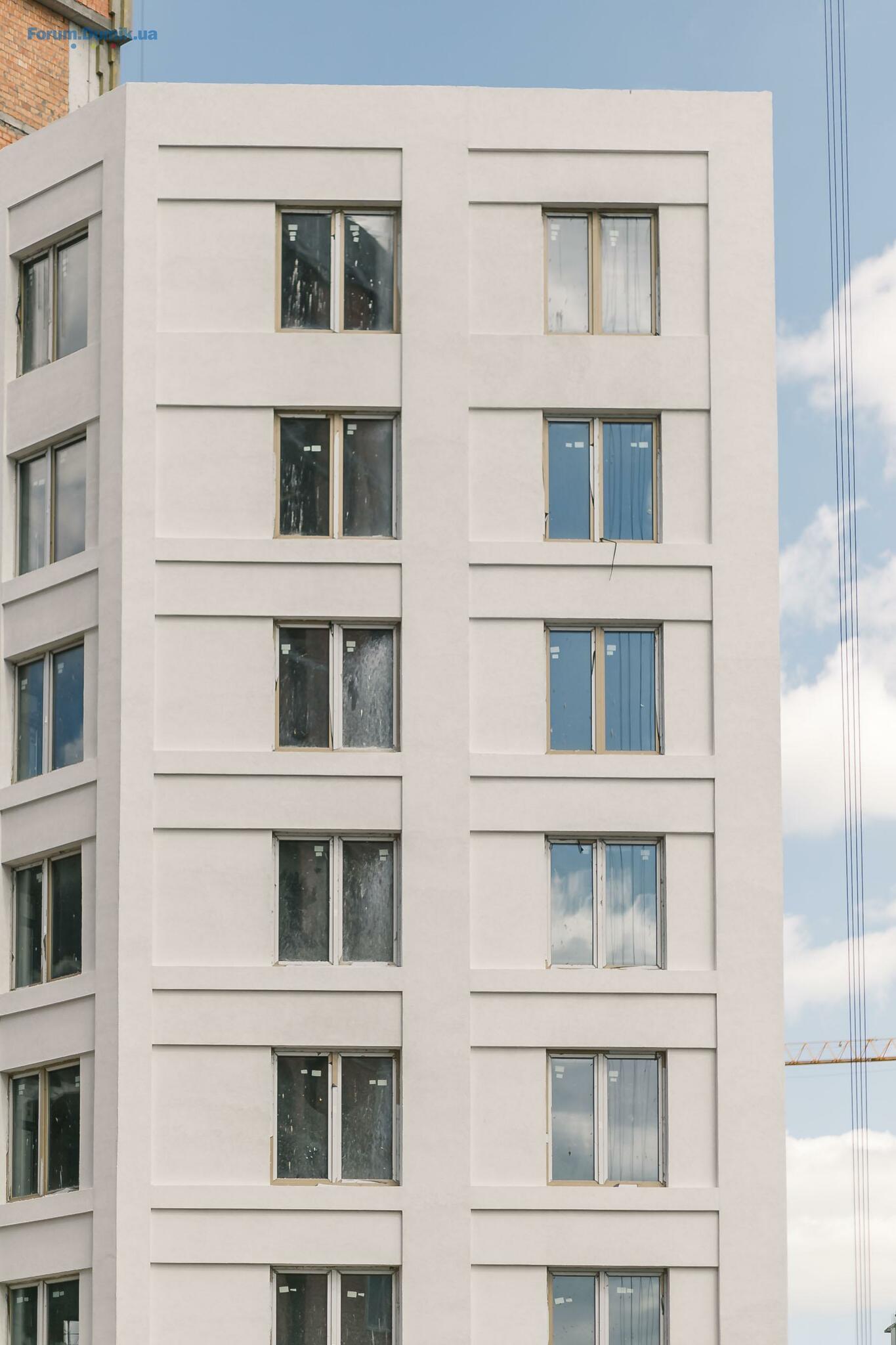

Монтаж світлопрозорих огороджуючих конструкцій: роботи завершено.

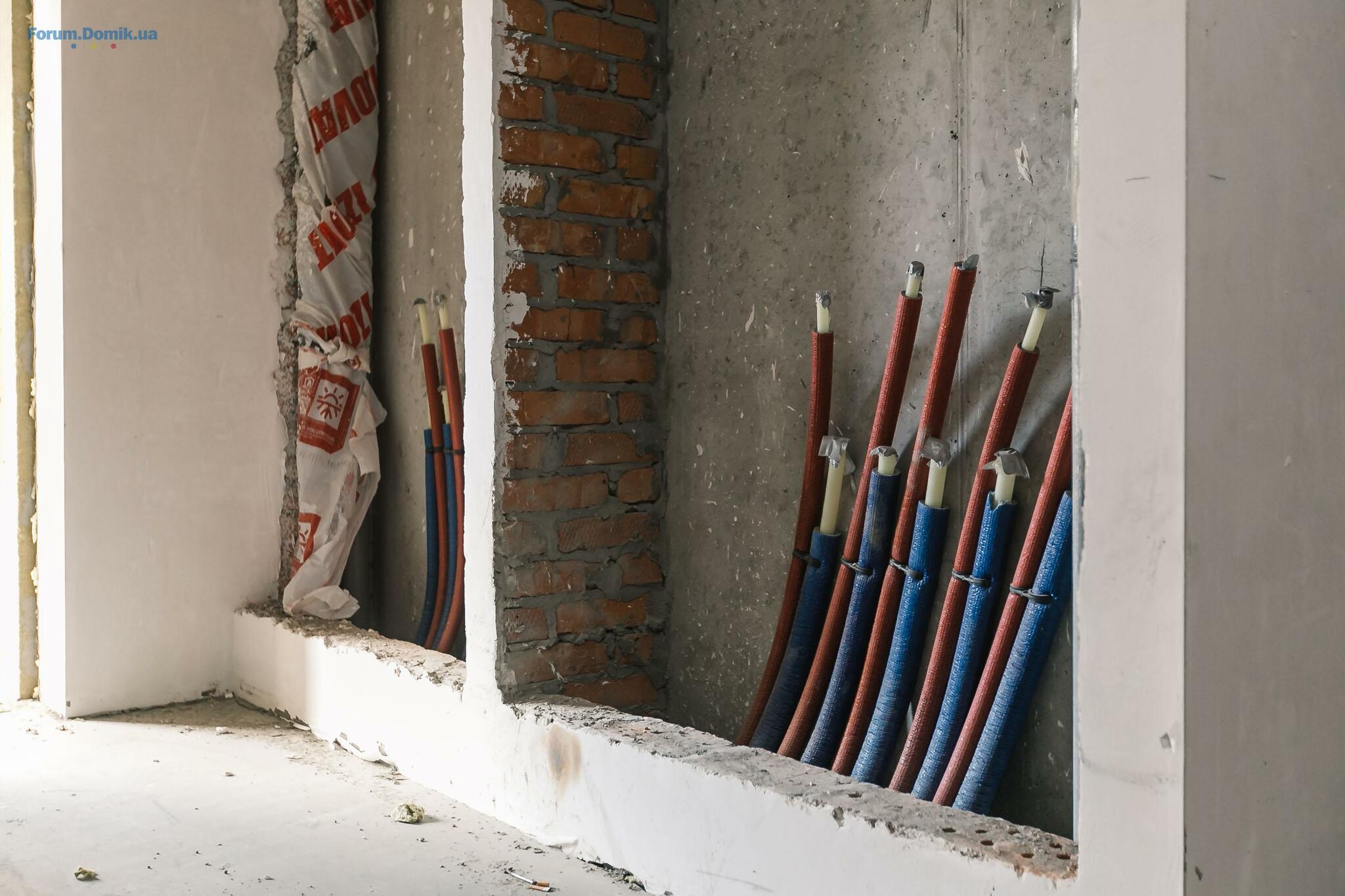

Водопровід і каналізація: монтаж стояків виконано на 90%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секції 1.2. Виконується раскатка труб: у секції 1.1 роботи тривають на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Друга черга

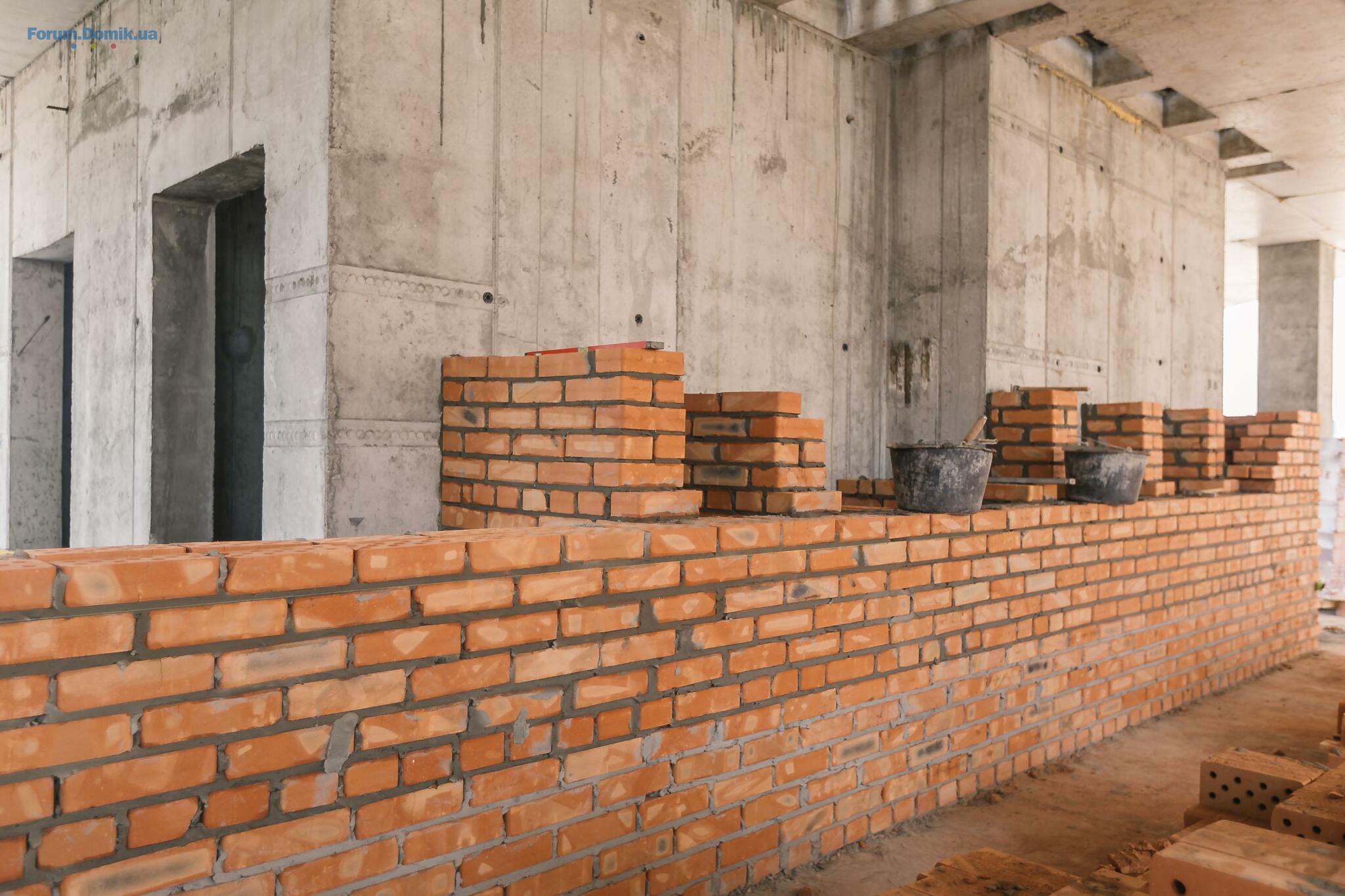

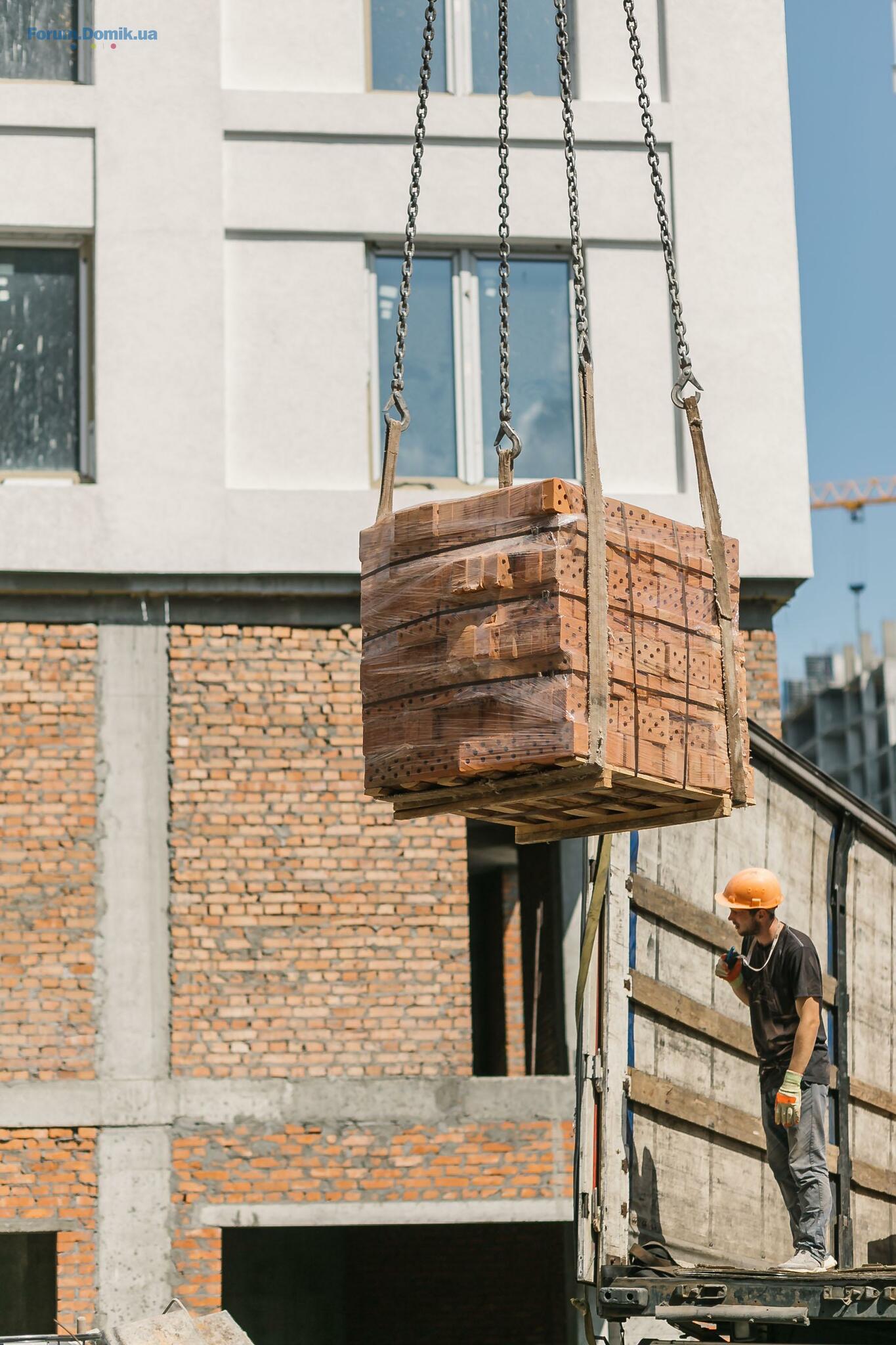

Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-14 поверхах, на 15-17 поверхах кладка готова на 70%.

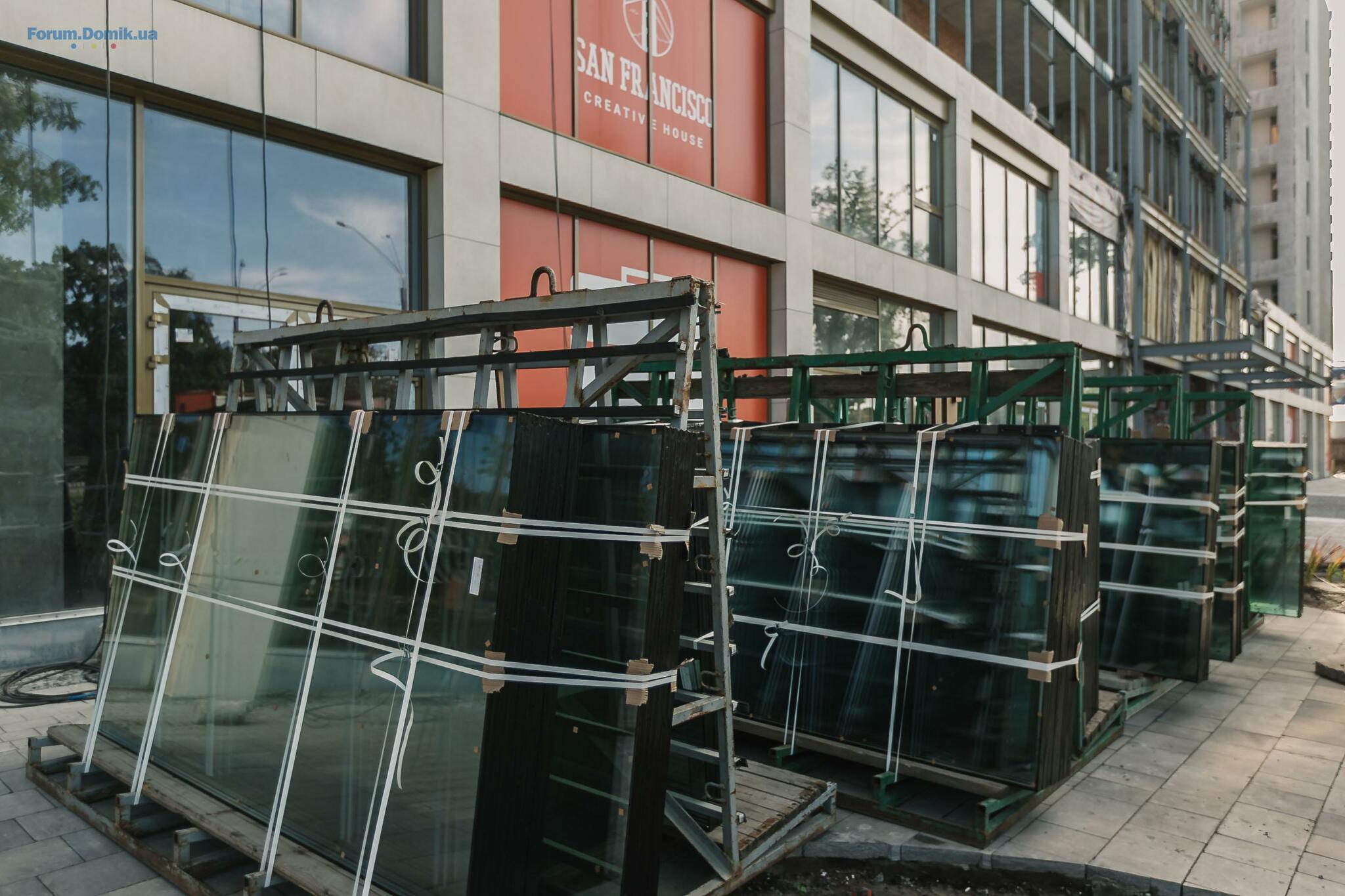

Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 11 поверхи, роботи тривають на 12-17 поверхах.

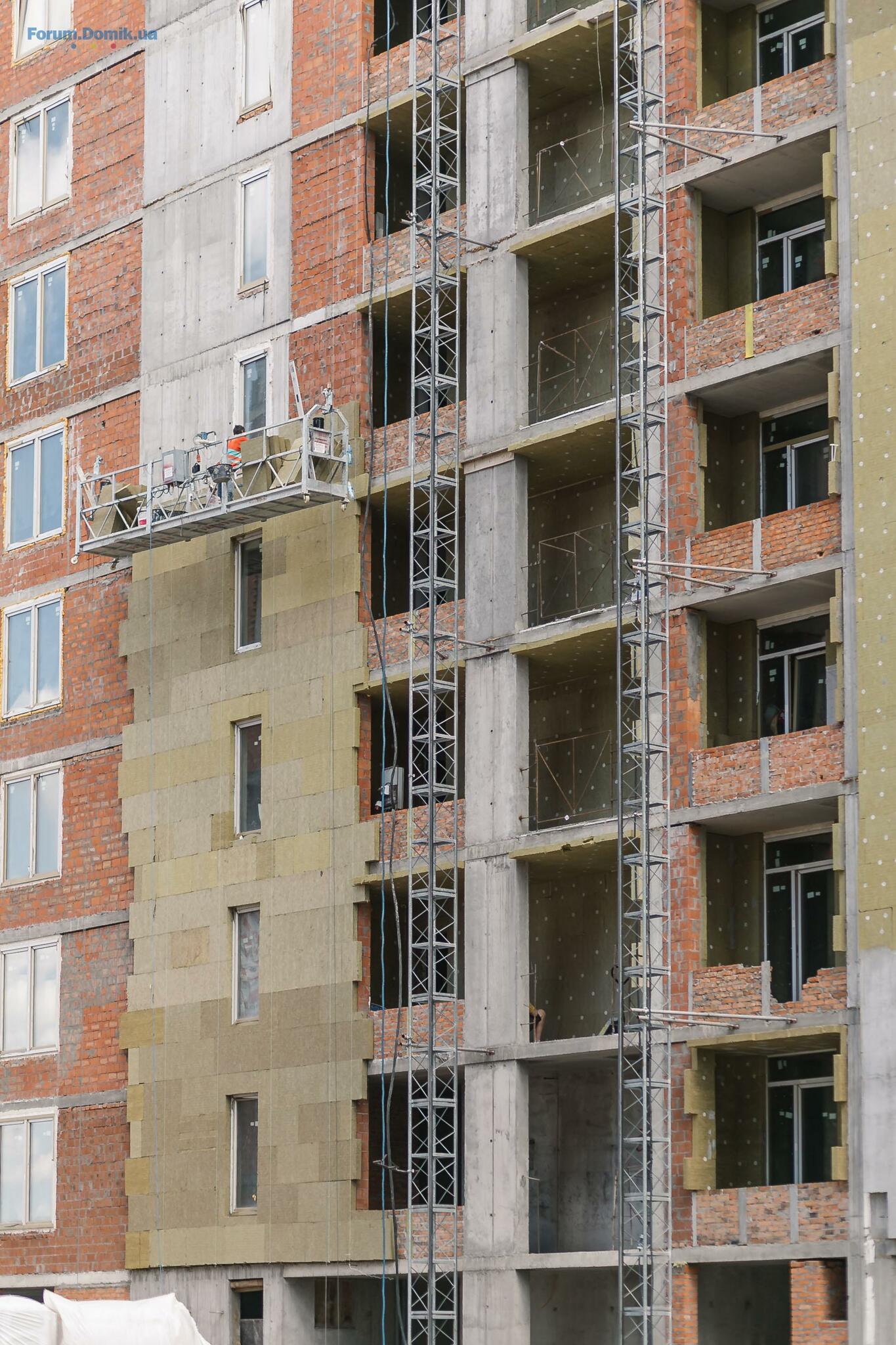

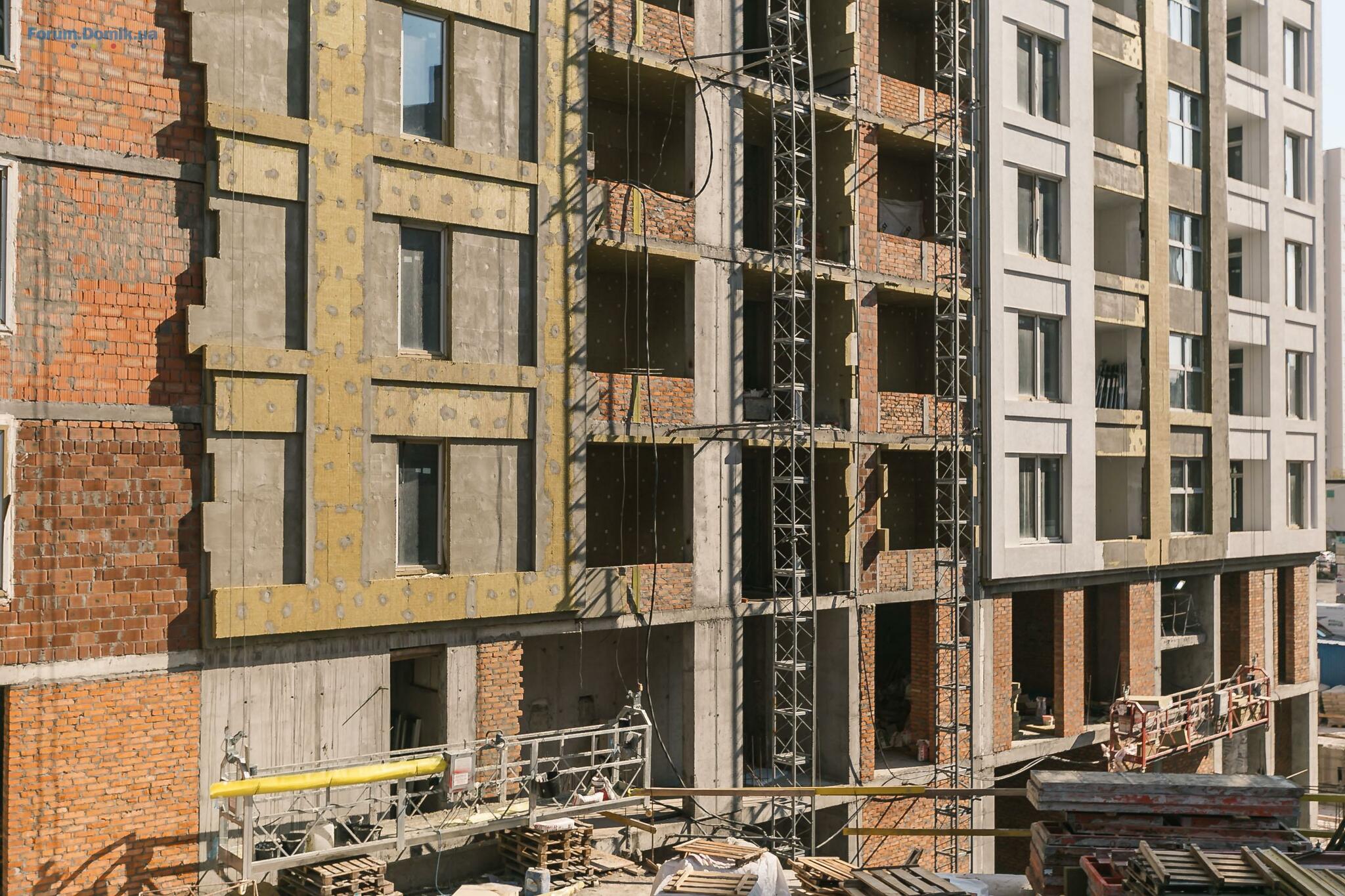

Фасад: триває утеплення мінеральною ватою - готовність 50%. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга

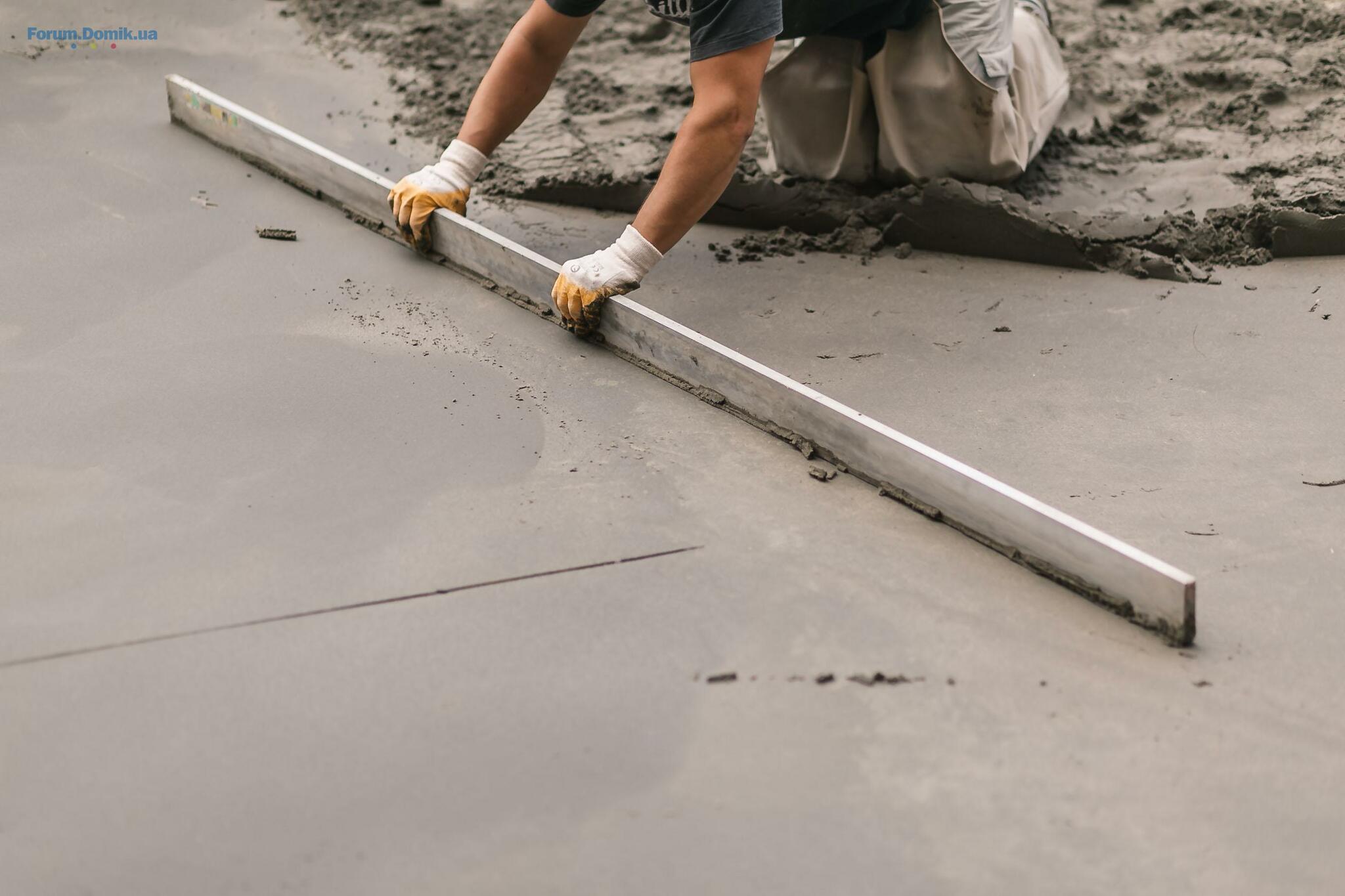

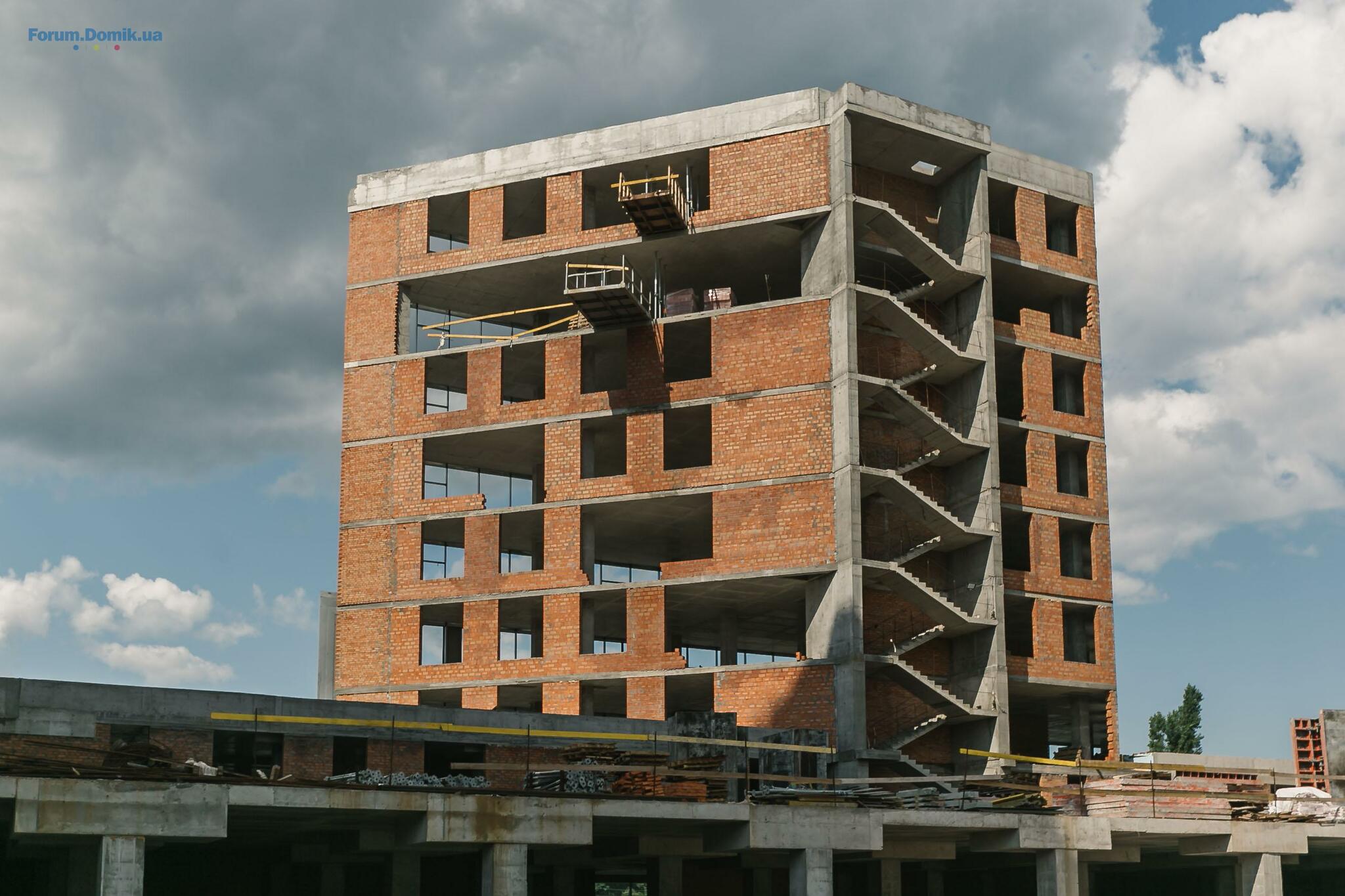

Моноліт: тривають роботи в секції 3.5 - готовність 61%.

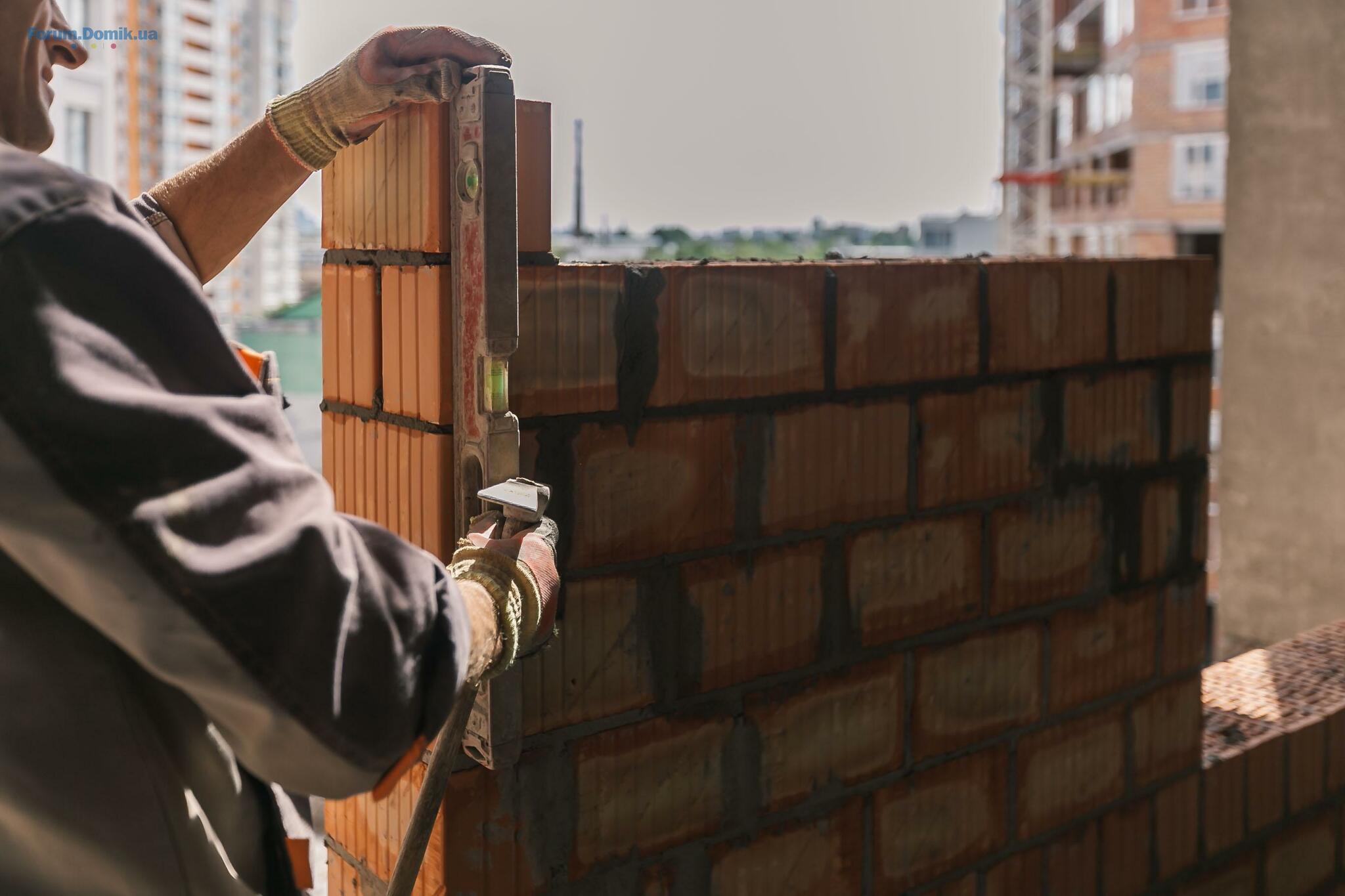

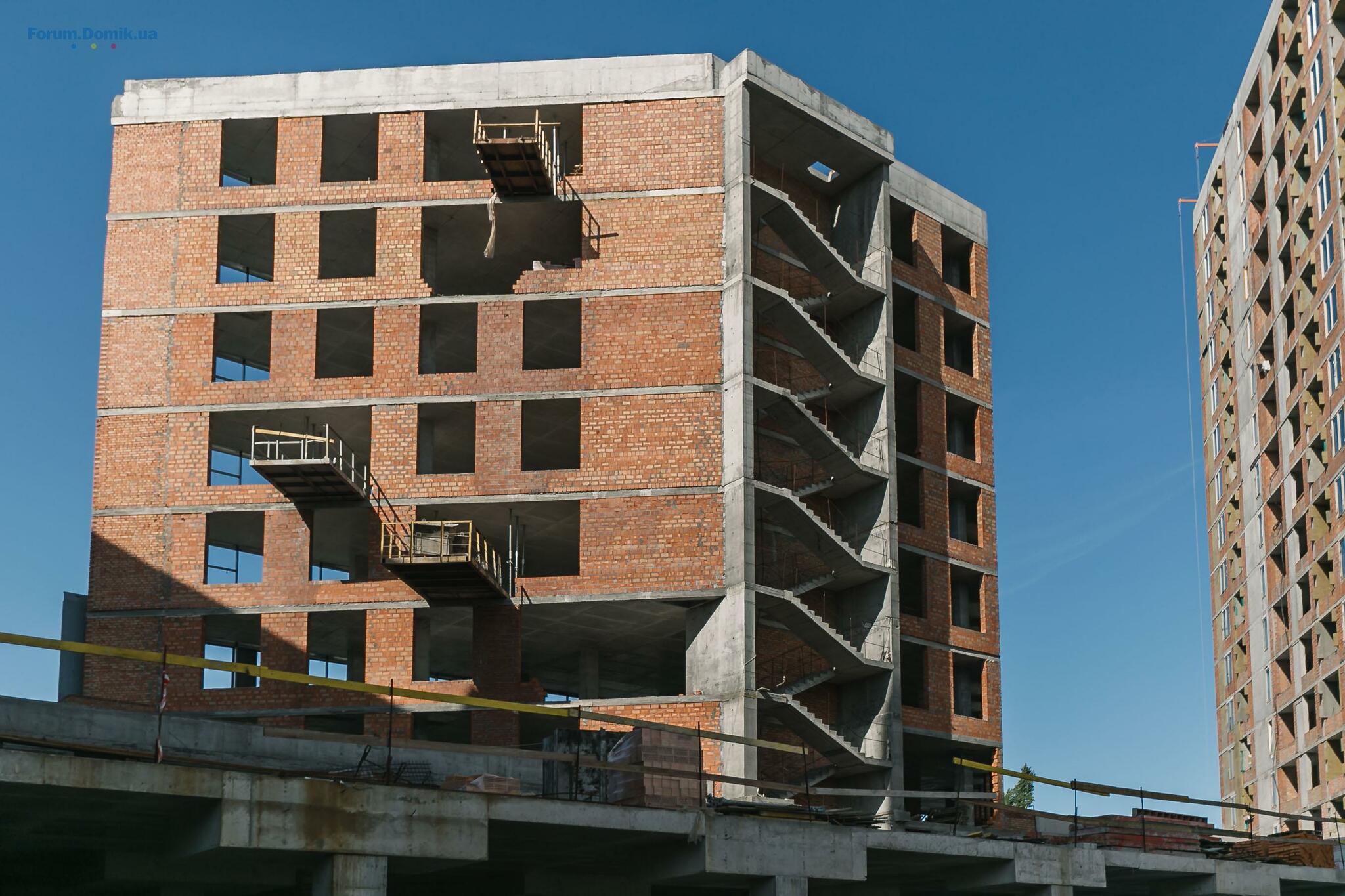

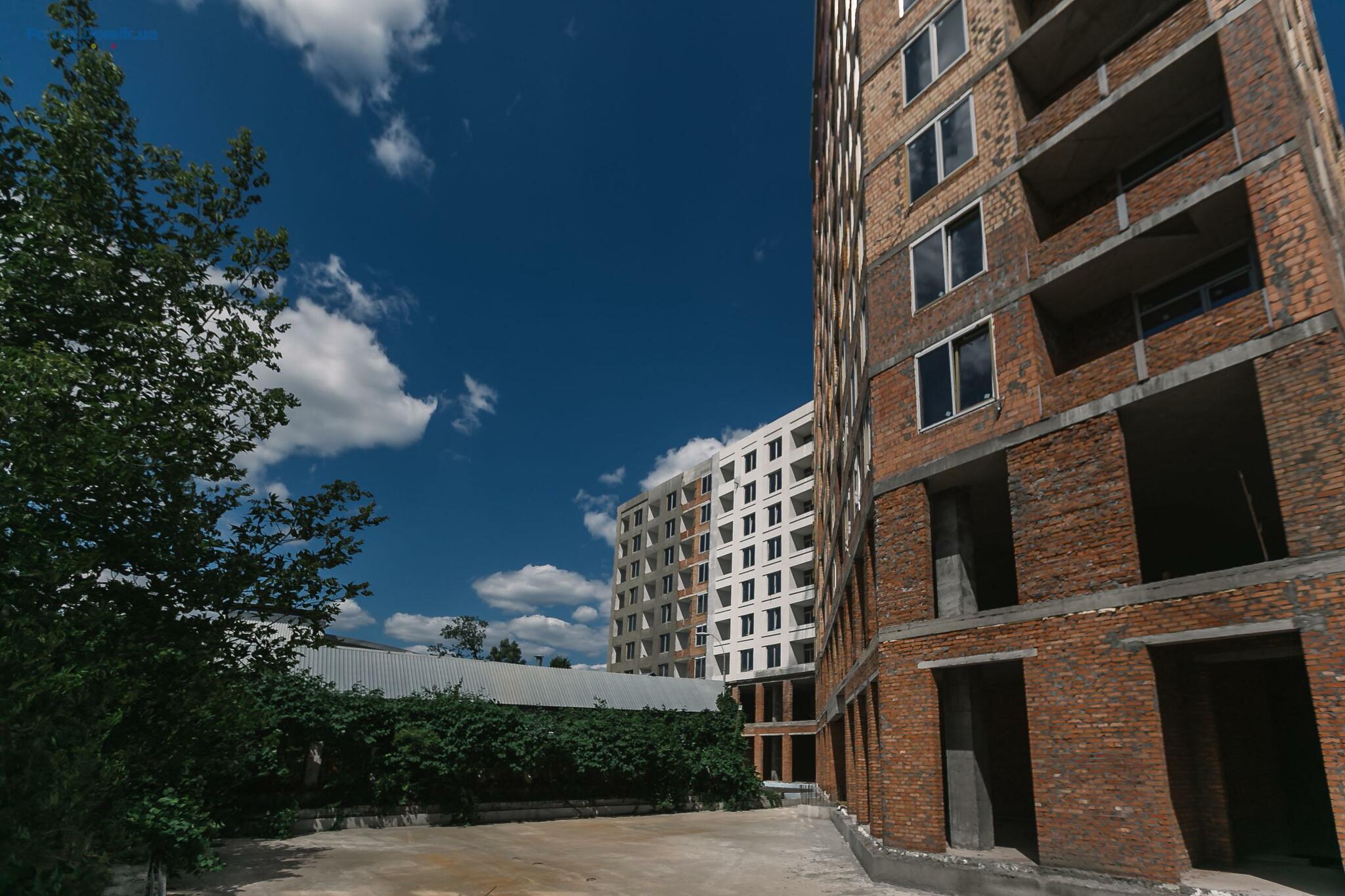

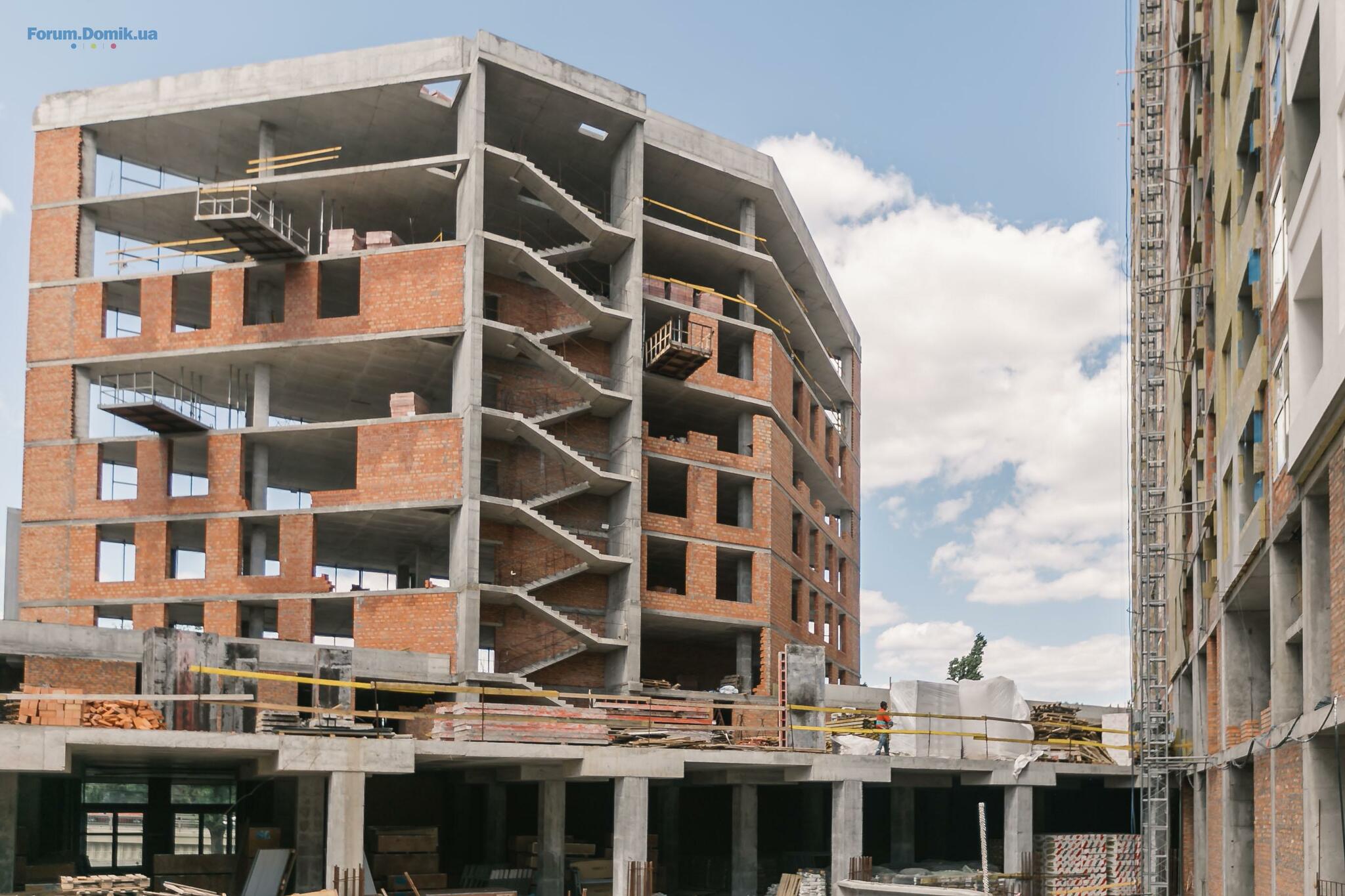

Цегляна кладка: роботи проходять на 5-9 поверхах.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.

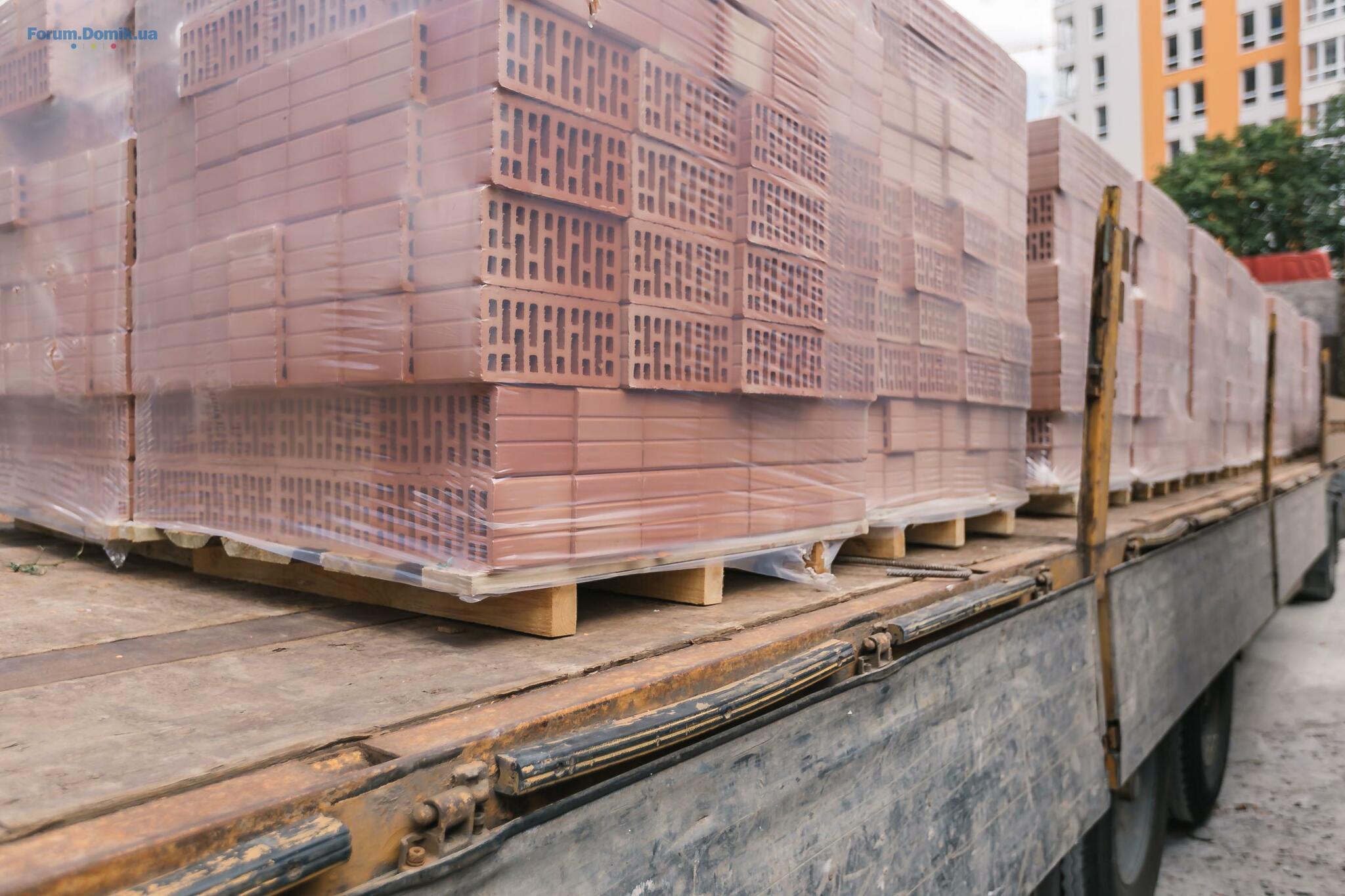

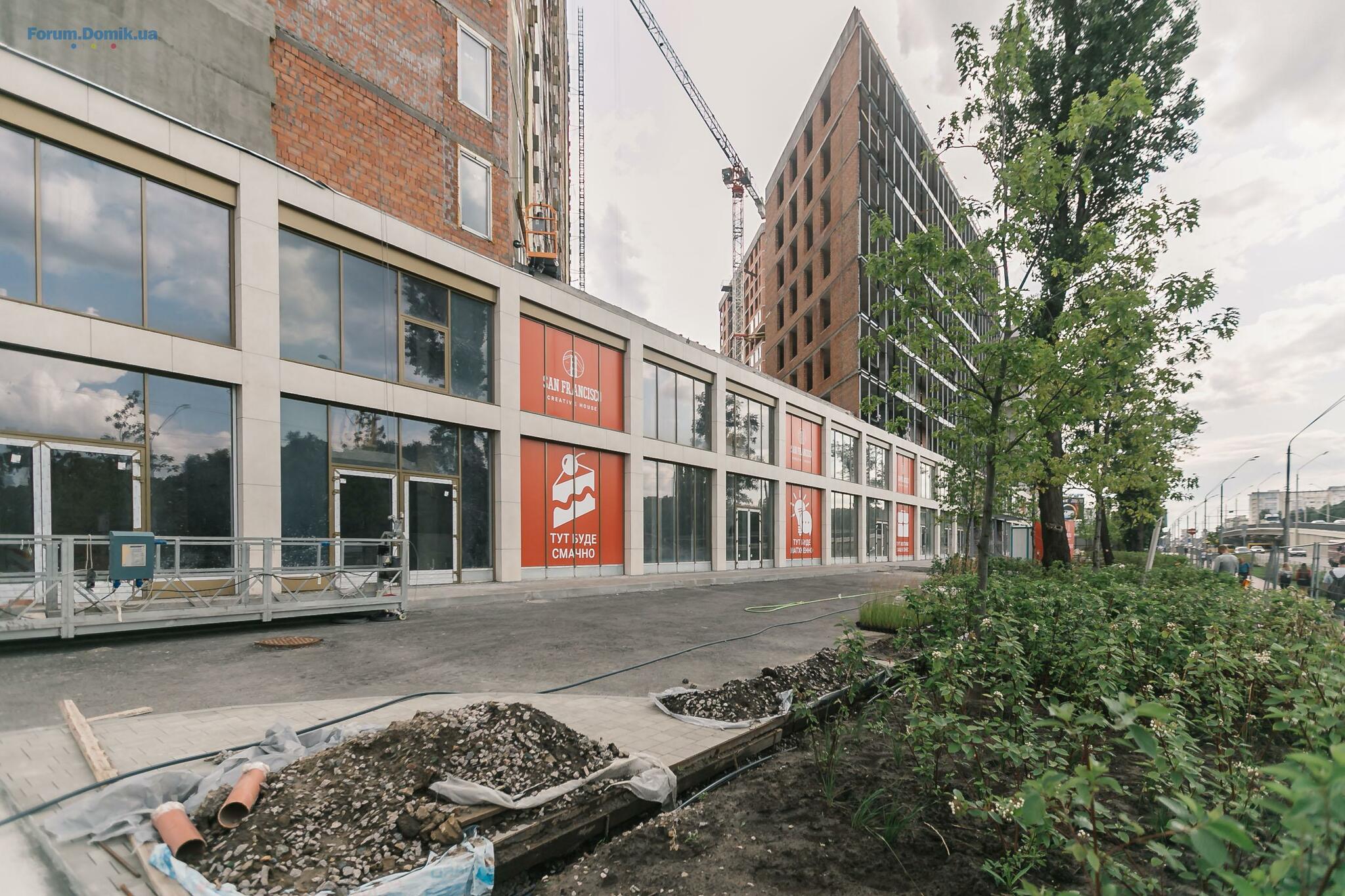

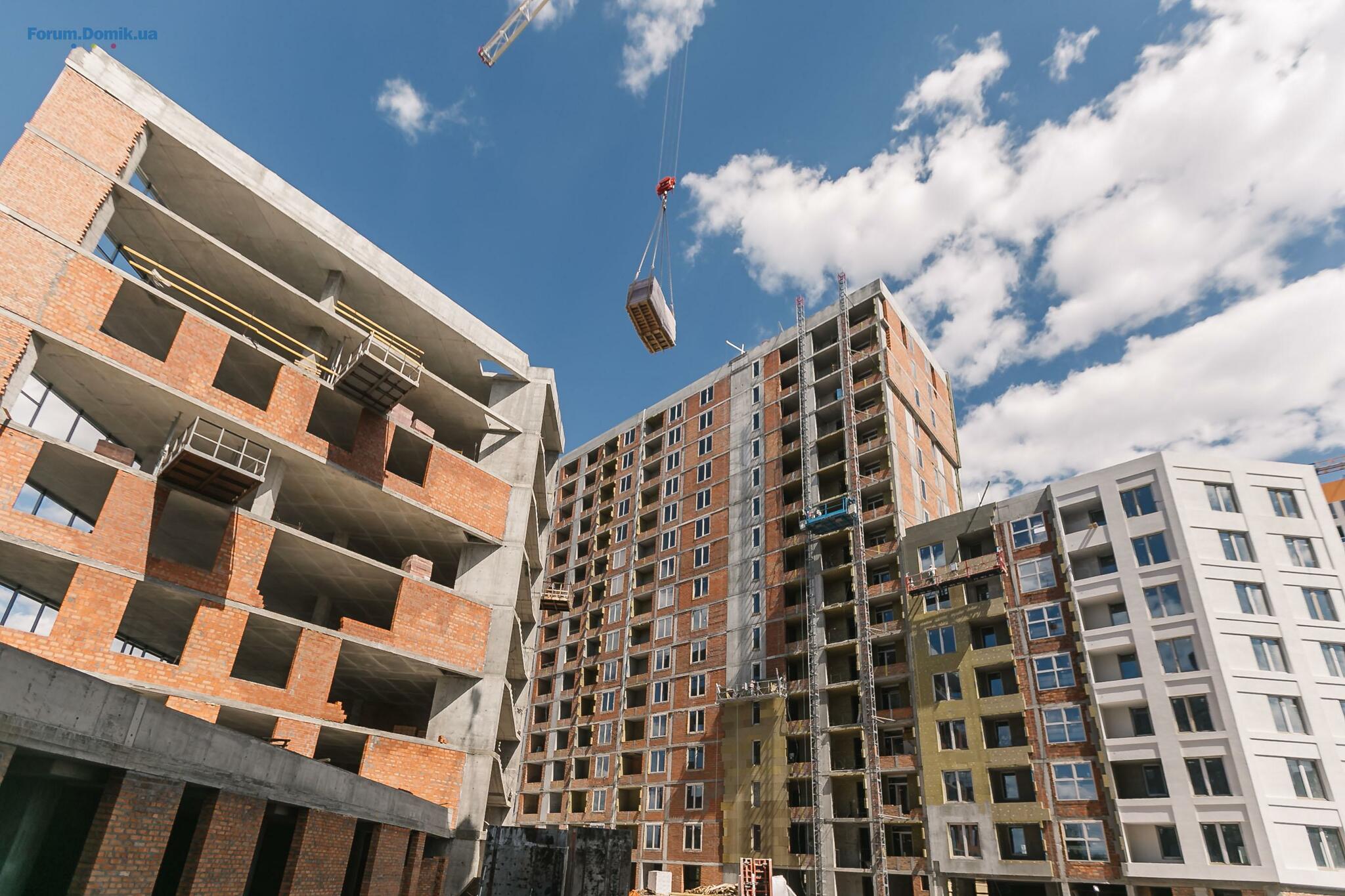

Нижче додаємо нові фото.

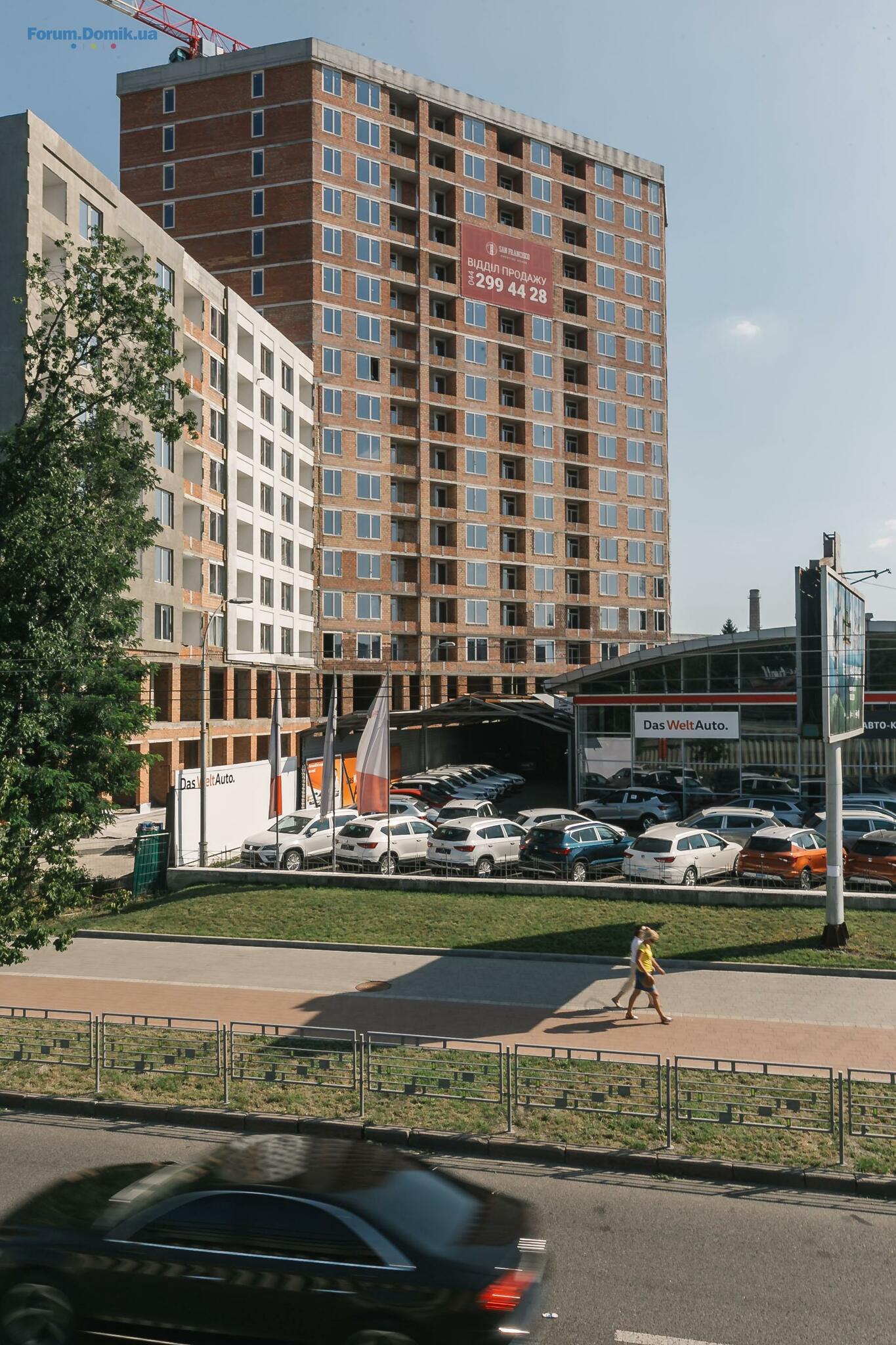

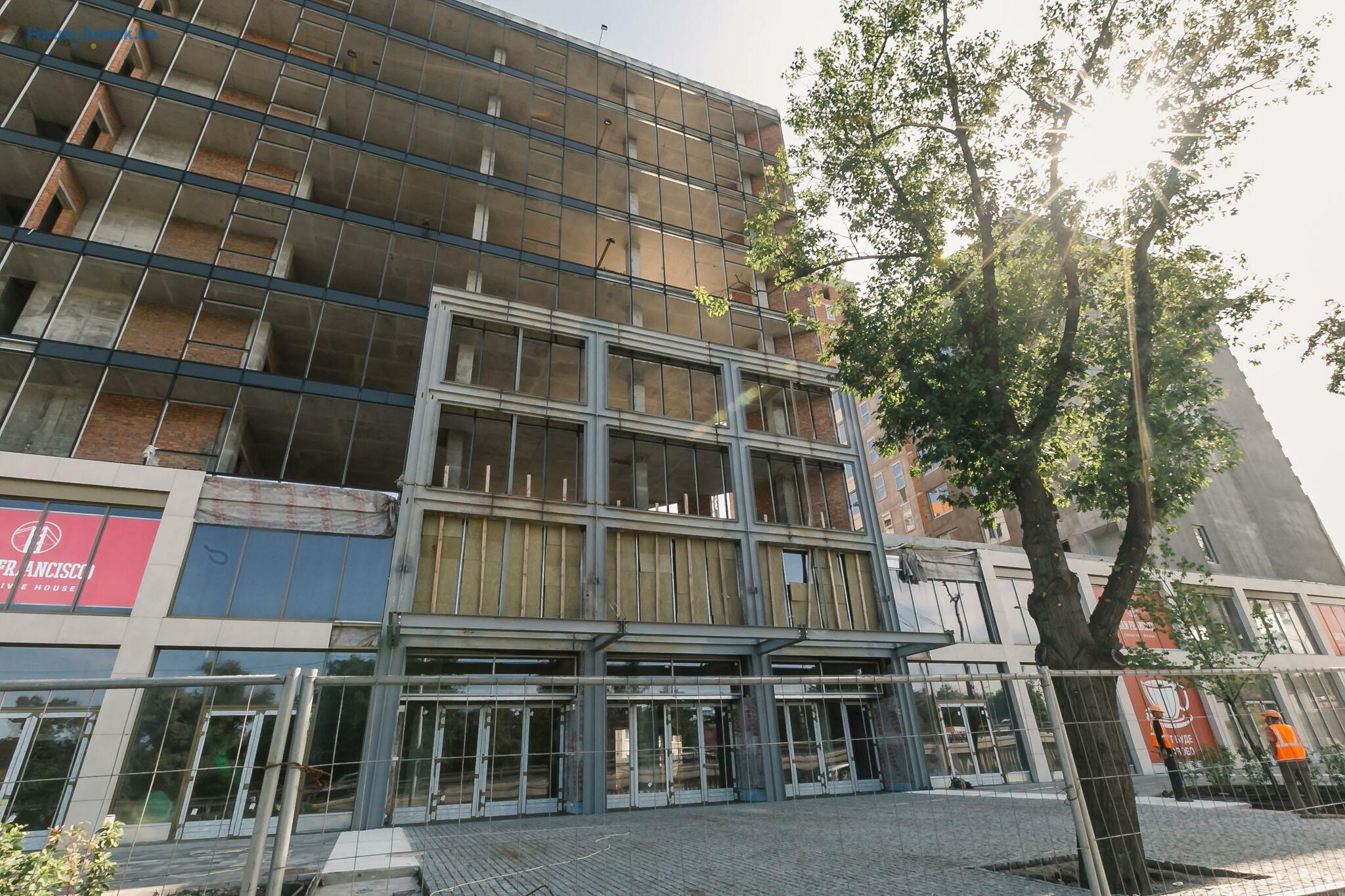

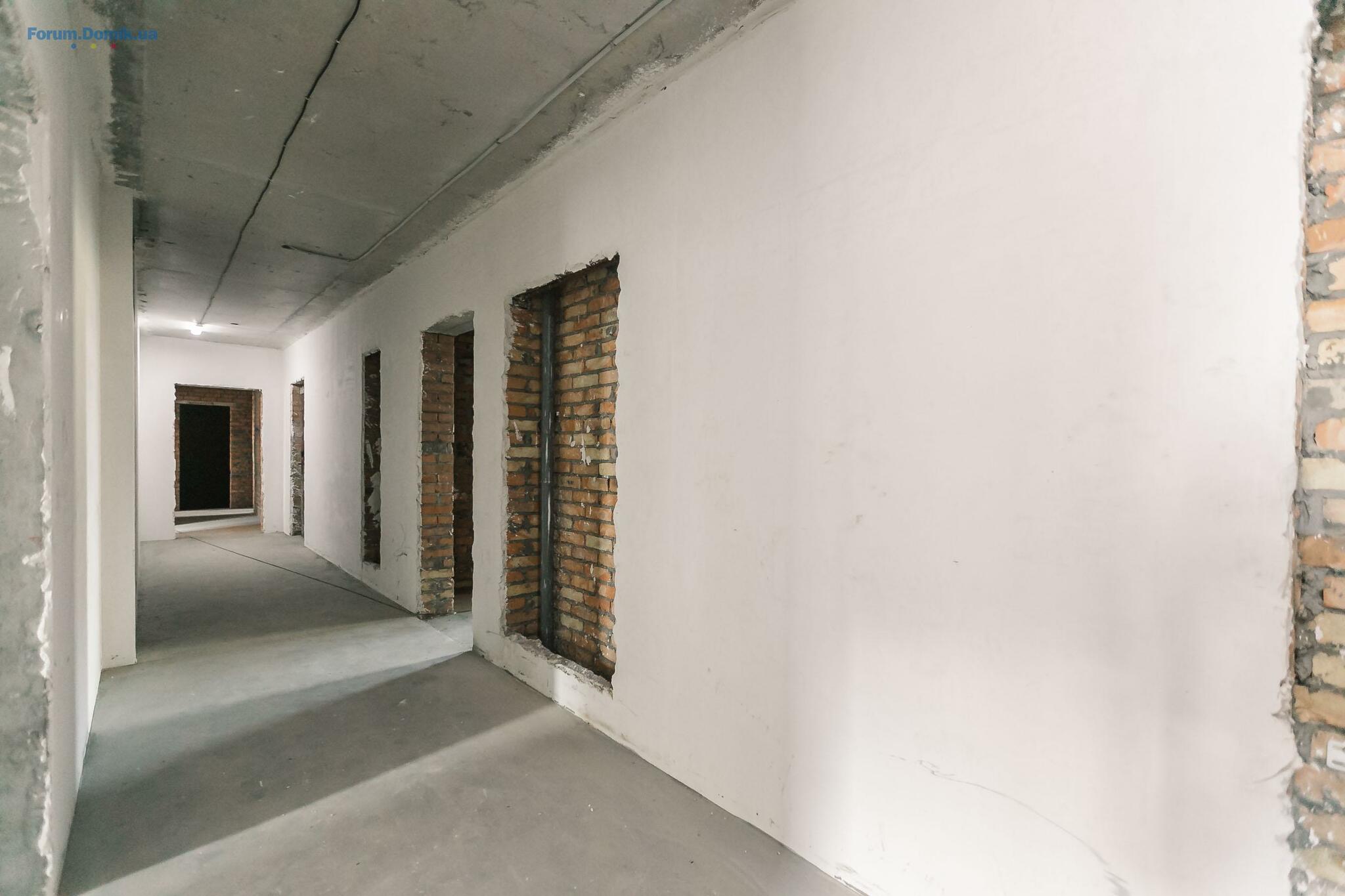

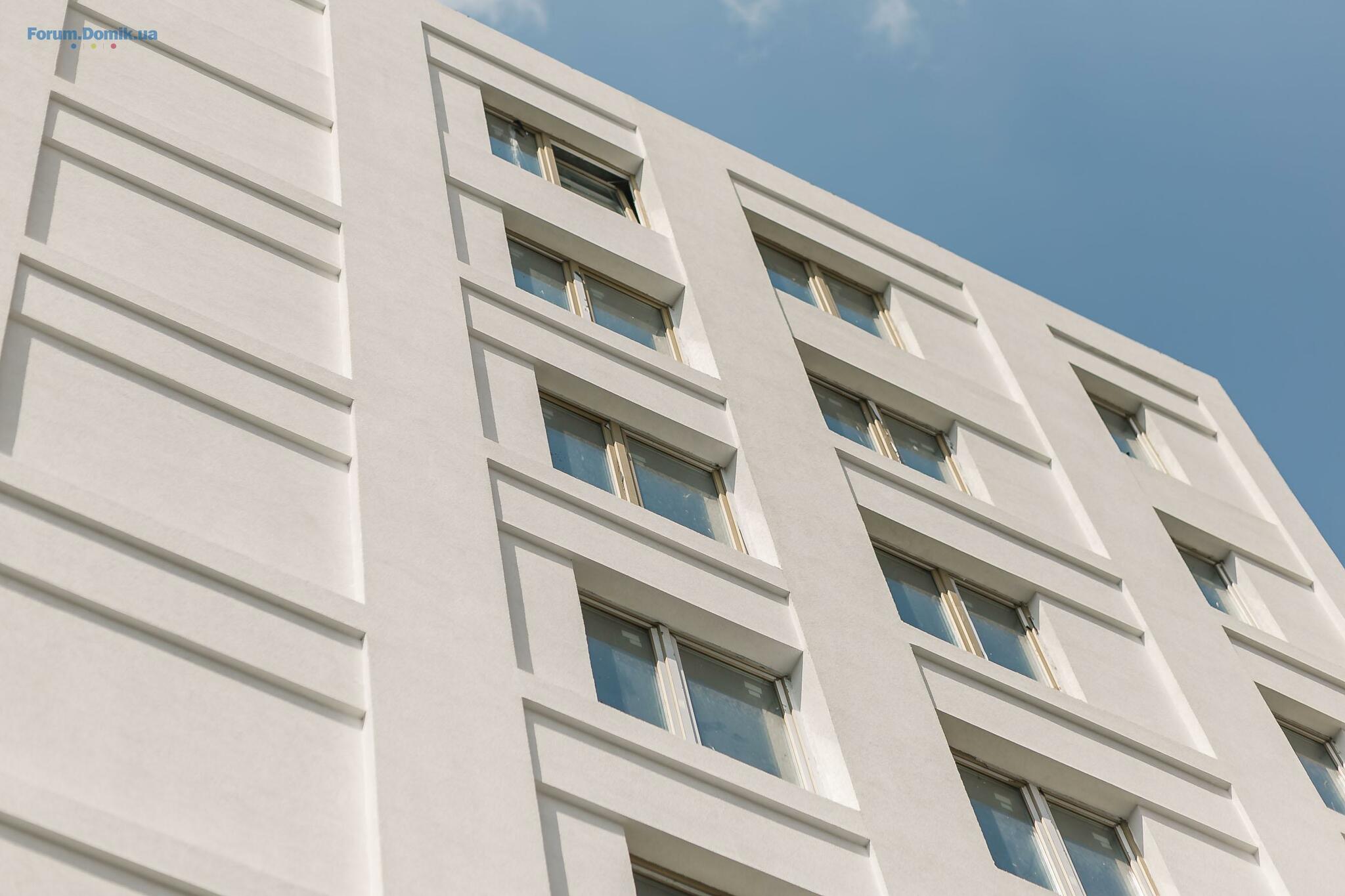

Перша черга
Цегляна кладка: зовнішню кладку виконано на 99%. Не закладені стіни для подачі будівельних матеріалів і роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 99% - проходять роботи з перепланувань квартир. Завершено кладку на даху.
Покрівля: завершено роботи у секціях 1.1 і 1.3.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 50%, у секції 1.3 - на 85%.

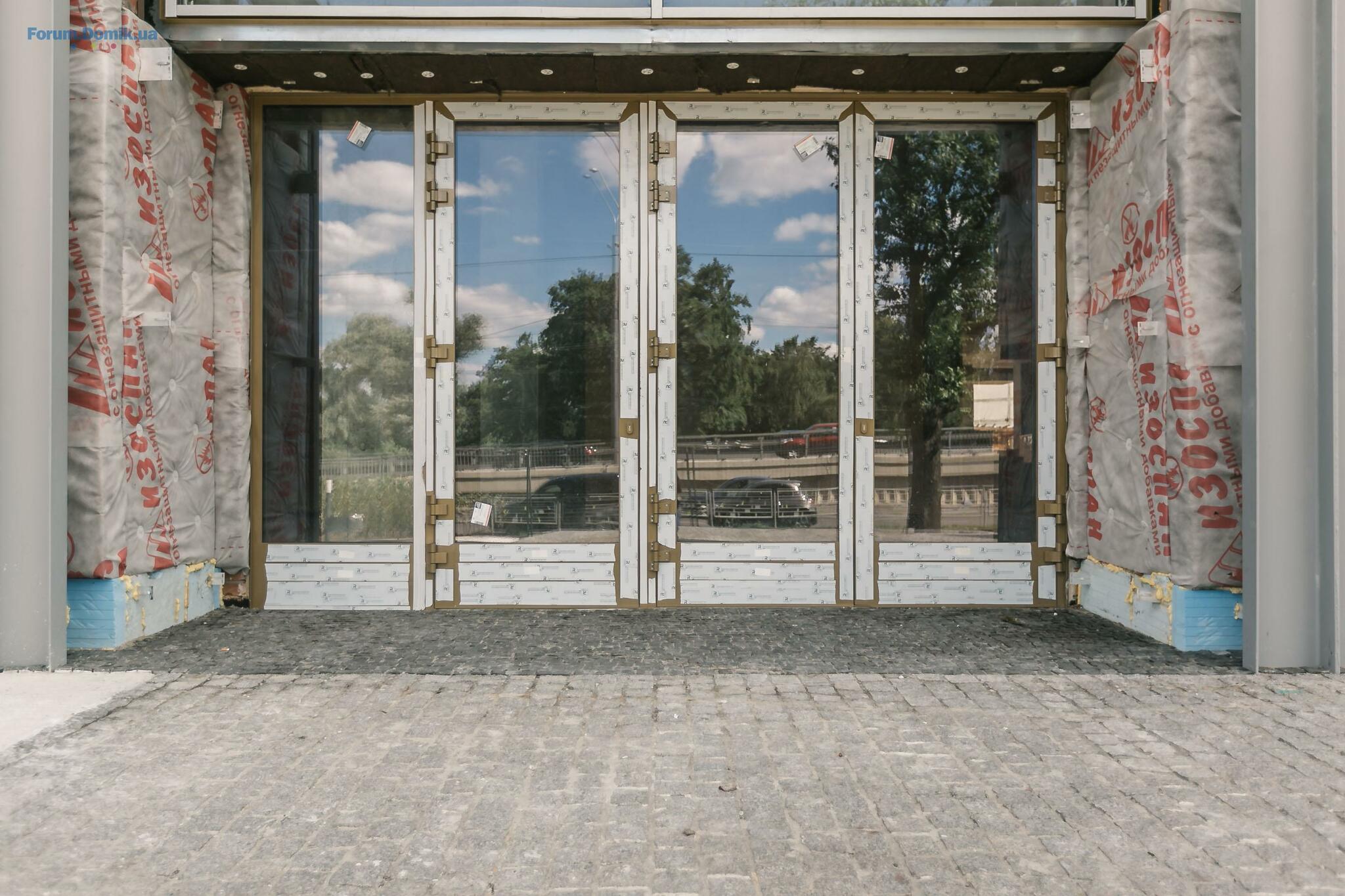

Монтаж світлопрозорих огороджуючих конструкцій: роботи завершено.
Водопровід і каналізація: монтаж стояків виконано на 90%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секції 1.2. Виконується раскатка труб: у секції 1.1 роботи тривають на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-14 поверхах, на 15-17 поверхах кладка готова на 70%.
Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 11 поверхи, роботи тривають на 12-17 поверхах.
Фасад: триває утеплення мінеральною ватою - готовність 50%. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 61%.
Цегляна кладка: роботи проходять на 5-9 поверхах.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.
Нижче додаємо нові фото.
radhead
r
Пользователь
70
26 апреля 2018
23 июль 2019 10:39
Все у вас будет хорошо, можете не сомневаться:)) https://www.youtube.com/watch?v=PjW2ydEhVSs&t=177s
SAGA Development
SD
Старожил
807
02 апреля 2018
24 июль 2019 13:12

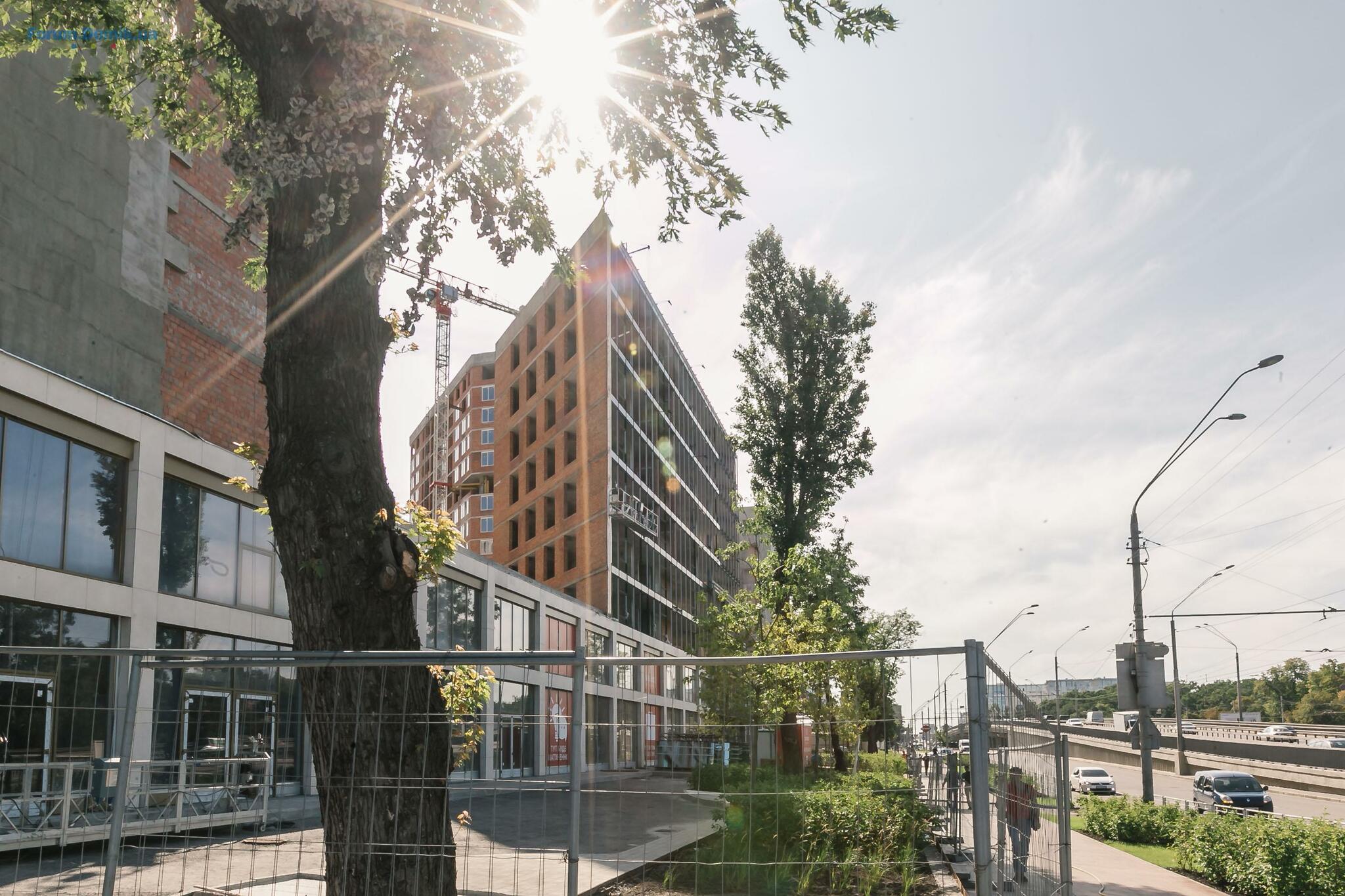

Оновлені новини з будівництва SAN FRANCISCO Creative House!
Перша черга
Цегляна кладка: зовнішню кладку виконано на 99%. Не закладено парапети для роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 99% - проходять роботи з перепланувань квартир. Завершено кладку на даху.
Покрівля: завершено роботи у секціях 1.1 і 1.3.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 50%, у секції 1.3 - на 85%.
Монтаж світлопрозорих огороджуючих конструкцій: з 3-го по 17-ий поверхи роботи завершено.
Водопровід і каналізація: монтаж стояків виконано на 90%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секції 1.2. Виконується раскатка труб: у секції 1.1 роботи тривають на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-14 поверхах, на 15-17 поверхах кладка готова на 80%.
Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 14 поверхи, роботи тривають на 15-17 поверхах.
Фасад: триває утеплення мінеральною ватою - готовність 50%. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 61%.
Цегляна кладка: роботи проходять на 5-9 поверхах.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.

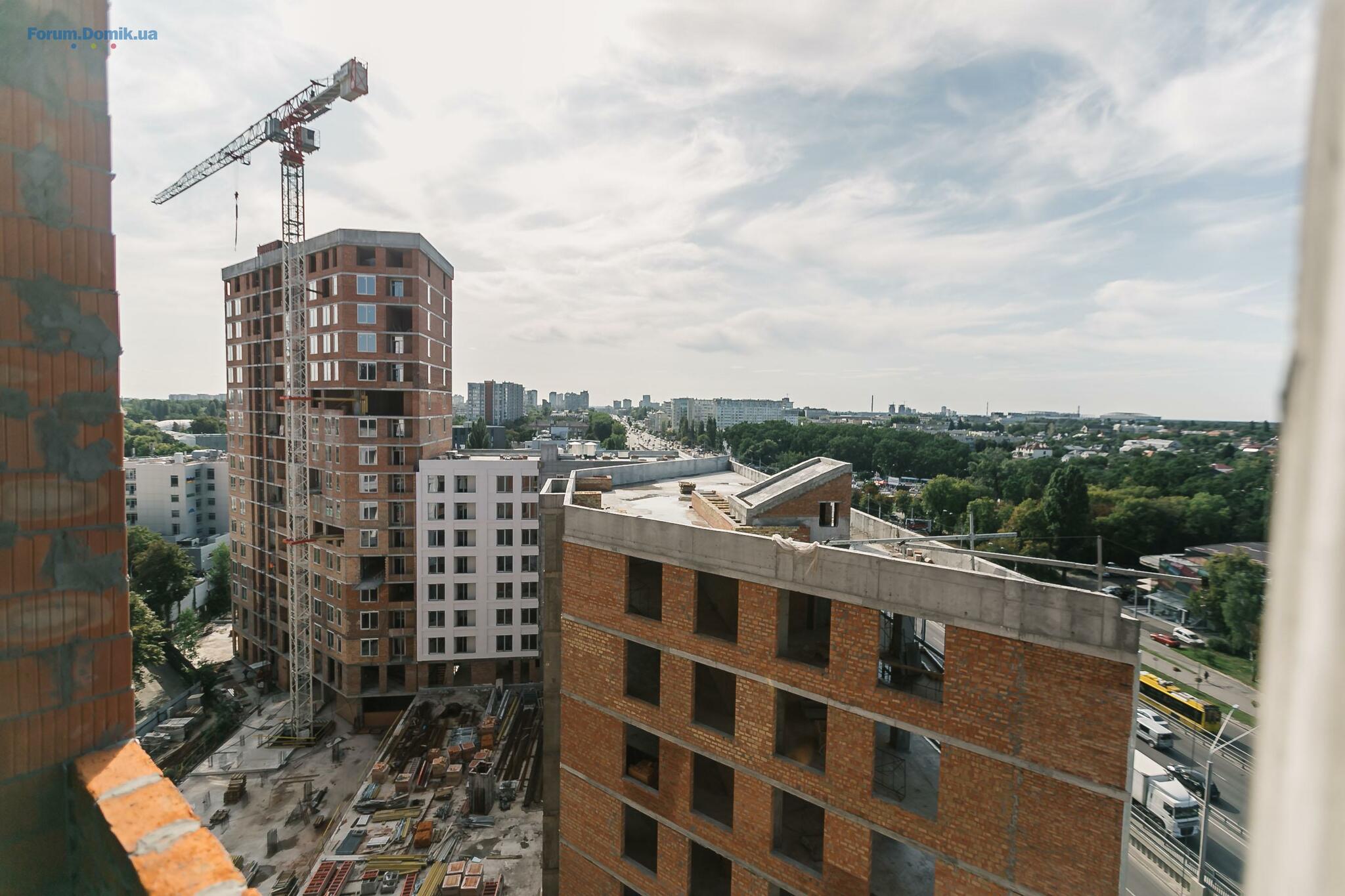

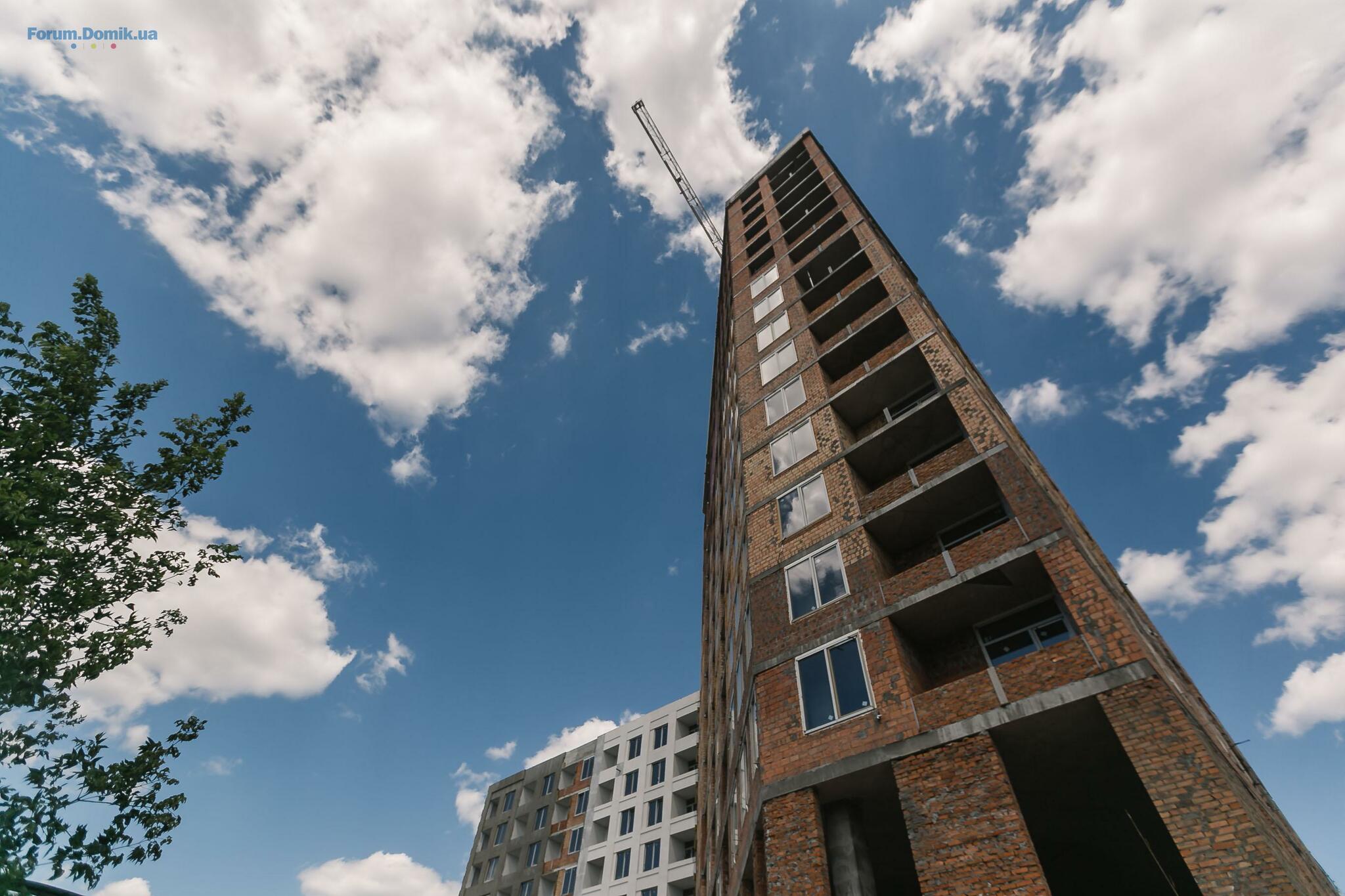

Ділимося з вами новими фото.
Перша черга
Цегляна кладка: зовнішню кладку виконано на 99%. Не закладено парапети для роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 99% - проходять роботи з перепланувань квартир. Завершено кладку на даху.
Покрівля: завершено роботи у секціях 1.1 і 1.3.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 50%, у секції 1.3 - на 85%.
Монтаж світлопрозорих огороджуючих конструкцій: з 3-го по 17-ий поверхи роботи завершено.
Водопровід і каналізація: монтаж стояків виконано на 90%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секції 1.2. Виконується раскатка труб: у секції 1.1 роботи тривають на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-14 поверхах, на 15-17 поверхах кладка готова на 80%.
Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 14 поверхи, роботи тривають на 15-17 поверхах.
Фасад: триває утеплення мінеральною ватою - готовність 50%. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 61%.
Цегляна кладка: роботи проходять на 5-9 поверхах.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.
Ділимося з вами новими фото.
сосед я
ся
Пользователь
27
06 мая 2019
25 июль 2019 08:34
Цитата "radhead":Все у вас будет хорошо, можете не сомневаться:)) https://www.youtube.com/watch?v=PjW2ydEhVSs&t=177s
Ну не знаю, судя по веб камере и фото отчетам на стройке опять тишина((
Явно видно что перенос сроков на 3-й квартал этого года ситуацию не спасает,
лето заканчивается, за эксплуатируемую крышу супермаркета молчу да и фасад не сделали даже на половину, а зимой опять погода будет виновата, так что, к сожалению, уже начинает просматриваться 3-й квартал 2020 года... Сага а что Вы скажете по поводу сроков, все по плану?
SF_ждун
Новичок
14
04 марта 2019
25 июль 2019 09:13
У них вчера было открытие ЖК "Chicago", у которого даже крыша не достроена и это то, что обозримо с улицы Антоновича. Лебедки колесили дома еще 23го июля, а 24го сняли, чтоб не так в глаза бросались. Скорее всего, всех работников с других ЖК Саги в овральном режиме перекинули именно на этот объект, так как он по классу выше и метр в несколько раз дороже, маржа выше, квартиры не все проданы. А что взять с SF? Осталось пару квартир, зачем париться, потерпят, не бизнес-класс и не элит. Тем более, что товарищ Ваврыш в терках с текущей властью. Можно расслабить булки.
сосед я
ся
Пользователь
27
06 мая 2019
25 июль 2019 09:57
Изначально был срок сдачи 4 квартал 2018 года. И если взять и проанализировать сроки по их других объектах - получается задержка как минимум на 1 год и 3 месяца, так что раньше весны - лета 2020 года окончания строительства не ждать? Сага что скажете, кроме того что все идет по плану и что в сентябре "этого года" дом будет сдан?
Medvedzyanya
Пользователь
49
21 июня 2018
25 июль 2019 13:37
Цитата "Medvedzyanya ":SAGA, какой срок сдачи 2й очереди теперь ? И как будет происходить перевод «гостиницы с апартаментами» в жилой дом с квартирами , что именно для этого делается , и в какой момент можно будет увидеть это документально ? Спасибо .
SAGA , прокомментируйте мой пост и посты инвесторов выше. 3й квартал сдачи какого-либо из домов звучит как очередная чушь.
Domik-Inform
forum bot
11 473
03 апреля 2017
07 авг 2019 21:14
Влaдислав
В
Пользователь
23
07 декабря 2018
10 авг 2019 10:59
Сага! Як там Ваші плани здати через 20 днів будинок?
Baclajan
B
Постоянный пользователь
211
11 мая 2017
10 авг 2019 11:10
Ну не 20 а 50, но все равно готовность никакая
SAGA Development
SD
Старожил
807
02 апреля 2018
12 авг 2019 15:19

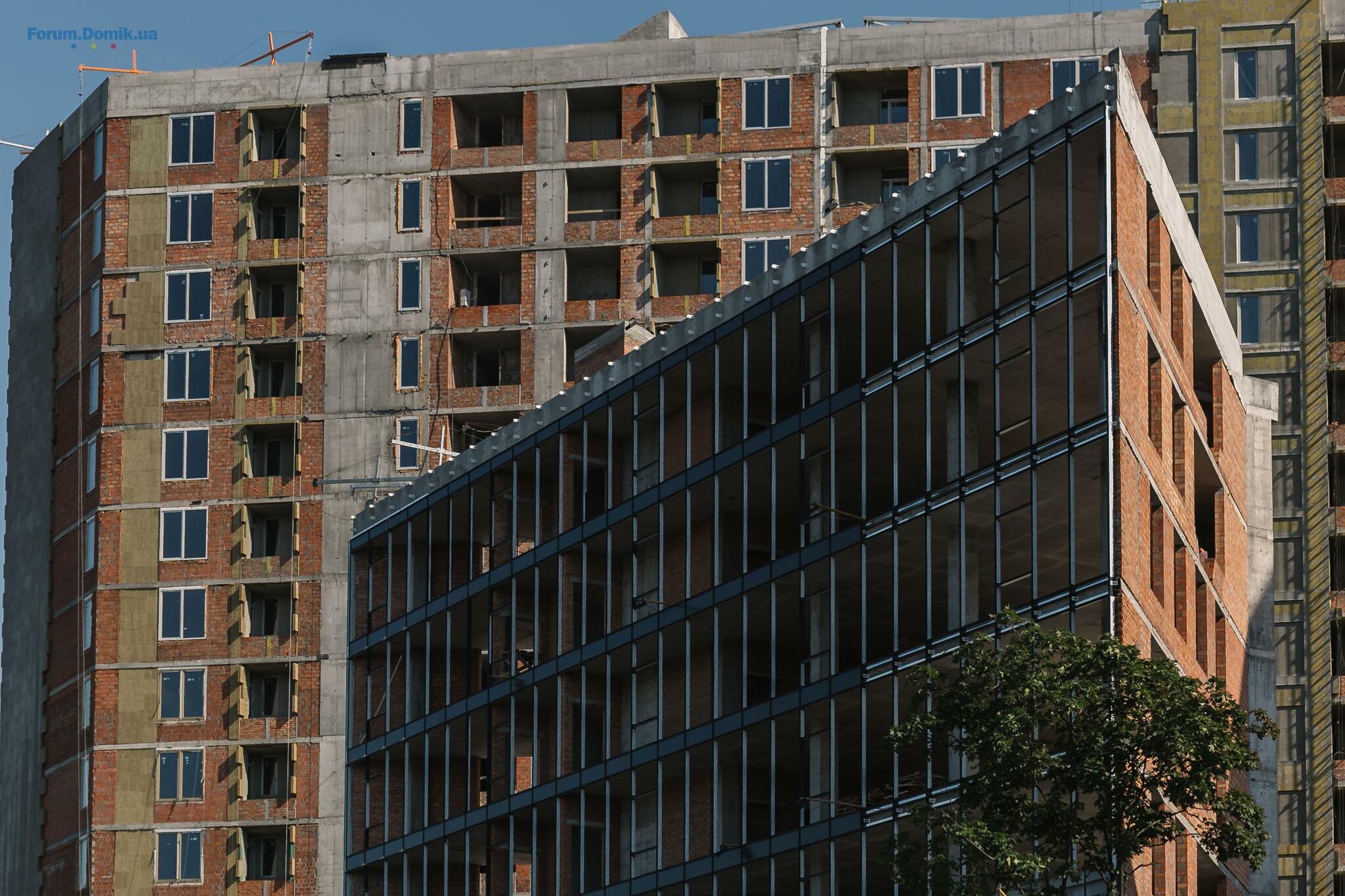

Ділимося з вами новинами та фото з будівельного майданчику SAN FRANCISCO Creative House.
Перша черга
Цегляна кладка: зовнішню кладку виконано на 99%. Не закладені перегородки холодних переходів для роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 99% - завершується кладка міжсекційних переходів. Завершено кладку на даху.
Покрівля: розпочато роботи у секції 1.2.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 50%, у секції 1.3 - на 85%.
Монтаж світлопрозорих огороджуючих конструкцій: роботи завершено.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-17 поверхах, на 15-17 поверхах кладка готова на 90%.
Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 16 поверхи, роботи тривають на 17 поверсі.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 61%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 90%.

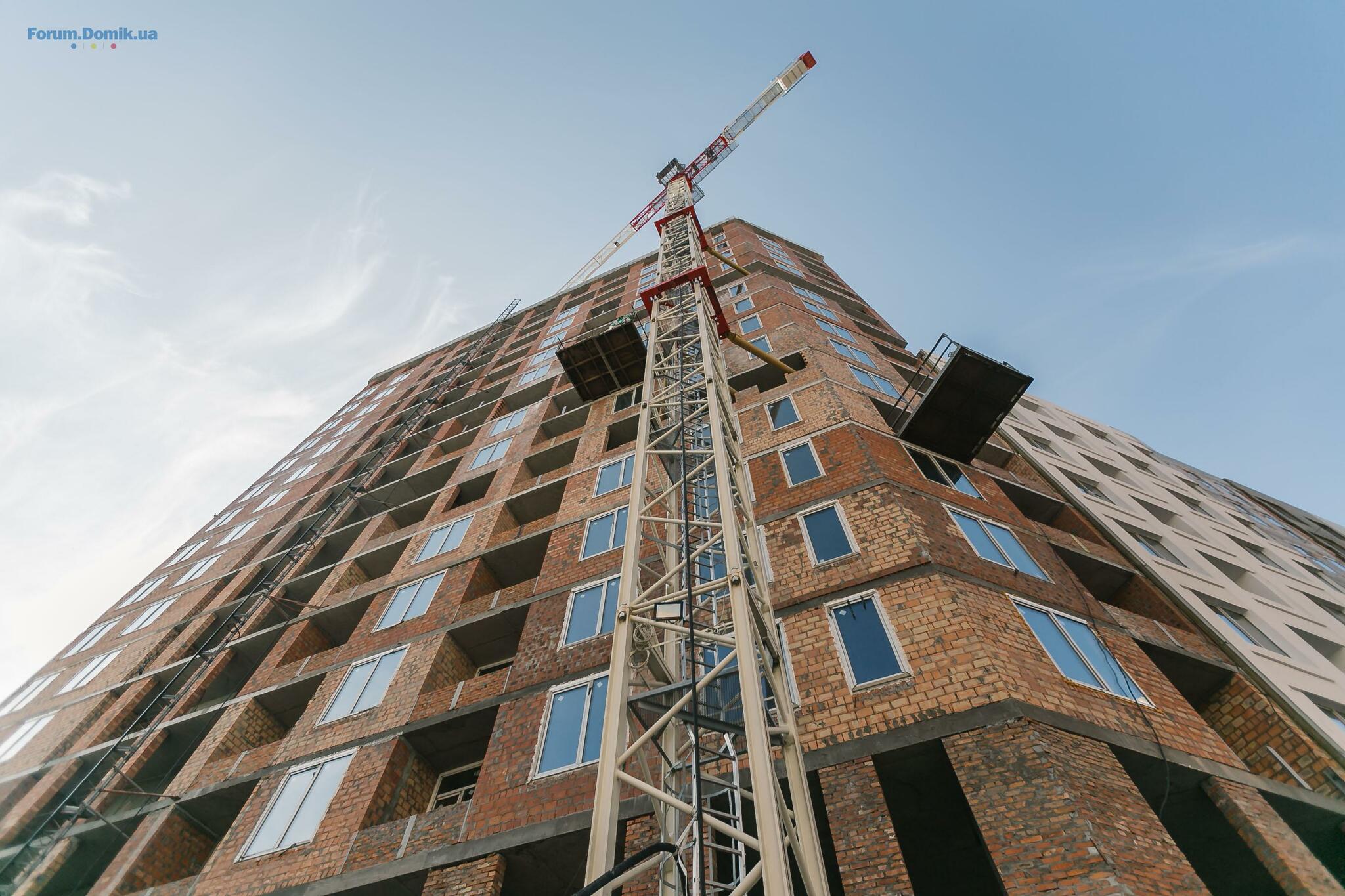

Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.
Перша черга
Цегляна кладка: зовнішню кладку виконано на 99%. Не закладені перегородки холодних переходів для роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 99% - завершується кладка міжсекційних переходів. Завершено кладку на даху.
Покрівля: розпочато роботи у секції 1.2.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 50%, у секції 1.3 - на 85%.
Монтаж світлопрозорих огороджуючих конструкцій: роботи завершено.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-17 поверхах, на 15-17 поверхах кладка готова на 90%.
Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 16 поверхи, роботи тривають на 17 поверсі.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 61%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 90%.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.
SAGA Development
SD
Старожил
807
02 апреля 2018
12 авг 2019 15:21
Цитата "Влaдислав":Сага! Як там Ваші плани здати через 20 днів будинок?
Цитата "Medvedzyanya ":SAGA, какой срок сдачи 2й очереди теперь ? И как будет происходить перевод «гостиницы с апартаментами» в жилой дом с квартирами , что именно для этого делается , и в какой момент можно будет увидеть это документально ? Спасибо .
Цитата "сосед я":Изначально был срок сдачи 4 квартал 2018 года. И если взять и проанализировать сроки по их других объектах - получается задержка как минимум на 1 год и 3 месяца, так что раньше весны - лета 2020 года окончания строительства не ждать? Сага что скажете, кроме того что все идет по плану и что в сентябре "этого года" дом будет сдан?
Дякуємо за запитання! Ми зробимо все, що в наших силах, аби вкластися у зазначені терміни.
investor211
i
Гость
2
14 августа 2019
14 авг 2019 13:41
Пожалуйста,пишите официальные письма и звоните в компанию,требуя встречи с менеджерм проекта и инициативной группой. Были же люде в мае на осмотре дома!
investor211
i
Гость
2
14 августа 2019
14 авг 2019 14:01
САГА,почему вы не строите??????
SAGA Development
SD
Старожил
807
02 апреля 2018
15 авг 2019 10:57
Доброго дня.
Твердження, що ми не будуємо, є щонайменше, безпідставним.
Зараз на майданчику активно ведуться роботи з оздоблення фасадів, прокладки інженерних комунікацій, встановлюються квартирні двері, здійснюється пуско-наладка ліфтів.
Твердження, що ми не будуємо, є щонайменше, безпідставним.
Зараз на майданчику активно ведуться роботи з оздоблення фасадів, прокладки інженерних комунікацій, встановлюються квартирні двері, здійснюється пуско-наладка ліфтів.
SAGA Development
SD
Старожил
807
02 апреля 2018
30 авг 2019 12:04
Звіт про хід будівництва SAN FRANCISCO Creative House!
Перша черга

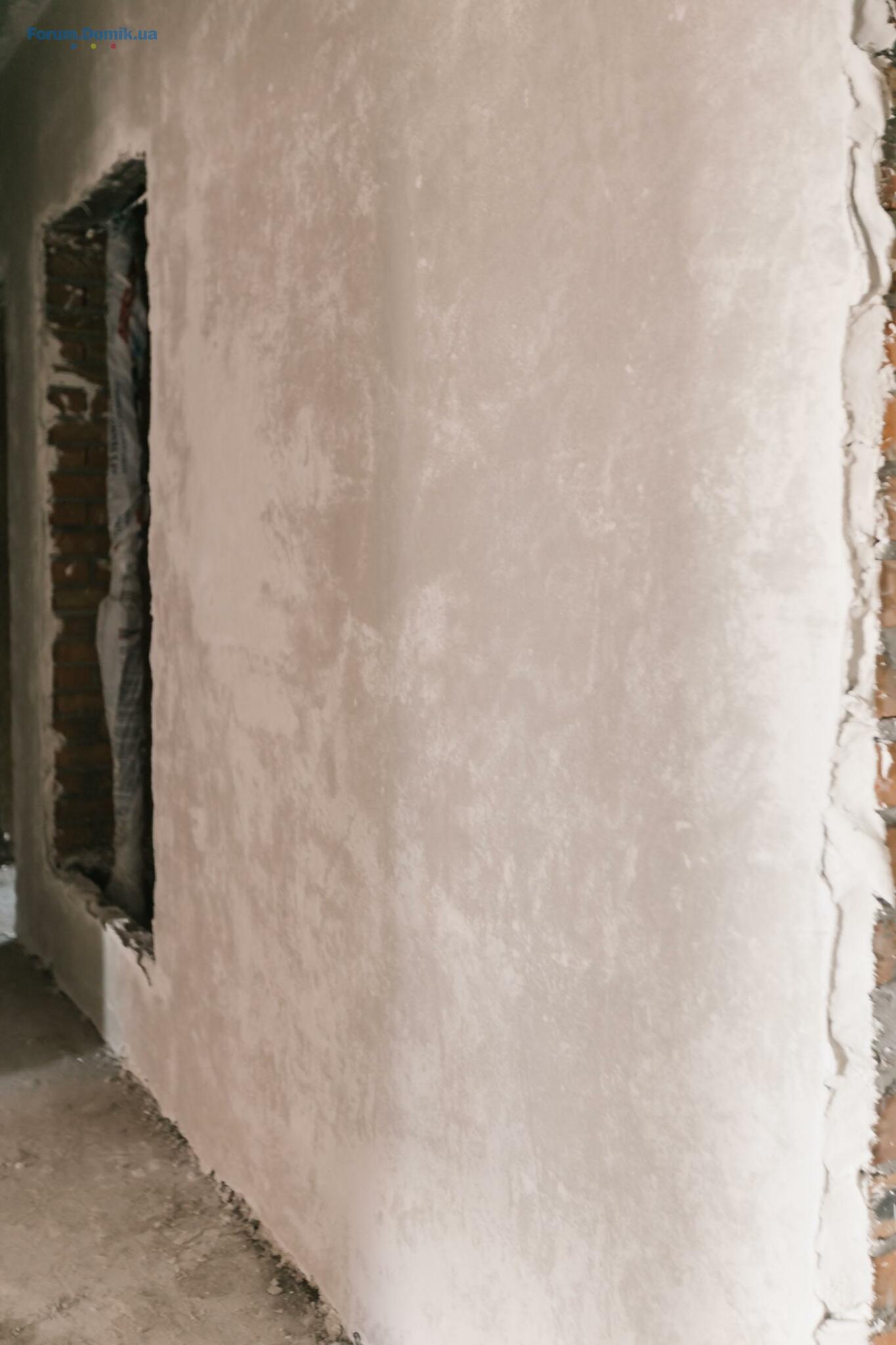

Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, усекції 1.2 - роботи виконано на 40%.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 65%. У секції 1.3 - роботи завершено, триває фарбування стін.
Монтаж світлопрозорих огороджуючих конструкцій: роботи завершено.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.Триває монтаж віконних вітражів на 1 і 2 поверхах (готовність - 70%).
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-17 поверхах.
Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 85%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%.
Монтаж світлопрозорих огороджуючих конструкцій: вікназ монтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.

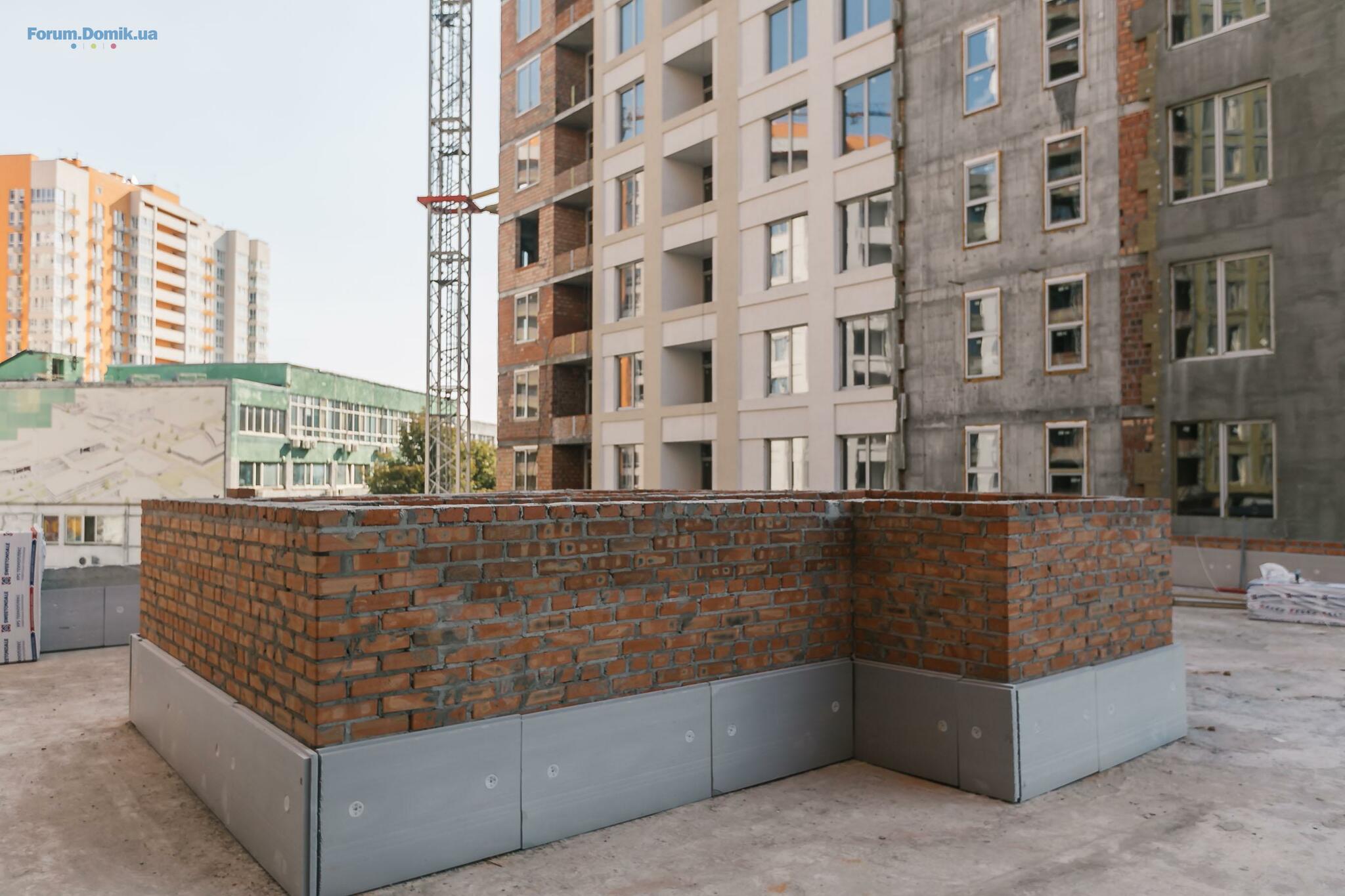

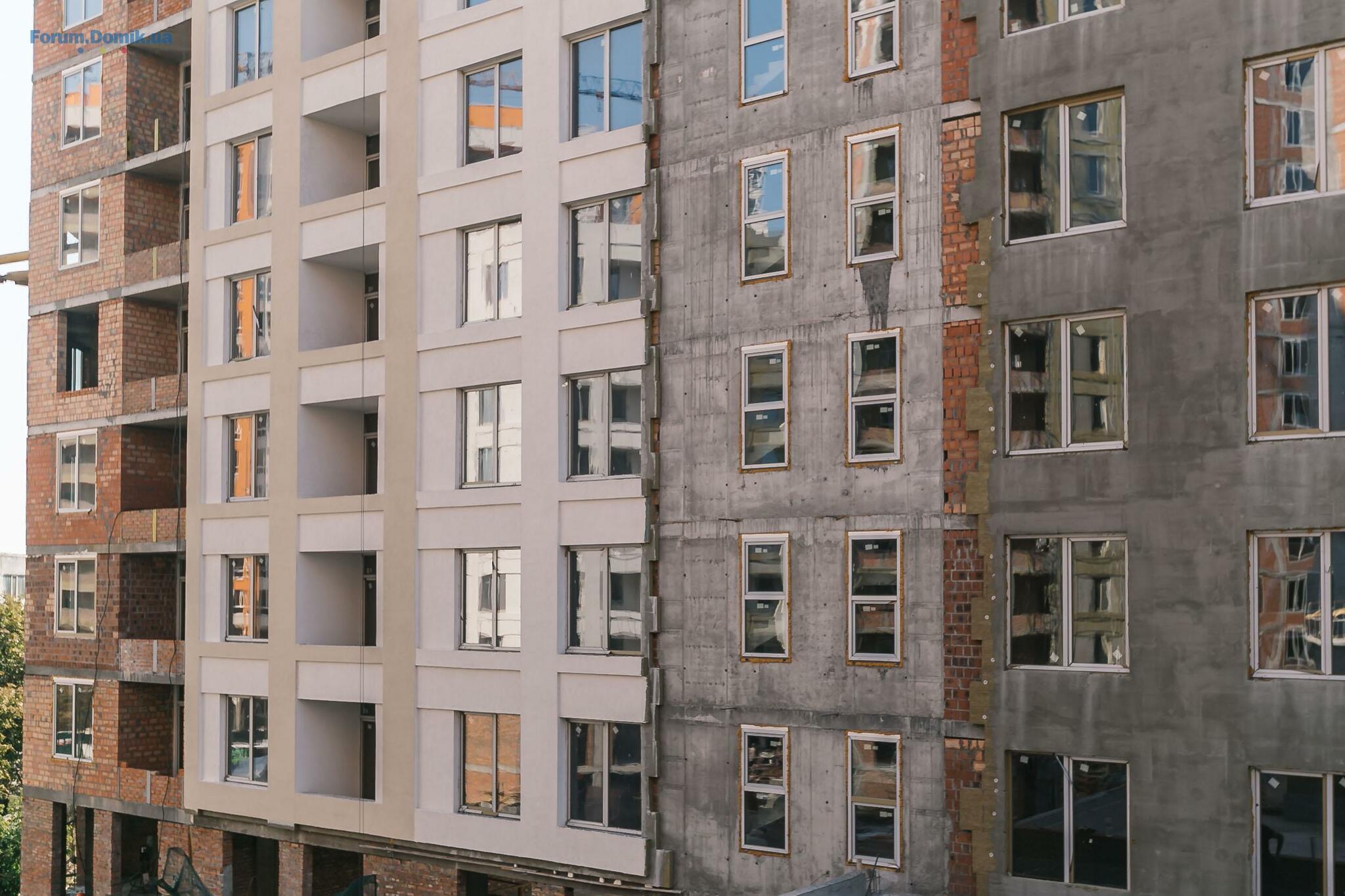

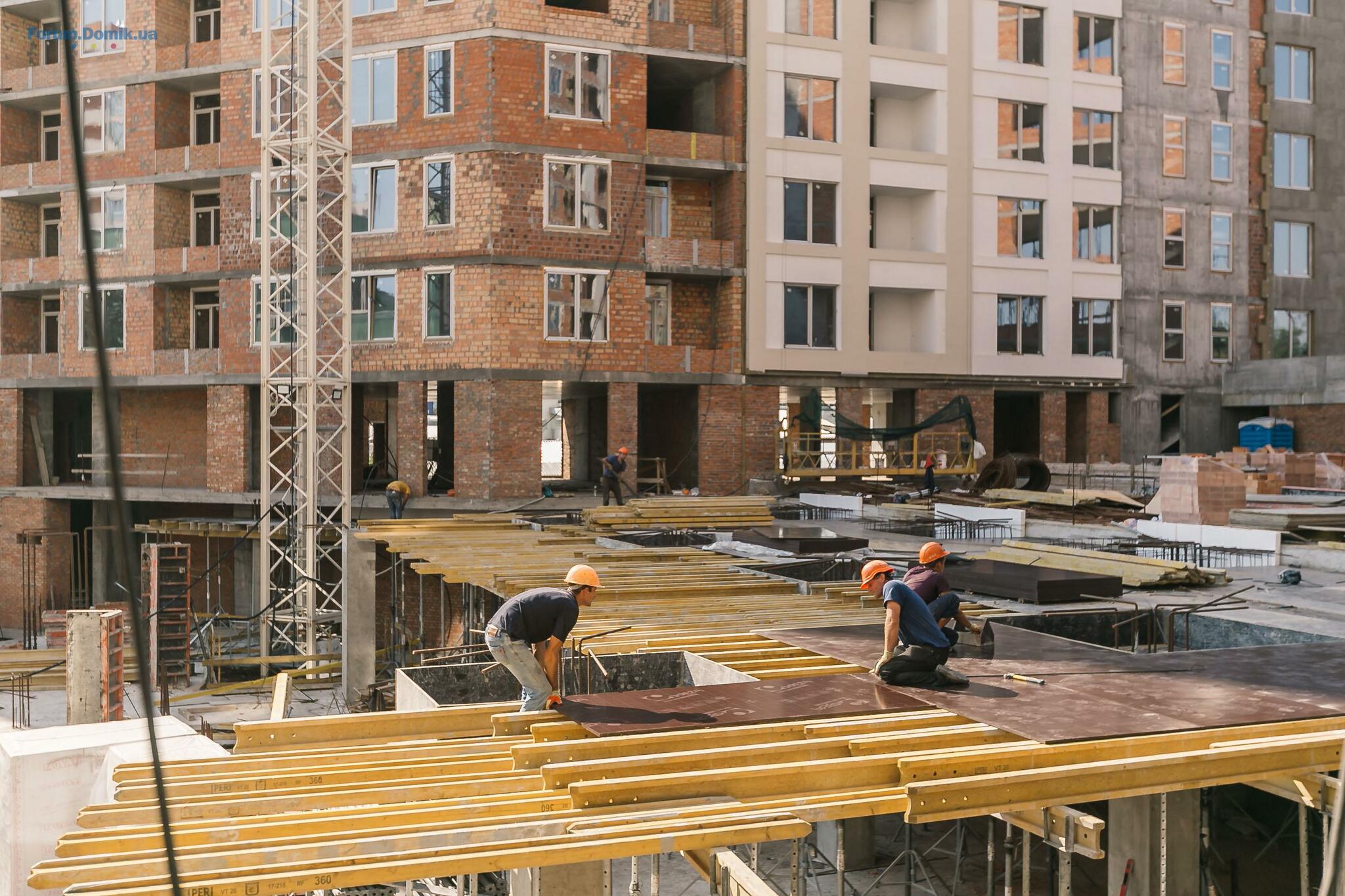

Додаємо нові фото.
Перша черга
Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.
Покрівля: у секціях 1.1 і 1.3 завершено роботи, усекції 1.2 - роботи виконано на 40%.
Фасад: триває влаштування мокрого фасаду. У секції 1.1 роботі виконано на 40%, у секції 2.2 - на 65%. У секції 1.3 - роботи завершено, триває фарбування стін.
Монтаж світлопрозорих огороджуючих конструкцій: роботи завершено.
Водопровід і каналізація: монтаж стояків виконано на 99%.
Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.Триває монтаж віконних вітражів на 1 і 2 поверхах (готовність - 70%).
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 1-17 поверхах.
Монтаж світлопрозорих огороджуючих конструкцій: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані 3 по 17 поверхи.
Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 90%, у секції 2.2 - 5%.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 85%.
Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%.
Монтаж світлопрозорих огороджуючих конструкцій: вікназ монтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.
Додаємо нові фото.
Baclajan
B
Постоянный пользователь
211
11 мая 2017
30 авг 2019 15:53
ну что опять перенос сроков?
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК | Киев, ул. Краковская 27, 27а | Житлоінвестбуд-УКБ04.02648
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2704.02485
- ЖК Радужный | Киевгорстрой | Киев, ул. Кибальчича, 203.022 991
- ЖК Гранд Віллас | Ворзель, вул. Чубинського03.025 567
- ЖК Dnipro Island | Креатор-Буд | Киев, ул. Трускавецкая03.0223
- ЖК Русановская Гавань | Ковальская | Киев, ул. Евгения Маланюка, 10102.022 003
- ЖК | Київ, вул. Євгена Маланюка, 101 (буд. 26, 28, 31) | Міськбудінвест02.02321
- ЖК Silver House | Спецжитлофонд | Киев, пр. Голосеевский, 7402.022 274
- ЖК UNIT Home | KAN Development, UDP | Киев, ул. Гарета Джонса, 801.02247
- ЖК Арсенал Хаус | bUd Development | Київ, вул. Князів Острозьких, 701.0222
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Стоит ли сейчас покупать недвижимость?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Как можно прочистить или улучшить вентиляцию в квартире?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Пол на кухне – ламинат или плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Материал многоквартирного дома новостройки. Какой лучше?24.1213
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
