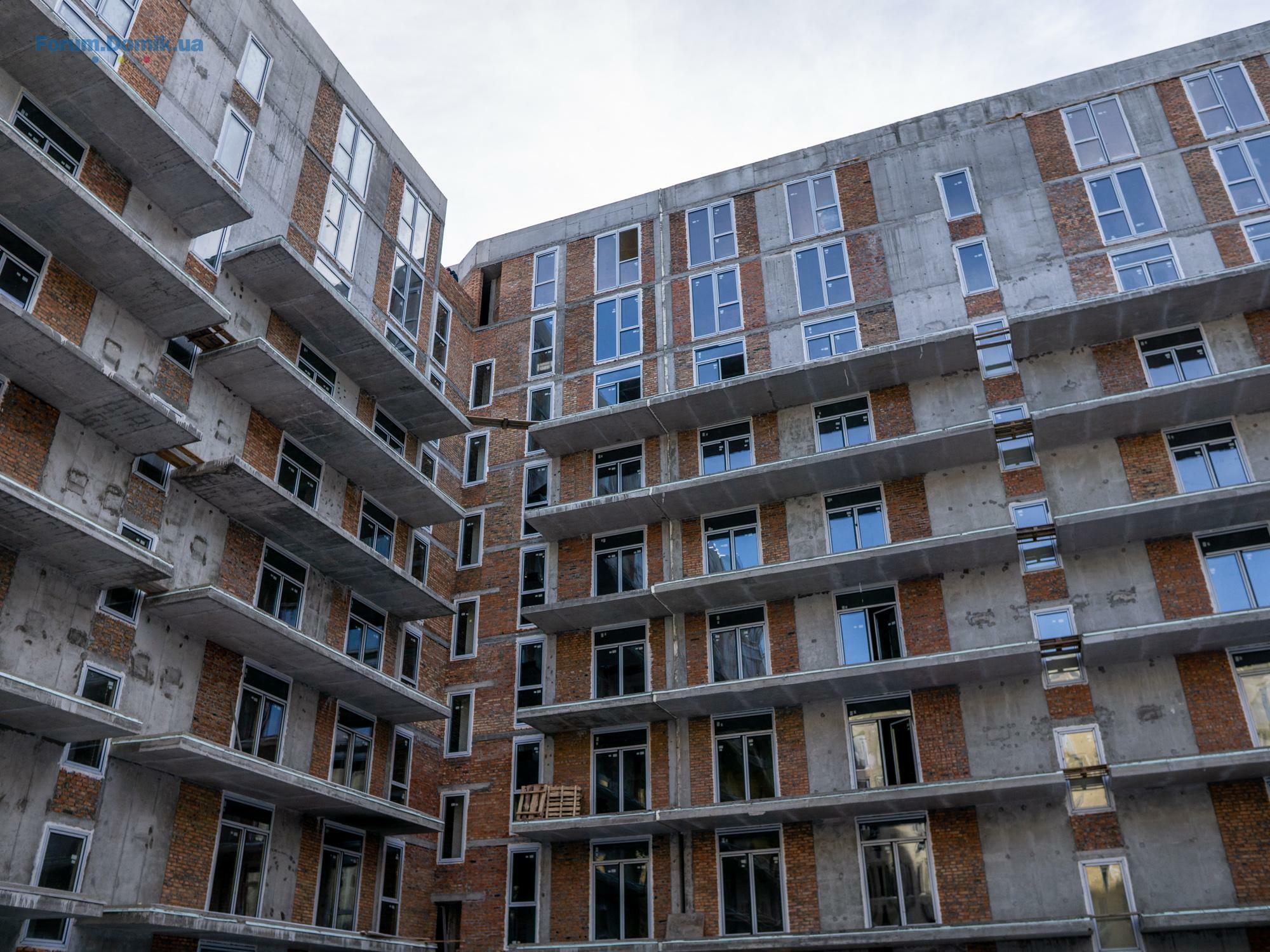

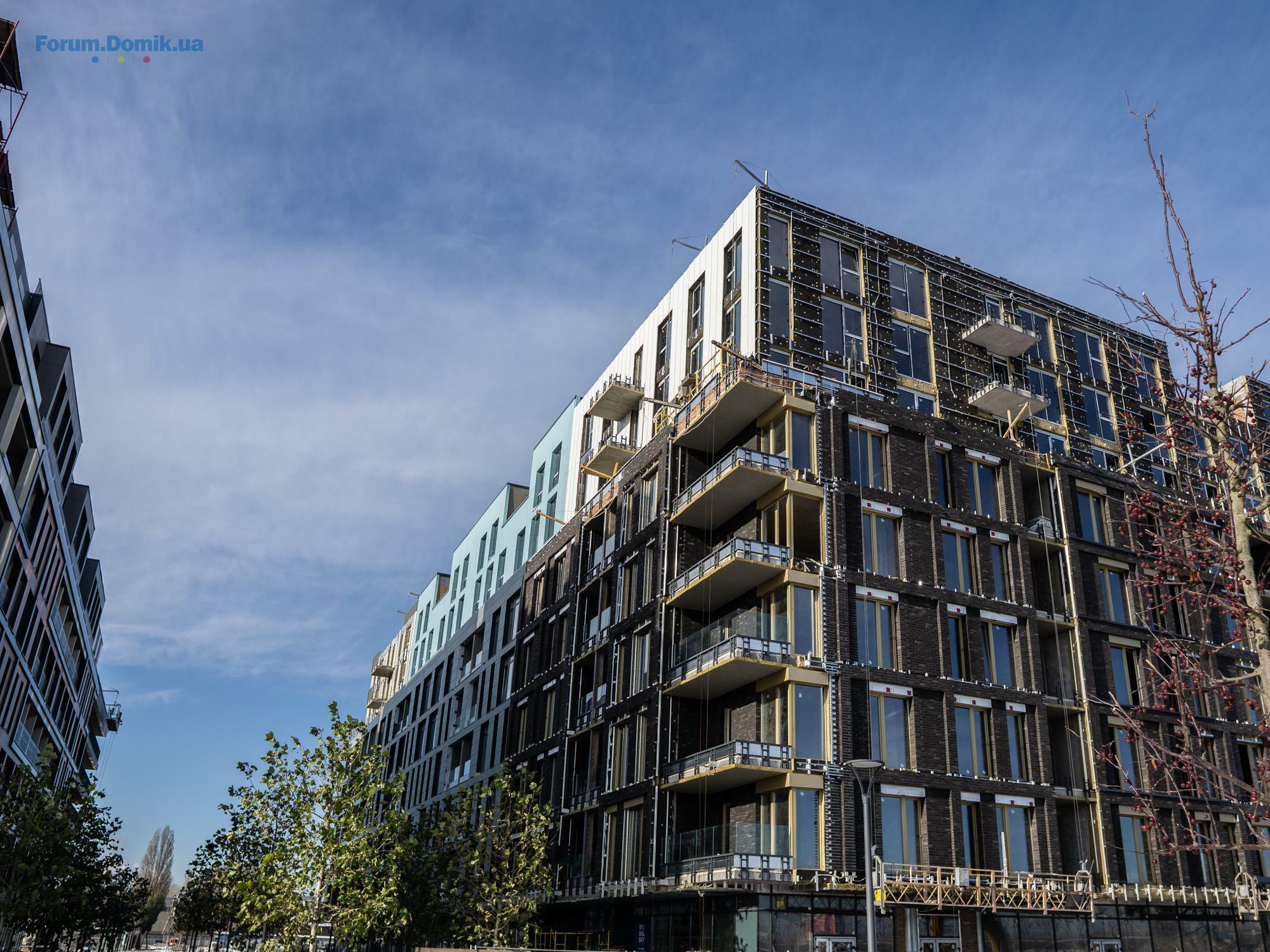

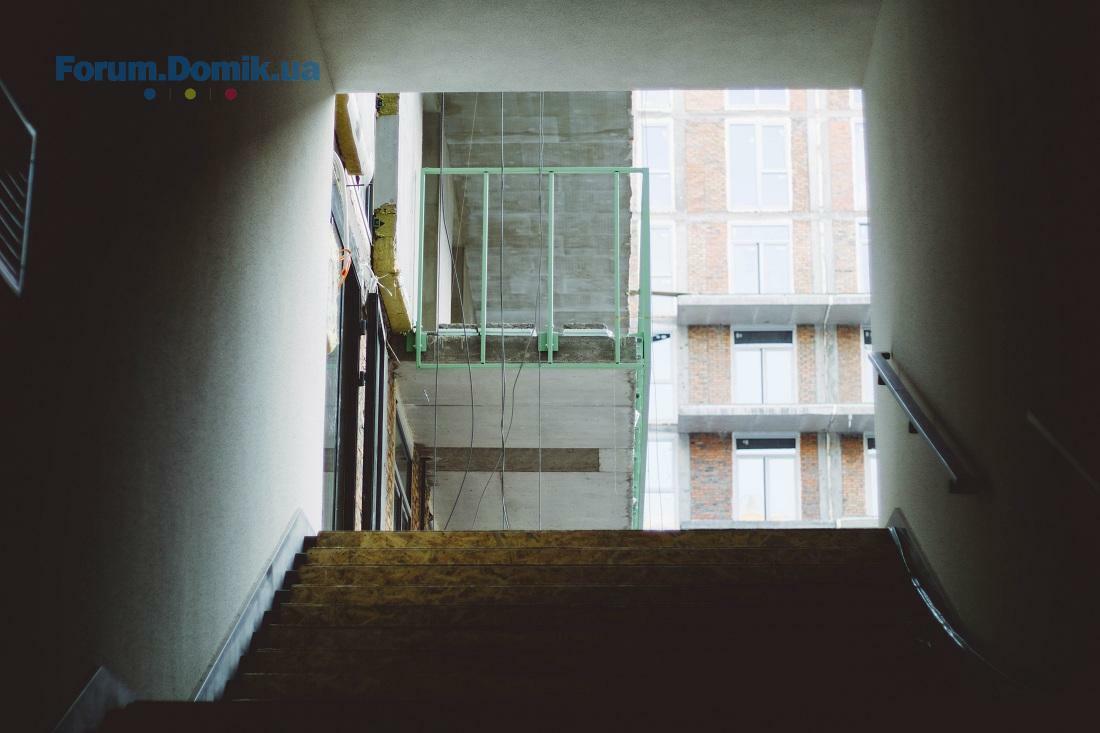

Будівельні роботи в житловому районі RYBALSKY ведуться активними темпами! Публікуємо наш щотижневий звіт про будівництво та нові фото.

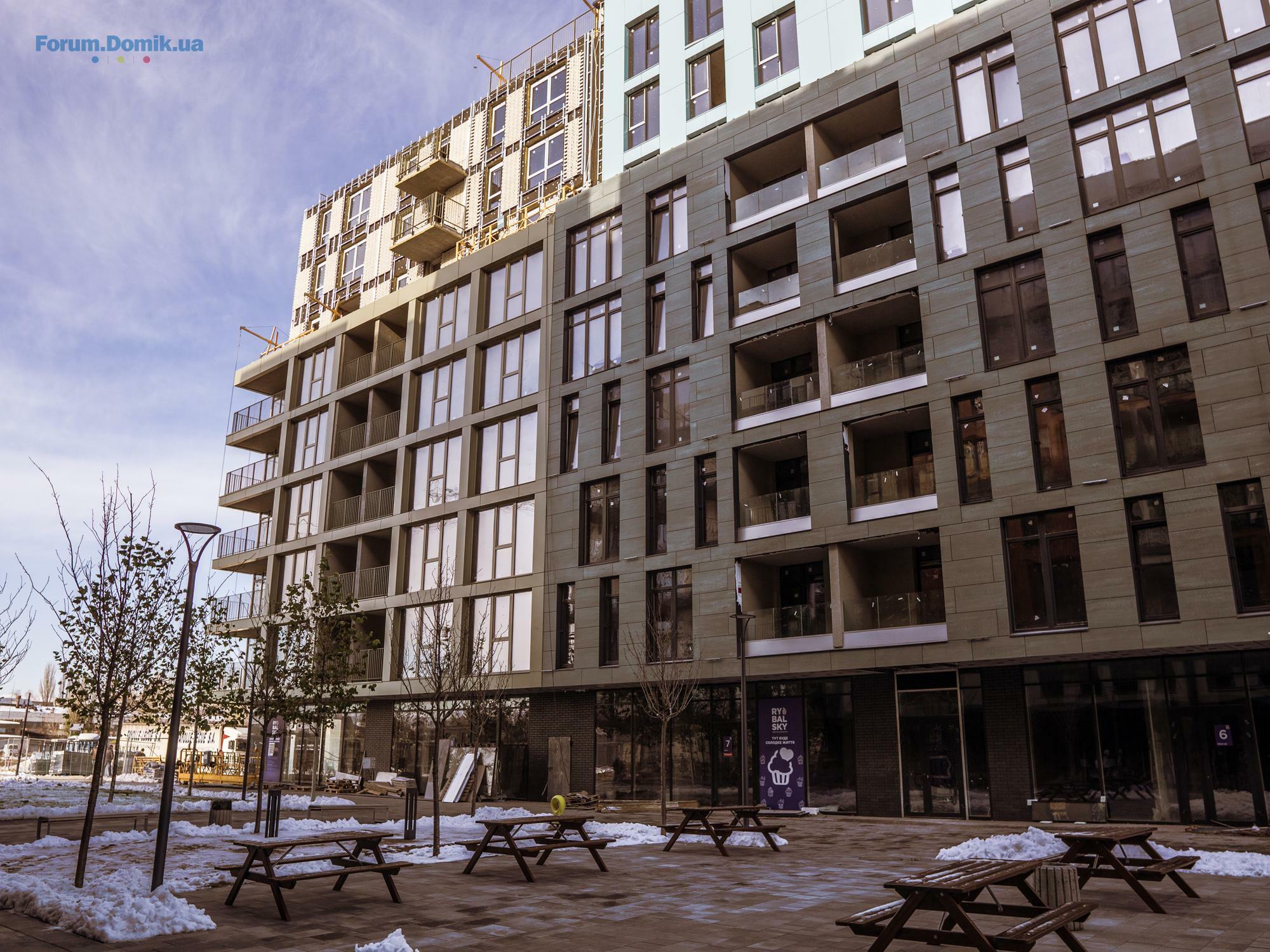

БУДИНОК № 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (50%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон: на всіх поверхах роботи завершено.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення
фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (95%) в місцях загального користування.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: завершено штукатурні роботи.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2-х ліфтів.
4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2-х ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (80%), ведеться укладання плитки на підлогу (90%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 23%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): роботи виконано на 90%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Монтаж квартирних дверей: роботи виконано на 20%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (5%), ведеться укладання плитки на підлогу (10%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 21%.

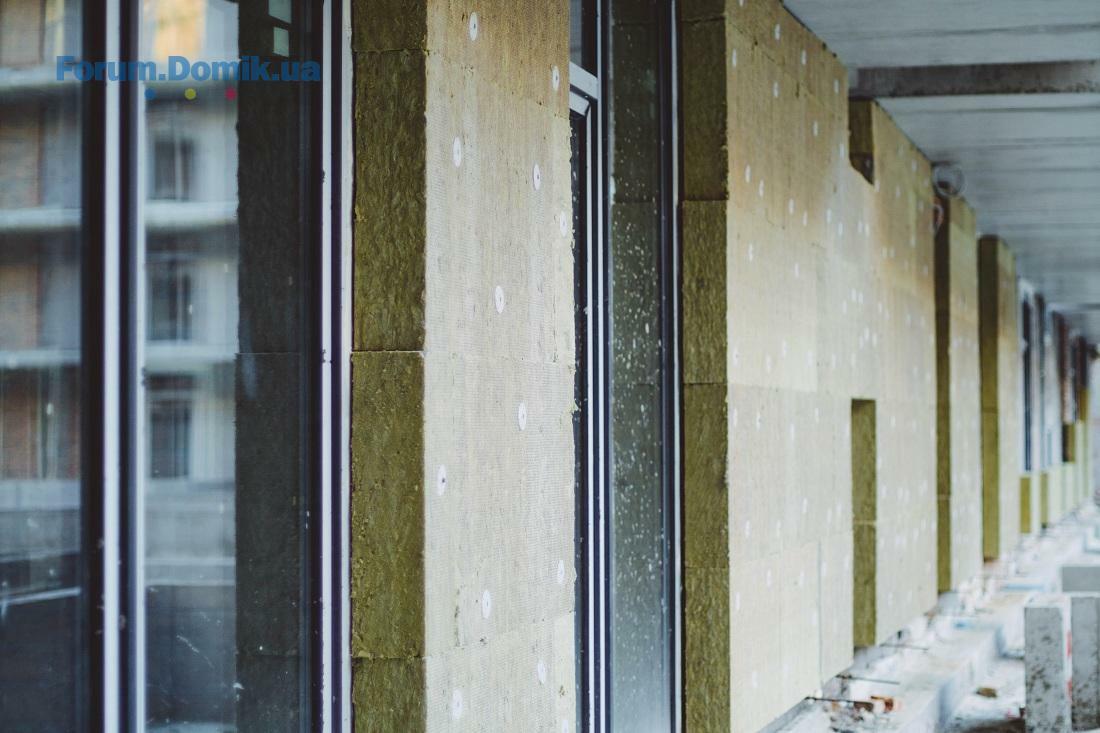

Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж квартирних дверей: роботи виконано на 80%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (35%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
Паркінг: проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 5%.
БУДИНОК №5
1 секція:

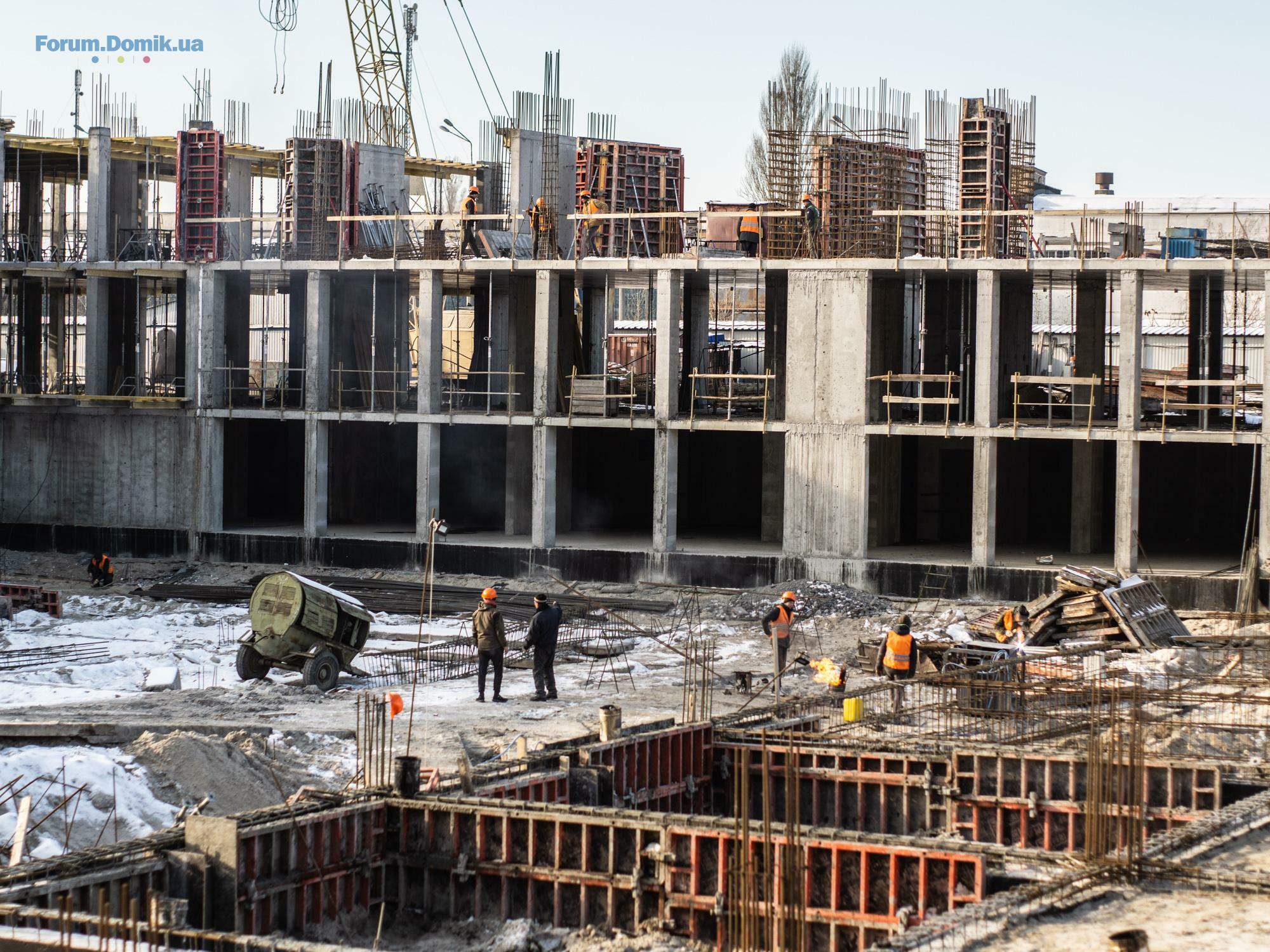

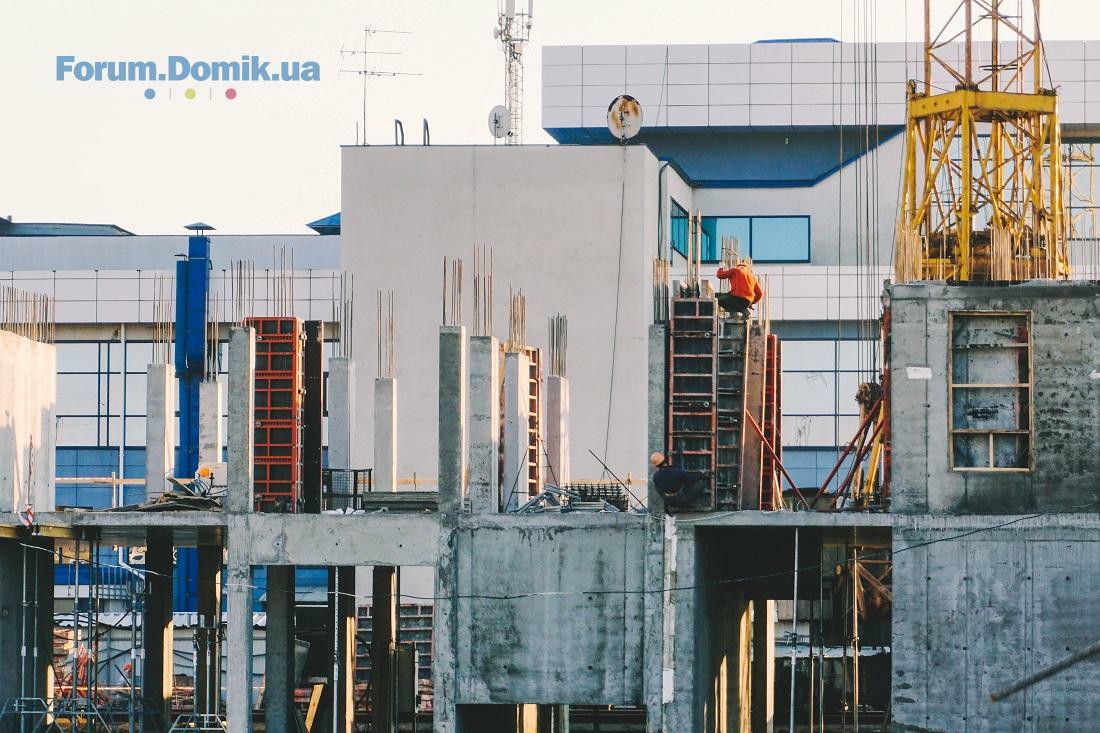

Вертикальні елементи 2-го поверху: армування виконано на 100%, триває влаштування вертикальних елементів (48,92 м³).
2 секція:
Вертикальні елементи: влаштування вертикальних елементів 2-го поверху (40,7 м³), армування виконано на 100%.
3 секція:
Вертикальні елементи: влаштування вертикальних елементів 2-го поверху (2,7 м³), армування виконано на 30%.

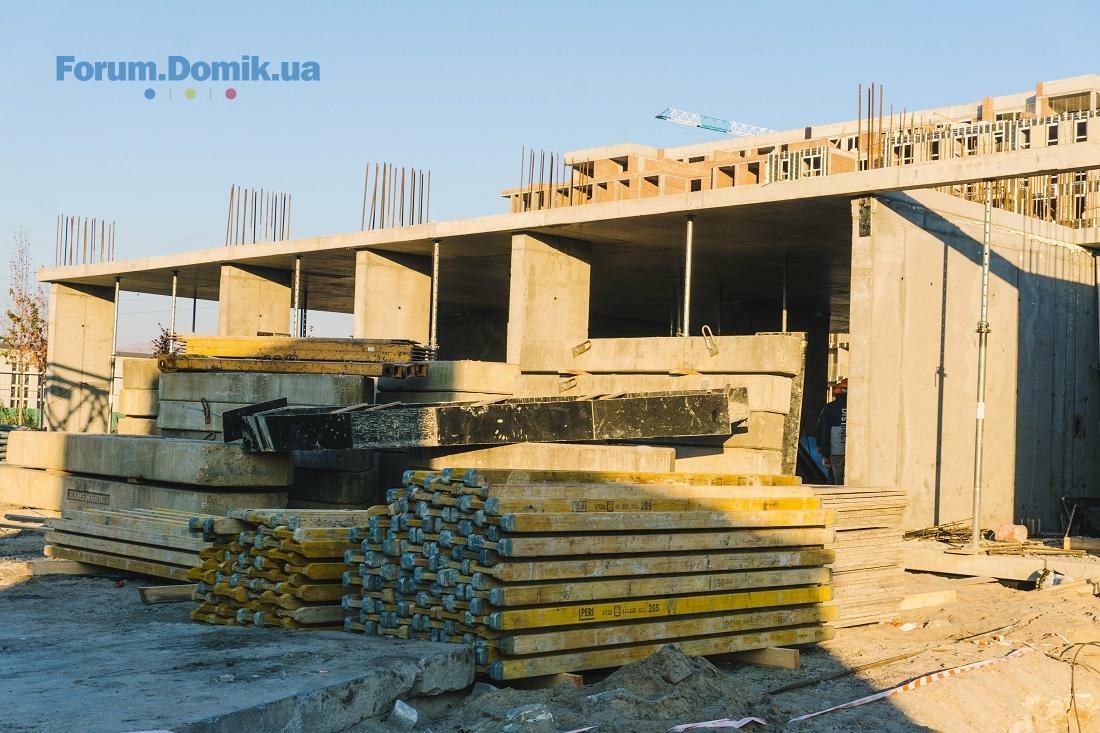

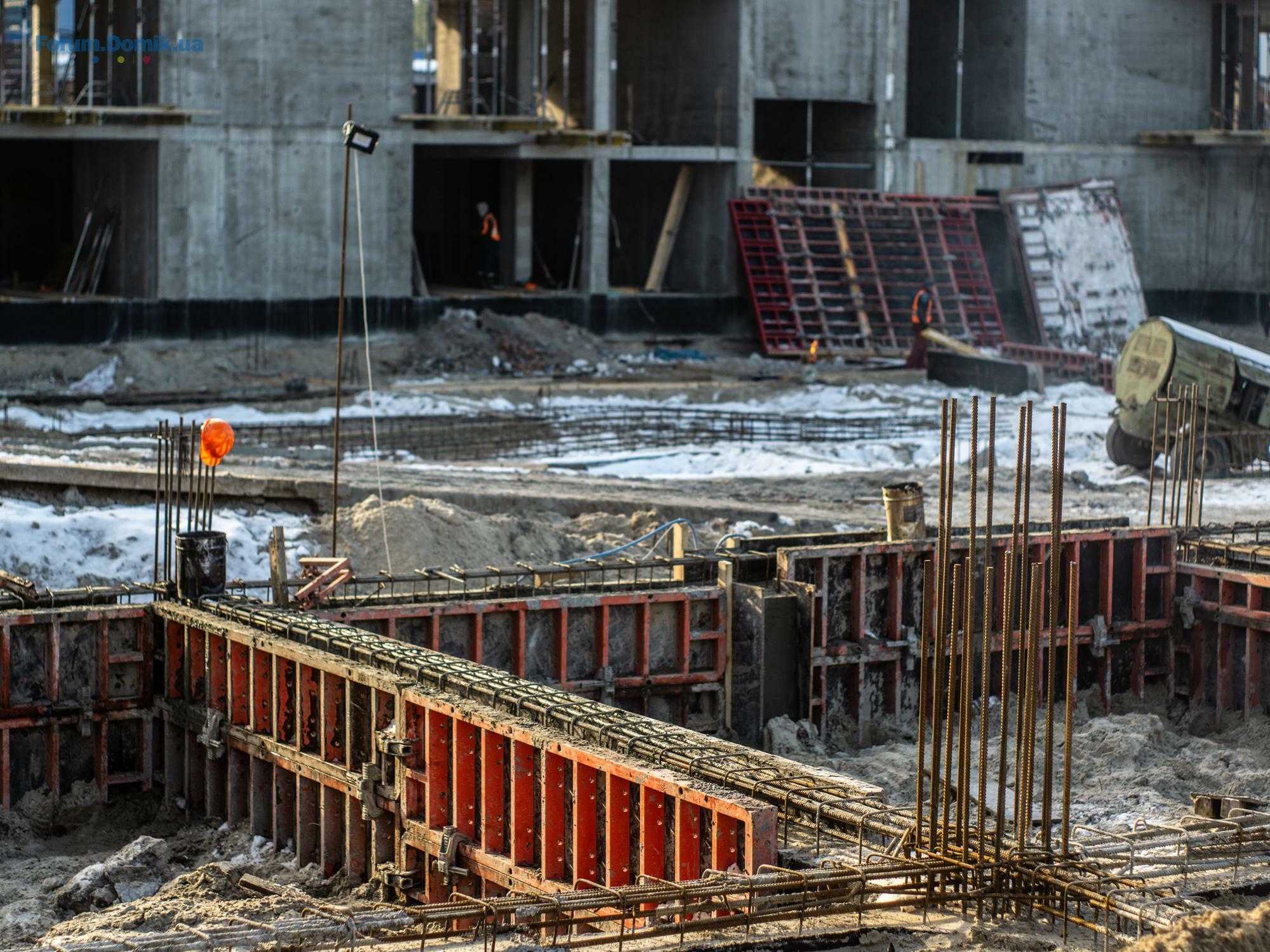

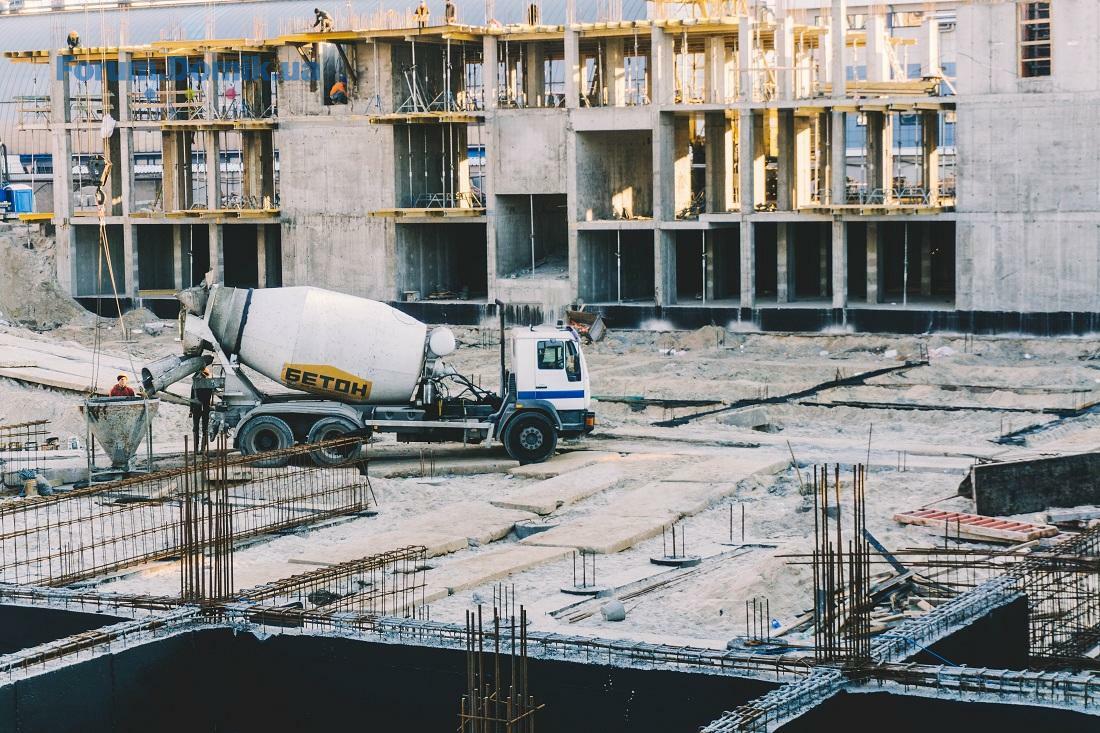

Плита перекриття 1-го поверху: завершено (170 м³).

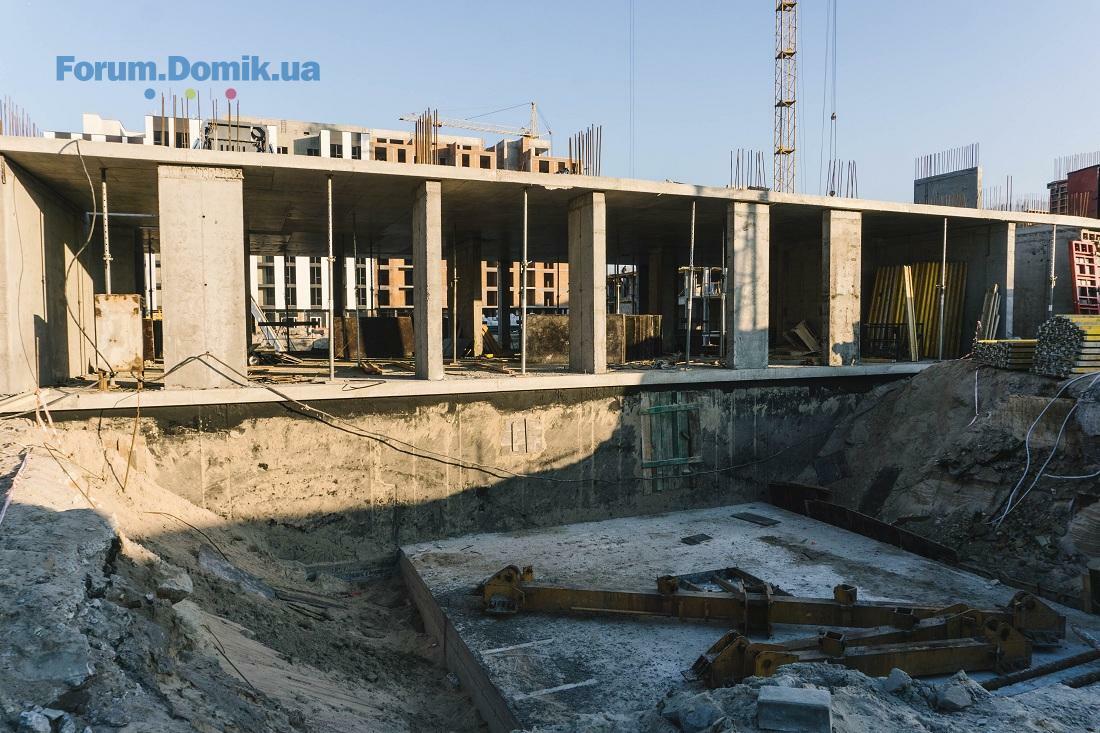

4 секція (Центр дитячого розвитку):

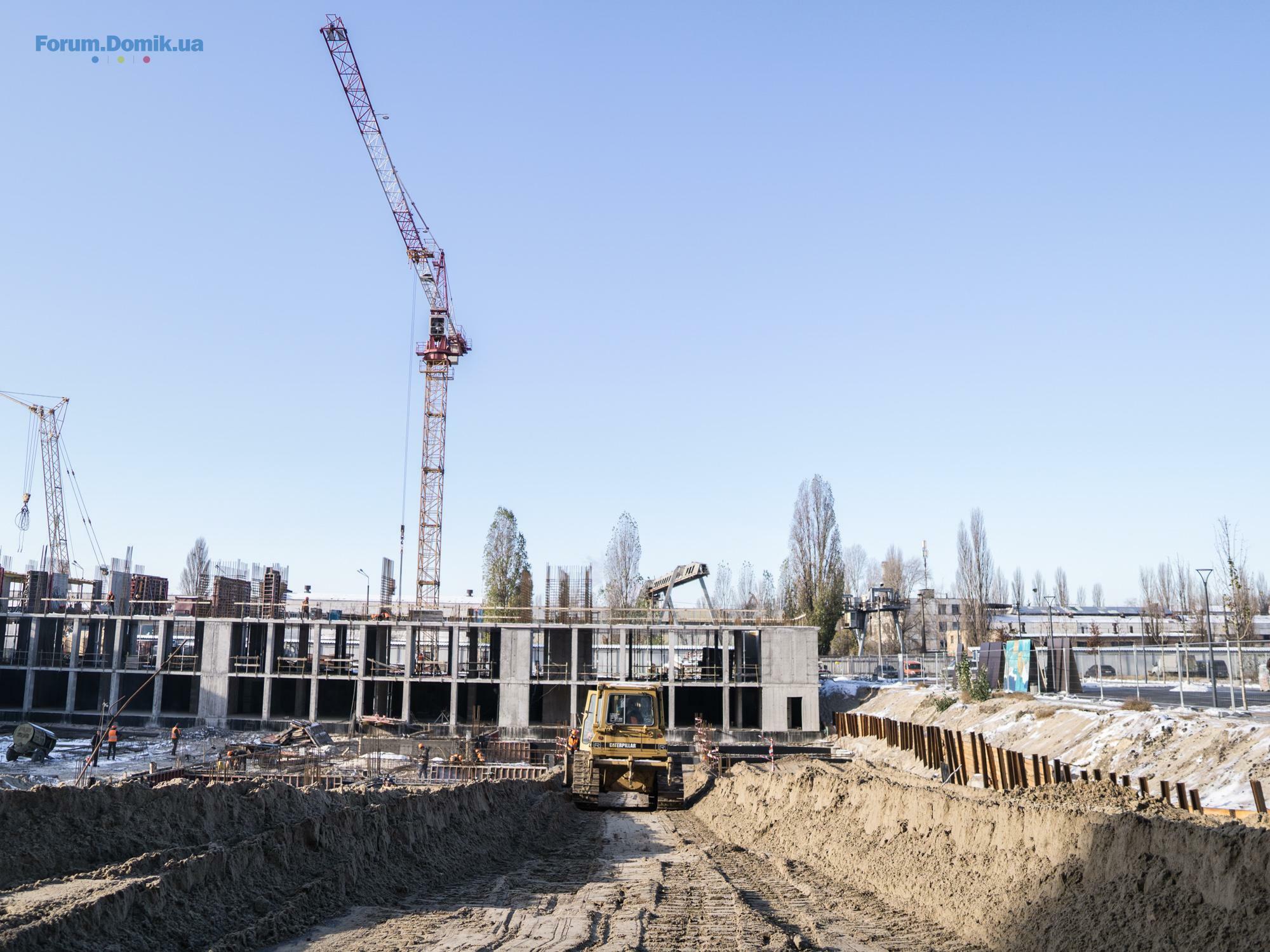

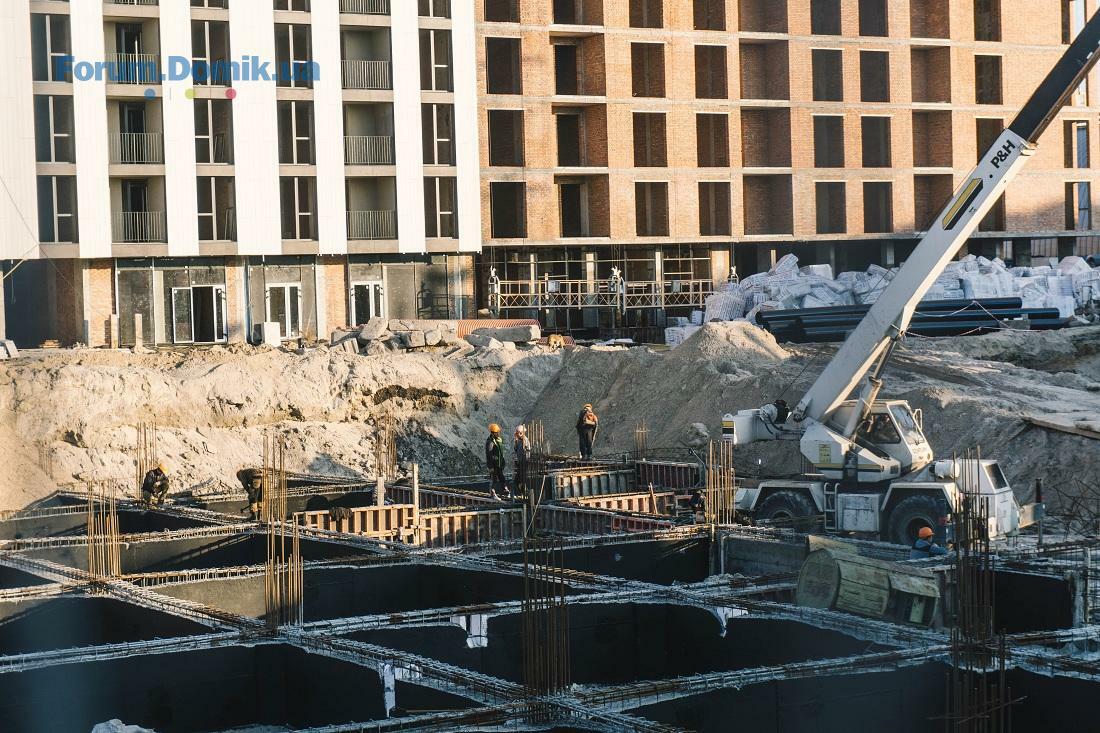

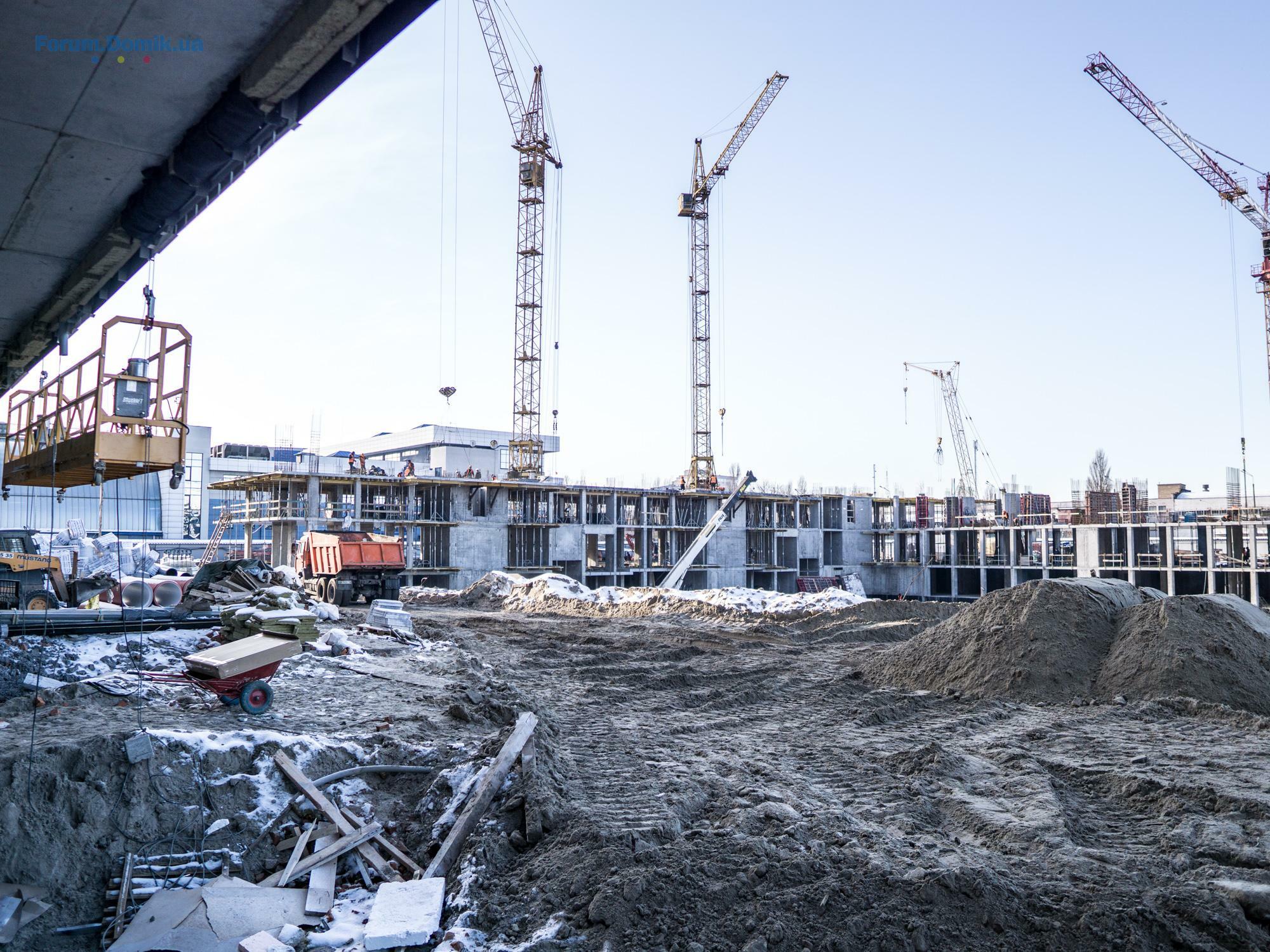

Фундамент: влаштування фундаменту (160 м³).
Паркінг:

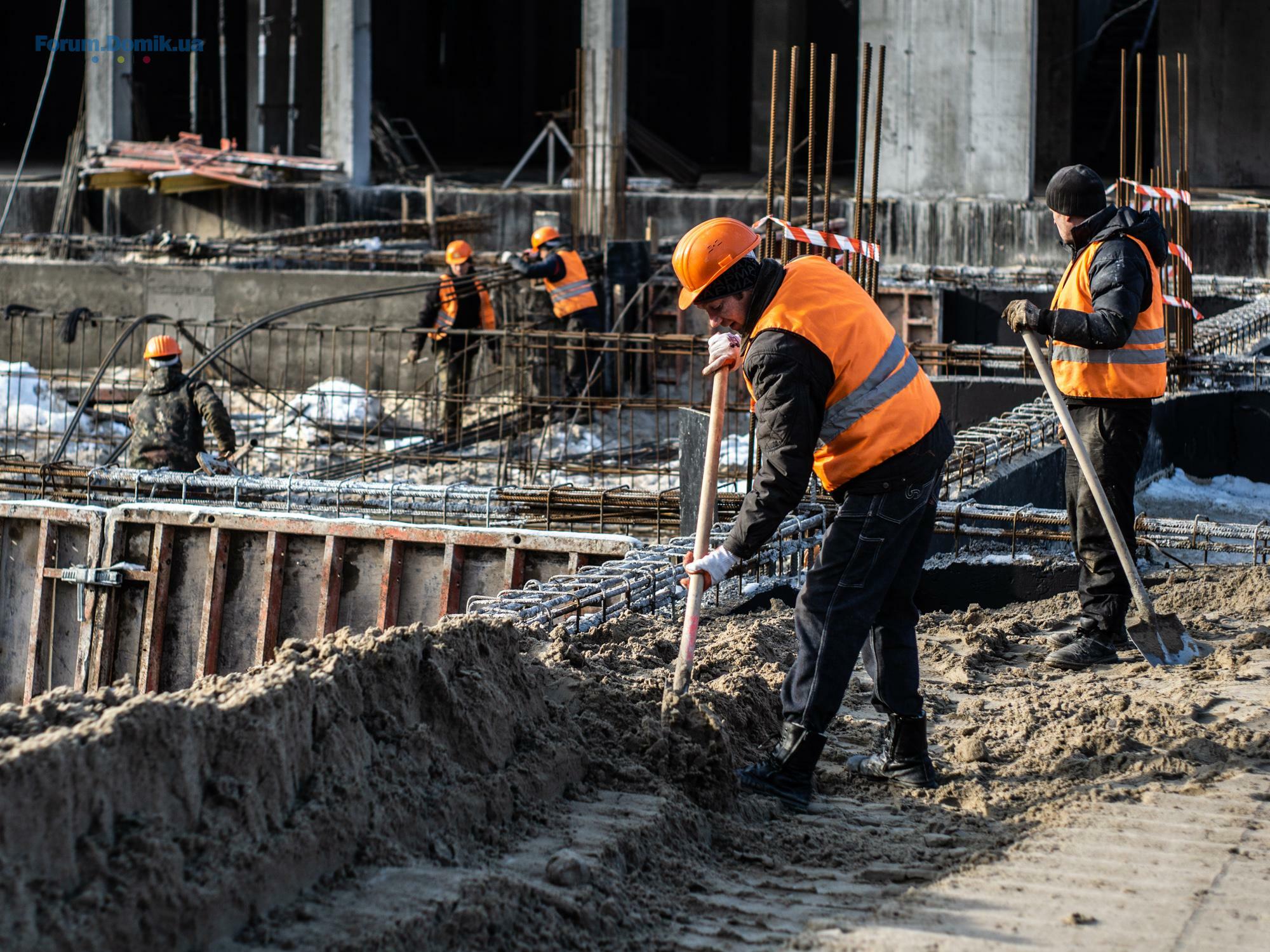

Фундамент: влаштування фундаменту (7,5 м³).
БУДИНОК №9
1 секція:

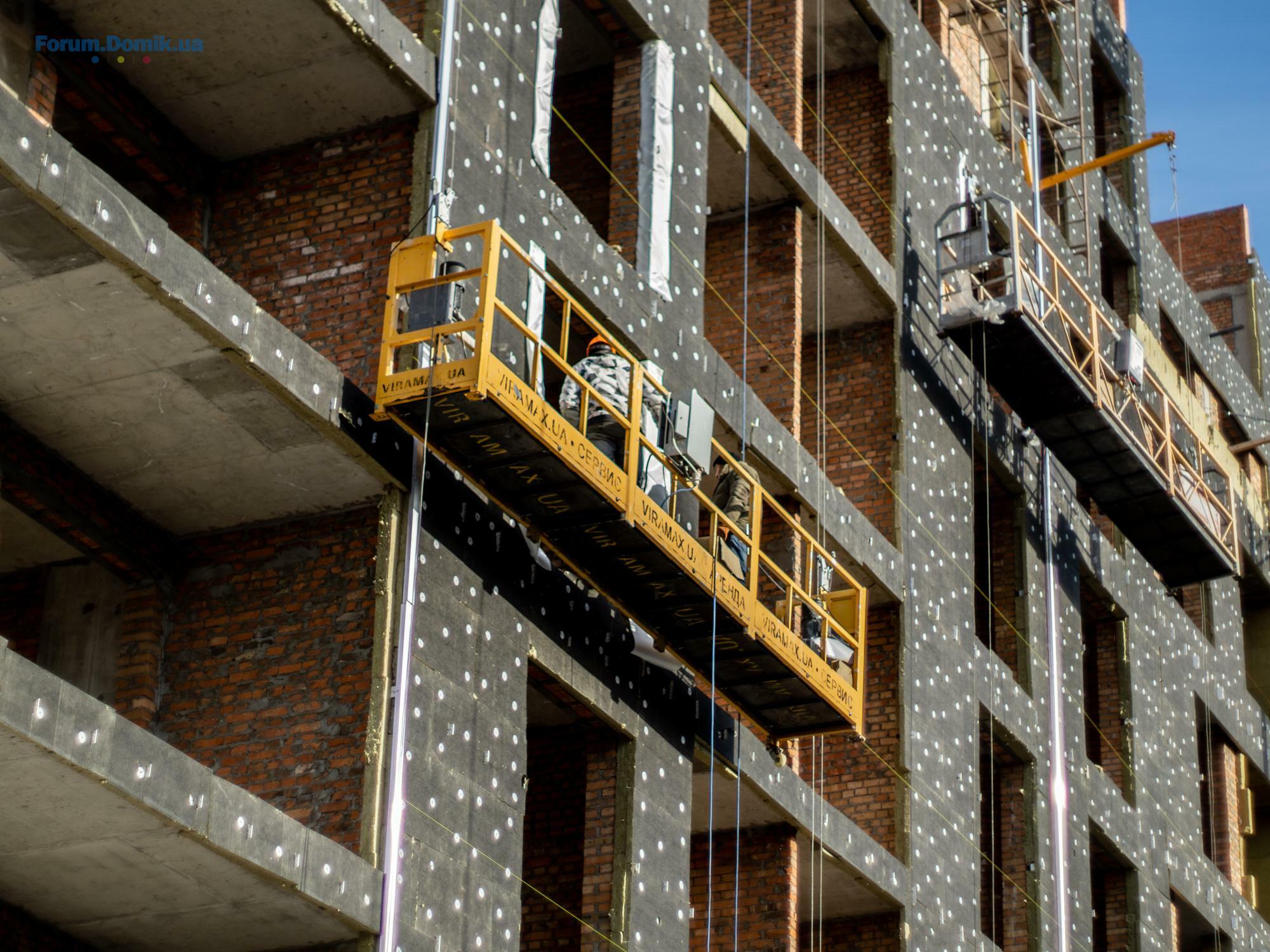

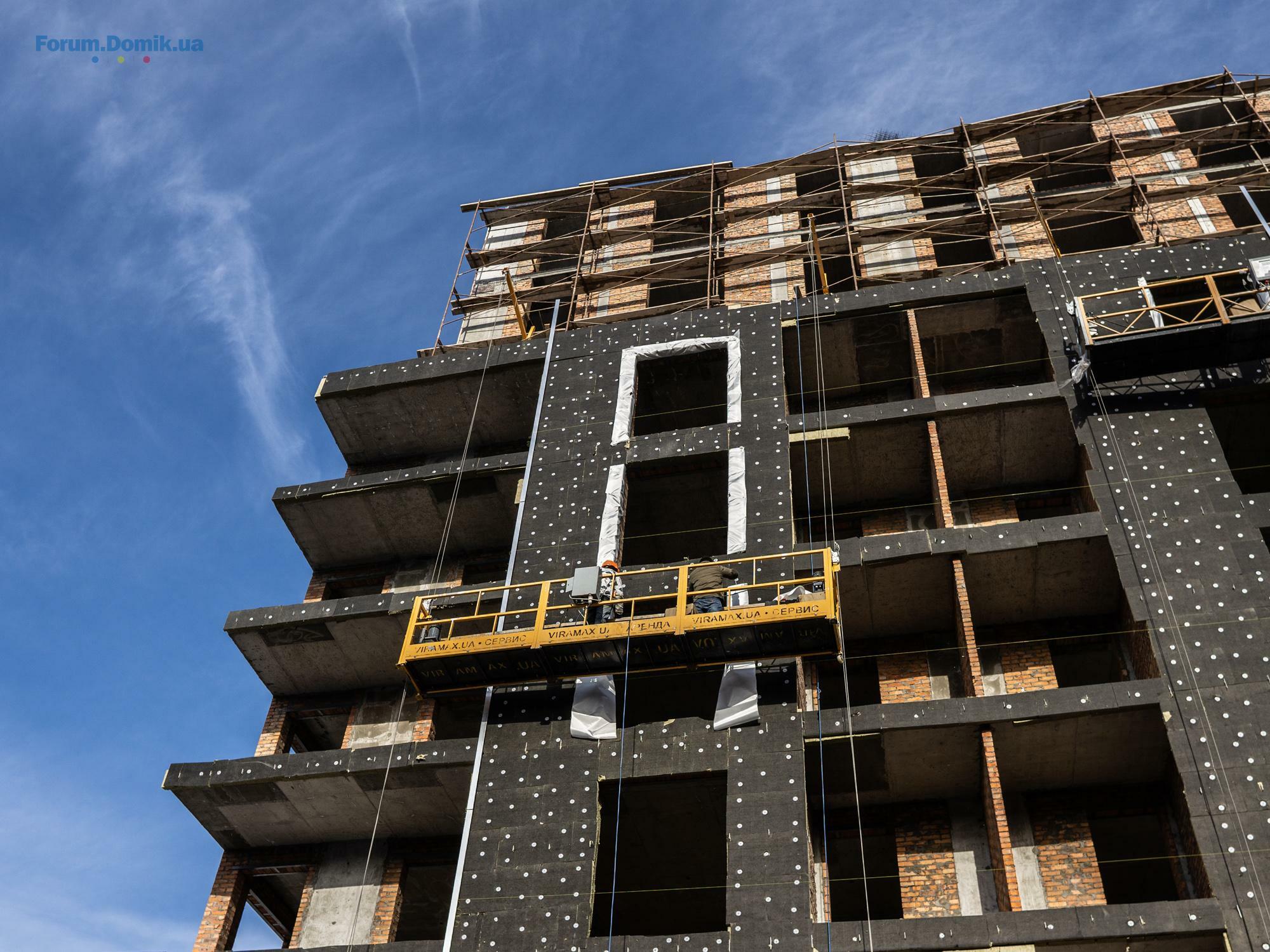

Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 18%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): ведуться роботи по монтажу лежаків у підвальному поверсі (95%).
Монтаж вікон (2-6 поверхи): монтаж завершено.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2-х ліфтів (95%).
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (35%), ведеться укладання плитки на підлогу (30%) в місцях загального користування.
2 секція:

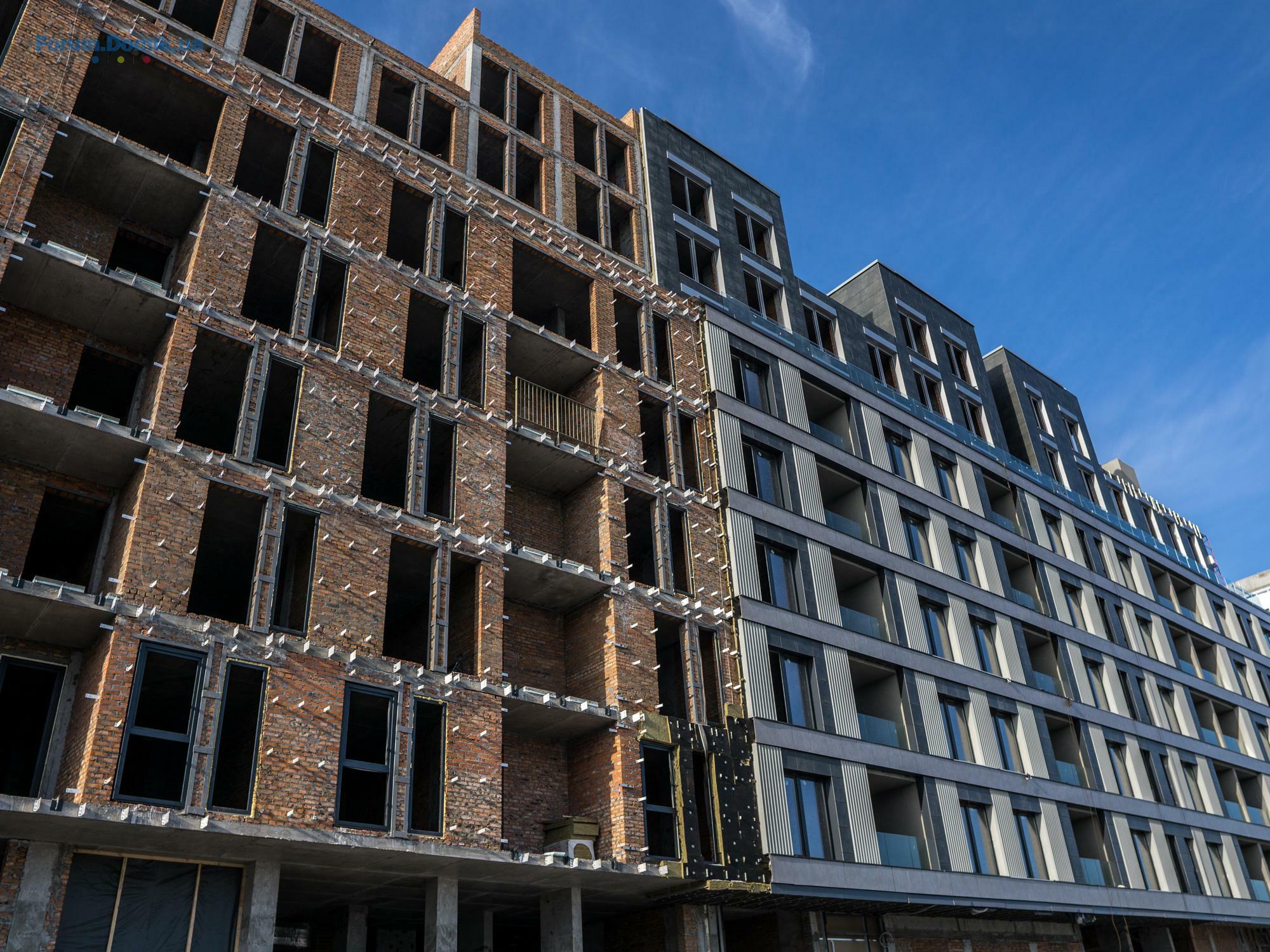

Цегляна кладка: кладка контурних стін з боку паркінгу завершена, тривають роботи на 1-му поверсі (85%), на 2-10 поверхах роботу завершено.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 85%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (35%), розпочато укладання плитки на підлогу (30%) в місцях загального користування.
3 секція:
Цегляна кладка: завершено з 2 по 8 поверхи, на 1 поверсі роботи виконано на 95%, тривають роботи на 9 поверсі (39%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (10%), триває укладання плитки на підлогу (5%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 90%.
4 секція:

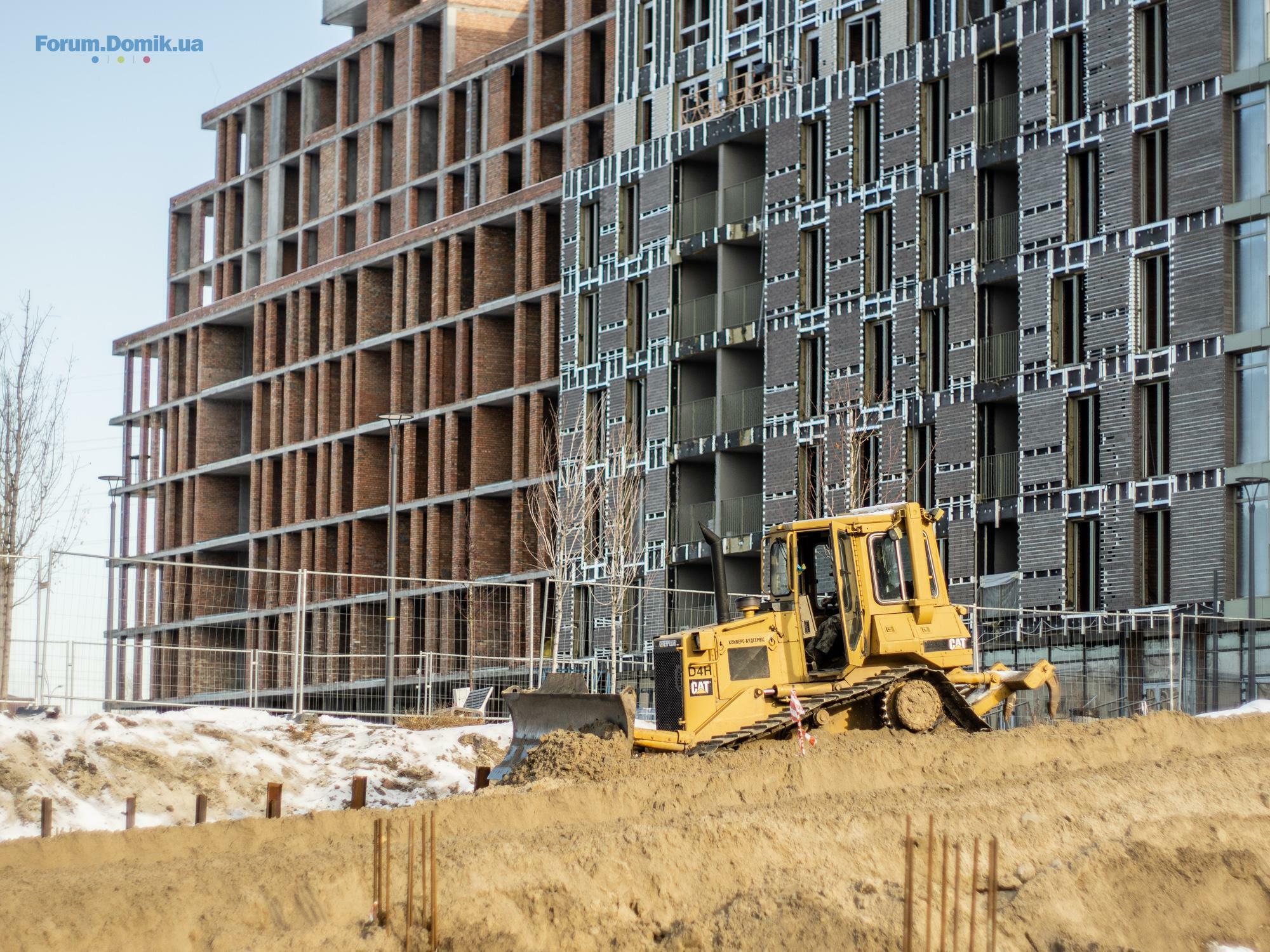

Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 95%, нанесення фінішного шару оздоблень (10%), ведеться укладання плитки на підлогу (10%) в місцях загального користування.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (80%).
Монтаж дворових вікон: змонтовано.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (60%) в місцях загального користування.
6 секція:
Монтаж дворових вікон: завершено.
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.

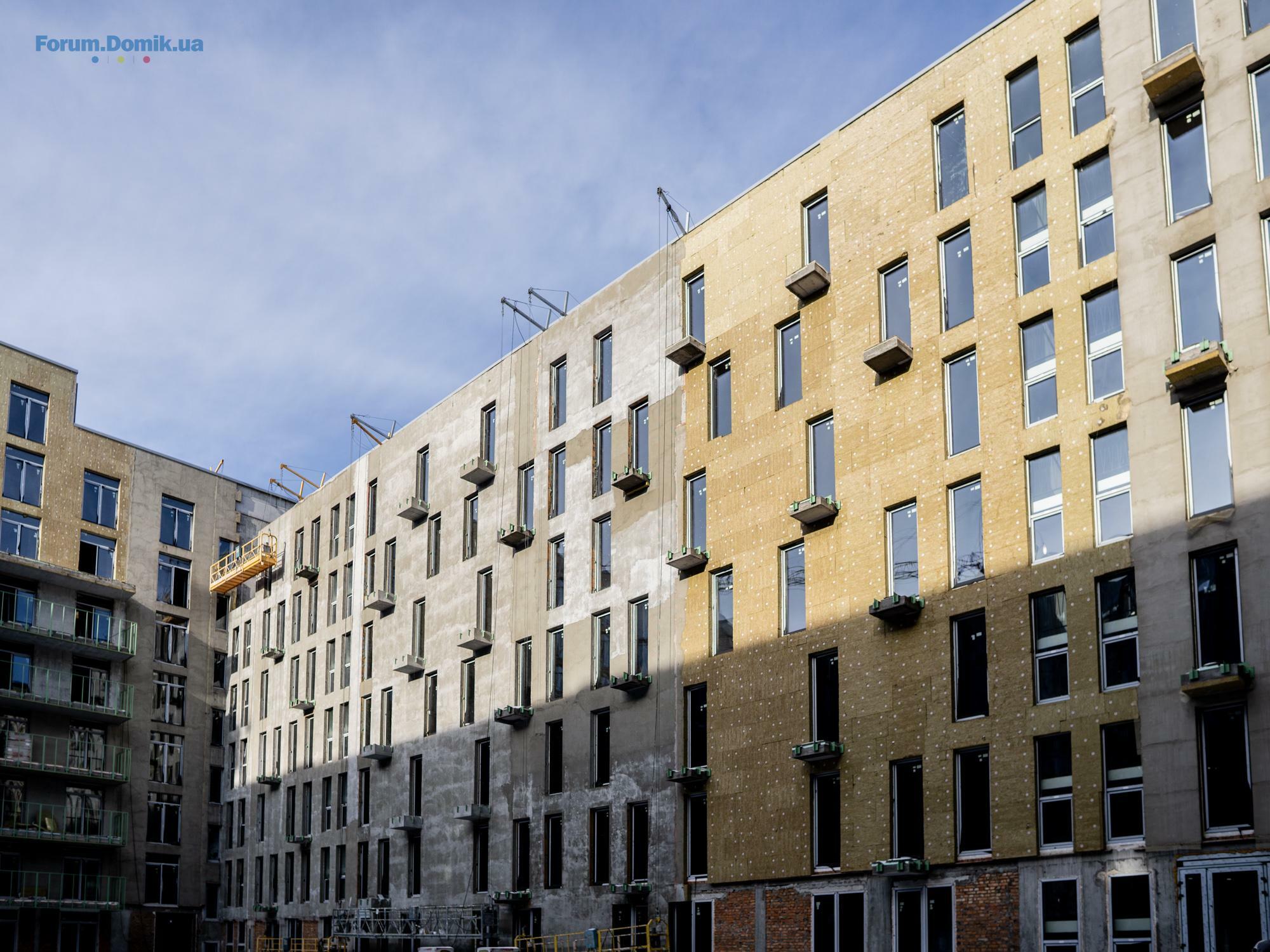

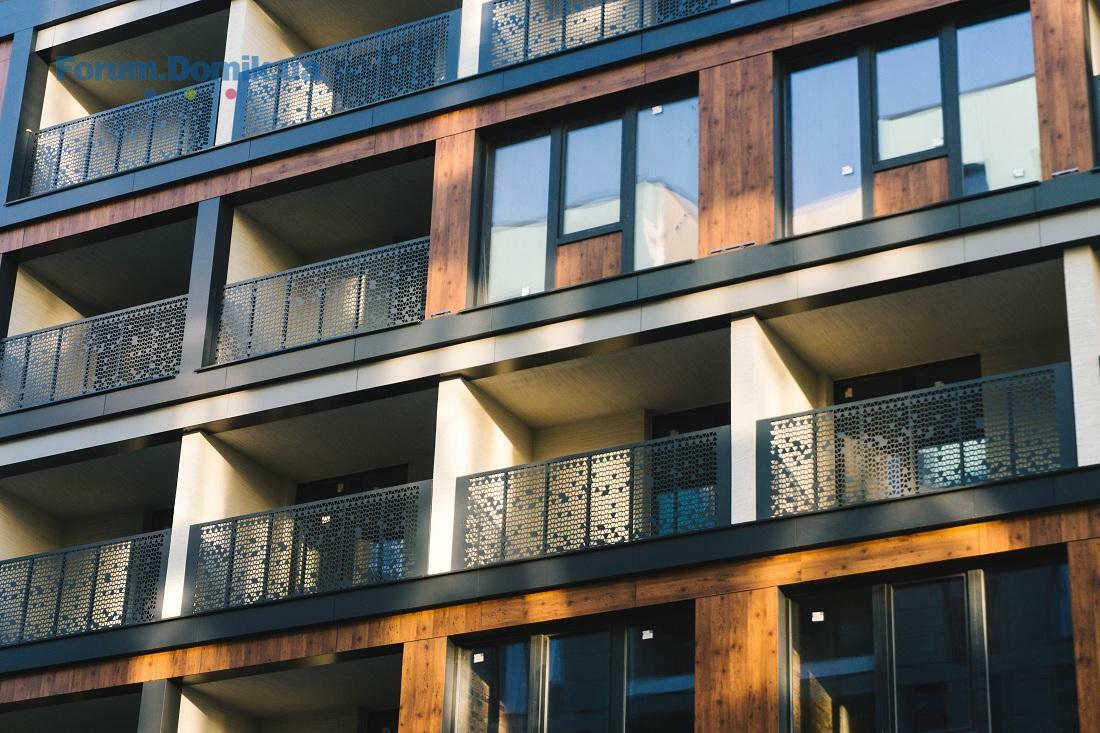

Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (75%), ведеться укладання плитки на підлогу (80%) в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 25%.
БУДИНОК № 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (50%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон: на всіх поверхах роботи завершено.

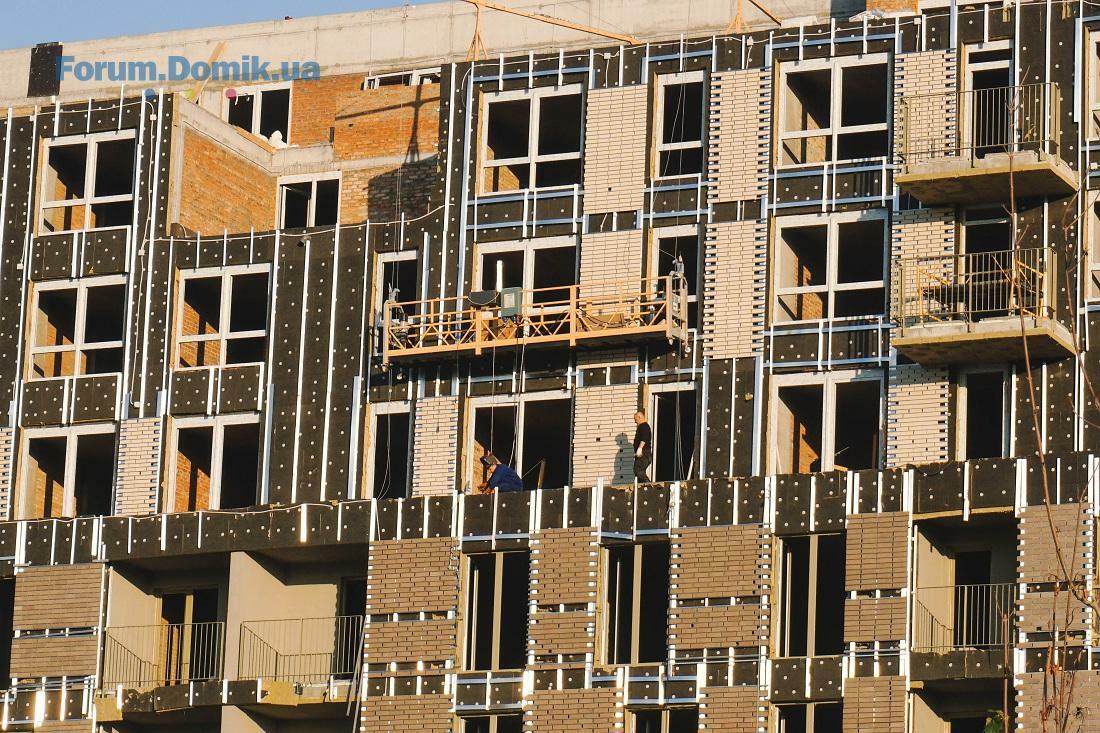

Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
