Alex_Pokrovsky

Пользователь
21
03 июня 2016
19 июль 2016 13:37
19.07.2016

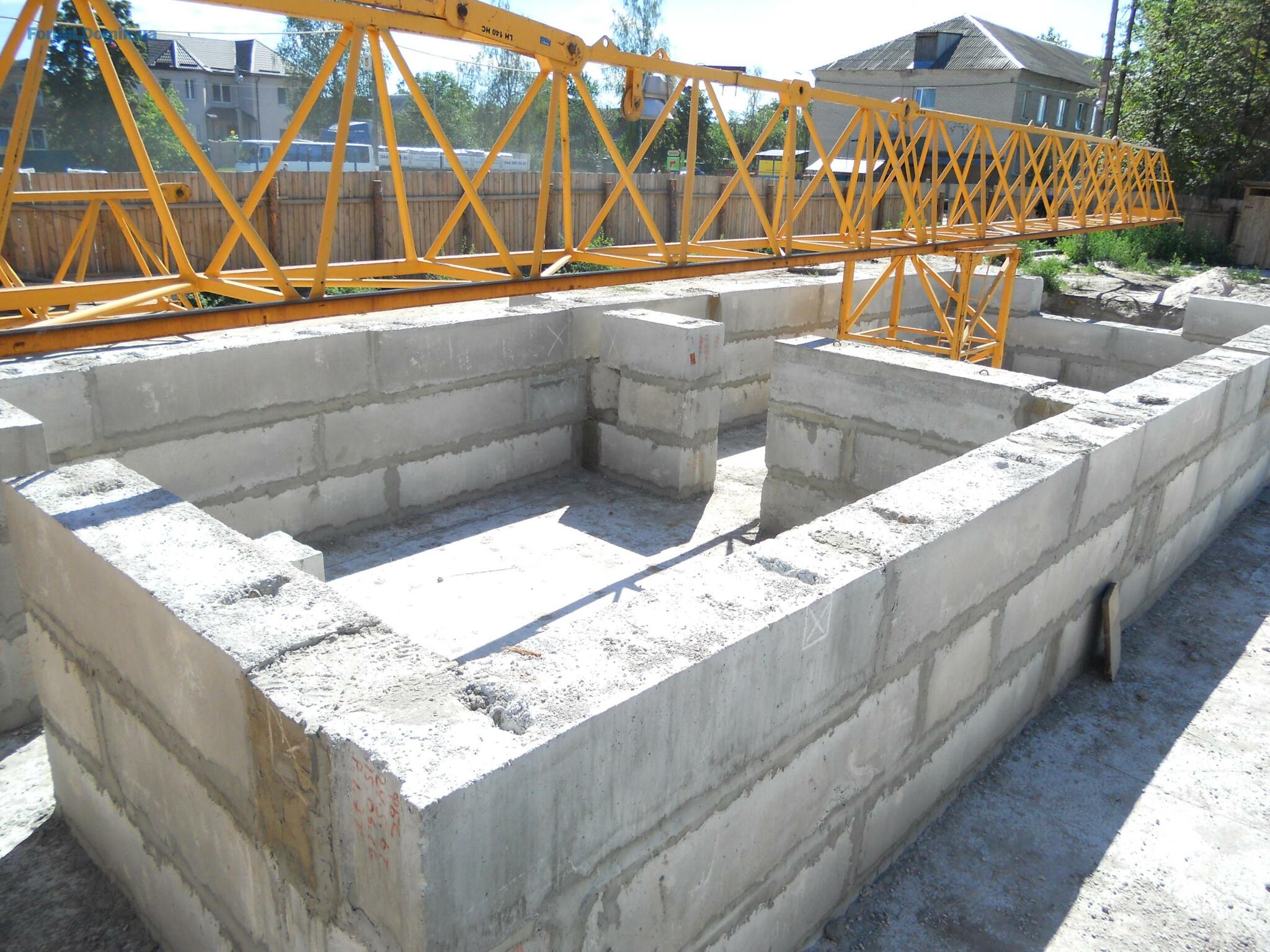

Дом 73Е:
Проведены штукатурные работы в первой секции со 2 по 7 этаж, в третьей секции со 2 по 4 этаж, работают две штукатурные станции, разведена электрика в третьей секции в квартирах и на коридорах 100%, в первой секции на 70%, во второй на 30%. Частично установлены трубы водоотвода в третьей секции. Завезена гидроизоляция для крыши на весь дом.Также проводится монтаж лесов для проведения фасадных работ, материалы для утепления также завезены. Установлены паспорта объектов.
Дом 73Д:

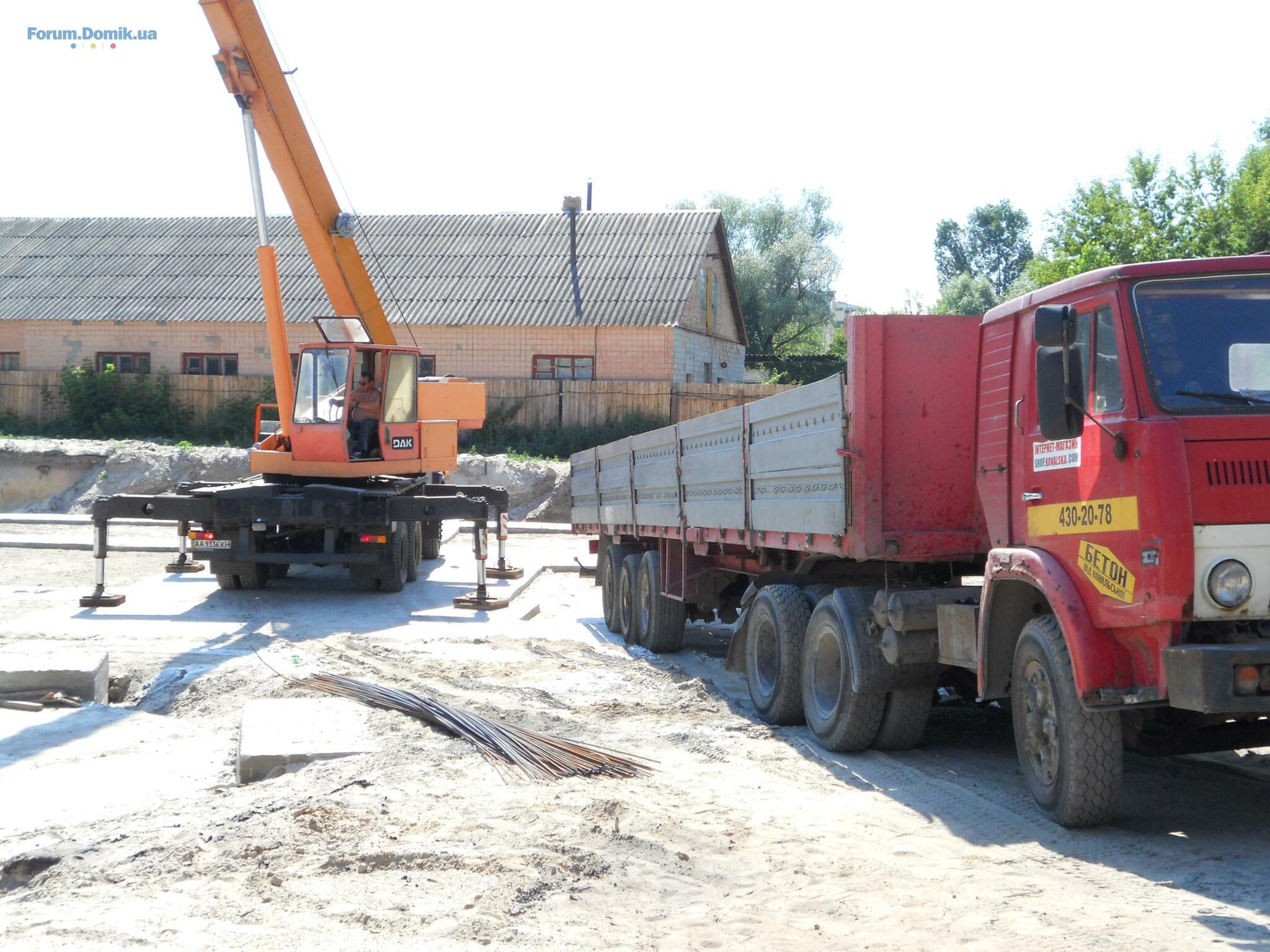

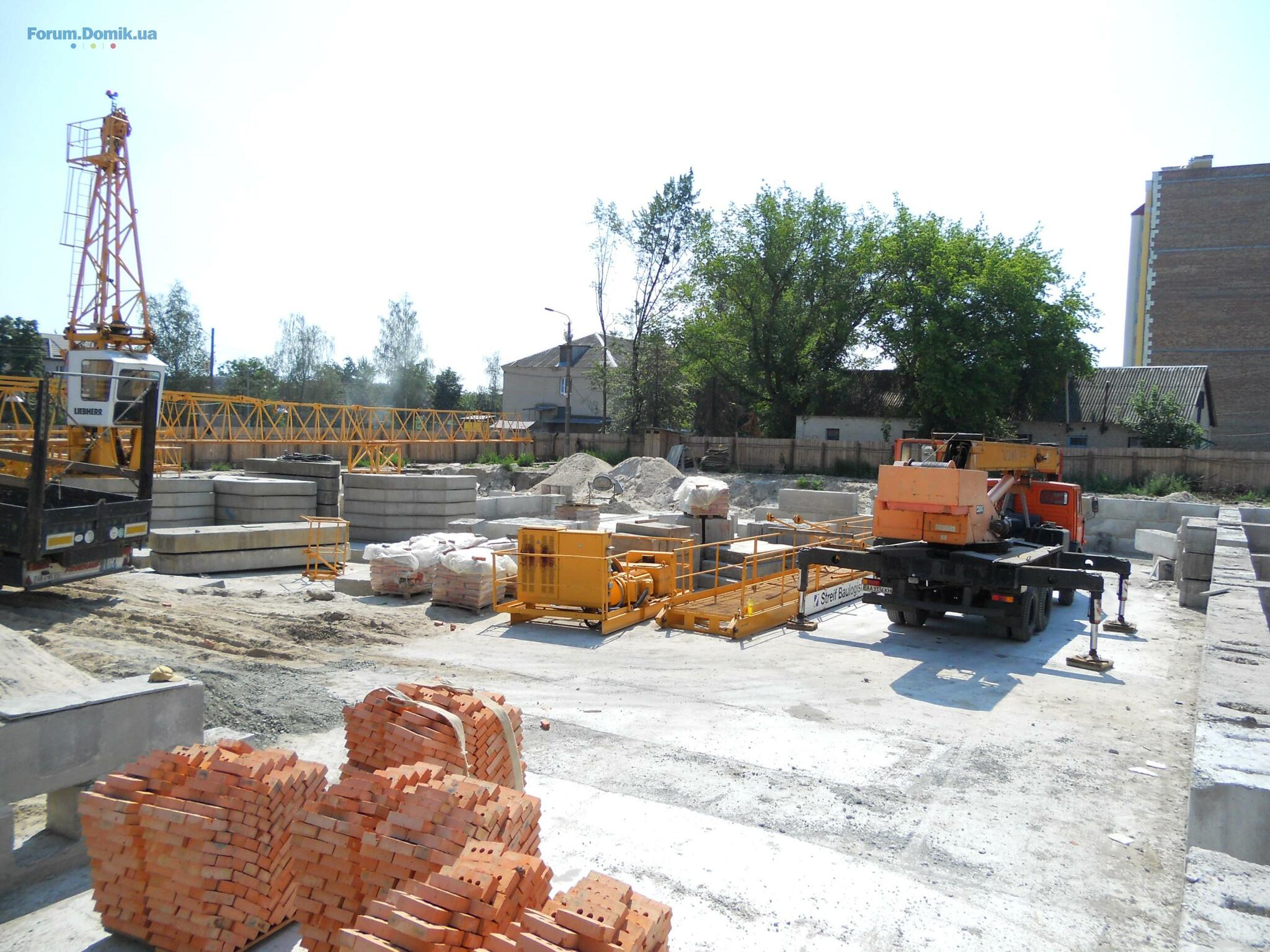

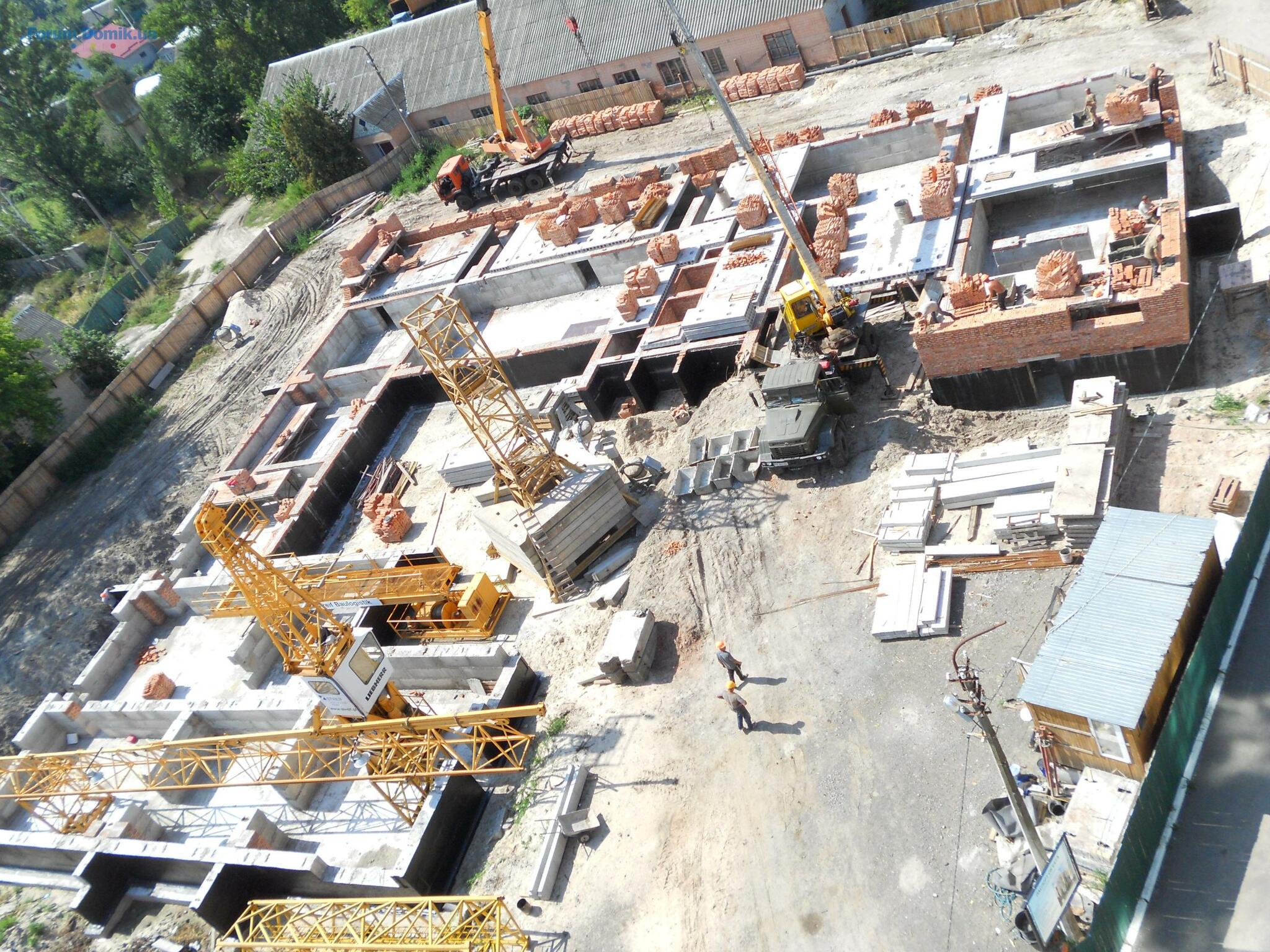

Ростверк отстоялся, подвозятся фундаментные блоки, начали армирование для заливки цельной бетонной подушки (заливка пустот)
Ударными темпами идут работы по формированию сквера.
Дом 73Е:
Проведены штукатурные работы в первой секции со 2 по 7 этаж, в третьей секции со 2 по 4 этаж, работают две штукатурные станции, разведена электрика в третьей секции в квартирах и на коридорах 100%, в первой секции на 70%, во второй на 30%. Частично установлены трубы водоотвода в третьей секции. Завезена гидроизоляция для крыши на весь дом.Также проводится монтаж лесов для проведения фасадных работ, материалы для утепления также завезены. Установлены паспорта объектов.
Дом 73Д:
Ростверк отстоялся, подвозятся фундаментные блоки, начали армирование для заливки цельной бетонной подушки (заливка пустот)
Ударными темпами идут работы по формированию сквера.
lyga001
l
Старожил
516
20 января 2015
19 июль 2016 14:50
Цитата "Alex_Pokrovsky":19.07.2016
Дом 73Е:
Проведены штукатурные работы в первой секции со 2 по 7 этаж, в третьей секции со 2 по 4 этаж, работают две штукатурные станции, разведена электрика в третьей секции в квартирах и на коридорах 100%, в первой секции на 70%, во второй на 30%. Частично установлены трубы водоотвода в третьей секции. Завезена гидроизоляция для крыши на весь дом.Также проводится монтаж лесов для проведения фасадных работ, материалы для утепления также завезены. Установлены паспорта объектов.
Дом 73Д:
Ростверк отстоялся, подвозятся фундаментные блоки, начали армирование для заливки цельной бетонной подушки (заливка пустот)
Ударными темпами идут работы по формированию сквера.
а что у Вас за котлы по проекту, есть уже марка? на сайте написано что котлы входят в стоимость квартиры.
Alex_Pokrovsky

Пользователь
21
03 июня 2016
19 июль 2016 15:12
Скорее всего будут Protherm.
Radi
R
Новичок
17
27 января 2016
20 июль 2016 18:06
Алекс, а подскажите пожалуйста, радиаторы в квартире будут установлены, или же инвесторы должны их ставить самостоятельно?
Alex_Pokrovsky

Пользователь
21
03 июня 2016
20 июль 2016 19:31
В договоре прописано что, котел и разводка труб под отопительные приборы входит в стоимость квартиры, без установки радиаторов.
lyga001
l
Старожил
516
20 января 2015
21 июль 2016 07:55
ну, Протерм более-менее нормальные котлы, наверно у Вас планируются их объектные котлы для новостроев - Ягуары.
Alex_Pokrovsky

Пользователь
21
03 июня 2016
02 авг 2016 08:12
01.08.2016
Дом 73Е:

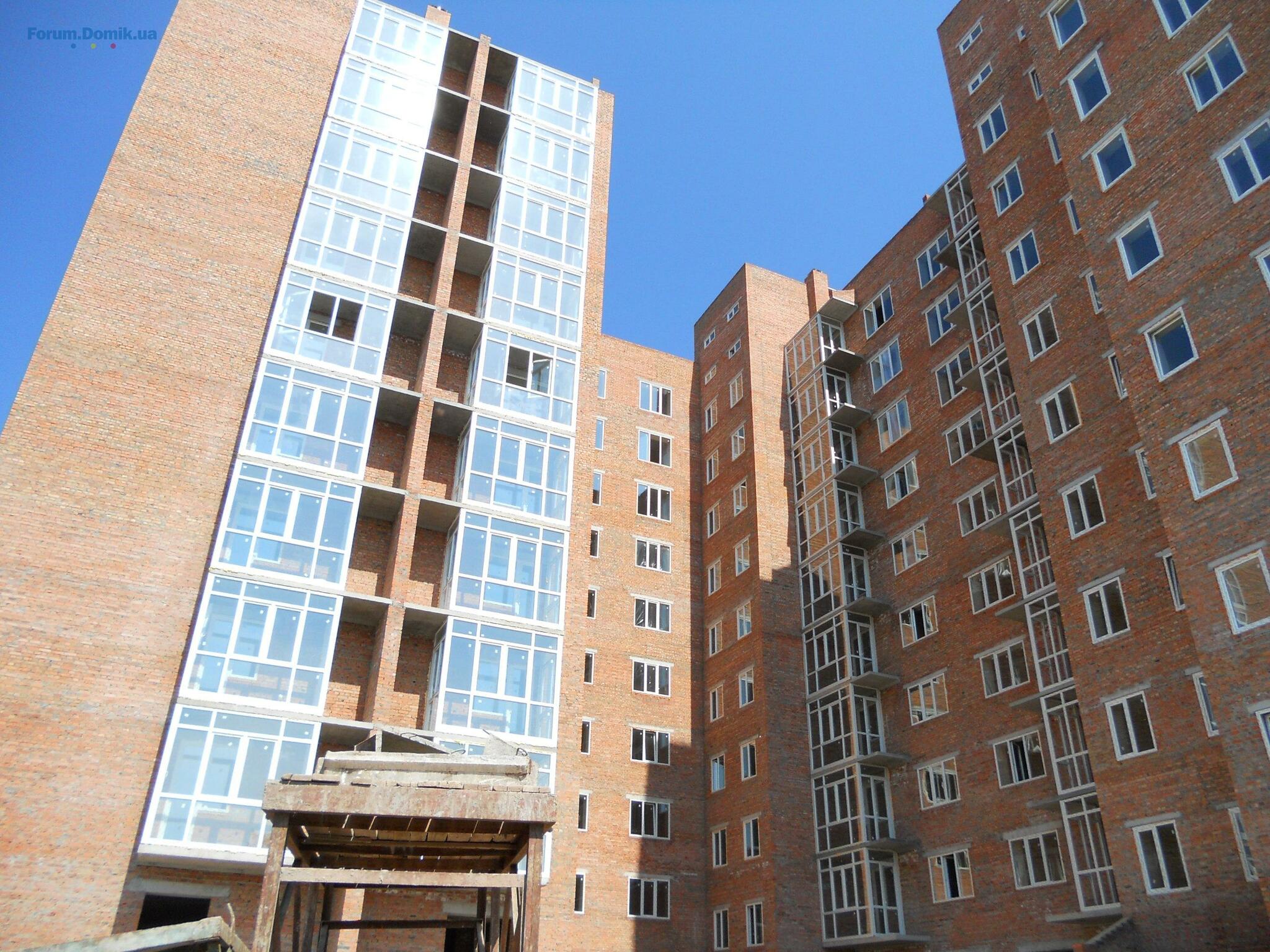

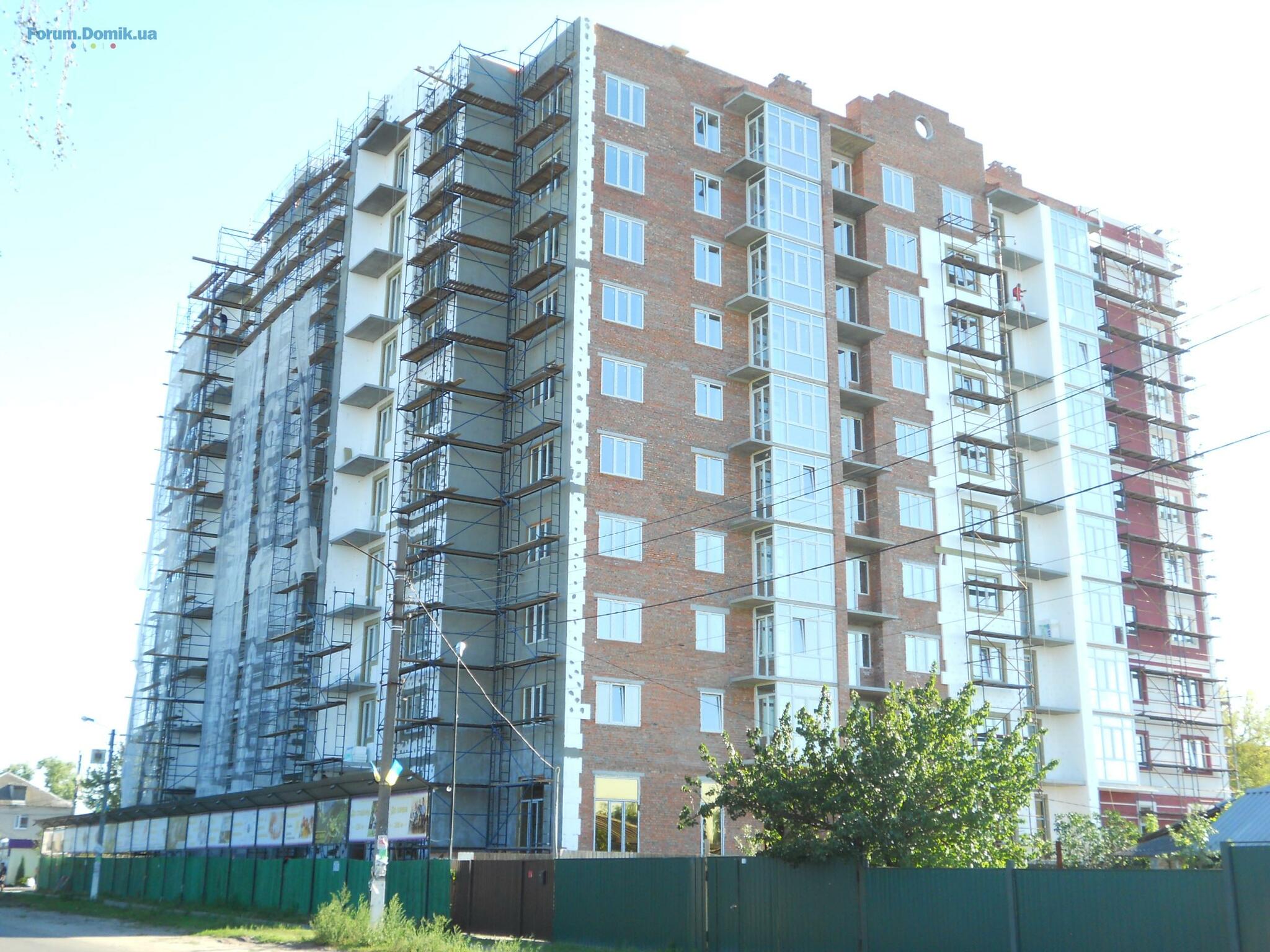

100% выполнено остекление жилых помещений, также закончили второй стояк балконного остекления,

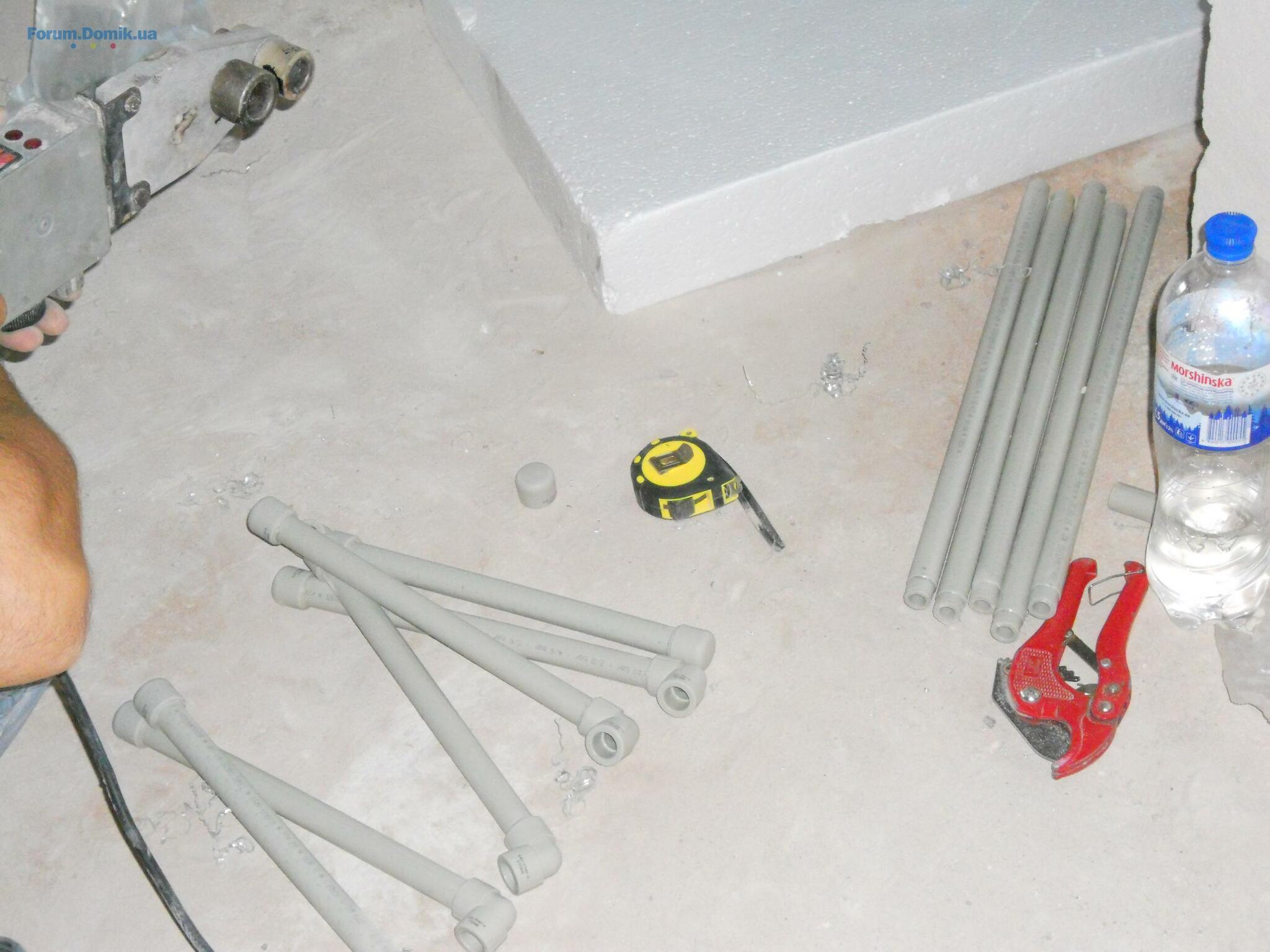

штукатурные работы- в первой секции остался 8-й этаж, в третьей секции-с 7-10 этажи, через 7-10 дней приступят к проведению штукатурных работ во второй секции,

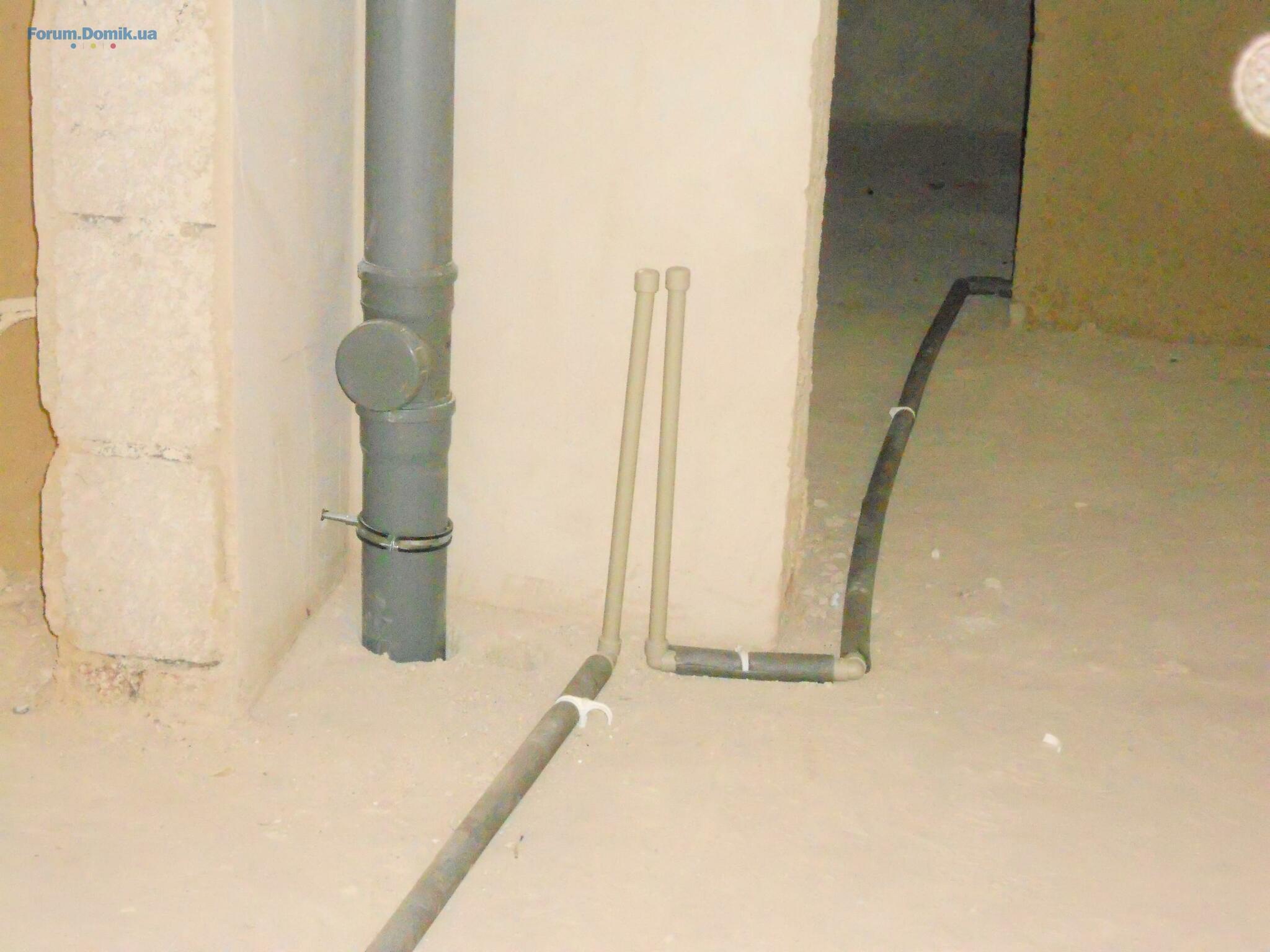

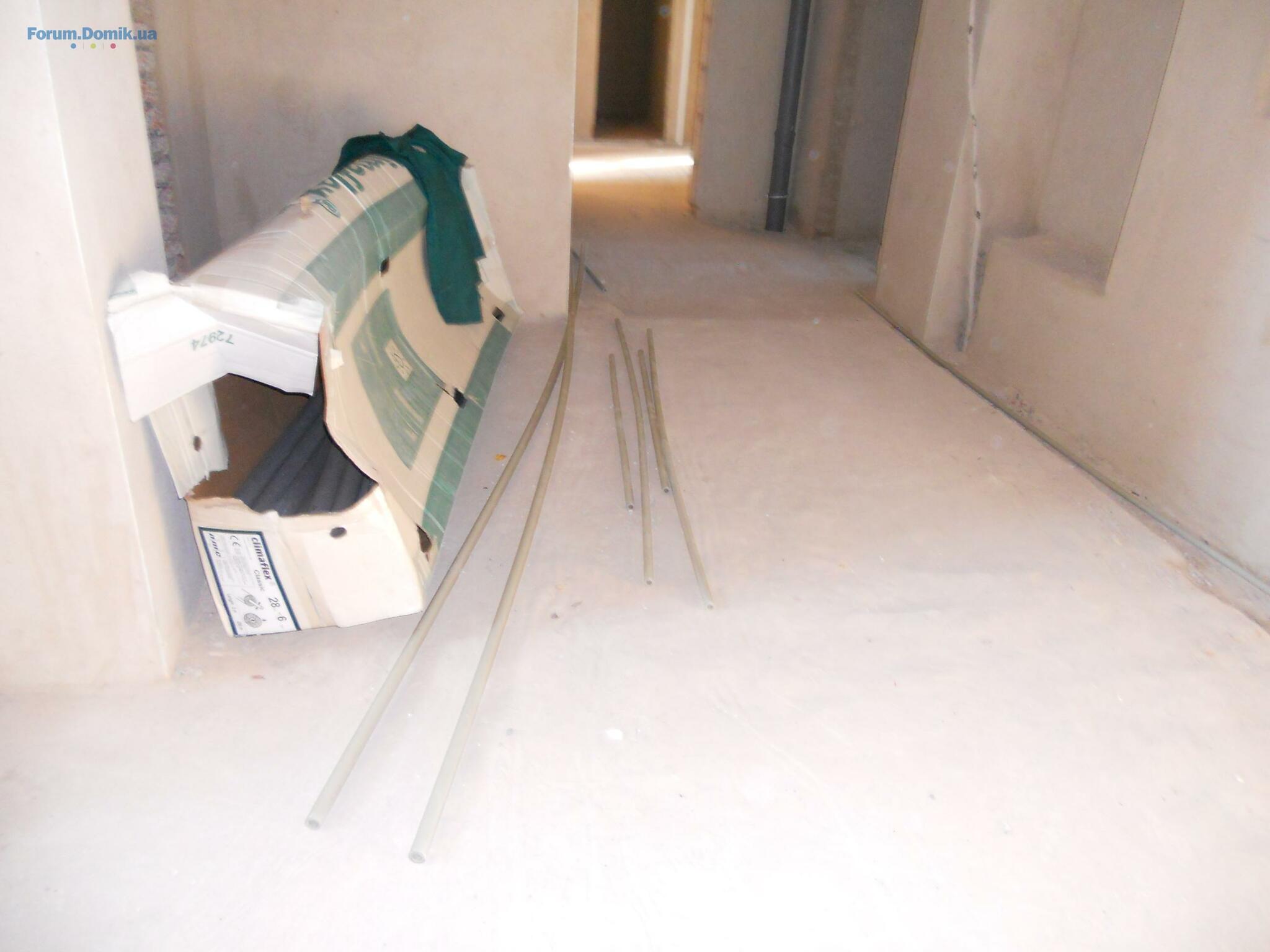

сантех. работы- в первой секции приступили к пайке ПВХ труб для отопления и подвода воды, со 2-4 этажи,также продолжается разводка труб отвода воды,

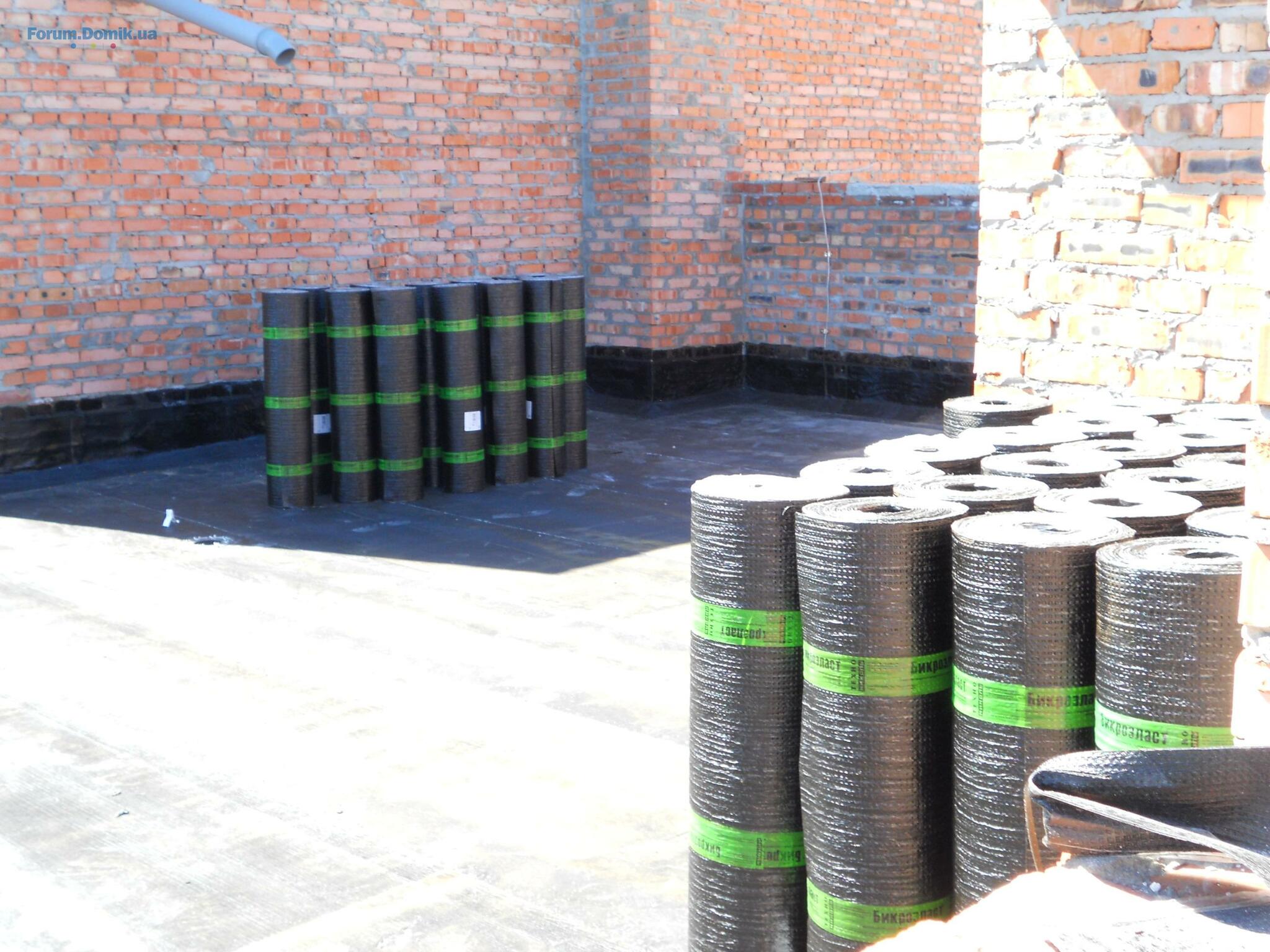

крыша- проведены работы по нанесению первого слоя гидроизоляции в первой и второй секциях,
практически завершён демонтаж башенного крана и перенесен к дому 73Д,
параллельно работает представитель домофонной компании по разводке кабельных сетей,

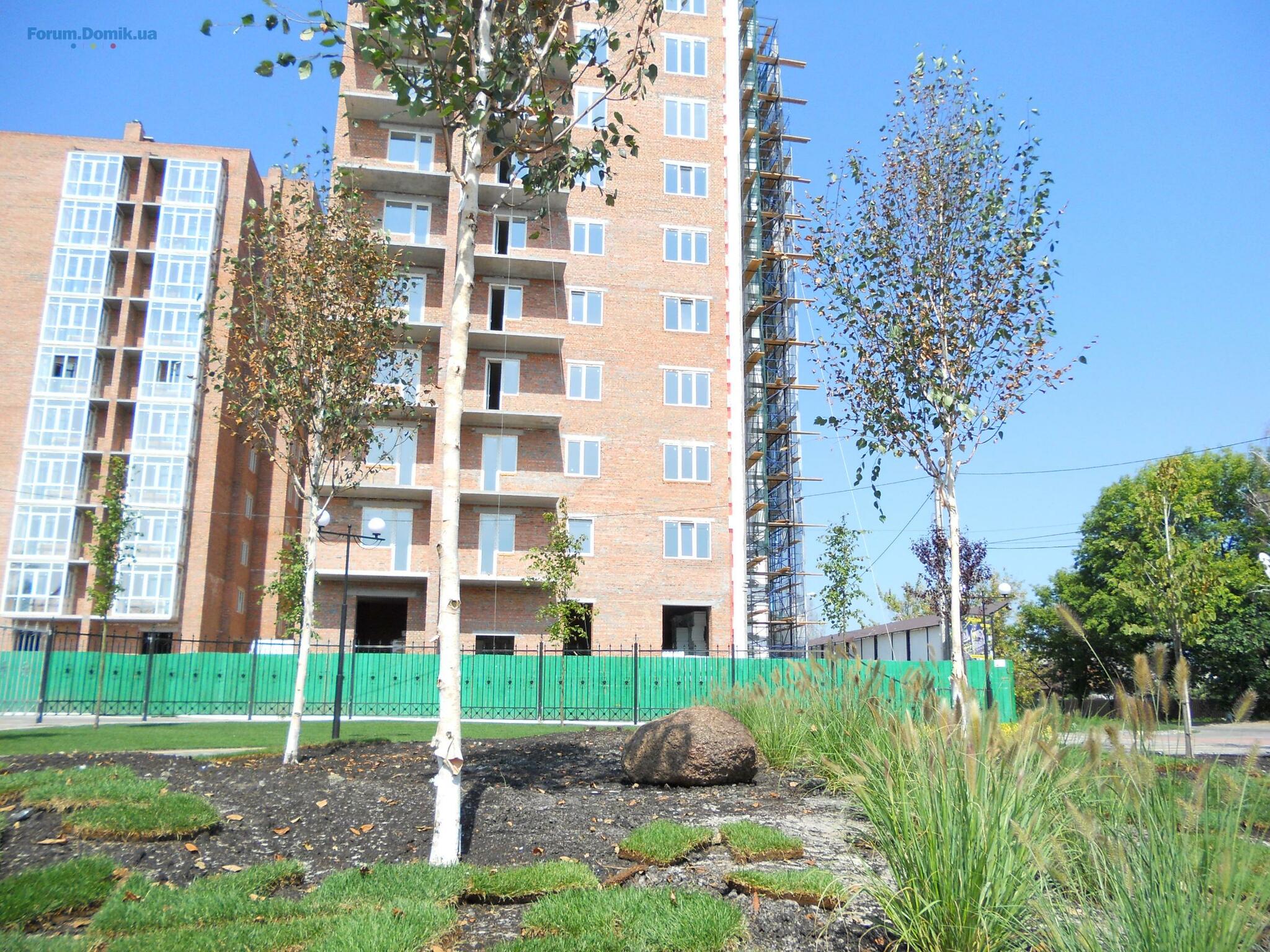

активно продолжается обустройство сквера.
Дом 73Д:

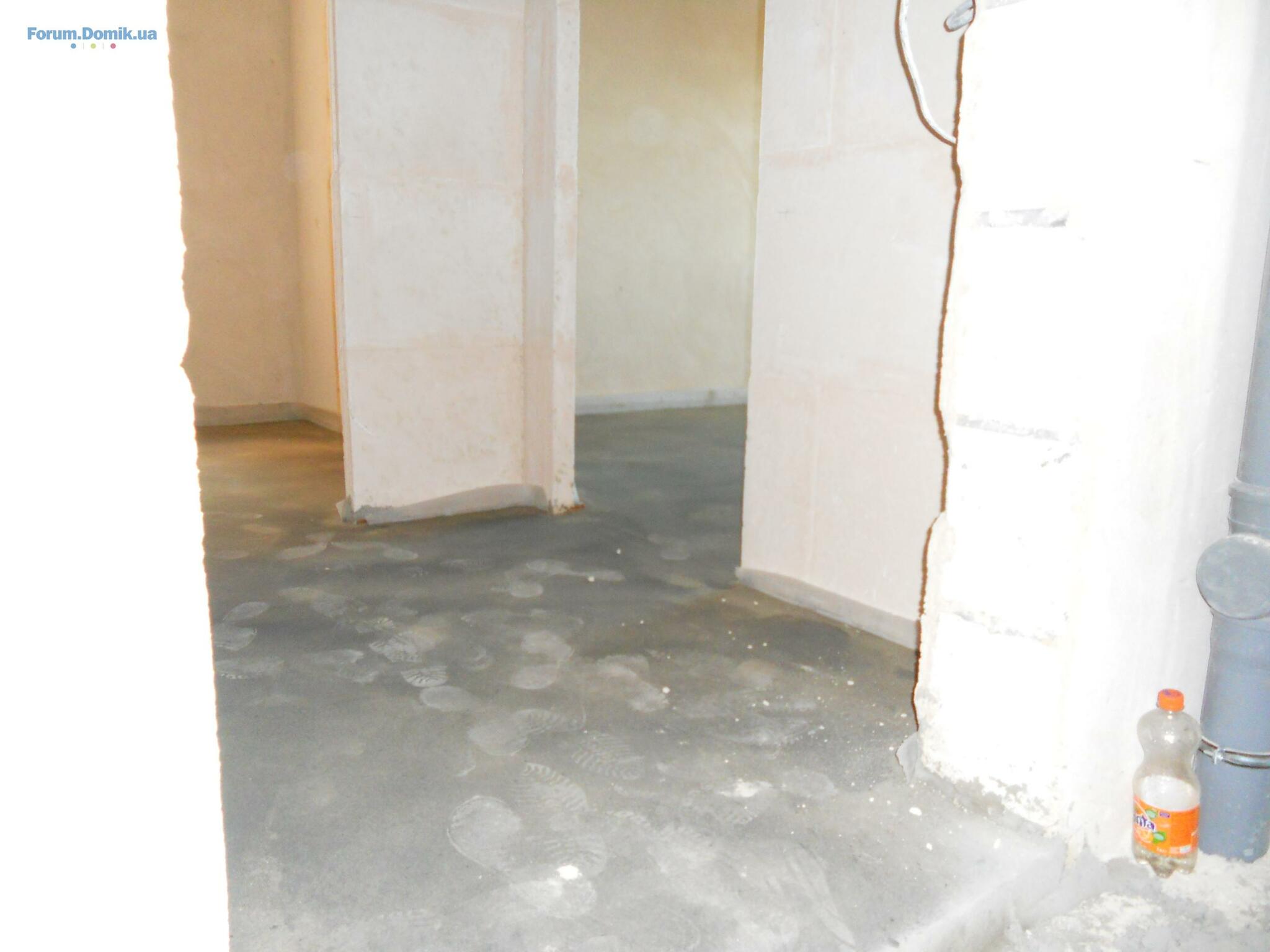

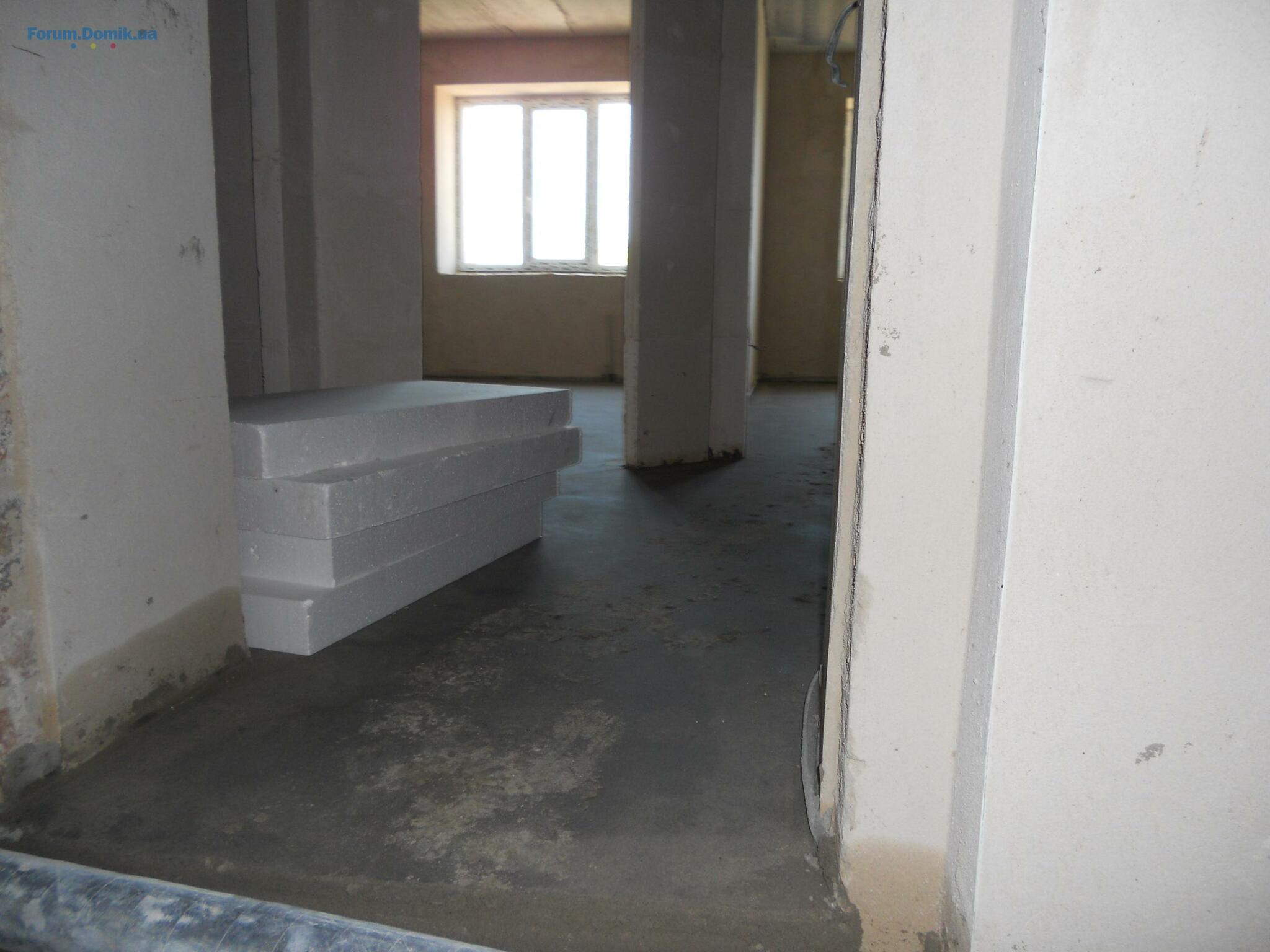

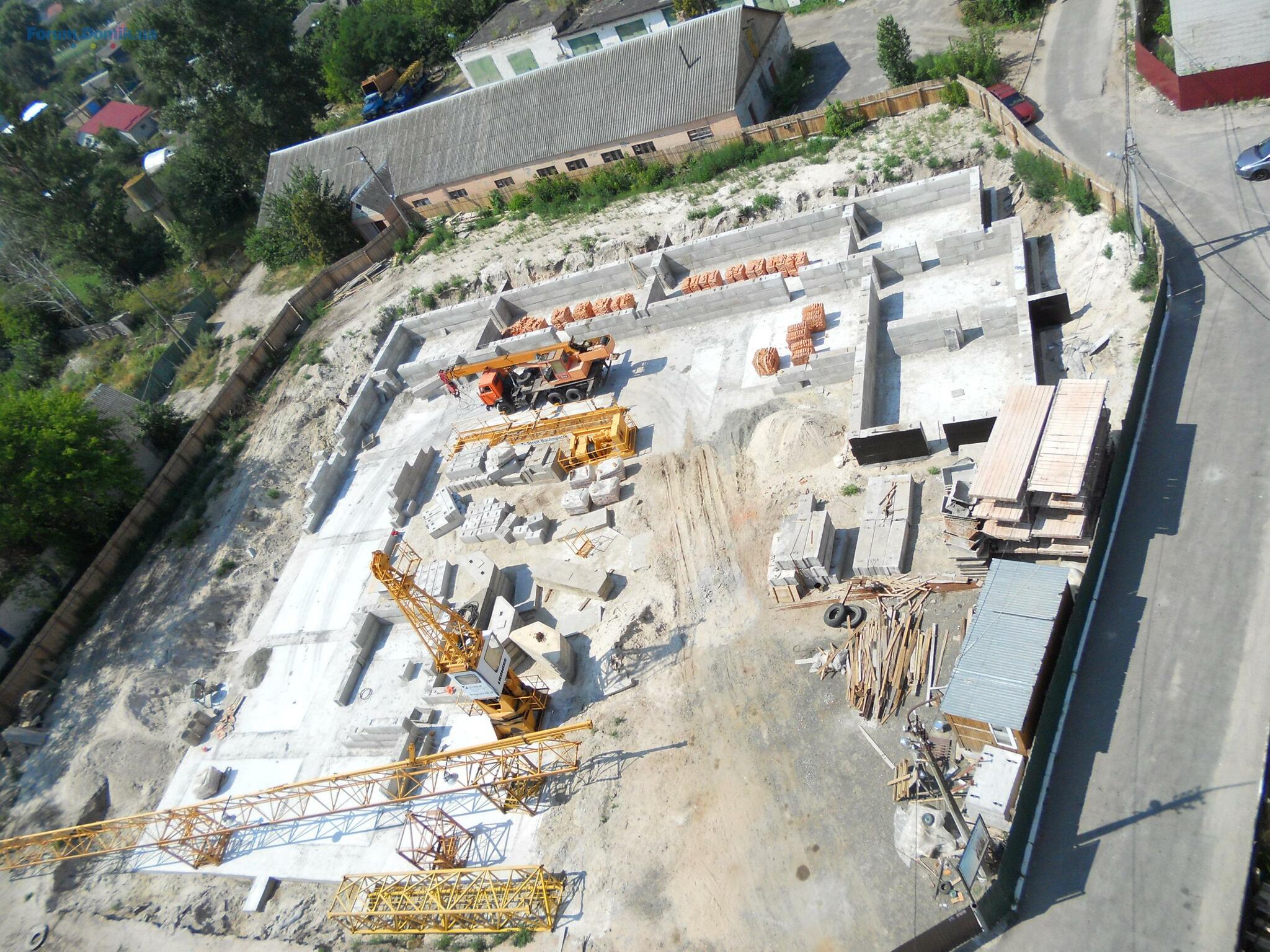

выполнена заливка пола подвала
перенос башенного крана от дома 73Е,

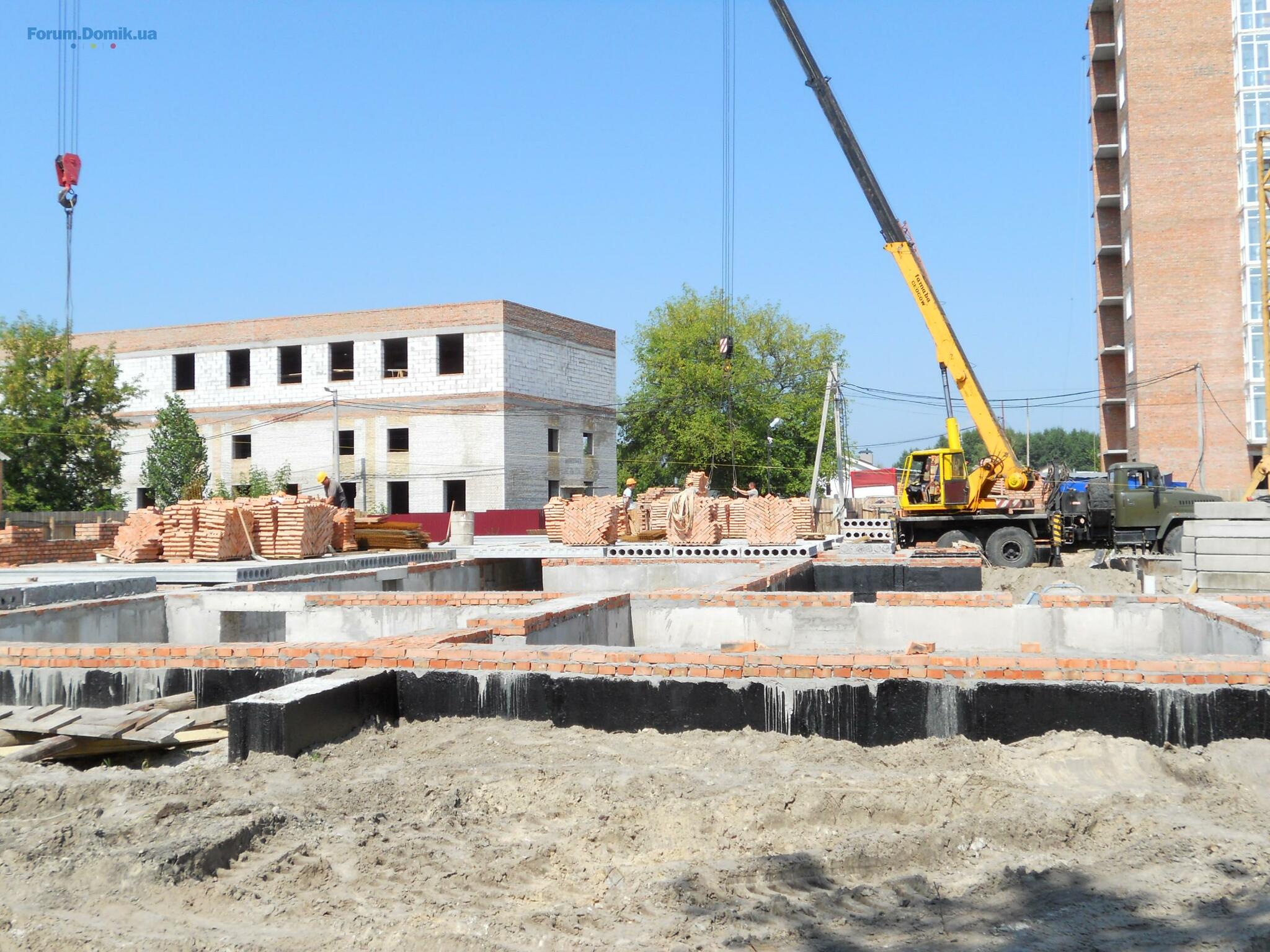

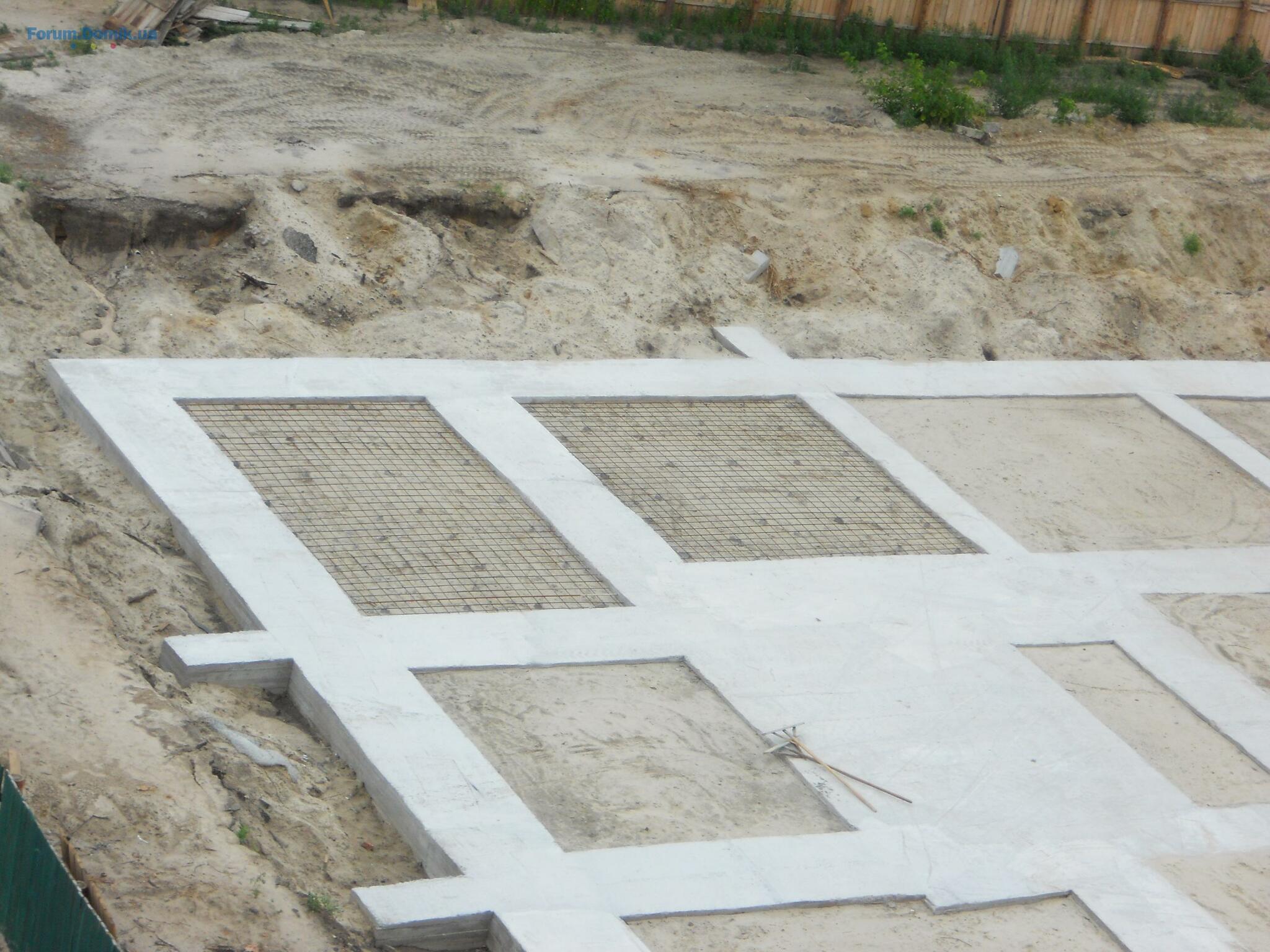

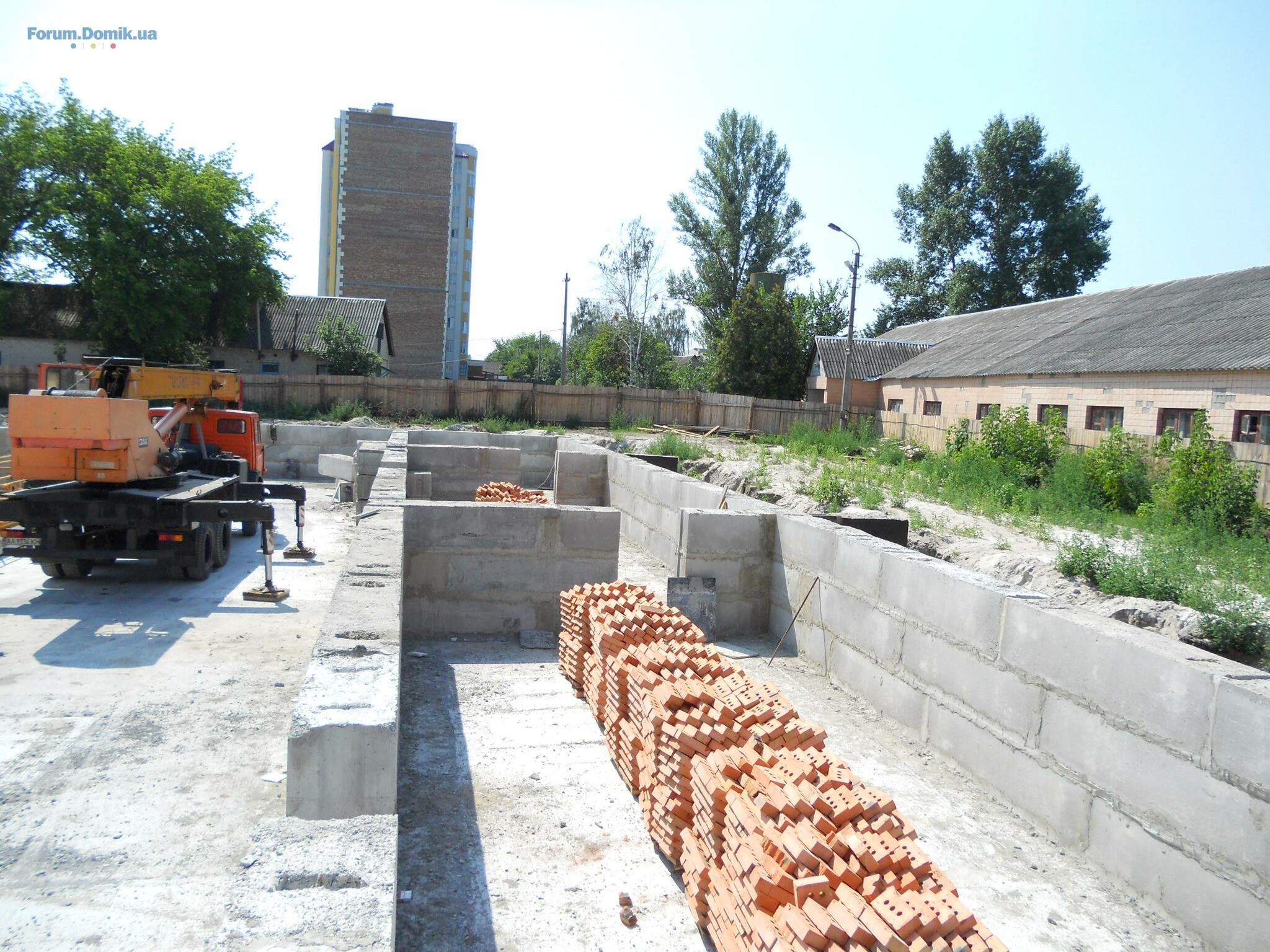

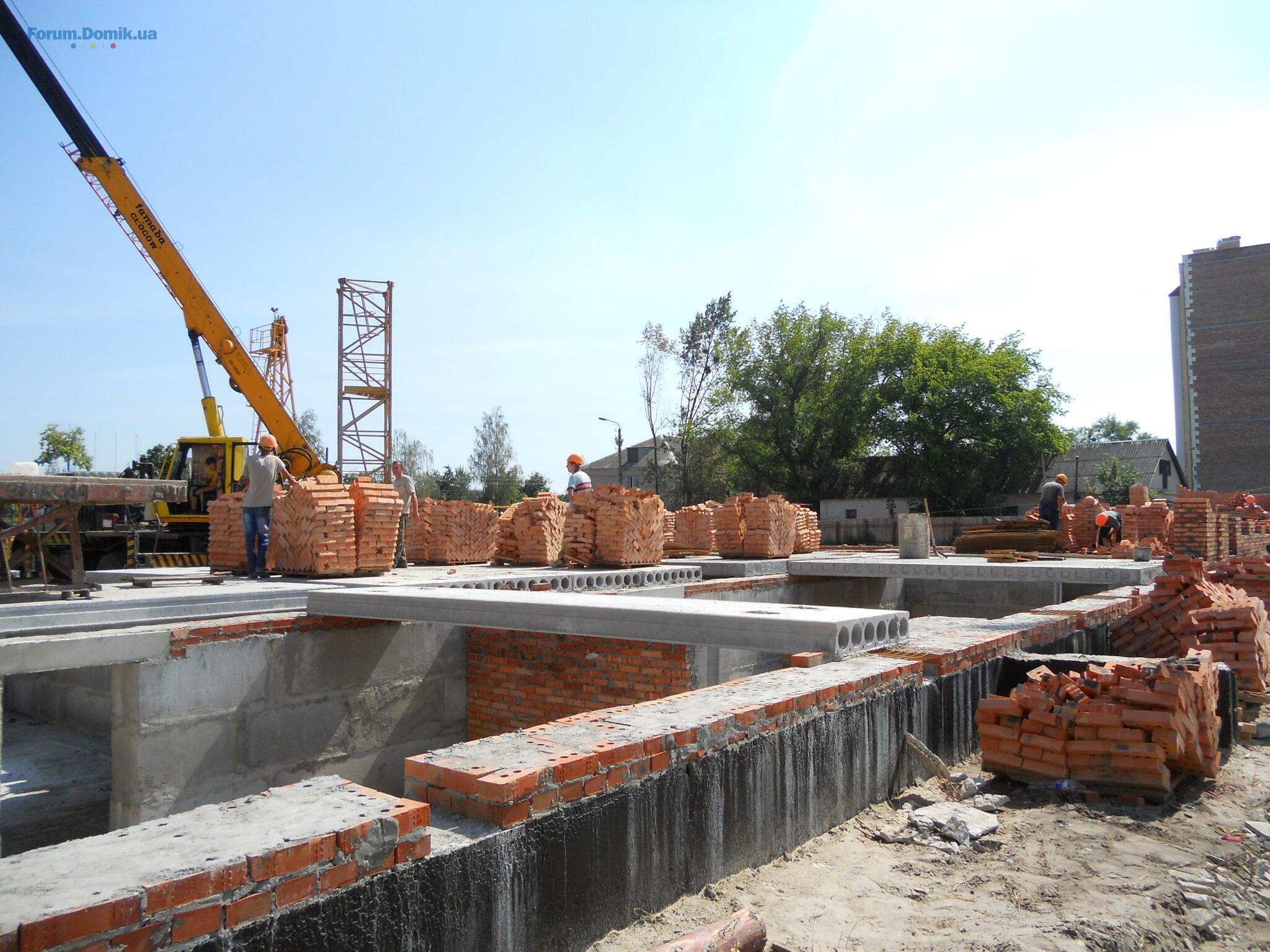

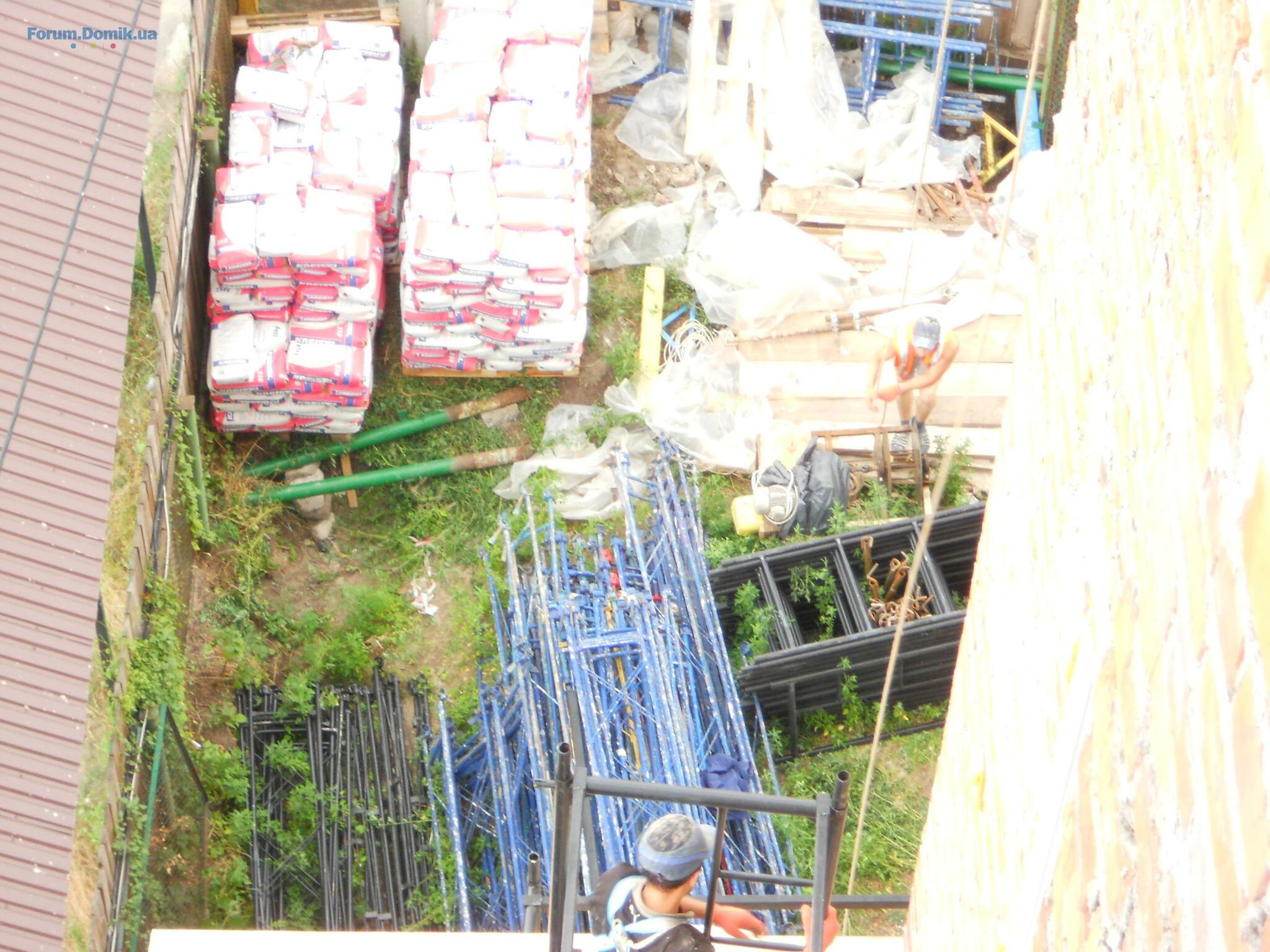

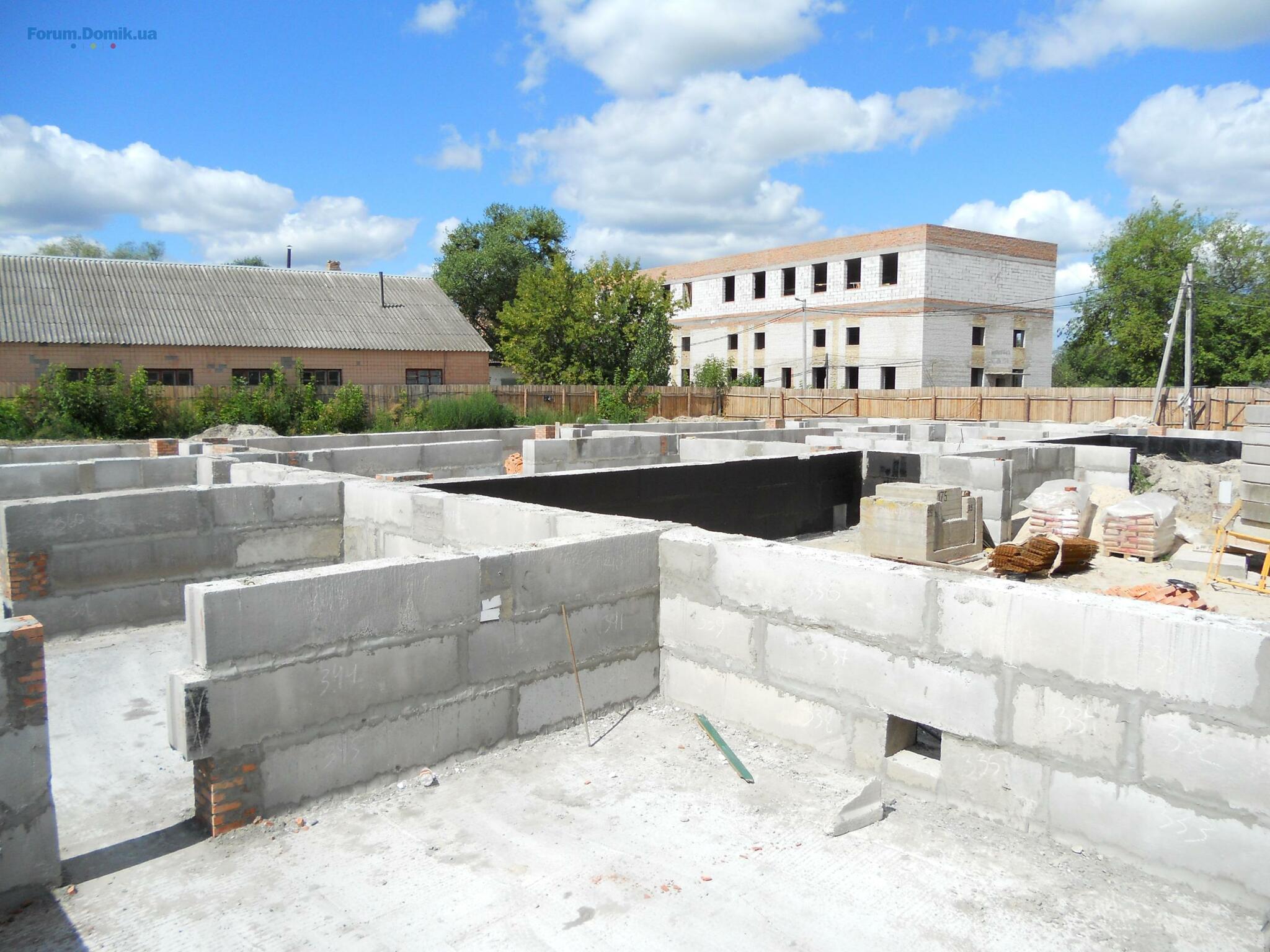

на 50% выполнен монтаж фундаментных блоков
Дом 73Е:
100% выполнено остекление жилых помещений, также закончили второй стояк балконного остекления,
штукатурные работы- в первой секции остался 8-й этаж, в третьей секции-с 7-10 этажи, через 7-10 дней приступят к проведению штукатурных работ во второй секции,
сантех. работы- в первой секции приступили к пайке ПВХ труб для отопления и подвода воды, со 2-4 этажи,также продолжается разводка труб отвода воды,
крыша- проведены работы по нанесению первого слоя гидроизоляции в первой и второй секциях,
практически завершён демонтаж башенного крана и перенесен к дому 73Д,
параллельно работает представитель домофонной компании по разводке кабельных сетей,
активно продолжается обустройство сквера.
Дом 73Д:
выполнена заливка пола подвала
перенос башенного крана от дома 73Е,
на 50% выполнен монтаж фундаментных блоков
Alex_Pokrovsky

Пользователь
21
03 июня 2016
08 авг 2016 10:04
08.08.2016

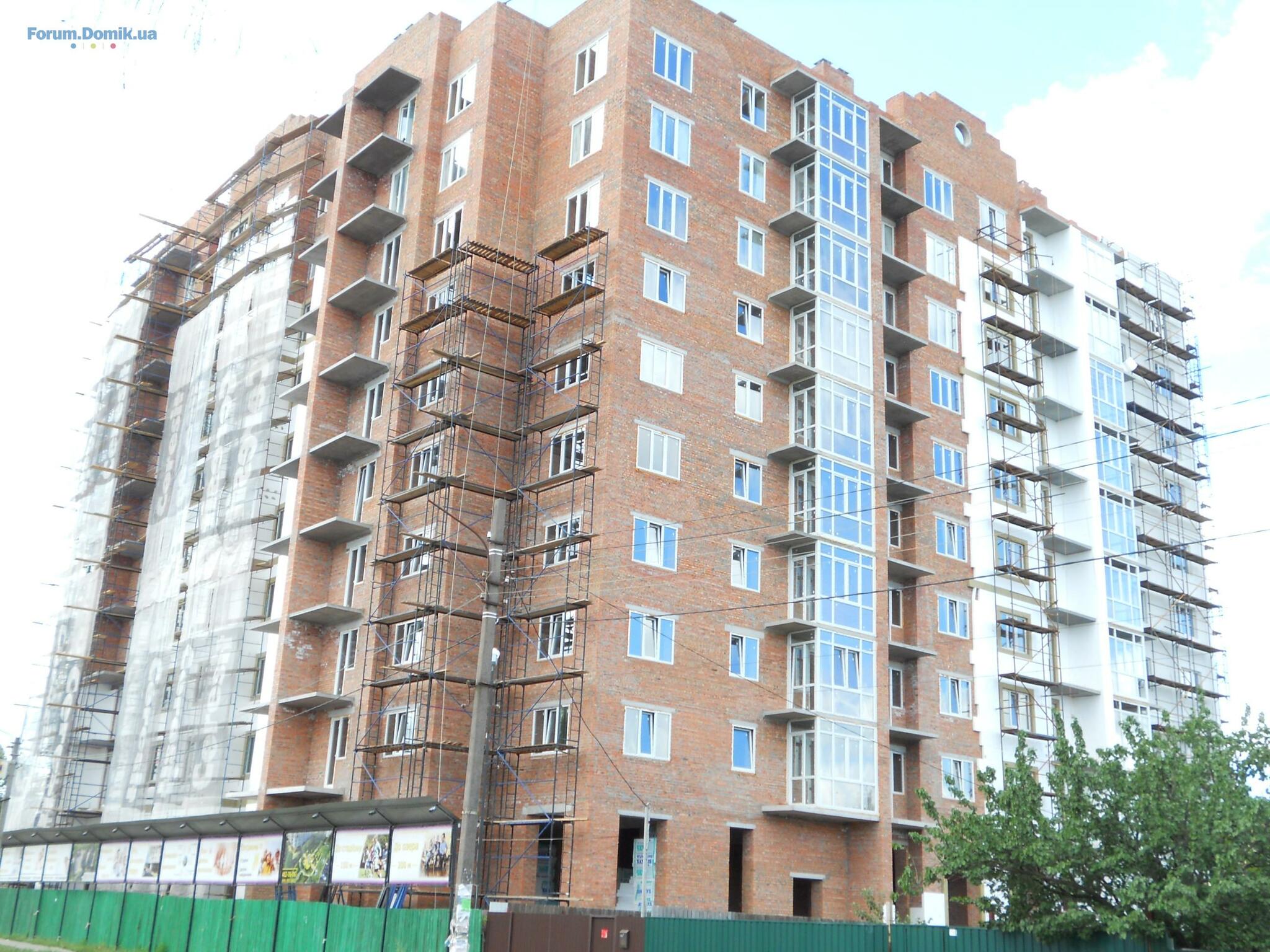

дом 73е:

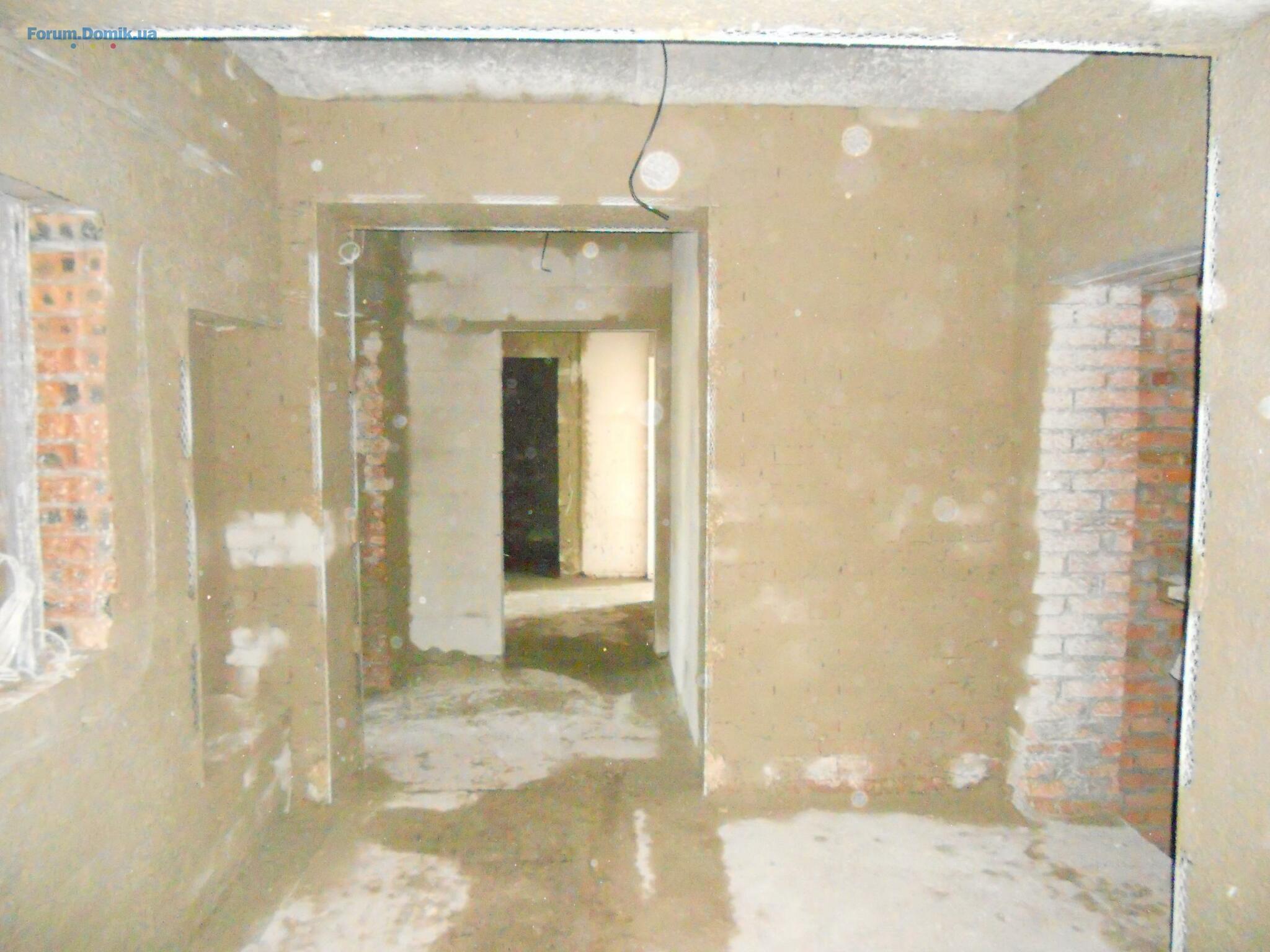

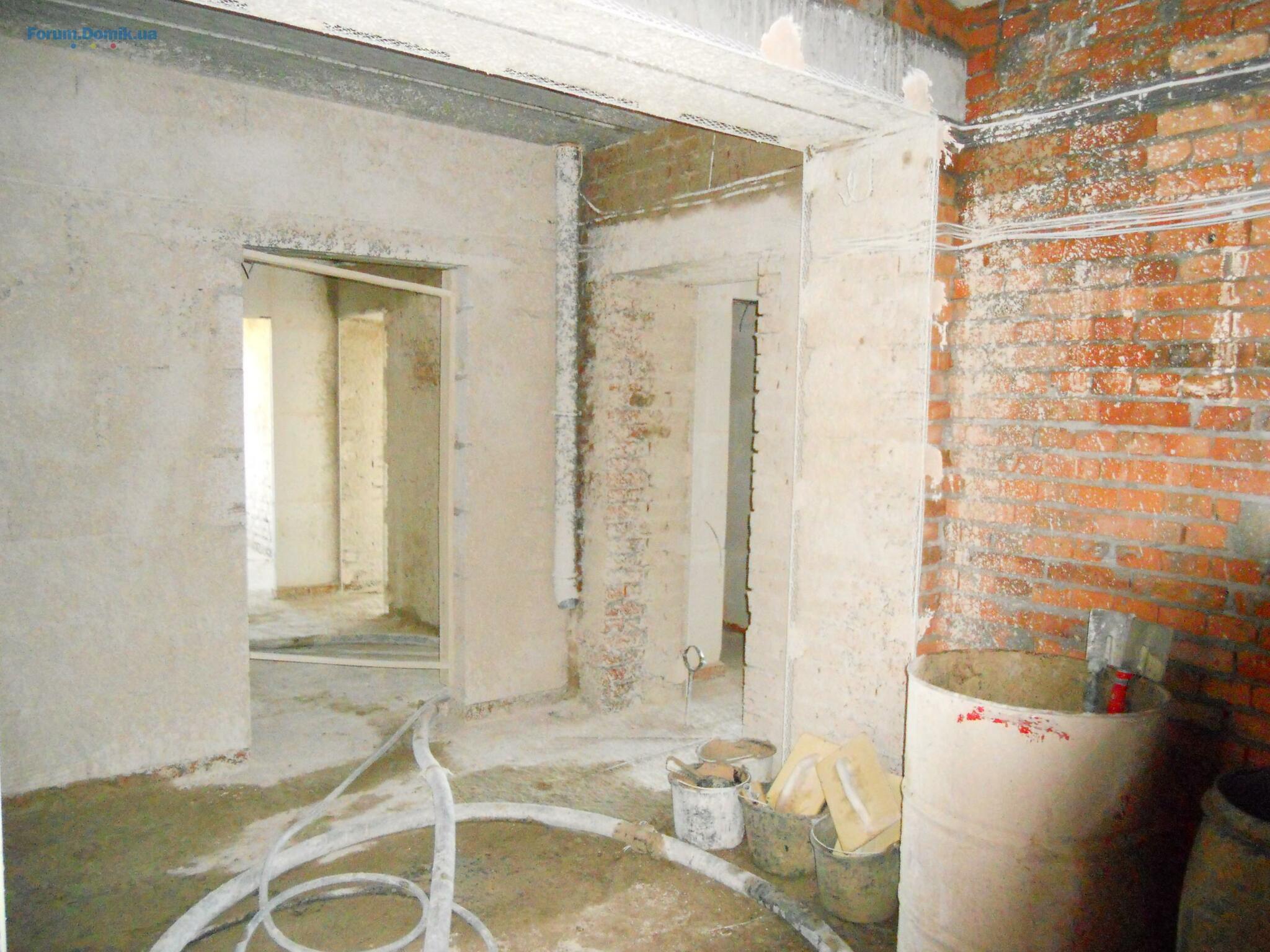

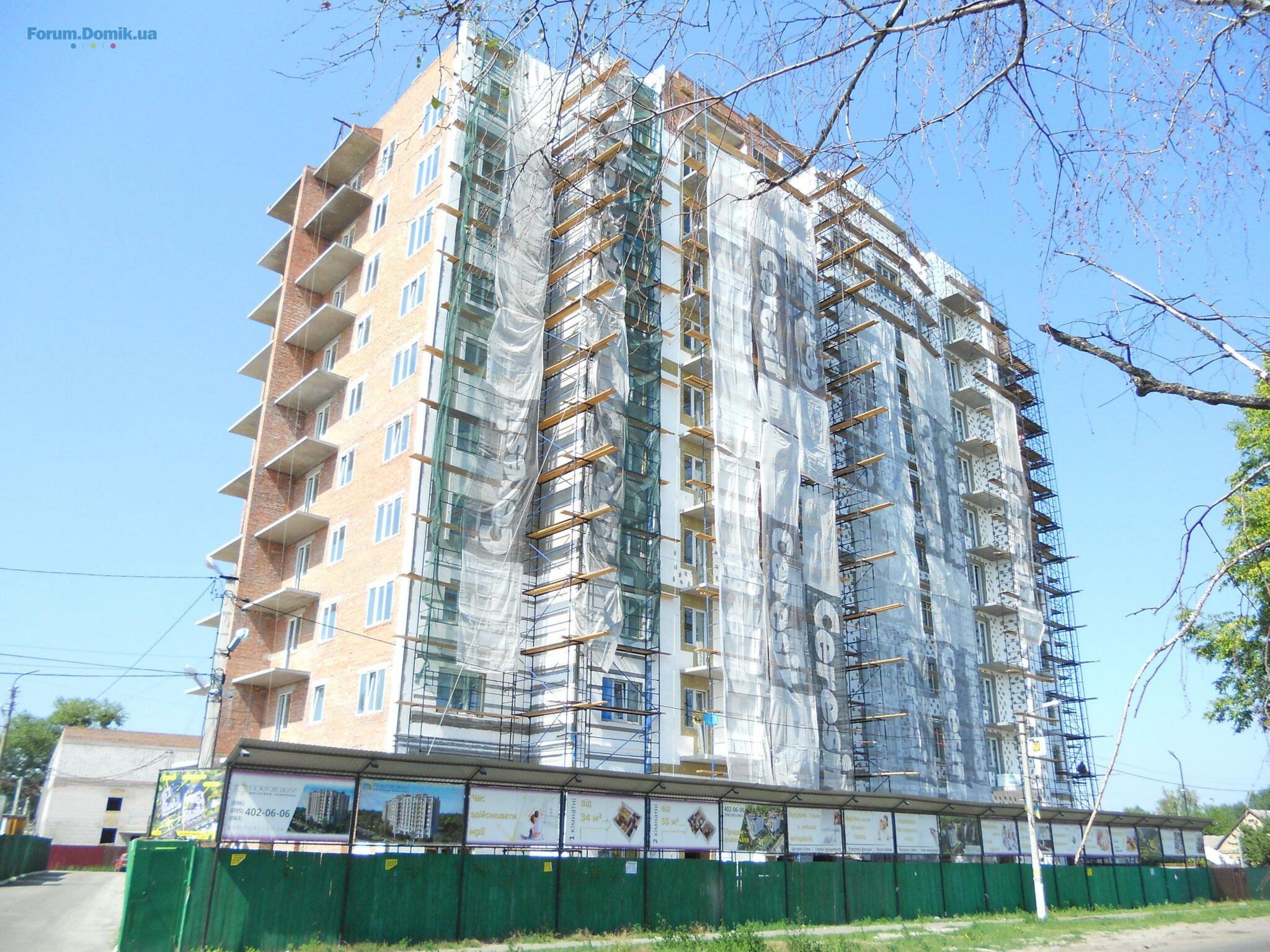

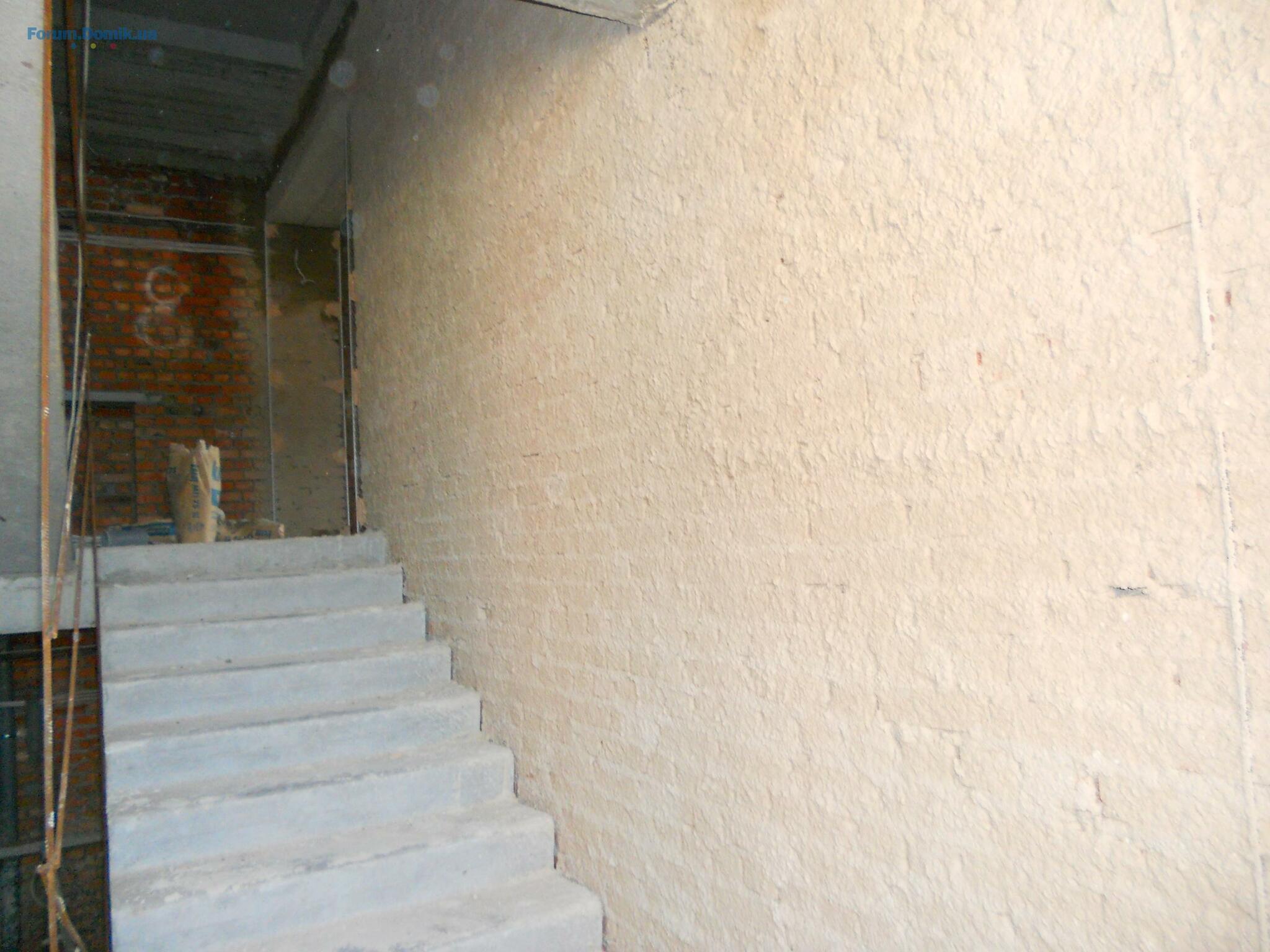

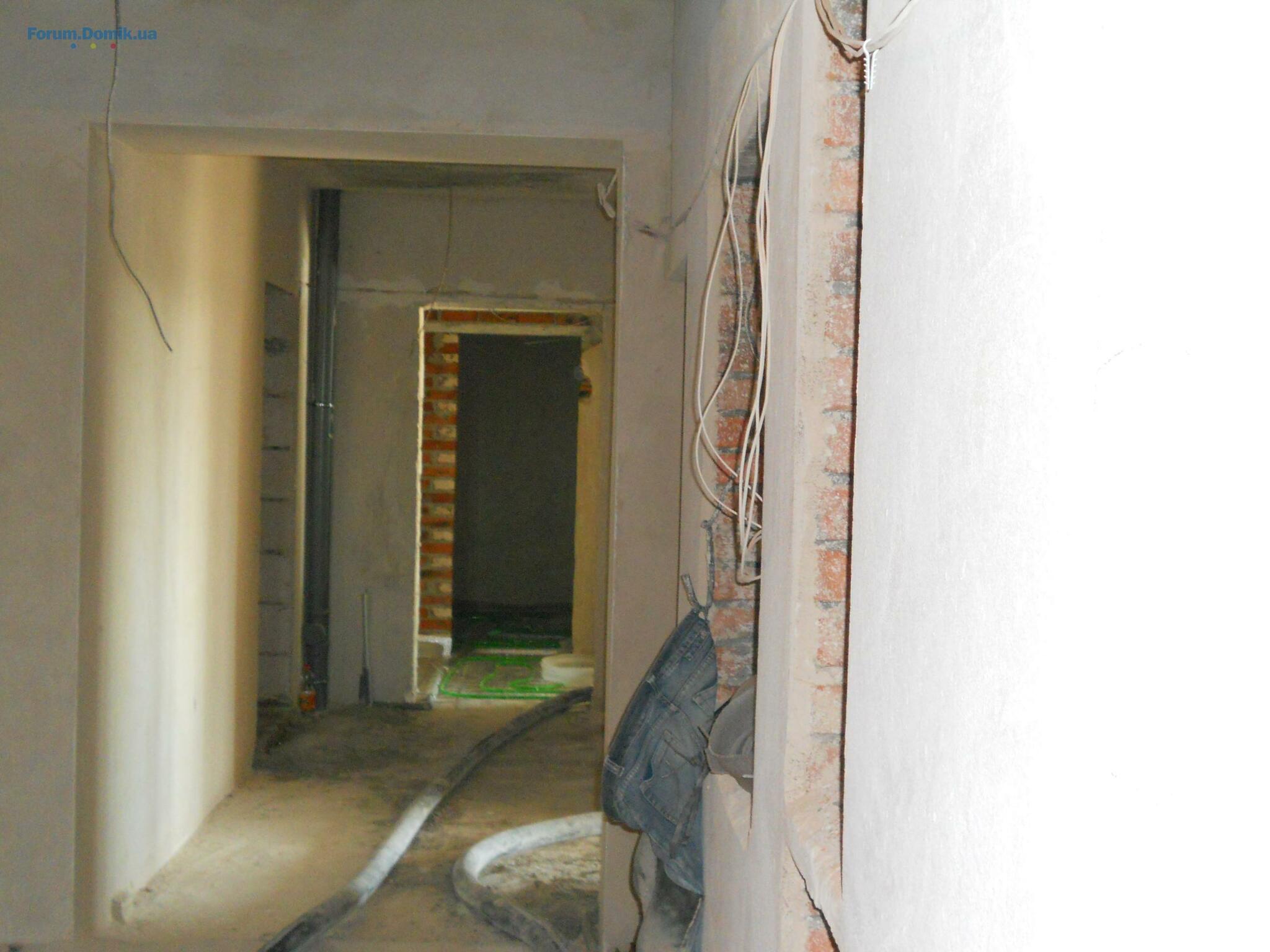

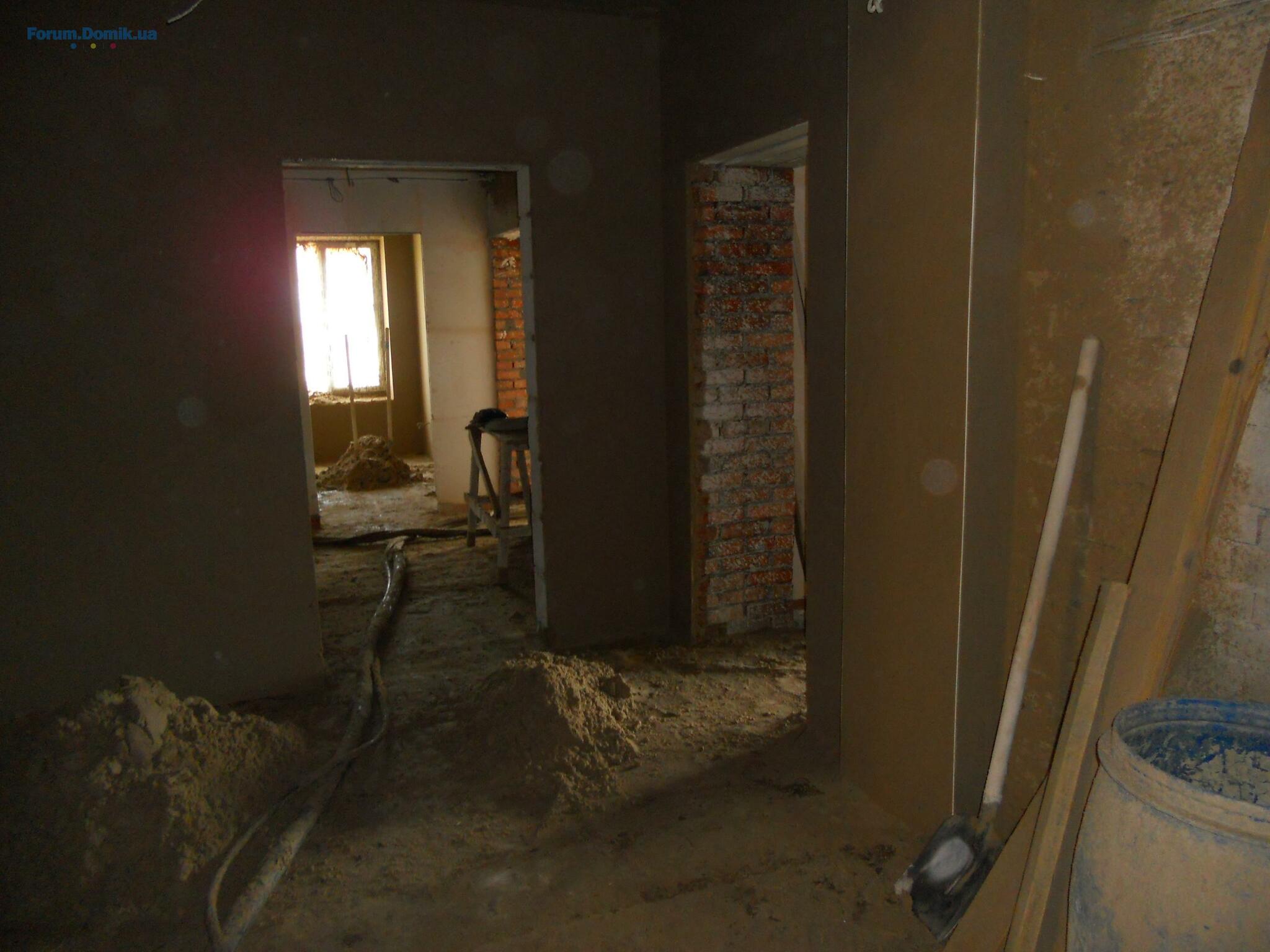

первая секция полностью оштукатурена, вторая секция приступили к штукатурным работам с 10 этажа, в третьей секции остался последний этаж -12.08.2016 секция будет готова,

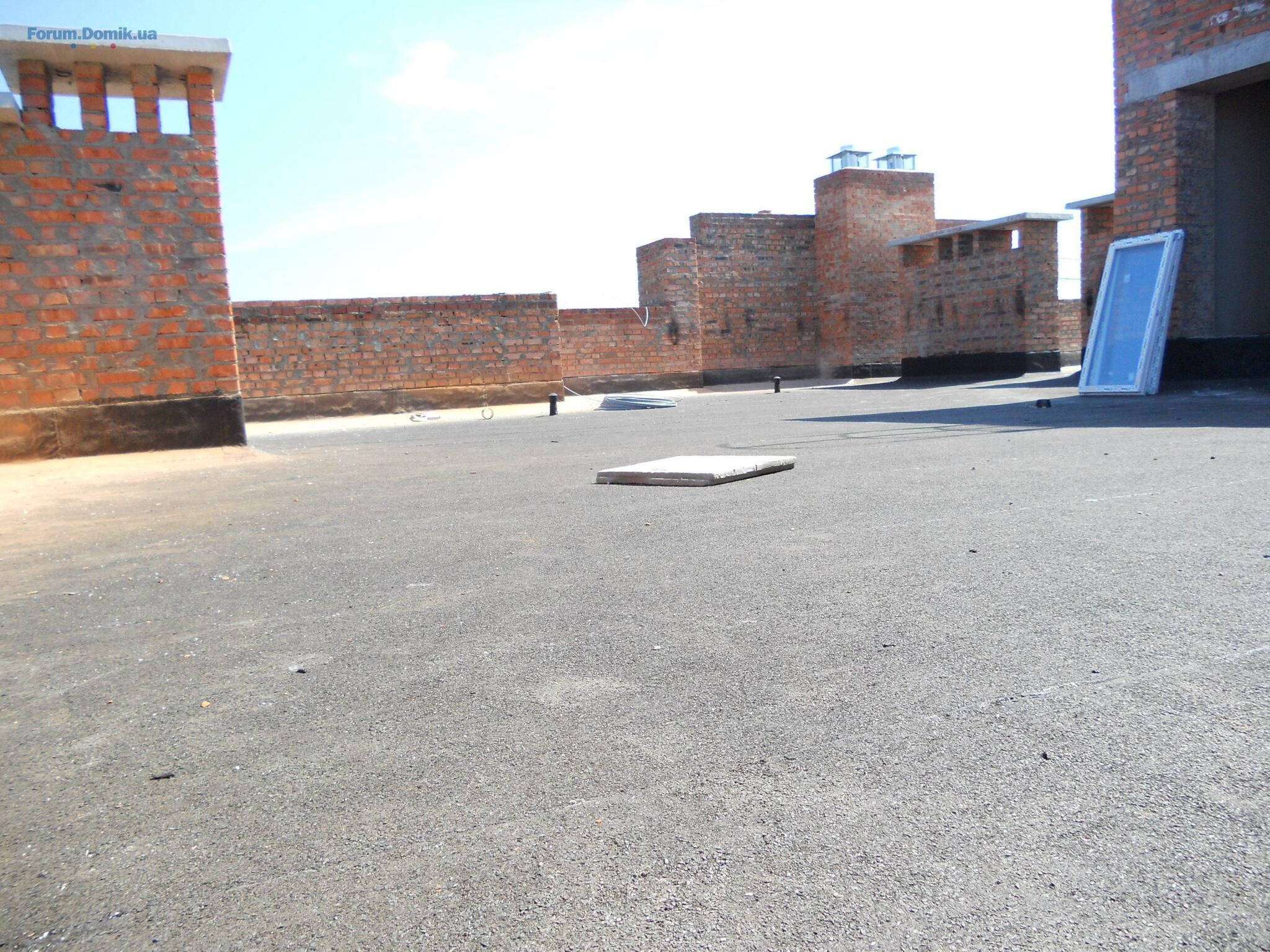

крыша- остаётся последний слой гидроизоляции с износостойкой присыпкой через 7-10 дней будет готово,

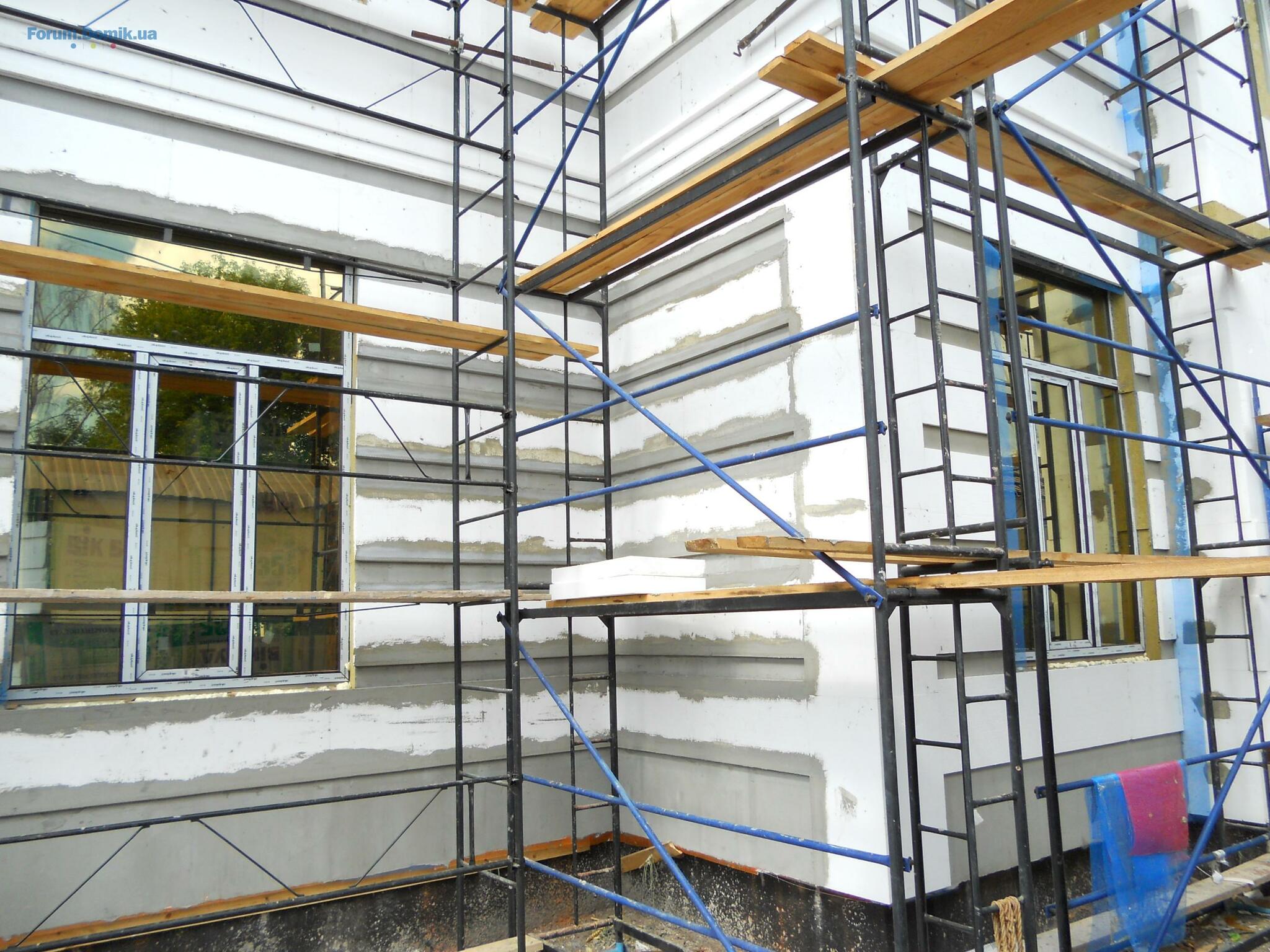

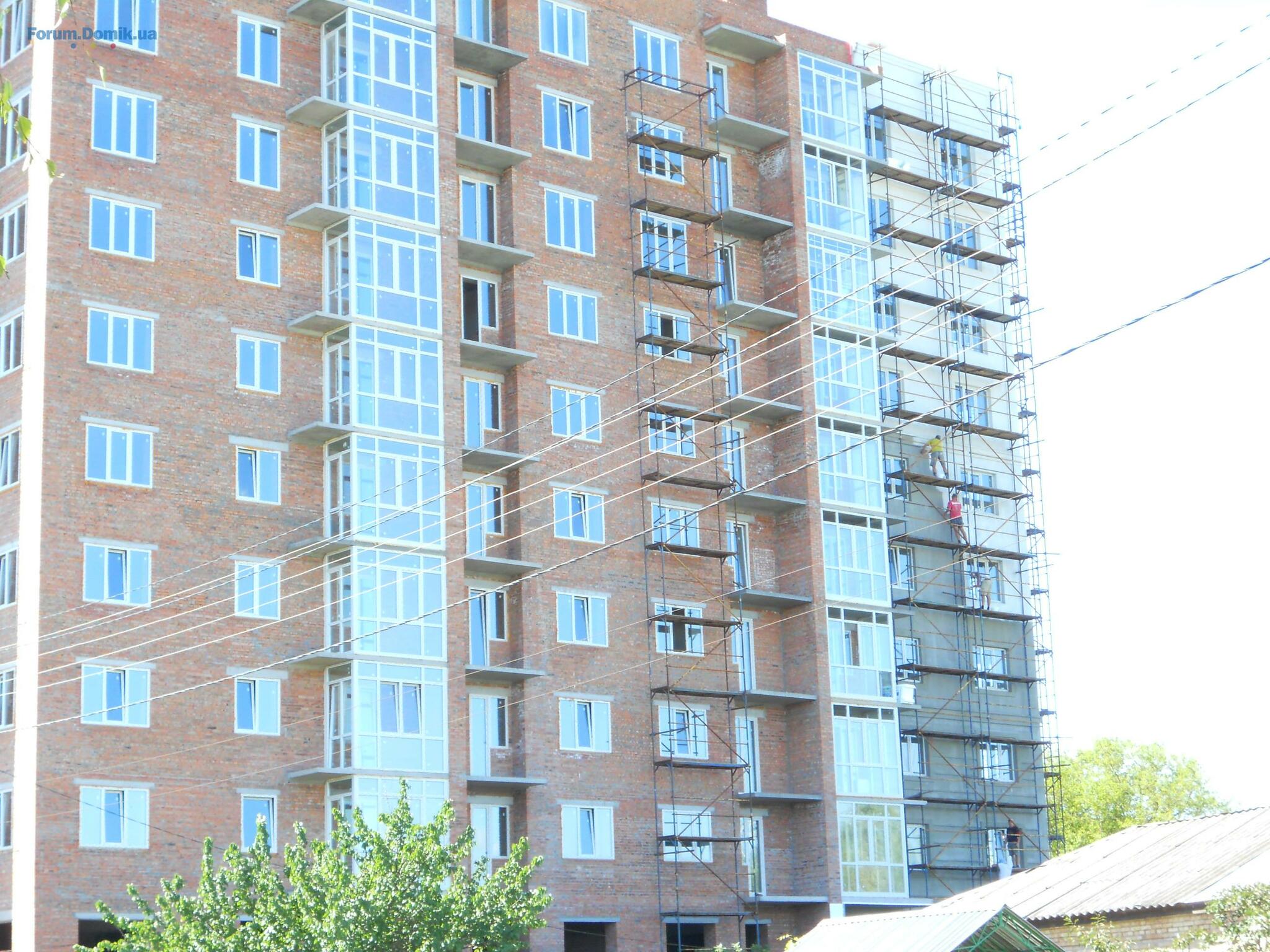

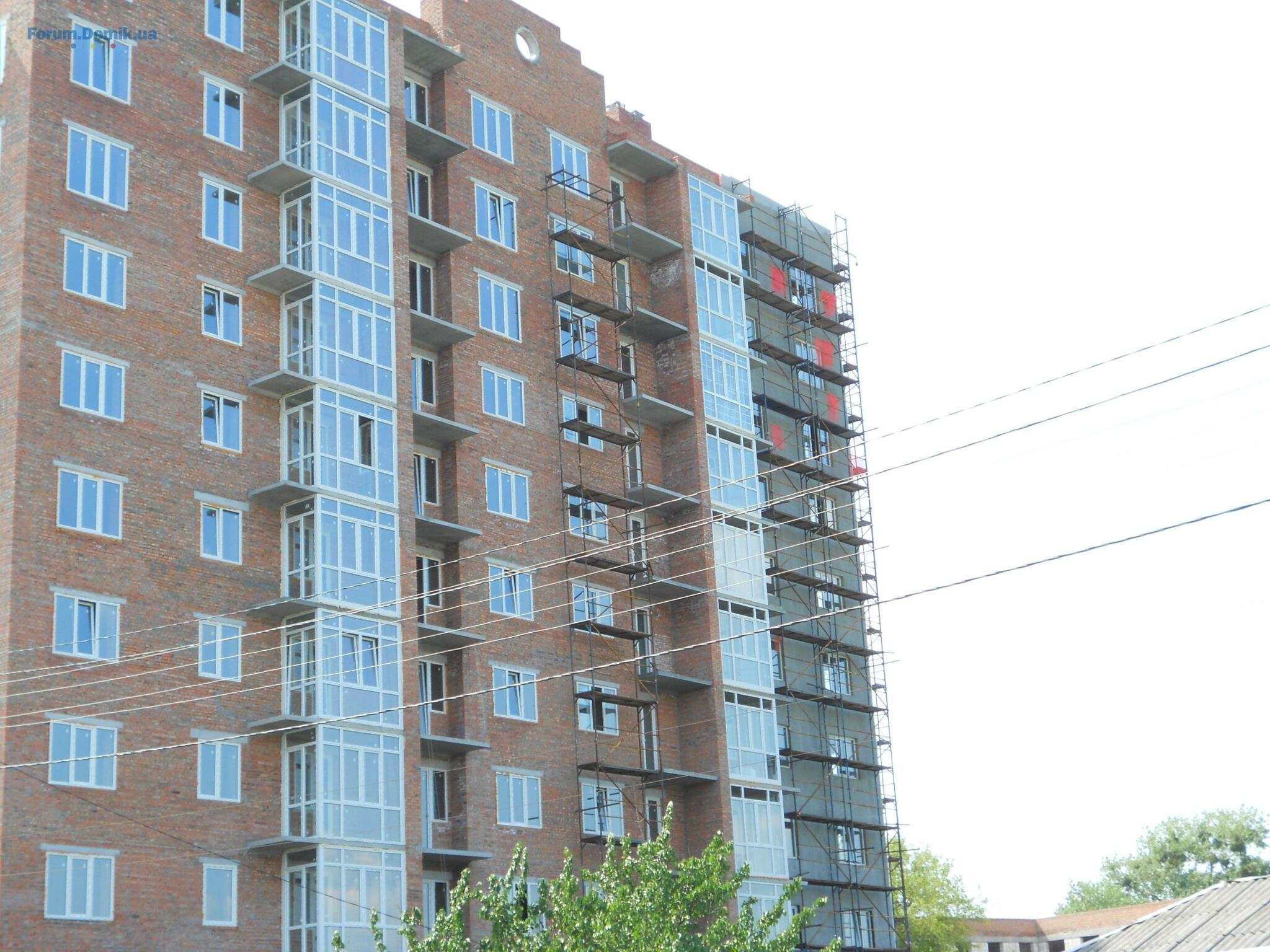

фасад частично оштукатурен и окрашен, установлены четыре стояка балконного остекления, завезены частично окна (ламинация под дерево) на коммерческий этаж

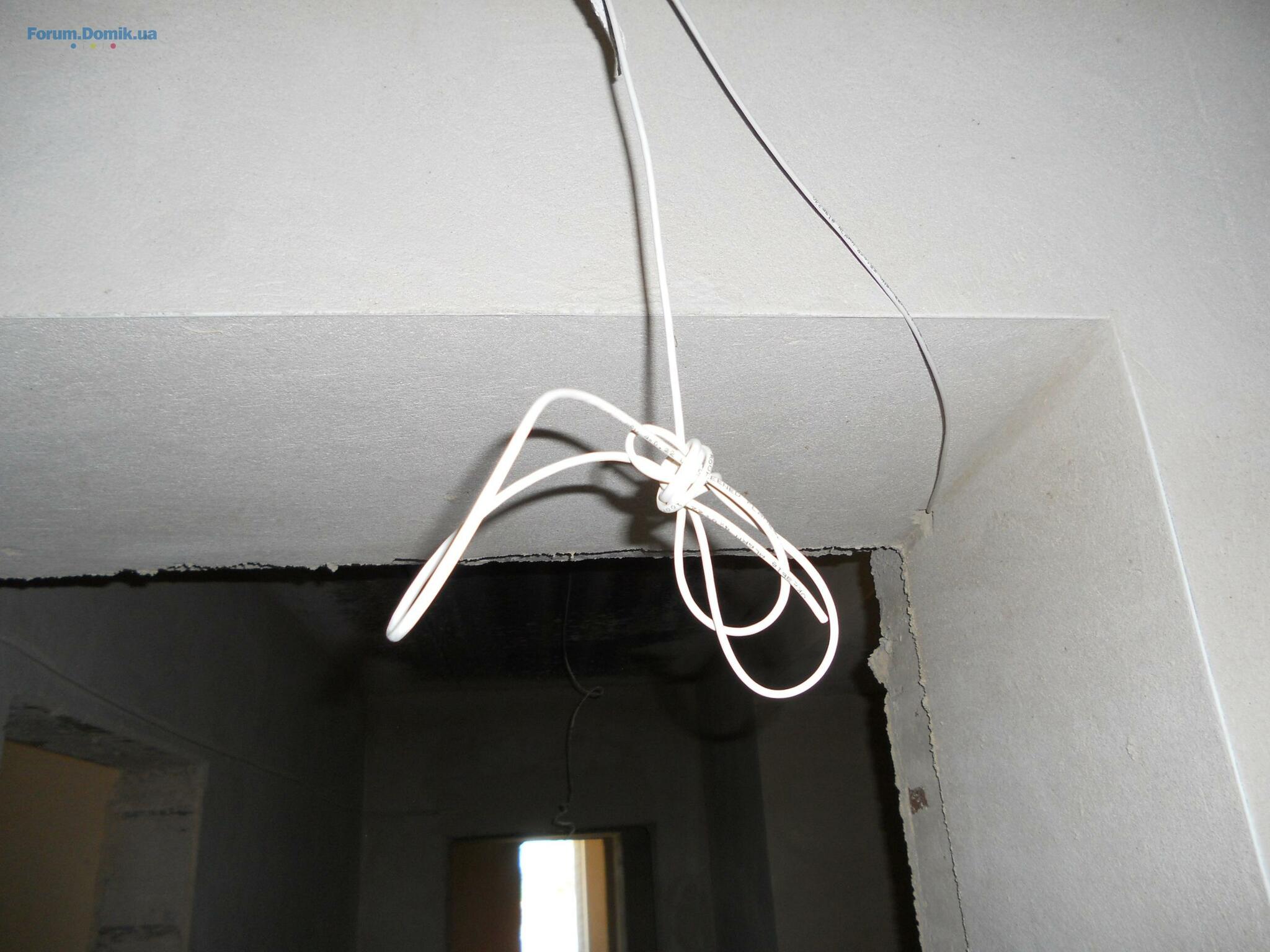

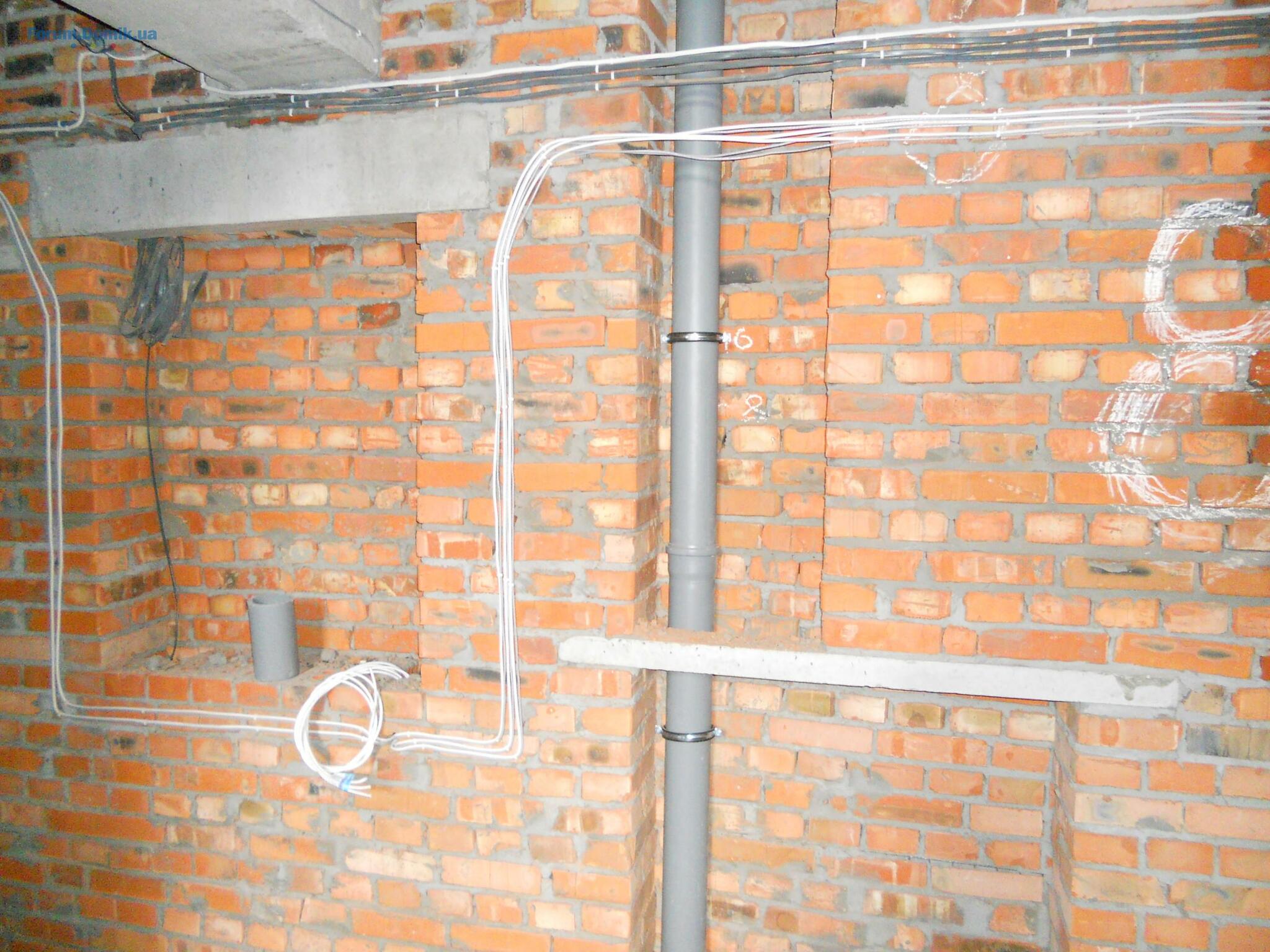

произведена разводка домофонного кабеля по квартирам,

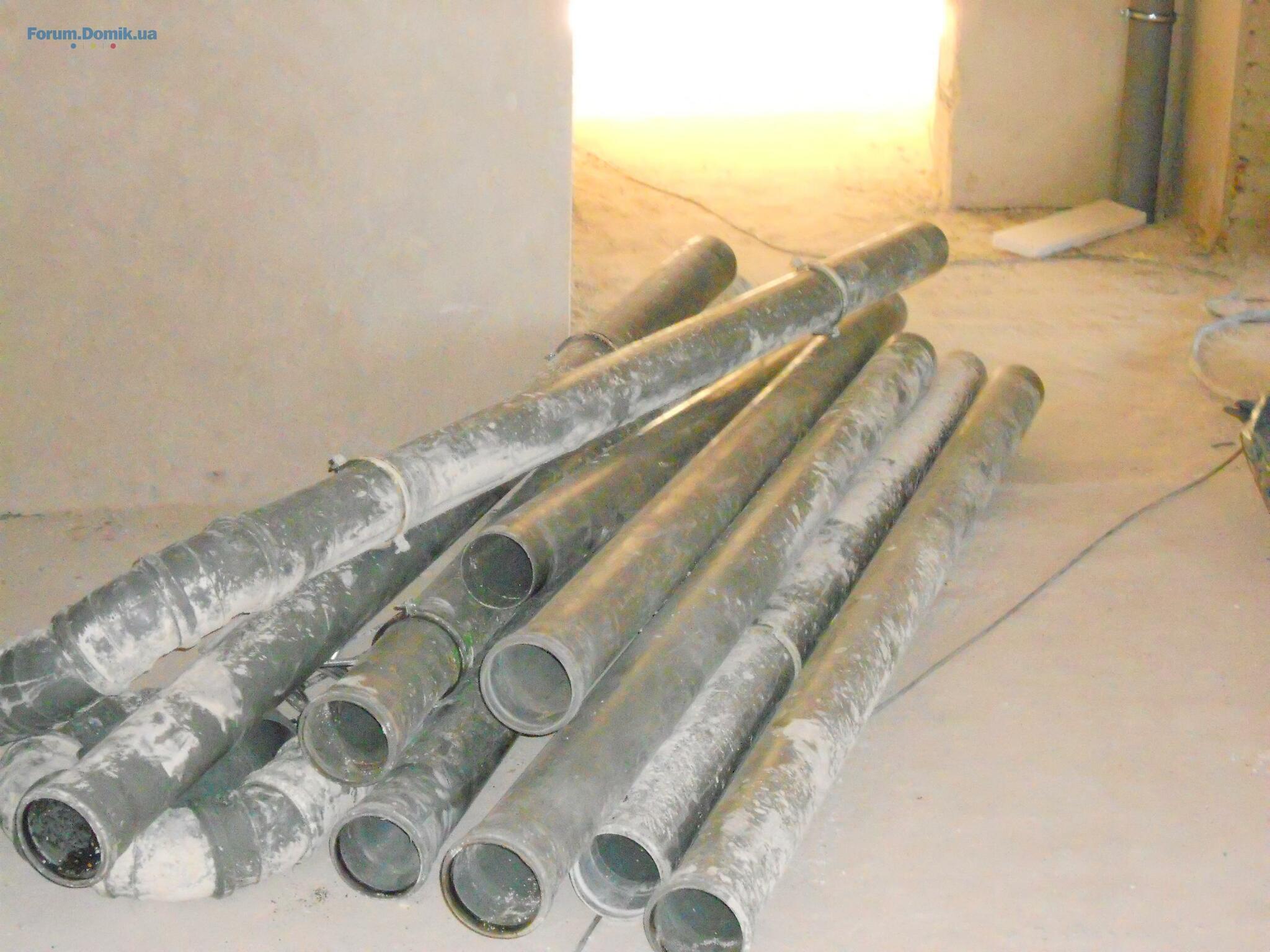

пайка труб по отопление и воду к концу недели в первой секции будет закончена
дом 73д:

начат монтаж башенного крана,

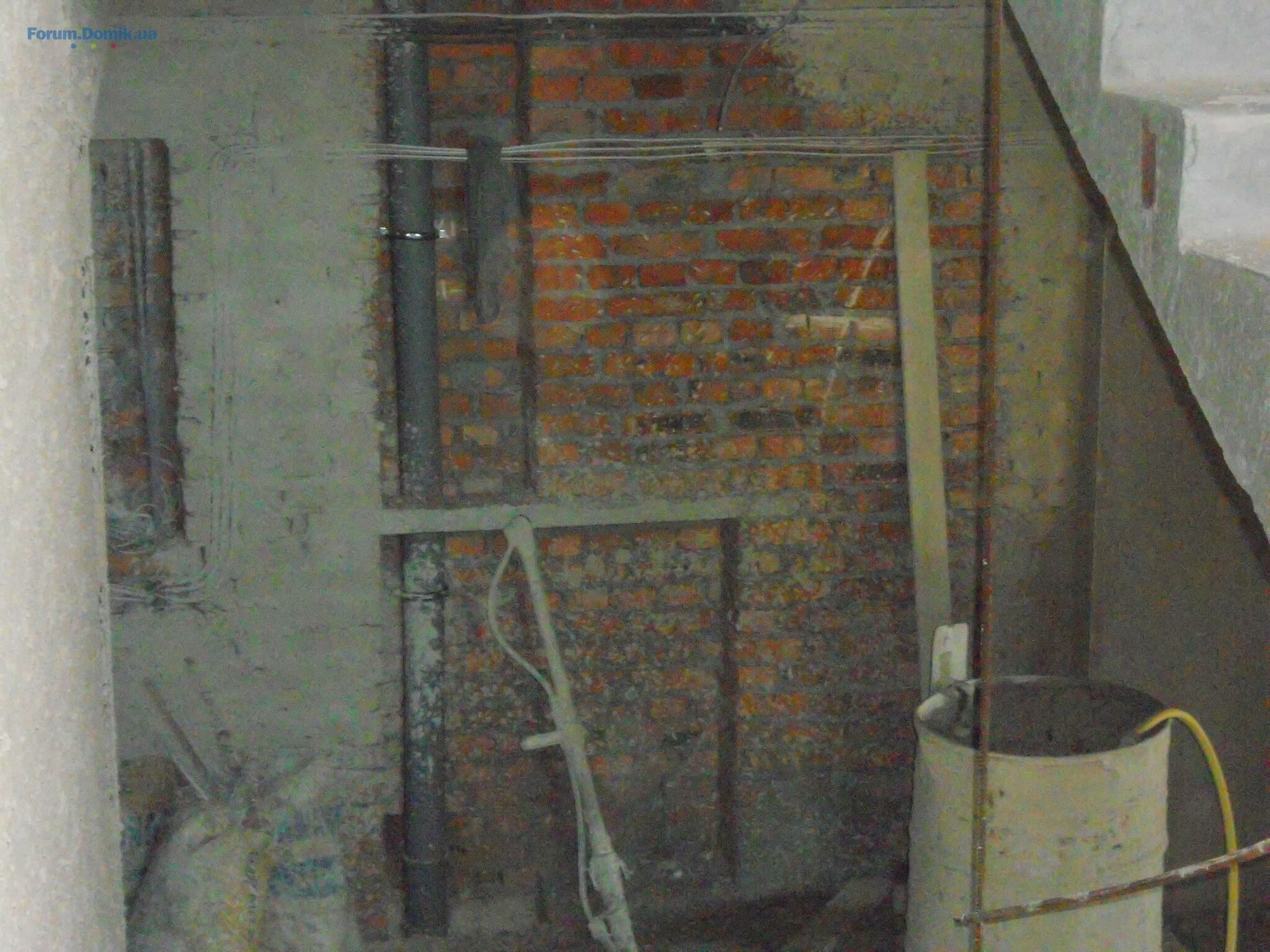

монтаж фундаментных блокови и кирпичная межблочная кладка выполнена на 65%

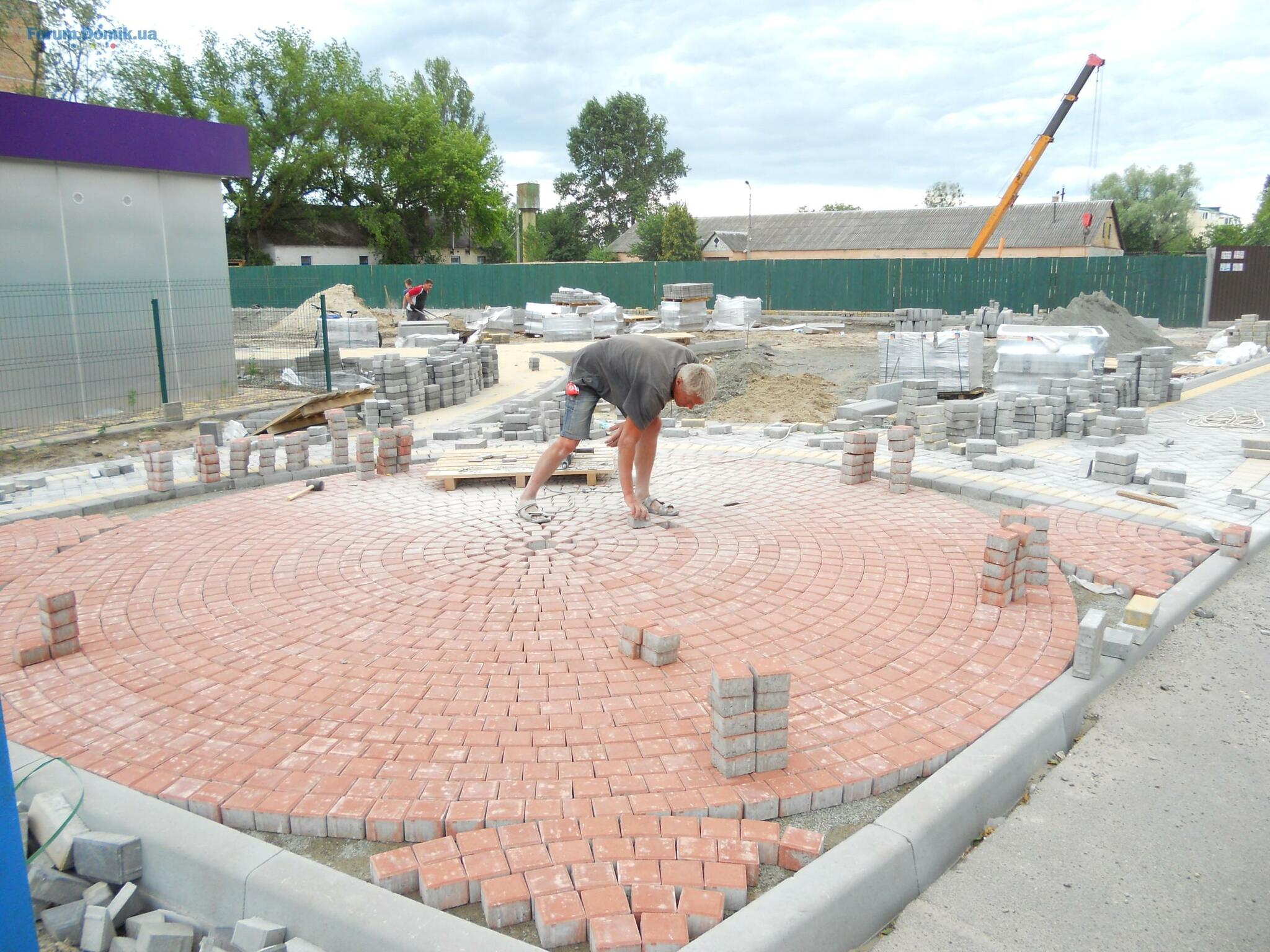

сквер- до 15.08.2016 планируется окончание укладки тротуарной плитки и установки забора и фонарных столбов по фасаду сквера, параллельно будут работать озеленители
дом 73е:
первая секция полностью оштукатурена, вторая секция приступили к штукатурным работам с 10 этажа, в третьей секции остался последний этаж -12.08.2016 секция будет готова,
крыша- остаётся последний слой гидроизоляции с износостойкой присыпкой через 7-10 дней будет готово,
фасад частично оштукатурен и окрашен, установлены четыре стояка балконного остекления, завезены частично окна (ламинация под дерево) на коммерческий этаж
произведена разводка домофонного кабеля по квартирам,
пайка труб по отопление и воду к концу недели в первой секции будет закончена
дом 73д:
начат монтаж башенного крана,
монтаж фундаментных блокови и кирпичная межблочная кладка выполнена на 65%
сквер- до 15.08.2016 планируется окончание укладки тротуарной плитки и установки забора и фонарных столбов по фасаду сквера, параллельно будут работать озеленители
beilis
b
Новичок
7
30 мая 2016
09 авг 2016 12:04
Ребята молодцы!Темпы радуют, с нетерпением ждем октября, чтобы получить ключики от своей квартиры

В поиске
Вп
Прохожий
1
09 августа 2016
09 авг 2016 12:35
мы тоже проинвестировали (дом 73 Е)
ждем
ждем

Alex_Pokrovsky

Пользователь
21
03 июня 2016
09 авг 2016 12:37
Спасибо))
beilis
b
Новичок
7
30 мая 2016
09 авг 2016 12:38
Значит будем соседями

Alex_Pokrovsky

Пользователь
21
03 июня 2016
15 авг 2016 11:16

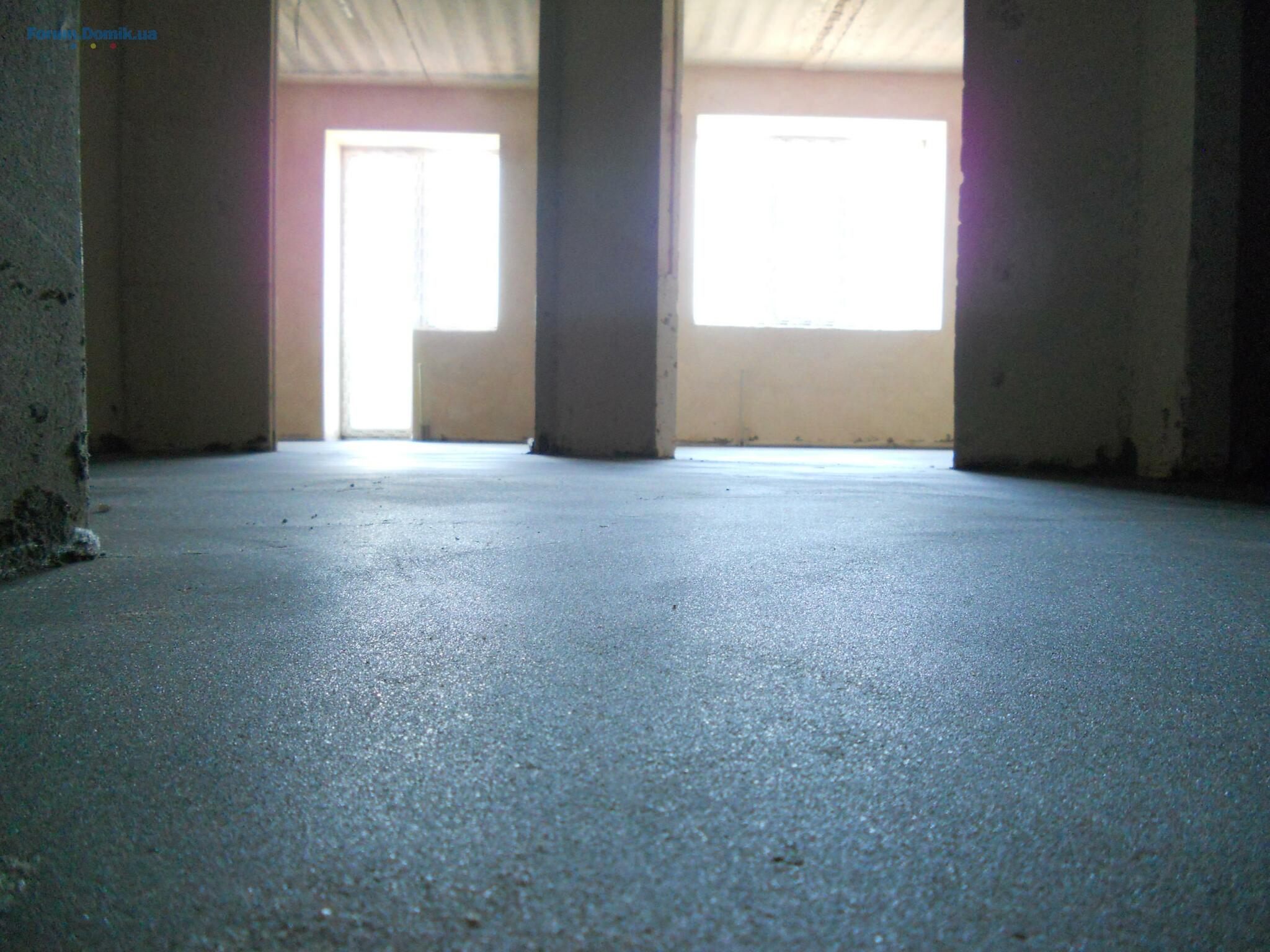

15.08.2016
дом 73Е:

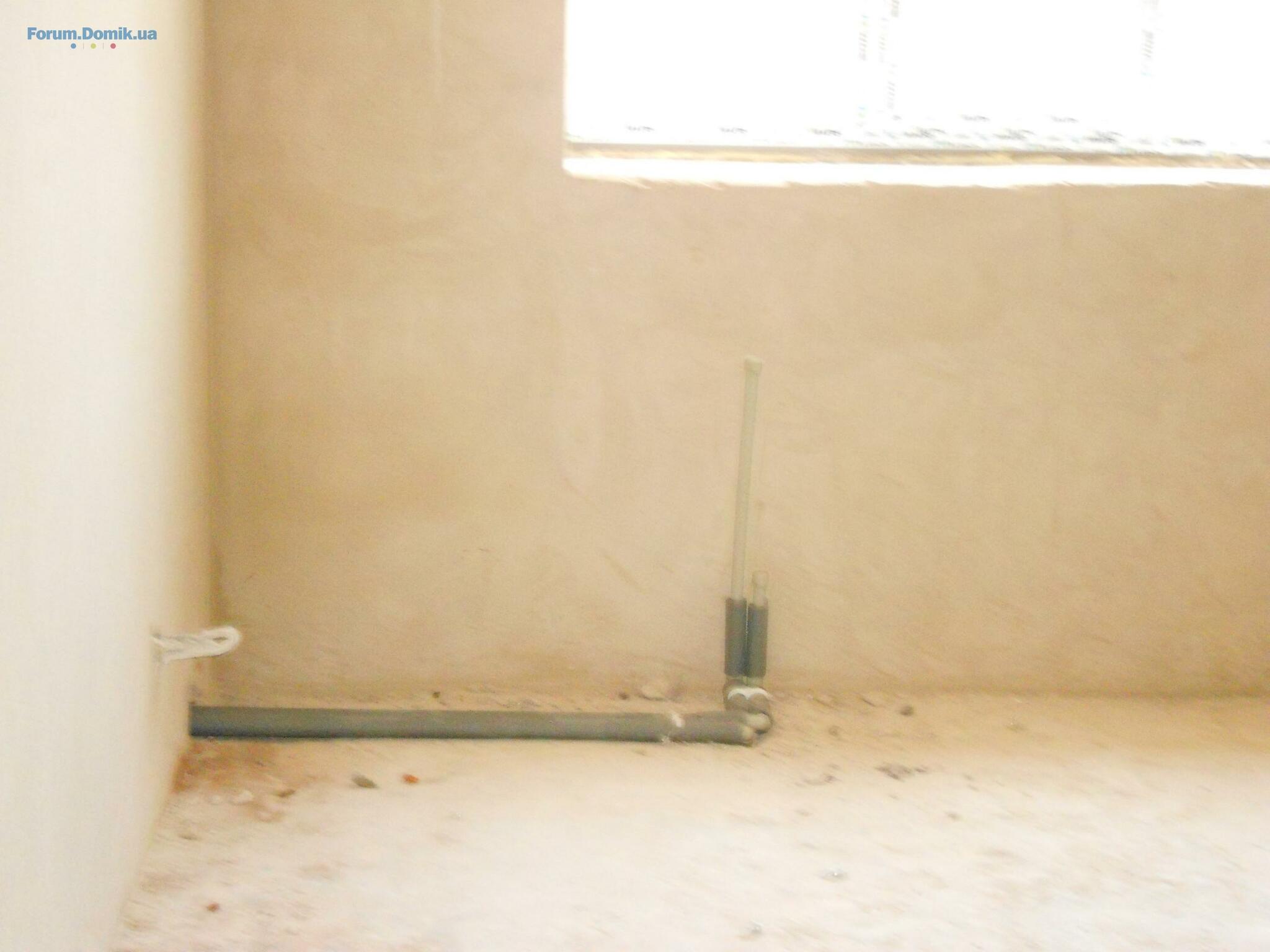

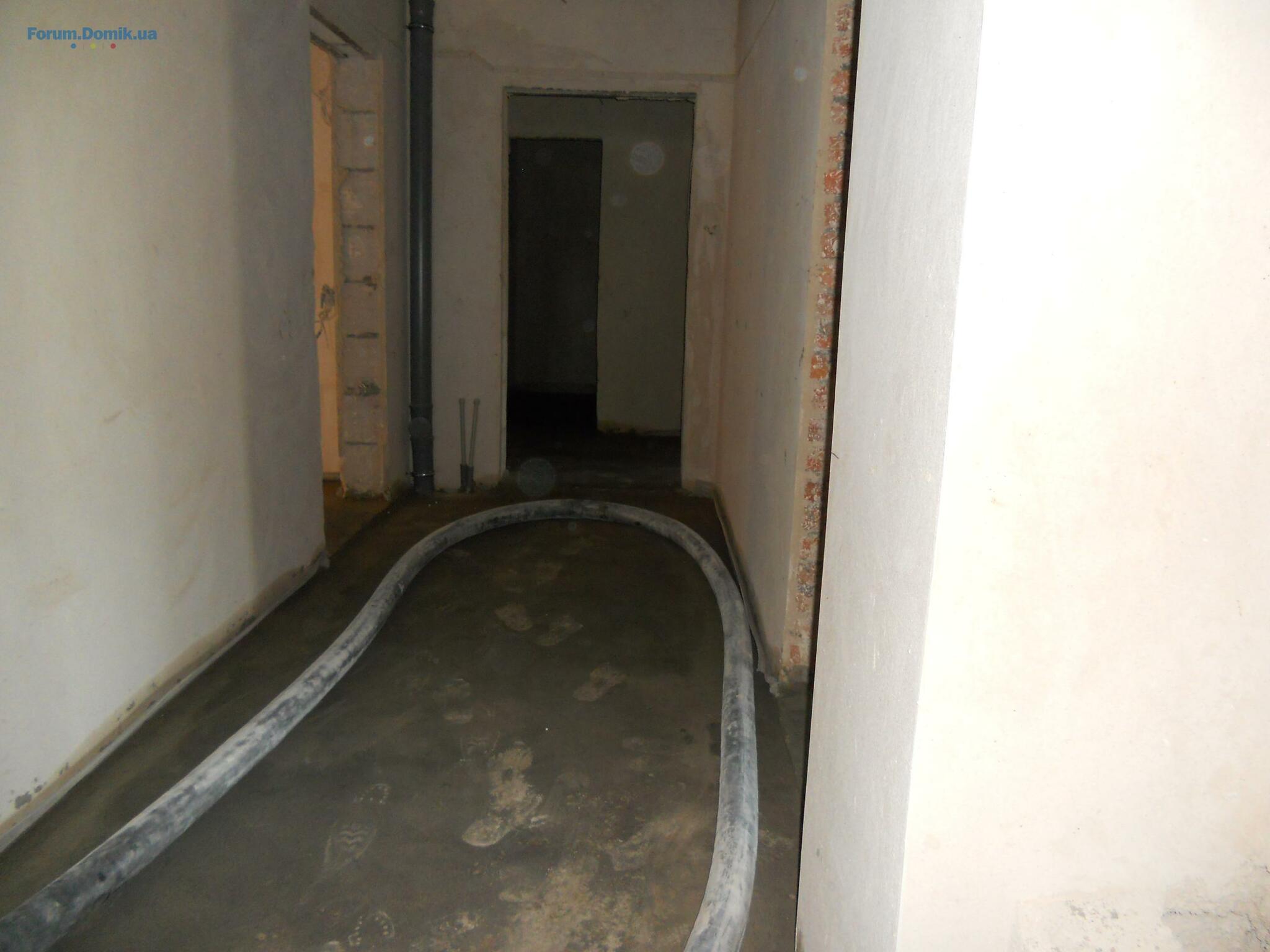

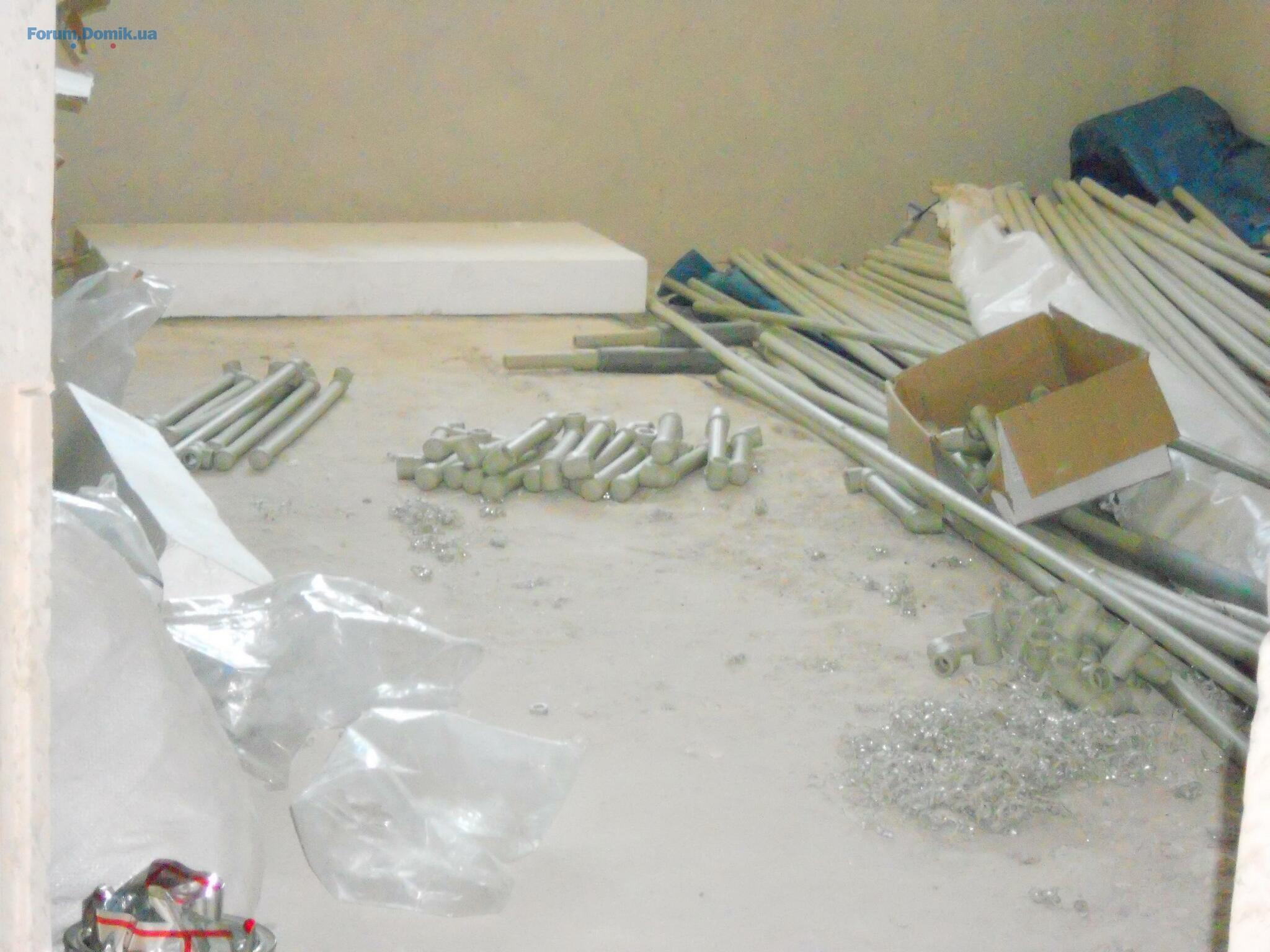

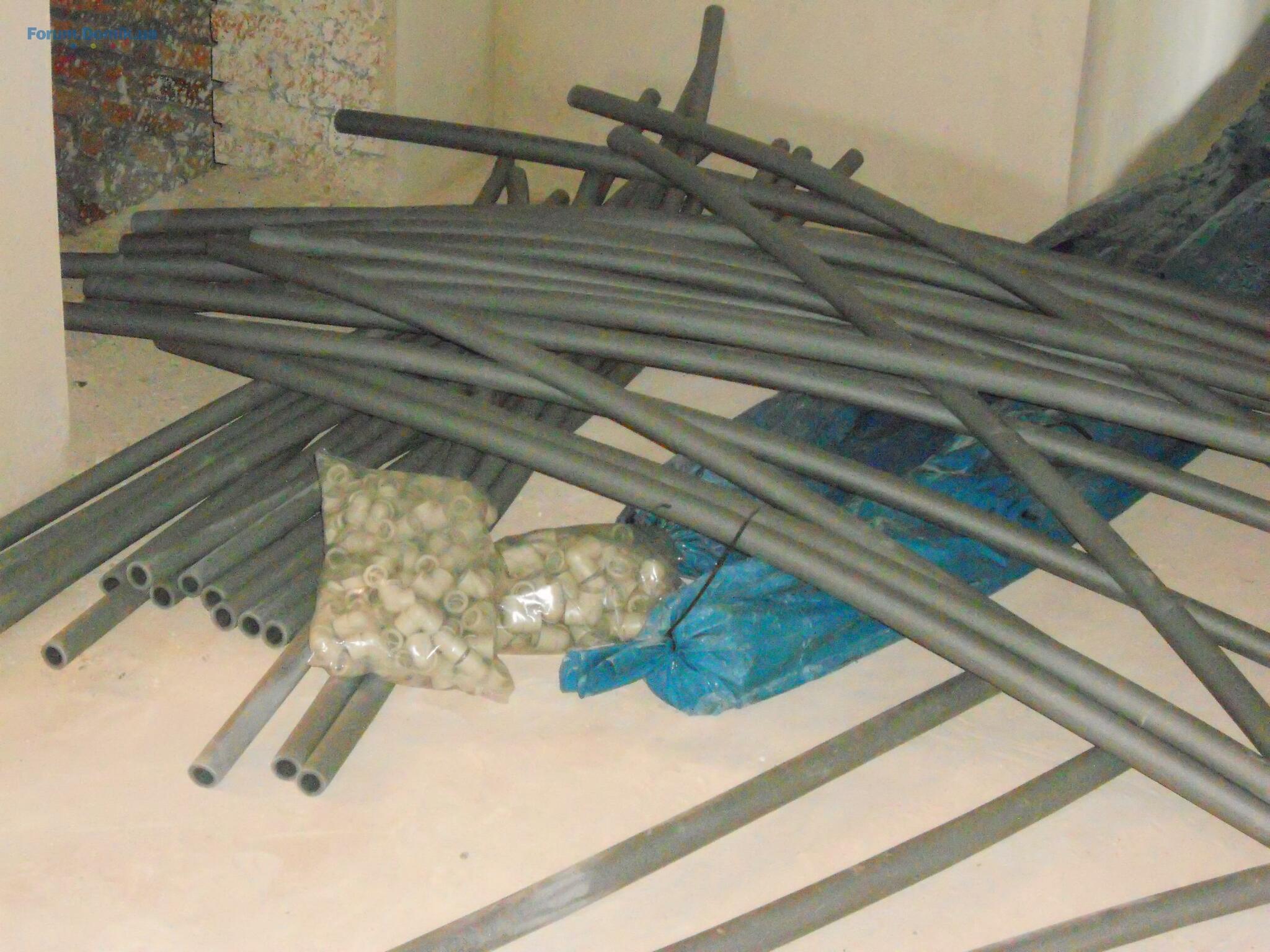

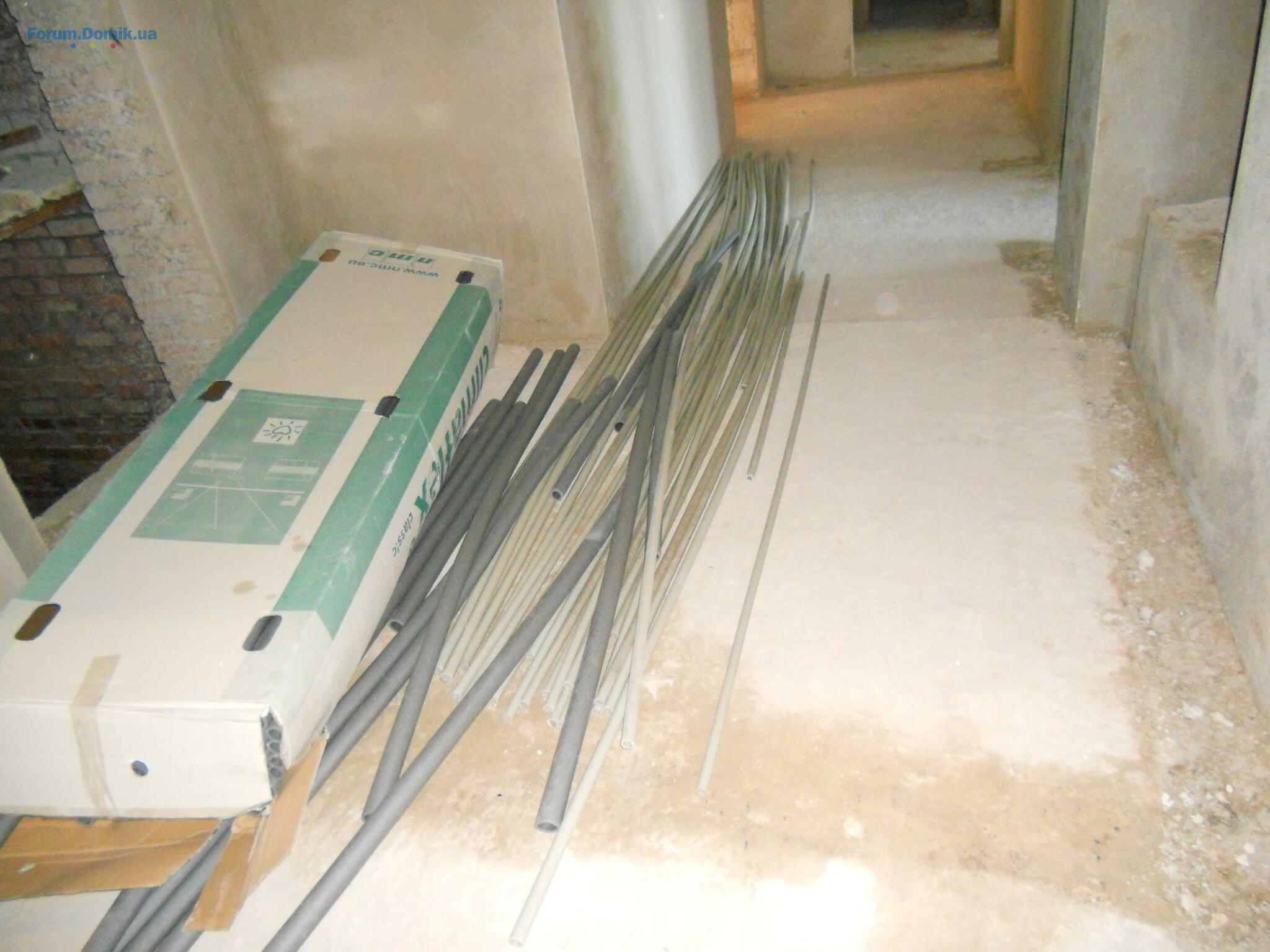

закончили разводку труб под отопление и подвод воды,переходят в третью секцию
по фасаду установили ещё два стояка балконного остекления, также установлено несколько окон на коммерческом этаже

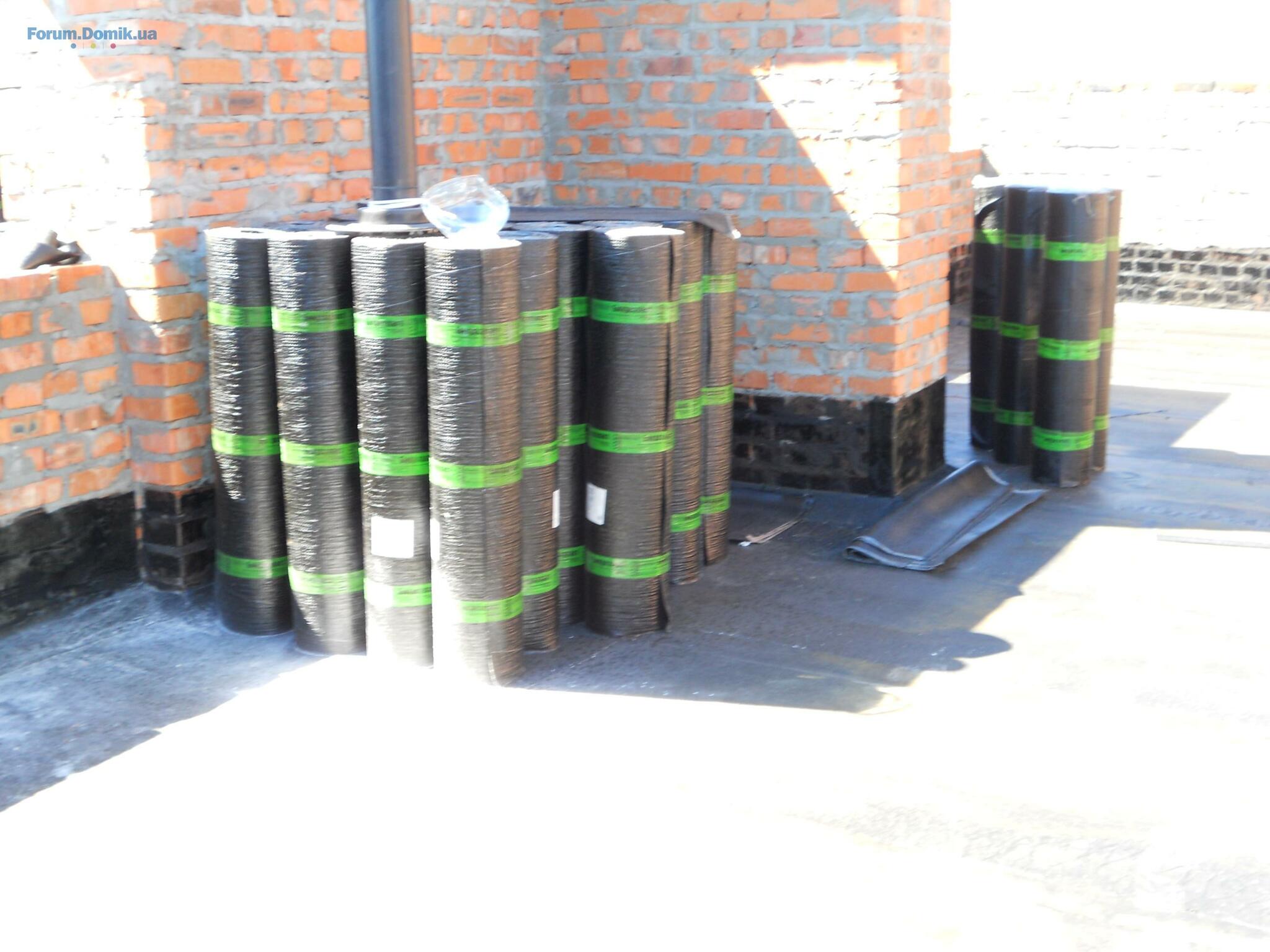

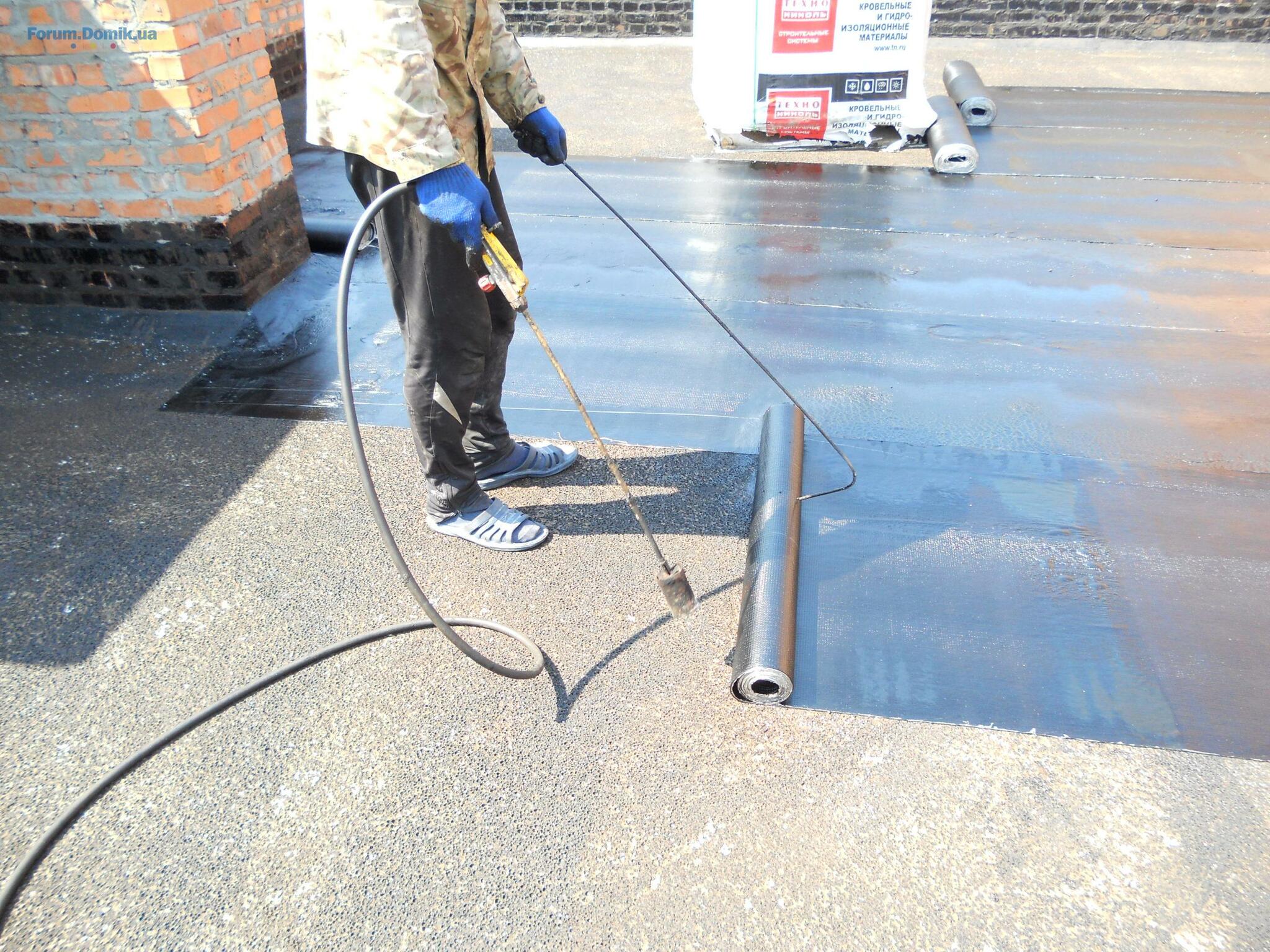

на крыше до конца недели обещают закончить нанесения финишного слоя гидроизоляции, на сегодняшний день готово в первой и половина второй секции, параллельно работают на разводкой молниеотвода

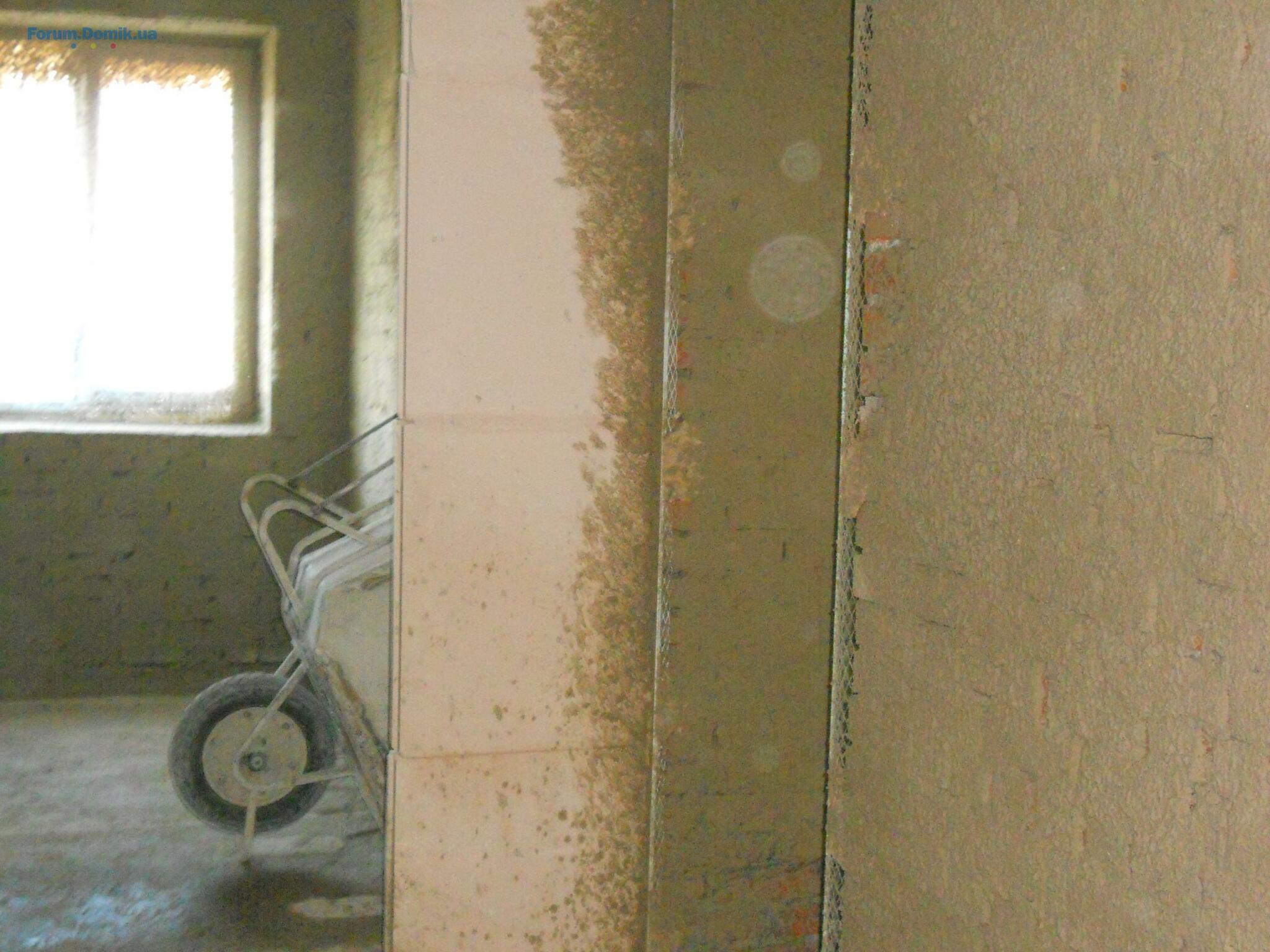

заметно продвинулись по фасадному утеплению,
с 17.08 приступают к заливке стяжки в первой секции,
во второй секции штукатуры дошли до восьмого этажа,
на днях приступят к монтажу козырьков над балконами последнего этажа
дом 73Д:

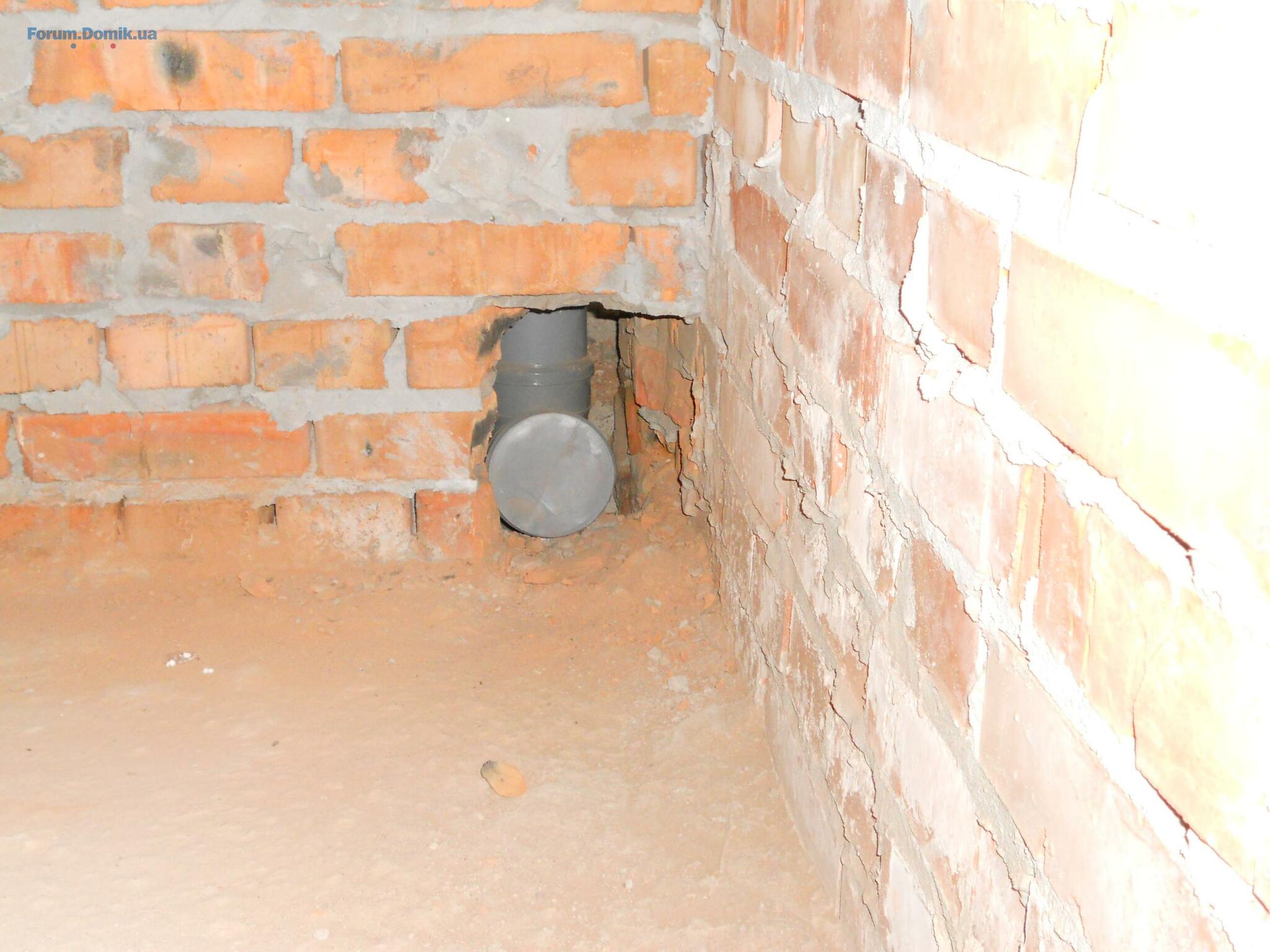

монтаж фундаментных блоков выполнен практически на 100%

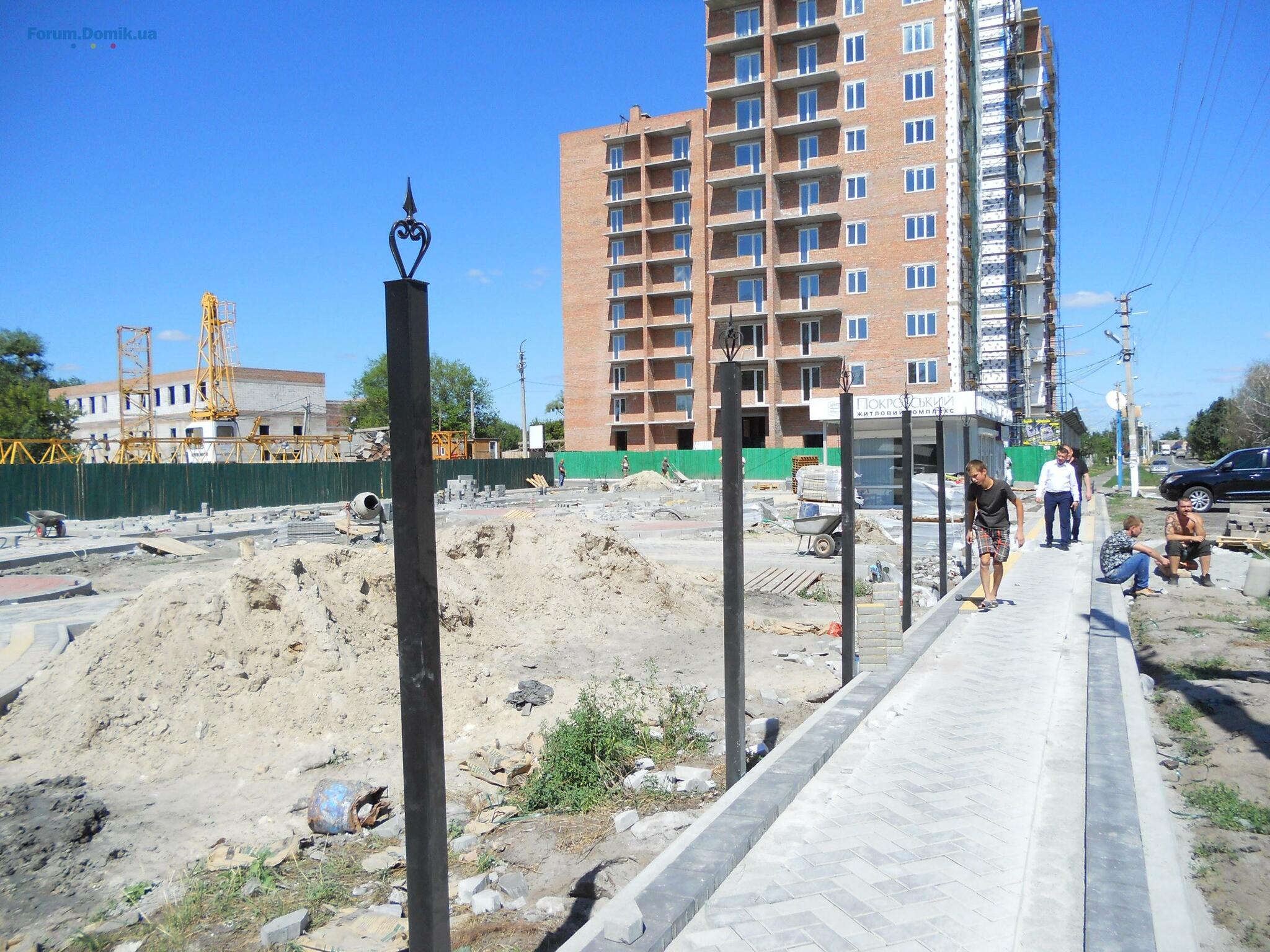

сквкер:
закончены работы по укладке тротуарной плитки,
активно работают озеленители
дом 73Е:
закончили разводку труб под отопление и подвод воды,переходят в третью секцию
по фасаду установили ещё два стояка балконного остекления, также установлено несколько окон на коммерческом этаже
на крыше до конца недели обещают закончить нанесения финишного слоя гидроизоляции, на сегодняшний день готово в первой и половина второй секции, параллельно работают на разводкой молниеотвода
заметно продвинулись по фасадному утеплению,
с 17.08 приступают к заливке стяжки в первой секции,
во второй секции штукатуры дошли до восьмого этажа,
на днях приступят к монтажу козырьков над балконами последнего этажа
дом 73Д:
монтаж фундаментных блоков выполнен практически на 100%
сквкер:
закончены работы по укладке тротуарной плитки,
активно работают озеленители
Radi
R
Новичок
17
27 января 2016
19 авг 2016 18:21
Ребят, вижу на сайте Лун.юа пишут, что стартовали продажи третьей очереди нашего жк.
Я так понимаю, что кроме третьей еще планируется пару очередей, но на генплане об этом ни слова!
Кто знает, где будут находиться новые дома???
Я так понимаю, что кроме третьей еще планируется пару очередей, но на генплане об этом ни слова!
Кто знает, где будут находиться новые дома???
Alex_Pokrovsky

Пользователь
21
03 июня 2016
20 авг 2016 05:14
Добрый день, да вы правы по поводу третьей очереди. Официальный старт продаж на сентябрь 2016, дома будут находиться немного дальше от дороги, по возможности будет загружена визуализация. Спасибо.
beilis
b
Новичок
7
30 мая 2016
22 авг 2016 08:49

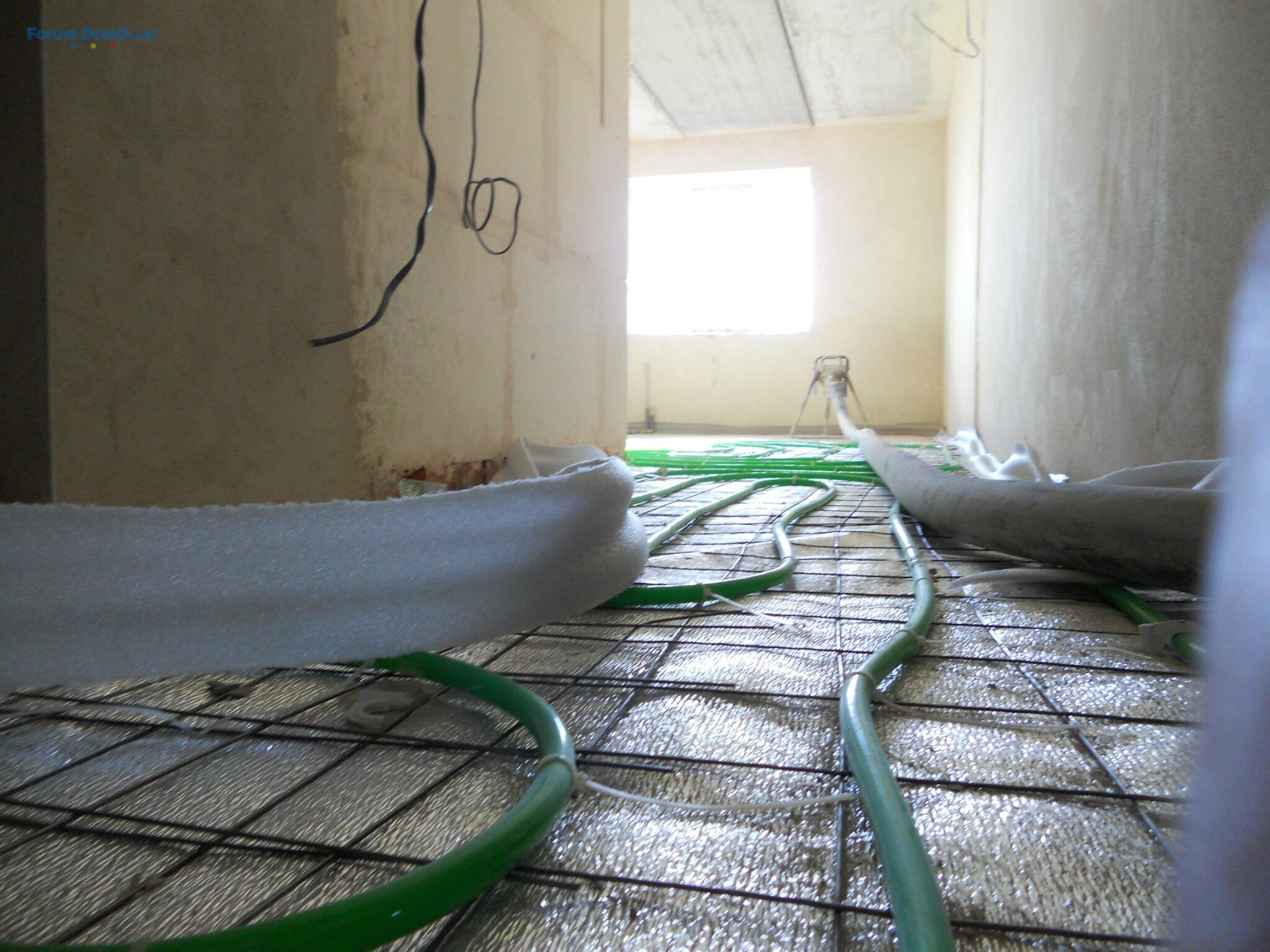

Добрый день! Инвесторы 73е, кто- нибудь делал или будет делать теплый пол ???
Alex_Pokrovsky

Пользователь
21
03 июня 2016
22 авг 2016 10:50

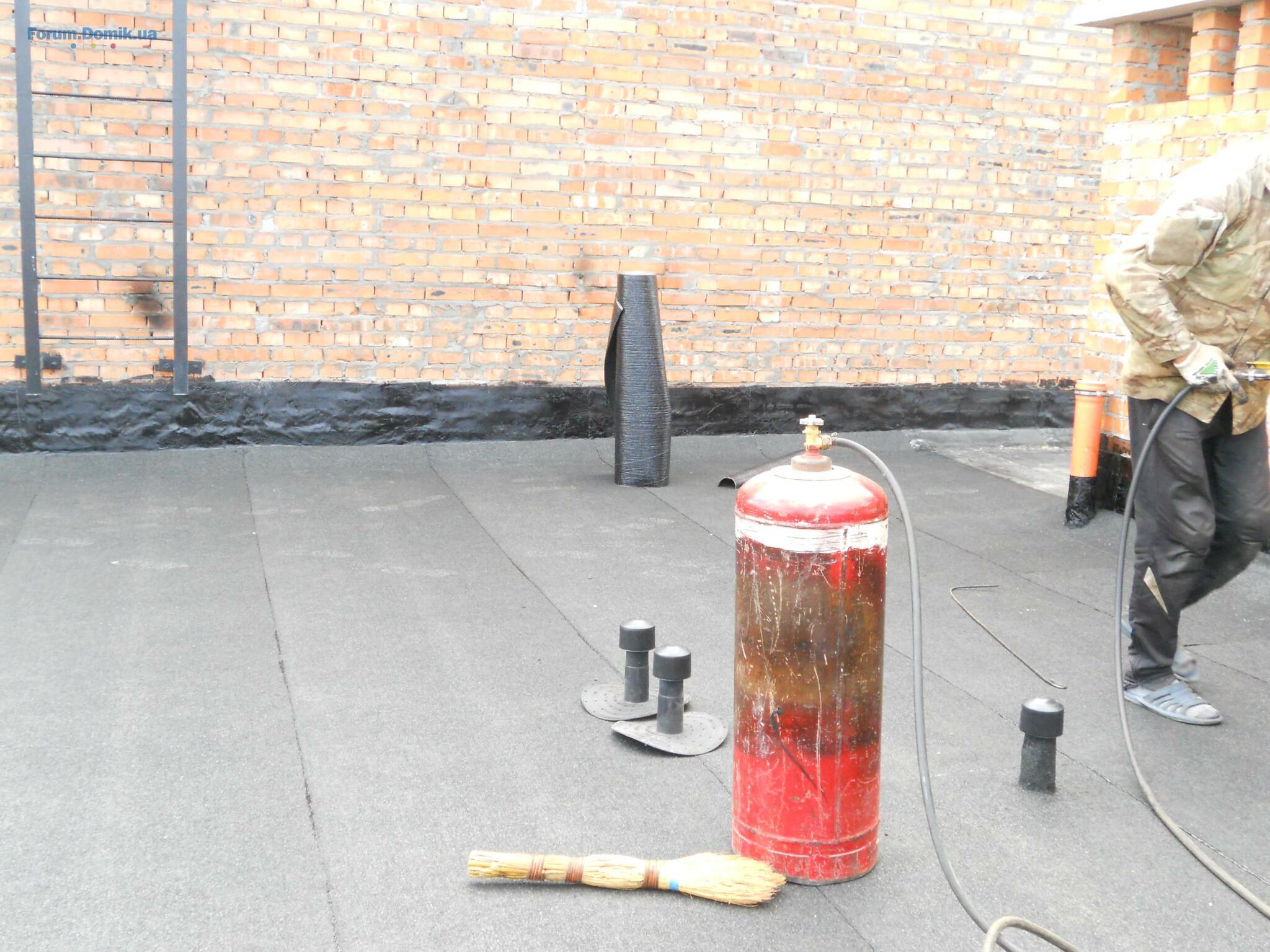

22.08.2016

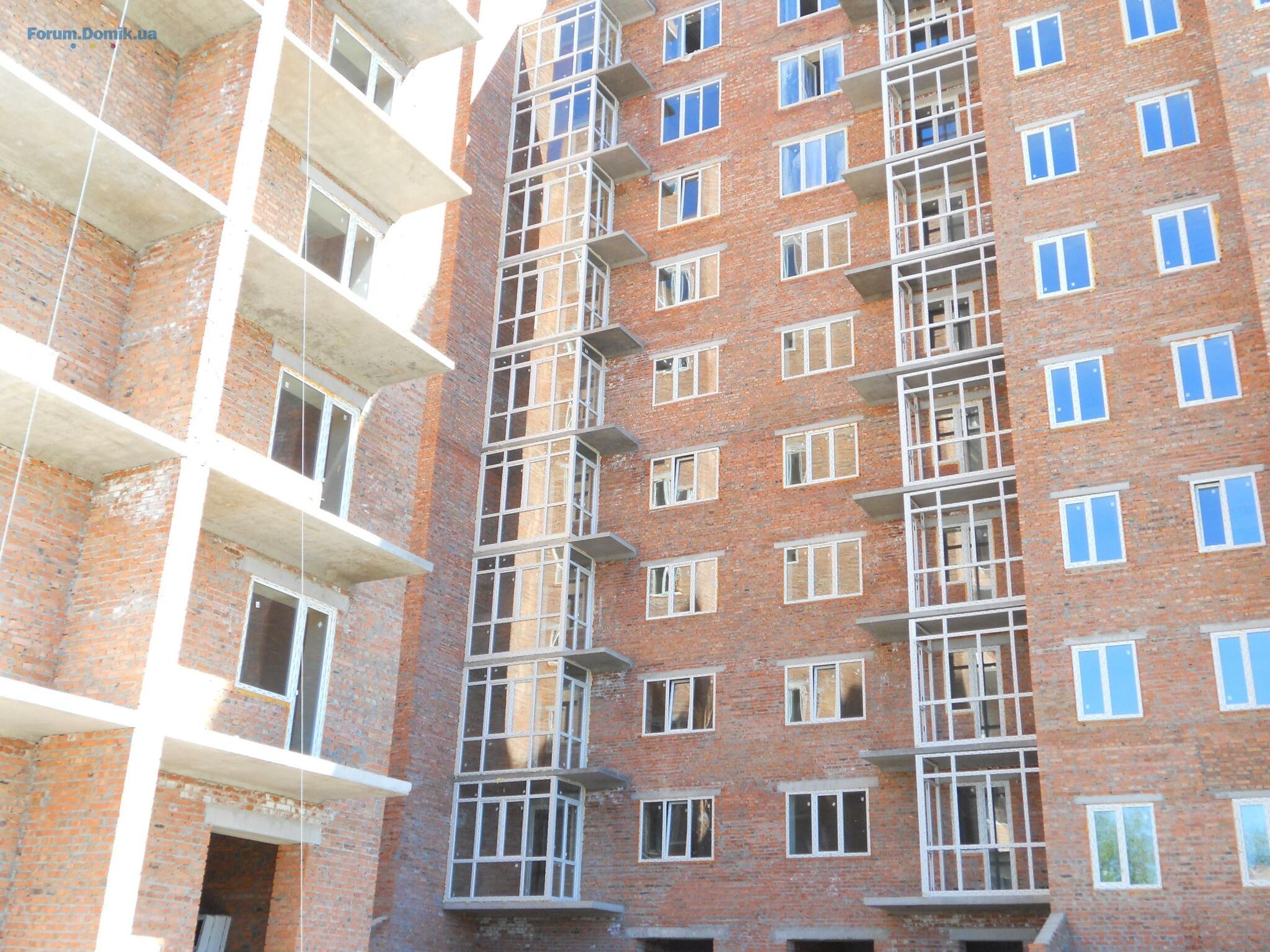

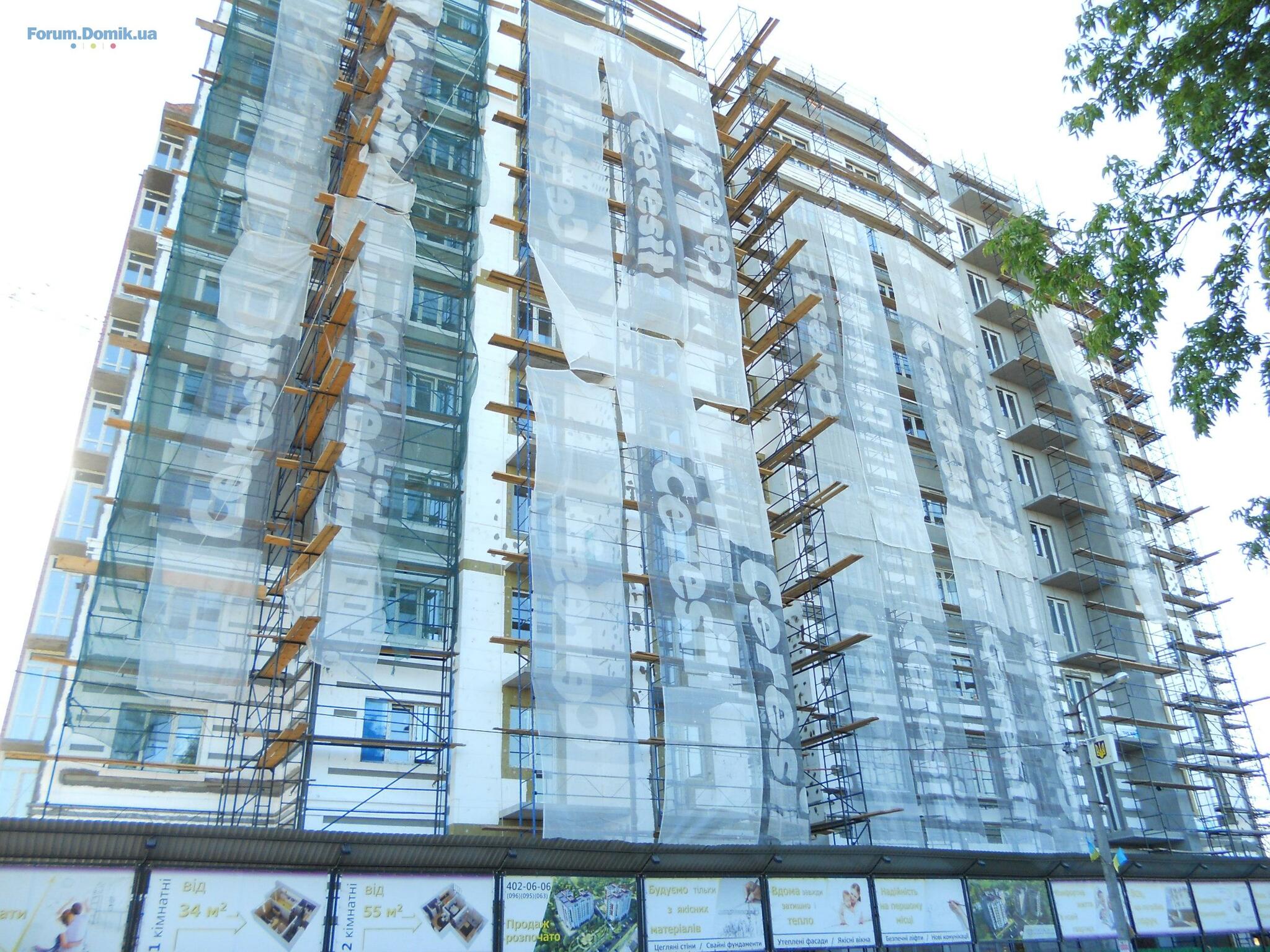

Дом 73Е:

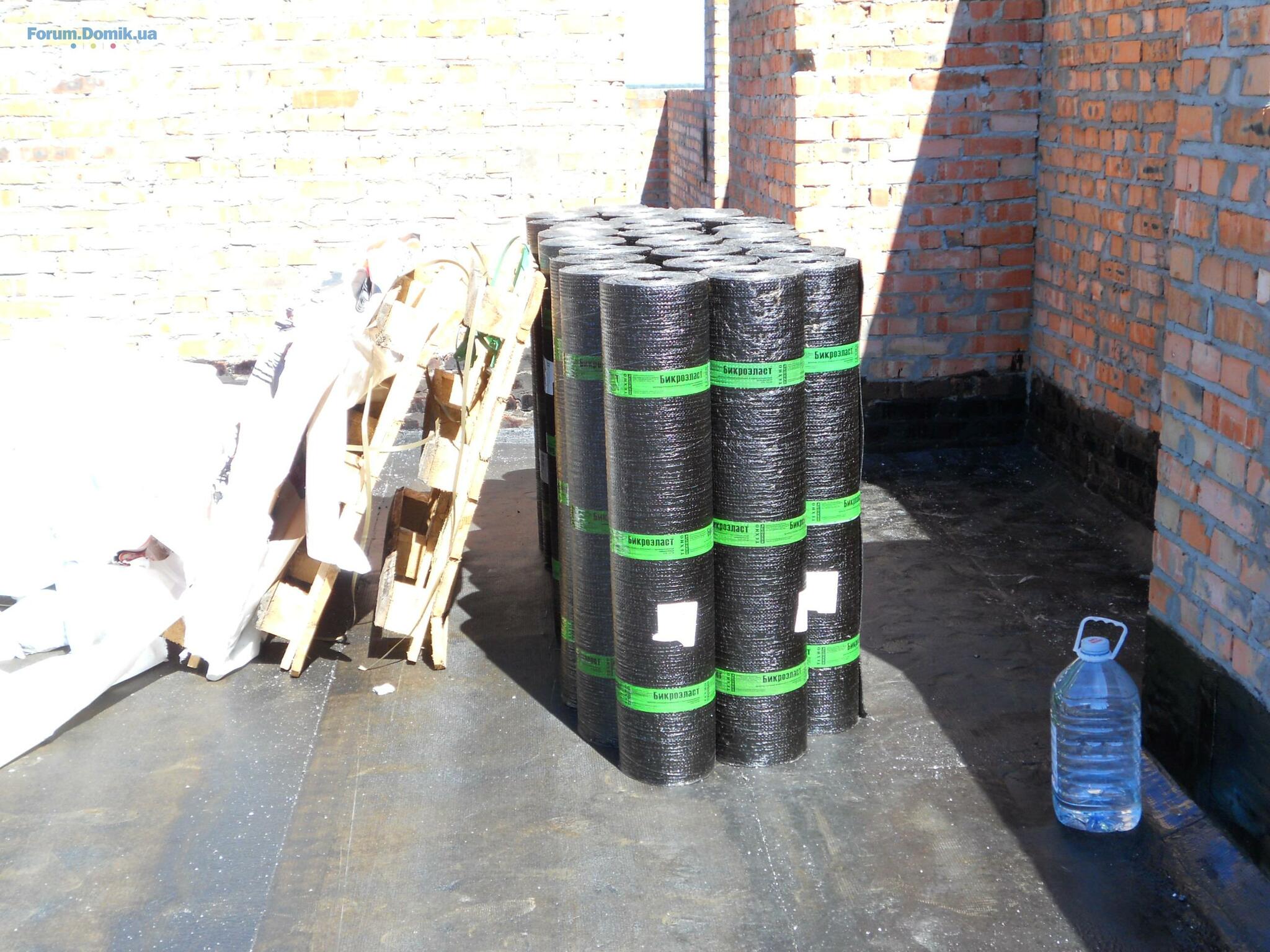

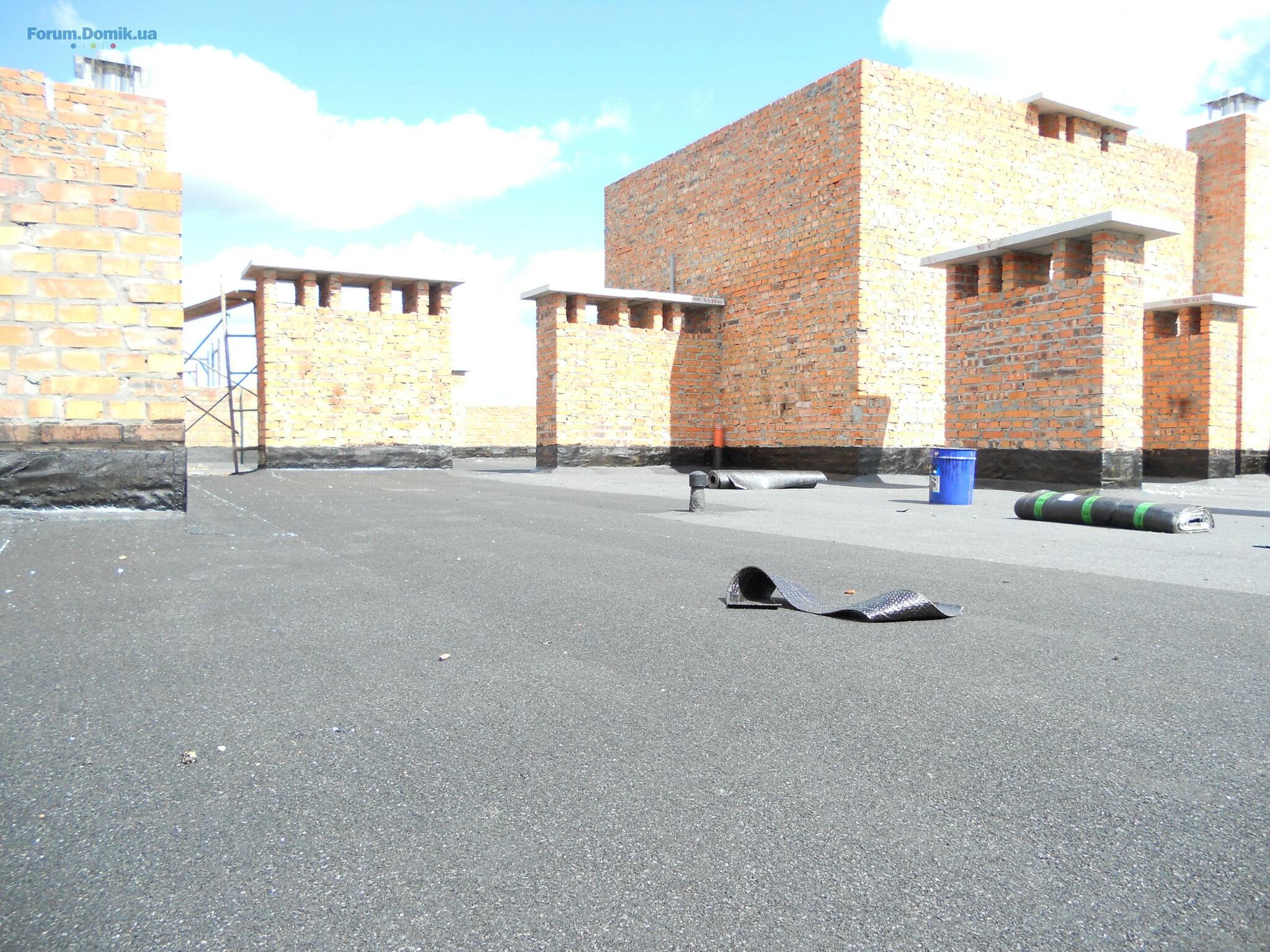

крыша- кровельные работы выполнены на 100%,

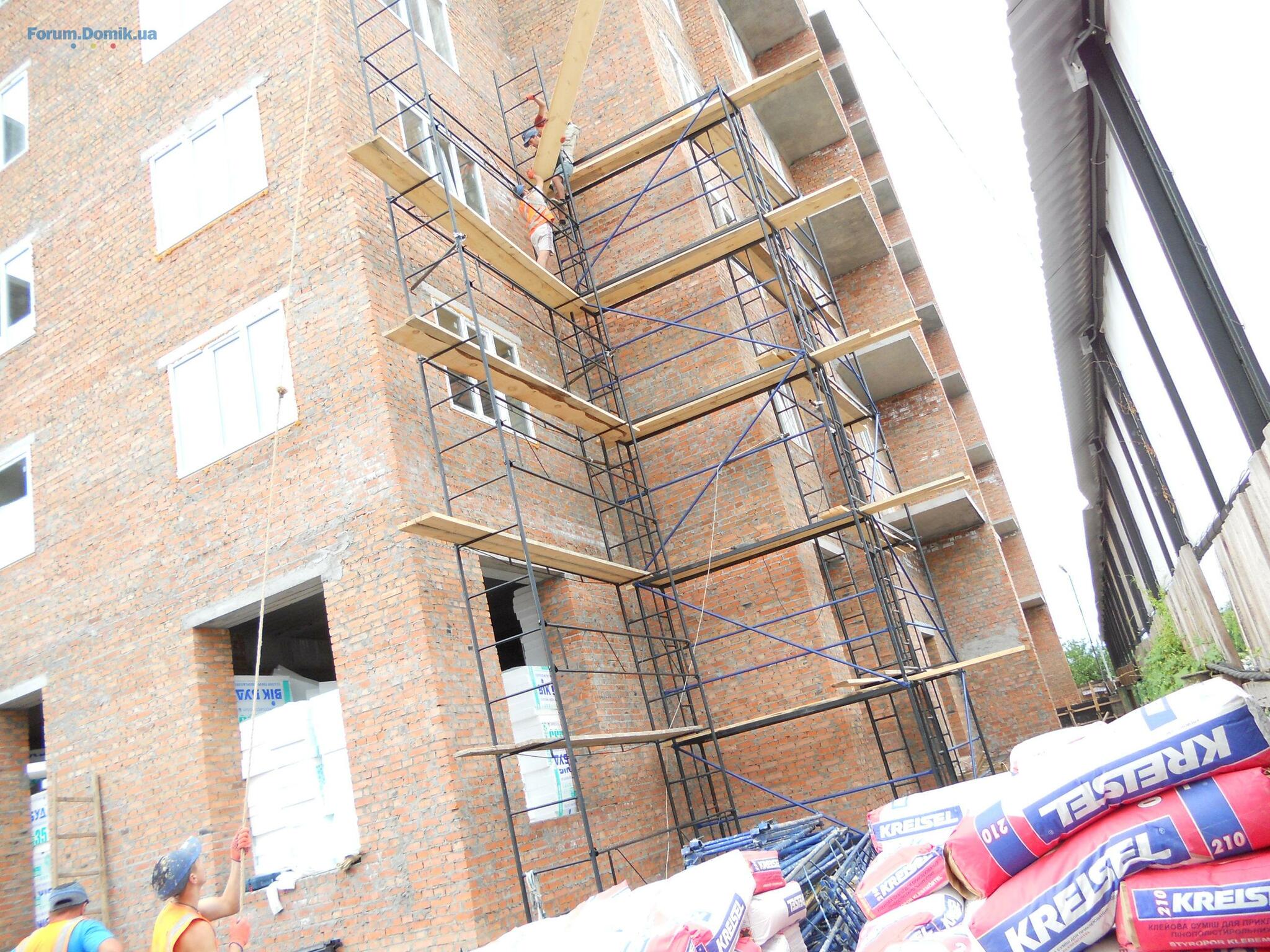

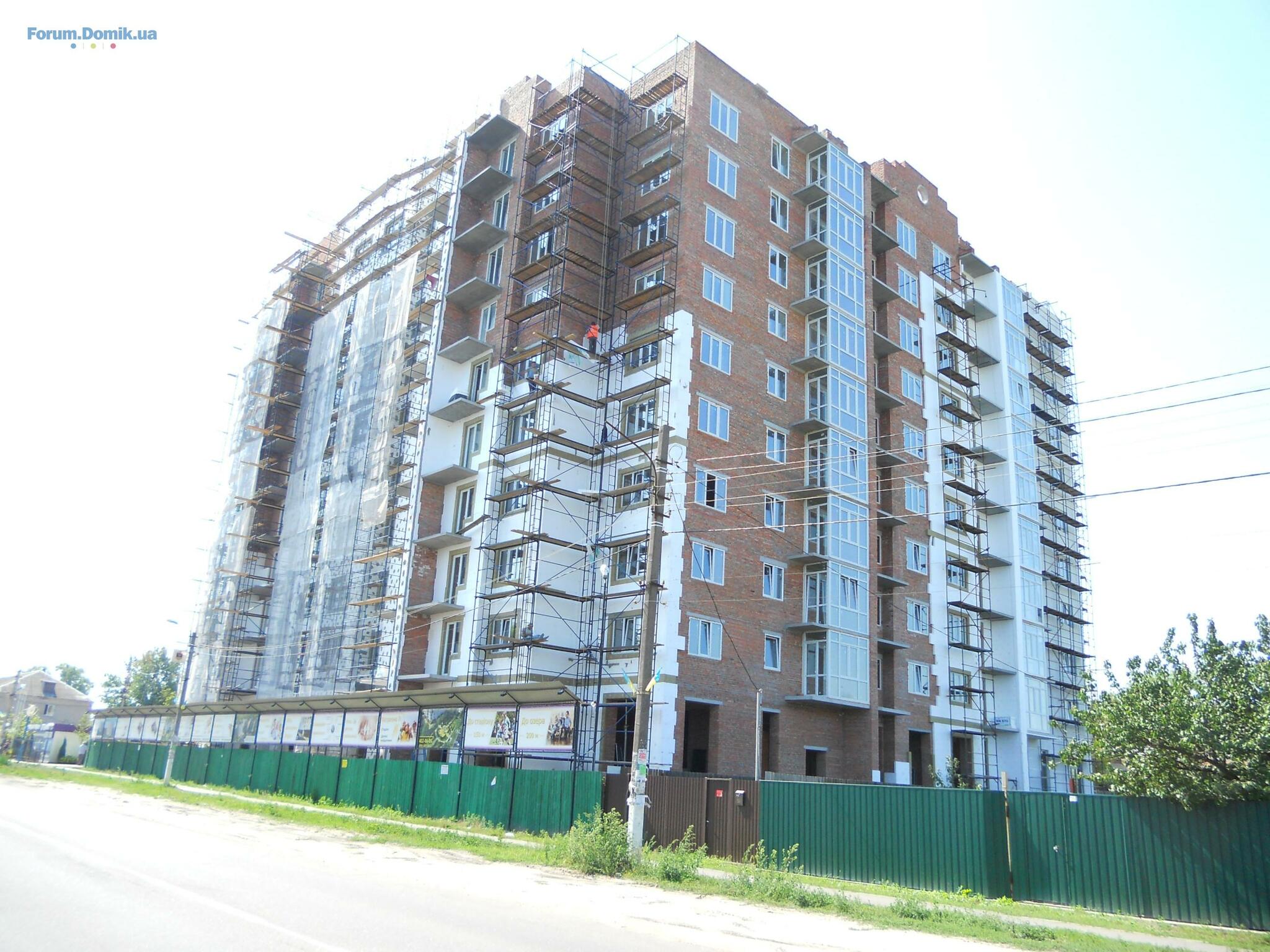

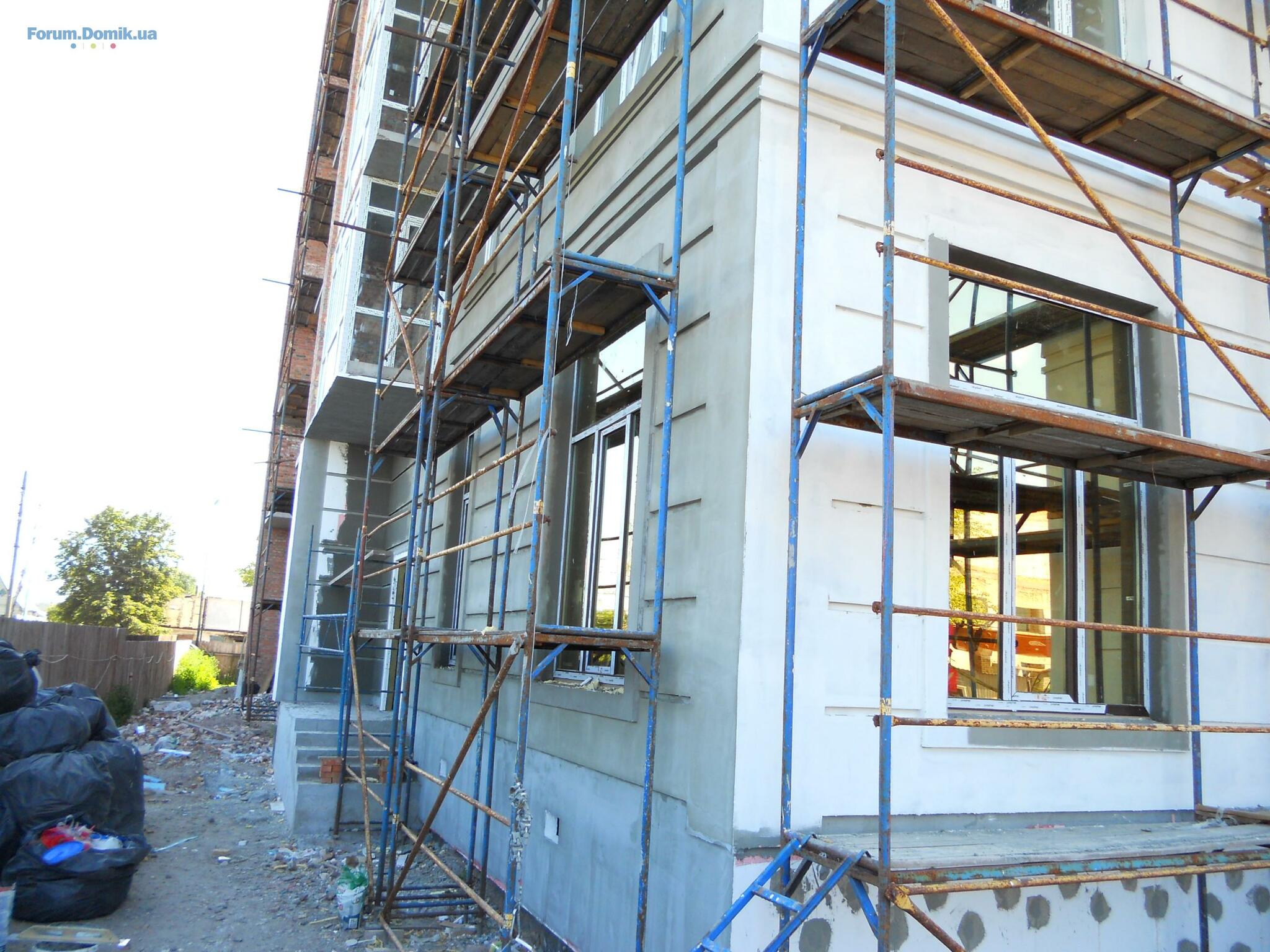

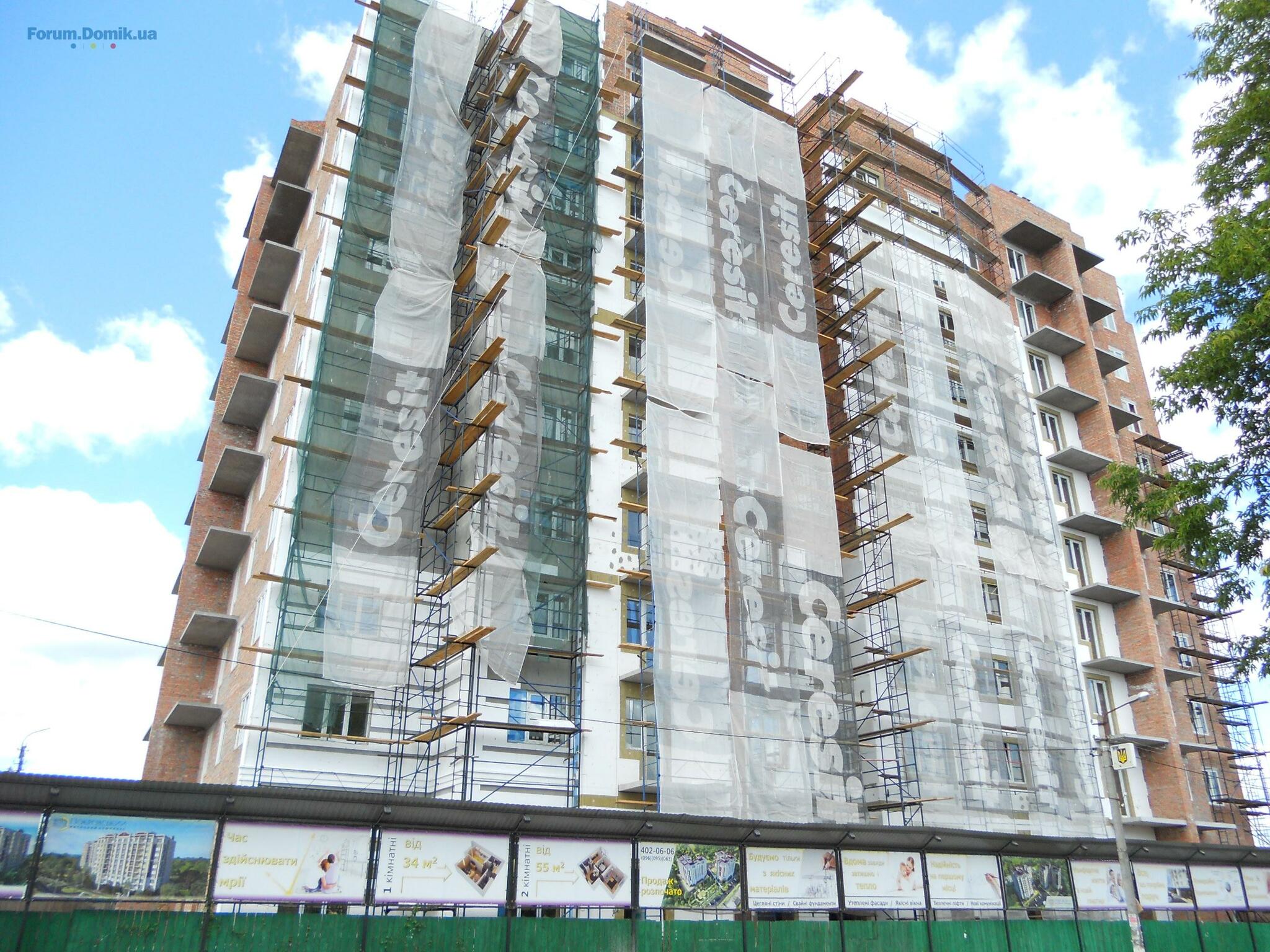

фасадчики уверенными темпами движутся вперёд, ведутся подготовительные работы по установке ещё двух стояков балконного остекления,
первая секция работы по стяжке выполнены до 4 этажа включительно,
вторая секция проведены штукатурные работы с десятого по седьмой этаж включительно,
третья секция - разводка труб под воду и отопление с первого по третий этаж включительно,
дом 73Д:

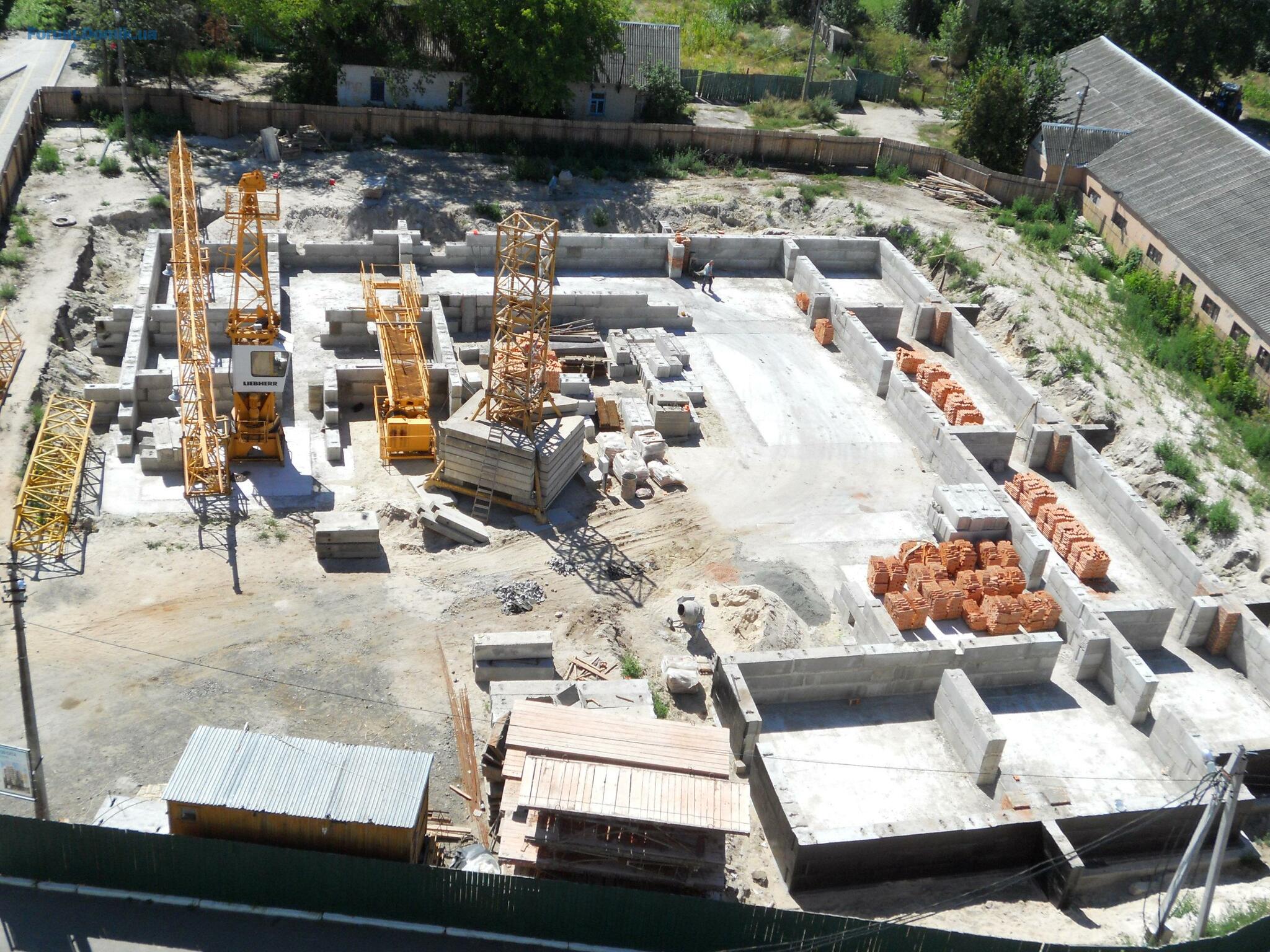

укладка фундаментных блоков выполнена на 100%,

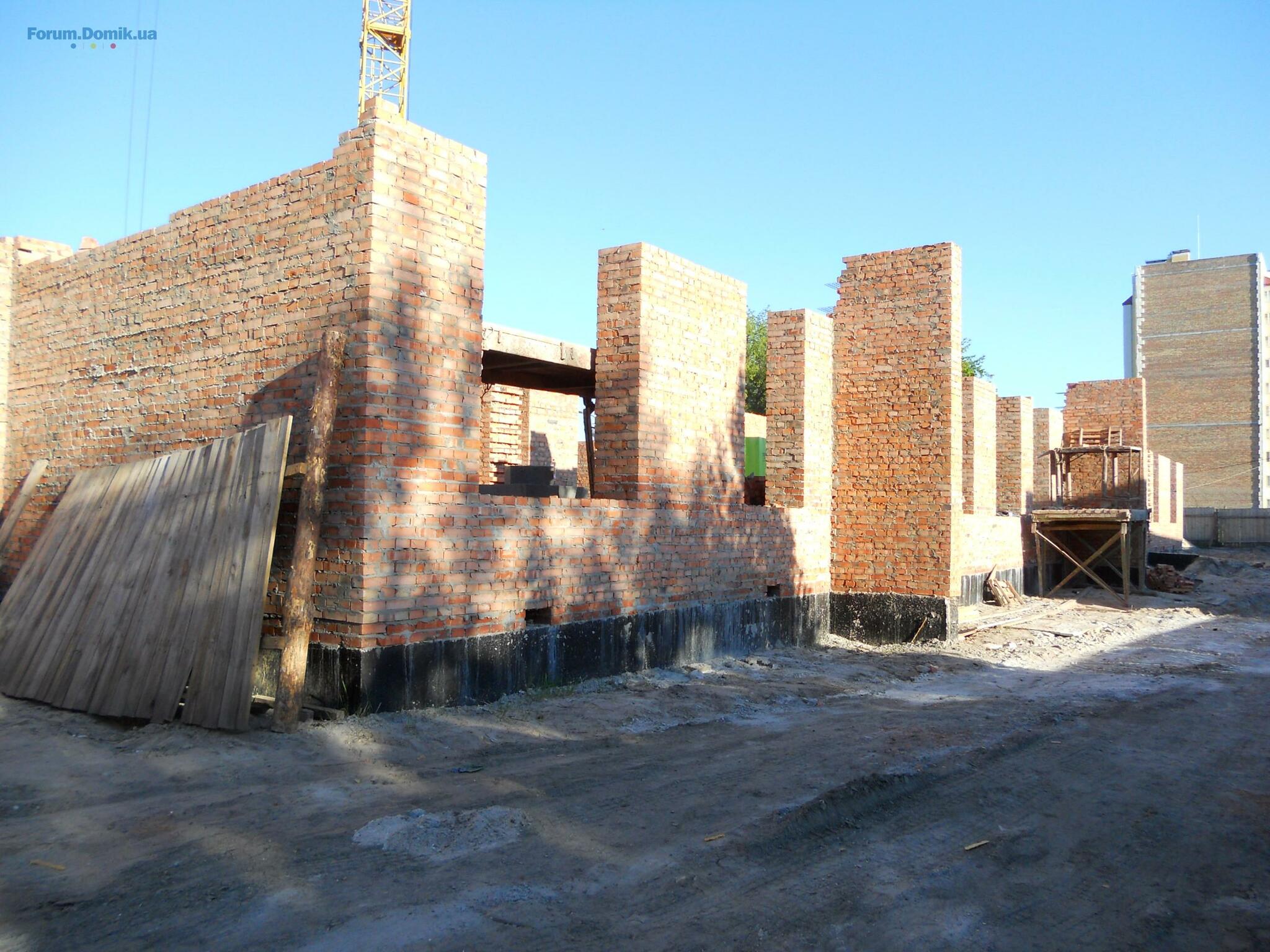

приступили к укладке меж. этажных перекрытий, частично выполнена кирпичная кладка коммерческого этажа,

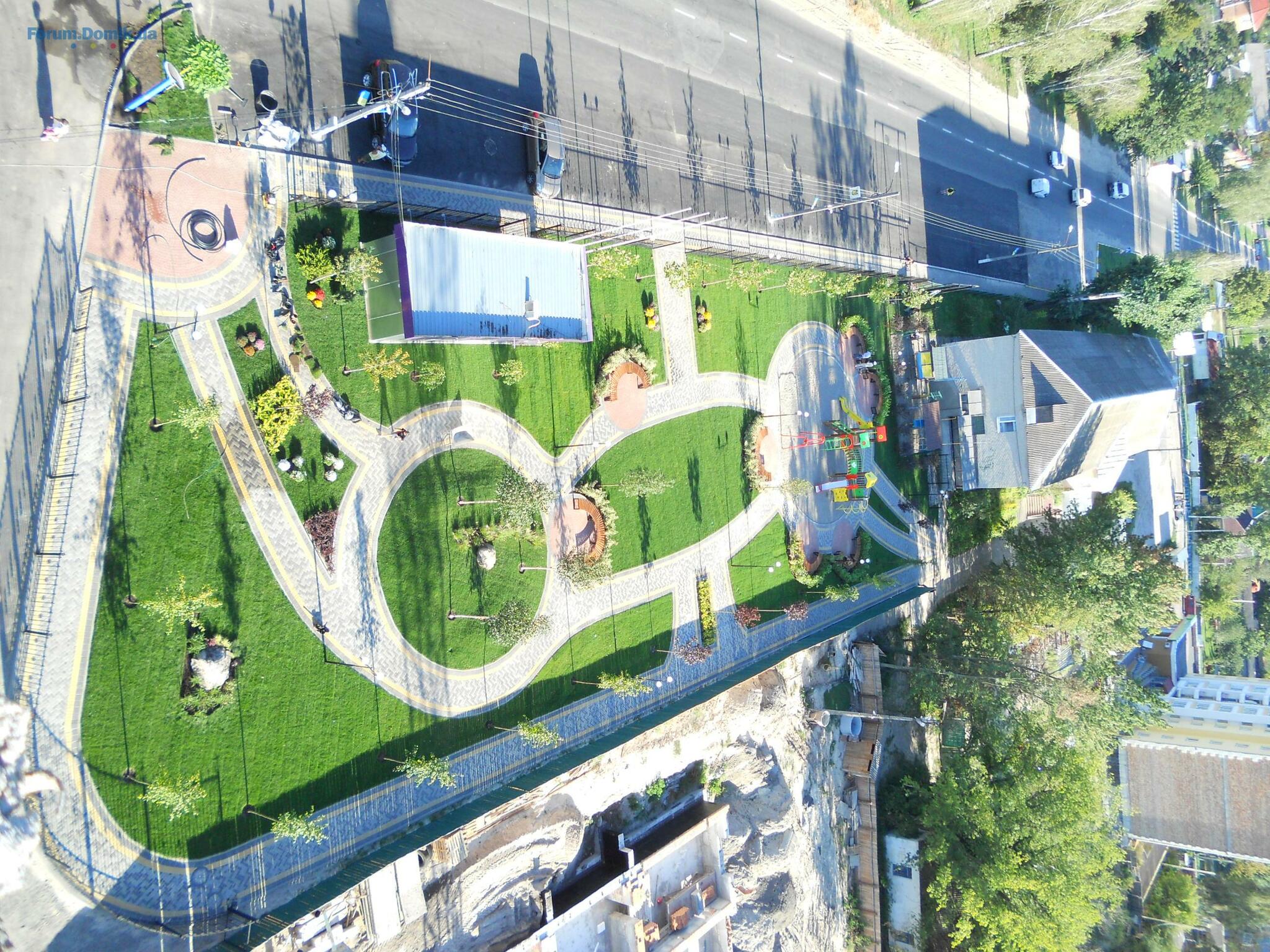

сквер:
выполнен монтаж системы полива-100%
высадка деревьев и кустов-100%
укладка рулонной травы до 23.08 закончат
установка паркового освещения -100%
ограждение -100%
остаются несколько лавочек, детская площадка и кое какие штрихи.
ДОРОГИЕ ИНВЕСТОРЫ И ПОТЕНЦИАЛЬНЫЕ ПОКУПАТЕЛИ, ПРИГЛАШАЕМ ВАС И ВАШИХ ДЕТЕЙ. 01.09.2016 НА 12.00 ПРИНЯТЬ УЧАСТИЕ В ОФИЦИАЛЬНОМ ОТКРЫТИИ НАШЕГО СКВЕРА, С НЕ БОЛЬШОЙ ШОУ ПРОГРАММОЙ.
Дом 73Е:
крыша- кровельные работы выполнены на 100%,
фасадчики уверенными темпами движутся вперёд, ведутся подготовительные работы по установке ещё двух стояков балконного остекления,
первая секция работы по стяжке выполнены до 4 этажа включительно,
вторая секция проведены штукатурные работы с десятого по седьмой этаж включительно,
третья секция - разводка труб под воду и отопление с первого по третий этаж включительно,
дом 73Д:
укладка фундаментных блоков выполнена на 100%,
приступили к укладке меж. этажных перекрытий, частично выполнена кирпичная кладка коммерческого этажа,
сквер:
выполнен монтаж системы полива-100%
высадка деревьев и кустов-100%
укладка рулонной травы до 23.08 закончат
установка паркового освещения -100%
ограждение -100%
остаются несколько лавочек, детская площадка и кое какие штрихи.
ДОРОГИЕ ИНВЕСТОРЫ И ПОТЕНЦИАЛЬНЫЕ ПОКУПАТЕЛИ, ПРИГЛАШАЕМ ВАС И ВАШИХ ДЕТЕЙ. 01.09.2016 НА 12.00 ПРИНЯТЬ УЧАСТИЕ В ОФИЦИАЛЬНОМ ОТКРЫТИИ НАШЕГО СКВЕРА, С НЕ БОЛЬШОЙ ШОУ ПРОГРАММОЙ.
Alex_Pokrovsky

Пользователь
21
03 июня 2016
29 авг 2016 15:38
29.08.2016
Дом 73Е:

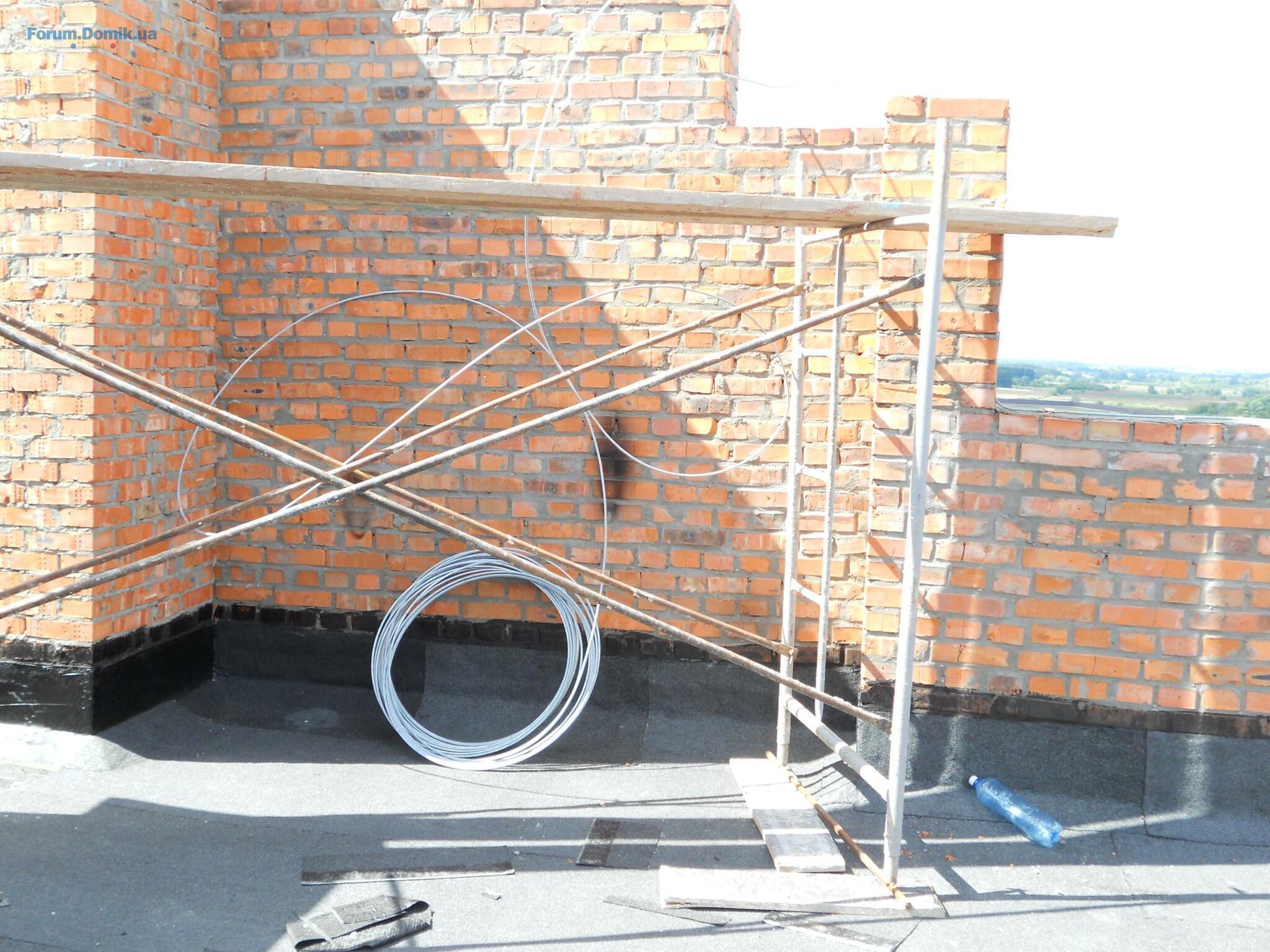

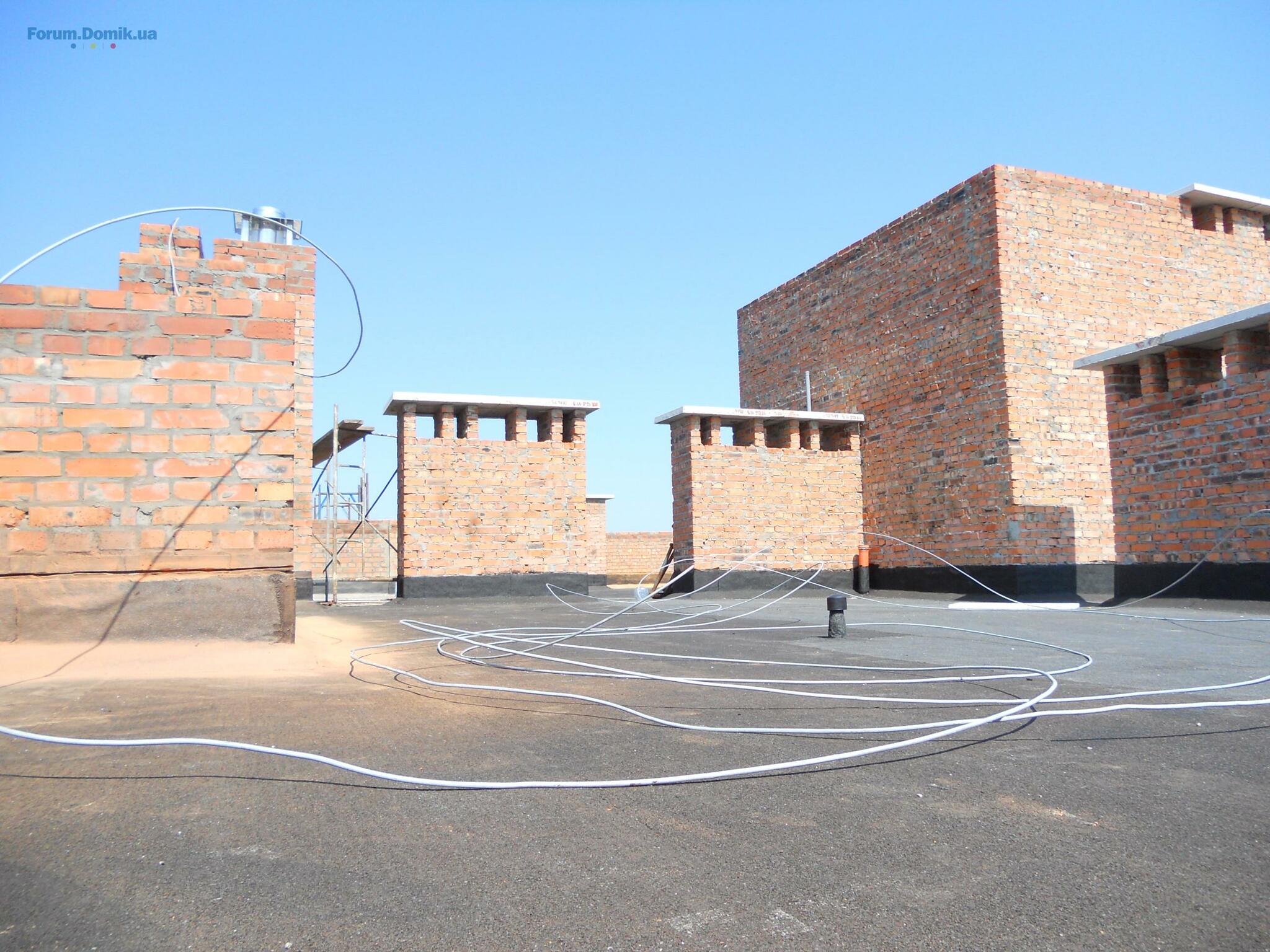

на крыше заканчивают монтаж молниеотвода,
стяжка приостановилась на 6 этаже в первой секции (в связи с поломкой компрессора), через дней 10 приедет на подмогу ещё один компрессор на третью секцию,
штукатуры дошли с десятого до четвертого этажа, обещают через 7-10 дней со штукатуркой покончить,
сантехники дошли с первого до шестого этажа, тоже обещают закончить секцию до конца недели,
фасадчики не дремлют, уверенно продвигаются вперёд,

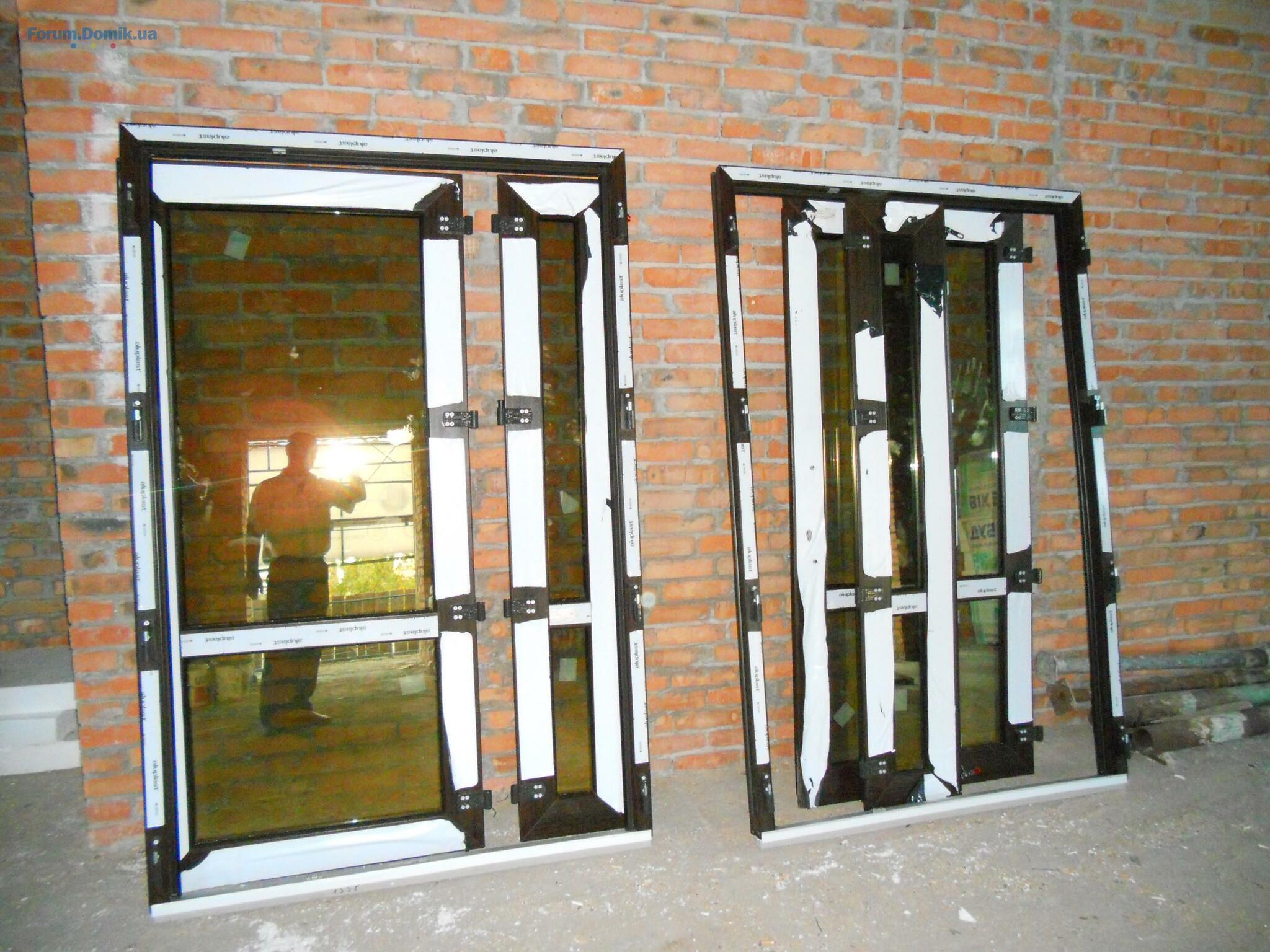

до 30 08. установят все окна и входные двери на коммерческом этаже, остаётся последний стояк балконного остекления в торце со стороны отдела продаж.
дом 73Д:
кладка кирпича выполнена на 70% по второй секции,

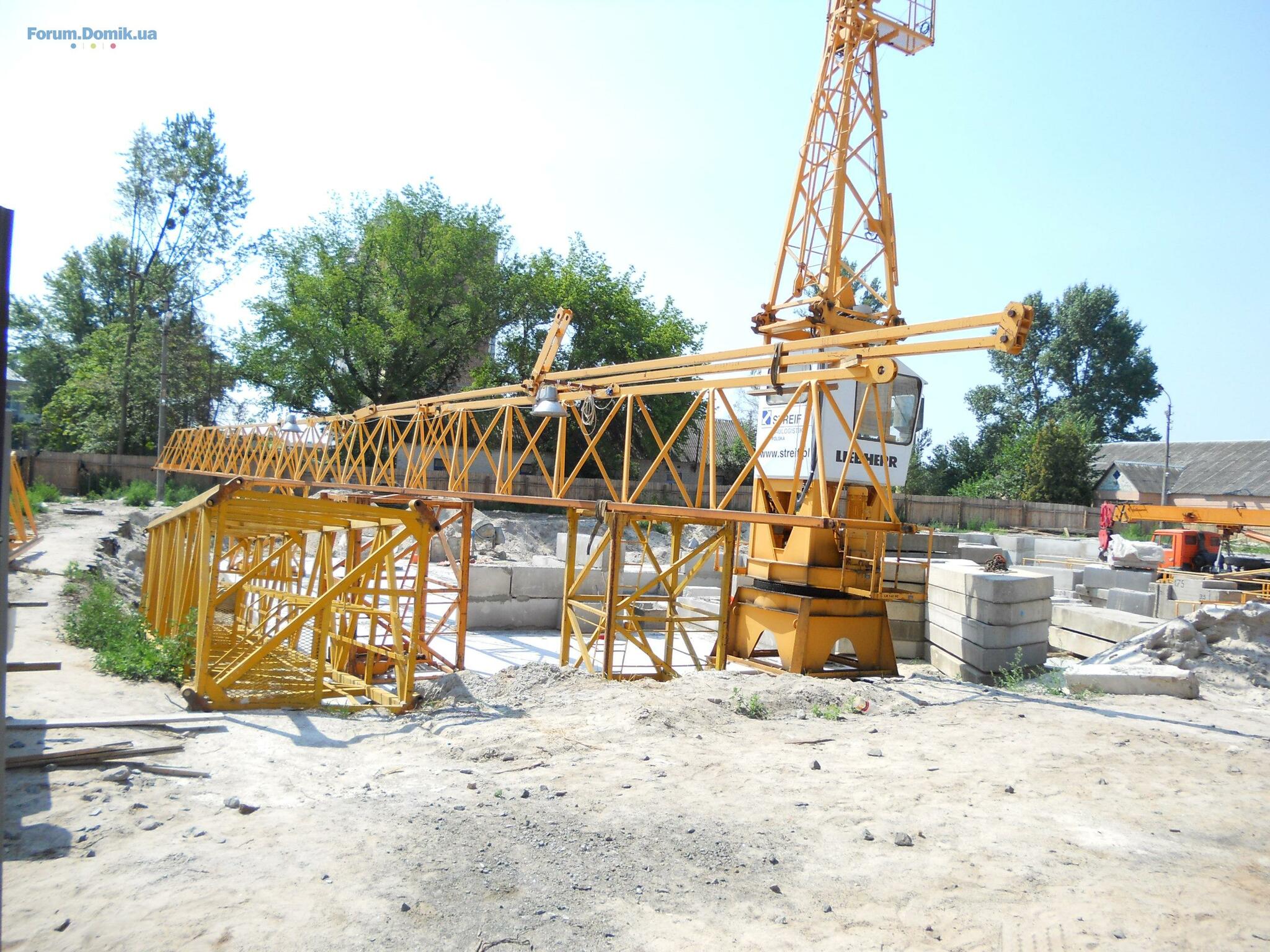

также на полную работает наш башенный кран.
Сквер готов на 99%.
Ждём гостей 01.09.2016 на открытии нашего сквера, в 12.00
Дом 73Е:
на крыше заканчивают монтаж молниеотвода,
стяжка приостановилась на 6 этаже в первой секции (в связи с поломкой компрессора), через дней 10 приедет на подмогу ещё один компрессор на третью секцию,
штукатуры дошли с десятого до четвертого этажа, обещают через 7-10 дней со штукатуркой покончить,
сантехники дошли с первого до шестого этажа, тоже обещают закончить секцию до конца недели,
фасадчики не дремлют, уверенно продвигаются вперёд,
до 30 08. установят все окна и входные двери на коммерческом этаже, остаётся последний стояк балконного остекления в торце со стороны отдела продаж.
дом 73Д:
кладка кирпича выполнена на 70% по второй секции,
также на полную работает наш башенный кран.
Сквер готов на 99%.
Ждём гостей 01.09.2016 на открытии нашего сквера, в 12.00
Radi
R
Новичок
17
27 января 2016
31 авг 2016 07:13
73е, кто на открытие парка едет? )))
beilis
b
Новичок
7
30 мая 2016
31 авг 2016 12:02
Мы уже были в сквере: территория не большая, но уютно и красиво. Деревья и кустарники очень порадовали! Но не хватает мусорных урн, а то с нашим народом уже горы семечек под лавочками

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Estet Hill | Credo Development | Крюківщина, вул. Василя Стуса15.092
- ЖК Арсенал Хаус | bUd Development | ул. Московская, 715.0922
- ЖК Добре Місто 2 | Доброград | Чабани, вул. Машинобудівників 16,1813.0939
- ЖК UNIT Home | KAN Development, UDP | Киев, ул. Гарета Джонса, 813.09246
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1112.093 777
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а10.09156
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4610.0973
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2210.09497
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2710.09456
- ЖК LookyanSky | Resa Development | Киев, ул. Лукьяновская08.0987
- Стоит ли сейчас покупать недвижимость?15.094 682
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Чи варто купити будинок в спокійному регіоні, в Вінниці ?16.091
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
