01 апр 2020 13:09
Сдача общестроительных работ 1й секции запланирована была на декабрь 2019 года. Общестроительные работы в декабре 2019 года - сданы.
Олимпик парк

Пользователь
50
01 ноября 2018
01 апр 2020 13:45
Ход строительства жк «Олимпик парк» на 25.03.2020г.
1я секция жилого дома:
монтаж стояков водопровода – завершен
устройство поквартирного отопления и водоснабжения – завершен
монтаж поэтажных электрощитов – завершен
фасадные работы – выполнено 98%
устройство мягкой кровли - завершено
монтаж лифтов – грузовой лифт и пассажирский – завершен
монтаж пожарной сигнализации – завершен,
монтаж датчиков пожаротушения – завершен в местах общего пользования
оштукатуривания мест общего пользования - завершено
стяжка мест общего пользования – завершена
укладка плитки в местах общего пользования - завершено
устройство декоративной штукатурки в местах общего пользования – завершено

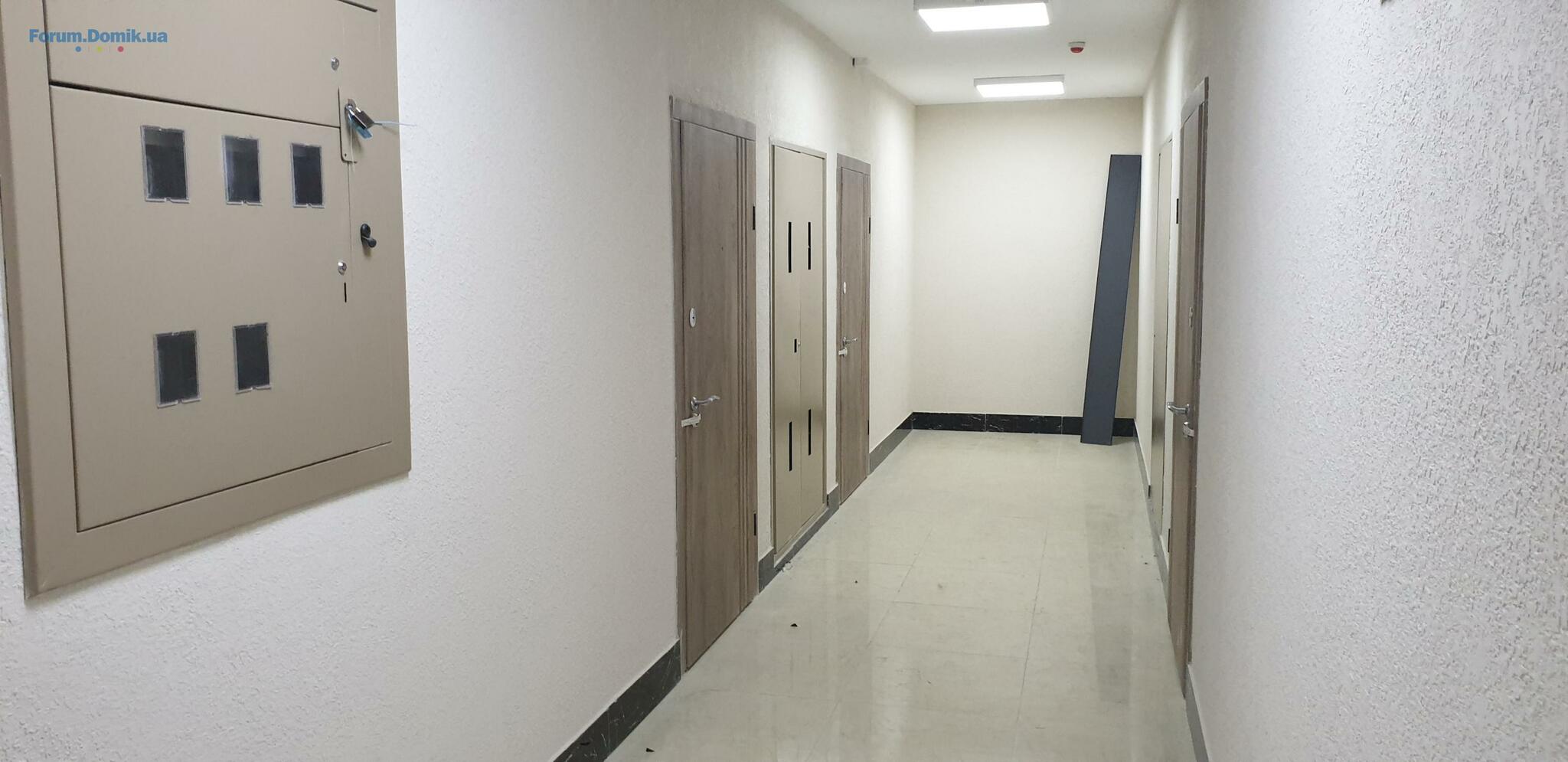

монтаж дверей в местах общего пользования - завершен
монтаж поквартирных дверей – завершен
монтаж дверей в кладовых помещениях и в лифтовом холе – завершен
покраска потолка в МОП – завершена
устройство козырьков в холодных переходах – завершен
устройство наружных оконных козырьков – завершен
устройство плитки на лестничных маршах – завершен
покраска стен МОП – завершен
входная группа парадного: гранит на пол – завершен, штукатурные работы – завершен, покраска стен, монтаж освещения, гранит на стены
завершен монтаж насоса водоснабжения

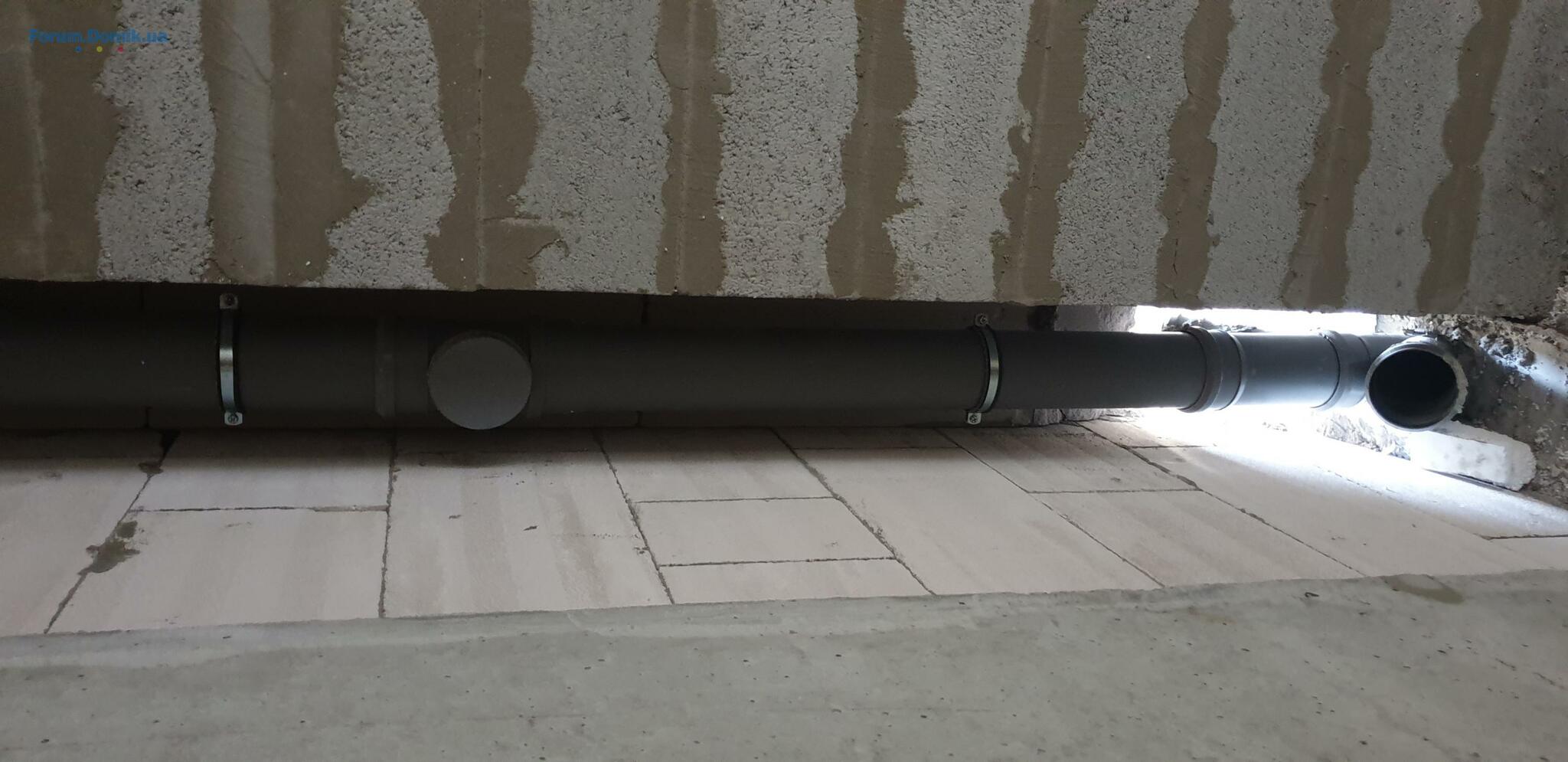

выполняются работы по наружной канализации водопровода
монтаж наружной канализации - завершен
покраска лестничных маршей – завершен
монтаж радиаторов отопления (квартиры) – 25 этаж
монтаж счетчиков электричества – завершен
2я секция жилого дома:
устройство перекрытия технического этажа – завершен
кладка наружных и внутренних стен – завершен
монтаж окон – завершено
кирпичная кладка тех этажа
4я секция жилого дома:
монтаж вертикальной монолитно – каркасной конструкции - 8 этаж
монтаж кирпичная кладки и аэрока – 5 этаж
Торговый комплекс:
1я очередь строительства:
кладка внутренних стен, 2 этаж - завершен
устройство алюминиевого витражного фасада - завершен
монтаж витражных стеклопакетов – завершен
устройство кровли – завершено
гидроизоляция цокольного этажа – завершена
гидроизоляция кровли
2я очередь строительства:
монтаж вертикальной монолитно – каркасной конструкции – завершен
3я очередь строительства:
Устройство котлована – завершено, щебневая подготовка
Офисный центр:
1я и 2я очередь строительства:
кладка внутренних стен – завершена
монтаж окон – завершен
фасадные работы выполнены на 90%
проходят работы по благоустройству
3я очередь строительства:
монтаж монолитно - каркасного перекрытия 3го этажа – завершено
кладка наружных стен – завершено
устройство кровли
1я секция жилого дома:
монтаж стояков водопровода – завершен
устройство поквартирного отопления и водоснабжения – завершен
монтаж поэтажных электрощитов – завершен
фасадные работы – выполнено 98%
устройство мягкой кровли - завершено
монтаж лифтов – грузовой лифт и пассажирский – завершен
монтаж пожарной сигнализации – завершен,
монтаж датчиков пожаротушения – завершен в местах общего пользования
оштукатуривания мест общего пользования - завершено
стяжка мест общего пользования – завершена
укладка плитки в местах общего пользования - завершено
устройство декоративной штукатурки в местах общего пользования – завершено
монтаж дверей в местах общего пользования - завершен
монтаж поквартирных дверей – завершен
монтаж дверей в кладовых помещениях и в лифтовом холе – завершен
покраска потолка в МОП – завершена
устройство козырьков в холодных переходах – завершен
устройство наружных оконных козырьков – завершен
устройство плитки на лестничных маршах – завершен
покраска стен МОП – завершен
входная группа парадного: гранит на пол – завершен, штукатурные работы – завершен, покраска стен, монтаж освещения, гранит на стены
завершен монтаж насоса водоснабжения
выполняются работы по наружной канализации водопровода
монтаж наружной канализации - завершен
покраска лестничных маршей – завершен
монтаж радиаторов отопления (квартиры) – 25 этаж
монтаж счетчиков электричества – завершен
2я секция жилого дома:
устройство перекрытия технического этажа – завершен
кладка наружных и внутренних стен – завершен
монтаж окон – завершено
кирпичная кладка тех этажа
4я секция жилого дома:
монтаж вертикальной монолитно – каркасной конструкции - 8 этаж
монтаж кирпичная кладки и аэрока – 5 этаж
Торговый комплекс:
1я очередь строительства:
кладка внутренних стен, 2 этаж - завершен
устройство алюминиевого витражного фасада - завершен
монтаж витражных стеклопакетов – завершен
устройство кровли – завершено
гидроизоляция цокольного этажа – завершена
гидроизоляция кровли
2я очередь строительства:
монтаж вертикальной монолитно – каркасной конструкции – завершен
3я очередь строительства:
Устройство котлована – завершено, щебневая подготовка
Офисный центр:
1я и 2я очередь строительства:
кладка внутренних стен – завершена
монтаж окон – завершен
фасадные работы выполнены на 90%
проходят работы по благоустройству
3я очередь строительства:
монтаж монолитно - каркасного перекрытия 3го этажа – завершено
кладка наружных стен – завершено
устройство кровли
TataFe
T
Пользователь
45
21 декабря 2018
17 апр 2020 09:19
Вопрос к ОП. Осуществлялись ли перемеры БТИ, если нет то что мешает, если разрешены строительные работы,
Saddamko

Гость
4
06 марта 2020
18 апр 2020 18:36

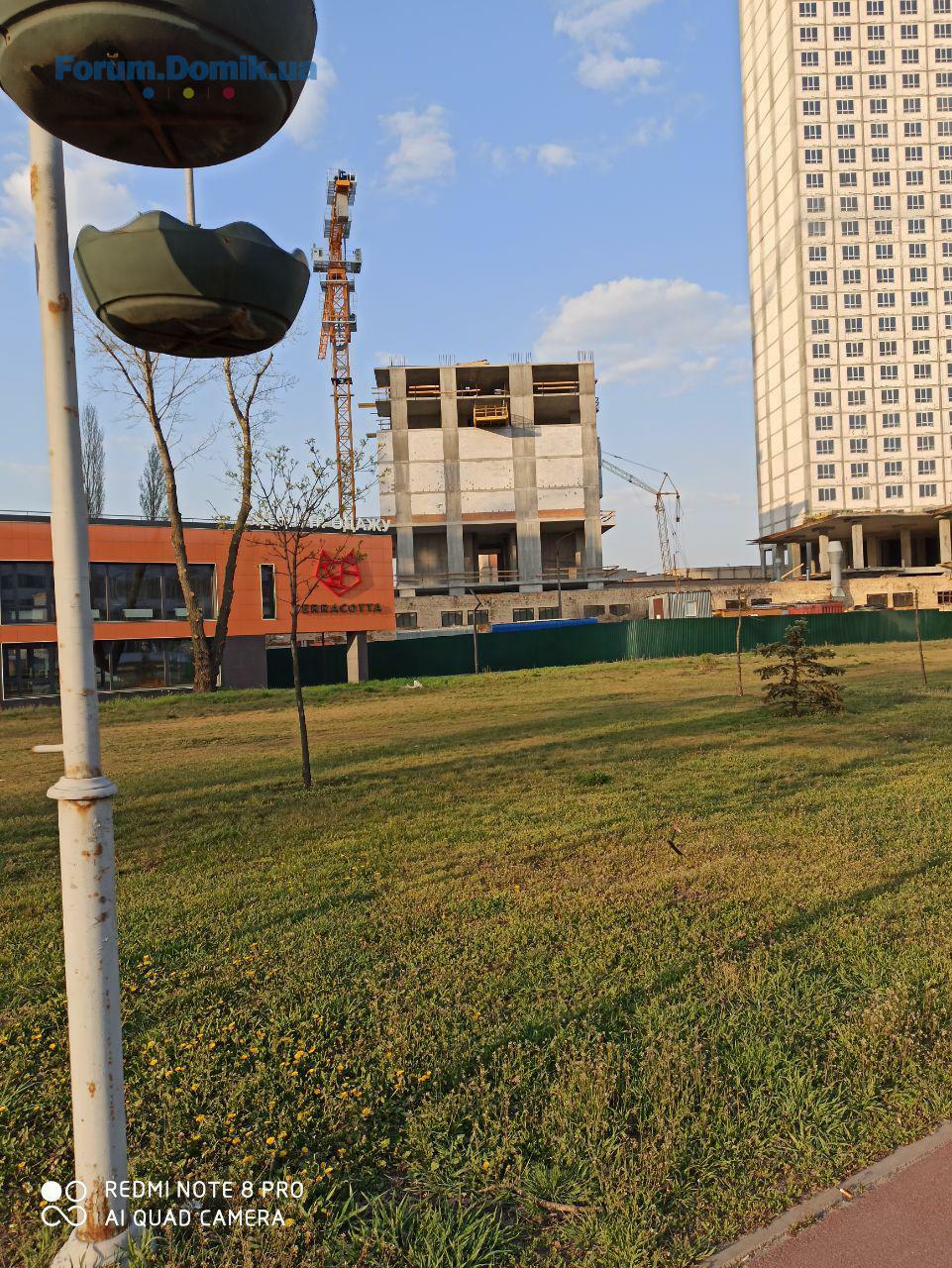

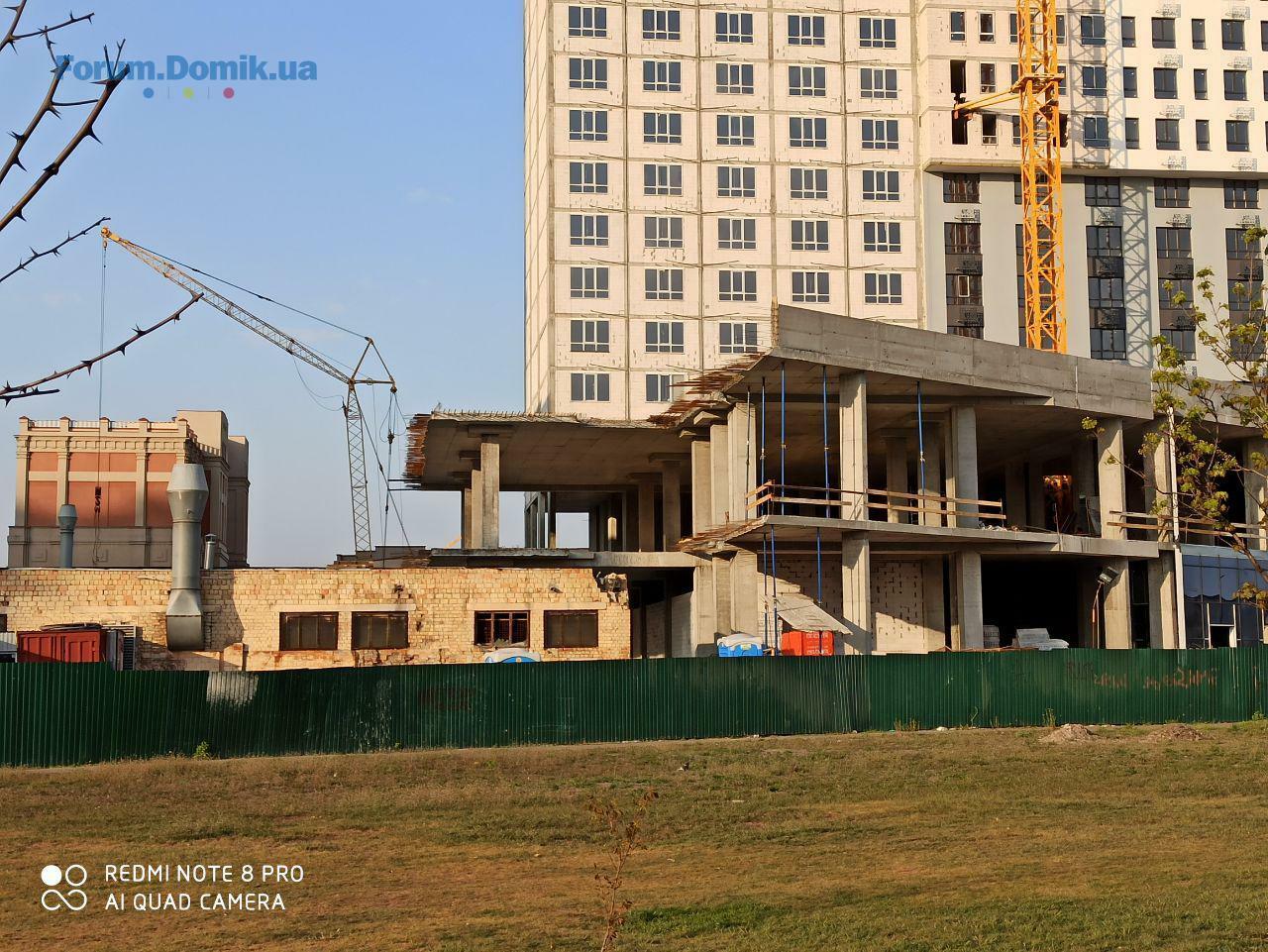

Сегодня прошлись к ЖК, за пару недель визуально изменений не много снаружи - самое заметное - нарисовали разметку на свежем асфальте :)
Суббота - а стройка идет, визжат болгарки, правда не в Олимпик, а рядом - в Терракоте.

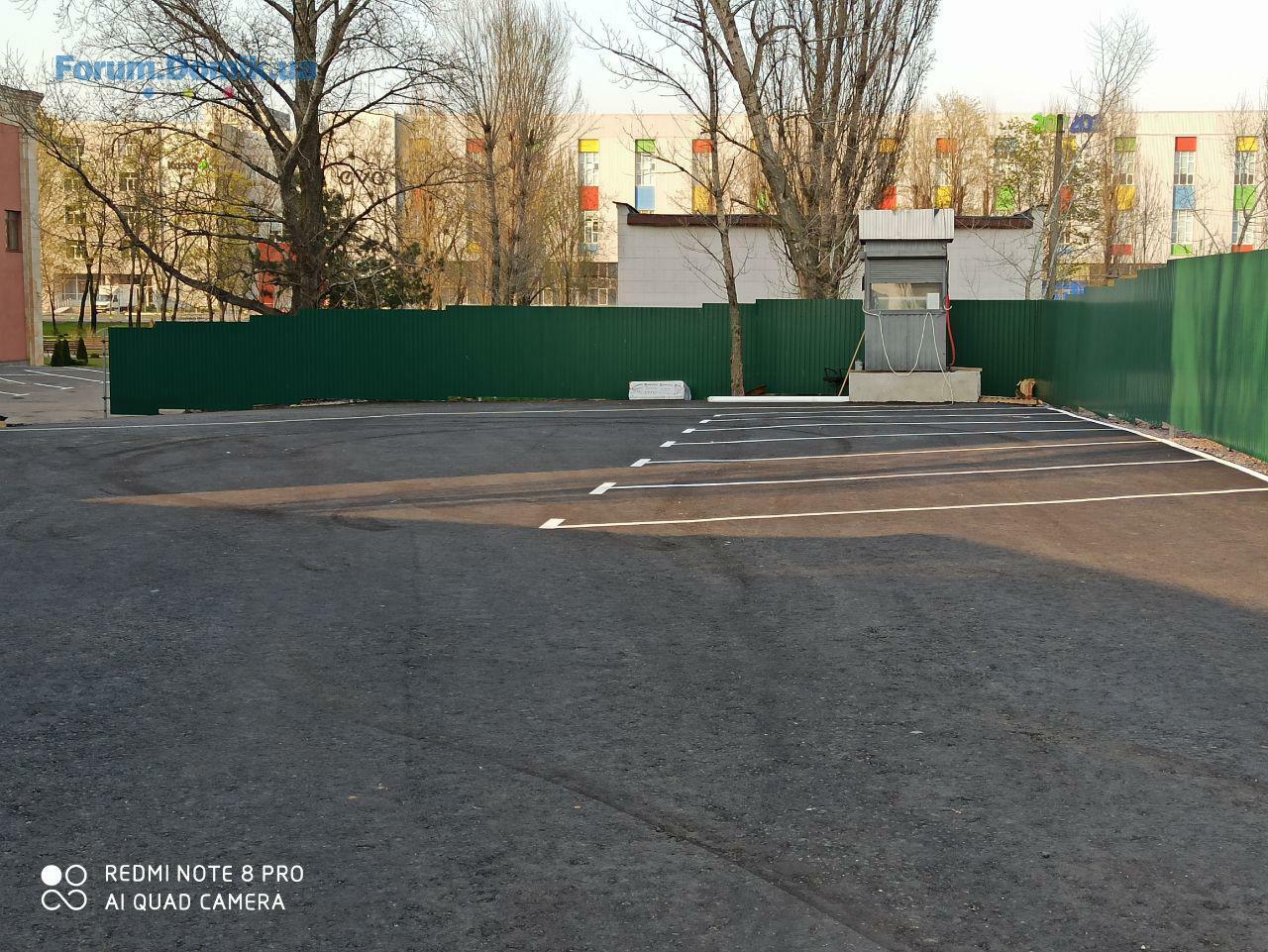

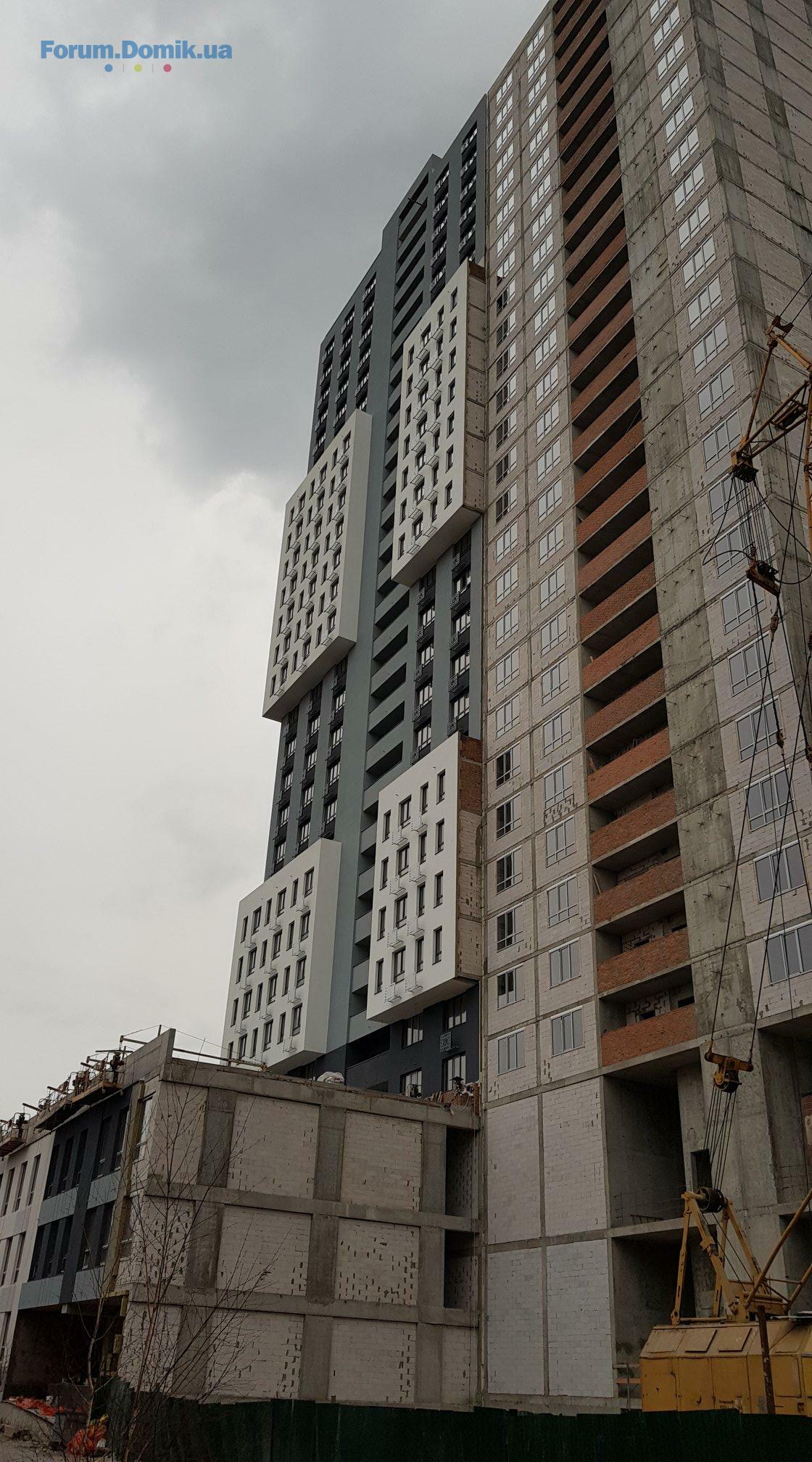

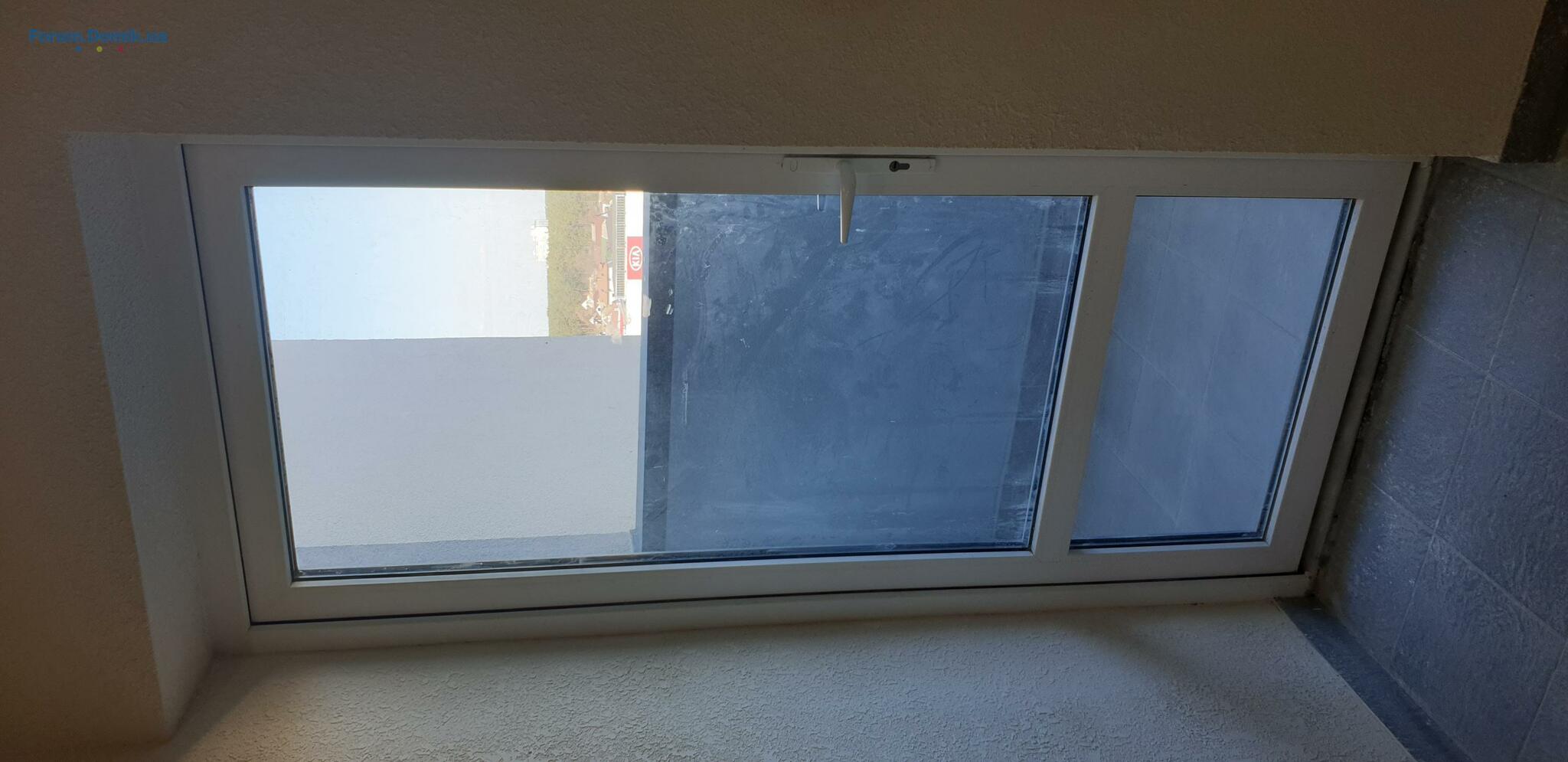

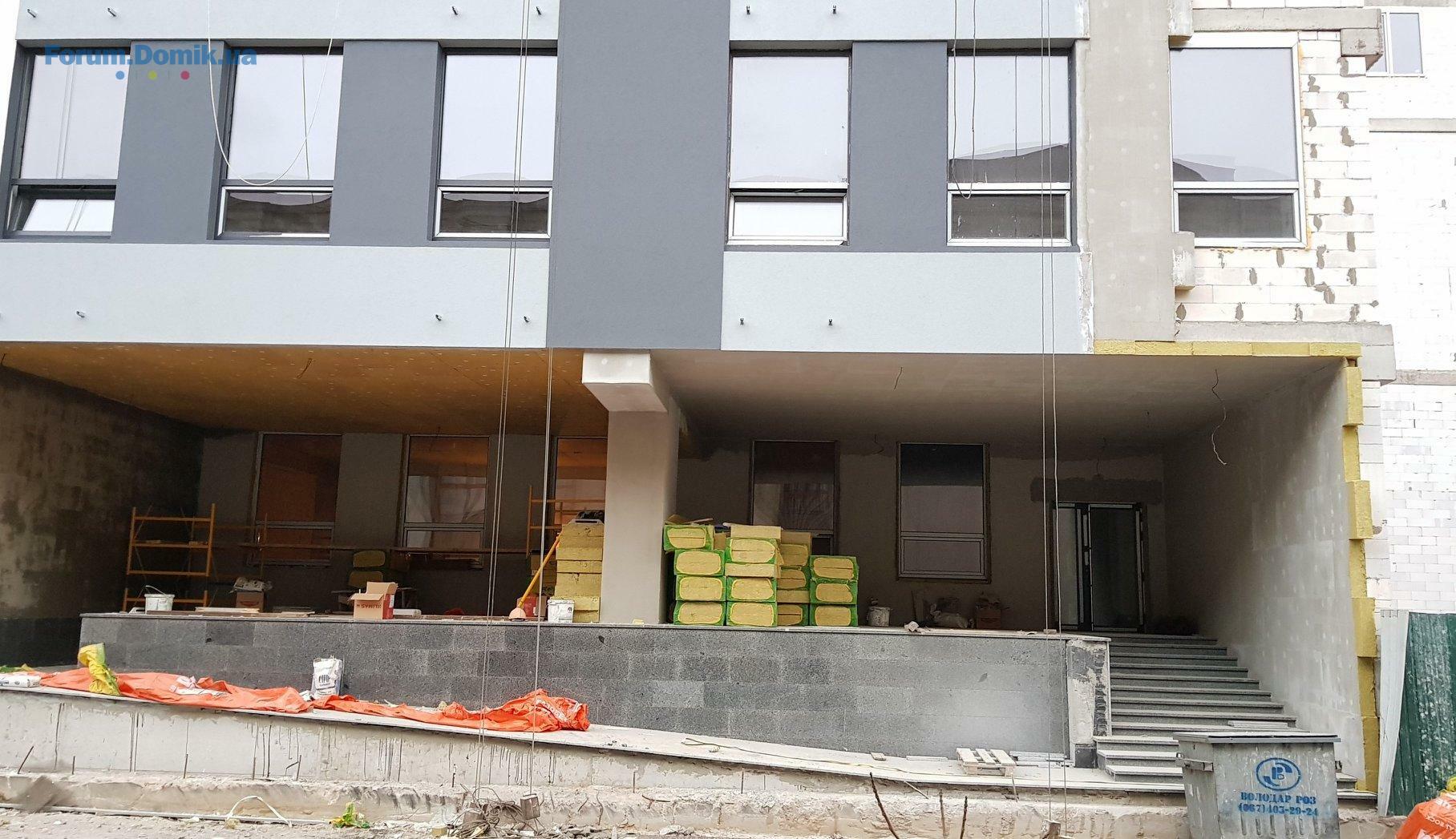

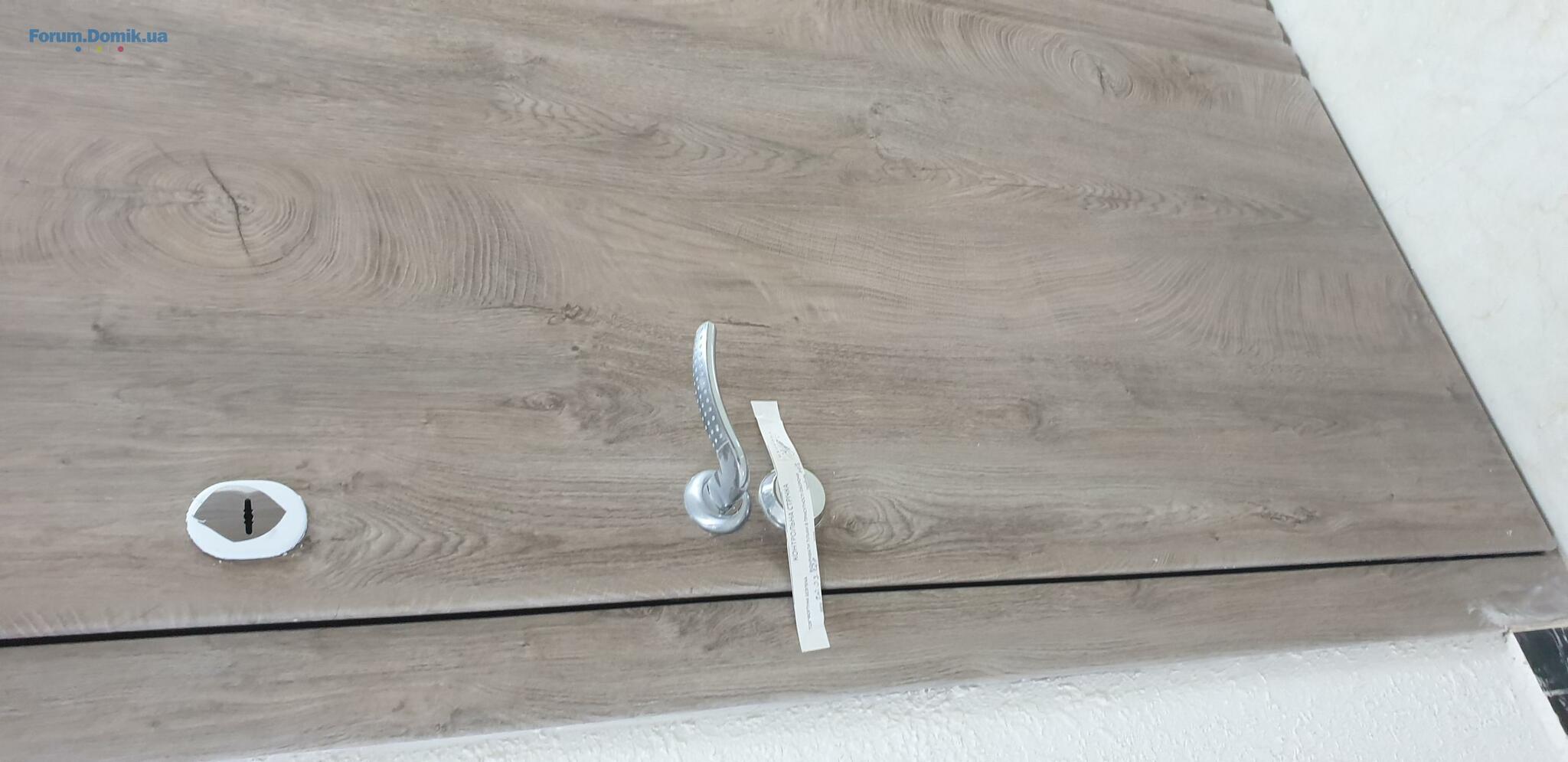

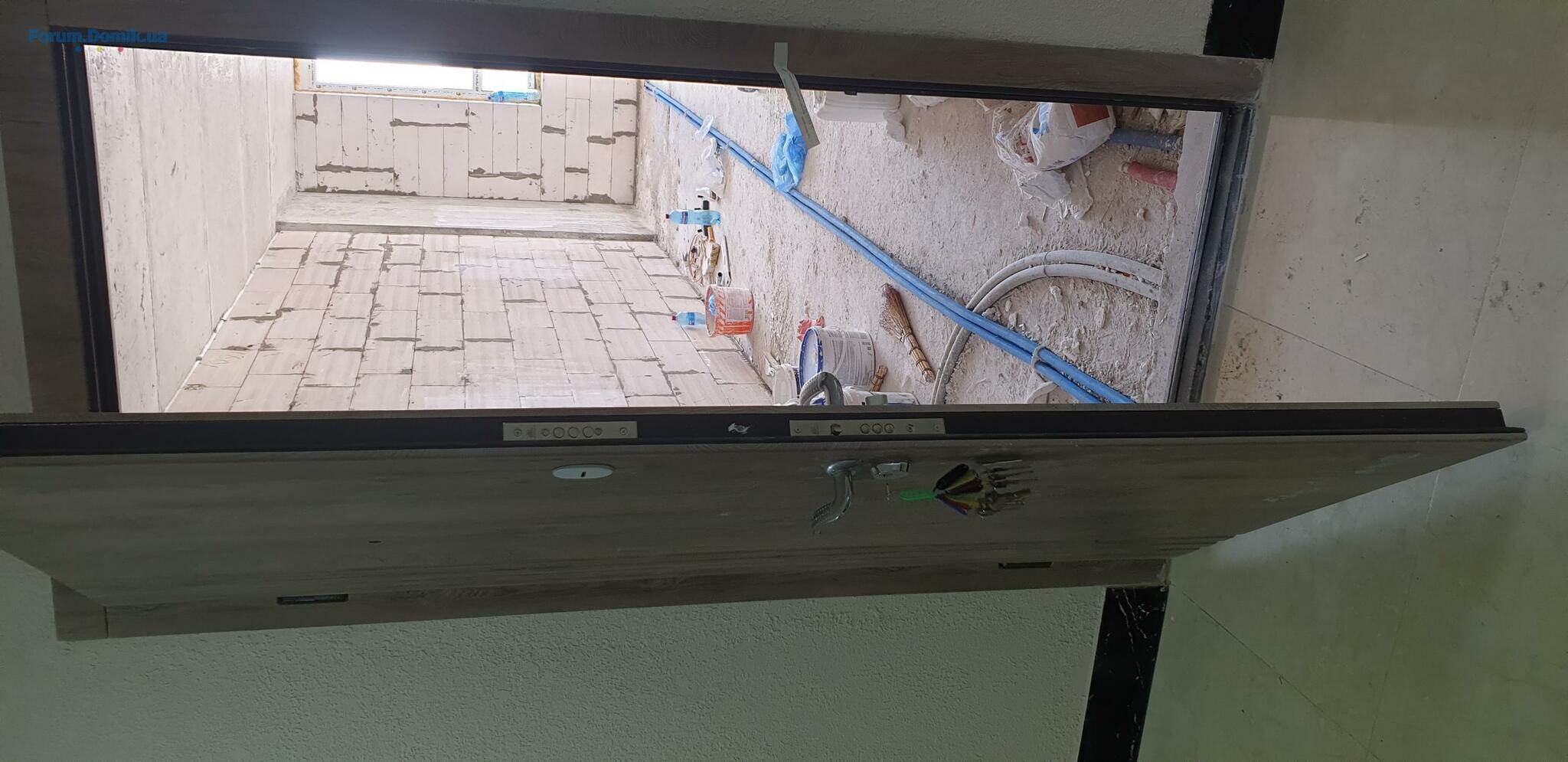

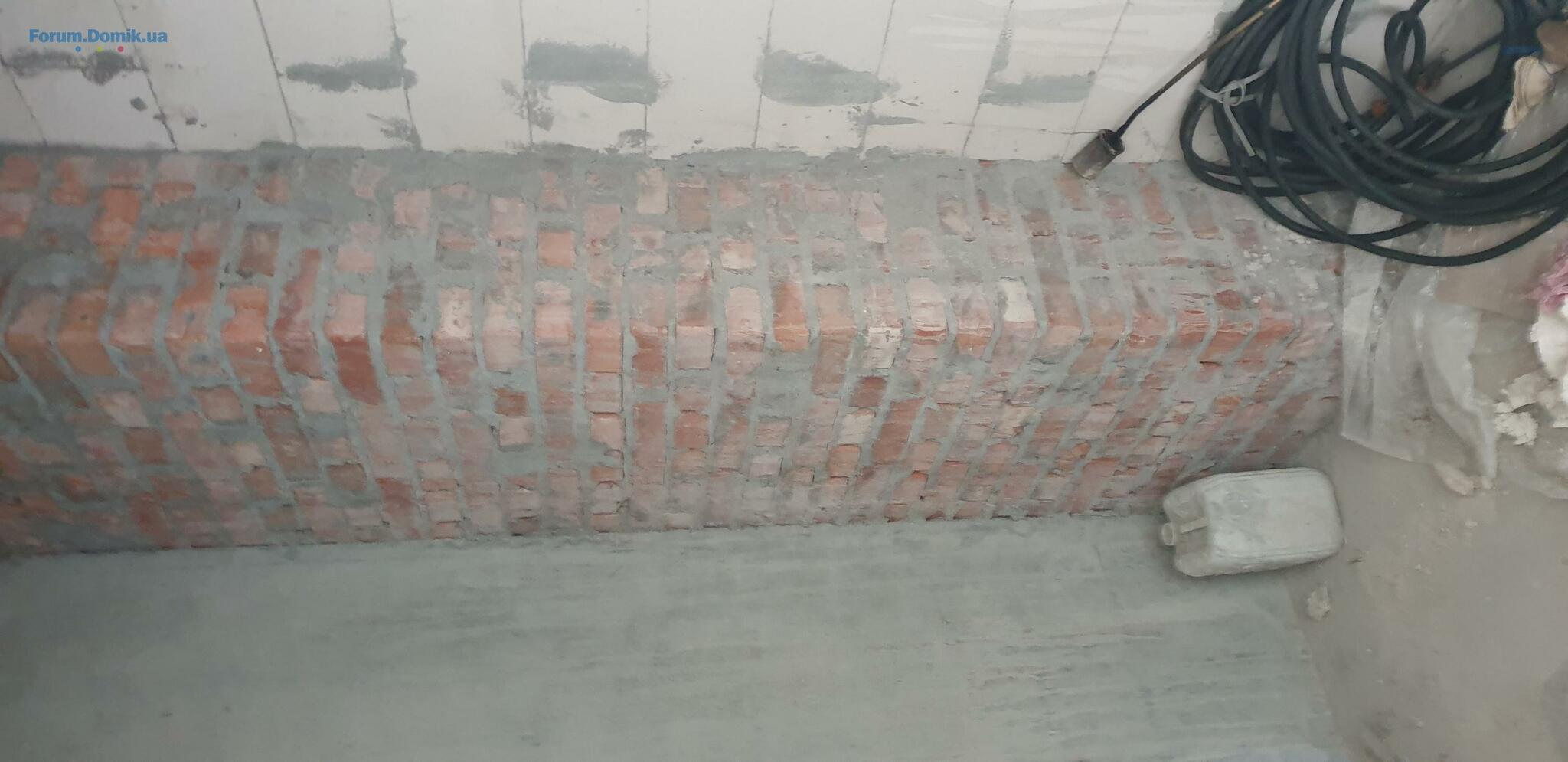

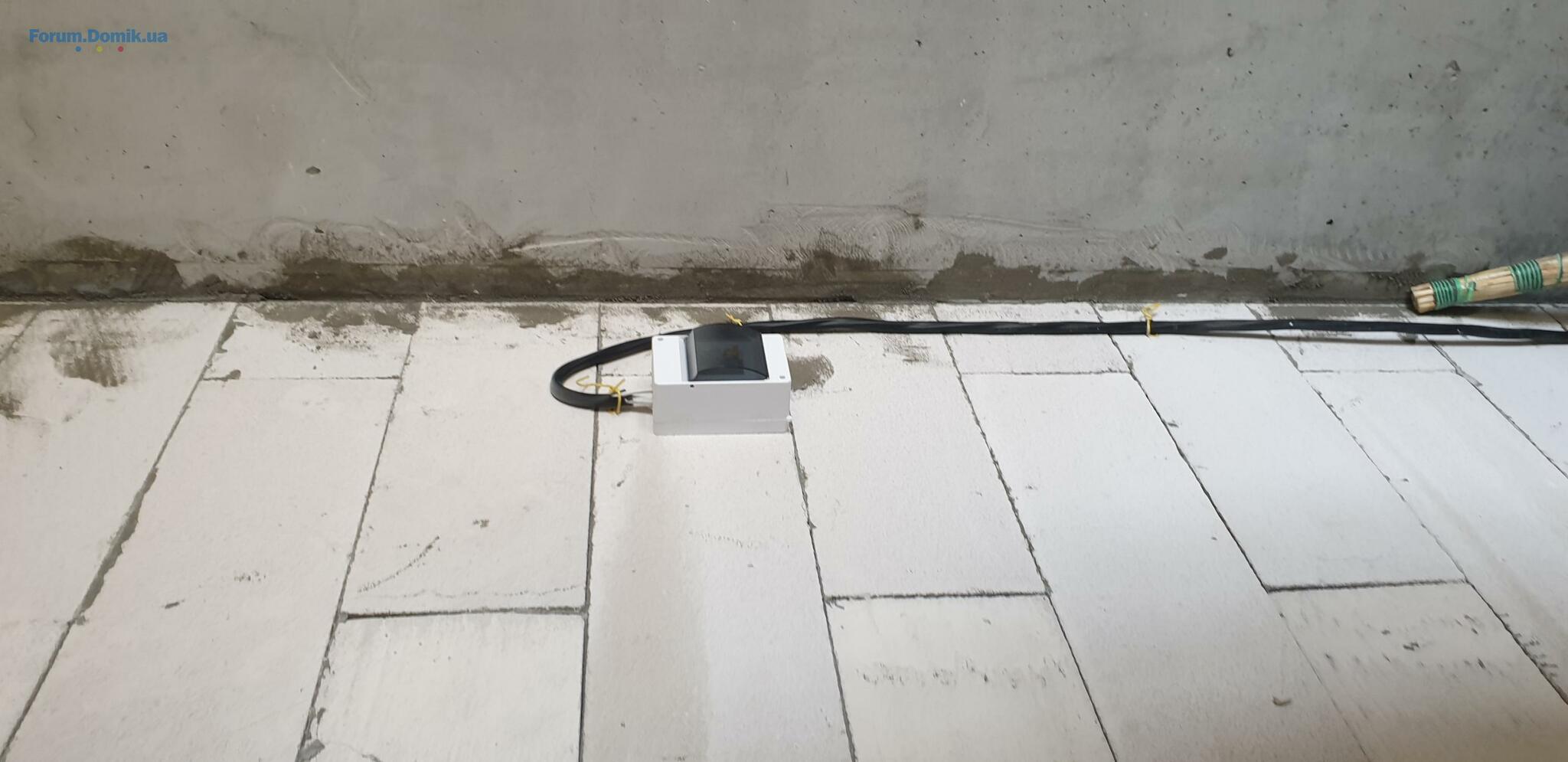

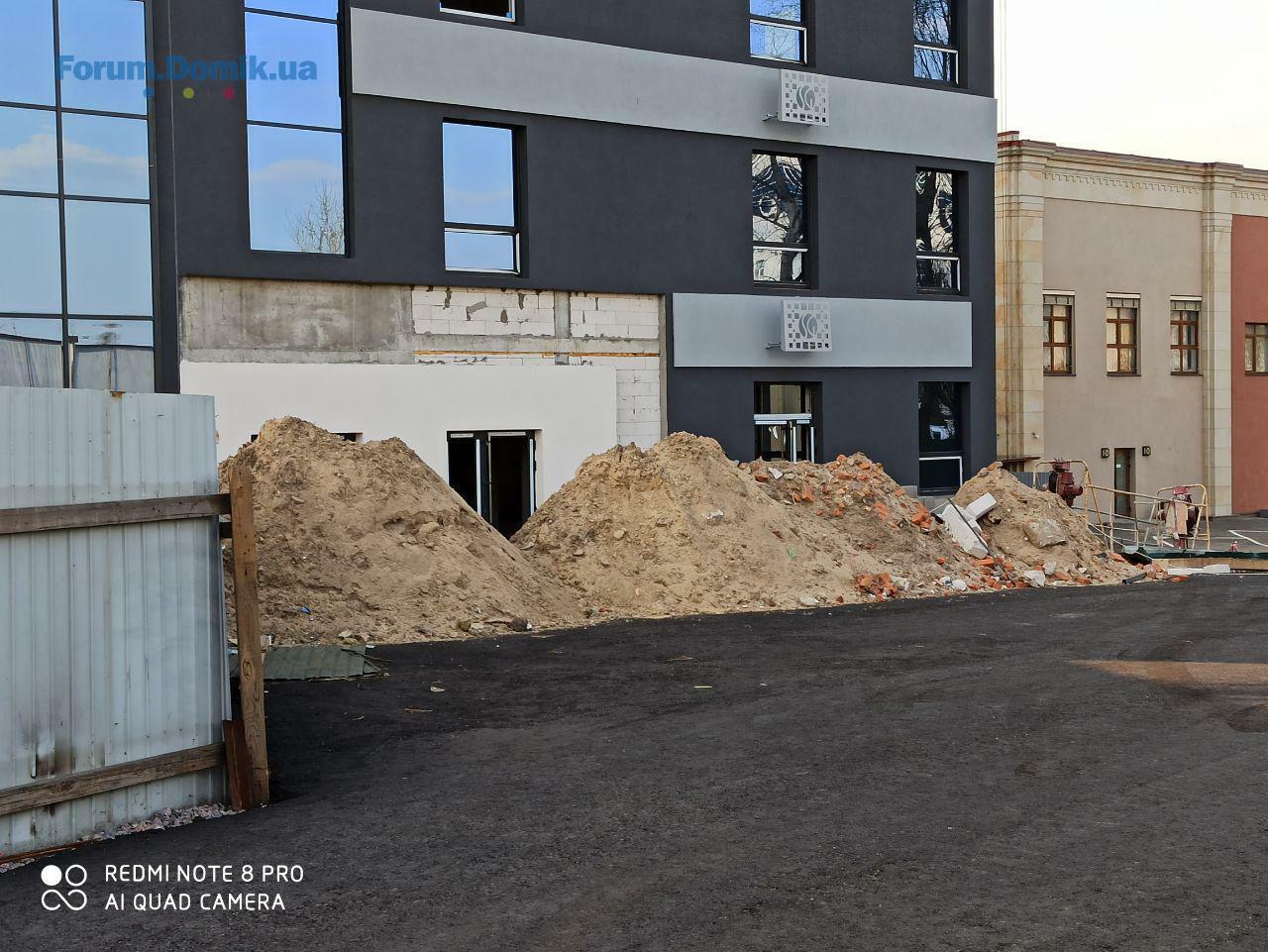

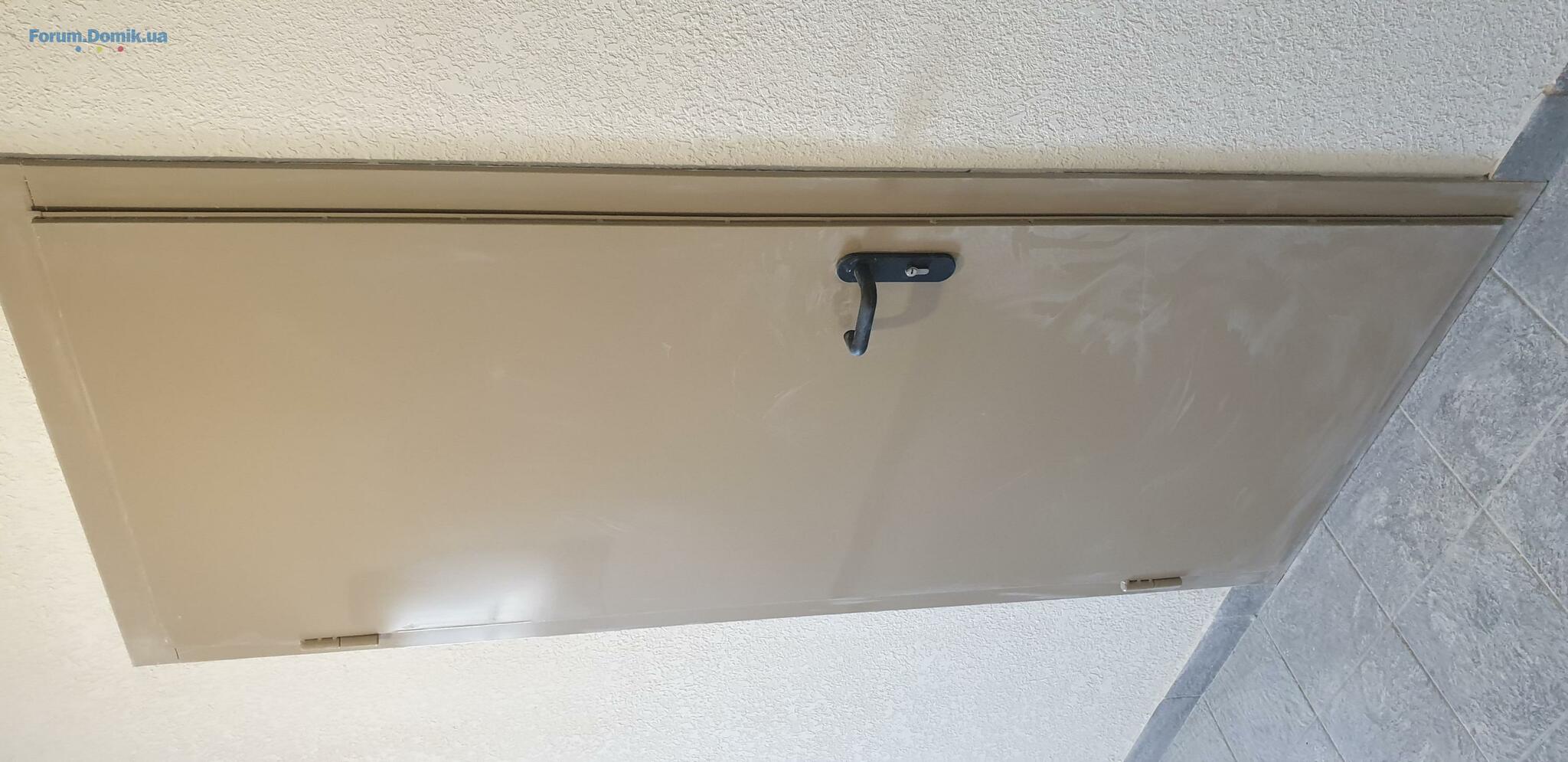

Прикрепляю несколько фотографий, может кто-то увидит изменения по сравнению с предыдущими.
Суббота - а стройка идет, визжат болгарки, правда не в Олимпик, а рядом - в Терракоте.
Прикрепляю несколько фотографий, может кто-то увидит изменения по сравнению с предыдущими.
TataFe
T
Пользователь
45
21 декабря 2018
21 апр 2020 06:12
Христос Воскрес! Интересно, когда отцепят кран с 1-ой секции или мы покупаем квартиры вместе с краном?

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2708.09453
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1108.093 775
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2208.09496
- ЖК PetrovSky | Prof-Group | Нові Петрівці, вул.1-го Травня07.0915
- ЖК Sanville Park | Санвиль Групп | Святопетрівське, вул. Богдана Хмельницького, 25а06.0927
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 306.0967
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.09155
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4605.0972
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола05.091 932
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у05.09535
- Стоит ли сейчас покупать недвижимость?06.094 661
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
