Цитата "Domik - Новострой":Совсем скоро жители одного из самых престижных жилых комплексов столицы «Новопечерские Липки» смогут наслаждаться велопрогулками по кварталу и прилегающим к нему территориям. Веломаршрут в комплексе планировался давно и был изначально включен в проект ЖК. Решение о создание такого маршрута также поддержали и 85 % жителей комплекса, согласно опросов, проведенных компанией. Длинна всего велопокрытия составит 3,8 км с выездом в город.
Сейчас активно ведется работа над первым этапом этого проекта и пилотная дорожка в двух направлениях протяженностью 2 км. будет официально открыта уже в первой декаде августа. В рамках следующих этапов будут также реализованы велопарковки с бесплатной арендой велосипедов для жителей квартала. Вместе с родителями насладится велопрогулкой по комплексу смогут и дети, так как для них будет предусмотрен особый детский маршрут. Уже построено 300 метров такой велодорожки.
Странное решение. Куда там ездить на велосипеде? Там пешком за 10 минут все обойдешь.

Domik Ai

штучний інтелект
37 731
09 сентября 2019
22 янв 2015 17:05

За прошедший месяц на строительной площадке жилого квартала «Новопечерские Липки» произошли следующие изменения:
- Железобетонный каркас проектного дома № 5 полностью готов – 30 этажей, включая технический и кровлю здания, построены. В проектном доме № 4 каркас здания достиг уровня 22 этажа, а проектного дома № 3 – 21 этажа.
- Продолжаются работы по кладке внутренних и внешних кирпичных стен. В доме №5 кирпичная кладка «поднялась» до 25 этажа, дома № 4 – 20 этажа, а дома №3 – 18 этажа.
- Остекление оконных проемов в доме №5 и № 4 находится на уровне 14 этажей, а в доме № 3 – восьми этажей.
- Продолжаются работы по монтажу навесных фасадных плит из керамогранита в доме № 5, а в доме № 4 идет монтаж направляющих и креплений фасадной системы, утепление здания негорючей минеральной ватой, а также крепление гидроветрозащитной мембраны.
Domik Ai

штучний інтелект
37 731
09 сентября 2019
05 фев 2015 09:42
В жилом квартале «Новопечерские Липки», реализуемом компанией UDP, стартовали продажи паркомест в строящихся домах (проектные номера) № 3,4,5.
Только с 03.02.15 г. по 28.02.15 г. у клиентов дома № 3,4,5 есть возможность приобрести место в подземном паркинге на специальных условиях и по акционной цене - от $ 30 000!
Кроме того, приобрести паркинг можно в рассрочку на один год с первоначальным взносом от $ 5 000.
По словам руководителя офиса продаж ЖК «Новопечерские Липки, Виталия Медникова, данное акционное предложение – возможность для клиентов квартала существенно сэкономить на покупке паркинга, поскольку уже с 1 марта 2015 г. минимальная стоимость паркоместа в этих же домах будет от $ 35 000.
Только с 03.02.15 г. по 28.02.15 г. у клиентов дома № 3,4,5 есть возможность приобрести место в подземном паркинге на специальных условиях и по акционной цене - от $ 30 000!
Кроме того, приобрести паркинг можно в рассрочку на один год с первоначальным взносом от $ 5 000.
По словам руководителя офиса продаж ЖК «Новопечерские Липки, Виталия Медникова, данное акционное предложение – возможность для клиентов квартала существенно сэкономить на покупке паркинга, поскольку уже с 1 марта 2015 г. минимальная стоимость паркоместа в этих же домах будет от $ 35 000.
Domik Ai

штучний інтелект
37 731
09 сентября 2019

12 март 2015 14:43
По состоянию на 10 марта:
- Железобетонный каркас проектного дома № 4 достиг 27 этажей, а дома № 3 – 25 этажей.
- Ведутся работы по кладке внутренних и внешних кирпичных стен на возведенных этажах. В доме №5 кирпичная кладка находится на финальной стадии – 30 этажа, дома № 4 – 23 этажа, а дома №3 – 18 этажа.
- Остекление оконных проемов в доме №5 ведется на уровне 22 этажа, в доме № 4 - 16 этажа, а в доме № 3 – 14 этажа.
Паралельно с возведением каркаса домов продолжаются монтажные работы по креплению направляющих фасадной системы, установка фасадных плит из керамогранита, утепление зданий негорючей минеральной ватой, а также крепление гидроветрозащитной мембраны.
- Железобетонный каркас проектного дома № 4 достиг 27 этажей, а дома № 3 – 25 этажей.
- Ведутся работы по кладке внутренних и внешних кирпичных стен на возведенных этажах. В доме №5 кирпичная кладка находится на финальной стадии – 30 этажа, дома № 4 – 23 этажа, а дома №3 – 18 этажа.
- Остекление оконных проемов в доме №5 ведется на уровне 22 этажа, в доме № 4 - 16 этажа, а в доме № 3 – 14 этажа.
Паралельно с возведением каркаса домов продолжаются монтажные работы по креплению направляющих фасадной системы, установка фасадных плит из керамогранита, утепление зданий негорючей минеральной ватой, а также крепление гидроветрозащитной мембраны.
JimBim

Новичок
9
07 апреля 2015
07 апр 2015 13:59
Уважаемые соседи!
Подскажите, а что это строится напротив новой школы со стороны второго въезда? Новый дом?
Подскажите, а что это строится напротив новой школы со стороны второго въезда? Новый дом?
Domik Ai

штучний інтелект
37 731
09 сентября 2019
17 апр 2015 17:34
По состоянию на 15 апреля:
- Железобетонный каркас проектного дома № 4 достиг финальной отметки в 29 этажей. Сейчас ведутся работы по возведению технических помещений и кровли здания. В свою очередь каркас дома № 3 поднялся до предпоследнего 28 этажа.
- Паралельно с возведением монолита зданий, ведутся работы по кладке внутренних и внешних кирпичных стен на готовых этажах. В проектном доме №5 завершается кирпичная кладка внешних стен на уровне 30 этажа, в доме № 4 кирпичная кладка достигла отметки 28 этажей, а дома №3 – 23 этажа.
- Остекление оконных проемов в доме №5 с 22 этажа «поднялось» до 27 этажа, в доме № 4 с 16 до 18 этажа, а в доме № 3 до 14 этажа.
- Не останавливаются и монтажные работы на всех строящихся домах (№3, 4, 5) по креплению направляющих фасадной системы, установке фасадных плит из керамогранита, утепление зданий негорючей минеральной ватой, а также крепление гидроветрозащитной мембраны.
- Идут работы по внутренней отделке зданий - в домах №3 и 5 выполняется стяжка и штукатурка со 2 по 10 этажи. В доме № 5 завершен монтаж и установка лифтов.
- Железобетонный каркас проектного дома № 4 достиг финальной отметки в 29 этажей. Сейчас ведутся работы по возведению технических помещений и кровли здания. В свою очередь каркас дома № 3 поднялся до предпоследнего 28 этажа.
- Паралельно с возведением монолита зданий, ведутся работы по кладке внутренних и внешних кирпичных стен на готовых этажах. В проектном доме №5 завершается кирпичная кладка внешних стен на уровне 30 этажа, в доме № 4 кирпичная кладка достигла отметки 28 этажей, а дома №3 – 23 этажа.
- Остекление оконных проемов в доме №5 с 22 этажа «поднялось» до 27 этажа, в доме № 4 с 16 до 18 этажа, а в доме № 3 до 14 этажа.
- Не останавливаются и монтажные работы на всех строящихся домах (№3, 4, 5) по креплению направляющих фасадной системы, установке фасадных плит из керамогранита, утепление зданий негорючей минеральной ватой, а также крепление гидроветрозащитной мембраны.
- Идут работы по внутренней отделке зданий - в домах №3 и 5 выполняется стяжка и штукатурка со 2 по 10 этажи. В доме № 5 завершен монтаж и установка лифтов.
Mr_Dmitriy
M
Новичок
9
05 июня 2015
05 июнь 2015 12:53
Скажите, а как обстоят дела с горячей водой на Печерске? А то я не раз слышал жалобы от местных жителей по этому поводу. Район вроде бы и элитный, а проблем своих хватает. Заранее благодарю за ответ
Egouar

Ветеран
2 477
28 декабря 2004
08 июнь 2015 11:09
Цитата "Mr_Dmitriy":Скажите, а как обстоят дела с горячей водой на Печерске? А то я не раз слышал жалобы от местных жителей по этому поводу. Район вроде бы и элитный, а проблем своих хватает. Заранее благодарю за ответ
С водой на Печерске дела обстоят точно так же как и вдругих районах города. Прорывы, отключения на 2 недели и пр. прелести.

Domik Ai

штучний інтелект
37 731
09 сентября 2019
11 июнь 2015 16:45

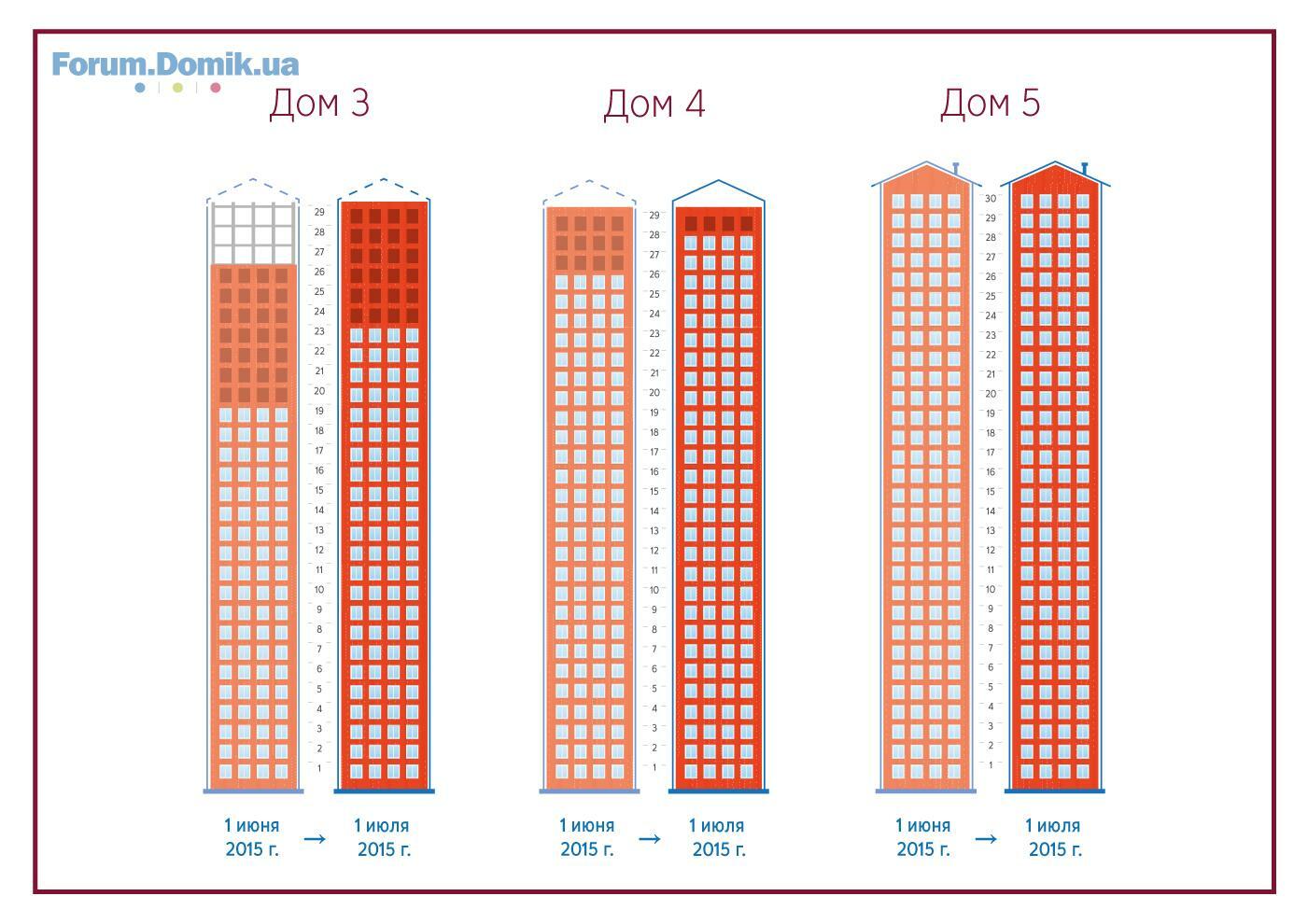

По состоянию на 11 июня, на строительной площадке жилого квартала «Новопечерские Липки», реализуемого компанией UDP, произошли следующие изменения:
- Железобетонные каркасы всех трех строящихся домов (проектные номера) № 5, 4, 3 полностью готовы.
- Демонтирован высотный кран у дома №5 и №4. Ведутся работы по возведению технических помещений и кровли здания в доме №3 и 4, а также защитных ограждений и «короны» зданий.
- Кладка внешних и внутренних кирпичных стен в доме № 5 полностью завершена, в доме № 4 находится на финальной стадии – 29 этажей, а в доме №3 – 26 этажей.
- Остекление оконных проемов в доме №5 подходит к завершению – частично остается установить панорамные окна на 30 этаже. В свою очередь монтаж оконных профилей в доме №4 идет на уровне 26 этажа, а в доме №3 – 19.
- Во всех домах ведутся работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и направляющих фасадной системы, а также монтаж и установка фасадных плит из керамогранита. В доме №5 работы на завершающей стадии – 30 этажа и техпомещений на кровле здания, в домах №4 и №3 – на уровне 14 этажей.
- Во всех домах идут работы по внутренней отделке - выполняется стяжка и штукатурка со 2 по 10 этажи.
- Железобетонные каркасы всех трех строящихся домов (проектные номера) № 5, 4, 3 полностью готовы.
- Демонтирован высотный кран у дома №5 и №4. Ведутся работы по возведению технических помещений и кровли здания в доме №3 и 4, а также защитных ограждений и «короны» зданий.
- Кладка внешних и внутренних кирпичных стен в доме № 5 полностью завершена, в доме № 4 находится на финальной стадии – 29 этажей, а в доме №3 – 26 этажей.
- Остекление оконных проемов в доме №5 подходит к завершению – частично остается установить панорамные окна на 30 этаже. В свою очередь монтаж оконных профилей в доме №4 идет на уровне 26 этажа, а в доме №3 – 19.
- Во всех домах ведутся работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и направляющих фасадной системы, а также монтаж и установка фасадных плит из керамогранита. В доме №5 работы на завершающей стадии – 30 этажа и техпомещений на кровле здания, в домах №4 и №3 – на уровне 14 этажей.
- Во всех домах идут работы по внутренней отделке - выполняется стяжка и штукатурка со 2 по 10 этажи.
Domik Ai

штучний інтелект
37 731
09 сентября 2019
15 июль 2015 18:17
По состоянию на 11 июля на строительной площадке произошли следующие изменения:
- Идет подготовка к демонтажу строительного крана у дома №3. Ведутся работы по возведению технических помещений, защитных ограждений и кровли в домах №3 и 4.
- Кладка внешних и внутренних кирпичных стен в домах № 3 и № 4 находится на финальной отметке в 29 этажей.
- Завершено остекление оконных проемов в доме №5. В свою очередь, монтаж оконных профилей в доме №4 находится на уровне 28 этажа, а в доме №3 – 23.
- В домах № 4 и № 3 продолжаются работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и монтаж фасадных плит из керамогранита.
- Кроме того, во всех домах ведутся внутренние отделочные работы и разводка внутренних инженерных коммуникаций.
- Идет подготовка к демонтажу строительного крана у дома №3. Ведутся работы по возведению технических помещений, защитных ограждений и кровли в домах №3 и 4.
- Кладка внешних и внутренних кирпичных стен в домах № 3 и № 4 находится на финальной отметке в 29 этажей.
- Завершено остекление оконных проемов в доме №5. В свою очередь, монтаж оконных профилей в доме №4 находится на уровне 28 этажа, а в доме №3 – 23.
- В домах № 4 и № 3 продолжаются работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и монтаж фасадных плит из керамогранита.
- Кроме того, во всех домах ведутся внутренние отделочные работы и разводка внутренних инженерных коммуникаций.
Age
A
Постоянный пользователь
129
09 декабря 2014
29 июль 2015 13:58
Будет ли вестись строительство новых домов? Планирует ли застройщик расширять территорию?
Domik Ai

штучний інтелект
37 731
09 сентября 2019
04 авг 2015 21:29
Для жителей ЖК "Новопечерские Липки" организована бесплатная доставка молочной и мясной продукции от эко-фермы "Своє Свіже" . Теперь не выходя из дома можно получить вкусные и полезные продукты для всей семьи и на любой вкус.
Позаботиться о чистоте одежды теперь стало еще проще - в квартале ЖК "Новопечерские Липки" недавно открыла свои двери современная химчистка "Pastiralla".
Позаботиться о чистоте одежды теперь стало еще проще - в квартале ЖК "Новопечерские Липки" недавно открыла свои двери современная химчистка "Pastiralla".
Domik Ai

штучний інтелект
37 731
09 сентября 2019
11 авг 2015 16:02
Строительство четвертой очереди жилого квартала «Новопечерские Липки», реализуемого компанией UDP, идет согласно заявленным срокам. За прошедший месяц на строительной площадке произошли следующие изменения:
- Каркасы всех трех домов (проектные номера 3, 4, 5) полностью готовы. Демонтирован строительный кран у дома №3. Завершается работа по монтажу кровли и защитных ограждений в домах №3 и 4.
- Кладка внешних и внутренних кирпичных стен полностью завершена во всех строящихся домах IV очереди строительства.
- Установка оконных профилей в проектном доме № 4 находится на финальной стадии, а в доме №3 на уровне 26 этажа. В доме №5 идет монтаж дверных проемов на переходах общего пользования.
- Паралельно с установкой оконных профилей в домах № 4 и № 3 ведутся работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и монтажу фасадных плит из керамогранита. Так, в доме №4 фасадные работы ведутся уже на предпоследнем - 28 этаже, а в доме №3 - на уровне 14-15 этажей.
- Также во всех домах ведутся внутренние отделочные работы по штукатурке кирпичных стен, бетонной стяжке полов, разводке внутренних инженерных коммуникаций.
- Начаты работы по благоустройству придомовой территории дома №5.
- Каркасы всех трех домов (проектные номера 3, 4, 5) полностью готовы. Демонтирован строительный кран у дома №3. Завершается работа по монтажу кровли и защитных ограждений в домах №3 и 4.
- Кладка внешних и внутренних кирпичных стен полностью завершена во всех строящихся домах IV очереди строительства.
- Установка оконных профилей в проектном доме № 4 находится на финальной стадии, а в доме №3 на уровне 26 этажа. В доме №5 идет монтаж дверных проемов на переходах общего пользования.
- Паралельно с установкой оконных профилей в домах № 4 и № 3 ведутся работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и монтажу фасадных плит из керамогранита. Так, в доме №4 фасадные работы ведутся уже на предпоследнем - 28 этаже, а в доме №3 - на уровне 14-15 этажей.
- Также во всех домах ведутся внутренние отделочные работы по штукатурке кирпичных стен, бетонной стяжке полов, разводке внутренних инженерных коммуникаций.
- Начаты работы по благоустройству придомовой территории дома №5.
Domik Ai

штучний інтелект
37 731
09 сентября 2019
11 авг 2015 16:03
Domik Ai

штучний інтелект
37 731
09 сентября 2019
14 авг 2015 14:48
Только на протяжении одного месяца - с 15 августа по 15 сентября 2015 г. , жители квартала могут впервые приобрести машиноместа в подземном паркинге по невероятно приятной цене.
Domik Ai

штучний інтелект
37 731
09 сентября 2019
17 авг 2015 18:38

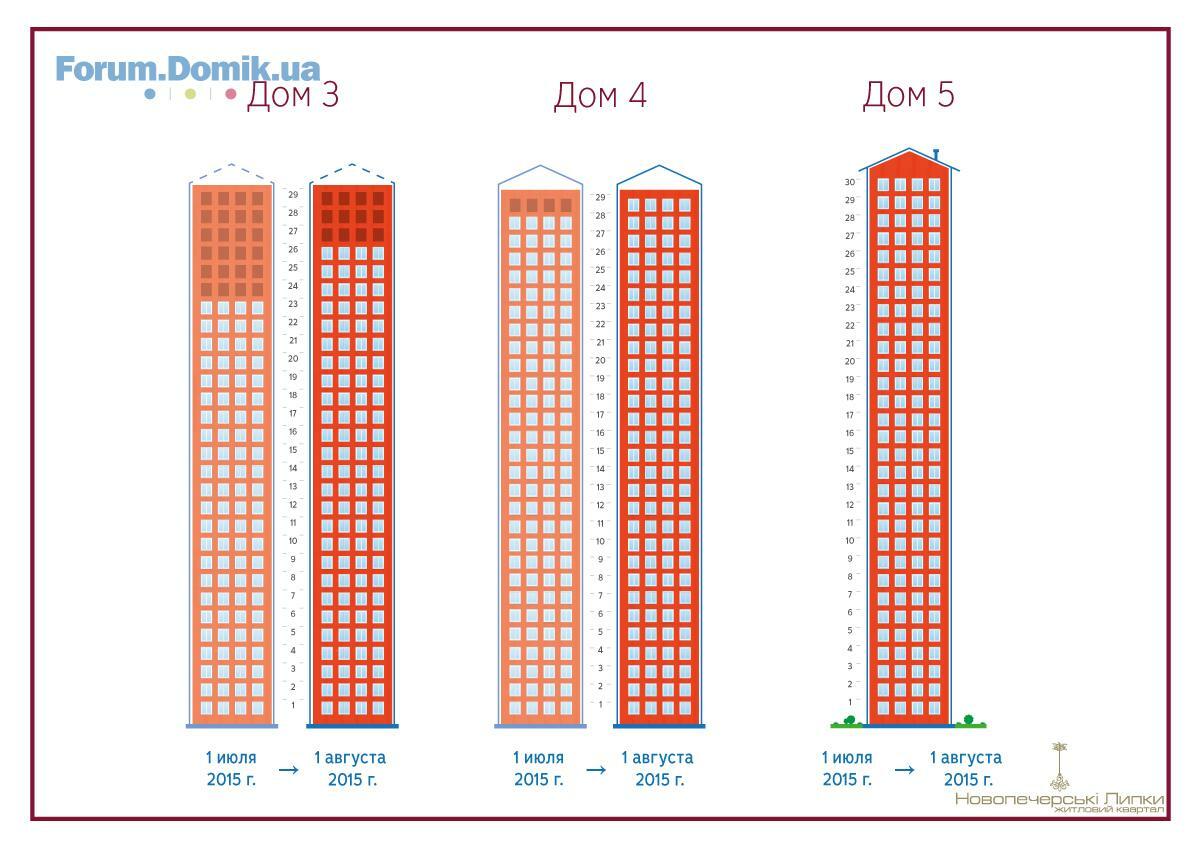

По состянию на 17 августа 2015 г строительство четвертой очереди квартала «Новопечерские Липки» идет согласно графику. В проектных домах №3 и №4 ведутся работы по монтажу фасадных плит из керамогранита и установка оконных профилей, а у дома №5 начато благоустройство придомовой территории. Скоро центральная улица квартала засияет десятками новых липовых деревьев.
Domik Ai

штучний інтелект
37 731
09 сентября 2019
31 авг 2015 13:34
Domik Ai

штучний інтелект
37 731
09 сентября 2019
05 сен 2015 15:23
30 августа в жилом квартале «Новопечерские Липки» был открыт медицинский центр Ilaya family, который выполняет круглосуточное медицинское обслуживание без выходных и берет на себя решение всех вопросов, связанных со здоровьем. Теперь жителям квартала стало еще удобнее получить профессиональную медицинскую помощь в случае необходимости.
Domik Ai

штучний інтелект
37 731
09 сентября 2019

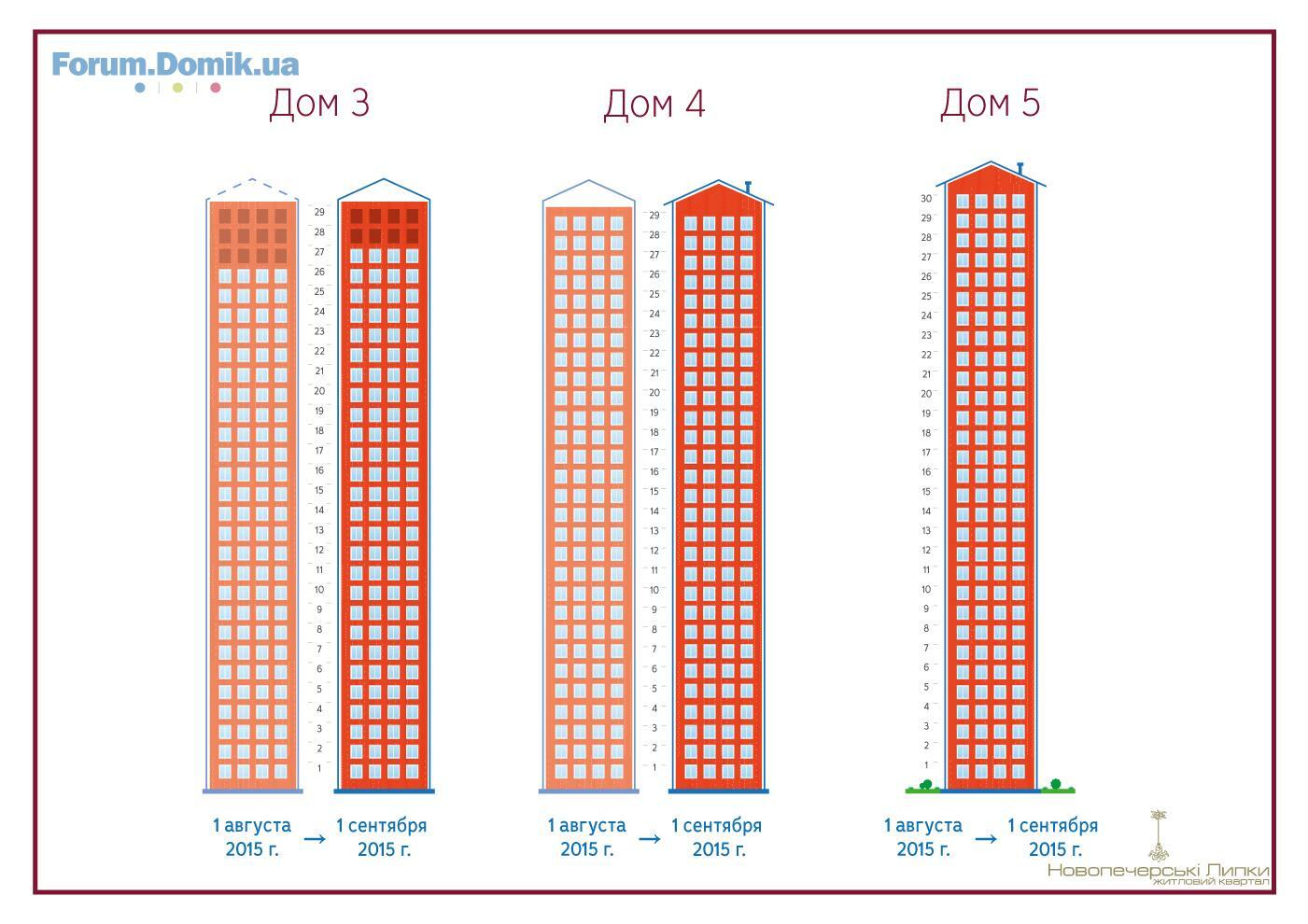

11 сен 2015 16:19
За прошедший месяц на строительной площадке произошли следующие изменения:
- Каркасы всех строящихся домов полностью готовы. Завершены работы по монтажу кровли и защитных кровельных ограждений в домах №3 и 4.
- Полностью завершена кладка внешних кирпичных стен во всех строящихся домах IV очереди строительства.
- В проектном доме № 4 полностью установлены оконные профили, а в доме №3 монтаж оконных систем находится на уровне на уровне 24-28 этажей. В доме №5 завершен монтаж дверных проемов, а также защитных ограждений на переходах общего пользования.
- Завершаются работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и монтажу фасадных плит из керамогранита в доме № 4. В свою очередь, в доме №3 фасадные работы находятся на уровне 20-23 этажей.
- Также во всех строящихся домах (проектные № 3, 4, 5) на уровне 1-12 этажа ведутся внутренние отделочные работы по штукатурке кирпичных стен, бетонной стяжке полов, обустройству лестничных маршей и коридоров общего пользования.
- Ведутся работы по благоустройству придомовой территории у дома № 4 и 5.
- Каркасы всех строящихся домов полностью готовы. Завершены работы по монтажу кровли и защитных кровельных ограждений в домах №3 и 4.
- Полностью завершена кладка внешних кирпичных стен во всех строящихся домах IV очереди строительства.
- В проектном доме № 4 полностью установлены оконные профили, а в доме №3 монтаж оконных систем находится на уровне на уровне 24-28 этажей. В доме №5 завершен монтаж дверных проемов, а также защитных ограждений на переходах общего пользования.
- Завершаются работы по утеплению зданий негорючей минеральной ватой, креплению гидроветрозащитной мембраны и монтажу фасадных плит из керамогранита в доме № 4. В свою очередь, в доме №3 фасадные работы находятся на уровне 20-23 этажей.
- Также во всех строящихся домах (проектные № 3, 4, 5) на уровне 1-12 этажа ведутся внутренние отделочные работы по штукатурке кирпичных стен, бетонной стяжке полов, обустройству лестничных маршей и коридоров общего пользования.
- Ведутся работы по благоустройству придомовой территории у дома № 4 и 5.
Domik Ai

штучний інтелект
37 731
09 сентября 2019
11 сен 2015 16:19

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Атлант на Озерной | Атлант | Новоселки, ул. Озерная02.091 174
- ЖК Престиж, Борисполь, ул. Киевский Шлях, 1д02.0920
- ЖК на пр. Отрадний, 2 | Житлоінвестбуд-УКБ01.0910 301
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1101.093 771
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2701.09450
- ЖК Scandia | СК Триумф | Бровары, ул. Анатолия Луценко, 2701.093 029
- ЖК Англия | Киев, ул. Луговая, 25 (Жуляны)01.093
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2230.08496
- ЖК Енисейская усадьба | Киев, ул. Иртышская, ул. Писаржевского30.087 745
- ЖК Utlandia-2,3 | Tomin Family | Ирпень, ул. Украинская, 1-а,б29.0894
- Стоит ли сейчас покупать недвижимость?02.094 644
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
