ЖК Park-Hills | ранее Молодежная инициатива | ул. Руданского, 9а
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 370.
171/46% | ||
42/11% | ||
78/21% | ||
30/8% | ||
49/13% |
Domik System

Inform bot
37 480
09 сентября 2019
22 авг 2013 11:08
Он у вас открыт, будьте внимательней.
Domik System

Inform bot
37 480
09 сентября 2019
22 авг 2013 11:09
Сводка новостей с сайте City Group:
Секция 1:
-ведутся работы по устройству вертикальных элементов 10 этажа
- закончены монтажные работы по перекрытию 9-го этажа
Секция2:
- закончены работы по устройству свайного поля
- ведутся земляные работы по устройству фундаментной плиты
Секция 3:
- выполнены работы по перекрытию 2-го этажа
- 10% готовность стен 3-го этажа.
Секция 1:
-ведутся работы по устройству вертикальных элементов 10 этажа
- закончены монтажные работы по перекрытию 9-го этажа
Секция2:
- закончены работы по устройству свайного поля
- ведутся земляные работы по устройству фундаментной плиты
Секция 3:
- выполнены работы по перекрытию 2-го этажа
- 10% готовность стен 3-го этажа.
Domik System

Inform bot
37 480
09 сентября 2019
22 авг 2013 11:11
Изменены даты сдачи:
Срок сдачи 1,2,3 секции - 1 квартал 2015 года.
//www.citygroup.kiev.ua/objects/molodoj- iniciativa/info.html
Ранее:
1 секция - 4 квартал 2013 года.
2, 3 секции - 1 квартал 2014 года.
MCT9
M
Постоянный пользователь
176
12 декабря 2012
22 авг 2013 11:38
Цитата "Domik - Новострой":Изменены даты сдачи:
Срок сдачи 1,2,3 секции - 1 квартал 2015 года.
//www.citygroup.kiev.ua/objects/molodoj- iniciativa/info.html
Ранее:
1 секция - 4 квартал 2013 года.
2, 3 секции - 1 квартал 2014 года.
Год добавить? Раз плюнуть...
Krep
K
Пользователь
62
07 июля 2013
22 авг 2013 15:31
Цитата "Domik - Новострой":Изменены даты сдачи:
Срок сдачи 1,2,3 секции - 1 квартал 2015 года.
//www.citygroup.kiev.ua/objects/molodoj- iniciativa/info.html
Ранее:
1 секция - 4 квартал 2013 года.
2, 3 секции - 1 квартал 2014 года.
Хрен они его вообще построят!!! Просто супер-кидок получается. Что людям делать ума не приложу?

Domik System

Inform bot
37 480
09 сентября 2019
23 авг 2013 08:30








13cc
1
Пользователь
59
26 июня 2013
23 авг 2013 13:18
Печальные фотографии выглядит как памятник и символика долгостроя!(((Реально что сделано за первое полугодие 2013?? обсолютно не чего,кроме того что получили документы,с такими темпами и в 2016 комплекс не будет готов.выгнать коробку и заложить проёмы, это одно дело,а самое дорогое это внутрянка и инженерные коммуникации,которые тянут очень много денег!
white-light

Ветеран
1 907
19 марта 2013
23 авг 2013 14:08
Цитата "13cc":Печальные фотографии выглядит как памятник и символика долгостроя!(((Реально что сделано за первое полугодие 2013?? обсолютно не чего,кроме того что получили документы,с такими темпами и в 2016 комплекс не будет готов.выгнать коробку и заложить проёмы, это одно дело,а самое дорогое это внутрянка и инженерные коммуникации,которые тянут очень много денег!
Все обьекты УКО претендуют на подобную судьбу на более или менее ранних строках...
А реклама на биг-бордах до сих пор висит...
Bodjan

Постоянный пользователь
192
14 мая 2013
27 авг 2013 13:58
Новости строительства от 27.08.2013 ( инфо от Сергея, был там около 13-00 ):
- на второй секции залили фундаментную плиту верхней полки + обабатывают её смолой или битумом + экскаватор отрыл практически всю нижнюю полку свайного поля ( наконец-то 2-я секция сдвинулась с места !!! );
- на третьей секции пустота - в поле зрения несколько строителей ( 2-3 в поле зрения );
- на первой секции явный прогресс ( налаживают перекрытие этажа )!!!
[size=150]Следующее собрание инвесторов 17 или 19 сентября 2013 года во второй половине дня на 16-30 или 17-00!!! [/size]:hi:
- на второй секции залили фундаментную плиту верхней полки + обабатывают её смолой или битумом + экскаватор отрыл практически всю нижнюю полку свайного поля ( наконец-то 2-я секция сдвинулась с места !!! );
- на третьей секции пустота - в поле зрения несколько строителей ( 2-3 в поле зрения );
- на первой секции явный прогресс ( налаживают перекрытие этажа )!!!
[size=150]Следующее собрание инвесторов 17 или 19 сентября 2013 года во второй половине дня на 16-30 или 17-00!!! [/size]:hi:
Arabeska
A
Постоянный пользователь
320
19 августа 2012
27 авг 2013 14:56
Цитата "Bodjan":Новости строительства от 27.08.2013 ( инфо от Сергея, был там около 13-00 ):
- на второй секции залили фундаментную плиту верхней полки + обабатывают её смолой или битумом + экскаватор отрыл практически всю нижнюю полку свайного поля ( наконец-то 2-я секция сдвинулась с места !!! );
- на третьей секции пустота - в поле зрения несколько строителей ( 2-3 в поле зрения );
- на первой секции явный прогресс ( налаживают перекрытие этажа )!!!
Я тоже была там сегодня, где-то в 16:30.
- На 1 секции на половину секции установлена горизонтальная опалубка для пола 11 этажа.
- На верхней полке 2 секции залита не фундаментная плита, а подложка под неё, на которую сейчас наносят гидроизоляцию. На нижней полке работал эскаватор (грузил грунт на самосвал).
- На 3 секции добавилось пару стен.
Lenalosku
L
Новичок
6
16 июня 2013
03 сен 2013 16:59
Как получить доступ на закрытый форум инвесторов? Спасибо.
Domik System

Inform bot
37 480
09 сентября 2019
03 сен 2013 17:39
Цитата "Lenalosku ":Как получить доступ на закрытый форум инвесторов? Спасибо.
У вас давно есть доступ.
//forum.domik.ua/forum-f236.html
В.А.С.А.
В
Пользователь
89
04 сентября 2013
04 сен 2013 16:44
Друзья напишите как идёт стройка,продвигается ли.
Arabeska
A
Постоянный пользователь
320
19 августа 2012
05 сен 2013 08:51
Заглядывала сегодня в 9:30 утра.
- В 1 секции ставили опалубку для оставшейся незалитой части пола 11 этажа, работали с арматурой для стен, было выставлено несколько вертикальных опалубок для стен 11 этажа. Периметр 7 этажа (1й жилой) со стороны 2, 3 секций и паркинга заложен газобетонными блоками, есть уже оконные и балконные проемы
, со строны крана заложен на половину. Рабочие подметали пыль на 8 этаже (2й жилой), возможно приступят к обкладке его газоблоками.
- На 2 секции несколько человек что-то делали по подложке плиты верхней полки.
- На 3 секции вязали арматуру, сварочные работы.
Работало оба крана.
Похоже, что кран 1 секции будут скоро наращивать.
- В 1 секции ставили опалубку для оставшейся незалитой части пола 11 этажа, работали с арматурой для стен, было выставлено несколько вертикальных опалубок для стен 11 этажа. Периметр 7 этажа (1й жилой) со стороны 2, 3 секций и паркинга заложен газобетонными блоками, есть уже оконные и балконные проемы

- На 2 секции несколько человек что-то делали по подложке плиты верхней полки.
- На 3 секции вязали арматуру, сварочные работы.
Работало оба крана.
Похоже, что кран 1 секции будут скоро наращивать.
Bodjan

Постоянный пользователь
192
14 мая 2013
05 сен 2013 10:33
Инфо по строительству на 12-30 дня ( от Сергея ):
- 1 секция - строители закладывали простенки пеноблоками;
- 2 секция - несколько строителей ходили с кувалдами - ровняли арматуру;
- 3 секция несколько строителей занимались арматурой и опалубкой.
В поле зрения на стройплощадке находилось около 2-х десятков строителей!!!
Работало оба крана.
- 1 секция - строители закладывали простенки пеноблоками;
- 2 секция - несколько строителей ходили с кувалдами - ровняли арматуру;
- 3 секция несколько строителей занимались арматурой и опалубкой.
В поле зрения на стройплощадке находилось около 2-х десятков строителей!!!
Работало оба крана.

Domik System

Inform bot
37 480
09 сентября 2019
07 сен 2013 21:37
Цена в сентябре повысилась на 100 грн.
Цены на данный момент: от 8800 грн за м2
Цены на данный момент: от 8800 грн за м2
В.А.С.А.
В
Пользователь
89
04 сентября 2013
10 сен 2013 08:02
Есть ли информация по 2 секции.Конец концов за полтора года уже хоть горизонтальную плиту залили???
Domik System

Inform bot
37 480
09 сентября 2019
10 сен 2013 12:51

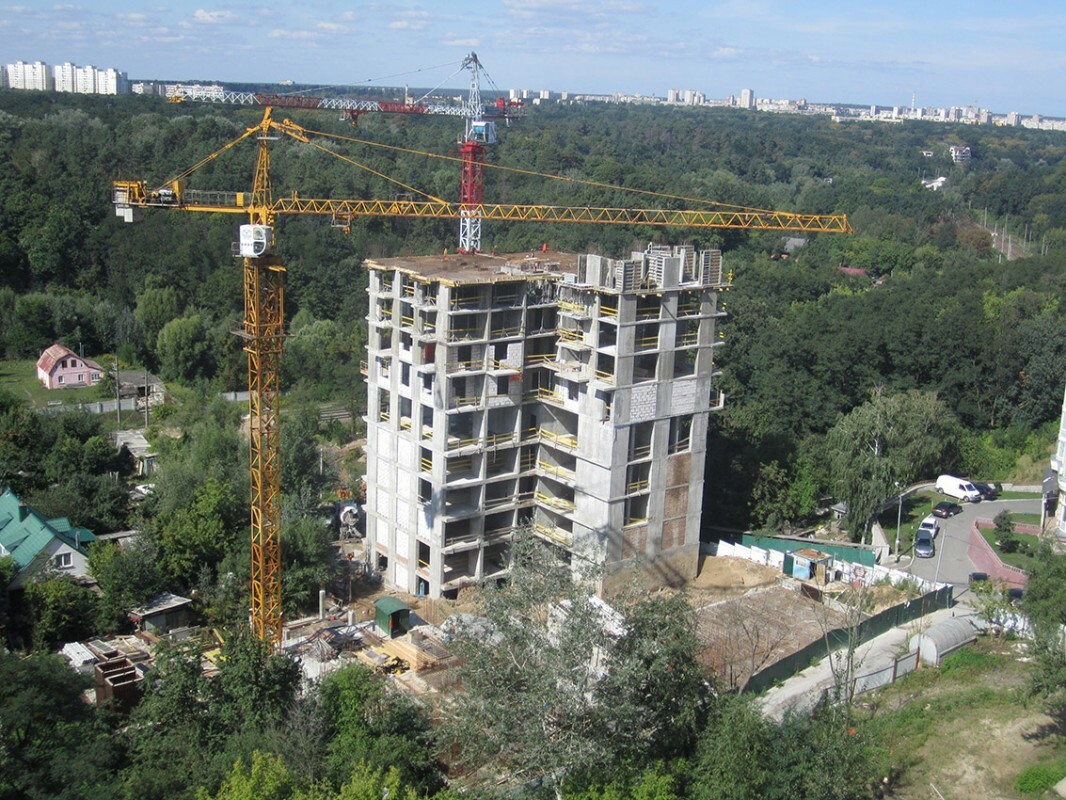

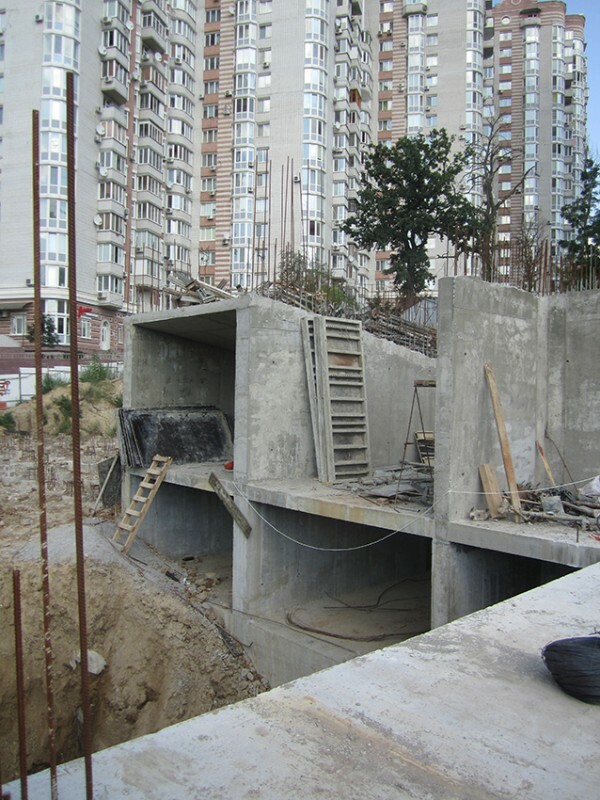

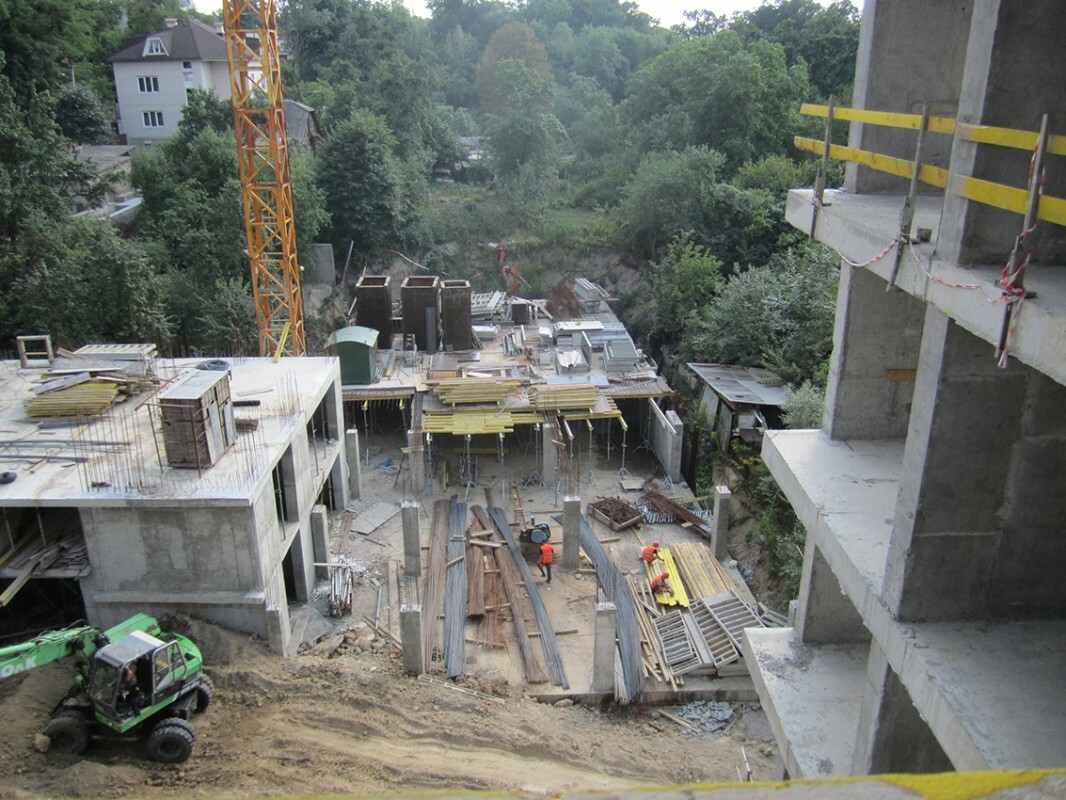

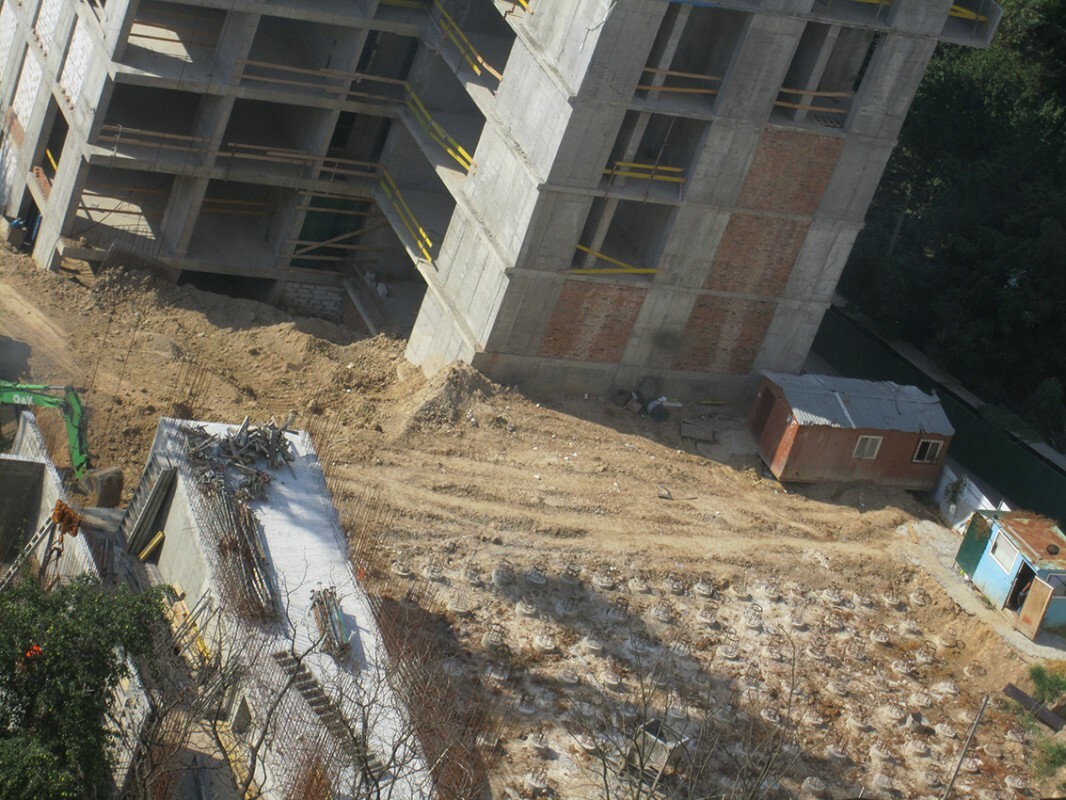

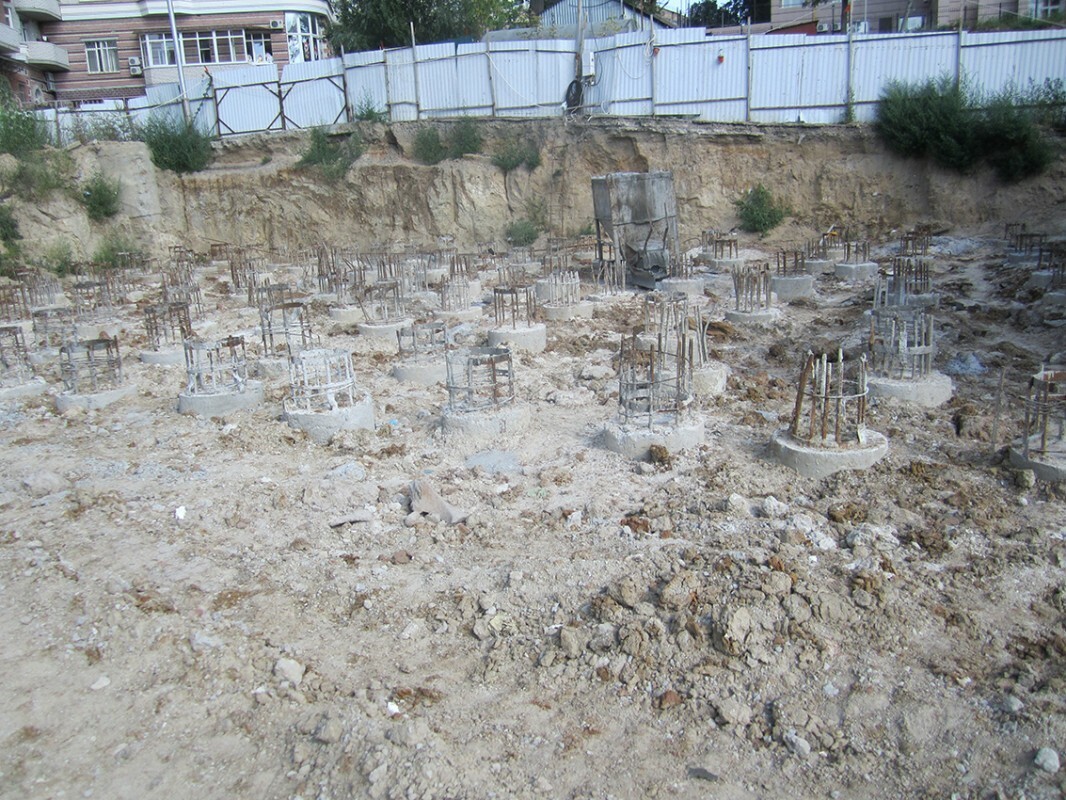

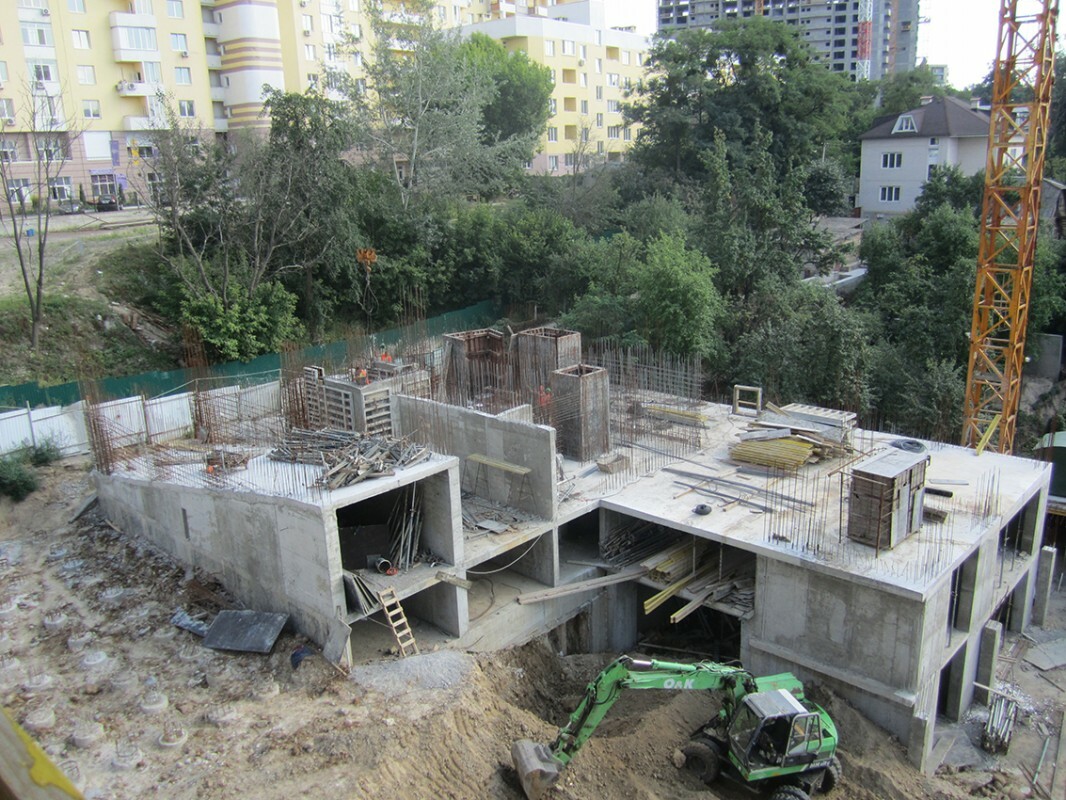

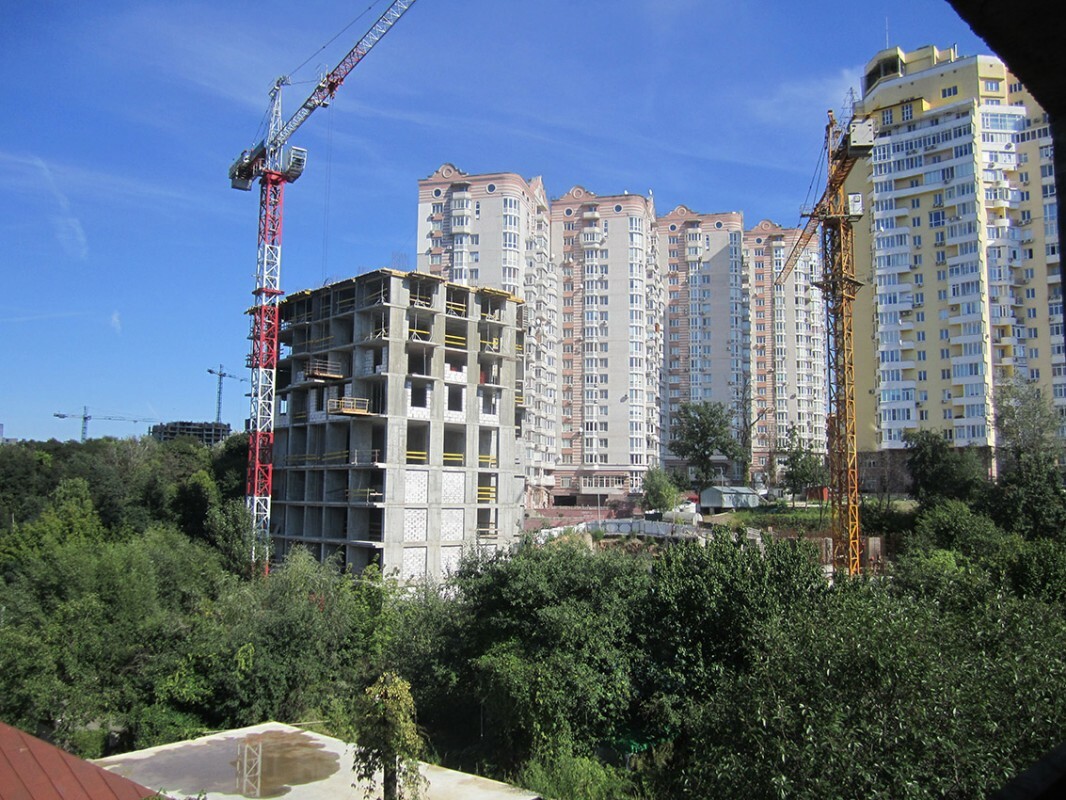

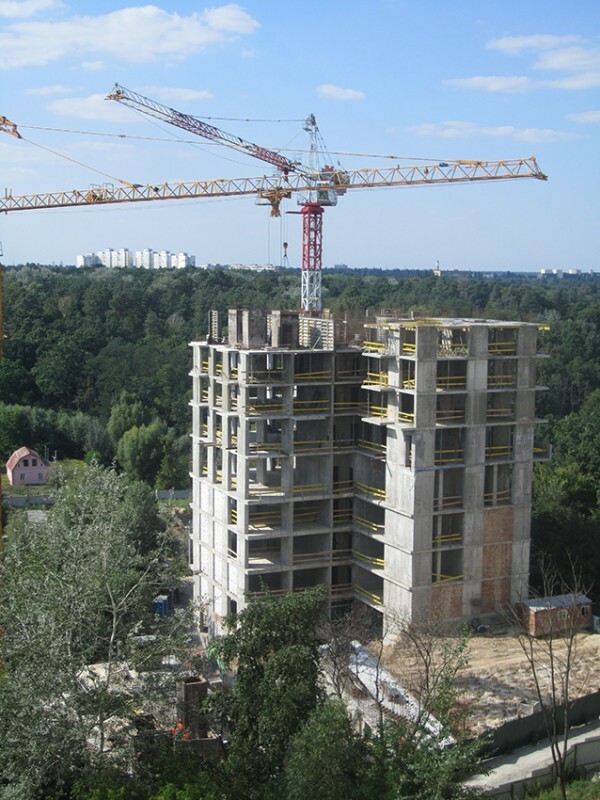

В дневнике стройки появились фото от Застройщика за Сентябрь:
//molodighna.com.ua/dnevnik-strojki.html
Bodjan

Постоянный пользователь
192
14 мая 2013
10 сен 2013 13:36
Новости строительства на сегодня около 13 часов дня ( инфо от Сергея ):
- 1 секция - закладывают простенки пеноблоком;
- 2 секция - в поле зрения 1 сварщик, который варит арматуру ( идет подготовка к заливке основной фундаментной плиты, когда её зальют, не понятно с такими темпами и наличием строителей );
- 3 секция - без изменений строителй там не наблюдалось, и вообще там скинуто какой то хлам!!!
- Паркинг - без изменений, все стоит на месте!!!
Привезли арматуры целую машину, разгружали её! И вообще по словам Сергея количество строителей опять уменьшилось!!
[size=150]Как это все достало!!! [/size]
[size=150]Напоминаем, что следующее собрание инвесторов состоится 17 сентября 2013 года на 17 часов, на прежнем месте!!![/size]
P.S. По просьбе инвесторов обращаюсь к Георгу М, Вас давно не слышно. что нового можете сказать по нашему горе-ЖК!!!
- 1 секция - закладывают простенки пеноблоком;
- 2 секция - в поле зрения 1 сварщик, который варит арматуру ( идет подготовка к заливке основной фундаментной плиты, когда её зальют, не понятно с такими темпами и наличием строителей );
- 3 секция - без изменений строителй там не наблюдалось, и вообще там скинуто какой то хлам!!!
- Паркинг - без изменений, все стоит на месте!!!
Привезли арматуры целую машину, разгружали её! И вообще по словам Сергея количество строителей опять уменьшилось!!
[size=150]Как это все достало!!! [/size]

[size=150]Напоминаем, что следующее собрание инвесторов состоится 17 сентября 2013 года на 17 часов, на прежнем месте!!![/size]

P.S. По просьбе инвесторов обращаюсь к Георгу М, Вас давно не слышно. что нового можете сказать по нашему горе-ЖК!!!
Arabeska
A
Постоянный пользователь
320
19 августа 2012
10 сен 2013 16:32
Цитата "Domik - Новострой":В дневнике стройки появились фото от Застройщика за Сентябрь:
//molodighna.com.ua/dnevnik-strojki.html
Судя по фото с сайта и сравнивая с увиденным мною 5.09, за 5 дней (если фото за сегодня):
- В 1 секции дозаложили газоблоком 7 этаж, на половину заложили периметр 8 этажа. Довыставили опалубку второй половины пола 11 этажа и почти связали арматуру. Добавилось пару стен 11 этажа там, где пол залили раньше.
- Во 2 секции связали или заканчивают вязать арматуру (5 дней назад торчали только пруты свай с подложной) и ставят опалубку для заливки плиты (на фото видна со стороны Руданского).
Мой вывод - в период 5-10.09 (5 дней) изменения не так уже и плохи, при том, что 7-8 числа были для них выходными (суббота, воскресенье). Т.е. реально данные изменения за 3,5 дня.
В любом случае хочется лучших темпов, пока погода это позволяет.

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная16.041 147
- ЖК Оранжерея | Edelburg Development | ул. Николая Василенко, 215.0477
- ЖК Sanville Park, Софіївська Борщагівка, Вул. Богдана Хмельницького 25а15.0416
- ЖК Atria City. Teremky | Атриа Сити. Теремки | Чабаны, Одесское шоссе, 615.04908
- ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка15.045 549
- ЖК "Гранд Парк", Бровары, ул. Фельдмана, 112.04104
- ЖК Свитло Парк | Svitlo Park | Futura Hata | Надднепрянское шоссе, 2а11.044 170
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7410.042 261
- ЖК Зіркова Вежа 1 | 2 | Элит-Фасад Групп | Вишгород, вул. Шолуденко, 2610.04408
- ЖК Лондон Парк | ул. Луговая, 3б10.0484
- Стоит ли сейчас покупать недвижимость?16.044 270
- Допоможіть розібратись з податками11.042
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Продам строительный инструмент16.041
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Какой потолок лучше? Натяжной или из гипсокартона?11.026
- Вибір міжкімнатних дверей для приватного будинку: які краще?06.021
- Как выбрать промышленный жироуловитель для предприятия?06.021
- Хочу дом. Что дешевле - купить готовый или построить самому?04.02100
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315

Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
