ЖК Park-Hills | ранее Молодежная инициатива | ул. Руданского, 9а
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 370.
171/46% | ||
42/11% | ||
78/21% | ||
30/8% | ||
49/13% |
ALEX-3000

Постоянный пользователь
106
18 апреля 2014
24 июнь 2014 05:34
22 июня
Монолит в этажах (без паркинга):
1 секция - готово 2 офисных и 24 жилых (25-й заканчивают, начали последний 26-й)
2 секция - готово 2 офисных (1-й жилой в работе)
3 секция - готово 2 офисных и 5 жилых (6-й в работе)



Монолит в этажах (без паркинга):
1 секция - готово 2 офисных и 24 жилых (25-й заканчивают, начали последний 26-й)
2 секция - готово 2 офисных (1-й жилой в работе)
3 секция - готово 2 офисных и 5 жилых (6-й в работе)



Medved_N

Новичок
18
30 января 2014
24 июнь 2014 07:03
Спасибо Alex. В воскресенье рабочие были на стройке?
Zed 1

Постоянный пользователь
214
25 июня 2013
24 июнь 2014 07:51
Были и кран работал

LERUSIK

Постоянный пользователь
112
27 января 2014
24 июнь 2014 15:32
Цитата "Masik7081":
Уважаемые форумчане и гости :) переписываясь по стройке не переходите на личные неприязни и замечание, незабываем что это может быть ваш сосед и или ваша соседка :) которые могут быть очччень хорошими людьми :) будем добрее !!!
Спасибо Вам!

BOGDANCHIK

Новичок
18
10 июля 2013
25 июнь 2014 09:51
Информация по стройке на 25.062014 на 12-30 дня ( от инвестора из инициативной группы ):
- по первой секции пошли вертикали 28 этажа или 26 жилого + частично перекрыта крыша + еще заармированная вертикаль 29 этажа со стороны Руданского ( неужели будет больше этажей чем 28 вместе с офисными? );
- по второй секции залит пол первого жилого;
- по третьей секции начат 7-й жилой этаж!!!
Динамика слабая!!! Активность слабая!!!
Наш новый директор запретил давать информацию охране по количеству строителей на стройплощадке!!!
Информация по стройке становится "СЕКРЕТНОЙ ИНФОРМАЦИЕЙ" ( такое чувство что строится секретный объект )!!! Перенос собраний с одной даты на другую!!! Запутывание инвесторов!!!
Есть предложение потребовать снять Антонова и вернуть на стройку Недашковского ( при нём реально стройка сдвинулась с места )!!!!
- по первой секции пошли вертикали 28 этажа или 26 жилого + частично перекрыта крыша + еще заармированная вертикаль 29 этажа со стороны Руданского ( неужели будет больше этажей чем 28 вместе с офисными? );
- по второй секции залит пол первого жилого;
- по третьей секции начат 7-й жилой этаж!!!
Динамика слабая!!! Активность слабая!!!
Наш новый директор запретил давать информацию охране по количеству строителей на стройплощадке!!!
Информация по стройке становится "СЕКРЕТНОЙ ИНФОРМАЦИЕЙ" ( такое чувство что строится секретный объект )!!! Перенос собраний с одной даты на другую!!! Запутывание инвесторов!!!
Есть предложение потребовать снять Антонова и вернуть на стройку Недашковского ( при нём реально стройка сдвинулась с места )!!!!

В.А.С.А.
В
Пользователь
89
04 сентября 2013
25 июнь 2014 11:49
Сем пятниц на неделю , никакой уверенности .Такое ощущение что за свои же деньги , попал в какую то криминальную структуру , правды никто не говорит ,никогда не чувствовал себя таким идиотом . На сайте что попугаи сидят менеджеры и ничего не соображают ,постоянно брешут .Короче говоря ( не мала баба клопоту , купыла порося ) .
Tata_05
T
Пользователь
31
14 июня 2014
25 июнь 2014 13:26
Заходили на стройку в 16.00. На третьей секции работают два человека, на второй нет вообще никого, на первой где-то внутри какое-то шевеление. Никакого транспорта( подвоза бетона ) краны стоят. Рядом стройка кипит.По соседству работают до 10 вечера а наши в шесть-семь от силы уже стоят.
helg
h
Ветеран
1 205
11 декабря 2011
25 июнь 2014 14:00
Цитата "BOGDANCHIK":
- по первой секции пошли вертикали 28 этажа или 26 жилого + частично перекрыта крыша + еще заармированная вертикаль 29 этажа со стороны Руданского ( неужели будет больше этажей чем 28 вместе с офисными? );
- ну это уже очевидно. Дом снова переходит в разряд экспериментального строительства без возможности легального введения. Главное, что застройщик втулит еще больше квартир, которые будет продавать дальше.Важен процесс, а не результат
Наш новый директор запретил давать информацию охране по количеству строителей на стройплощадке!!!
Правильно делает, если стройка буксует
Есть предложение потребовать снять Антонова и вернуть на стройку Недашковского ( при нём реально стройка сдвинулась с места )!!!!
Это когда тут считались с пожеланиями инвесторов?Детский сад.ВАСА вот же прозревать начал. Да и вряд ли возврат В.С. что-то поменяет. Стройка строится в первую очередь финансированием. Тут его нет.Зато в метро новые постеры по 8100 грв/м в МИ. А на соседнем билборде Кузминский -2 предлагают по 8000.Ну и куда пойдет новый покупатель?
Bodjan

Постоянный пользователь
192
14 мая 2013
25 июнь 2014 14:06
Вот поэтому и запретил наш новый директор выдавать информацию + начинает "вилять хвостом" по собраниям ( ОНИ ЕМУ ВИДНО ТОЛЬКО "СНЯТСЯ" в страшном сне, а как же, это ж надо как то напрягать МОЗГИ и нам инвесторам, что нибудь "брехать", а так как с "гуся вода" )!!!
Что бы меньше звонили и донимали, а они за наши деньги будут себе ещё дальше заниматься "супер-стройкой"!!!!
Что бы меньше звонили и донимали, а они за наши деньги будут себе ещё дальше заниматься "супер-стройкой"!!!!

Borisovna

Старожил
601
23 октября 2013
25 июнь 2014 16:37
- по первой секции пошли вертикали 28 этажа или 26 жилого + частично перекрыта крыша + еще заармированная вертикаль 29 этажа со стороны Руданского ( неужели будет больше этажей чем 28 вместе с офисными? );
В субботу обсуждал с Антоновым (директор) завершение монолита 1-й секции.
Никаких дополнительных этажей не планируется. 26-й жилой этаж заканчивается крышей с парапетом и технической надстройкой для лифтов. Т.е. заармированная вертикаль 29
этажа может быть элементом надстройки (без фото трудно судить).
В субботу обсуждал с Антоновым (директор) завершение монолита 1-й секции.
Никаких дополнительных этажей не планируется. 26-й жилой этаж заканчивается крышей с парапетом и технической надстройкой для лифтов. Т.е. заармированная вертикаль 29
этажа может быть элементом надстройки (без фото трудно судить).
приезжий
п
Пользователь
25
07 марта 2014
25 июнь 2014 17:07
я по поводу этажности спрашивал Недашковского. после жилого будет техэтаж. (лифтовая и т.п)
ALEX-3000

Постоянный пользователь
106
18 апреля 2014
26 июнь 2014 06:16

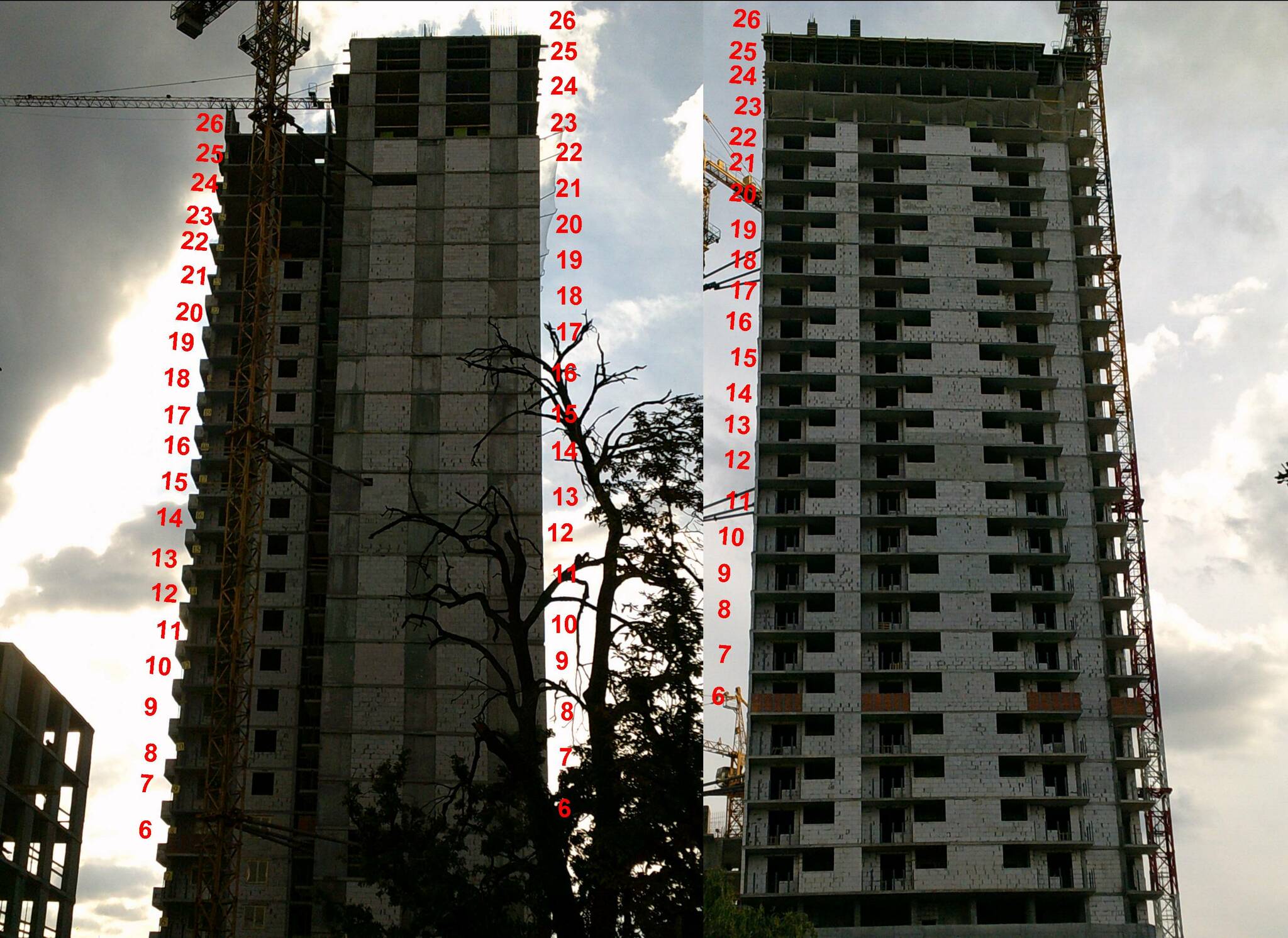

На 1 секции завершили монолит 25-го жилого этажа, на последнем 26-м заливают стены.
На 2 и 3 секции устанавливают арматуру для монолита очередных этажей. Я так понял из информации участников последней встречи, что темпы на этих секциях застройщик увеличит после завершения монолита 1 секции (в июле).
Нумерация застройщика на этажах идет с учетом 2-х офисных, то есть 1 жилой это номер «3», последний 26 - это номер «28».

На 2 и 3 секции устанавливают арматуру для монолита очередных этажей. Я так понял из информации участников последней встречи, что темпы на этих секциях застройщик увеличит после завершения монолита 1 секции (в июле).
Нумерация застройщика на этажах идет с учетом 2-х офисных, то есть 1 жилой это номер «3», последний 26 - это номер «28».

Bodjan

Постоянный пользователь
192
14 мая 2013
26 июнь 2014 08:08
Последние новости по стройке от директора:
- стройка стоит на 2 и 3 секциях, так как все деньги сейчас идут на коммуникации ( которые проплачены на 30 %; подключиться должны до первого сентября; на одной отопительной трубе МИ и Кузминский ( без МИ здесь тепла не будет ));
- должны закончить первую секцию ( все таки будет 29 этаж ( уже залита 1 вертикаль со стороны улицы Руданского ), технический он или жилой - непонятно )+ при окончании монолита 1 секции должны убрать кран, который находится в аренде + должны начать утепление фасада и установку окон );
- продано примерно 60 % квартир, большая половина которых в рассрочку или кредит.
Вопрос к инвесторам - нужно ли внеочередное собрание на 5.07.2014 по ситуации которая сейчас складывается по нашему ЖК?
- стройка стоит на 2 и 3 секциях, так как все деньги сейчас идут на коммуникации ( которые проплачены на 30 %; подключиться должны до первого сентября; на одной отопительной трубе МИ и Кузминский ( без МИ здесь тепла не будет ));
- должны закончить первую секцию ( все таки будет 29 этаж ( уже залита 1 вертикаль со стороны улицы Руданского ), технический он или жилой - непонятно )+ при окончании монолита 1 секции должны убрать кран, который находится в аренде + должны начать утепление фасада и установку окон );
- продано примерно 60 % квартир, большая половина которых в рассрочку или кредит.

Вопрос к инвесторам - нужно ли внеочередное собрание на 5.07.2014 по ситуации которая сейчас складывается по нашему ЖК?

В.А.С.А.
В
Пользователь
89
04 сентября 2013
26 июнь 2014 11:57
Собрание проводить нужно .НО собрание ради собрания зачем .Поэтому предлагаю провести собрание на котором определить рабочую группу из числа инвесторов , которая могла бы с одной стороны помогать директору (тому или иному )с другой стороны , контролировать все что происходит вокруг строительства нашего дома . В том числе и финансирования .На данный момент мы как инвесторы никак не влияем на происходящее , мы пережовываем ту информацию которую нам тупо подают , с разных непонятных источников .
Posol_38

Постоянный пользователь
319
29 мая 2013
26 июнь 2014 12:11
Цитата "В.А.С.А.":Собрание проводить нужно .НО собрание ради собрания зачем .Поэтому предлагаю провести собрание на котором определить рабочую группу из числа инвесторов , которая могла бы с одной стороны помогать директору (тому или иному )с другой стороны , контролировать все что происходит вокруг строительства нашего дома . В том числе и финансирования .На данный момент мы как инвесторы никак не влияем на происходящее , мы пережовываем ту информацию которую нам тупо подают , с разных непонятных источников .
Застройщик не пойдет на такое.

Это для него самоубийство. Вы протоколы ведете на собраниях?
ALEX-3000

Постоянный пользователь
106
18 апреля 2014
26 июнь 2014 13:12
Рабочая группа это хорошо для информирования о текущих работах и оперативных новостях. Не всё видно со стороны, но и мешать стройке не хочется.
По инициативной (рабочей) группе поддерживаю! Нужно уговорить застройщика.
По инициативной (рабочей) группе поддерживаю! Нужно уговорить застройщика.
В.А.С.А.
В
Пользователь
89
04 сентября 2013
26 июнь 2014 13:20
А я о чем ранее сказал .Протоколы ,видео сёмка ,чиновники разных уровней и рангов ,если мало можно и пару сотников с майдана .Сколько можно сюсю мусю .Что разве не видно что инвесторы их интересуют не больше чем кошельки .
Hrust
H
Постоянный пользователь
133
09 декабря 2013
26 июнь 2014 13:49
Разбираться надо внутри - инвесторы против (за) застройщика.
Привлекать посторонних людей разных уровней чревато непредвиденными
последствиями вплоть до ликвидации стройки. Для большинства граждан
инвестор это личность неправедным путём нахапавшая денег на квартиры и
которую желательно если не раскулачить то хотя бы напакостить ей (личности)
покрепче.
Привлекать посторонних людей разных уровней чревато непредвиденными
последствиями вплоть до ликвидации стройки. Для большинства граждан
инвестор это личность неправедным путём нахапавшая денег на квартиры и
которую желательно если не раскулачить то хотя бы напакостить ей (личности)
покрепче.
Posol_38

Постоянный пользователь
319
29 мая 2013
26 июнь 2014 15:19
Цитата "В.А.С.А.":А я о чем ранее сказал .Протоколы ,видео сёмка ,чиновники разных уровней и рангов ,если мало можно и пару сотников с майдана .Сколько можно сюсю мусю .Что разве не видно что инвесторы их интересуют не больше чем кошельки .
Смотрите чтоб сотники не конфисковали ваше имущество в качестве оплаты своих услуг. Не стоит преувеличивать их влияние и патриотизм. Они скорее "патриотичные титушки")))
Аудио- и видеофиксация - это хорошо. Но пока не будет на бумаге с печатью и подписью - толку не будет.
Требуйте подписать с инициативной группой обязательства. Выполнят они или нет - это не факт. Но вы должны показать себя с такой стороны, чтоб вас боялись, считались с вами и уважали.
В.А.С.А.
В
Пользователь
89
04 сентября 2013
26 июнь 2014 15:37
Что бы боялись или считались с мнением , мне почему то кажется что последнее время модно стало , путем установки блокпоста пару скатов и несколько инвесторов .А потом все остальное само собой образовуется , чиновники фото и видео , комерсы сразу другие стают .

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Plaza Kvartal 3 | Чабани, вул. Покровська, 5223.071
- ЖК Гранд Бурже | Linevich Group | Буча, бул. Леоніда Бірюкова, 223.07564
- ЖК SOFіHouse | Boson Development | Софіївська Борщагівка, вул. Поліська, 2б23.071
- ЖК SOFіHome | Boson Development | Софіївська Борщагівка, вул. Козацька23.071
- ЖК Scandia | БК Триумф | Бровари, вул. Анатолія Луценка, 2723.073 020
- ЖК Медовий-2 | Київміськбуд | Київ, вул. Петра Радченка, 2723.07437
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Київ, вул. Мілютенко, вул. Шолом-Алейхема23.072 022
- ЖК Mirax | Київміськбуд, BudCapital | Київ, вул. Глубочицька, 4323.074 425
- ЖК BELLEVIE | PGD, TAS Group | Київ, вул. Бережанська, 922.072
- ЖК Svitlo Park | Futura Hata | Київ, Наддніпрянське шосе, 2а22.074 174
- Про агентство Атлант-А23.0722
- Чи варто зараз купувати нерухомість?17.074 565
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Львів, вул. Спортивна | Галжитлобуд18.074
- ЖК Четыре Сезона | Будова | Одесса, просп. Гагарина, 1917.0710
- ЖК "Sakura", Свалява, пров. Достоєвського, 409.074
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5208.071
- ЖК Ріел Сіті | РІЕЛ | Львів, вул. Рудненська, 807.0750
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Під час встановлення плати, пошкодив її шурупом. Чи можна якось її відновити?18.051
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
