30 янв 2020 11:34
Цитата "developer2020":


Это вам Владимир сказал что первый дом будет другой застройщик достраивать? Как это так? Ну я понимаю что никто не будет вводить 2 дома а 3 потом, должны сразу 3 дома ввести. Просто геос же и должен достроить. Как так может получаться?


Конечно он. Он сказал, что у них уже был такой случай с ЖК Lemonade.
30 янв 2020 12:04
Даааа....тот же жк Lemonade проблемный, так же более года задержки
Очень странно на самом деле

здесь в Мелоди работы на месяц-два осталось, даже бесснежная и теплая зима способствует быстрому окончанию стройки и такое чувство что специально затягиваеться стройка

А теперь когда выясняется что 3тий дом будет достраивать другая фирма вообще возникает огромный вопрос стоит ли инвестировать так как эта стройка может еще растянуться на год
31 янв 2020 08:27
Не 3й дом, 1й. И поскольку 1й дом снова появился в продаже на сайте, планировки как и были изначально, я думаю, что все же они его и достраивают, но не факт.
02 фев 2020 09:01
Кто знает почему не работает веб-камера? Или это только у меня?
02 фев 2020 09:15
у меня тоже, уже как 2 дня не работает
02 фев 2020 09:22
У меня тоже не работает.
02 фев 2020 13:45
я вам хочу сказать что вообще на сайте застройщика пропала кнопка и раздел веб камеры
03 фев 2020 09:15
Всем день добрый,
Давайте меньше паники тут делать.
Претензий до застройщика не может быть на данный момент (почитайте договор внимательно, те кто ранее писали о 180 дней - совершенно правы)
Лучше думайте о "приёме" квартиры после сдачи, так как "боков" очень много будет, о которых Вы должны будете сообщить застройщику, чтобы они устраняли за свой счет (если конечно сами не готовы за все платить и делать)

Так же очень волнует "благоустрій теріторії".
Посмотрите ген. план., как минимум парка возле домом №1 и 2 я не вижу, как и тех. дороги вокруг ЖК. (на ген. плане это все есть)
К кому претензии предъявлять не совсем понимаем пока-что, возможно не к застройщику. Думаю нужно обращаться к меру (голова сільради).
Кто ознакомлен с данным вопросом и знает, что предпринимать - пишите, будем что-то думать.
03 фев 2020 12:09
VictorShu красава ))
Про эти 180 дней уже тут обсуждалось 180 раз (((( , аж надоело.
А с приемом вы правы, это серьезный вопрос.
Детская, спортивная площадки, зоны отдыха, парко места ну и т.д. - это все надо будет выдавливать с застройщика и только потом все подписывать, потому что после нашей закарлючки на бумаге, спрашивать будет не с кого.
04 фев 2020 22:36
У кого то работает камера? Прочитала про 1дом, то аж страшно.ничего не мешает слать ц,3 дом. И заниматься 1. Темболее если его кто то выкупил.
Ранее говорили что ключи на ремонт конец марта-начало апреля
05 фев 2020 16:56
А як тоді бути тим, хто купив квартиру в 1 будинку? Яким також обіцяють, що він ведеться в експлуатацію в лютому місяці і в березні - квітні вже ключі на ремонт. Але насправді видно, що ніхто не спішить там щось робити і вчасно вводити в експлуатацію. За ті 180 дні, що всі говорять, це забудовник має після того, як будинок ведеться в експлуатацію. А здача постійно переноситься. Думаю веб-камеру вони спеціально вимкнули, тому що просто з технічних причин ніхто посилання з сайту не видаляє.
05 фев 2020 18:51
1 будинок будує також геос. І роботи ведуться. Сьогодні телефонувала дізнавалась. Камера на днях запрацює, обікрали провід. На ремонт квітень травень уже(((
05 фев 2020 19:01
А мне сказали что оборвали, когда вывозили строительный городок :)
А ещё видела работы ведутся, уже даже уложили плитку тротуарную прям до дороги.
06 фев 2020 05:41
Т9, провод оборвали
06 фев 2020 08:29
Пишут, заходите на сайт, читайте отчет за январь. На сайте никакого отчета нет. То же самое было в январе. Может представители застройщика, которые ведут сайты, будут более ответственно подходить к тому, что они пишут...
06 фев 2020 10:28
Шановні покупці житлового комплексу Melody Park. Повідомляємо Вам про те, що станом на 05.02.2020 року всі роботи на будівельному майданчику другої черги житлового комплексу ведуться згідно затверджених графіків будівельно-монтажних робіт.

Виконано:
Будинок - 1
Фундамент - 100%.
Стіни цокольного поверху - 100%.
Гідроізоляція - 100%.
Утеплення підвалу - 100%.
Стіни і монолітні перекриття 1-9 поверхів - 100%.
Роботи із влаштування покрівлі та скатної покрівлі виконані на 100%.
Сходи у будинку – 100%.
Периметральна кладка – 100%.
Кладка підвального приміщення – 100%.
Влаштування дощової каналізації - 100%.
Утеплення цоколя – 100%.
Заземлення – 100%.
Фасадні роботи - 95%.
Підведення води - 95%.
Скління вікон - 95%.
Кладка міжквартирних стін - 100%.
Влаштування прибудинкової території - 90%.
Блискавкозахист – 100%.
Огородження балконів – 90%.
Влаштування вводів електромережі – 100%.
Влаштування димоходів - 5%.
Монтаж силових стояків та мереж зв’язку - 10%.



Будинок - 2
Стіни цокольного поверху - 100%.
Гідроізоляція - 100%.
Плита перекриття та стіни 1 поверху – 100%.
Утеплення цокольного поверху - 100%.
Утеплення підвалу - 100%.
Стіни і монолітні перекриття 1-9 поверхів - 100%.
Кладка внутрішніх стін і перегородок виконана на 100%.
Роботи з влаштування покрівлі та скатної покрівлі виконані на 100%.
Сходи у будинку – 100%.
Вентиляційні канали – 100%.
Димохідний канал – 100%.
Утеплення – 100%.
Скління вікон – 100%.
Електорозведення – 100%.
Укладка електрокабеля в місцях загального користування – 100%.
Кладка стін підвалу – 100%.
Влаштування дощової каналізації – 100%.
Заземлення – 100%.
Розведення труб опалення та водопостачання – 100%.
Укладання кахлю на підлогу в місцях загального користування - 100%.
Підведення води в будинок – 100%.
Стяжка підлоги -100%.
Прокладання труб газопостачання по будинку - 100%.
Благоустрій території - 95%.
Влаштування каналізації - 100%.
Штукатурка місць загального користування - 100%.
Малярні роботи - 100%.
Влаштування поверхових електрощитів – 100%.
Блискавкозахист – 100%.
Двері поквартирні – 100%.
Двері в тех. приміщення – 95%.
Огородження балконів – 100%.
Влаштування вводів електромережі – 100%
Монтаж поквартирних електрощитів - 100%.
Монтаж поквартирних вузлів зв’язку - 100%.
Монтаж ліфтів - 6%.
Встановлення дверей вхідної групи - 90%.

Будинок - 3
Стіни цокольного поверху - 100%.
Гідроізоляція - 100%.
Утеплення цокольного поверху - 100%.
Стіни і монолітні перекриття 1-9 поверхів - 100%.
Утеплення підвалу - 100%.
Кладка внутрішніх стін і перегородок виконана на 100%.
Виконані роботи з влаштування покрівлі та скатної покрівлі на 100%.
Сходи у будинку – 100%.
Вентиляційні канали – 100%.
Димохідний канал – 100%.
Утеплення 9 поверха – 100%.
Скління вікон – 100%.
Електророзведення – 100%.
Утеплення зовнішніх стін – 100%.
Кладка стін підвалу –100%.
Укладка електрокабелю в місцях загального користування – 100%.
Влаштування дощової каналізації - 100%.
Розведення труб опалення та водопостачання - 100%.
Стяжка підлоги – 100%.
Укладка кахлю в місцях загального користування – 100%.
Влаштування каналізації – 100%.
Заземлення – 100%.
Підведення води - 100%.
Підведення каналізації - 100%.
Прокладання труб газопостачання по будинку - 100%.
Штукатурка місць загального користування - 100%.
Малярні роботи - 100%.
Улаштування прибудинкової території - 90%.
Влаштування поверхових електрощитів – 100%.
Встановлення дверей квартир – 100%.
Блискавкозахист – 100%.
Малярні роботи – 100%.
Огородження балконів – 100%.
Влаштування вводів електромережі – 100%.
Монтаж поквартирних електрощитів -100%.
Монтаж поквартирних вузлів зв’язку -100%.
Монтаж ліфтів - 6%.
Встановлення дверей вхідної групи - 90%.
06 фев 2020 11:25
Цитата "Geos admin":
Шановні покупці житлового комплексу Melody Park. Повідомляємо Вам про те, що станом на 05.02.2020 року всі роботи на будівельному майданчику другої черги житлового комплексу ведуться згідно затверджених графіків будівельно-монтажних робіт.

Виконано:
Будинок - 1
Фундамент - 100%.
Стіни цокольного поверху - 100%.
Гідроізоляція - 100%.
Утеплення підвалу - 100%.
Стіни і монолітні перекриття 1-9 поверхів - 100%.
Роботи із влаштування покрівлі та скатної покрівлі виконані на 100%.
Сходи у будинку – 100%.
Периметральна кладка – 100%.
Кладка підвального приміщення – 100%.
Влаштування дощової каналізації - 100%.
Утеплення цоколя – 100%.
Заземлення – 100%.
Фасадні роботи - 95%.
Підведення води - 95%.
Скління вікон - 95%.
Кладка міжквартирних стін - 100%.
Влаштування прибудинкової території - 90%.
Блискавкозахист – 100%.
Огородження балконів – 90%.
Влаштування вводів електромережі – 100%.
Влаштування димоходів - 5%.
Монтаж силових стояків та мереж зв’язку - 10%.



Будинок - 2
Стіни цокольного поверху - 100%.
Гідроізоляція - 100%.
Плита перекриття та стіни 1 поверху – 100%.
Утеплення цокольного поверху - 100%.
Утеплення підвалу - 100%.
Стіни і монолітні перекриття 1-9 поверхів - 100%.
Кладка внутрішніх стін і перегородок виконана на 100%.
Роботи з влаштування покрівлі та скатної покрівлі виконані на 100%.
Сходи у будинку – 100%.
Вентиляційні канали – 100%.
Димохідний канал – 100%.
Утеплення – 100%.
Скління вікон – 100%.
Електорозведення – 100%.
Укладка електрокабеля в місцях загального користування – 100%.
Кладка стін підвалу – 100%.
Влаштування дощової каналізації – 100%.
Заземлення – 100%.
Розведення труб опалення та водопостачання – 100%.
Укладання кахлю на підлогу в місцях загального користування - 100%.
Підведення води в будинок – 100%.
Стяжка підлоги -100%.
Прокладання труб газопостачання по будинку - 100%.
Благоустрій території - 95%.
Влаштування каналізації - 100%.
Штукатурка місць загального користування - 100%.
Малярні роботи - 100%.
Влаштування поверхових електрощитів – 100%.
Блискавкозахист – 100%.
Двері поквартирні – 100%.
Двері в тех. приміщення – 95%.
Огородження балконів – 100%.
Влаштування вводів електромережі – 100%
Монтаж поквартирних електрощитів - 100%.
Монтаж поквартирних вузлів зв’язку - 100%.
Монтаж ліфтів - 6%.
Встановлення дверей вхідної групи - 90%.

Будинок - 3
Стіни цокольного поверху - 100%.
Гідроізоляція - 100%.
Утеплення цокольного поверху - 100%.
Стіни і монолітні перекриття 1-9 поверхів - 100%.
Утеплення підвалу - 100%.
Кладка внутрішніх стін і перегородок виконана на 100%.
Виконані роботи з влаштування покрівлі та скатної покрівлі на 100%.
Сходи у будинку – 100%.
Вентиляційні канали – 100%.
Димохідний канал – 100%.
Утеплення 9 поверха – 100%.
Скління вікон – 100%.
Електророзведення – 100%.
Утеплення зовнішніх стін – 100%.
Кладка стін підвалу –100%.
Укладка електрокабелю в місцях загального користування – 100%.
Влаштування дощової каналізації - 100%.
Розведення труб опалення та водопостачання - 100%.
Стяжка підлоги – 100%.
Укладка кахлю в місцях загального користування – 100%.
Влаштування каналізації – 100%.
Заземлення – 100%.
Підведення води - 100%.
Підведення каналізації - 100%.
Прокладання труб газопостачання по будинку - 100%.
Штукатурка місць загального користування - 100%.
Малярні роботи - 100%.
Улаштування прибудинкової території - 90%.
Влаштування поверхових електрощитів – 100%.
Встановлення дверей квартир – 100%.
Блискавкозахист – 100%.
Малярні роботи – 100%.
Огородження балконів – 100%.
Влаштування вводів електромережі – 100%.
Монтаж поквартирних електрощитів -100%.
Монтаж поквартирних вузлів зв’язку -100%.
Монтаж ліфтів - 6%.
Встановлення дверей вхідної групи - 90%.

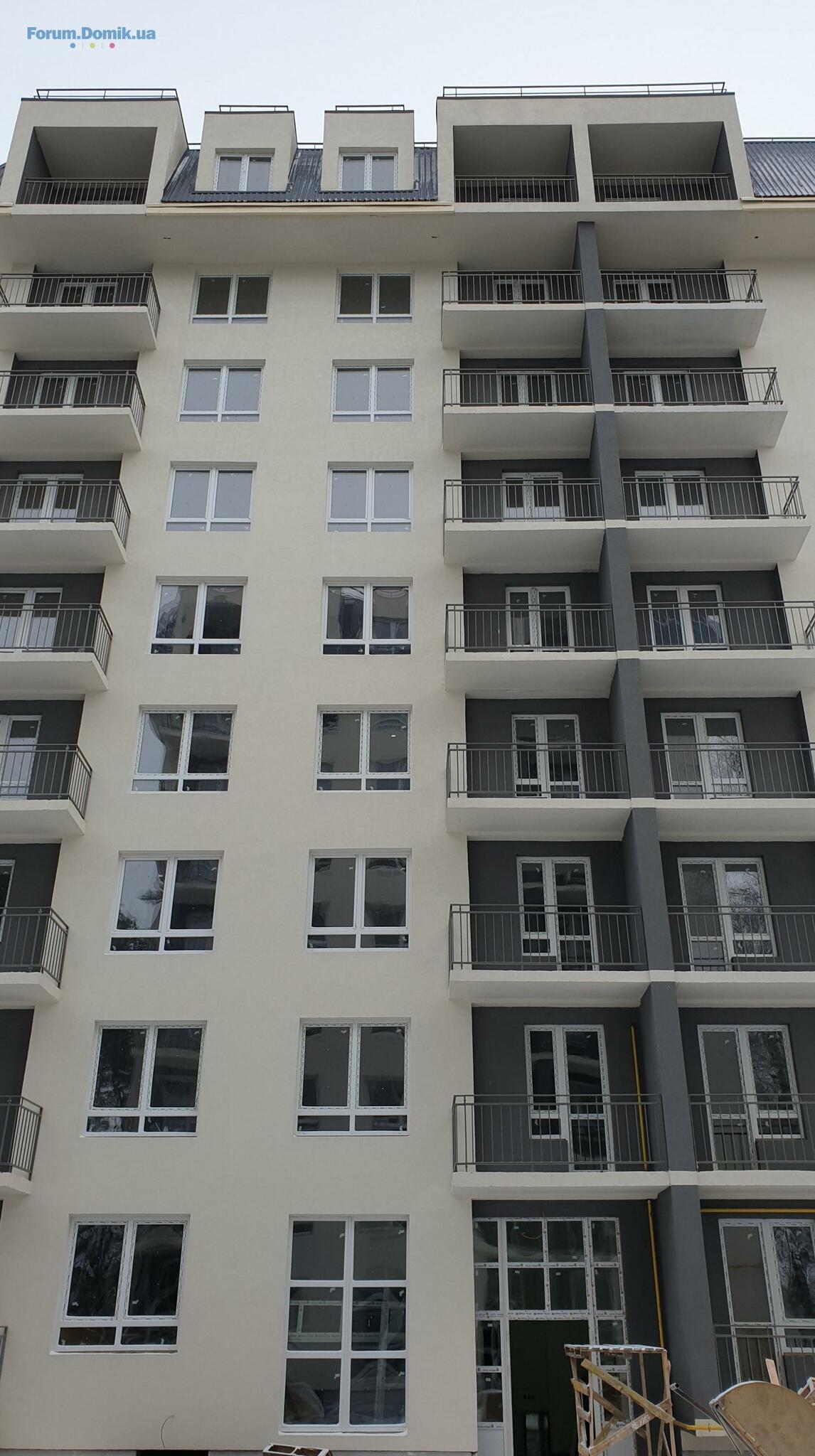

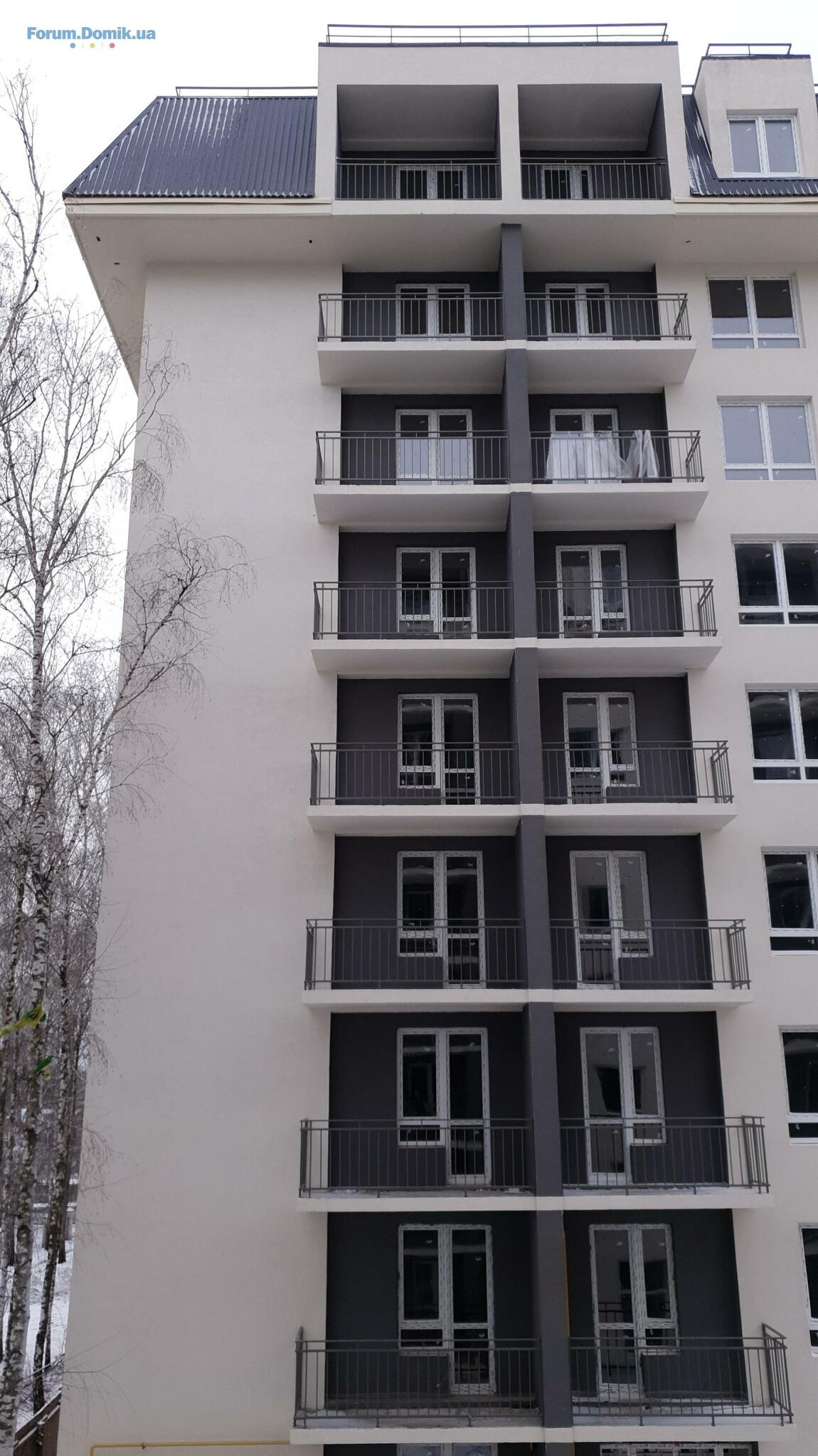

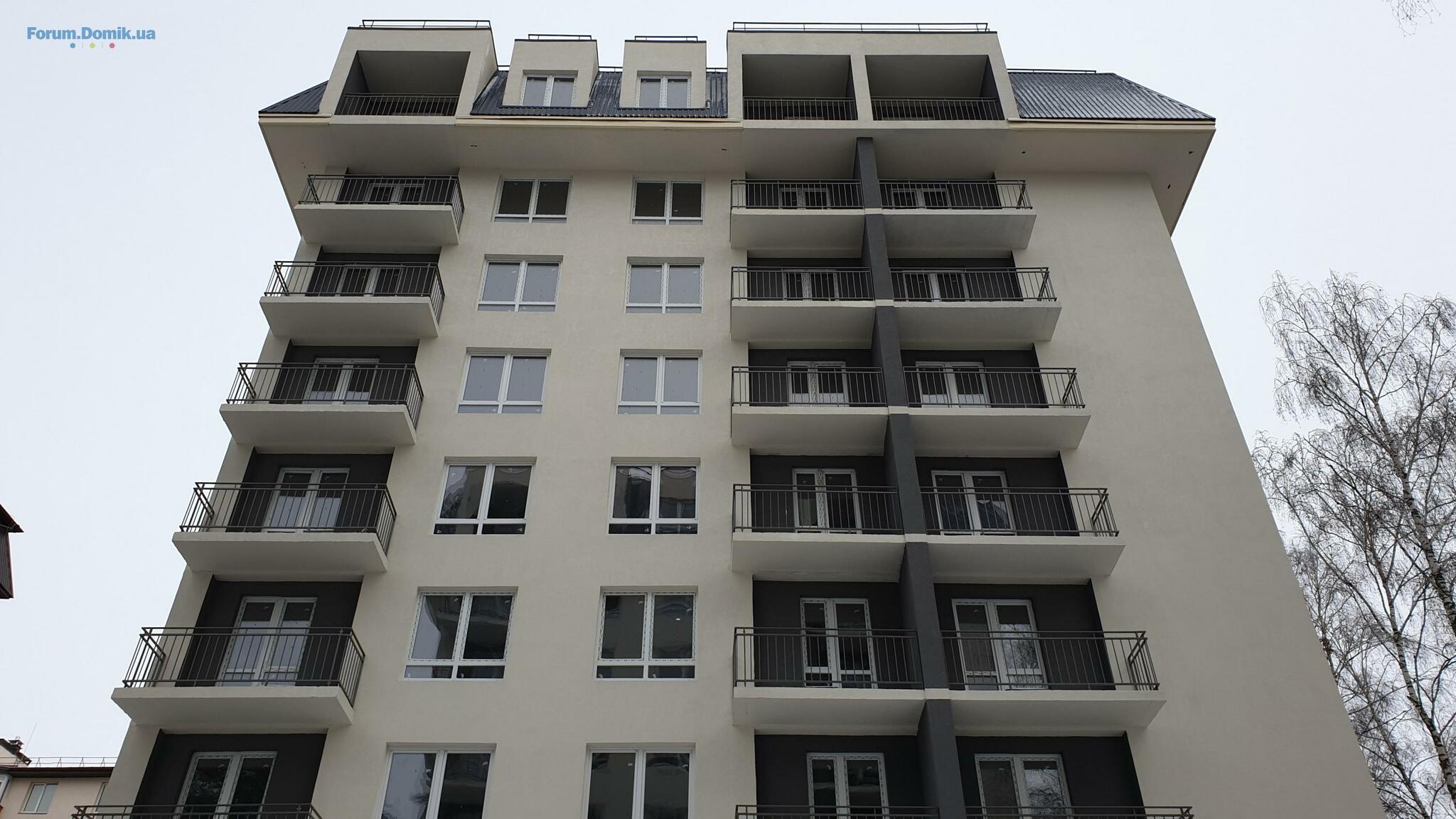

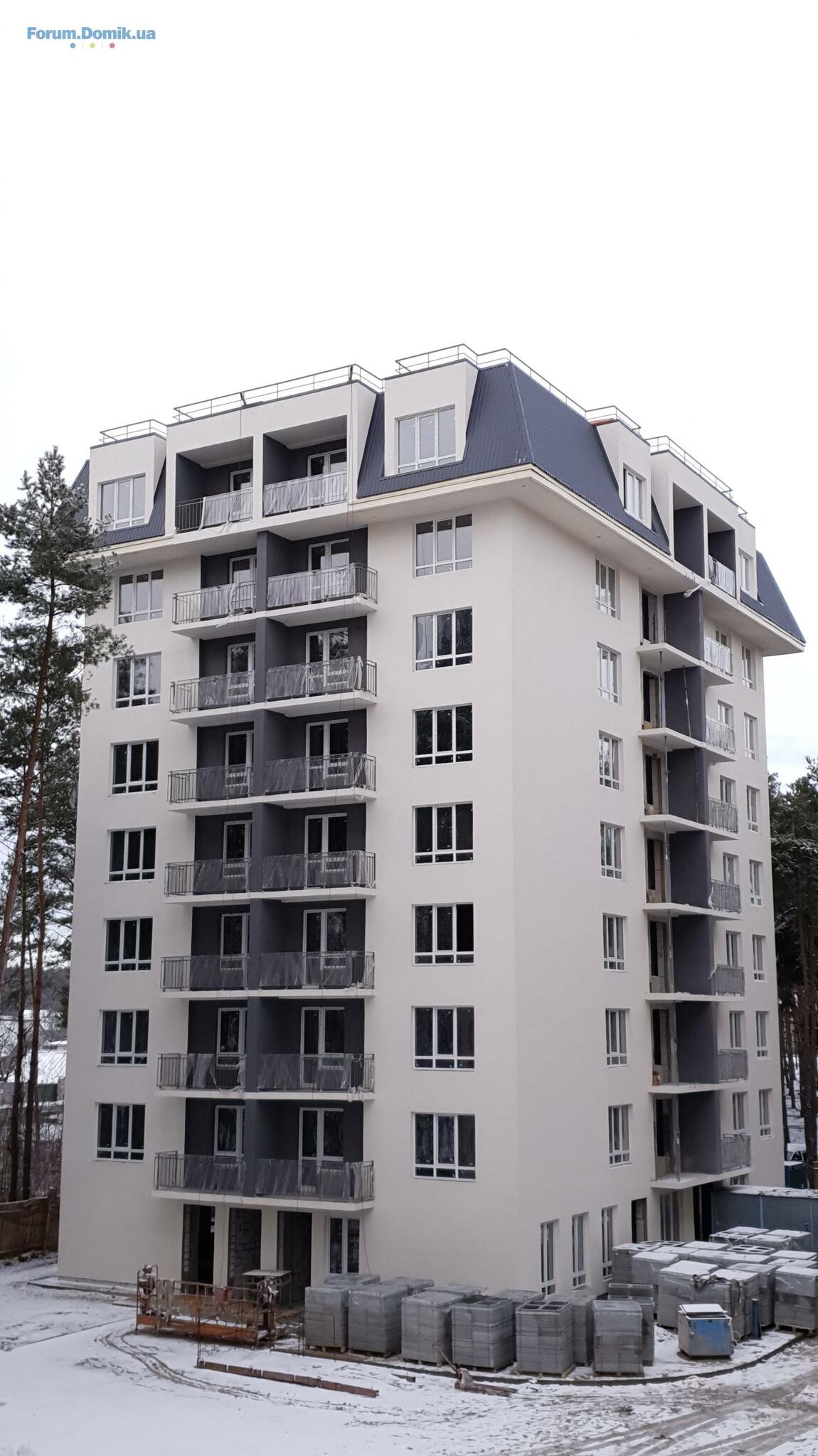

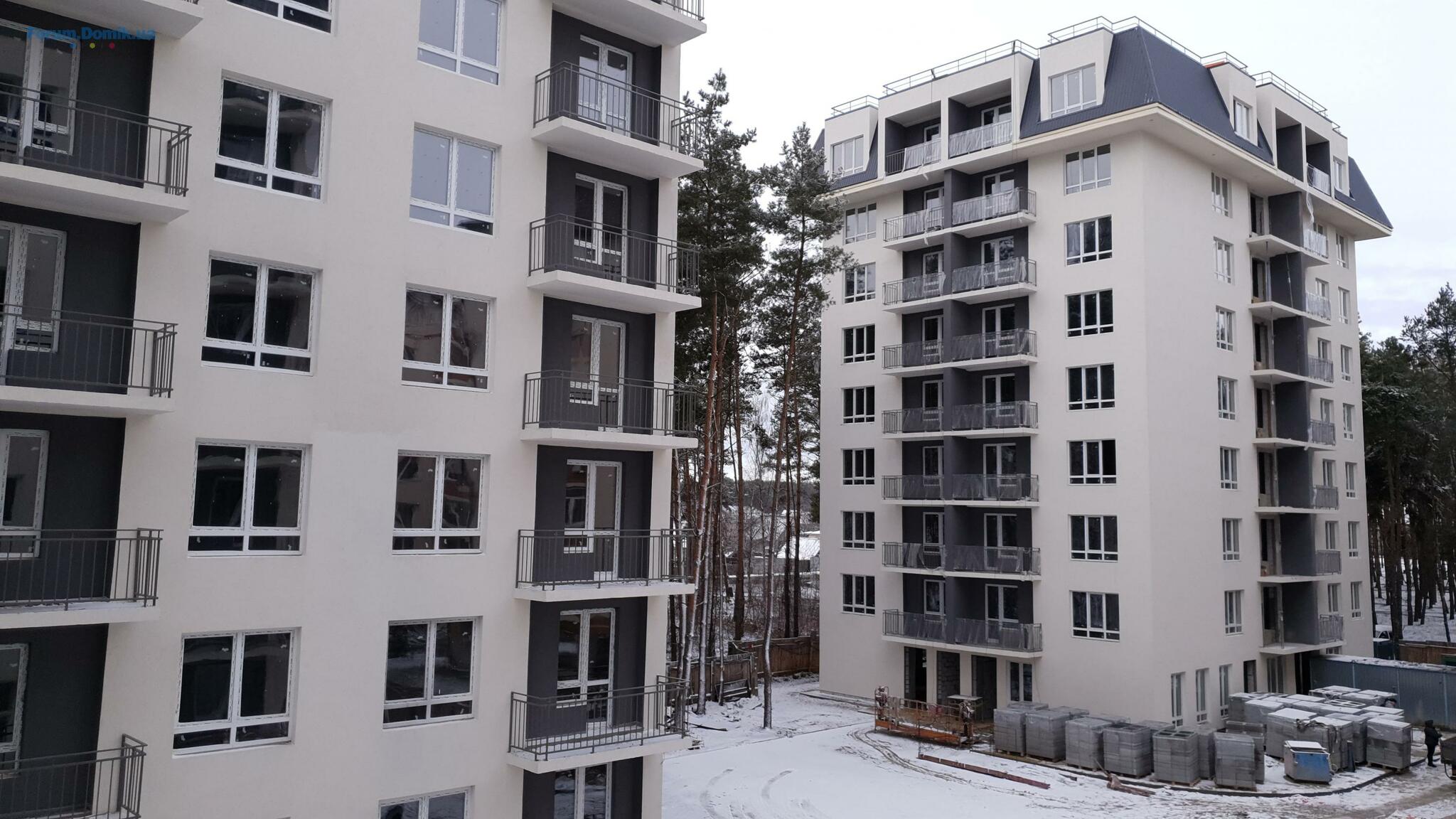

"всі роботи на будівельному майданчику другої черги житлового комплексу ведуться згідно затверджених графіків будівельно-монтажних робіт. " - люблюэту фразу))), только график клонитв сторону.

Админ, зачем мне фото деревьев и церкви???
06 фев 2020 11:55
Хотелось бы хоть несколько фото того, что сделано внутри. Внешние работы мы и сами можем посмотреть
06 фев 2020 22:26
Опять 25 (((
Просили же сделать фото внутри домов (((
Зачем вы деревья на фоткали
По ржать с инвесторов
08 фев 2020 08:23
,,згідно затверджених графіків,,? Админ, у вас графики предельно отличаются от графиков, указанных в договорах с инвесторами! Уже сдать должны давно, а у вас все идёт згидно графиков. Я понимаю, снег наконец то! Красивые фото конечно, лес, сказка.... Но где фото стройки??? Внутри! Дайте фото что ведётся конкретно по работам!
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
1. . .4749. . .59
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
